Ход строительства Жилого Комплекса
18.05.2020
? Триває процес влаштування мереж: електропостачання, водопостачання, опалення, протипожежних систем, побутово-господарської каналізації, зовнішніх інженерних систем, ліфтового обладнання;
? Розпочато встановлення дверей прихованого монтажу;
? Завершено процес влаштування стяжки холодних переходів, лоджій квартир та коляскових;
? Продовжується влаштування елементів фасаду 1 поверху та вітражної системи;
? Продовжується монтаж підсистеми та утеплення вентиляційного фасаду;
? Продовжується влаштування мокрого фасаду;
? Триває влаштування покриття плиткою підлоги на 7 – 13 поверхах;
? Триває утеплення стелі мінеральною ватою на -1 поверсі.
Секція 5
? Триває процес влаштування вертикальних елементів;
? Демонтаж опалубки плити перекриття.
Паркінг
? Бетонування консолі забірки;
? Продовжується влаштування плити перекриття.

NE
Nelli18551 повід. · з 2016
14 червня 2020 р.

Ход строительства Жилого Комплекса
10.06.2020
Секція 3

  • Продовжується процес влаштування мереж: електропостачання, водопостачання, опалення, протипожежних систем, побутово-господарської каналізації, зовнішніх інженерних систем, ліфтового обладнання;
  • Триває влаштування елементів фасаду 1-го поверху;
  • Продовжується монтаж підсистеми та утеплення вентильованого фасаду;
  • Триває процес влаштування мокрого фасаду на покрівлі;
  • Триває процес влаштування покриття підлоги з плитки в приміщеннях для інженерних комунікацій, холодних переходах, тамбурах та технічних приміщеннях на 2-13 поверхах;
  • Продовжується опорядження стін коридору місць загального користування.

Секція 5

  • Триває процес влаштування вертикальних елементів та плити перекриття першого поверху.

NE
Nelli18551 повід. · з 2016
21 липня 2020 р.

Фото-отчет Жилого Комплекса
10.07.2020
Секція 3
? Продовжується процес влаштування мереж: електропостачання, водопостачання, опалення, протипожежних систем, побутово-господарської каналізації, зовнішніх інженерних систем;
? Триває влаштування елементів фасаду 1-го поверху;
? Продовжується монтаж та утеплення вентильованого фасаду;
? Триває процес влаштування мокрого фасаду;
? Триває влаштування внутрішньої обв’язки елементів індивідуального теплового пункту;
? Триває влаштування елементів насосної станції;
? Триває процес влаштування підвісної стелі та плінтусу з керамічної плитки в місцях загального користування на 2-13 поверхах.
Секція 5
? Триває процес влаштування плити перекриття та армування вертикальних елементів
Паркінг
? Продовжується процес влаштування та армування плити перекриття

NE
Nelli18551 повід. · з 2016
19 жовтня 2020 р.

Ход строительства Жилого Комплекса
Сентябрь 2020

  • Триває влаштування зовнішніх мереж газопостачання та водопроводу;
  • Продовжується влаштування систем електропостачання на 1-му поверсі;
  • Триває влаштування мокрого фасаду на 1 поверсі в тамбурах, а також виходів на тераси та вентиляційних каналів на покрівлі;
  • Продовжується процес влаштування мереж електропостачання;
  • Виконуються малярні роботи та монтування підвісної стелі в місцях загального користуванні на 2-13 поверхах;
  • Продовжується влаштування покриття підлоги з керамічної плитки на 1-му поверсі;
  • Продовжується влаштування тепломережі між індивідуальним тепловим пунктом та котельнею на даху;
  • Продовжується влаштування елементів насосної станції;
  • Триває влаштування покрівлі;
  • Тривають роботи по благоустрою території;
  • Продовжується влаштування штукатурки на 1-му поверсі;
  • Продовжується встановлення огородження сходових маршів

Секція 4
Триває влаштування вертикальних елементів та плити перекриття.

Секція 5
Триває влаштування зовнішніх та внутрішніх стін з повнотілої цегли на – 2-му поверсі.

Паркінг
Розпочато влаштування деформаційного шва між 3 і 5 секціями;
Розпочато влаштування покриття тротуарної плитки;
Завершено влаштування фундаменту під баштовий кран.

NE
Nelli18551 повід. · з 2016
22 січня 2021 р.

Ход строительства Жилого Комплекса
13.01.2020
Секція 3

  • Триває влаштування зовнішніх мереж газопостачання, водопостачання та каналізації
  • Триває влаштування протипожежних систем
  • Продовжується влаштування систем водовідведення з покрівлі виходів на тераси
  • Виконуються малярні роботи в місцях загального користуванні на 2-13 поверхах
  • Продовжується процес оздоблення на 1-му поверсі
  • Триває монтаж обладнання систем СДТ, ДСП, ПС в приміщенні диспетчерської
  • Триває влаштування освітлення фасаду на покрівлі
  • Продовжується монтаж огороджень сходової клітки

Секція 4
  • Триває влаштування плити перекриття та монолітних вертикальних елементів на рівні 1-го поверху

Секція 5
  • Продовжується мурування зовнішніх та внутрішніх стін з повнотілої цегли на -1, 1, 2 та 3 поверхах
  • Влаштовано монолітні вертикальні елементи на рівні 6-го поверху
  • Влаштовано плиту перекриття на рівні 7-го поверху

Паркінг
  • Триває влаштування плити перекриття та монолітних вертикальних елементів

NE
Nelli18551 повід. · з 2016
18 березня 2021 р.

Фото-отчет Жилого Комплекса
17.03.2021

  • Завершено влаштування ресепшену

Секція 4

  • Завершено влаштування третього поверху
  • Триває влаштування плити перекриття на рівні 4 поверху
  • Триває мурування зовнішніх та внутрішніх стін на рівні -3 поверху

Секція 5

  • Завершено влаштування дев’ятого поверху
  • Триває мурування зовнішніх та внутрішніх стін з повнотілої цегли на рівні -3 та -4 поверху

Паркінг

  • Триває влаштування монолітного парапету по плиті перекриття на рівні 1 поверху

Тривають підготовчі роботи для будівництва 6 та 7 секції

NE
Nelli18551 повід. · з 2016
10 квітня 2021 р.

Ход строительства Жилого Комплекса
07.04.2021
Секція 4

  • Виконано влаштування плит перекриття та стін на рівні 4 – 6 поверхів
  • Виконуються вертикальні елементи на рівні 7-го поверху
  • Виконано мурування стін з цегли на -3,-2 та -1 поверхах
  • Виконується мурування стін з цегли на 1, 2, 3 поверхах


Секція 5
  • Виконано влаштування плит перекриття та стін на рівні 10 – 12 поверхів
  • Виконується влаштування плити перекриття на рівні 13-го поверху
  • Виконано мурування цегляних стін на 5 та 6 поверсі
  • Виконується мурування цегляних стін на 7 та 8 поверсі
  • Виконано заповнення віконних прорізів з 2-го по 4-й поверхи
  • Виконується заповнення віконних прорізів на на рівні 5 – 6 поверхів


Секція 6
  • Виконується розробка котловану та виконуються внутрішньо-майданчикові підготовчі роботи


Паркінг
  • Виконано залізобетонний каркас паркінгу в повному обсязі та часткове мощення з ФЕМу

NE
Nelli18551 повід. · з 2016
7 червня 2021 р.

Ход строительства Жилого Комплекса
13.05.2021
Секція 4
Влаштували плити перекриття та вертикальні елементи на рівні 7 та 8 поверху, розпочали на 9
Змонтували вентиляційні блоки на 3 та 4 поверхах
Триває мурування зовнішніх та внутрішніх стін на 2, 3, 4 поверхах
Продовжуємо встановлювати металеві фахверки на 5 та 6 поверхах
Секція 5
Завершили мурування зовнішніх та внутрішніх стін на 7 та 8 поверхах
Влаштували плити перекриття на рівні 14 поверху
Заповнили віконні прорізи на 5 та 6 поверхах
Здійснюємо влаштування вертикальних елементів на рівні 14 поверху
Влаштовуємо плити перекриття на рівні 13 та 15 поверху
Муруємо зовнішні та внутрішні стіни на 9 та 10 поверхах
Секція 6
Продовжуємо розробку котловану та виконуємо внутрішньо майданчикові підготовчі роботи

NE
Nelli18551 повід. · з 2016
4 вересня 2021 р.

Ход строительства Жилого Комплекса
16.08.2021

  • Завершено влаштування вертикальних елементів та плити перекриття на рівні 16 поверху
  • Розпочато влаштування плити перекриття на рівні 17-го поверху
  • Триває влаштування цегляних стін на 4-11 поверхах
  • Виконується заповнення віконних прорізів на рівні 2 та 3 поверхів
  • Триває прокладання інженерних мереж на 1 та -1 поверсі

Секція 5

  • Завершено влаштування плити перекриття на рівні 20 поверху
  • Триває влаштування вертикальних елементів на рівні 21 поверху
  • Виконується мурування зовнішніх та внутрішніх стін на рівні 16 та 17 поверхів
  • Завершено заповнення віконних прорізів на рівні 14 поверху.
  • Завершено влаштування стяжки на 2, 3 поверсі та розпочато влаштування на 4, 5 поверсі
  • Розпочато влаштування систем вентиляційного фасаду
  • Завершено влаштування систем опалення на 6-10 поверхах
  • Розпочато влаштування систем опалення на 11-14 поверхах

Секція 6

  • Розпочато влаштування пальового поля

NE
Nelli18551 повід. · з 2016
29 листопада 2021 р.

Ход строительства Жилого Комплекса
15.11.2021
Секція 4:
завершили влаштування плит перекриття на рівнях 20 та 21 поверхів та вертикальних елементів на 20;
установили цегляні стіни на 13, 14, 16 поверхах;
продовжуємо прокладати інженерні мережі на -1, 4–9 поверхах;
розпочали тинькування стін технічних приміщень на -1 поверсі;
влаштовуємо стяжки на 4–14 поверхах;
продовжуємо встановлювати монолітні декоративні елементи на рівні 20 поверху.
Секція 5:
завершили влаштування вертикальних елементів на 24 поверсі;
установили цегляні стіни на 19 поверсі та продовжуємо на рівні 20–21 поверхів;
розпочали тинькування стін технічних приміщень на -1 рівні та завершили для стін місць загального користування на 14 поверсі;
установили стяжки квартир, місць загального користування та балконів з 2 по 14 поверх;
продовжуємо обладнувати секцію системами вентиляційного фасаду.
Секція 6:
проводимо підготовчі роботи до встановлення фундаментної плити.

NE
Nelli18551 повід. · з 2016
24 грудня 2021 р.

Ход строительства Жилого Комплекса
06.12.2021

  • Триває влаштування монолітних декоративних вертикальних елементів на рівні 20 поверху
  • Завершено влаштування вертикальних елементів котельні на рівні 21 поверху
  • Завершено влаштування плити перекриття на рівні 22 поверху
  • Завершено мурування зовнішніх та внутрішніх стін на 12, 13, 14, 16 поверхах
  • Завершено роботи по заповненню віконних прорізів на 11-14 поверхах
  • Триває влаштування штукатурки стін технічних приміщень на рівні -1 поверху
  • Продовжується влаштування системи опалення та водопостачання на 7, 12, 13, 14 поверхах
  • Триває влаштування систем електропостачання з -1 до 14 поверхів
  • Розпочато влаштування систем вентиляційного фасаду з 2 по 14 поверхи

Секція 5

  • Завершено влаштування вертикальних елементів на рівні 24 поверху
  • Завершено мурування зовнішніх та внутрішніх стін на рівні 19 поверху
  • Триває мурування зовнішніх та внутрішніх стін на рівні 20-23 поверхів
  • Продовжується влаштування покрівлі
  • Завершено роботи по заповненню віконних прорізів до 20 поверху
  • Триває влаштування систем вентиляційного фасаду
  • Триває влаштування штукатурки стін технічних приміщень на рівні -1 поверху
  • Продовжується влаштування мокрого фасаду балконів та лоджій з 2 по 14 поверх
  • Триває влаштування систем електропостачання з -1 до 14 поверхів
  • Триває влаштування системи опалення та водопостачання на 18 поверсі

Секція 6

  • Завершено влаштування бетонної підготовки
  • Розпочато армування фундаментної плити

NE
Nelli18551 повід. · з 2016
18 січня 2022 р.

Ход строительства Жилого Комплекса
13.01.2022

  • Завершено влаштування монолітних декоративних вертикальних елементів на рівні 20 поверху
  • Завершено мурування зовнішніх стін на 18 поверсі
  • Триває мурування зовнішніх стін на рівні 17, 19 поверхів
  • Триває влаштування системи опалення та водопостачання на 13 поверсі
  • Продовжується влаштування систем електропостачання з -1 до 14 поверхів
  • Триває влаштування систем вентиляційного фасаду з 2 по 14 поверхи
  • Продовжується влаштування штукатурки стін приміщень на рівні 7, 9-14 поверхів
  • Завершено влаштування стяжки на -1 та 7 поверхах
  • Триває влаштування стяжки на 12, 14 поверхах
  • Розпочато влаштування систем пожежної сигналізації, систем оповіщення про пожежу, систем охоронної сигналізації, систем проти димного захисту

Секція 5

  • Продовжується влаштування систем вентиляційного фасаду
  • Триває влаштування покрівлі
  • Завершено мурування зовнішніх стін на рівні 20-23 поверхів
  • Триває влаштування внутрішніх стін 20-23 поверхах та на покрівлі
  • Триває влаштування мокрого фасаду балконів та лоджій з 2 по 14 поверх
  • Продовжується влаштування систем електропостачання з -1 до 14 поверхів
  • Завершено влаштування стяжки на -1 поверсі
  • Завершено влаштування систем опалення вентиляція, водопостачання каналізація на 18-19 поверхах
  • Розпочато влаштування систем пожежної сигналізації, систем оповіщення про пожежу, систем охоронної сигналізації, систем проти димного захисту
  • Триває процес заповнення віконних прорізів на 21-22 поверхах

Секція 6

  • Завершено влаштування фундаментної плити
  • Розпочато і триває влаштування вертикальних елементів на рівні -4 поверху
  • Триває влаштування плити перекриття на рівні -3 поверху

Секція 7

  • Завершено розробку котловану

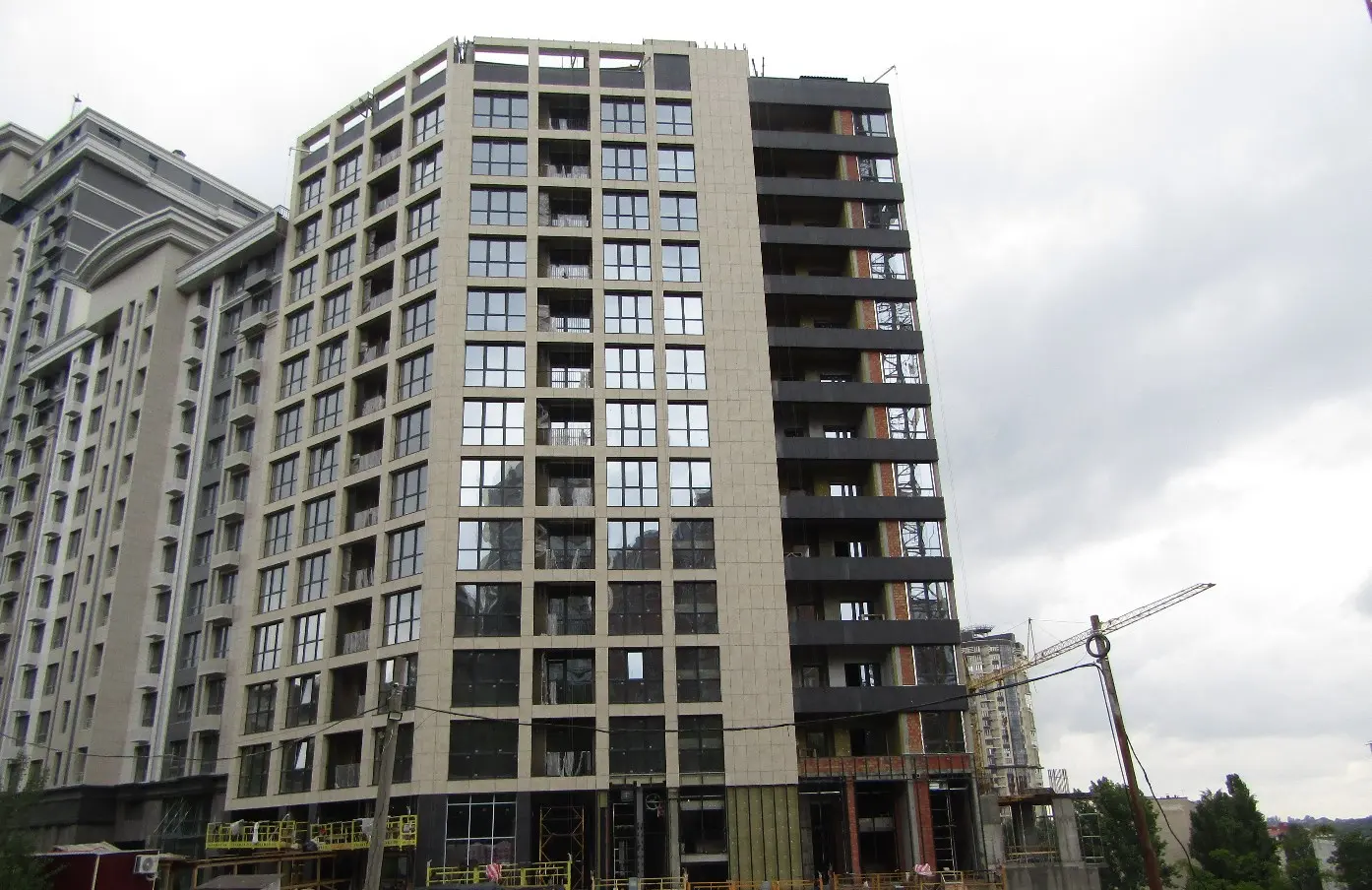

  • Виконано статичне випробування паль
