Район, метро, ЖК або вулиця
UARU
Подати оголошення
ГоловнаФорумПравий берегЖК Академ-Квартал

ЖК Академ-Квартал

42 відповідей · 12 013 переглядів
NE
Nelli18551 повід. · з 2016
21 січня 2020 р.

Акция Жилого Комплекса
20.01.2020
«Интергал-Буд» и магазин техники и электроники MOYO запускают совместную акцию! По ее условиям каждый, кто приобретет квартиру в срок с 20 января до 15 марта в жилых комплексах «Причал 8», «Теремки», «Сырецкие сады», «Нивки-Парк» и «Академ-Квартал», автоматически принимает участие в розыгрыше техники для дома от MOYO.
Всего будет разыграно 5 сертификатов* на сумму 25 000 грн, на которые победитель сможет обустроить новую квартиру современной техникой!
Кроме того, все владельцы приобретенных квартир в указанных комплексах «Интергал-Буд» автоматически становятся VIP-клиентами MOYO, что дает весомые ценовые преимущества на приобретение техники в дальнейшем.

NE
Nelli18551 повід. · з 2016
5 лютого 2020 р.

Ход строительства Жилого Комплекса
03.02.2020
Будинок 1
Монтаж вікон – 98%
Водопостачання та каналізація – 95%
Опалення – 85%
Електропостачання – 90%
Протипожежні системи – 60%
Штукатурка стін – 85%
Улаштування стяжки – 73%
Оздоблення МЗК– 15%
Облаштування фасадів – 55%
Монтаж ліфтів – 25%
Двері – 40%
Улаштування покрівлі – 92%
Вхідна група – 95%

Будинок 2
Монтаж вікон – 99%
Водопостачання та каналізація – 87%
Опалення – 55%
Електропостачання – 77%
Протипожежні системи – 30%
Штукатурка стін – 60%
Улаштування стяжки – 40%
Розпочато встановлення металевих дверей в квартирах та МЗК – 10%
Чистове оздоблення сходових кліток – 25%
Монтаж ліфтів – 22%
Улаштування фасадів – 80%
Улаштування покрівлі – 70%
Вхідна група – 85%

NE
Nelli18551 повід. · з 2016
3 березня 2020 р.

Ход строительства Жилого Комплекса
03.03.2020

Будинок 1
Монтаж вікон – 98%
Водопостачання та каналізація – 97%
Опалення – 91%
Електропостачання – 93%
Протипожежні системи – 65%
Штукатурка стін – 92%
Улаштування стяжки – 80%
Оздоблення МЗК– 15%
Облаштування фасадів – 55%
Монтаж ліфтів – 25%
Двері – 48%
Улаштування покрівлі – 92%
Вхідна група – 97%

Будинок 2
Монтаж вікон – 99%
Водопостачання та каналізація – 93%
Опалення – 67%
Електропостачання – 83%
Протипожежні системи – 42%
Штукатурка стін – 78%
Улаштування стяжки – 50%
Розпочато встановлення металевих дверей в квартирах та МЗК – 12%
Чистове оздоблення сходових кліток – 30%
Монтаж ліфтів – 22%
Улаштування фасадів – 80%
Улаштування покрівлі – 70%
Вхідна група – 87%

NE
Nelli18551 повід. · з 2016
26 березня 2020 р.

Акция Жилого Комплекса
05.03.2020
С 1 марта «Интергал-Буд» дарит своим новоиспеченным покупателям 3 месяца без коммуналки
Это значит, что покупая квартиру в любом столичном комплексе вы получаете в подарок три месяца без забот о коммунальных платежках. Выбирайте район, желаемые важные именно для вас «изюминки» в проекте, заезжайте и наслаждайтесь своей новой квартирой!
Больше подробностей узнавайте у менеджеров.

NE
Nelli18551 повід. · з 2016
14 червня 2020 р.

Ход строительства Жилого Комплекса
01.06.2020
1 будинок
Здійснено фарбування стель, декоративна штукатурка, покладена плитка, закінчено встановлення ванн.
Процес підключення каналізації і води здійснений на 50%, решта мережі підключені повністю.
Установка ліфтів проходить за графіком.

2 будинок
Здійснюється фарбування, шпаклівка стін і стель. Установка ліфтів проходить за графіком.
Будівельні роботи на об’єкті проводяться за графіком.

3 будинок
Тестування пальового поля.
Будівельна підготовка.

NE
Nelli18551 повід. · з 2016
17 липня 2020 р.

Ход строительства Жилого Комплекса
02.07.2020
Будинок 1
Монтаж вікон – 98%
Водопостачання та каналізація – 97%
Опалення – 91%
Електропостачання – 94%
Протипожежні системи – 65%
Штукатурка стін – 98%
Улаштування стяжки – 98%
Оздоблення МЗК– 40%
Облаштування фасадів – 90%
Монтаж ліфтів – 40%
Двері – 80%
Улаштування покрівлі – 98%
Вхідна група – 97%

Будинок 2
Монтаж вікон – 99%
Водопостачання та каналізація – 93%
Опалення – 87%
Електропостачання – 83%
Протипожежні системи – 50%
Штукатурка стін – 85%
Улаштування стяжки – 75%
Розпочато встановлення металевих дверей в квартирах та МЗК – 40%
Чистове оздоблення сходових кліток – 40%
Монтаж ліфтів – 40%
Улаштування фасадів – 95%
Улаштування покрівлі – 100%
Вхідна група – 87%

Будинок 3
Пальове поле - 85%

NE
Nelli18551 повід. · з 2016
4 вересня 2020 р.

Ход строительства Жилого Комплекса
'03.09.2020
Будинок №1
Монтаж вікон майже закінчено та становить 98%. Водопостачання та каналізація також знаходяться на етапі завершення — 97%. Опалення та електропостачання — понад 90%. Протипожежні системи — 85%. Штукатурку стін та влаштування стяжки закінчено. Оздоблення місць загального користування — понад 80%. Влаштування фасадів — 90%. Монтаж ліфтів — 75%. Встановлення дверей на фінальному етапі — 98%. Облаштування покрівлі завершено. Роботи щодо вхідної групи добігають кінця — 97%.

Будинок №2
Монтаж вікон знаходиться на фінальному етапі та становить 99%. Водопостачання та каналізація, опалення — понад 90%. Електропостачання майже 90%. Протипожежні системи — 60%. Штукатурку стін та влаштування стяжки завершено. Встановлення металевих дверей у квартирах та місцях загального користування завершено. Чистове оздоблення сходових кліток — 85%. Монтаж ліфтів — 75%. Влаштування фасадів — 95%. Влаштування покрівлі завершено. Вхідна група — 95%. Благоустрій першого і другого будинків — 25%.

Будинок №3
Пальове поле — 100%.

NE
Nelli18551 повід. · з 2016
6 жовтня 2020 р.

Ход строительства Жилого Комплекса
01.10.2020

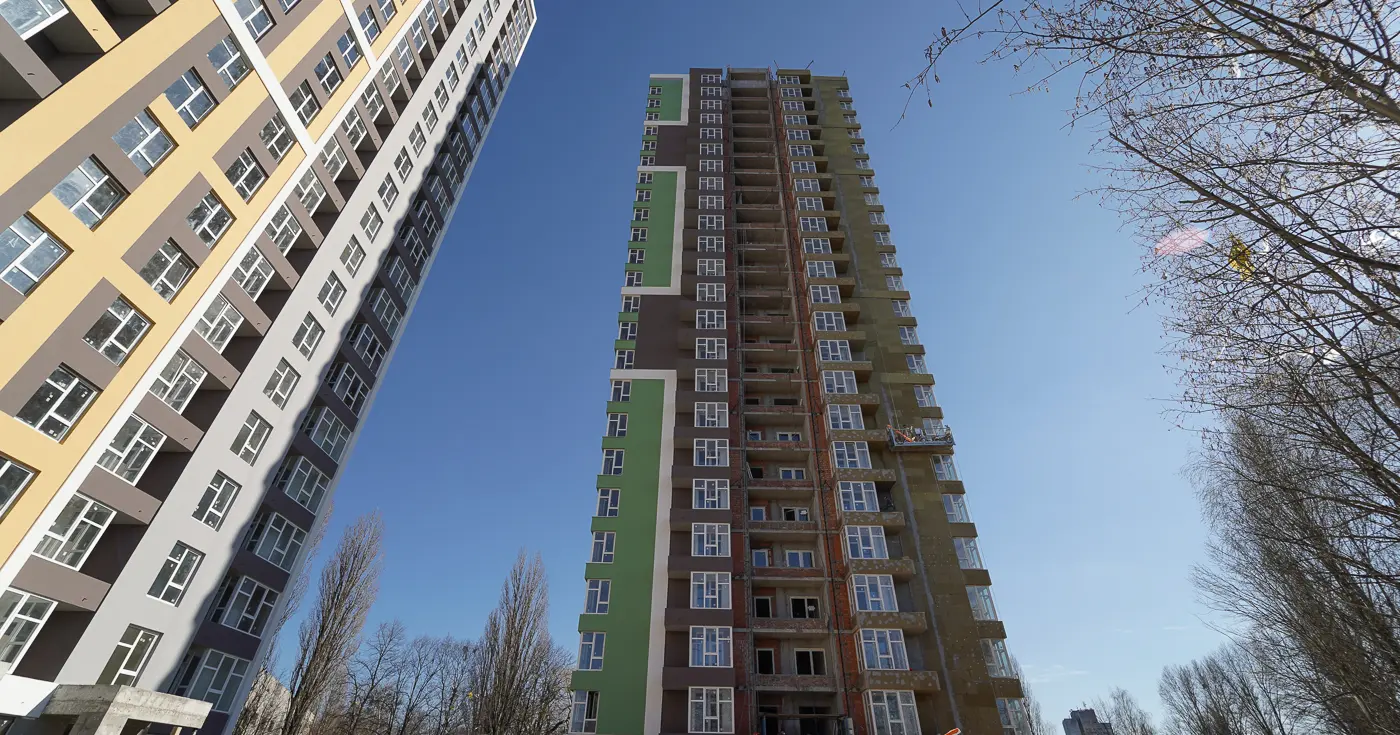

Будинок №1
Переважна більшість робіт завершені або знаходяться на фінішній прямій. От як, наприклад, монтаж ліфтів і пусконалагоджувальні роботи, які на сьогодні складають 85% виконання. Монтаж блискавкозахисту виконаний на 95%. Також тривають роботи з оздоблення першого поверху (відсоток виконання — 70).

Будинок №2
Подібна ситуація і з будинком №2. Він практично готовий. Переважна більшість робіт завершені або знаходяться на фінішній прямій. Тривають роботи з оздоблення першого поверху — 65%. Блискавкозахист встановлено на 80%.

Будинок №3
Вже завершені: влаштування основного пальового поля, влаштування фундаментної плити та монтаж крана.

NE
Nelli18551 повід. · з 2016
21 січня 2021 р.

Ход строительства Жилого Комплекса
05.12.2020
Наразі триває будівництво 1-ої черги комплексу, яка складається з 3 будинків (24 поверхи кожний).
Будинки №1 та №2 завершені, розпочинається заселення мешканців у квартири.
Будинок №3.
Стартує влаштування монолітного каркаса на 6-му поверсі.

NE
Nelli18551 повід. · з 2016
17 лютого 2021 р.

Ход строительства Жилого Комплекса
01.02.2021
Триває будівництво I-ої черги комплексу, яка складається з 3 будинків на 24 поверхи кожний. Будинки №1 та №2 завершені, розпочинається заселення мешканців у квартири.
Будинок №3
Триває влаштування монолітного каркаса на 9-му поверсі та влаштування стін й перегородок на перших поверхах споруди. Стартували роботи з влаштування вентиляційних каналів.

NE
Nelli18551 повід. · з 2016
13 березня 2021 р.

Ход строительства Жилого Комплекса
01.03.2021
Будинок №3
Триває влаштування монолітного каркаса на 11-му поверсі. Влаштування стін й перегородок відбувається на рівні 5-го поверху. Тривають роботи з влаштування вентиляційних каналів — виконано на 15%.

NE
Nelli18551 повід. · з 2016
9 квітня 2021 р.

Ход строительства Жилого Комплекса
03.04.2021
Будинки №1 та №2 завершені, триває заселення мешканців у квартири.
Будинок №3
• Триває влаштування монолітного каркаса на 12-му поверсі.
• Влаштування стін й перегородок відбувається на рівні 5-го поверху.
• Тривають роботи з влаштування вентиляційних каналів та збірних сходів — виконано на понад 40%.
• Влаштування гідроізоляції та утеплення підвальної частини будівлі виконано на 80%.

NE
Nelli18551 повід. · з 2016
14 травня 2021 р.

Ход строительства Жилого Комплекса
01.05.2021
Будинок №3
Влаштування монолітного каркаса здійснюється на рівні 13-го поверху. Влаштування стін й перегородок відбувається на рівні 8-го поверху. Тривають роботи з влаштування вентиляційних каналів та збірних сходів — виконано на 45%. Влаштування гідроізоляції та утеплення підвальної частини будівлі виконано на 80%. Стартував монтаж віконних та дверних металопластикових конструкцій.

NE
Nelli18551 повід. · з 2016
6 червня 2021 р.

Ход строительства Жилого Комплекса
03.06.2021
Будинки №1 та №2 завершені, триває заселення мешканців у квартири.
Будинок №3
• Влаштування монолітного каркаса здійснюється на рівні 15-го поверху.
• Влаштування стін й перегородок відбувається на рівні 8-го поверху.
• Тривають роботи з влаштування вентиляційних каналів та збірних сходів.
• Роботи з влаштування гідроізоляції та утеплення підвальної частини будівлі підходять до фінішної прямої.
• Триває монтаж віконних та дверних металопластикових конструкцій.

NE
Nelli18551 повід. · з 2016
13 липня 2021 р.

Ход строительства Жилого Комплекса
04.07.2021
Будинки №1 та №2 завершені, триває заселення мешканців у квартири.
Будинок №3
• Влаштування монолітного каркаса здійснюється на рівні 17-го поверху.
• Влаштування стін й перегородок відбувається на рівні 9-го поверху.
• Тривають роботи з влаштування вентиляційних каналів та збірних сходів.
• Роботи з влаштування гідроізоляції та утеплення підвальної частини будівлі підходять до фінішної прямої.

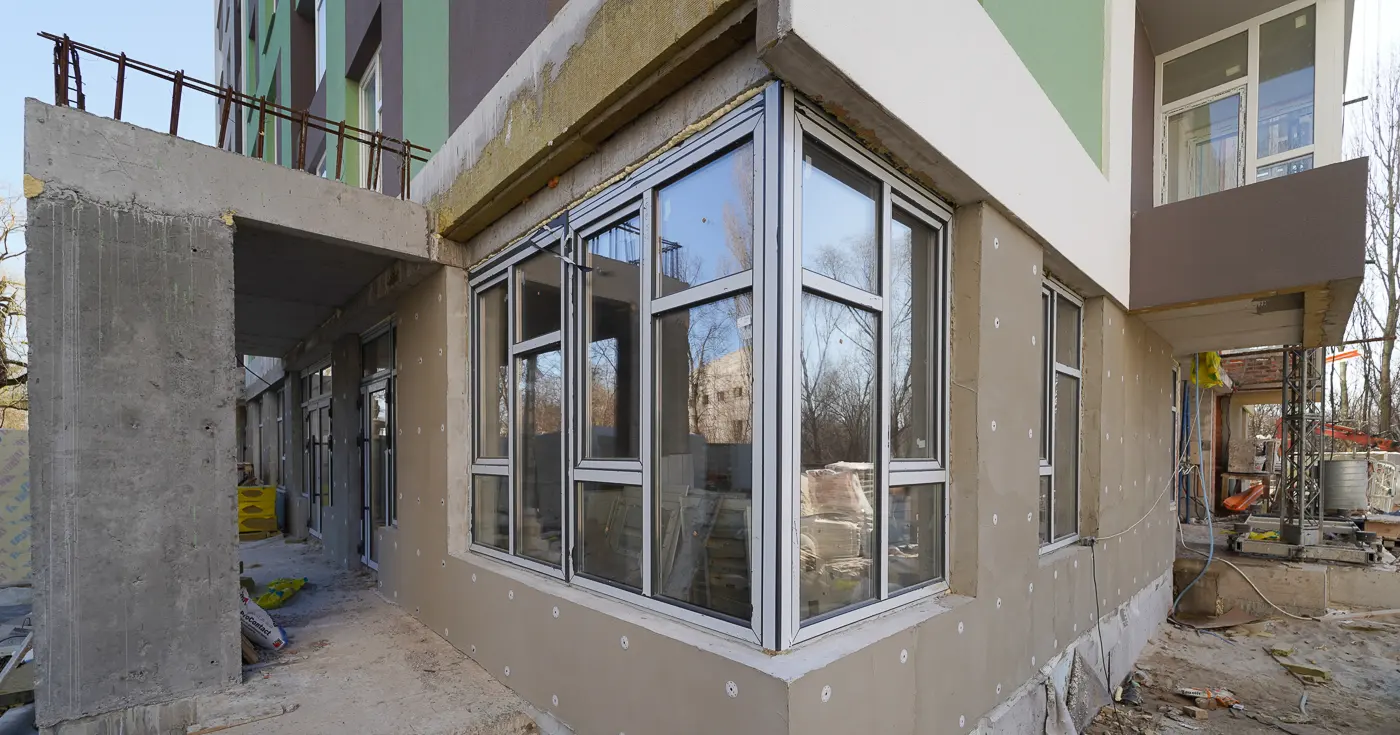

• Триває монтаж віконних та дверних металопластикових конструкцій — 25%.

NE
Nelli18551 повід. · з 2016
12 серпня 2021 р.

Ход строительства Жилого Комплекса
01.08.2021
Будинок №3
Влаштування монолітного каркаса здійснюється на рівні 19-го поверху. Влаштування стін й перегородок відбувається на рівні 11-го поверху. Тривають роботи з влаштування вентиляційних каналів та збірних сходів. Роботи з влаштування гідроізоляції та утеплення підвальної частини будівлі підходять до фінішної прямої. Триває монтаж віконних та дверних металопластикових конструкцій — відсоток виконання 35.

NE
Nelli18551 повід. · з 2016
3 вересня 2021 р.

Новости Жилого Комплекса
31.08.2021
Ми маємо чудову новину для мешканців Жилого Комплекса “Академ-Квартал”.
Будинки №2 отримав сертифікат, що засвідчують готовність об’єктів до експлуатації.

NE
Nelli18551 повід. · з 2016
18 жовтня 2021 р.

Ход строительства Жилого Комплекса

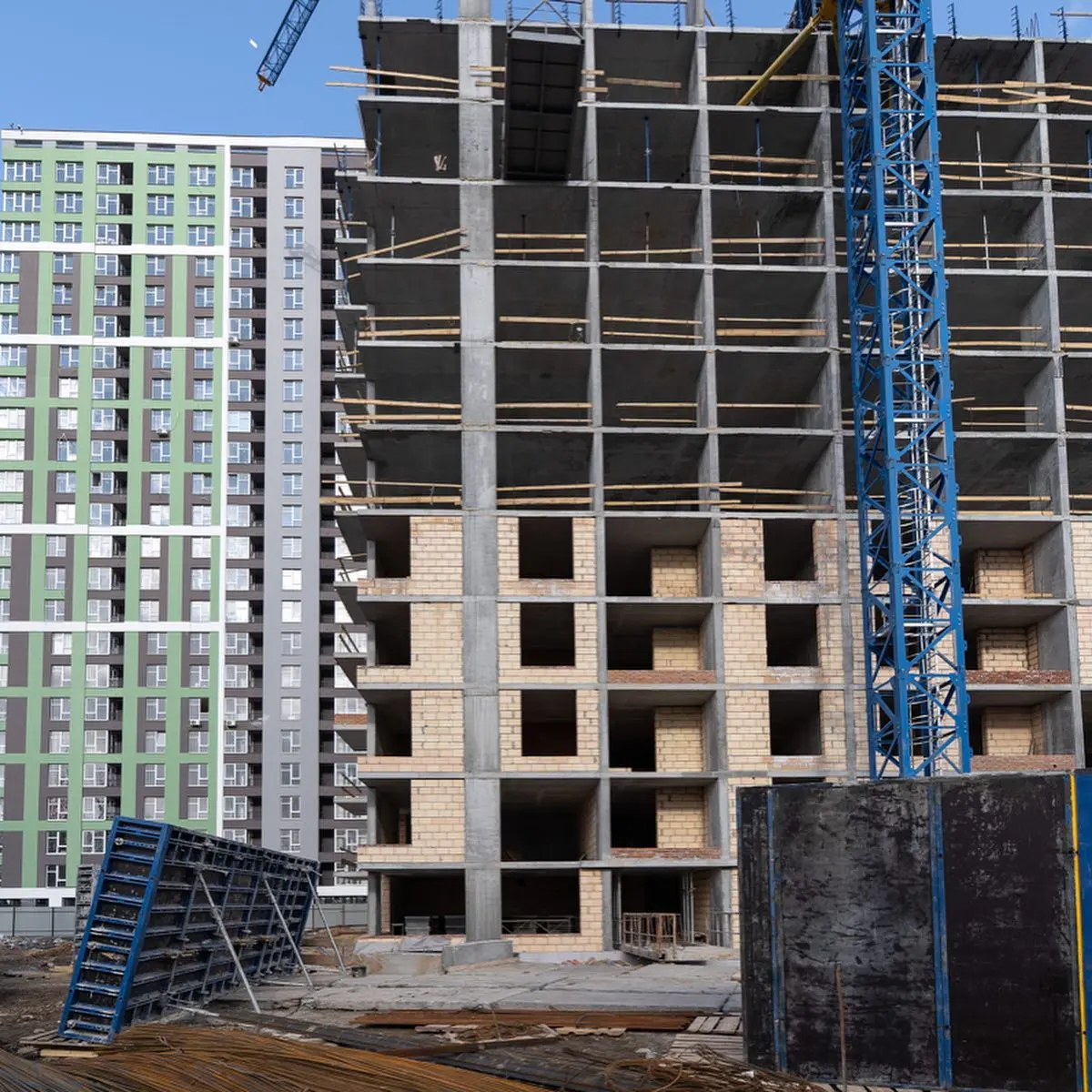

07.10.2021
Триває будівництво I-ої черги комплексу, яка складається з 3 будинків на 24 поверхи кожний. Будинки №1 та №2 завершені, триває заселення мешканців у квартири.
Завершуються роботи з влаштування монолітного каркасу, стін та перегородок, вентканалів та збірних сходів. Триває монтаж віконних та дверних металопластикових конструкцій — відсоток виконання 70. Продовжуються роботи з обладнання індивідуального теплового пункту (25%). Розпочато облаштування покрівлі та вхідної групи. Тривають роботи з прокладання внутрішньої інженерії та штукатурки стін (35%).

NE
Nelli18551 повід. · з 2016
27 листопада 2021 р.

Ход строительства Жилого Комплекса
01.11.2021
Будинки №1 та №2 завершені, триває заселення жильців в квартири.
Буд №3

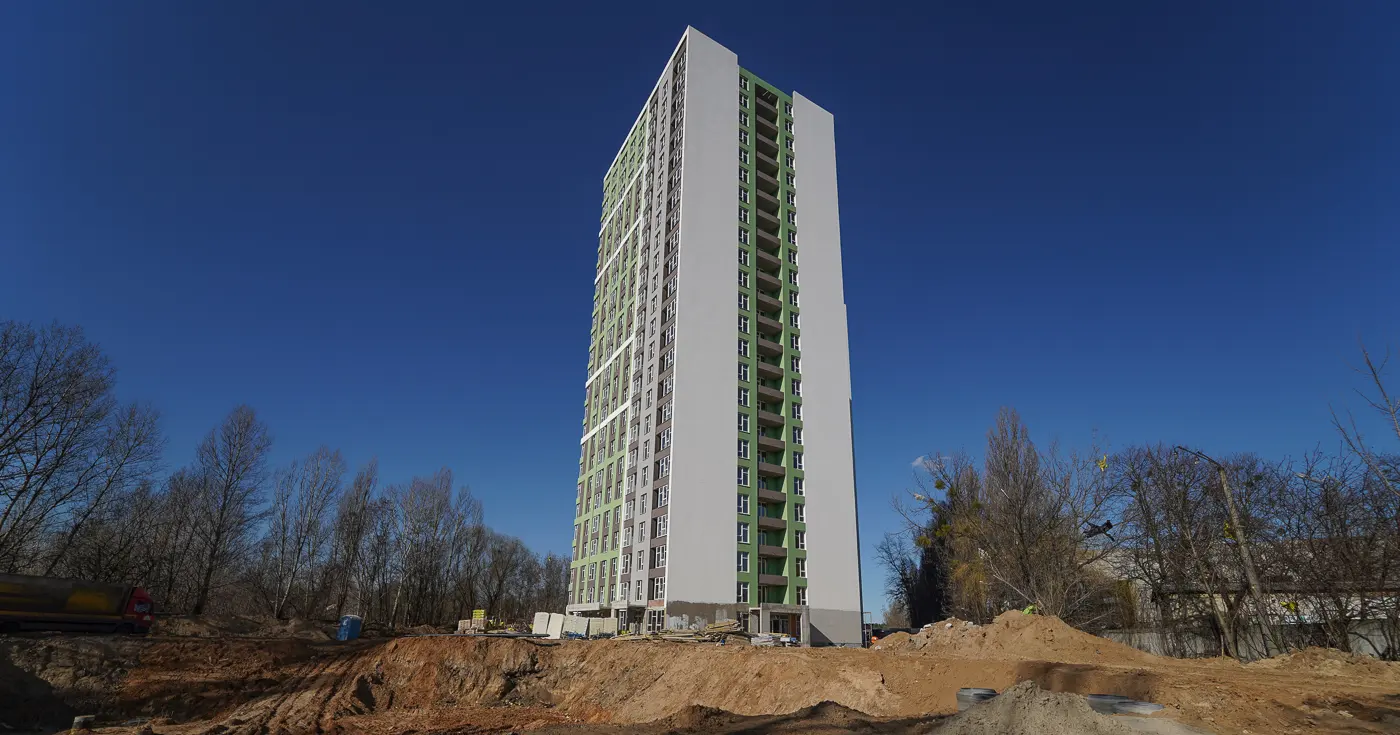

Влаштування монолітного каркасу завершено.

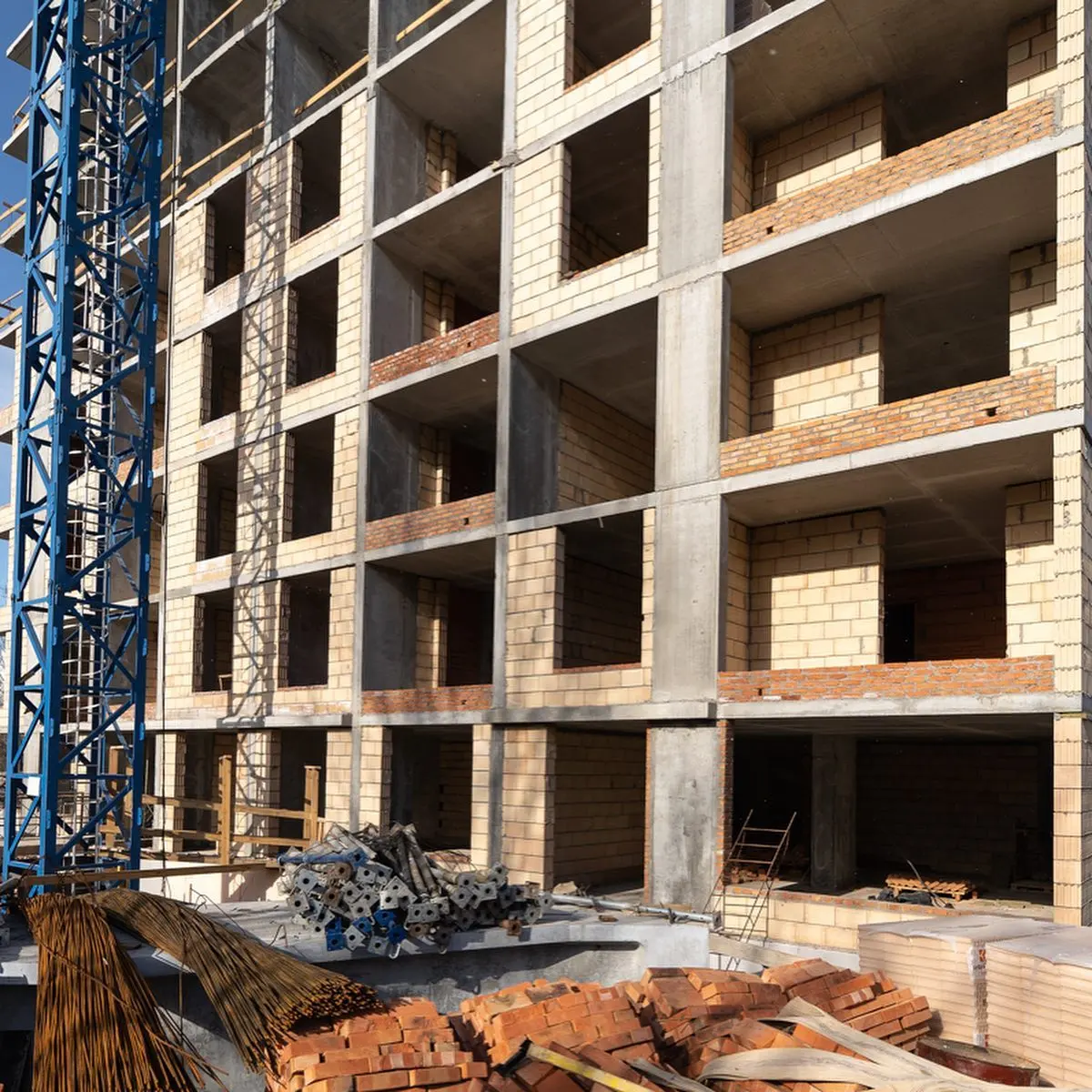

Влаштування стін та перегородок виконано на 95% .
Завершені роботи по влаштуванню вентиляційних каналів та збірних сходів.
Роботи по влаштуванню гідроізоляції та утеплення підвальної частини виконані на 80%.
Триває монтаж віконних та дверних металоконструкцій — 85%.
Прокладка внутрішньої інженерії та штукатурка стін – 55%.
Влаштування вхідної групи та світлових приямків – 70%
