Район, метро, ЖК або вулиця
UARU
Подати оголошення
ГоловнаФорумПравий берегЖК Sky Avenue (ЖК Скай Авеню)

ЖК Sky Avenue (ЖК Скай Авеню)

51 відповідей · 11 999 переглядів
NE
Nelli18551 повід. · з 2016
9 квітня 2021 р.

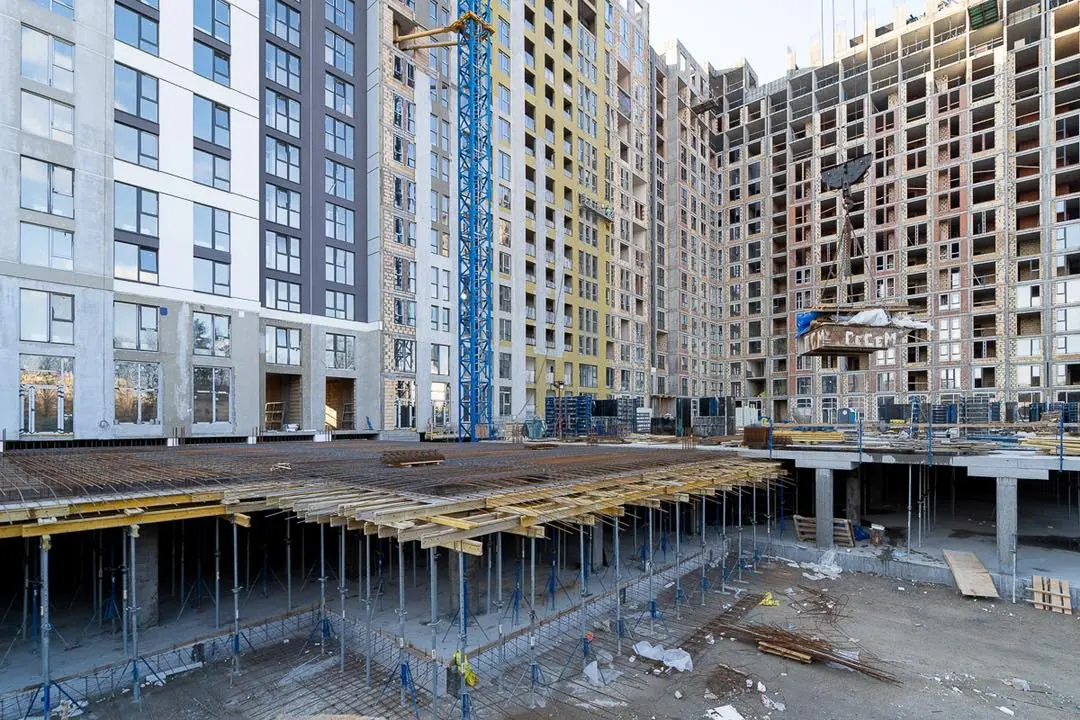

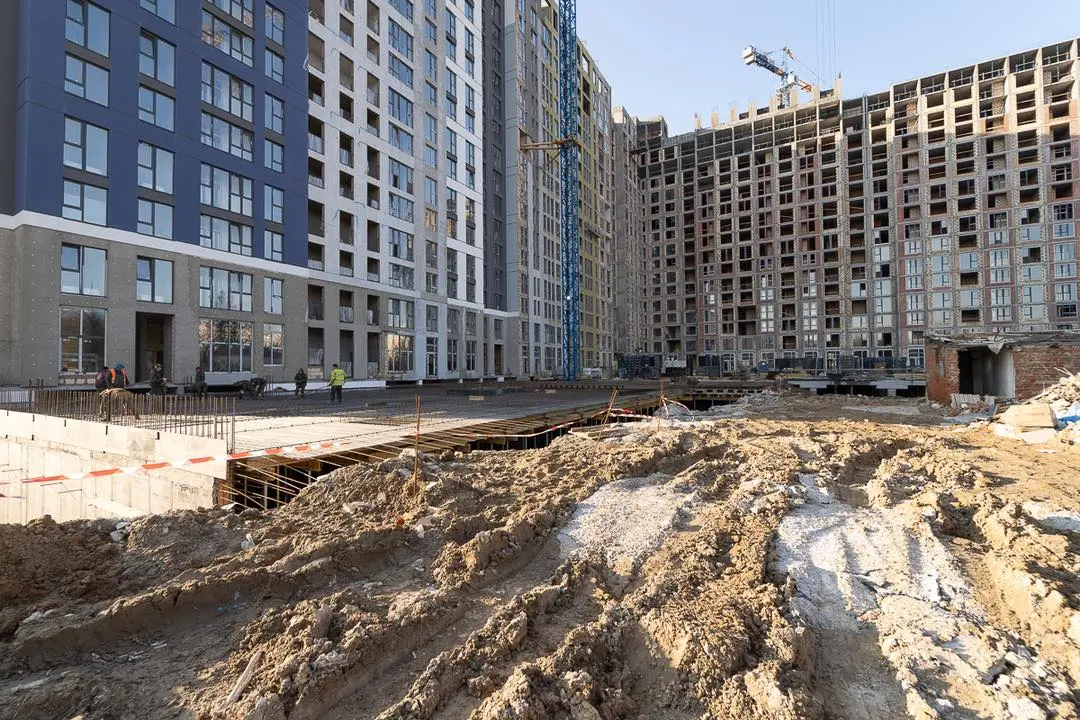

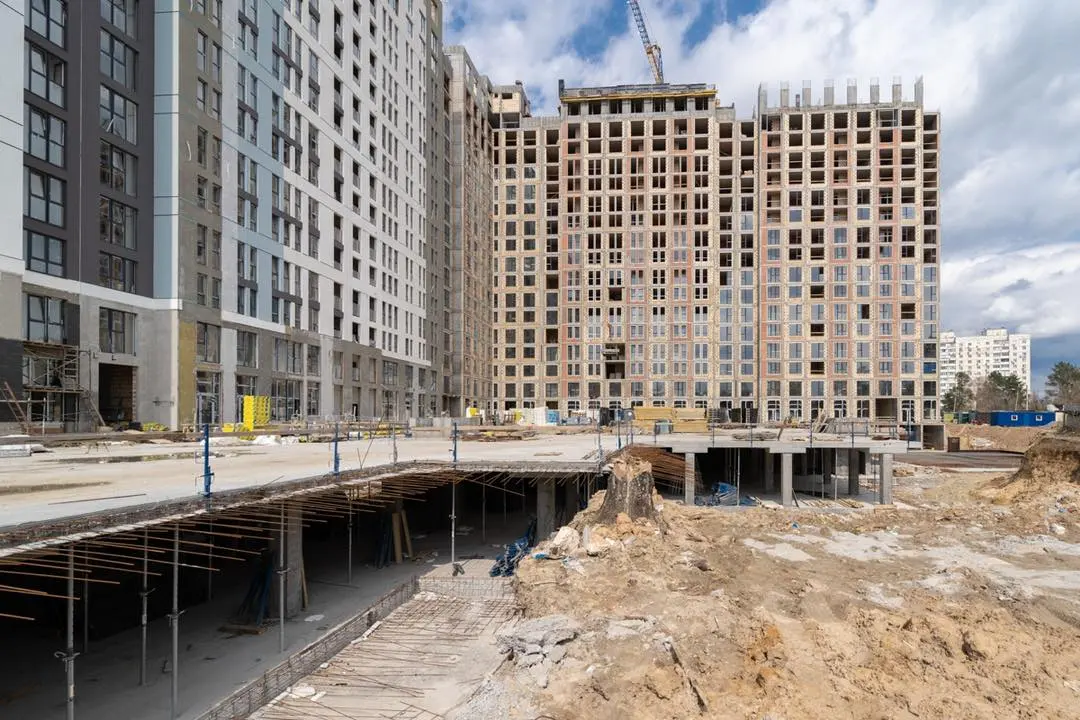

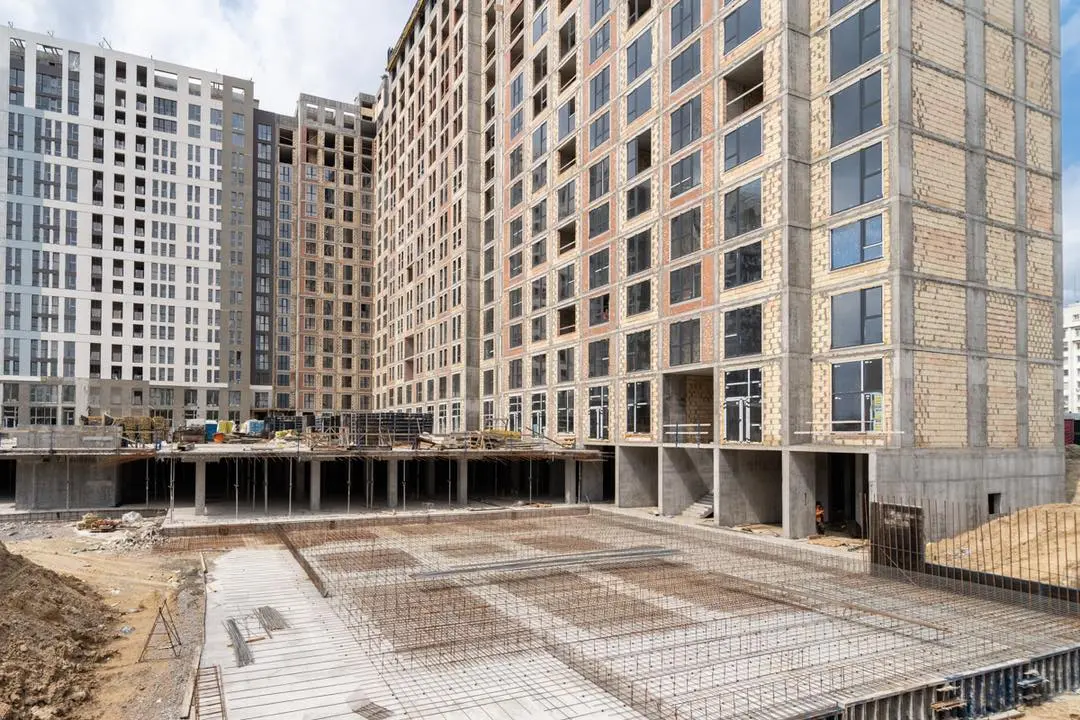

Ход строительства Жилого Комплекса
07.04.2021
Секції №1, 2
* Триває монтаж та пусконалагодження ліфтів — виконано на 50%.
* Роботи з влаштування фасадів та віконних конструкцій наближаються до фінішної прямої та становлять понад 80%.
* Оздоблення (без ремонту квартир) виконано на 90%.
* Встановлення дверей та вертикальної гідроізоляції підвальної частини триває.
* Стартували роботи з влаштування каркаса вхідних груп (10%) та прокладання інженерних мереж (25%).
Секції №3, 4, 5
* Триває влаштування вертикальної гідроізоляції підвальної частини та улаштування стін й перегородок з цегли.
* Монтаж віконних конструкцій виконано на понад 30%, а прокладання інженерних систем на понад 35%.
* Стартували роботи з оздоблення (без ремонту квартир).
Паркінг
Роботи на паркінгу тривають — будівельники влаштовують котлован (виконано на 80%), встановлюють фундаментну плиту (виконано на 80%) та монолітний каркас (виконано на 80%).

NE
Nelli18551 повід. · з 2016
14 травня 2021 р.

Ход строительства Жилого Комплекса
12.05.2021
Секції №1, 2.
• Триває монтаж та пусконалагодження ліфтів.
• Роботи з влаштування фасадів та віконних конструкцій наближаються до фінішної прямої та становлять майже 90%.
• Оздоблення (без ремонту квартир) виконано на 90%.
• Встановлення дверей та вертикальної гідроізоляції підвальної частини триває.
• Тривають й роботи з влаштування каркаса вхідних груп (50%) та прокладання інженерних мереж (понад 30%).
Секції №3, 4, 5.
• Триває влаштування вертикальної гідроізоляції підвальної частини та улаштування стін й перегородок з цегли.
• Монтаж віконних конструкцій виконано на 35%, а прокладання інженерних систем на понад 35%.
• Стартували роботи з оздоблення (без ремонту квартир) та монтаж й пусконалагодження ліфтів, відсоток виконання — 10%.
Паркінг.
Роботи на паркінгу тривають — будівельники влаштовують котлован (80%), встановлюють фундаментну плиту (80%) та монолітний каркас (виконано на понад 80%).

NE
Nelli18551 повід. · з 2016
5 червня 2021 р.

Ход строительства Жилого Комплекса
03.06.2021
Секції №1, 2
• Триває монтаж та пусконалагодження ліфтів.
• Роботи з влаштування фасадів та віконних конструкцій наближаються до фінішної прямої та становлять 95%.
• Оздоблення (без ремонту квартир) виконано на понад 90%.
• Встановлення дверей та вертикальної гідроізоляції підвальної частини триває.
• Тривають й роботи з влаштування каркаса вхідних груп (70%) та прокладання інженерних мереж (понад 40%).
Секції №3, 4, 5
• Триває влаштування вертикальної гідроізоляції підвальної частини та улаштування стін й перегородок з цегли.
• Монтаж віконних конструкцій виконано на понад 55%, а прокладання інженерних систем на 40%.
• Тривають роботи з оздоблення (без ремонту квартир) та монтаж й пусконалагодження ліфтів, відсоток виконання — 25.
• Покрівлю влаштовано на 20%.
Паркінг
Роботи на паркінгу тривають — будівельники влаштовують котлован (виконано на 85%), встановлюють фундаментну плиту (виконано на 85%) та монолітний каркас (виконано на майже 85%).

NE
Nelli18551 повід. · з 2016
13 липня 2021 р.

Ход строительства Жилого Комплекса
01.07.2021
Секції №1, 2
• Монтаж та пусконалагодження ліфтів виконано на 50%.
• Роботи з влаштування фасадів та віконних конструкцій наближаються до фінішної прямої.
• Оздоблення (без ремонту квартир) виконано на понад 95%.
• Встановлення дверей та вертикальної гідроізоляції підвальної частини триває.
• Тривають й роботи з влаштування каркаса вхідних груп (85%) та прокладання інженерних мереж (понад 65%).
Секції №3, 4, 5
• Триває влаштування вертикальної гідроізоляції підвальної частини та улаштування стін й перегородок з цегли.
• Монтаж віконних конструкцій виконано на 70%, а прокладання інженерних систем на 45%.
• Тривають роботи з оздоблення (без ремонту квартир) та монтаж й пусконалагодження ліфтів, відсоток виконання — 35.
• Покрівлю влаштовано на понад 35%.
Паркінг
• Роботи на паркінгу тривають — будівельники влаштовують котлован (виконано на 85%), встановлюють фундаментну плиту (виконано на 85%) та монолітний каркас (виконано на майже 85%).

NE
Nelli18551 повід. · з 2016
12 серпня 2021 р.

Ход строительства Жилого Комплекса
01.08.2021
Секції №1, 2
Монтаж та пусконалагодження ліфтів виконано на 65%. Оздоблення (без ремонту квартир) практично завершене. Встановлення дверей виконано на 95%, влаштування вертикальної гідроізоляції підвальної частини на 90%. Тривають й роботи з влаштування каркаса вхідних груп (90%) та прокладання інженерних мереж (75%). Розпочаті роботи з влаштування благоустрою.

Секції №3, 4, 5
Триває влаштування вертикальної гідроізоляції підвальної частини — 75%. Монтаж віконних конструкцій виконано на понад 85%, а прокладання інженерних систем на 75%. Тривають роботи з оздоблення (без ремонту квартир) та монтаж й пусконалагодження ліфтів. Покрівлю влаштовано на понад 55%.

Паркінг
Роботи на паркінгу тривають — будівельники влаштовують котлован (виконано на 85%), встановлюють фундаментну плиту (виконано на 85%) та монолітний каркас (виконано на майже 85%). Тривають робити з влаштування гідроізоляції — виконані на понад 35%.

NE
Nelli18551 повід. · з 2016
3 вересня 2021 р.

Ход строительства Жилого Комплекса
31.08.2021
Влаштування каркаса вхідних груп – 92%
Влаштування вертикальної гідроізоляції підвальній частині – 92%
Влаштування покрівлі та влаштування фасадів завершені
Монтаж віконних конструкцій – 97%
Інженерія – 99%
Оздоблення (без ремонту квартир) – завершено
Влаштування дверей – 97%
Монтаж і пусконалагодження ліфтів – 65%
Інженерні мережі – 80%
Влаштування благоустрою – 25%

Секція № 3,4,5
Влаштування вертикальної гідроізоляції підвальній частині – 77%
Влаштування покрівлі – 55%
Монтаж віконних конструкцій – 90%
Влаштування фасадів – 70%
Інженерія –77%
Оздоблення (без ремонту квартир) – 63%
Монтаж і пусконалагодження ліфтів – 35%

Паркінг
Влаштування котловану – 88%
Фундаментна плита – 89%
Монолітний каркас – 83%
Гідроизоляція – 39%

NE
Nelli18551 повід. · з 2016
4 жовтня 2021 р.

Ход строительства Жилого Комплекса
30.09.2021
Влаштування каркаса вхідних груп – завершено
Влаштування вертикальної гідроізоляції підвальній частині – завершено
Влаштування покрівлі та влаштування фасадів завершені
Монтаж віконних конструкцій – 97%
Інженерія – 99%
Оздоблення (без ремонту квартир) – завершено
Влаштування дверей – 99%
Монтаж і пусконалагодження ліфтів – 90%
Інженерні мережі – 98%
Влаштування благоустрою – 95%
Пуск налагодження + клінінг -70%

Секція № 3,4,5
Влаштування вертикальної гідроізоляції підвальній частині – 90%
Влаштування каркаса вхідних груп – 50%
Влаштування покрівлі – 80%
Монтаж віконних конструкцій – 95%
Влаштування фасадів – 85%
Інженерія –78%
Оздоблення (без ремонту квартир) – 72%
Монтаж і пусконалагодження ліфтів – 45%
Влаштування благоустрою – 15%
Котельня – 90%

Паркінг
Влаштування котловану – 90%
Фундаментна плита – 89%
Монолітний каркас – 83%

NE
Nelli18551 повід. · з 2016
25 листопада 2021 р.

Ход строительства Жилого Комплекса
31.10.2021
Секція №1,2
Будівництво завершено
Секція № 3,4,5
Влаштування вертикальної гідроізоляції підвальній частині – завершено
Влаштування каркаса вхідних груп – 50%
Влаштування покрівлі – 85%
Монтаж віконних конструкцій – 97%
Влаштування фасадів – 90%
Інженерія –90%
Оздоблення (без ремонту квартир) – завершено
Монтаж і пусконалагодження ліфтів – 70%
Влаштування благоустрою – 35%
Котельня – 90%
Паркінг
Влаштування котловану – 90%
Фундаментна плита – 90%
Монолітний каркас – 85%
Гідроизоляція – 50%

NE
Nelli18551 повід. · з 2016
23 грудня 2021 р.

Ход строительства Жилого Комплекса
08.12.2021
У комплексі комфорт+ класу зводяться 6 житлових будинків на 16 поверхів кожний. Наразі завершується будівництво першого будинку, який складається з п’яти секцій. У секціях №1, 2 будівництво завершено.

Секція №3, 4, 5
Завершено влаштування вертикальної гідроізоляції у підвальній частині та влаштування каркаса вхідних груп.
На фінішній прямій монтаж віконних конструкцій (98%), влаштування покрівлі та фасадів, інженерія (95%).
Продовжуються активні роботи з монтажу і пусконалагодження ліфтів (90%) та влаштування благоустрою (80%).

Будинок 2
Секція № 1, 2

Завершено влаштування фундаменту та монтаж баштового крана у секції №1.

Паркінг
Завершено влаштування котловану. Тривають роботи з влаштування фундаментної плити (92%), монолітного каркаса (85%) та покрівлі (30%).

NE
Nelli18551 повід. · з 2016
14 січня 2022 р.

Ход строительства Жилого Комплекса
01.01.2022
Будинок 2
Влаштування котловану – завершено.

Секція № 1, 2, 3
Завершено влаштування фундаменту. Влаштування монолітного каркаса підвалу і цоколю в 1 та 2 секції виконано на 50%.
Також завершено монтаж баштового крана в секції 1. Монтаж баштового крана в секції 3 виконано на 50%.

Будинок 3
Розпочато влаштування котловану.

Паркінг
Завершено влаштування котловану. Наближається до завершення влаштування фундаментної плити та монолітного каркаса. Триває влаштування покрівлі та чистове оздоблення рамп з монтажем огороджень та навісів.

NE
Nelli18551 повід. · з 2016
9 лютого 2022 р.

Ход строительства Жилого Комплекса
31.01.2022
БУДИНОК 1
Секція № 1-5

Будівництво завершено

БУДИНОК 2
Влаштування котловану – завершено

Секція № 1, 2, 3
Влаштування фундаменту – завершено
Влаштування монолітного каркасу підвалу і цоколю 100% – секція 1, 85% – секція 2, 15% – секція 3
Монтаж баштового крану – завершено (секції 1 та 3)
Розпочато роботи із влаштування гідроізоляції цокольної підземної частини (секція 1)

БУДИНОК 3
Розпочато влаштування котловану

Паркінг
Влаштування котловану – завершено
Фундаментна плита – 95%
Монолітний каркас – 95%
Влаштування покрівлі – 30%
Чистове оздоблення рамп з монтажем огороджень та навісів – 47%

Увійти та відповісти email або Google, 10 секунд
