Ход строительства Жилого Комплекса

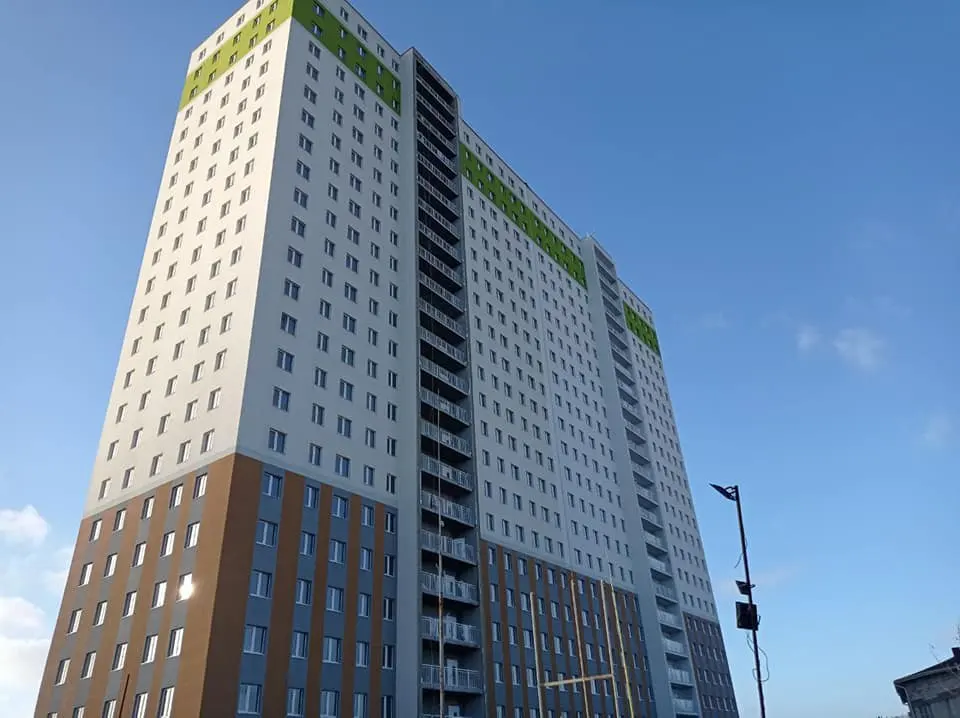

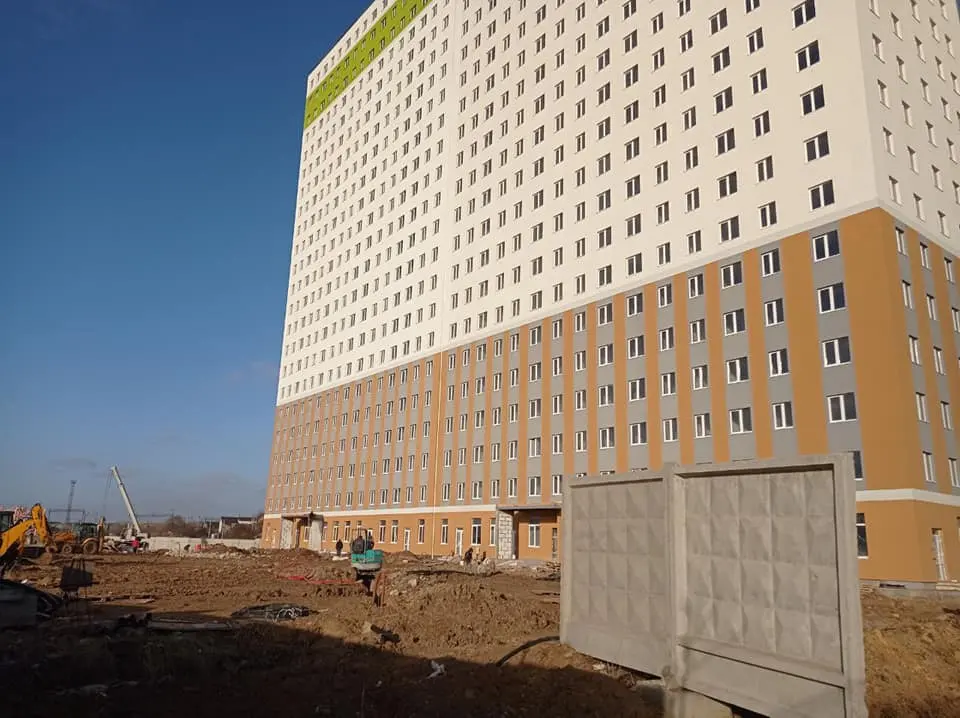

04.01.2021
Продолжаются работы по благоустройству:
- Копка траншеи под укладку водопровода
- Прокладка наружного газопровода
- Прокладка магистрали газопровода по фасаду
- Копка траншеи под наружное освещение
- Облицовка полов керамической
- Штукатурка лестничной площадки
- Установка ревизионных люков на этажах МОП

NE
Nelli18551 повід. · з 2016
26 березня 2021 р.

Ход строительства Жилого Комплекса

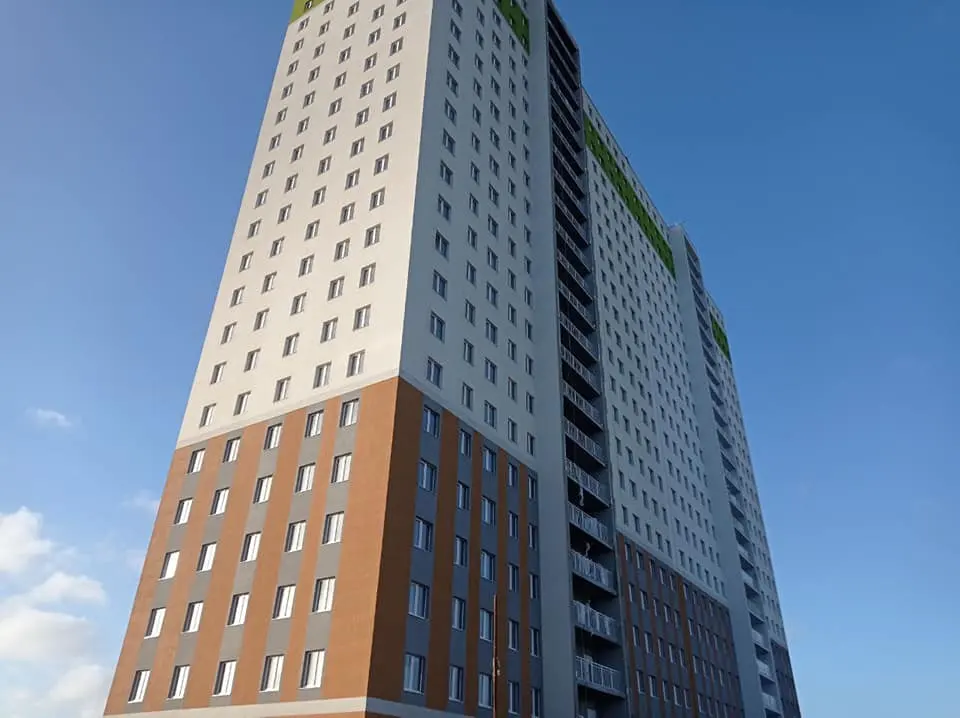

06.02.2021
улаштування покрівлі ( 2 шар) - 100%
облицювання підлоги керамічною плиткою МОП - 100%
облицювання порталів ліфтових прорізів - 99%
облицювання підлоги балконів холодних переходів - 2 сек. - 99%
улаштування коробів з ЛГК - 100%
шпаклівка коробів з ЛГК - 100%
нанесення декоративки ЧОКС - 88%
утеплення холодних переходів Фасаду - 1 сек.- 90%
оздоблювальні роботи в холах- 1 сек. - 90%
оздоблювальні роботи в холах- 2 сек - 90%
установка радіаторів квартир - 1 сек. - 100%
установка радіаторів квартир- 2 сек. - 100%
Облицювання плиткою сходової клітки - 1 секц.- 50%
Монтаж клапанів шахти димовидалення - 100%
Установка водомірів - 1 і 2 секція - 100%
Улаштування фундаменту трансформаторної підстанціі - 60%
