Микрорайон "Таировские сады"

27 відповідей · 23 555 переглядів
ГЕ
Геркулес Зевсович716 повід. · з 2018
1 серпня 2018 р.

Объект: Микрорайон "Таировские сады"

Заявленный ввод в эксплуатацию:

1 дом – 4 кв. 2018, 2 кв. 2019, 3 кв. 2019
2 дом – в проекте

Адрес: г. Одесса, Киевский р-н., ул. Вильямса, 93/1

Застройщик: "Одеком Девелопмент"

Ссылки:

::: Сайт проекта

::: Сайт застройщика

::: Описание на oStroyke

Технические характеристики:

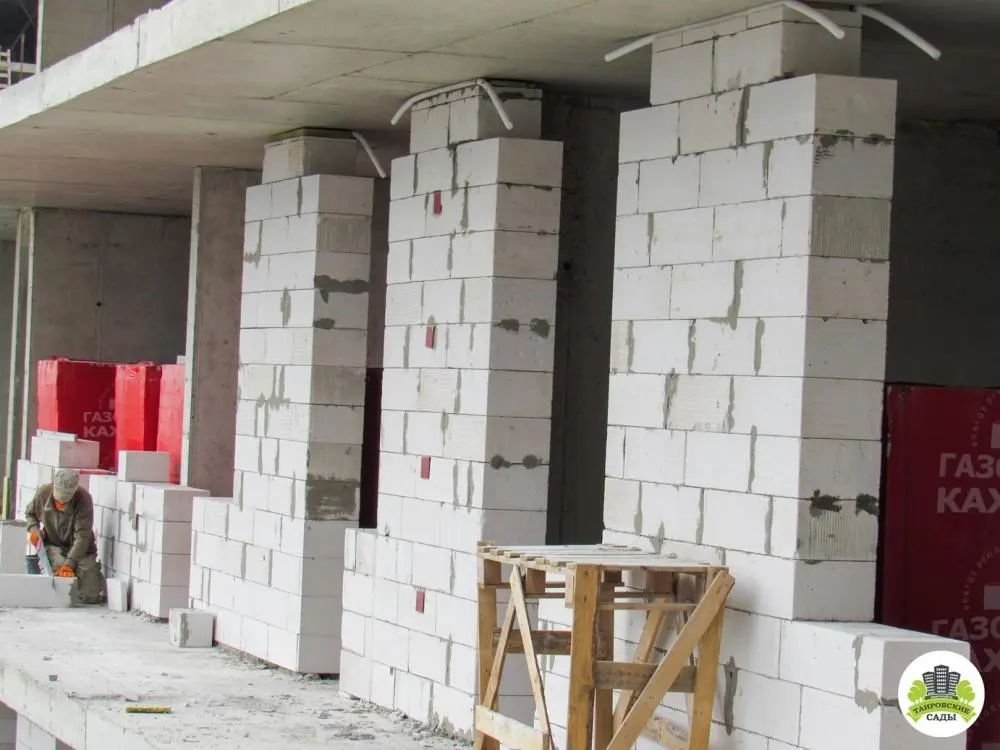

Класс: комфорт
Домов: 10
Высота потолков: 2,85 м
Отопление: автономное
Паркинг: гостевой, подземный

NE
Nelli18551 повід. · з 2016
27 вересня 2018 р.

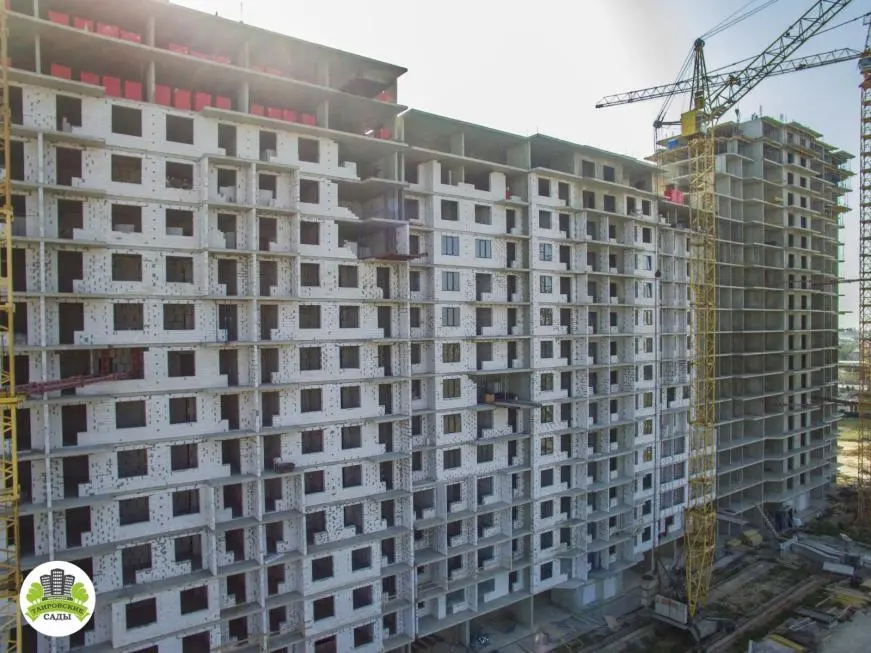

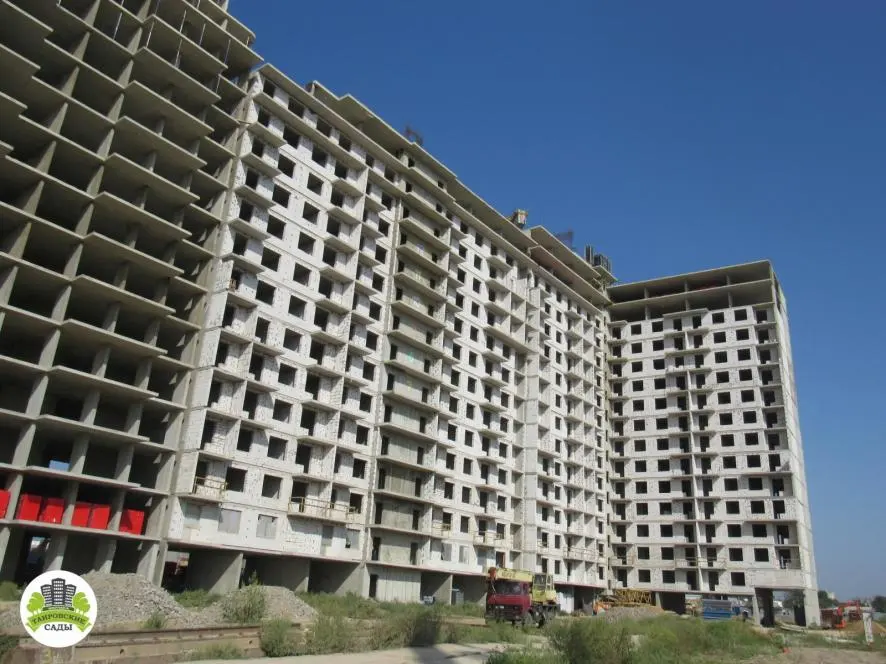

Ход строительства Жилого Комплекса

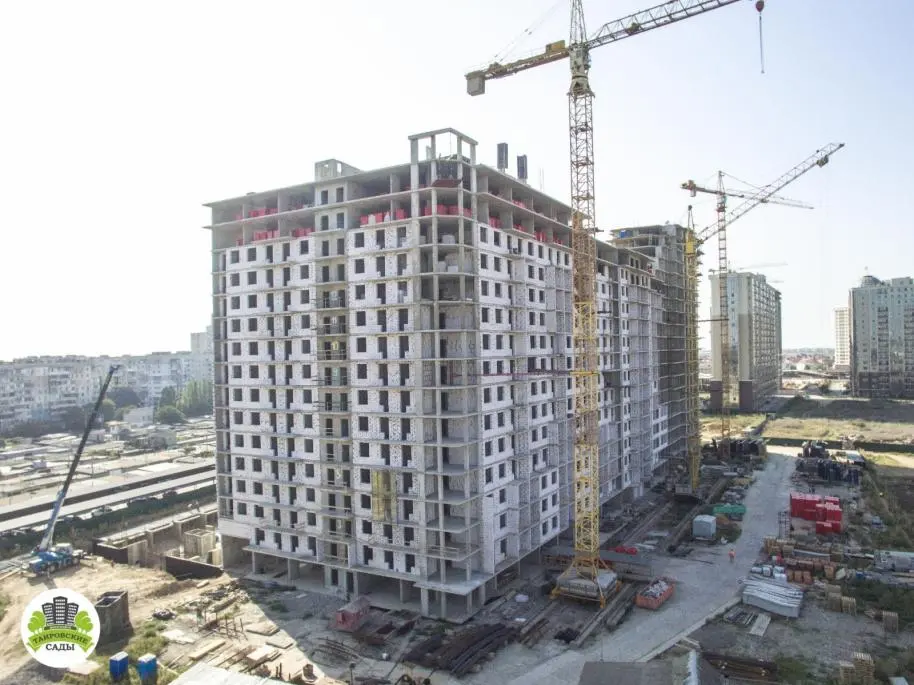

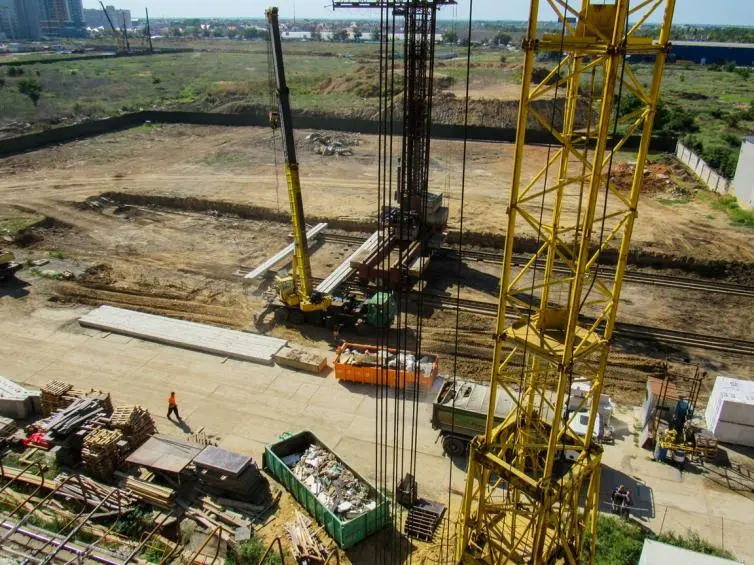

14.09.2018
И вот кратко о проводимых работах:

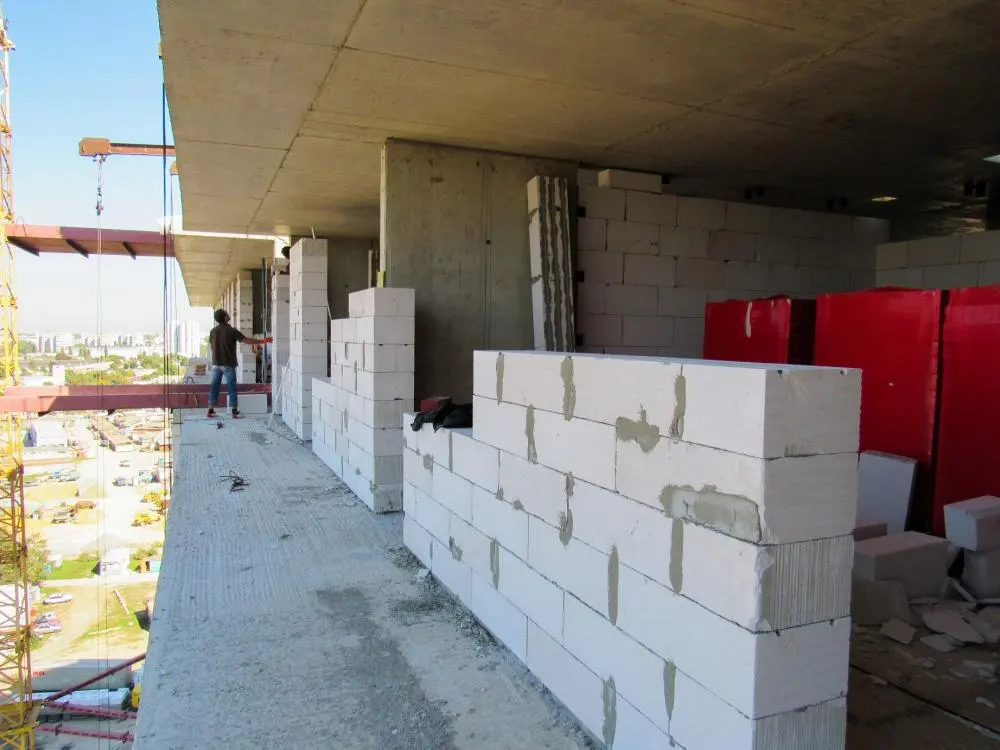

1. Внутренние и наружные кладочные работы.

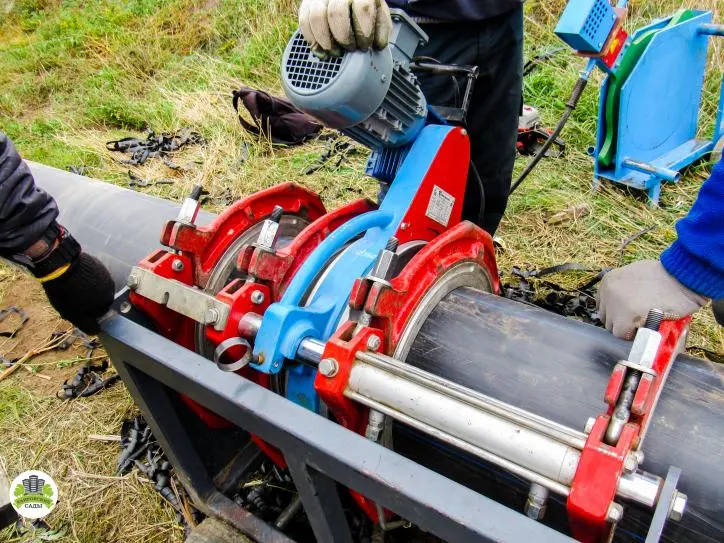

2. Водоснабжение и канализация.
3. Отопление и вентиляция.
4. Электроснабжение.
5. Устройство стяжки полов.
6. Ведётся монтаж металлопластиковый изделия на Секции 2.

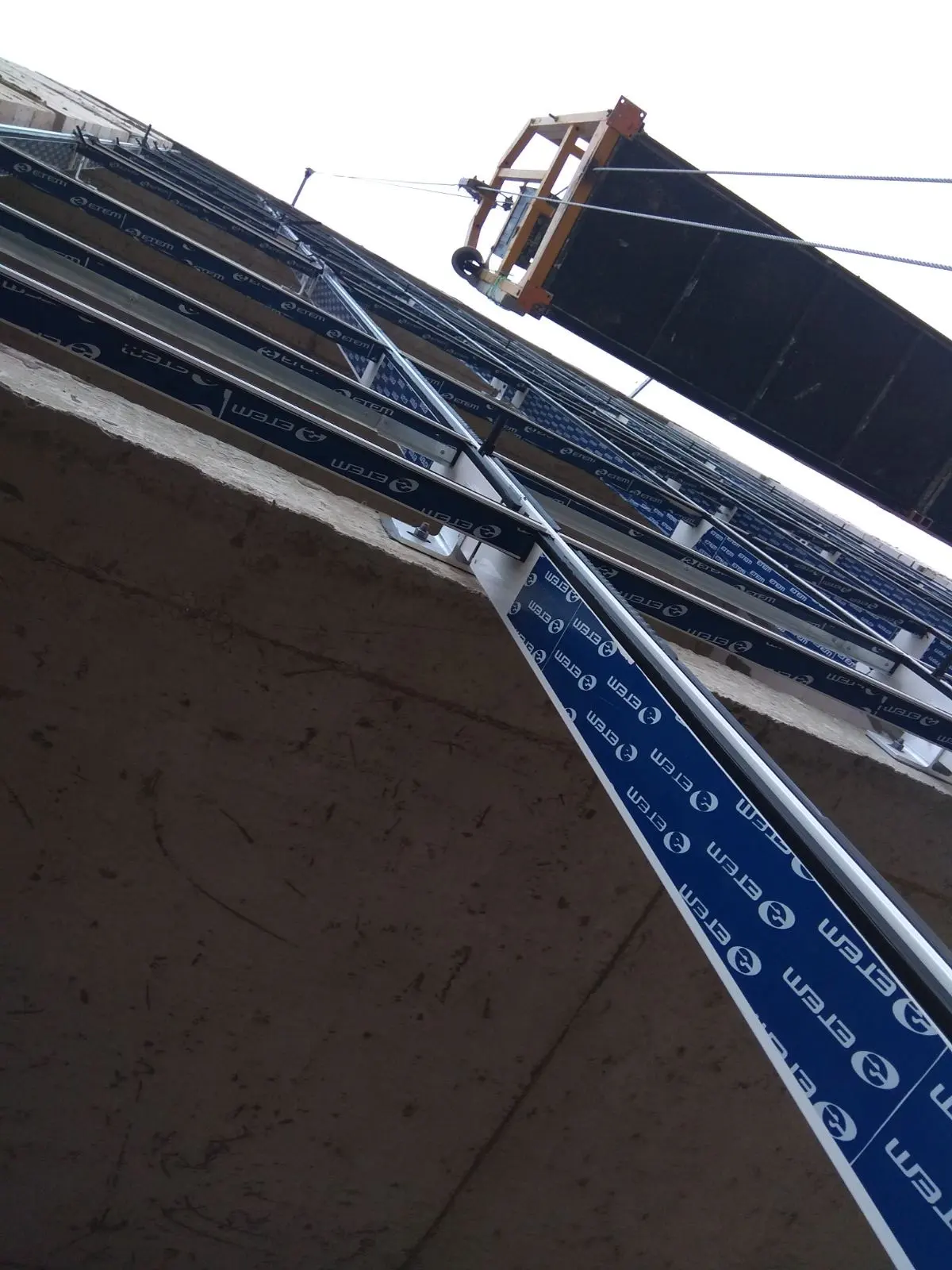

8. Продолжается подготовка к работам по «мокрому фасаду».

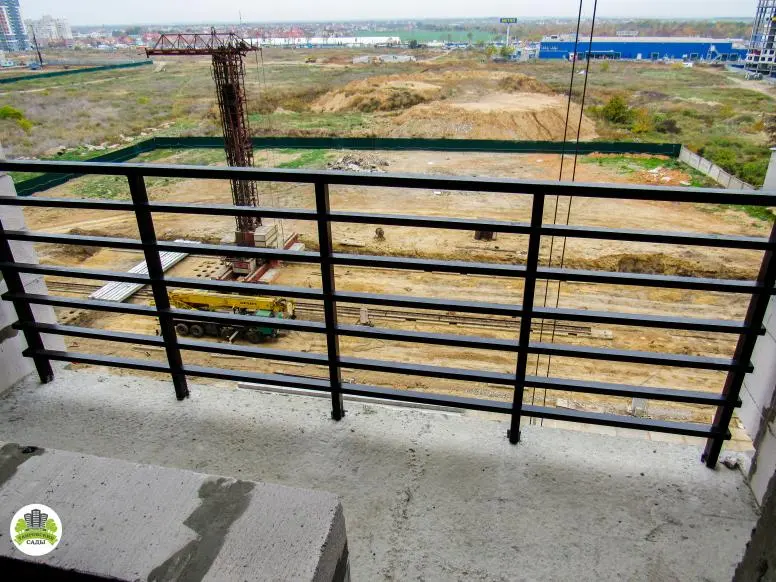

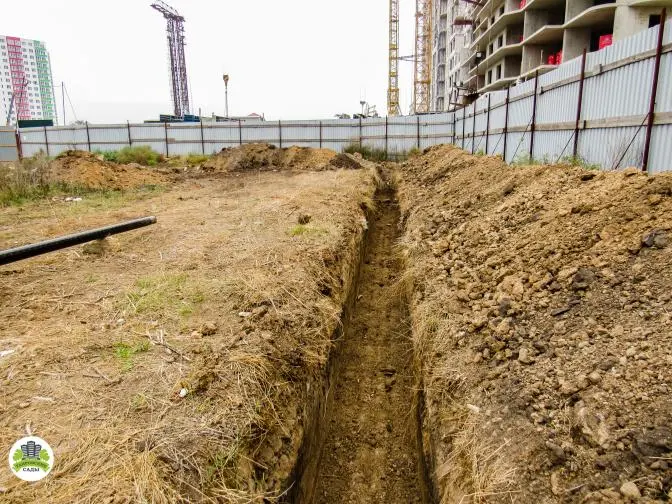

11. Ведётся разработка котлована по Секции 5 и 6.

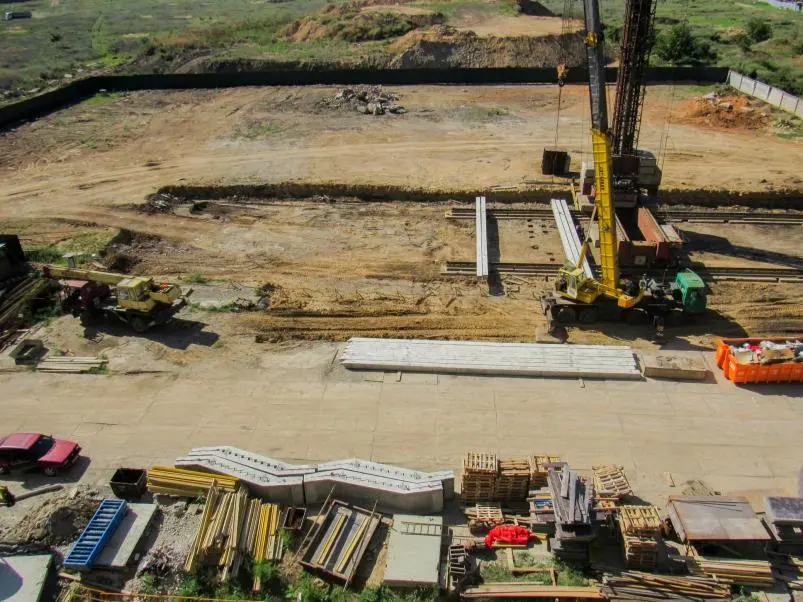

12. Заканчиваем монолитные работы ниже 0.000 по Секции 4 (плита перекрытия подвала).

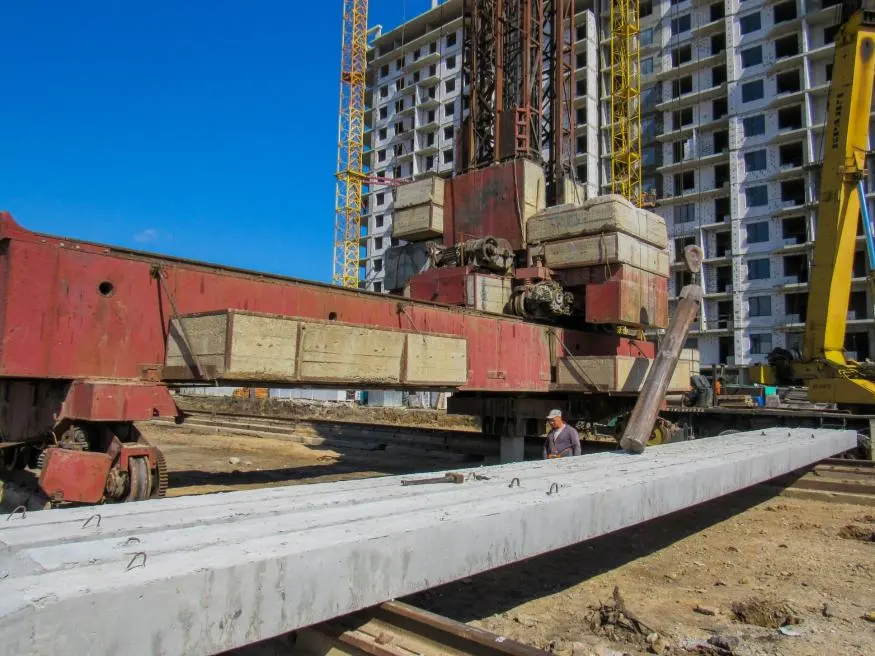

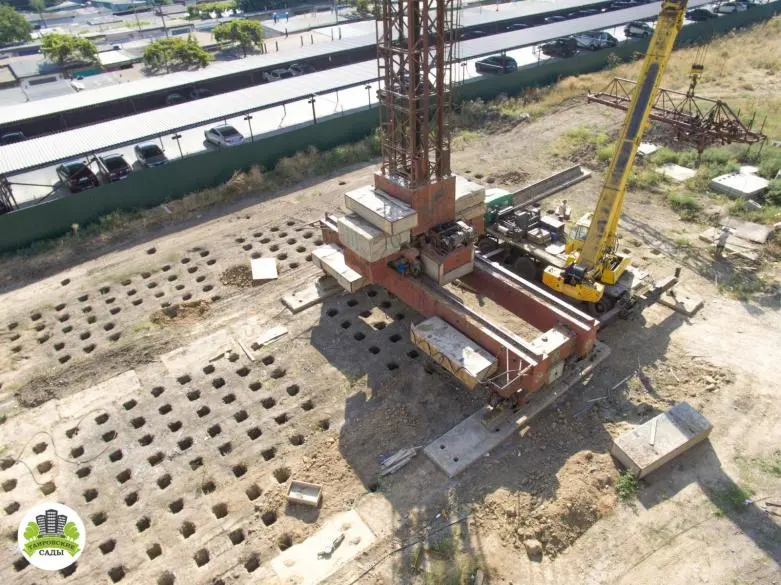

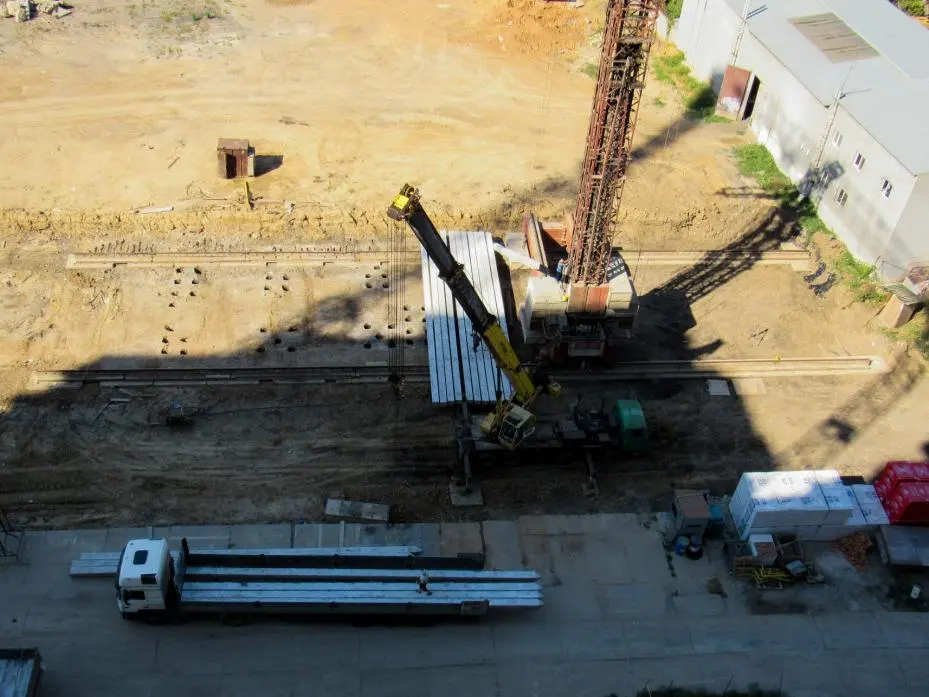

13. Установлена сваедавная техника по 2ПК. Приступаем к давке свай.

NE
Nelli18551 повід. · з 2016
5 листопада 2018 р.

Ход строительства Жилого Комплекса

01.10.2018

Секция 1:

1. Монтаж опалубки и армирование плиты перекрытия (21 этаж).
2. Подготовительные работы по кладке.
Секция 2:

1. Выполняется кладка наружных и внутренних стен (15 этаж и парапета).

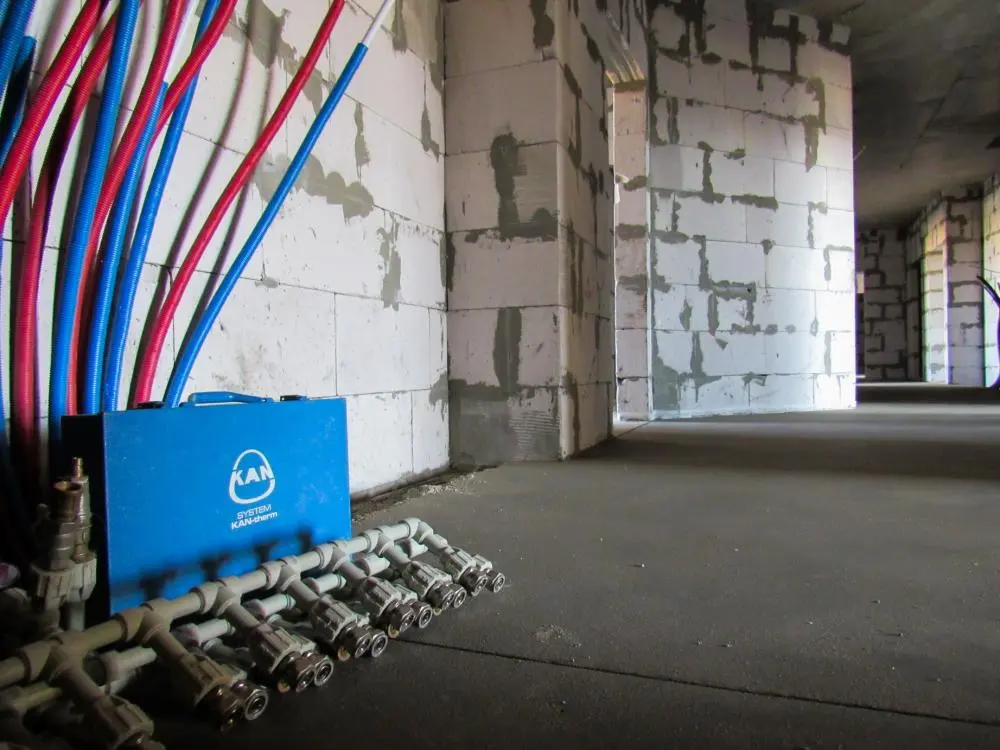

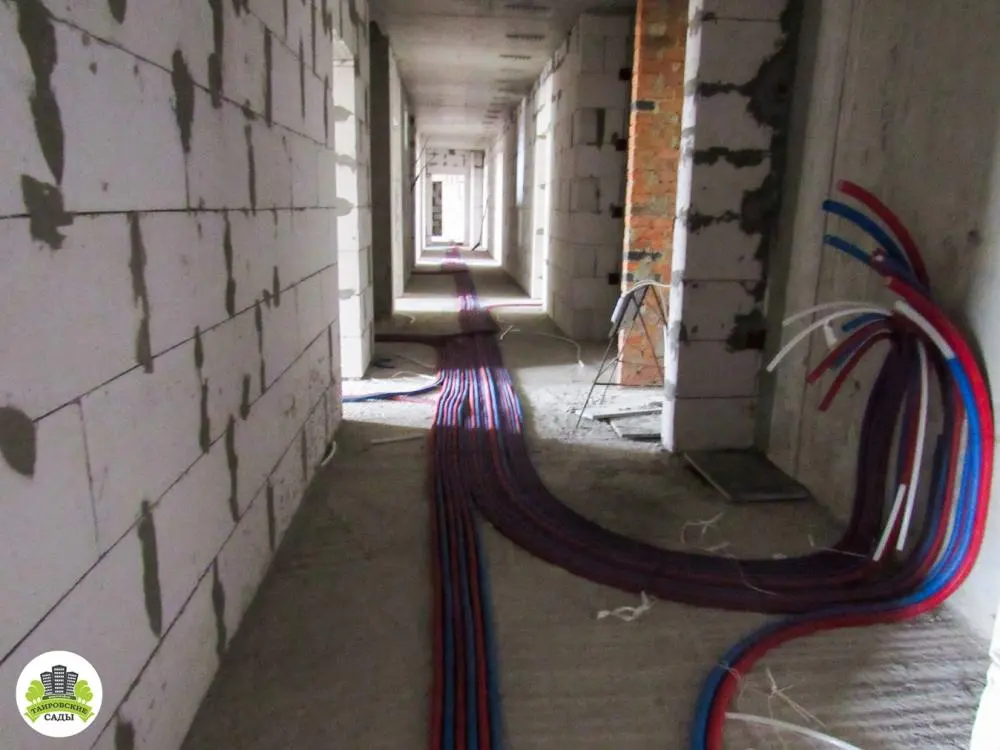

2. Монтаж труб отопления и водопровода (14 этаж).
3. Ведутся работы по вентиляции.

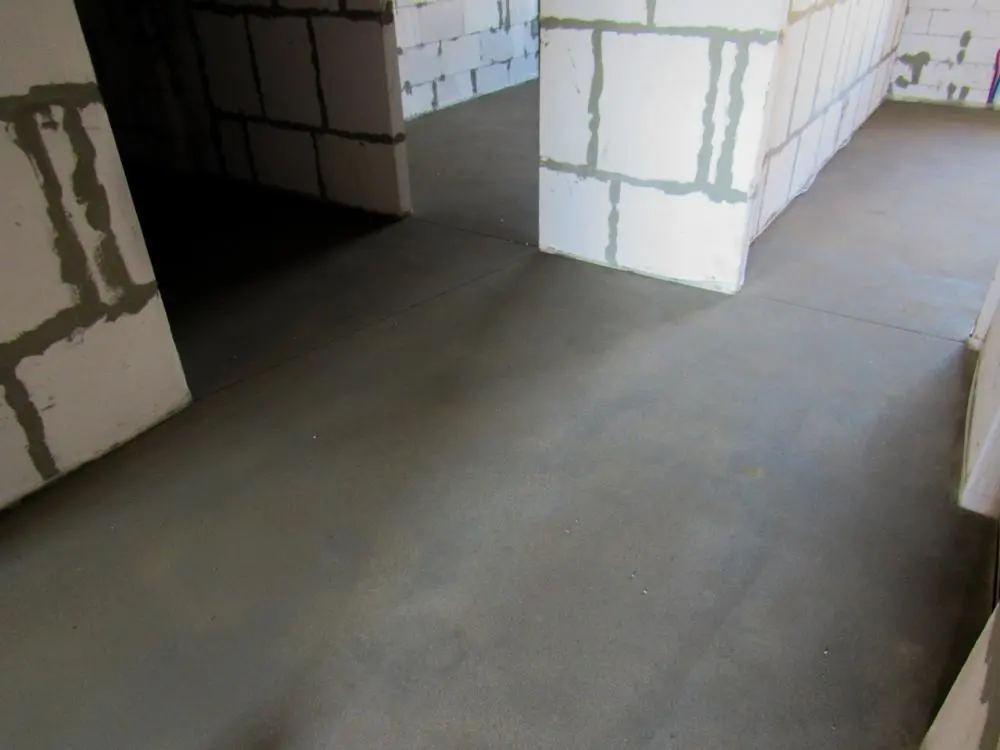

4. Устройство стяжки полов (13 этаж).
5. Ведутся электромонтажные работы.
6. Выполняется установка металлопластиковых окон.
7. Ведутся работы по устройству канализации.
8. Штукатурка мест общего пользования (6 этаж).
9. Устройство «мокрого» фасада.
Секция 3:
1. Выполняются монолитные работы по котельной.
2. Кладка наружных и внутренних стен (14,15 этажи).
3. Монтаж труб отопления и водопровода (10,11 этажи).
4. Устройство «мокрого» фасада.
5. Ведутся электромонтажные работы.
6. Ведутся работы по устройству канализации.
Секция 4:
1. Выполнена плита перекрытия паркинга.
2. Армирование и бетонирование вертикальных конструкций (1 этаж).
Секция 5-6:
1. Бетонная подготовка (секция 5).

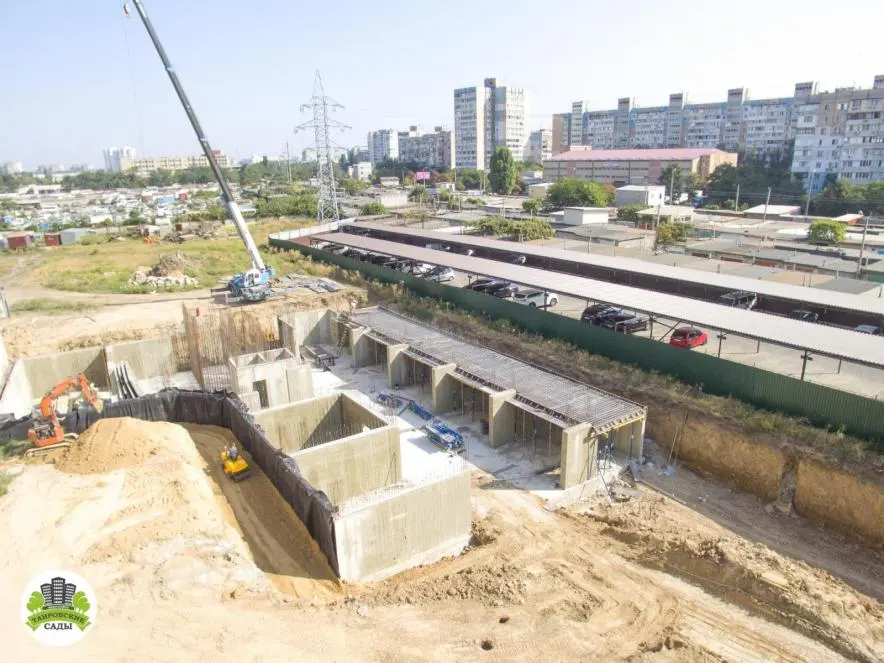

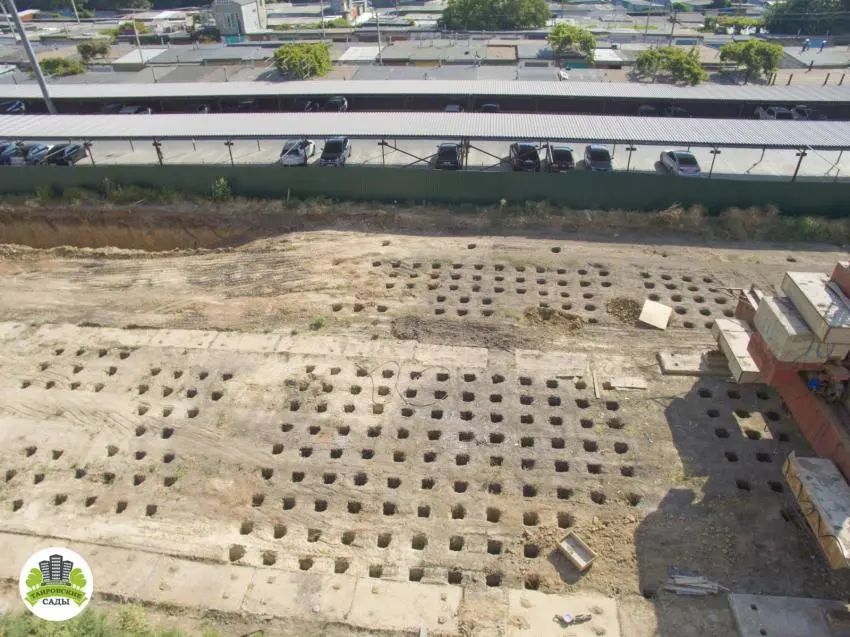

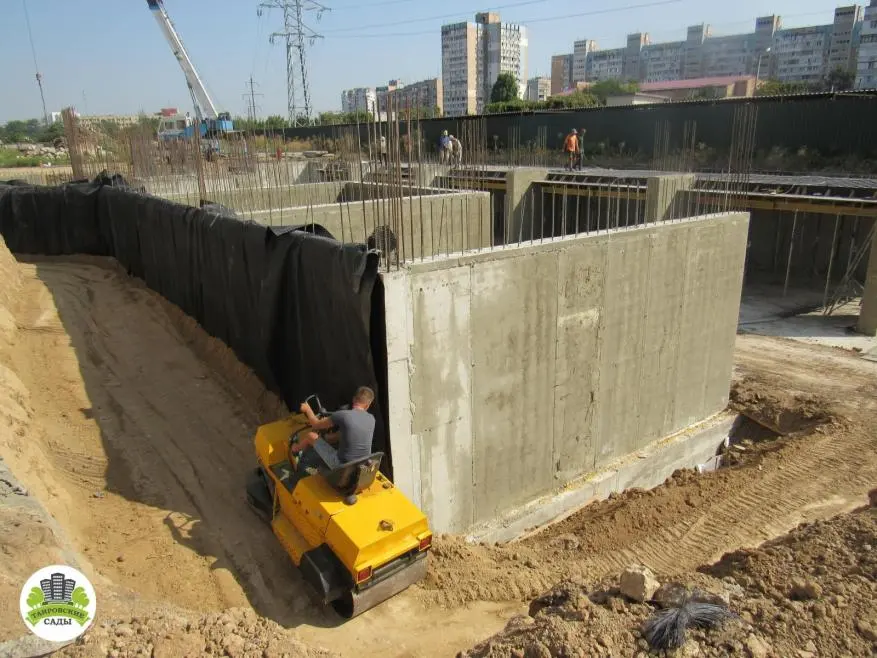

2. Заканчиваются работы по устройству котлована (6 секция).
2ПК:

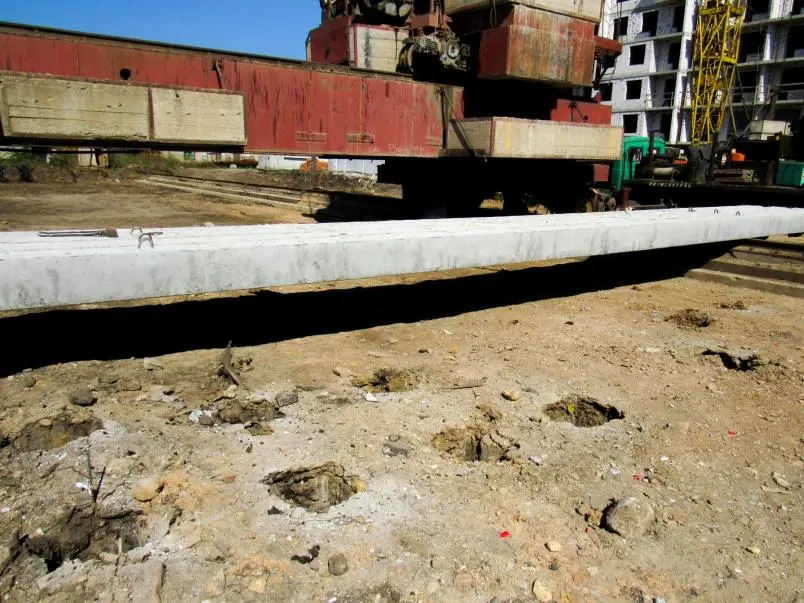

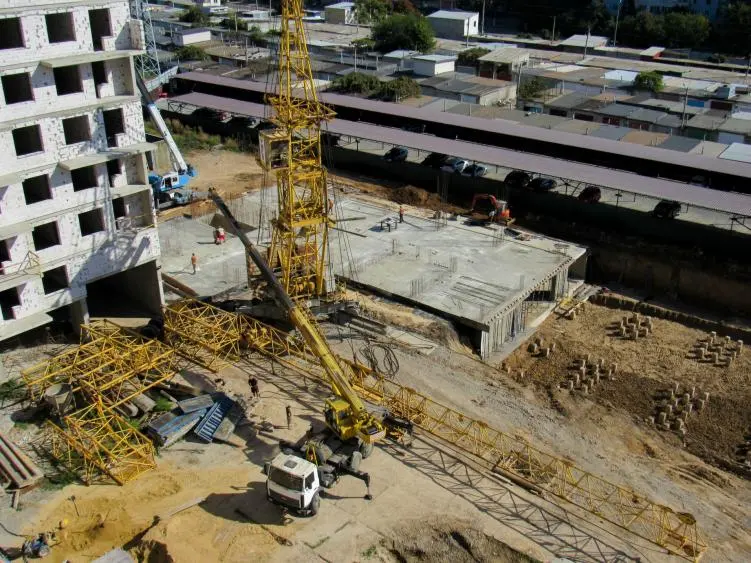

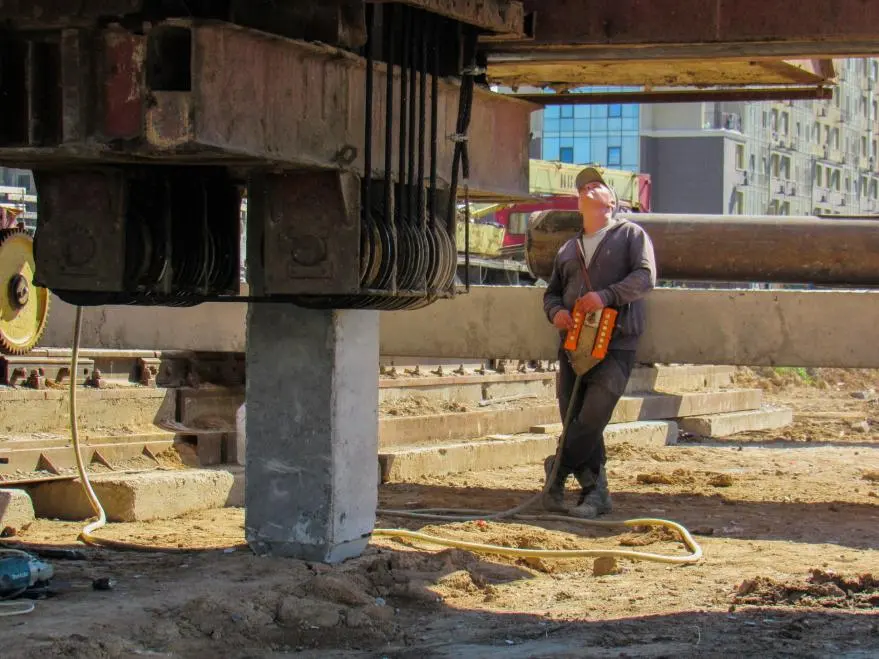

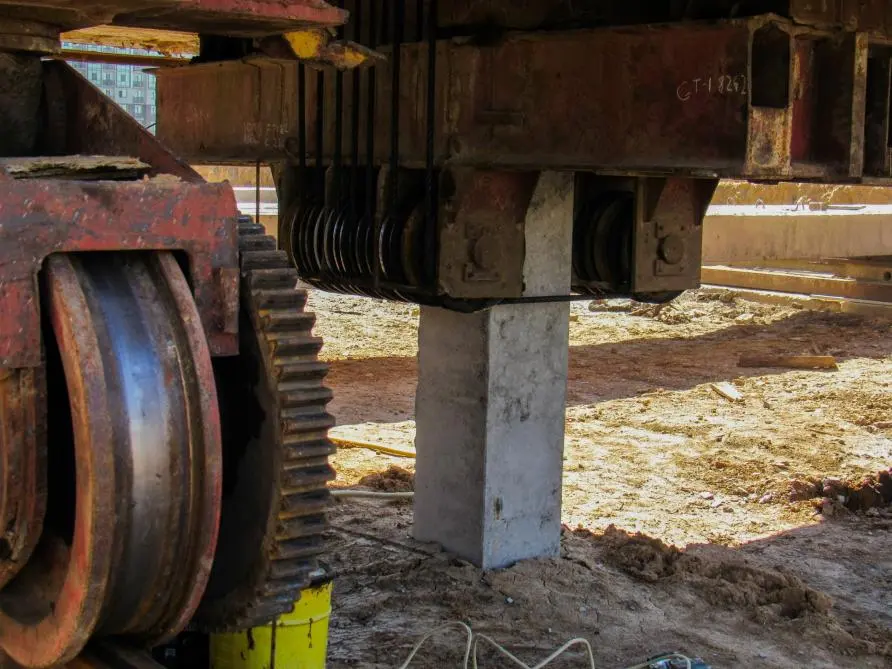

1. Давка свай 6-7 секции (103 шт.)

NE
Nelli18551 повід. · з 2016
5 листопада 2018 р.

Ход строительства Жилого Комплекса

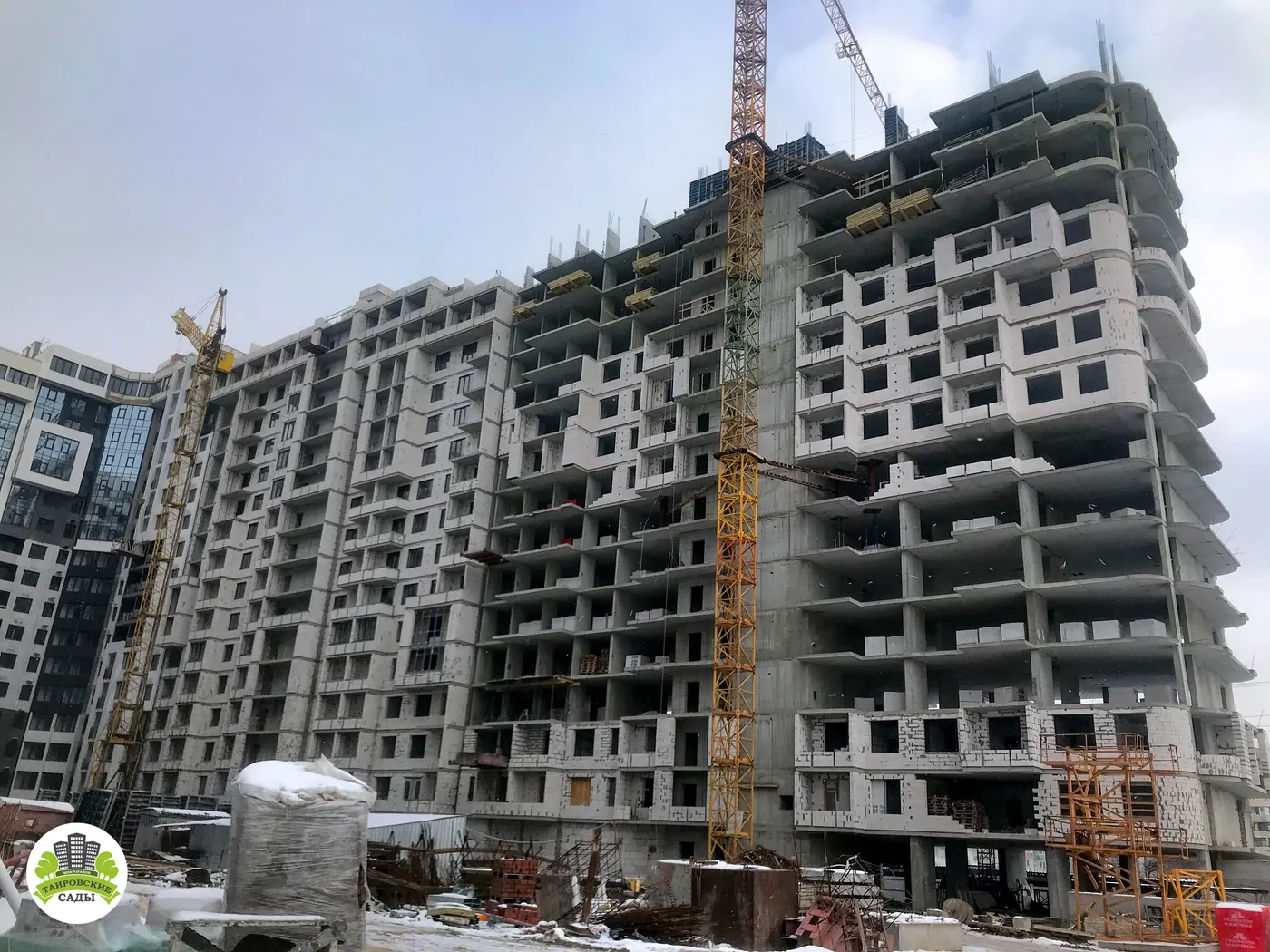

30.10.2018
Секция 1:
1. Выполнено бетонирование вертикальных конструкций (23 этаж)
2. Монтаж опалубки и армирование плиты перекрытия (23 этаж).
3. Начаты кладочные работы.
Секция 2:
1. Выполняется кладка на балконах.
2. Выполнен монтаж труб отопления и водопровода
3. Ведутся работы по вентиляции.
4. Выполнено устройство стяжки полов (с 3 по 14 этаж).
5. Ведутся электромонтажные работы.
6. Выполняется установка металопластиковых окон.
7. Ведутся работы по устройству канализации.
8. Штукатурка мест общего пользования (11 этаж).
9. Устройство «мокрого» фасада.
10. Монтаж кронштейнов для светопрозрачного фасада.
Секция 3:
1. Устройство котельной
2. Кладка наружных и внутренних стен (15 этаж).
3. Кладка на балконах.
4. Монтаж труб отопления и водопровода.
5. Устройство стяжки полов (4-6 этажи).
6. Устройство «мокрого» фасада.
7. Ведутся электромонтажные работы.
8. Ведутся работы по устройству канализации.
9. Монтаж кронштейнов для светопрозрачного фасада.
10. Выполняется установка металопластиковых окон.
Секция 4:
1. Выполнена плита перекрытия (1 этаж)
2. Армирование вертикальных конструкций (2 этаж).
Секция 5:
1. Выполнено армирование ростверка.
2. Подготовка к заливке ростверка.
Секция 6:
1. Выполнена бетонная подготовка.
2. Ведется армирование ростверка.

NE
Nelli18551 повід. · з 2016
29 жовтня 2019 р.

Ход строительства Жилого Комплекса
02.10.2019
СЕКЦИЯ 1:

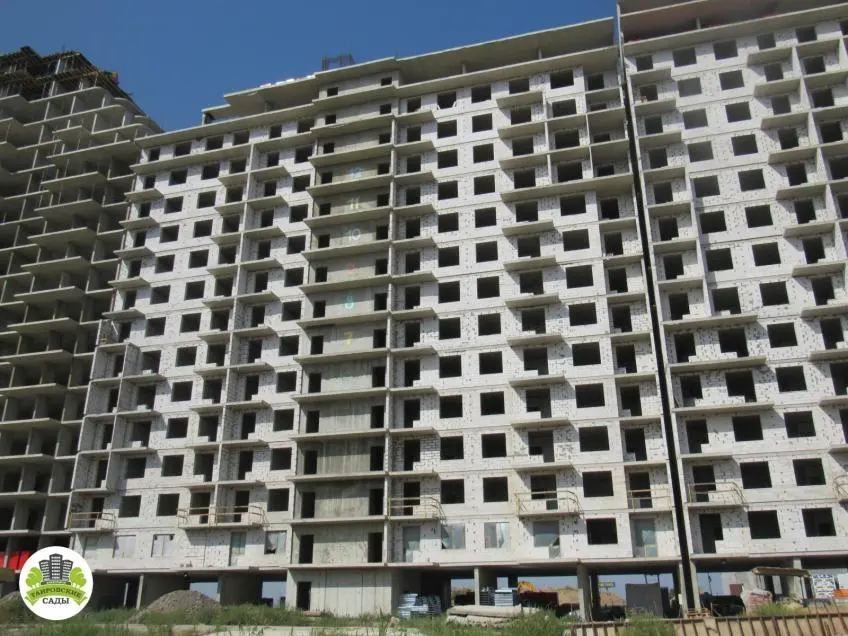

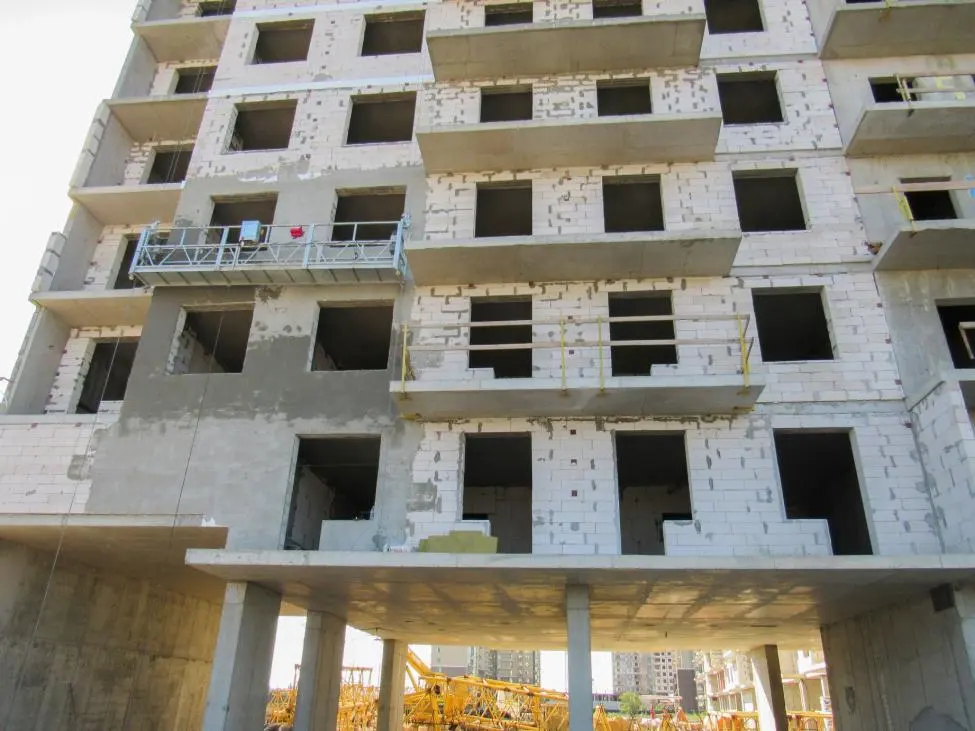

1. Выполнена кладка всех наружных стен.
2. Выполняется кладка внутренних стен (9-13 этаж).
3. Выполняется наращивание бетонных плит под кубы.
4. Выполняются кладочные работы по балконам и кубам.
5. Выполняются работы по смотровому этажу (3 этаж).

СЕКЦИЯ 2:
1. Выполнен монтаж козырьков на открытых балконах.
2. Завершены работы по деформационному шву между секциями 1 и 2.
3. Выполнена облицовка кубов.
4. Выполнены монолитные и кладовые работы по входной группе (со стороны двора).
5. Выполнена гидроизоляция кровли.

СЕКЦИЯ 3:
1. Завершается разводка электричества в местах общего пользования.
2. Установка электросчетчиков и расключение шкафов.
3. Завершаются работы по вводу электрокабеля в квартиры.
4. Завершается установка радиаторов.
5. Запущен второй пассажирский лифт.
6. Выполняется пуско-наладка грузопассажирского лифта.
7. Завершена укладка плитки в местах общего пользования.
8. Выполняется укладка плитки на переходных балконах.
9. Выполнятся обрамление порталов лифтов плиткой.
10. Завершаются работы по устройству «мокрого фасада».
11. Покраска фасада.

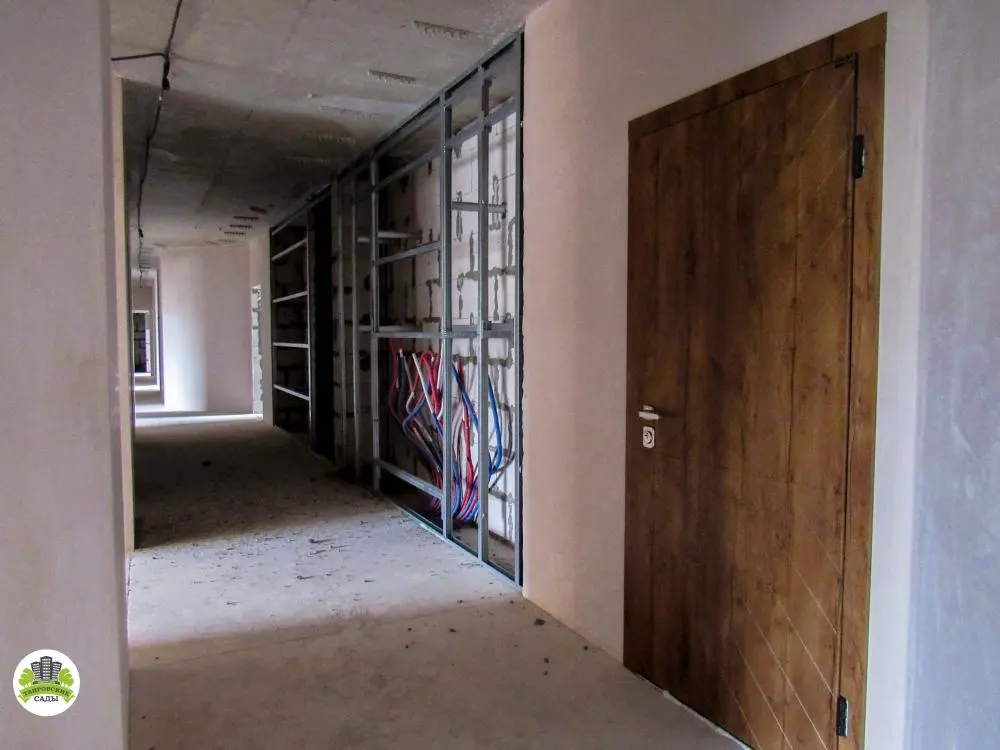

12. Завершена установка входных дверей в квартиры.

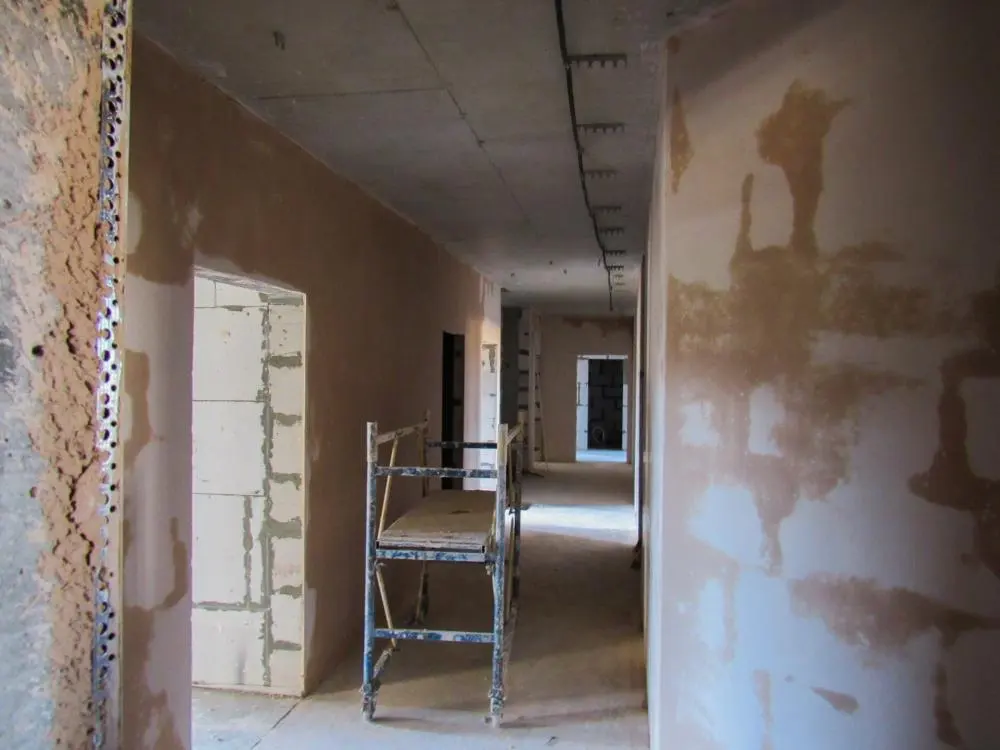

13. Покраска стен в местах общего пользования (13 этаж).
14. Выполнена комплектация котлов отопления и монтаж оборудования в котельной и теплопункте.
15. Выполнены работы по монтажу ШРП на кровле.
16. Выполнен монтаж газопровода от ШГРП до ШРП.
17. Выполнен монтаж ШГРП на земельном участке.
18. Выполнен монтаж газопровода от ШГРП к магистральному газопроводу.
19. Завершаются работы по деформационному шву между секциями 2 и 3.
20. Выполняются системы противопожарной защиты.
21. Завершаются работы по облицовке кубов.
22. Выполняются работы по покраске незадымляемых лестниц.
23. Установка клапанов дымоудаления.
24. Монтаж потолков «грильято».

СЕКЦИЯ 4:
1. Выполнены вертикальные конструкции (15 этаж).
2. Монтаж опалубки плиты перекрытия (15 этаж).
3. Выполняются кладочные работы в местах примыкания к секции 3.

СЕКЦИЯ 5:
1. Выполнены вертикальные конструкции (4 этаж).
2. Выполнена плиты перекрытия (4 этаж).

СЕКЦИЯ 6:
1. Выполняется армирование и бетонирование вертикальных конструкций (2 этаж).

2ПК:
1. Выполнена сбивка оголовок свай (секция 2-7).
2. Подготовительные работы по устройству ростверка (секция 2-7).
3. В конце октября планируется заливка ростверка.

NE
Nelli18551 повід. · з 2016
16 грудня 2019 р.

Ход строительства Жилого Комплекса
11.12.2019

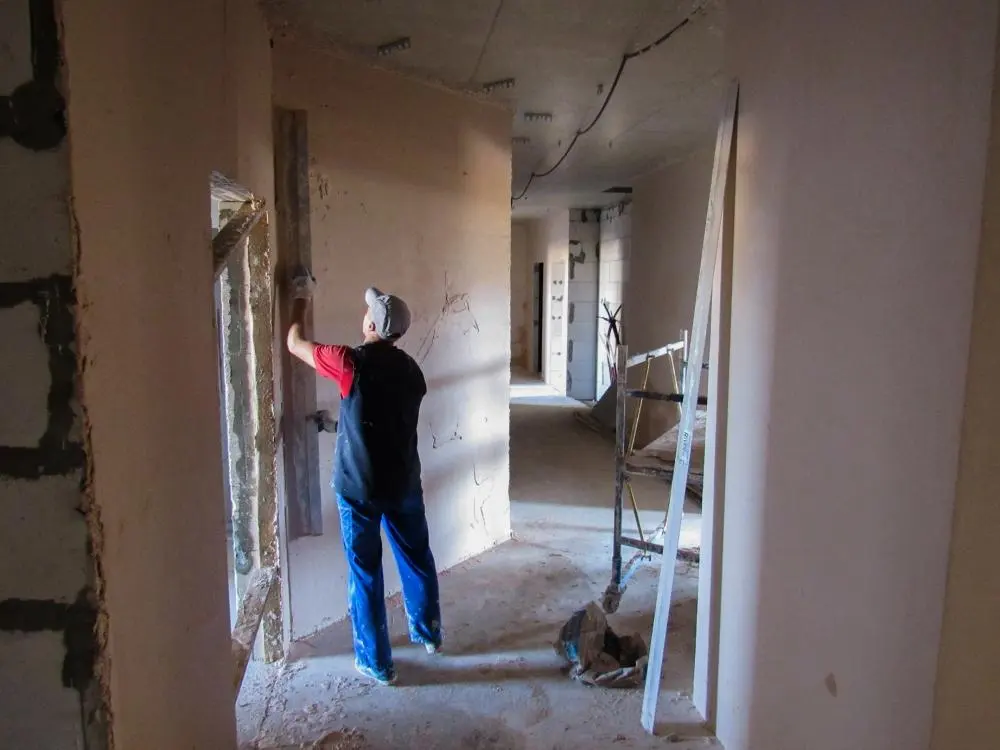

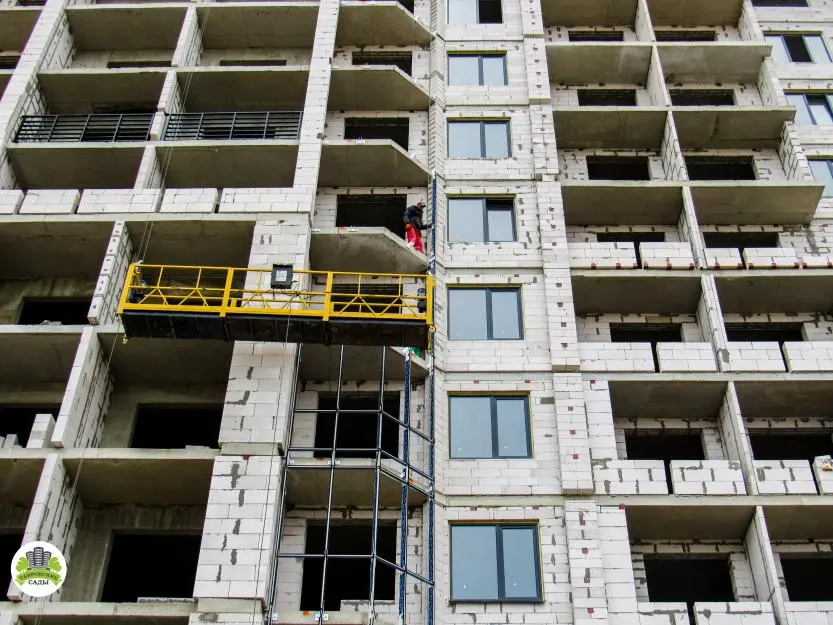

Начаты работы по монтажу светопрозрачного фасада.

AM
Amigo1 повід. · з 2020
7 серпня 2020 р.

Долгострой. Отстают по срокам на полтора года и это не предел. Хамят своим инвесторам. Требуют доплату за их же косяки при строительстве.

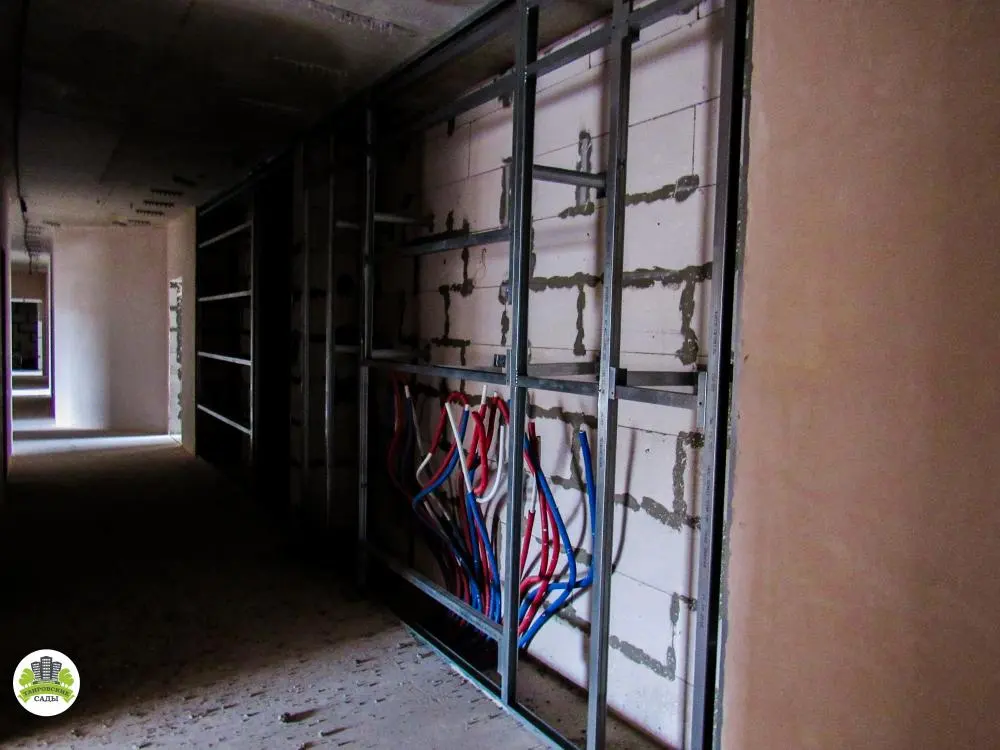

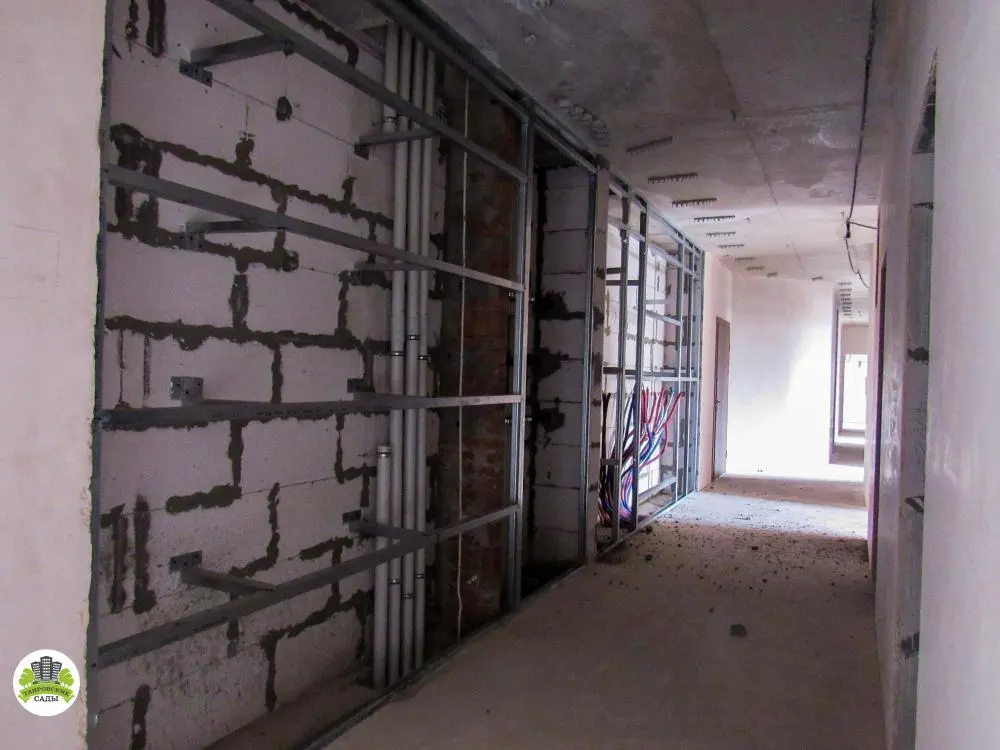

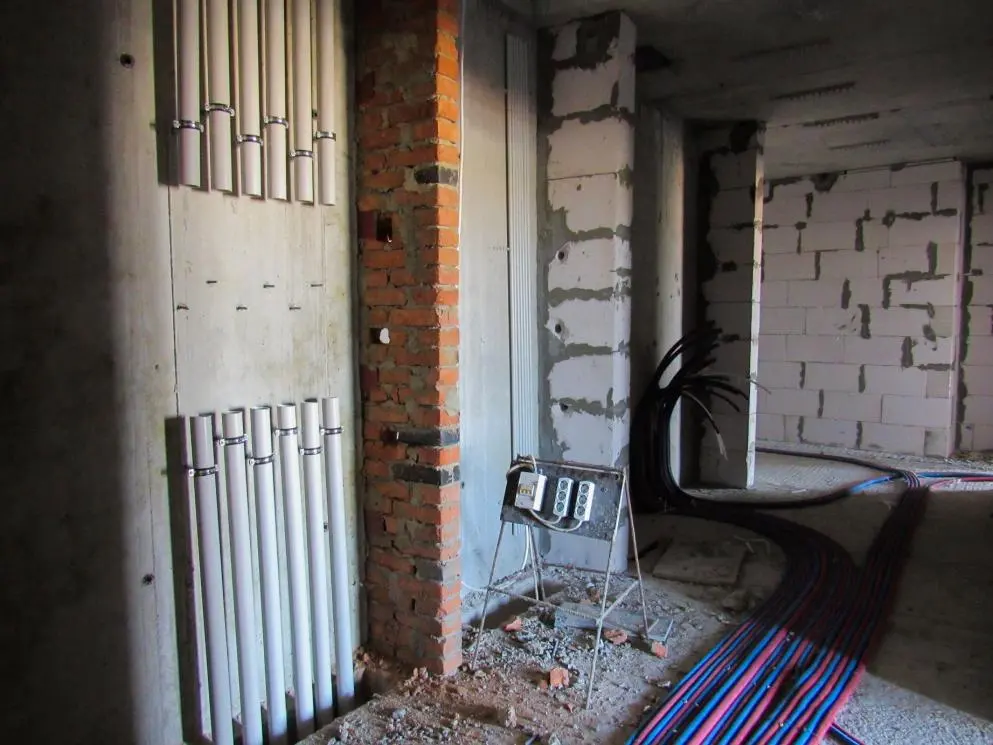

Зацените качество межквартирной перегородки:

Увійти та відповісти email або Google, 10 секунд
