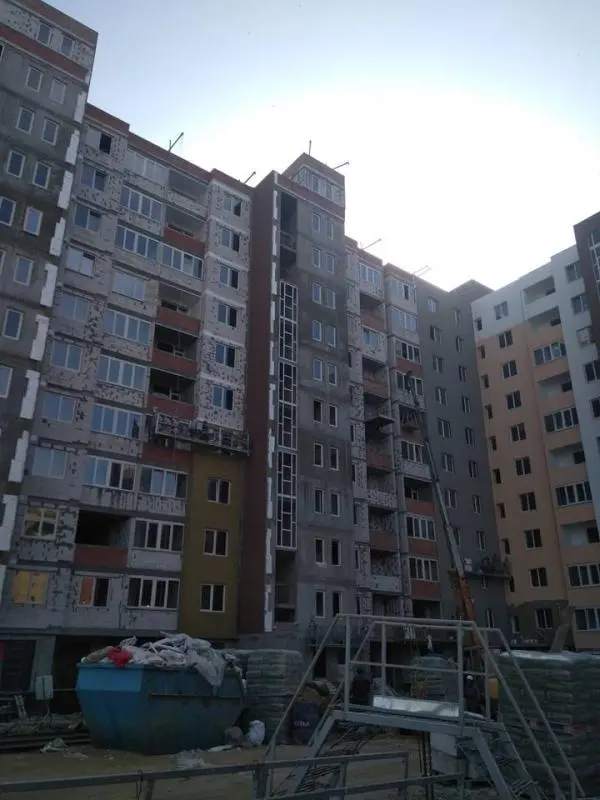

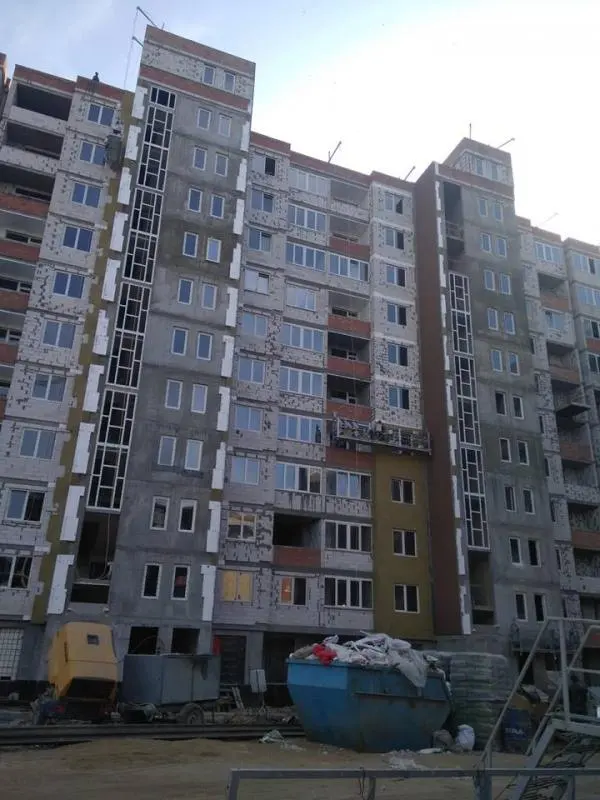

Ход строительства Жилого Комплекса
01.10.2018

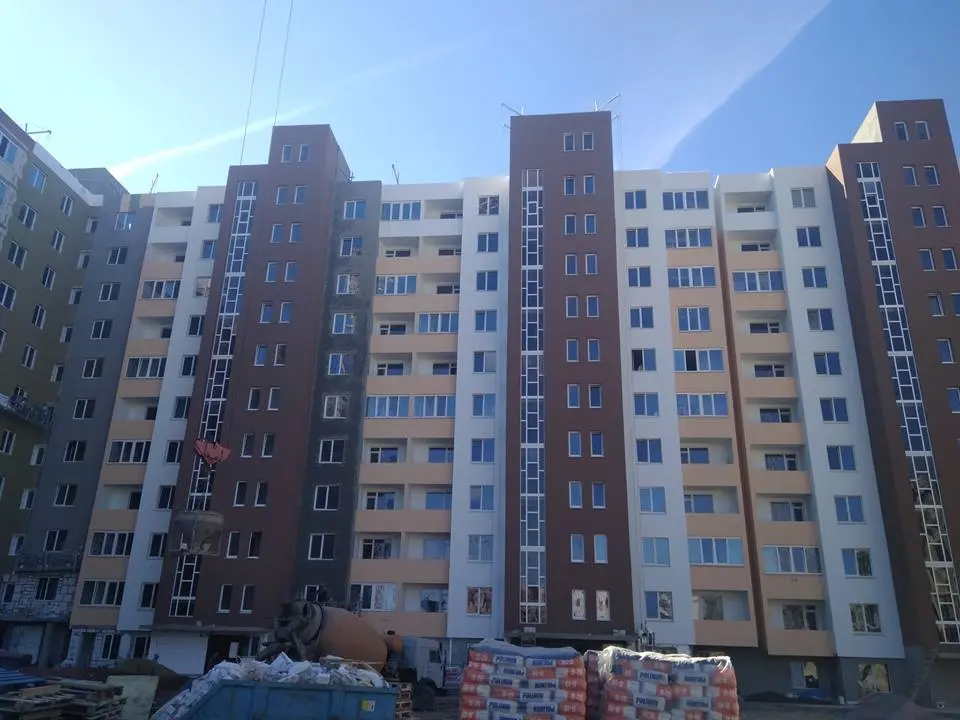

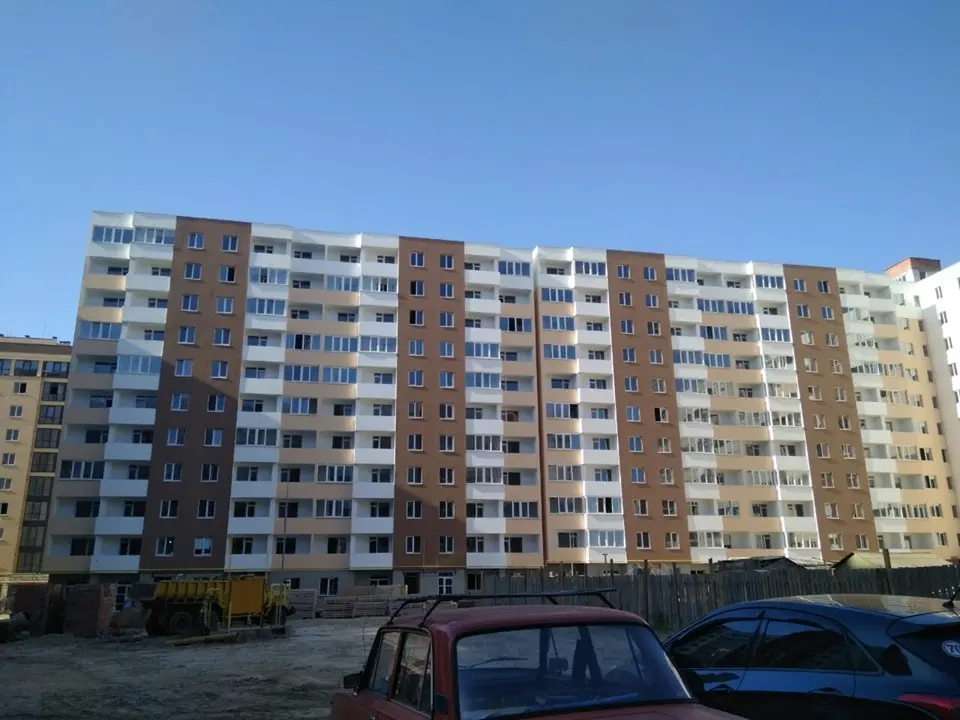

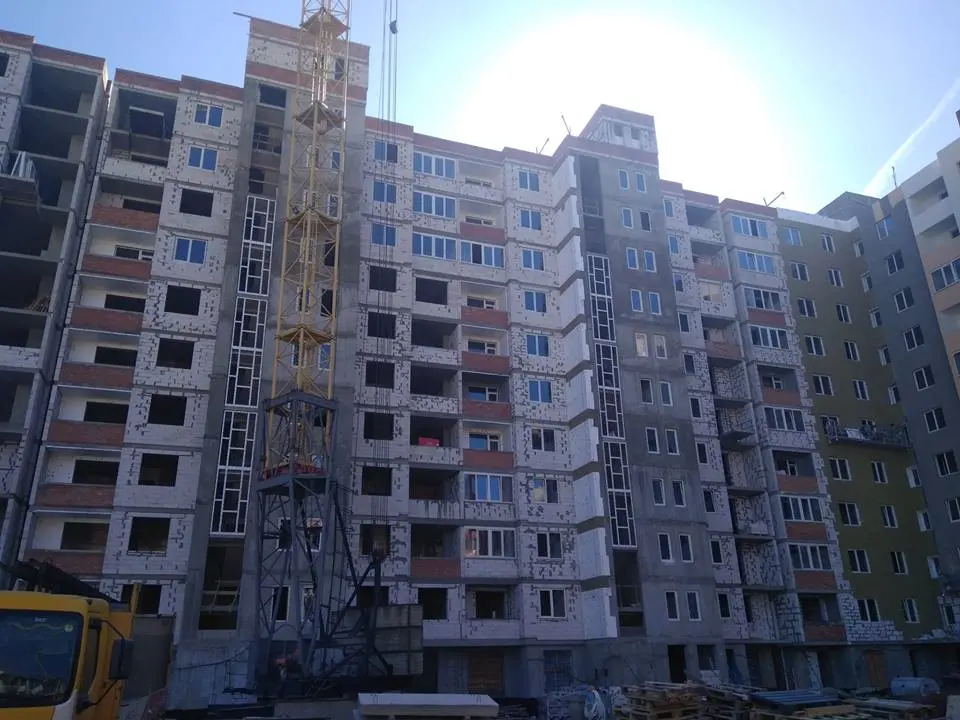

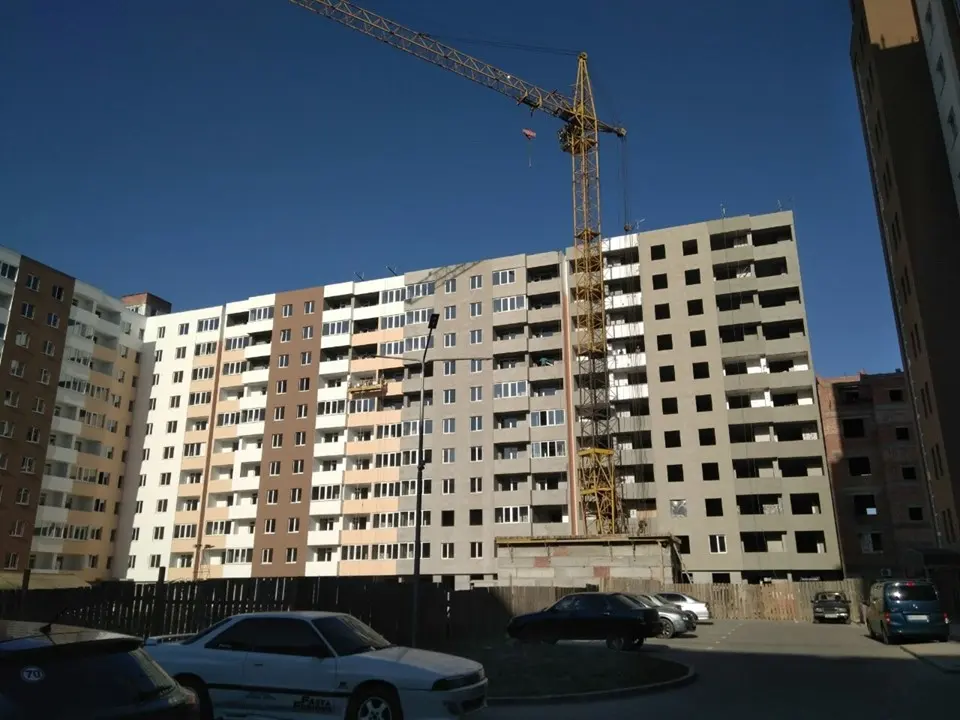

Дом №1
Секция №1

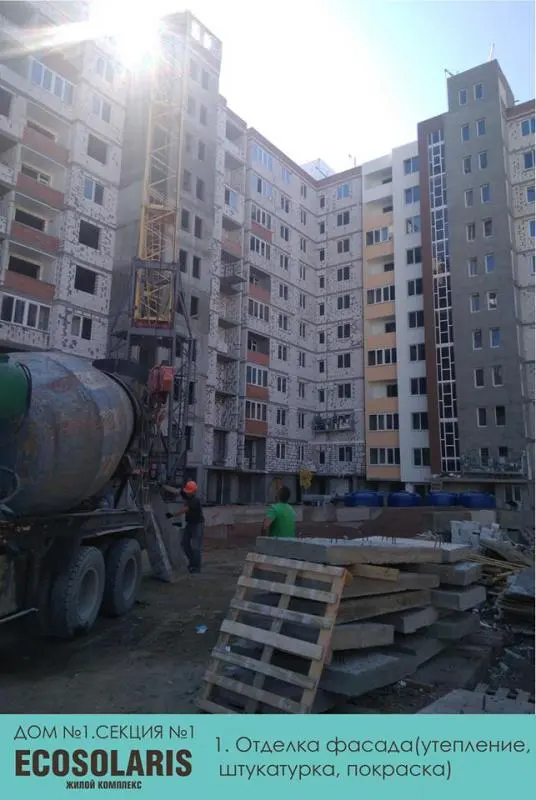

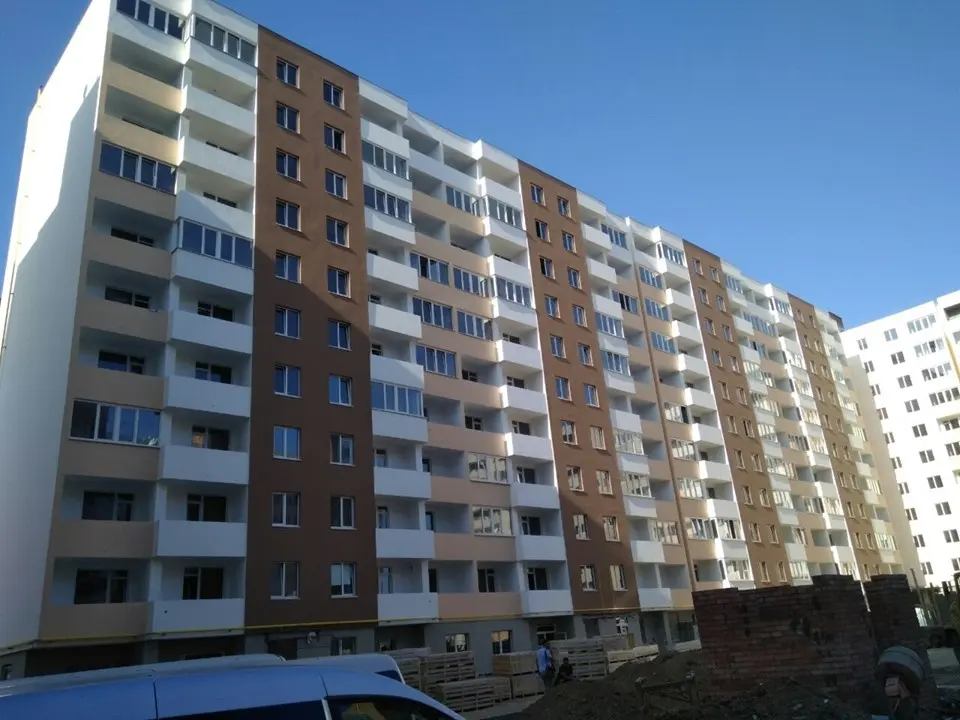

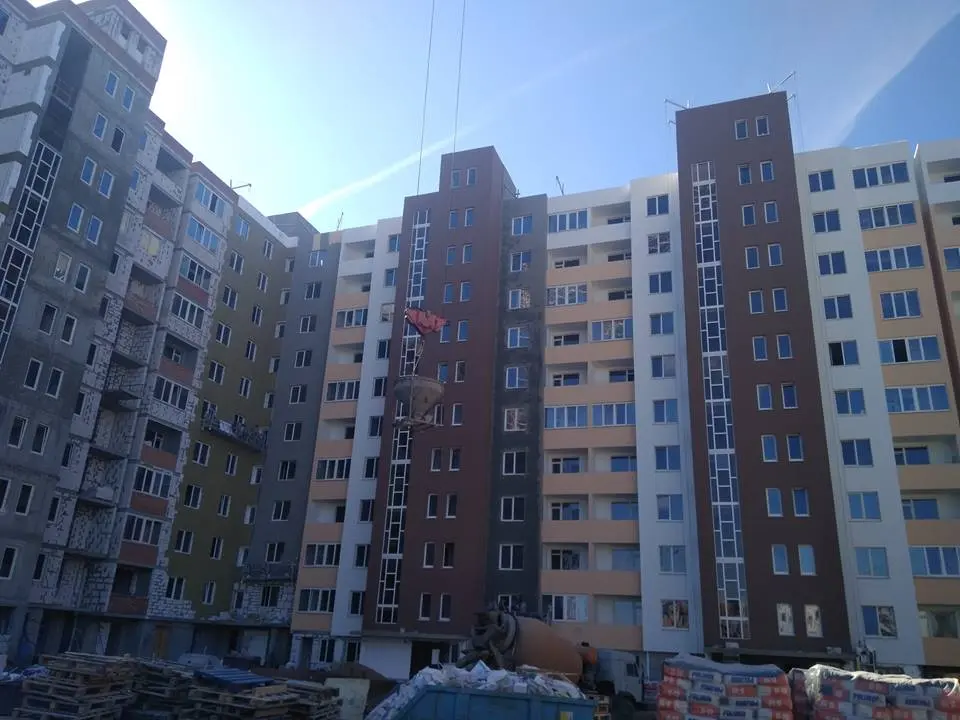

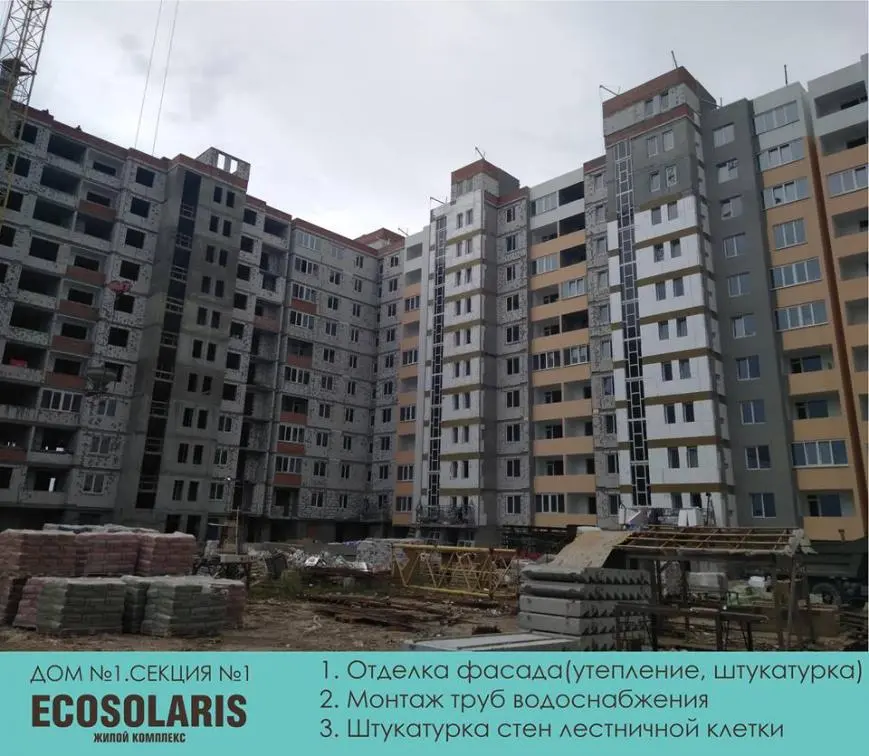

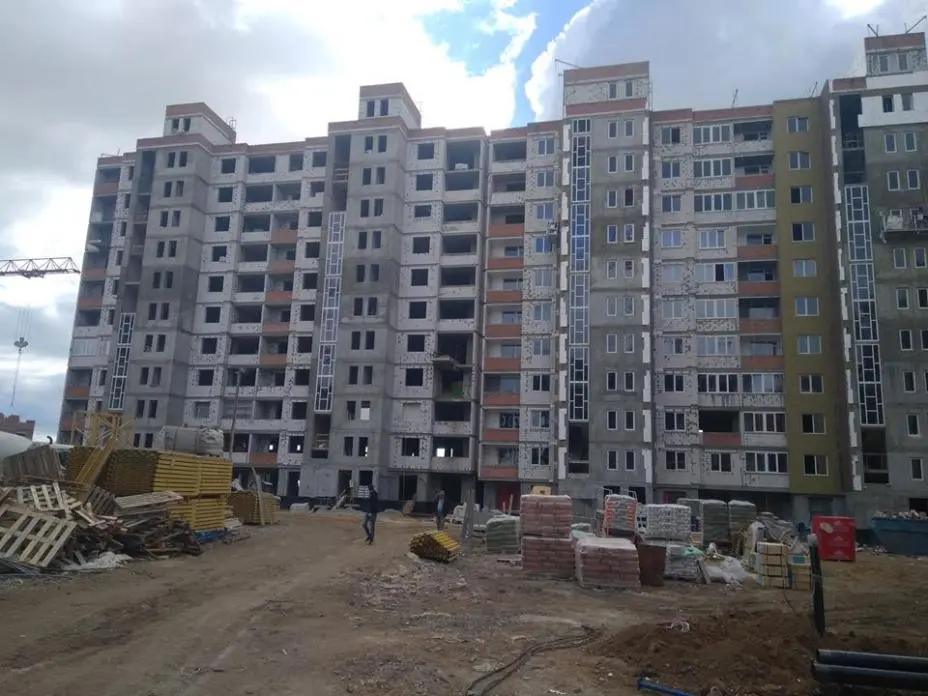

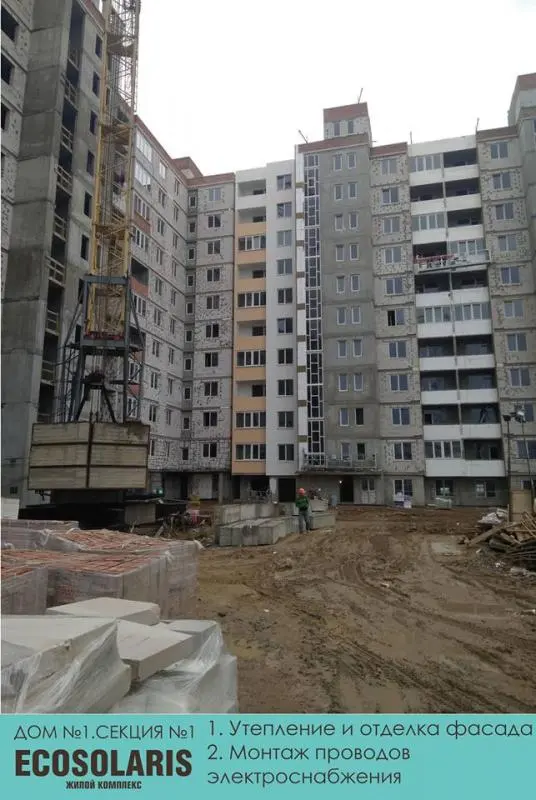

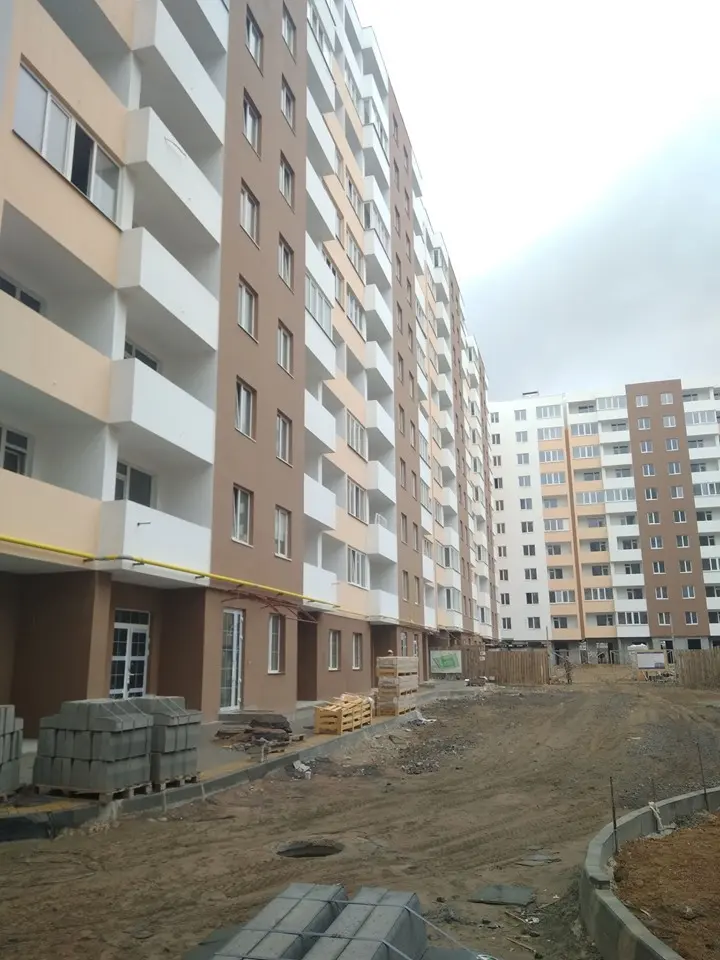

1. Отделка фасада(Утепление, штукатурка, покраска)

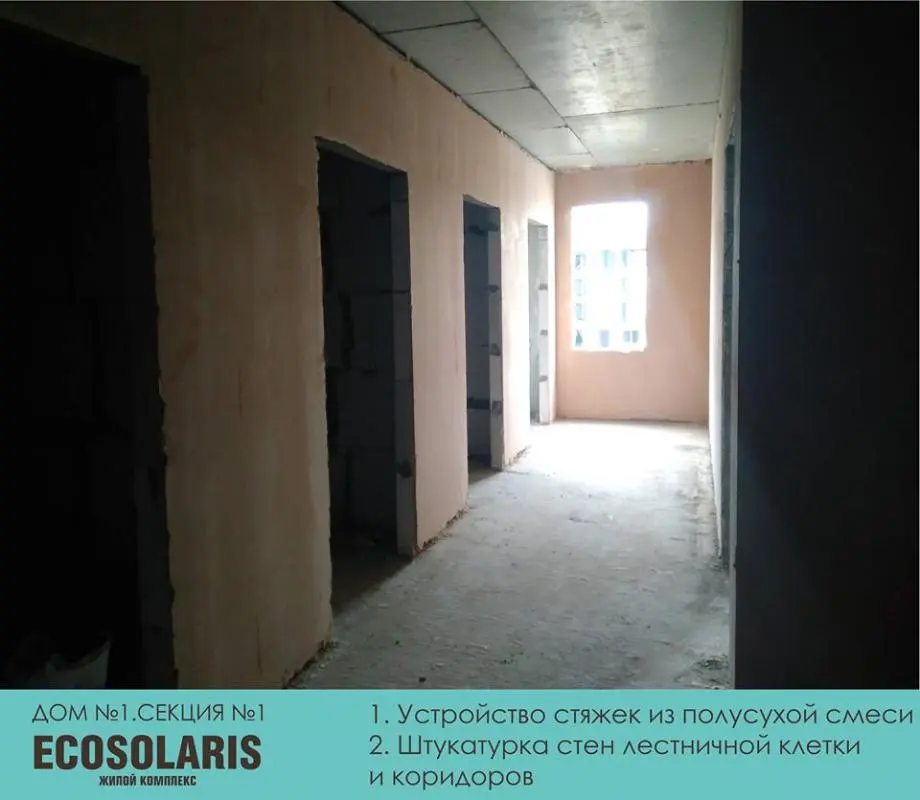

2. Устройство стяжки по этажам в квартирах

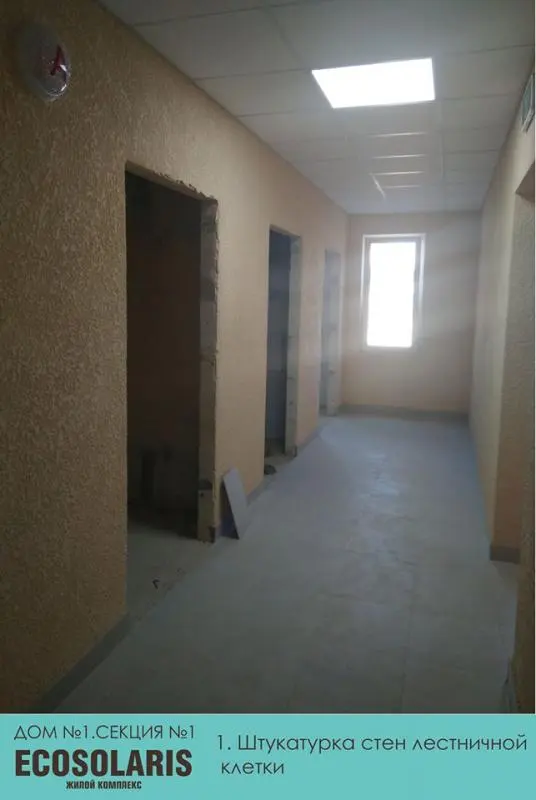

3. Штукатурка стен лестничной клетки коридоров

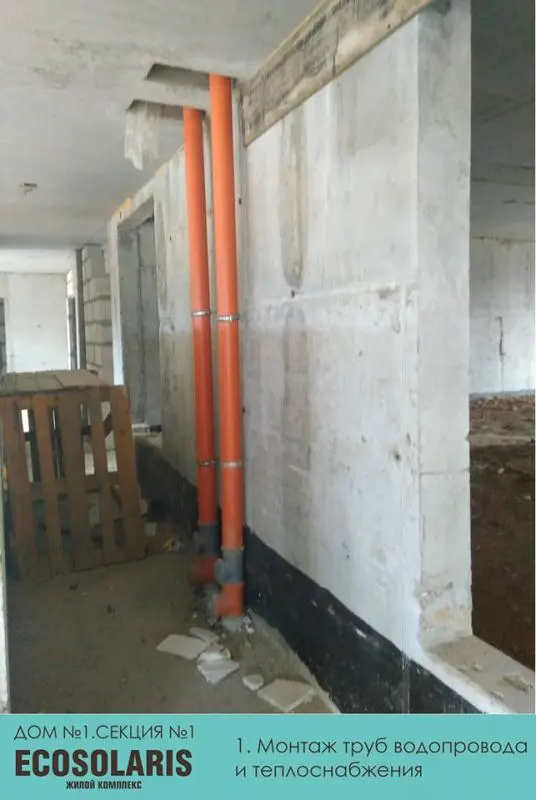

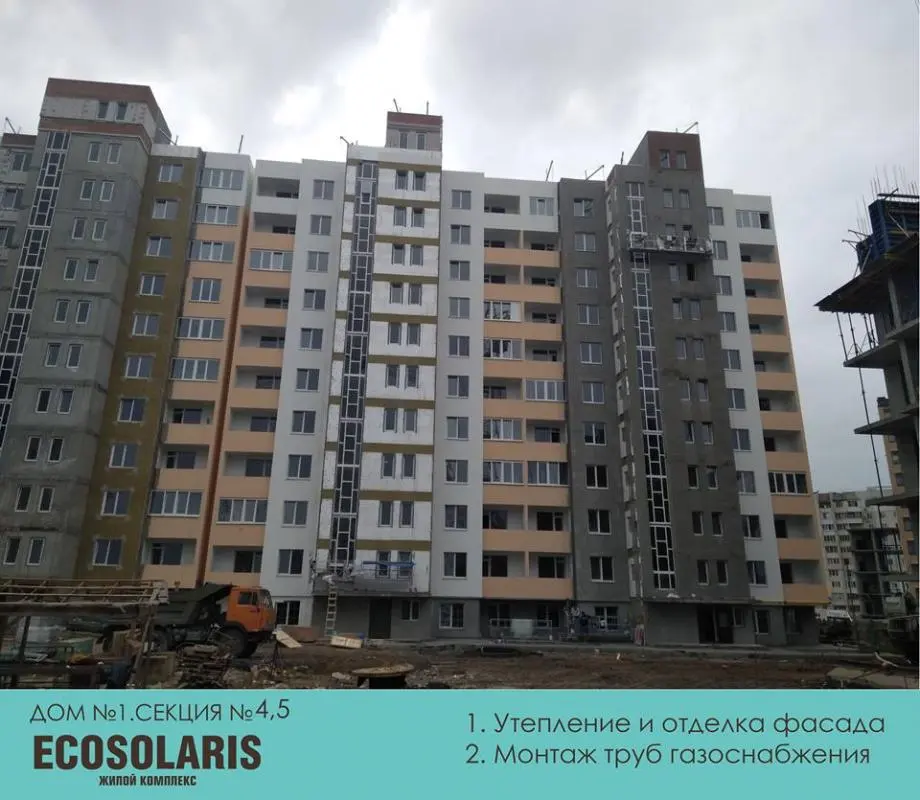

4. Монтаж труб вода и теплоснабжение
5. Монтаж труб и проводов электроснабжения

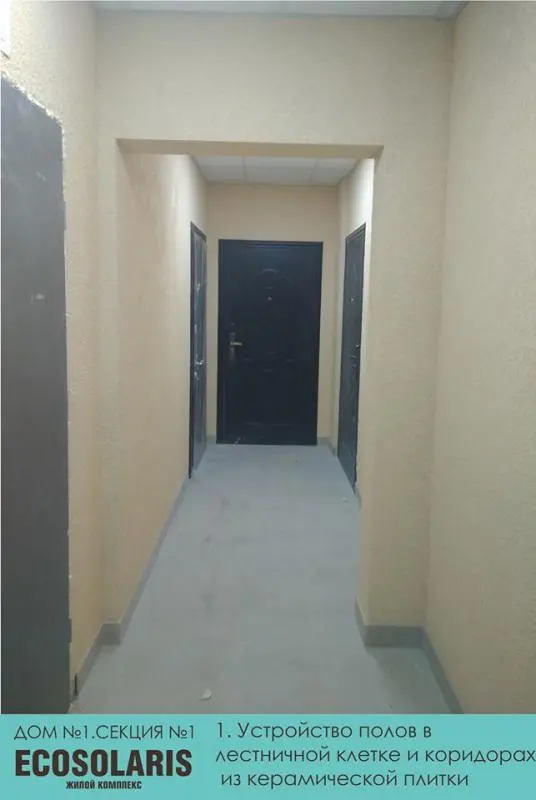

6. Устройство полов из керамических плит лестничной клетки, коридоров
Секция №2,3

1. Покраска фасад со стороны внутреннего двора

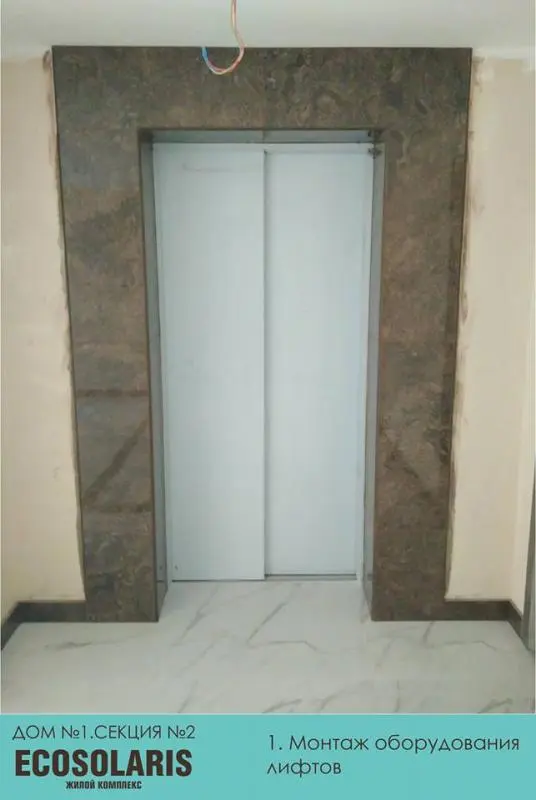

2. Монтаж лифтового оборудования
3. Монтаж наружного и внутреннего трубогазопровода и счетчиков

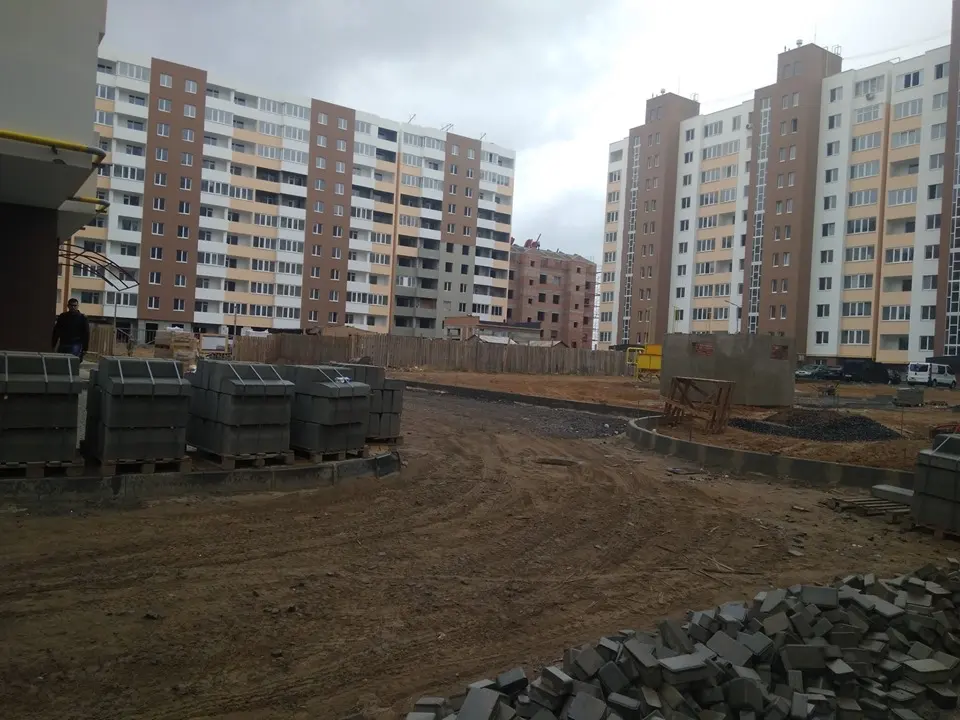

4. Устройство площадки из керамических плит перед входом

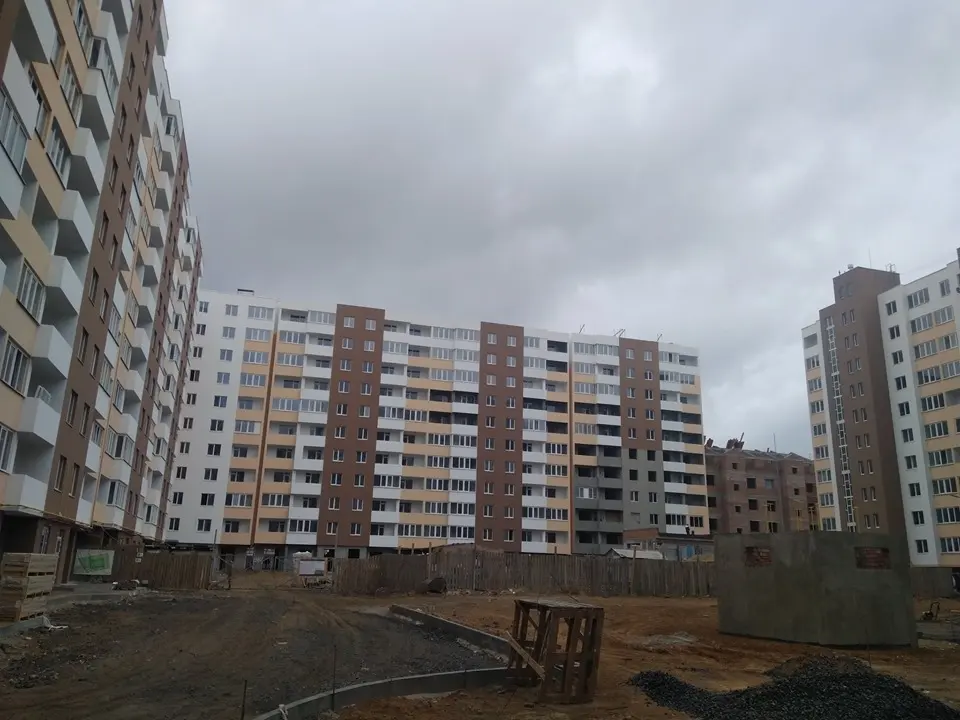

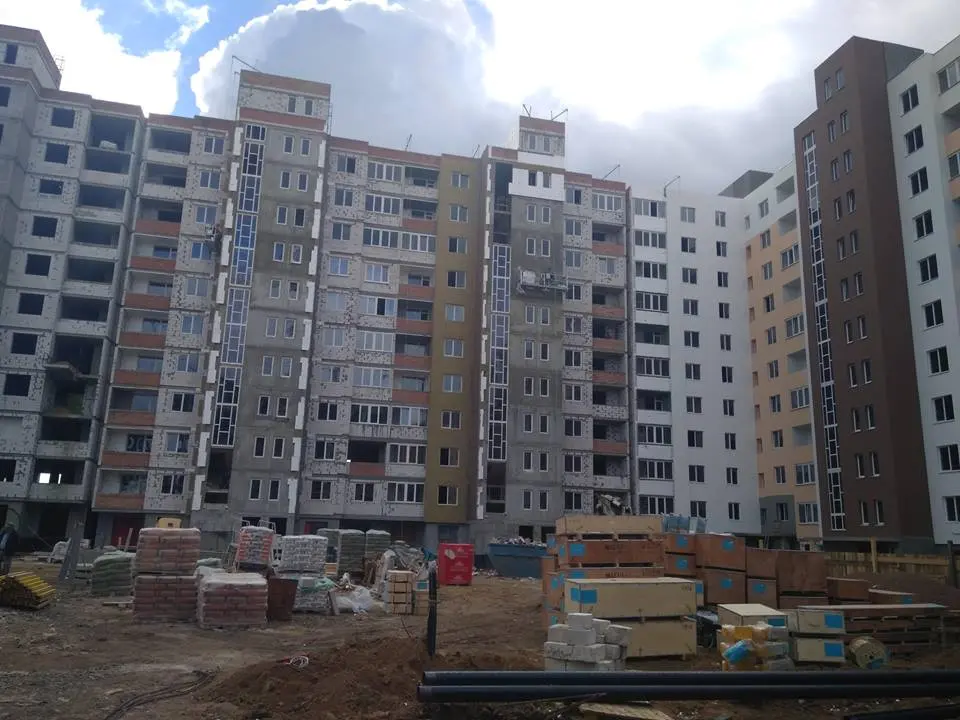

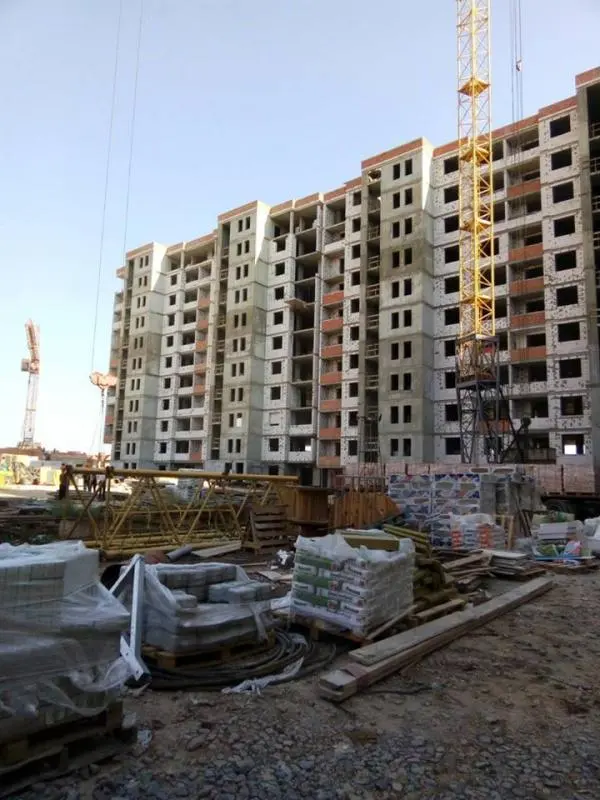

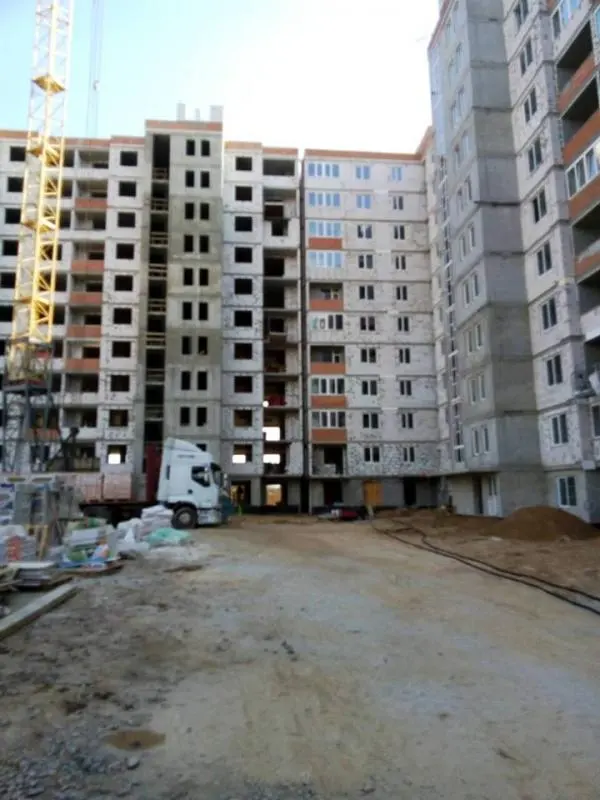

Дом №2
Секция №1,2

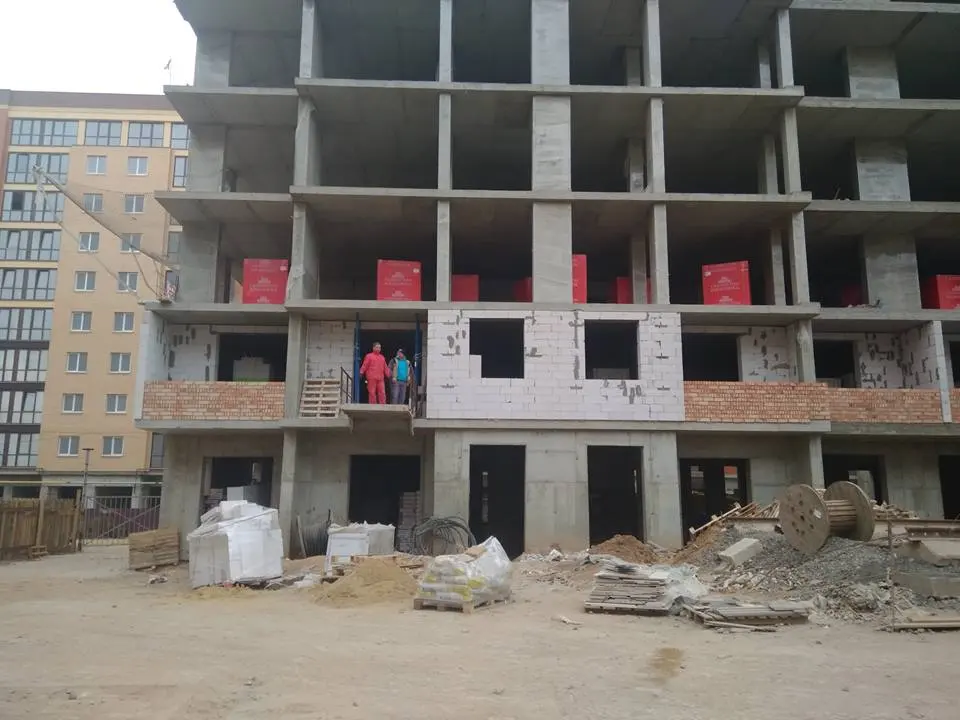

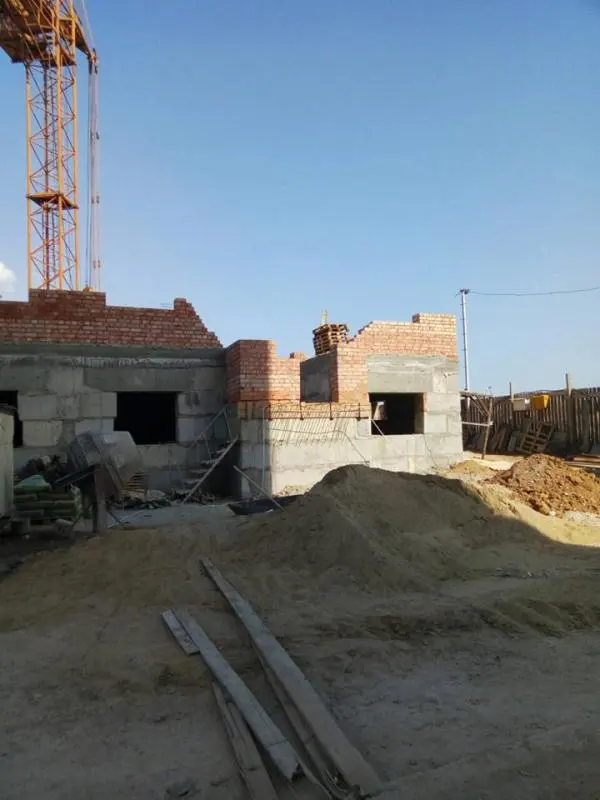

1. Кладка внутренних стен и перегородок
2. Устройство стяжки на кровле
Секция №3,4
1. Кладка внутренних стен и перегородок, устройства стяжки на кровле, штукатурка стен на лестничной клетке
2. Остекление оконных и дверных проемов фасада
Секция №5
1. Устройство защитного слоя кровельного перекрытия

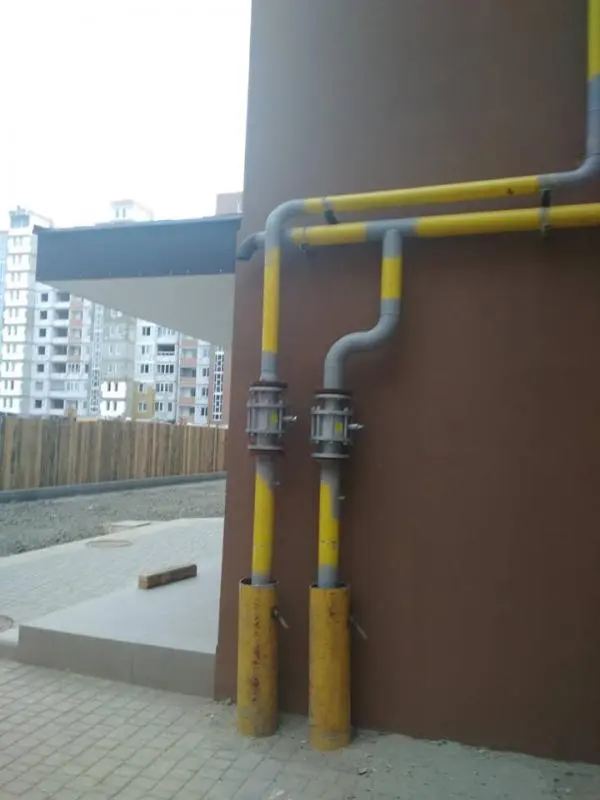

2. Устройство внутреннего и наружного газотрубопровода
3. Монтаж счетчиков и оборудования теплоснабжения
4. Монтаж резервуаров запаса воды и насосов водоснабжения
5. Наладка лифтового оборудования

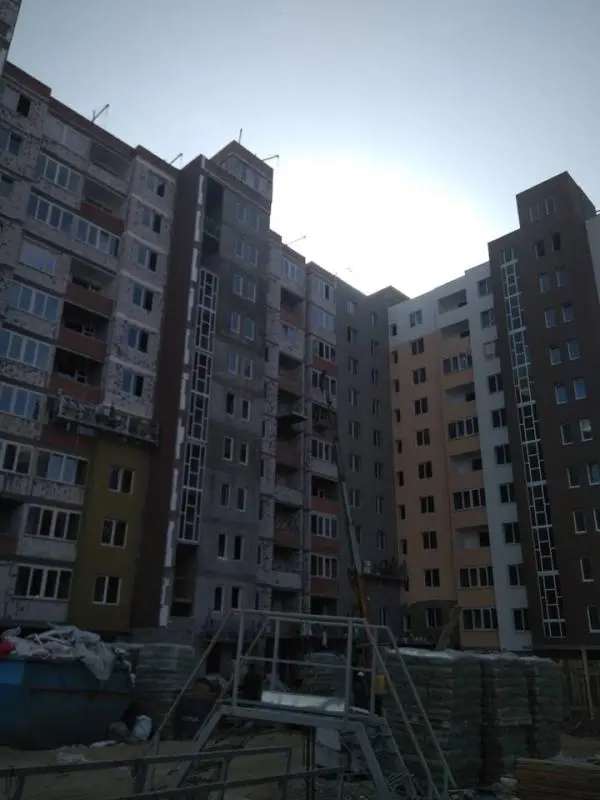

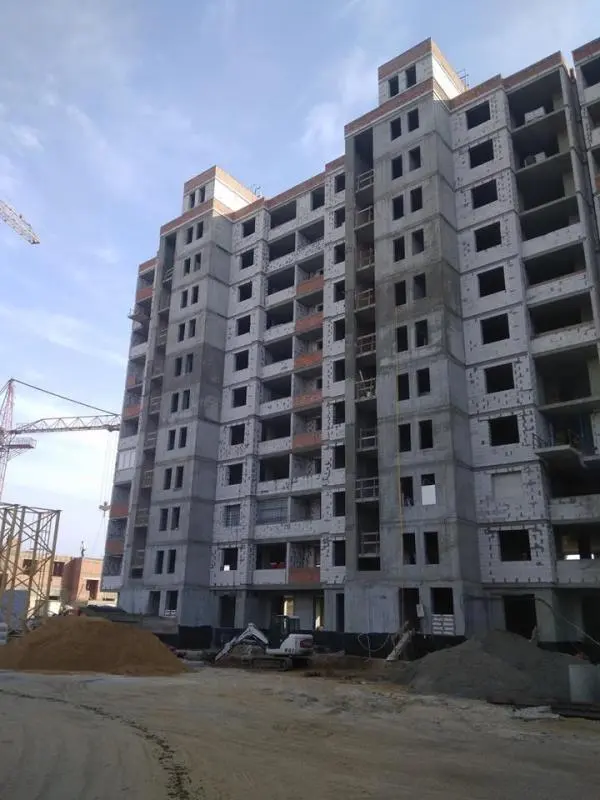

Дом №3
Секция №1,2

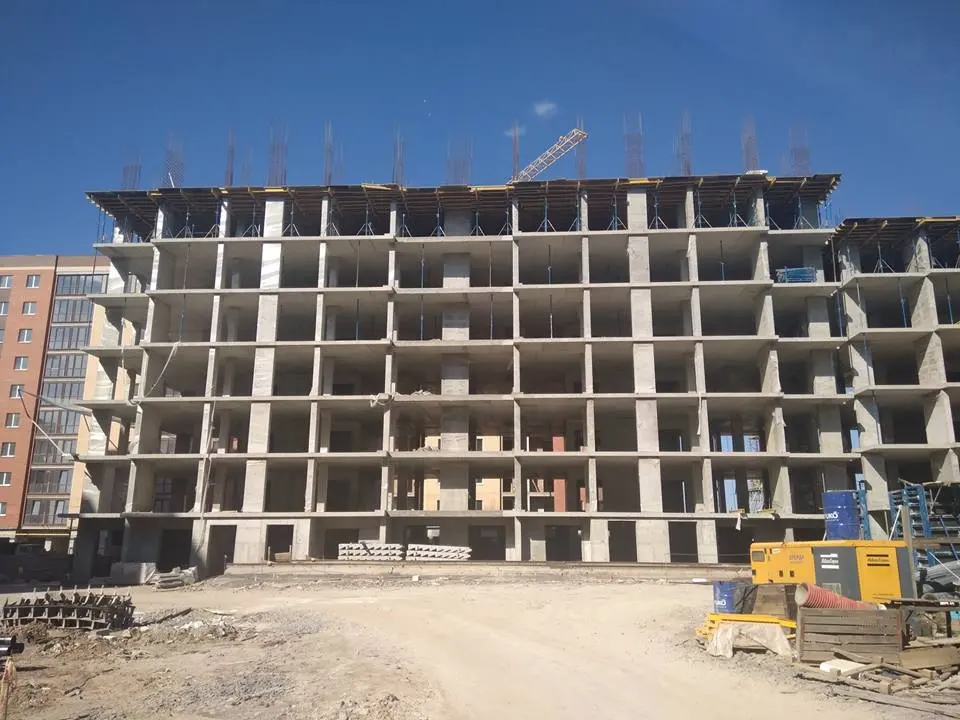

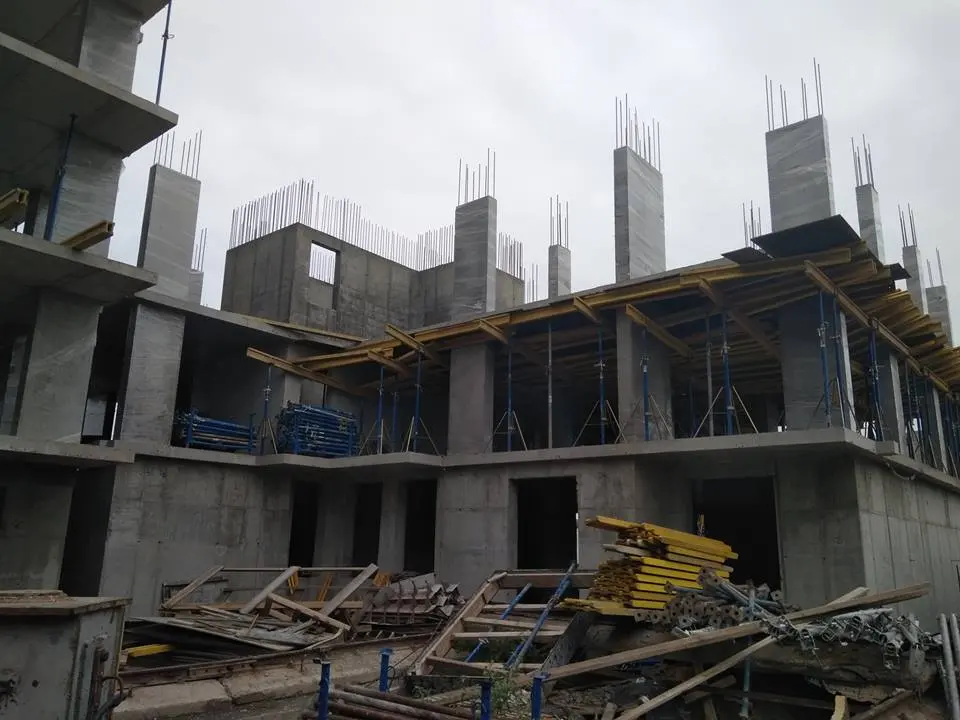

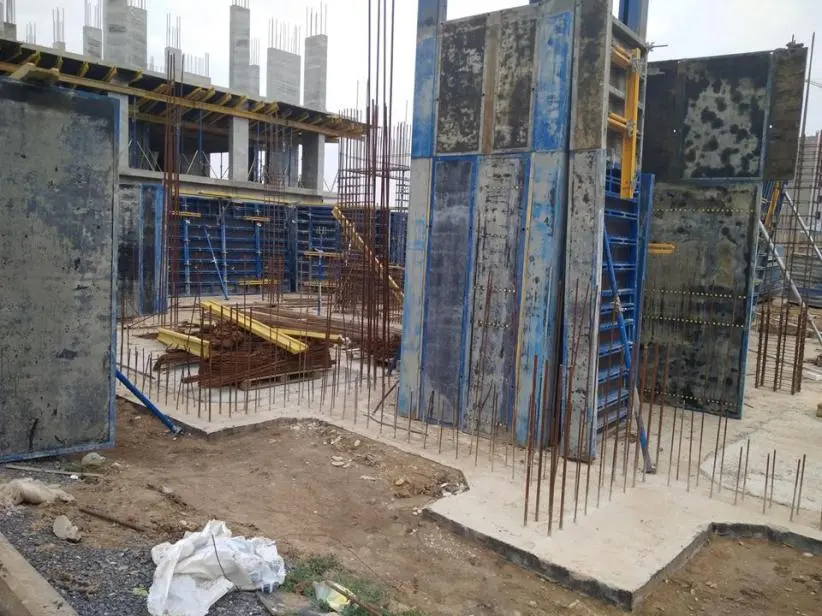

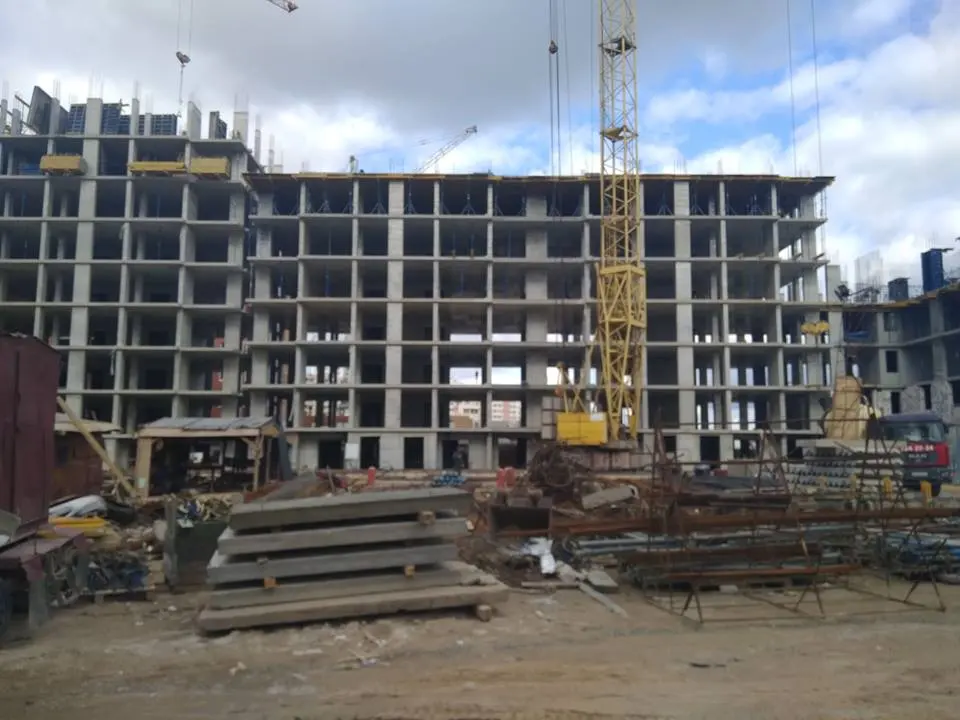

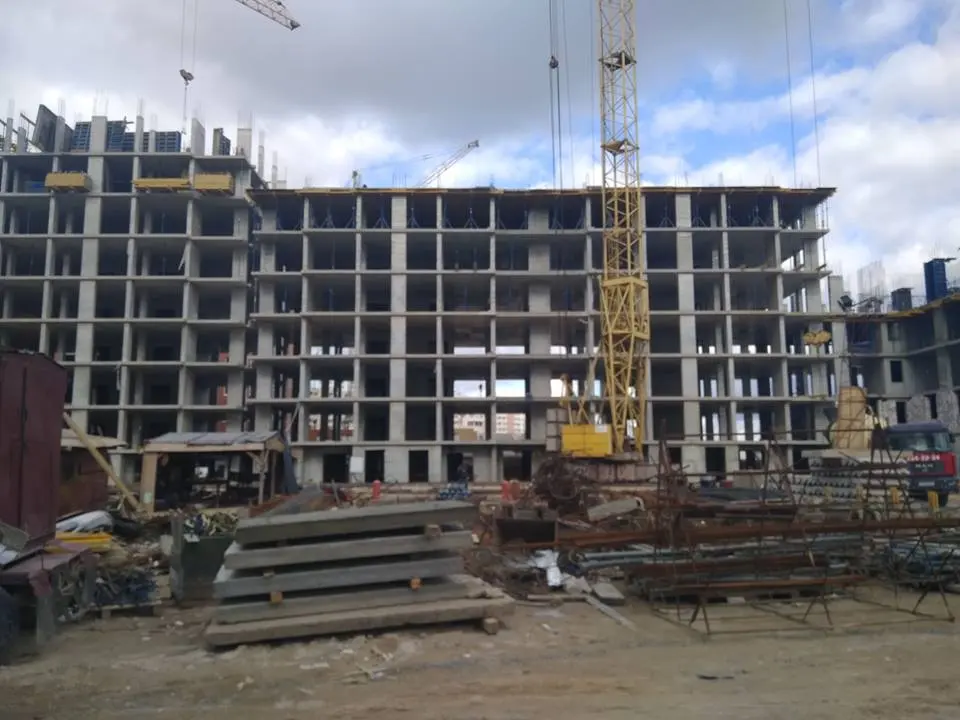

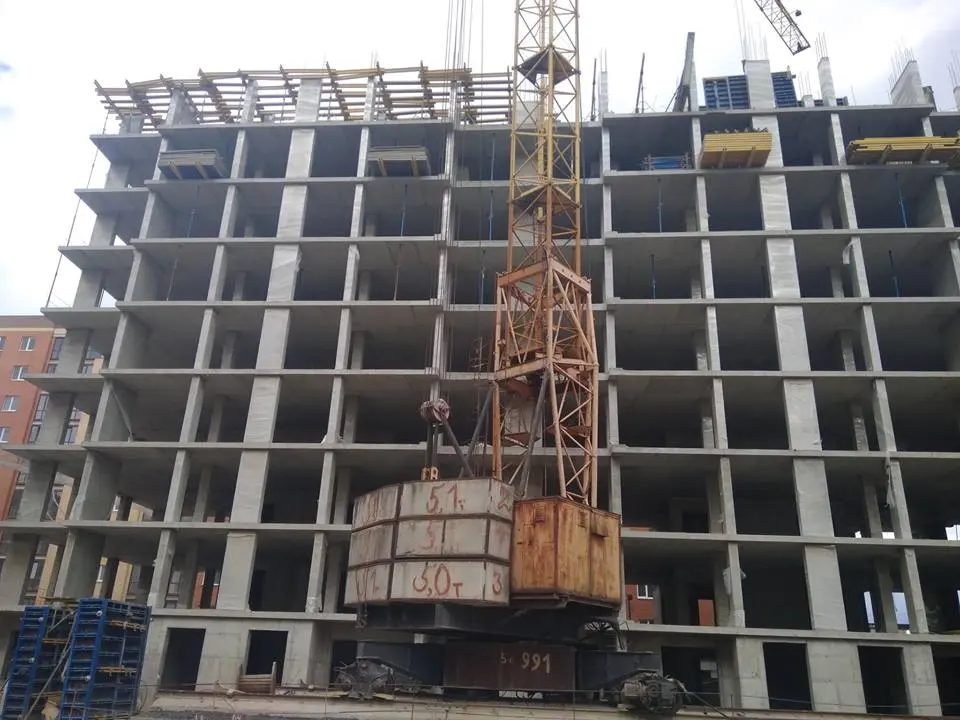

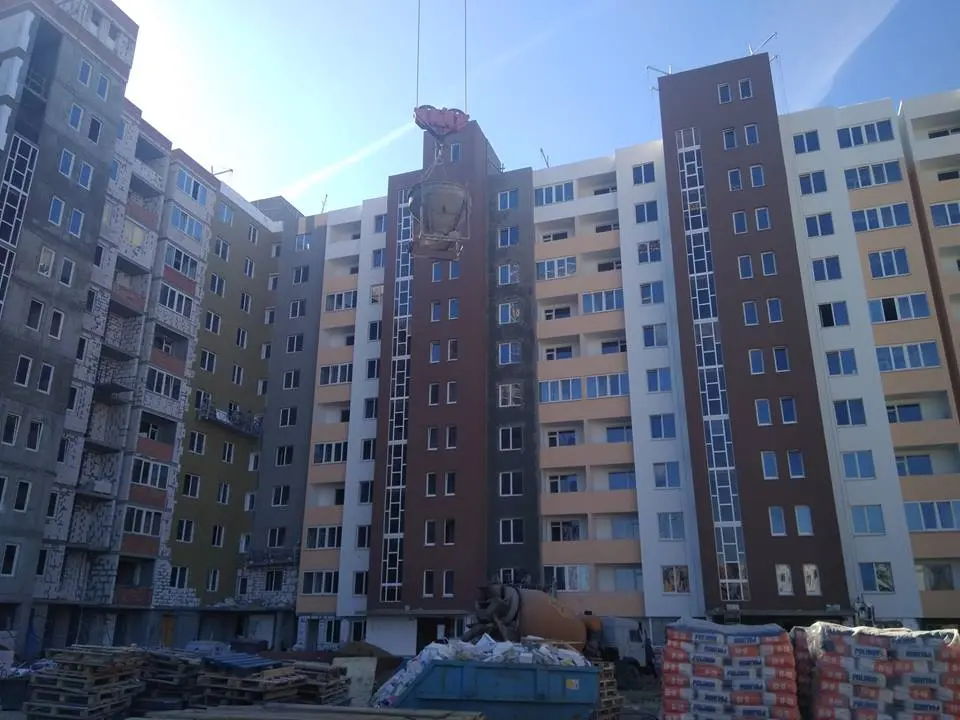

1. Бетонирование несущих конструкций 6го этажа
2. Сборка опалубки перекрытия 6го этажа для ж/б плиты
Секция №3,4
1. Бетонирование перекрытия 4го этажа
Секция №5

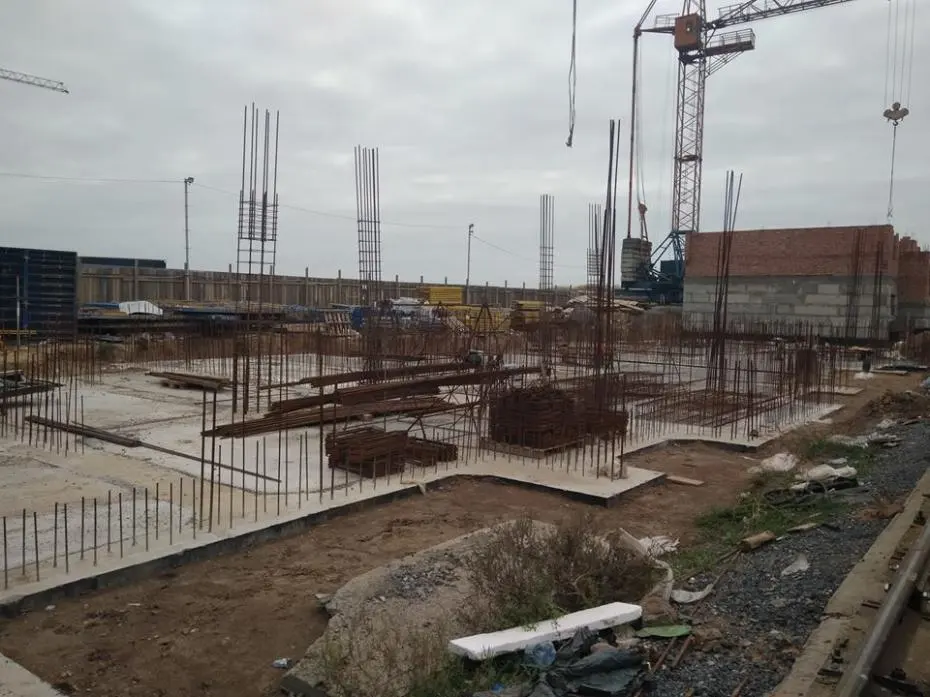

1. Бетонирование несущих конструкций 2го этажа

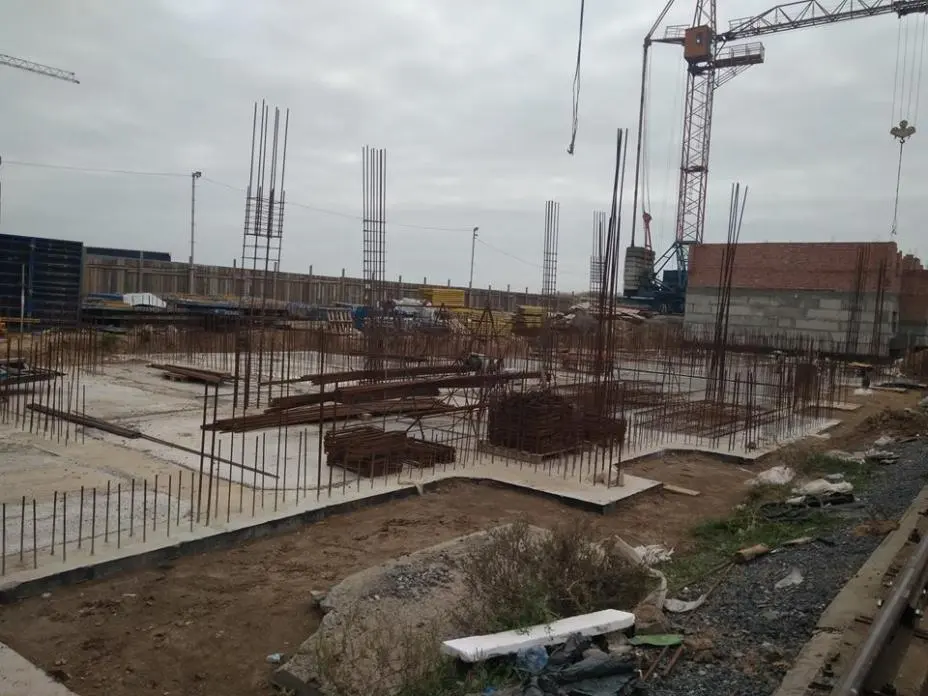

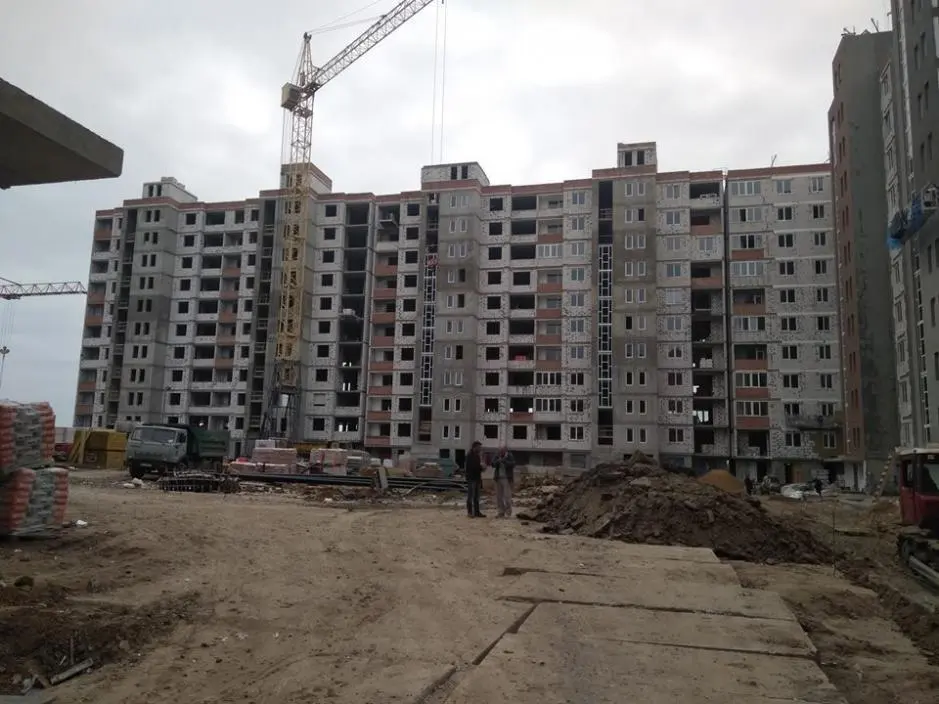

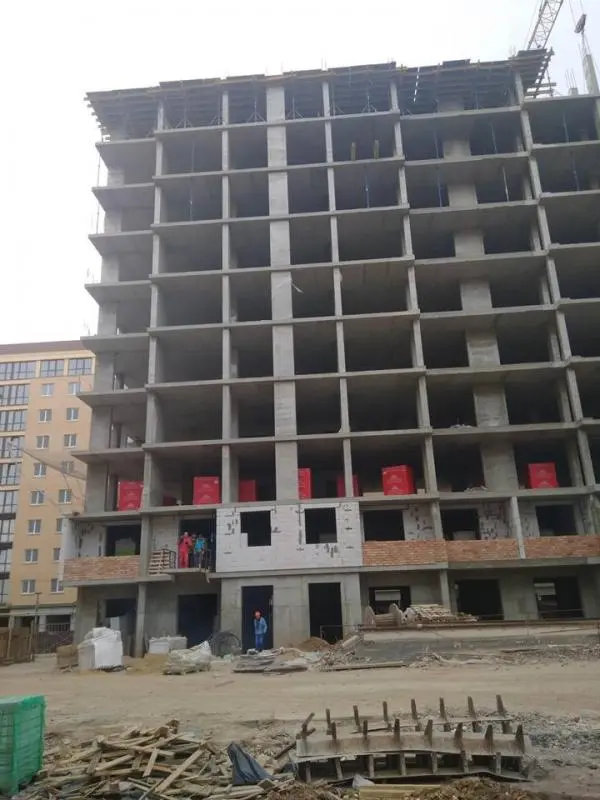

Дом №4

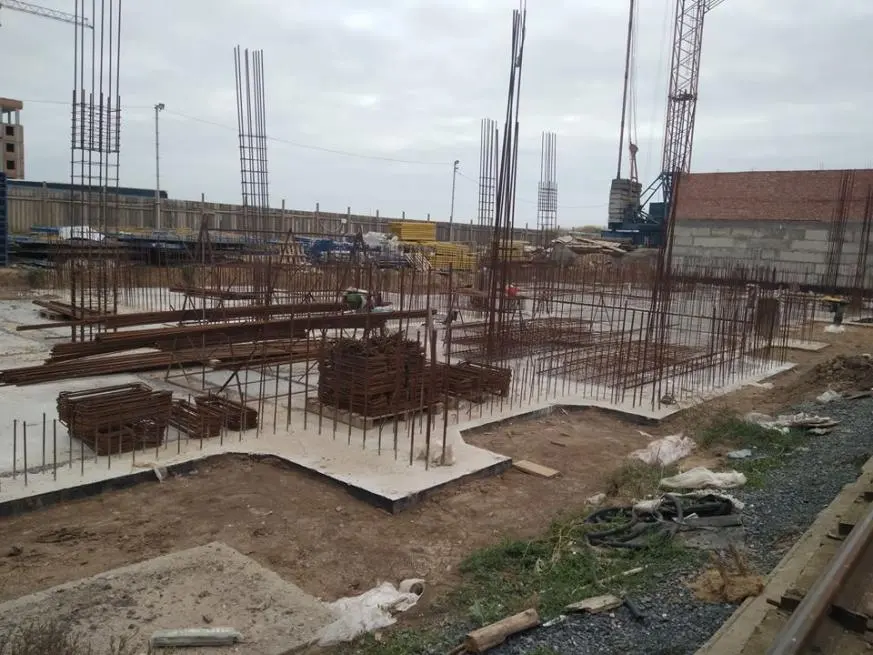

Секция №1,2

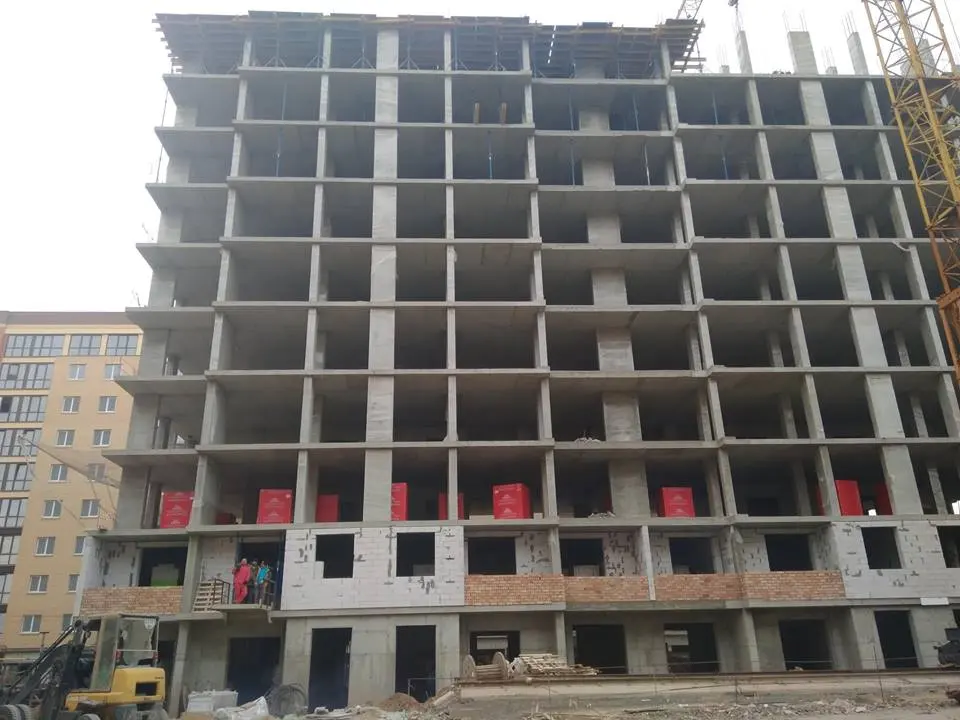

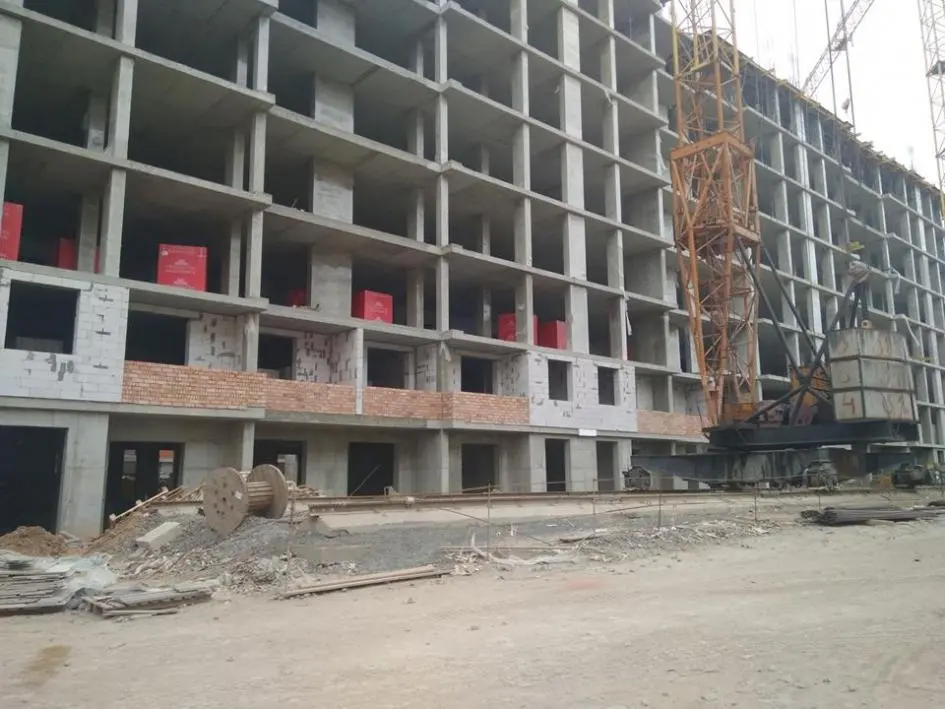

1. Устройство арматурного каркаса несущих элементов и стен
Секция №3
1. Обратная засыпка грунта под полы

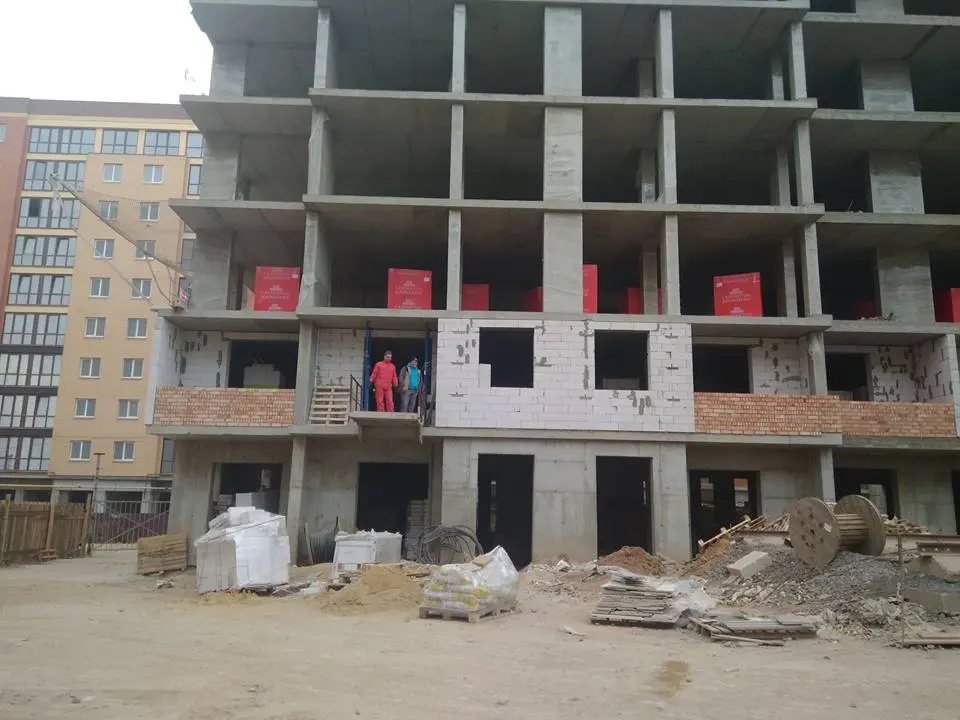

Секция №4,5

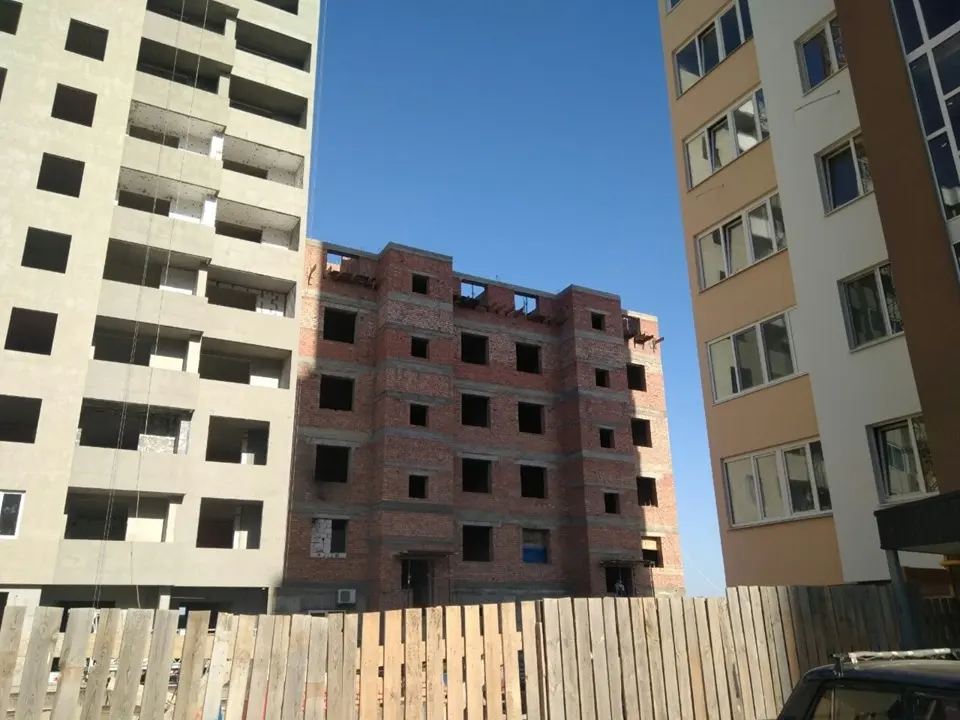

1. Кирпичная кладка стен 1го этажа
2. Бетонирование ж/б перемычек и шпонок

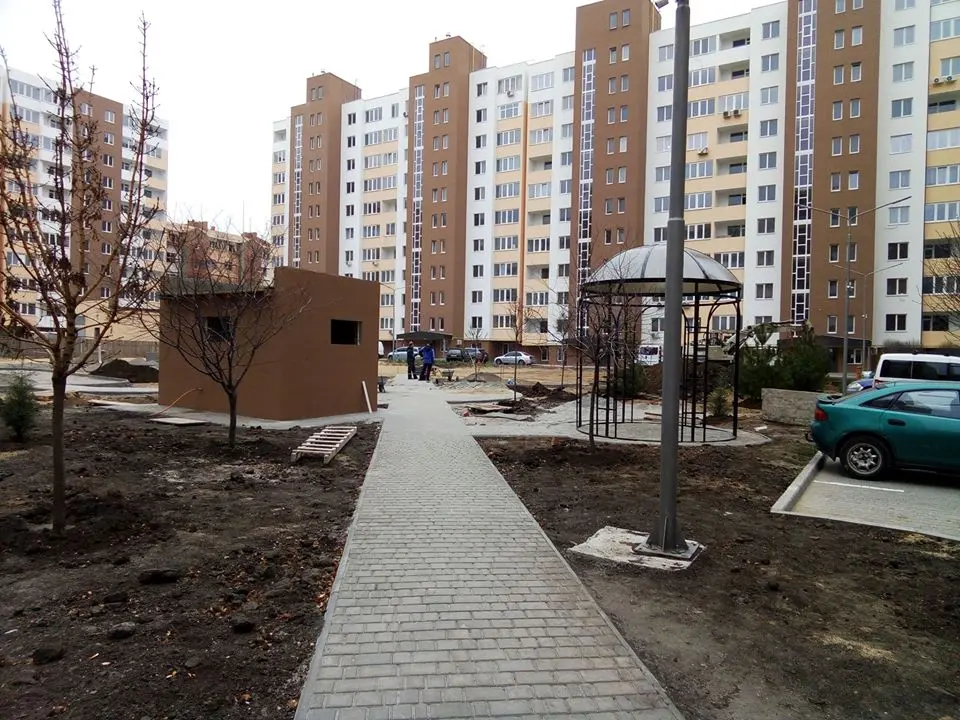

Наружные работы

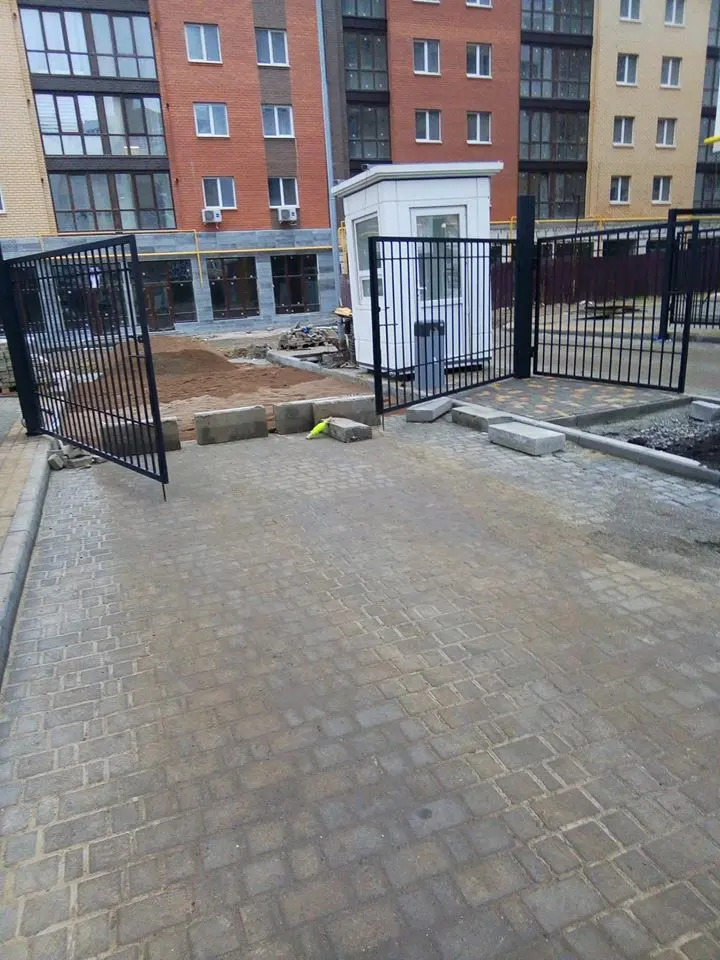

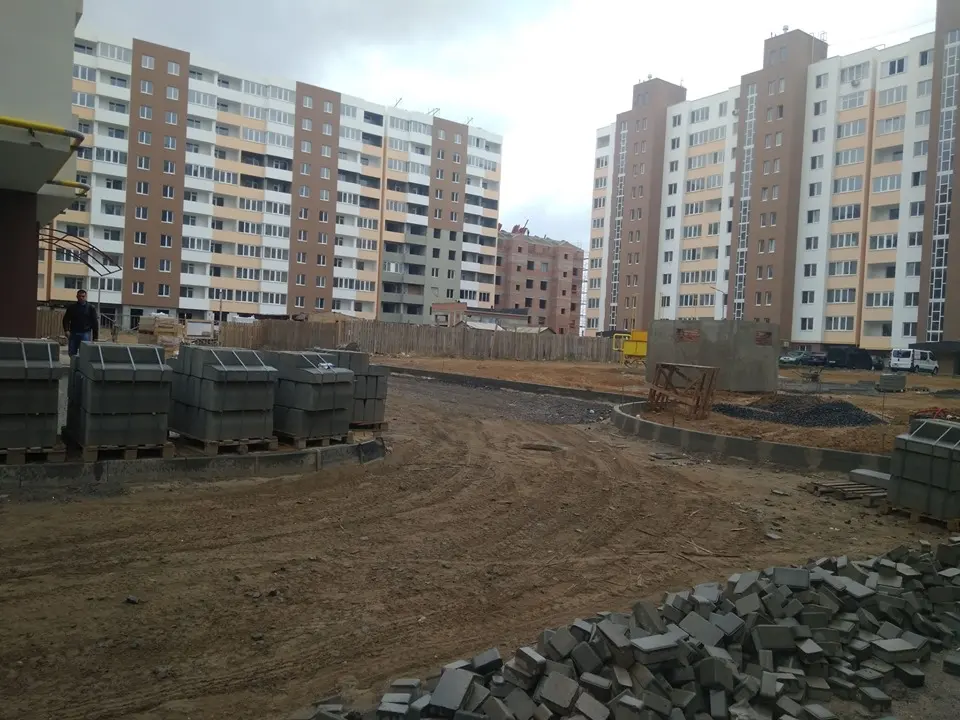

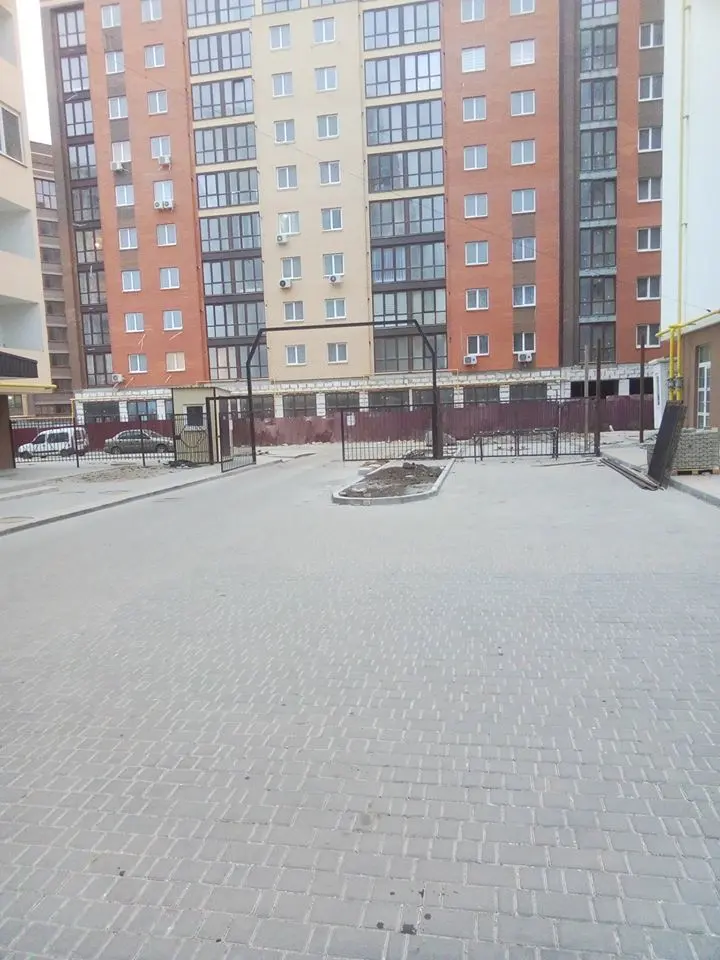

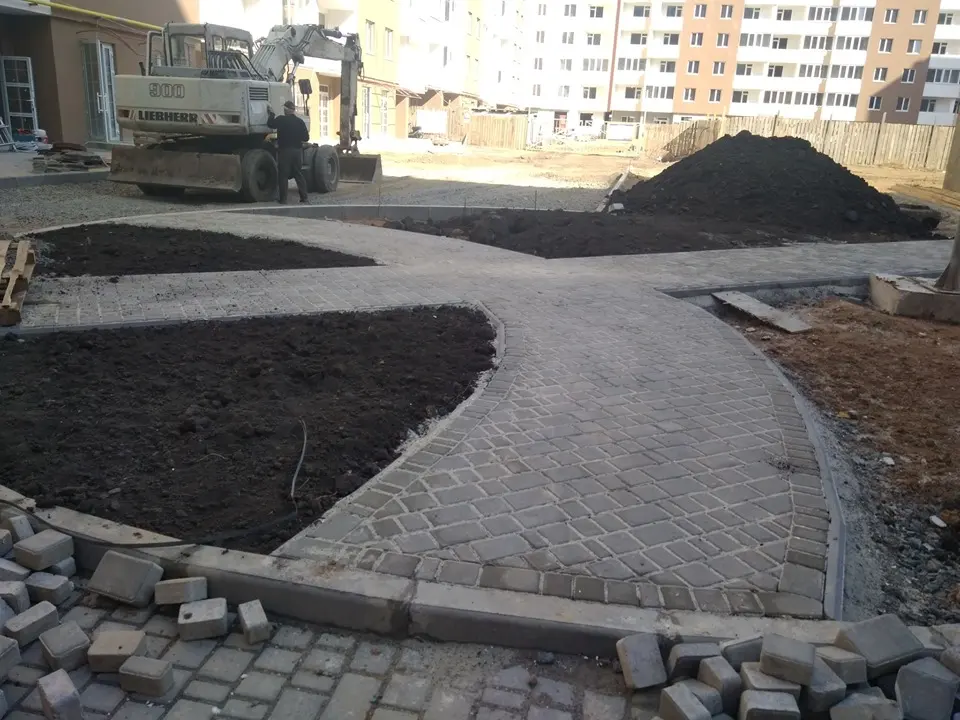

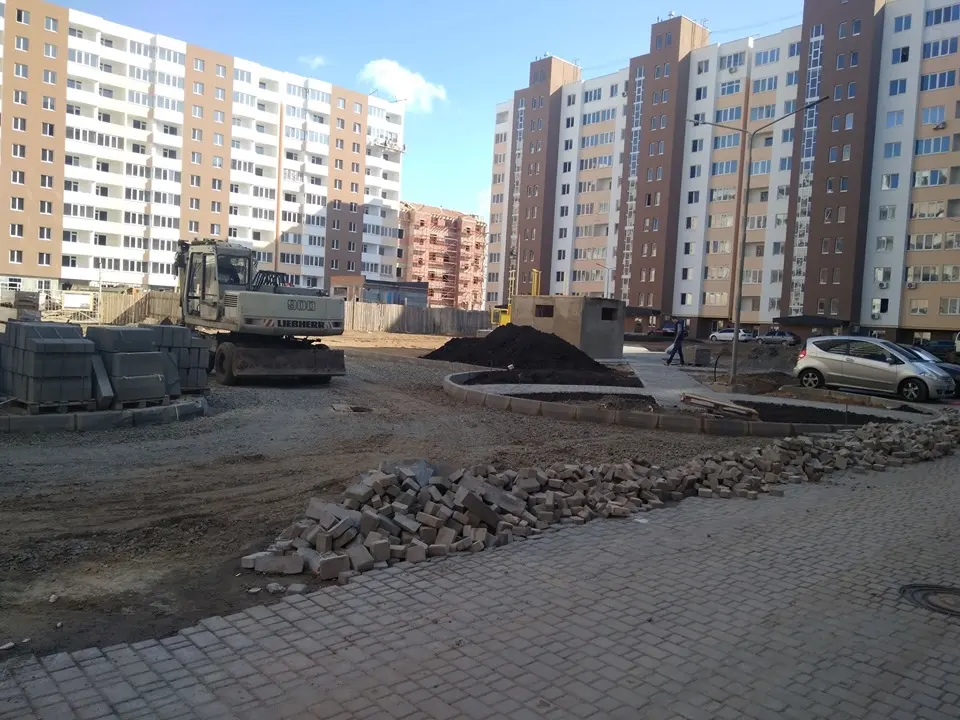

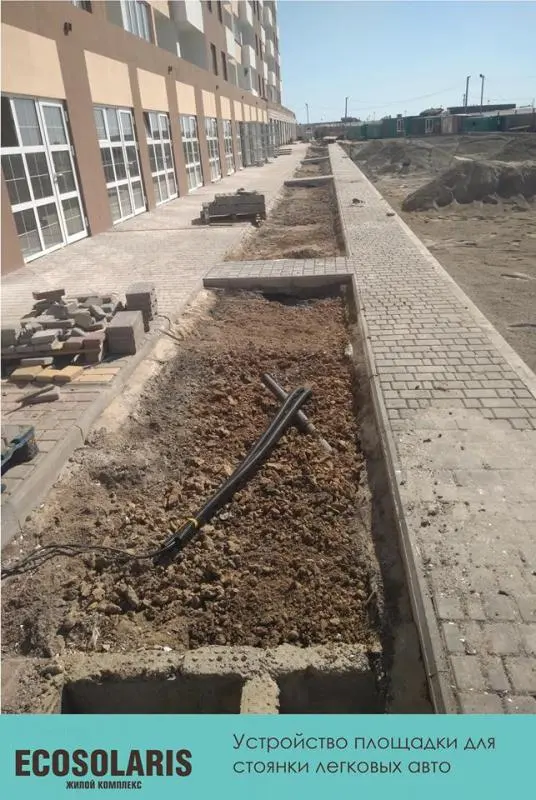

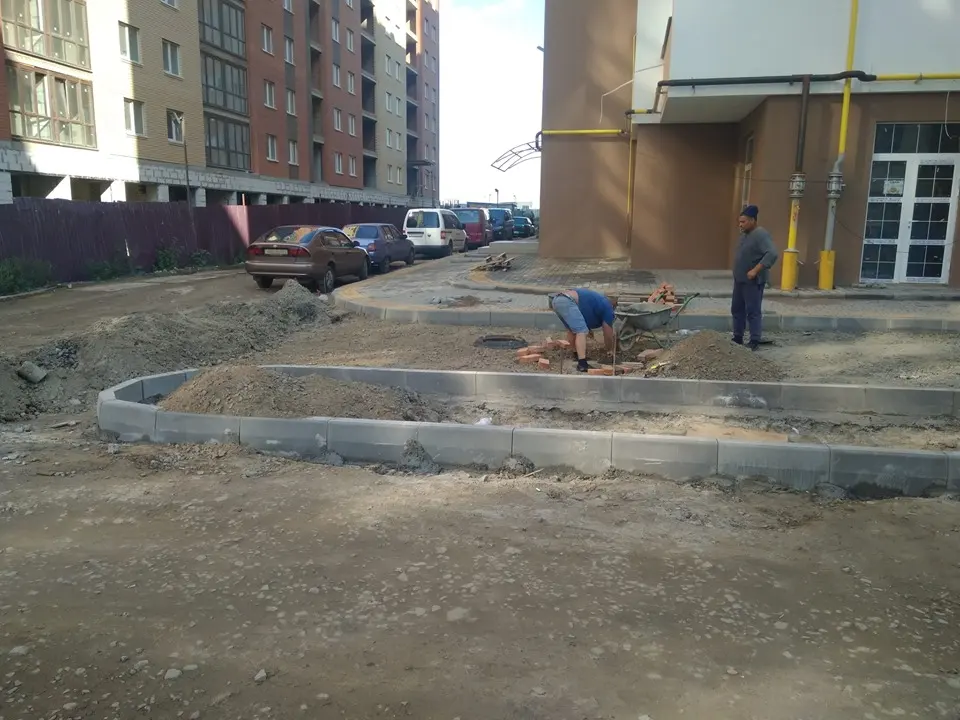

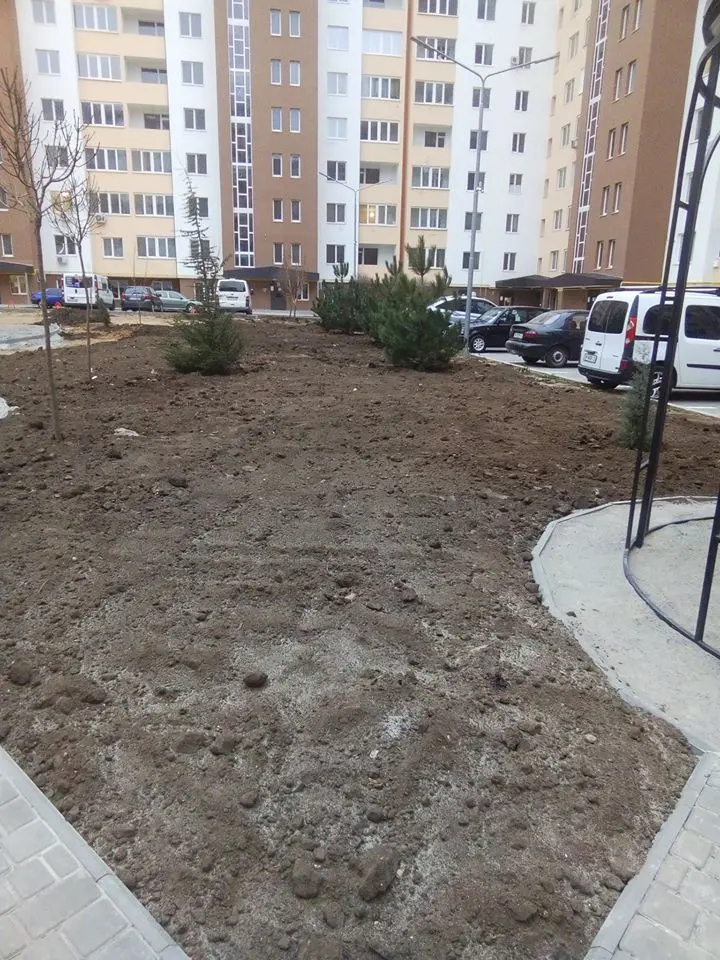

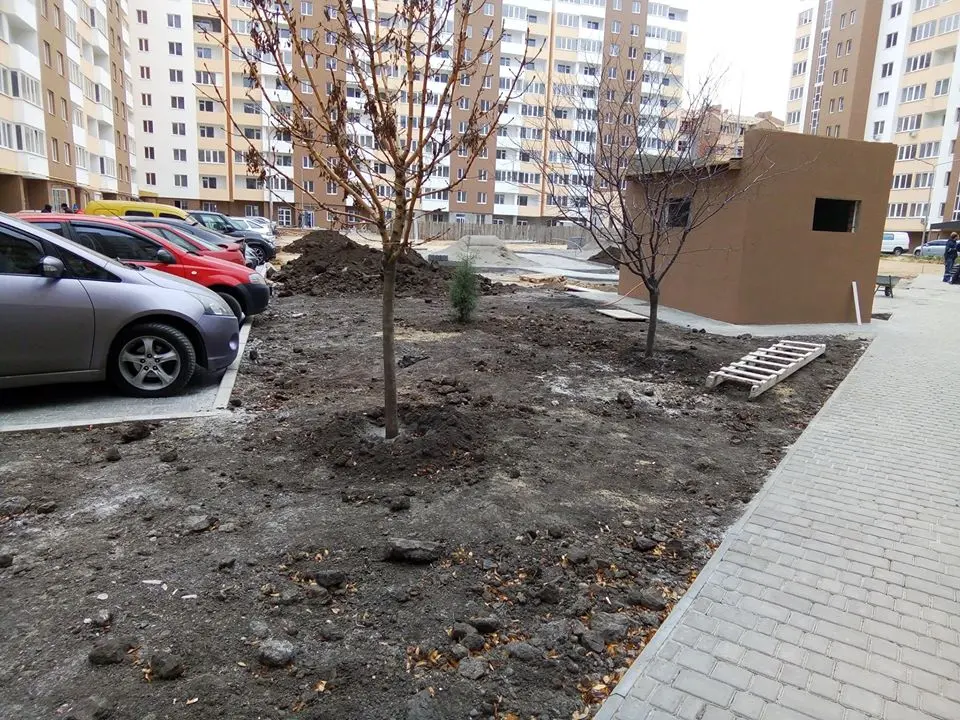

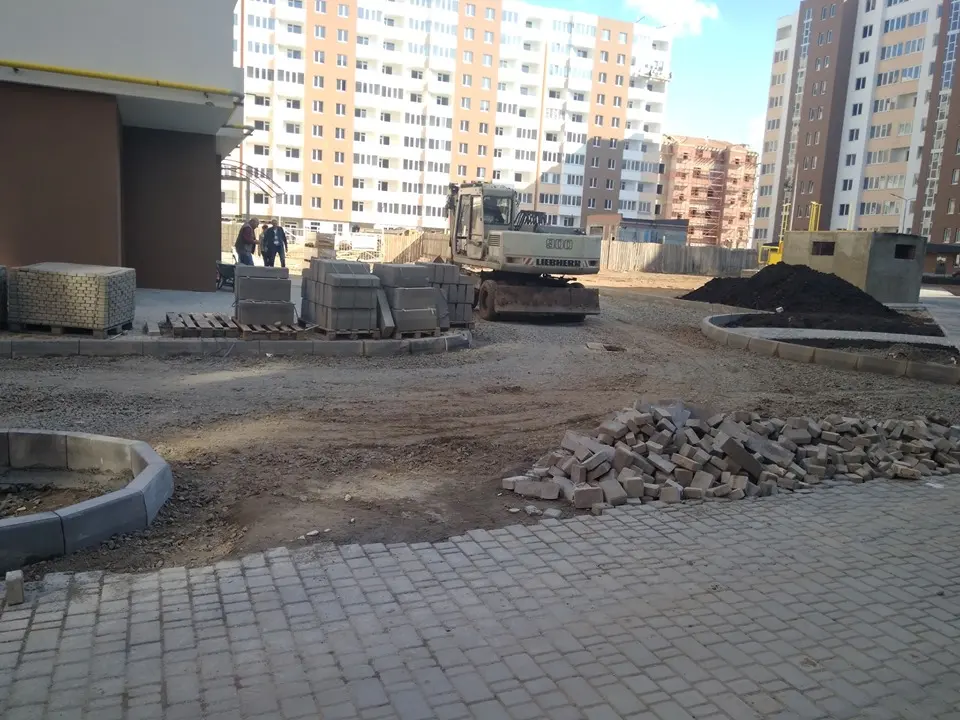

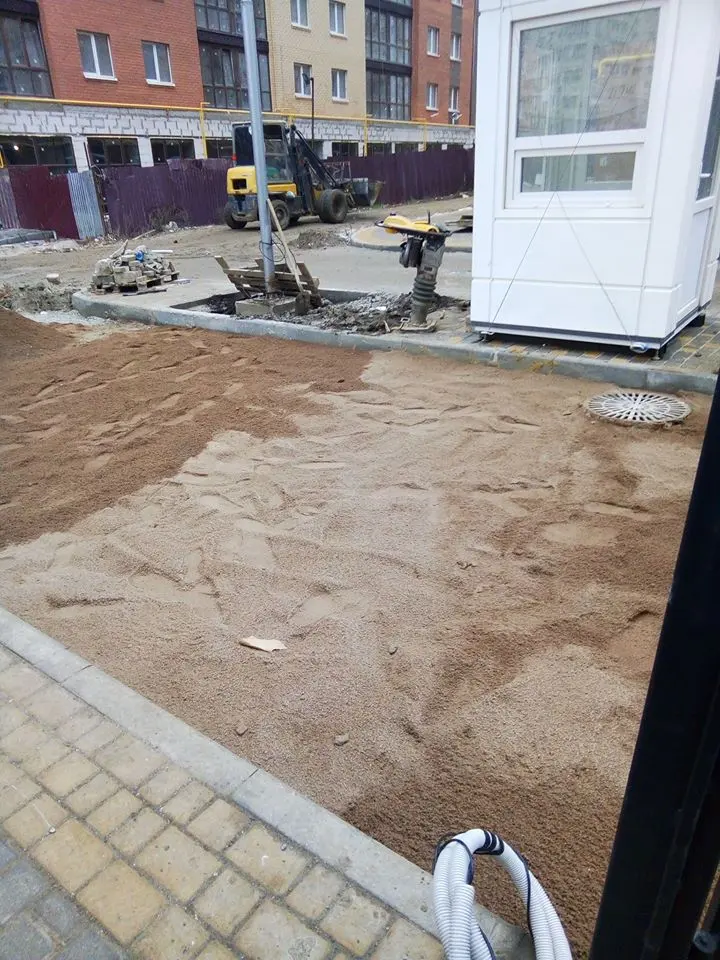

1. Перед Дом№1 Секция 2,3,4,5 устраивается стоянка для автомобилей

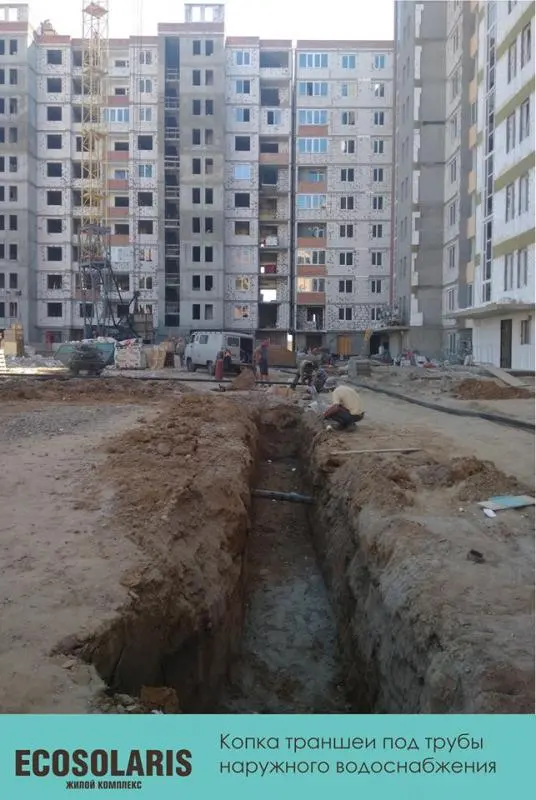

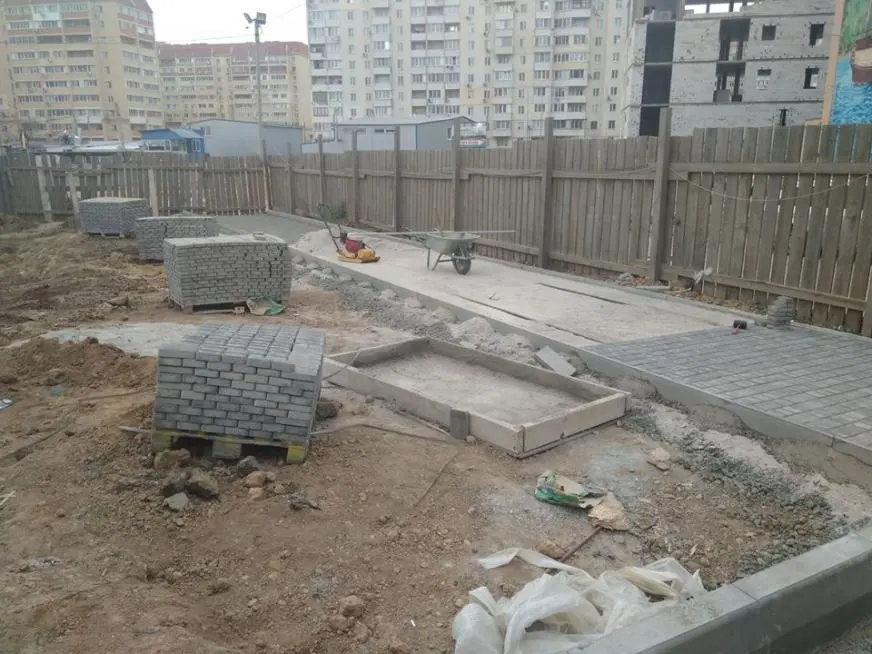

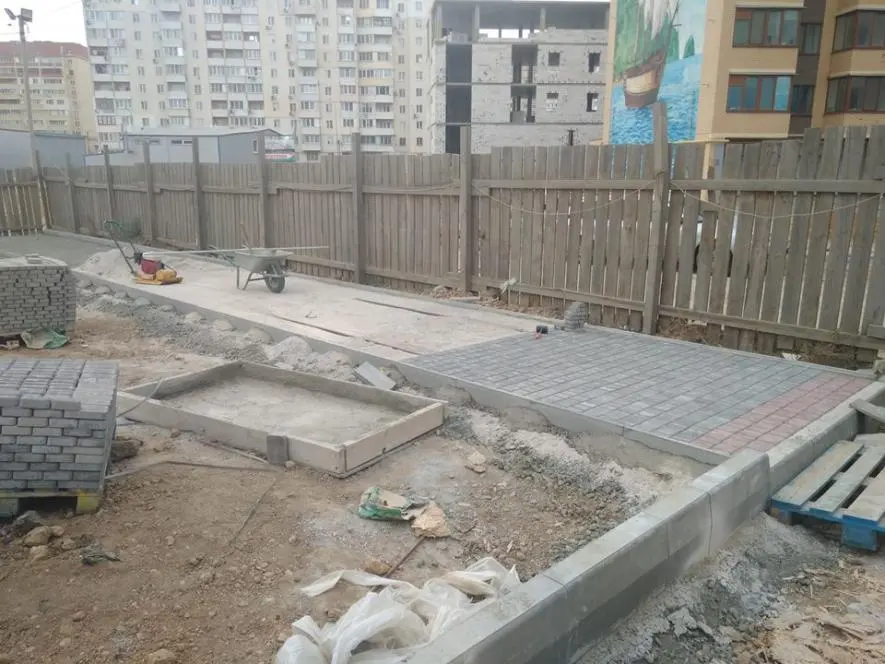

2. Во дворе строится трубопровод высокого и низкого давления для подачи газа
3. Перед входом секции 2,3,4 устраивается плиточный тротуар и благоустройство
