ЖК Варшавский Плюс

40 відповідей · 13 395 переглядів
ГЕ
Геркулес Зевсович716 повід. · з 2018
30 липня 2018 р.

Объект: ЖК «Варшавский Плюс»

Заявленный ввод в эксплуатацию:

1 дом – 4 кв. 2020
2-3 дома – неизвестно
4-10 дома – в проекте

Адрес: г. Киев, Подольский р-н., ул. Маршала Гречко / пр-т. Правды

Ближайшее метро: «Сырец» 4,8 км, «Нивки» 5,7 км, «Оболонь» 6,8 км

Застройщик: «Stolitsa Group»

Ссылки:

::: Сайт проекта

::: Сайт застройщика

::: Отзывы о застройщике

::: Описание на oStroyke

Технические характеристики:

Класс: комфорт
Домов: 10
Этажность: 23-26
Стены: газобетон, керамзитобетон
Состояние квартиры: с черновой отделкой
Закрытая территория: от авто и гостей

NE
Nelli18551 повід. · з 2016
15 серпня 2018 р.

Новости Жилого Комплекса

24.07.2018
СТАРТ ПРОДАЖУ В Жилом Комплексе ВАРШАВСЬКИЙ ПЛЮС
Варшавський Плюс – новий проект від Stolitsa Group, який є продовженням обраного тисячами сімей Варшавського мікрорайону.
Створення максимально комфортного середовища для життя – основний тренд сучасної архітектури, якого ми дотримуємось і втілили в новому кварталі.
Житловий комплекс комфорт-класу, в який увійде 10 будинків на 23-26 поверхів.
Внутрішня територія комплексу матиме ще більше зон для відпочинку, які гарантуватимуть комфортне дозвілля для мешканців будинків.
Варшавський Плюс ще більше любить спортсменів, тому що на території комплексу є вдосталь дитячих майданчиків, футбольний й баскетбольний майданчики та велодоріжки.

NE
Nelli18551 повід. · з 2016
30 серпня 2018 р.

Ход строительства Жилого Комплекса

22.08.2018
Будинок 1
Влаштування монолітного каркаса будівлі на рівні 5 поверху;

NE
Nelli18551 повід. · з 2016
17 вересня 2018 р.

Ход строительства Жилого Комплекса

12.09.2018
Будинок 1
Влаштування монолітного каркаса будівлі на рівні 7 поверху.
Розпочато кладку стін та перегородок.

NE
Nelli18551 повід. · з 2016
23 жовтня 2018 р.

Ход строительства Жилого Комплекса

11.10.2018
Будинок 1
Влаштування монолітного каркаса будівлі на рівні 8 поверху.
Кладка стін та перегородок на рівні 2-5 поверху.

NE
Nelli18551 повід. · з 2016
11 грудня 2018 р.

Ход строительства Жилого Комплекса

16.11.2018
Будинок 1
Влаштування монолітного каркаса будівлі на рівні 14 поверху.
Кладка стін та перегородок на рівні 2-7 поверху.

NE
Nelli18551 повід. · з 2016
14 серпня 2019 р.

Ход строительства Жилого Комплекса
Июль 2019
Будинок 1
Завершено влаштування монолітного каркаса будівлі.
Кладка стін та перегородок на 2-26 поверхах виконано на 98%.
Встановлення віконних блоків виконано на 90%.
Встановлення дверних блоків виконано на 45%.

Будинок 2

Влаштування монолітного каркаса будівлі виконано на 98%.
Кладка стін та перегородок виконано на 85%.
Встановлення віконних блоків виконано на 60%.

Будинок 3

Завершено влаштування монолітного каркаса будівлі.
Кладка стін та перегородок виконано на 98%.
Встановлення віконних блоків виконано на 95%.

NE
Nelli18551 повід. · з 2016
23 вересня 2019 р.

Новости Жилого Комплекса
03.09.2019
Шановні інвестори!
Раді повідомити про Старт продажів у 5 будинку Жилого Комплекса Варшавський Плюс!
Жилой Комплекс Варшавський Плюс це:
• Комфортні планування квартир від 35 м²
• Екологічно чистий район
• ТРЦ Retroville на 118 тис. м²
• Девелопер Stolitsa Group з 16 річним досвідом
• Дитячі та спортивні майданчики
• Зони відпочинку для жителів комплексу

NE
Nelli18551 повід. · з 2016
23 вересня 2019 р.

Ход строительства Жилого Комплекса
11.09.2019
Будинок 1
Кладка стін та перегородок на завершальному етапі.
Встановлення віконних блоків виконано на 93%.
Встановлення дверних блоків виконано на 75%.
Встановлення ліфтів виконано на 50%.
Продовжується влаштування внутрішніх інженерних систем.

Будинок 2
Кладка стін та перегородок виконано на 90%.
Встановлення віконних блоків виконано на 70%.
Встановлення дверних блоків виконано на 22%.
Встановлення ліфтів виконано на 12%.

Будинок 3
На завершальному етапі кладка стін та перегородок.
Встановлення віконних блоків виконано на 96%.
Встановлення дверних блоків виконано на 55%.
Встановлення ліфтів виконано на 52%.
Продовжується влаштування внутрішніх інженерних систем.

NE
Nelli18551 повід. · з 2016
5 листопада 2019 р.

Ход строительства Жилого Комплекса
25.10.2019
Будинок 1
Кладка стін та перегородок на завершальному етапі.
Встановлення віконних блоків виконано на 95%.
Встановлення дверних блоків виконано на 95%.
Встановлення ліфтів виконано на 75%.
Продовжується влаштування внутрішніх інженерних систем.

Будинок 2
Кладка стін та перегородок виконано на 95%.
Встановлення віконних блоків виконано на 85%.
Встановлення дверних блоків виконано на 50%.
Встановлення ліфтів виконано на 25%.

Будинок 3
На завершальному етапі кладка стін та перегородок.
Встановлення віконних блоків виконано на 96%.
Встановлення дверних блоків виконано на 85%.
Встановлення ліфтів виконано на 75%.
Продовжується влаштування внутрішніх інженерних систем.

Будинок 5
Влаштування монолітного каркаса будівлі на рівні 21 поверху.
Кладка стін та перегородок на 2-12 поверхах виконано на 40%.

NE
Nelli18551 повід. · з 2016
10 грудня 2019 р.

Ход строительства Жилого Комплекса
26.11.2019
Будинок 1
Кладка стін та перегородок на завершальному етапі.
Влаштування покрівлі виконано на 75%.
Встановлення віконних блоків виконано на 98%.
Встановлення дверних блоків виконано на 95%.
Встановлення ліфтів виконано на 75%.
Продовжується влаштування внутрішніх інженерних мереж.

Будинок 2
Кладка стін та перегородок виконано на 97%.
Влаштування покрівлі виконано на 60%.
Встановлення віконних блоків виконано на 85%.
Встановлення дверних блоків виконано на 85%.
Встановлення ліфтів виконано на 50%.

Будинок 3
На завершальному етапі кладка стін та перегородок.
Влаштування покрівлі виконано на 75%.
Встановлення віконних блоків виконано на 98%.
Встановлення дверних блоків виконано на 85%.
Встановлення ліфтів виконано на 75%.
Продовжується влаштування внутрішніх інженерних мереж.

Будинок 5
Влаштування монолітного каркаса будівлі на рівні 25 поверху.
Кладка стін та перегородок виконано на 40%.

NE
Nelli18551 повід. · з 2016
10 грудня 2019 р.

Новости Жилого Комплекса
06.12.2019
Шановні інвестори!
Раді повідомити про cтарт продажів у 4 будинку ЖК Варшавський Плюс!
ЖК Варшавський Плюс це:
• Комфортні планування квартир від 35 м²
• Екологічно чистий район
• ТРЦ Retroville на 118 тис. м²
• Девелопер Stolitsa Group з 16 річним досвідом
• Дитячі та спортивні майданчики
• Зони відпочинку для жителів комплексу

NE
Nelli18551 повід. · з 2016
21 січня 2020 р.

Ход строительства Жилого Комплекса
28.12.2019
Будинок 1
Кладка стін та перегородок на завершальному етапі.
Влаштування покрівлі виконано на 77%.
Встановлення віконних блоків виконано на 98%.
Встановлення дверних блоків виконано на 98%.
Встановлення ліфтів виконано на 80%.
Продовжується влаштування внутрішніх інженерних мереж.

Будинок 2
Кладка стін та перегородок виконано на 97%.
Влаштування покрівлі виконано на 60%.
Встановлення віконних блоків виконано на 95%.
Встановлення дверних блоків виконано на 95%.
Встановлення ліфтів виконано на 60%.
Продовжується влаштування внутрішніх інженерних мереж.

Будинок 3
На завершальному етапі кладка стін та перегородок.
Влаштування покрівлі виконано на 77%.
Встановлення віконних блоків виконано на 98%.
Встановлення дверних блоків виконано на 95%.
Встановлення ліфтів виконано на 80%.
Продовжується влаштування внутрішніх інженерних мереж.

Будинок 4
Завершено влаштування монолітного каркаса будівлі.
Кладка стін та перегородок виконано на рівні 20 поверху.
Встановлення віконних блоків виконано на 15%.

Будинок 5
Завершено влаштування монолітного каркаса будівлі.
Кладка стін та перегородок виконано на рівні 19 поверху.
Встановлення віконних блоків на рівні 4 поверху.

NE
Nelli18551 повід. · з 2016
5 лютого 2020 р.

Ход строительства Жилого Комплекса
30.01.2020
Будинок 1
Кладка стін та перегородок на завершальному етапі.
Влаштування покрівлі виконано на 78%.
Встановлення віконних блоків на завершальному етапі.
Встановлення дверних блоків на завершальному етапі.
Встановлення ліфтів виконано на 80%.
Продовжується влаштування внутрішніх інженерних мереж.

Будинок 2
Кладка стін та перегородок на завершальному етапі.
Влаштування покрівлі виконано на 65%.
Встановлення віконних блоків виконано на 97%.
Встановлення дверних блоків виконано на 95%.
Встановлення ліфтів виконано на 60%.
Продовжується влаштування внутрішніх інженерних мереж.

Будинок 3
На завершальному етапі кладка стін та перегородок.
Влаштування покрівлі виконано на 77%.
Встановлення віконних блоків на завершальному етапі.
Встановлення дверних блоків на завершальному етапі.
Встановлення ліфтів виконано на 80%.
Продовжується влаштування внутрішніх інженерних мереж.

Будинок 4
Завершено влаштування монолітного каркаса будівлі.
Кладка стін та перегородок на рівні 20 поверху.
Встановлення віконних блоків виконано на 45%.

Будинок 5
Завершено влаштування монолітного каркаса будівлі.
Кладка стін та перегородок на рівні 20 поверху.
Встановлення віконних блоків виконано на 45%.

NE
Nelli18551 повід. · з 2016
25 березня 2020 р.

Ход строительства Жилого Комплекса
26.02.2020

Будинок 1
Завершено кладку стін та перегородок.
Влаштування покрівлі виконано на 85%.
Встановлення віконних блоків на завершальному етапі.
Встановлення дверних блоків на завершальному етапі.
Встановлення ліфтів виконано на 95%.
Продовжується влаштування внутрішніх інженерних мереж.

Будинок 2
Завершено кладку стін та перегородок.
Влаштування покрівлі виконано на 80%.
Встановлення віконних блоків виконано на 99%.
Встановлення дверних блоків виконано на 98%.
Встановлення ліфтів виконано на 95%.
Продовжується влаштування внутрішніх інженерних мереж.

Будинок 3

Завершено кладку стін та перегородок.
Влаштування покрівлі виконано на 85%.
Встановлення віконних блоків на завершальному етапі.
Встановлення дверних блоків на завершальному етапі.
Встановлення ліфтів виконано на 95%.
Продовжується влаштування внутрішніх інженерних мереж.

Будинок 4

Кладка стін та перегородок виконано на 80%.
Розпочато влаштування покрівлі.
Встановлення віконних блоків виконано на 75%.

Будинок 5

Кладка стін та перегородок виконано на 80%.
Розпочато влаштування покрівлі.
Встановлення віконних блоків виконано на 45%.

NE
Nelli18551 повід. · з 2016
2 травня 2020 р.

Ход строительства Жилого Комплекса
27.04.2020
Будинок 1
Влаштування покрівлі виконано на 96%.
Завершено встановлення віконних блоків.
Завершено встановлення дверних блоків.
Завершено встановлення ліфтів.
Продовжується влаштування внутрішніх інженерних мереж.
Благоустрій та озеленення території виконано на 85%.

Будинок 2
Влаштування покрівлі виконано на 96%.
Завершено встановлення віконних блоків.
Завершено встановлення дверних блоків.
Встановлення ліфтів виконано на 98%.
Влаштування внутрішніх інженерних мереж виконано на 90%.

Будинок 3
Влаштування покрівлі виконано на 98%.
Завершено встановлення віконних блоків.
Завершено встановлення дверних блоків.
Завершено встановлення ліфтів.
Влаштування внутрішніх інженерних мереж виконано на 95%.

Будинок 4
Кладка стін та перегородок виконано на 97%.
Влаштування покрівлі виконано на 25%.
Встановлення віконних блоків виконано на 95%.
Встановлення ліфтів виконано на 10%.
Влаштування внутрішніх інженерних мереж виконано на 40%.

Будинок 5
Кладка стін та перегородок виконано на 97%.
Влаштування покрівлі виконано на 25%.
Встановлення віконних блоків виконано на 95%.
Встановлення ліфтів виконано на 10%.

NE
Nelli18551 повід. · з 2016
14 червня 2020 р.

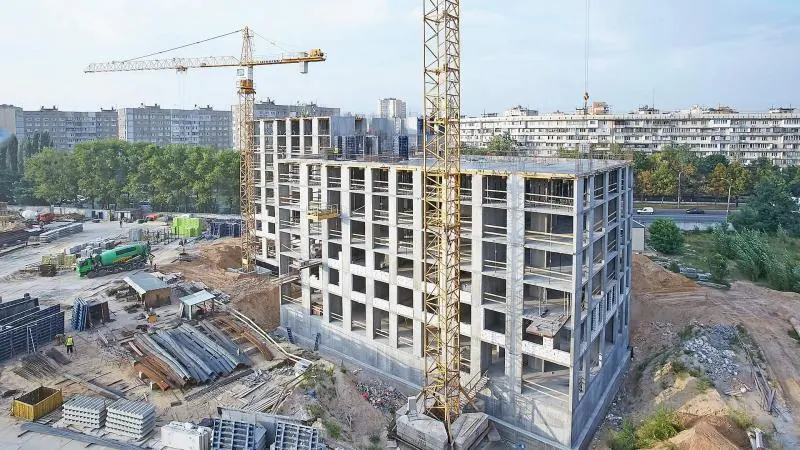

Ход строительства Жилого Комплекса
27.05.2020
Будинок 1
Завершено влаштування покрівлі.
Завершено встановлення віконних та дверних блоків.
Завершено влаштування внутрішніх інженерних мереж.
Благоустрій та озеленення території виконано на 85%.

Будинок 2
Завершено влаштування покрівлі.
Завершено встановлення віконних та дверних блоків.
Завершено встановлення ліфтів.
Завершено влаштування внутрішніх інженерних мереж.
Благоустрій та озеленення території виконано на 75%.

Будинок 3
Завершено влаштування покрівлі.
Завершено встановлення віконних та дверних блоків.
Завершено встановлення ліфтів.
Завершено влаштування внутрішніх інженерних мереж.
Благоустрій та озеленення території виконано на 80%.

Будинок 4
Кладку стін та перегородок виконано на 98%.
Влаштування покрівлі виконано на 35%.
Встановлення віконних блоків виконано на 98%.
Встановлення ліфтів виконано на 10%.
Влаштування внутрішніх інженерних мереж виконано на 50%.

Будинок 5
Кладку стін та перегородок виконано на 98%.
Влаштування покрівлі виконано на 35%.
Встановлення віконних блоків виконано на 98%.
Встановлення ліфтів виконано на 10%.
Влаштування внутрішніх інженерних мереж виконано на 45%.

Будинок 6
Завершено кладку стін та перегородок.
Влаштування покрівлі виконано на 30%.
Встановлення віконних блоків виконано на 98%.
Встановлення ліфтів виконано на 10%.
Влаштування внутрішніх інженерних мереж виконано на 40%.

NE
Nelli18551 повід. · з 2016
20 липня 2020 р.

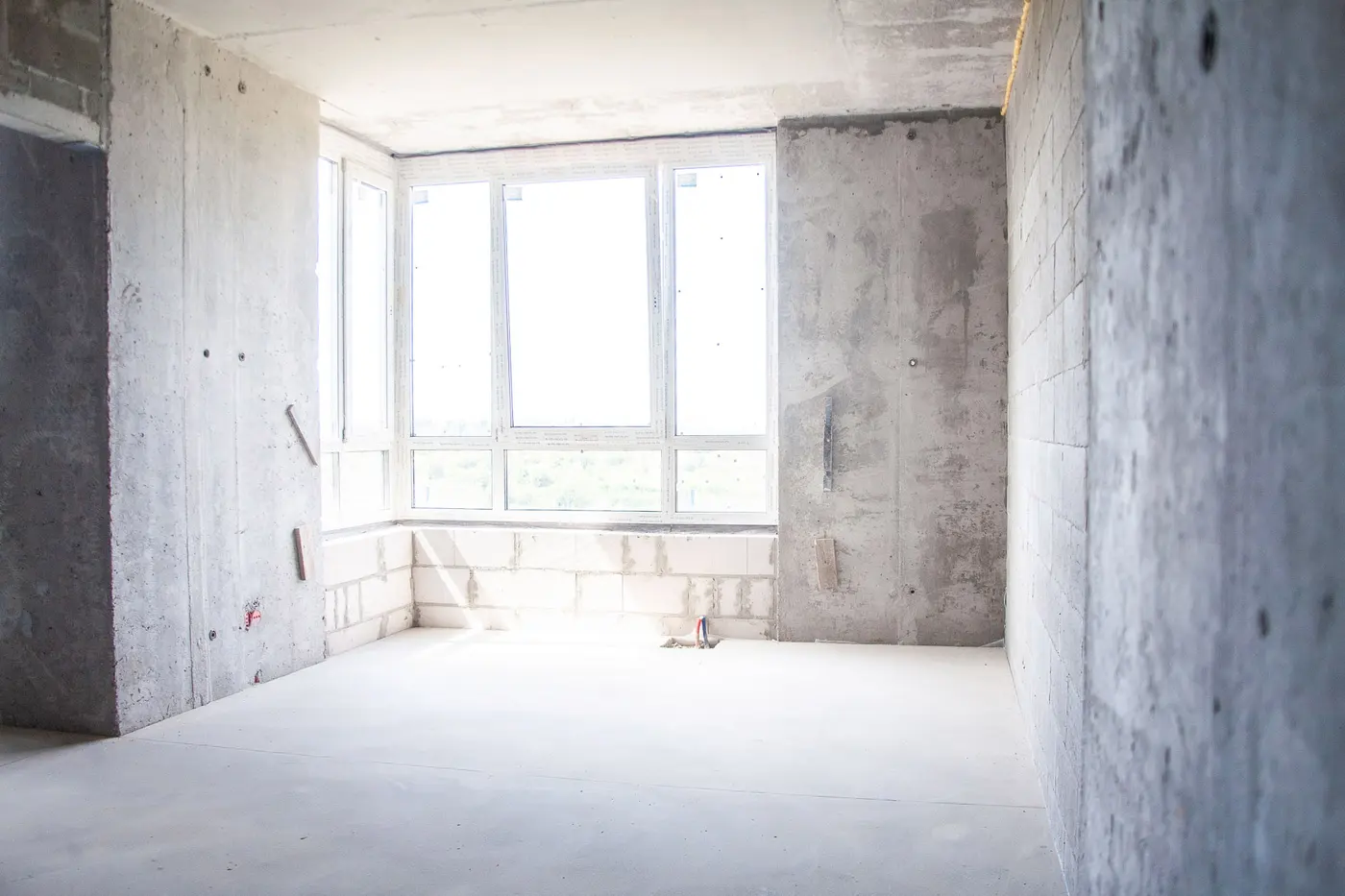

Ход строительства Жилого Комплекса
26.06.2020
Будинок 1
Влаштуванню фасадів виконано на 98%.
Благоустрій та озеленення території виконано на 85%.

Будинок 2
Влаштуванню фасадів виконано на 98%.
Благоустрій та озеленення території виконано на 80%.

Будинок 3
Влаштуванню фасадів виконано на 98%.
Благоустрій та озеленення території виконано на 80%.

Будинок 4
Завершено кладку стін та перегородок.
Влаштування покрівлі виконано на 60%.
Завершено встановлення віконних блоків.
Встановлення ліфтів виконано на 15%.
Влаштування внутрішніх інженерних мереж виконано на 60%.

Будинок 5
Завершено кладку стін та перегородок.
Влаштування покрівлі виконано на 60%.
Завершено встановлення віконних блоків.
Встановлення ліфтів виконано на 15%.
Влаштування внутрішніх інженерних мереж виконано на 50%.

Будинок 6
Завершено кладку стін та перегородок.
Влаштування покрівлі виконано на 85%.
Завершено встановлення віконних блоків.
Встановлення ліфтів виконано на 15%.
Влаштування внутрішніх інженерних мереж виконано на 50%.
