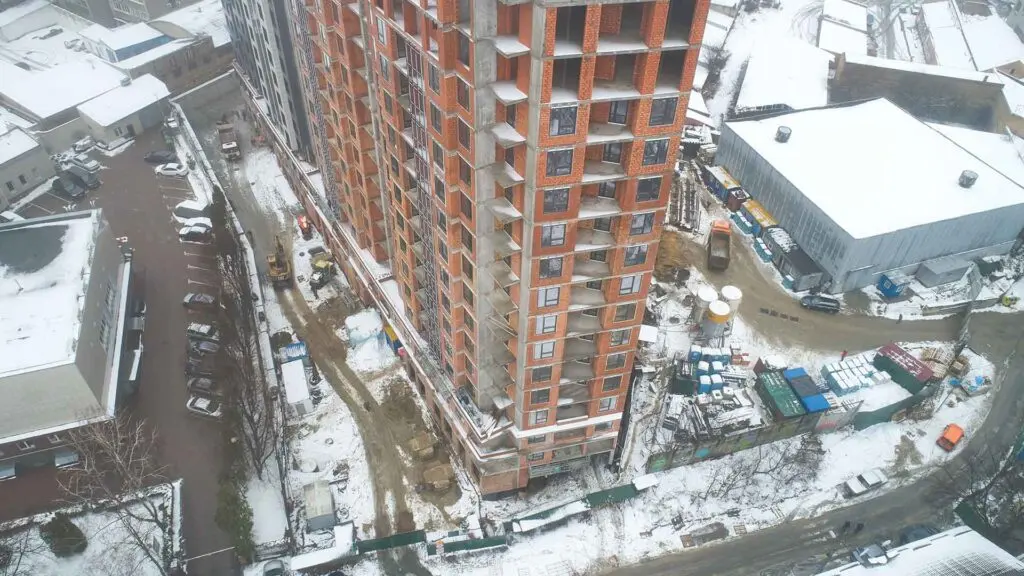

Ход строительства Жилого Комплекса
22.06.2020
У 3-4 секціях першої черги ЖК Львівська Площа тривають штукатурні роботи. Наразі поштукатурено до 15 поверху. Про це повідомив керівник проекту будівництва Віталій Зелінський.
Крім того, фахівці у 3 і 4 секціях завершили монтаж інженерних та сантехнічних мереж.
Також, за словами керівника проекту, майстри розпочали розкладку опалення по поверхам (до 14 поверху) і паралельно продовжують прокладання зовнішніх мереж ВК (залишилось 30% робіт).

NE
Nelli18551 повід. · з 2016
20 липня 2020 р.

Ход строительства Жилого Комплекса
17.07.2020

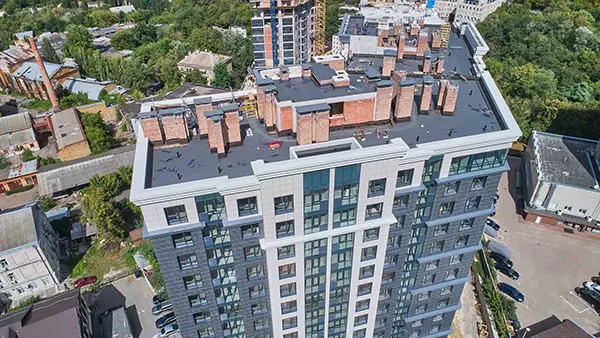

У третій і четвертій секціях першої черги ЖК Львівська Площа завершено дахові роботи. Про це повідомив керівник проекту будівництва Віталій Зелінський.
Крім того, фахівці у третій і четвертій секціях закінчують влаштування фасаду (виконано понад 90%).
Також, за словами керівника проекту, продовжується підключення будинку до зовнішніх мереж (К1, К2), виконано 50 метрів мереж, а трубопроводу встановлено чотири колодязі.
Паралельно майстри продовжують штукатурні роботи та залиття стяжок у обох секціях.
У першій секції другої черги ЖК Львівська Площа триває заливання плити перекриття 11 поверху. Про це повідомив керівник проекту будівництва Віталій Зелінський.
Водночас, у другій секції майстри монтують вертикальні елементи 11 поверху та готуються до заливання плити 12 поверху.
Також, за словами керівника проекту, у першій секції цегляна кладка триває на четвертому і п’ятому поверхах, а вентиляційні блоки та сходові марші змонтовано до 11 поверху включно.
У другій секції кладка – четвертий, п’ятий поверхи, вентиляційні блоки зроблено до десятого поверху включно.

NE
Nelli18551 повід. · з 2016
27 серпня 2020 р.

Ход строительства Жилого Комплекса
03.08.2020
- 3 секція - виконали штукатурення МЗК 2,3, 15-8 поверхів на 100%, 4-7 поверхи – на 50%. Виконали штукатурення по квартирам на 2-15 поверхах на 100%.
- 3 секція – стяжку виконуємо на 3-7 поверхах.
- 4 секція – виконали вікна на 100%, окрім 2 поверху.
- 4 секція виконали стяжки на 3,4, 6-9 поверхах, 11-12 поверхи в роботі.
- 4 секція – штукатурення виконали на 100%, розпочали штукатурення сходових маршів.
Загалом 3-4 секції:
- Закінчили підключення будинку до зовнішніх мереж (К1, К2).
- Завезли ліфти.

NE
Nelli18551 повід. · з 2016
6 жовтня 2020 р.

Ход строительства Жилого Комплекса
15.09.2020
Корпорація нерухомості РІЕЛ повідомляє, що у третю та четверту секції першої черги ЖК «Львівська Площа» завезли радіатори.
Водночас, за словами керівника проекту будівництва Віталія Зелінського, у відповідних секціях виконали монтаж ліфтів на 40%, а холодні переходи на 60%.

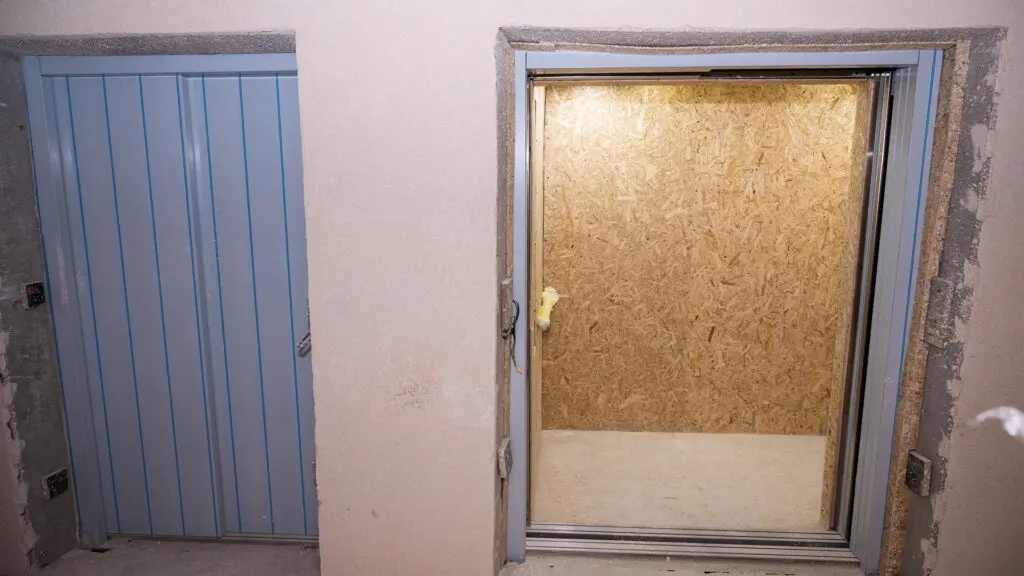

Також повідомляється, що у четвертій секції завершили встановлення квартирних дверей.

NE
Nelli18551 повід. · з 2016
15 грудня 2020 р.

Ход строительства Жилого Комплекса
26.11.2020
Корпорація Нерухомості РІЕЛ повідомляє, що у першій секції другої черги ЖК «Львівська Площа» завершено інженерні надбудови на даху. Майстри приступили до виконання даху. Про це повідомив керівник проєкту Віталій Зелінський.
Також повідомляється, що кладка у другій секції завершується на 14-15 поверхах.
Паралельно майстри розпочали виконання благоустрою.

NE
Nelli18551 повід. · з 2016
21 січня 2021 р.

Ход строительства Жилого Комплекса
21.01.2020

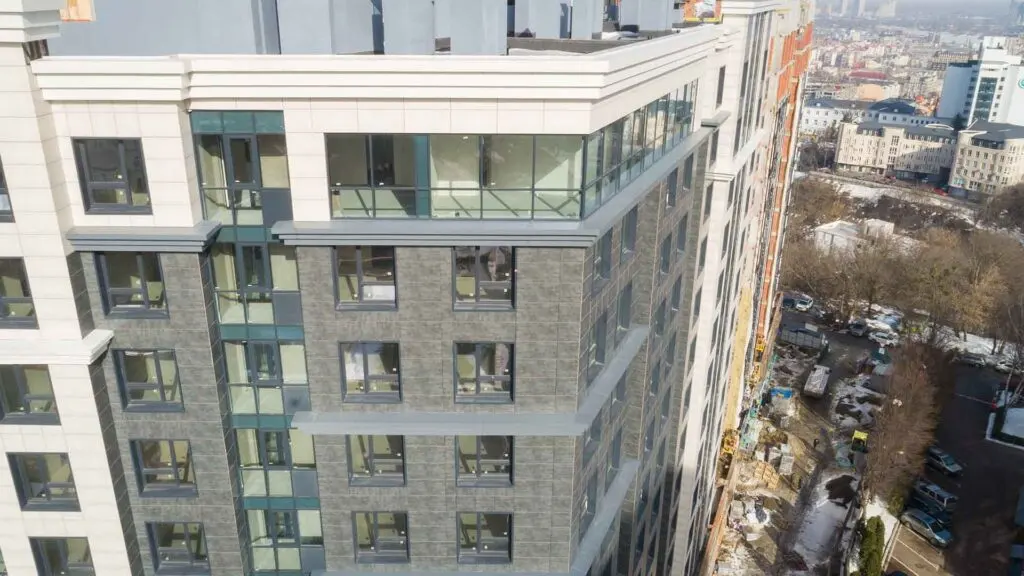

Спеціалісти завершили усі дахові роботи, а мокрий фасад виконаний на 90%.
Паралельно фахівці проводять підготовку для розведення горизонтальних мереж та залиття стяжок.
Триває зведення підземного паркінгу.

NE
Nelli18551 повід. · з 2016
22 лютого 2021 р.

Ход строительства Жилого Комплекса
08.02.2021
У другій черзі ЖК «Львівська Площа» виконуються фасадні роботи. Про це повідомив керівник проєкту Віталій Зелінський.
Також інформуємо, що триває облаштування даху – у першій секції готово на 50%, у другій секції 30%.
Паралельно фахівці виконують монтаж горизонтальних мереж на перших поверхах — ОВ, ВК, пожежну сигналізацію.

NE
Nelli18551 повід. · з 2016
18 березня 2021 р.

Ход строительства Жилого Комплекса
03.03.2021
Корпорація Нерухомості РІЕЛ повідомляє, що в першій черзі ЖК «Львівська Площа» триває укладення плитки місцях загального користування. В четвертій секції виконано з п’ятого до одинадцятого, в третій секції з третього до п’ятого поверхи. Про це повідомив керівник проєкту Віталій Зелінський.
Також повідомляється, що спеціалісти у четвертій секції продовжують оздоблення МЗК — стелі зроблено на 80%, сходові марші завершено з другого до чотирнадцятого поверхи, декоративну штукатурку нанесено з другого до одинадцятого поверхи.
За словами керівника проєкту, паралельно майстри проводять гідравлічні випробування системи опалення в квартирах.
Додатково інформуємо, що у третій секції декоративну штукатурку та плитку виконано на третьому, четвертому та п’ятому поверхах.

NE
Nelli18551 повід. · з 2016
9 квітня 2021 р.

Ход строительства Жилого Комплекса
06.04.2021
Інформуємо, що в першій секції стяжка підлоги на 2, 4, 5, 6, 7, 8, 10 поверхах – виконана на 100%, на 9, 11, 13 поверхах — виконується.

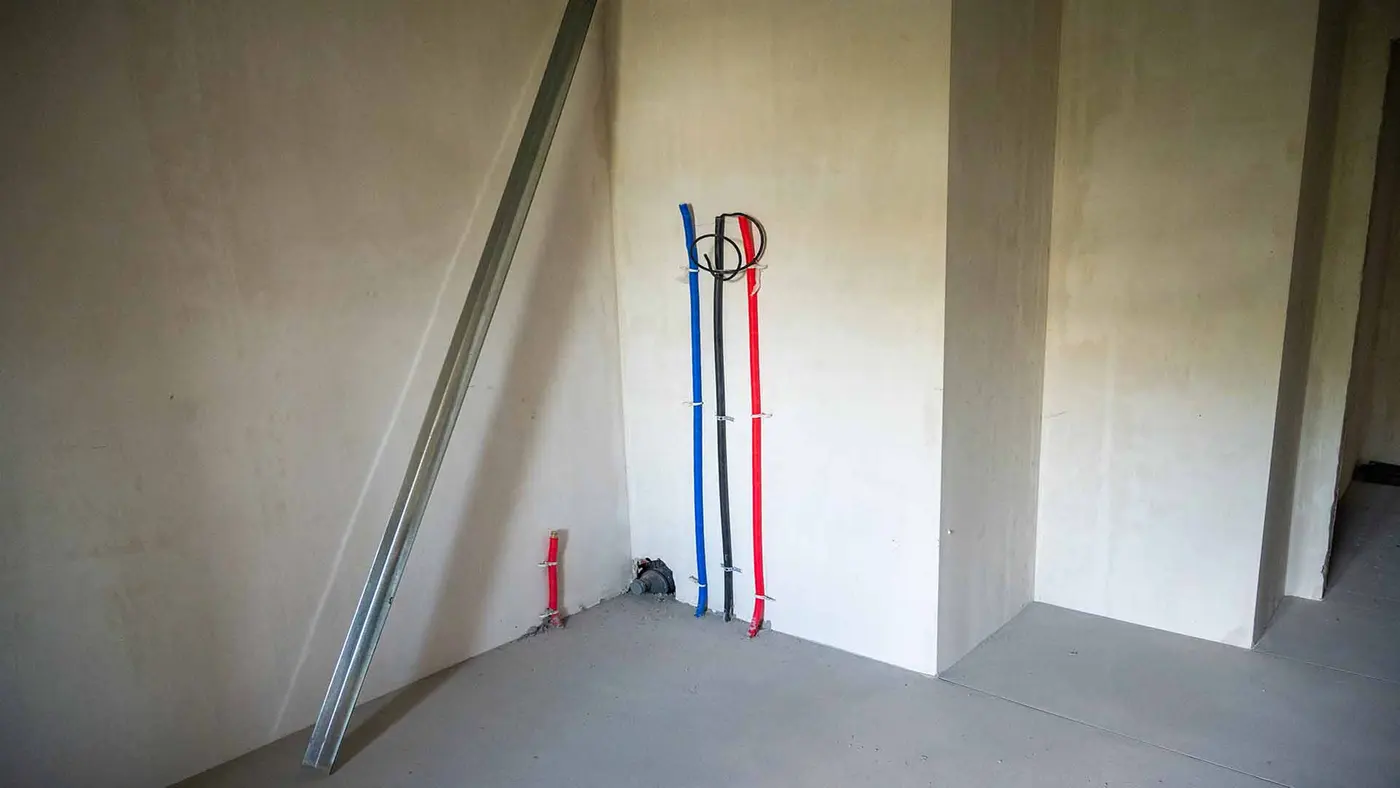

Паралельно фахівці проводять горизонтальну розводку опалення і електромереж.

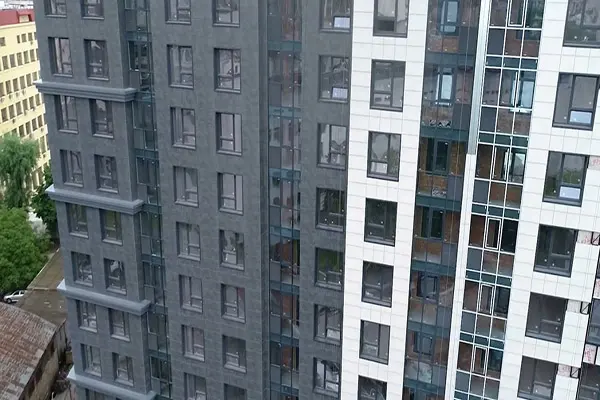

Також повідомляється, що триває оздоблення фасаду — виконано 40% робіт.
В другій секції стяжка підлоги на 3, 4, 5, 6, 7, 8, 9, 10, 11, 12 поверхах – виконана на 100%, на 13 поверсі — виконується.
Спеціалісти проводять горизонтальну розводку опалення і електромереж.
В другій секції фасад готовий на 30%, тривають дахові роботи та влаштування системи димовидалення та пожежогасіння.

NE
Nelli18551 повід. · з 2016
27 квітня 2021 р.

Ход строительства Жилого Комплекса
06.04.2021
Корпорація Нерухомості РІЕЛ повідомляє, що в першій черзі ЖК «Львівська Площа» триває налагодження ліфтів. Про це повідомив керівник будівництва.
Також повідомляється, що спеціалісти у третій і четвертій секціях продовжують оздоблення МЗК – плитка на підлозі укладена з 2-го до 14-й поверхи.
Паралельно майстри завершили монтаж освітлення холодних переходів та сходових маршів.

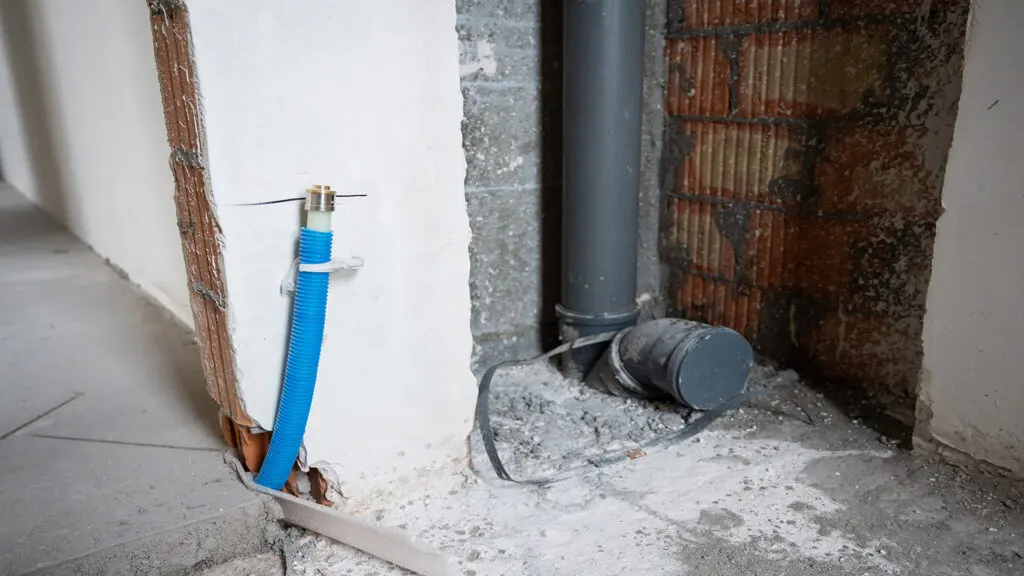

Корпорація Нерухомості РІЕЛ повідомляє, що у другій черзі ЖК «Львівська Площа» змонтовано стояки водопостачання та каналізації. Про це повідомив керівник будівництва.
Інформуємо, що в першій секції стяжка підлоги на 2, 4, 5, 6, 7, 8, 10 поверхах – виконана на 100%, на 9, 11, 13 поверхах — виконується.
Паралельно фахівці проводять горизонтальну розводку опалення і електромереж.
Також повідомляється, що триває оздоблення фасаду — виконано 40% робіт.
В другій секції стяжка підлоги на 3, 4, 5, 6, 7, 8, 9, 10, 11, 12 поверхах – виконана на 100%, на 13 поверсі — виконується.
Спеціалісти проводять горизонтальну розводку опалення і електромереж.
В другій секції фасад готовий на 30%, тривають дахові роботи та влаштування системи димовидалення та пожежогасіння.

NE
Nelli18551 повід. · з 2016
13 серпня 2021 р.

Ход строительства Жилого Комплекса
29.07.2021
Корпорація Нерухомості РІЕЛ повідомляє, що у другій черзі ЖК «Львівська Площа» виконується облаштування фасаду, готовність 85%. Про це повідомив керівник будівництва.
Паралельно фахівці завершили заливання стяжок у квартирах та облаштували горизонтальні мережі опалення та електропостачання.
Також повідомляється, що виконується монтаж системи димовидалення та пожежогасіння.

NE
Nelli18551 повід. · з 2016
1 вересня 2021 р.

Ход строительства Жилого Комплекса
17.08.2021
Корпорація Нерухомості РІЕЛ повідомляє, що у другій черзі ЖК «Львівська Площа» завершено заливання стяжок у квартирах. Про це повідомив керівник будівництва.
Паралельно в першій секції фахівці завершили монтаж стояків водопостачання та каналізації, горизонтальних мереж опалення та електропостачання і виконання даху.
Також повідомляється, що в другій секції дахові роботи виконані на 80%, триває облаштування системи димовидалення та пожежогасіння

NE
Nelli18551 повід. · з 2016
4 жовтня 2021 р.

Ход строительства Жилого Комплекса
15.09.2021
Корпорація Нерухомості РІЕЛ повідомляє, що у другій черзі ЖК «Львівська Площа» виконується оздоблення МЗК. Про це повідомив керівник проєктів Юрій Фесенко.
Паралельно в першій секції фахівці завершують фасадні роботи, готовність 90% та облаштування системи димовидалення та вентиляції.
Також повідомляється, що в другій секції завершуються дахові роботи, виконання фасаду та облаштування системи димовидалення та пожежогасіння.

NE
Nelli18551 повід. · з 2016
23 листопада 2021 р.

Ход строительства Жилого Комплекса
12.11.2021
Паралельно в першій секції фахівці виконали горизонтальні мережі опалення та електропостачання, встановлені котли та радіатори опалення. Облаштування системи димовидалення та пожежогасіння завершується.

Також повідомляється, що в другій секції змонтовано стояки водопостачання та каналізації, зробили горизонтальну розводку системи опалення і електропостачання, повністю встановлені котли і радіатори опалення. Закінчується облаштування системи димовидалення та пожежогасіння.

NE
Nelli18551 повід. · з 2016
23 грудня 2021 р.

Ход строительства Жилого Комплекса
14.12.2021
Корпорація Нерухомості РІЕЛ повідомляє, що у другій черзі ЖК «Львівська Площа» тривають оздоблювальні роботи в МЗК. Про це повідомив керівник будівництва.

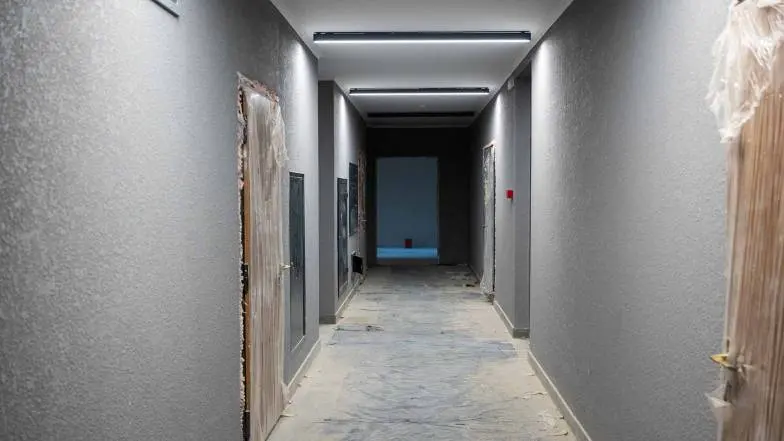

Паралельно в першій секції фахівці виконали облаштування ніш інженерних мереж в коридорах і оздоблення технічних приміщень. Завершується монтаж приладів освітлення.
Також повідомляється, що в другій секції виконано оздоблення технічних приміщень, стель та стін коридорів, виконується облицювання підлоги плиткою. Монтаж приладів освітлення завершується.
