Объект: ЖК "Квартал Парковый"

Заявленный ввод в эксплуатацию:

1 дом (секции 1-3) – 3 кв. 2018
1 дом (секции 4-6) – 4 кв. 2018

Адрес: г. Обухов, мкрн №3

Застройщик: "Новый Дом"

Ссылки:

::: Сайт проекта

::: Сайт застройщика

::: Описание на oStroyke

Технические характеристики:

Класс: эконом
Домов: 8
Этажность: 5/6/9
Технология строительства: кирпичная
Утепление: пенополистирол, минеральная вата
Отопление: индивидуальное
Высота потолков: 2,7 м
Количество квартир: 924
Паркинг: гостевой

NE
Nelli18551 повід. · з 2016
5 червня 2018 р.

Ход строительства Жилого Комплекса

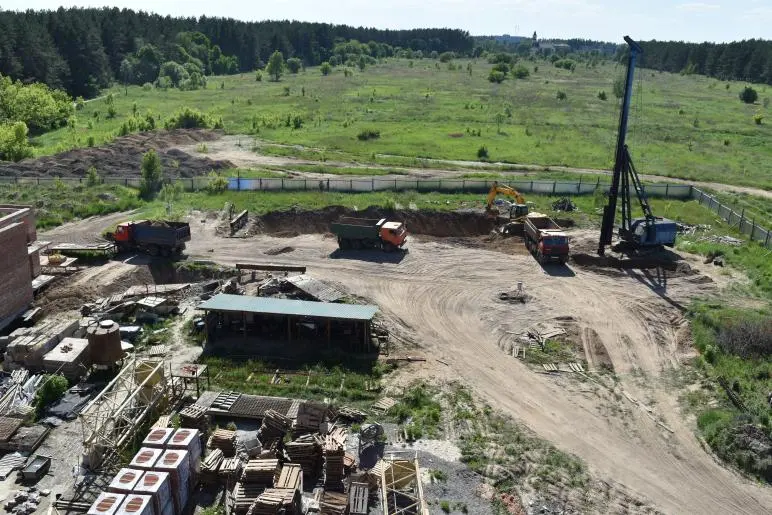

24.05.2018

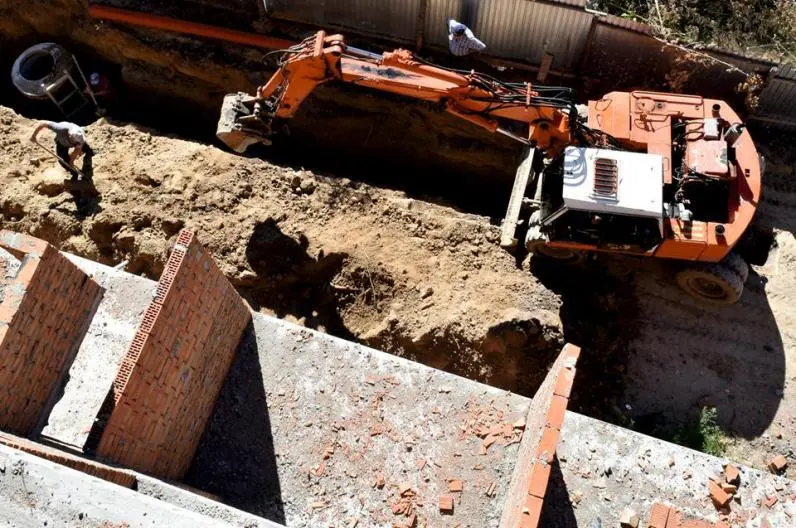

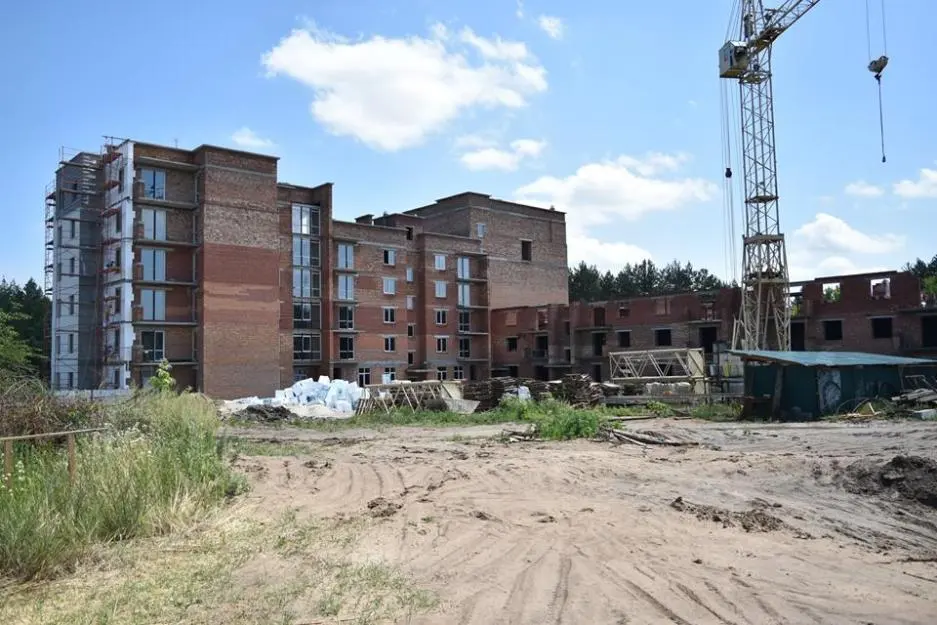

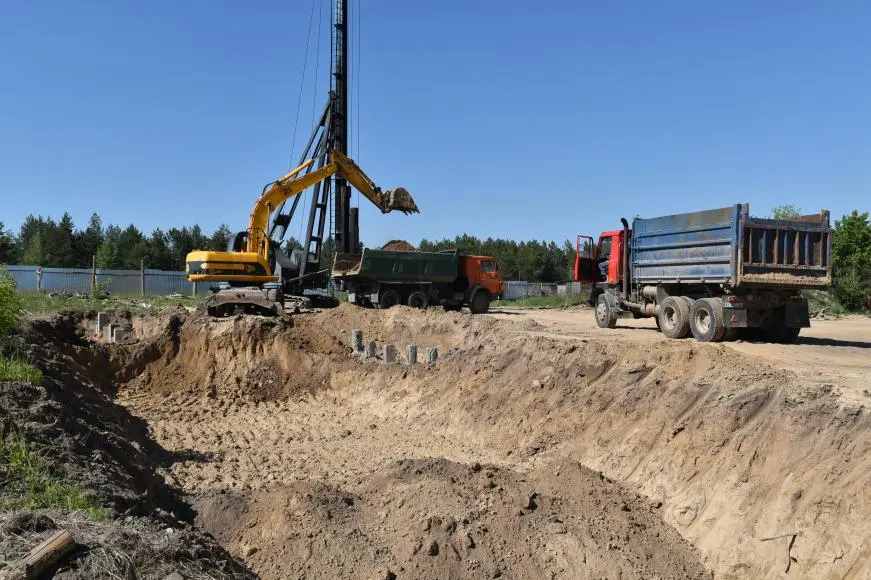

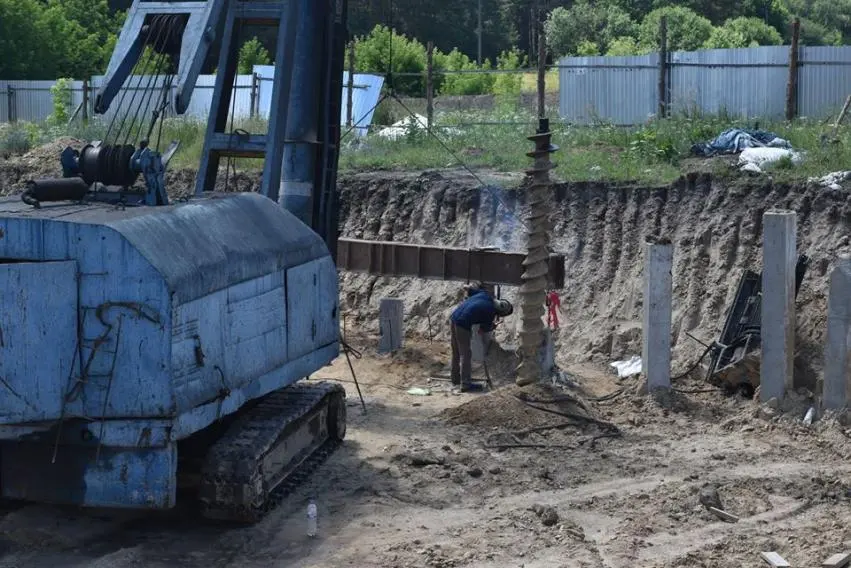

Триває підготовка до будівництва 3-го пускового комплексу. Доки проходять випробування паль статичним та динамічним навантаженням, розпочато земляні роботи – готується котлован під фундамент будинку.

NE
Nelli18551 повід. · з 2016
5 червня 2018 р.

Ход строительства Жилого Комплекса

02.06.2018
Звіт із будівництва 2-го пускового комплексу

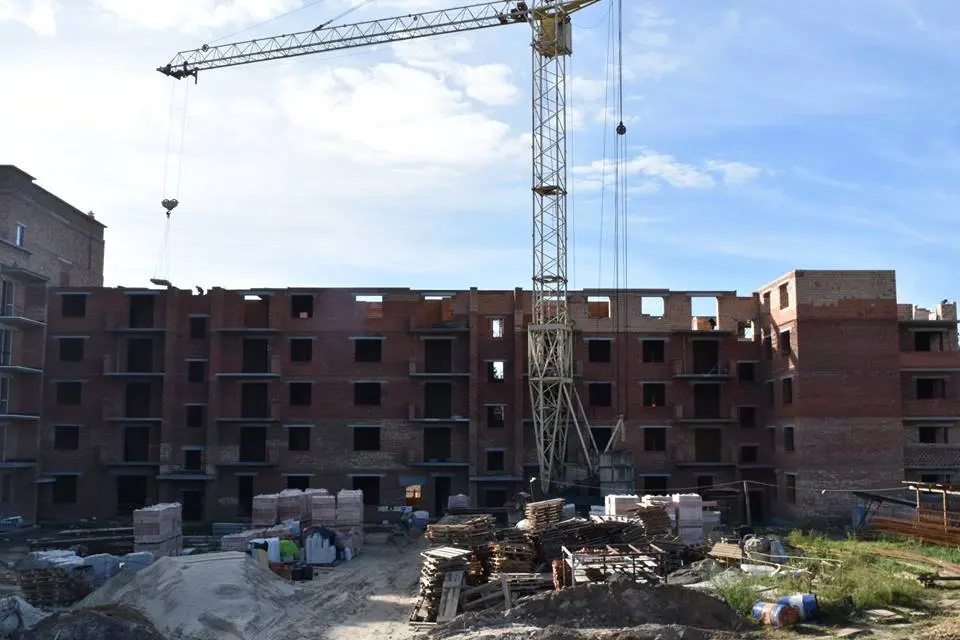

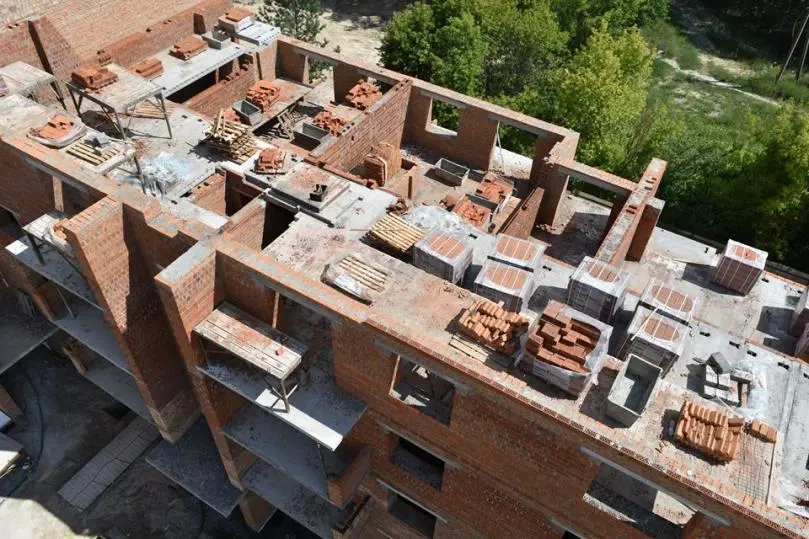

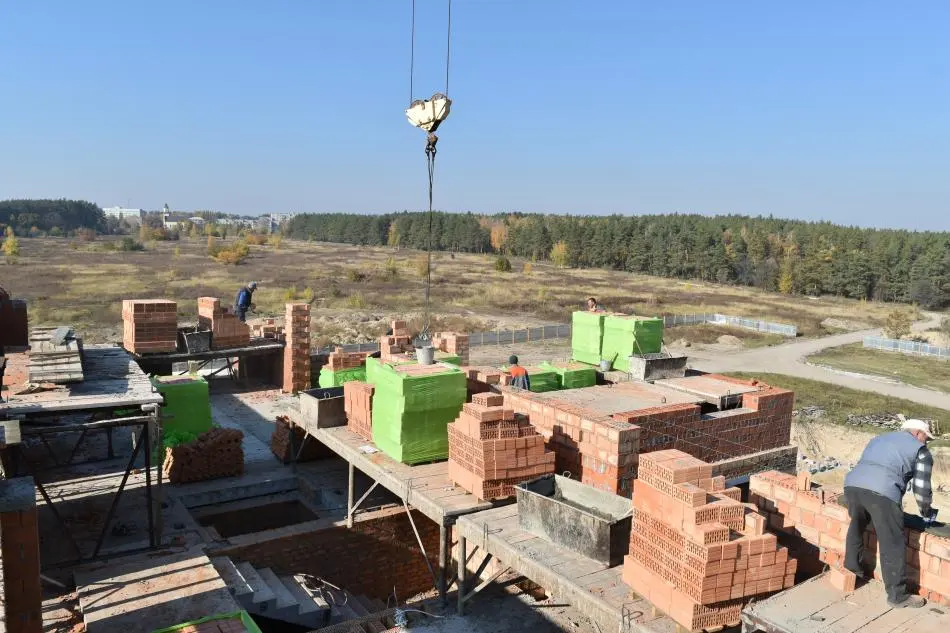

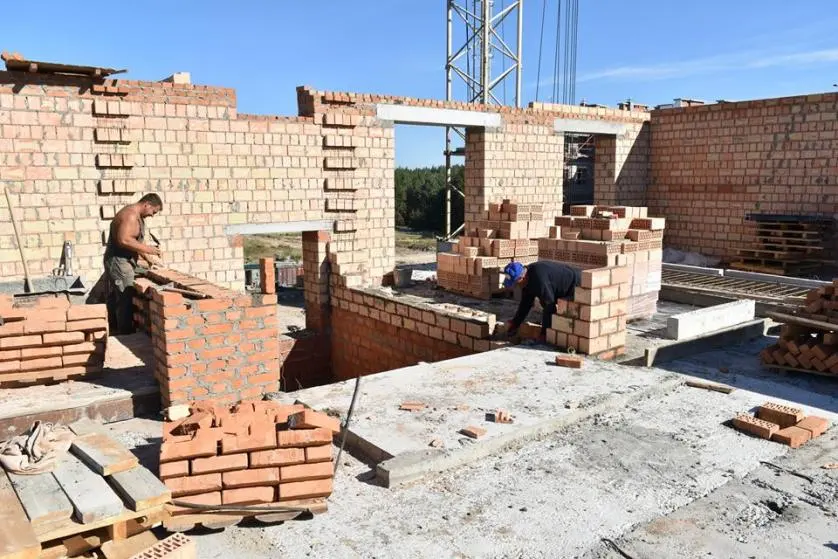

• завершено зведення стін другого поверху (повнотіла керамічна червона цегла М125);

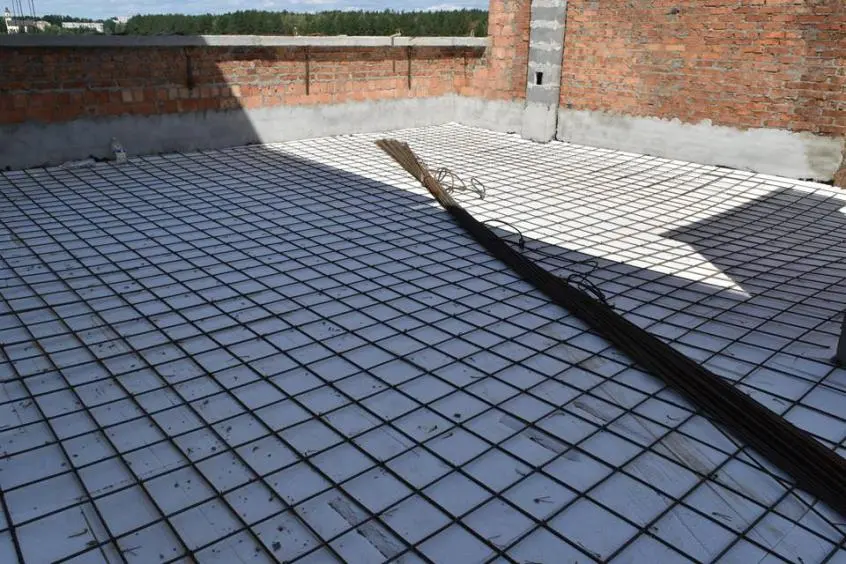

• на 85% здійснено перекриття другого поверху;
• завершено вертикальну гідроізоляцію (Біполь ЕПП 3.0мм) та утеплення фундаменту;

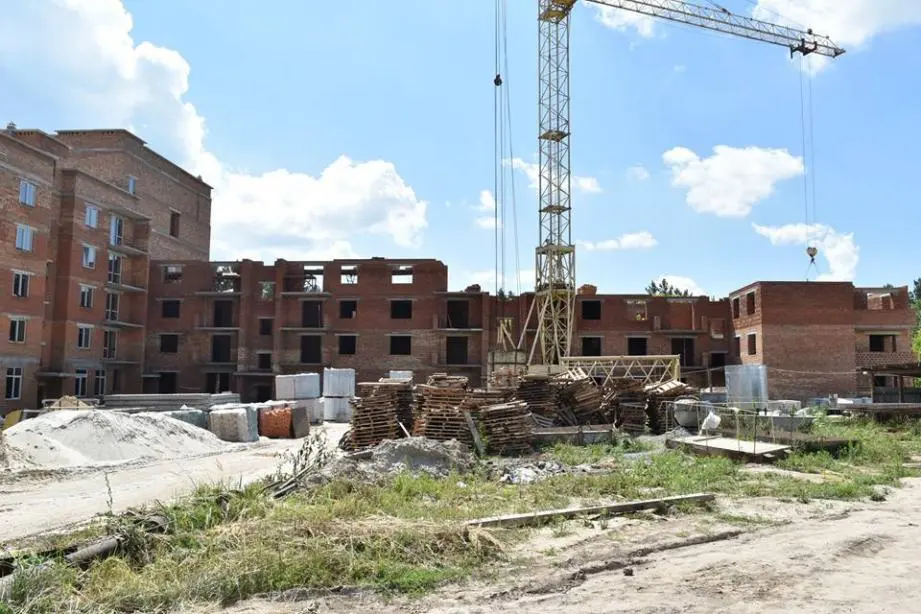

• розпочато зведення стін 3-го поверху.

NE
Nelli18551 повід. · з 2016
30 липня 2018 р.

Ход строительства Жилого Комплекса

12.06.2018

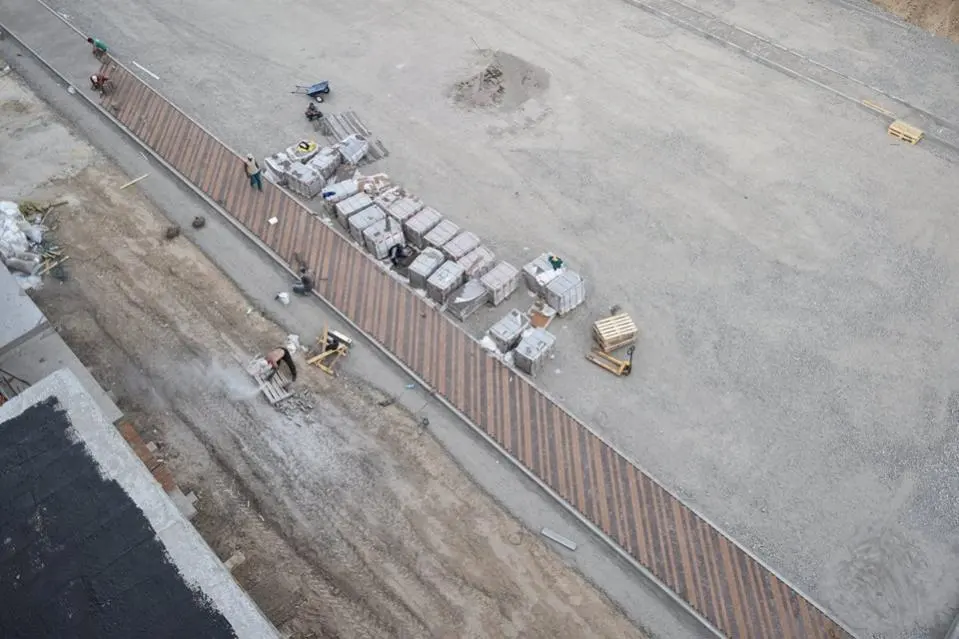

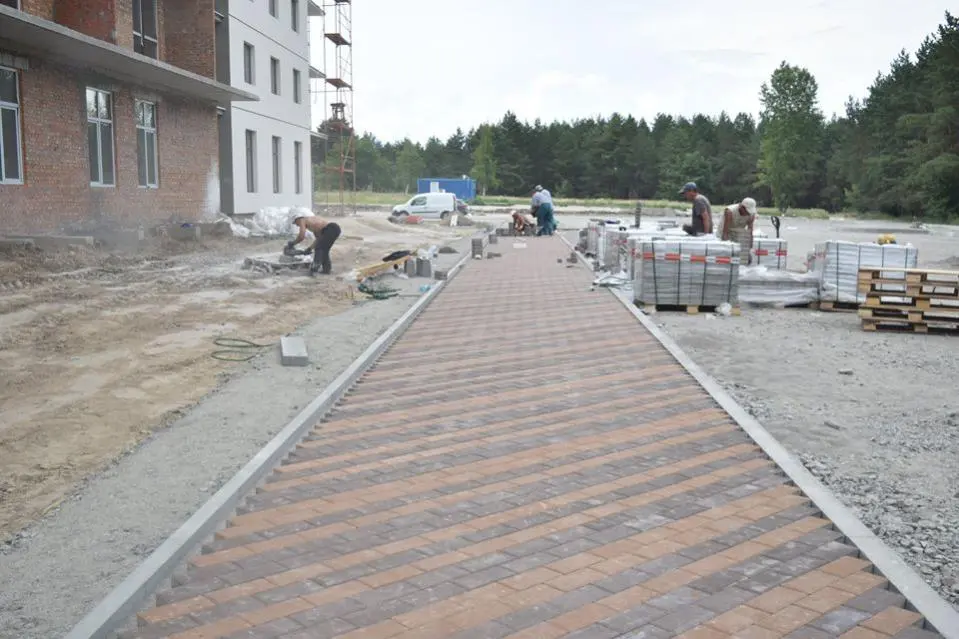

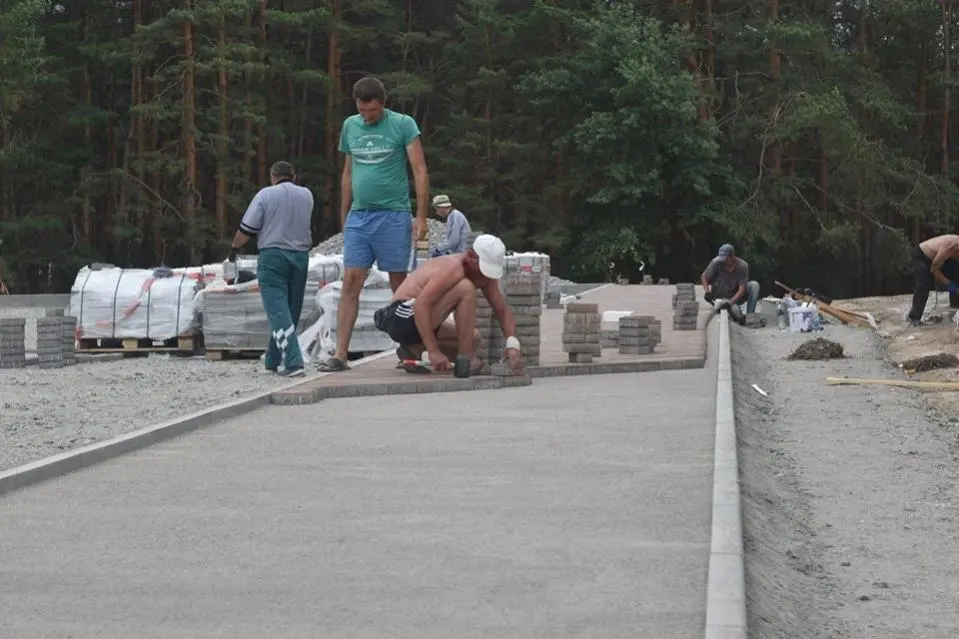

Розпочато вкладання бруківки тротуарів прибудинкової території 1-го пускового комплексу Жилого Комплекса «Квартал Парковий».

NE
Nelli18551 повід. · з 2016
30 липня 2018 р.

Ход строительства Жилого Комплекса

15.06.2018

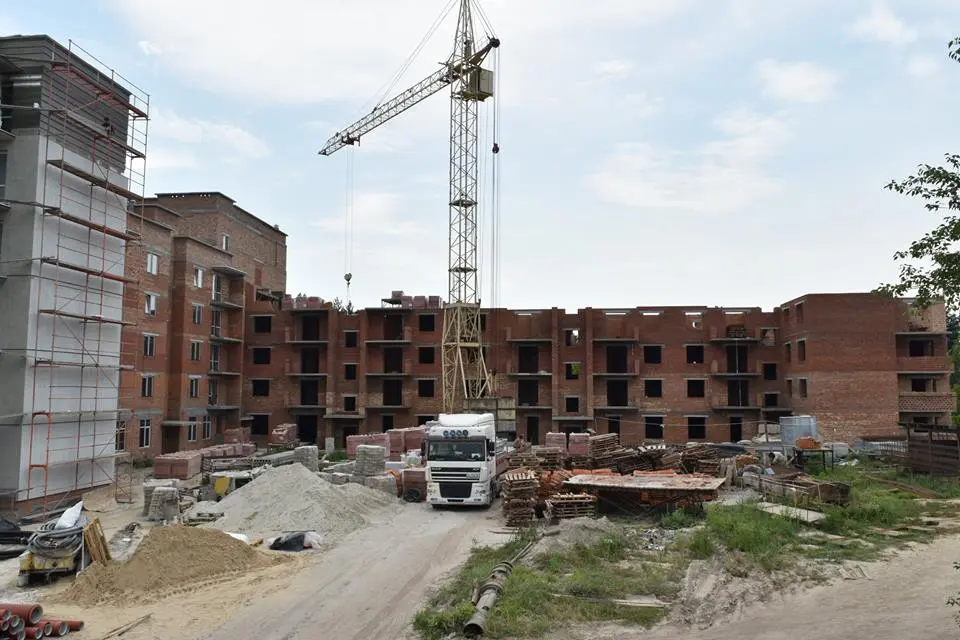

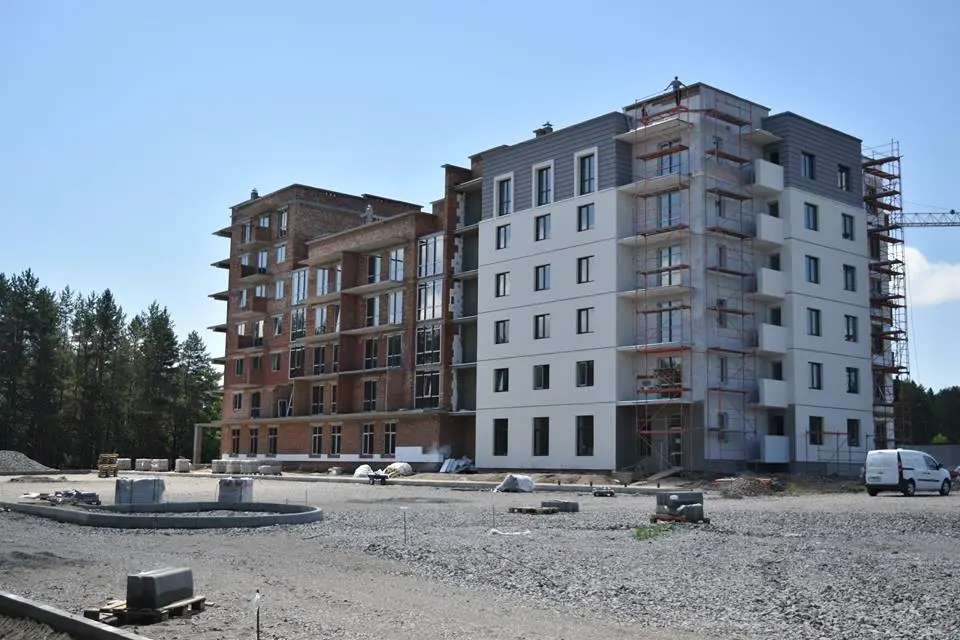

У 1-му пусковому комплексі тривають роботи з облаштування фасаду, благоустрою прибудинкової території, покрівельні роботи та внутрішні опоряджувальні роботи.
У 2-му пусковому комплексі продовжуємо зводити стіни 3-го поверху.
У 3-му пусковому комплексі тривають роботи з випробування паль.

NE
Nelli18551 повід. · з 2016
30 липня 2018 р.

Ход строительства Жилого Комплекса

03.07.2018
Тривають роботи з облаштування фасаду, благоустрою прибудинкової території, покрівельні роботи та внутрішні опоряджувальні роботи. Розпочато монтаж квартирних вертикальних трубопроводів водопостачання та водовідведення.

NE
Nelli18551 повід. · з 2016
30 липня 2018 р.

Акция Жилого Комплекса

09.07.2018
Розпочалась літня акція. При 100%-й оплаті за квартиру, ви отримуєте знижку -10%. Кількість акційних квартир обмежена.

NE
Nelli18551 повід. · з 2016
30 липня 2018 р.

Ход строительства Жилого Комплекса

16.07.2018

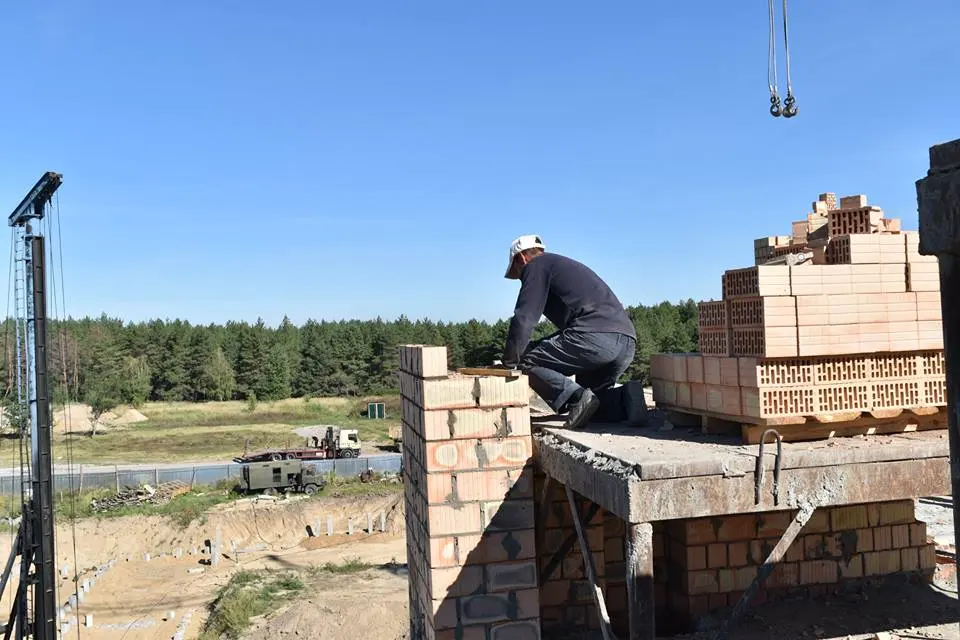

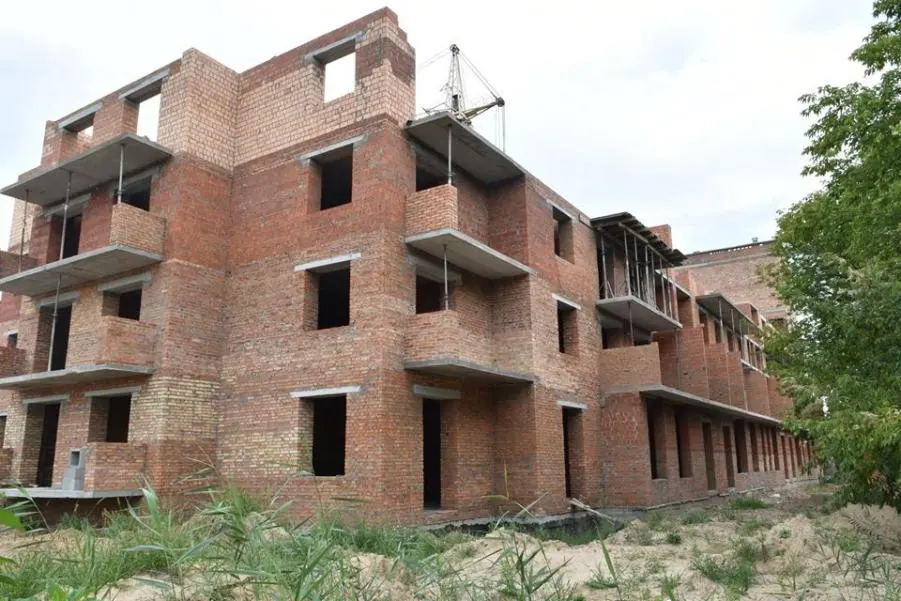

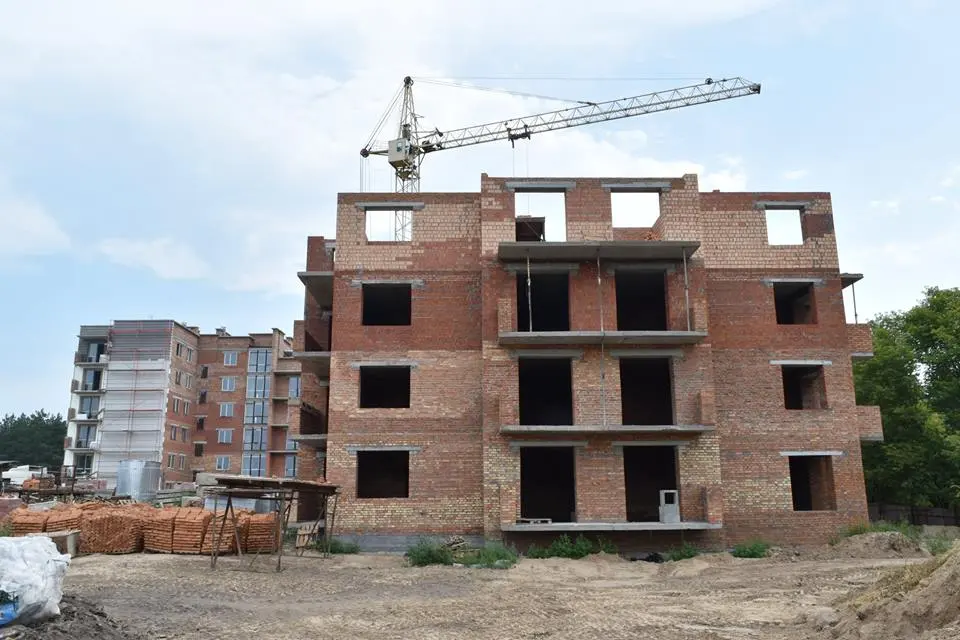

• зведено 80% стін третього поверху;
• на 40% здійснено перекриття третього поверху;

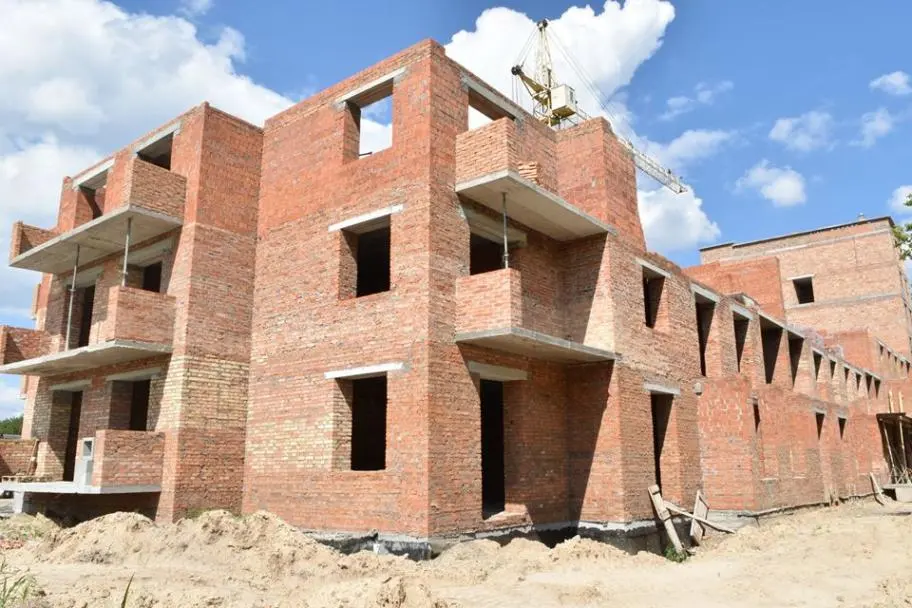

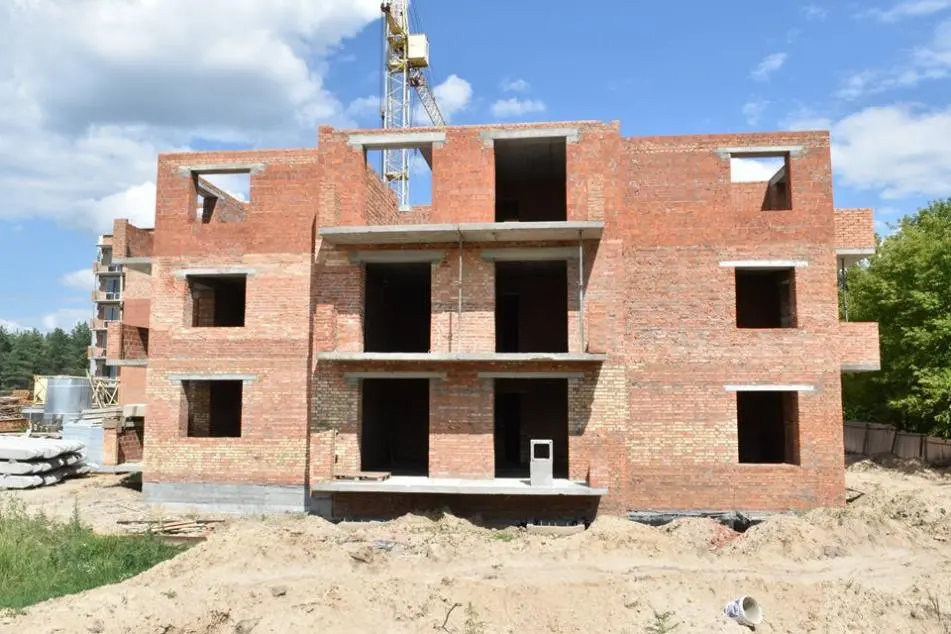

• розпочато зведення стін 4-го поверху.

NE
Nelli18551 повід. · з 2016
20 серпня 2018 р.

Ход строительства Жилого Комплекса

02.08.2018
Тривають роботи з облаштування фасаду, благоустрою прибудинкової території, покрівельні роботи та внутрішні опоряджувальні роботи. Завершено монтаж квартирних вертикальних трубопроводів водопостачання та водовідведення. Завершено штукатурення стін квартир та місць загального користування.

NE
Nelli18551 повід. · з 2016
20 серпня 2018 р.

Ход строительства Жилого Комплекса

18.08.2018

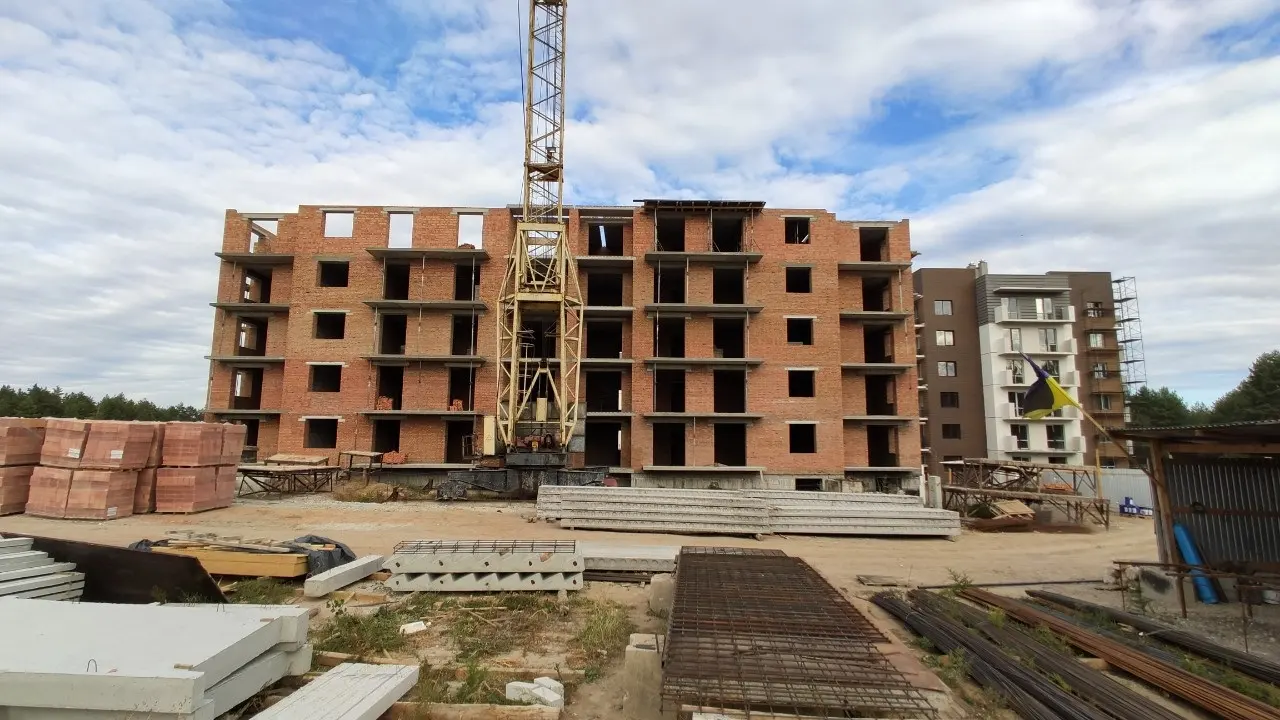

• зведено 90% стін четвертого поверху;
• на 30% здійснено перекриття четвертого поверху;
• розпочато зведення стін 5-го поверху.

NE
Nelli18551 повід. · з 2016
7 вересня 2018 р.

Ход строительства Жилого Комплекса

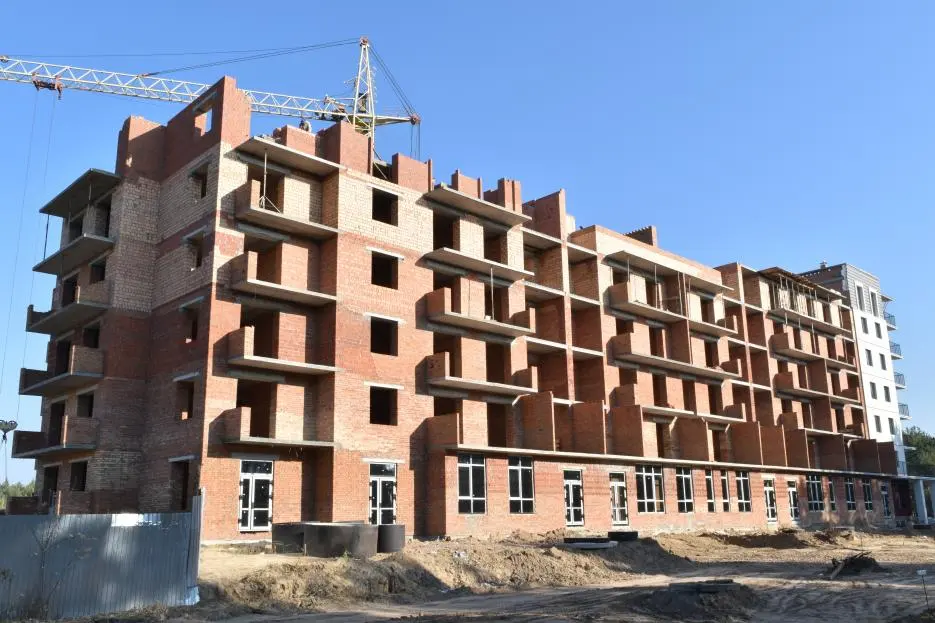

01.09.2018

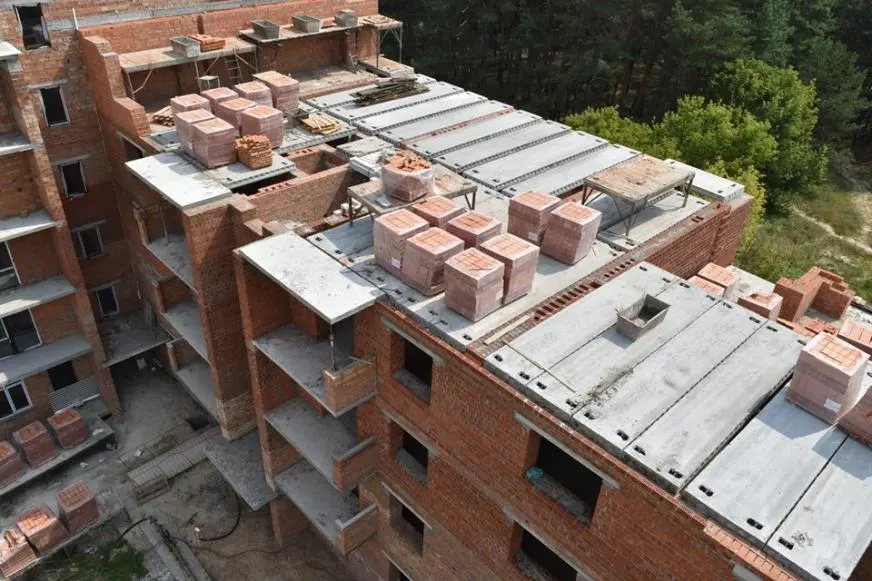

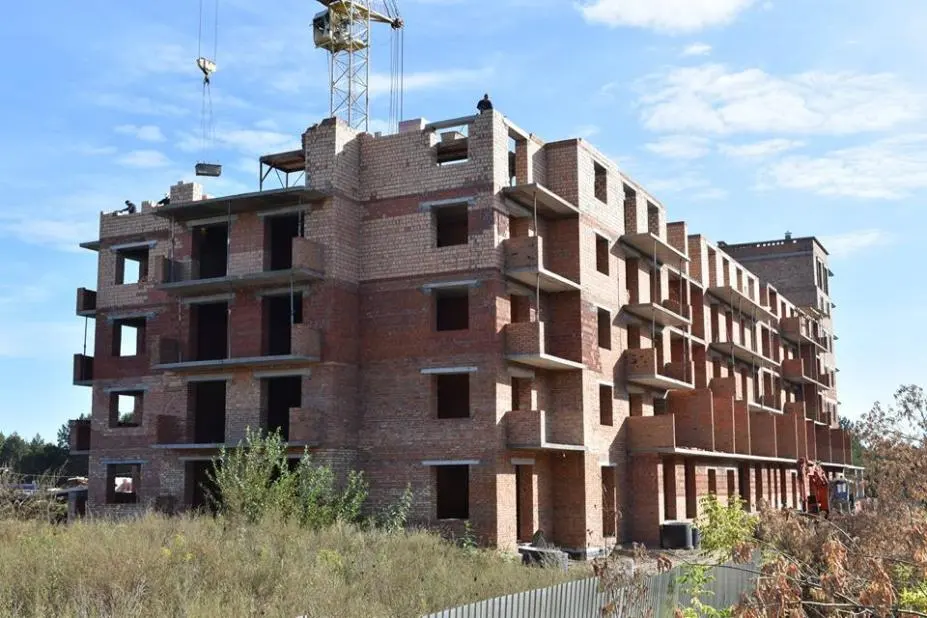

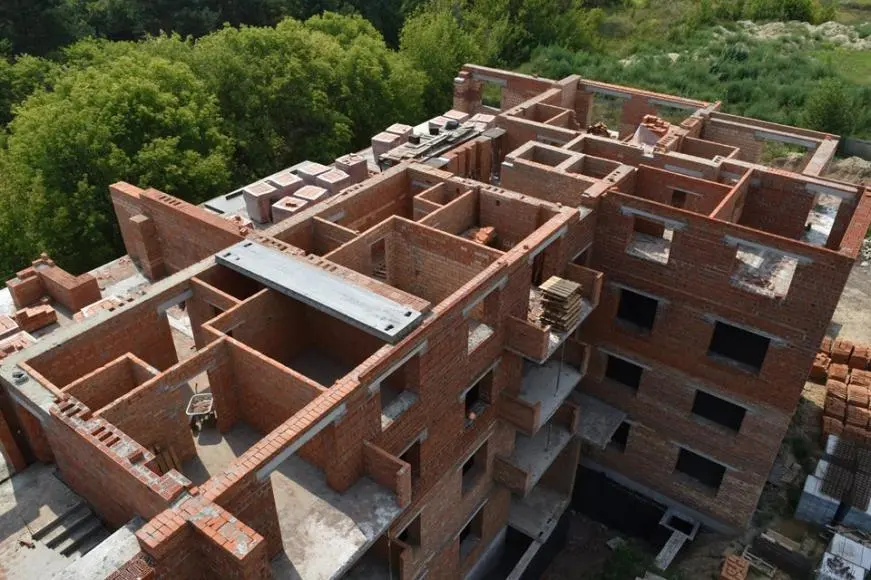

• завершено покрівельні роботи;

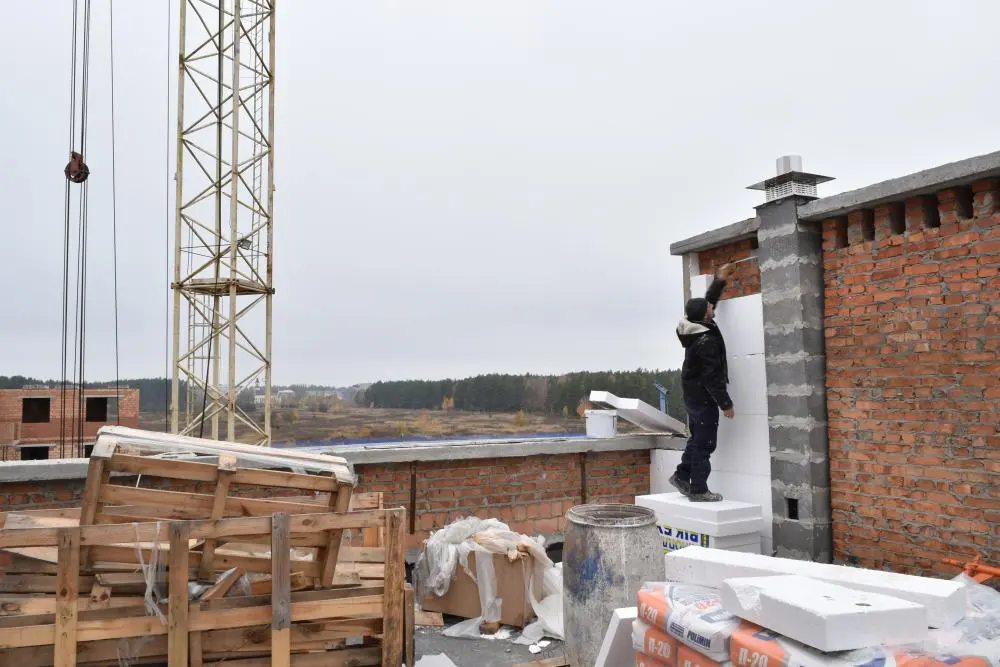

• опорядження фасаду (утеплення 100мм, штукатурення, фарбування) виконано на 50%;
• тривають роботи з облаштування благоустрою прибудинкової території – парковки, тротуарів та дороги;
• триває монтаж ліфтів;
• ведуться роботи з влаштування газопроводу будинку;
• завершено влаштування стяжки підлоги квартир 1-ої та 2-ї секцій (машинним способом).

NE
Nelli18551 повід. · з 2016
21 вересня 2018 р.

Ход строительства Жилого Комплекса

17.09.2018
• зведено 90% стін 5-го поверху;
• розпочато перекриття 5-го поверху;

• триває будівництво внутрішньомайданчикових мереж господарсько-побутової та дощової каналізації.

NE
Nelli18551 повід. · з 2016
26 жовтня 2018 р.

Ход строительства Жилого Комплекса

01.10.2018

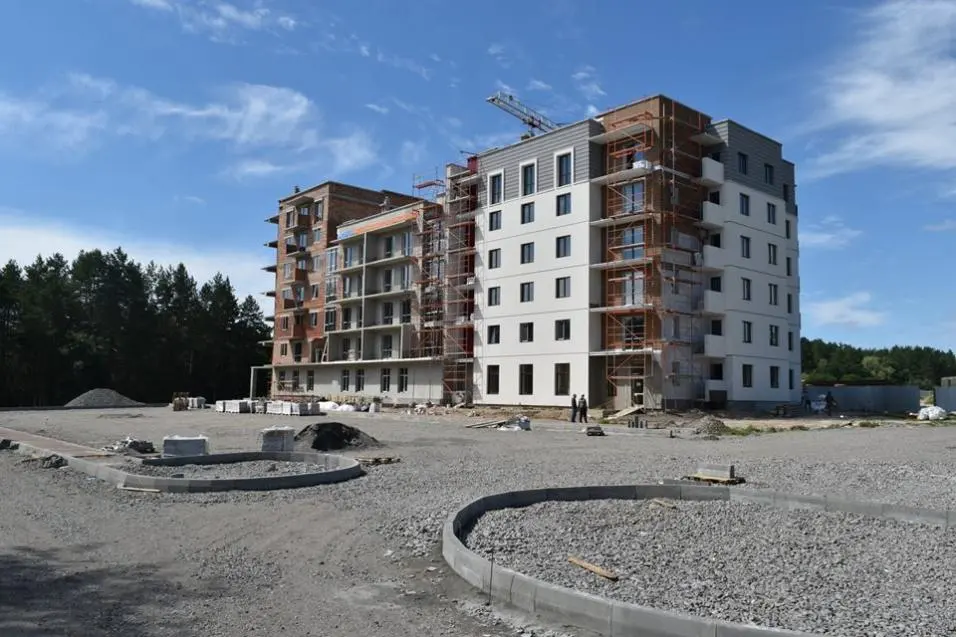

Інформуємо Вас про хід будівництва 1-го пускового комплексу Жилого Коплекса «Квартал Парковий».
Станом на 01.10.2018 виконано наступний обсяг робіт:

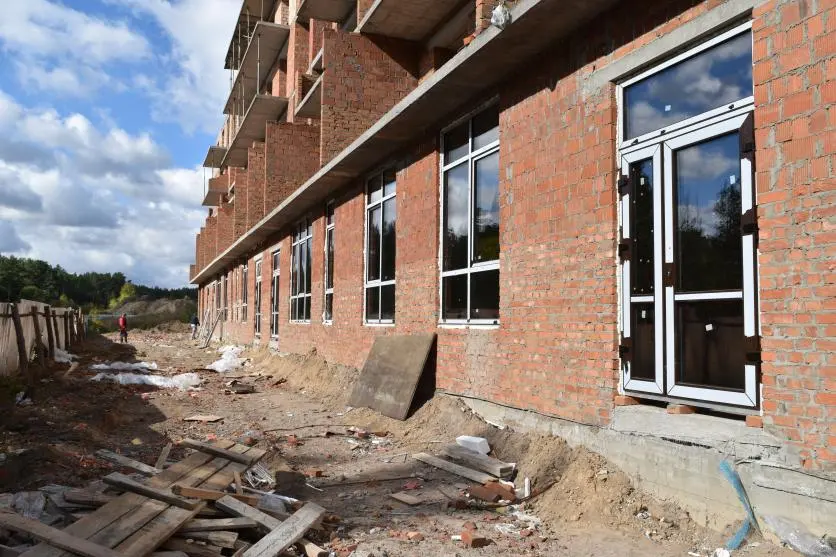

• на 80% виконано опорядження фасаду (утеплення 100мм, штукатурення, фарбування);
• завершено влаштування газопроводу будинку, встановлено поквартирні газові лічильники;
• повністю завершено влаштування стяжки підлоги квартир;
• тривають роботи з монтажу ліфтів у 2-ій та 3-ій секціях. У 1-ій секції монтаж завершено;
• тривають роботи з облаштування благоустрою прибудинкової території – парковки, тротуарів та дороги;
• розпочато роботи з опорядження місць загального користування будинку.

NE
Nelli18551 повід. · з 2016
26 жовтня 2018 р.

Фото-отчет Жилого Комплекса

04.10.2018

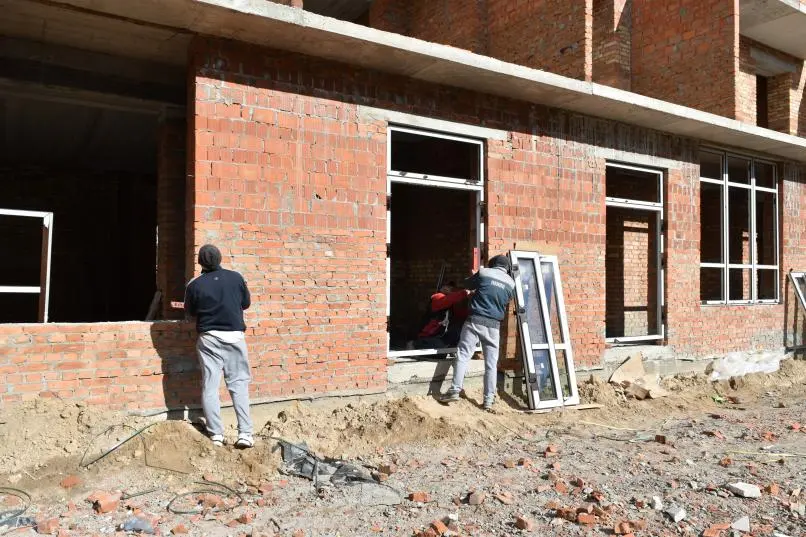

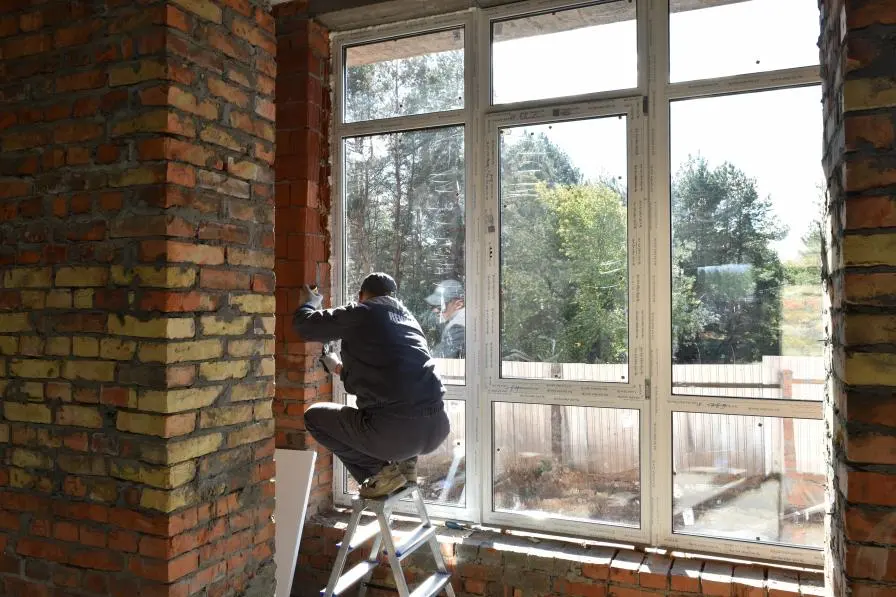

Розпочато монтаж вікон у 2-му пусковому комплексі.
Як і в 1-му пусковому комплексі, встановлюємо вікна, виготовлені з п’ятикамерного профілю REHAU ECOSOL 70. Склопакет двокамерний – 4M1-14Ar-4M1-14Ar-4i (камери склопакетів заповнені інертним газом аргоном, внутрішнє скло – з енергозберігаючим напиленням). Фурнітура - ACCADO (Туреччина).
Колір зовнішньої сторони вікон – темно-коричневий (темний дуб), внутрішньої сторони – білий.
Технічні характеристики віконної системи REHAU ECOSOL 70:
Конструктивна глибина - 70 мм;
Кількість камер - 5 камер;
Максимальна товщина склопакету - до 41 мм;
Товщина пакету профілів (рама+стулка) - стандарт = 116 мм, звужена = 110 мм;
Товщина зовнішньої стінки – 2,8мм;
Коефіцієнт теплопередачі* - Uf = 1,3 Вт/м²K;
Приведений опір теплопередачі - 0,76 м²K/Вт (віконний блок), 0,83 м²K/Вт (балконний дверний блок);
Звукоізоляція – 4 клас (до 43дБ);
Повітропроникність - клас 4 згідно з EN 12207;
Водопроникність - до класу 9A згідно з EN 12208;
Ущільнення – EPDM;
Кількість контурів - 2 контури ущільнення притвору.

NE
Nelli18551 повід. · з 2016
26 жовтня 2018 р.

Ход строительства Жилого Комплекса

05.10.2018

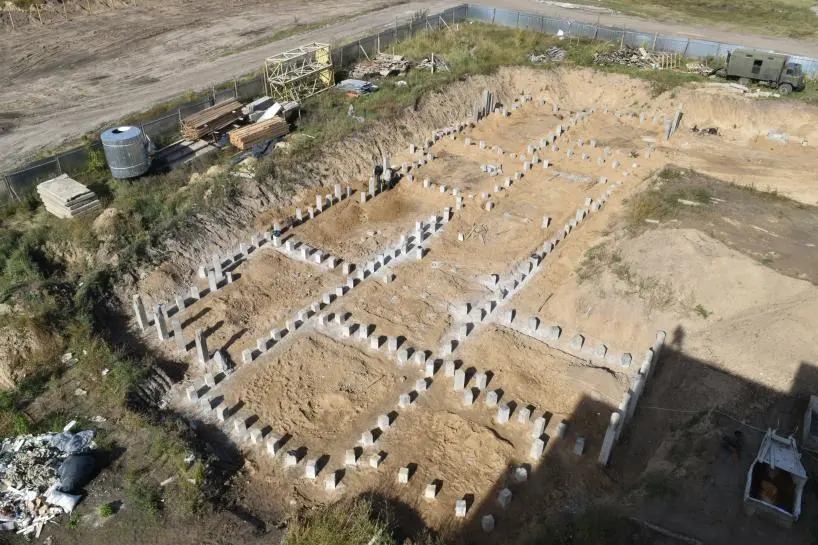

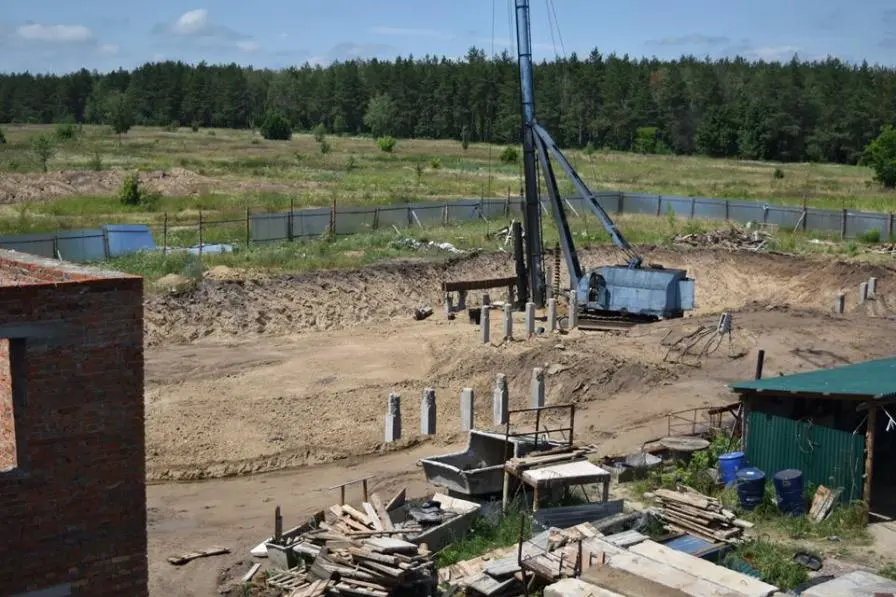

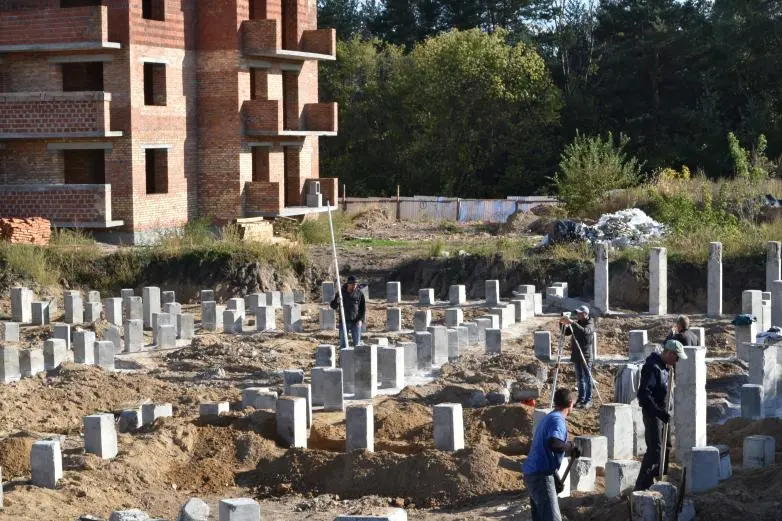

Завершено забивання паль фундаменту 3-го пускового комплексу (267шт, С110.30-8 – 300х300мм, довжина – 11м). Зараз ведеться підготовка до зрубування оголовків паль для подальшого монтажу каркасу монолітного ростверку.

NE
Nelli18551 повід. · з 2016
26 жовтня 2018 р.

Ход строительства Жилого Комплекса

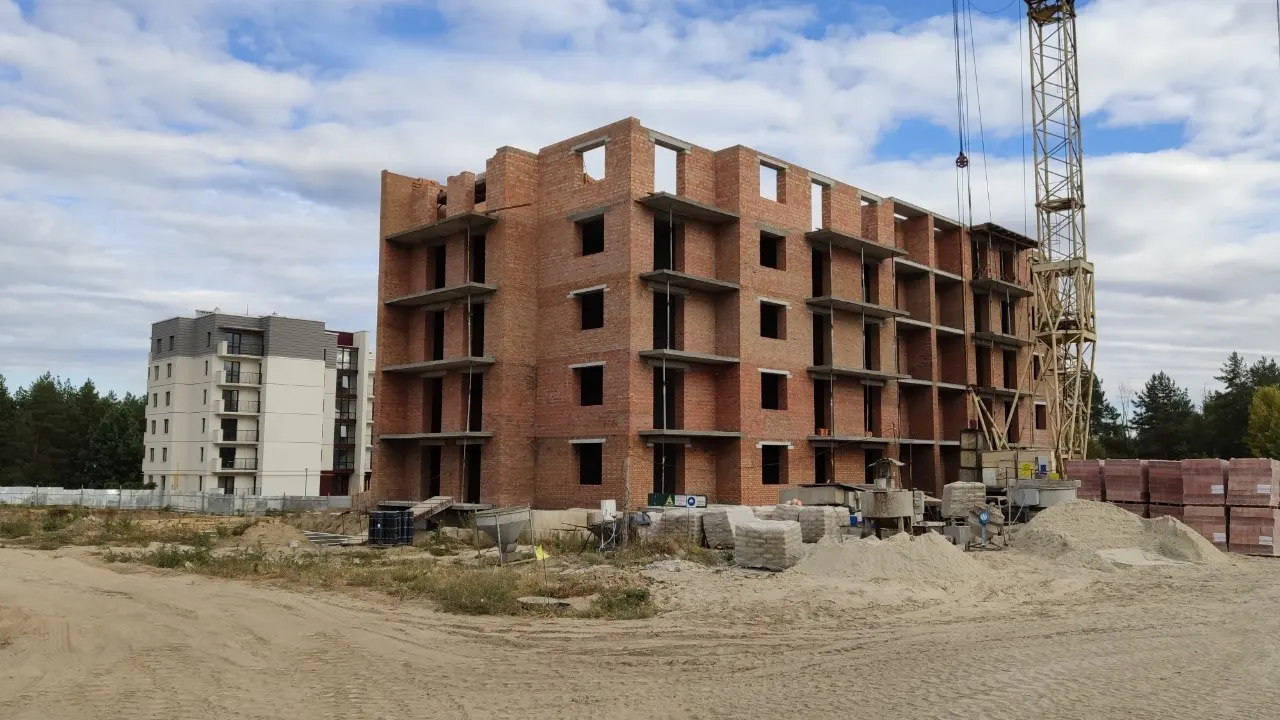

23.10.2018
Інформуємо Вас про хід будівництва 2-го пускового комплексу ЖК «Квартал Парковий».
Станом на 22.10.2018 у 2-му пусковому комплексі виконано наступний обсяг робіт:

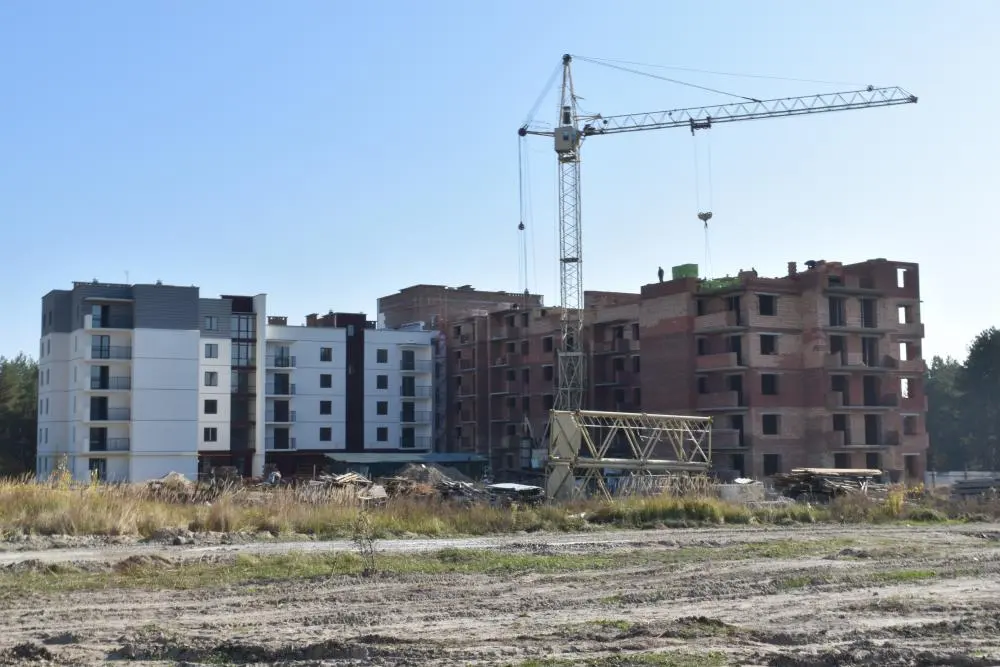

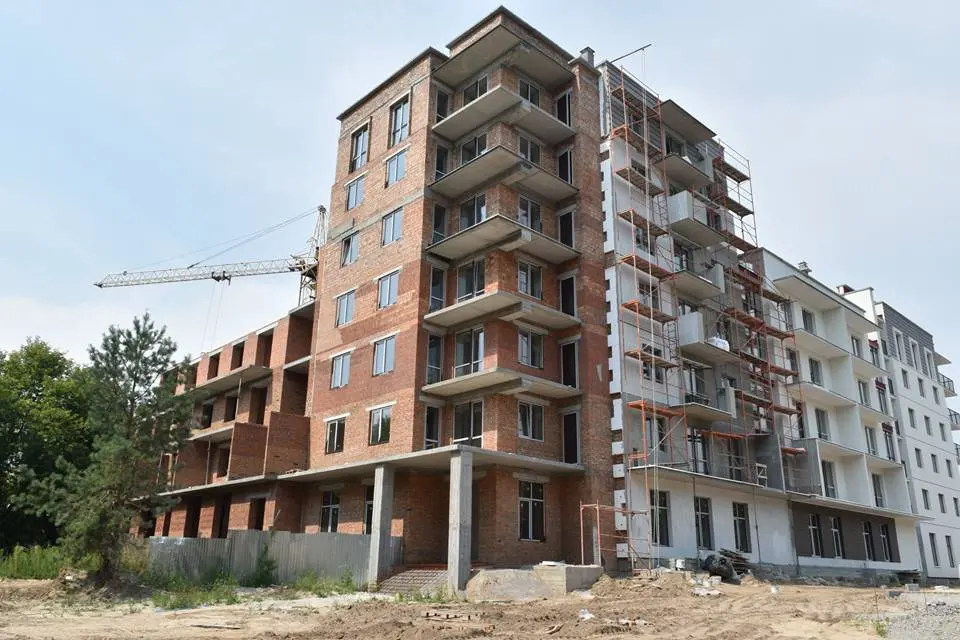

• завершено зведення стін і перекриття 5-го поверху;
• на 70% змуровано стіни 6-го поверху;
• на 40% здійснено перекриття 6-го поверху;
• розпочато монтаж вікон (5-камерний профіль REHAU ECOSOL 70, 2-камерний склопакет з аргоном та енергозбережним напиленням);
• триває облаштування благоустрою прибудинкової території.

NE
Nelli18551 повід. · з 2016
20 листопада 2018 р.

Ход строительства Жилого Комплекса

03.11.2018
• встановлено вхідні двері квартир;

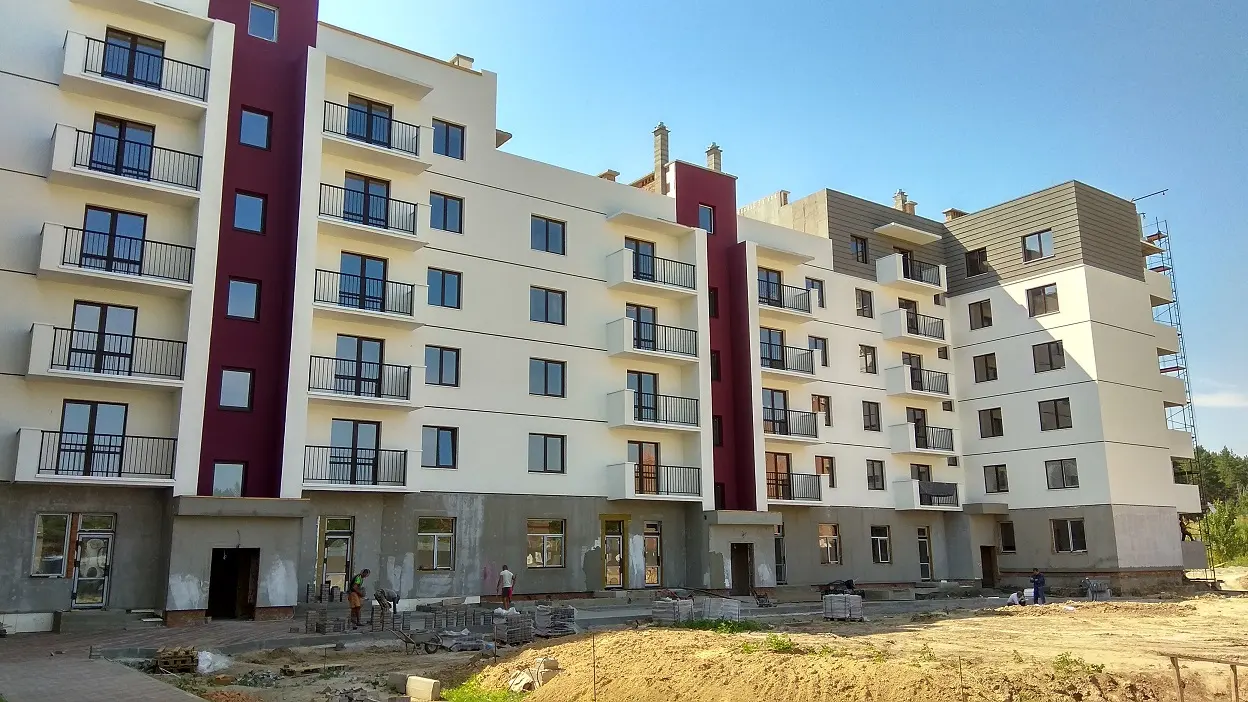

• завершуються роботи з опорядження фасаду – виконано 95% (утеплення 100мм, штукатурення, фарбування);

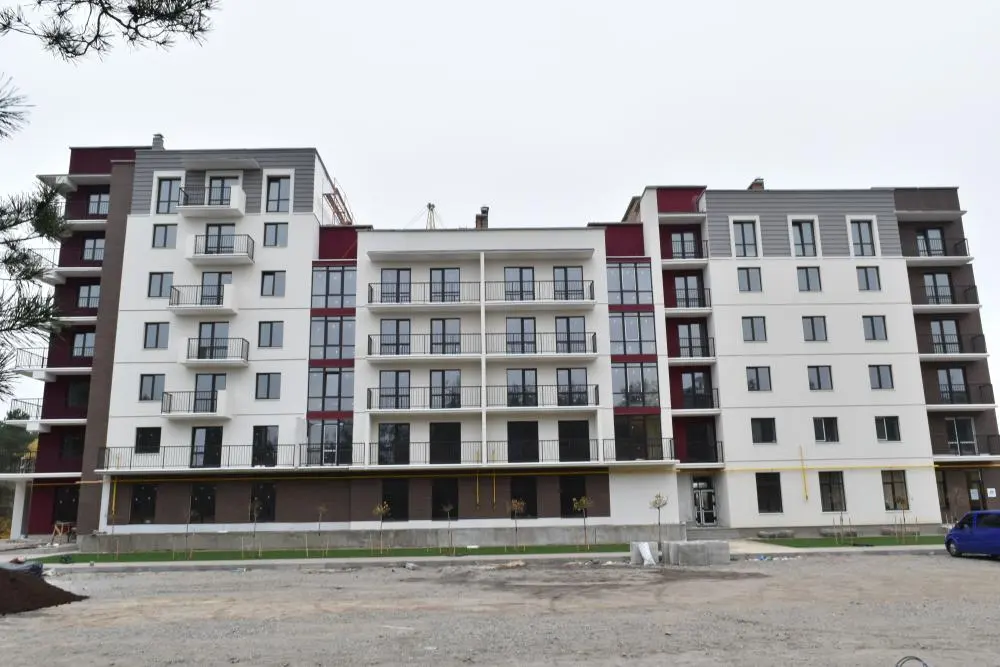

• завершено монтаж ліфтів у всіх трьох секціях;
• тривають роботи з облаштування благоустрою прибудинкової території – парковки, тротуарів та дороги;
• тривають роботи з опорядження місць загального користування будинку.

NE
Nelli18551 повід. · з 2016
15 серпня 2019 р.

Ход строительства Жилого Комплекса
07.08.2019
Інформуємо Вас про хід будівництва 2-го пускового комплексу Жилого Комплекса «Квартал Парковий»:

• завершено монтаж колективних димоходів системи «Повітря-газ» (для турбованих газових котлів);
• завершено монтаж вхідних груп під’їздів та комерційних приміщень;
• завершено монтаж внутрішніх електричних мереж;
• тривають роботи з облаштування благоустрою прибудинкової території 2-го пускового комплексу та двору першої черги в цілому

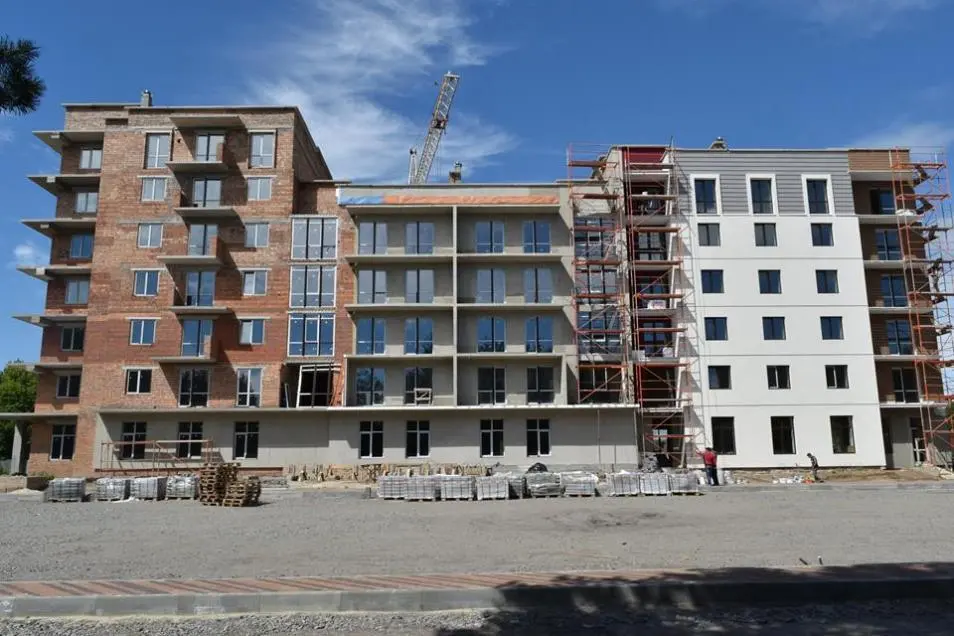

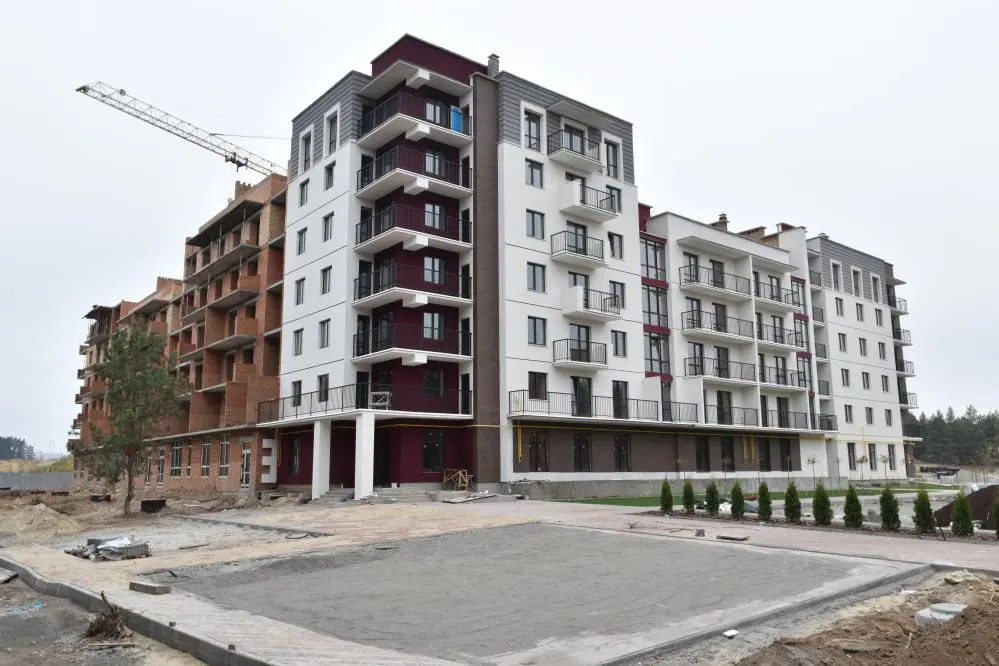

• тривають роботи зі штукатурення стін квартир та місць загального користування (машинне штукатурення цементно-вапняним розчином). У четвертій та п’ятій секціях штукатурення завершено, на сьогодні роботи ведуться в шостій секції;

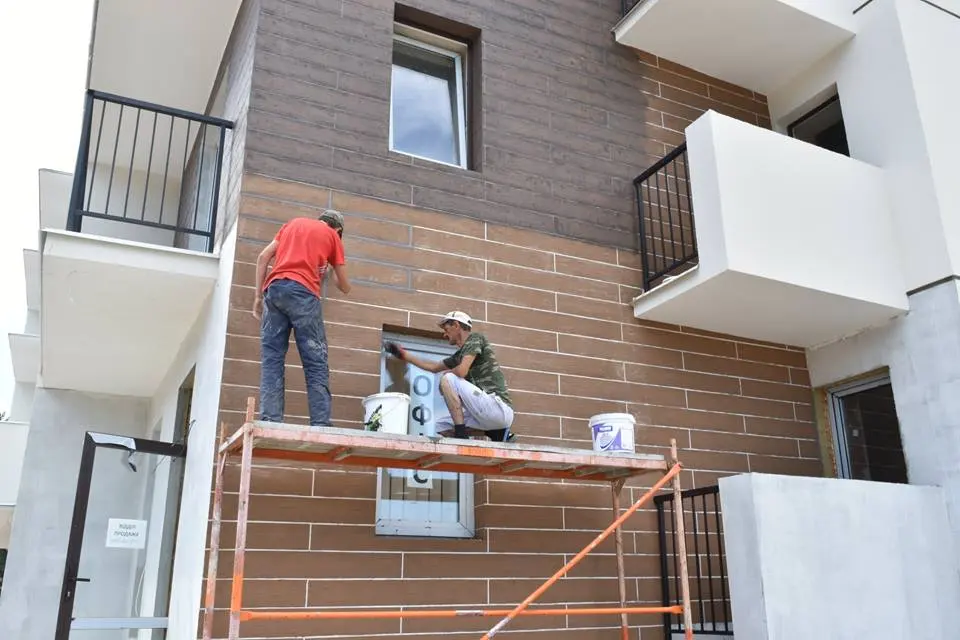

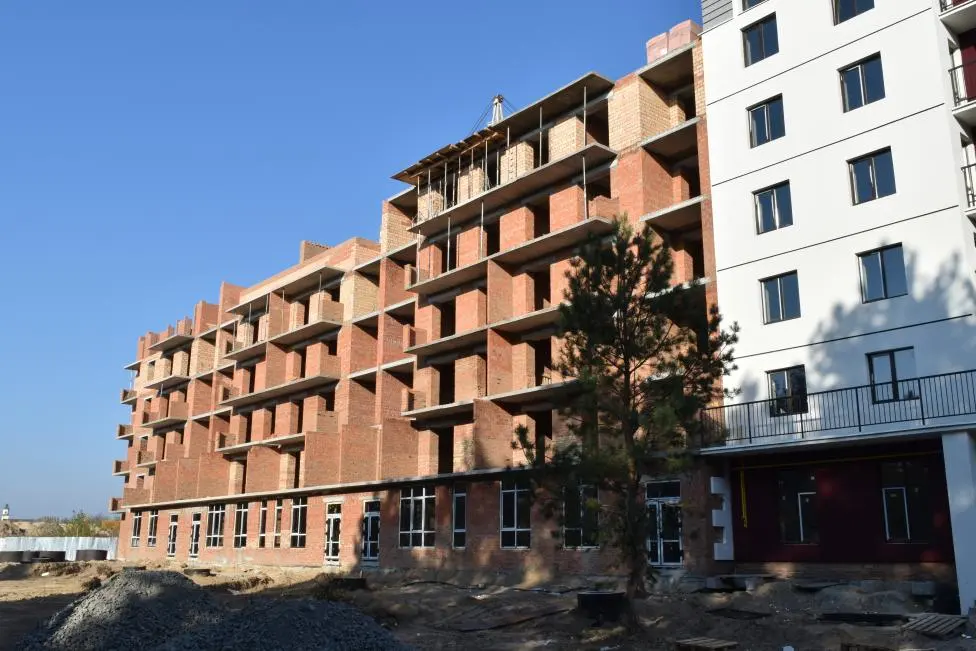

• виконуються роботи з опорядження фасаду будинку – виконано на 55% (утеплення 100мм, нанесення декоративної штукатурки, фарбування);

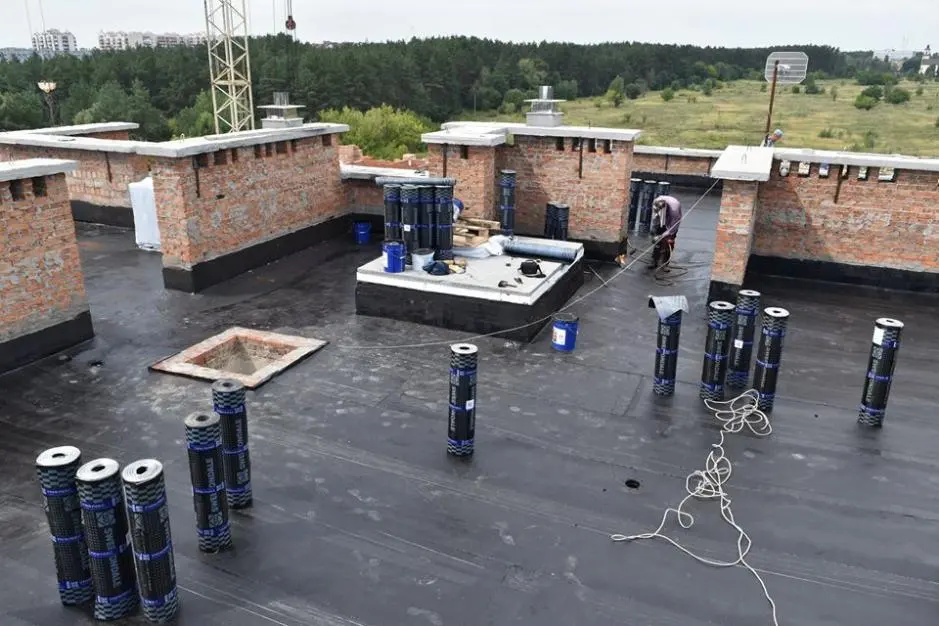

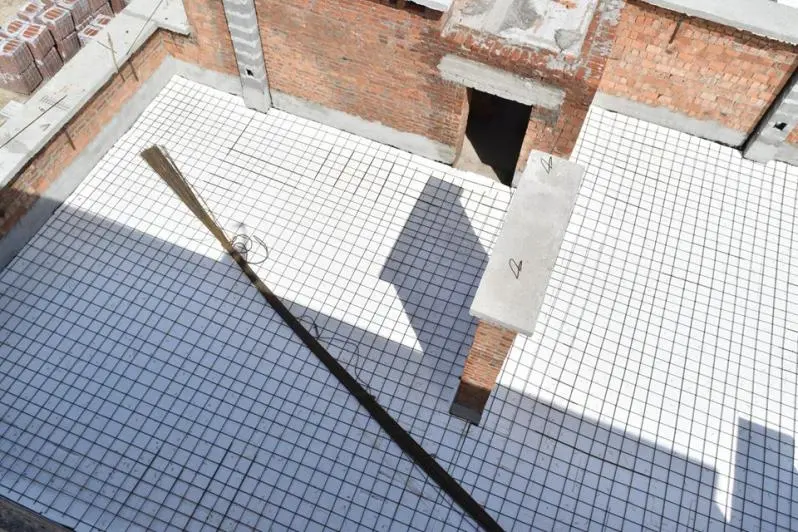

• тривають покрівельні роботи (влаштування паробар’єру завершено, виконується утеплення даху та влаштування армованої стяжки);
• виконуються роботи з влаштування стяжки підлоги кварти машинним способом (у четвертій секції завершено);

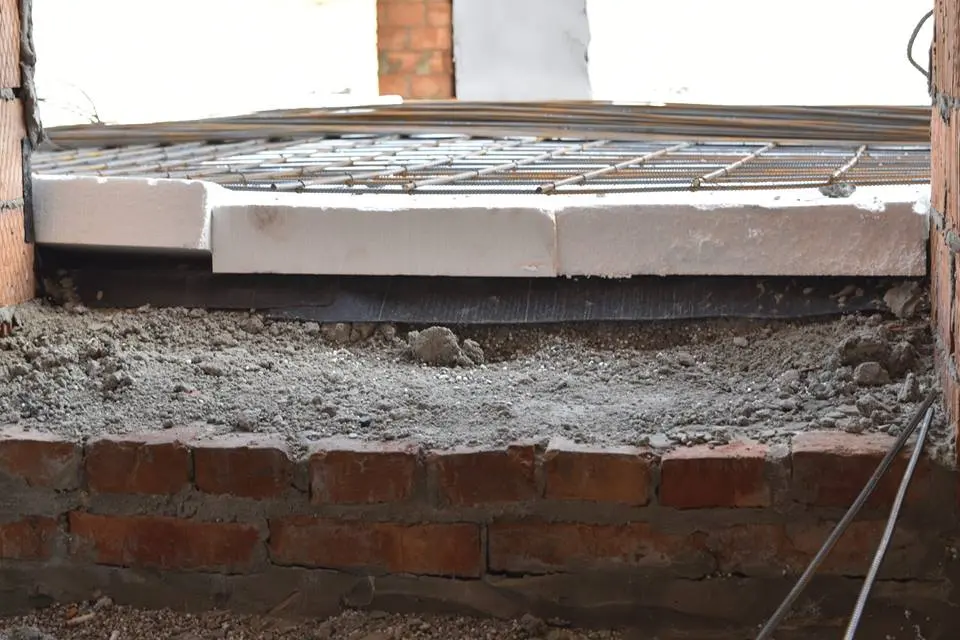

• виконується гідроізоляція балконів (виконано 50%);
• виконано монтаж 40% віконних відливів;
• здійснено монтаж 40% металевих огороджень балконів.

NE
Nelli18551 повід. · з 2016
20 жовтня 2019 р.

Ход строительства Жилого Комплекса

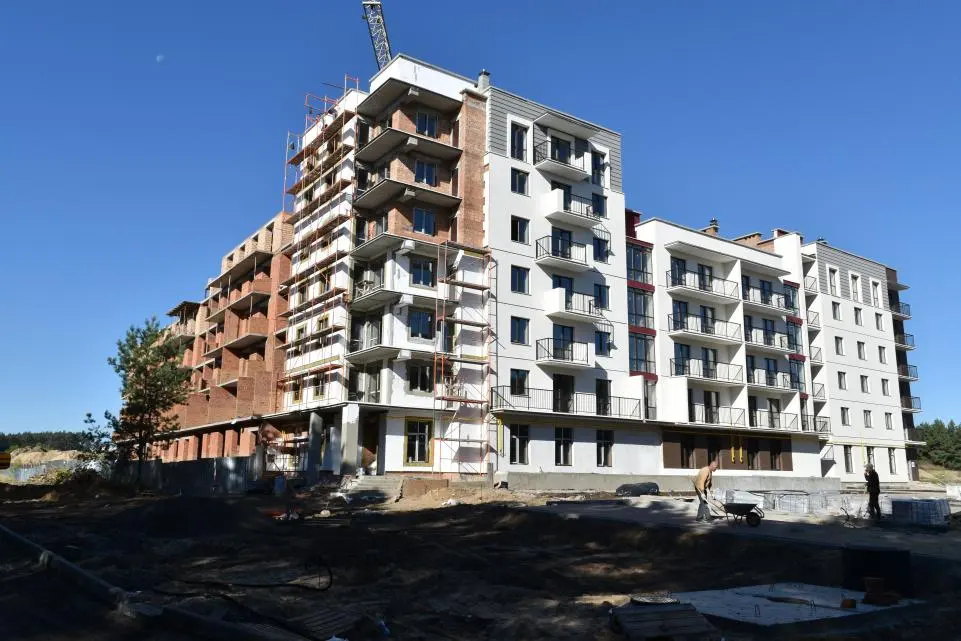

21.09.2019
3-го пускового комплексу Жилого Комплекса «Квартал Парковий»:

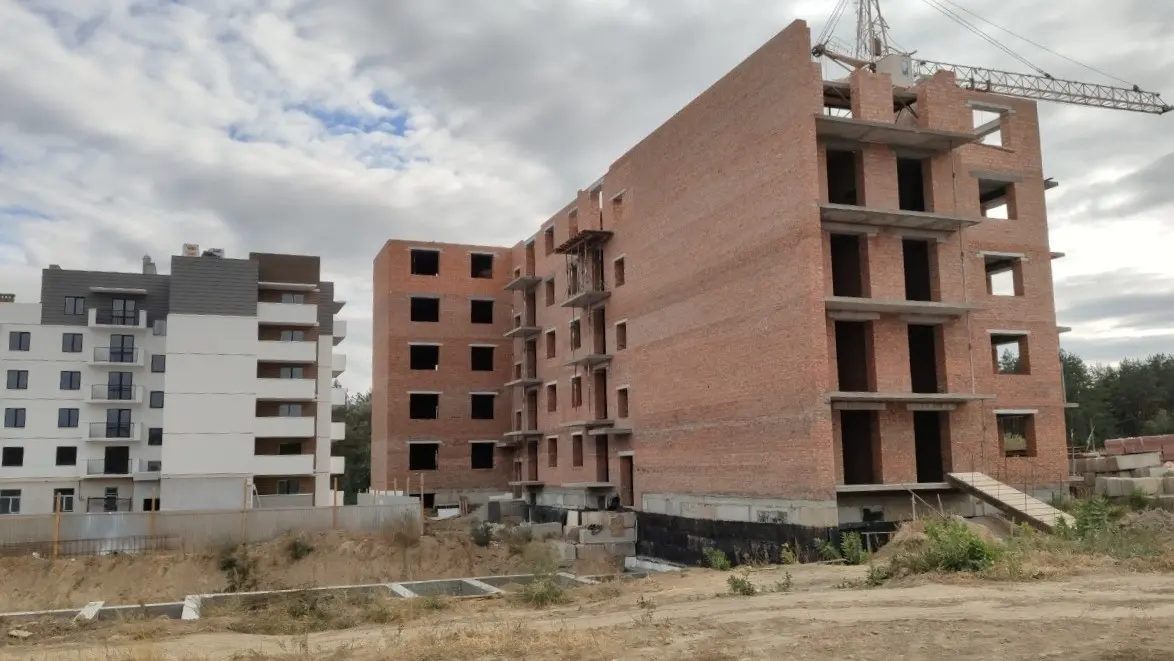

• на 80% зведено стіни 5-го поверху;
• розпочато влаштування перекриття 5-го поверх
