ЖК Crystal Avenue (Кристал Авеню)

33 відповідей · 10 137 переглядів
ГЕ
Геркулес Зевсович716 повід. · з 2018
12 квітня 2018 р.

Объект: ЖК Crystal Avenue

Заявленный ввод в эксплуатацию:

1 дом – 4 кв. 2018
2 дом – не заявлено
3-5 дома – в проекте

Адрес: Киево-Святошинский район, с. Петропавловская Борщаговка, ул. Бархатная, 9

Ближайшее метро: "Житомирская" 3,6 км, "Академгородок" 4,1 км

Застройщик: "НоваБудова"

Ссылки:

::: Сайт проекта

::: Сайт застройщика

::: Описание на oStroyke

Технические характеристики:

Класс: бизнес
Домов: 5
Этажность: 17
Технология строительства: монолитно-каркасная
Утепление: минеральная вата
Отопление: индивидуальное
Количество квартир: 210 (1 дом)
Высота потолков: 2,7 м
Состояние квартиры: под ремонт, с ремонтом
Паркинг: наземный подземный (246 паркомест), гостевой

SE
Serega1 повід. · з 2018
31 травня 2018 р.

По-моему, отличный вариант! А какие коммуникации планируются на верхних этажах? Крыша будет принадлежать собственникам верхней квартиры?

NE
Nelli18551 повід. · з 2016
19 серпня 2018 р.

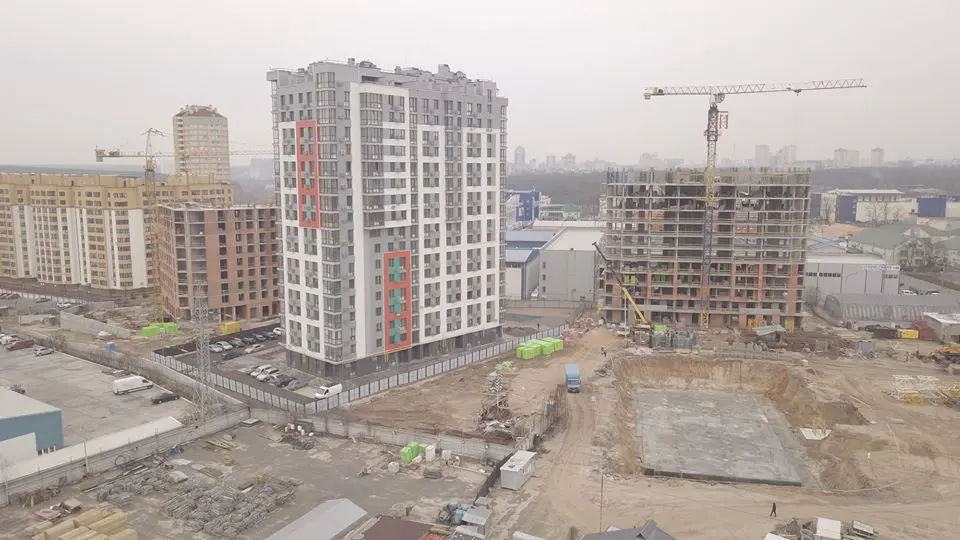

Ход строительства Жилого Комплекса

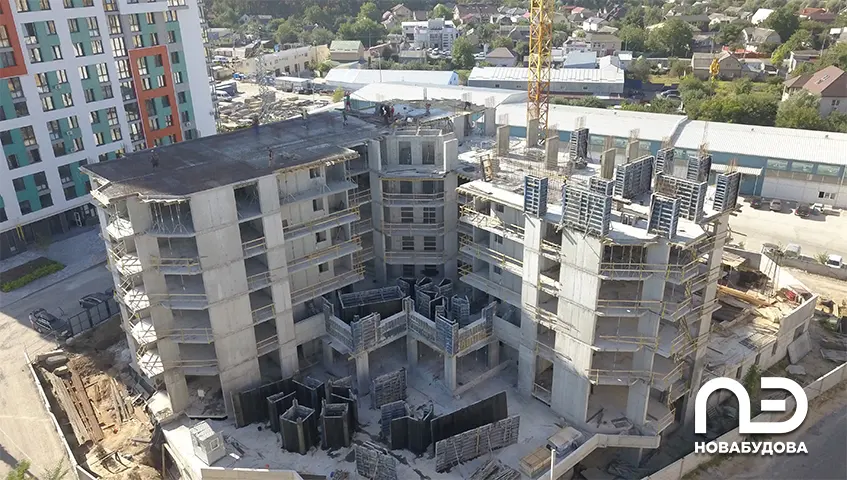

13.08.2018
Сейчас в комплексе по адресу ул. Оксамытовая, 9-А проходят строительные работы первой очереди. К уровню последнего этажа возведены стены и монолитный каркас, сейчас выполняются работы по устройству крыши. Здание почти полностью остеклено качественными 2-камерными стеклопакетами. В комплексе вы сможете приобрести квартиры с количеством комнат от 1 до 3 с панорамными или стандартными окнами. Также совсем скоро в продажу поступят двухуровневые пентхаусы с выходом на крышу.

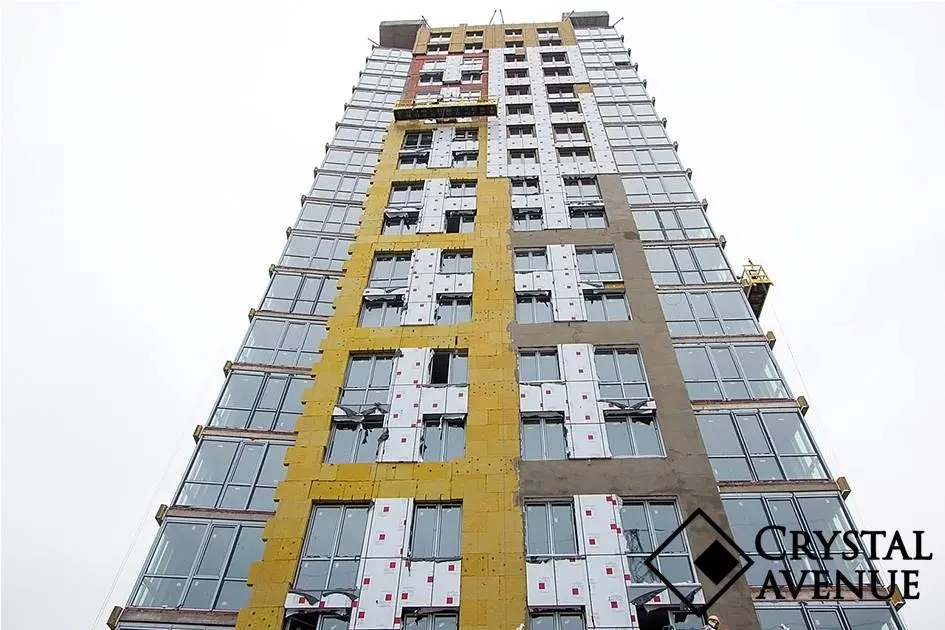

Так как установка окон выполнена на 90%, перешли к утеплению здания минеральной ватой. Что касается внутренних работ, то сейчас выполняется оштукатуривание стен здания и заливка стяжки на пол. Эти работы достигли 10-го этажа. На каждом этаже в коридоре установлена электрощитовая.

NE
Nelli18551 повід. · з 2016
5 вересня 2018 р.

Ход строительства Жилого Комплекса

27.08.2018
У будинку по вул. Оксамитовій, 9-А, вже зведено монолітний каркас та цегляні стіни до останнього поверху. Розпочато роботи з влаштування даху.
На 90% виконано засклення будинку. І оскільки монтаж вікон вже закінчується, ми перейшли до фасадних робіт, перша з яких – утеплення. Його виконуємо за допомогою мінеральної вати.
Всередині будинку виконуємо стяжку підлоги і штукарку стін. Наразі роботи просуваються вже до 10-го поверху. А в коридорах на поверхах ставимо щитові під електрику.
В будинку є гарний вибір планувань. Ви можете обрати одно-, дво-, трикімнатну квартиру як з панорамними вікнами, так і зі стандартними. Також незабаром в продаж надійдуть дворівневі пентхауси з виходом на власні просторі тераси на даху.

NE
Nelli18551 повід. · з 2016
14 листопада 2018 р.

Новости Жилого Комплекса

13.01.2018
Зовсім поряд з Житловим Комплексом «Crystal Avenue» знаходиться торговельний центр «Епіцентр», де ви зможете придбати все необхідне для вашого дому.

NE
Nelli18551 повід. · з 2016
14 листопада 2018 р.

Новости Жилого Комплекса

14.11.2018
Вже розпочато будівництво другої черги по вул. Оксамитова, 11-А, і зовсім скоро стартують продажі у цьому будинку.

NE
Nelli18551 повід. · з 2016
10 серпня 2019 р.

Ход строительства Жилого Комплекса
16.07.2019
На прибудинковій території першої черги проекту висаджено молоді дерева. Також майже повністю завершено роботи з підсвічування фасаду будівлі.

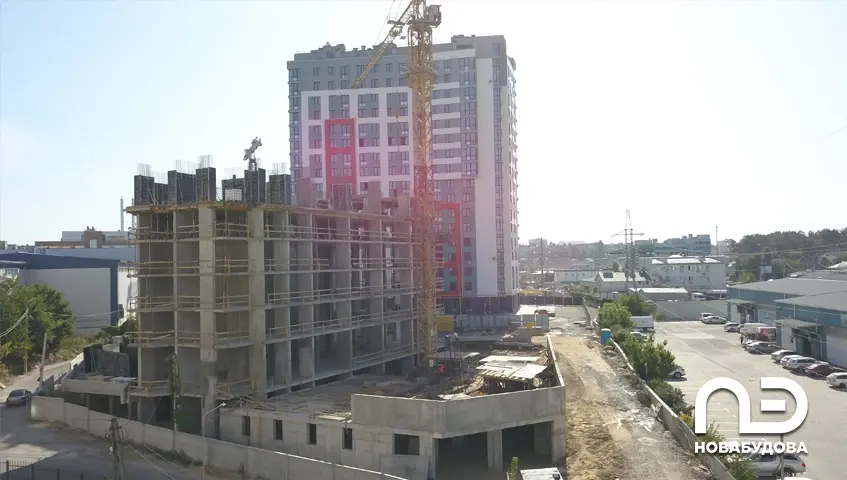

Не припиняються активні роботи в другій черзі. Повністю завершено роботи, пов’язані з плитою перекриття підвалу. Підходить до завершення заливка вертикальних конструкцій першого поверху. Проводяться роботи стосовно прибудови, зокрема по периметру готовий ригель – опора для плит перекриття, а також залито бетонну підготовку.
Третя черга комплексу може похвалитися готовим перекриттям перших двох поверхів будівлі.

NE
Nelli18551 повід. · з 2016
9 вересня 2019 р.

Ход строительства Жилого Комплекса
02.09.2019

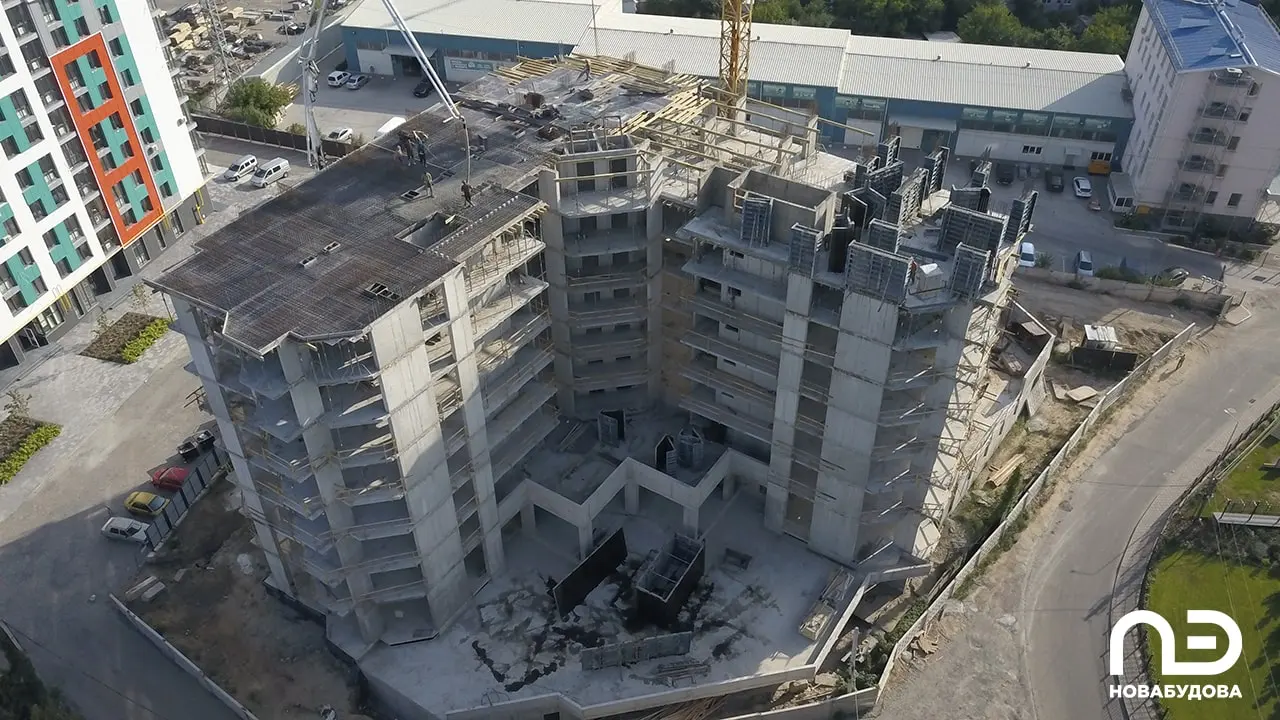

Во второй очереди комплекса полностью завершены работы по перекрытию и заливке вертикальных конструкций 5 этажа. На данный момент строители заканчивают заливку вертикальных конструкций 6 этажа, а также на 1/3 выполнено перекрытие этого этажа.
Параллельно рабочие занимаются монолитными лестницами в доме. На сегодня одна лестница возведена до уровня 5 этажа, другая – до уровня 4 этажа.
В третьей очереди завершено перекрытие первого и второго этажей, а с 1 сентября запланировано выполнение дальнейших работ, связанных с возведением дома.
Напоминаем, что во второй очереди комплекса пока еще есть в наличии смарт–двушки площадью до 52 кв.м. с оригинальной планировкой и кухней–студией.

NE
Nelli18551 повід. · з 2016
16 жовтня 2019 р.

Ход строительства Жилого Комплекса
13.09.2019
Строители полностью завершили возведение шестого и седьмого этажей дома. Продолжаются работы, связанные с восьмым этажом, а именно: залито вертикальные конструкции, происходит установка перекрытия этажа.
Прогресс строительства монолитных лестниц равен седьмому и шестому этажам соответственно.
В третьей очереди жилого комплекса продолжаются подготовительные работы к дальнейшему возведению дома.

NE
Nelli18551 повід. · з 2016
16 жовтня 2019 р.

Ход строительства Жилого Комплекса
01.10.2019
Завершены работы по восьмому и девятому этажах второй очереди проекта: залито вертикальные конструкции, установлены перекрытия.
Строители также подогнали монолитные лестницы до уровня восьмого этажа.
Напоминаем, что первые две очереди ЖК имеют в наличии свободные квартиры и коммерческие помещения. В первой очереди, сданной в эксплуатацию, владельцы квартир делают ремонты. Вторая очередь комплекса активно продается, и непроданных квартир остается все меньше.

NE
Nelli18551 повід. · з 2016
5 грудня 2019 р.

Ход строительства Жилого Комплекса
18.11.2019
Начались продажи третьей очереди! И хотя квартиры раскупают очень быстро, но еще более быстрыми темпами продолжается строительство комплекса.

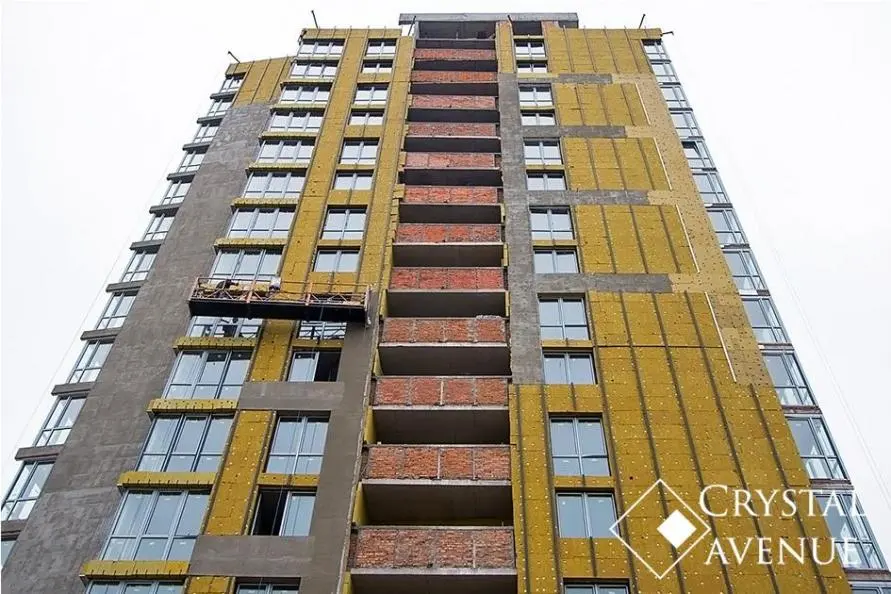

Вторая очередь, в которой, напоминаем, завершено монолитно–каркасные работы на уровне 10 этажа, постепенно «обрастает» керамическим кирпичом. Строители занимаются внешними, кирпичными, стенами, остановившись на уровне 7 этажа. Не отстает и установка внутренних межквартирных стен с газоблока. На сегодня эти работы ведутся на 6 этаже.
В третьей очереди практически завершена заливка вертикальных конструкций и установка плиты перекрытия 3 этажа. Еще один тип работ – монтаж трех монолитных лестниц с 1 на 2 этаж.
Придомовая территория комплекса уже сейчас радует глаз, несмотря на позднюю осень. Но ее обустройство еще не закончено: сейчас рабочие закончили формирование пологих склонов между первой и второй очередями ЖК и посеяли на этих склонах декоративную газонную траву.

NE
Nelli18551 повід. · з 2016
20 січня 2020 р.

Ход строительства Жилого Комплекса
13.01.2020
Начато строительство четвертого дома комплекса, который находиться по адресу: ул. Крышталевая, 1. Сейчас в четвертой очереди полностью вырыт котлован и начато забивание свай.
В третьей очереди, расположенной на ул. Крышталевая, 1–А, ведутся монолитно–каркасные работы: установлено плиту перекрытия 7 этажа и залито вертикальные конструкции 8 этажа. А монтаж лестниц происходит на уровне 6 этажа.
Работы во второй очереди (ул. Оксамытовая, 11–А) сосредоточены на кирпичной кладке наружных стен здания (выполнено по 9 этаж) и установке межквартирных стен (выполнено по 7 этаж).
Напоминаем, что все квартиры в первой очереди проекта полностью раскуплены! Зато во втором и третьем домах ЖК бизнес–класса «Crystal Avenue» еще одно–, двух– и трехкомнатные квартиры.

NE
Nelli18551 повід. · з 2016
18 лютого 2020 р.

Ход строительства Жилого Комплекса
17.02.2020
Во второй очереди комплекса на 8 и 9 этажах уже завершено установку межквартирных стен из газобетона (200 мм), которые имеют слой из минеральной ваты (50 мм).
В третьей очереди строители завершили монтаж плиты перекрытия 11 этажа и начали заливку вертикальных конструкций 12 этажа. Параллельно проводят монтаж монолитных лестниц. Сейчас эти работы завершены на уровне 10 этажа.
В четвертой очереди продолжаются первичные строительные работы: в вырытом котловане забито сваи и происходит обустройство бетонной подготовки под фундамент.
Напоминаем, что на днях в Жилом Комплексе «Crystal Avenue» стартовали продажи двухуровневых квартир (пентхаусов) в третьей очереди проекта.

NE
Nelli18551 повід. · з 2016
17 березня 2020 р.

Ход строительства Жилого Комплекса
05.03.2020
У третій черзі житлового комплексу (Кришталева, 1–А) готова плита перекриття 12 поверху. Паралельно відбувається монтаж димоходу та системи вентиляції.
Також розпочато цегляну кладку зовнішніх і внутрішніх стін. Наразі будівельники працюють на 5 поверсі. ?
Додамо, що відповідні роботи завершено також у другій черзі ЖК (Оксамитова, 11–А) на рівні 9 поверху. ?Нагадаємо, що зовнішні стіни в комплексі будуються з червоного керамоблоку, товщиною 250 мм; а внутрішні стіни – з газобетону, товщиною 200 мм із прошарком мінеральної вати – 50 мм.
У четвертій черзі ЖК бізнес–класу залито бетонну підготовку під фундамент. Це необхідно, щоб забезпечити правильне зведення бетонного фундаменту.

NE
Nelli18551 повід. · з 2016
2 квітня 2020 р.

Ход строительства Жилого Комплекса
31.03.2020
У другій черзі (вул. Оксамитова, 11–А) завершено монолітно-каркасні роботи на рівні 10 поверху; виконано цегляну кладку зовнішніх стін до 9 поверху; монтаж монолітних сходів завершено на рівні 9 поверху; завершено встановлення міжквартирних стін з газобетону з прошарком із мінеральної вати.
У третій черзі готова плита перекриття 16 поверху. Залито монолітні сходи до рівня 15 поверху. Будівельники також займаються кладкою червоного керамоблоку. Наразі досягнуто рівня 10 поверху. Паралельно на 10 поверсі всередині будинку тривають вентиляційні роботи.
У четвертій черзі готова бетонна підготовка, що потрібна для забезпечення правильності робіт, пов’язаних із бетонним фундаментом будівлі.
