Район, метро, ЖК або вулиця
UARU
Подати оголошення
ГоловнаФорумПравий берегЖК O2 Residence (О2 Резиденс), Киев, Харьковское шоссе, 22 км. (метро Бориспольская)

ЖК O2 Residence (О2 Резиденс), Киев, Харьковское шоссе, 22 км. (метро Бориспольская)

18 відповідей · 7 017 переглядів
SA
SAGA Development413 повід. · з 2017
18 квітня 2018 р.

O2 Residence — це гармонія природи та унікального простору для життя. Резиденція для тих, хто обирає комфорт та переваги заміського проживання.

Більше про історії людей великого міста, ви можете переглянути у нашому відео.

SA
SAGA Development413 повід. · з 2017
17 травня 2018 р.

Завжди цікаво спостерігати за творчим процесом, коли ідеї втілюються в життя та створюються захопливі історії. Пропонуємо разом з нами переглянути бекстейдж зі зйомок SAGA Development!

SA
SAGA Development413 повід. · з 2017
27 грудня 2019 р.

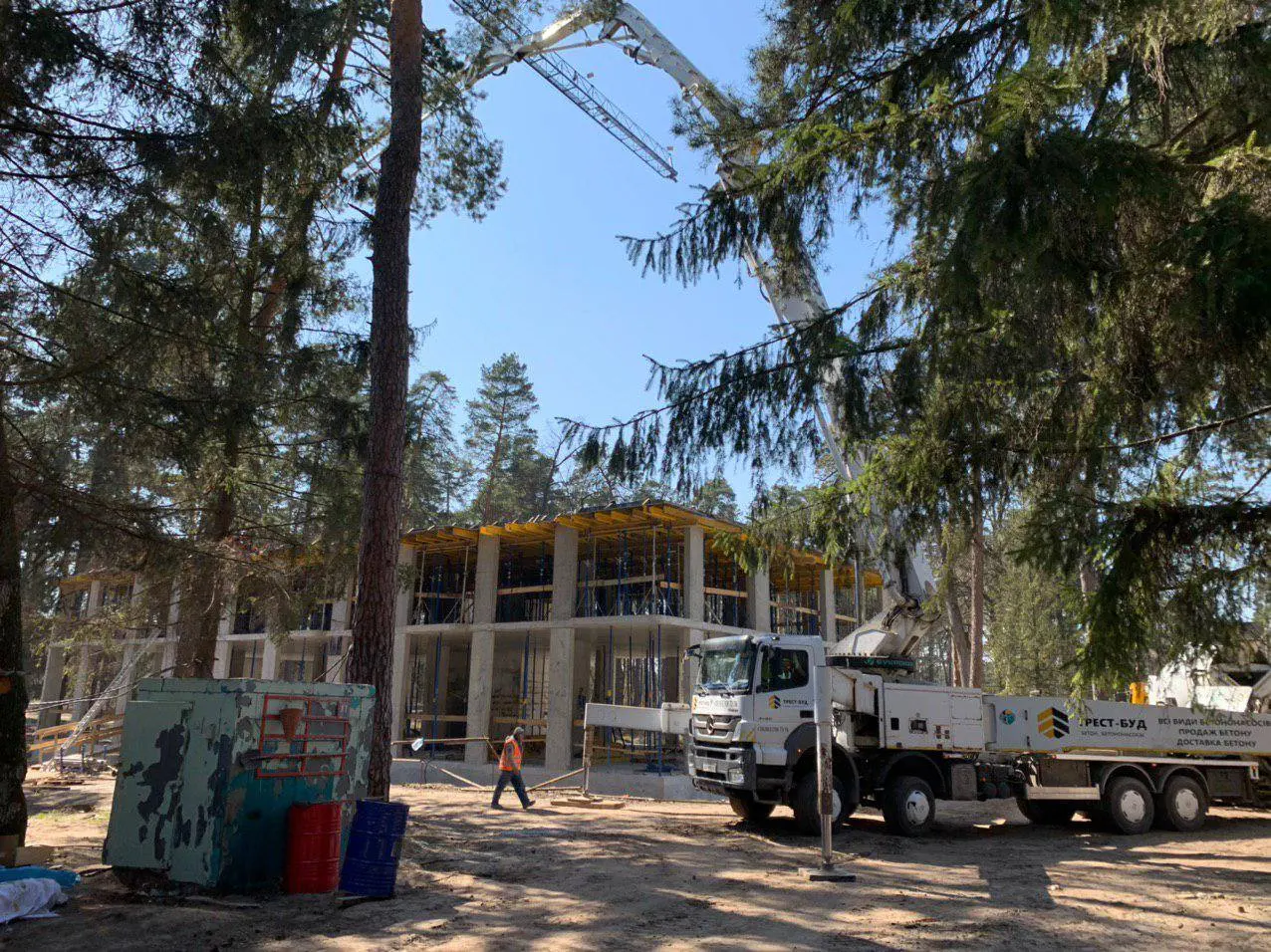

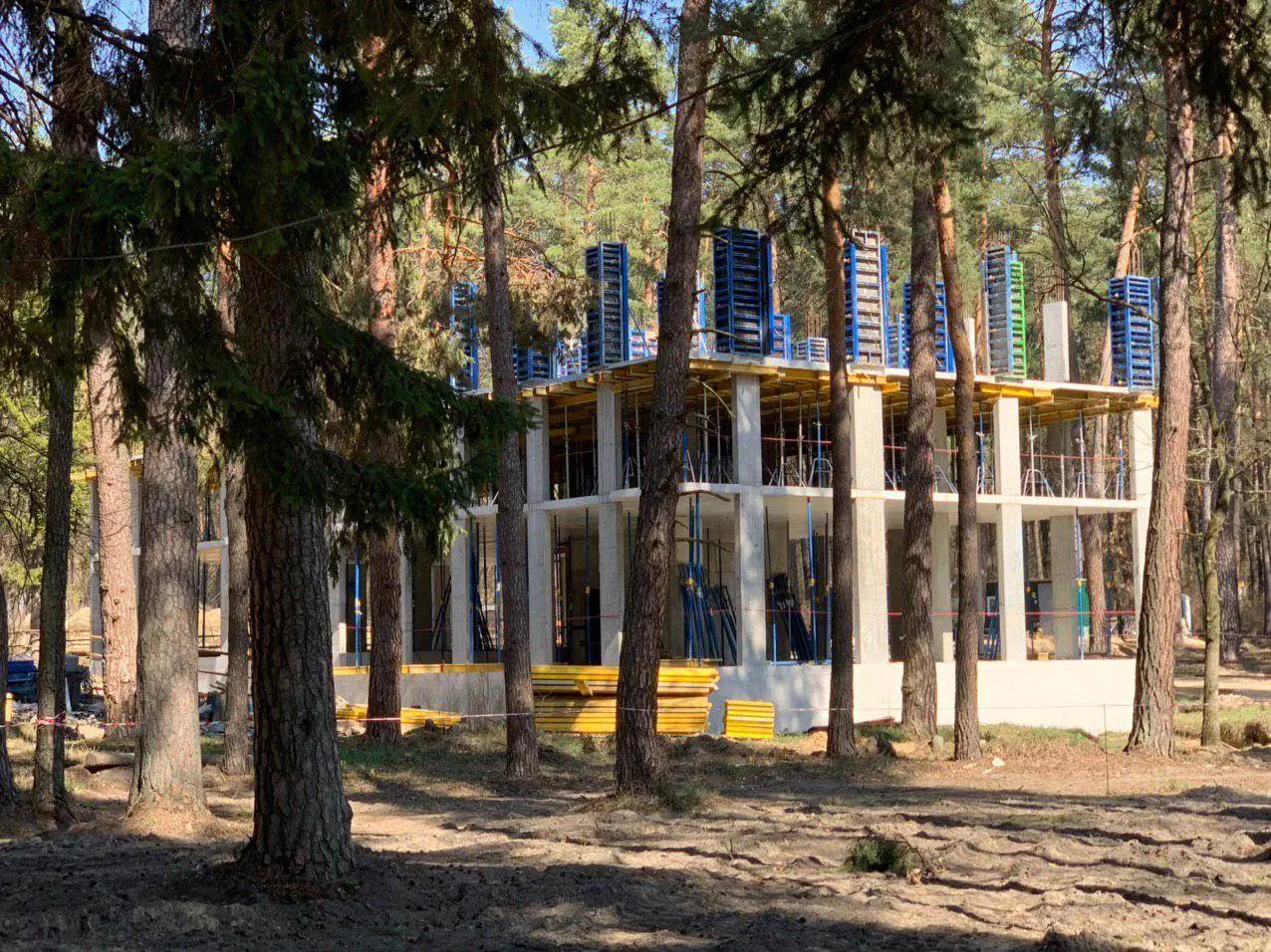

Розпочинаємо публікувати хід будівництва житлового комплексу O2 Residence.

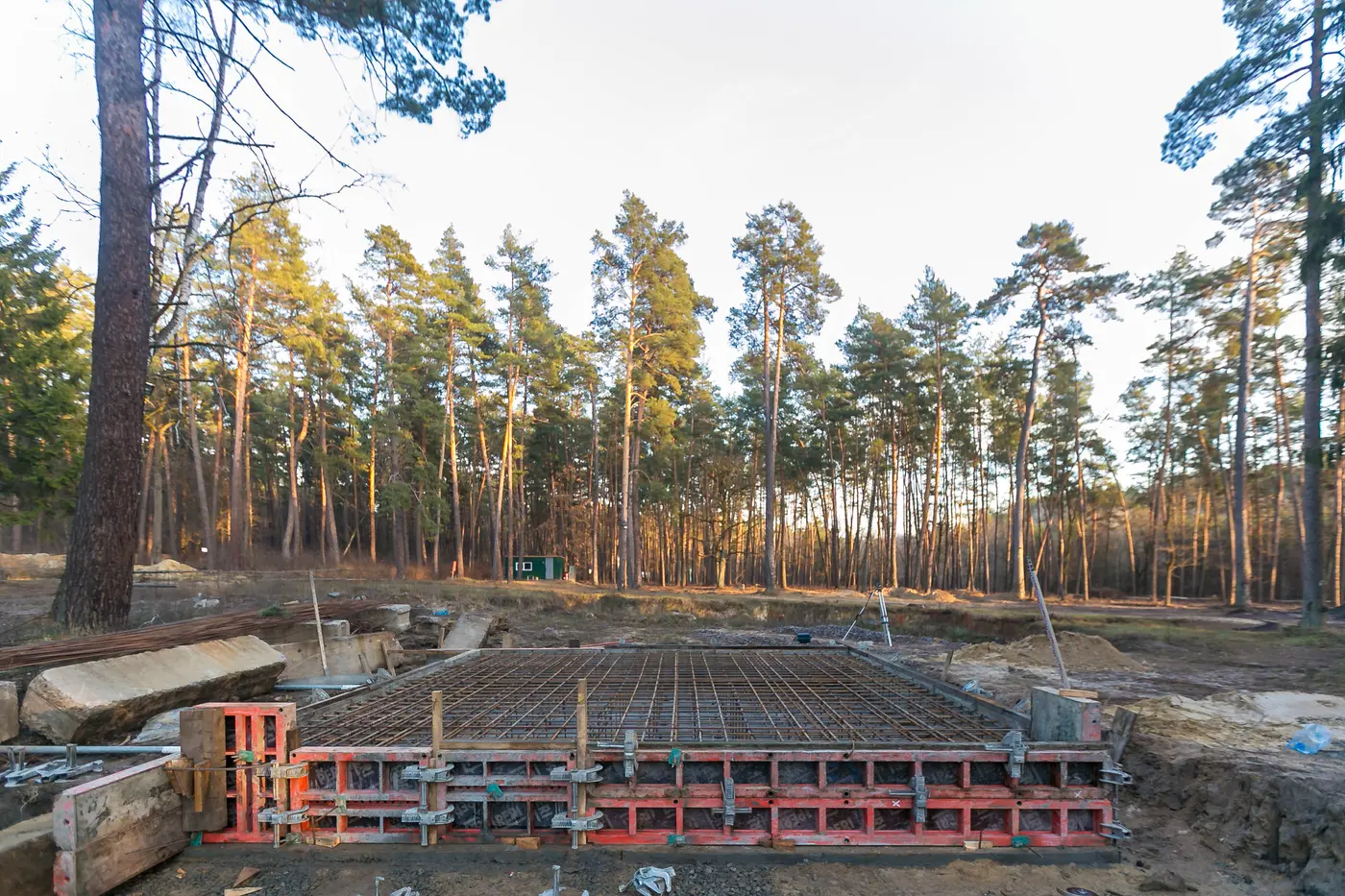

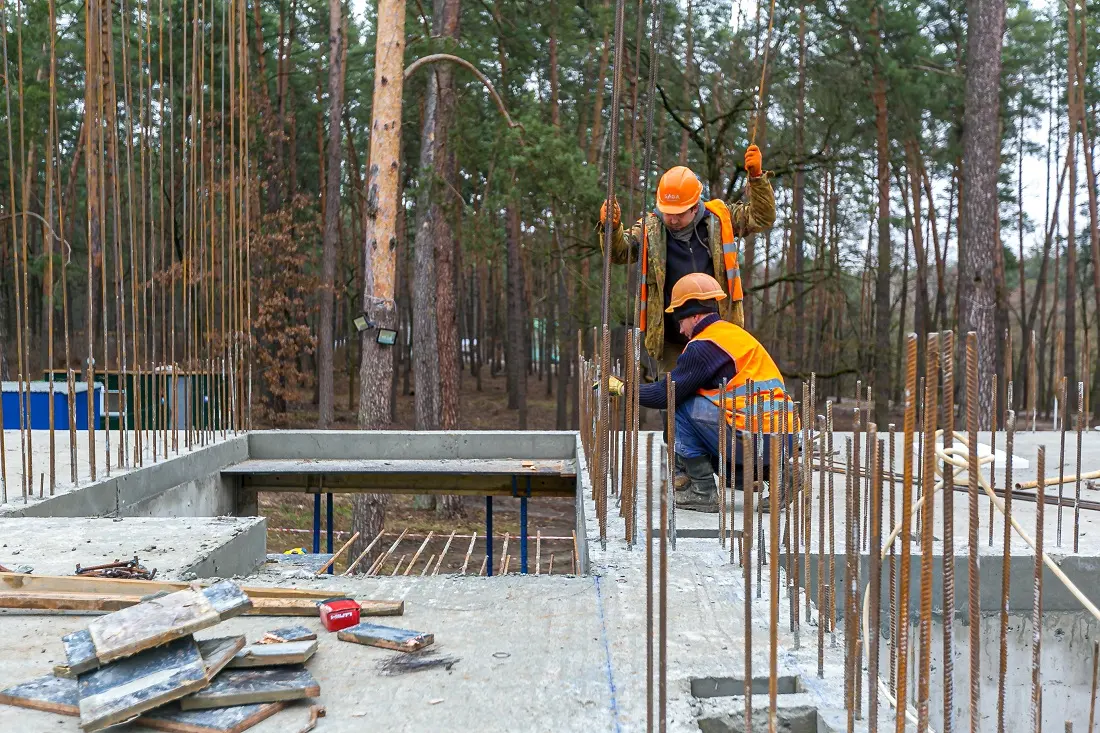

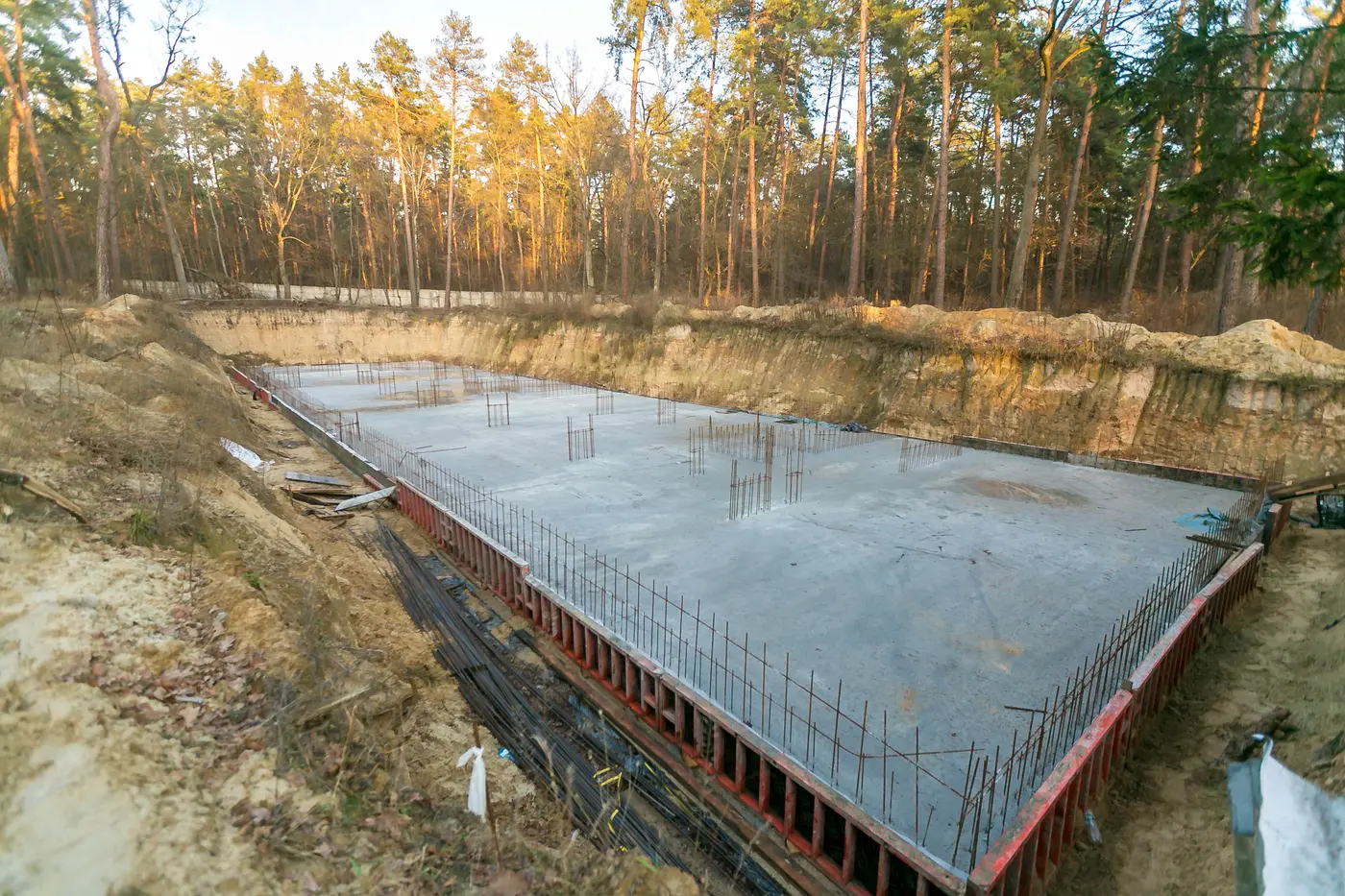

Будинки № 1 і №3: виконано ростверк, проходить очистка випусків арматури, триває підготовка до основних будівельних робіт.

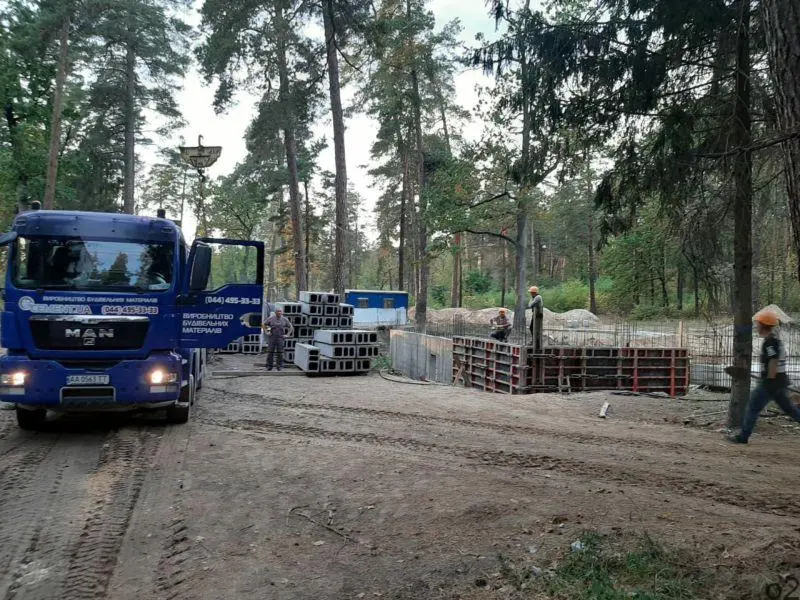

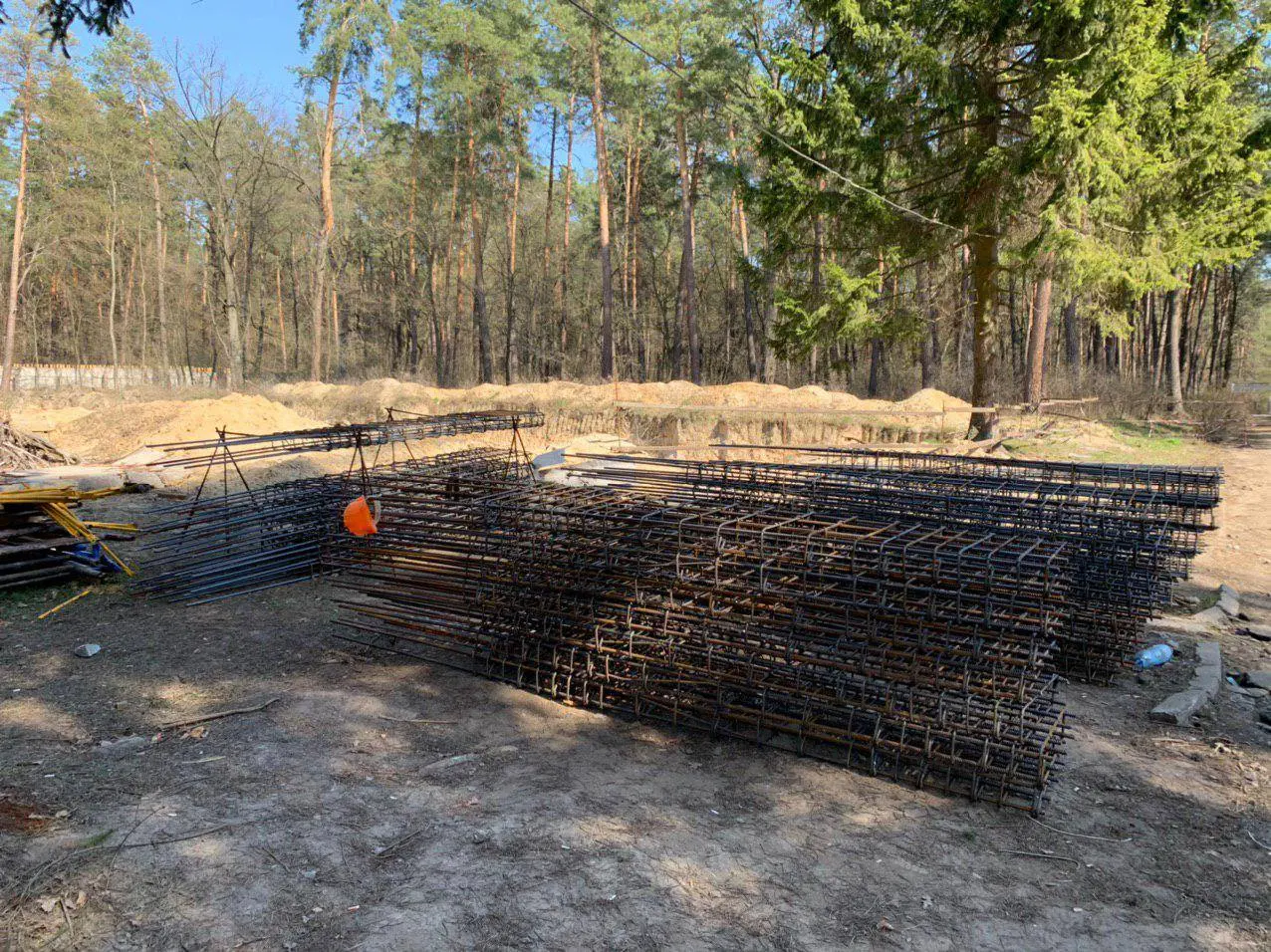

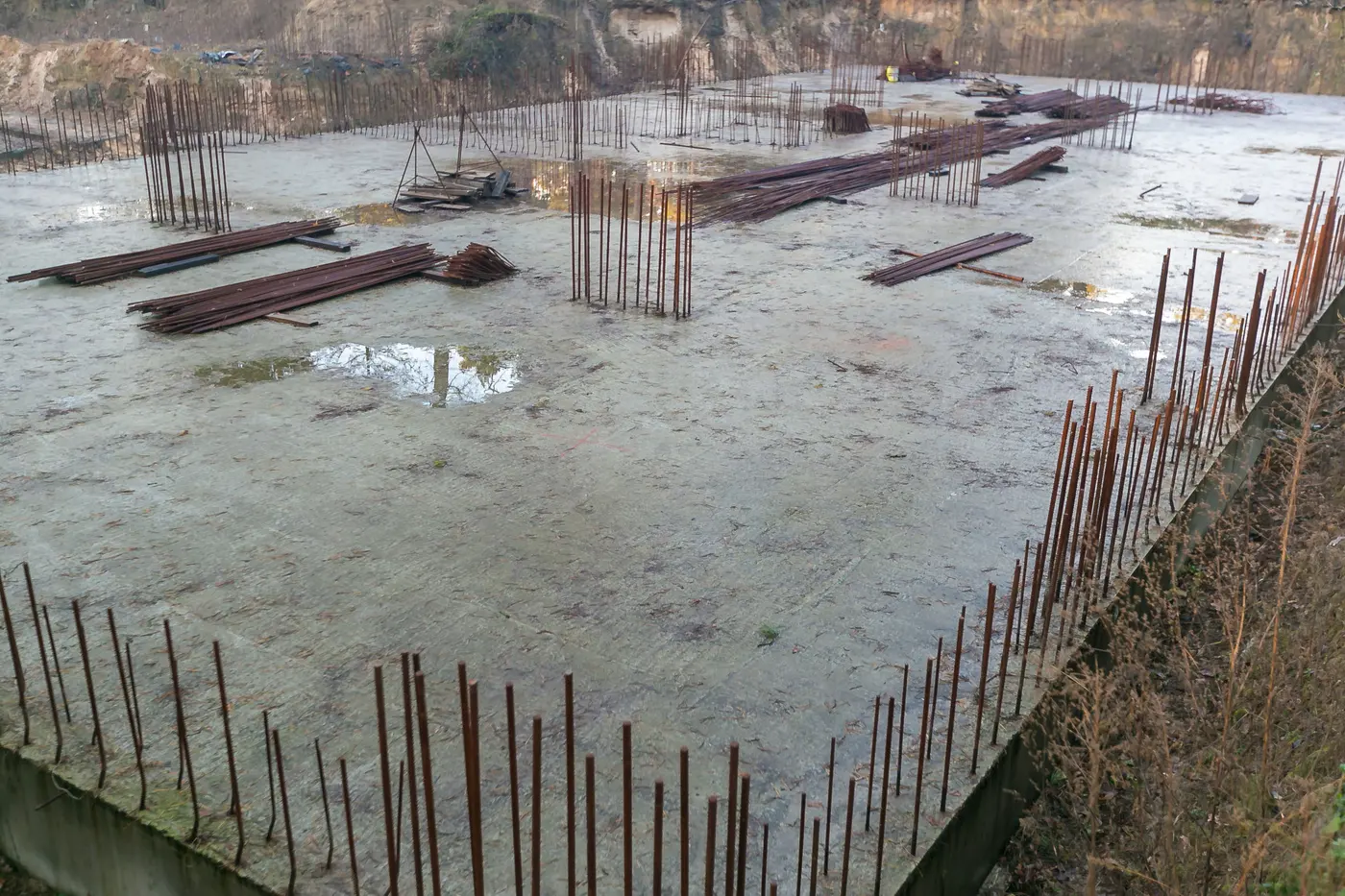

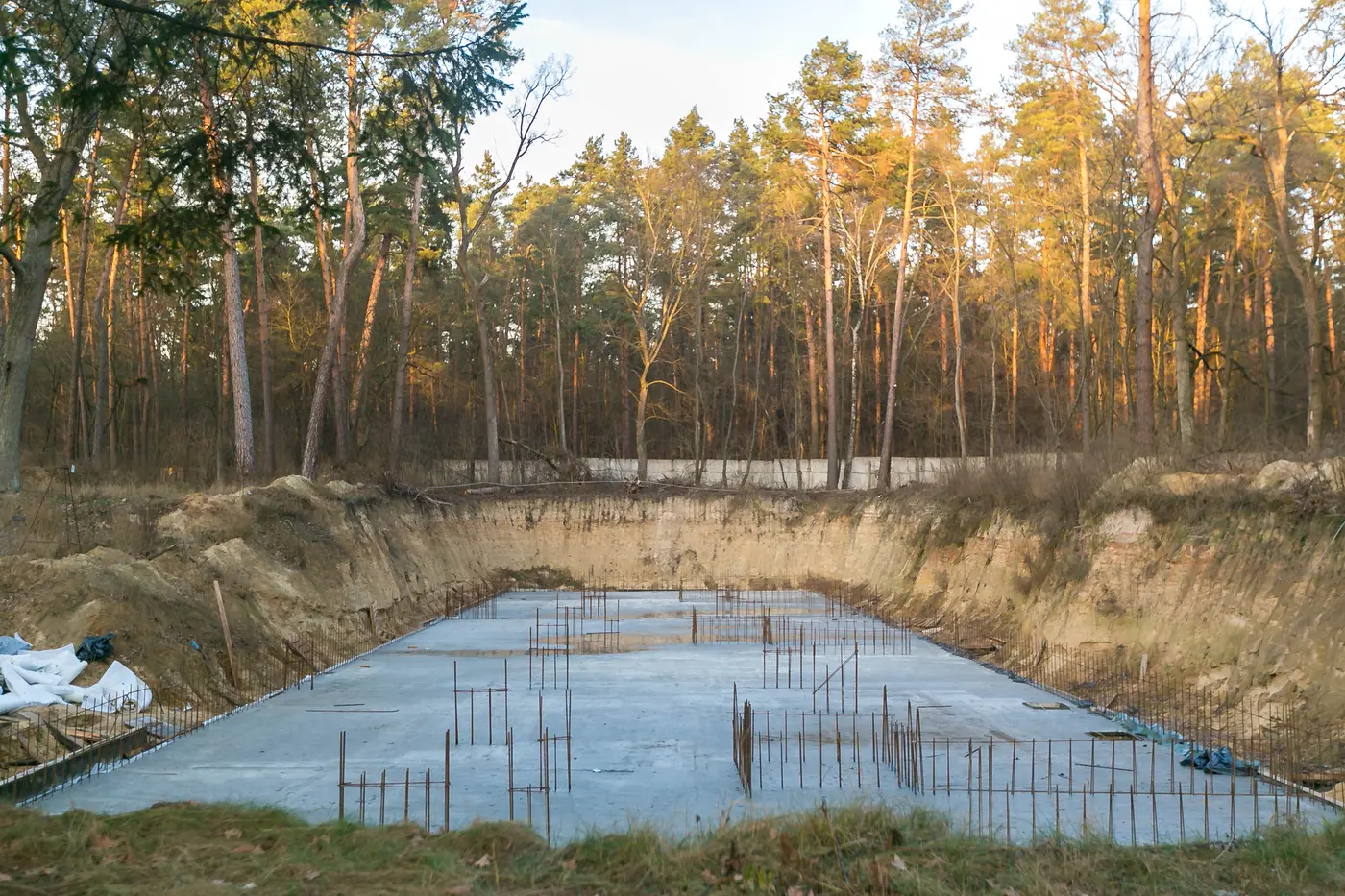

Будинок № 2: виконується армування ростверку - готовність 60%. Тривають планувальні роботи з благоустрою. Залито плити фундаменту.

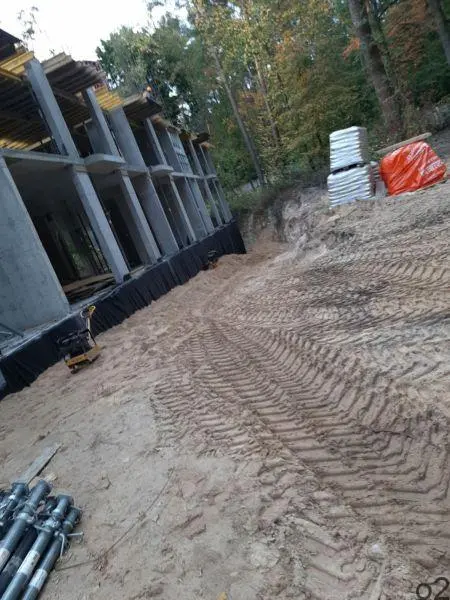

Також прикріплюємо фото із будівельного майданчика.

SA
SAGA Development413 повід. · з 2017
20 березня 2020 р.

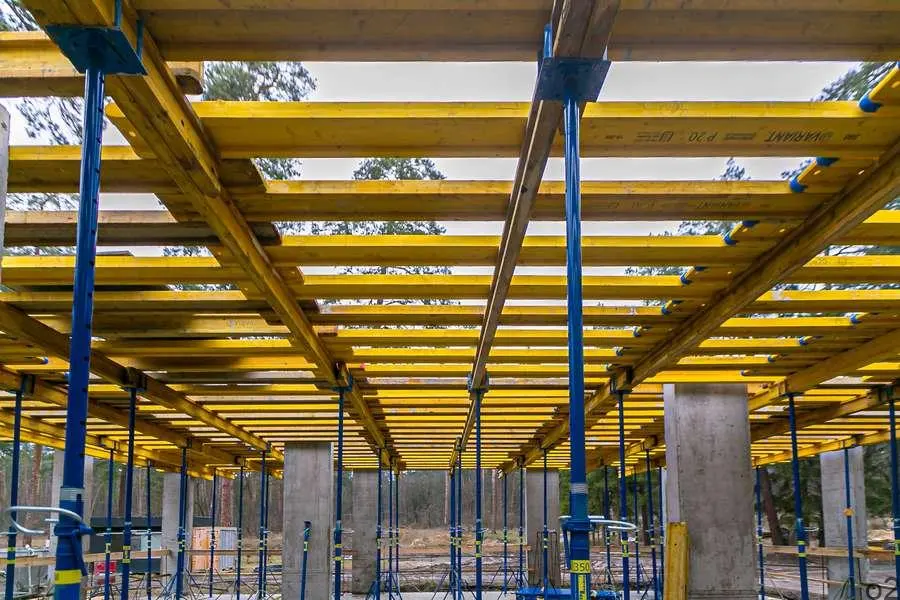

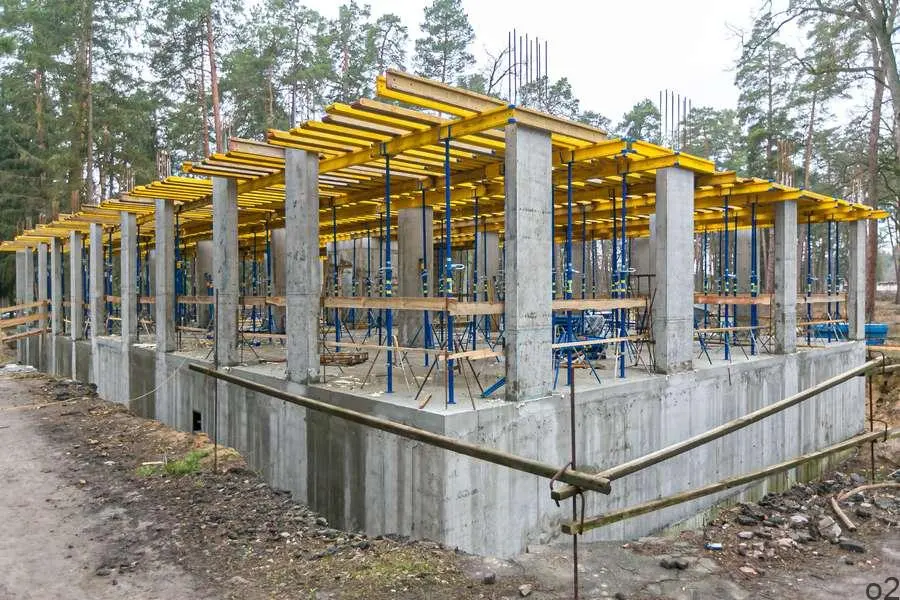

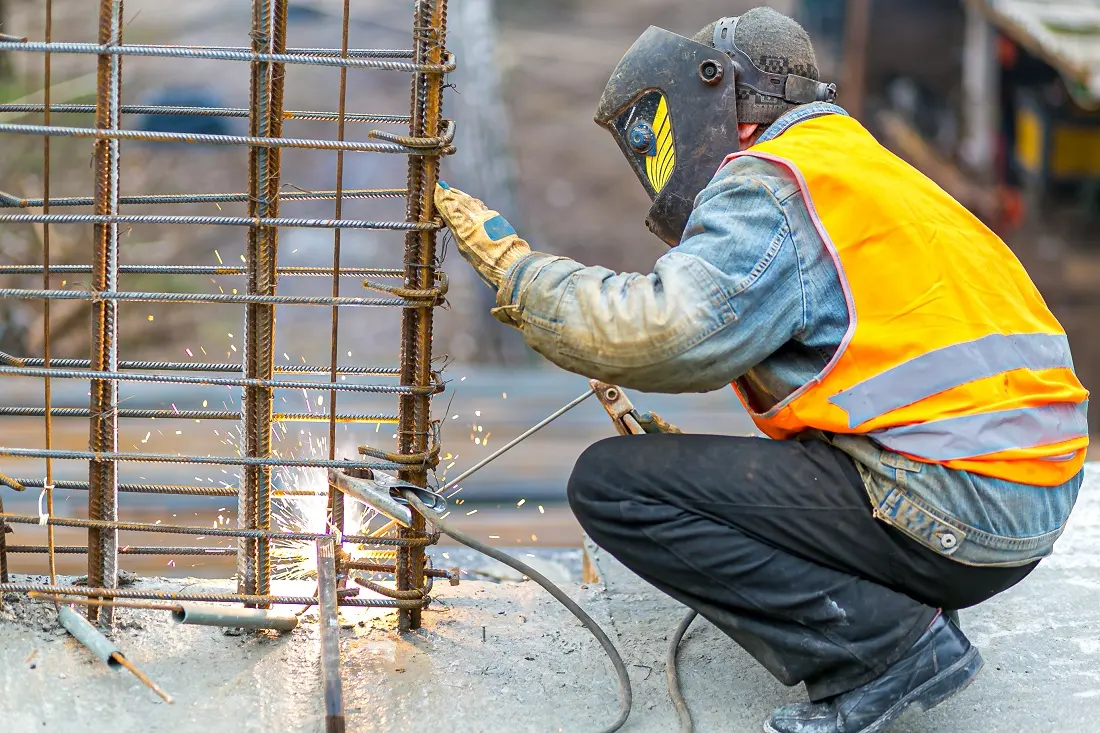

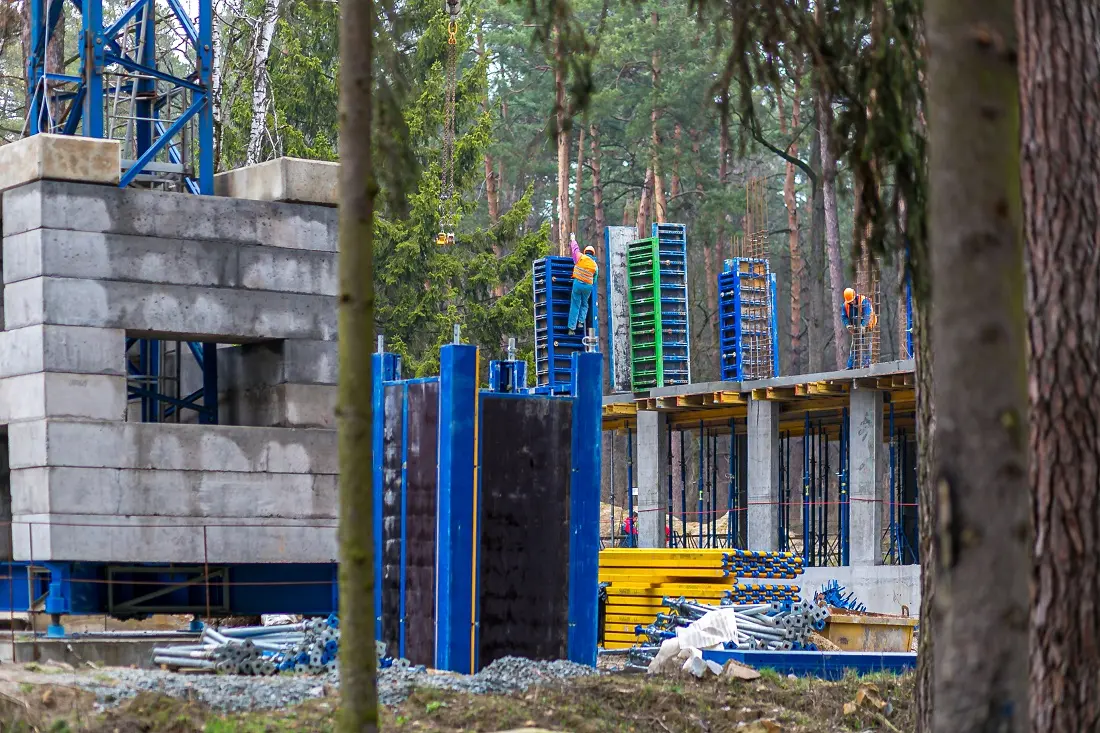

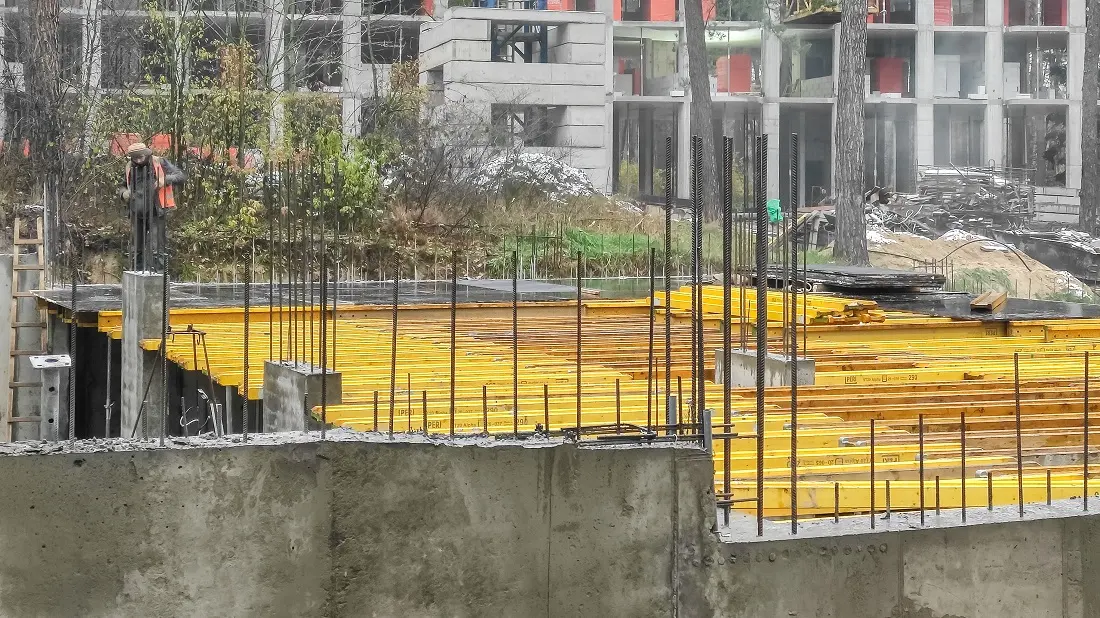

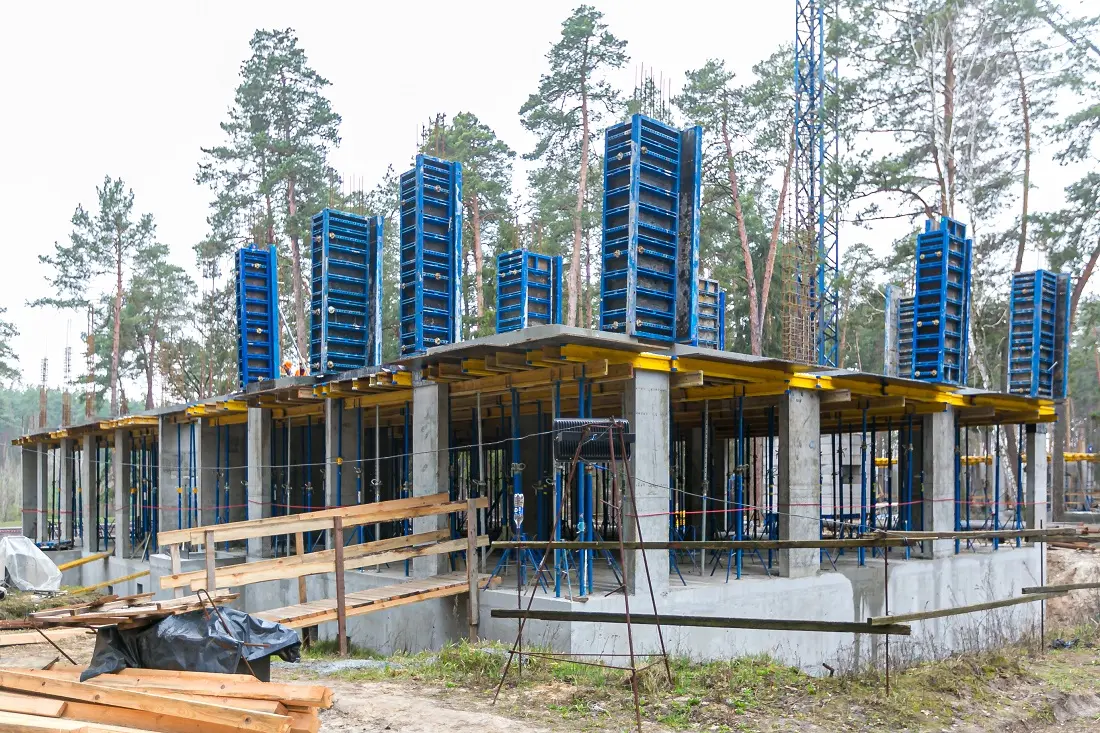

Актуальний хід будівництва та нові фото житлового комплексу O2 Residence.

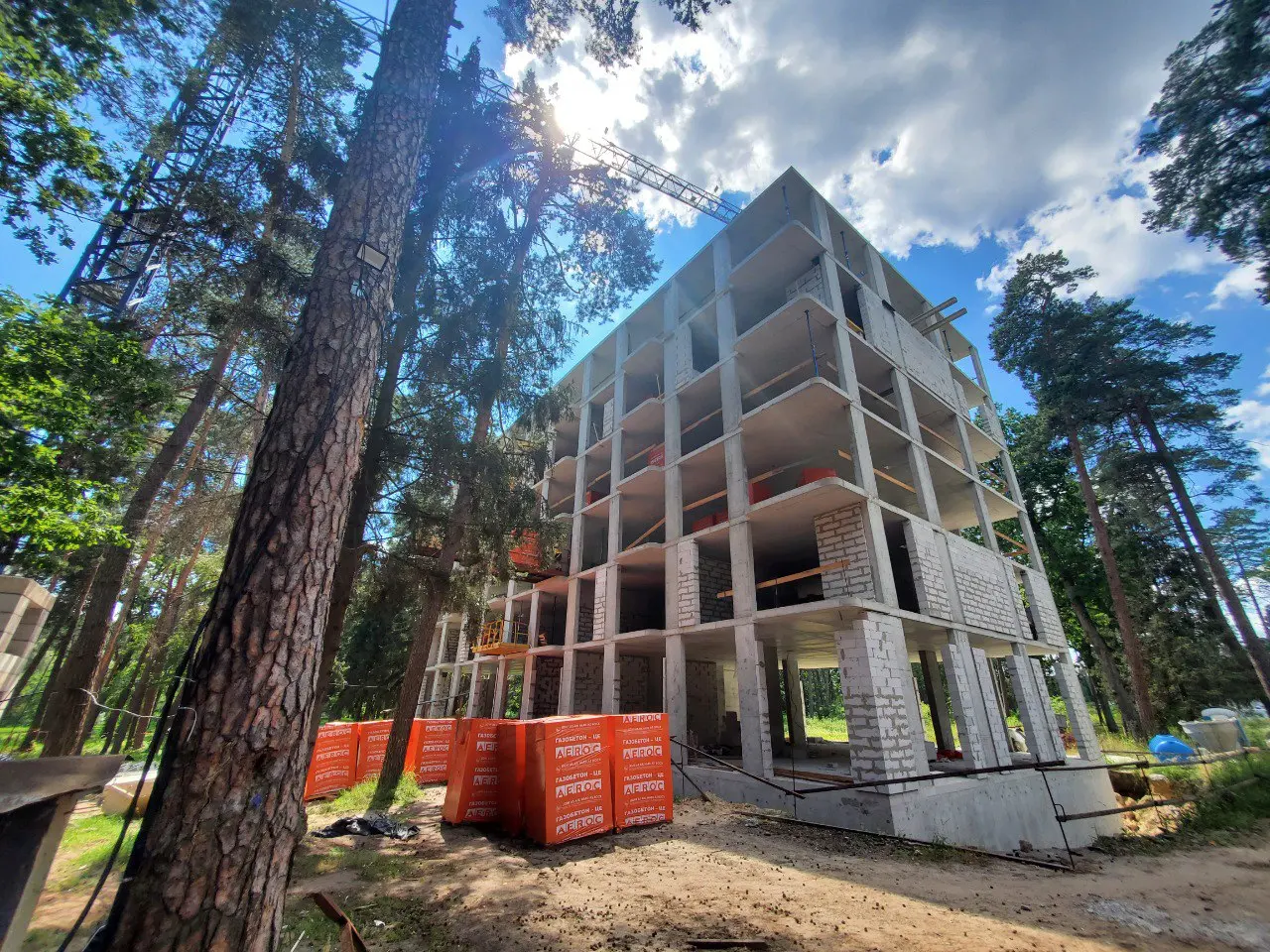

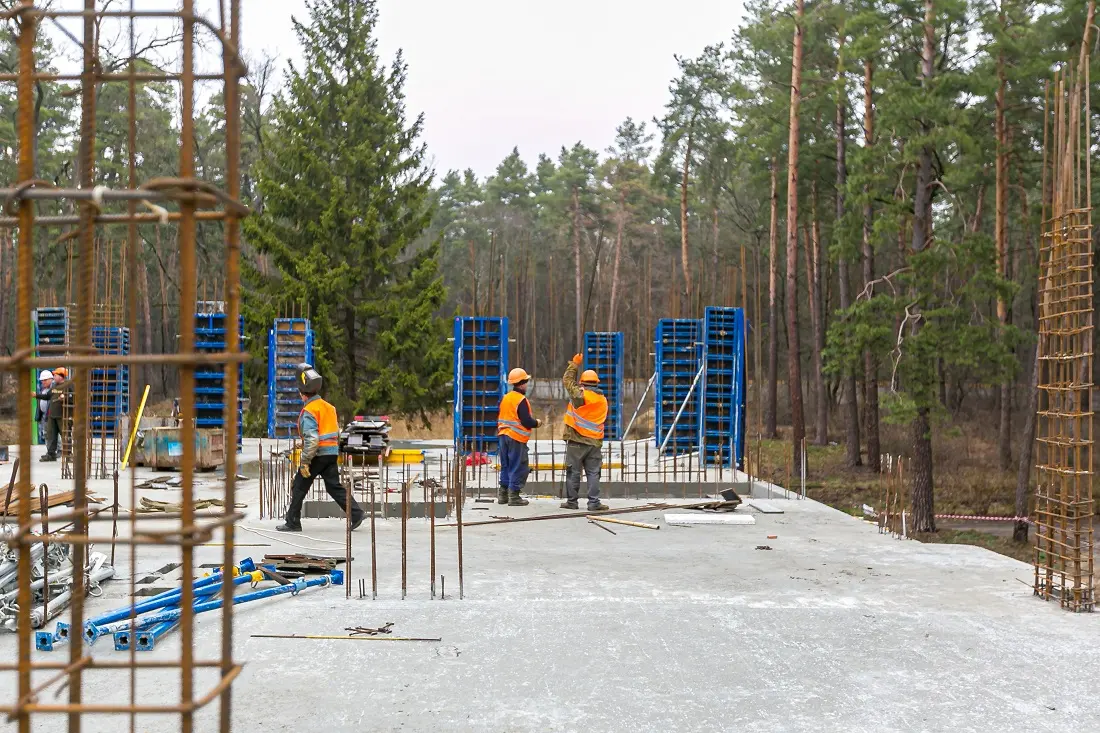

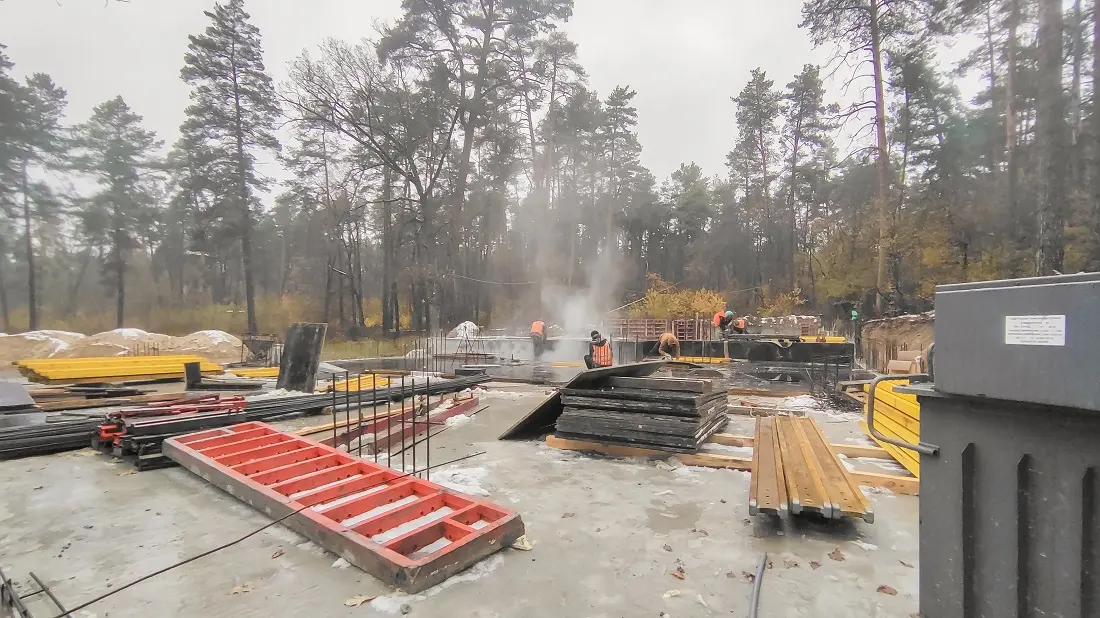

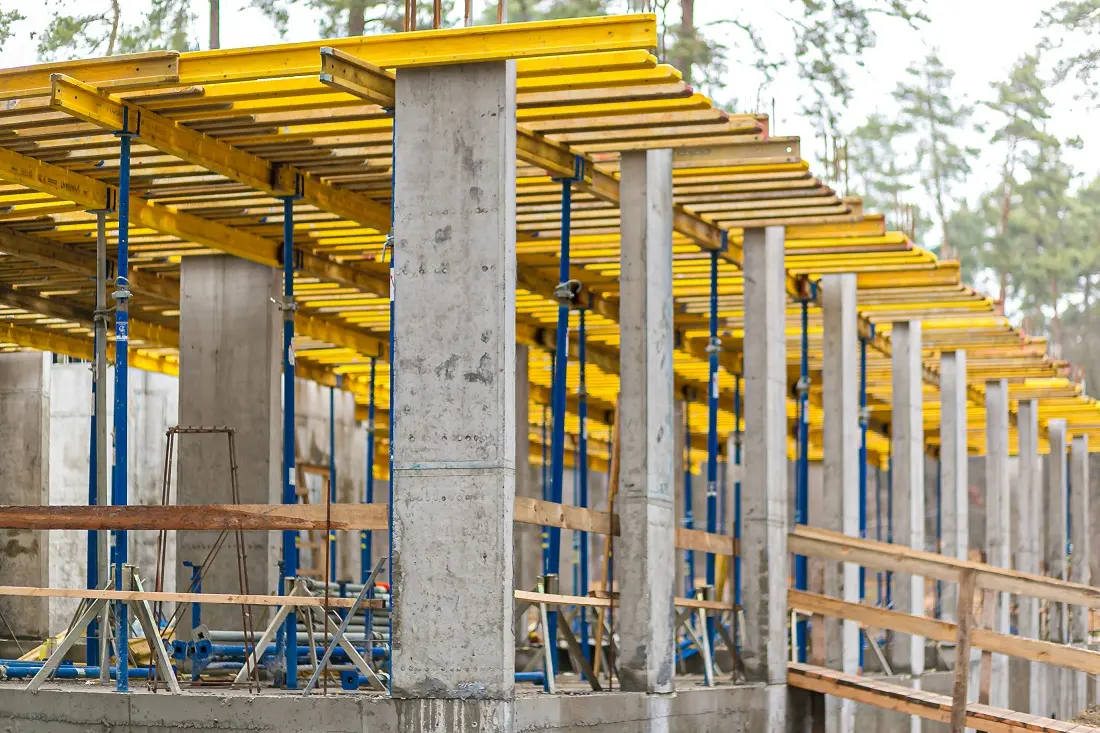

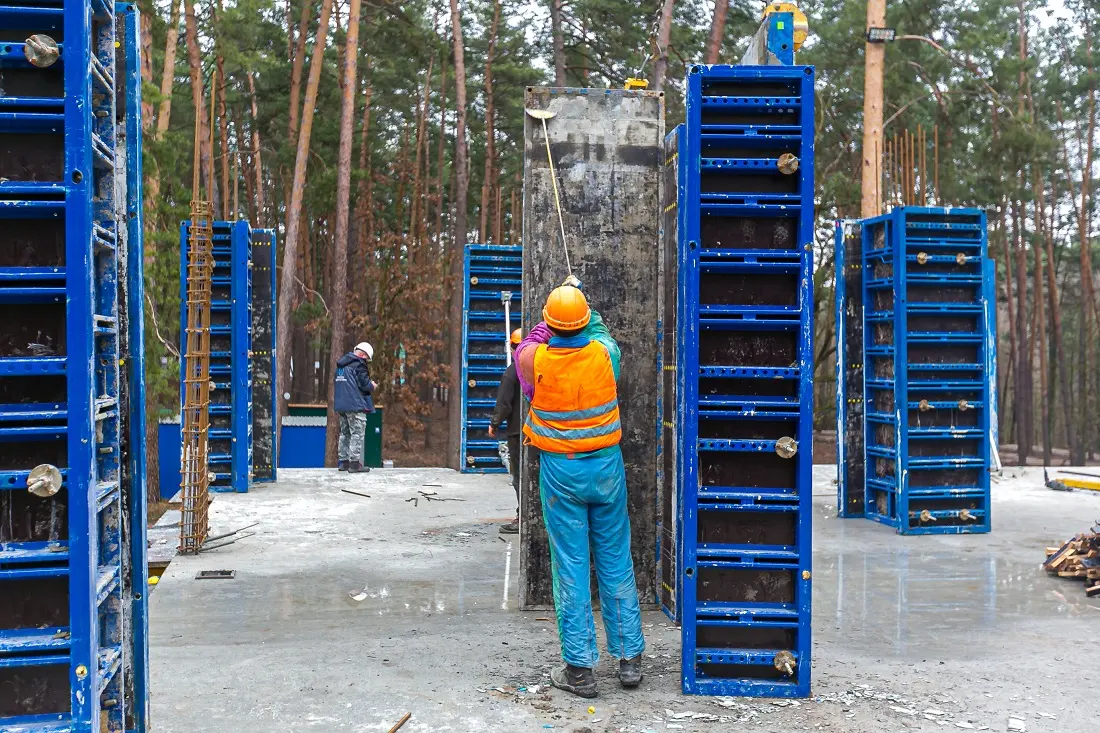

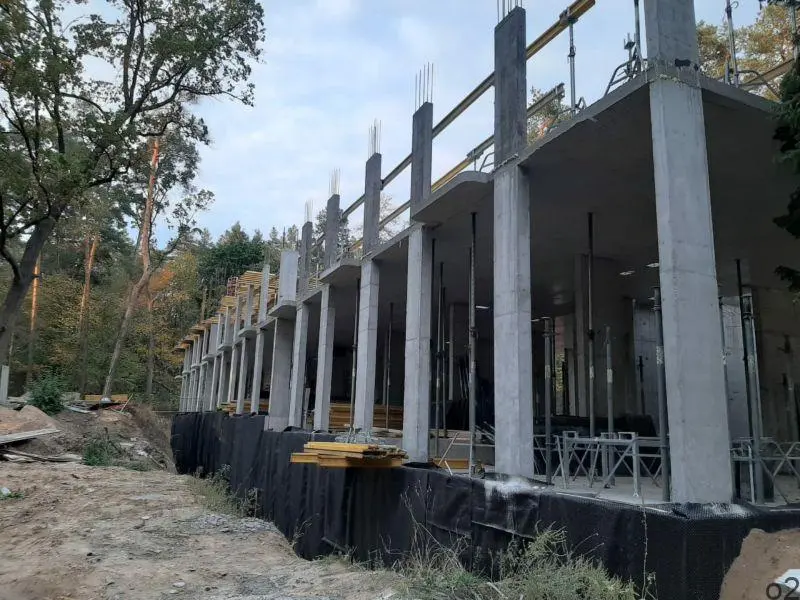

Будинок №1: Залито вертикальні елементи стін і колон на відмітці -0,100...-0,700. Залито плиту перекриття ПМ-2 на відмітці +3,500. Ведуться роботи з армування та бетонування вертикальних елементів колон та стін на відмітці +3,500.

Будинок № 2: Виконується армування ростверку - готовність 60%. Тривають планувальні роботи з благоустрою. Залито плити фундаменту.

Будинок №3: Залито вертикальні елементи стін і колон на відм.-2,600. Залито плиту перекриття ПМ-1 на відм.-0,100...-0,400. Залито вертикальні елементи стін та колон на відм.-0,100...-0,400. Ведуться роботи з влаштування опалубки та армування плити перекриття ПМ-2.

SA
SAGA Development413 повід. · з 2017
12 квітня 2020 р.

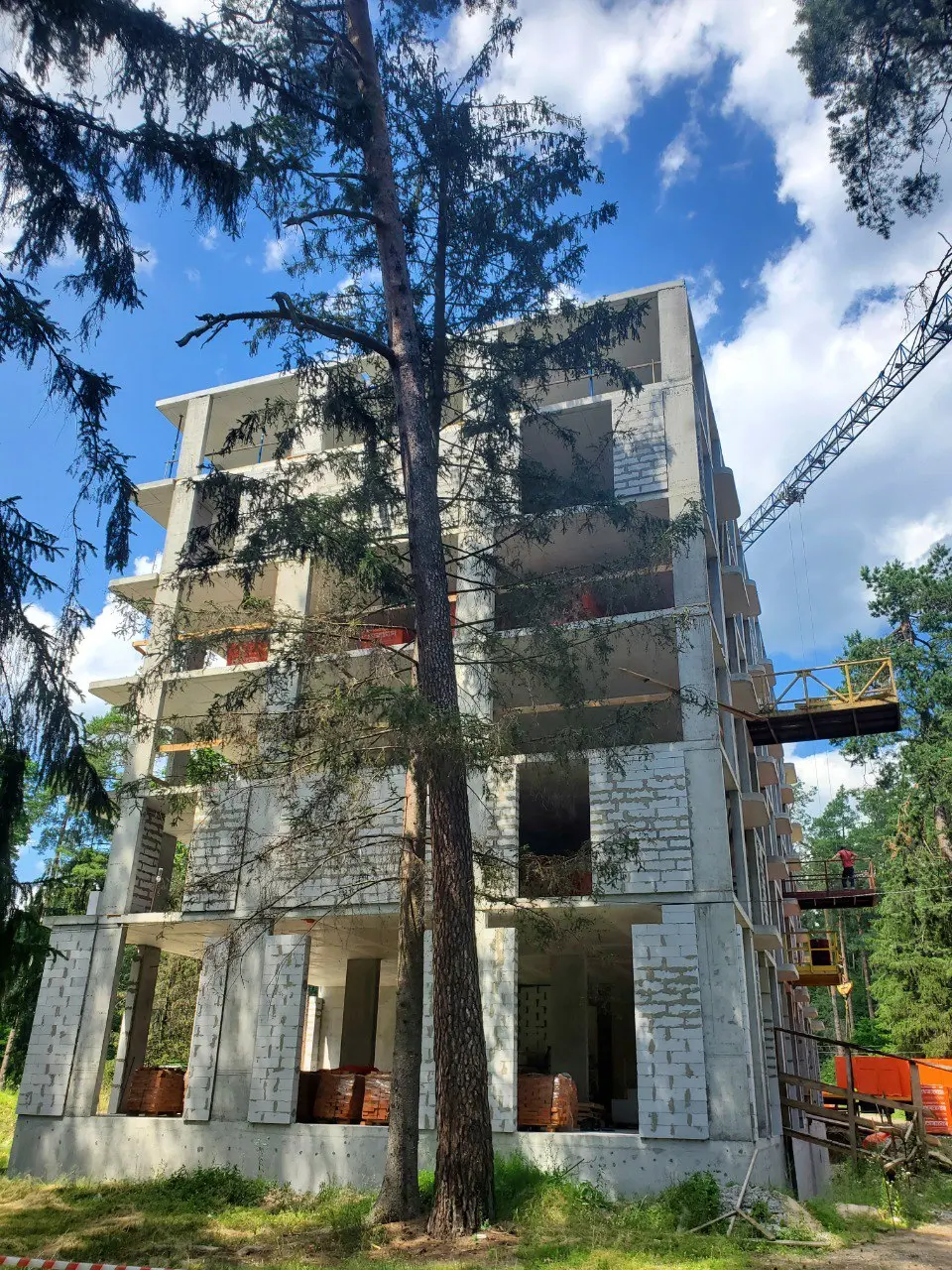

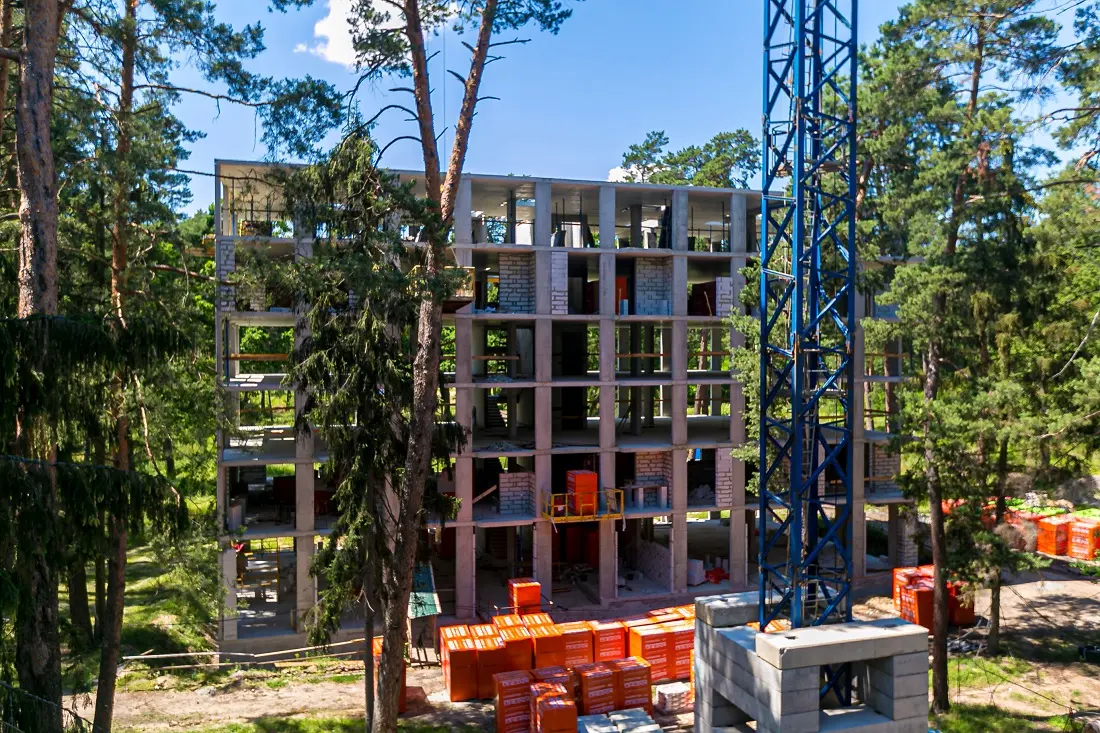

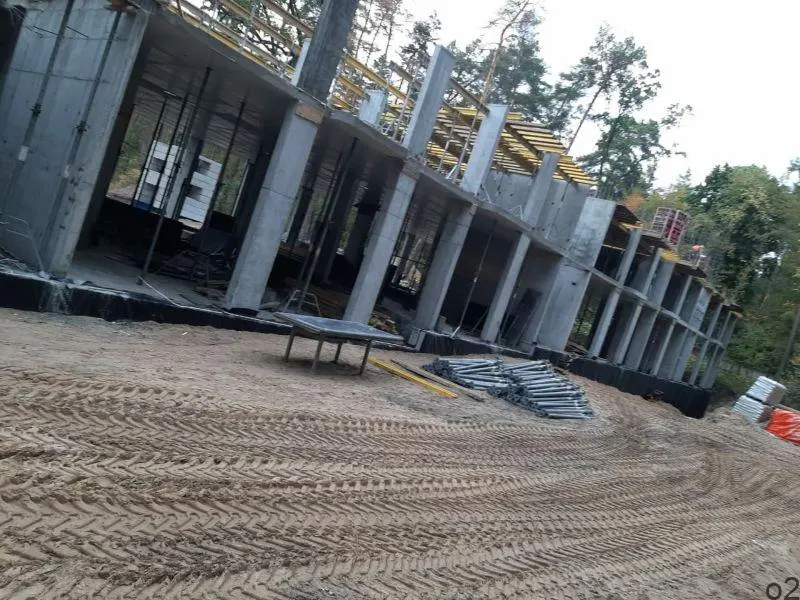

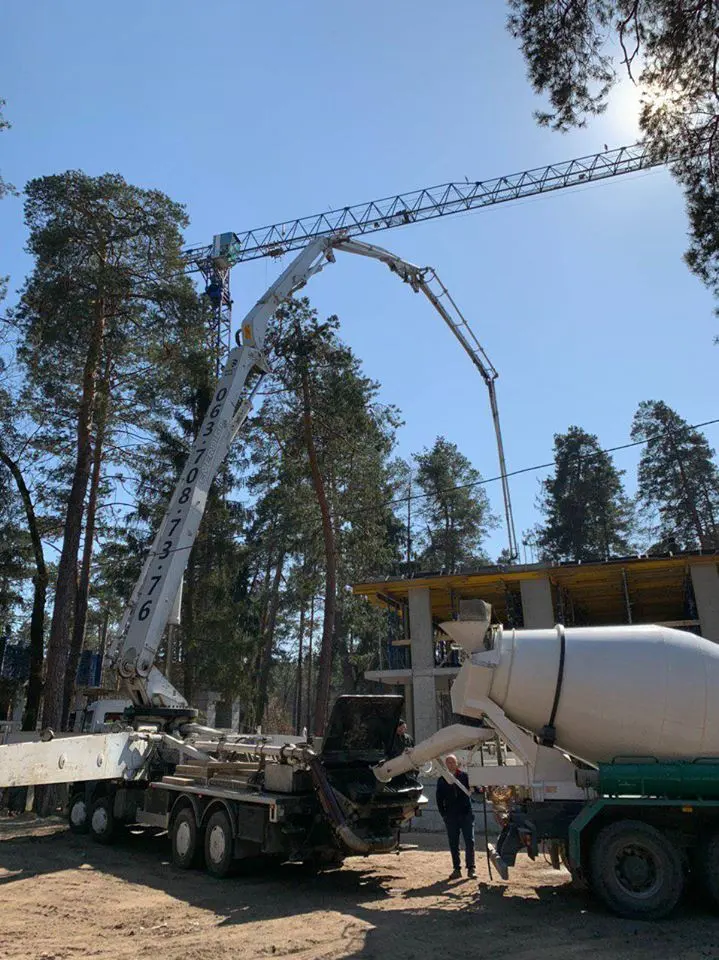

Звітуємо про виконані роботи на будмайданчику O2 RESIDENCE у нашому дайджесті.

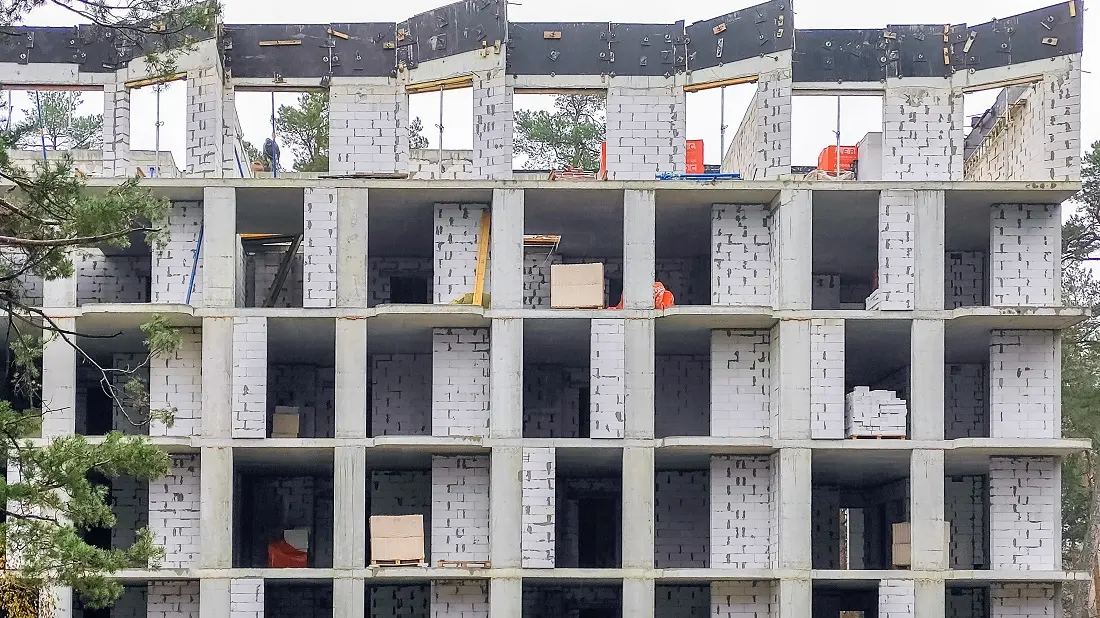

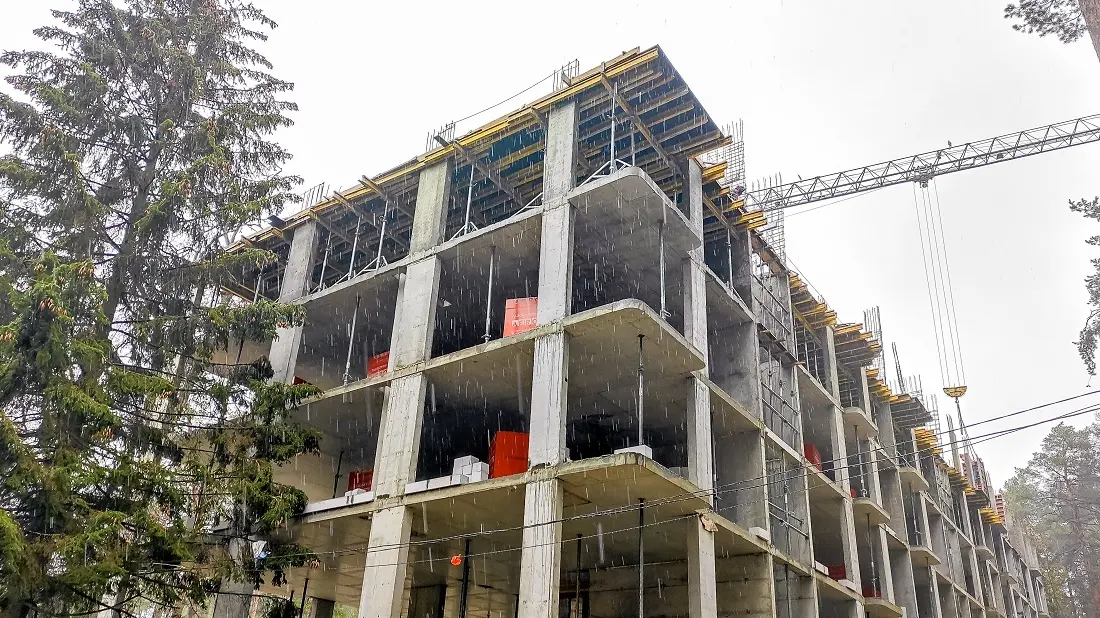

У будинку №1 роботи над пілоном 3-го поверху завершені на 50%.
У будинку №3 залита плита 2-го поверху, триває набір арматури 3-го.

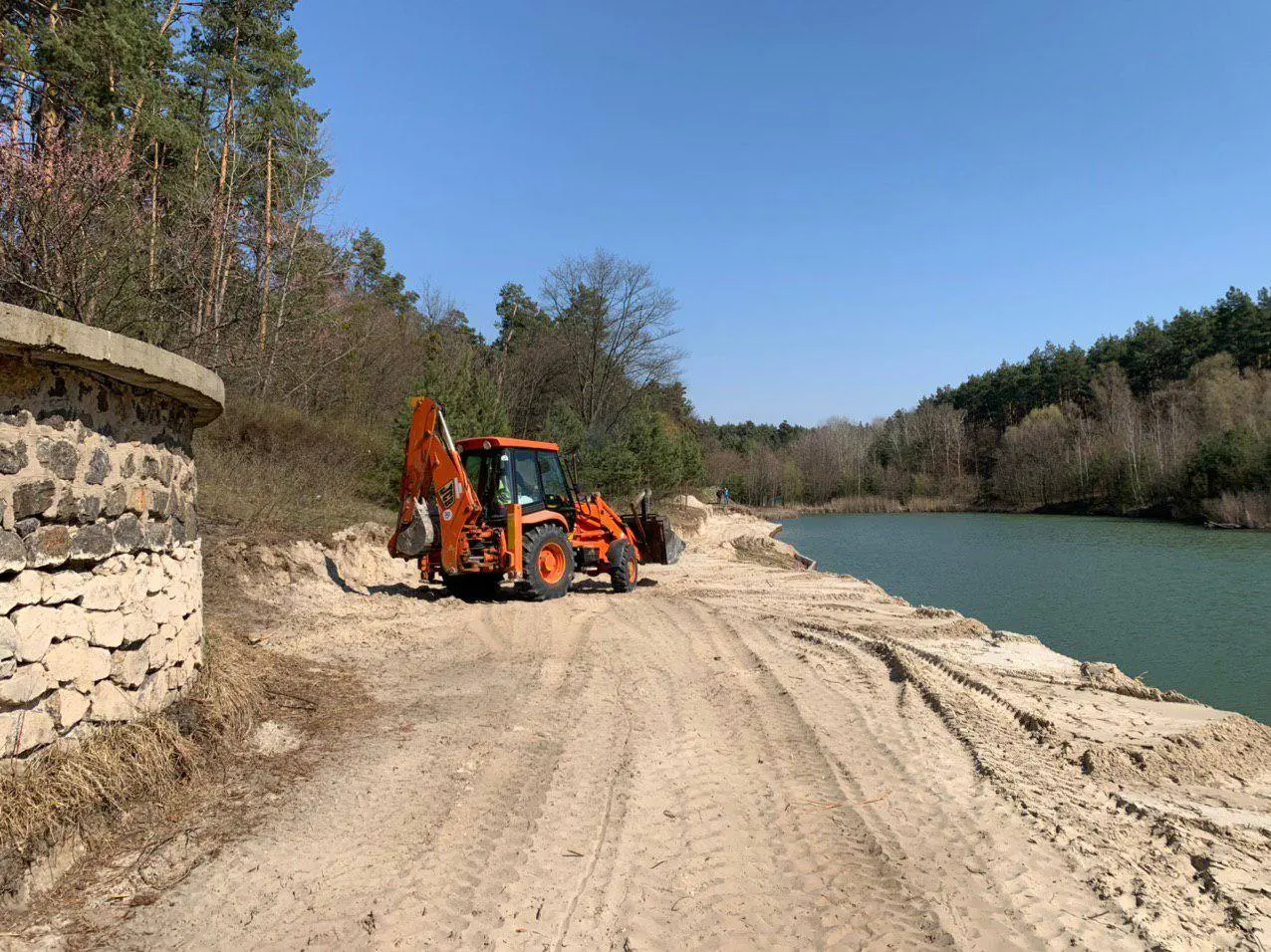

Продовжуються роботи з облаштування набережної.

Нові фото з будівельного майданчику переглядайте нижче.

SA
SAGA Development413 повід. · з 2017
3 липня 2020 р.

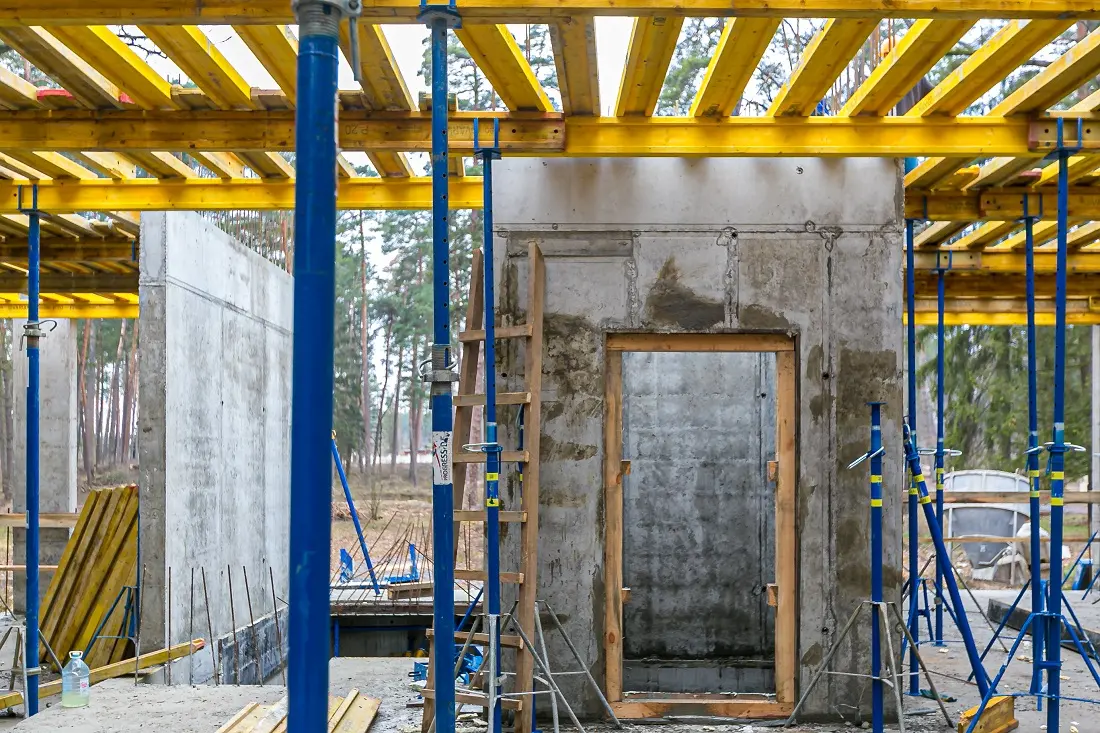

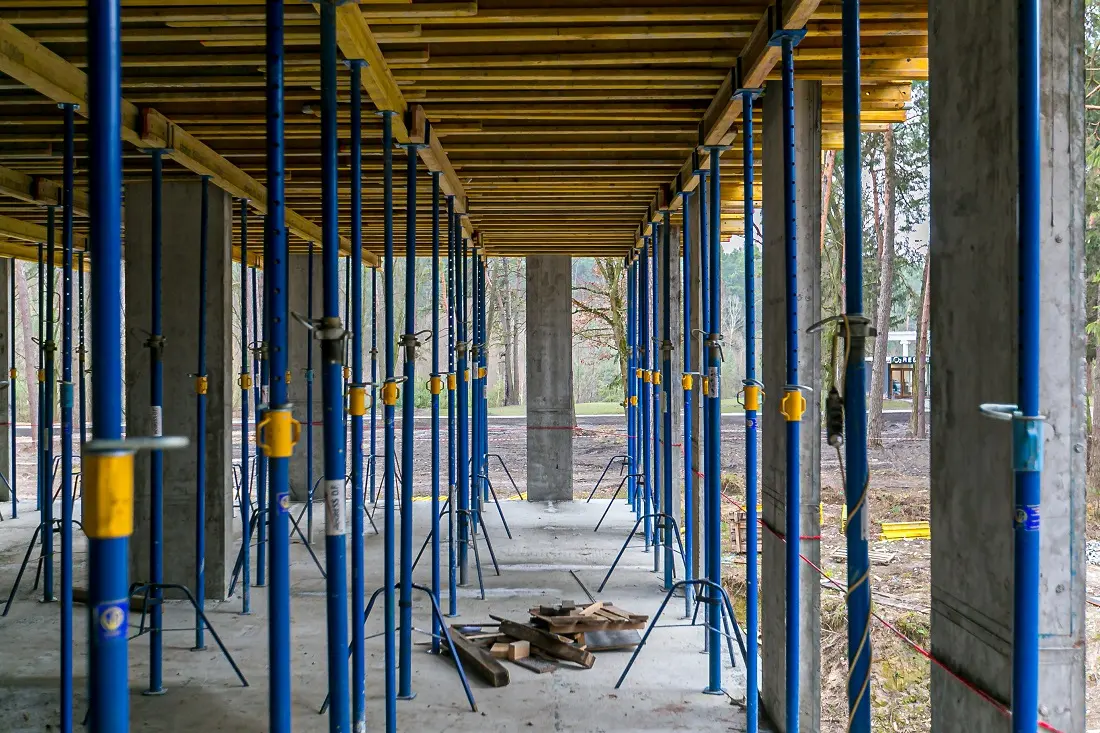

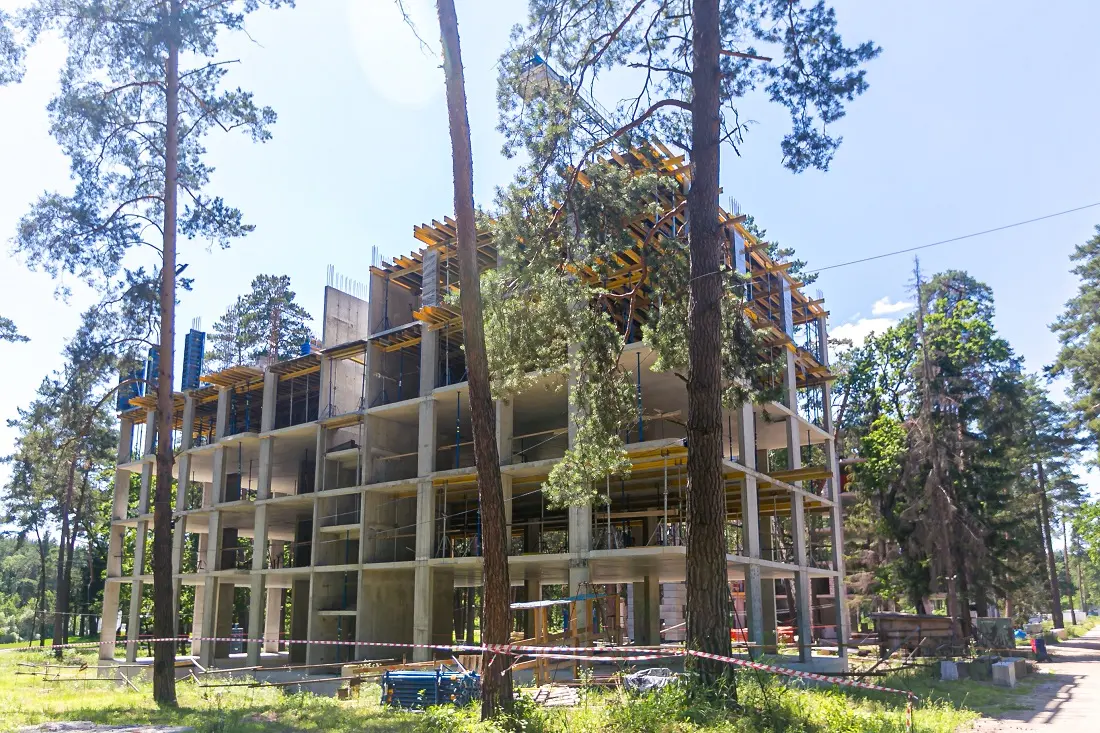

Оновлюємо статус робіт з будівництва житлового комплексу О2!

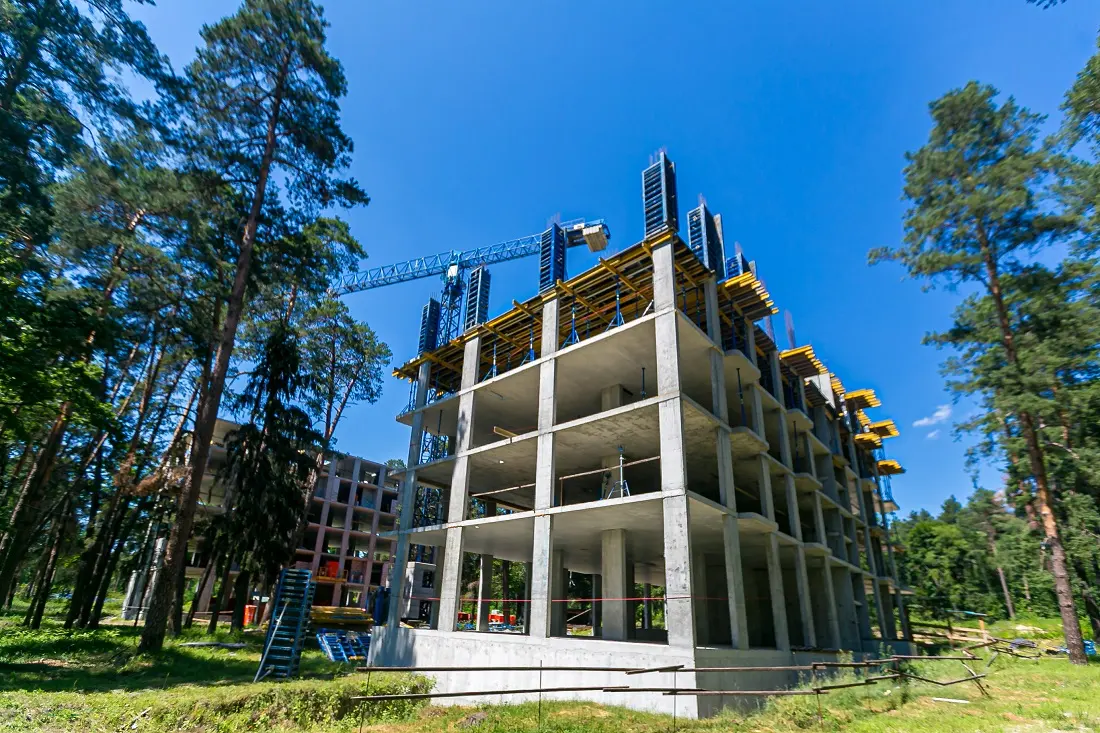

Будинок №1: Триває підготовка до заливання плити 5-го поверху.
Будинок № 2: Виконується монтаж вертикальних конструкцій підвалу.
Будинок №3: Виконуються кладкові роботи з газоблоку до 5-го поверху. Монтується каркас тераси на набережній.

Нижче прикріплюємо фото із будівельного майданчика:

SA
SAGA Development413 повід. · з 2017
3 липня 2020 р.

Вітаємо! Будівництво триває згідно графіка, у цьому ви можете переконатись, переглянувши наш хід будівнитцва та фото із будівельного майданчика.

SA
SAGA Development413 повід. · з 2017
3 жовтня 2020 р.

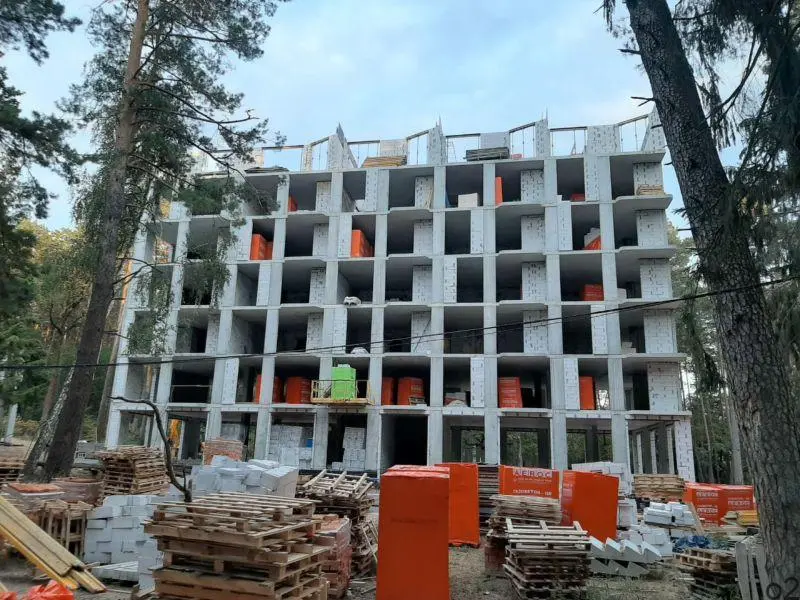

Раді повідомити про оновлення дайджесту будівництва житлового комплексу O2 Residence.

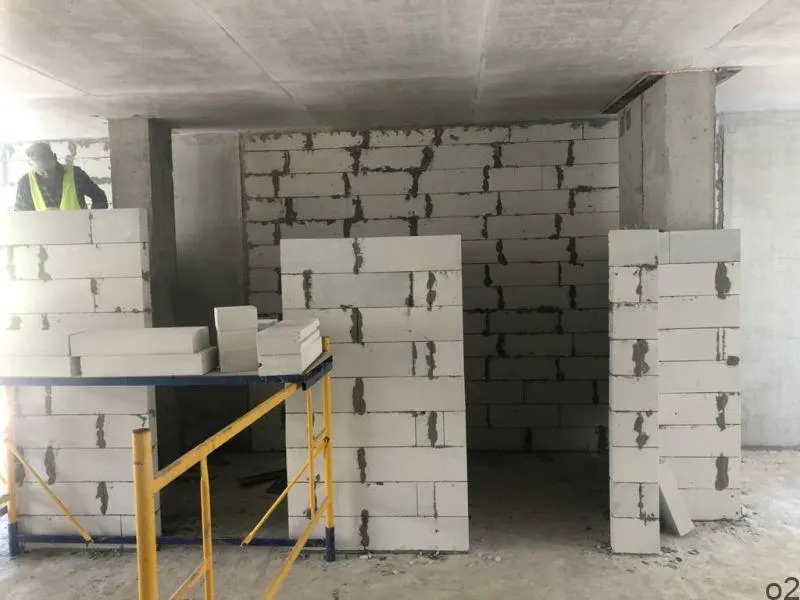

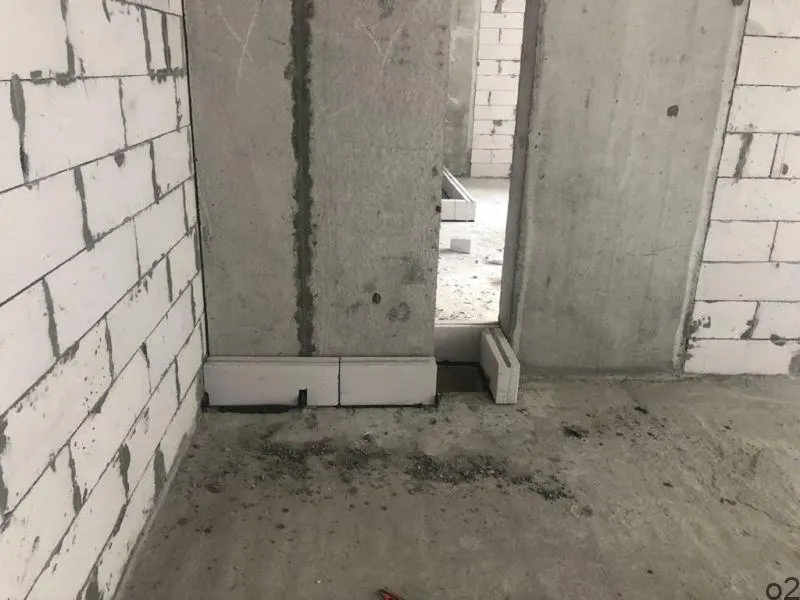

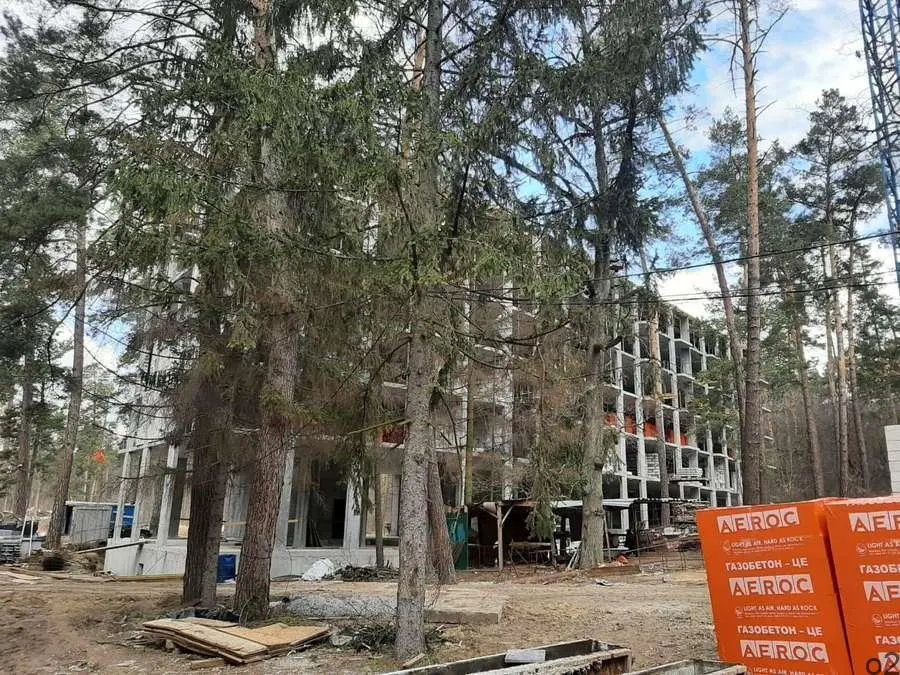

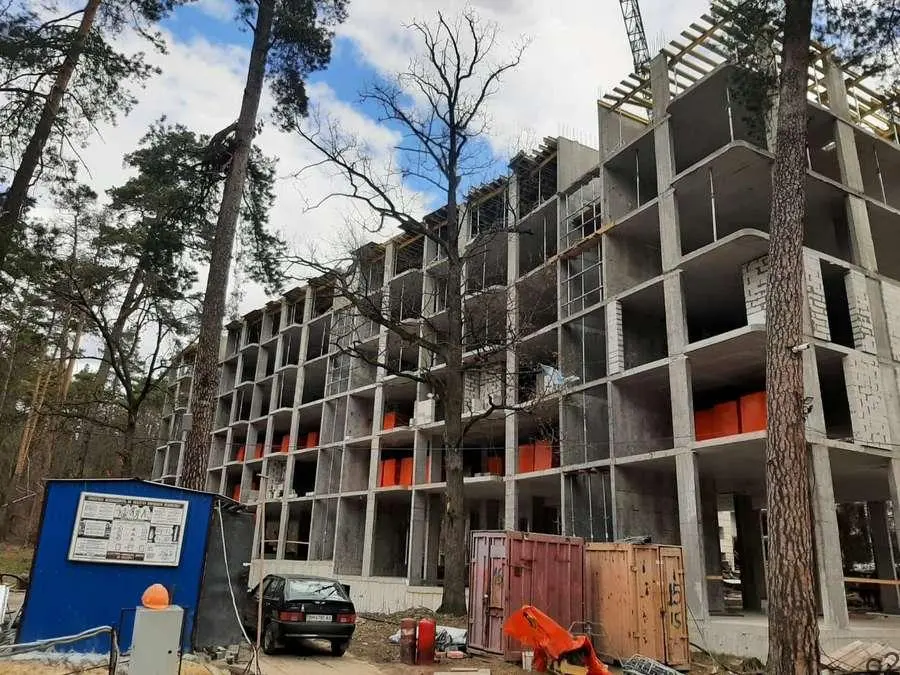

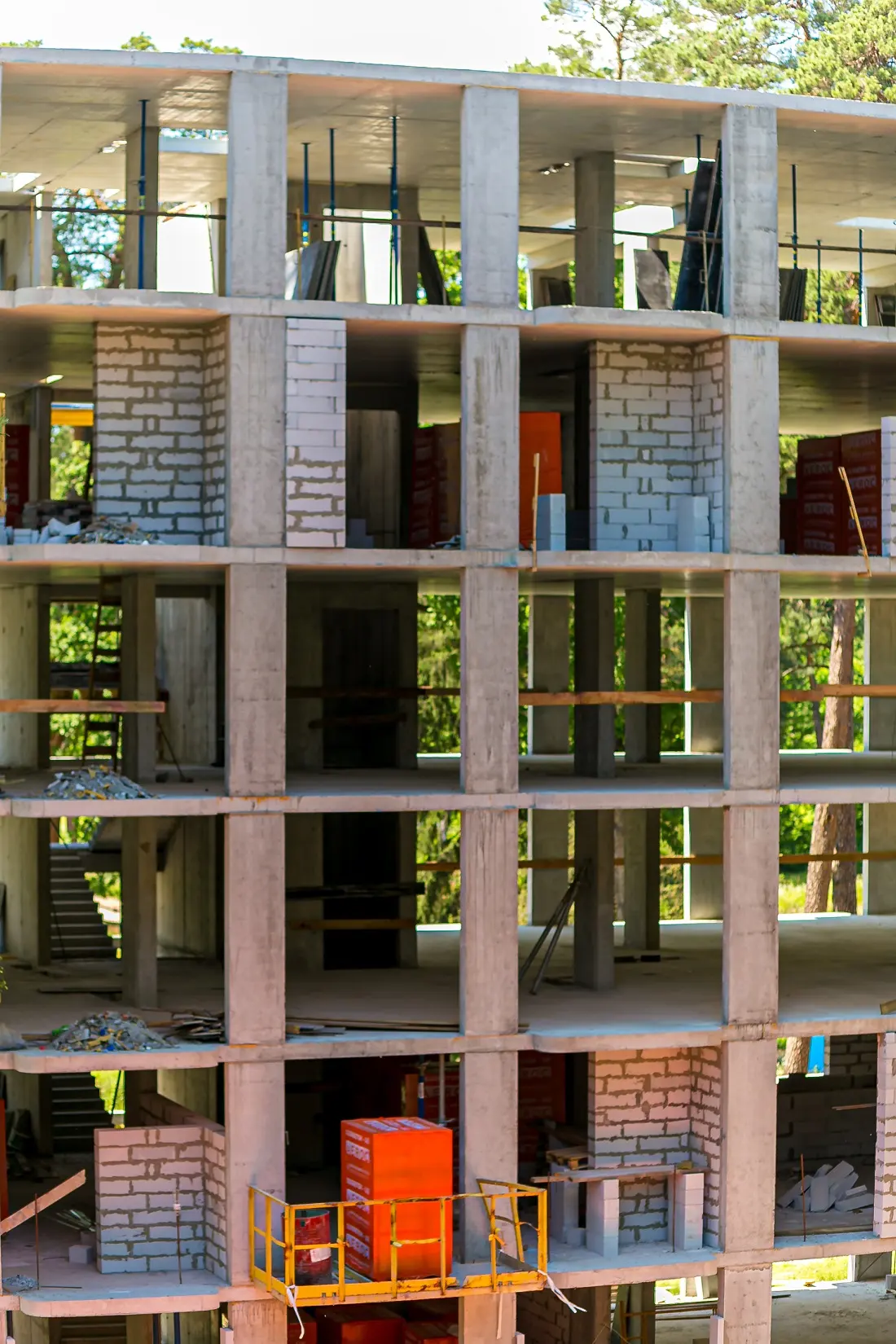

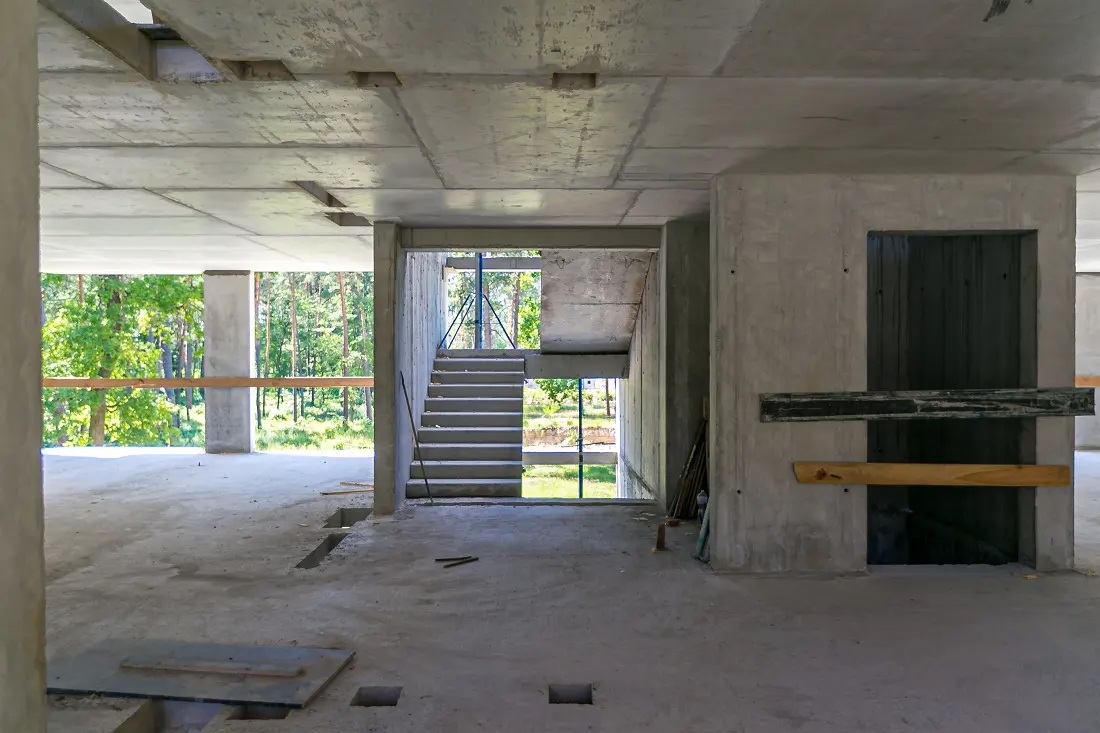

Будинок №1: Виконується кладка внутрішніх перегородок.Тривають роботи з армування пояса покрівлі.

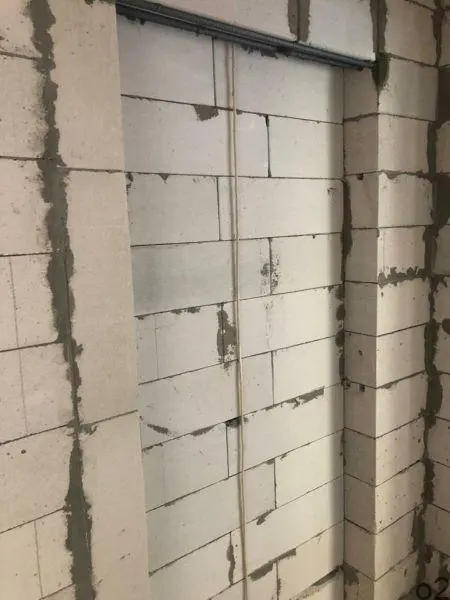

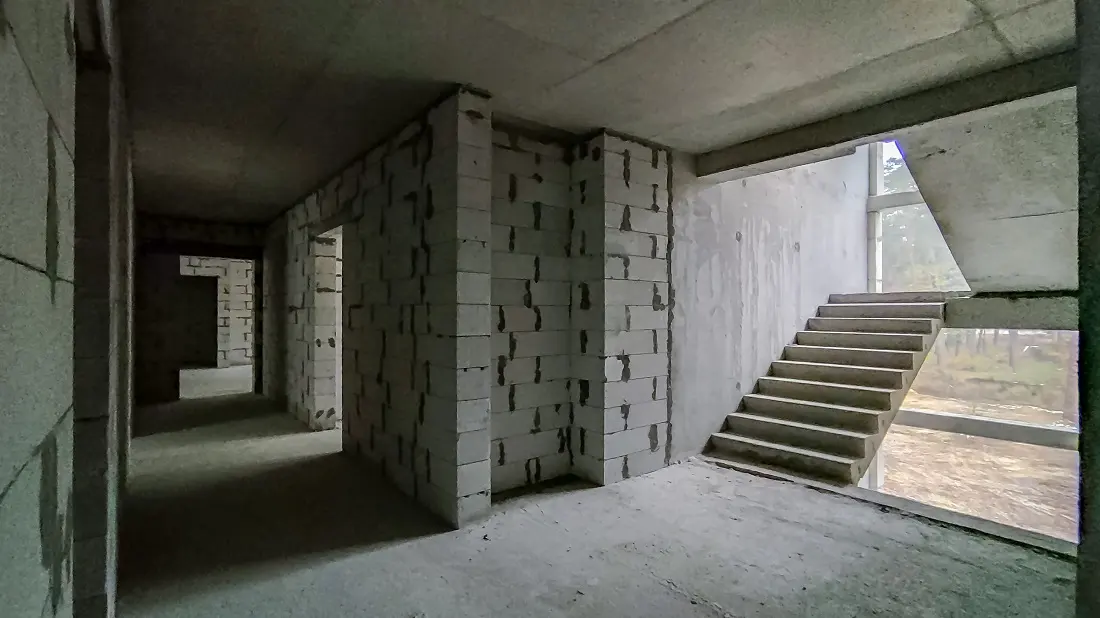

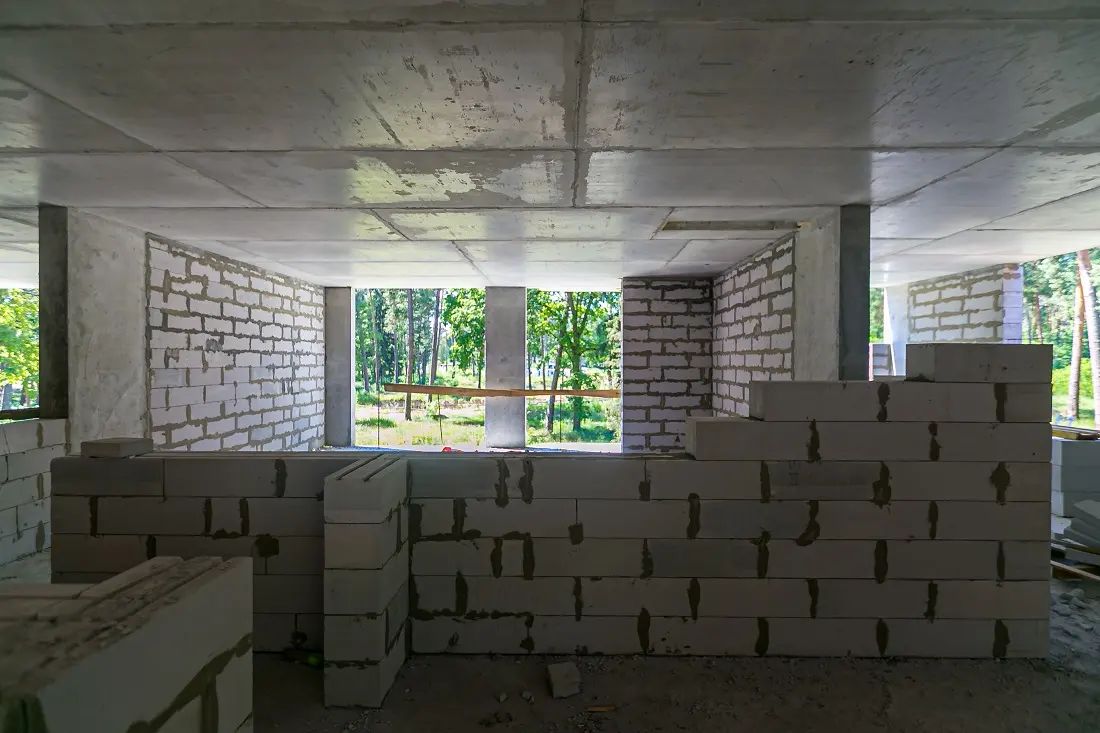

Будинок № 2: Проходить кладка внутрішніх перегородок. Виконана гідроізоляція, триває набір опалубки 2-го поверху.
Будинок №3: Ведуться кладкові роботи з газоблоку та армування пояса конструкції покрівлі.

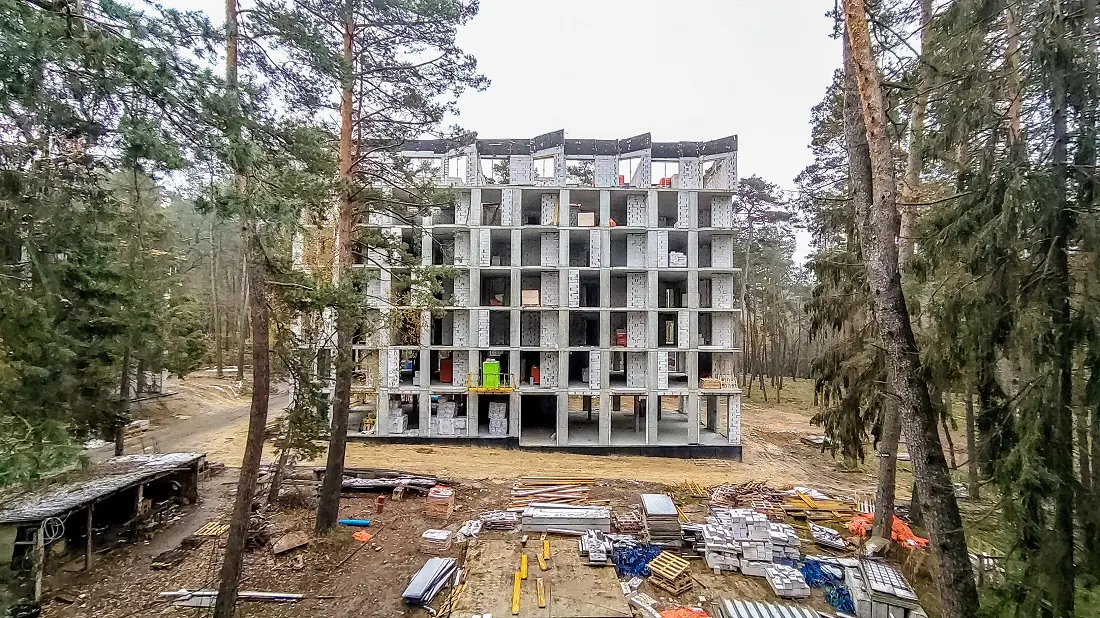

Будинок №4: Проходять роботи з влаштування вертикалу підвалу.

Нижче прикріплюємо нові фото.

SA
SAGA Development413 повід. · з 2017
28 листопада 2020 р.

Новини будівництва житлового комплексу O2 RESIDENCE!

Будинок № 1

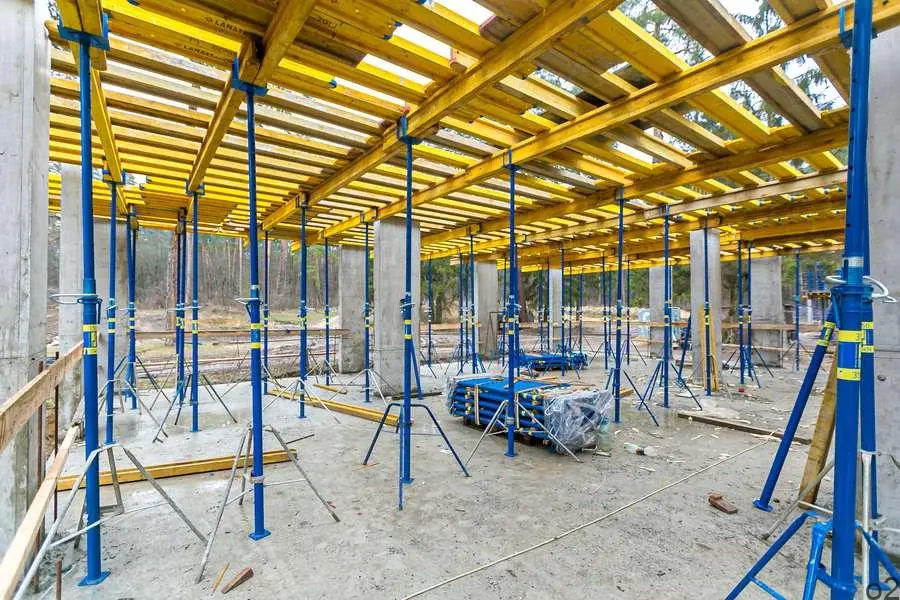

Виконуються підготовчі роботи для оздоблення фасаду. Заливають парапет будинку.

Будинок № 2
Виконується набір опалубки 5-го поверху. На 2-му поверсі тривають кладкові роботи з газоблоку.

Будинок № 3
Завершено кладку внутрішніх стін з газоблоку. Доставили першу партію вікон.

Будинок № 4
Підготовка до заливання останньої “захватки” плити підвалу. Висаджують дерева на набережній.

Нижче прикріплюємо нові фото. Приємного перегляду!

NE
Nelli18551 повід. · з 2016
27 квітня 2021 р.

Ход строительства Жилого Комплекса
20.04.2021

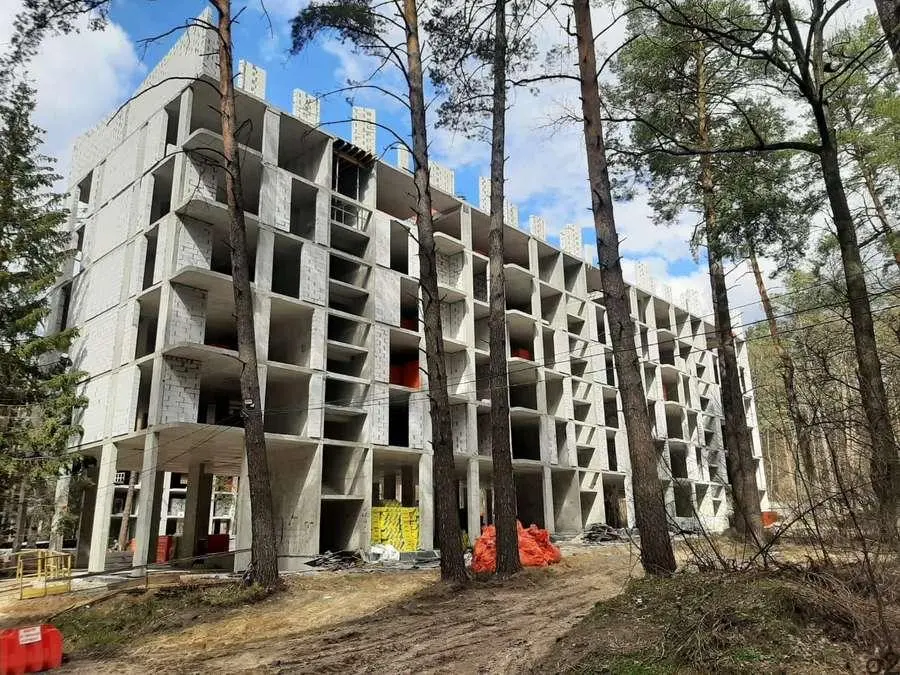

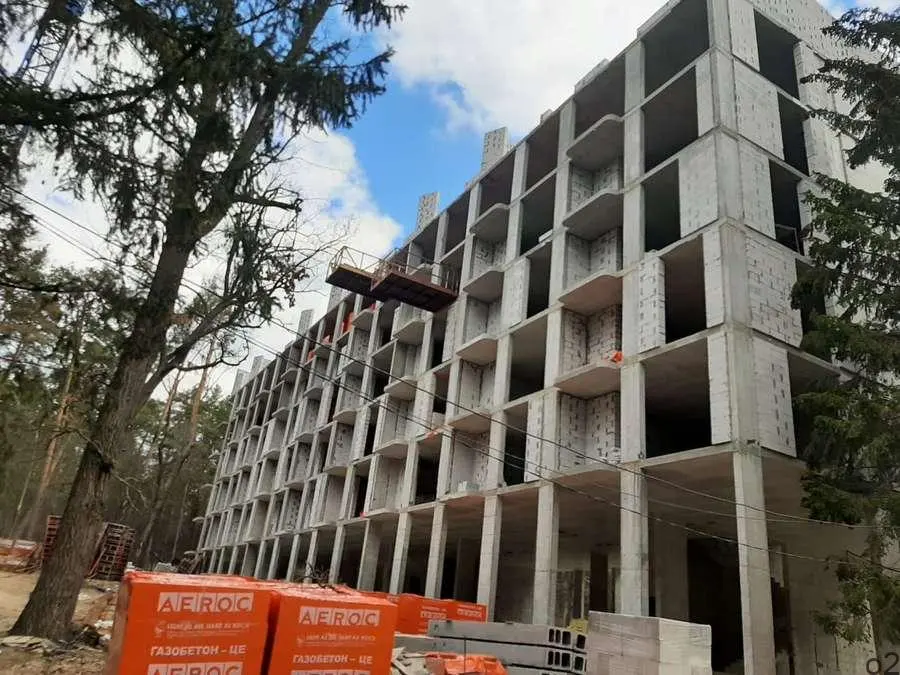

У будинку № 1 O2 Residence триває нанесення декоративної штукатурки на фасад, монтаж підсистеми і вати під фальцеву покрівлю, розведення мереж водопостачання та каналізації по цоколю та квартирах, влаштування електрообладнання по цоколю та скління алюмінієвих конструкцій. У будинку № 2 виконується кладка газоблока зовнішніх стін на 6-му поверсі та монтаж металопластикових конструкцій. У будинку № 3 завершено монтаж профлиста покрівлі. Триває прокладання мереж водопостачання та каналізації по цоколю та квартирах, влаштування електрообладнання по цоколю та скління алюмінієвих конструкцій. У будинку № 4 триває влаштування монолітних ділянок 7-го поверху, а також кладка газоблока на 2-4 і 7 поверхах. У будинку № 5 залито вертикаль цоколю. У будинку № 7 триває підготовка до бетонування вертикалі цоколю.

NE
Nelli18551 повід. · з 2016
5 червня 2021 р.

Ход строительства Жилого Комплекса
02.06.2021
У будинку № 1 O2Residence завершено монтаж алюмінієвих конструкцій 1-го поверху, а також влаштування цементно-стружкових плит на 7-му. Триває влаштування пазогребневих перегородок з 3-го по 5-й поверх.
У будинку № 2 триває влаштування алюмінієвих конструкцій 1-го поверху. Завершені декоративні роботи фасаду та балконів.
У будинку № 3 монтаж віконних конструкцій виконано по 5-й поверх. Роботи з влаштування армопоясу завершені на 30%, триває кладка газоблока.

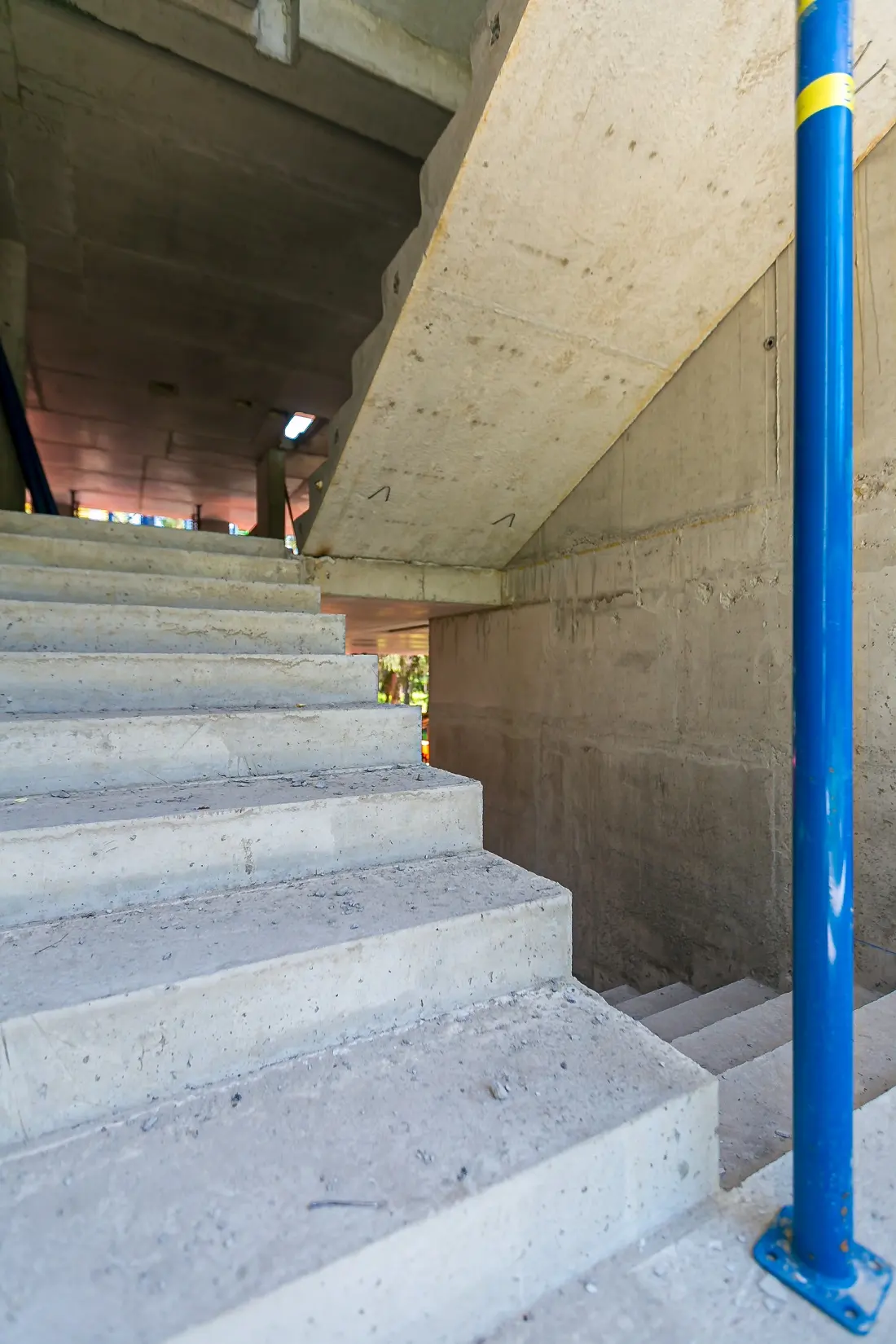

У будинку № 4 виконується домонолічування сходових клітин, а також кладка газоблока на 4-му та 5-му поверхах.
У будинку № 5 триває набір вертикалі 2-го поверху.
У будинку № 6 виконується залиття ростверка — готовність 50%.
У будинку № 7 залито плиту перекриття 1-го поверху.

NE
Nelli18551 повід. · з 2016
5 липня 2021 р.

Ход строительства Жилого Комплекса
01.07.2021

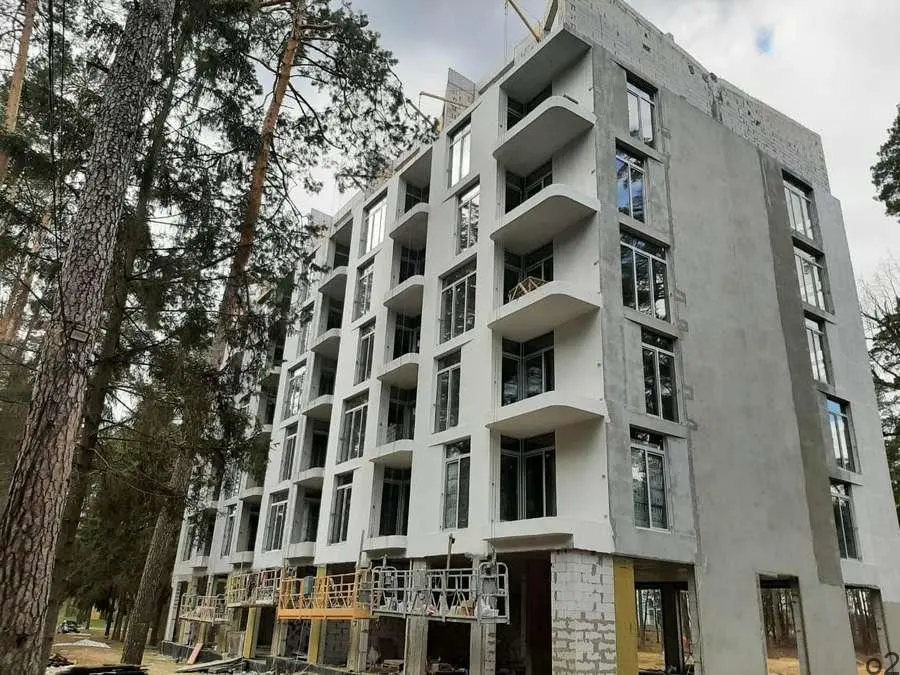

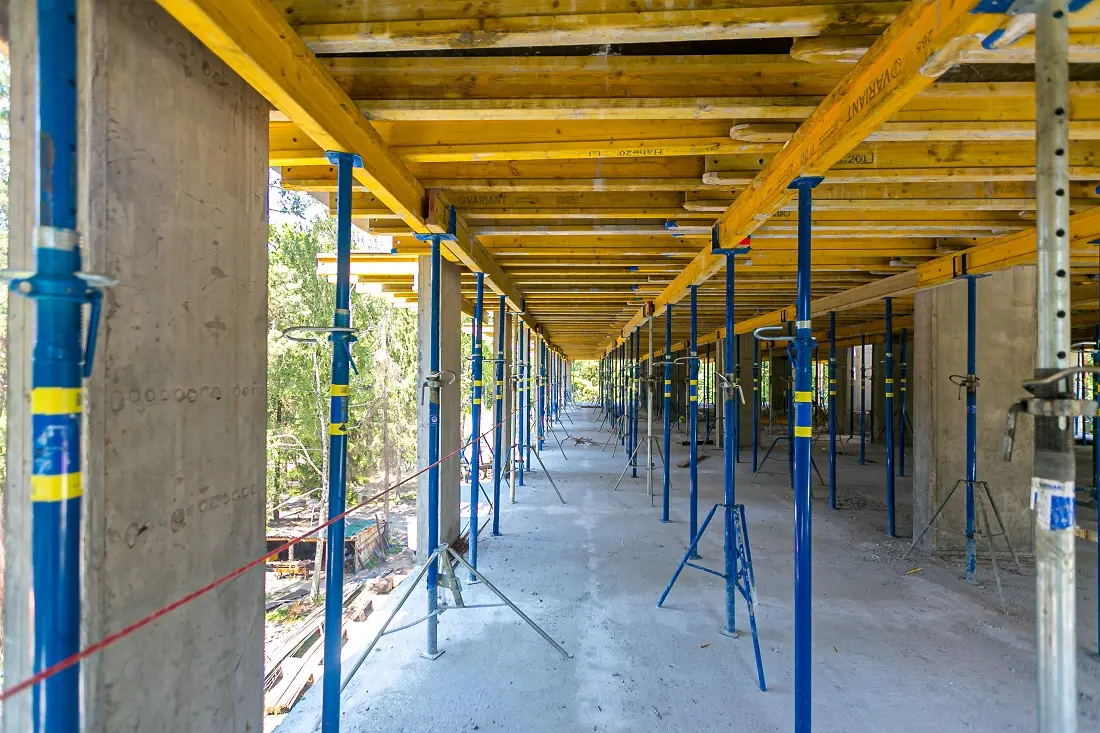

У будинку № 1 O2Residence на 45% облаштовано фальц на 7-му поверсі, виконується стяжка на 2-5 поверхах і тинькування на 3-му поверсі.
У будинку № 2 скління 6-го поверху виконано на 40%, монтується газоблок 1-го поверху та робляться внутрішні перегородки.
У будинку № 4 відбувається заливка сходових маршів 5-6 поверхів, кладка газоблока на 6-7 поверхах, виконуються ліфтові 7-го поверху.
У будинку № 5 набирається вертикаль 4-го поверху.
У будинку № 6 триває підготовка до монтажу вертикалі підвалу.
У будинку № 7 готується до залиття плита перекриття 3-го поверху.
У будинку № 8 залито 1/3 плити ростверка.
У будинку № 8 набирається вертикаль 3-го поверху.

NE
Nelli18551 повід. · з 2016
13 серпня 2021 р.

Ход строительства Жилого Комплекса
11.08.2021
У будинку № 1 O2 Residence влаштовується хвиля на торці фасаду, монтуються огорожі вікон та інженерні системи в підвалі.
У будинку № 2 фасадні роботи виконано на 20%, столярні покрівлі — на 30%, скління — на 80%.
У будинку № 3 здійснюється огородження вікон, пиріг покрівлі влаштовано на 70%, штукатурні роботи — на 10%.

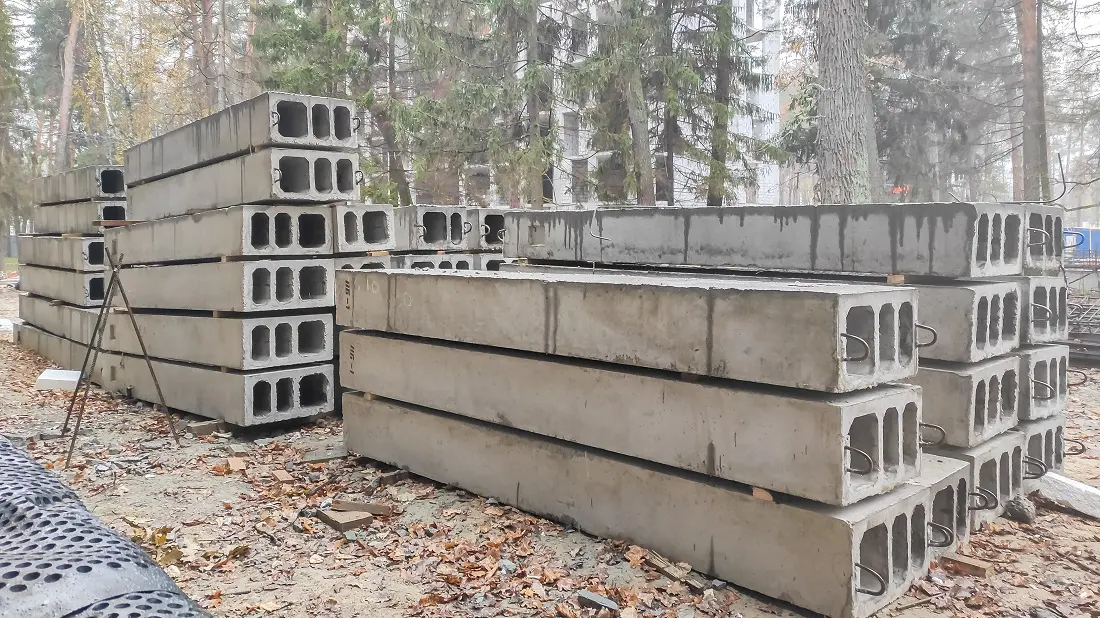

У будинку № 4 монтаж вікон виконано на 10%, кладку — на 80%, армопояс — на 30%.
У будинку № 5 кладку газоблока здійснено на 10%, залито плиту 6-го поверху.
У будинку № 6 зроблено 50% плити перекриття підвалу.
У будинку № 7 виконується кладка газоблока — 15%, гідроізоляція цоколю — 100%.
У будинку № 8 набирається каркас під вертикал цоколю.
У будинку № 10 на 50% влаштовано плиту перекриття 4-го поверху.

NE
Nelli18551 повід. · з 2016

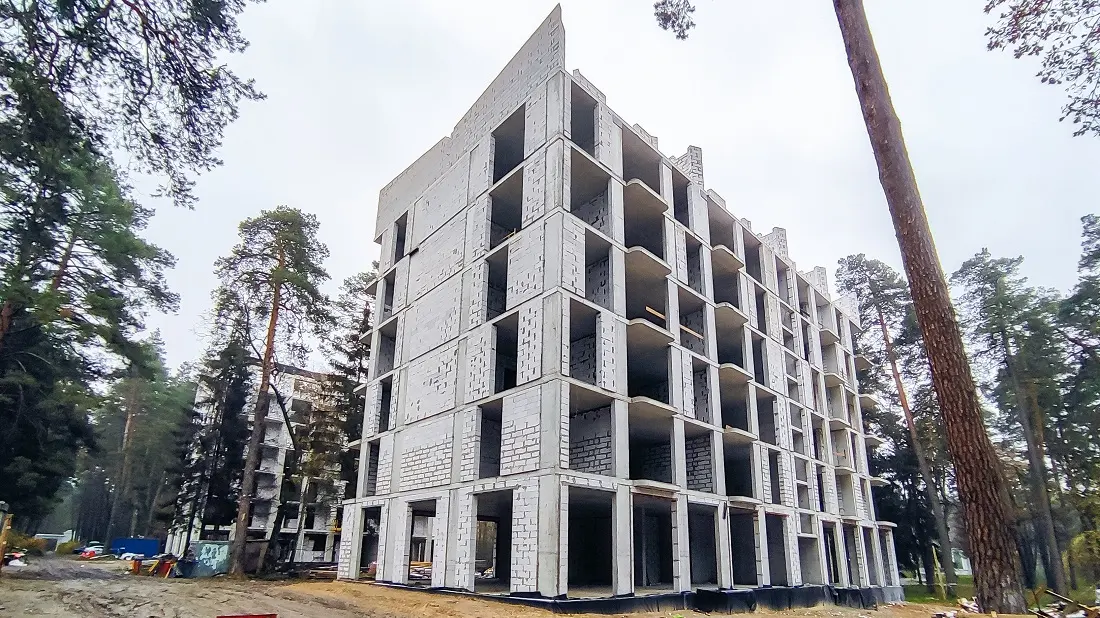

23 листопада 2021 р.

Ход строительства Жилого Комплекса
17.11.2021
У будинку № 1 #O2Residence виконуються такі роботи: фарбування фасадів, гідроізоляція балконів, монтаж вхідних дверей квартир, стяжка у комерційних приміщеннях на 1-му поверсі, монтаж вхідних дверей.
У будинку № 2 триває кладка стін на 4-му поверсі, влаштування вентканалів на 7-му, а також монтаж мокрого фасаду і металоконструкцій на покрівлі.
У будинку № 3 триває спорудження фасаду на 7-му поверсі, кладка стін на 1-му та влаштування покрівлі.
У будинку № 4 відбувається монтаж вікон і металоконструкцій на покрівлі.
У будинку № 6 здійснюється гідроізоляція стін підвалу, засипання котловану, бетонування вертикальних елементів 2-го поверху.
У будинку № 7 виконується кладка стін на 4-му поверсі.
У будинку № 10 триває кладка стін на 5-му та 7-му поверхах. На набережній триває облаштування доріжок.

Увійти та відповісти email або Google, 10 секунд
