Ход строительства Жилого Комплекса
Август 2020

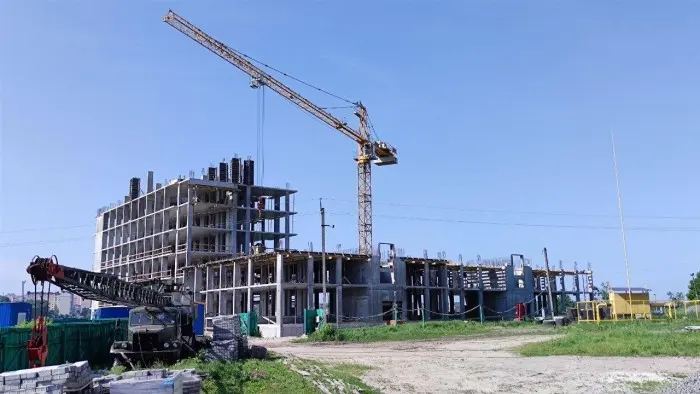

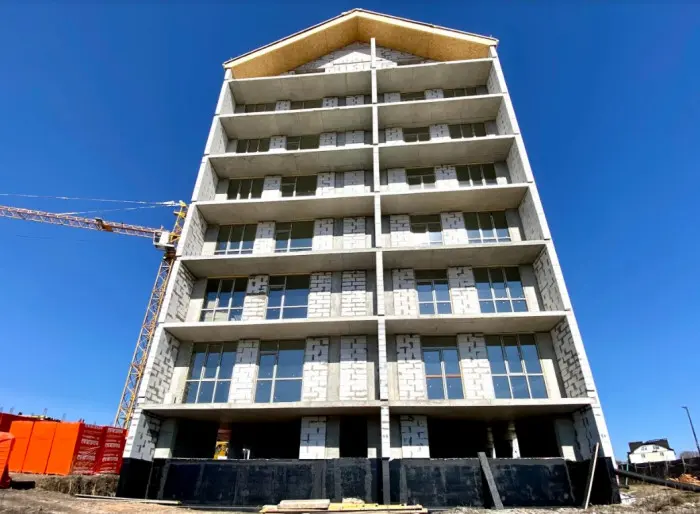

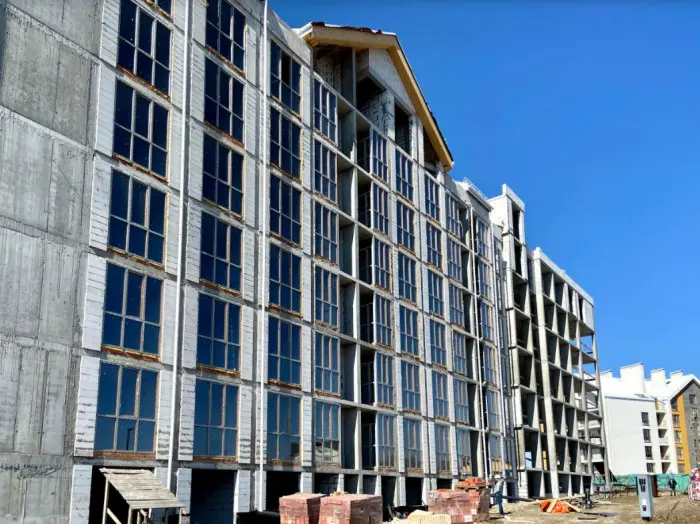

Дом 1. 3 секція:
- закінчення штукатурних робіт на цокольному поверсі;

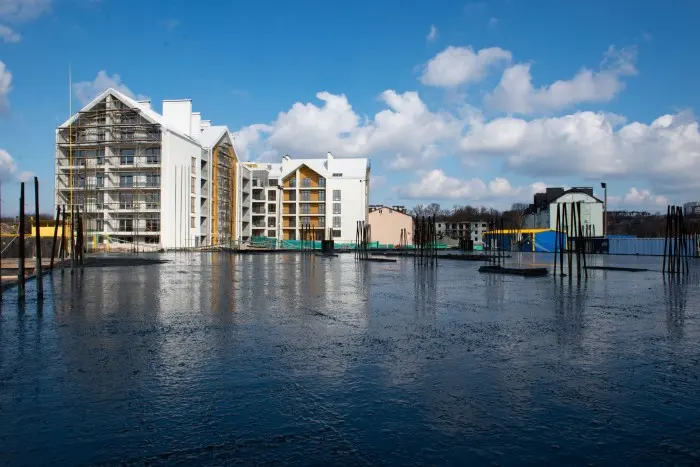

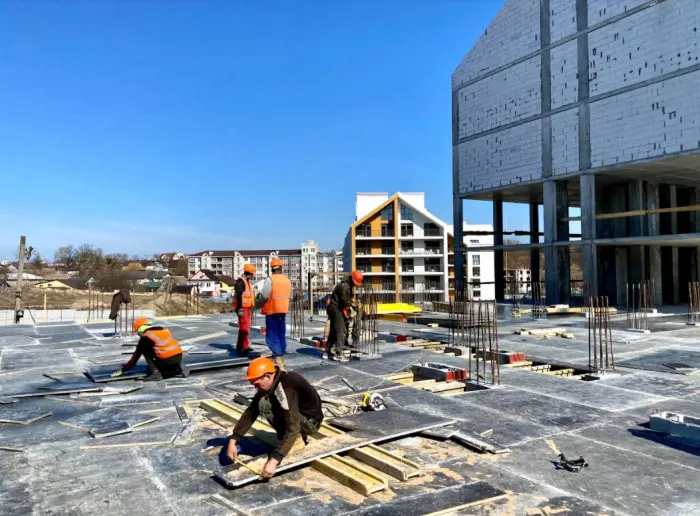

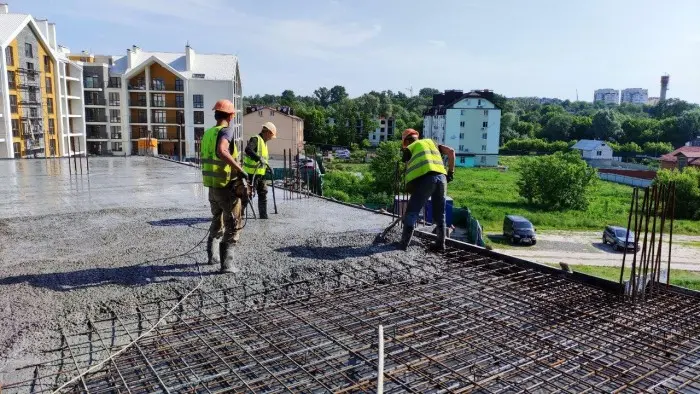

- влаштовано стяжку у підлоги на 4 та 5 поверхах;
- початок робіт по стяжці підлоги на 3 поверсі ;
- проводяться роботи по благоустрою прибудинкової території: формується підоснова для влаштування дитячого майданчика та зони відпочинку всередині двору;
- закінчено розводку системи опалення на всіх поверхах;

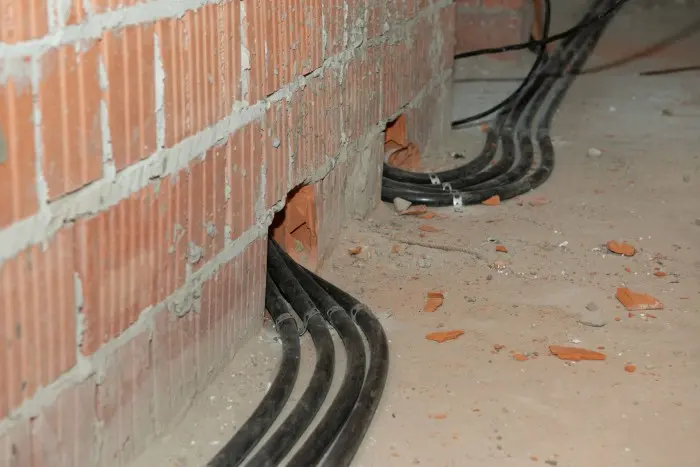

- закінчено електромонтажні роботи в цокольному поверсі;

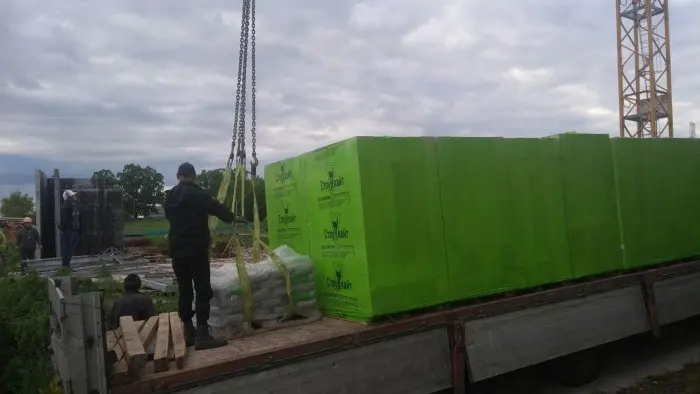

- замовлено та очікується ліфт в комплексі з ліфтовим обладнанням;
- очікуємо на доставку квартирних дверей.
Дом 2. 1 секція:
- продовження робіт по влаштуванню стін газобетонними блоками 2, 6 і 5 поверхів;

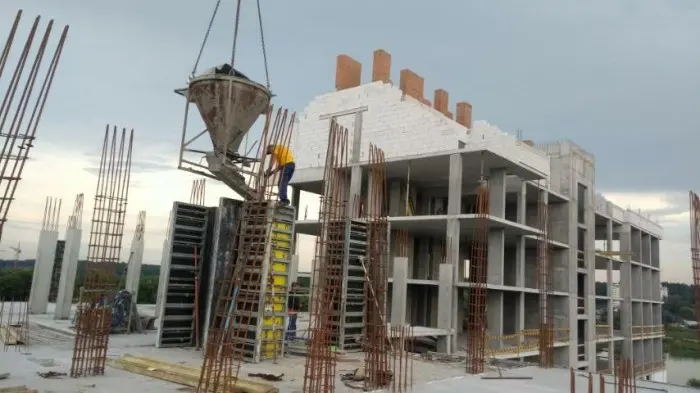

- проведення робіт по влаштуванню похилих монолітних поясів;
- початок робіт по влаштуванню колективних димоходів. 2 секція:

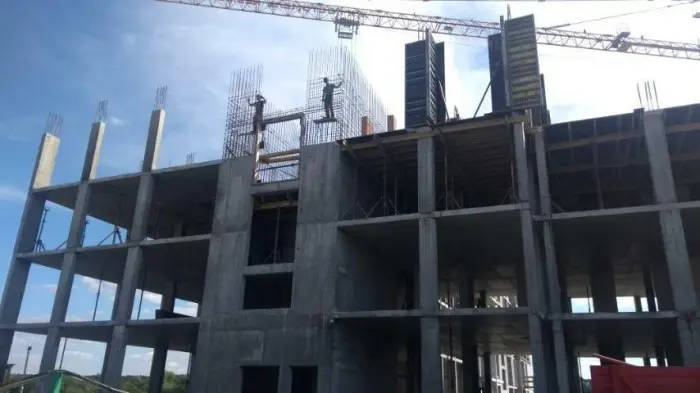

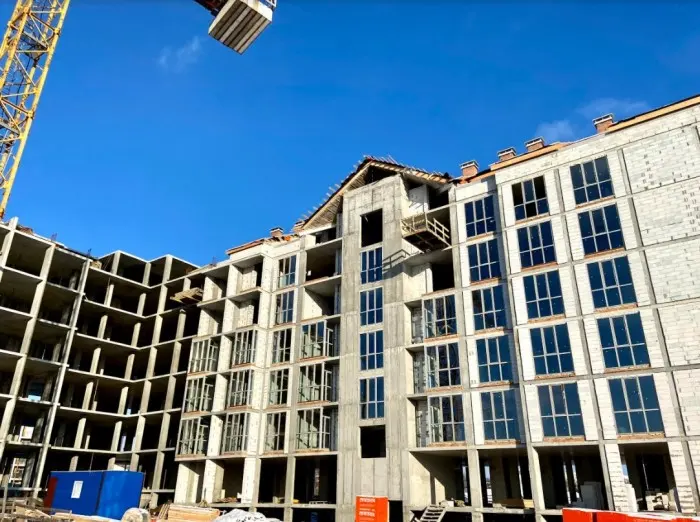

- влаштування вертикальних залізобетонних елементів 4 поверху;
- сформовано міжповерхові сходи між 4 і 5 поверхом;
- влаштування плити перекриття між 4 і 5 поверхом;
- монтаж вентиляційних блоків. 3 секція:
- влаштовуються вертикальні залізобетоні елементи 4 поверху;
- формуються міжповерхові сходи між 4 і 5 поверхом;
- монтуються вентиляційні блоки;
- влаштування плити перекриття між 4 і 5 поверхами.
