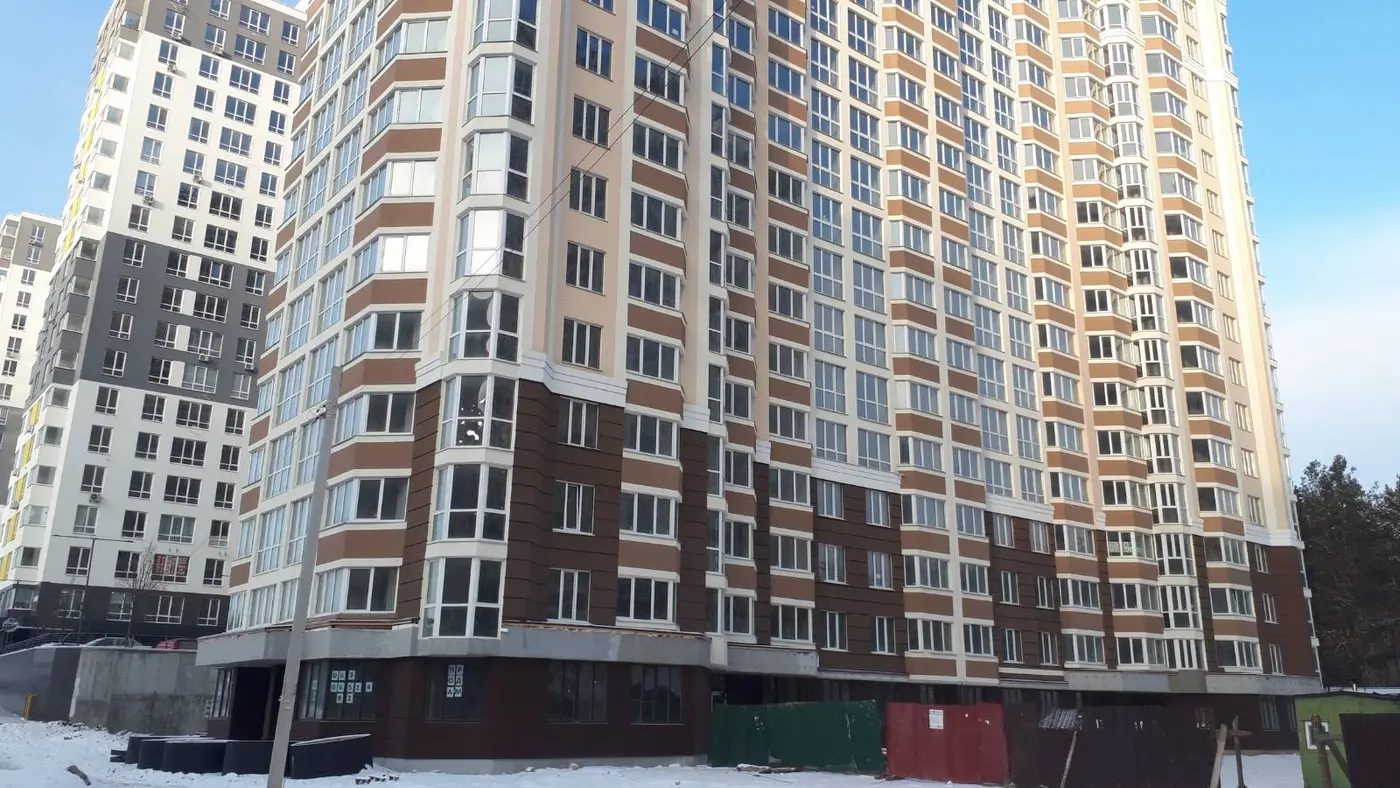

Ход строительства Жилого Комплекса
19.02.2020
Будинок В
Роботи, виконані:
– виконані роботи з облаштування по квартирної штукатурки другої секції.
– продовжені роботи з облаштування по квартирної штукатурки першої секції.
– виконані роботи по встановленню ковпаків вентиляційних каналів на покрівлі другої секції.
– виконані роботи по встановленню вікон на цокольному поверсі.
– виконані роботи по утепленню холодних переходів та сходових маршів другої секції.
– виконані роботи по встановленню вікон на холодних переходах та сходових маршах другої секції.
– розпочато встановлення вантажного ліфта в першій секції.
План робіт:
– завершити встановлення вантажного ліфта в першій секції та розпочати встановлення вантажного ліфта в другій секції.
– продовжити роботи з облаштування по квартирної штукатурки першої секції.
– виконати роботи по встановленню ковпаків вентиляційних каналів на покрівлі першої секції.
– виконати роботи по утепленню холодних переходів та сходових маршів першої секції.
– виконати роботи по встановленню вікон на холодних переходах та сходових маршах першої секції.
– виконати фасадні роботи цокольного поверху.
– встановити вхідні двері на цокольному поверсі.

Будинок Б
Роботи, виконані:
– оздоблення фасаду виконано на 85%
– розпочато роботи з облаштування внутрішньо (по квартирного) водопостачання та каналізації в першій секції
– виконані роботи з облаштування першого етапу робіт внутрішнього (по квартирного) електропостачання в першій та другій секціях.
– розпочато роботи з встановлення вікон цокольного поверху.
План робіт:
– виконати роботи по встановленню ковпаків вентиляційних каналів на покрівлі.
– виконати роботи по встановленню вікон на цокольному поверсі.
– продовжити оздоблення фасаду.
– виконати роботи по утепленню холодних переходів та сходових маршів.
– виконати роботи по встановленню вікон на холодних переходах та сходових маршах.
– виконати фасадні роботи цокольного поверху.
– встановити вхідні двері на цокольному поверсі.

Загальні роботи по ЖК Сяйво-2:
– ведеться засипка та планування прибудинкової території.
– плануємо розпочати роботи по виконанню підключення будинків до зовнішніх мереж водопостачання та каналізації.
– готуємо проект газопостачання на дахові котельні для опалення будинків.
На даний час компанія ІН-БІЛД долучилась до спільного проведення комунікацій в наш мікрорайон, вже компанією фінансується прокладка фекальної та зливової каналізації, прокладка водопроводу. Ведуться узгоджувальні роботи стосовно газопостачання та електропостачання.

NE
Nelli18551 повід. · з 2016
12 червня 2020 р.

Ход строительства Жилого Комплекса
05.05.2020
Будинок В
Роботи, виконані:
– виконані роботи з облаштування по квартирної штукатурки першої секції до 14-ого поверху.
– виконані роботи по встановленню ковпаків вентиляційних каналів на покрівлі першої секції.
– встановлено вантажний ліфт в першій секції та розпочато встановлення вантажного ліфта в другій секції.
– виконані роботи по утепленню холодних переходів та сходових маршів першої секції.
– виконані роботи по встановленню сходових перил в першій та другій секціях.

Будинок Б
Роботи, виконані:
– оздоблення фасаду виконано на 90%
– виконані роботи з облаштування внутрішнього (по квартирного) водопостачання та каналізації в першій секції.
– виконані роботи по утепленню холодних переходів та сходових маршів.
– виконані роботи по встановленню вікон на холодних переходах та сходових маршах.
– виконані роботи з встановлення вікон цокольного поверху.
– виконані роботи по встановленню ковпаків вентиляційних каналів на покрівлі.
– виконані роботи по встановленню сходових перил в першій та другій секціях.

NE
Nelli18551 повід. · з 2016
28 листопада 2020 р.

Ход строительства Жилого Комплекса
28.10.2020
Будинок В

Роботи, виконані:

– виконані роботи з облаштування по квартирної штукатурки в першій секції
– встановлено вантажний ліфт в другій секції
– виконані фасадні роботи цокольного поверху на 80%
– встановлено вхідні двері на цокольному поверсі.
– розпочато роботи з облаштування покрівель над цокольним поверхом.

План робіт:

– закінчити фасадні роботи цокольного поверху.
– виконати роботи з облаштування покрівель над цокольним поверхом.
– розпочати роботи з облаштування по квартирної стяжки.
– розпочати встановлення по квартирних дверей.

Будинок Б

Роботи, виконані:

– оздоблення фасаду закінчили
– встановлено вантажний ліфт в першій секції
– виконані фасадні роботи цокольного поверху на 80%
– встановлено вхідні двері на цокольному поверсі.
– розпочато роботи з облаштування покрівель над цокольним поверхом.

План робіт:

– закінчити фасадні роботи цокольного поверху.
– виконати роботи з облаштування покрівель над цокольним поверхом.
– розпочати роботи з облаштування по квартирної стяжки.
– розпочати встановлення по квартирних дверей.
– встановити вантажний ліфт в другій секції.

Загальні роботи по ЖК Сяйво-2:

– ведеться засипка та планування прибудинкової території, наразі вже перемістили дорогу за межами будинків для закінчення планування загальної території та розпочали фінансування завершення робіт по прибудинкової території.
– виконали підключення будинків до зовнішніх мереж водопостачання, каналізації та дощової каналізації.

NE
Nelli18551 повід. · з 2016
25 січня 2021 р.

Ход строительства Жилого Комплекса
19.01.2020
Компанія ІН-БІЛД рада повідомити, що будинки ЖК «СЯЙВО-2» 1В та 1Б здані в експлуатацію.
