Фото-отчет Жилого Комплекса
08.10.2019
Фото-отчет Жилого Комплекса
08.10.2019

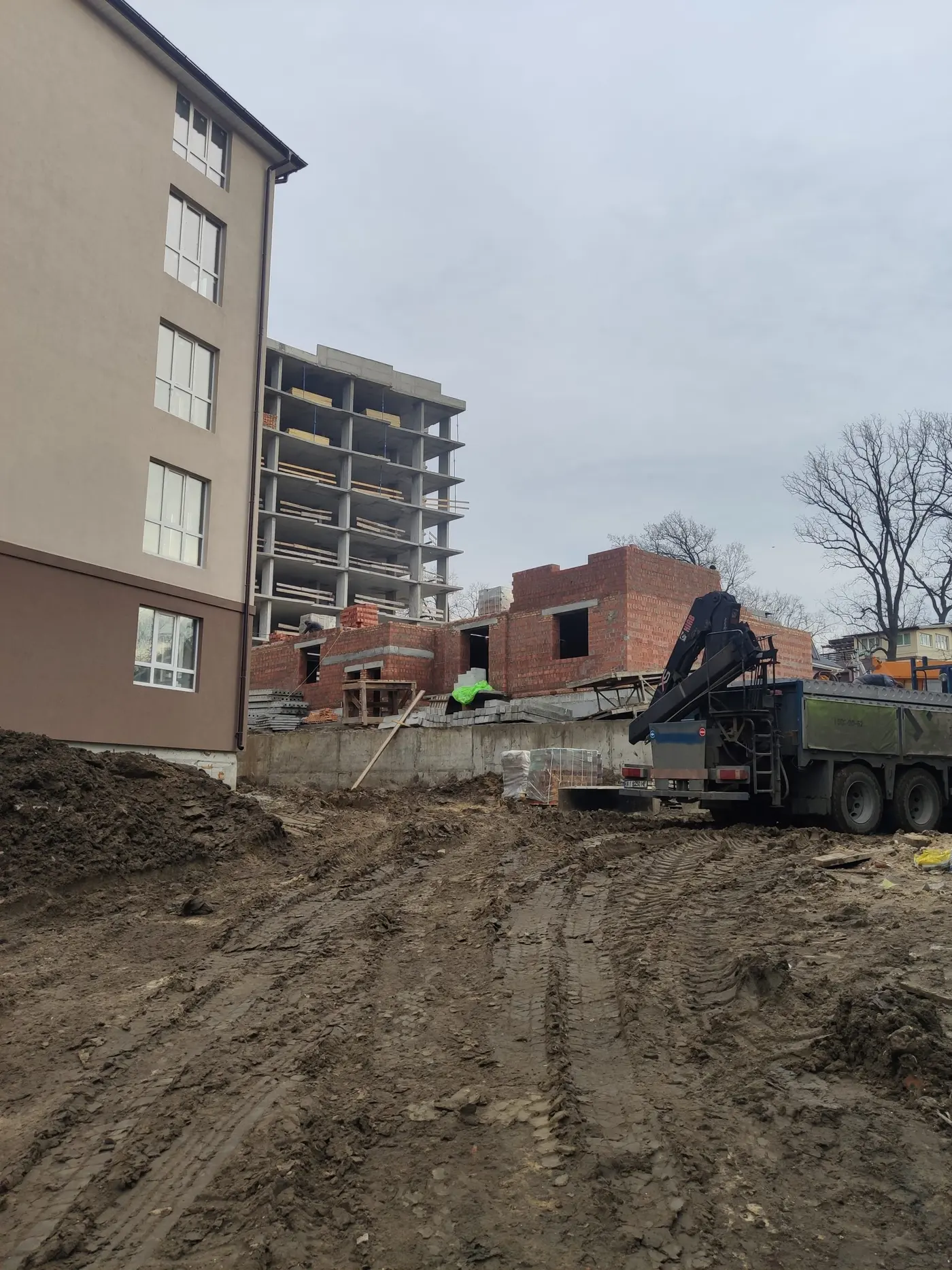

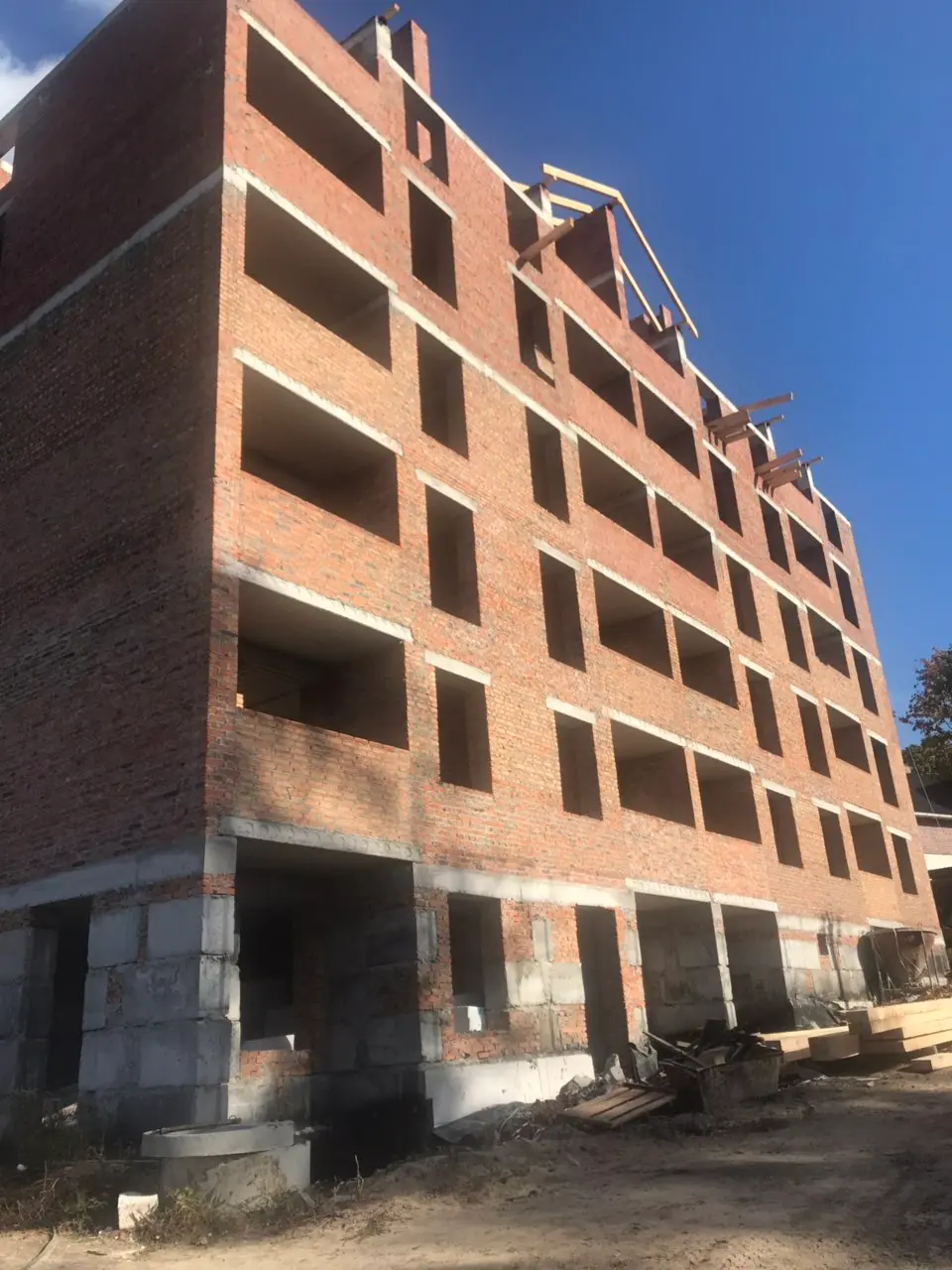

Ход строительства Жилого Комплекса
Ноябрь 2019
Будинок 1
завершено кладу перегородок с\у та ванних по будинку;
завершено кладочні роботи по будинку в цілому;
встановлено монолітного поясу над 5-м поверхом;
виконано стропильну систему покривлі;
розпочато роботи по утепленню фасаду будинку.
Будинок 2
завершено цегляну кладку с\у та ванних кімнат у квартирах;
закінчено роботи щодо влаштування перегородок на 5-му поверсі с\у та
ванні кімнати на 100%;
виконано роботи по влаштуванню перегородок по будинку в цілому;
закінчено роботи по утепленню покривлі;
обшивка димоходів та вентиляційних каналів будинку – виконано на
100%;
виконано роботи по утепленню і фарбуванню фасаду будинку на 100%.
Будинок 3
виконано внутрішні роботи по будинку в цілому;
утеплення фасаду будинку в цілому;
виконано роботи щодо фарбування фасаду на 100%;
виконано роботи по підшівці покривлі;
встановлено водосточні системи.
Встановлено електропідстанцію, тривають підготовчі роботи по проведенню
кабелю.
Будинок підключено до електропідстанції.
Тривають роботи по благоустрою території ЖК.
Ведуться підготовчі роботи щодо прокладення комунікацій.

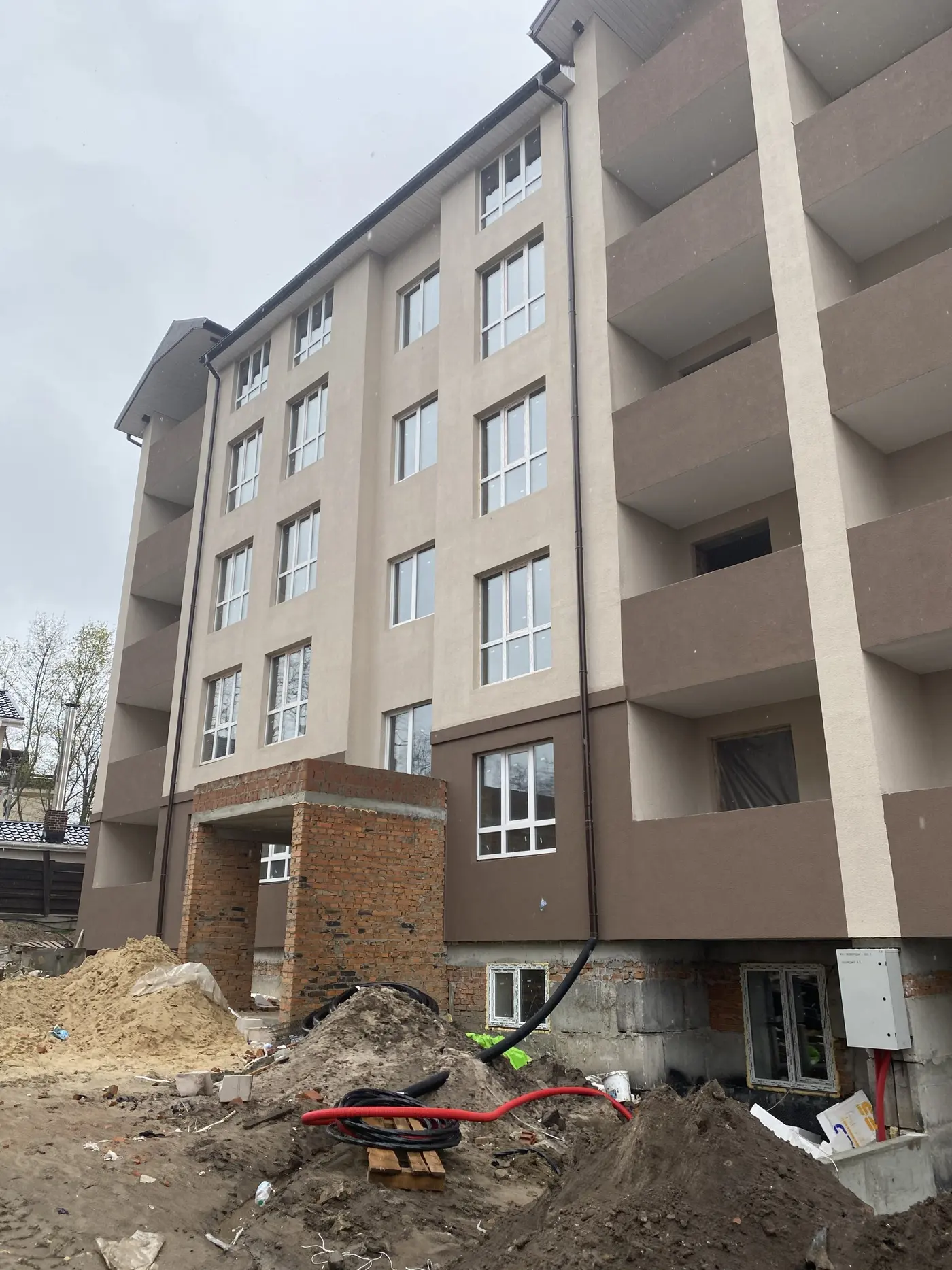

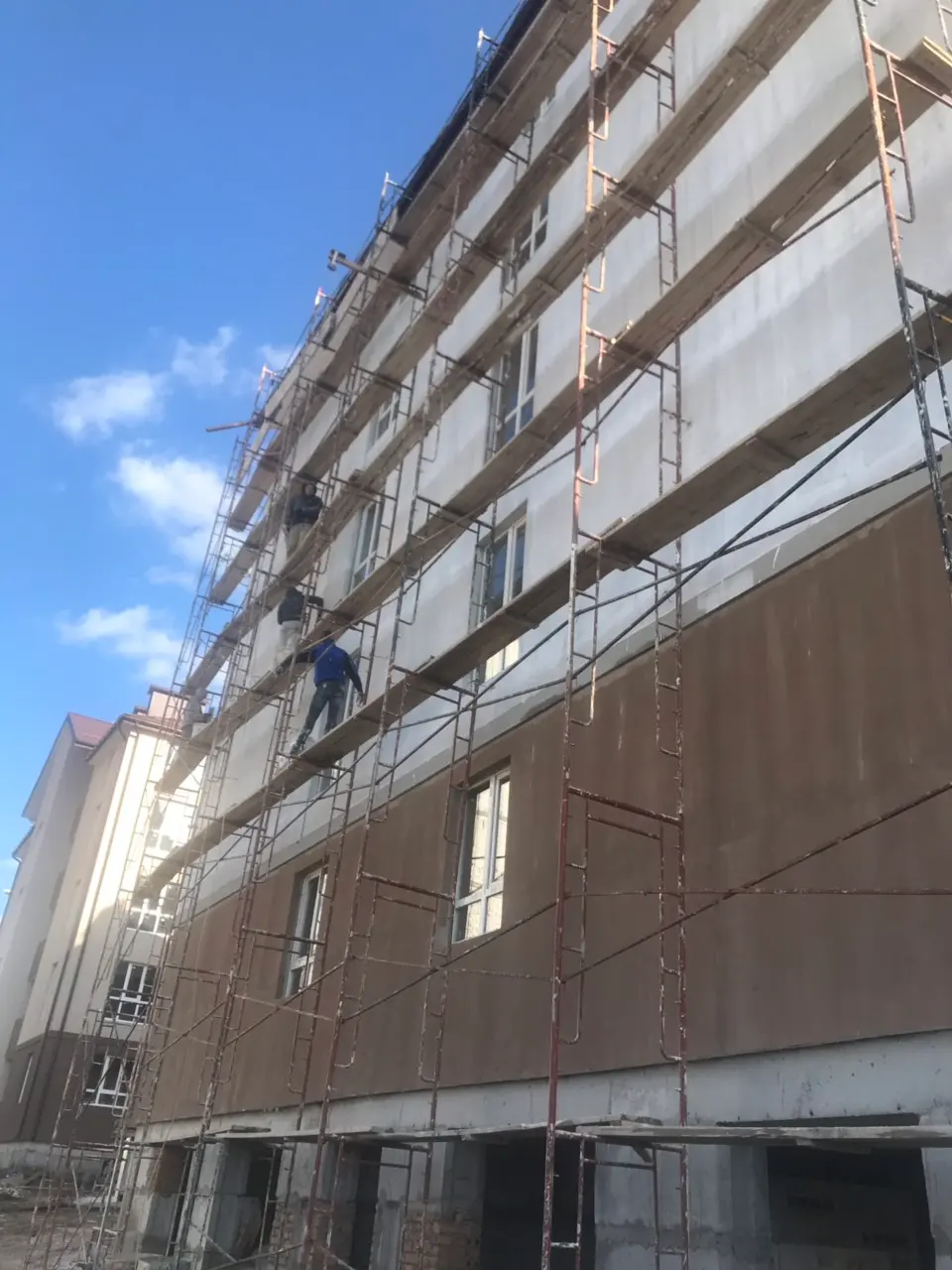

Ход строительства Жилого Комплекса
05.12.2019
Будинок 1
завершено кладу перегородок с\у та ванних по будинку;
завершено кладочні роботи по будинку в цілому;
встановлено монолітного поясу над 5-м поверхом;
виконано стропильну систему покривлі на 100%;
виконано облаштування покривлі метало черепицею;
виконано роботи по утепленню фасаду будинку на 50%;
розпочато роботи по встановленню вікон;
розпочато підготовчі роботи по встановленню димоходів.
Будинок 2
завершено цегляну кладку с\у та ванних кімнат у квартирах;
закінчено роботи щодо влаштування перегородок на 5-му поверсі с\у та
ванні кімнати на 100%;
виконано роботи по влаштуванню перегородок по будинку в цілому;
виконано стяжку в квартирах на 100%;
Роботи по облаштуванню місць загального користування виконано на 90%;
виконано роботи по утепленню та облаштуванню металочерепицею покривлі на 100%;
обшивка димоходів та вентиляційних каналів будинку – виконано на
100%;
виконано роботи по утепленню і фарбуванню фасаду будинку на 100%.
Будинок 3
виконано внутрішні роботи по будинку в цілому;
утеплення фасаду будинку в цілому;
виконано роботи щодо фарбування фасаду на 100%;
виконано роботи по підшівці покривлі;
встановлено водосточні системи;
встановлено електропідстанцію, тривають підготовчі роботи по проведенню
кабелю;
будинок підключено до електропідстанції.
Тривають роботи по благоустрою території ЖК;
тривають роботи по облаштування зовнішніх газових мереж ;
центральна каналізація – виконано на 90%;
водостачання в будинки – виконано на 80%.

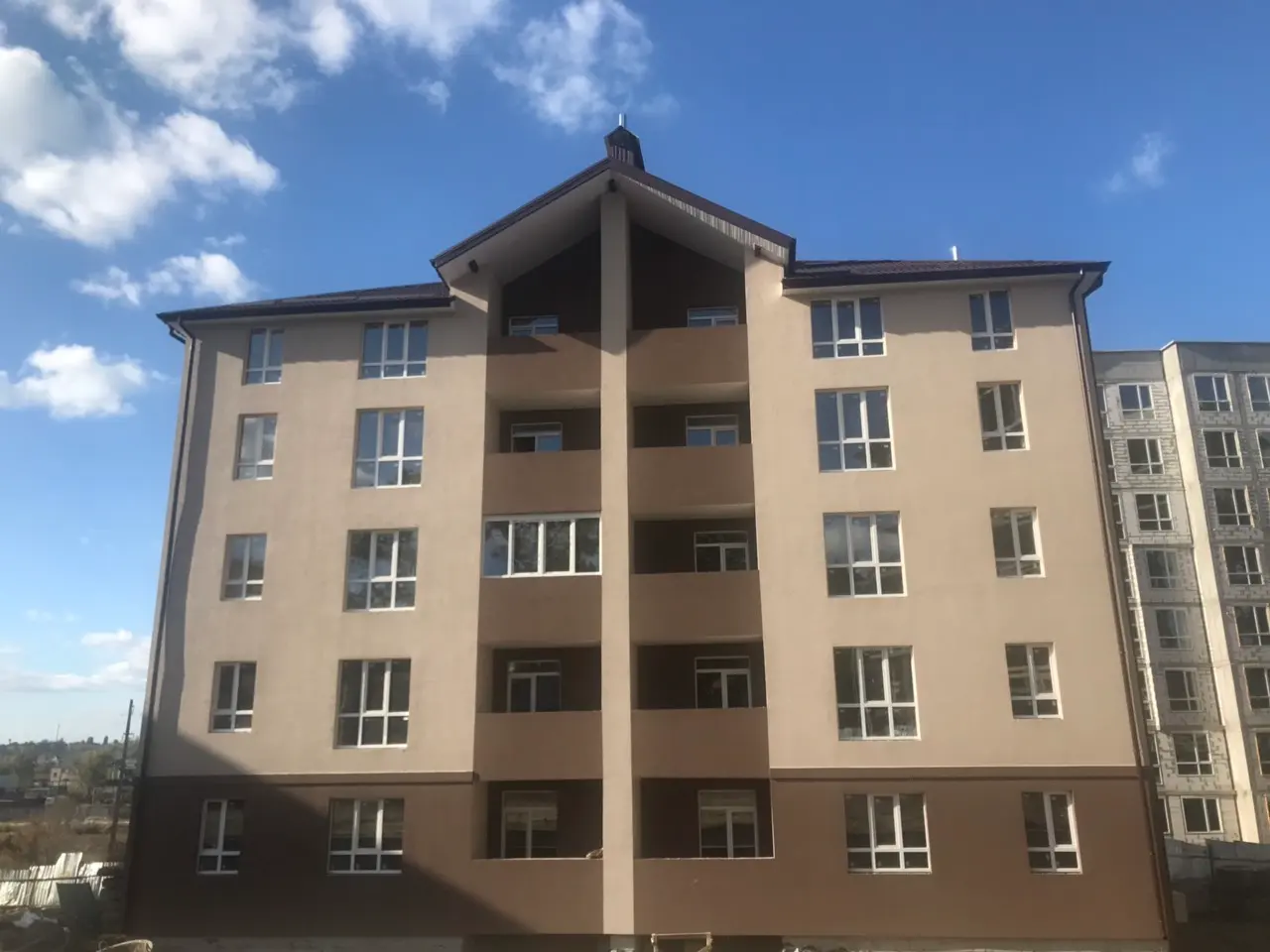

Фото-отчет Жилого Комплекса
Январь 2020
Добрый день, купил квартиру в данном комплексе, хотел бы узнать есть ли группа в вайбере для жильцов?

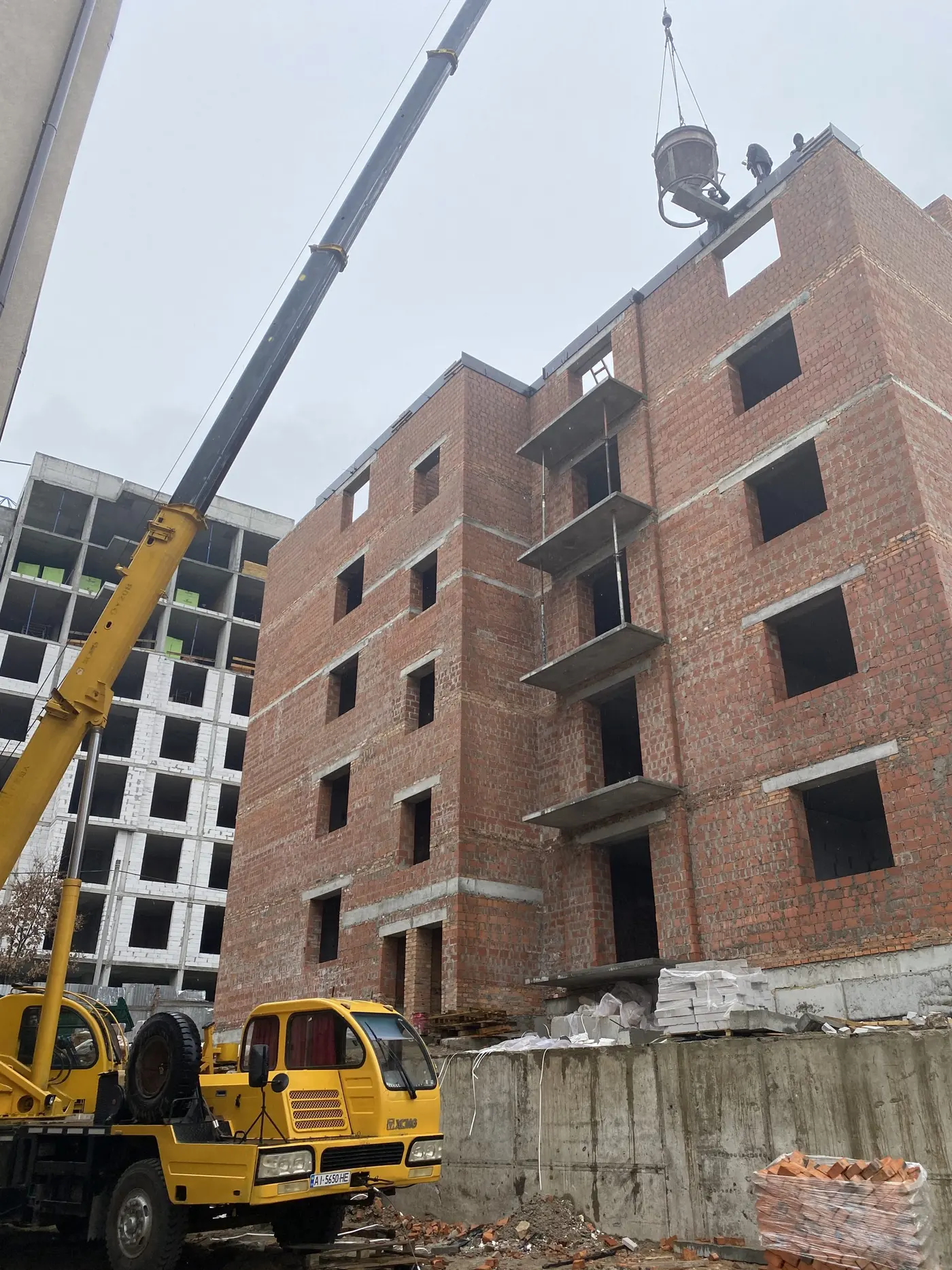

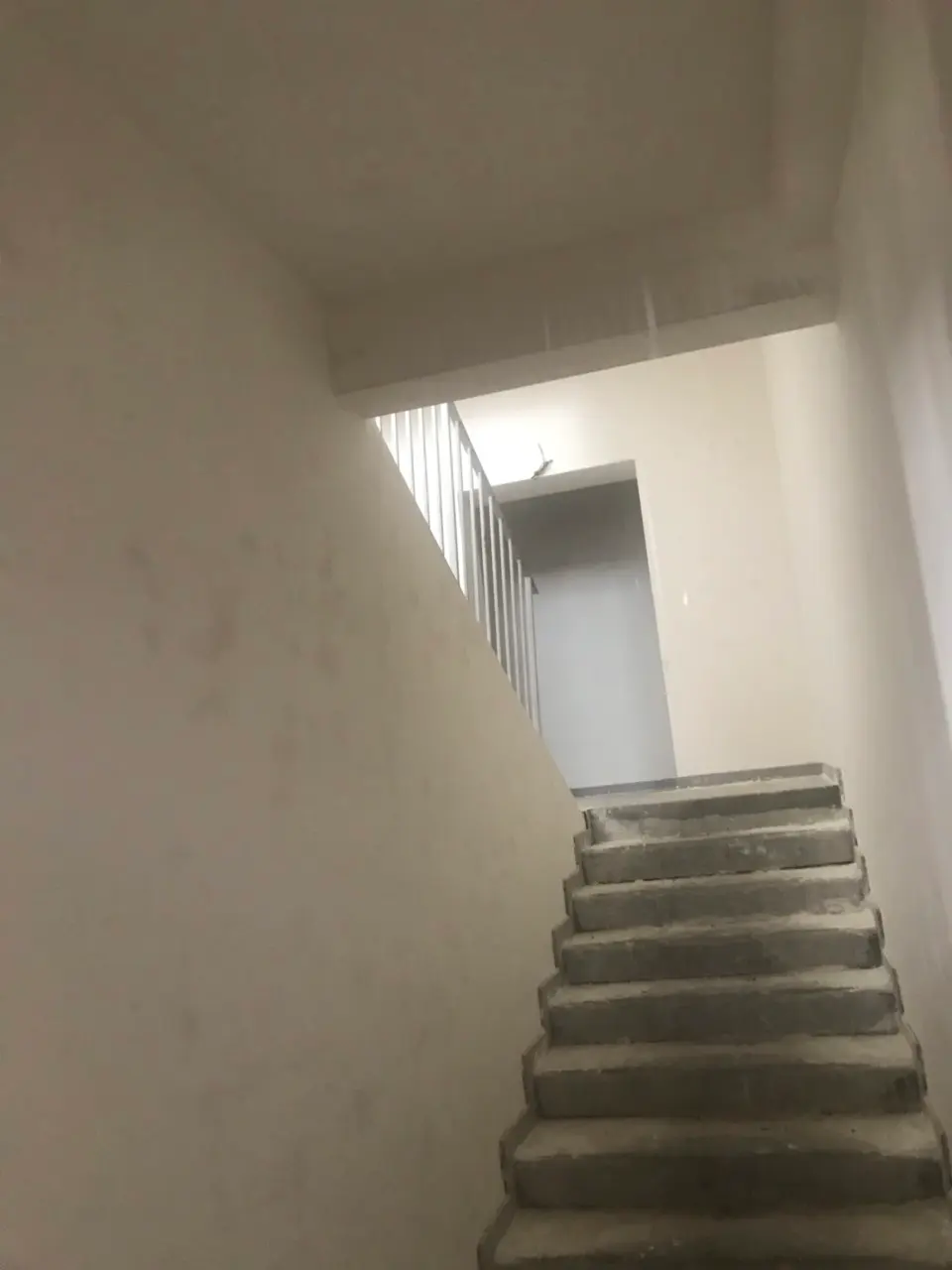

Ход строительства Жилого Комплекса
16.03.2020

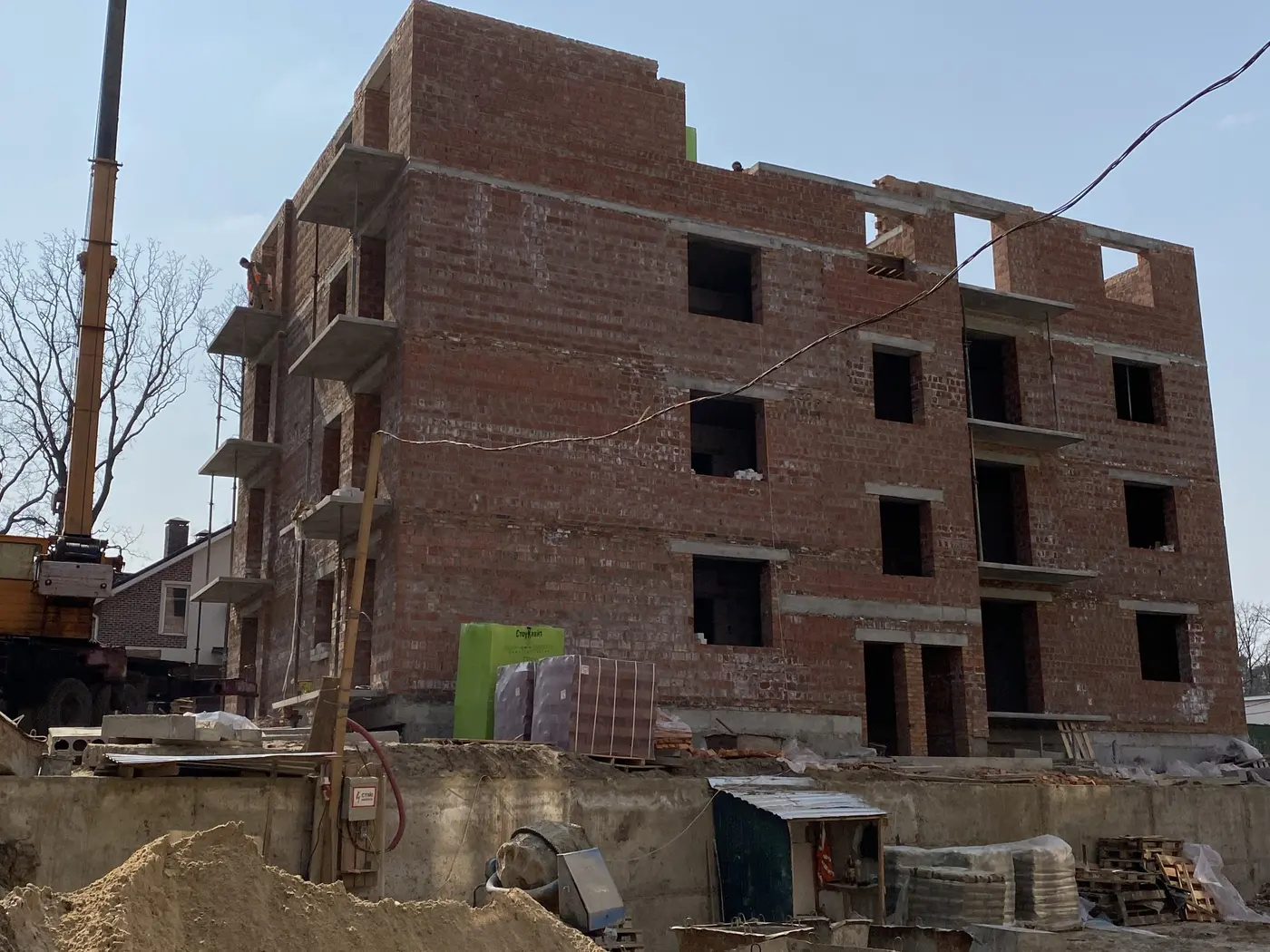

Будинок 1
завершено кладу перегородок с\у та ванних по будинку;
завершено кладочні роботи по будинку в цілому;
встановлено монолітного поясу над 5-м поверхом;
виконано стропильну систему покривлі на 100%;
виконано облаштування покривлі метало черепицею;

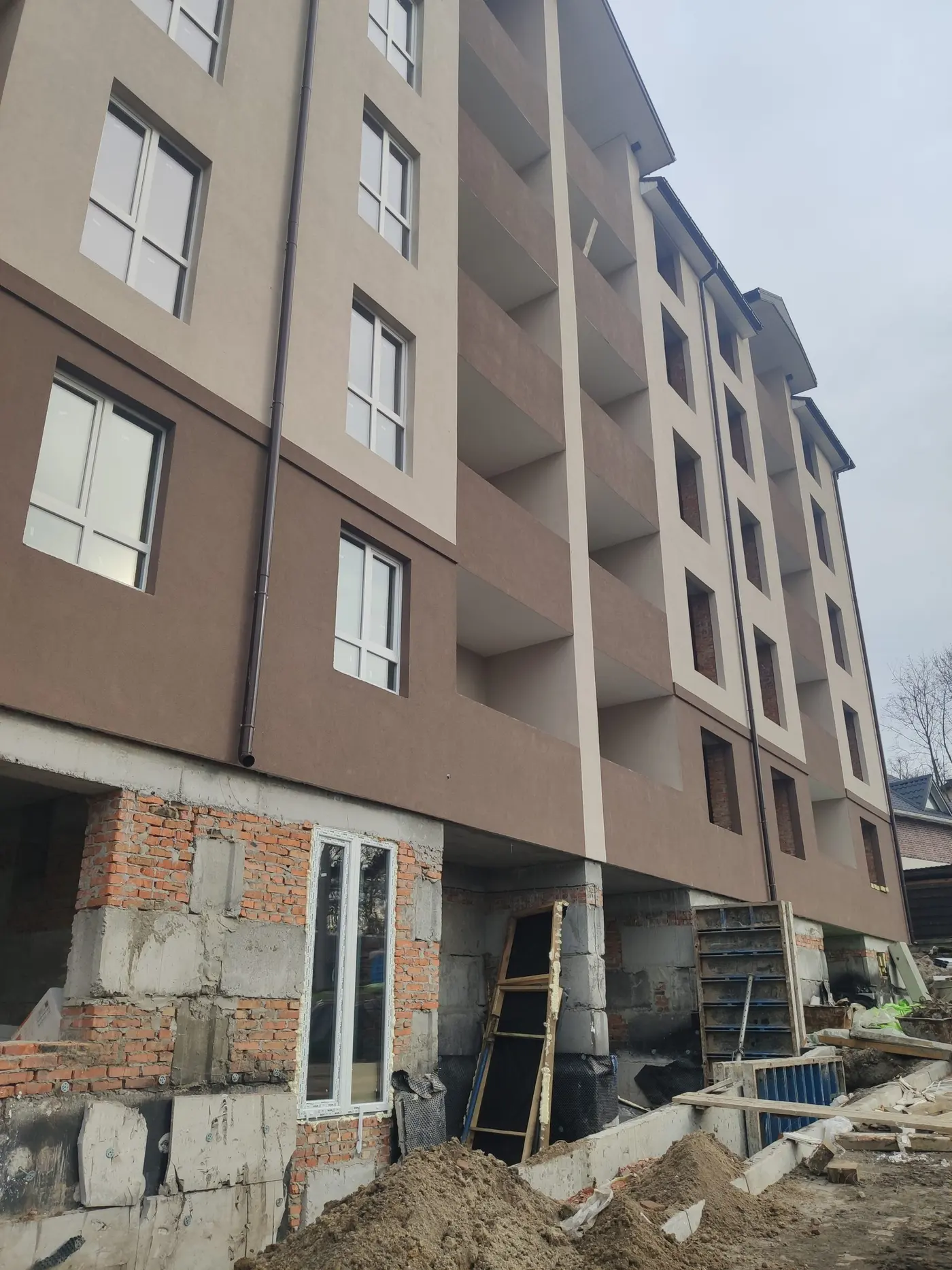

виконано роботи по утепленню фасаду будинку на 100%;
виконано роботи по встановленню вікон;
завершено роботи по встановленню димоходів;
завершено роботи по утепленню димоходів та вентиляційних каналів будинку;
виконано роботи щодо залиття стяжки підлоги в будинку мзк та квартири;
виконуються роботи щодо благоустрою території біля будинку;
тривають роботи по облаштування зовнішніх газових мереж .
Будинок 2

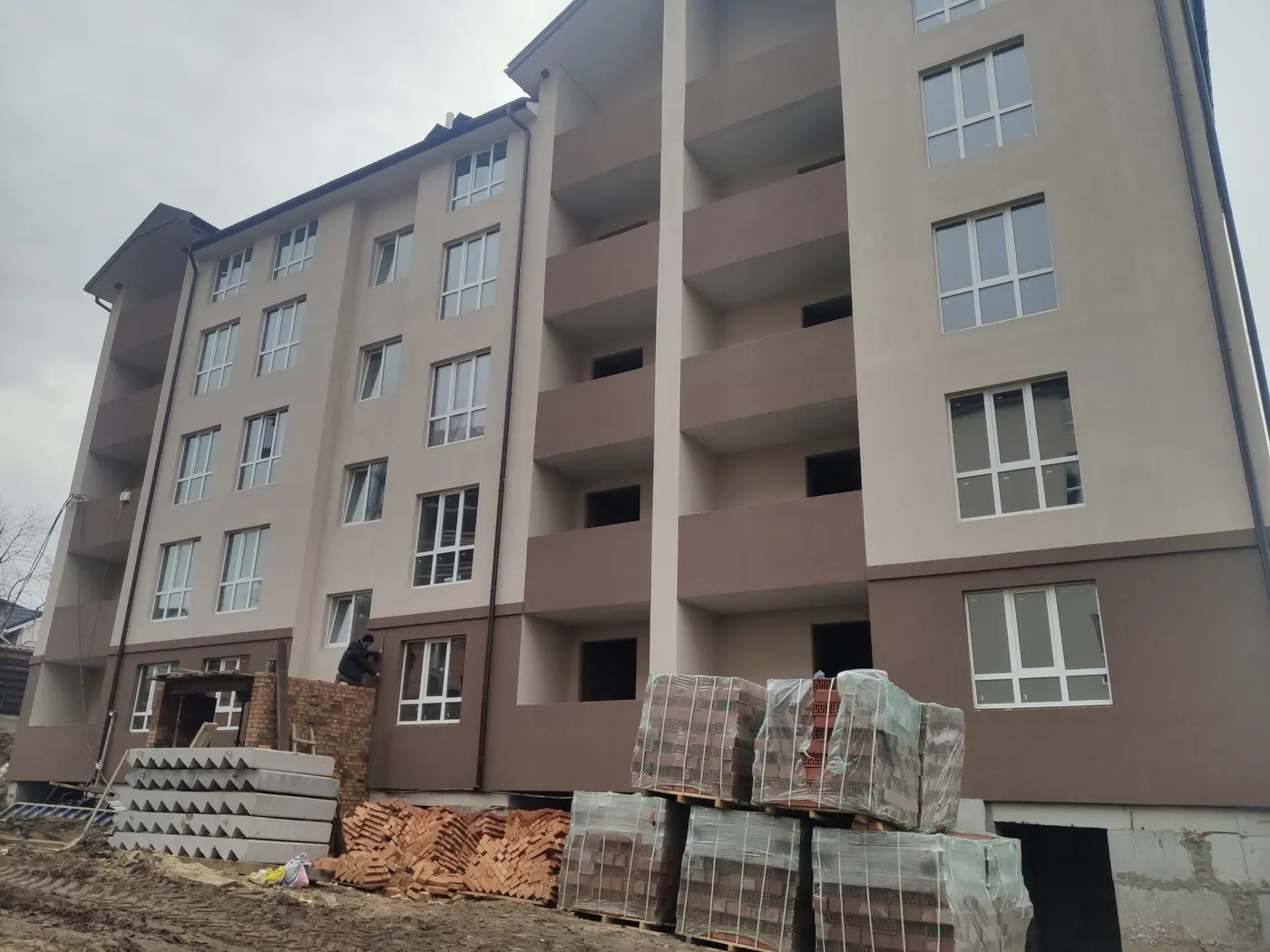

завершено цегляну кладку с\у та ванних кімнат у квартирах;
закінчено роботи щодо влаштування перегородок на 5-му поверсі с\у та
ванні кімнати на 100%;
виконано роботи по влаштуванню перегородок по будинку в цілому;
виконано стяжку в квартирах на 100%;
Роботи по облаштуванню місць загального користування виконано на 90%;
виконано роботи по утепленню та облаштуванню металочерепицею покривлі на 100%;
обшивка димоходів та вентиляційних каналів будинку – виконано на 100%;
виконано роботи по утепленню і фарбуванню фасаду будинку на 100%;
встановлено вхідні двері в квартири;
виконано роботи розводку газопостачаня поквартирно на 90%;
виконано роботи по облаштування зовнішніх газових мереж .
Будинок має декларацію готовності та поштову адресу.
Будинок 3

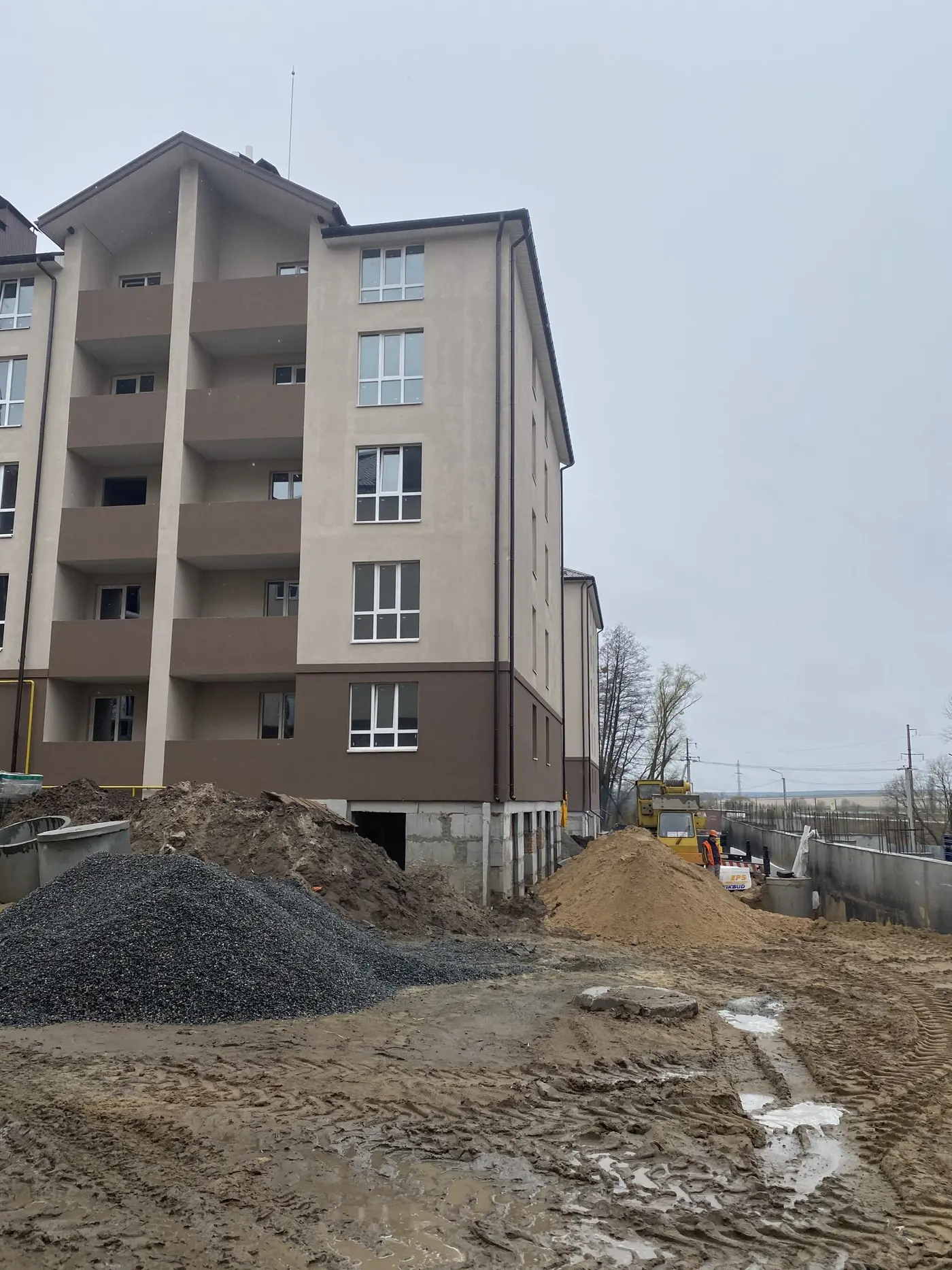

виконано внутрішні роботи по будинку в цілому;
утеплення фасаду будинку в цілому;
виконано роботи щодо фарбування фасаду на 100%;
виконано роботи по підшівці покривлі;
встановлено водосточні системи;
встановлено електропідстанцію, закінчено роботи по проведенню
кабелю;
будинок підключено до електропідстанції;
встановлено вхідні двері в квартири;
виконано роботи розводку газопостачаня поквартирно на 100%;
виконано роботи по облаштування зовнішніх газових мереж .
Будинок має декларацію готовності та поштову адресу.
Будинок 4
побудовано 5 поверхів;

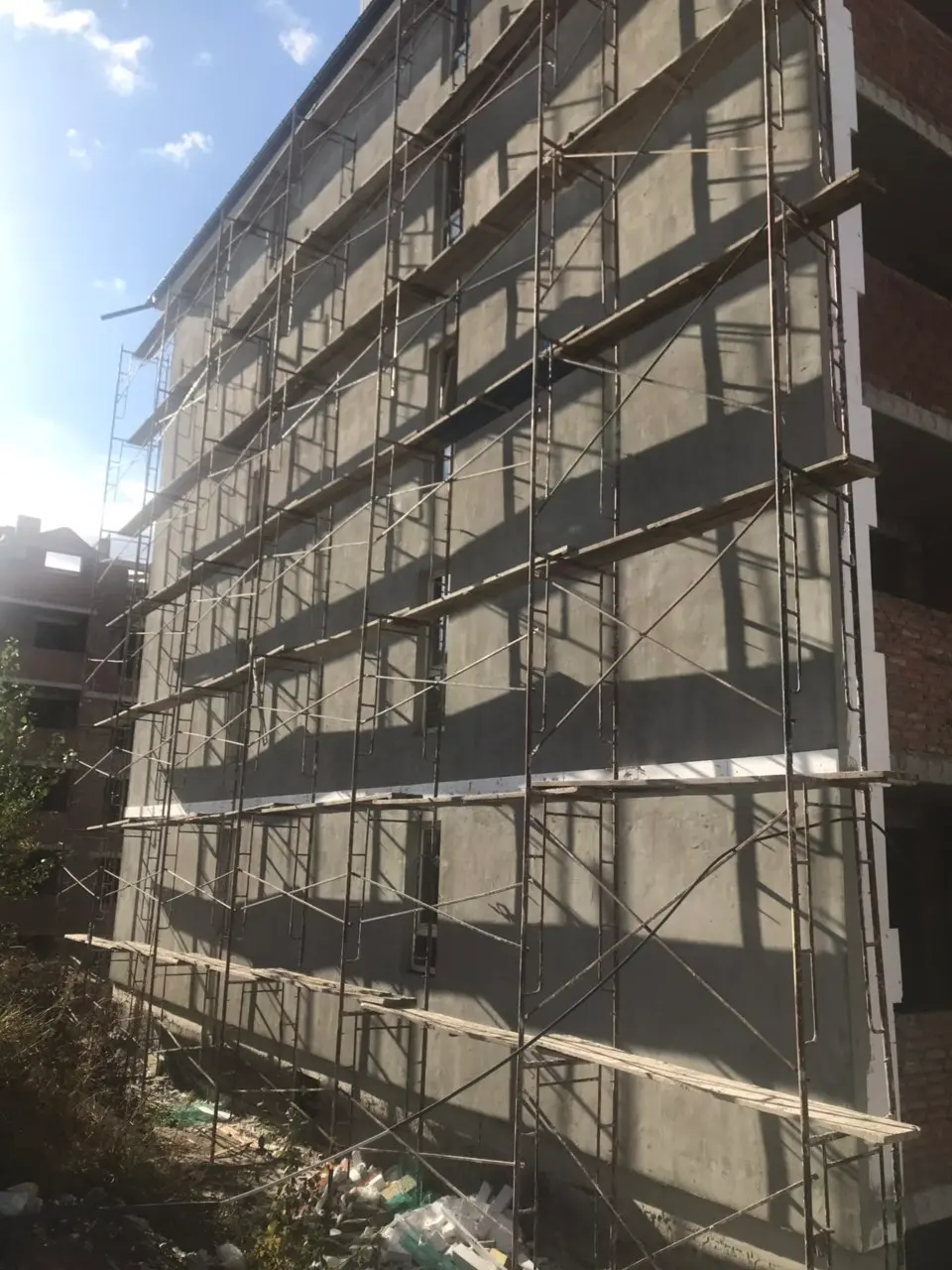

тривають роботи щодо залиття монолітного поясу над 5-м поверхом;
Закінчують роботи щодо облаштування димоходів та вент каналів.
Центральна каналізація – виконано на 100%;
Водостачання в будинки – виконано на 100%.
Тривають роботи по благоустрою території ЖК.

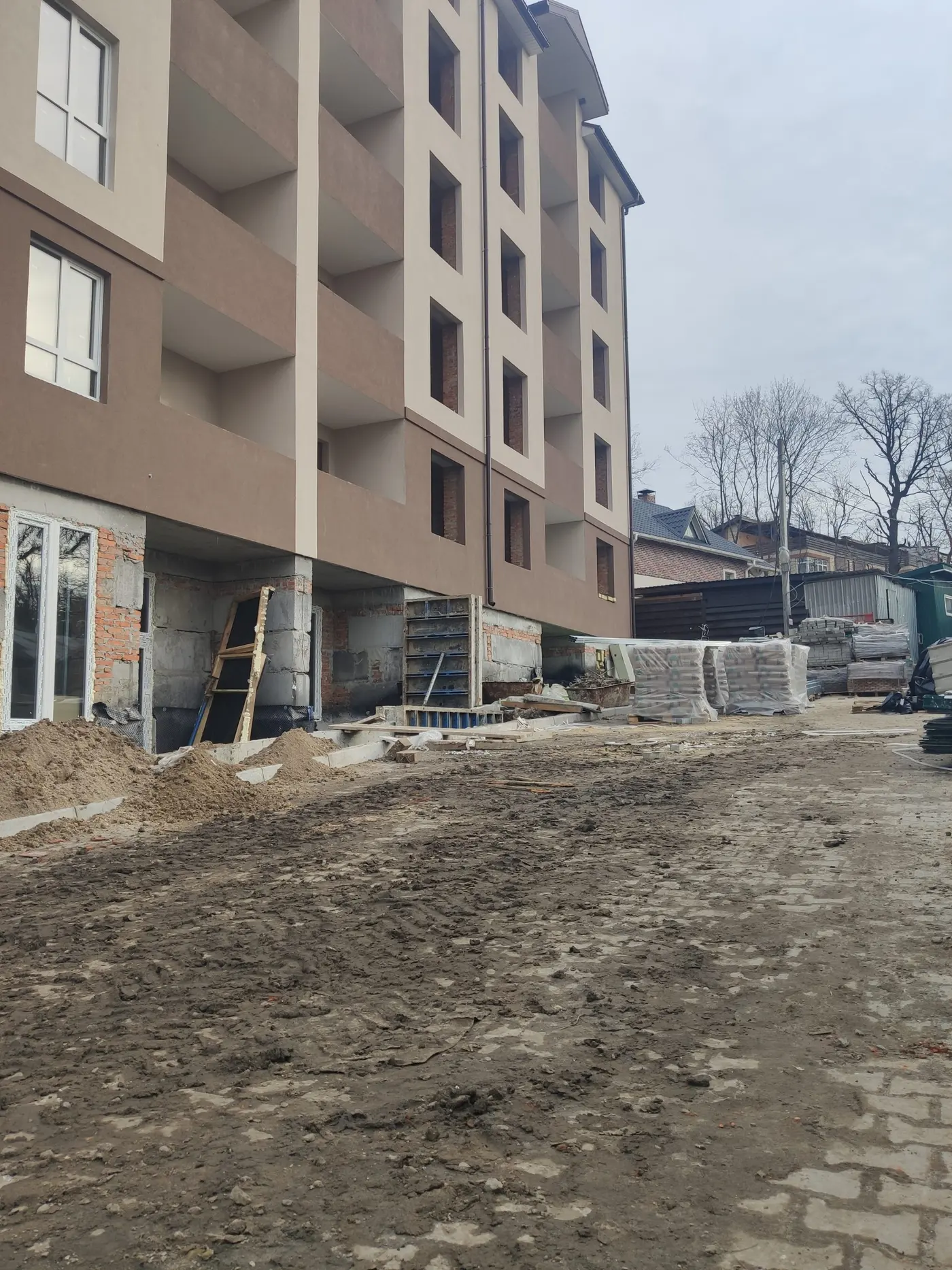

Ход строительства Жилого Комплекса
Июнь 2020
Будинок 1
• завершено кладу перегородок с\у та ванних по будинку;
• завершено кладочні роботи по будинку в цілому;
• встановлено монолітного поясу над 5-м поверхом;
• виконано стропильну систему покривлі на 100%;
• виконано облаштування покривлі метало черепицею;

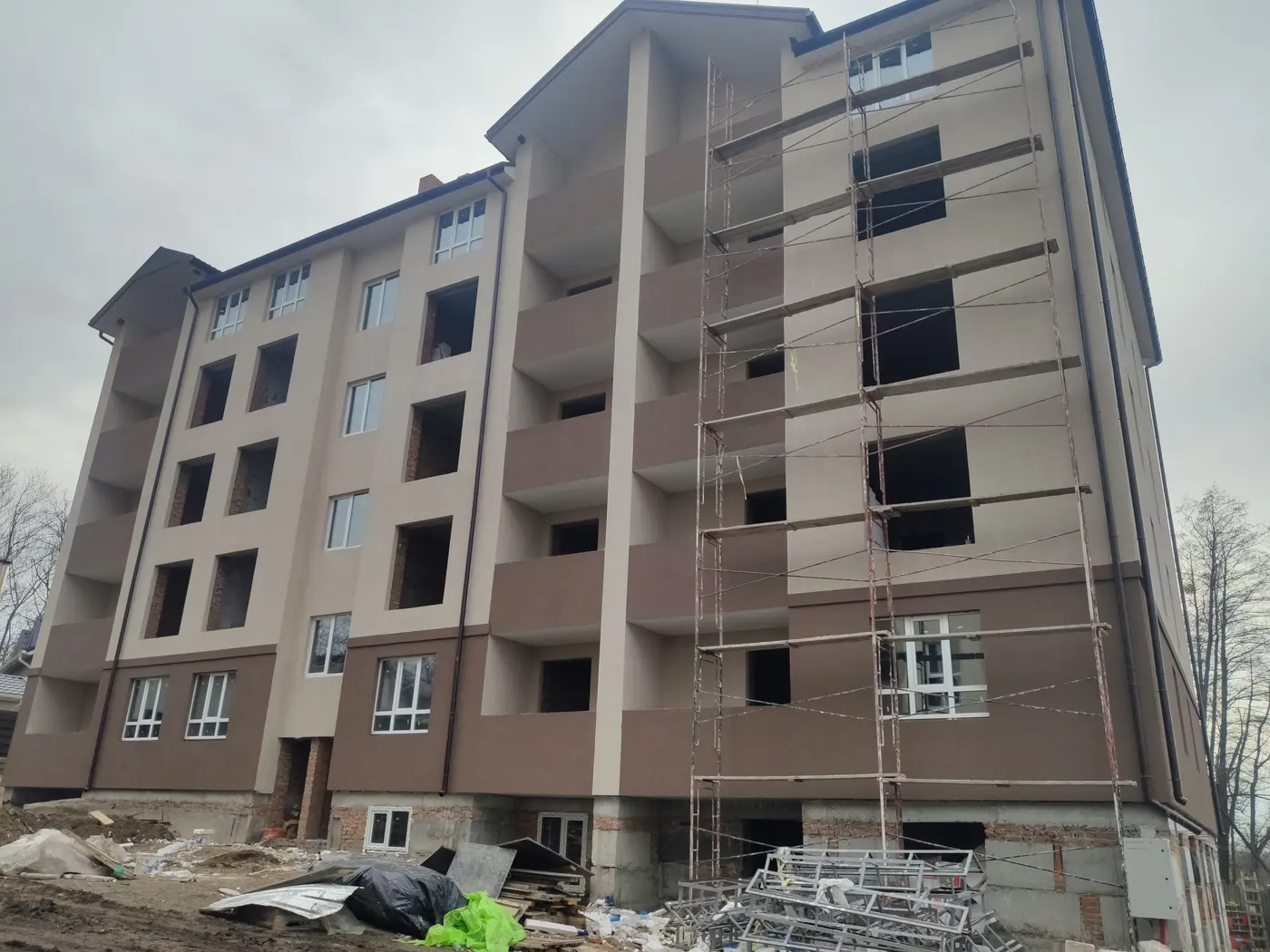

• виконано роботи по утепленню фасаду будинку на 100%;
• виконано роботи по встановленню вікон;
• завершено роботи по встановленню димоходів;
• завершено роботи по утепленню димоходів та вентиляційних каналів будинку;
• виконано роботи щодо залиття стяжки підлоги в будинку мзк та квартири;
• виконуються роботи щодо благоустрою території біля будинку;
• тривають роботи по облаштування зовнішніх газових мереж
• закінчені оздоблюванні роботи місць загального користування,
• викладена плитка в місцях загального користування
• виконано роботи розводку газопостачаня поквартирно на 100%
• виконано роботи по облаштування зовнішніх газових мереж
Будинок 2
• завершено цегляну кладку с\у та ванних кімнат у квартирах;
• закінчено роботи щодо влаштування перегородок на 5-му поверсі с\у та
• ванні кімнати на 100%;
• виконано роботи по влаштуванню перегородок по будинку в цілому;
• виконано стяжку в квартирах на 100%;
• Роботи по облаштуванню місць загального користування виконано на 100%;
• виконано роботи по утепленню та облаштуванню металочерепицею покривлі на 100%;
• обшивка димоходів та вентиляційних каналів будинку – виконано на 100%;
• виконано роботи по утепленню і фарбуванню фасаду будинку на 100%;
• встановлено вхідні двері в квартири;
• виконано роботи розводку газопостачаня поквартирно на 100%;
• виконано роботи по облаштування зовнішніх газових мереж .
Будинок має декларацію готовності та поштову адресу.
Будинок 3
• виконано внутрішні роботи по будинку в цілому;
• утеплення фасаду будинку в цілому;
• виконано роботи щодо фарбування фасаду на 100%;
• виконано роботи по підшівці покривлі;
• встановлено водосточні системи;
• встановлено електропідстанцію, закінчено роботи по проведенню кабелю;
• будинок підключено до електропідстанції;
• встановлено вхідні двері в квартири;
• виконано роботи розводку газопостачаня поквартирно на 100%;
• виконано роботи по облаштування зовнішніх газових мереж .
Будинок має декларацію готовності та поштову адресу.
Будинок 4
• побудовано 5 поверхів;
• тривають роботи щодо залиття монолітного поясу над 5-м поверхом;
• закінчують роботи щодо облаштування димоходів та вент каналів.
• центральна каналізація – виконано на 100%;
• водостачання в будинки – виконано на 100%.
• тривають роботи по благоустрою території ЖК;
• викладена плитка в місцях загального користування;
• виконуються роботи по штукатурці в місцях загального користування;
• ведуться фасадні роботи;
• ведуться роботи в місцях загального користування.
