Объект: ЖК "Контраст 2-й сезон"

Заявленный ввод в эксплуатацию: 3 кв. 2019

Адрес:
Киевская обл., г. Ирпень, ул. Пушкинская, 25а

Ближайшее метро: "Академгородок" 11,6 км, "Житомирская" 13,1 км

Застройщик: "Новые Метры"

Ссылки:

::: Сайт проекта

::: Сайт застройщика

::: Описание на oStroyke

Технические характеристики:

Класс: комфорт
Домов: 1
Этажность: 10
Технология строительства: кирпичная
Утепление: пенопласт
Отопление: индивидуальное
Высота потолков: 2,85 м
Количество квартир: 140
Паркинг: гостевой

NE
Nelli18551 повід. · з 2016
8 березня 2018 р.

Ход строительства Жилого Комплекса

26.02.2018

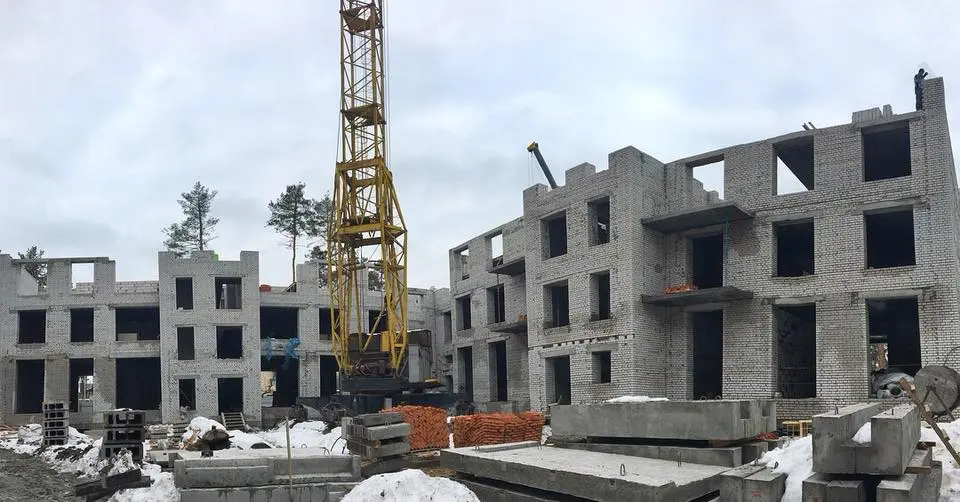

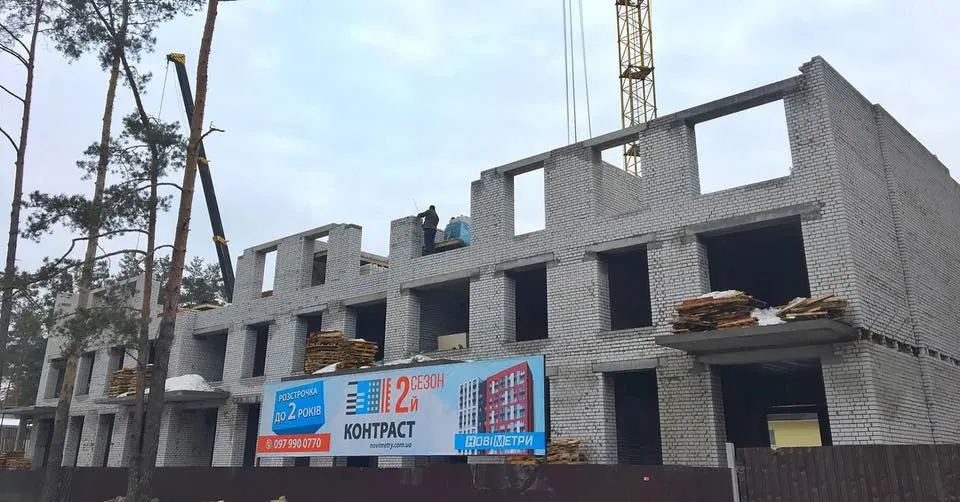

-закончена кладка 2 этажа;
-ведутся работы по кладке 3 этажа.

NE
Nelli18551 повід. · з 2016
23 березня 2018 р.

Ход строительства Жилого Комплекса

22.03.2018
- кирпичная кладка 3 этажа;
- ведуться работы по бетонированию монолитного пояса 3 этажа.

NE
Nelli18551 повід. · з 2016
14 квітня 2018 р.

Ход строительства Жилого Комплекса

10.04.2018
-устройство монолитных поясов
-монтаж перекрытия 3 этажа;
-кирпичная кладка 4 этажа.

NE
Nelli18551 повід. · з 2016
30 травня 2018 р.

Ход строительства Жилого Комплекса

10.05.2018
-кирпичная кладка 5 этажа;
-монтаж межкомнатных перегородок 3 этажа.

NE
Nelli18551 повід. · з 2016
30 травня 2018 р.

Ход строительства Жилого Комплекса

26.05.2018
-кирпичная кладка 6 этажа;
-монтаж межкомнатных перегородок 5 этажа.

NE
Nelli18551 повід. · з 2016
23 липня 2018 р.

Ход строительства Жилого Комплекса

04.07.2018

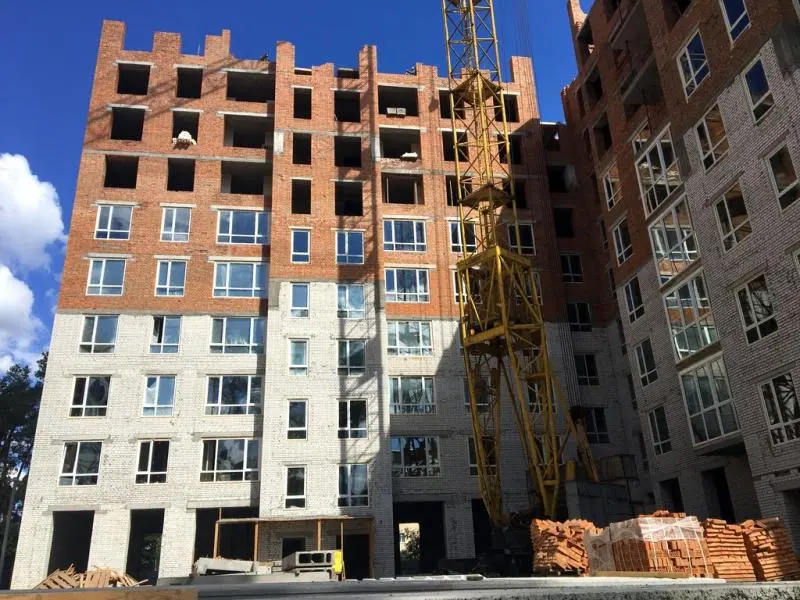

  • кирпичная кладка 7 этажа;
  • установка стеклопакетов с 1 по 5 этаж;
  • монтаж межкомнатных перегородок 6 этажа.

NE
Nelli18551 повід. · з 2016
23 липня 2018 р.

Ход строительства Жилого Комплекса

23.07.2018

  • кирпичная кладка 8 этажа;
  • монтаж межкомнатных перегородок 7 этажа;
  • установка стеклопакетов 4 и 5 этажа;

MY
My House1 повід. · з 2018
1 серпня 2018 р.

Добрый день! Я инвестор в ЖК-Контраст-2. Интересно на каком этапе сейчас строительство! Хочется видеть новые фото и описание, что делают сейчас!

NE
Nelli18551 повід. · з 2016
16 серпня 2018 р.

Ход строительства Жилого Комплекса

02.08.2018
-кирпичная кладка 9 этажа;
-закончено остекление по 5 этаж включительно;
-начались штукатурные работы на 1 этаже.

NE
Nelli18551 повід. · з 2016
5 вересня 2018 р.

Ход строительства Жилого Комплекса

21.08.2018
-кирпичная кладка 10 этажа;
-ведется остекление 6 и 7 этажа;
-в 1 подъезде проведены штукатурные работы по 5 этаж включительно;
- ведутся штукатурные работы во 2 подъезде на 1 и 2 этажах;
-монтаж межкомнатных перегородок по 8 этаж включительно;

NE
Nelli18551 повід. · з 2016
5 вересня 2018 р.

Ход строительства Жилого Комплекса

31.08.2018
-доставили остекление до 9 этажа;
-в 2 подъезде ведутся штукатурные работы по 4 этаж;
-в 3 подъезде ведутся штукатурные работы по 3 этаж;

NE
Nelli18551 повід. · з 2016
20 вересня 2018 р.

Ход строительства Жилого Комплекса

17.09.2018
-кладка парапета на крыше;
-кладка вентканалов;
-штукатурные работы на 6 этаже(2-3 парадных);
-остекление 8-9 этажей

NE
Nelli18551 повід. · з 2016
8 жовтня 2018 р.

Ход строительства Жилого Комплекса

04.10.2018
-закончили кладку дымоходов;
-проводятся фасадные работы;
-проводятся штукатурные работы на уровне 6-7 этажей.

NE
Nelli18551 повід. · з 2016
12 листопада 2018 р.

Ход строительства Жилого Комплекса

24.10.2018
-проводятся фасадные и кровельные работы;
-оштукатурено: 1 подъезд - по 9 этаж включительно, 2 подъезд - по 8 этаж включительно, 3 подъезд - по 5 этаж включительно;
-стяжка залита: 1 подъезд - по 7 этаж включительно, 2 подъезд - по 8 этаж включительно.

NE
Nelli18551 повід. · з 2016
28 грудня 2018 р.

Ход строительства Жилого Комплекса
26.11.2018
-проводятся работы по обустройству мембранной кровли;
-ведутся штукатурные работы и заливка стяжки в 3 подъезде;

NE
Nelli18551 повід. · з 2016
31 січня 2019 р.

Ход строительства Жилого Комплекса
16.01.2019

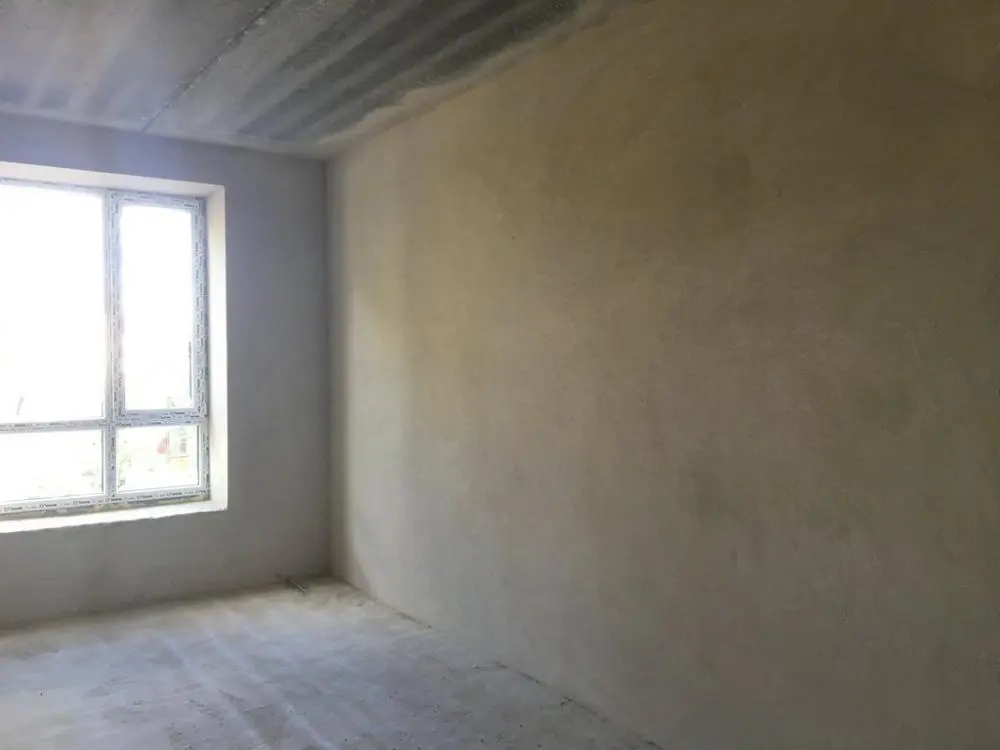

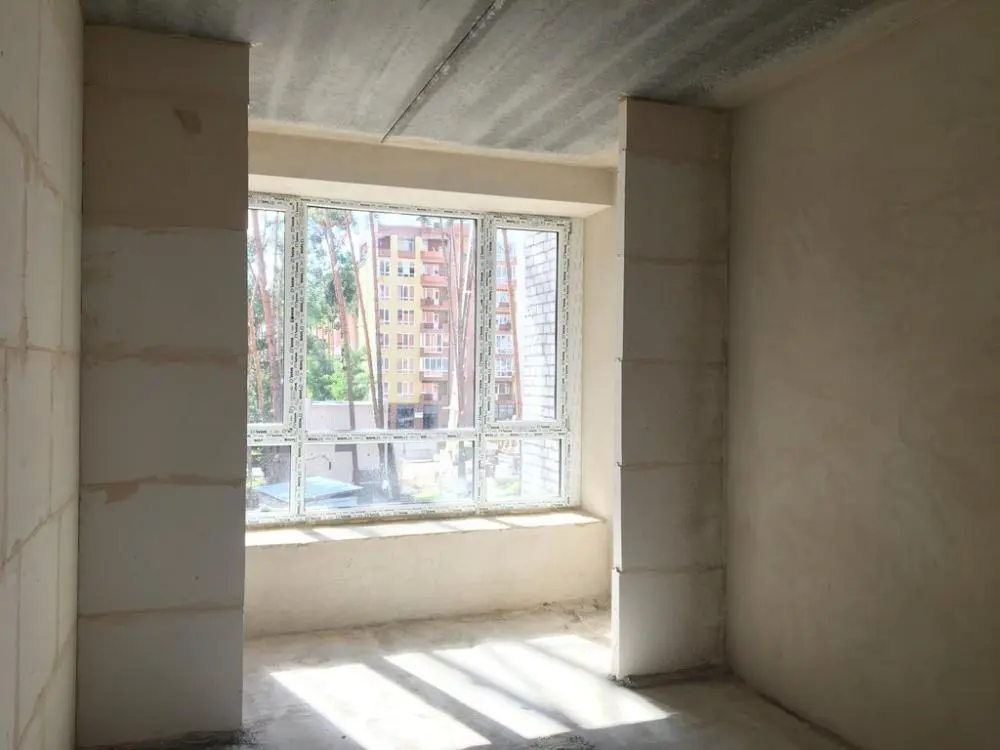

- монтаж входных квартирных дверей;
-монтаж внутреннего газопровода;
-подготовка к монтажу дымоходных систем.

NE
Nelli18551 повід. · з 2016
31 січня 2019 р.

Ход строительства Жилого Комплекса
28.01.2019
-монтаж внутренней канализации;
-внутренняя газификация дома;
-монтаж дымоходов.
