ЖК Idilika (ЖК Идилика)

35 відповідей · 20 844 переглядів
ГЕ
Геркулес Зевсович716 повід. · з 2018
27 лютого 2018 р.

Объект: ЖК Odilika

Заявленный ввод в эксплуатацию: 1 кв. 2020

Адрес: Киевская обл., г. Буча, ул. Ивана Кожедуба, 8а

Ближайшее метро: "Академгородок" 15,3 км, "Житомирская" 16,9 км

Ссылки:

::: Сайт проекта

::: Описание на oStroyke

Технические характеристики:

Класс: комфорт
Домов: 1
Этажность: 9
Стены: кирпич
Утепление: минеральная вата
Высота потолков: 2,7 м
Количество квартир: 324

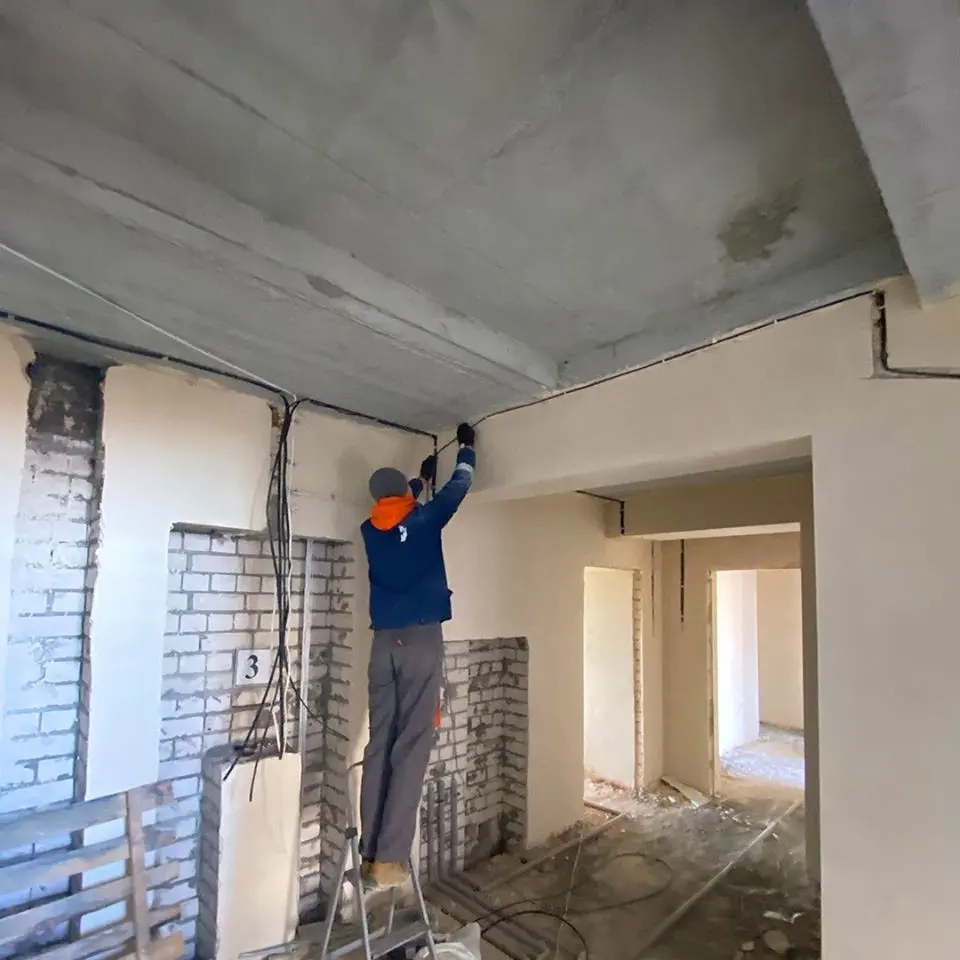

Состояние квартиры: под ремонт

NE
Nelli18551 повід. · з 2016
8 травня 2018 р.

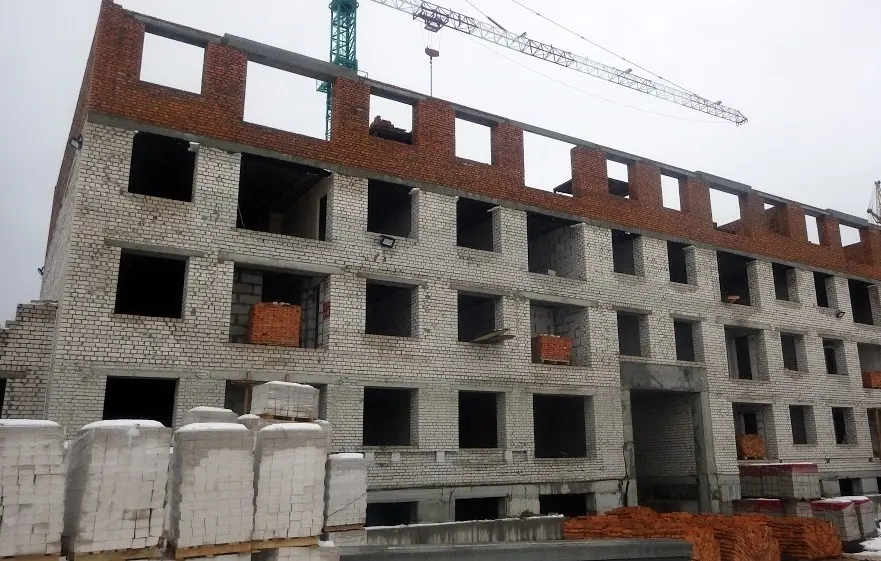

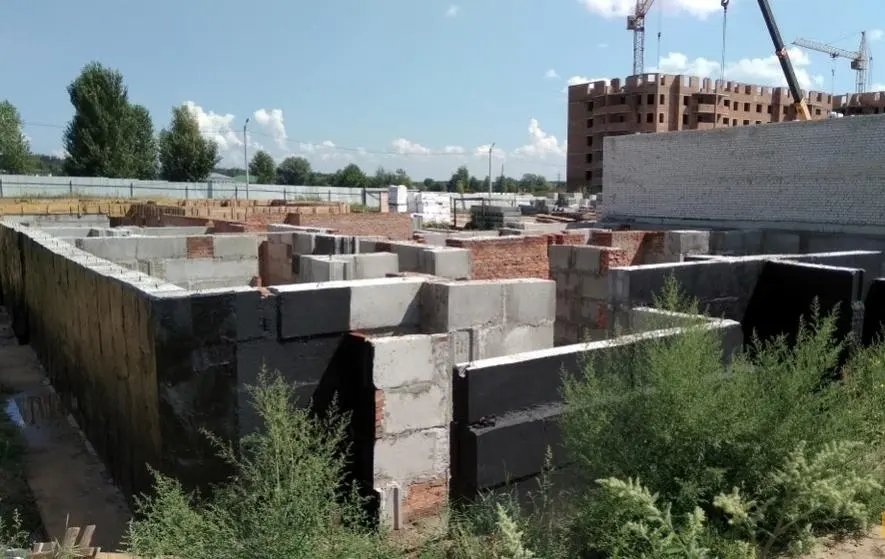

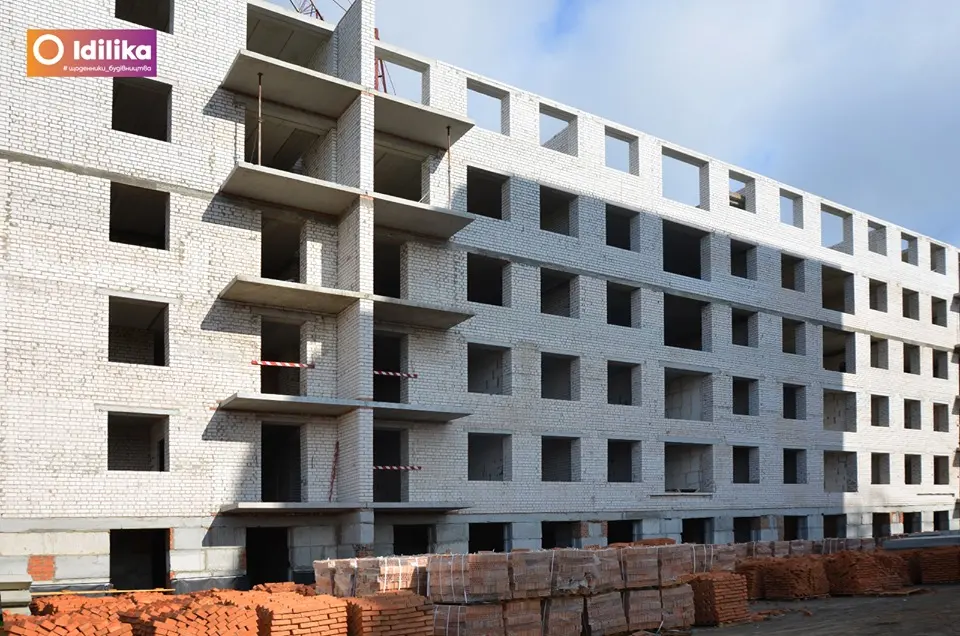

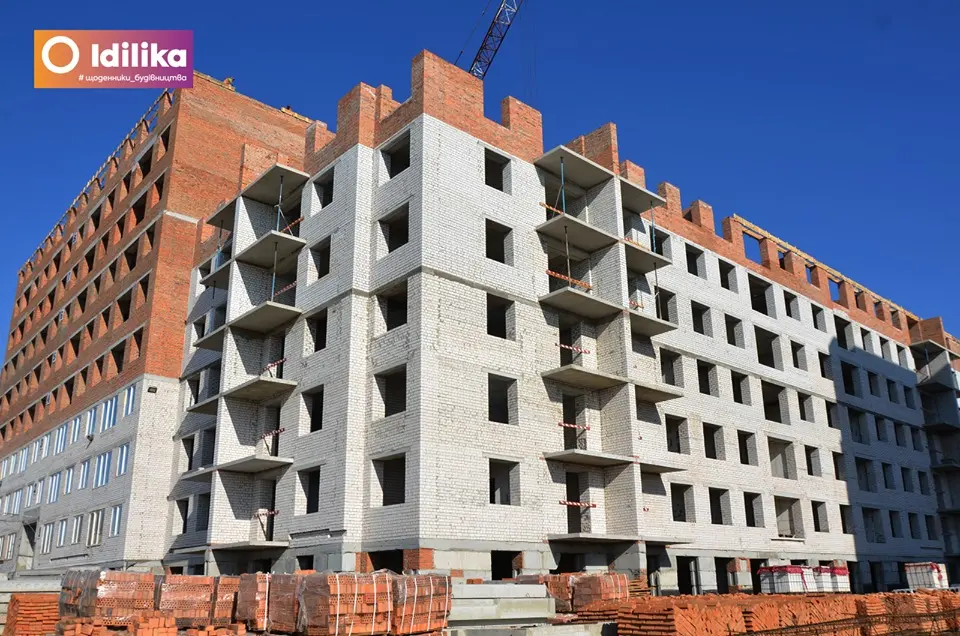

Фото Жилого Комплекса

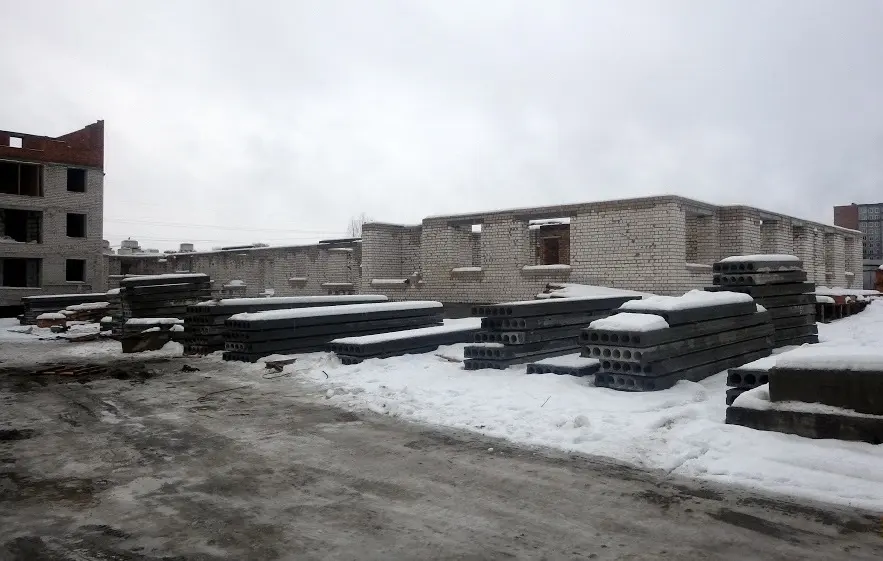

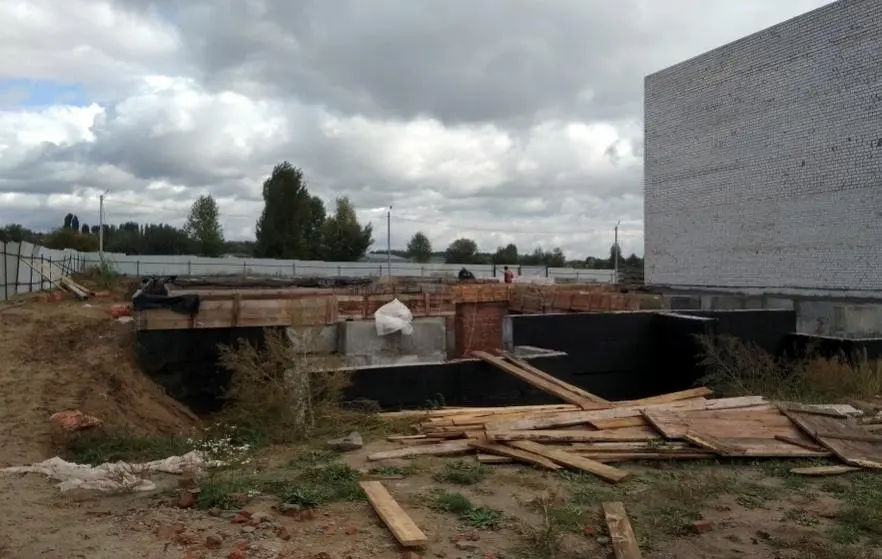

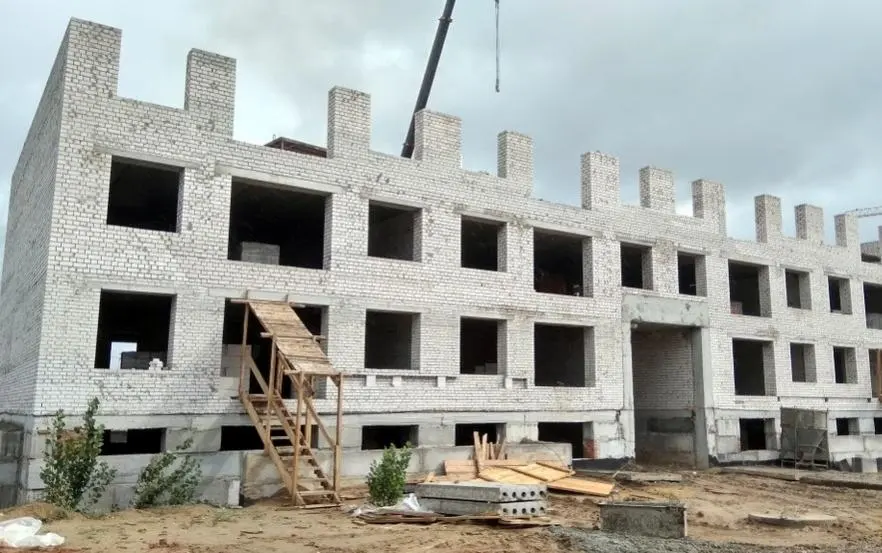

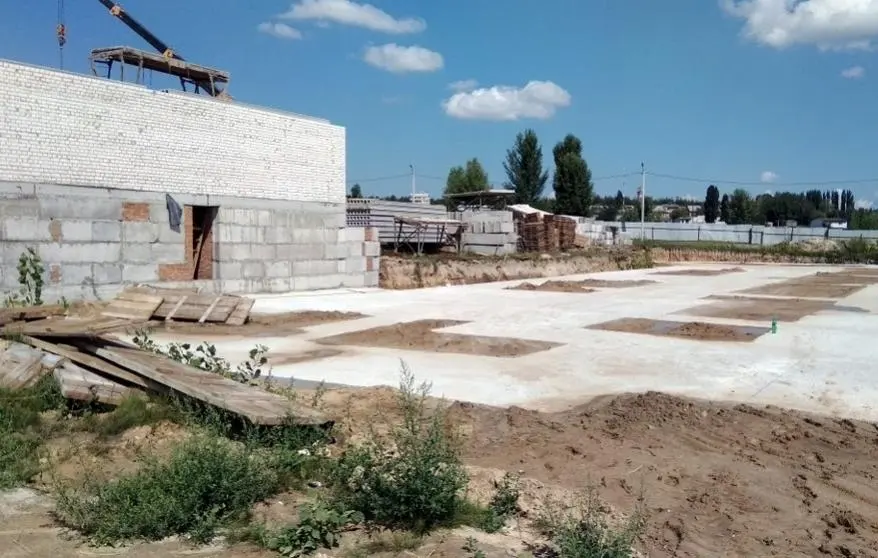

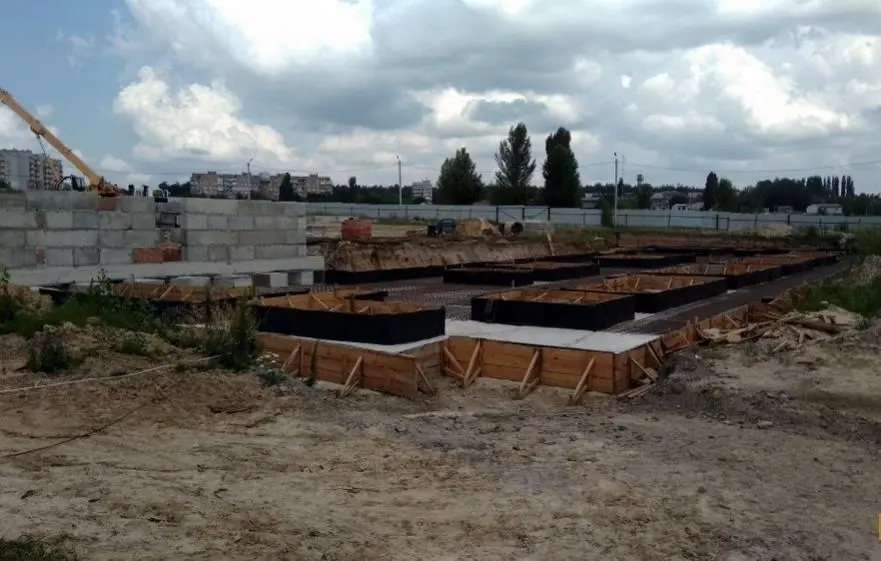

Апрель 2018

NE
Nelli18551 повід. · з 2016
23 липня 2018 р.

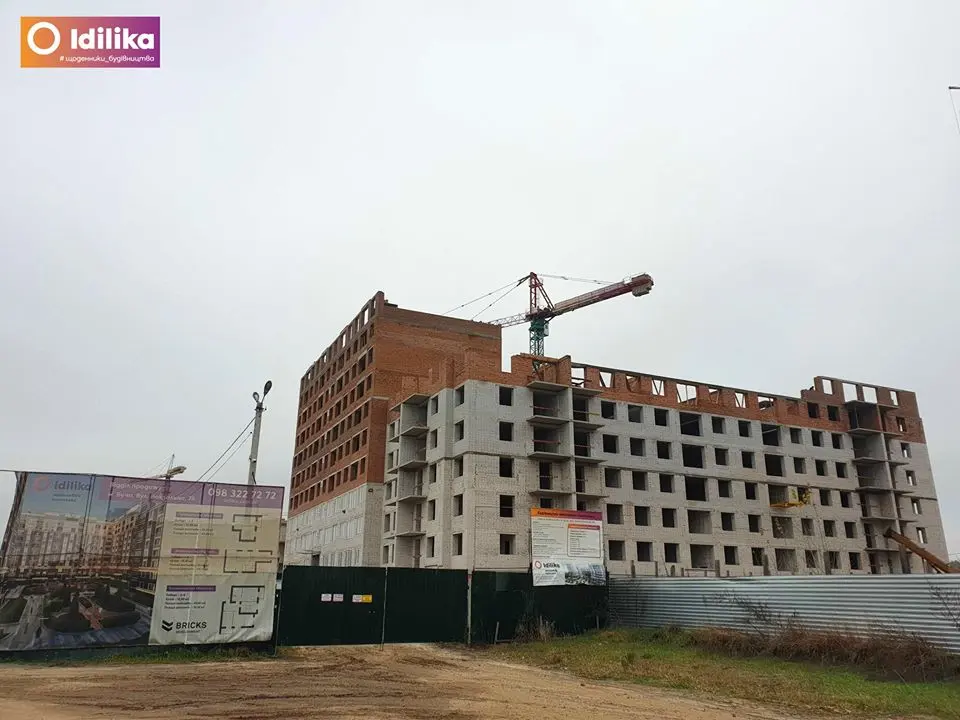

Фото-отчет Жилого Комплекса

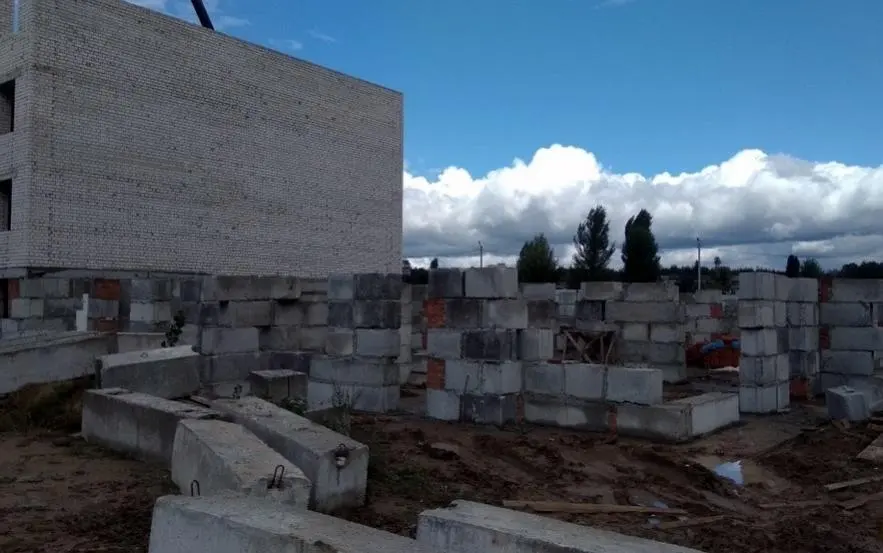

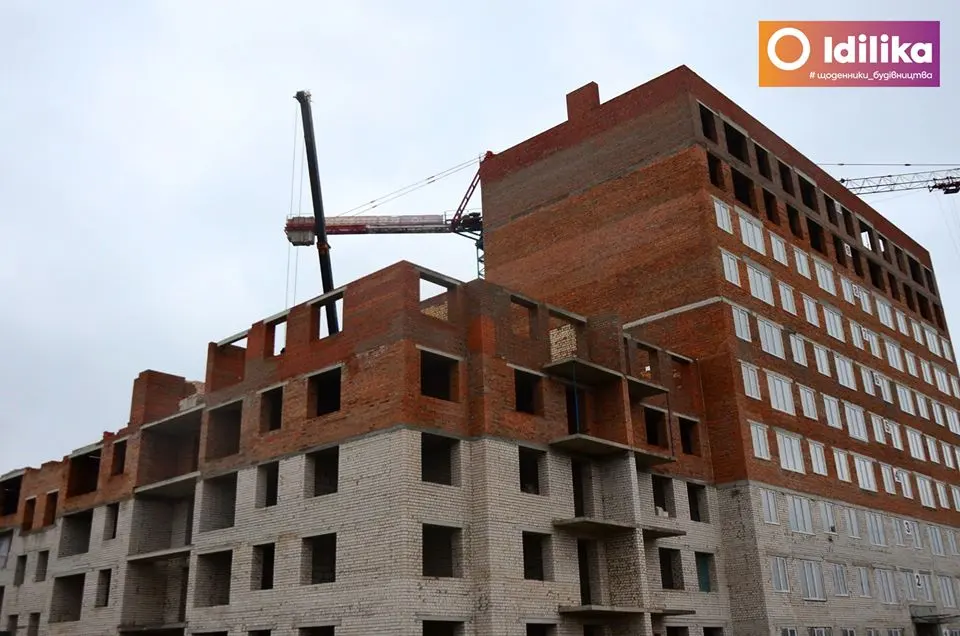

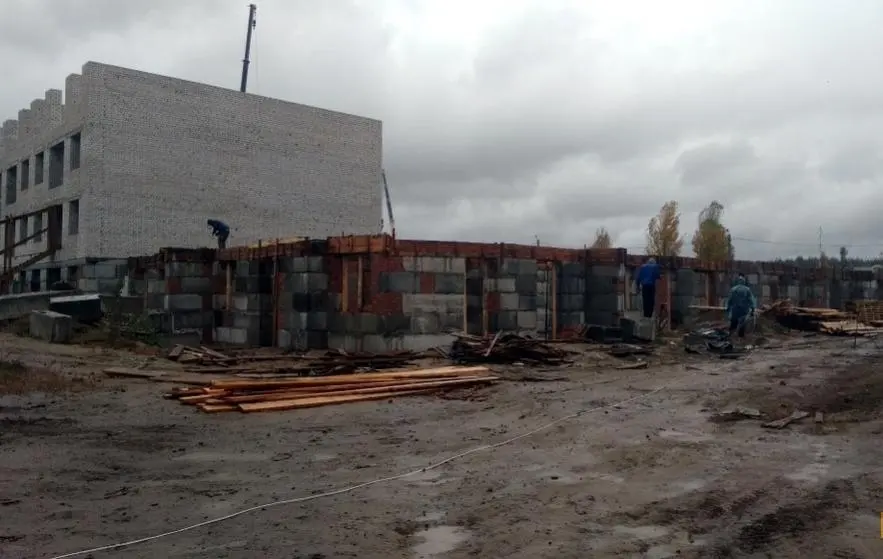

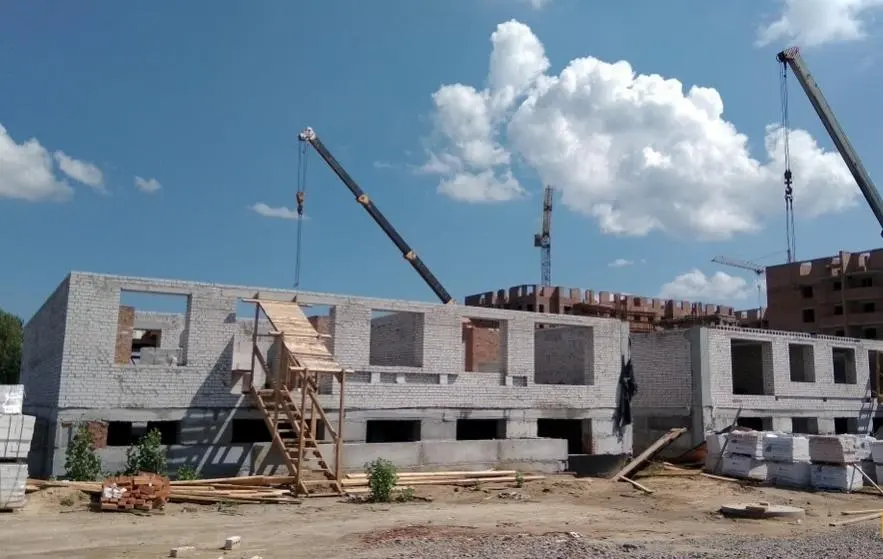

Июнь 2018

NE
Nelli18551 повід. · з 2016
23 липня 2018 р.

Фото-отчет Жилого Комплекса

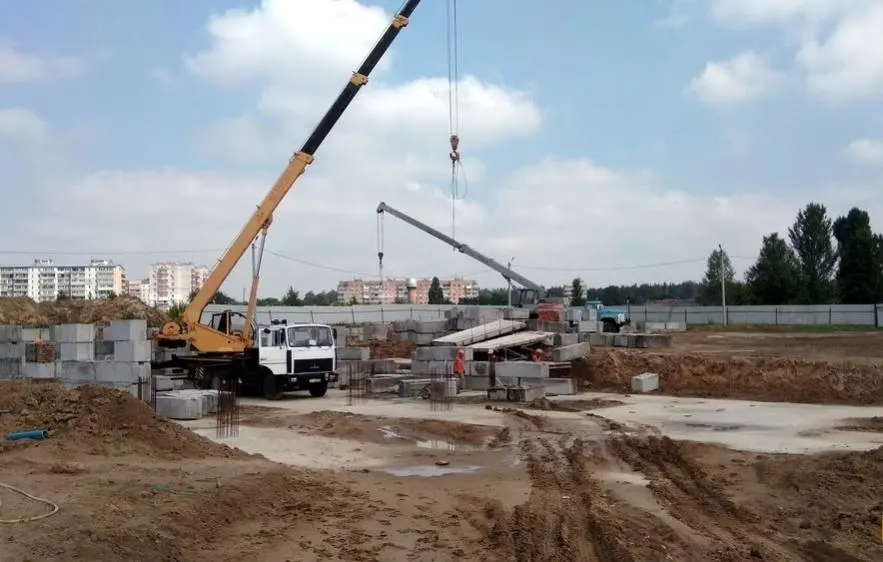

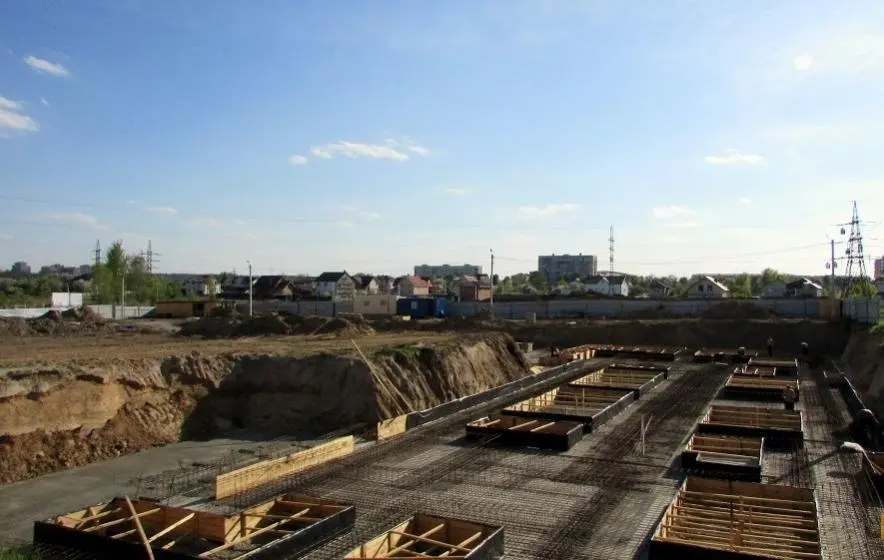

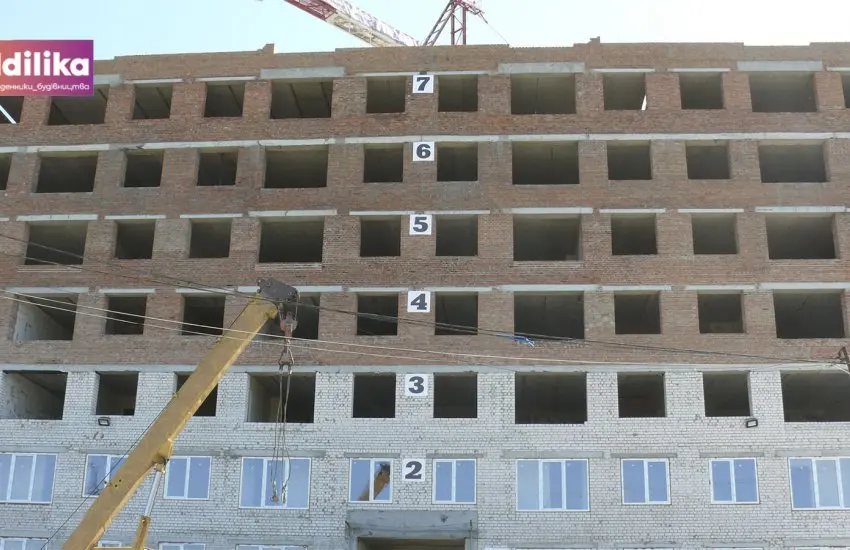

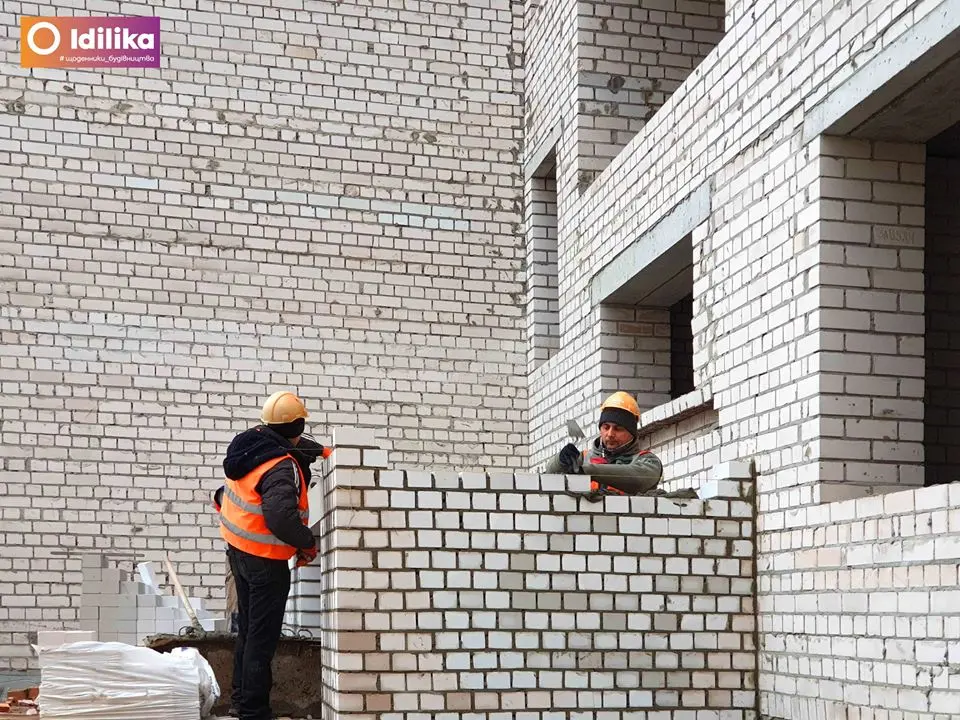

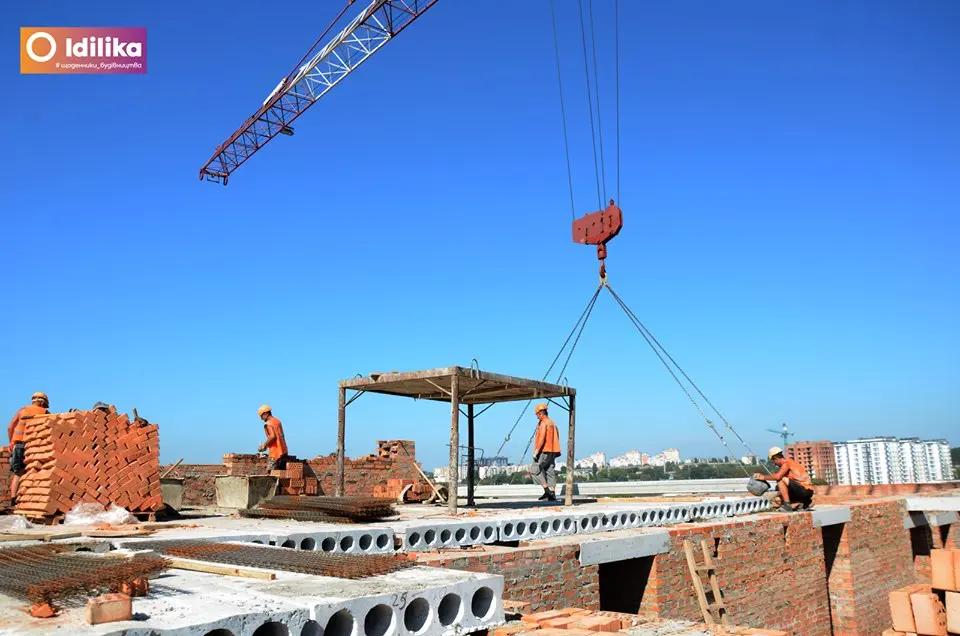

Июль 2018

NE
Nelli18551 повід. · з 2016
3 вересня 2018 р.

Фото-отчет Жилого Комплекса

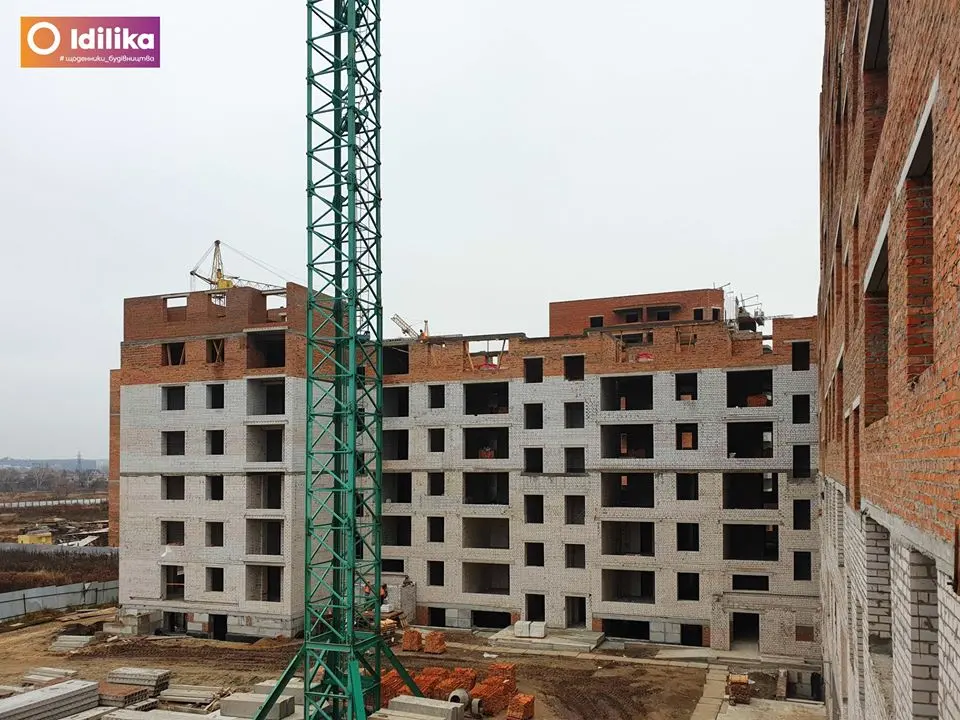

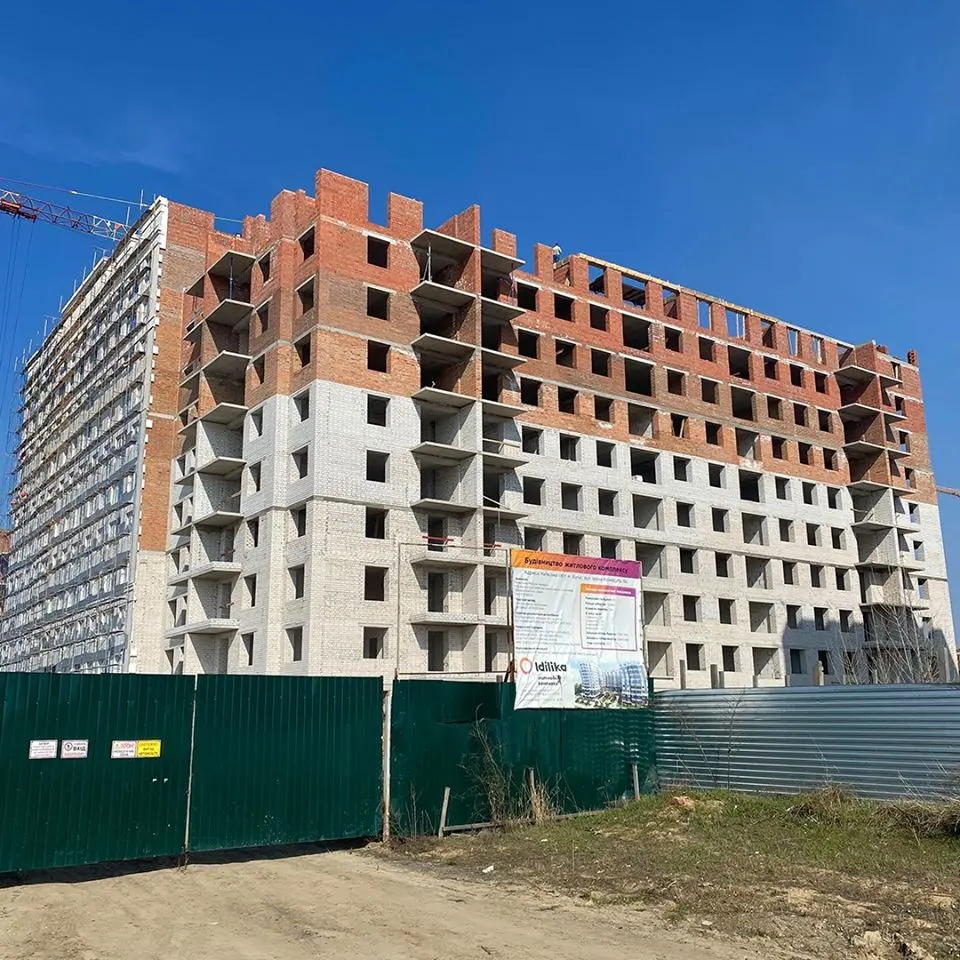

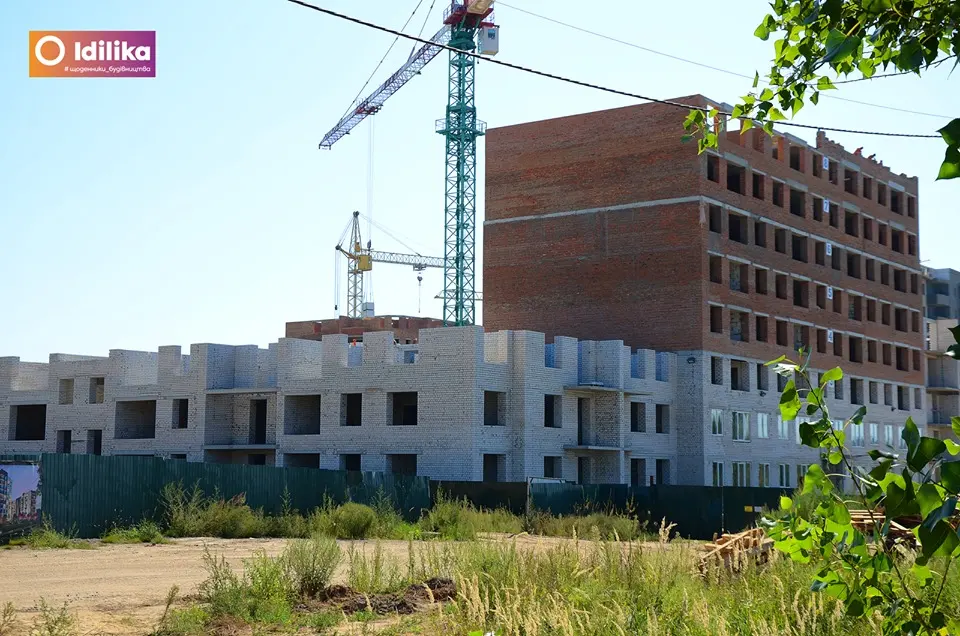

Август 2018

NE
Nelli18551 повід. · з 2016
8 жовтня 2018 р.

Фото-отчет Жилого Комплекса

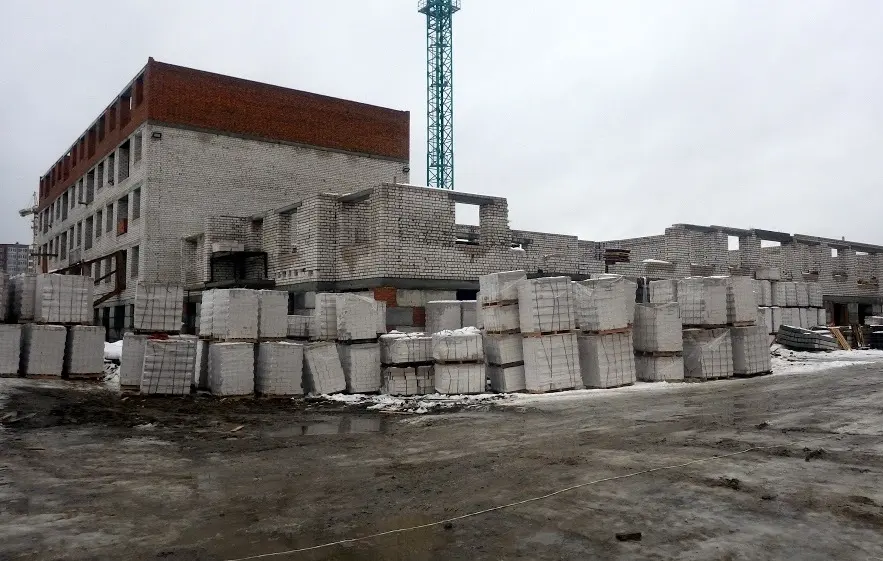

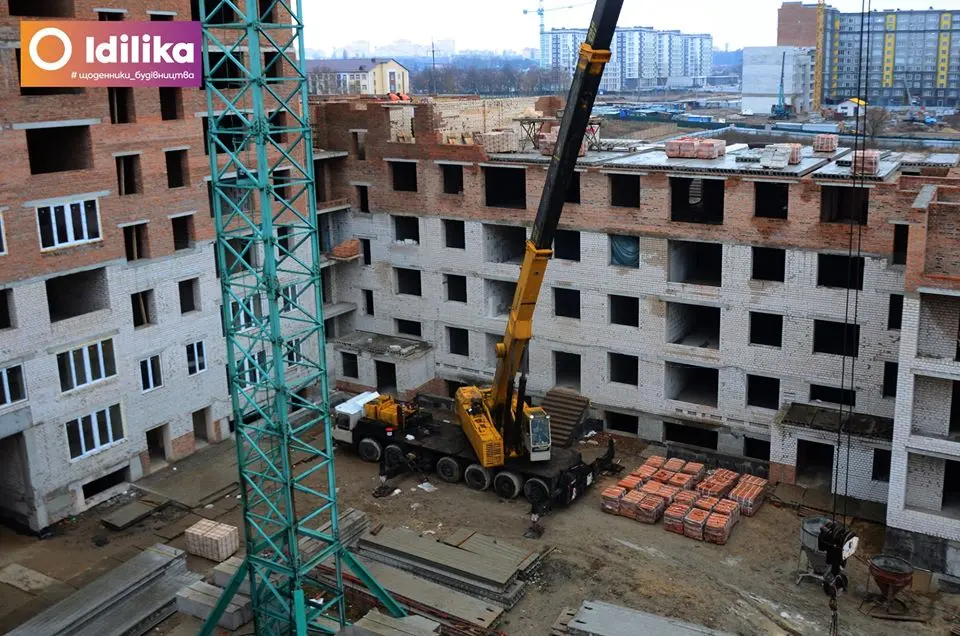

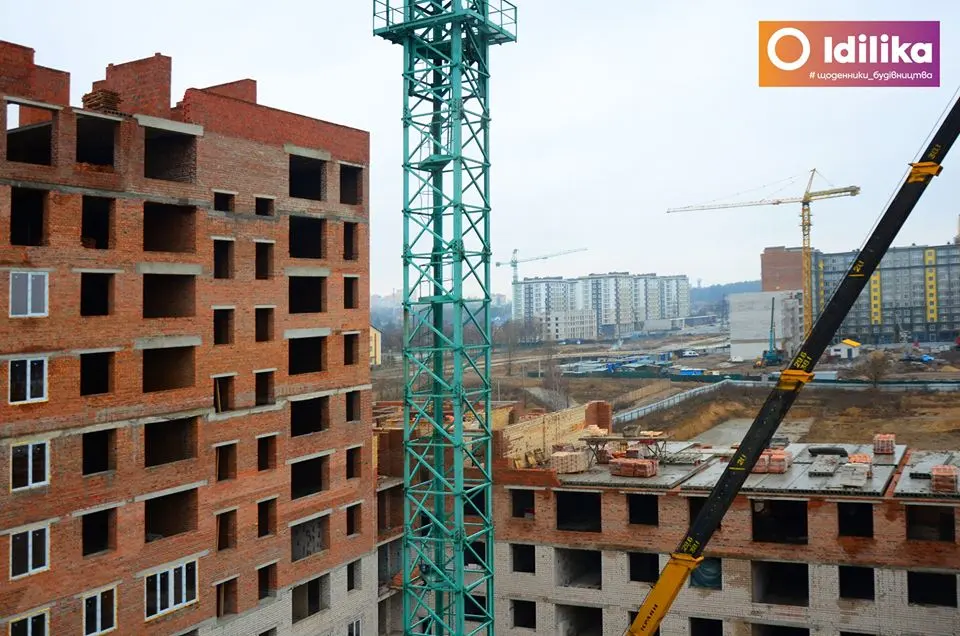

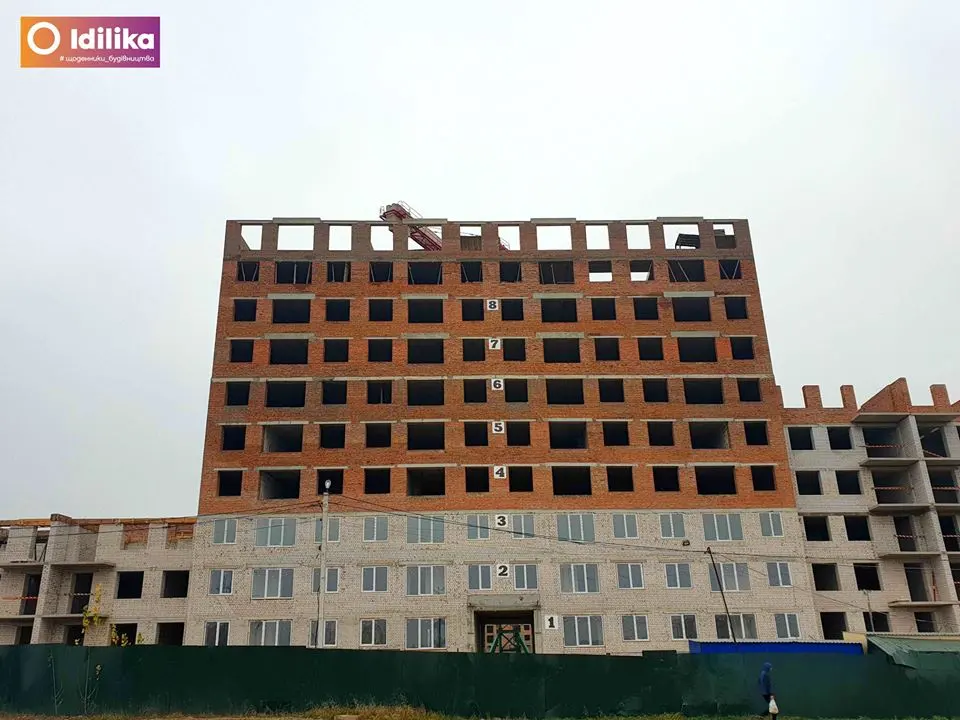

Сентябрь 2018

NE
Nelli18551 повід. · з 2016
27 грудня 2018 р.

Фото-отчет Жилого Комплекса

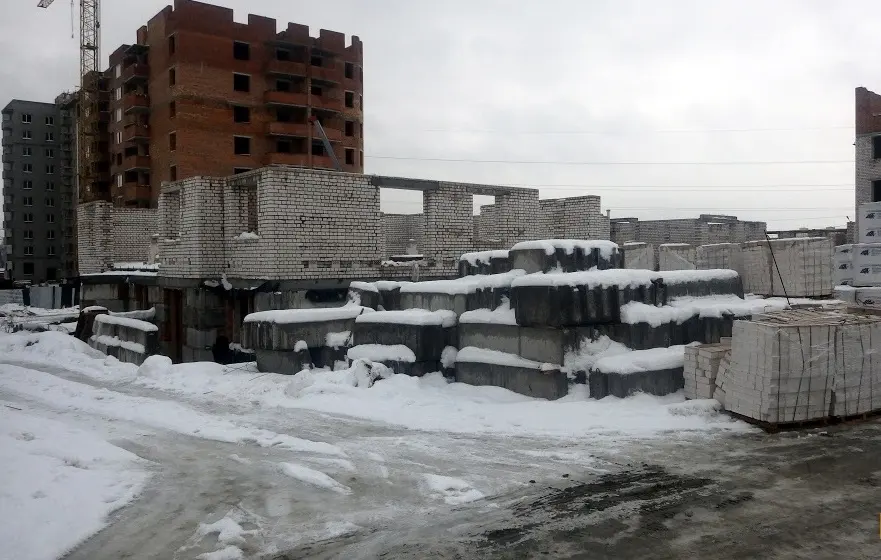

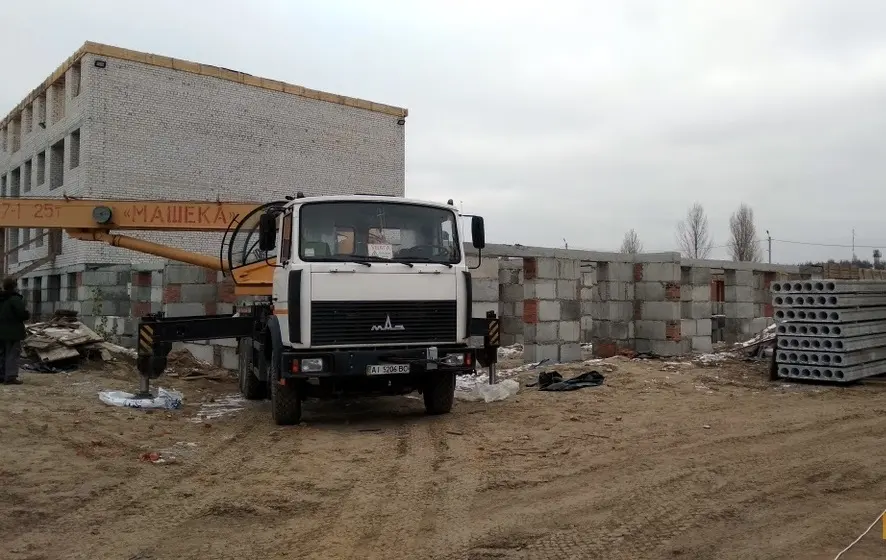

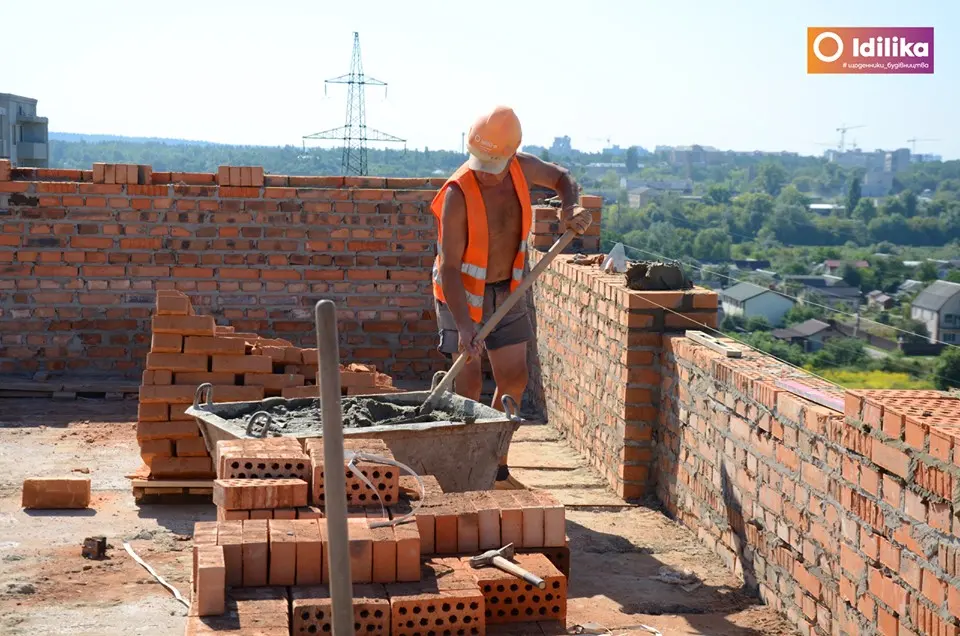

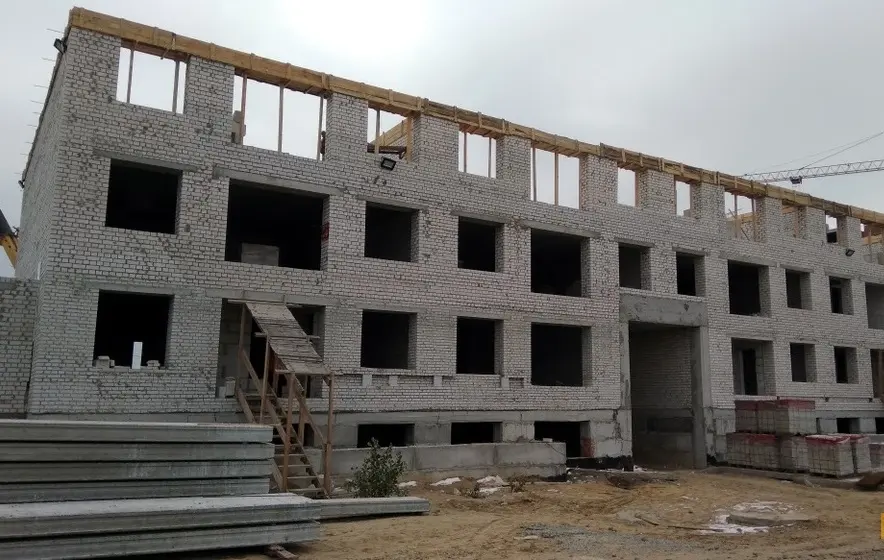

Ноябрь 2018

NE
Nelli18551 повід. · з 2016
31 січня 2019 р.

Новости Жилого Комплекса

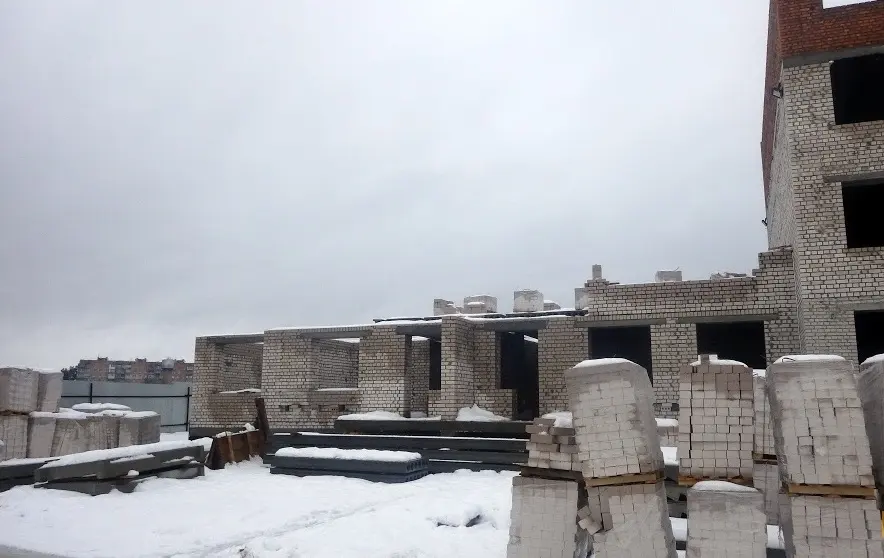

Декабрь 2018

NE
Nelli18551 повід. · з 2016
6 серпня 2019 р.

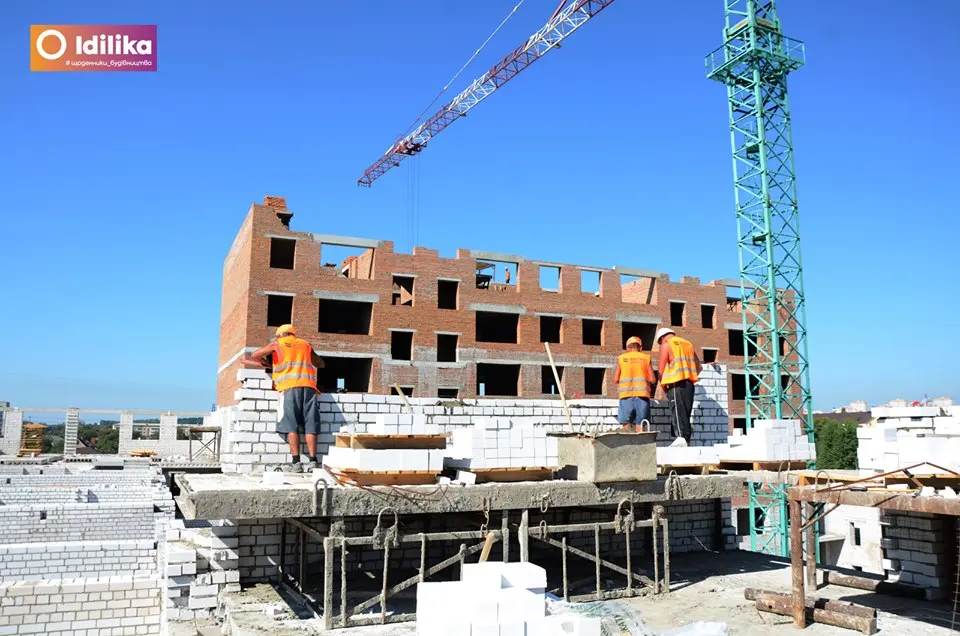

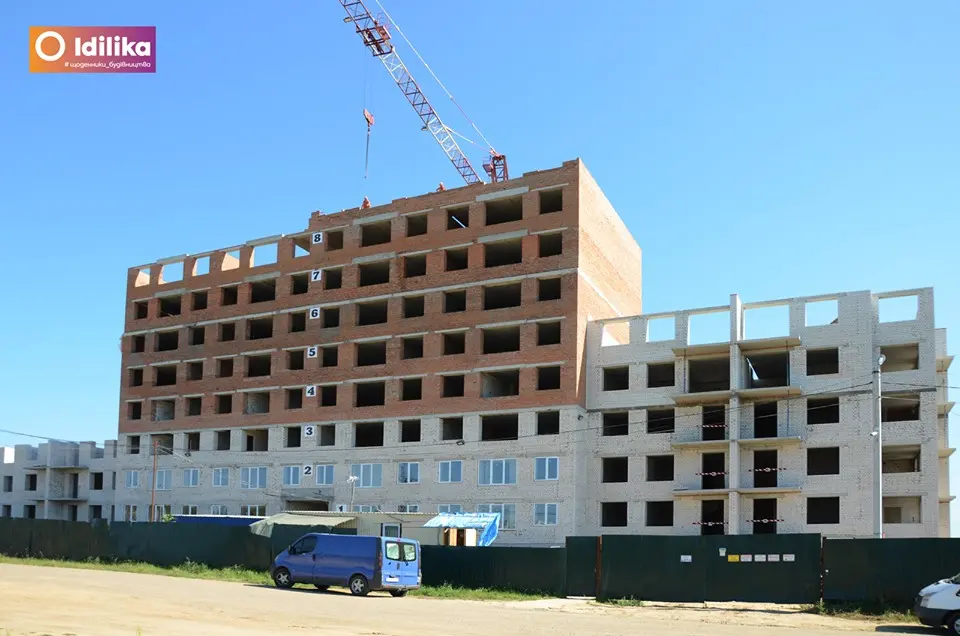

Фото Жилого Комплекса

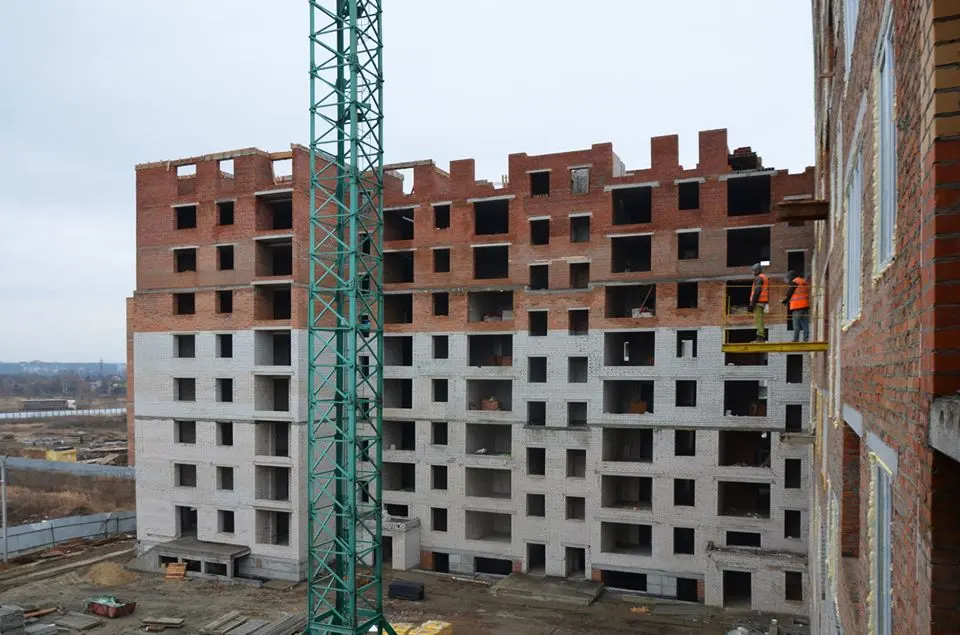

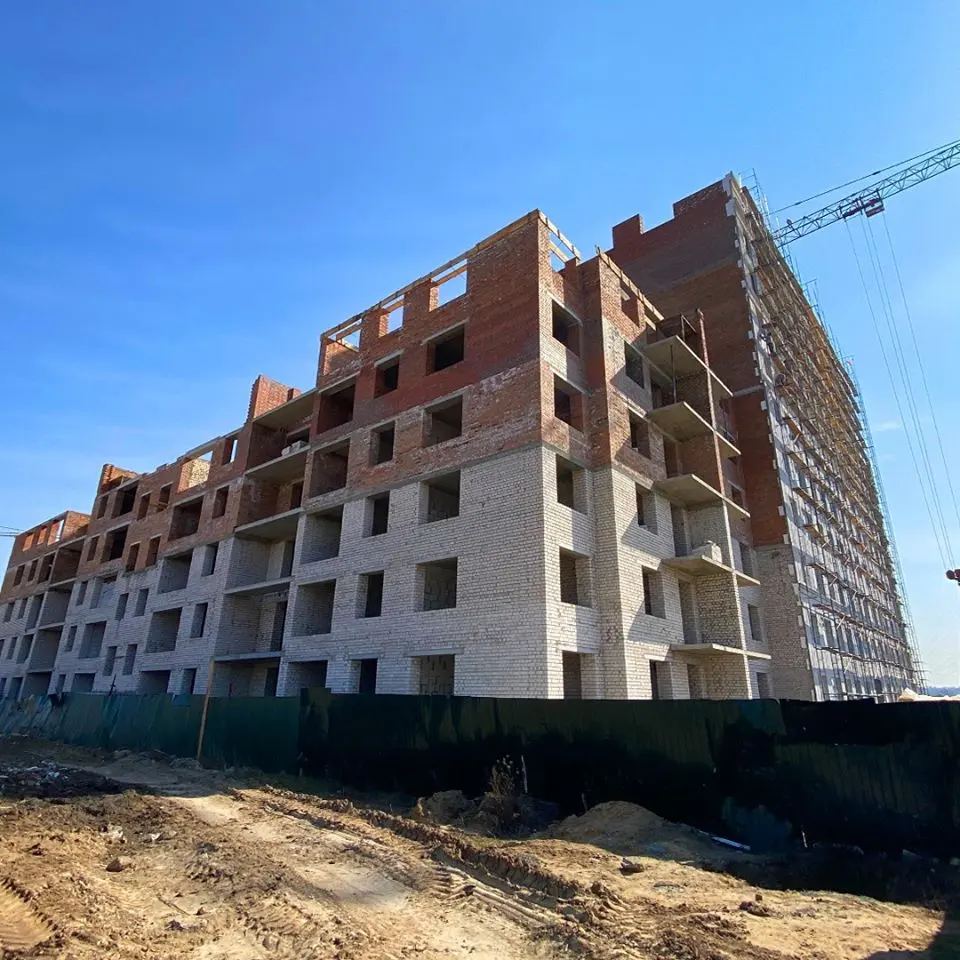

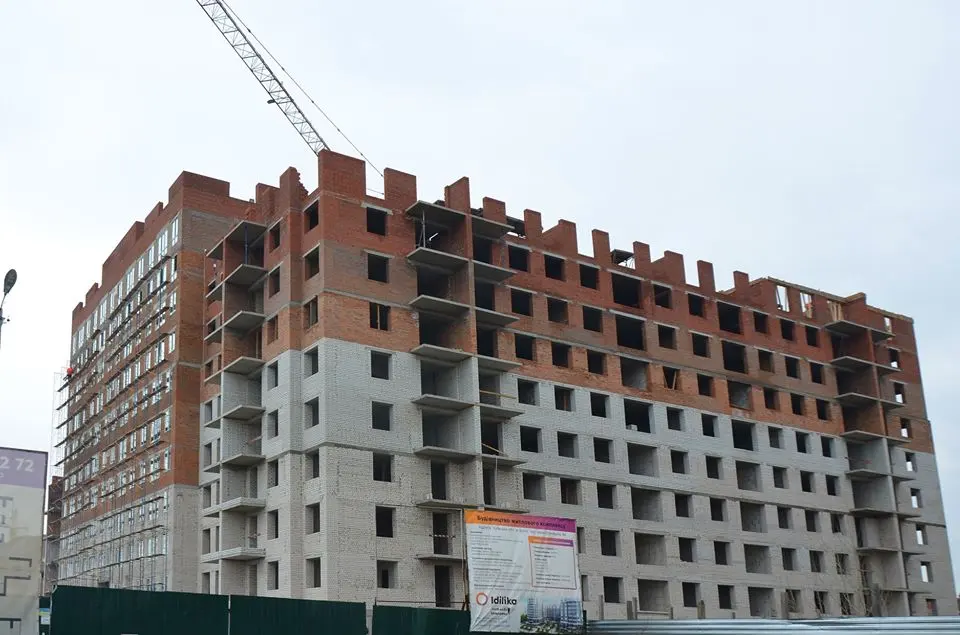

Июль 2019

NE
Nelli18551 повід. · з 2016
10 вересня 2019 р.

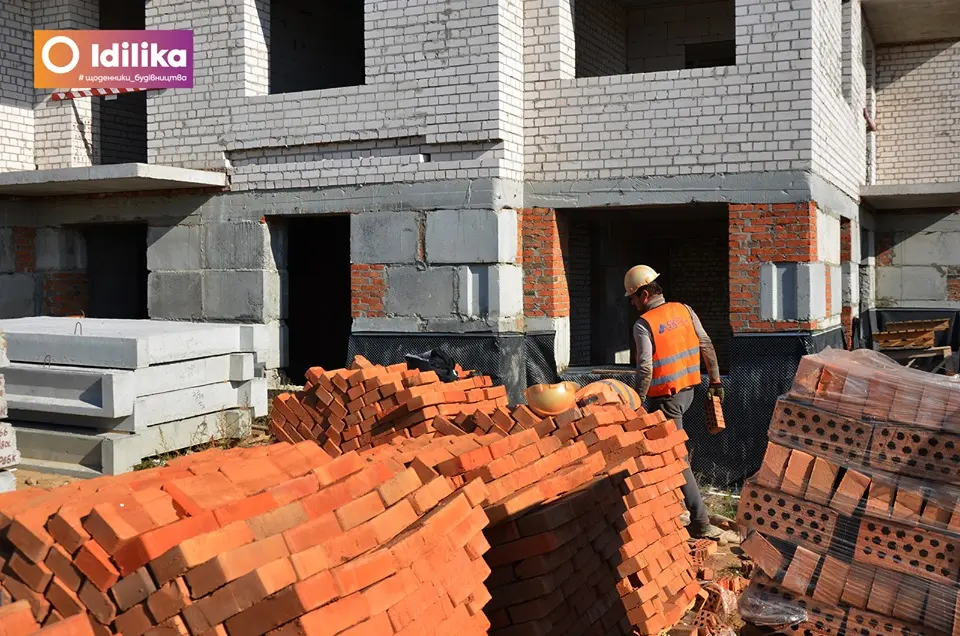

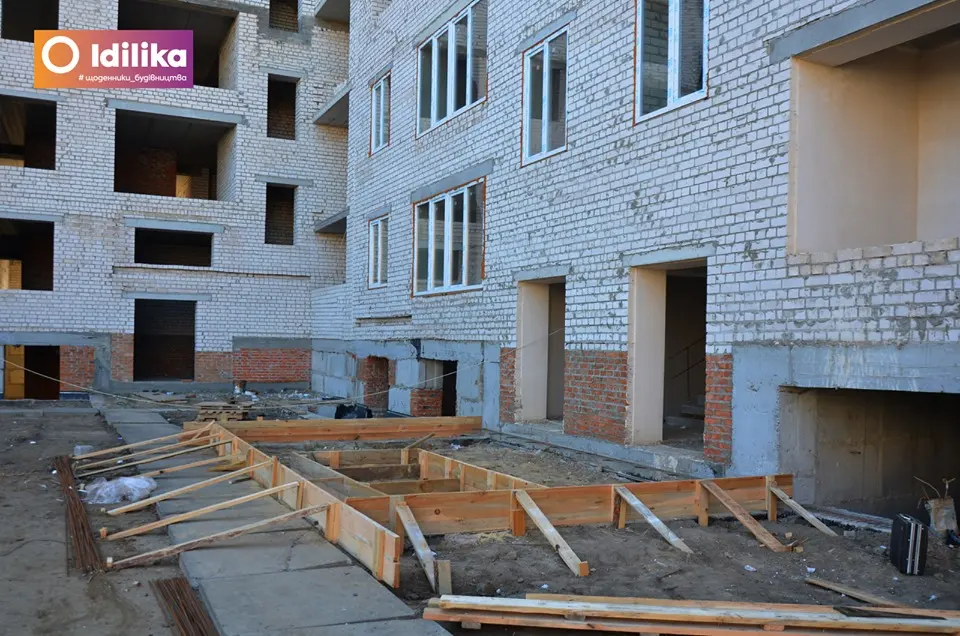

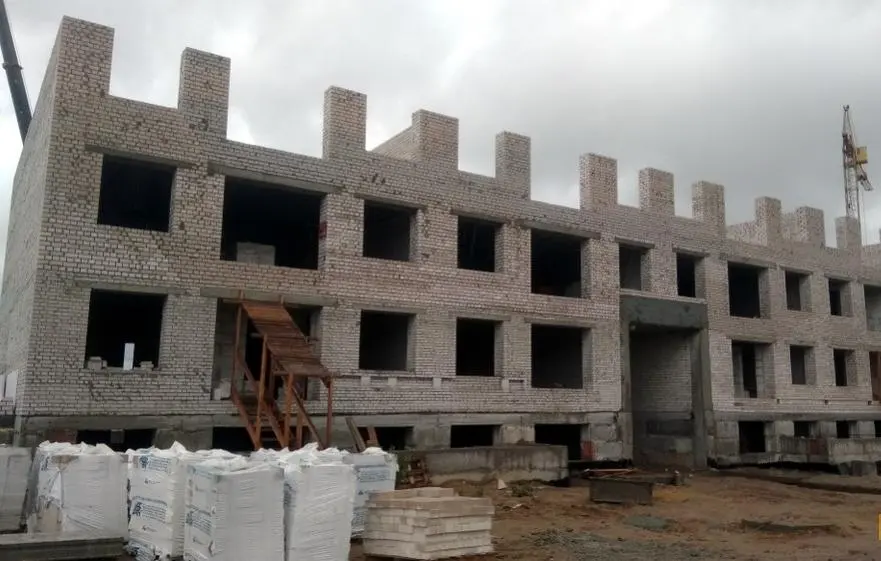

Ход строительства Жилого Комплекса

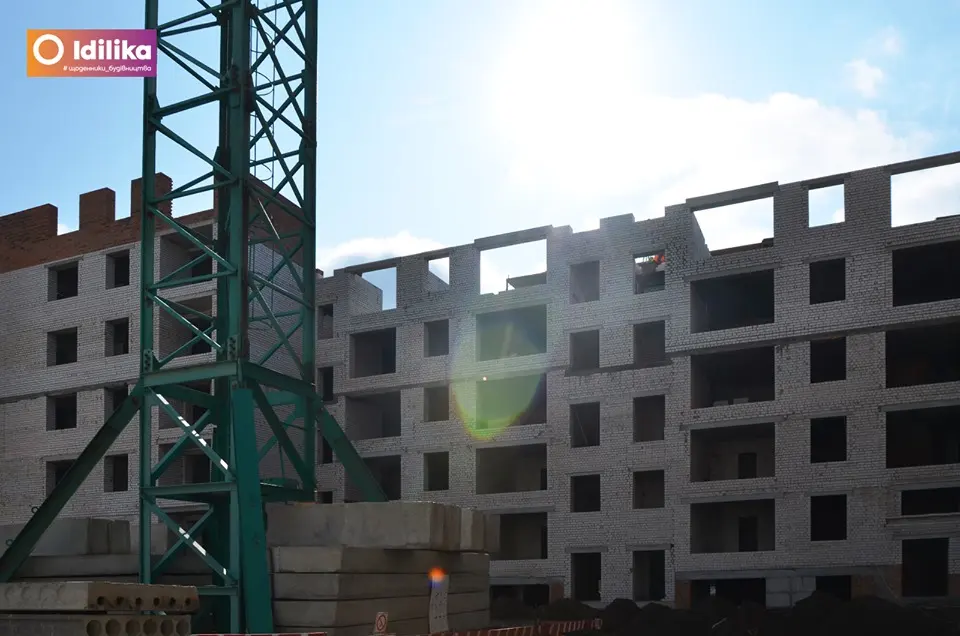

21.08.2019
У секції №1 (1,2,3 під’їзд)
- Розпочато цегляну кладку 5 поверху
- Триває монтаж міжкімнатних перегородок
- Проводяться монтаж вхідних груп та роботи по гідроізоляції цоколя
- Йде лаштування футлярів для прокладення комунікацій
У секції №2 (4,5 під’їзд)
- Триває перекриття 8 поверху
- Розпочато цегляну кладку 9 поверху
- Триває монтаж міжкімнатних перегородок
У секції №3 (6,7,8 під’їзд)
- Розпочато роботи з улаштування армопоясу 3 поверху

NE
Nelli18551 повід. · з 2016
1 жовтня 2019 р.

Ход строительства Жилого Комплекса
19.09.2019
У секції №1 (1,2,3 під’їзд)
- розпочато цегляну кладку 6 поверху
- ведуться роботи з накладення плит перекриття на 6 поверсі
- ведеться монтаж міжквартирних перегородок на 3 поверсі
У секції №2 (4,5 під’їзд)
- завершено цегляну кладку 9 поверху
- йде підготовка до залиття армопоясу
У секції №3 (6,7,8 під’їзд)
- йдуть роботи зі встановлення міжквартирних перегородок на 2 поверсі

NE
Nelli18551 повід. · з 2016
22 жовтня 2019 р.

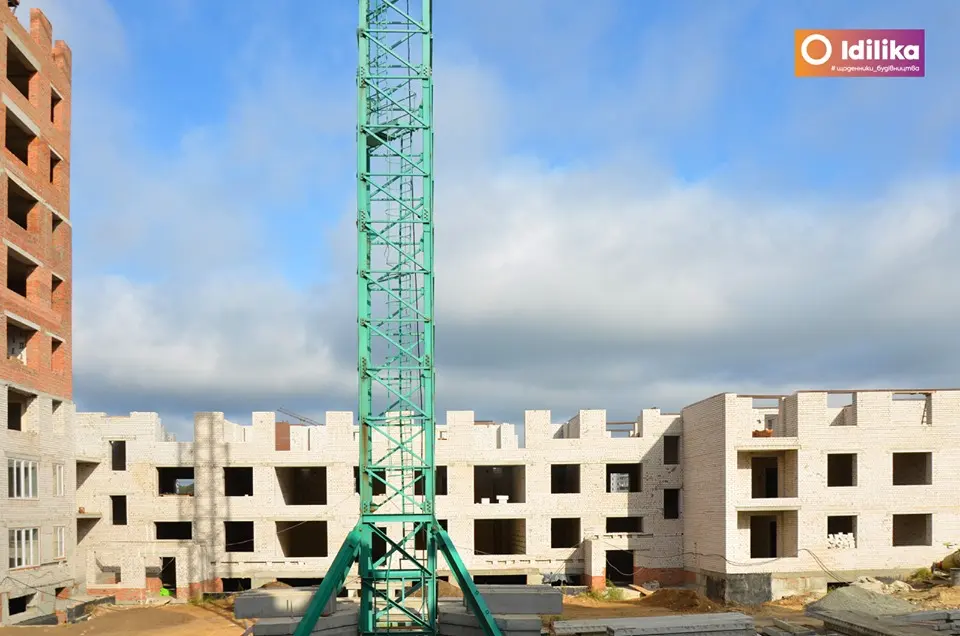

Ход строительства Жилого Комплекса
17.10.2019
У секції №1 (1,2,3 під’їзд)
- завершується цегляна кладка 6 поверху
- розпочато монтаж армопоясу 6 поверху

У секції №2 (4,5 під’їзд)
- завершено цегляну кладку 9 поверху
- йде заливка армопоясу 9 поверху
- ведеться монтаж міжкімнатних перегородок на 4 і 5 поверхах
- йде заливка вхідних груп

У секції №3 (6,7,8 під’їзд)
- триває заливка армопоясу 3 поверху
- йде цегляна кладка 4 поверху
- ведеться монтаж міжквартирних і міжкімнатних перегородок 2 поверху

NE
Nelli18551 повід. · з 2016
3 грудня 2019 р.

Новости Жилого Комплекса
22.11.2019

NE
Nelli18551 повід. · з 2016
3 грудня 2019 р.

Ход строительства Жилого Комплекса
18.11.2019
У секції №1 (1,2,3 під’їзд)
- Завершується заливка монолітного армопоясу 6 поверху
- Розпочато цегляну кладку 7 поверху

У секції №2 (4,5 під’їзд)
- Йде цегляна кладка 10 поверху

У секції №3 (6,7,8 під’їзд)
- Завершується заливка монолітного армопоясу 3 поверху
- Цегляна кладка 4 поверху виконана на 70%
- Ведеться кладка міжкімнатних та міжквартирних перегородок на 2 поверсі

NE
Nelli18551 повід. · з 2016
3 грудня 2019 р.

Новости Жилого Комплекса
03.12.2019

NE
Nelli18551 повід. · з 2016
17 лютого 2020 р.

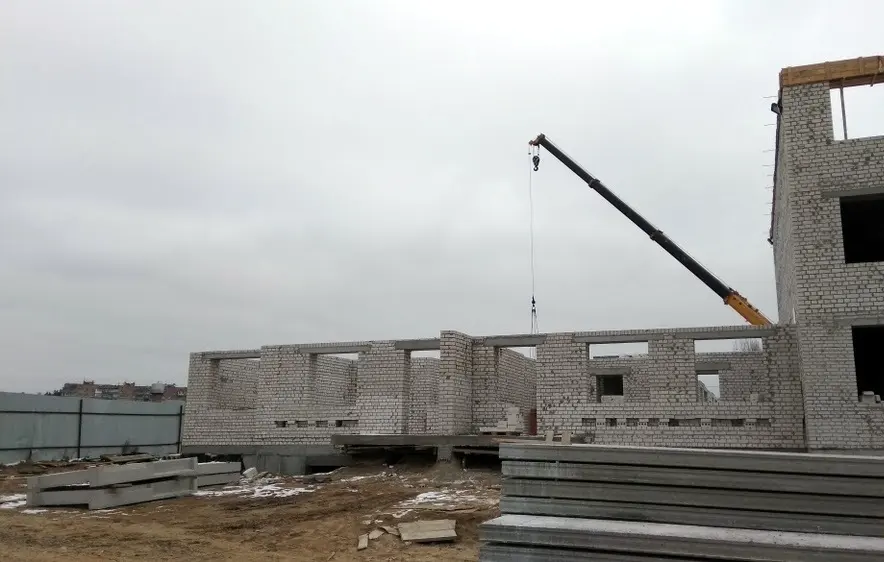

Ход строительства Жилого Комплекса

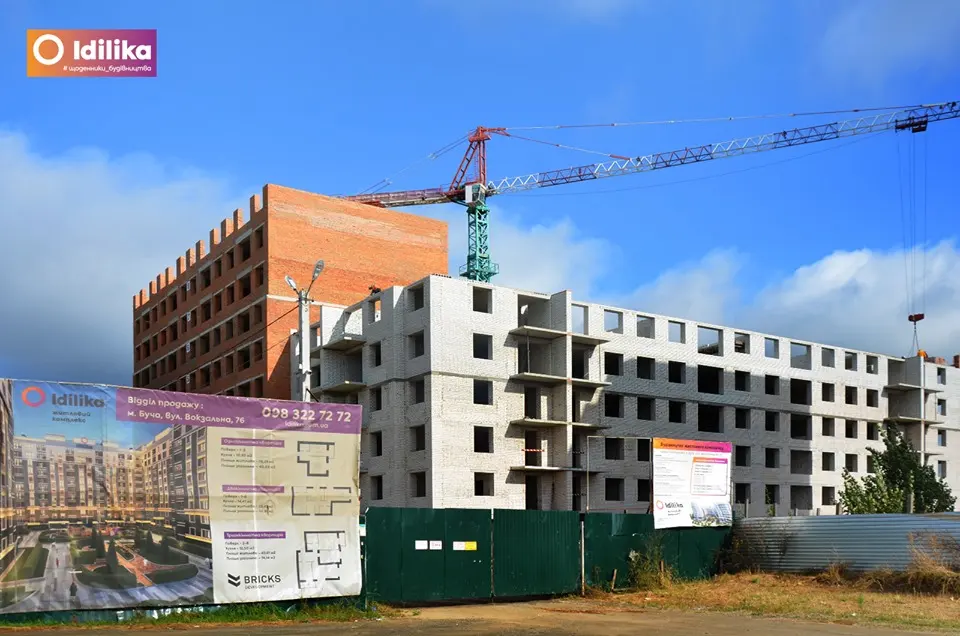

31.01.2020
У секції №1 (1,2,3 під’їзд)
- завершується цегляна кладка 8 поверху
- перекриття панелями 8 поверху
- кладка міжкімнатних та міжквартирних перегородок на 4, 5, 6 поверхах

У секції №2 (4,5 під’їзд)
- залиття монолітних ділянок мансардних виходів
- кладка міжкімнатних та міжквартирних перегородок 5,6,7 поверхів

У секції №3 (6,7,8 під’їзд)
- ведеться кладка 5 поверху
- кладка міжкімнатних перегородок 3 поверху

NE
Nelli18551 повід. · з 2016
14 березня 2020 р.

Ход строительства Жилого Комплекса
27.02.2020
У секції №1 (1,2,3 під’їзд)
- завершується цегляна кладка 9 поверху
- йде підготовка до заливки монолітного поясу 9 поверху
- йде встановлення перил на сходових маршах

У секції №2 (4,5 під’їзд)
- завершується кладка парапетів
- завершується облаштування даху
- розпочалися фасадні роботи
- цегляна кладка міжквартирних та міжкімнатних перегородок на 3, 5, 6 поверхах
- ведеться штукатурка стін на 3 та 4 поверсі

У секції №3 (6,7,8 під’їзд)
- ведеться цегляна кладка 6 поверху
- йде цегляна кладка міжкімнатних перегородок на 4 поверсі

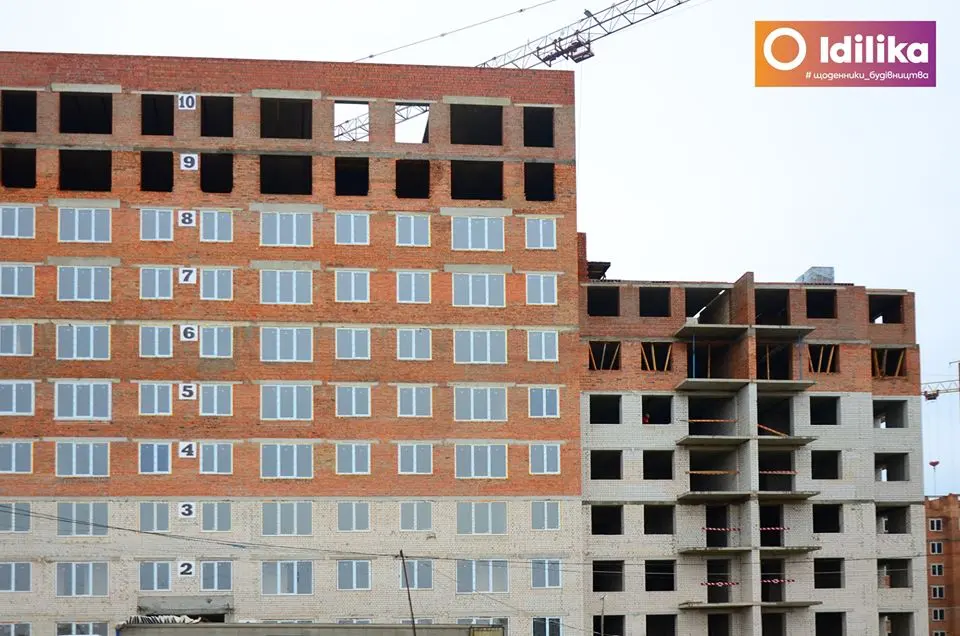

- перекривання плитами перекриття 5 поверху

NE
Nelli18551 повід. · з 2016
31 березня 2020 р.

Ход строительства Жилого Комплекса

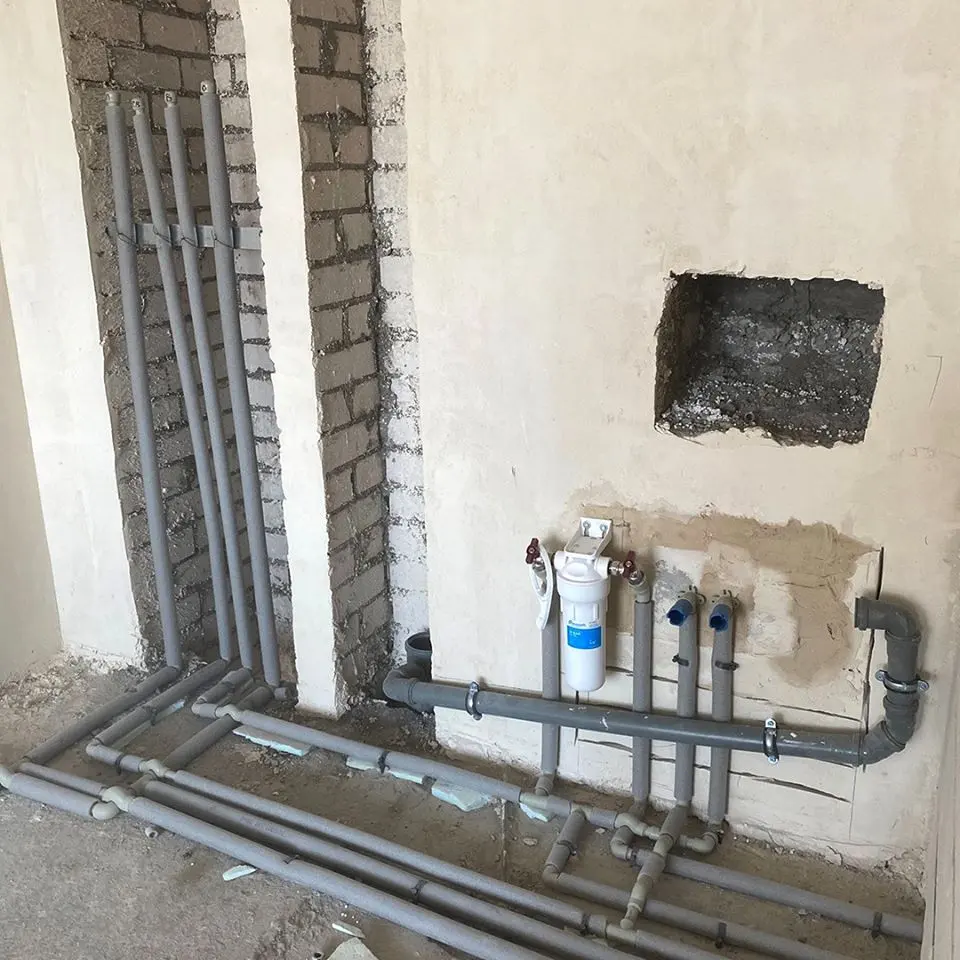

19.03.2020
На об'єкті ведуться активні роботи по нанесенню структури під фарбування фасаду, прокладаються кабелі інтернету та електричної мережі. Тривають роботи по зведенню міжкімнатних перестінок та проведення сантехніки. В 1 секції йде кладка 10 поверху, а в 3 секції - 6 поверху.
