Видео-отчет Жилого Комплекса
19.10.2019
Видео-отчет Жилого Комплекса
19.10.2019
Ход строительства Жилого Комплекса
02.11.2019
5-6 секція
ландшафтні роботи;
3-4 секція
ландшафтні роботи.
1-2 секція
тривають фасадні роботи;
штукатурні роботи;
стяжка підлоги;
прокладання інженерних мереж (ВК, електроенергія).
2 черга:
земляні роботи;
монолітні роботи;
кам'яні роботи;
роботи гідроізоляційні.
Видео-отчет Жилого Комплекса
23.12.2019
Ход строительства Жилого Комплекса
10.01.2020
5-6 секція:
ландшафтні роботи.
3-4 секція:
ландшафтні роботи.
1-2 секція:
тривають фасадні роботи.
2 черга:
земляні роботи;
монолітні роботи;
кам'яні роботи;
встановнення вікон;
тривають фасадні роботи;
монтаж внутрішніх інженерних мереж;
електромонтажні роботи;
роботи гідроізоляційні.
Ход строительства Жилого Комплекса
29.01.2020
5-6 секція:
ландшафтні роботи.
3-4 секція:
ландшафтні роботи.
1-2 секція:
ландшафтні роботи.
2 черга:
земляні роботи;
монолітні роботи;
кам'яні роботи;
встановнення вікон;
тривають фасадні роботи;
монтаж внутрішніх інженерних мереж;
електромонтажні роботи;
роботи гідроізоляційні.
Ход строительства Жилого Комплекса
02.03.2020
1 черга
5-6 секція:
ландшафтні роботи.
3-4 секція:
ландшафтні роботи.
1-2 секція:
ландшафтні роботи.
2 черга:
земляні роботи;
монолітні роботи;
кам'яні роботи;
встановнення вікон;
тривають фасадні роботи;
монтаж внутрішніх інженерних мереж;
електромонтажні роботи;
роботи гідроізоляційні.
Ход строительства Жилого Комплекса
23.03.2020
5-6 секція:
ландшафтні роботи.
3-4 секція:
ландшафтні роботи.
1-2 секція:
ландшафтні роботи.
2 черга:
монолітні роботи;
кам'яні роботи;
встановнення вікон;
штукатурні роботи;
тривають фасадні роботи;
виконується монтаж вікон;
монтаж внутрішніх інженерних мереж;
електромонтажні роботи;
роботи гідроізоляційні.
Ход строительства Жилого Комплекса
30.04.2020
?5-6 секція:
?ландшафтні роботи.
?3-4 секція:
?ландшафтні роботи.
?1-2 секція:
?ландшафтні роботи.
?2 черга:
?монолітні роботи;
?кам'яні роботи;
?встановнення вікон;
?штукатурні роботи;
?тривають фасадні роботи;
?виконується монтаж вікон;
?монтаж внутрішніх інженерних мереж;
?електромонтажні роботи;
?покрівельні роботи;
?прокладання слаботочної системи;
?монтаж системи водопостачання;
?роботи гідроізоляційні.
Ход строительства Жилого Комплекса
03.11.2020
2 черга:
кам'яні роботи;
штукатурні роботи;
тривають фасадні роботи;
виконується монтаж вікон;
електромонтажні роботи;
покрівельні роботи;
прокладання слаботочної системи;
монтаж системи водопостачання;
сантехнічні роботи;
влаштування зливової каналізації;
влаштування зовнішніх інженерних мереж.
3 черга:
земляні роботи по влаштуванню котловану;
влаштування свайного поля;
роботи гідроізоляційні;
влаштування зовнішніх інженерних мереж;
монолітні роботи по влаштуванню ростверків і стін паркінгу.
Ход строительства Жилого Комплекса

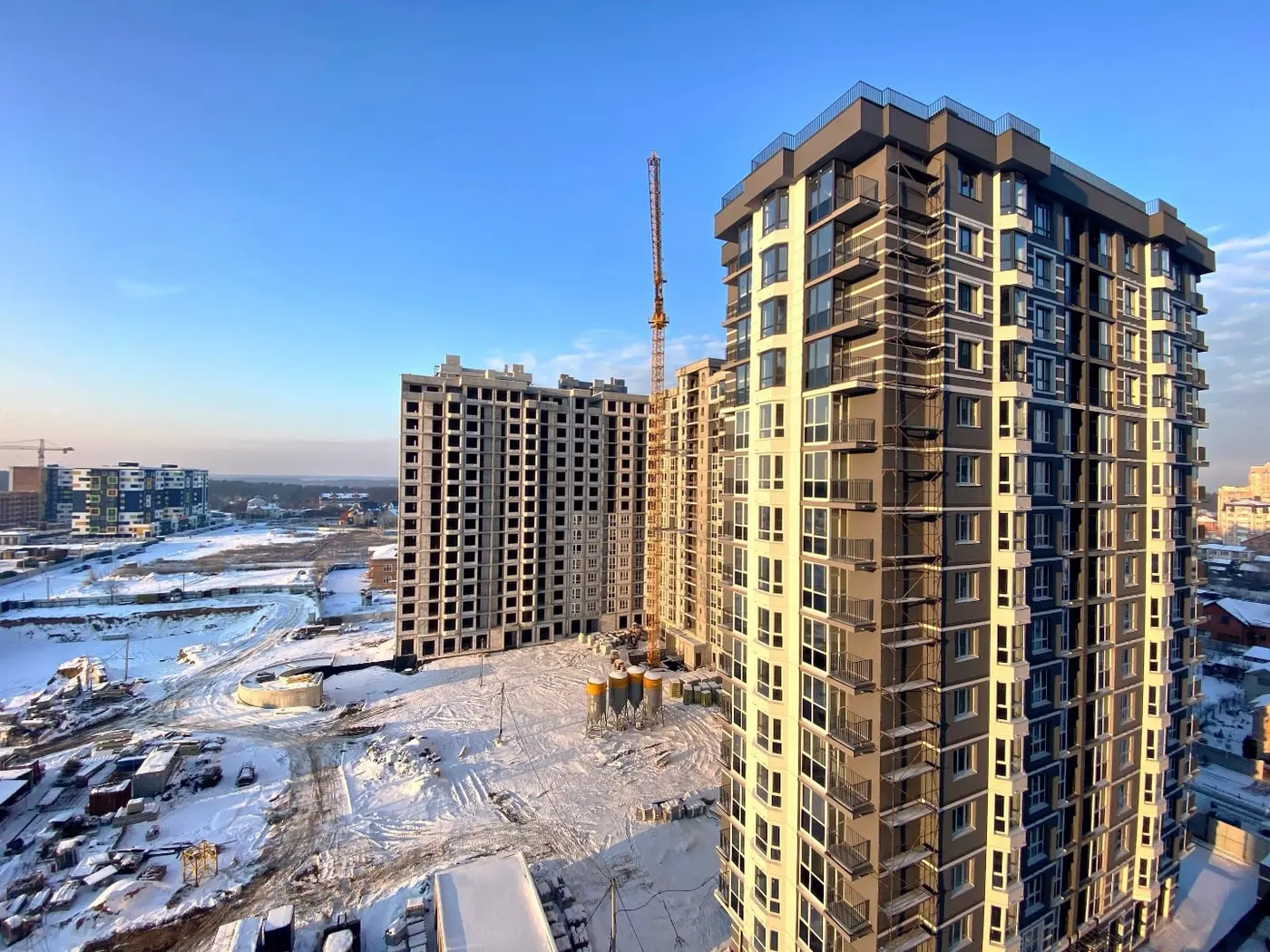

04.02.2021
2 черга:
виконується монтаж вікон;
електромонтажні роботи;
прокладання слаботочної системи;
монтаж системи водопостачання;
сантехнічні роботи;
влаштування зливової каналізації;
влаштування зовнішніх інженерних мереж.
3 черга:
роботи гідроізоляційні;
влаштування зовнішніх інженерних мереж;
монолітні роботи по влаштуванню ростверків і стін паркінгу та каркасу будівлі.
Ход строительства Жилого Комплекса
12.03.2021
У секціях 1-5 монолітні роботи виконані на 100%, мурувальні роботи стін та перегородок виконанні на 100%. Віконні прорізи засклені на 95%.
У 3 та 4 секціях віконні прорізи засклені на 95%. Фасадні роботи виконанні на 50%. Система відведення конденсату для кондиціонерів виконана на 50%.
У 4-й секції розводка електрики виконана на 100%. Штукатурення стін виконано на 95%, залишився 15 поверх. Розводка сантехніки виконана з 2-го по 11-й поверх на 100%.
У 5-й секції система відведення конденсату для кондиціонерів, розводка електрики, монтаж квартирних щитків з автоматами, монтаж квартирних дверей, стяжка, штукатурення стін, розводка сантехніки виконано на 100%. Монтаж радіаторів з 3-го по 5-ий поверх виконано на 80%. Плитка змонтована з 2-го по 16-й поверх 100%. Фарбування стін МЗК виконана з 2-го по 16-й поверх на 100%. Монтаж стель МЗК виконаний з 2-го по 16-й поверх на 20%. Монтаж ліфтів виконано на 40%.
У 6-й секції на 100% готова плита перекриття 2 поверху.
У 7-й секції на 100% готова плита перекриття 1 поверху, вертикальні монолітні конструкції 2-го поверху на 60%.
У 8-й секції на 100% готова плита перекриття паркінгу, вертикальні монолітні конструкції 1-го поверху на 40%.
У 9 та 10 секції виритий котлован та забитті фундаментні сваї.
Ход строительства Жилого Комплекса

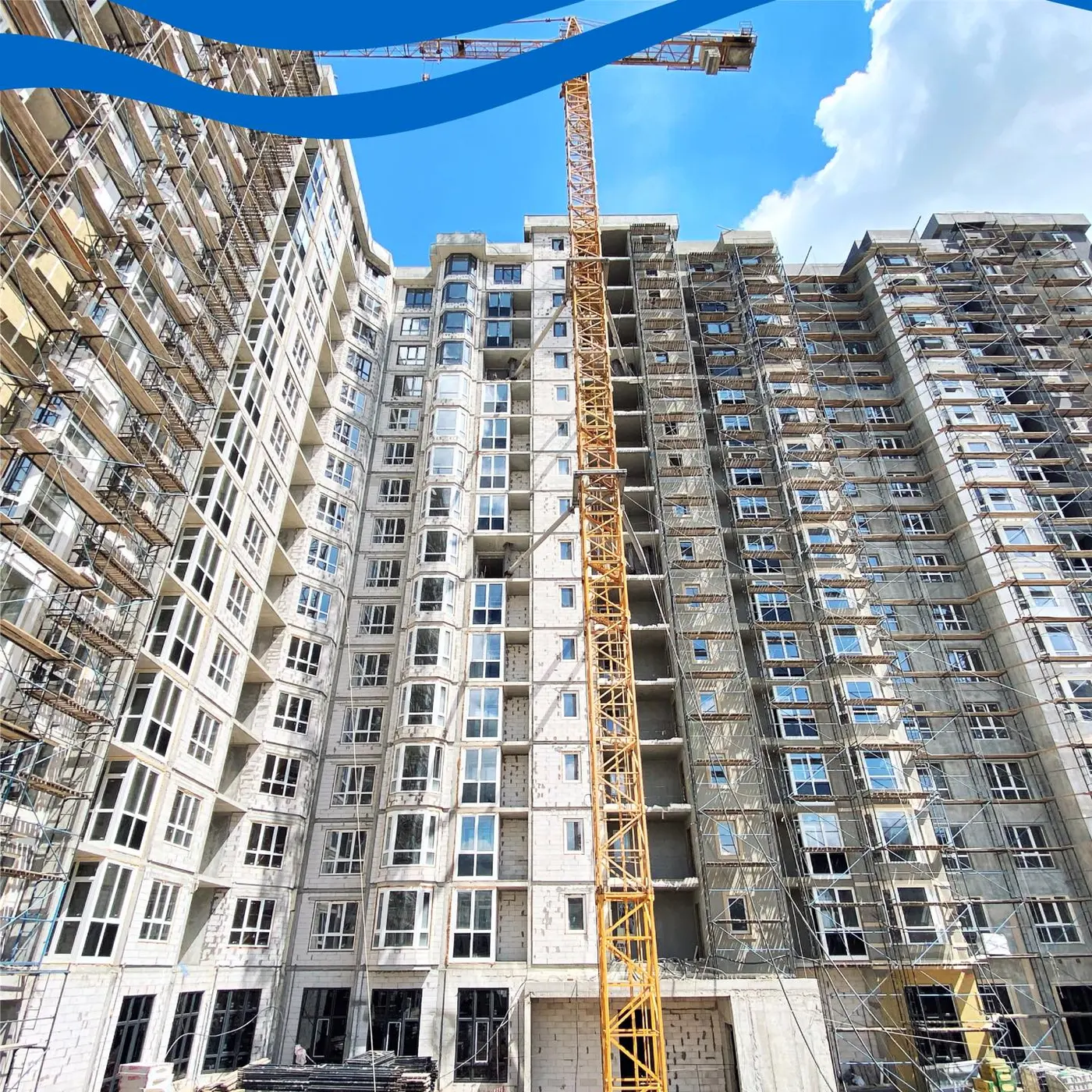

07.04.2021
У 1-й та 2-й секціях монолітні роботи, мурувальні роботи стін та перегородок виконані на 100%. Віконні прорізи засклені на 95%.
⠀
У 3-й секції монолітні роботи, мурувальні роботи стін та перегородок виконані на 100%. Віконні прорізи засклені на 95%. Фасадні роботи виконані на 70%. Система відведення конденсату для кондиціонерів зроблена на 90%. Відливи виконані на 50%. Розводка електрики завершена на 2-му та 11-му поверсі на 100%, штукатурення стін виконано на 2-му та 5-му поверсі на 80%.
⠀
У 4-й секції монолітні роботи, мурувальні роботи стін та перегородок виконані на 100%. Віконні прорізи засклені на 95%.
Фасадні роботи виконанні на 70%. Система відведення конденсату для кондиціонерів виконана на 100%. Відливи виконані на 50% Розводка електрики завершена на 100%. Штукатурення стін виконано на 95%, залишилося зробити 15-ий поверх. Розводка сантехніки виконана з 2-го по 12-й поверх на 95%. Стяжка вкинута з 2-го по 11-й поверх 95%. Коморні двері змонтовані на 40%.
⠀
У 5-й секції монолітні роботи, мурувальні роботи стін та перегородок виконані на 100%. Віконні прорізи засклені на 95%. Фасадні роботи зроблені на 100%. Система відведення конденсату для кондиціонерів виконана на 100%. Відливи змонтовані на 80%. Розводка електрики та монтаж квартирних щитків з автоматами виконано на 100%. Штукатурення стін теж завершено — на 100%. Розводку сантехніки та монтаж радіаторів виконано на 100%.
Стяжка вкинута на 100%. Квартирні двері змонтовані на 100%, двері МЗК — на 98%. Двері комор змонтовані на 100%. Плитка повністю змонтована з 2-го по 16-й поверх. Фарбування стін МЗК завершена повністю з 2-го по 16-й поверх. Монтаж стель МЗК виконано з 2-го по 16-й поверх на 20%. Монтаж ліфтових дверей виконано на 100%, збір ліфта виконано на 80%.
⠀
У 6-й секції готові вертикальні монолітні конструкції 4-го поверху на 70%.
⠀
У 7-й секції готові вертикальні монолітні конструкції 4-го поверху на 50%.
⠀
У 8-й секції на 100% готова плита 1-го поверху.
⠀
У 9-й та 10-й секціях вириті котловани та забиті фундаментні сваї на 100%.
Новости Жилого Комплекса
24.04.2021
Ход строительства Жилого Комплекса

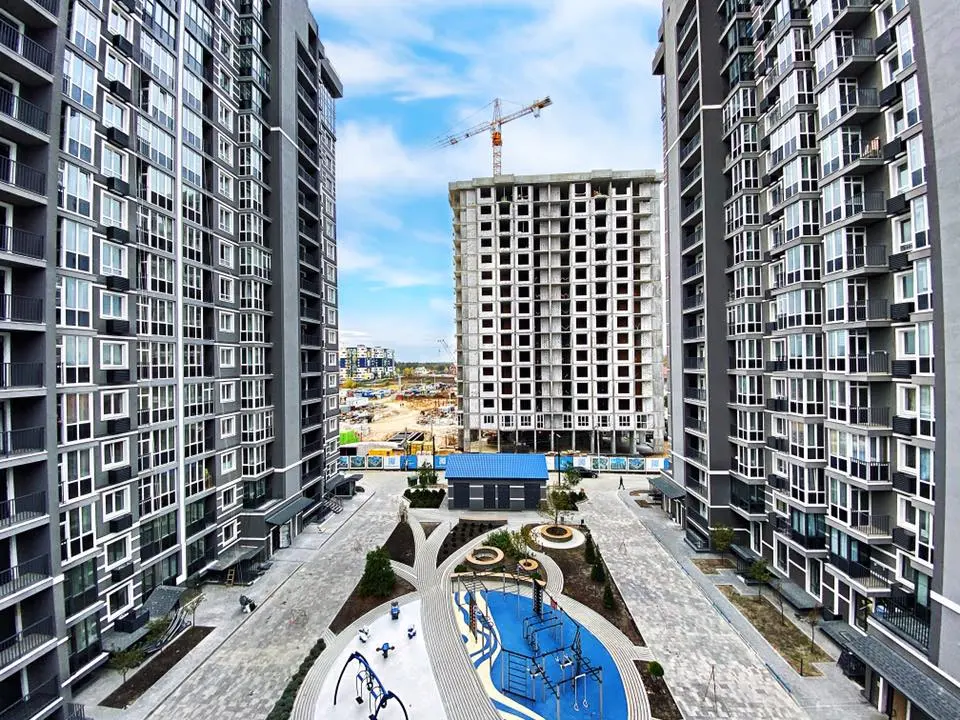

30.05.2021
У 1-й секції монолітні та мурувальні роботи стін та перегородок виконані на 100%. Віконні пройоми засклені на 100%. Фасадні роботи виконанні на 25%.
У 2-й секції монолітні та мурувальні роботи стін та перегородок виконані на 100%. Віконні пройоми засклені на 100%. Фасадні роботи виконанні на 20%. Розводка електрики виконана з 2-го по 5-ий поверх на 80%
У 3-й секції монолітні та мурувальні роботи стін та перегородок виконані на 100%. Віконні пройоми засклені на 100%. Фасадні роботи виконанні на 80%. Система відведення конденсату для кондиціонерів виконана на 95%. Відливи виконанні на 50%. Розводка електрики з 2-го по 16-ий поверх - 100%. Штукатурення стін виконано з 2-го по 10-ий поверх на 100%, з 11-го по 16 поверх 20%. Розводка сантехніки виконана з 2-го по 6-ий поверсі на 100%, з 7-го по 9-ий на 85%. Стяжка вкинута з 2-го поверху по 4-ий поверх на 100%.
У 4-й секції монолітні та мурувальні роботи стін та перегородок, розводка електрики, штукатурення та система відведення конденсату для кондиціонерів виконані на 100%. Віконні пройоми засклені на 100%. Фасадні роботи виконанні на 95%. Відливи виконанні на 80%. Розводка сантехніки виконана з 2-го по 16-й поверх 100%. Стяжка вкинута з 2-го по 16 поверх на 100%. Кладовочні двері змонтовані на 40%, квартирні двері з 2-го по 16 поверх 20%. Плитка змонтована в МЗК з 2-го по 16 поверхи на 80%. Збір ліфта виконано на 40%. Підготовка для фарбування стін МЗК виконана на 100%.
У 5-й секції монолітні, фасадні та мурувальні роботи стін та перегородок виконані на 100%. Віконні пройоми засклені на 100%. Система відведення конденсату для кондиціонерів та відливи змонтовані на 100 %. Розводка електрики, монтаж квартирних щитків з автоматами, монтаж електролічильників, штукатурення стін, розводка сантехніки та монтаж радіаторів виконано на 100%. Лічильники водопостачання - на 60%. Стяжка вкинута на 100%. Квартирні, кладовочні та двері МЗК змонтовано на 100%. Плитка змонтована на 100%. Фарбування стін МЗК виконано на 100%. Монтаж стель МЗК виконано з 2-го по 16-й поверх на 100%. Монтаж ліфтів виконано на 100%, вхідна група виконана на 90%.
У 6-й секції готова плита перекриття 8-го поверху на 20%. Мурувальні роботи стін та перегородок з 1-го по 3 поверх виконанні на 70%.
У 7-й секції готові вертикальні монолітні конструкції 8-го поверху на 60%. Мурувальні роботи стін та перегородок з 1-го по 2 поверх виконанні на 50%.
У 8-й секції готова плита перекриття 5-го поверху на 100%.
У 9-й секції залита фундаментна подушка на 100%.
У 10-й секції виритий котлован та забиті фундаментні сваї на 100%.
Ход строительства Жилого Комплекса

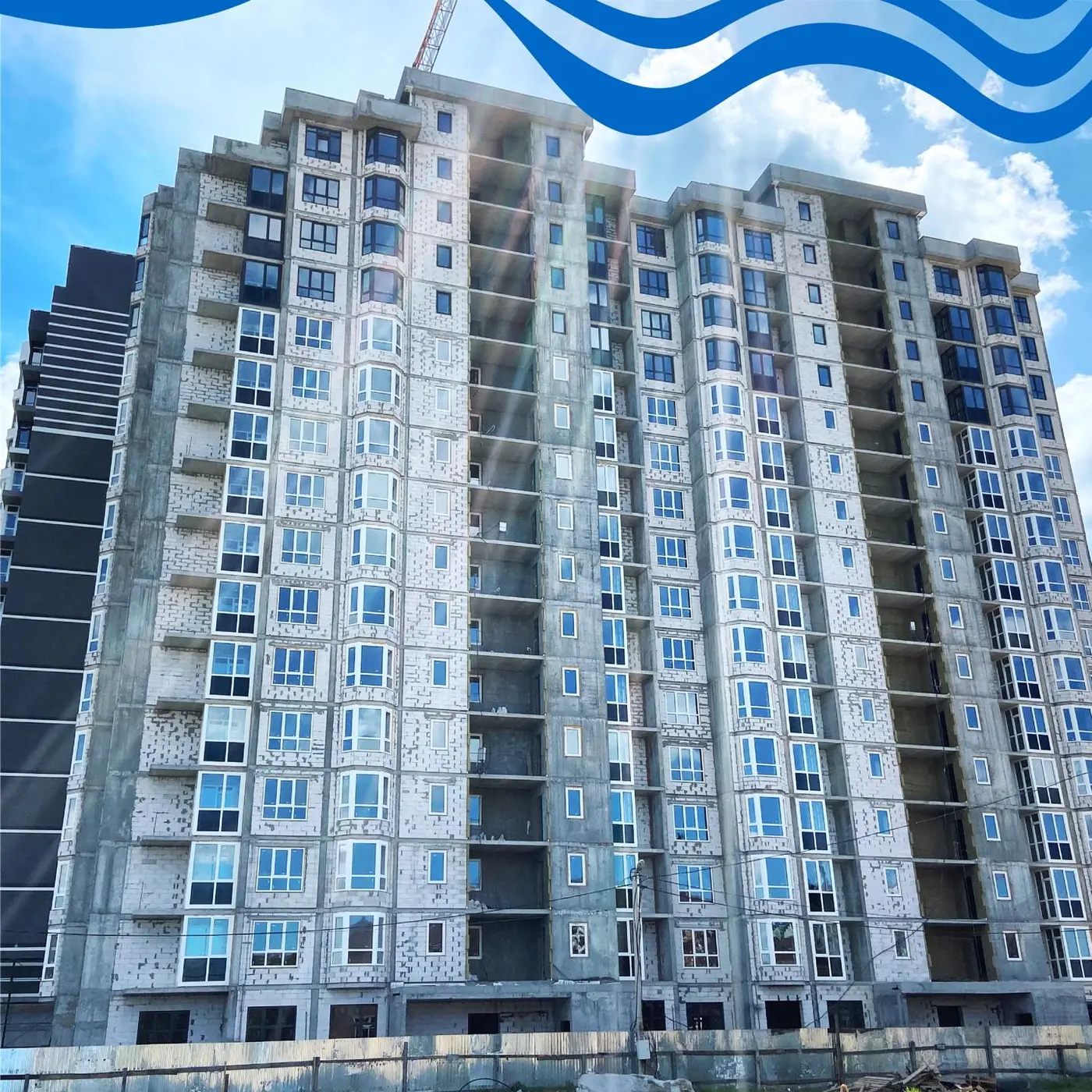

30.06.2021
У 1-й секції:
100% - виконані монолітні роботи, мурувальні роботи стін та перегородок, віконні пройоми засклені.
30% - фасадні роботи.
25% - система відведення конденсату для кондиціонерів.
У 2-й секції:
100% - виконані монолітні роботи, мурувальні роботи стін та перегородок, віконні пройоми засклені, розводка електрики виконана з 2-го по 10-ий поверх, штукатурення стін - з 2-го по 3-ий поверх.
30% - фасадні роботи, штукатурення стін з 4-го по 6-ий поверх.
25% - система відведення конденсату для кондиціонерів.
У 3-й секції:
100% - виконані монолітні роботи, мурувальні роботи стін та перегородок, віконні пройоми засклені, розводка електрики виконана з 2-го по 16-ий поверх, стяжка вкинута з 2-го поверху по 7-ий поверх.
80-95% - фасадні роботи, система відведення конденсату для кондиціонерів, штукатурення стін виконано з 2-го по 16-ий поверх, відливи встановлені, розводка сантехніки виконана з 2-го по 16-ий поверх.
У 4-й секції:
100% - виконані монолітні роботи, фасадні роботи, мурувальні роботи стін та перегородок, віконні пройоми засклені, система відведення конденсату для кондиціонерів встановлена, виконана розводка електрики та штукатурення стін, розводка сантехніки виконана з 2-го по 16-й поверх, стяжка вкинута з 2-го по 16 поверх, квартирні двері з 2-го по 16 поверх, плитка змонтована в МЗК з 2-го поверху по 16, покраска стін МЗК виконана.
80% - встановлення відливів.
40% - монтаж кладовочних дверей.
60% - збір ліфта.
У 5-й секції:
100% - виконані монолітні, мурувальні роботи стін та перегородок, віконні пройоми засклені, фасадні роботи завершені, система відведення конденсату для кондиціонерів виконані, відливи змонтовані, розводка електрики, монтаж квартирних щитків з автоматами, монтаж електролічильників, штукатурення стін, розводка сантехніки, монтаж радіаторів виконано, стяжка вкинута. Квартирні, кладовочні та двері МЗК змонтовані, плитка змонтована, покраска стін МЗК виконана. Монтаж потолків МЗК виконаний з 2-го по 16-й поверх, монтаж ліфтів завершено.
60% - встановлено лічильники водопостачання.
98% - вхідна група виконана.
У 6-й секції:
100% - готові вертикальні монолітні конструкції 11-го поверху, мурувальні роботи стін та перегородок з 1-го по 3 поверх виконанні.
У 7-й секції:
100% - готова плита перекриття 10-го поверху.
90% - виконані мурувальні роботи стін та перегородок з 1-го по 3 поверх.
У 8-й секції готова плита перекриття 5-го поверху на 100%.
У 9-й секції залита фундаментна подушка на 100%.
У 10-й секції виритий котлован та забитті фундаментні сваї на 100%.
Новости Жилого Комплекса
14.08.2021
Новости Жилого Комплекса
06.09.2021
Будинок № 4 (секції 4 та 5) житлового комплексу Гранд Бурже введено в експлуатацію!
Новости Жилого Комплекса
11.10.2021

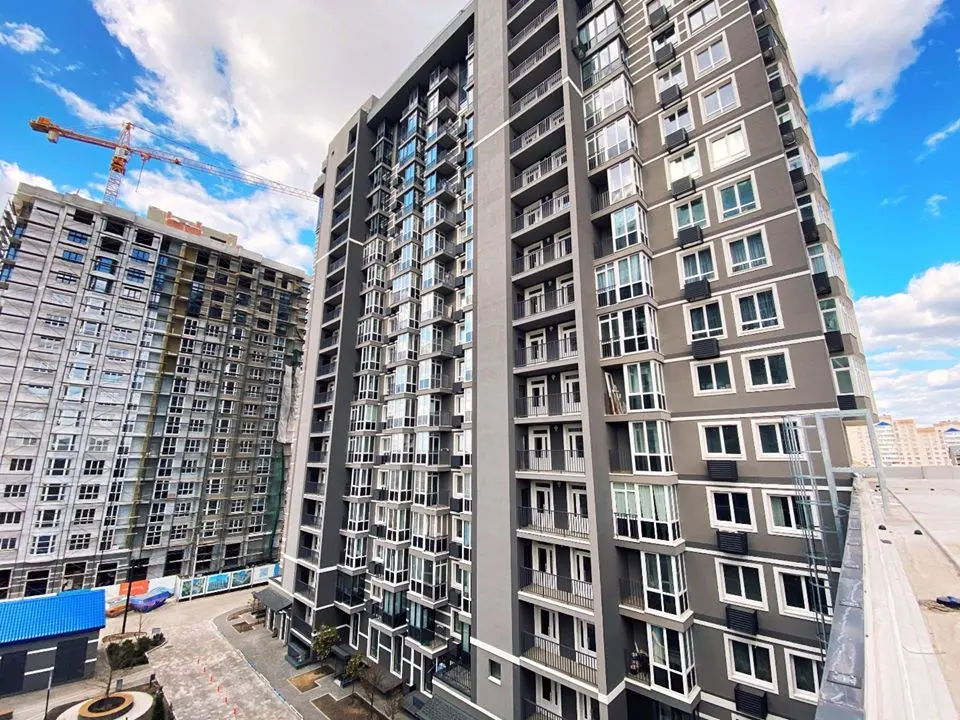

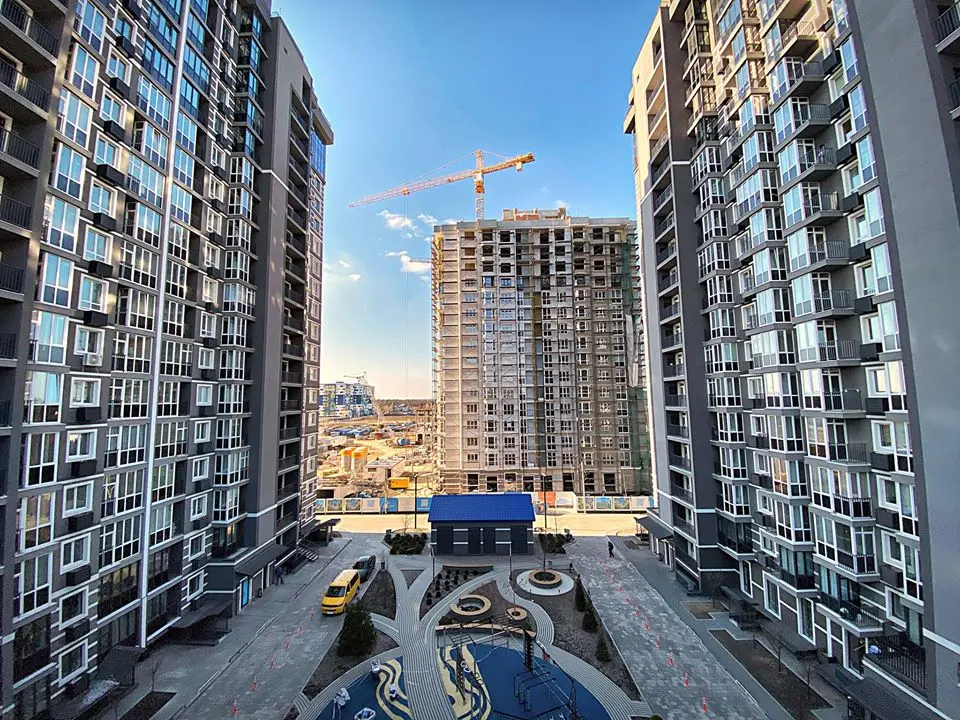

Ход строительства Жилого Комплекса
30.11.2021
4 та 5 секції — введено в експлуатацію
3 секція — фасад 97%, електрика 100%, штукатурення стін 100%, сантехніка 100%, двері 100%.
1 та 2 секції — вікна 100%, фасад 55%, електрика 100%, штукатурення стін 100%, стяжка 55%, сантехніка 55%.
6 секція — монолітна плита перекриття 16-го поверху 100%, кладочні роботи 16-го поверху 100%.
7 секція — монолітна плита перекриття 16-го поверху 100%, кладочні роботи 13-ий та 14-ий поверхи 70%.
8 секція — монолітна плита перекриття 11-го поверху 100%, кладочні роботи 4-го поверху 100%.
9 секція — монолітна плита перекриття 6-го поверху 100% та 7-го поверху 50%.
10 секція — котлован 100%, фундаменті палі 100%, монолітна плита перекриття 1-го поверху 100%.
Новости Жилого Комплекса
