ГоловнаФорумПравий берегЖК Poetica (Поэтика)

ЖК Poetica (Поэтика)

20 відповідей · 8 845 переглядів
ГЕ
Геркулес Зевсович716 повід. · з 2018
12 лютого 2018 р.

Объект: ЖК Poetica

Ввод в эксплуатацию:

3-4 дом — 4 кв. 2020
1-2 дом — 3 кв. 2022

Адрес: г. Киев, Шевченковский район, ул. Дегтяревская, 25а

Ближайшее метро: "Шулявская" 1,1 км, Дорогожичи 1,8 км"Лукьяновская" 2.3 км

Застройщик: Enso

Ссылки:

::: Сайт проекта

::: Сайт застройщика

::: Описание на oStroyke

Технические характеристики:

Класс: бизнес
Домов: 4
Этажность: 25-28
Технология строительства: монолитно-каркасная
Отопление: централизованное
Стены: кирпич
Паркинг: подземный (с лифтом), гостевой

Жилищный комплекс “Poetica” — это удачное и комфортное место для жизни Шевченковского района, где есть развитая инфраструктура и зеленые зоны. Купить квартиру в ЖК “Поэтика” от застройщика “Enso” можно недорого, но по мере готовности комплекса цена за метр квадратный будет расти. Данные новострои — это четыре здания бизнес-класса на 26 этажей, где сочетается воедино все самое лучшее.
Расположение
Комфортабельные здания расположены на ул. Дегтяревской, 25. В полукилометре от новостроек проходит важная магистраль правобережья — улица Елены Телиги. Дорога к метро “Шулявская” займет у вас не более 12 минут, а к метро “Дорогожичи” — не более 20. Концепция данных домов — “Жизнь среди парков”, и это так и есть. Ведь поблизости есть живописный парк Пушкина и Киевский зоопарк, чуть дальше расположен Сырецкий парк и Парк Киевского политехнического института. Коммерческая инфраструктура представлена большим разнообразием. Здесь есть супермаркеты, магазины, кафе, рестораны, салоны красоты, отделения банков, а также торгово-развлекательный центр. Поблизости есть и социальная инфраструктура — школы, детские садики, поликлиники и т.д.
Характеристики домов
Здания строятся по монолитно-каркасной технологии, стены заполняют красным кирпичом, поверх которого наноситься минеральная вата. Чтоб комплекс соответствовал и внешне бизнес-классу, на наружные стены установят вентилируемый фасад и корзины для кондиционеров. Также предусмотрены гостевой и подземный паркинги. На закрытой придомовой территории расположатся детские площадки, места для отдыха с зонами BBQ, а также баскетбольное поле. На первых этажах разместятся коммерческие заведения:

  • кафе;
  • ресторан;
  • супермаркет;
  • банк;
  • салон красоты;
  • стоматология.

Жилье от застройщика
Тем, кто в поисках отличного варианта для инвестирования, недвижимость возле метро в ЖК “Poetica” несомненно подойдет. Отличные условия жизни, надежный застройщик, удобное месторасположение и небольшая цена за квадратный метр обеспечивают инвестиции дополнительную выгоду и привлекательность. Успейте купить квартиру по скидке без посредников в жилом комплексе “Поэтика”. Посетите официальный сайт новостроек и узнайте обо всех акционных предложениях.

АЛ
АленаМер8 повід. · з 2018
27 листопада 2018 р.

totoro: Cколько мест в паркинге?

Интересовалась этим вопрос, поэтому в теме - говорят 400 запланировано. По ценам не в курсе. Интересовали малогабаритные места.

ФЕ
ФедорГ63 повід. · з 2018
30 листопада 2018 р.

АленаМер: Интересовалась этим вопрос, поэтому в теме - говорят 400 запланировано. По ценам не в курсе. Интересовали малогабаритные места.

По ценам там пока информации нет потому что его еще не продают или вы просто не узанвали?

NE
Nelli18551 повід. · з 2016
1 травня 2020 р.

Ход строительства Жилого Комплекса
13.04.2020
У першій колекції вже збудовано 44 поверхи — з них 34 з цегляною кладкою. У другій колекції вже йдуть підготовчі роботи для буріння паль шпунтової огорожі та заготівля каркасів паль.

NE
Nelli18551 повід. · з 2016
20 липня 2020 р.

Ход строительства Жилого Комплекса
09.06.2020
У першій секції першої колекції зведено -1-йповерх. У другій — зведено вже 3-й поверх.
У третій та четвертій секціях виконані монолітні роботи до 27-го та 24-го поверху відповідно.

NE
Nelli18551 повід. · з 2016
25 серпня 2020 р.

Ход строительства Жилого Комплекса
12.08.2020
У першій секції першої колекції зведено 1-й поверх. У другій — зведено вже 4-й поверх.
У третій та четвертій секціях завершені монолітні роботи до 28-го поверхів.

NE
Nelli18551 повід. · з 2016
21 листопада 2020 р.

Ход строительства Жилого Комплекса
13.11.2020
Наразі відбувається влаштування вертикальних монолітних конструкцій 8-го поверху у першій секції та 14-го поверху — у другій. Також у цих секціях монтуємо залізобетонні конструкції і виконуємо роботи по влаштуванню котловану.
У секціях 3 та 4 ведуться роботи з облаштування внутрішніх мереж холодного та гарячого водопостачання, каналізації, систем вентиляції, електропостачання та освітлення. У процесі роботи по влаштуванню стяжок, штукатурки стін, монтажу вхідних квартирних дверей та вентильованого фасаду.
У 3 і 4 секціях на фінальному етапі роботи з монтажу віконних конструкцій. Також виконуються роботи по влаштуванню направляючих конструкцій ліфтів та монтажу ліфтової кабіни.

NE
Nelli18551 повід. · з 2016
21 грудня 2020 р.

Ход строительства Жилого Комплекса
17.12.2020
Влаштували фундаментні плити на секції №1, 2.
Зробили стіни та пілони для каркаса підземного паркінгу на секції №1.
Почали робити те саме на секції №2.
Розпочали влаштовувати плити перекриття підземного паркінгу на секції №1.

NE
Nelli18551 повід. · з 2016
14 травня 2021 р.

Ход строительства Жилого Комплекса
07.05.2021
Будинок № 1:
завершено влаштування вертикальних і горизонтальних елементів (стін, пілонів і перекриття) 2-го поверху секції № 1, 1-го поверху секції № 2, 2-го поверху (паркінг) секції № 3;
завершено роботи з бетонування фундаментної плити паркінгу (частина 1);
розпочато армування і бетонування вертикальних елементів 3-го поверху секції № 1, 2-го поверху секції № 2, −1-го поверху (стилобат) секції № 3;
розпочато армування і бетонування вертикальних елементів −2-го поверху паркінгу (частина 1).
Будинок № 2:
розпочато влаштування пальового фундаменту під секцію № 1;
розпочато роботи на секції № 2.
На території усього комплексу продовжується розробка котловану.

NE
Nelli18551 повід. · з 2016
4 червня 2021 р.

Ход строительства Жилого Комплекса
19.05.2021
Завершили влаштування пальового поля секцій 1 та 2 та вже розпочали влаштування пальового поля на секції 3.

NE
Nelli18551 повід. · з 2016
7 липня 2021 р.

Ход строительства Жилого Комплекса
16.06.2021
Будинок № 1
Завершено влаштування вертикальних і горизонтальних елементів (стіни, пілони, перекриття):
3-го поверху секції № 1;
2-го поверху секції № 2;
−1-го поверху (стилобат) секції № 3;
−2-го поверху (паркінг, частина 1).
Розпочато роботи з:
армування та бетонування вертикальних елементів 4-го поверху секції № 1 і 3-го поверху секції № 2;
мурування стін паркінгу на секціях № 1-2.
Будинок № 2:
влаштовано пальовий фундамент під секцію № 2;
розпочато роботи з влаштування фундаментної плити на секції № 1.
Продовжуються роботи з розробки котлована по всьому комплексу.

NE
Nelli18551 повід. · з 2016
23 липня 2021 р.

Ход строительства Жилого Комплекса
16.07.2021
Будинок № 1. Завершено:
влаштування вертикальних і горизонтальних елементів 4-го поверху (секція 1);
встановлення вертикальних елементів 5-го поверху (секція 1), 3-го поверху (секція 2), 1-го поверху (секція 3).
Розпочато роботи з:
армування плит перекриття 5-го поверху (секція 1), 3-го поверху (секція 2), 1-го поверху (секція 3);
мурування стін і перегородок стилобату −1-го й 1-го поверхів (секція 1, 2), стін паркінгу −2-го поверху (секція 3);
влаштування вертикальних елементів −1-го поверху паркінгу (частина 1).
Будинок № 2:
завершено влаштування фундаментних плит (секція 1, 2);
розпочато армування вертикальних елементів (секція 1, 2).
Продовжено роботи з розробки котловану по всьому комплексу.

NE
Nelli18551 повід. · з 2016
1 вересня 2021 р.

Ход строительства Жилого Комплекса
17.08.2021
Будинок № 1:
завершено влаштування вертикальних і горизонтальних елементів 5-го поверху (секція 1), 4-го поверху (секція 2), 2-го поверху (секція 3);
розпочато влаштування вертикальних і горизонтальних елементів 6-го поверху (секція 1), 5-го поверху (секція 2), 3-го поверху (секція 3);
продовжуються роботи з мурування стін і перегородок 2-го поверху (секція 1, 2), стилобату −1-го поверху (секція 3);
ведуться роботи над влаштуванням горизонтальних елементів (перекриття) −1-го поверху паркінгу (частина 1).
Будинок №2:
продовжуються роботи з влаштування вертикальних і горизонтальних елементів −2-го поверху паркінгу (секція 1, 2).
По всій території комплексу триває розроблення котловану.

NE
Nelli18551 повід. · з 2016
20 жовтня 2021 р.

Ход строительства Жилого Комплекса
12.10.2021
Будинок № 1. Продовжуються роботи з:
влаштування вертикальних і горизонтальних елементів 7-го поверху (секція 1), 6-го поверху (секція 2), 4-го поверху (секція 3);
мурування стін і перегородок 2-го і 3-го поверхів (секції 1, 2), 1-го і 2-го поверхів (секція 3);
влаштування фундаментних плит стилобату (поза житловою зоною).
Будинок № 2. Триває:
встановлення вертикальних і горизонтальних елементів −1-го поверху стилобату (секції 1, 2);
влаштування фундаментної плити (секція 3).
Будинок № 3:
розпочато роботи з влаштування пальового поля.
На території всього комплексу продовжується розроблення котловану.

NE
Nelli18551 повід. · з 2016
26 листопада 2021 р.

Ход строительства Жилого Комплекса
09.11.2021
Житловий будинок № 1 (перша черга будівництва):
завершено влаштування вертикальних і горизонтальних елементів 8-го поверху (секція № 1), 7-го поверху (секція № 2); 4-го поверху (секція № 3);
розпочато встановлення вертикальних елементів 9-го поверху (секція № 1); 8-го поверху (секція № 2); 5-го поверху (секція № 3);
продовжуються роботи з мурування стін і перегородок 1-го, 2-го та 3-го поверхів (секція № 2, 3);
виконувалося влаштування фундаментних плит стилобату поза житловою зоною.
Житловий будинок № 2 (перша черга будівництва):
встановлено вертикальні та горизонтальні елементи −1-го поверху стилобату (секція №1, 2);
завершено влаштування фундаментної плити на секції № 3;
розпочато влаштування вертикальних і горизонтальних елементів 1-го поверху стилобату (секція №1, 2), −2-го поверху (паркінг на секції № 3).
Житловий будинок № 3 (перша черга будівництва):
завершено влаштування фундаментної плити на секції № 3;
продовжуються роботи з розроблення котловану на території всього комплексу.

NE
Nelli18551 повід. · з 2016

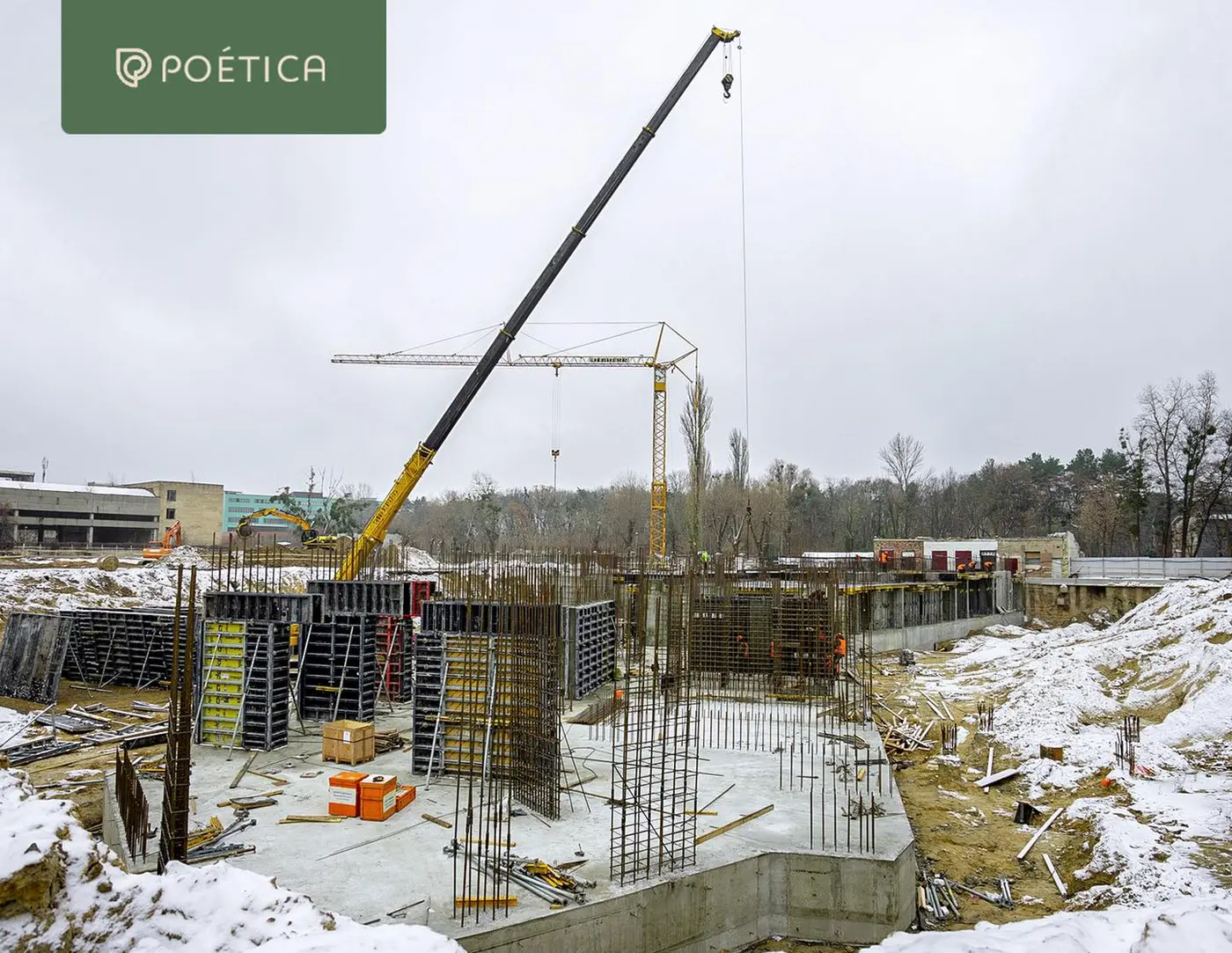

24 грудня 2021 р.

Ход строительства Жилого Комплекса
18.12.2021
Житловий будинок № 1
Завершено влаштування вертикальних і горизонтальних елементів 10-го поверху (секція № 1), 8-го поверху (секція № 2), 6-го поверху (секція № 3).
Розпочато влаштування вертикальних елементів 11-го поверху (секція № 1), 9-го поверху (секція № 2), 7-го поверху (секція № 3).
Продовжується мурування стін і перегородок 2-го, 3-го і 4-го поверхів на секціях № 1–3.
Триває влаштування вертикальних елементів поверхів паркінгу і стилобату (поза житловою зоною).
Житловий будинок № 2
Завершено влаштування вертикальних і горизонтальних елементів 1-го поверху (секція № 1), 2-го поверху (секція № 2), −2-го поверху (паркінг, секція № 3).
Розпочато влаштування вертикальних і горизонтальних елементів 2-го поверху (секція № 1), 3-го поверху (секція № 2), −1-го поверху (паркінг, секція № 3).
Виконувалося влаштування фундаментних плит стилобату (поза житловою зоною).
Житловий будинок № 3
Розпочато влаштування вертикальних елементів −2-го поверху (паркінг).
Продовжується розроблення котловану на території всього комплексу.
Житловий будинок № 4
Виконувалися підготовчі роботи.

Увійти та відповісти email або Google, 10 секунд
