Район, метро, ЖК або вулиця
UARU
Подати оголошення
ГоловнаФорумПравий берегЖК 4u (For You, ЖК Фор Ю), Киев, ул. Академика Булаховского, 2

ЖК 4u (For You, ЖК Фор Ю), Киев, ул. Академика Булаховского, 2

46 відповідей · 18 244 переглядів
NE
Nelli18551 повід. · з 2016
5 червня 2021 р.

Ход строительства Жилого Комплекса
31.05.2021

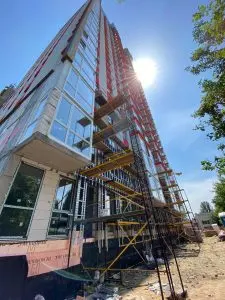

продовжується облицювальні фасадні роботи: нанесення фінішної фарби;
укладка керамічної плитки в місцях загального користування на 6, 7, 14-16 поверхах виконана у повному обсязі, приступили до 22-24 поверхів;
електромонтажні роботи виконані до 24 поверху включно;
приступили до монтажу світло-прозорих конструкцій на 25-27 поверхах;
виконано бетонування фундаментної плити прибудови нежитлового призначення;
виконується штукатурка інженерних ніш;
оздоблення ліфтових дверей виконано у повному обсязі;
виконується роботи по монтажу фундаментної плити 2 секції.

NE
Nelli18551 повід. · з 2016
24 липня 2021 р.

Ход строительства Жилого Комплекса
01.07.2021

  • - продолжаются отделочные фасадные работы в 1 секции: нанесение финишной краски;
  • - укладка керамической плитки в местах общего пользования выполнена в полном объеме на всех этажах, кроме 3, 25 и 27 этажей 1 секции;
  • - электромонтажные работы в 1 секции выполнены в полном объеме;
  • - монтаж свето-прозрачных конструкций на 25-27 этаж 1 секции выполнен на 60%;
  • - штукатурка инженерных ниш в 1 секции выполнена в полном объеме;
  • - приступили к нанесению финишной декоративной штукатурки в местах общего пользования 1 секции;
  • - начали монтаж вентилируемого фасада 1, 2, 3 этажи 1 секции;
  • - выполняется монтаж профиля подвесного потолка по периметру помещения и к потолочному перекрытию в местах общего пользования 1 секции;
  • - приступили к отделочным работам входной группы 1 секции;
  • - выполнили в полном объеме монтаж алюминиевых окон на 1 этаже 1 секции;
  • - выполнены в полном объеме монтаж металлических дверей в квартиры с 4 по 26 этаж 1 секции;
  • - закончено бурение отверстий под коммуникации в 1 секции;

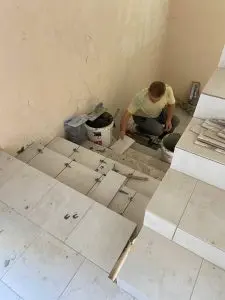

  • - начали монтаж керамической плитки на лестничных маршах 1 секции;
  • - выполняется монтаж корзин для кондиционеров в 1 секции;
  • - выполняется монтаж отливов в 1 секции;
  • - залита в полном объеме фундаментная плита 2 секции;
  • - выполняется вязка арматуры вертикальных элементов цокольного этажа 2 секции;
  • - выполнена кладка наружных стен на 1 этаже пристройки нежилого назначения.

NE
Nelli18551 повід. · з 2016
12 серпня 2021 р.

Ход строительства Жилого Комплекса
30.07.2021
- продолжаются отделочные фасадные работы в 1 секции: нанесение финишной краски; - укладка керамической плитки в местах общего пользования выполнена в полном объеме в 1 секции;
- завершается монтаж свето-прозрачных конструкций на 25-27 этаж 1 секции, выполнен на 85%
- нанесение финишной декоративной штукатурки в местах общего пользования выполнена с 9 по 24 этажи в 1 секции;
- выполняется монтаж вентилируемого фасада 1, 2, 3 этажи 1 секции;
- выполнен монтаж профиля подвесного потолка по периметру помещения и к потолочному перекрытию в местах общего пользования с 5 по 24 этажи в 1 секции;
- выполняются отделочные работы входной группы 1 секции;
- монтаж керамической плитки на лестничных маршах выполнено с 3-9, 20-24 этажи в 1 секции;
- выполняется монтаж корзин для кондиционеров в 1 секции;
- выполняется монтаж отливов в 1 секции;
- выполнено бетонирование вертикальных элементов 2 этажа 2 секции;
- выполняется вязка арматуры плиты перекрытия 2 этажа 2 секции;

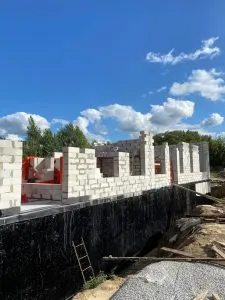

- закончили монолитные работы пристройки нежилого назначения блока А;

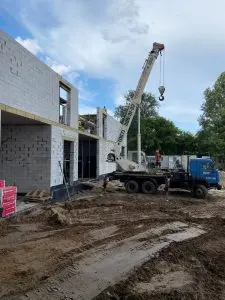

- выкопали котлован пристройки нежилого назначения блока Б;
- приступили к фундаментной плиты пристройки нежилого назначения блока Б.

NE
Nelli18551 повід. · з 2016
1 вересня 2021 р.

Ход строительства Жилого Комплекса
31.08.2021
- заканчиваются фасадные работы в 1 секции: нанесение финишной краски;
- завершен монтаж алюминиевых свето-прозрачных конструкций на 25-27 этажах 1 секции;
- нанесение финишной декоративной штукатурки в местах общего пользования выполнено с 3 по 24 этаж 1 секции;
- выполняется монтаж вентилируемого фасада на 1-3 этажах 1 секции;
- выполняется монтаж каркаса подвесного потолка в 1 секции;
- продолжаются отделочные работы входной группы в 1 секции: монтаж керамической плитки на пол;
- монтаж керамической плитки на лестничных маршах выполняется на 16-24 этажах 1 секции;
- монтаж корзин для кондиционеров в 1 секции выполнен в полном объеме;
- выполнен монтаж отливов в 1 секции в полном объеме;
- выполнено бетонирование вертикальных элементов 4 этажа 2 секции;
- выполняется вязка арматуры плиты перекрытия 5 этажа 2 секции;
- выполняется монтаж алюминиевых свето-прозрачных конструкций в пристройке нежилого назначения блок А;
- бетонирование подвальных стен в пристройке нежилого назначения блок Б;
- выполнено бетонирование плиты перекрытия подвала в пристройке нежилого назначения блок Б;
- выполняются кладочные работы 1 этажа пристройки нежилого назначения блок Б.

NE
Nelli18551 повід. · з 2016
20 жовтня 2021 р.

Ход строительства Жилого Комплекса
04.10.2021
- выполнили в полном объеме нанесения финишной фасадной краски в 1 секции;
- выполнен монтаж вентилируемого фасада на 1-3 этажах в 1 секции;
- монтаж каркаса подвесного потолка выполнены в полном объеме в 1 секции;
- выполняется монтаж плит подвесного потолка в 1 секции;
- завершены ремонтные работы во входной группе в 1 секции;
- монтаж противопожарных клапанов в 1 секции;
- начали монтаж ограждающих перил лестничных клеток в 1 секции;
- выполняется монтаж сетей водоснабжения и водоотведения;
- выполняется бетонирование вертикальных элементов 7 этажа 2 секции;
- продолжается монтаж свето-прозрачных конструкций в пристройке нежилого назначения блок А;
- выполнено бетонирование плиты перекрытия подвала пристройки нежилого назначения блок Б;
- монтаж опалубки плиты перекрытия 2 этажа пристройки нежилого назначения блок Б;
- завершено кладочные работы на 1-2 этажах пристройки нежилого назначения блок Б.

NE
Nelli18551 повід. · з 2016
26 листопада 2021 р.

Ход строительства Жилого Комплекса
09.11.2021
- продолжается монтаж вентилируемого фасада на 1-3 этажах в 1 секции;
- выполнено в полном объеме монтаж плит подвесного потолка в 1 секции;
- завершен монтаж противопожарных клапанов в 1 секции;
- выполнен в полном объеме монтаж ограждающих перил лестничных клеток в 1 секции;
- производится монтаж сетей водоснабжения и водоотвода;
- выполняется бетонирование вертикальных элементов 9 этажа 2 секции;
- кладочные работы на 3-7 этажах 2 секции;
- завершен монтаж светопрозрачных конструкций в пристройке нежилого назначения блок А;
- монтаж вентилируемого фасада в пристройке нежилого назначения блок А;
- завершены монолитные работы пристройки нежилого назначения блок Б;
- приступили к монтажу светло-прозрачных конструкций пристройки нежилого назначения блок Б.

Обращаем внимание, что в квартирах, где инвесторы заказали ремонт «под ключ» от застройщика, параллельно выполняются следующие работы:
- стяжка на полу;
- разводка электричества и сантехники;
- штукатурка стен;

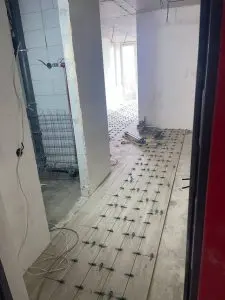

- приступили к монтажу керамической плитки;
- монтаж подвесного потолка;
- малярные работы – нанесение краски на стены и поклейка обоев;
- монтаж сантехники.

NE
Nelli18551 повід. · з 2016
16 січня 2022 р.

Ход строительства Жилого Комплекса
11.01.2022
- завершен монтаж вентилируемого фасада в 1 секции;
- производится монтаж котельной в 1 секции;
- завершается монтаж клапанов дымоудаления (пожарная безопасность) в 1 секции;
- монтаж диспетчеризации (пожарная безопасность) в 1 секции;
- входная группа завершена в полном объеме в 1 секции;
- выполнено бетонирование вертикальных элементов 14 этажа 2 секции;
- монтаж лестничных маршей выполнен до 9 этажа 2 секции;
- вентиляционные каналы смонтированы до 12 этажа 2 секции;

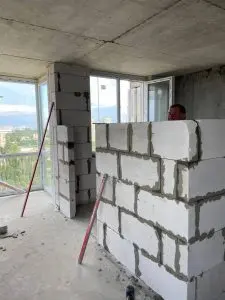

- выполнена кладка внутренних и наружных стен до 9 этажа 2 секции;
- выполняется кладка кирпичом коммуникационных ниш 3-5 этажа 2 секция;
- выполнено испытание свай – 3 секция;

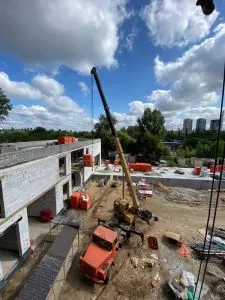

- залитая плита для монтажа башенного крана – 3 секция;
- выполняются подготовительные работы по устройству котлована – 3 секция;
- завершен монтаж светопрозрачных конструкций в пристройке нежилого назначения;
- производится монтаж вентилируемого фасада в пристройке нежилого назначения;
- производится монтаж кровли в пристройке нежилого назначения.

Увійти та відповісти email або Google, 10 секунд
