ЖК Svitlo Park (Свитло Парк), Надднепрянское шоссе, 2а

105 відповідей · 27 334 переглядів
ЕК
Екатерина7797 повід. · з 2017
22 грудня 2017 р.

ЖК Svitlo Park (Свитло Парк), Надднепрянское шоссе, 2а

Адрес: г. Киев, Голосеевский район, Надднепрянское шоссе, 2а

Застройщик: Киевгорстрой

::: Сайт проекта

::: Сайт застройщика

::: Описание на oStroyke

Технические характеристики:

Домов: 23
Этажность: 10-26
Высота потолков: 2,7 м
Количество квартир: 7554
Паркинг: подземный (двухуровневый, 1604 паркоместа, с лифтом), наземный (1505 паркомест)
Состояние квартиры: без отделки

SA
SanSanych5 повід. · з 2017
23 грудня 2017 р.

Есть у них сайт? Было бы интересно глянуть проекты. У меня многие клиенты интересуются квартирами в этом районе.

ГЕ
Геркулес Зевсович716 повід. · з 2018
17 січня 2018 р.

SanSanych: Есть у них сайт? Было бы интересно глянуть проекты. У меня многие клиенты интересуются квартирами в этом районе.

"Все обо всем есть на сайте ЖК – svitlopark.com.ua
Приятного просмотра!)

NE
Nelli18551 повід. · з 2016
19 лютого 2018 р.

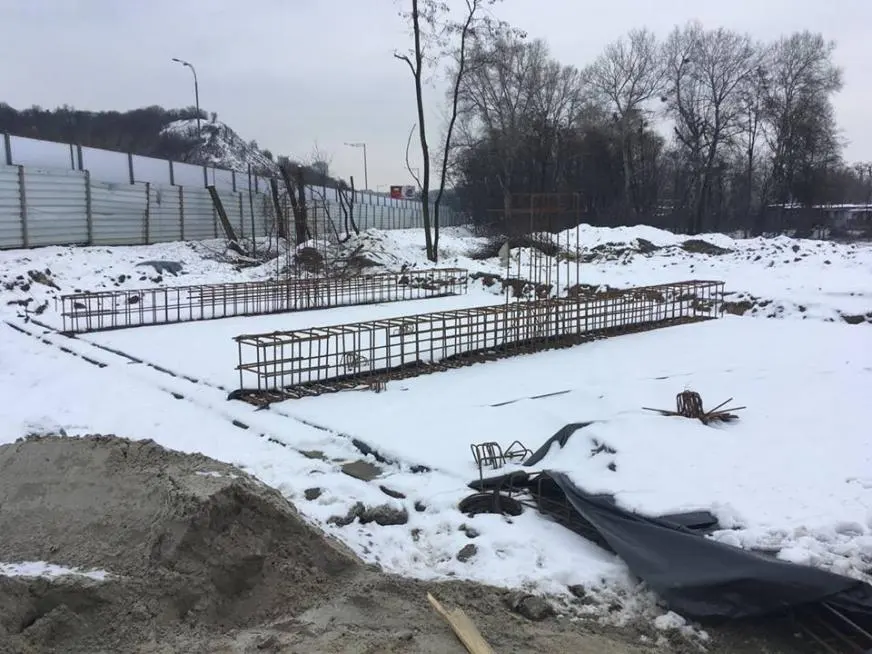

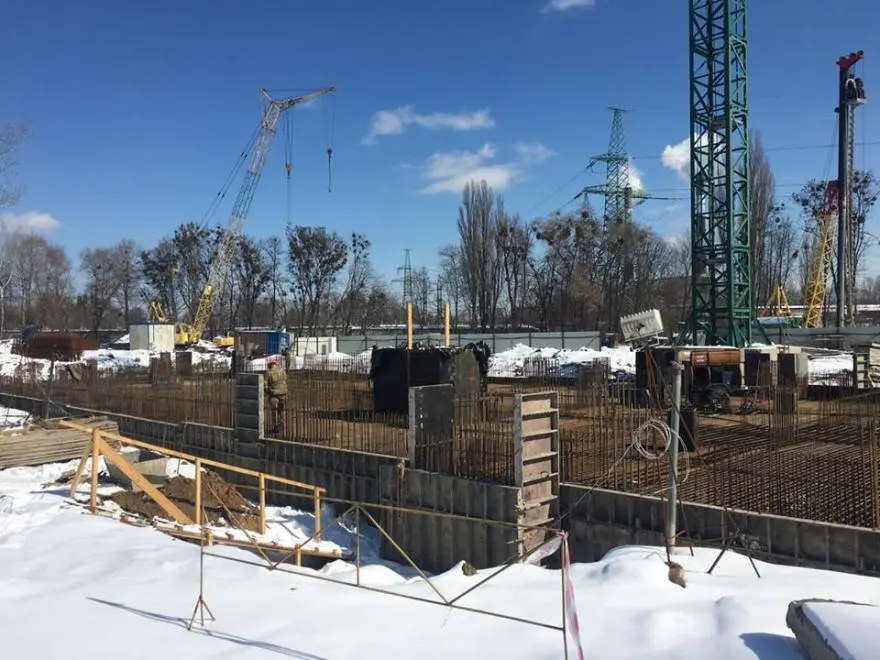

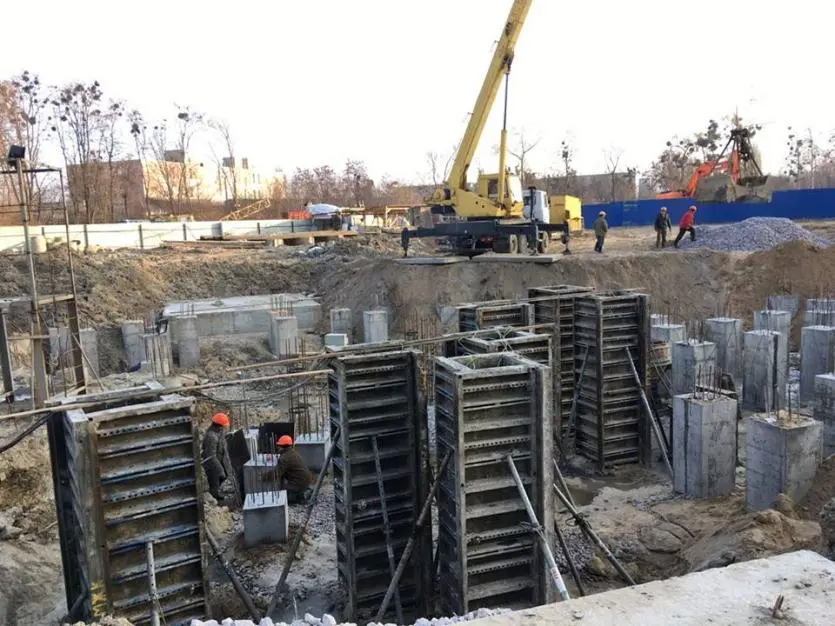

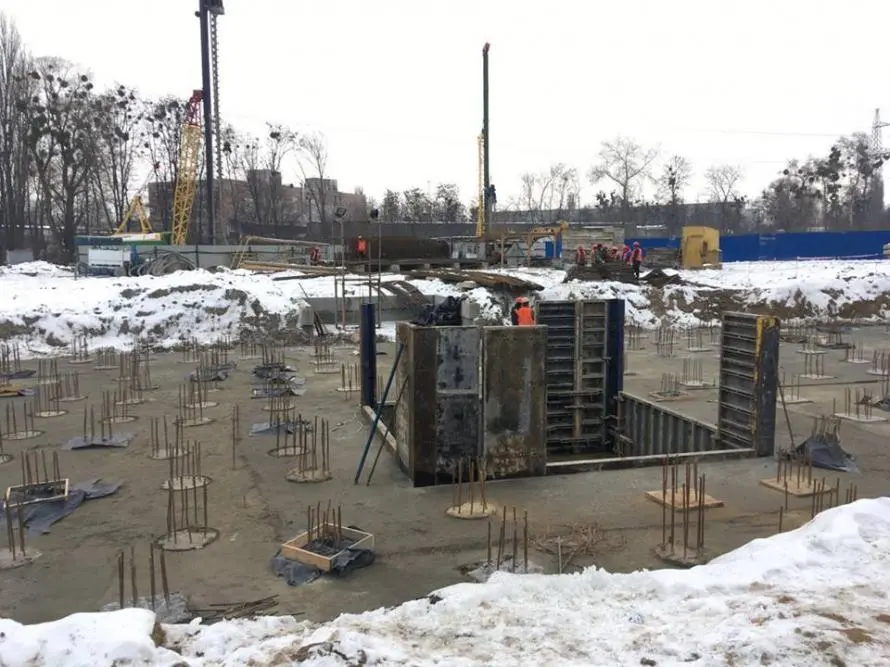

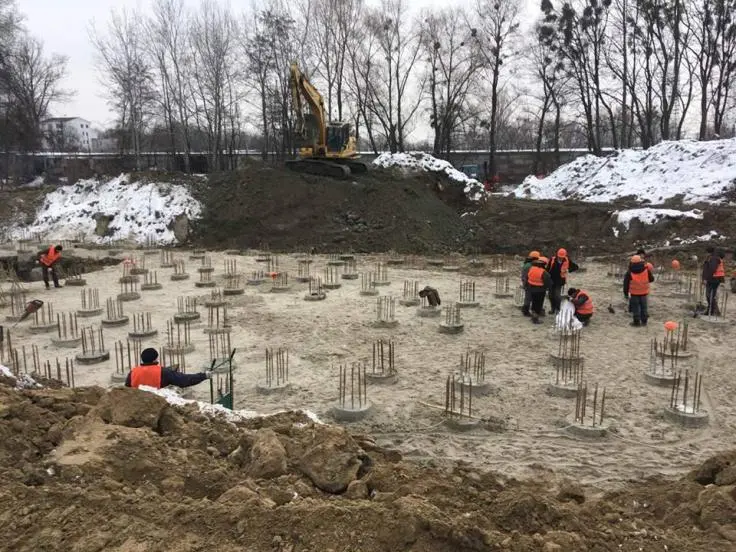

Ход строительства Жилого Комплекса

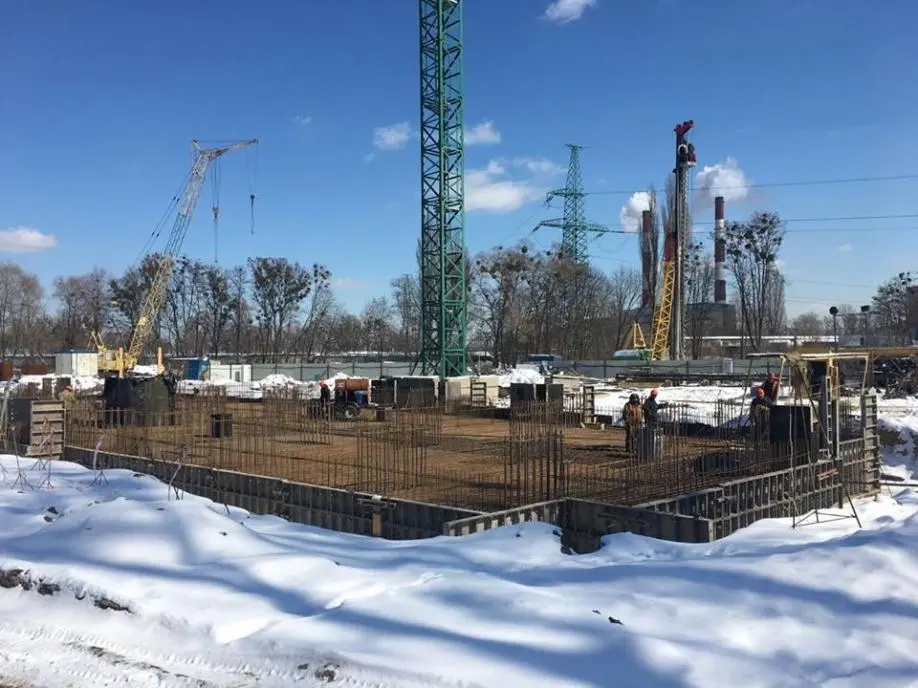

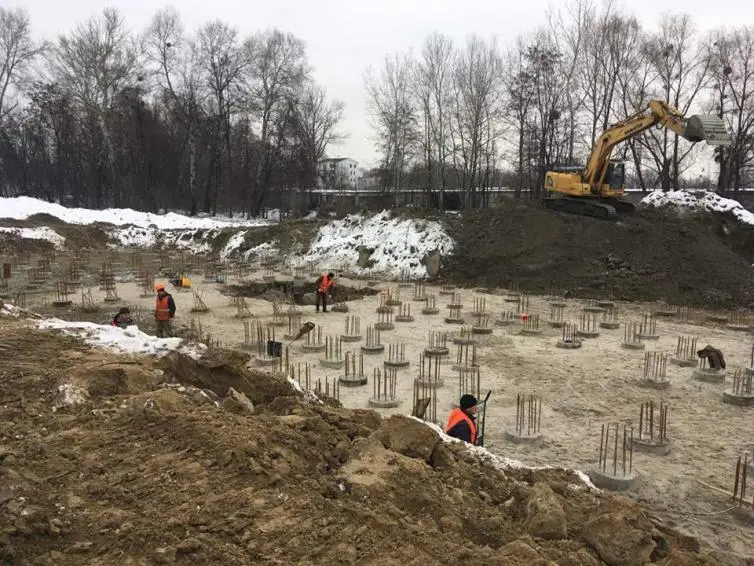

15.02.2018
Житловий будинок №1

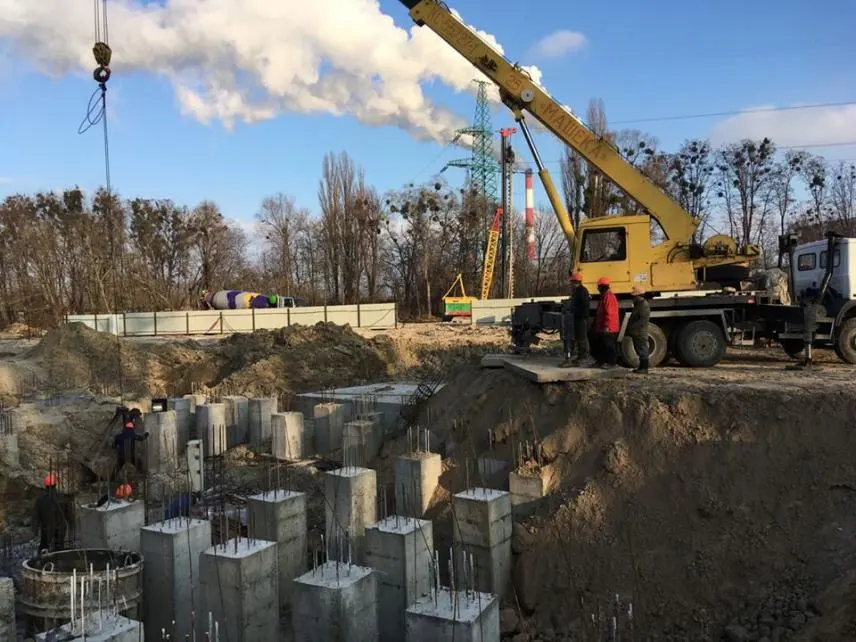

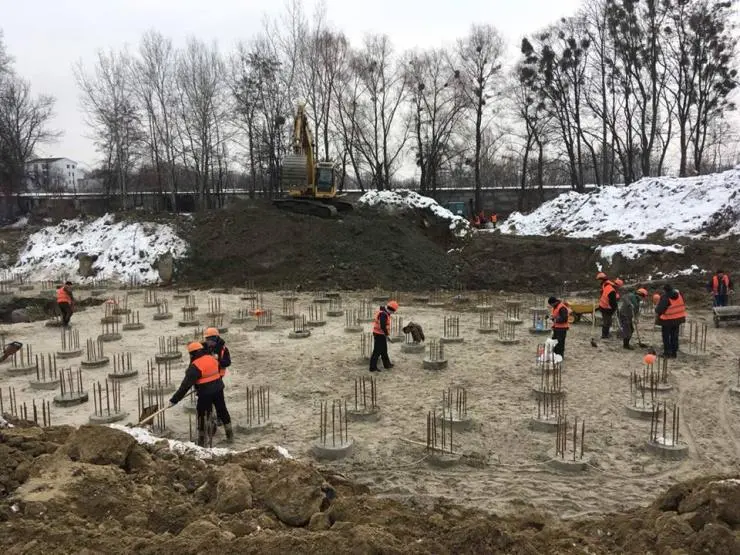

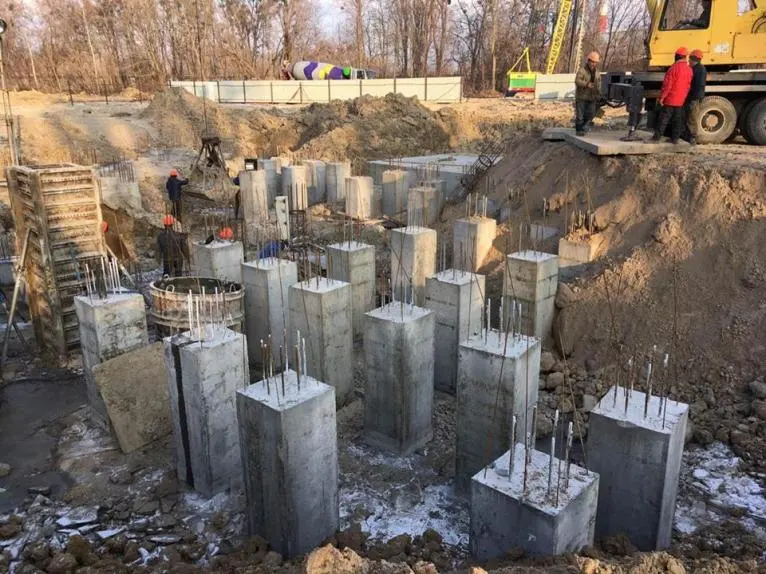

Завершено роботи по влаштуванню пальового поля. Ведуться підготовчі роботи під бетонну основу ростверку.
Житловий будинок №2
Виконані роботи по випробувальним кущам паль. Проводяться випробувальні заходи.
Житловий будинок №3

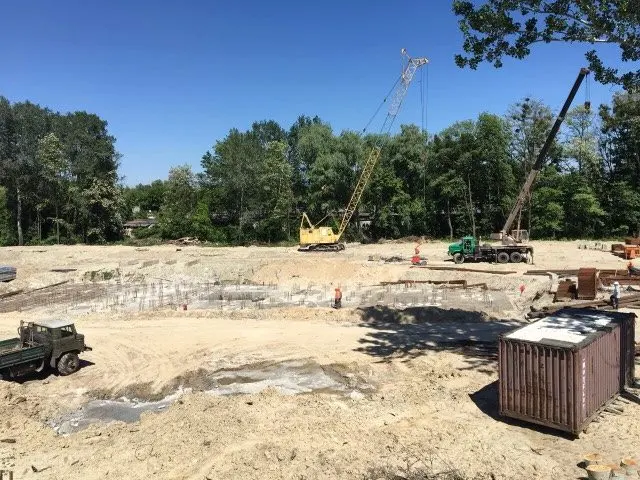

Виконані роботи по зачистці котловану і ущільнення грунту пневмотрамбуванням між палями.
Виконані роботи з влаштування бетонної підготовки під ростверк.
Проводяться роботи під армування бетонного ростверку.

NE
Nelli18551 повід. · з 2016
2 березня 2018 р.

Акция Жилого Комплекса

01.03.2018
Неважливо, яка погода за вікном. Весняний настрій можуть створити квіти, сонце та знижка на нову квартиру
Тільки у березні SVITLO PARK пропонує вам знижки на всі квартири з цифрою ️ у номері. Зловіть удачу за вісімку
Та, як і раніше, залишається вигідна можливість - перший внесок від 10% та розстрочка до 7 років!

NE
Nelli18551 повід. · з 2016
6 квітня 2018 р.

Новости Жилого Комплекса

06.04.2018
Графік роботи на свята:
Субота 10:00 - 15:00
Неділя - вихідний день
Понеділок 10:00 - 15:00

NE
Nelli18551 повід. · з 2016
18 травня 2018 р.

Ход строительства Жилого Комплекса

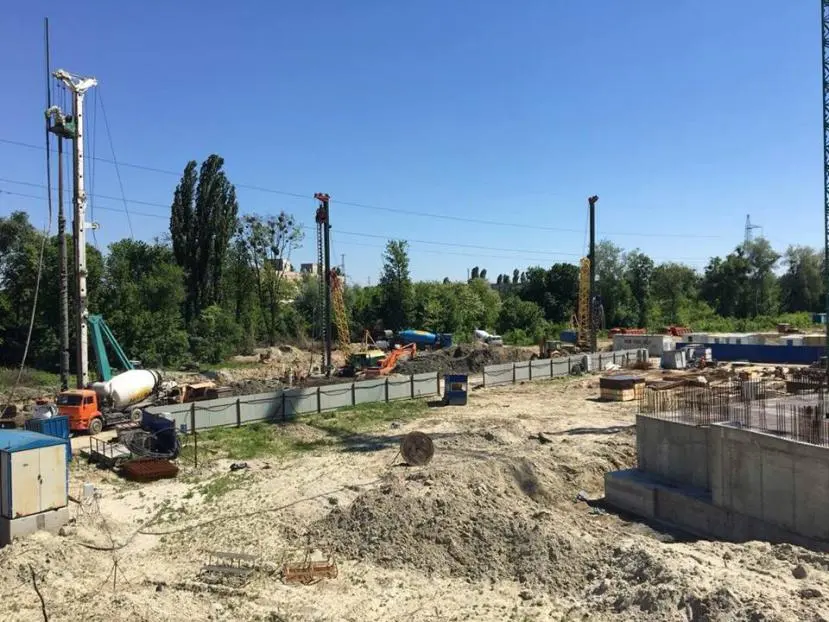

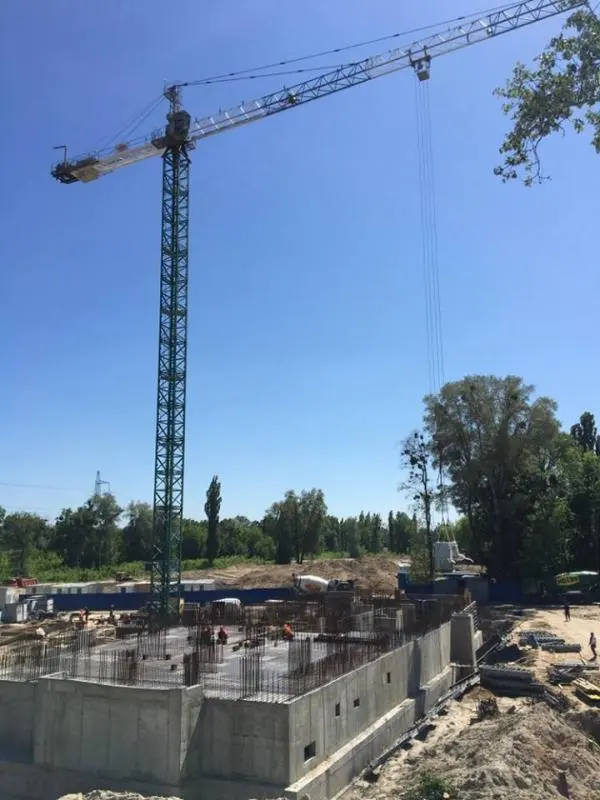

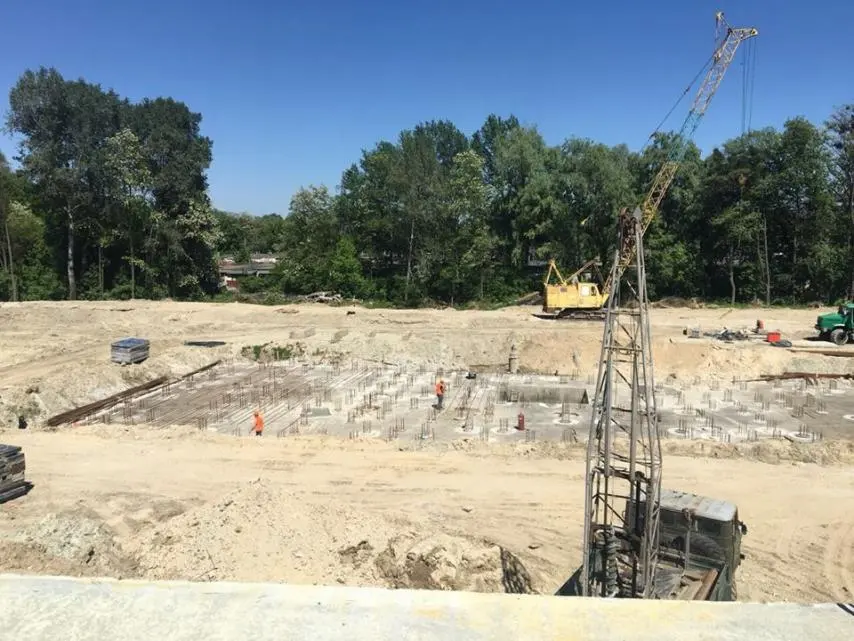

11.05.2018

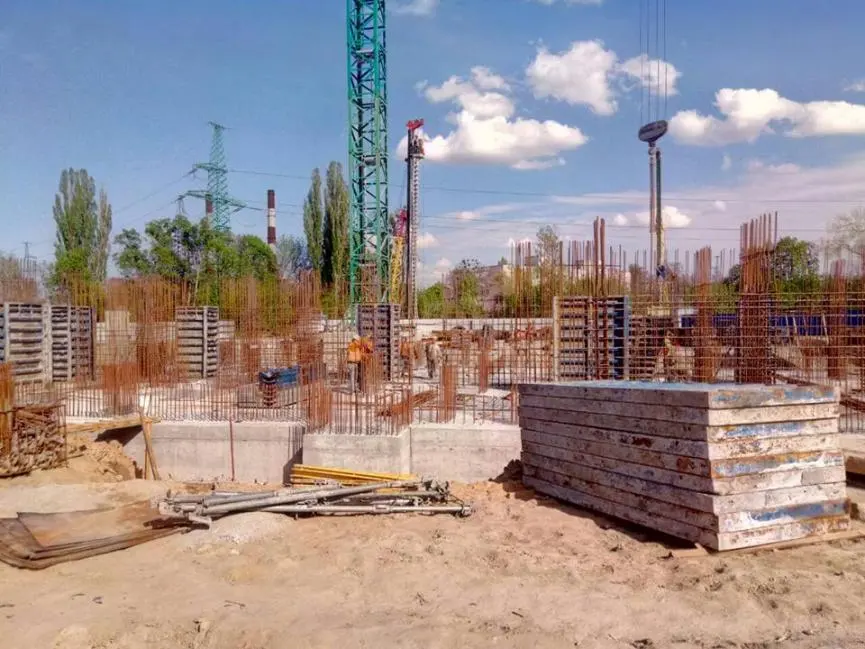

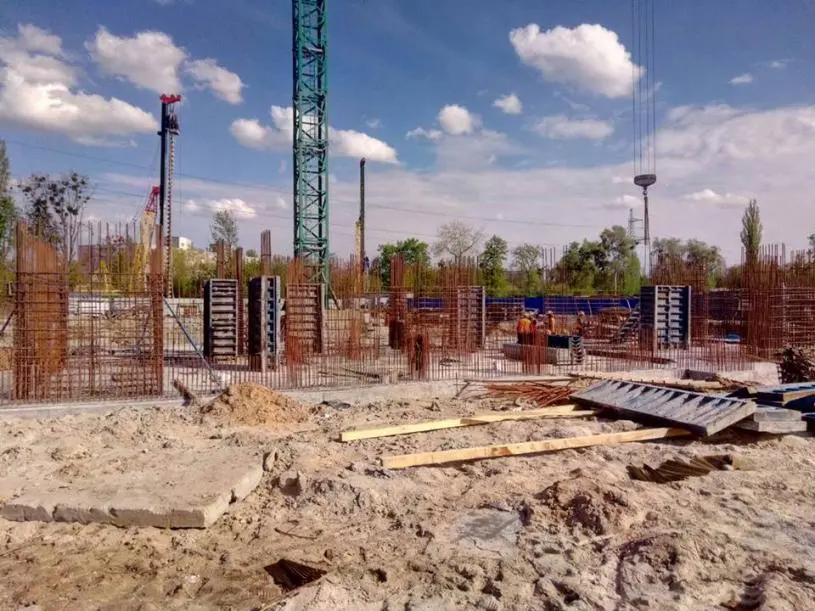

Будинок 1. Вирито котлован, залито 100% паль. Залита підбетонка під фундамент. Розпочато армування фундаментної плити. Запланований термін завершення етапу - через 2 тижні.
Будинок 2. Вирито котлован, залито 40% паль. Ведуться роботи з подальшої заливки паль. Запланований термін завершення цього етапу - через 1,5-2 тижні.
Будинок 3. Вирито котлован. Залито 100% паль і фундаментну плиту. Виконано 80% стін і пілонів підвалу. Розпочато армування 1/3 фундаментної плити першого поверху. Запланований термін завершення цього етапу - через 1,5 тижні.

YU
YURII1 повід. · з 2018
15 червня 2018 р.

Очередной "шедевр" от "лучшего застройщика" Кийивмисьбуд. Когда уже прекратиться строиться такой беспредел как ЭТО? Маркетологи пишут за райское место. Но на самом деле посреди промзоны, шумной улицы и вдали от цивилизации. Из инфраструктуры только Фуршет в километре и несколько ларьков с кофе. Вот это инфраструктура. 5 из 5. Браво, лучший застройщик Украины!

NI
nikola739 повід. · з 2018
2 липня 2018 р.

YURII: Очередной "шедевр" от "лучшего застройщика" Кийивмисьбуд. Когда уже прекратиться строиться такой беспредел как ЭТО? Маркетологи пишут за райское место. Но на самом деле посреди промзоны, шумной улицы и вдали от цивилизации. Из инфраструктуры только Фуршет в километре и несколько ларьков с кофе. Вот это инфраструктура. 5 из 5. Браво, лучший застройщик Украины!

Добрый день, а почему вы так настроены против стройки ЖК?? По вашем пусть лучше будет пустырь и зарастает сорняками, и будет местом для расплода бродячих собак??
То что сейчас там пусто и ничего еще нет, так это вперди, покажите мне новострой где все и сразу. Сначала возведут дома, а вместе с ними появится и магазины, и кафе, и прочие блага общества (д.сады, школы, дороги, автобусная развязка). Не судите строго, дайте людям закончить. Или проще смотреть со стороны всех хаять.

NE
Nelli18551 повід. · з 2016
10 липня 2018 р.

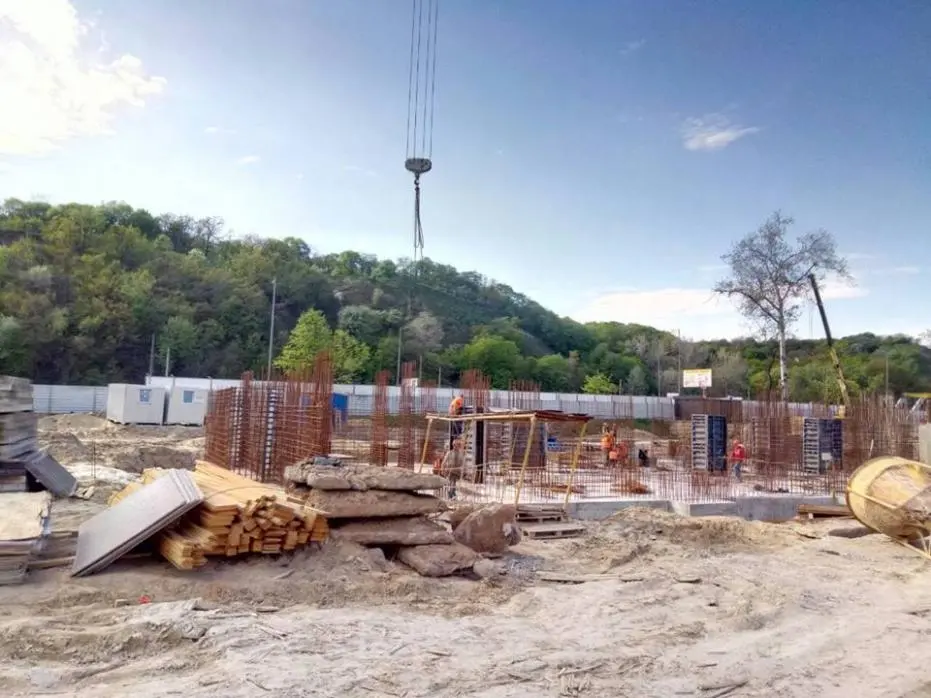

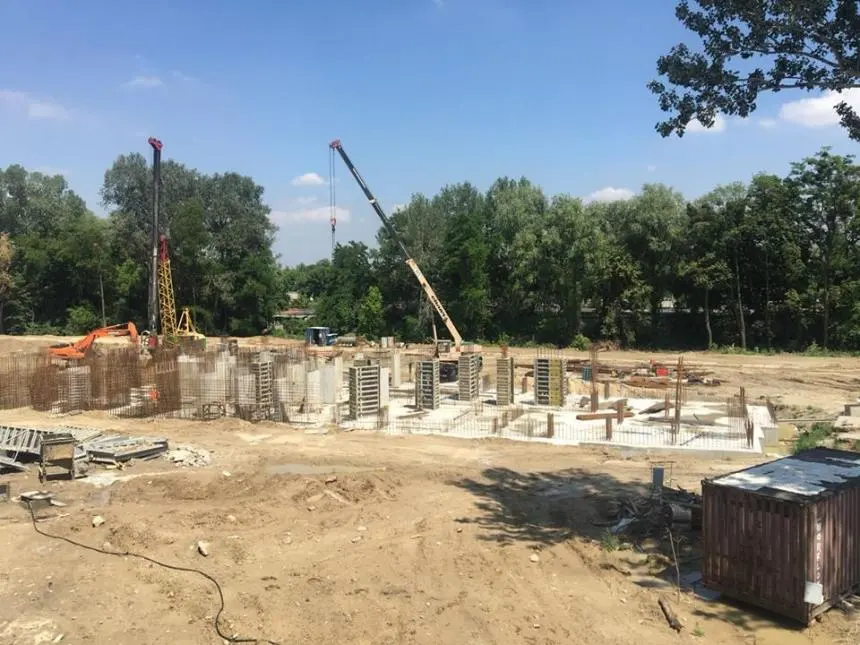

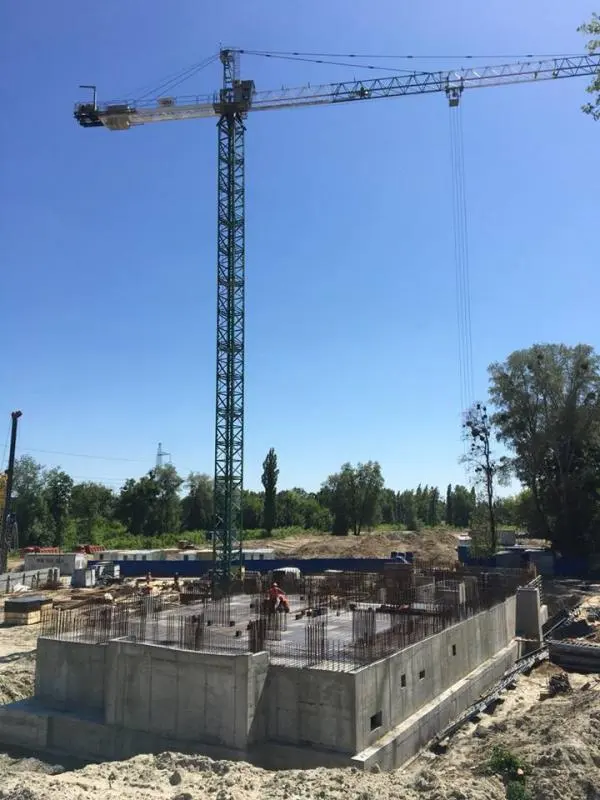

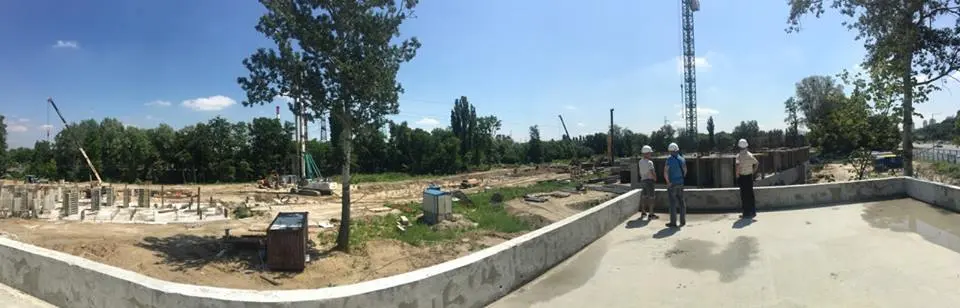

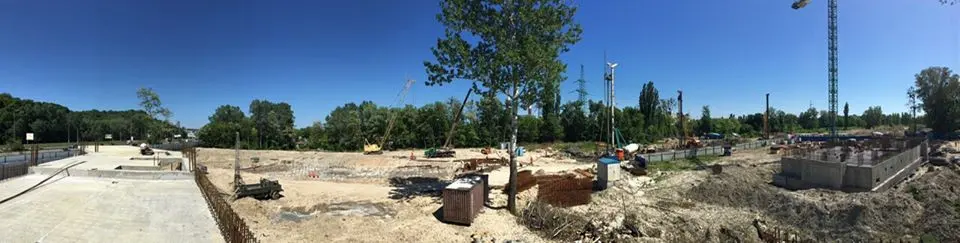

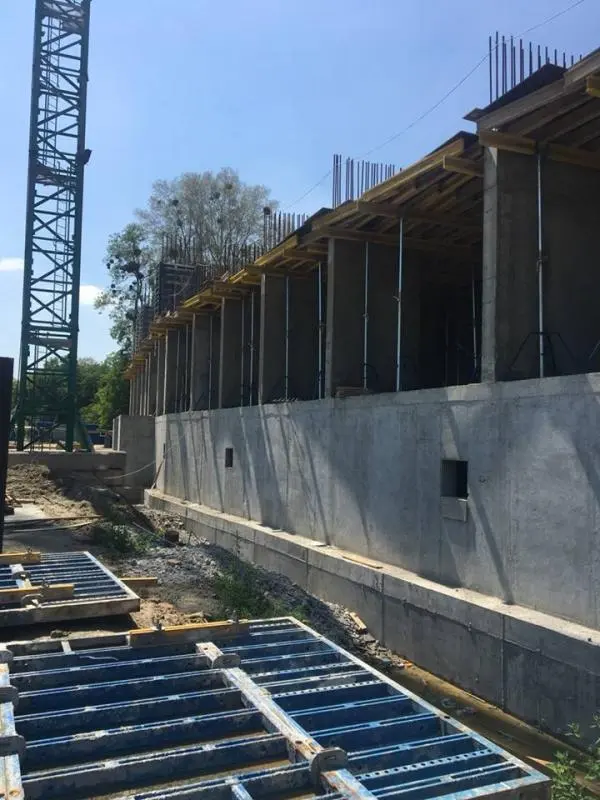

Ход строительства Жилого Комплекса

18.06.2018

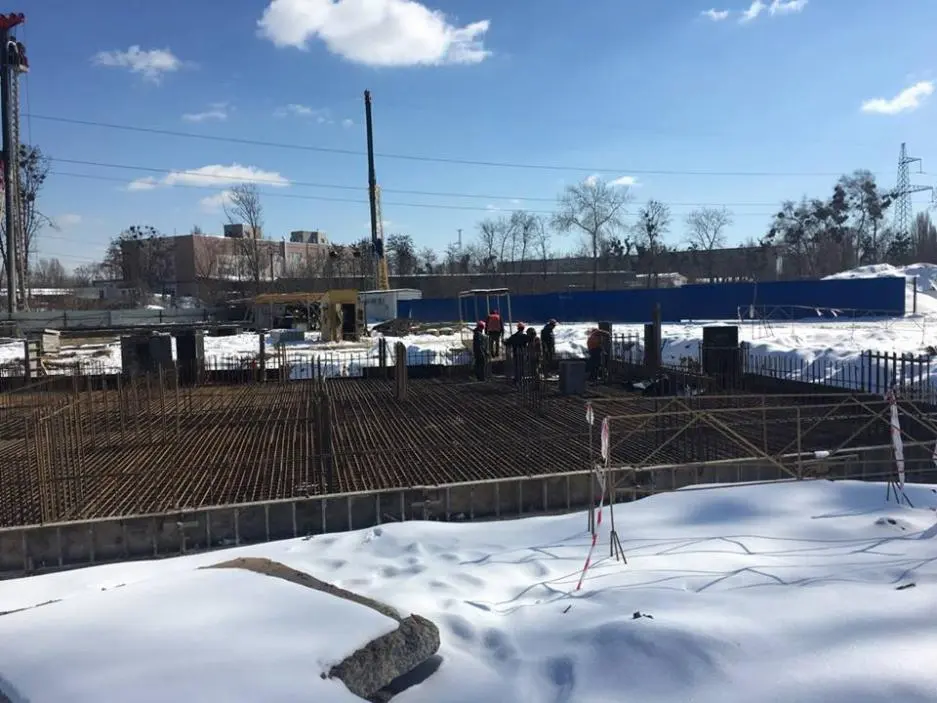

Будинок 1. Виконуються вертикальні елементи підвалу.
Будинок 2. Виконуються роботи з армування фундаментної плити.
Будинок 3. Виконуються вертикальні елементи 2-го поверху.

LP
LPavlenko1 повід. · з 2018
17 липня 2018 р.

YURII: Очередной "шедевр" от "лучшего застройщика" Кийивмисьбуд. Когда уже прекратиться строиться такой беспредел как ЭТО? Маркетологи пишут за райское место. Но на самом деле посреди промзоны, шумной улицы и вдали от цивилизации. Из инфраструктуры только Фуршет в километре и несколько ларьков с кофе. Вот это инфраструктура. 5 из 5. Браво, лучший застройщик Украины!

Промзона? Вдали от цивилизации? Мне кажется настоящая промзона это ДВРЗ, а если для вас правый берег и метро Выдубичи "вдали от цивилизации", то это вы еще на троещине не бывали.
А по инфраструктуре в комплексе планируется очень много. В конце концов это же формат "город в городе", а не просто одинокая свечка по среди поля.

Соглашусь с предыдущим комментатором по этой теме: сначала идут жилые дома, а потом уже все остальное. Но этого всего остального у свитло парка много: и больница, и школы, и садики, и кафешки, и магазины, и всякие спорт. комплексы.
Очень масштабный проект, наверное один из самых грандиозных в Киеве.
