Ход строительства Жилого Комплекса
05.02.2018
По І дому:· Разводка электрики в квартирах на 23-25 этажах в 1 секции;

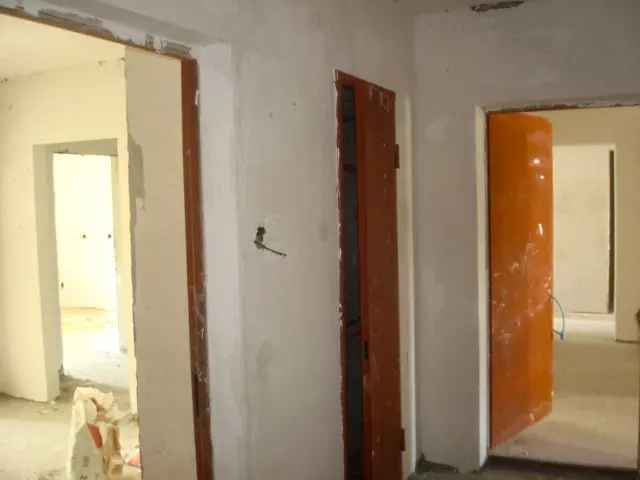

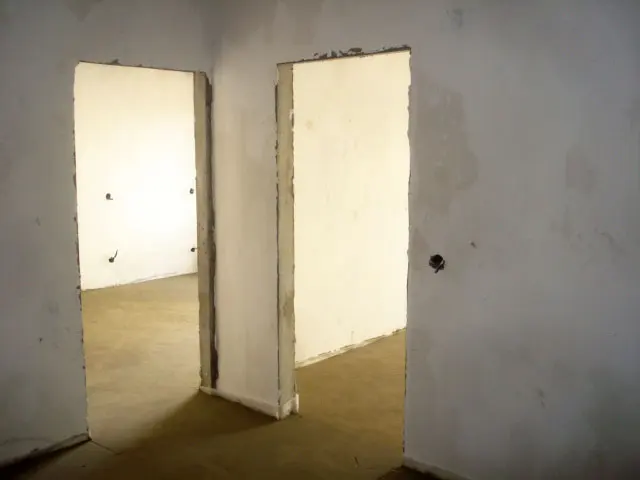

· Монтаж дверей в квартиры на 19-21 этажах в 1 и 2 секциях;

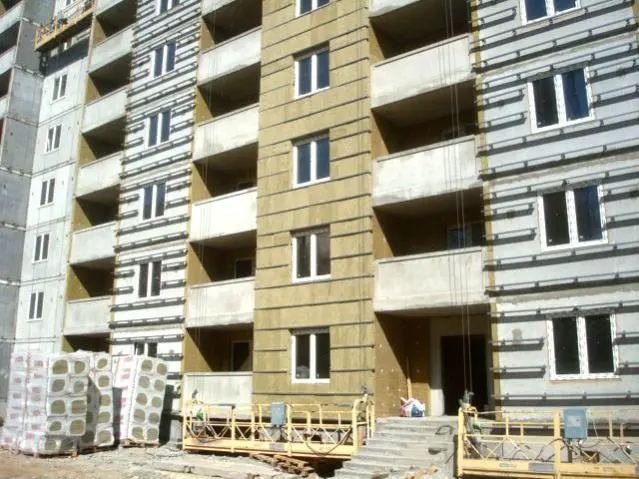

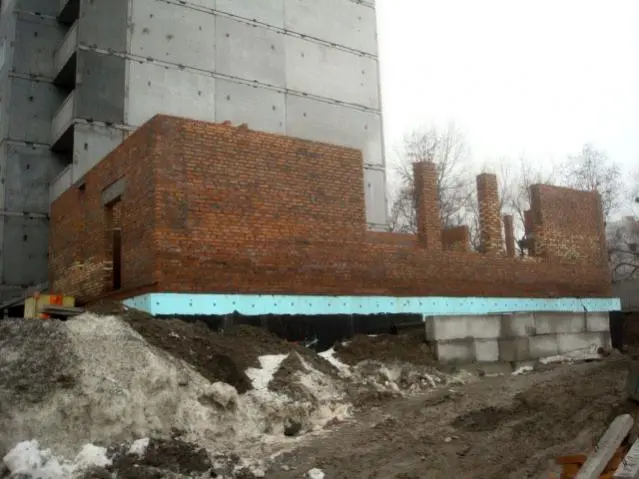

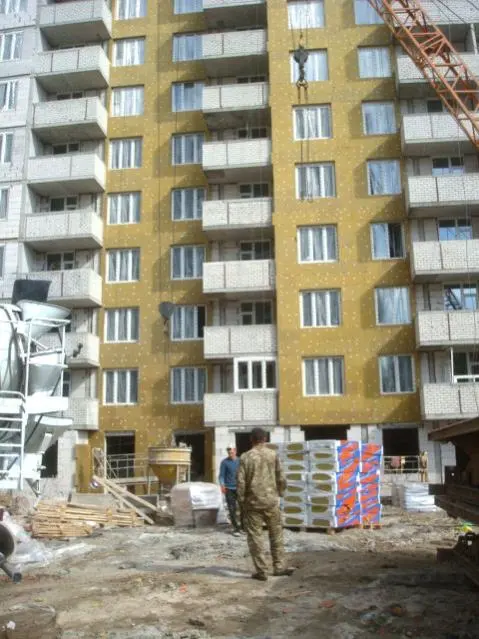

· Утепление наружных стен 15-20 этажей в 1 секции;

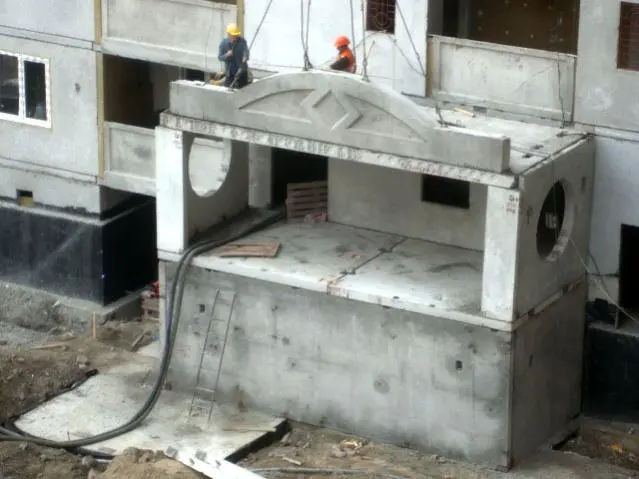

· Установка парапетных плит во 2 секции;
· Монтаж ливневой канализации 8-14 этажей в 1 и 2 секциях;
· Монтаж стеновых панелей 20 этажа в 3 секции;
· Разводка электрики в квартирах на 18-19 этажах в 3 и 4 секциях;
· Монтаж плит перекрытия 22 этажа в 4 секции;
· Утепление наружных стен 7-11 этажей в 4 секции;
· Установка оконных блоков 7-13 этажей в 4 секции;
· Разводка электрики в квартирах на 6-8 этажах в 5 секции;
· Установка дверей в коридорах на 13-15 этажах в 5 секции;
· Монтаж стеновых панелей 23 этажа в 6 секции;
· Установка оконных блококв 16 этажа в 6 секции;
· Разводка электрики в квартирах на 11-13 этажах в 6 секции;
· Бетонирование стыков бетонных конструкций;
По ІІ дому:· Армирование, бетонирование стен 25 этажа в 1 секции;
· Армирование перекрытия 23 этажа во 2 секции;
· Кладка снаружных и внутренних стен 21 этажа в 1 и 2 секциях;

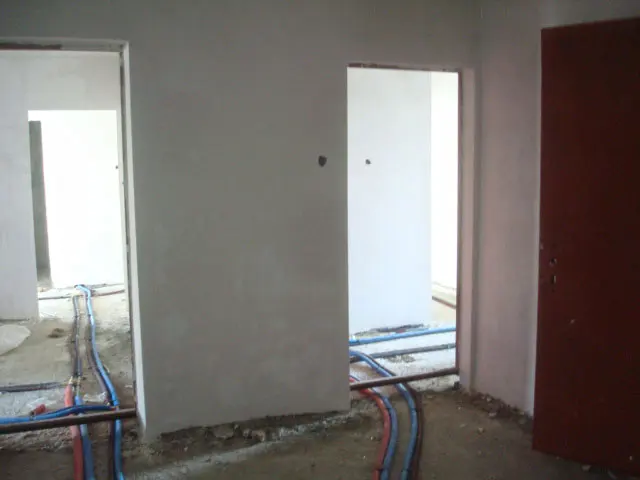

· Разводка труб отопления по квартирам 12 этажа в 1 и 2 секциях;
· Монтаж оконных блоков 4-5 этажей в 1 и 2 секциях;
· Бетонирование перекрытия 20 этажа в 3 секции;
· Установка опалубки, армирование стен 21 этажа в 4 секции;
· Кладка снаружных и внутренних стен 15 -16 этажей в 3 и 4 секциях;
· Монтаж стояков пожарного водопровода 14-16 этажей в 4 секции;
· Монтаж оконных блоков на 3-4 этажах в 3 и 4 секциях.
