Объект: Жилой комплекс Krona Park

Адрес: г. Бровары

Застройщик: Альянс Новобуд

Дата сдачи:

Сдача — 2 кв. 2019, вырыт котлован

Этажность: 11-16 этажей

Ссылки:

Официальный сайт

Описание на oStroyke

Описание :

Krona Park – это уникальный жилой комплекс бизнес-класса в одном из самых красивых пригородов Киева. Его создателей вдохновляла потрясающая атмосфера девственного леса, который будет неотъемлемой частью и украшением нового комплекса. Коронованный самой природой Krona Park утопает в зелени. Он буквально инсталлирован в сосновый бор, что даст возможность будущим жителям находиться в окружении природы, а значит, чувствовать себя комфортно и спокойно.Комплекс представлен несколькими зданиями различной этажности, возведенными с использованием высококачественных, экологически чистых материалов. Архитектура жилых зданий реализована в современном стиле с применением прогрессивных технологий в отделке и утеплении фасадов, выборе оконных и конструктивных систем. Инновационные планировочные решения позволят каждому будущему жителю выбрать именно тот вариант, который будет учитывать его индивидуальные требования. Здесь органично объединились комфорт, завораживающий вид из окон, продуманная инфраструктура и высокие стандарты строительства.Последние гарантированы безупречной репутацией застройщика. Компания «Альянс Новобуд» не первый год занимается комплексным развитием новых жилых микрорайонов Броваров. Новый проект «Альянс Новобуд» – Krona Park – станет украшением города и домом для тех, кто ценит комфорт и единение с природой!

MA
Maryperevoznyk288 повід. · з 2017
6 червня 2017 р.

Ход строительства ЖК "Krona Park" 17.06

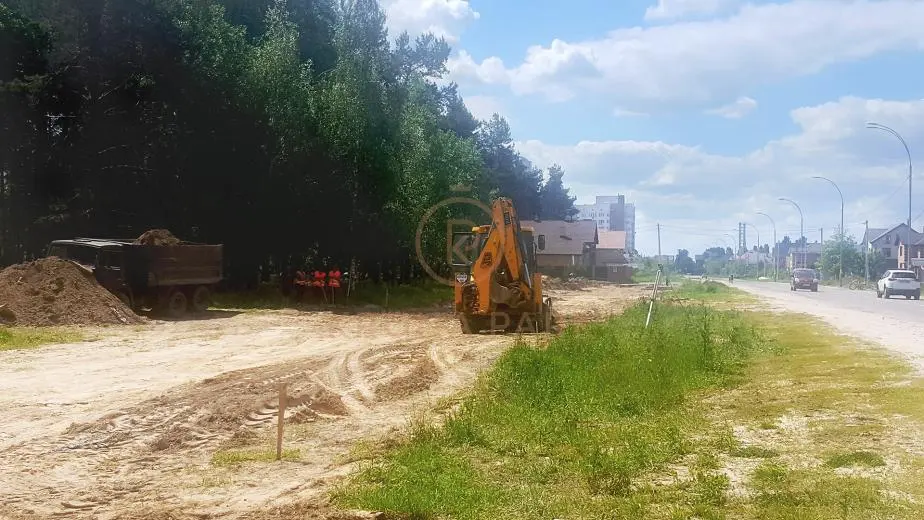

Рады сообщить, что 16 мая стартовали работы по строительству парка рядом с жилым комплексом «Крона Парк». Уже проведена геодезическая разметка парка, начаты земляные работы по организации корыта въездной группы, парковки и входа в парк.Строительство, осуществляемое компанией «Альянс Новобуд», будет проводиться с максимальным сохранением природного соснового бора, который станет основой паркового комплекса. Помимо пешеходных дорожек и дорожек для велопрогулок, здесь построят несколько детских и спортивных площадок, оборудуют зоны для отдыха и проведения культурно-массовых мероприятий. Благодаря организации системы освещения, посетители будут чувствовать себя в парке комфортно не только в дневное, но и в вечернее время. Украшением паркового комплекса и отличным местом для романтических встреч в будущем обещает стать ландшафтно-архитектурная композиция с беседкой и декоративным мостиком. Проект также подразумевает строгое соблюдение санитарных норм – здесь не будет недостатка в благоустроенных санузлах.

MA
Maryperevoznyk288 повід. · з 2017
6 червня 2017 р.

Ход строительства ЖК "Krona Park" 31.05

  • осуществляются работы по подготовке основания под устройство покрытия из ФЭМ
  • ведутся подготовительные работы по кабельной разводке наружного освещения

NE
Nelli18551 повід. · з 2016
25 березня 2018 р.

Ход строительства Жилого Комплекса

15.03.2018
Будинок № 2 Жилого Комплекса «Крона Парк»:

  • проводяться роботи з улаштування монолітного каркаса секції 3 на рівні 8 поверху;
  • проводяться роботи з улаштування монолітного каркаса секції 2 на рівні 7 поверху;
  • проводяться роботи з улаштування монолітного каркаса секції 1 на рівні 7 поверху;
  • проводяться підготовчі роботи з укладання цегли.

Будинок № 1 Жилого Комплекса «Крона Парк»:

  • проводяться роботи з улаштування монолітного каркаса секції 5 на рівні 2 поверху.

NE
Nelli18551 повід. · з 2016
7 квітня 2018 р.

Ход строительства Жилого Комплекса

30.03.2018
Будинок № 2 Жилого Комплекса «Крона парк»

  • ведуться роботи з облаштування монолітного каркаса секції 3 на рівні 9 поверху
  • здійснюються роботи з облаштування монолітного каркаса секції 2 на рівні 9 поверху
  • ведуться роботи з облаштування монолітного каркаса секції 1 на рівні 8 поверху
  • виконуються роботи із цегляної кладки зовнішніх стін на рівні 2 поверху

Будинок № 1 Жилого Комплекса «Крона парк»

  • ведуться роботи з облаштування монолітного каркаса секції 5 на рівні 2 поверху.

NE
Nelli18551 повід. · з 2016
14 квітня 2018 р.

Ход строительства Жилого Комплекса

13.04.2018
Дом № 2 Жилого Комплекса «Крона парк»

  • выполняются работы по устройству монолитного каркаса секции 3 на уровне 10 этажа
  • осуществляются работы по устройству монолитного каркаса секции 2 на уровне 9 этажа
  • ведутся работы по устройству монолитного каркаса секции 1 на уровне 8 этажа
  • выполняются работы по кирпичной кладке наружных стен на уровне 2–3 этажей

Дом № 1 Жилого Комплекса «Крона парк»

  • ведутся работы по устройству монолитного каркаса секции 5 на уровне 3 этажа
  • выполнены работы по свайному полю секции 4 и 3
  • осуществляются подготовительные работы под разработку котлована секции 2 и 1

NE
Nelli18551 повід. · з 2016
23 квітня 2018 р.

Новости Жилого Комплекса

19.04.2018

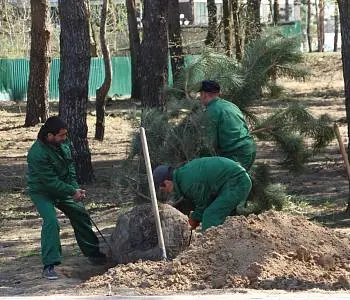

У парку, поруч з Жилим Комплексом «Крона Парк», відбулось прибирання та озеленення території. Було висаджено 20 ялин та сосен, высотою 4-6 м.

NE
Nelli18551 повід. · з 2016
10 травня 2018 р.

Ход строительства Жилого Комплекса

26.04.2018
Дом № 2 Жилого Комплекса «Крона Парк»:

  • ведутся работы по устройству монолитного каркаса секции 3 на уровне 10 этажа;
  • ведутся работы по устройству монолитного каркаса секции 2 на уровне 10 этажа;
  • ведутся работы по устройству монолитного каркаса секции 1 на уровне 9 этажа;
  • ведутся работы по укладке кирпича наружных стен на уровне 2–3 этажей.

Дом № 1 Жилого Комплекса «Крона Парк»:

  • ведутся работы по устройству монолитного каркаса секции 5 на уровне 3 этажа;
  • выполнены работы по устройству свайного поля секций 4 и 3;
  • ведутся работы по разработке котлована секций 2 и 1.

Парк по ул. В. Симоненко:

  • ведутся работы по устройству основания под спортивные площадки;
  • ведутся работы по устройству основания под площадку для выгула собак;
  • ведутся работы по озеленению территории.

NE
Nelli18551 повід. · з 2016
31 травня 2018 р.

Ход строительства Жилого Комплекса

15.05.2018
Будинок № 2

  • проводяться роботи з улаштування монолітного каркаса секції 3 на рівні 11 поверху;
  • проводяться роботи з улаштування монолітного каркаса секції 2 на рівні 11 поверху;
  • проводяться роботи з улаштування монолітного каркаса секції 1 на рівні 9 поверху;
  • проводяться роботи з укладання цегли зовнішніх стін на рівні 3–5 поверхів.

Будинок № 1

  • проводяться роботи з улаштування монолітного каркаса секції 5 на рівні 4 поверху;
  • виконано роботи з улаштування пальового поля секцій 4 і 3;
  • виконано роботи з улаштування випробуваних пальових кущів секцій 2 і 1.

Сквер по вул. В. Симоненка:

  • проводяться роботи з обладнання фундаменту під спортивні майданчики;

  • проводяться роботи з благоустрою майданчика для вигулу собак.

NE
Nelli18551 повід. · з 2016
31 травня 2018 р.

Новости Жилого Комплекса

29.05.2018
На території житлового комплексу «Крона Парк» заплановано будівництво багаторівневого паркінгу. Сучасні системи охорони, протипожежна безпека, системи відеонагляду – все для того, щоб ваше авто було в безпеці.

NE
Nelli18551 повід. · з 2016
26 липня 2018 р.

Ход строительства Жилого Комплекса

31.05.2018
Будинок № 2
проводяться роботи з улаштування монолітного каркаса секції 3 на рівні 13 поверху;
проводяться роботи з улаштування монолітного каркаса секції 2 на рівні 12 поверху;
проводяться роботи з улаштування монолітного каркаса секції 1 на рівні 9 поверху;
проводяться роботи з укладання цегли зовнішніх стін на рівні 3–7 поверхів.

Будинок № 1
проводяться роботи з улаштування монолітного каркаса секції 5 на рівні 5 поверху;
проводяться роботи з улаштування монолітного каркаса секції 4 на рівні 1 поверху;
виконано роботи з улаштування пальового поля секції 3;
виконано роботи з улаштування випробуваних пальових кущів секцій 2 і 1.

Сквер по вул. В. Симоненка:
виконано роботи зі встановлення професійного обладнання воркаут;
проводяться роботи з улаштування наливного гумового покриття майданчика воркаут;
проводяться роботи з огородження майданчиків для занять спортом;
проводяться роботи із благоустрою зони майданчиків для занять спортом;
встановлено світильники в зоні майданчиків для занять спортом.

NE
Nelli18551 повід. · з 2016
26 липня 2018 р.

Ход строительства Жилого Комплекса

15.06.2018
Будинок № 2
проводяться роботи з улаштування монолітного каркаса секції 3 на рівні 14 поверху;
проводяться роботи з улаштування монолітного каркаса секції 2 на рівні 13 поверху;
проводяться роботи з улаштування монолітного каркаса секції 1 на рівні 10 поверху;
проводяться роботи з укладання цегли зовнішніх стін на рівні 4–8 поверхів.

Будинок № 1
проводяться роботи з улаштування монолітного каркаса секції 5 на рівні 5 поверху;
проводяться роботи з улаштування монолітного каркаса секції 4 на рівні 2 поверху;
проводяться роботи з улаштування монолітного каркаса секції 3 на рівні 0 поверху;
виконано роботи з улаштування випробуваних пальових кущів секцій 2 і 1.

NE
Nelli18551 повід. · з 2016
26 липня 2018 р.

Ход строительства Жилого Комплекса

03.07.2018
Дом № 2
ведутся работы по устройству монолитного каркаса секции 3 на уровне 15 этажа;
ведутся работы по устройству монолитного каркаса секции 2 на уровне 14 этажа;
ведутся работы по устройству монолитного каркаса секции 1 на уровне 11 этажа;

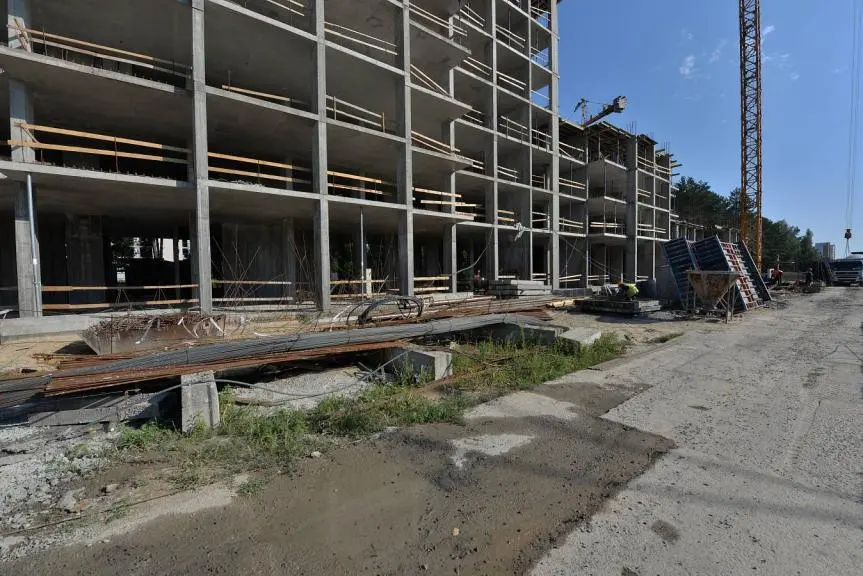

ведутся работы по укладке кирпича наружных стен на уровне 4–8 этажей.

Дом № 1
ведутся работы по устройству монолитного каркаса секции 5 на уровне 6 этажа;
ведутся работы по устройству монолитного каркаса секции 4 на уровне 2 этажа;
ведутся работы по устройству монолитного каркаса секции 3 на уровне 1 этажа;
ведутся работы по устройству свайного поля секций 2 и 1.

NE
Nelli18551 повід. · з 2016
26 липня 2018 р.

Ход строительства Жилого Комплекса

16.07.2018
Будинок № 2

  • проводяться роботи з улаштування монолітного каркаса секції 3 на рівні 16 поверху;
  • проводяться роботи з улаштування монолітного каркаса секції 2 на рівні 14 поверху;
  • проводяться роботи з улаштування монолітного каркаса секції 1 на рівні 11 поверху;
  • проводяться роботи з укладання цегли зовнішніх стін на рівні 5–9 поверхів.

Будинок № 1

  • проводяться роботи з улаштування монолітного каркаса секції 5 на рівні 6 поверху;
  • проводяться роботи з улаштування монолітного каркаса секції 4 на рівні 3 поверху;
  • проводяться роботи з улаштування монолітного каркаса секції 3 на рівні 2 поверху;
  • завершено роботи з улаштування пальового поля секцій 2 і 1;
  • проводяться роботи з улаштування монолітного ростверка секцій 2 і 1.

NE
Nelli18551 повід. · з 2016
17 серпня 2018 р.

Ход строительства Жилого Комплекса

31.07.2018
Будинок № 2

  • проводяться роботи з улаштування монолітного каркаса секції 3 на рівні 16 поверху;
  • проводяться роботи з улаштування монолітного каркаса секції 2 на рівні 14 поверху;
  • проводяться роботи з улаштування монолітного каркаса секції 1 на рівні 11 поверху;
  • проводяться роботи з укладання цегли зовнішніх стін на рівні 6–10 поверхів.

Будинок № 1

  • проводяться роботи з улаштування монолітного каркаса секції 5 на рівні 7 поверху;
  • проводяться роботи з улаштування монолітного каркаса секції 4 на рівні 4 поверху;
  • проводяться роботи з улаштування монолітного каркаса секції 3 на рівні 2 поверху;
  • проводяться роботи з улаштування монолітного ростверка секцій 2 і 1.

NE
Nelli18551 повід. · з 2016
5 вересня 2018 р.

Ход строительства Жилого Комплекса

15.08.2018

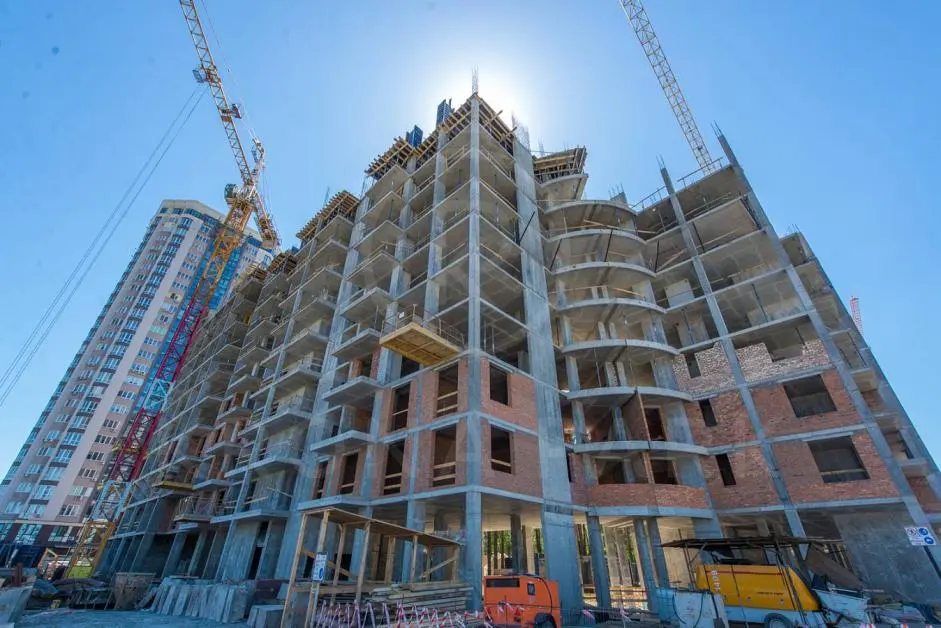

Будинок № 2

  • завершуються роботи з улаштування монолітного каркаса секції 3;
  • завершуються роботи з улаштування монолітного каркаса секції 2;
  • завершуються роботи з улаштування монолітного каркаса секції 1;
  • проводяться роботи з укладання цегли зовнішніх стін на рівні 10–12 поверхів.

Будинок № 1
  • проводяться роботи з улаштування монолітного каркаса секції 5 на рівні 8 поверху;
  • проводяться роботи з улаштування монолітного каркаса секції 4 на рівні 5 поверху;
  • проводяться роботи з улаштування монолітного каркаса секції 3 на рівні 3 поверху;
  • проводяться роботи нульового циклу секції 2 і 1.

NE
Nelli18551 повід. · з 2016
5 вересня 2018 р.

Ход строительства Жилого Комплекса

31.08.2018
Будинок № 2

  • завершуються роботи з улаштування монолітного каркаса секції 3
  • завершуються роботи з улаштування монолітного каркаса секції 2
  • завершуються роботи з улаштування монолітного каркаса секції 1

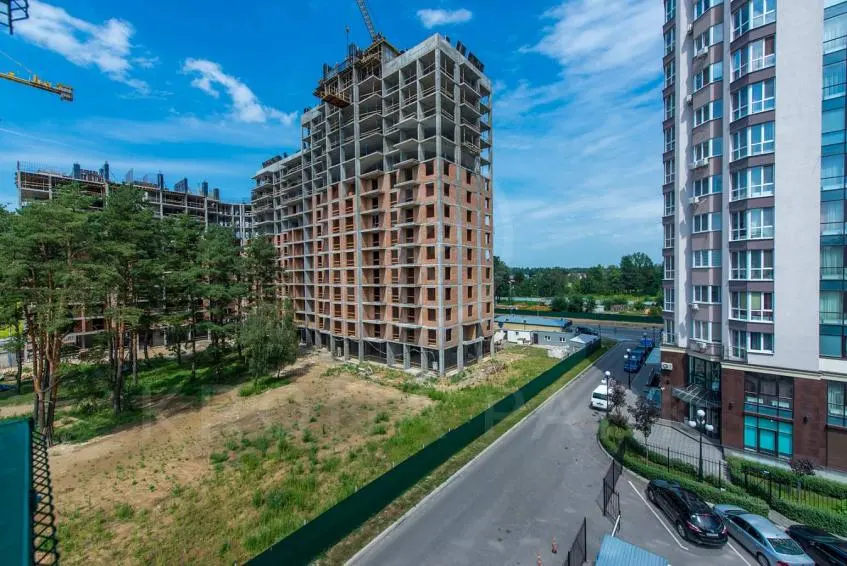

  • проводяться роботи з укладання цегли зовнішніх стін на рівні 12–14 поверхів

Будинок № 1

  • проводяться роботи з улаштування монолітного каркаса секції 5 на рівні 8 поверху
  • проводяться роботи з улаштування монолітного каркаса секції 4 на рівні 5 поверху
  • проводяться роботи з улаштування монолітного каркаса секції 3 на рівні 4 поверху
  • проводяться роботи з улаштування монолітного каркаса секції 2 на рівні 1 поверху
  • проводяться роботи з улаштування монолітного каркаса секції 1 на рівні 1 поверху

NE
Nelli18551 повід. · з 2016
21 вересня 2018 р.

Новости Жилого Комплекса

14.09.2018

У парку на вулиці Симоненка, поруч з Житловим Комплексом «Крона Парк», завершилося будівництво спеціалізованого майданчика для вигулу собак. Тепер ваші прогулянки з четвероногим другом стануть ще більш цікавими.

NE
Nelli18551 повід. · з 2016
21 вересня 2018 р.

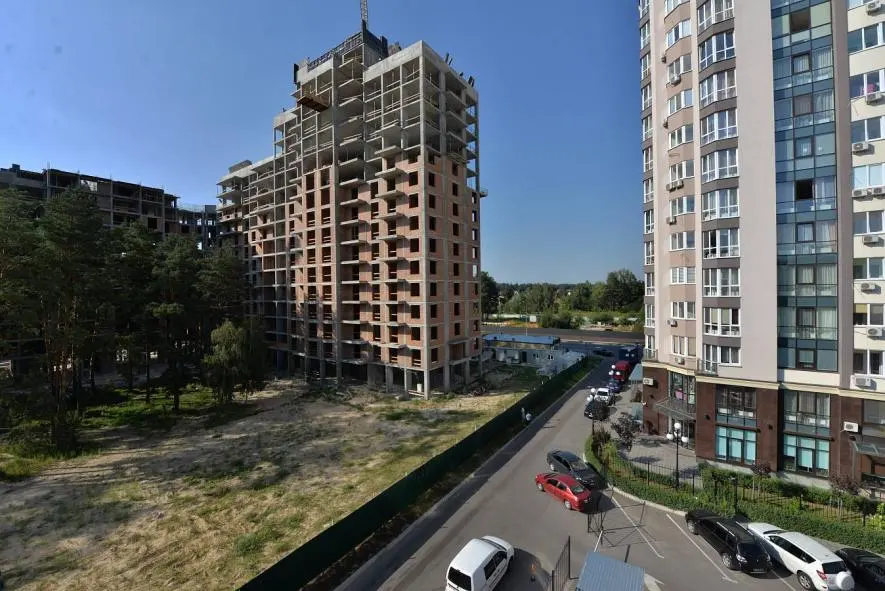

Ход строительства Жилого Комплекса

15.09.2018

Будинок № 2

  • завершено роботи з улаштування монолітного каркаса секції 3;
  • завершено роботи з улаштування монолітного каркаса секції 2;
  • завершуються роботи з улаштування монолітного каркаса секції 1;
  • проводяться роботи з укладання цегли зовнішніх стін на рівні 13–14 поверхів.

Будинок № 1

  • проводяться роботи з улаштування монолітного каркаса секції 5 на рівні 10 поверху;
  • проводяться роботи з улаштування монолітного каркаса секції 4 на рівні 6 поверху;
  • проводяться роботи з улаштування монолітного каркаса секції 3 на рівні 4 поверху;
  • проводяться роботи з улаштування монолітного каркаса секції 2 на рівні 1 поверху;
  • проводяться роботи з улаштування монолітного каркаса секції 1 на рівні 1 поверху.

NE
Nelli18551 повід. · з 2016
8 жовтня 2018 р.

Ход строительства Жилого Комплекса

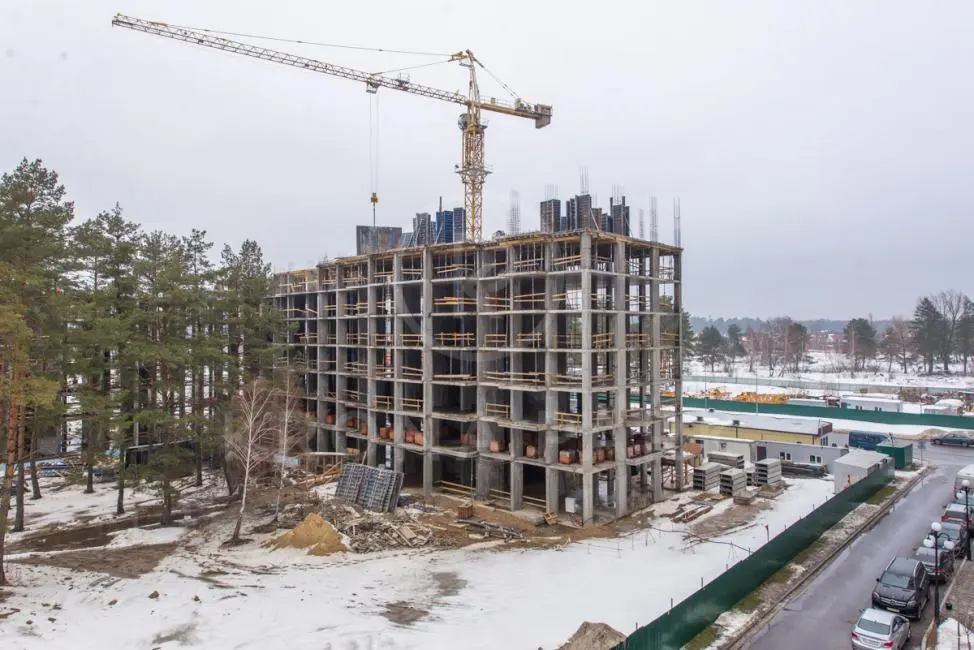

01.10.2018

Дом № 2

  • завершены работы по устройству монолитного каркаса секции 3
  • завершены работы по устройству монолитного каркаса секции 2
  • завершаются работы по устройству монолитного каркаса секции 1
  • ведутся работы по укладке кирпича наружных стен на уровне 13–15 этажей

Дом № 1

  • ведутся работы по устройству монолитного каркаса секции 5 на уровне 11 этажа
  • ведутся работы по устройству монолитного каркаса секции 4 на уровне 7 этажа
  • ведутся работы по устройству монолитного каркаса секции 3 на уровне 5 этажа
  • ведутся работы по устройству монолитного каркаса секции 2 на уровне 1 этажа
  • ведутся работы по устройству монолитного каркаса секции 1 на уровне 1 этажа

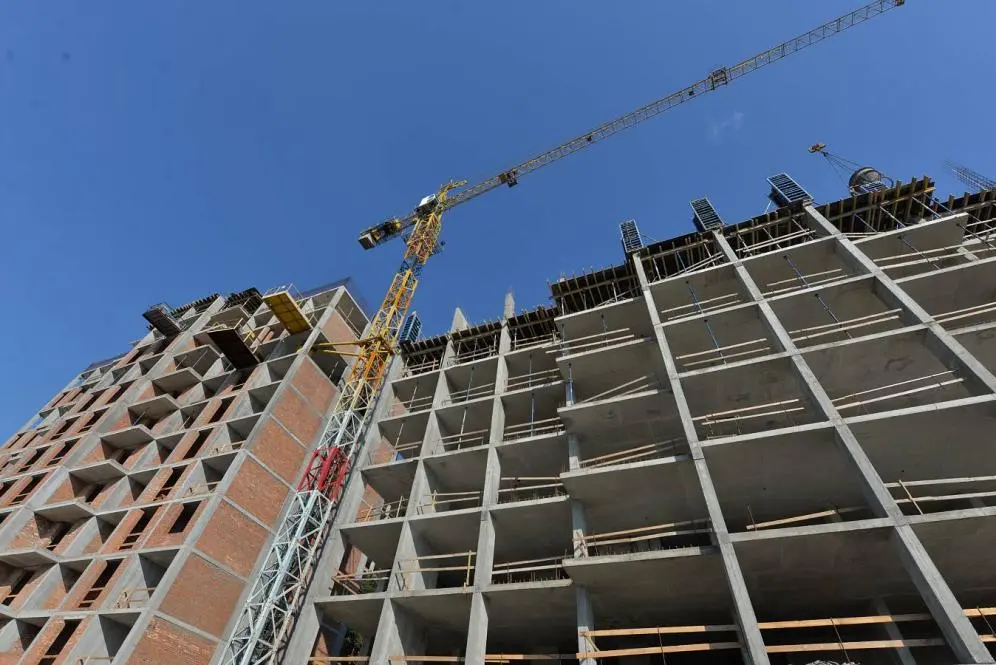

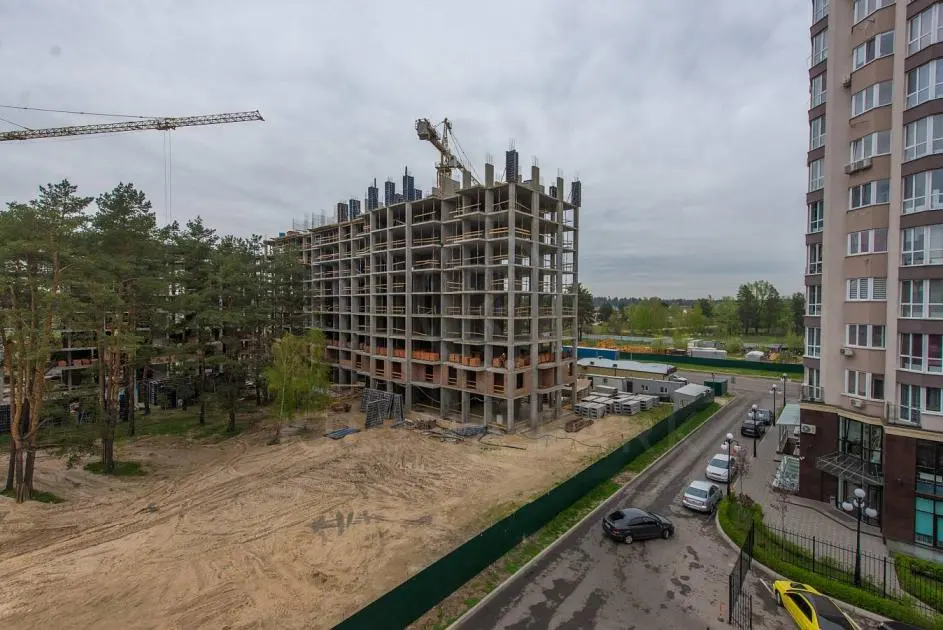

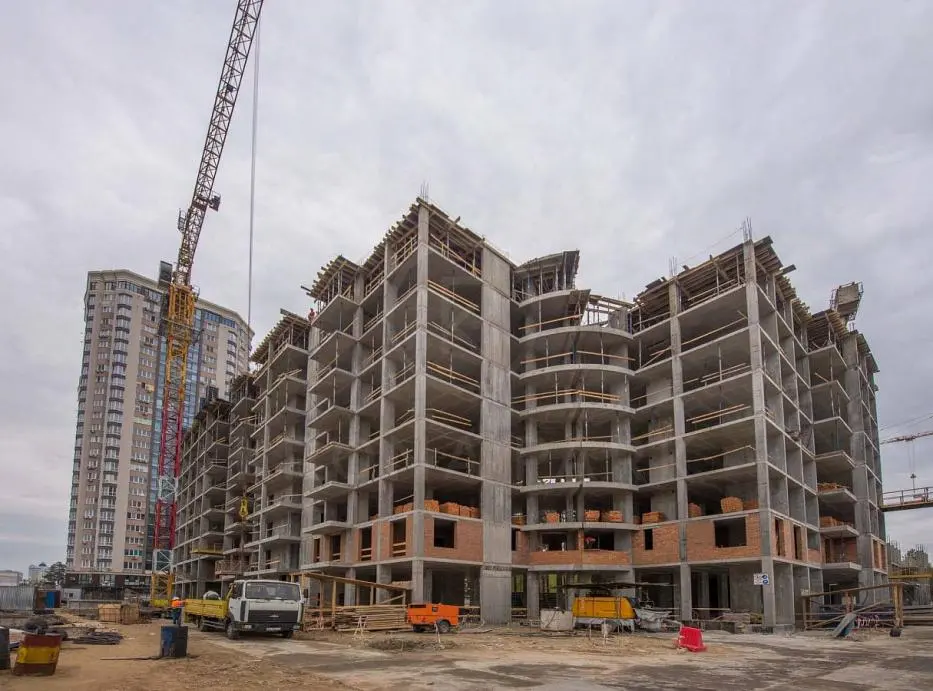

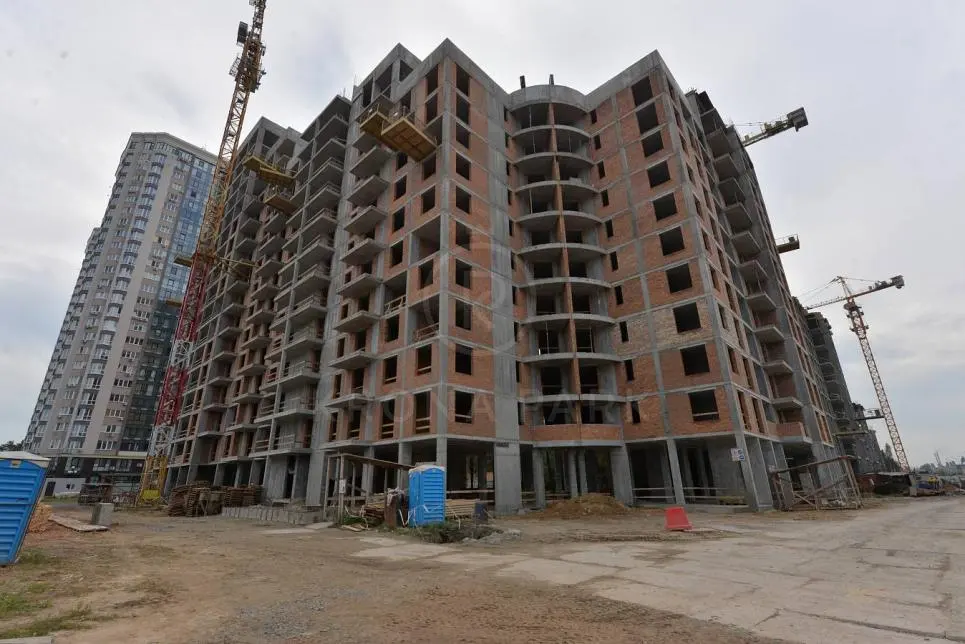

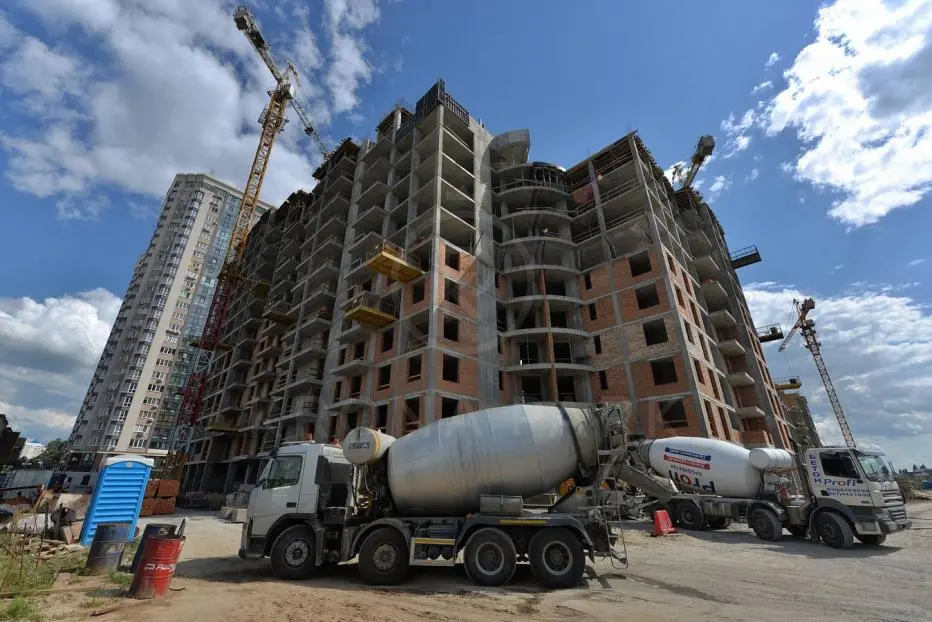

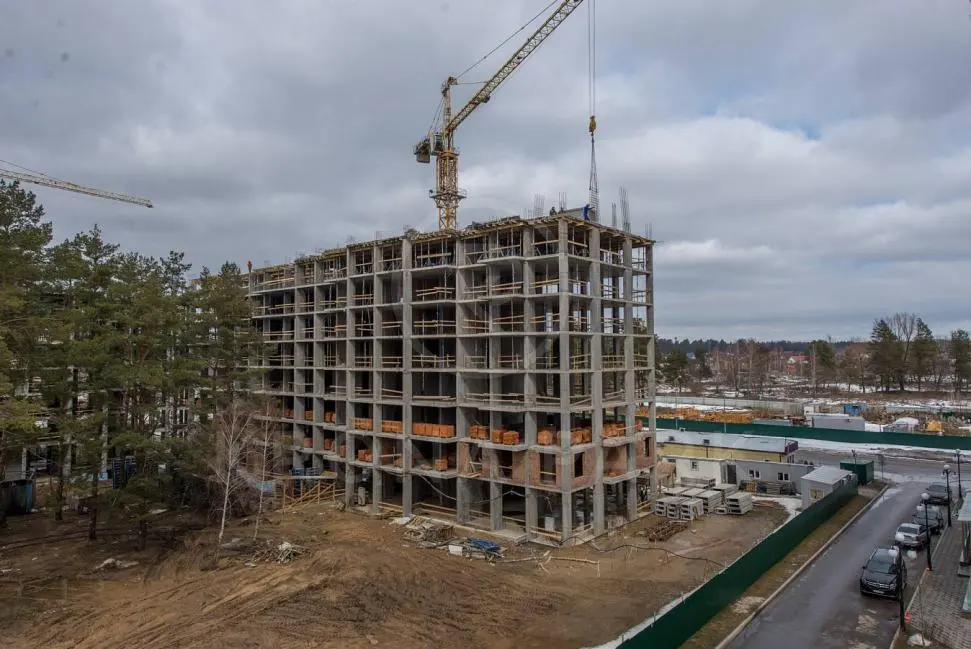

  • ведутся работы по укладке кирпича наружных стен на уровне 3–4 этажей
