Ход строительства Жилого Комплекса
23.01.2020

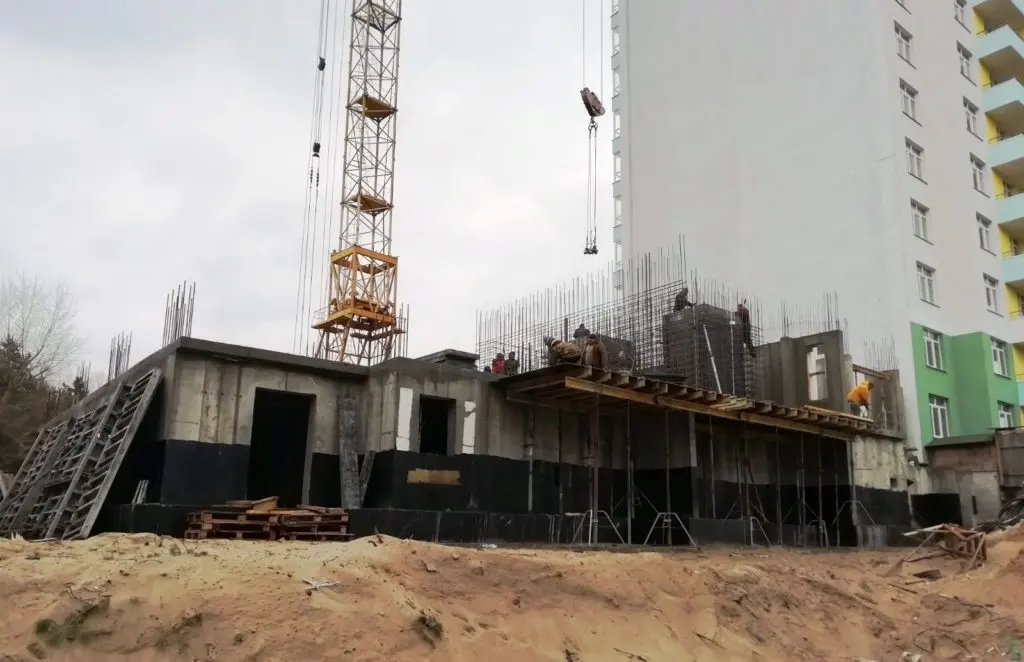

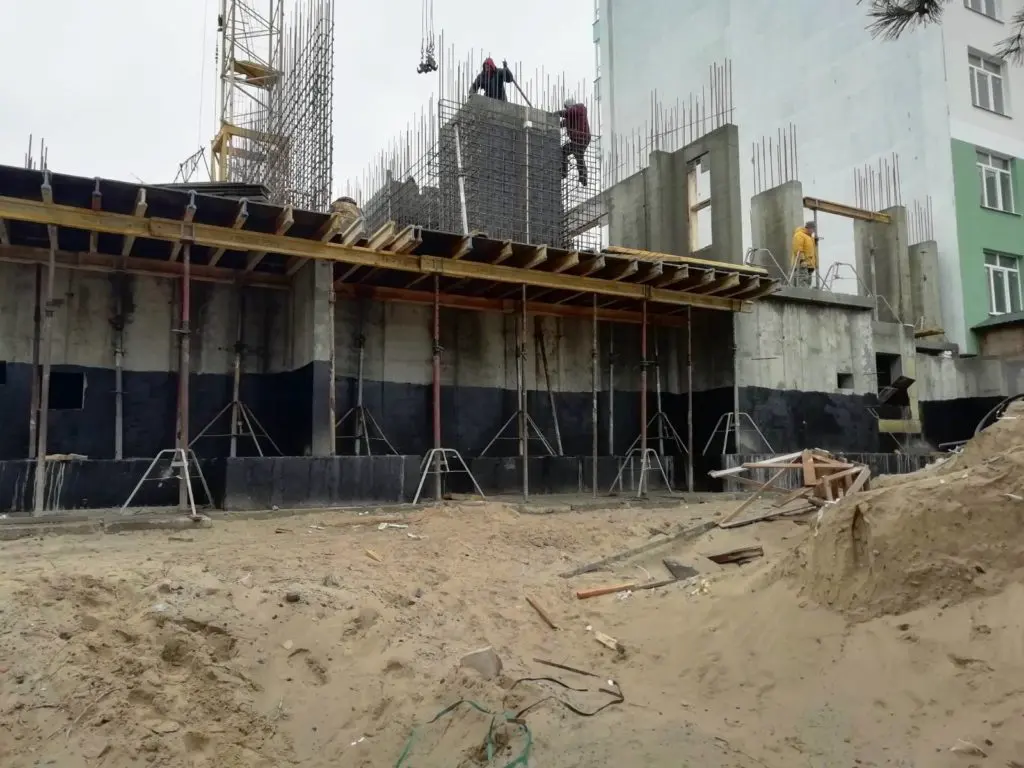

  • завершено бетонування стін підвалу;
  • розпочато армування перекриття підвалу.

NE
Nelli18551 повід. · з 2016
19 лютого 2020 р.

Ход строительства Жилого Комплекса
30.01.2020

  • розпочато виконання вертикальних монолітних елементів першого поверху.

NE
Nelli18551 повід. · з 2016
19 лютого 2020 р.

Ход строительства Жилого Комплекса
06.02.2020

  • завершено улаштування перекриття першого поверху;
  • розпочато виконання вертикальних монолітних елементів другого поверху.

NE
Nelli18551 повід. · з 2016
19 лютого 2020 р.

Ход строительства Жилого Комплекса
13.02.2020

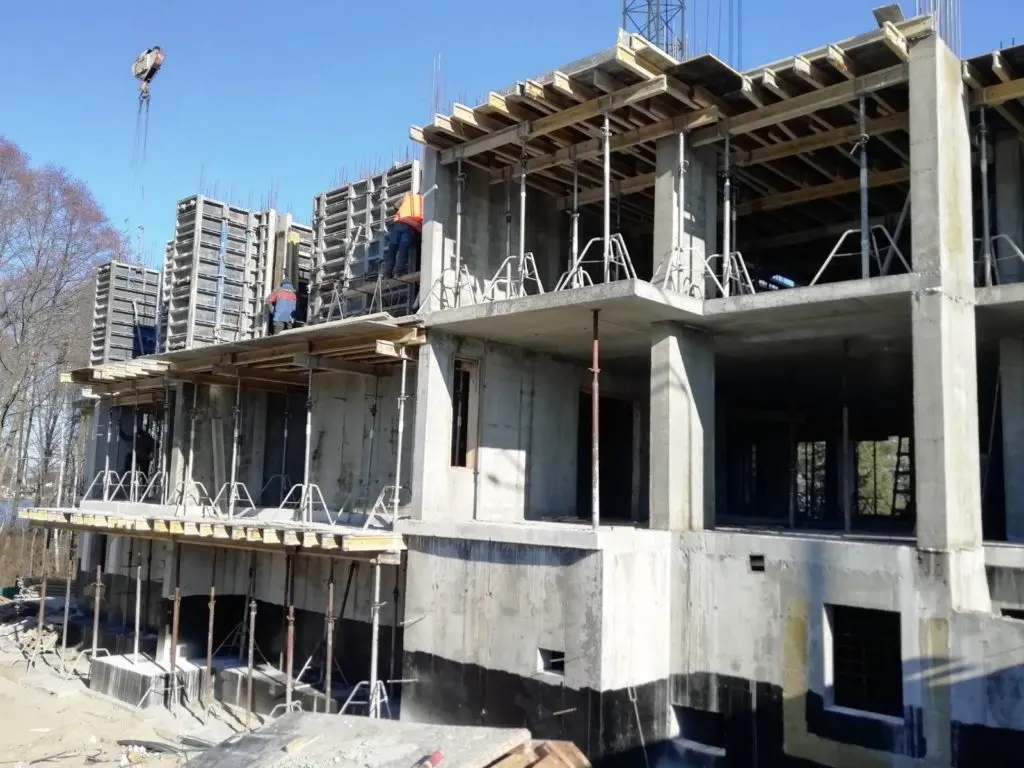

  • завершено монтаж вертикальних монолітних елементів третього поверху ;
  • розпочато улаштування плити перекриття третього поверху.

NE
Nelli18551 повід. · з 2016
18 березня 2020 р.

Ход строительства Жилого Комплекса
05.03.2020

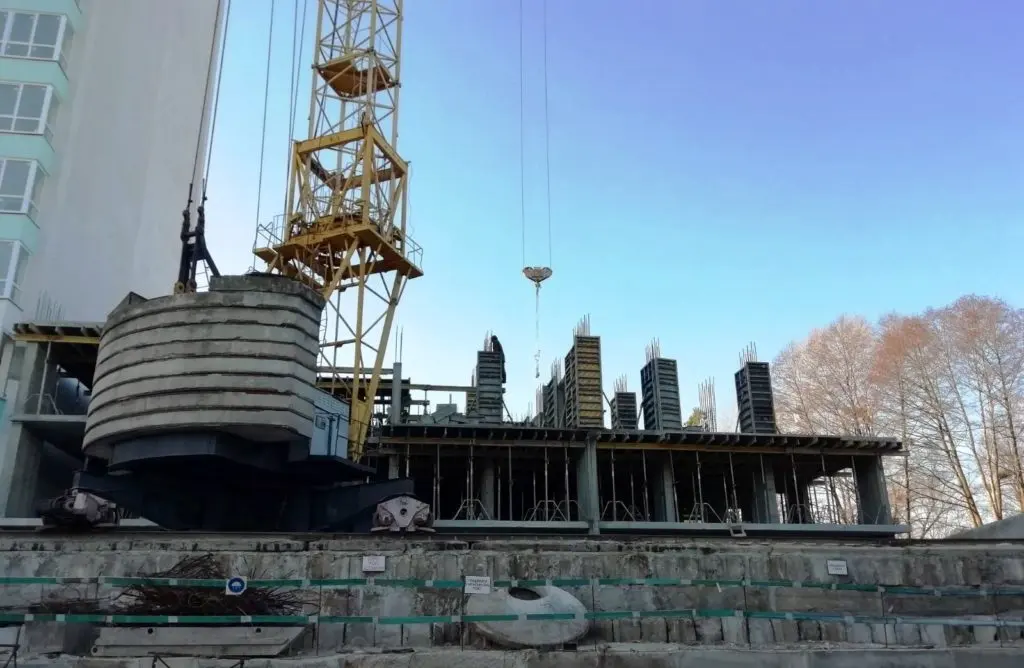

  • завершується монтаж вертикальних елементів п’ятого поверху;
  • розпочато виконання плити перекриття п’ятого поверху;
  • розпочато монтаж зовнішніх стін та внутрішніх перегородок на другому поверсі.

NE
Nelli18551 повід. · з 2016
18 березня 2020 р.

Ход строительства Жилого Комплекса
11.03.2020

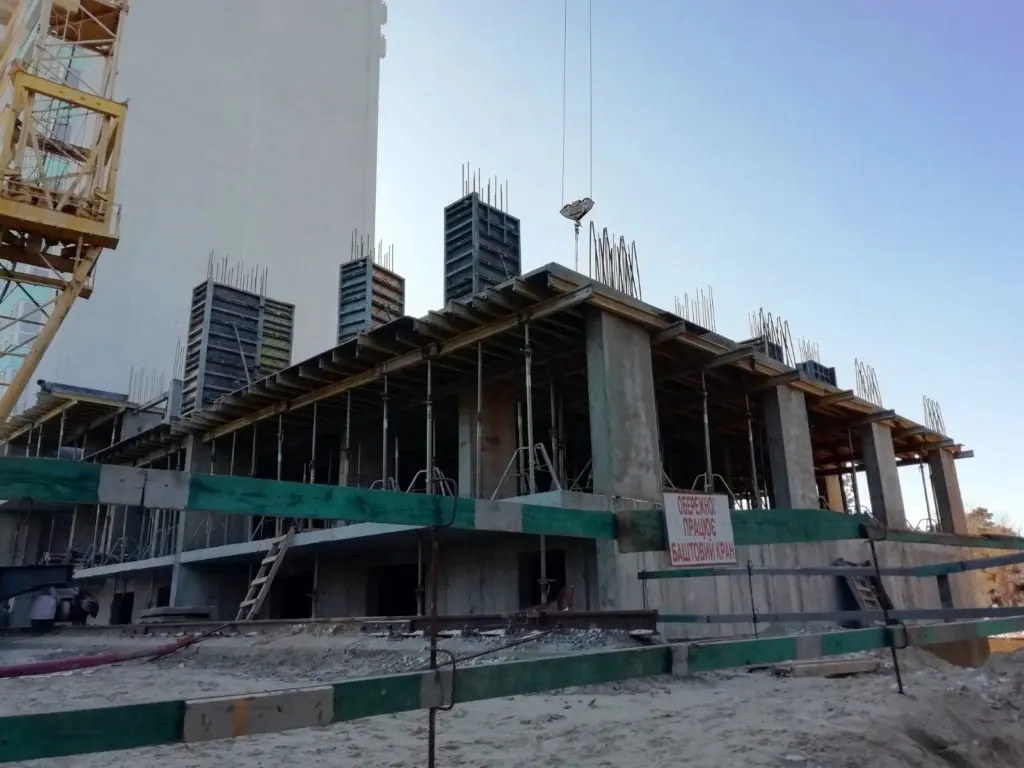

  • завершено улаштування плити перекриття шостого поверху;
  • розпочато виконання вертикальних елементів сьомого поверху;
  • продовжується монтаж зовнішніх стін та внутрішніх перегородок на другому та третьому поверсі.

NE
Nelli18551 повід. · з 2016
13 травня 2020 р.

Ход строительства Жилого Комплекса
13.04.2020

  • завершується монолітне перекриття 11-го поверху;
  • розпочато виконання вертикальних елементів 12-го поверху;
  • тривають роботи зі зведення стін та перегородок 5-6-го поверхів;
  • здійснюється монтаж вент. блоків та сходових маршів 7-9 поверхів.

NE
Nelli18551 повід. · з 2016
13 травня 2020 р.

Ход строительства Жилого Комплекса
30.04.2020
На будівельному майданчику останньої секції “В” ЖК RIVER HOUSE завершується влаштування стін та перегородок 7-го поверху!

NE
Nelli18551 повід. · з 2016
13 травня 2020 р.

Ход строительства Жилого Комплекса
08.05.2020

  • Улаштування плити перекриття 13 поверху.
  • Кладка стін та перегородок 8-10 поверхів.

NE
Nelli18551 повід. · з 2016
25 липня 2020 р.

Ход строительства Жилого Комплекса
17.07.2020
- завершено всі монолітні роботи;

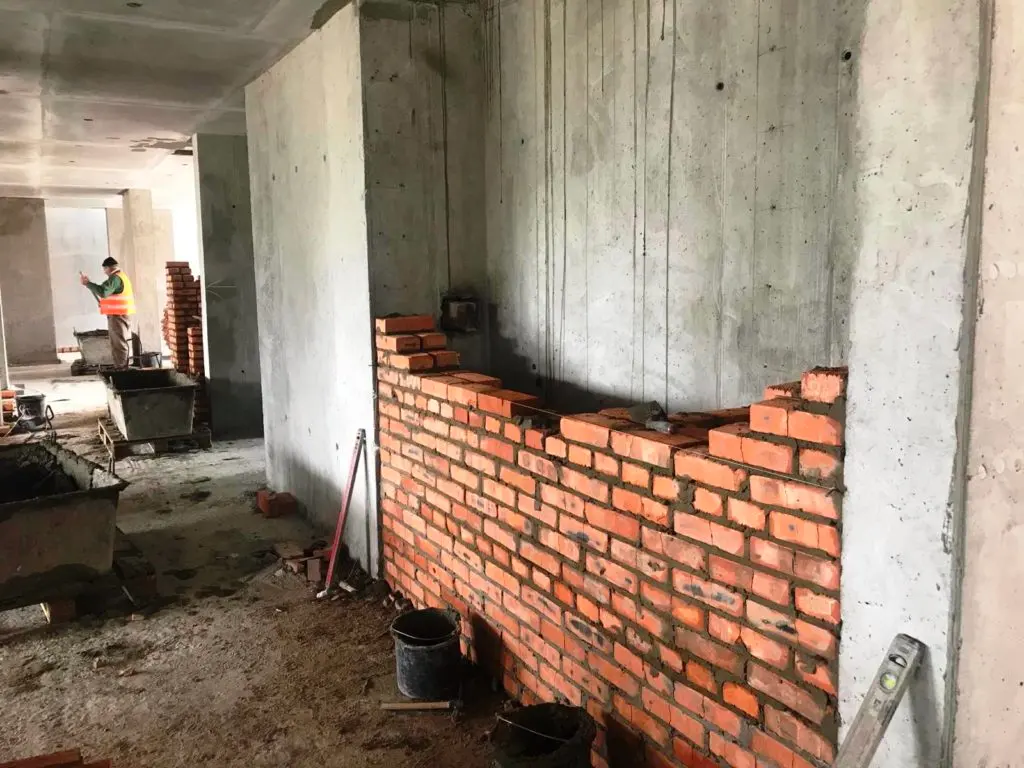

- кладка зовнішніх стін та внутрішніх перегородок на чотирнадцятому поверсі;
- триває монтаж ліфтового обладнання;
- внутрішні сантехнічні та електротехнічні роботи на тринадцятому поверсі;
- виконується стяжка підлоги на тринадцятому поверсі;
тривають оздоблювальні роботи місць загального користування;
- засклення балконів у квартирах на десятому, одинадцятому поверсі;
- утеплення фасаду на чотирнадцятому поверсі.

NE
Nelli18551 повід. · з 2016
12 вересня 2020 р.

Ход строительства Жилого Комплекса
02.09.2020
- триває виконання зовнішніх мереж водопроводу;
- виконується стяжка підлоги на 1-му поверсі;
- оздоблювальні роботи місць загального користування на 15-му та 16-му поверсі;
- продовжуються роботи з улаштування вхідної групи;
- тривають роботи з оздоблення та утеплення фасаду будинку.
