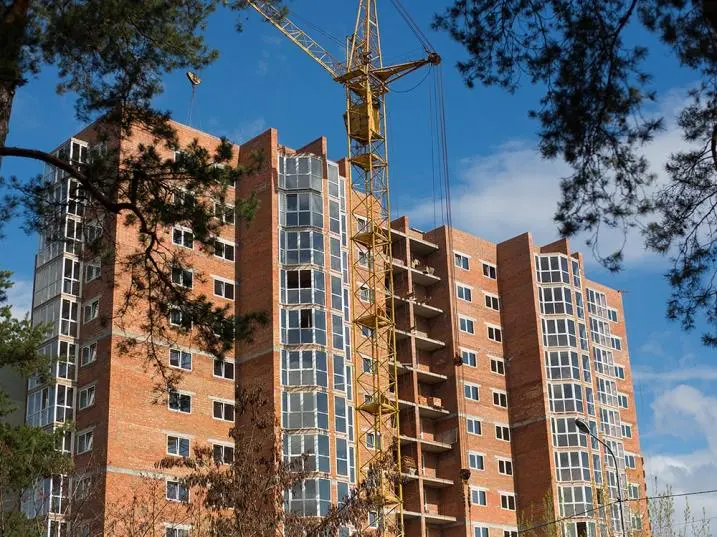

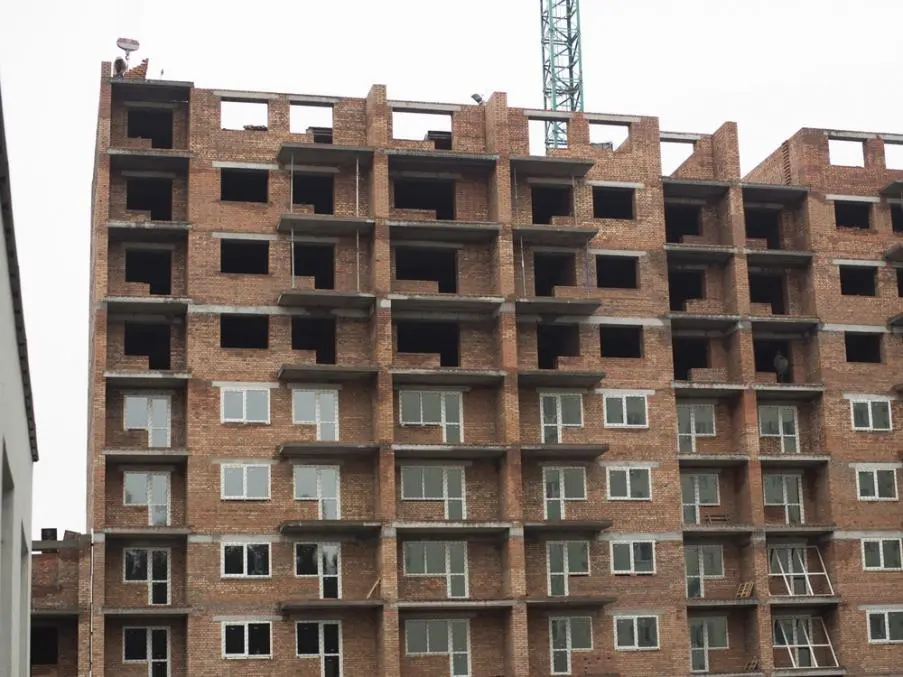

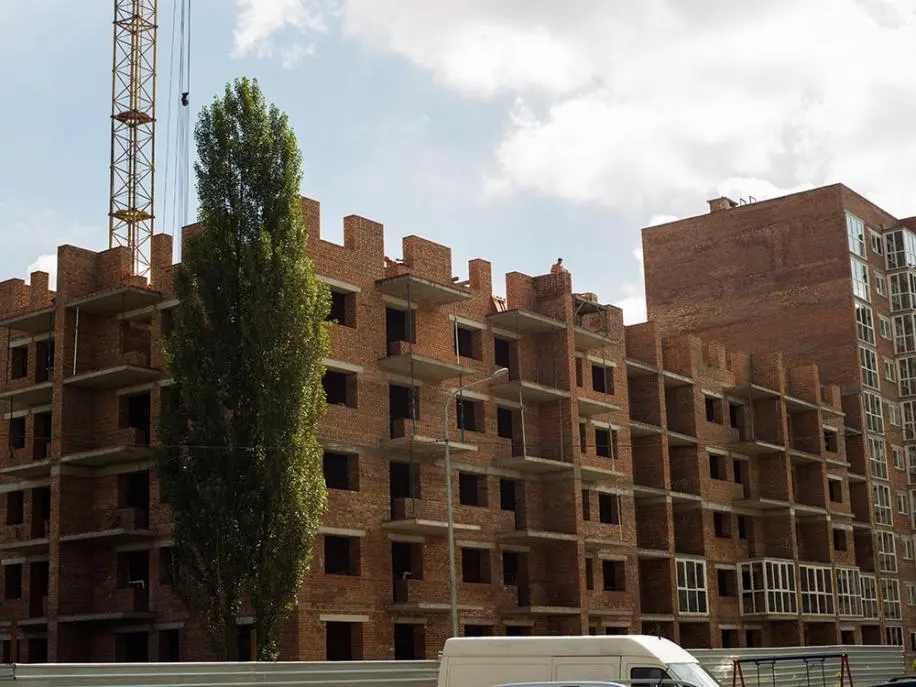

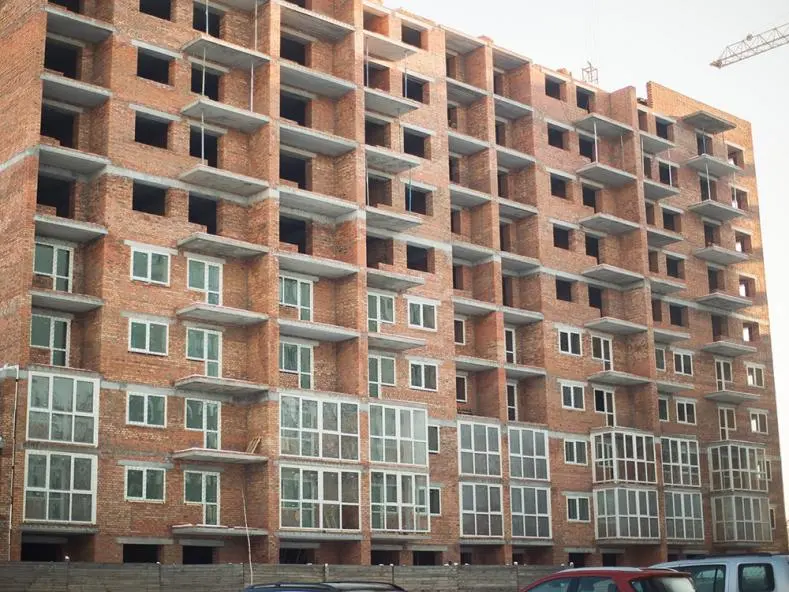

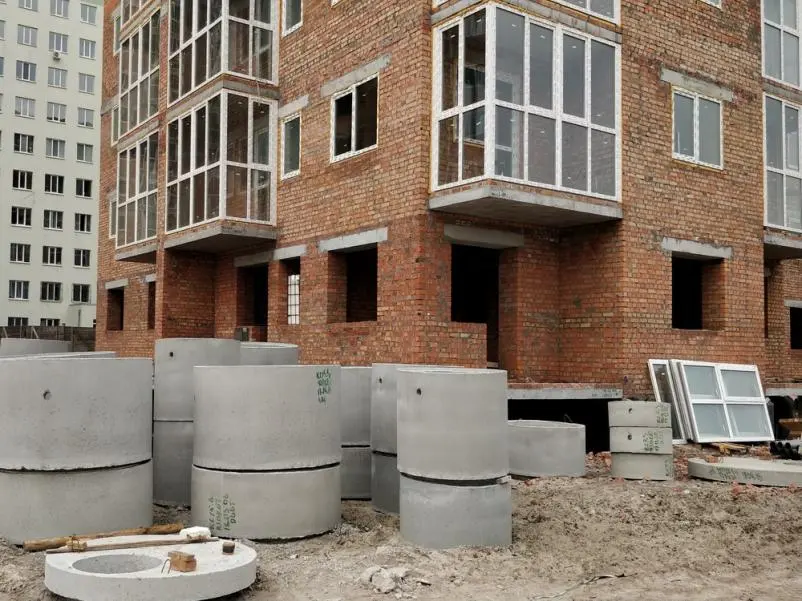

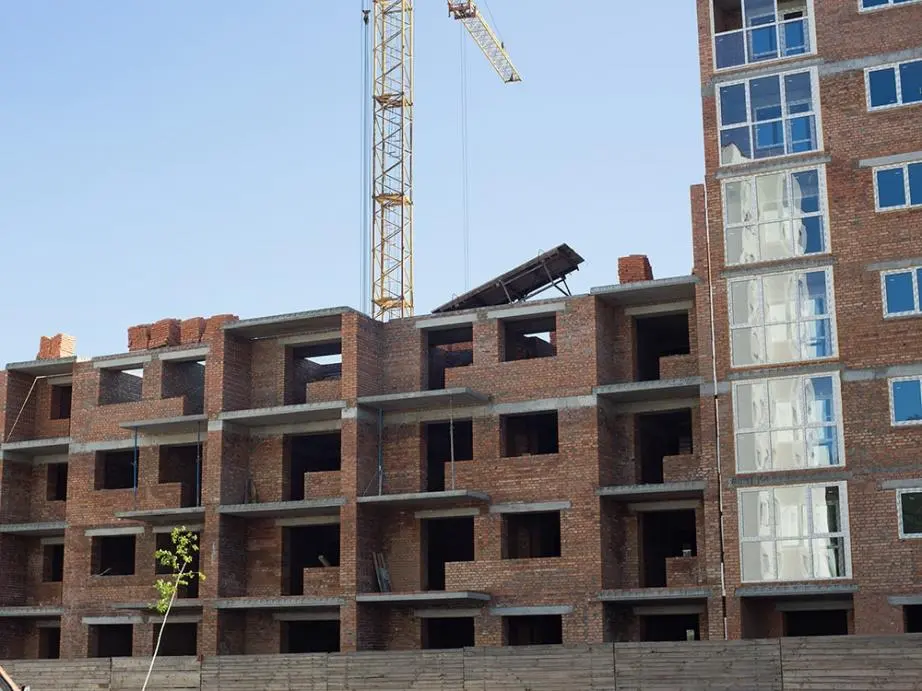

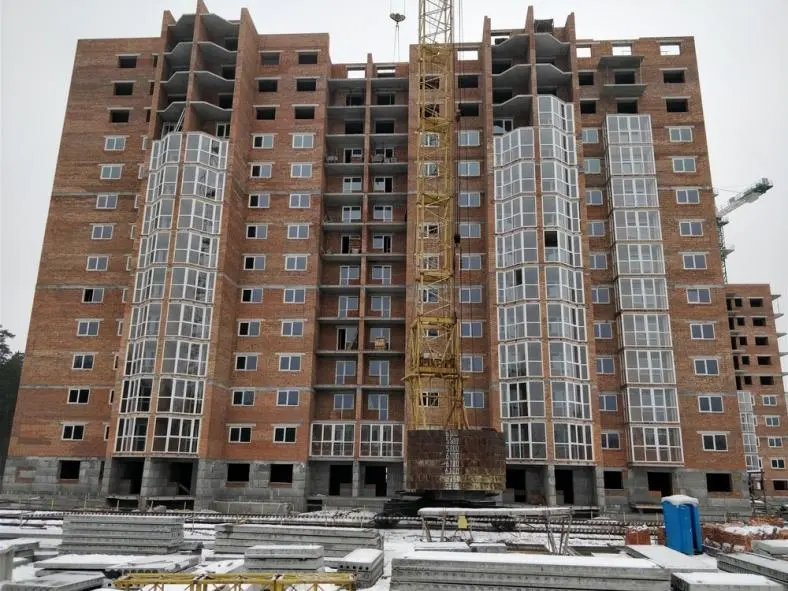

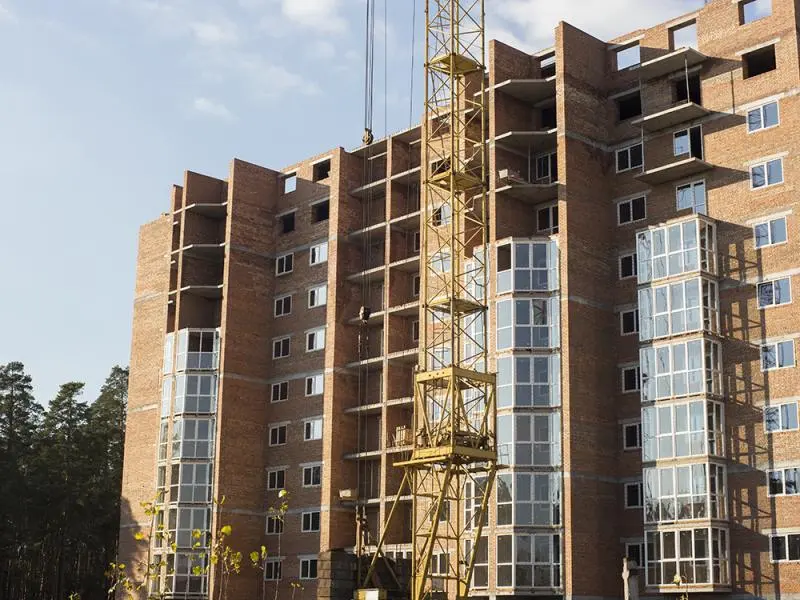

Ход строительства Жилого Комплекса

20.11.2017
Второй дом:
В первой и второй секциях подходит к концу строительство 3-х этажей.
В третьей и четвертой секциях идет процесс установки плит перекрытия.
Четвертый дом:
В пятой секции – завершаются работы над строительством 11-го этажа.
В третьей секции на финише накрытие плитами на 11-м этаже.

NE
Nelli18551 повід. · з 2016
14 грудня 2017 р.

Новости Жилого Комплекса

11.12.2017
Компания «Perfect Group» сотрудничает с ПАТ «КБ «ГЛОБУС»* по программе «Жилье в кредит».
Программа кредитования с банком-партнером действует на объект строительства Жилого Комплекса «Вудстория» - Киев, ул. Н. Хвылевого, 3.
Инвесторы «Perfect Group» смогут получить кредит от банка-партнера на выгодных условиях, выбрав наиболее подходящий для себя вариант:
1-й вариант:

  • Срок кредитования – от 1 до 20 лет
  • Процентная ставка на первый год - 5,9% в UAH
  • Процентная ставка на все последующие года - 21,9% в UAH
  • При первоочередном взносе – от 50% стоимости квартиры

2-й вариант:

  • Срок кредитования – от 1 до 20 лет
  • Процентная ставка на первые два года - 13,5% в UAH
  • Процентная ставка на все последующие года - 21,9% в UAH
  • При первоочередном взносе – от 50% стоимости квартиры

Важно, что досрочное погашение кредита возможно без ограничений и штрафных санкций.

NE
Nelli18551 повід. · з 2016
23 грудня 2017 р.

Ход строительства Жилого Комплекса

15.12.2017
Второй дом:
3 секция - стартовало строительство 10-го этажа, завершено остекление 5-го этажа и происходит остекление балконов 2 и 3 этажей.
4 секция – в процессе строительство 9-го этажа, закончили остекление 5-го этажа, идет остекление балконов 2 и 3 этажей.
Четвертый дом:
3 секция – завершено накрытие плитами 12-го этажа, в процессе строительные работы по 13-му этажу.
5 секция – велись строительные работы на 12-м этаже и сейчас идет накрытие плитами перекрытия.

NE
Nelli18551 повід. · з 2016
23 грудня 2017 р.

Новости Жилого Комплекса

22.12.2017
Уважаемые инвесторы, спешим сообщить график работы отделов продаж в праздничные дни:
25.12.2017 – выходной день;
30.12.2017 – режим работы с 10.00 до 17.00;
31.12.2017 – режим работы с 10.00 до 14.00;
01.01.2018 – выходной день;
06.01.2018 – режим работы с 10.00 до 14.00;
07.01.2018 – выходной день;
08.01.2018 – режим работы с 10.00 до 17.00.

NE
Nelli18551 повід. · з 2016
17 січня 2018 р.

Ход строительства Жилого Комплекса

10.01.2018
Второй дом:
3 секция - идет строительство 10-го этажа, завершилось остекление 5-го этажа.
4 секция – в процессе строительство 10-го этажа, уже остеклены балконы на 2-м и 3-м этажах.
Четвертый дом:
3 секция – происходит строительство 13-го этажа и закончили остекление балконов на 8-м этаже.
5 секция – ведутся строительные работы на 13-м этаже.

NE
Nelli18551 повід. · з 2016
13 лютого 2018 р.

Ход строительства Жилого Комплекса

01.02.2018
Второй дом:
В третьей секции - завершилось строительство 10-го этажа, идет строительство крыши, выполнено остекление на уровне 5-го этажа и застеклили балконы 4-го этажа.
В четвертой секции достроен 10 этаж, в процессе строительство крыши, закончили остекление 5-го этажа и остекление балконов до 4-го этажа.
Четвертый дом:
В третьей секции идет строительство 14-го этажа и остекление на уровне 11-го этажа.
В пятой секции происходит строительство 14-го этажа, в процессе работы по остеклению 11-го этажа.

NE
Nelli18551 повід. · з 2016
20 лютого 2018 р.

Ход строительства Жилого Комплекса

16.02.2018
Второй дом:
В 4 и 3 секциях - завершено строительство 10-го этажа и происходит строительство крыши. Выполнено остекление окон до 5-го этажа, а также остеклили балконы 5-го этажа.
Четвертый дом:
В 3 и 5 секциях – подходит к концу строительство 14-го этажа, закончены работы по остеклению на 11-м этаже.

NE
Nelli18551 повід. · з 2016
13 березня 2018 р.

Акция Жилого Комплекса

06.03.2018
С праздником, дорогие женщины!
Погружайтесь в праздничное настроение с головой и помните: вы - красота этого мира.
Цените себя, берегите, а Perfect Group дарит возможность начать обновленную жизнь в новой квартире в Жилом Комплекса «Вудстория».
До конца марта скидки в Жилого Комплексе «Вудстория» на все квартиры!
Посетите отдел продаж у метро «Красный хутор» и узнайте подробную информацию.

NE
Nelli18551 повід. · з 2016
19 березня 2018 р.

Ход строительства Жилого Комплекса

19.03.2018
Четвертый дом:

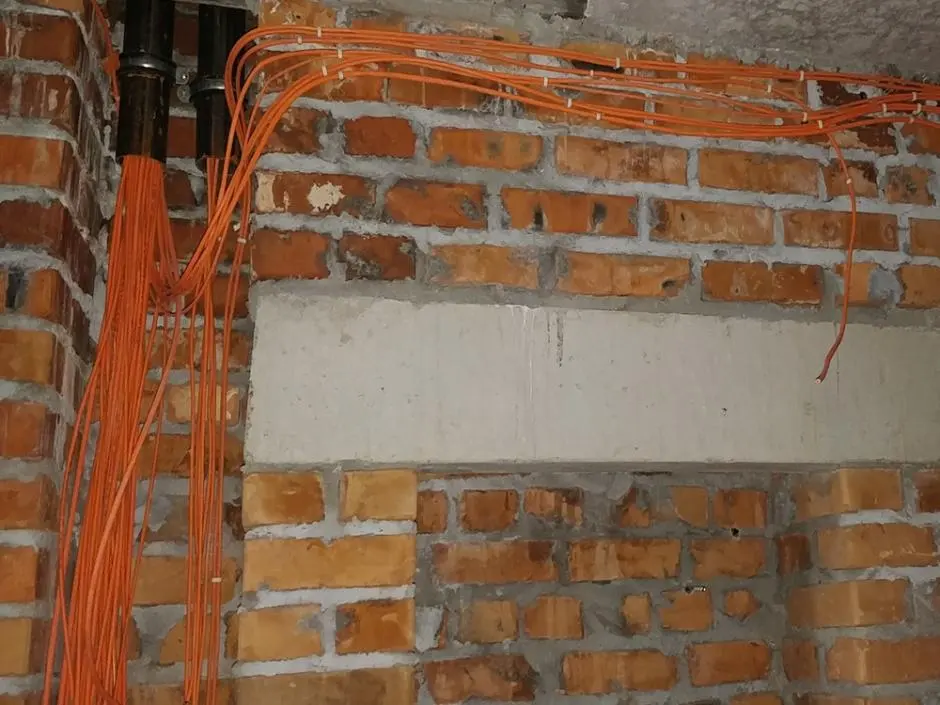

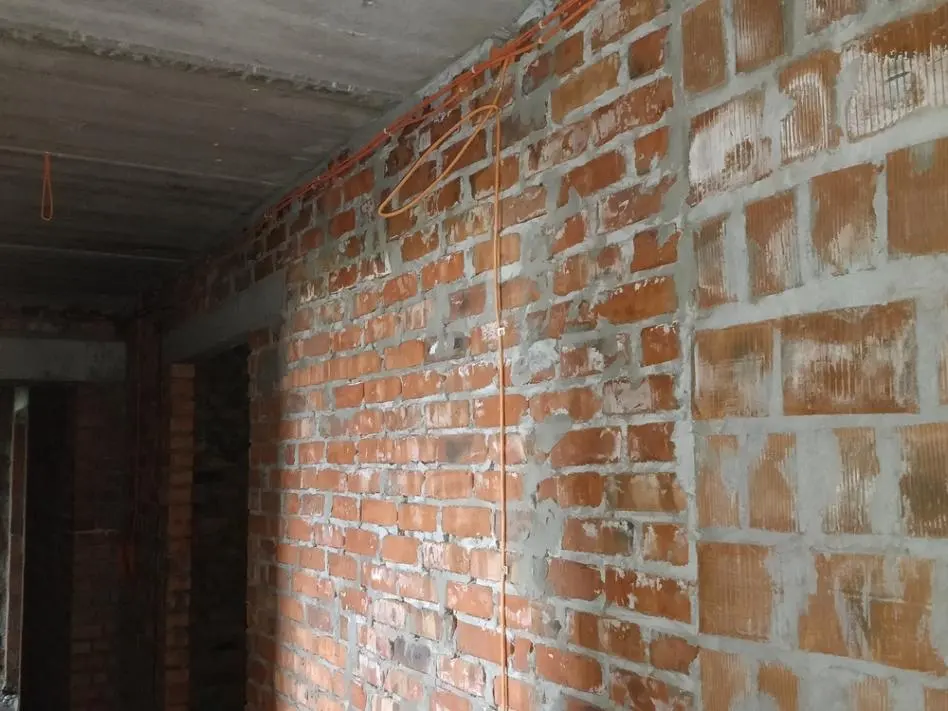

3 секция – идет монтаж лифтового оборудования, установка стояков холодной, горячей воды, стояков отопления, ливневой канализации. Ведется монтаж вентиляционных систем, монтаж пожарной сигнализации, электромонтажные работы в МОП (места общего пользования).
5 секция – в процессе установка стояков холодной, горячей воды, стояков отопления, ливневой канализации. Идет монтаж вентиляционных систем, монтаж пожарной сигнализации, электромонтажные работы в МОП (места общего пользования).
Второй дом:
Для 1 и 2 секций ожидается установка крана, а для 3 и 4 секций – соответствующие погодные условия для начала кровельных работ.

NE
Nelli18551 повід. · з 2016
6 квітня 2018 р.

Акция Жилого Комплекса

05.04.2018
Поздравляем с Пасхой и дарим весенние скидки в Жилом Комплексе «Вудстория»!
Пусть сегодня сердца наполняются светлыми чувствами надежды и любви, а в дом придут счастье и добро.
От всей души желаем вам радости, здоровья и благополучия.

NE
Nelli18551 повід. · з 2016
26 квітня 2018 р.

Ход строительства Жилого Комплекса

23.04.2018
Четвертый дом:
3 секция - происходит установка стояков холодной и горячей воды, стояков отопления, ливневой канализации. Идет монтаж вентиляционных систем, монтаж пожарной сигнализации, электромонтажные работы в МОП. Остекление дома завершено.

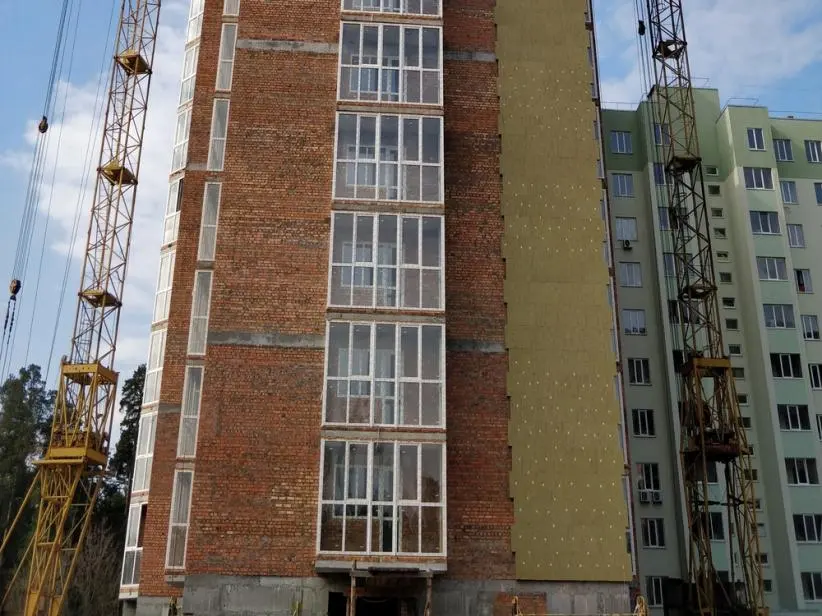

5 секция - идет установка стояков холодной и горячей воды, стояков отопления, ливневой канализации. В процессе монтаж вентиляционных систем и пожарной сигнализации, электромонтажные работы в МОП, утепление фасада минеральной ватой. А также завершилось остекление дома.
Второй дом:
Произошла установка крана на 1 и 2 секциях.
1 секция - идут подготовительные работы к заливке монолитного пояса на 3 этаже.
2 секция - залит монолитный пояс, происходит накрытие 3 этажа плитами перекрытия и кладка кирпича на 4 этаже.
В 3 и 4 секциях начались кровельные работы, идет остекление 6 этажа.

NE
Nelli18551 повід. · з 2016
8 травня 2018 р.

Ход строительства Жилого Комплекса

06.05.2018
Четвертый дом:

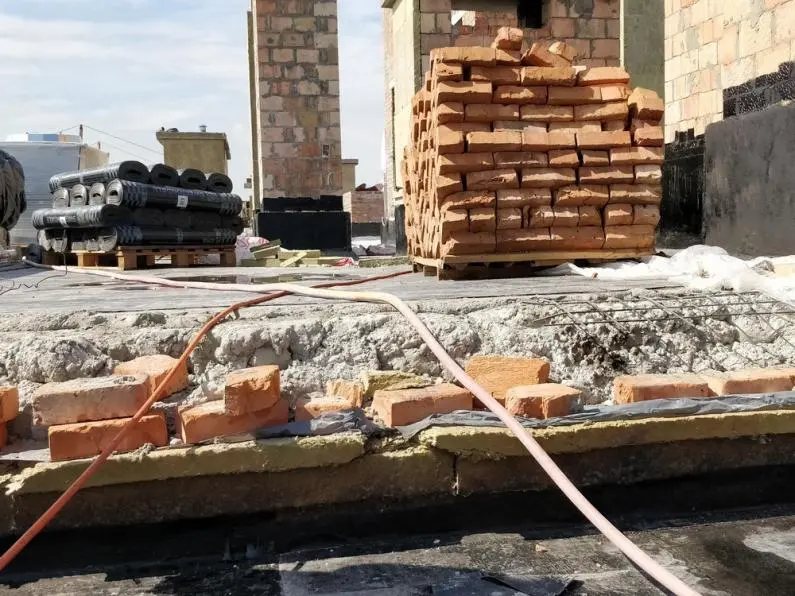

Продолжается утепление фасада минеральной ватой. Идет монтаж стояков холодной, горячей воды, стояков отопления, ливневой канализации, монтаж вентиляционных систем и пожарной сигнализации. В процессе электромонтажные работы в МОП, монтаж лифтового оборудования, штукатурка МОП. Завершены работы по пароизоляции крыши.
Второй дом:
1 секция - залит монолитный пояс, идет накрытие 3-го этажа плитами перекрытия и начата кладка кирпича на 4-м этаже. 2 секция - продолжается строительство 4-го этажа.
3 и 4 секции – идут кровельные работы.

NE
Nelli18551 повід. · з 2016
24 травня 2018 р.

Ход строительства Жилого Комплекса

21.05.2018
Четвертый дом:

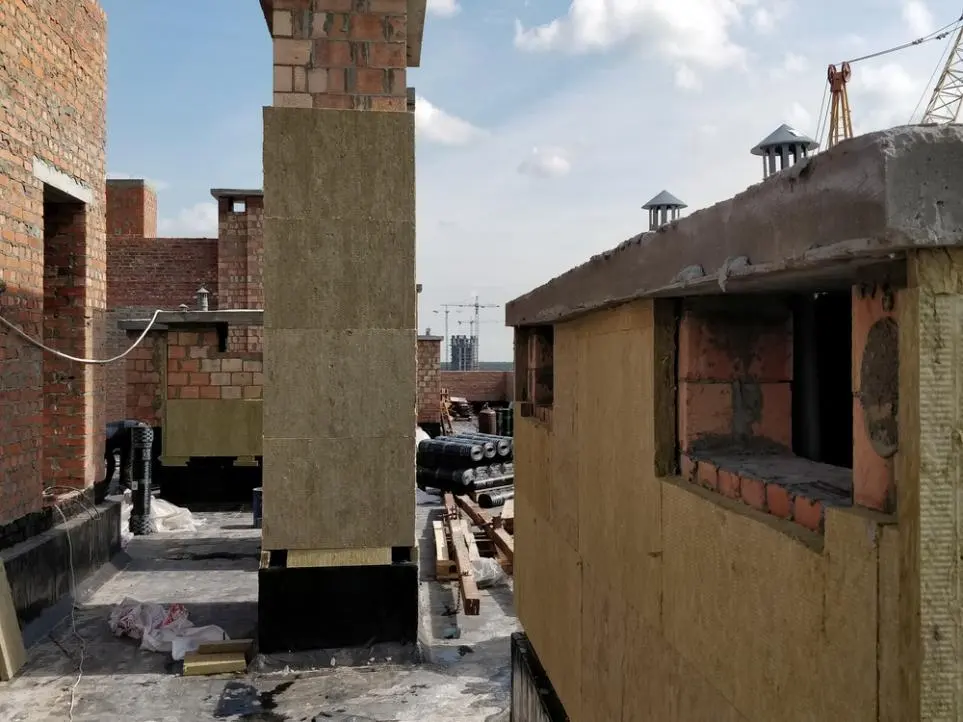

Продолжается утепление фасада минеральной ватой, монтаж стояков холодной, горячей воды, стояков отопления, ливневой канализации. Идет монтаж вентиляционных систем, монтаж пожарной сигнализации, электромонтажные работы и монтаж лифтового оборудования. В процессе штукатурка МОП, стяжка полов в квартирах и МОП.
Второй дом:
1 секция - идет строительство 4-го этажа.
2 секция - продолжаются строительные работы на 5-м этаже.
3 и 4 секции - происходит монтаж окон на 7 этаже.

NE
Nelli18551 повід. · з 2016
28 червня 2018 р.

Ход строительства Жилого Комплекса

06.06.2018
Четвертый дом:
Продолжается утепление фасада минеральной ватой, покраска фасада. Проводятся работы по системе отопления в квартирах. Идет установка межквартирных дверей, штукатурка МОП, стяжка полов в квартирах и МОП. Завершены монтаж вентиляционных систем, монтаж пожарной сигнализации, электромонтажные работы, монтаж лифтового оборудования.
Второй дом:
1 секция - достроен 5-й этаж.
2 секция - идет строительство 6-го этажа.
Завершено остекление 3 и 4 секций.

NE
Nelli18551 повід. · з 2016
28 червня 2018 р.

Акция Жилого Комплекса

15.06.2018
Покупаете квартиру в Жилом Комплексе «Вудстория» в кредит? Получите скидку 14%!
Не упускайте шанс жить в екологичном доме из красного кирпича, возле хвойного парка и в 7-ми минутах от метро «Красный хутор».

NE
Nelli18551 повід. · з 2016
28 червня 2018 р.

Ход строительства Жилого Комплекса

19.06.2018
Второй дом:
2 секция – в процессе строительство 6-го этажа, стартовали работы по остеклению квартир.
3 секция – идет строительство 6-го этажа и остекление квартир.
Четвертый дом:
Продолжается утепление фасада минеральной ватой, покраска фасада. Также ведутся работы по системе отопления в квартирах. Идет установка межквартирных дверей, штукатурка МОП, стяжка полов в квартирах и МОП.

NE
Nelli18551 повід. · з 2016
12 липня 2018 р.

Ход строительства Жилого Комплекса

06.07.2018
Второй дом:
1, 2 секции - построен 7-й этаж, застеклили 2-4 этажи.
3, 4 секции - сделали штукатурку МОП, разводку коммуникаций с 5-го по 10-й этажи. На стадии завершения крышные работы.
Четвертый дом:
3 секция – готова штукатурка МОП, идет установка дверей, на финише работы по подводу коммуникаций.
5 секция - идет монтаж лифтового оборудования.
