Ход строительства Жилого Комплекса
22.09.2020
Новости Жилого Комплекса
27.05.2021
Podil Plaza & Residence присвоєно поштову адресу!
Друзі, IV секції 2-го пускового комплексу ЖК Podil Plaza & Residence присвоєно поштову адресу: Глибочицька, 73.

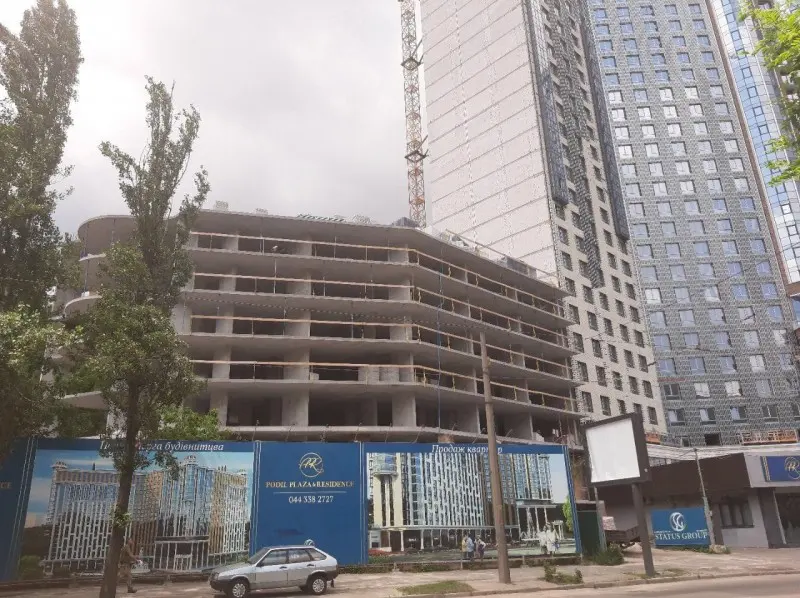

Ход строительства Жилого Комплекса
07.07.2021
4 Секція (2 пусковий комплекс)
• Закінчуються оздоблювальні роботи декоративного фасаду вхідної групи;
2 Секція (3 пусковий комплекс)
• Влаштування вхідних дверей в квартирах – 23 поверх;
• Ведуться роботи з нанесення декоративної штукатурки в місцях загального користування;
• Ведуться роботи зі встановлення кронштейнів під корзини кондиціонерів та встановлення корзин під кондиціонери на лицевій стороні фасаду;
• Продовжуються роботи на задній частині фасаду;
• Завершені пусконалагоджувальні роботи із запуску ліфтів;
• Закінчені роботи зі встановлення дверей у ліфтових холах;
• Ведуться роботи з монтажу пожежної сигналізації;
• Проведення, розведення та підключення комунікацій;
1 Секція (4 пусковий комплекс)
• Монтаж вертикальної монолітної конструкції - 25 поверх;
• Влаштування Аероку – 24 поверх;
• Встановлення віконних блоків - 24 поверх;
• Оздоблювальні роботи у місцях загального користування – 5 поверх;
• Встановлення сантехнічного обладнання;
Благоустрій прибудинкової території
• Ведуться роботи із благоустрою прибудинковій території в межах 2 секції.

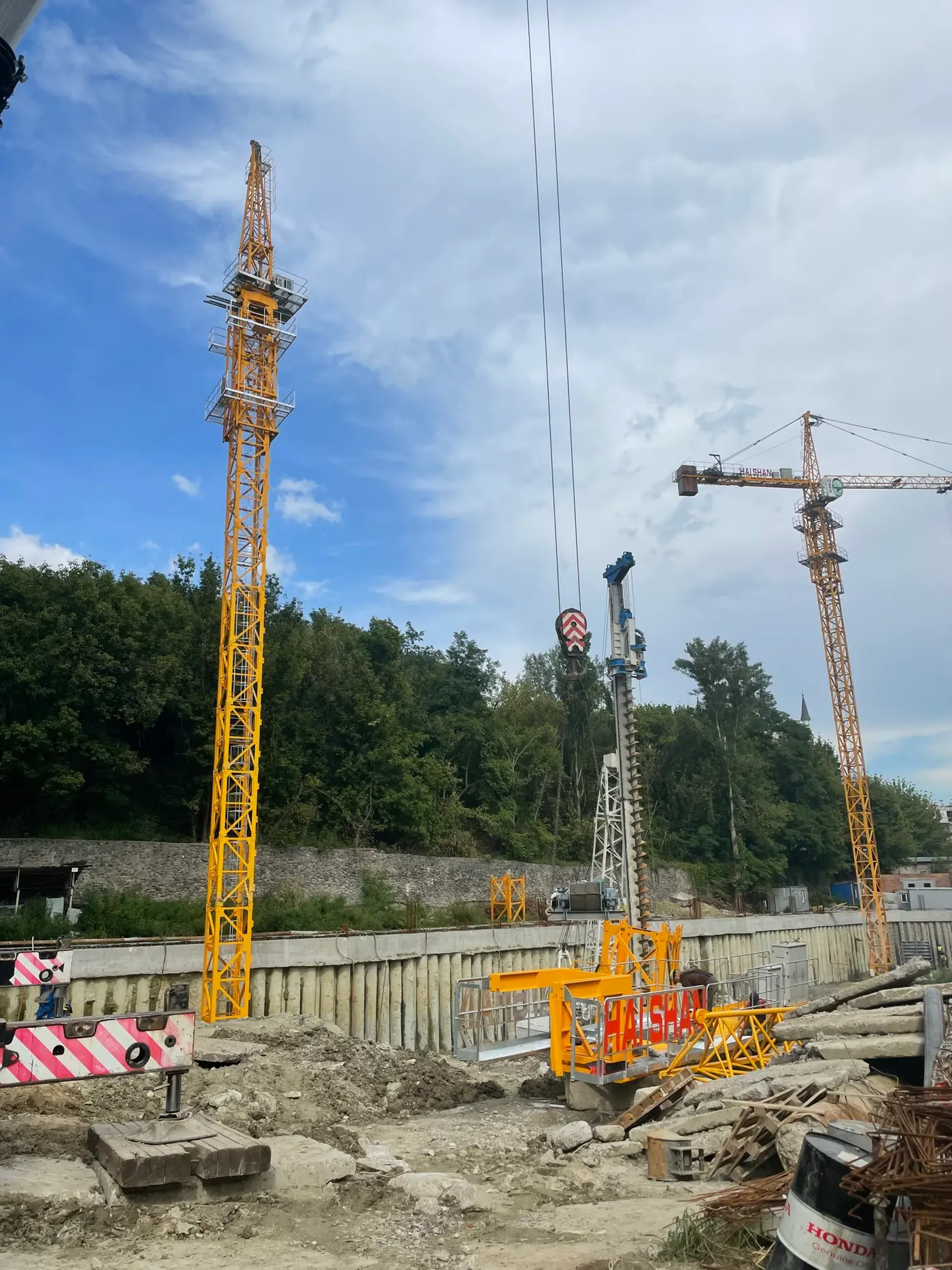

Ход строительства Жилого Комплекса
02.09.2021

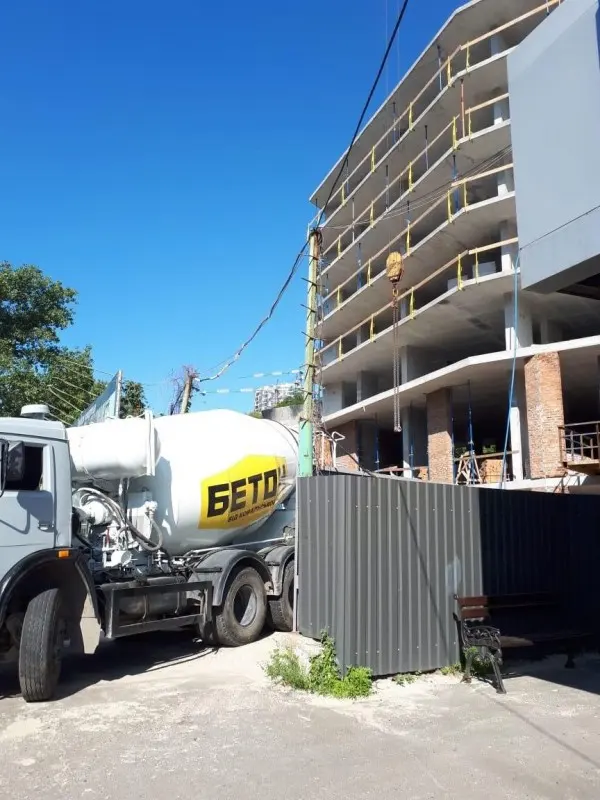

Ход строительства Жилого Комплекса
02.09.2021
Ход строительства Жилого Комплекса
21.01.2022
1 секція
- закінчено влаштування аероку
- встановлення радіусних конструкцій вітражних вікон
- монтаж стояків пожежного водозабезпечення
- монтаж теплових мереж
- монтаж електричних мереж
- розводка електричних мереж на поверхах
- тинькування стін 24 поверху
- кладка цегли 26-го поверху, укладання покрівлі
- пуско-налагоджувальні роботи ліфтів
- запущено пасажирський ліфт
- ведуться монолітні роботи по закінченю підпірної стіни біля 1 секції
2 секція
- закінчено фарбування стін в місцях загального користування
- закінчено роботи з фасаду внутрішньої частини комплексу
- закінчено роботи зі встановлення кронштейнів під корзини для кондиціонерів
- закінчено установка лічильників обліку електрики і води
- триває кладка аероку та цегли
