Клубный жилой квартал "Липинка"

67 відповідей · 20 962 переглядів
NE
Nelli18551 повід. · з 2016
2 травня 2018 р.

Новости Жилого Комплекса

25.04.2018
Шановні Інвестори!
Розпочато продаж квартир в будинках №1, 3, 5, 6!
Детальні умови дізнавайтесь у менеджерів Жилого Комплекса «Ліпінка».
Відкрийте ІНШИЙ Київ з Жилим Комплекса «Ліпінка»:
❀ 6-поверхові будинки комфорт класу
✿ Комплекс закритого типу
❀ Напіввідкритий паркінг
✿ Палісадники на 1-му поверсі
❀ Екологічно чиста зона Києва
✿ Особисті комори для власників квартир

NE
Nelli18551 повід. · з 2016
11 травня 2018 р.

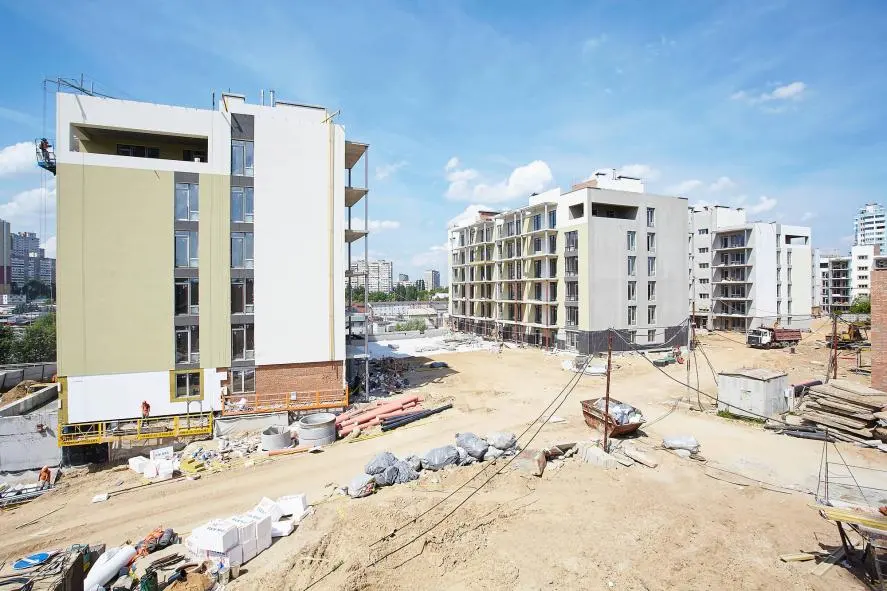

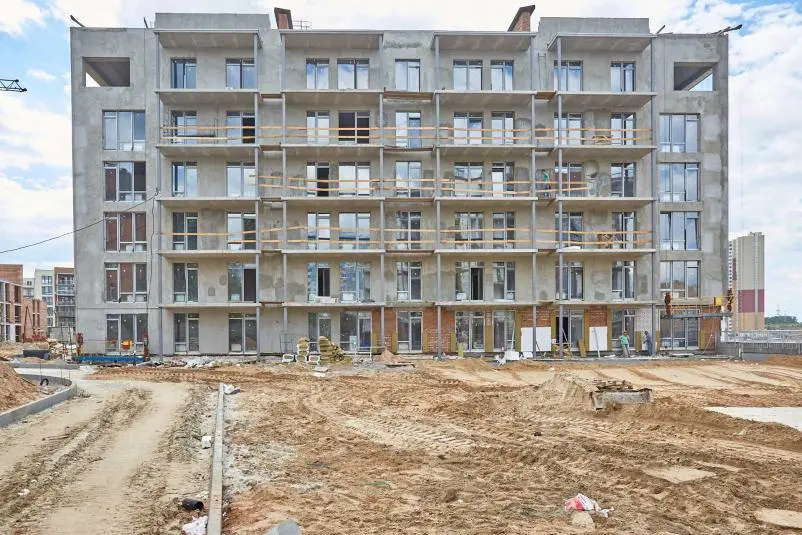

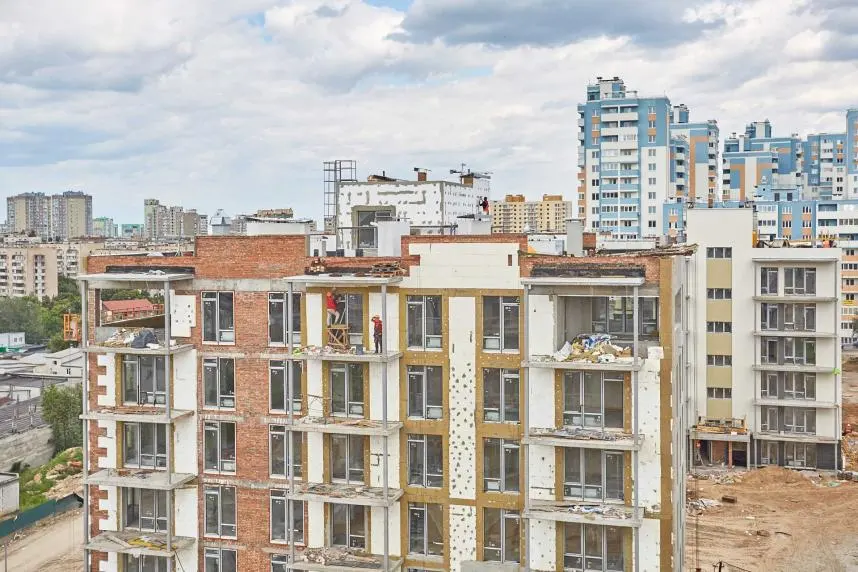

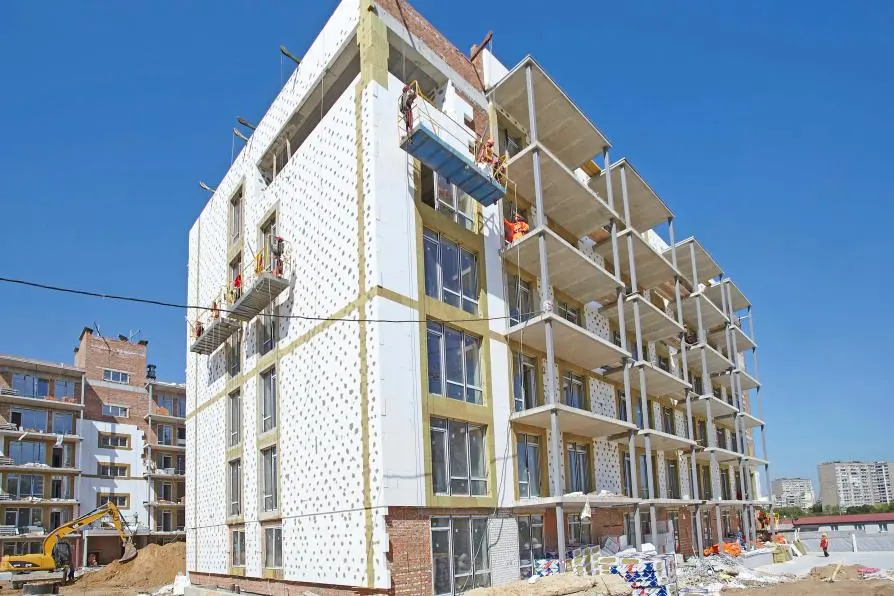

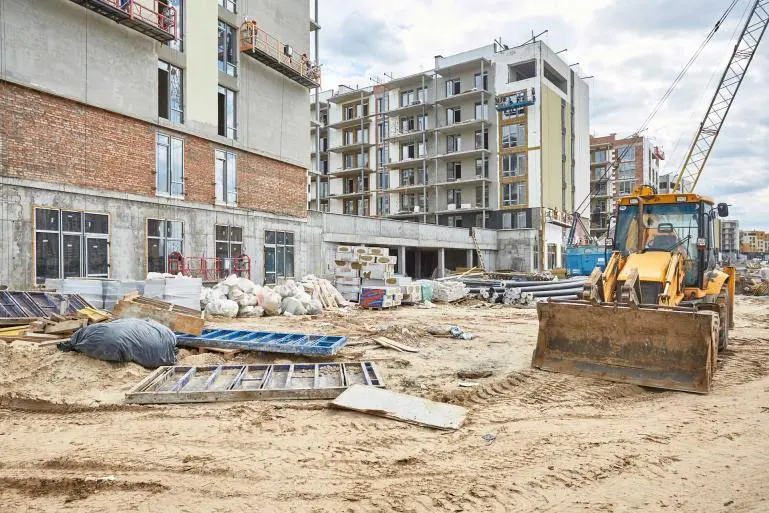

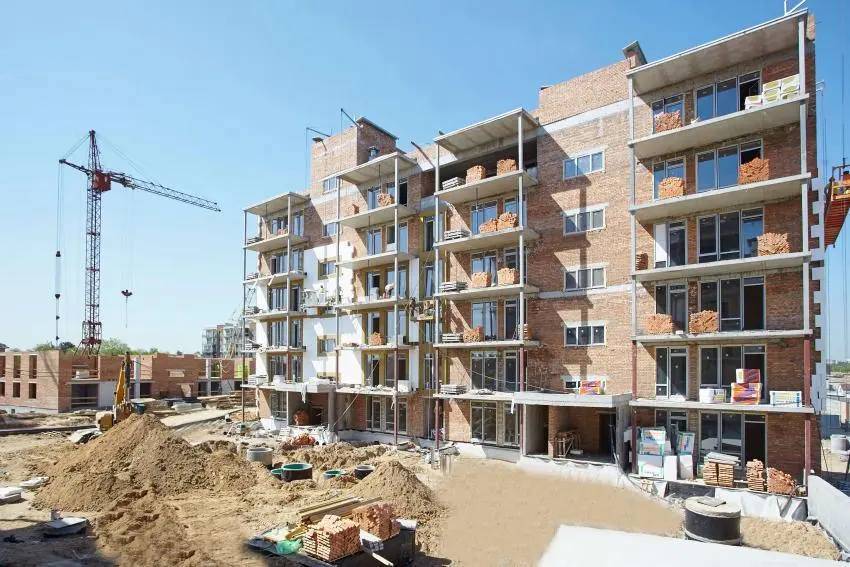

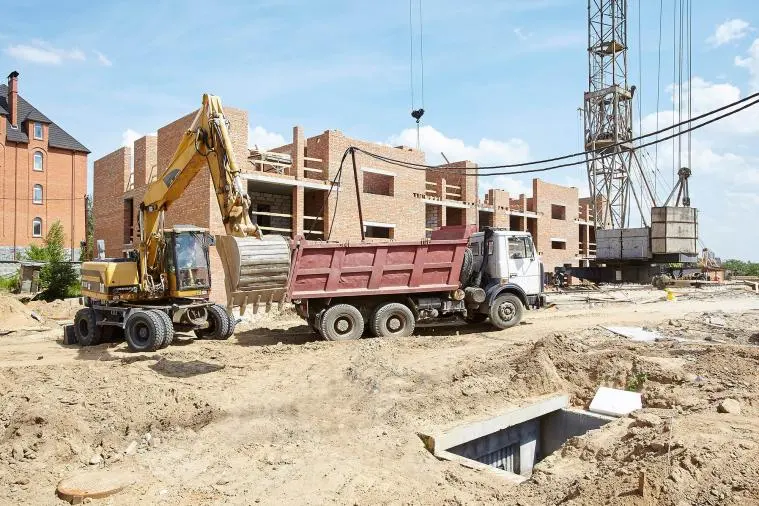

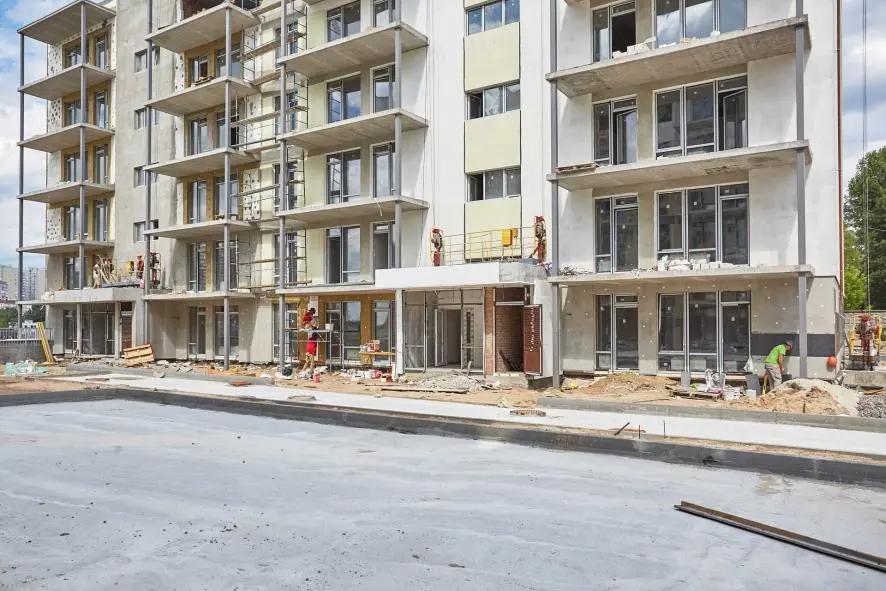

Ход строительства Жилого Комплекса

08.05.2018

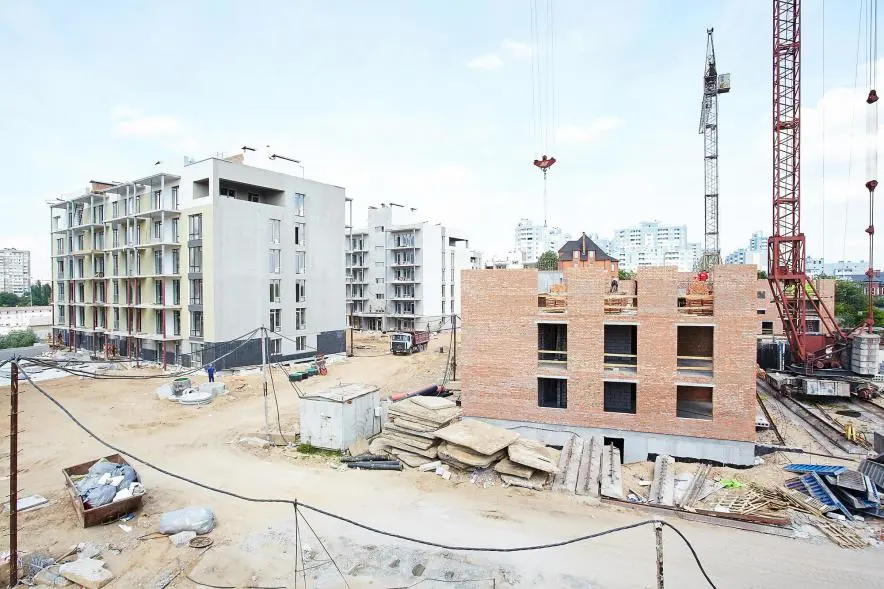

Будинок 1

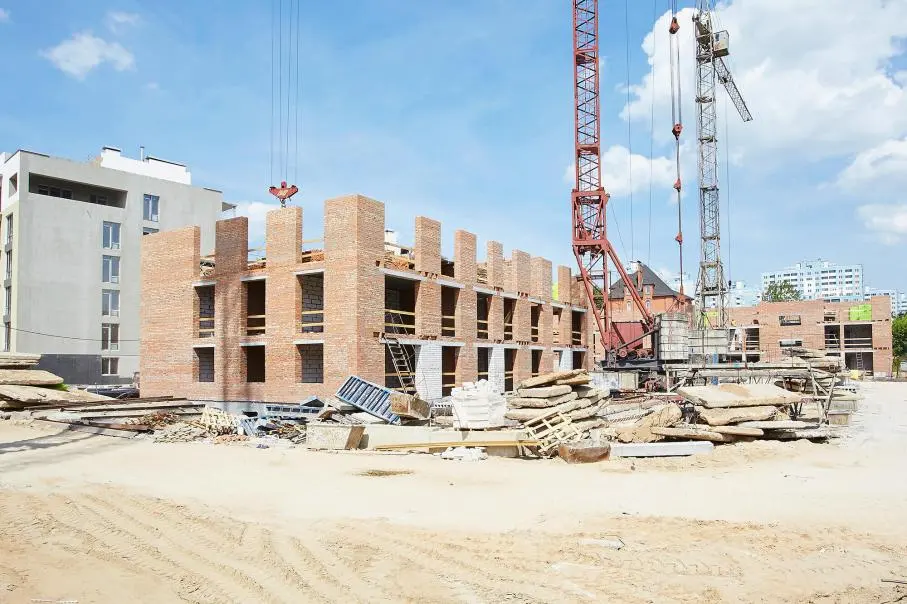

  • Завершені роботи по влаштуванню котлована;
  • Завершені роботи по влаштуванню пальового поля.

Будинок 3

  • Завершені роботи по влаштуванню котлована;
  • Завершені роботи по влаштуванню пальового поля.

Будинок 5

  • Завершені роботи по влаштуванню котлована;
  • Завершені роботи по влаштуванню пальового поля;

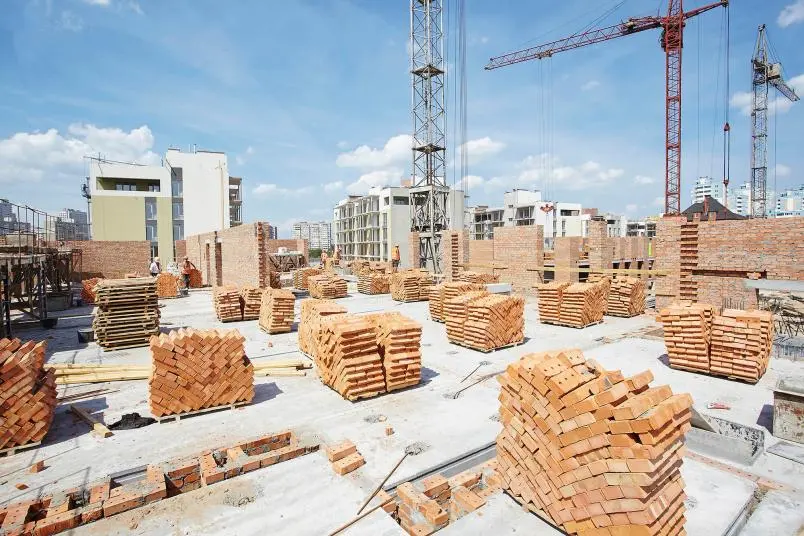

  • Кладка стін та перегородок на рівні 2 поверху.

Будинок 6

  • Завершені роботи по влаштуванню котлована;
  • Завершені роботи по влаштуванню пальового поля;
  • Кладка стін та перегородок на рівні 2 поверху.

Будинок 8

  • Продовжується влаштування крівлі;
  • Завершується встановлення віконних блоків;
  • На завершальному етапі встановлення дверних блоків;
  • В процесі встановлення внутрішніх інженерних систем;
  • В процесі встановлення зовнішніх інженерних мереж.

Будинок 9

  • На завершальному етапі кладка стін та перегородок;
  • Продовжується влаштування крівлі;
  • На завершальному етапі встановлення віконних блоків;
  • Продовжується встановлення внутрішніх інженерних систем;
  • В процесі встановлення зовнішніх інженерних мереж.

Будинок 10

  • Продовжується влаштування крівлі;
  • На завершальному етапі встановлення віконних блоків;
  • На завершальному етапі встановлення дверних блоків;
  • В процесі встановлення внутрішніх інженерних систем;
  • Продовжується встановлення зовнішніх інженерних мереж.

Будинок 11

  • Продовжується влаштування крівлі;
  • На завершальному етапі встановлення віконних блоків;
  • Продовжується встановлення зовнішніх інженерних мереж.

Будинок 12

  • Розпочато влаштування крівлі;
  • На завершальному етапі кладка стін і перегородок;
  • На завершальному етапі встановлення віконних блоків;
  • Продовжується встановлення зовнішніх інженерних мереж.

Будинок 13

  • На завершальному етапі зведення каркасу будівлі на даху;
  • Продовжується влаштування крівлі;
  • На завершальному етапі кладка стін і перегородок;
  • Продовжується встановлення віконних блоків;
  • Продовжується встановлення зовнішніх інженерних мереж.

NE
Nelli18551 повід. · з 2016
24 травня 2018 р.

Новости Жилого Комплекса

23.05.2018
Шановні Інвестори!
Щиро вітаємо вас з днем Святої Трійці!
Повідомляємо, що у святкові дні відділ продажу працюватиме за наступним графіком:
• 27.05 – вихідний день
• 28.05 – звичайний робочий день

NE
Nelli18551 повід. · з 2016
21 червня 2018 р.

Ход строительства Жилого Комплекса

13.06.2018
Будинок 1

  • Завершені роботи по влаштуванню котлована;
  • Завершені роботи по влаштуванню пальового поля.

Будинок 3

  • Завершені роботи по влаштуванню котлована;
  • Завершені роботи по влаштуванню пальового поля.

Будинок 5

  • Завершені роботи по влаштуванню котлована;
  • Завершені роботи по влаштуванню пальового поля;

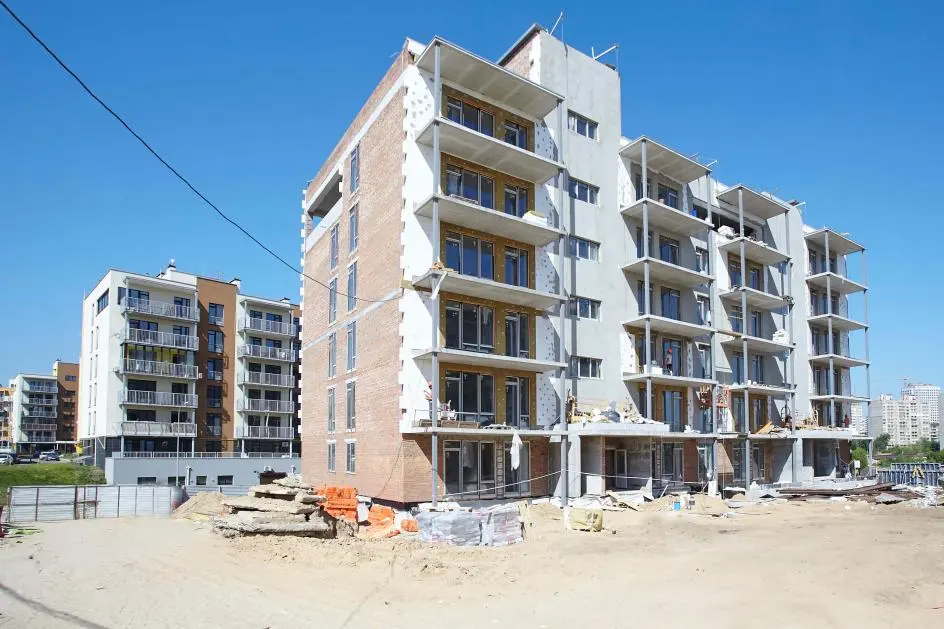

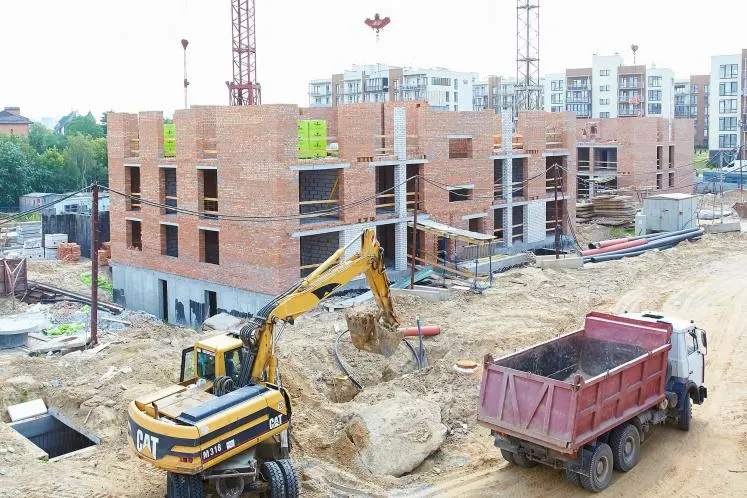

  • Кладка стін та перегородок на рівні 3 поверху.

Будинок 6

  • Завершені роботи по влаштуванню котлована;
  • Завершені роботи по влаштуванню пальового поля;
  • Кладка стін та перегородок на рівні 3 поверху.

Будинок 8

  • На завершальному етапі влаштування крівлі;
  • Завершується встановлення віконних блоків;
  • На завершальному етапі встановлення дверних блоків;
  • На завершальному етапі встановлення внутрішніх інженерних систем;
  • Продовжується встановлення зовнішніх інженерних мереж.

Будинок 9

  • На завершальному етапі кладка стін та перегородок;
  • На завершальному етап влаштування крівлі;
  • На завершальному етапі встановлення віконних блоків;
  • На завершальному етапі встановлення дверних блоків;
  • Продовжується встановлення внутрішніх інженерних систем;
  • В процесі встановлення зовнішніх інженерних мереж.

Будинок 10

  • На завершальному етапі влаштування крівлі;
  • На завершальному етапі встановлення віконних блоків;
  • На завершальному етапі встановлення дверних блоків;
  • В процесі встановлення внутрішніх інженерних систем;
  • Продовжується встановлення зовнішніх інженерних мереж.

Будинок 11

  • Продовжується влаштування крівлі;
  • На завершальному етапі встановлення віконних блоків;
  • На завершальному етапі встановлення дверних блоків;
  • В процесі встановлення внутрішніх інженерних систем;
  • Продовжується встановлення зовнішніх інженерних мереж.

Будинок 12

  • Продовжується влаштування крівлі;
  • На завершальному етапі кладка стін і перегородок;
  • На завершальному етапі встановлення віконних блоків;
  • На завершальному етапі встановлення дверних блоків;
  • В процесі встановлення внутрішніх інженерних систем;
  • Продовжується встановлення зовнішніх інженерних мереж.

Будинок 13

  • На завершальному етапі зведення каркасу будівлі на даху;
  • Продовжується влаштування крівлі;
  • На завершальному етапі кладка стін і перегородок;
  • На завершальному етапі встановлення віконних блоків;
  • В процесі встановлення внутрішніх інженерних систем;
  • Продовжується встановлення зовнішніх інженерних мереж.

NE
Nelli18551 повід. · з 2016
12 липня 2018 р.

Новости Жилого Комплекса

22.06.2018
СТАРТ ПРОДАЖУ ПАРКОМІСЦЬ
Шановні Інвестори!
Розпочато продаж паркомісць!
Детальні умови дізнавайтесь у менеджерів Жилого Комплекса «Ліпінка»:

NE
Nelli18551 повід. · з 2016
12 липня 2018 р.

Ход строительства Жилого Комплекса

10.07.2018
Будинок 1

  • Завершені роботи по влаштуванню котлована;
  • Завершені роботи по влаштуванню пальового поля.

Будинок 3

  • Завершені роботи по влаштуванню котлована;
  • Завершені роботи по влаштуванню пальового поля.

Будинок 5

  • Завершені роботи по влаштуванню котлована;
  • Завершені роботи по влаштуванню пальового поля;
  • Кладка стін та перегородок на рівні 4 поверху.

Будинок 6

  • Завершені роботи по влаштуванню котлована;
  • Завершені роботи по влаштуванню пальового поля;
  • Кладка стін та перегородок на рівні 4 поверху.

Будинок 8

  • На завершальному етапі влаштування крівлі;
  • Завершується встановлення віконних блоків;
  • Завершено встановлення дверних блоків;
  • На завершальному етапі встановлення внутрішніх інженерних систем;

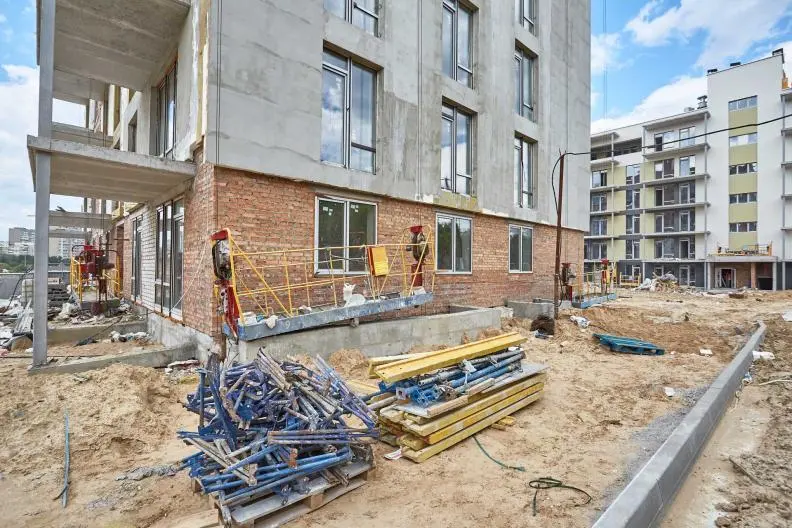

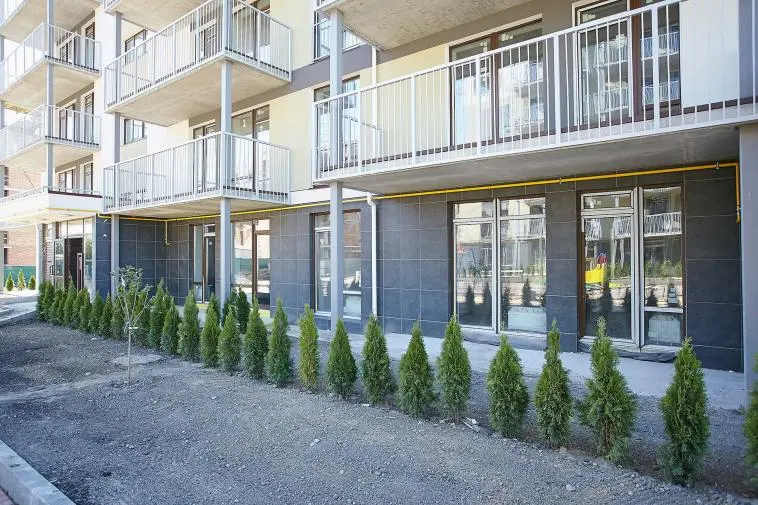

  • Розпочато благоустрій та озеленення на території;
  • Завершено встановлення зовнішніх інженерних мереж.

Будинок 9

  • На завершальному етапі кладка стін та перегородок;
  • На завершальному етап влаштування крівлі;
  • На завершальному етапі встановлення віконних блоків;
  • Завершено встановлення дверних блоків;
  • Продовжується встановлення внутрішніх інженерних систем;
  • Розпочато благоустрій та озеленення на території;
  • Завершено встановлення зовнішніх інженерних мереж.

Будинок 10

  • На завершальному етапі влаштування крівлі;
  • На завершальному етапі встановлення віконних блоків;
  • На завершальному етапі встановлення дверних блоків;
  • В процесі встановлення внутрішніх інженерних систем;
  • Розпочато благоустрій та озеленення на території;
  • Завершено встановлення зовнішніх інженерних мереж.

Будинок 11

  • Продовжується влаштування крівлі;
  • На завершальному етапі встановлення віконних блоків;
  • На завершальному етапі встановлення дверних блоків;
  • В процесі встановлення внутрішніх інженерних систем;
  • Розпочато благоустрій та озеленення на території;
  • Завершено встановлення зовнішніх інженерних мереж.

Будинок 12

  • Продовжується влаштування крівлі;
  • На завершальному етапі кладка стін і перегородок;
  • На завершальному етапі встановлення віконних блоків;
  • Завершено встановлення дверних блоків;
  • В процесі встановлення внутрішніх інженерних систем;
  • Розпочато благоустрій та озеленення на території;
  • Завершено встановлення зовнішніх інженерних мереж.

Будинок 13

  • На завершальному етапі зведення каркасу будівлі на даху;
  • Продовжується влаштування крівлі;
  • На завершальному етапі кладка стін і перегородок;
  • На завершальному етапі встановлення віконних блоків;
  • В процесі встановлення внутрішніх інженерних систем;
  • Розпочато благоустрій та озеленення на території;
  • Завершено встановлення зовнішніх інженерних мереж.

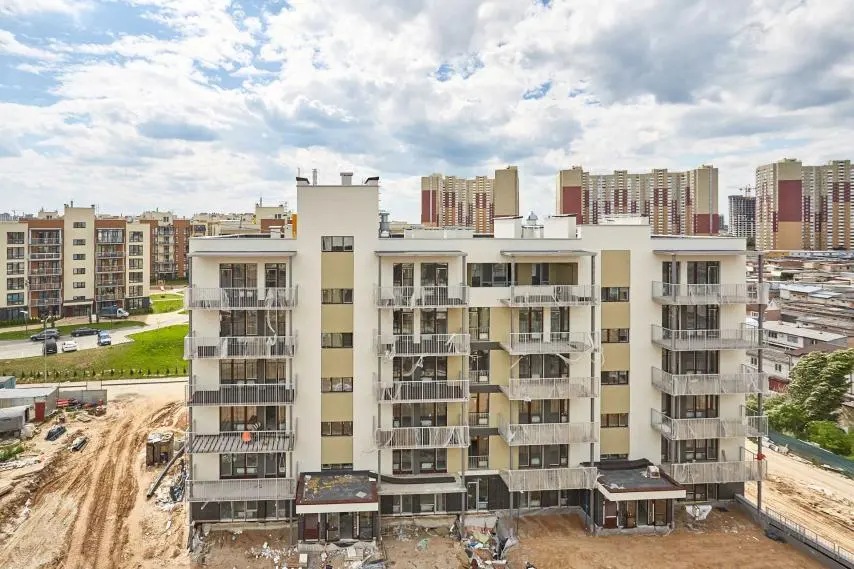

NE
Nelli18551 повід. · з 2016
21 серпня 2018 р.

Ход строительства Жилого Комплекса

15.08.2018

Будинок 1

  • Завершені роботи по влаштуванню котловану;
  • Завершені роботи по влаштуванню пальового поля;
  • Розпочато роботи по влаштуванню фундаменту.

Будинок 3

  • Завершені роботи по влаштуванню котловану;
  • Завершені роботи по влаштуванню пальового поля;

Будинок 5

  • Завершені роботи по влаштуванню котловану;
  • Завершені роботи по влаштуванню пальового поля;
  • Кладка стін та перегородок на рівні 5 поверху.

Будинок 6

  • Завершені роботи по влаштуванню котловану;
  • Завершені роботи по влаштуванню пальового поля;
  • Кладка стін та перегородок на рівні 5 поверху.

Будинок 8

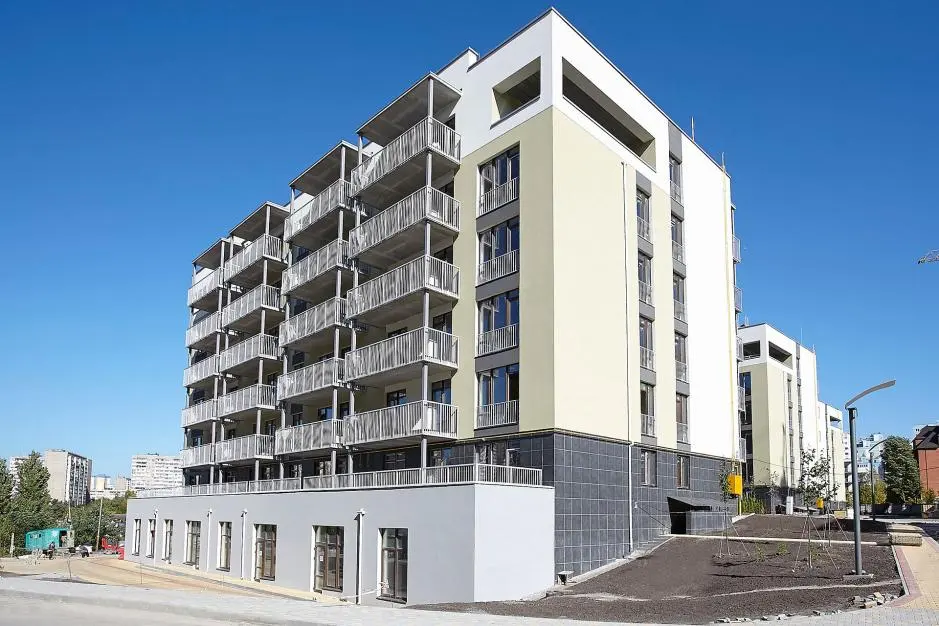

  • Завершено влаштування покрівлі;
  • Завершено встановлення віконних блоків;
  • Завершено встановлення дверних блоків;
  • Завершується встановлення внутрішніх інженерних систем;
  • Розпочато благоустрій та озеленення на території;
  • Завершено встановлення зовнішніх інженерних мереж.

Будинок 9

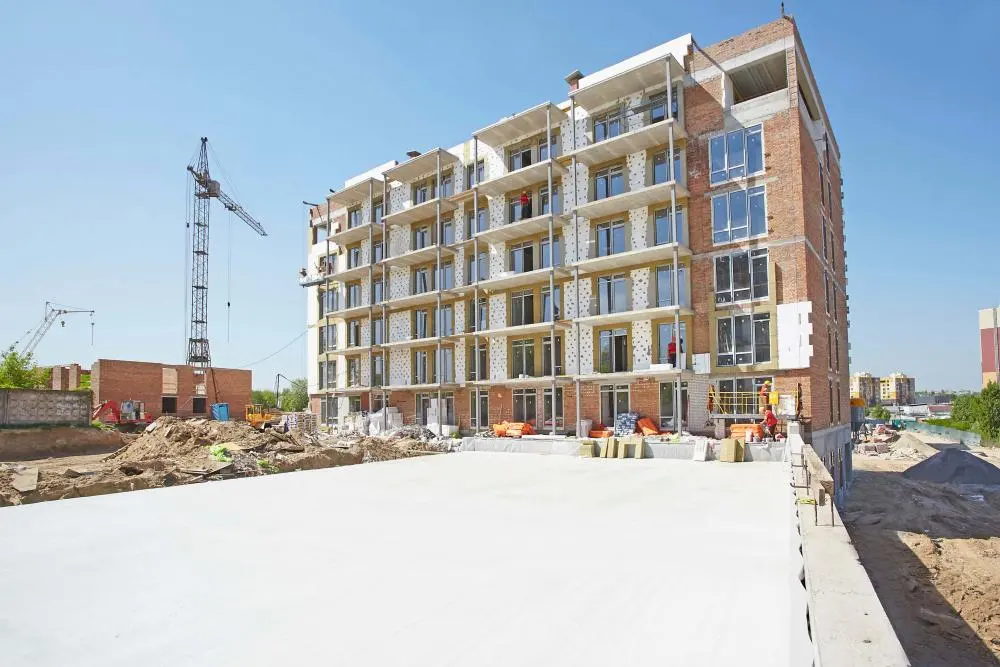

  • Завершено кладка стін та перегородок;
  • Завершено влаштування покрівлі;
  • Завершено встановлення віконних блоків;
  • Завершено встановлення дверних блоків;
  • Продовжується встановлення внутрішніх інженерних систем;
  • Розпочато благоустрій та озеленення на території;
  • Завершено встановлення зовнішніх інженерних мереж.

Будинок 10

  • Завершується влаштування покрівлі;
  • Завершено встановлення віконних блоків;
  • Завершено встановлення дверних блоків;
  • В процесі встановлення внутрішніх інженерних систем;
  • Продовжується благоустрій та озеленення на території;
  • Завершено встановлення зовнішніх інженерних мереж.

Будинок 11

  • Завершується влаштування покрівлі;
  • Завершено встановлення віконних блоків;
  • Завершено встановлення дверних блоків;
  • В процесі встановлення внутрішніх інженерних систем;
  • Продовжується благоустрій та озеленення на території;
  • Завершено встановлення зовнішніх інженерних мереж.

Будинок 12

  • Продовжується влаштування крівлі;
  • На завершальному етапі кладка стін і перегородок;
  • На завершальному етапі встановлення віконних блоків;
  • Завершено встановлення дверних блоків;
  • В процесі встановлення внутрішніх інженерних систем;
  • Продовжується благоустрій та озеленення на території;
  • Завершено встановлення зовнішніх інженерних мереж.

Будинок 13

  • На завершальному етапі зведення каркасу будівлі на даху;
  • Продовжується влаштування крівлі;
  • Завершено кладка стін і перегородок;
  • Завершено встановлення віконних блоків;
  • В процесі встановлення внутрішніх інженерних систем;
  • Продовжується благоустрій та озеленення на території;
  • Завершено встановлення зовнішніх інженерних мереж.

NE
Nelli18551 повід. · з 2016
22 жовтня 2018 р.

Ход строительства Жилого Комплекса

19.09.2018
Будинок 1

  • Завершені роботи по влаштуванню котловану;
  • Завершені роботи по влаштуванню пальового поля;

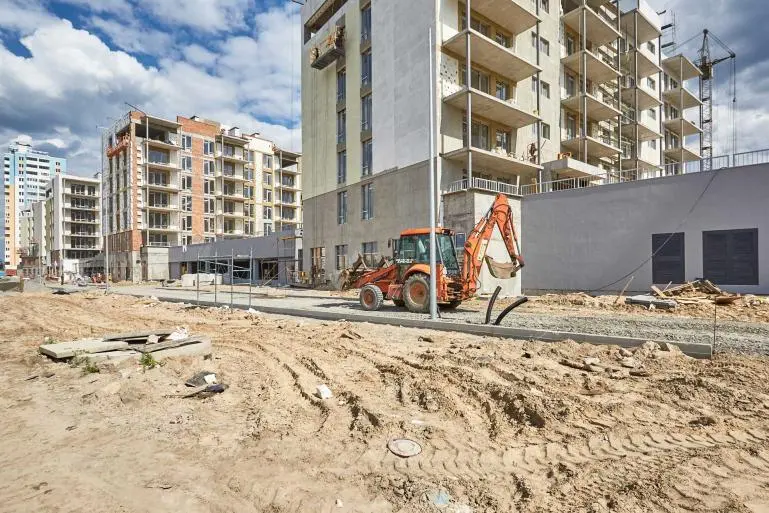

  • Продовжуються роботи по влаштуванню фундаменту.

Будинок 3

  • Завершені роботи по влаштуванню котловану;
  • Завершені роботи по влаштуванню пальового поля;

Будинок 5

  • Кладка стін та перегородок на рівні 6 поверху.

Будинок 6

  • Кладка стін та перегородок на рівні 6 поверху.

Будинки 8 - 13

  • Монтаж малих архітектурних форм;
  • Завершується благоустрій та озеленення на території;
  • Розпочато роботу по введенню в експлуатацію.

NE
Nelli18551 повід. · з 2016
22 жовтня 2018 р.

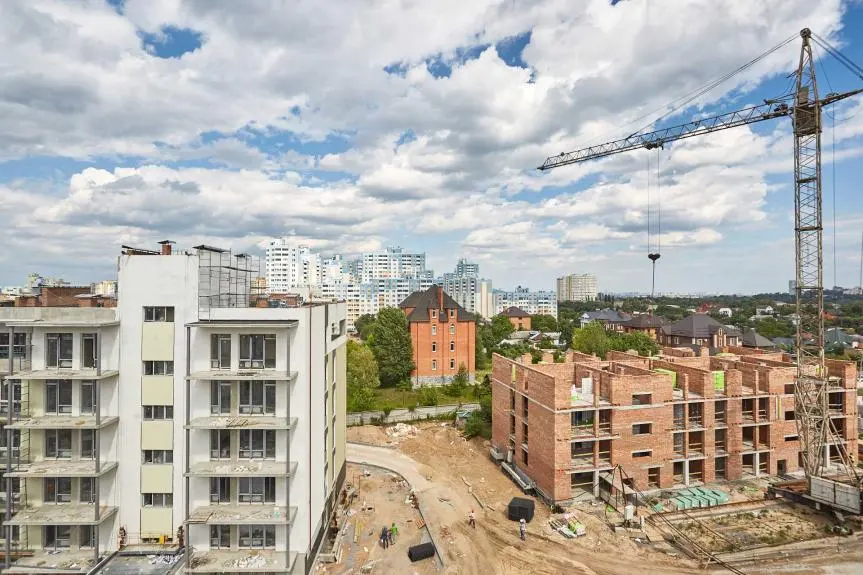

Новости Жилого Комплекса

25.09.2018
В останніх будинках Ліпінки відкрито продаж квартир!
Будинки №2, 4 та 7 завершать архітектурну концепцію всього мікрорайону.
Відкрийте ІНШИЙ Київ з Житловим Комплексом «Ліпінка»:
6-поверхові будинки комфорт класу
Комплекс закритого типу
Напіввідкритий паркінг
Палісадники на 1-му поверсі

NE
Nelli18551 повід. · з 2016
22 жовтня 2018 р.

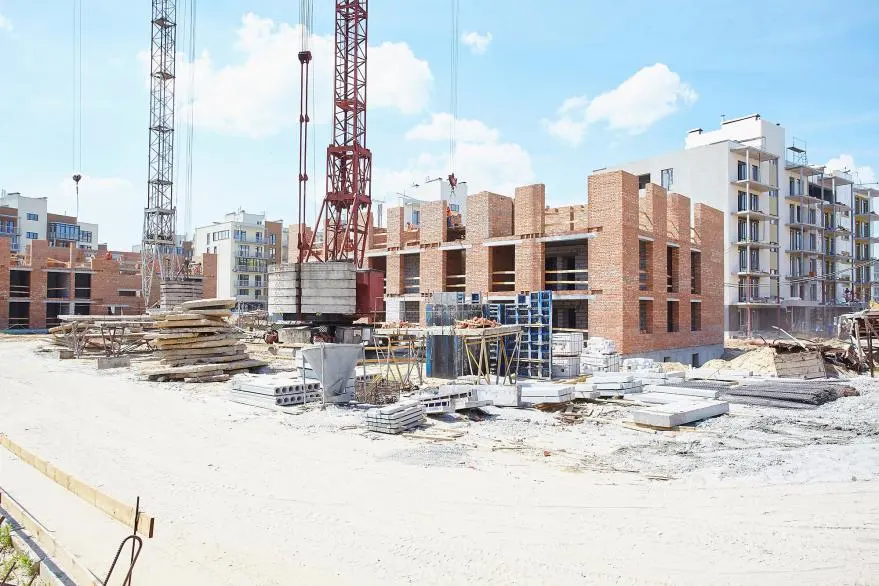

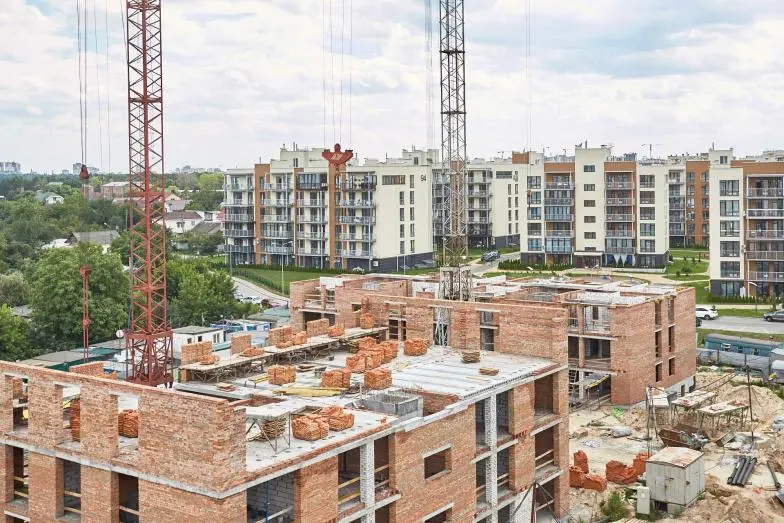

Ход строительства Жилого Комплекса

17.10.2018
Будинок 1

  • Завершені роботи по влаштуванню котловану;
  • Завершені роботи по влаштуванню пальового поля;
  • Продовжуються роботи по влаштуванню фундаменту.

Будинок 2

  • Завершені роботи по влаштуванню котловану;
  • Завершені роботи по влаштуванню пальового поля;
  • Продовжуються роботи по влаштуванню фундаменту.

Будинок 3

  • Завершені роботи по влаштуванню котловану;
  • Завершені роботи по влаштуванню пальового поля;

Будинок 4

  • Завершені роботи по влаштуванню котловану;
  • Завершені роботи по влаштуванню пальового поля;
  • Розпочато кладку стін та перегородок на рівні 1 поверху

Будинок 5

  • Завершено кладку стін та перегородок на рівні 6 поверху.

Будинок 6

  • На завершальному етапі кладка стін та перегородок на рівні 6 поверху.

Будинок 7

  • Завершено кладку стін та перегородок на рівні 5 поверху.

Будинки 8 - 13

  • Завершується благоустрій та озеленення на території;
  • Пред’явлення об’єкта Державній Архітектурно-Будівельній Інспекції.

NE
Nelli18551 повід. · з 2016
26 листопада 2018 р.

Ход строительства Жилого Комплекса

16.11.2018
Будинок 1

  • Завершені роботи по влаштуванню котловану;
  • Завершені роботи по влаштуванню пальового поля;
  • Продовжуються роботи по влаштуванню фундаменту.

Будинок 2

  • Завершені роботи по влаштуванню котловану;
  • Завершені роботи по влаштуванню пальового поля;
  • Продовжуються роботи по влаштуванню фундаменту.

Будинок 3

  • Завершені роботи по влаштуванню котловану;
  • Завершені роботи по влаштуванню пальового поля;

Будинок 4

  • Завершені роботи по влаштуванню котловану;
  • Завершені роботи по влаштуванню пальового поля;
  • Розпочато кладку стін та перегородок на рівні 3 поверху.

Будинок 5

  • Завершено кладку стін та перегородок на рівні 6 поверху.

Будинок 6

  • Кладка стін та перегородок на рівні даху.

Будинок 7

  • Завершено кладку стін та перегородок на рівні 6 поверху.

Будинки 8 - 13

  • Завершується благоустрій та озеленення на території;
  • Пред’явлення об’єкта Державній Архітектурно-Будівельній Інспекції.

NE
Nelli18551 повід. · з 2016
7 грудня 2018 р.

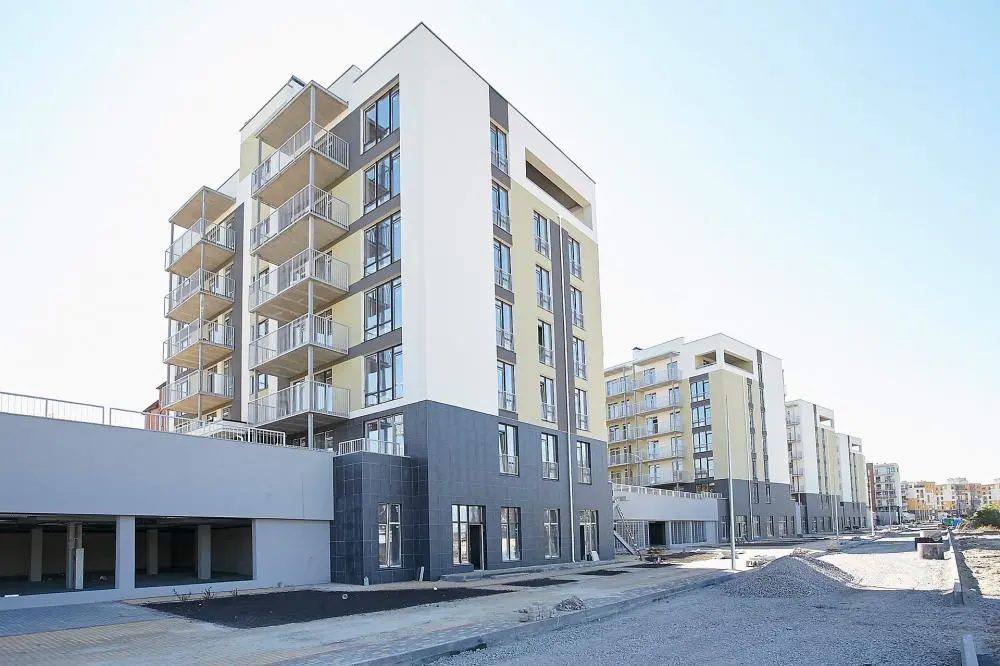

Новости Жилого Комплекса

07.12.2018
Шановні Інвестори!
Будинки 8-13 отримали сертифікат про прийняття в експлуатацію!

NE
Nelli18551 повід. · з 2016
2 січня 2019 р.

Ход строительства Жилого Комплекса
17.12.2018
Будинок 1

  • Завершені роботи по влаштуванню котловану.
  • Завершені роботи по влаштуванню пальового поля.

Будинок 2
  • Завершені роботи по влаштуванню котловану.
  • Завершені роботи по влаштуванню пальового поля.

Будинок 3
  • Завершені роботи по влаштуванню котловану.
  • Завершені роботи по влаштуванню пальового поля.

Будинок 4
  • Завершені роботи по влаштуванню котловану;
  • Завершені роботи по влаштуванню пальового поля;
  • Розпочато кладку стін та перегородок на рівні 4 поверху.

Будинок 5
  • Завершено кладку стін та перегородок.
  • Встановлення віконних блоків виконано на 70%.
  • Встановлення дверних блоків виконано на 30%.

Будинок 6
  • На завершальному етапі кладка стін та перегородок на даху.
  • Встановлення віконних блоків виконано на 50%.
  • Встановлення дверних блоків виконано на 45%.

Будинок 7
  • Завершено кладку стін та перегородок на рівні 6 поверху.
  • Встановлення віконних блоків виконано на 50%.

Будинки 8 - 13
  • Отримано сертифікати про готовність.

NE
Nelli18551 повід. · з 2016
2 серпня 2019 р.

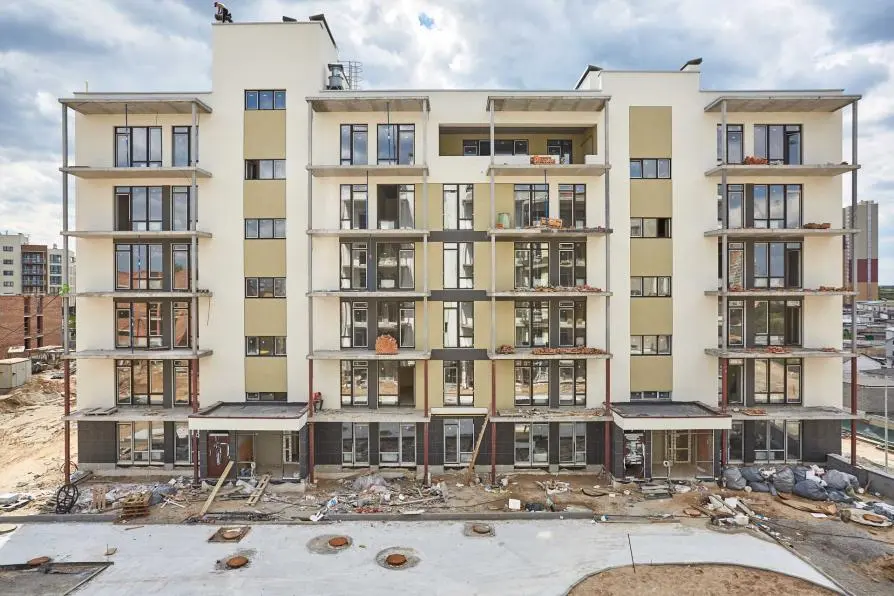

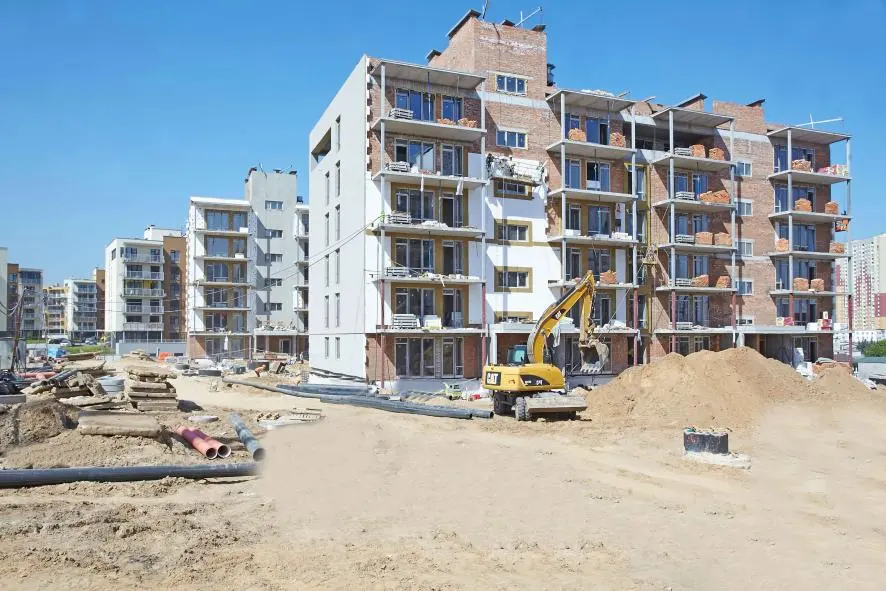

Ход строительства Жилого Комплекса
17.07.2019
Будинок 1

  • Завершені роботи по влаштуванню котловану.
  • Завершені роботи по влаштуванню пальового поля.
  • Зведення каркасу будинку на рівні 4 поверху.
  • Кладку стін та перегородок виконано на 85%.

Будинок 2

  • Завершені роботи по влаштуванню котловану.
  • Завершені роботи по влаштуванню пальового поля.
  • Зведення каркасу будинку виконано на 90%.
  • Кладку стін та перегородок виконано на 90%.

Будинок 3

  • Завершені роботи по влаштуванню котловану.
  • Завершені роботи по влаштуванню пальового поля.
  • Зведення каркасу будинку виконано на 60%.
  • Кладку стін та перегородок виконано на 60%.

Будинок 4

  • На завершальному етапі кладка стін та перегородок на даху.
  • Встановлення віконних блоків виконано на 95%.
  • Встановлення ліфтів виконано на 30%.

Будинок 5

  • Завершено кладку стін та перегородок.
  • Влаштування покрівлі виконано на 95%.
  • Встановлення віконних блоків виконано на 96%.
  • Встановлення дверних блоків виконано на 95%.
  • Встановлення ліфтів виконано на 30%.

Будинок 6

  • На завершальному етапі кладка стін та перегородок на даху.
  • Влаштування покрівлі виконано на 95%.
  • Встановлення віконних блоків виконано на 97%.
  • Встановлення дверних блоків виконано на 95%.
  • Встановлення ліфтів виконано на 80%.

Будинок 7

  • На завершальному етапі кладка стін та перегородок на даху.
  • Влаштування покрівлі виконано на 95%.
  • Встановлення віконних блоків виконано на 98%.
  • Встановлення дверних блоків виконано на 95%.
  • Встановлення ліфтів виконано на 80%.

Будинки 8 - 13

  • Отримано сертифікати про готовність.

NE
Nelli18551 повід. · з 2016
2 серпня 2019 р.

Акция Жилого Комплекса
29.07.2019

Жилого Комплекса Ліпінка оголошує про літню СУПЕР ВИГОДУ!
Умови, що збільшать Ваше бажання жити в клубному кварталі.
Не гайте час — у продажу залишились останні будинки, а спеціальні умови діють лише до 31.08.2019.
Деталі умов дізнайтесь в офісі продажу!

NE
Nelli18551 повід. · з 2016
21 серпня 2019 р.

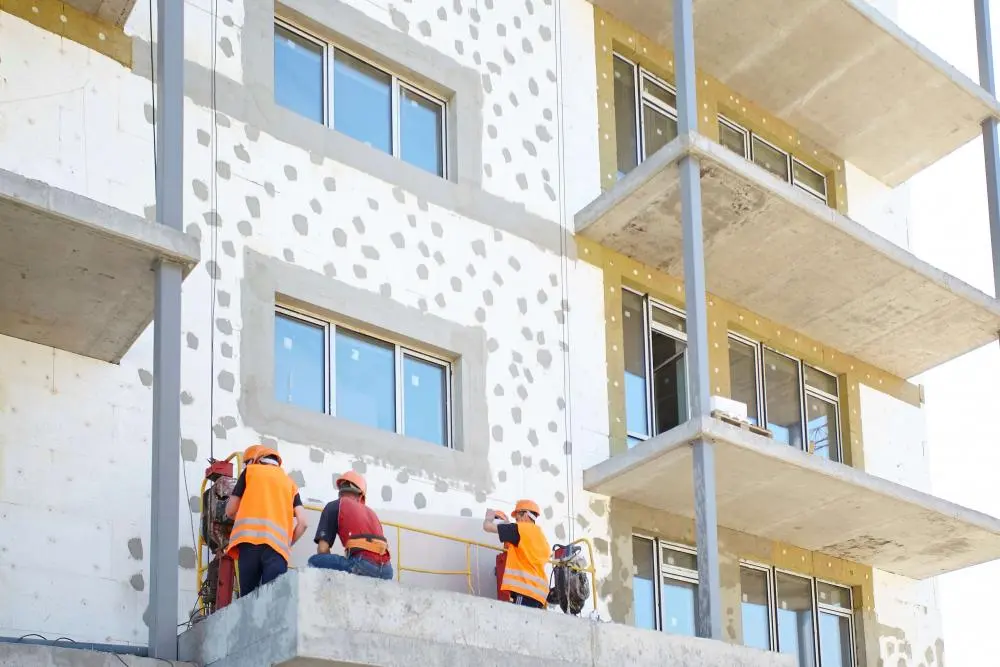

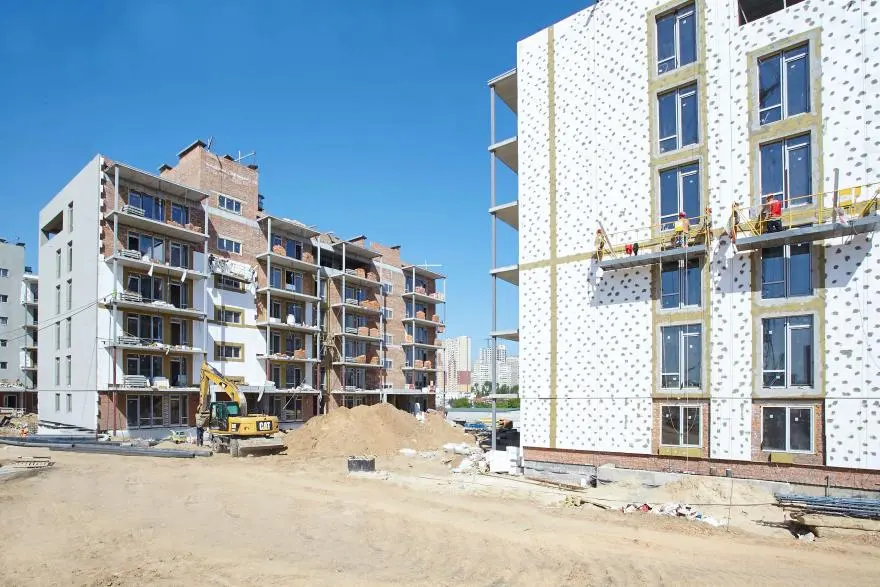

Ход строительства Жилого Комплекса
14.08.2019
Будинок 1

  • Завершені роботи по влаштуванню котловану.
  • Завершені роботи по влаштуванню пальового поля.
  • Зведення каркасу будинку виконано на 85%.
  • Кладка стін та перегородок на рівні 6 поверху.

Будинок 2

  • Зведення каркасу будинку виконано на 95%.
  • Кладка стін та перегородок на рівні 6 поверху.
  • Влаштування покрівлі виконано на 20%.
  • Встановлення віконних блоків виконано на 75%.

Будинок 3

  • Зведення каркасу будинку виконано на 90%.
  • Кладка стін та перегородок на рівні 6 поверху.

Будинок 4

  • На завершальному етапі кладка стін та перегородок на даху.
  • Встановлення віконних блоків виконано на 95%.
  • Встановлення дверних блоків виконано на 90%
  • Встановлення ліфтів виконано на 50%.

Будинок 5

  • Завершено кладку стін та перегородок.
  • Влаштування покрівлі виконано на 95%.
  • Встановлення віконних блоків виконано на 98%.
  • Встановлення дверних блоків виконано на 98%.
  • Встановлення ліфтів виконано на 80%.

Будинок 6

  • На завершальному етапі кладка стін та перегородок на даху.
  • Влаштування покрівлі виконано на 97%.
  • Встановлення віконних блоків виконано на 97%.
  • Встановлення дверних блоків виконано на 97%.
  • Встановлення ліфтів виконано на 82%.

Будинок 7

  • На завершальному етапі кладка стін та перегородок на даху.
  • Влаштування покрівлі виконано на 95%.
  • Встановлення віконних блоків виконано на 98%.
  • Встановлення дверних блоків виконано на 97%.
  • Встановлення ліфтів виконано на 82%.

Будинки 8 - 13

  • Отримано сертифікати про готовність.
