Жилой комплекс “Меридиан” ул. Гвардейцев-Широнинцев / ул. Дружбы Народов

Объект: Жилой комплекс “Меридиан”

Адрес: г. Харьков, ул. Гвардейцев-Широнинцев / ул. Дружбы Народов

Застройщик:

::: Жилстрой-2

Дата сдачи: 6 секция — 2 кв. 2018, построен 1 этаж
7 секция — 2 кв. 2018, построены 3 этажа

Ссылки:

::: Сайт проекта

::: Описание на oStroyke

Описание :

Жилой комплекс «Меридиан» в Харькове по стоимости относится к категории эконом, но высокое качество материалов и передовые технологии, применяемые в ходе строительства, выгодно отличают его от других новостроек.

Он расположен в Московском районе города, на пересечении улиц Дружбы Народов и Гвардейцев-Широнинцев. Рядом с комплексом находятся четыре супермаркета, детская поликлиника, городская больница, несколько школ и гимназии. Неподалеку есть водоемы, два родника, а также места для прогулок.

Остановка общественного транспорта, различные маршруты которого пролегают рядом, расположена в двух минутах ходьбы.

«Меридиан» – жилой комплекс, возводимый с учетом всех мировых стандартов. Его монолитный каркас позволяет добиться высокой прочности и длительного срока эксплуатации.

Подобная технология дает возможность купить квартиру в ЖК «Меридиан» от застройщика «Жилстрой-2» тому, кто хочет по своему желанию изменить планировку 1-2-3-4-комнатных апартаментов – так можно создавать бесконечное число вариантов оформления жилого пространства.

Стены выполняются из газобетона, утепляемого минераловатным изолятором, который в дальнейшем покрывается слоем фасадной штукатурки. Комплекс состоит из 10 тринадцатиэтажных, 7 шестнадцатиэтажных домов и 4 высоток в девятнадцать этажей. В настоящее время ведется строительство шестой и седьмой секций, которые будут сданы во втором квартале 2018 года.

Фото внешнего вида зданий, возведенных застройщиком, дают представление о том, как будет выглядеть комплекс после завершения строительства. На официальном сайте размещены контактные данные отдела, в котором осуществляется продажа квартир в ЖК «Меридиан», цены квадратного метра жилья, подробное описание уже проведенных работ и детальные условия приобретения.

NE
Nelli18551 повід. · з 2016
23 серпня 2018 р.

Новости Жилого Комплекса

19.06.2018
Квартиры в жилом комплексе «МЕРИДИАН» (в секциях 1, 6, 7, 8, 9 и 10) теперь можно приобрести в кредит от банка «Глобус» всего от 4,9%! Это отличная возможность стать владельцем квартиры уже сейчас при отсутствии полной суммы на покупку.

Для покупателей «Жилстрой-2» банк «Глобус» разработал специальные условия кредитования:
• Процентная ставка - от 4,9%;
• Срок кредитования - до 20 лет;
• Валюта кредита - гривна;
• Комиссия за предоставление кредита (разовая) - 1,5% от суммы кредита;
• Собственный взнос - от 30%.

Первичный взнос

I вариант

II вариант

На первый год

На последующие годы

На первые 2 года

На последующие годы

от 50%
4,9%

21,9%

12,9%

21,9%

от 40%

6,9%

21,9%
14,3%
21,9%

от 30%

8,9%
21,9%
15,2%
21,9%

NE
Nelli18551 повід. · з 2016
23 серпня 2018 р.

Ход строительства Жилого Комплекса

26.07.2018
ВОЗВОДИТСЯ 14-Й ЭТАЖ 1-Й СЕКЦИИ ЖИЛОГО КОМПЛЕКСА «МЕРИДИАН» НА СЕВЕРНОЙ САЛТОВКЕ

NE
Nelli18551 повід. · з 2016
23 серпня 2018 р.

Ход строительства Жилого Комплекса

20.08.2018
СДАНЫ В ЭКСПЛУАТАЦИЮ 6-Я И 7-Я СЕКЦИИ ЖИЛОГО КОМПЛЕКСА «МЕРИДИАН» НА СЕВЕРНОЙ САЛТОВКЕ!

NE
Nelli18551 повід. · з 2016
1 вересня 2019 р.

Ход строительства Жилого Комплекса
28.08.2019

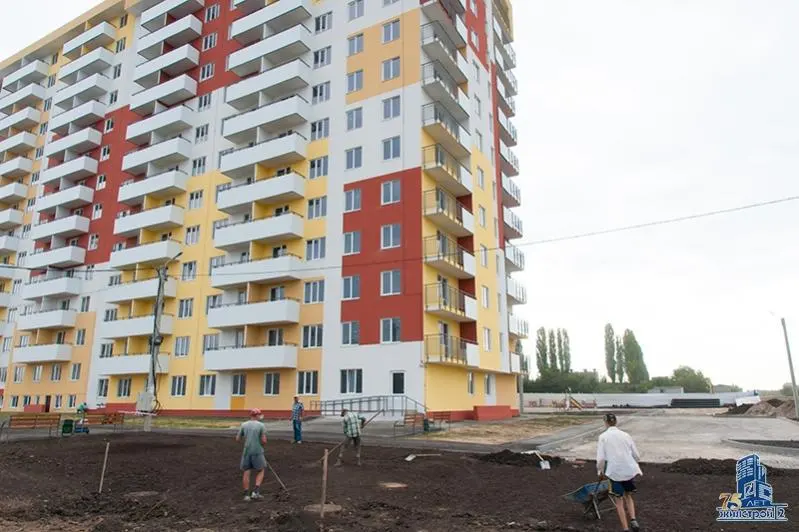

В 1-й секции выполнена стяжка полов на 10-17-м этажах. Сантехники выполняют горизонтальную разводку труб отопления холодной и горчей воды по квартирам на 8-9-м и 18-19-м этажах. Начата зашивка технологических ниш гипсокартоном. Электрики начали монтаж гильз для горизантальной разводки эликтрических сетей в квартиры. Продолжается благоустройство придомовой территории.

В 11-й секции ведутся работы по кладке межквартирных перегородок на 10-м этаже. Продолжается монтаж ограждений балконов. Продолжается остекление здания. Ведутся штукатурные работы на 9-11-м этажах.Завершаются фасадные работы.Продолжаются кровельные работы.

В 12-й секции ведутся работы по устройству перекрытия над 3-м этажом. Начата установка вертикальных конструкций на 4-м этаже. Каменщики начали кладку межквартирных перегородок на 1-м этаже. Выполнена половина работ по гидроизоляции стен подвального этажа.

Во 2-й секции сегодня заканчиваются работы по бетонированию монолитных стен подвала, монтажники завершают устройство перекрытия над подвалом. На 1-м этаже приступили к кладке наружных стен и бетонированию вертикальных конструкций.

NE
Nelli18551 повід. · з 2016
26 листопада 2019 р.

Ход строительства Жилого Комплекса
24.11.2019
Секция №1
Завершается укладка керамической напольной плитки в местах общего пользования. Ведется покраска мест общего пользования. Продолжается монтаж трех лифтов. В подвальном помещении ведутся работы по монтажу индивидуального теплопункта и щитовой.
Продолжается благоустройство придомовой территории.

Секция №2
Во второй секции установлено перекрытие над четвертым этажом. Завершается бетонирование вертикальных конструкций и кладка наружных стен пятого этажа. Строительная бригада приступила к установке перекрытия над пятым этажом. Продолжается кладка внутренних стен первого, второго и третьего этажей.
Завершаются работы по гидроизоляции подвала.

Секция №11
Ведутся работы по устройству кровли: строители устанавливают второй основной слой кровли. Завершен монтаж системы дымоудаления (вентиляторы, клапаны).

Секция №12
Завершаются работы по монтажу перекрытия над седьмым этажом. Ведется бетонирование вертикальных конструкций восьмого и девятого этажей. Начата кладка наружных стен восьмого этажа. Завершается кладка внутренних стен шестого этажа.

NE
Nelli18551 повід. · з 2016
18 грудня 2019 р.

Ход строительства Жилого Комплекса
07.12.2019
Секция №1
Завершаются отделочные работы в местах общего пользования. Продолжается монтаж трех лифтов. Секцию подготавливают к сдаче.
Продолжается благоустройство придомовой территории.

Секция №2

Во второй секции установлено перекрытие над пятым этажом. Завершается бетонирование вертикальных конструкций и кладка наружных стен шестого этажа. Продолжается кладка внутренних стен первого, второго и третьего этажей.

Секция №11
Ведутся работы по устройству кровли.

Секция №12
Ведется монтаж вертикальных конструкций восьмого и девятого этажей. Продолжается кладка наружных стен восьмого этажа и внутренних стен седьмого этажа.

NE
Nelli18551 повід. · з 2016
18 грудня 2019 р.

Новости Жилого Комплекса
17.12.2019
Отличная новость для тех, кто ждал. Открываем возможность бронирования квартир в тринадцатой и четырнадцатой секции ЖК “Меридиан”.
Чем выгодно бронирование до начала продаж? Предварительное бронирование позволяет вам выбрать любую квартиру. На этом этапе они пока все еще свободны.
Начало строительства тринадцатой и четырнадцатой секции ЖК “Меридиан” запланировано уже на январь 2020 года.
Напомним, ЖК “Меридиан” – это жилой комплекс, расположенный на Северной Салтовке. На данный момент введены в эксплуатацию уже 5 секций комплекса (секции №6, 7, 8, 9, 10). Секция №1 будет сдана уже в конце этого года.

NE
Nelli18551 повід. · з 2016
28 січня 2020 р.

Ход строительства Жилого Комплекса
21.12.2019

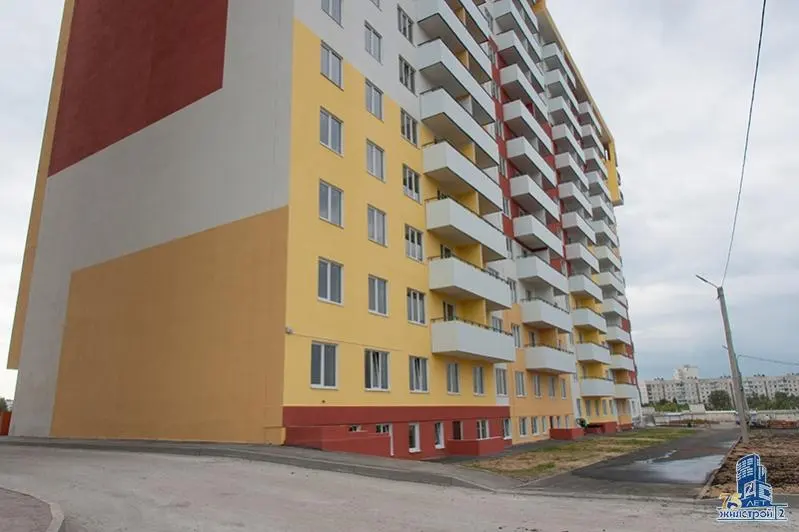

Секцию №1 готовят к сдаче.
Строительные работы в секции завершены. Завершаются отделочные работы в лифтовых холлах. Завершается устройство индивидуального теплового пункта.
Секция №2
Во второй секции завершают установку перекрытия над шестым этажом. Строители бетонируют вертикальные конструкции седьмого этажа. Ведется кладка наружных стен седьмого этажа. Продолжается кладка внутренних стен на четвертом этаже. Ведется монтаж труб вентиляционных каналов.
Секция №11
Ведутся работы по устройству кровли. Ведется монтаж дверей на втором и четвертом этажах.
Секция №12
Завершается установка перекрытия над восьмым этажом. Ведется монтаж вертикальных конструкций девятого этажа и кладка наружных стен девятого этажа. Продолжается кладка внутренних стен седьмого этажа.

NE
Nelli18551 повід. · з 2016
28 січня 2020 р.

Новости Жилого Комплекса
13.01.2020
Факт готовности первой секции ЖК “Меридиан” подтверждает Сертификат IУ №163193601727 от 06.12.2019 г., выданный Государственной архитектурно-строительной инспекцией Украины.

NE
Nelli18551 повід. · з 2016
28 січня 2020 р.

Новости Жилого Комплекса
16.01.2020
Секция №8. Двухуровневая квартира площадью 93,3 м². Цена – 13 500 за м². Данную квартиру возможно приобрести в кредит.
Секция №9. Двухкомнатная квартира площадью 66,1 м² на тринадцатом этаже. Цена – 13 500 за м².
Секция №9. Трехкомнатная квартира площадью 93 м² на втором этаже. Цена – 14 500 за м².
Секция №10. Двухкомнатная квартира площадью 70,3 м² на втором этаже. Цена – 14 500 за м².
Секция №10. Трехкомнатная квартира площадью 87,7 м² на тринадцатом этаже. Цена – 13 000 за м².

NE
Nelli18551 повід. · з 2016
28 січня 2020 р.

Ход строительства Жилого Комплекса
16.01.2020
Секция №2
Во второй секции устанавливают перекрытие над седьмым этажом. Строители завершили бетонирование вертикальных конструкции седьмого этажа. Начата установка вертикальных конструкций восьмого этажа и кладка наружных стен восьмого этажа. Продолжается кладка внутренних стен на втором, третьем и четвертом этаже. Ведется монтаж труб вентиляционных каналов.
Секция №11
В секции ведется монтаж труб холодного и горячего водоснабжения, а также монтаж дверей.
Секция №12
Строители устанавливают перекрытие над девятым этажом. Ведется монтаж вертикальных конструкций десятого этажа. Завершается кладка наружных стен девятого этажа. Продолжается кладка внутренних стен восьмого этажа.

NE
Nelli18551 повід. · з 2016
15 квітня 2020 р.

Ход строительства Жилого Комплекса
28.02.2020
Секция №2
Забетонировано перекрытие над девятым этажом. Ведется кладка наружных стен и монтаж вертикальных конструкций десятого этажа. На пятом, шестом и восьмом этажах ведется кладка внутренних стен.
Секция №11
Завершается шпаклевка стен в местах общего пользования. Завершена установка входных дверей. Завершен монтаж труб для электрических стояков.
Секция №12
Строители завершили монтаж вертикальных конструкций одиннадцатого этажа, ведется кладка наружных стен. В секции продолжается кладка внутренних стен десятого этажа.

NE
Nelli18551 повід. · з 2016
17 квітня 2020 р.

Ход строительства Жилого Комплекса
13.03.2020
Секция №2
Забетонировано перекрытие над десятым этажом. Ведется кладка наружных стен и монтаж вертикальных конструкций одиннадцатого этажа. На пятом, шестом и седьмом этажах ведется кладка внутренних перегородок.
Секция №11
Завершена шпаклевка лестничных маршей. Продолжается разводка стояков холодного и горячего водоснабжения, а также отопления. Начат монтаж малого лифта.
Секция №12
Строители завершают монтаж перекрытия над одиннадцатым этажом. Начат монтаж вертикальных конструкций двенадцатого этажа. Завершается кладка внутренних стен десятого этажа.

NE
Nelli18551 повід. · з 2016
17 квітня 2020 р.

Ход строительства Жилого Комплекса
29.03.2020
Секция №2
Завершается монтаж перекрытие над одиннадцатым этажом. Начата кладка наружных стен и монтаж вертикальных конструкций двенадцатого этажа. На седьмом и восьмом этажах ведется кладка внутренних стен.
Секция №11
Ведется кладка керамической напольной плитки в местах общего пользования. Продолжается разводка электрических сетей. С первого до седьмого этажа ведется шпаклевка мест общего пользования.
Секция №12
Начат монтаж перекрытия над двенадцатым этажом. Завершается монтаж вертикальных конструкций двенадцатого этажа. Начата кладка внутренних стен одиннадцатого этажа.
Ведутся работы по устройству паркинга. Строители приступили к бурению буронабивных свай, на данный момент выполнено 20 из предполагаемых 160. Начаты работы по устройству ростверков.

NE
Nelli18551 повід. · з 2016
17 квітня 2020 р.

Ход строительства Жилого Комплекса

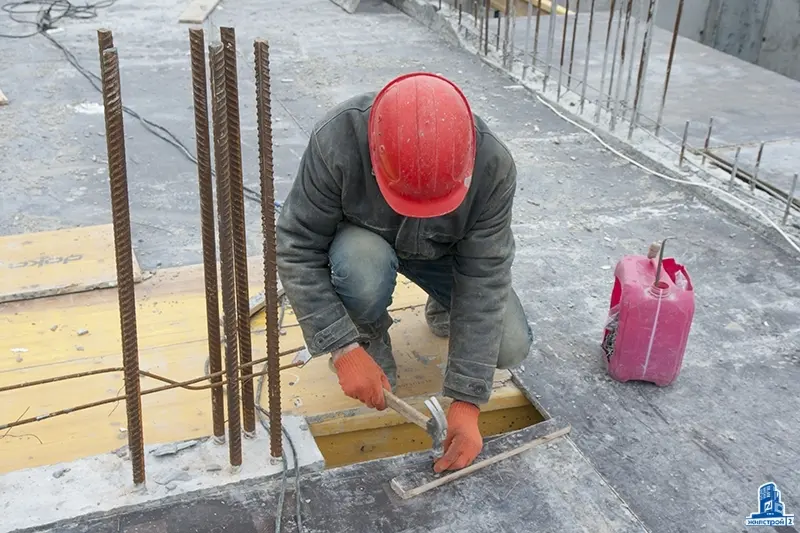

09.04.2020
Секция №2
Начато бетонирование первой захватки над двенадцатым этажом. Завершена кладка вертикальных конструкций двенадцатого этажа. Завершается кладка наружных стен двенадцатого этажа. На седьмом и восьмом этажах ведется кладка внутренних перегородок.
Секция №11
Продолжается кладка керамической напольной плитки в местах общего пользования. Ведется отделка фасада в цокольной части и переходных лоджиях. С пятого по восьмой этаж маляры подготавливают стены в местах общего пользования под окраску. Ведется монтаж малого лифта.
Ведутся работы по благоустройству придомовой территории: устанавливают тротуар, ведутся дорожные работы.
Секция №12
Залита первая захватка перекрытия над двенадцатым этажом. Завершается кладка наружных стен двенадцатого этажа. Завершен монтаж вертикальных конструкций двенадцатого этажа. Продолжается кладка внутренних стен одиннадцатого этажа.
Ведутся работы по устройству паркинга. Строители приступили к бурению буронабивных свай, на данный момент выполнено 20 из предполагаемых 160. Начаты работы по устройству ростверков.

NE
Nelli18551 повід. · з 2016
29 червня 2020 р.

Ход строительства Жилого Комплекса
10.06.2020

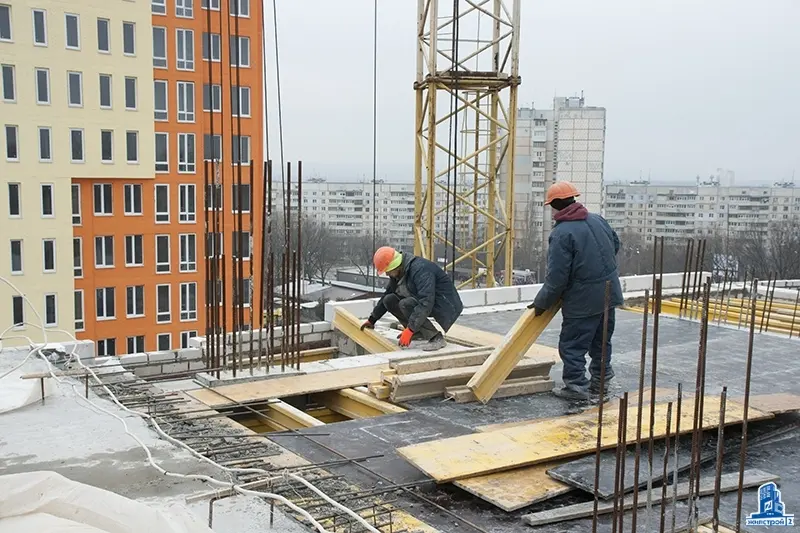

Секция №2
Завершается кладка наружных стен четырнадцатого этажа. Начат монтаж вертикальных конструкций пятнадцатого этажа. Завершается кладка внутренних стен и перегородок на восьмом и девятом этажах.
Секция №11
Завершены все малярные работы. Завершаются сантехнические работы: установка конвекторов отопления, установка счетчиков и кранов. Ведется отделка входных групп подвала и первого этажа.
Секция №12
Завершен монтаж покрытия. Ведется устройство парапета и повышенных частей на кровле. Начаты отделочные работы на лестничных маршах. Ведутся фасадные работы. Сантехники начали работы по устройству холодного и горячего водоснабжения.
Секция №13
Завершен монтаж перекрытия над подвалом. Ведется монтаж вертикальных конструкций первого этажа.
Секция №14
Завершено устройство свайного поля.
Двухуровневый отдельно стоящий паркинг

NE
Nelli18551 повід. · з 2016
29 червня 2020 р.

Ход строительства Жилого Комплекса
24.06.2020
Секция №2
Завершается кладка наружных стен пятнадцатого этажа. Завершен монтаж вертикальных конструкций пятнадцатого этажа. Залита вторая захватка перекрытия над пятнадцатым этажом. Ведется кладка внутренних стен и перегородок на десятом этаже.
Секция №11

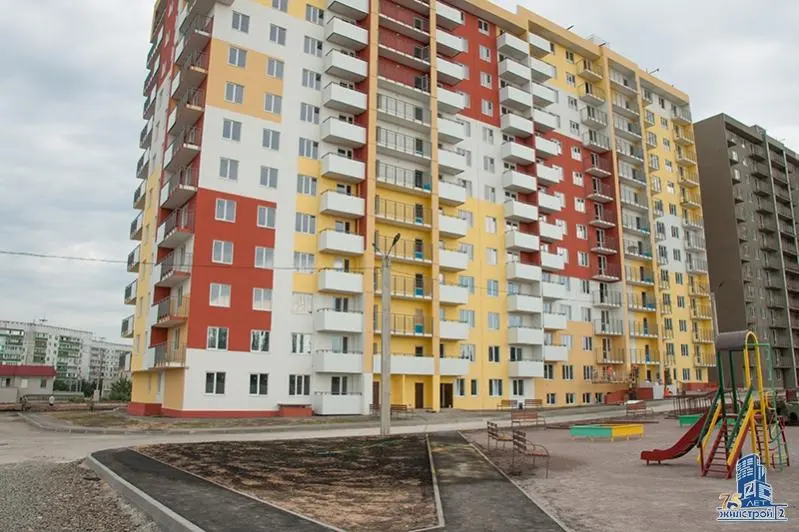

Строительство секции завершено. Секцию готовят к сдаче.
Секция №12
Завершено оштукатуривание мест общего пользования на первом и втором этажах. Ведутся кладочные работы на кровле. Продолжается кладка внутренних стен и перегородок тринадцатого этажа. Электрики начали вертикальную разводку электроснабжения. С первого по тринадцатый этаж сантехники выполняют работы по устройству холодного и горячего водоснабжения, а также отопления.
Секция №13
Залита первая захватка перекрытия над первым этажом. Завершена кладка наружных стен и монтаж вертикальных конструкций первого этажа.
Секция №14
Завершено устройство свайного поля.
Двухуровневый отдельно стоящий паркинг
Забетонировано три из пяти захваток перекрытия над первым этажом. Продолжается монтаж металлических ферм кровли над третьей захваткой.

NE
Nelli18551 повід. · з 2016
24 жовтня 2020 р.

Ход строительства Жилого Комплекса
16.10.2020
Секция №2
Ведутся кровельные работы. На шестнадцатом этаже ведется кладка внутренних стен и перегородок. Продолжается монтаж окон. Начаты сантехнические работы, ведется монтаж стояков отопления. Начато оштукатуривание стен в местах общего пользования.
Секция №12
Завершаются кровельные работы. В подвале ведется монтаж холодного и горячего водоснабжения. Со второго по седьмой этаж выполнено окрашивание стен в местах общего пользования. Завершено оштукатуривание стен в местах общего пользования. Ведется монтаж дверей. Оба лифта смонтированы.
Секция №13
Ведется монтаж перекрытия над шестым этажом. Ведется монтаж вертикальных конструкций седьмого этажа.
Секция №14
Ведется монтаж перекрытия над первым этажом. Ведется гидроизоляция цокольной части.
Двухуровневый отдельно стоящий паркинг
Завершено окрашивание наружных и внутренних стен. Начат монтаж ливневой системы. Начат монтаж колесоотбойников. Завершается устройство полов. Ведутся электромонтажные работы. Продолжается благоустройство прилегающей территории.

NE
Nelli18551 повід. · з 2016
30 грудня 2020 р.

Ход строительства Жилого Комплекса
11.12.2020
Секция №2
Завершается установка окон. Завершается утепление кровли. На девятнадцатом этаже завершается кладка внутренних стен и перегородок. Продолжаются сантехнические работы, на седьмом этаже ведется поквартирная разводка отопления и водоснабжения. Продолжается оштукатуривание стен в местах общего пользования, работы ведутся на десятом этаже.
Секция №3
Продолжается бурение свайного поля. Выполнено 44 из 180 свай, запланированных по проекту.

Секция №12

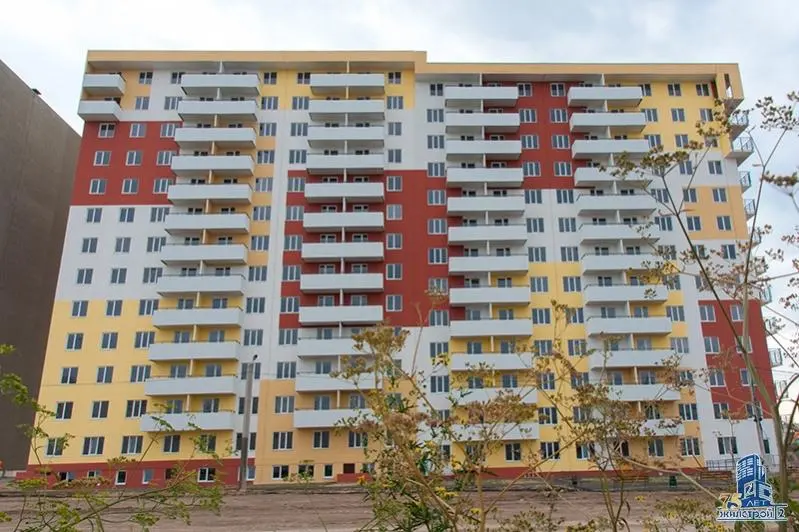

Секцию готовят к сдаче.
Секция №13
Ведется монтаж перекрытия над девятым этажом. Продолжается кладка внутренних стен на третьем этаже.
Секция №14
Ведется монтаж перекрытия над четвертым этажом.
Двухуровневый отдельно стоящий паркинг
Паркинг готовят к сдаче.
