Район, метро, ЖК або вулиця
UARU
Подати оголошення
ГоловнаФорумПравий берегЖилой комплекс "Малахит"

Жилой комплекс "Малахит"

158 відповідей · 39 668 переглядів
MA
Maryperevoznyk288 повід. · з 2017
24 лютого 2017 р.

Новости Жилого комплекса "Малахит" 14.02.2017

Компания «Интергал-Буд» сообщает, что по техническим причинам временно не работают телефоны отдела продаж жилого комплекса «Малахит».
Несмотря на это, менеджеры остаются на связи – пообщаться с нами можно через чат или приехав прямо в отдел продаж по адресу: ул. Богдановская, 7А.
Всегда рады рассказать обо всех деталях и условиях приобретения квартиры в жилом комплексе «Малахит». Удачных покупок!

MA
Maryperevoznyk288 повід. · з 2017
7 березня 2017 р.

Новости Жилого комплекса "Малахит" 27.02.2017

На строительной площадке дома №3 ведутся следующие работы:
Устройство монолитного каркаса:

  • 301 секция — 73%;
  • 302‒303 секции — 100%;
  • 304 секция — 75%.

Устройство гидроизоляции цоколя:

  • 301 секция — 98%;
  • 302‒303 секции — 98%;
  • 304 секция — 95%.

Устройство стен и перегородок:

  • 301 секция — 35%;
  • 302‒303 секции — 95%;
  • 304 секция — 40%.

Монтаж оконных конструкций:

  • 301 секция — 10%;
  • 302‒303 секции — 85%.

Обратная засыпка:

  • 301 секция — 85%;
  • 302‒303 секции — 65%;
  • 304 секция — 40%.

В доме №4:
Выполняются работы по устройству котлована.

MA
Maryperevoznyk288 повід. · з 2017
7 березня 2017 р.

Новости Жилого комплекса "Малахит" 06.03.2017

Уважаемые партнеры и покупатели, обращаем ваше внимание на режим работы отделов продаж компании «Интергал-Буд» в Киеве:
7 марта – с 10:00 до 17.00,
8 марта – выходной.
Центральный отдел продаж (ул. Барбюса, 28Б):
7 марта – с 9:00 до 17:00,
8 марта – выходной.

MA
Maryperevoznyk288 повід. · з 2017
7 березня 2017 р.

Новости Жилого комплекса "Малахит" 07.03.2017

ЖИЛЫЕ КОМПЛЕКСЫ ОТ «ИНТЕРГАЛ-БУДА» ПРИЗНАНЫ САМЫМИ КОНЦЕПТУАЛЬНЫМИ И САМЫМИ КОМФОРТАБЕЛЬНЫМИ
Сразу два объекта компании «Интергал-Буд» вошли в рейтинги журнала «Бизнес». По словам составителей листинга, застройщики не устают удивлять разнообразием идей, стилей и функциональности жилой недвижимости. Среди этого разнообразия журнал выбрал самые комфортабельные и самые концептуальные жилые комплексы Киева, которые непременно оценят даже самые требовательные покупатели.

Жилой комплекс «Малахит» вошел в ТОП-6 самых концептуальных ЖК столицы
«Малахит» – пример сочетания современной красивой архитектуры и продуманного пространства внутри комплекса. Концепция проекта предусматривает не только эстетическую привлекательность фасадов и территории, но и создание полноценной инфраструктуры закрытого типа с собственным детским садом, подземным паркингом, магазинами, сферой услуг.
Над проектированием второй и третьей очередей комплекса «Малахит» работало ведущее архитектурное бюро Украины «Архиматика». Во время работы над комплексом архитекторы применили лучшие инновационные решения и инженерные разработки. Особое внимание было уделено уникальному фасадному оформлению домов с панорамным остеклением, которое сочетает в себе современные технологии и привлекательный внешний вид.
Отдельного внимания заслуживает концепция благоустройства. На территории комплекса предусмотрен современный прогулочный бульвар с каскадным фонтаном, ландшафтным дизайном, уютными зонами отдыха, детскими и спортивными площадками. На крыше дома №3 разместится лаунж-зона с кинотеатром, зонами для барбекю и отдыха взрослых и детей.
Расположение и архитектурная концепция жилого комплекса «Малахит» – одни из главных его преимуществ. «Малахит» находится почти в самом сердце Киева, в районе с большим количеством парков и зеленых зон, удобной транспортной развязкой и пешеходной доступностью к метро.
Жилой комплекс «Яскравый» вошел в ТОП-5 самых комфортабельных ЖК столицы
«Яскравый» входит в состав многофункционального комплекса, в котором есть все необходимое для комфортного проживания: детский сад, подземный паркинг, торговый центр «Полярный» с продуктовым супермаркетом «Сильпо», строительный гипермаркет «Leroy Merlin», просторная придомовая территория с прогулочными аллеями, детскими и спортивными площадками и ландшафтным дизайном с уникальными элементами благоустройства – фонтаном и фруктовым садом с сухим ручьем.
Все необходимое для жизни и досуга можно найти на территории комплекса. На данный момент уже работают магазины, салоны красоты, клуб раннего развития детей, спортивная студия, школа вокала, аптека. Планируется открытие медицинского центра и других учреждений сферы услуг.
Жилой комплекс «Яскравый» расположен в Оболонском районе, который признан одним из самых комфортных и хорошо развитых в Киеве. Близость живописных озер и леса не оставят равнодушными людей, которые ценят чистый воздух и возможность проводить время на природе.
Удобная транспортная развязка и близость маршрутов наземного общественного транспорта обеспечивают комфортное сообщение с ближайшими станциями метрополитена – «Минской» и «Героев Днепра», центром города и другими районами столицы.
Комплекс возводится по индивидуальному проекту, с использованием современных энергосберегающих технологий и качественных материалов. Всего в комплексе предусмотрено строительство более 2700 квартир. Комфортность, эргономичность, грамотное зонирование помещений – отличительные черты планировочных решений ЖК «Яскравый».

NE
Nelli18551 повід. · з 2016
27 травня 2017 р.

Ход строительства Жилого комплекса "Малахит"

20.04.2017
На строительной площадке дома №3 ведутся следующие работы: Устройство монолитного каркаса:
секция 301 — 93%;
секции 302‒303 — 100%;
секция 304 — 98%.
Устройство гидроизоляции цоколя:
секция 301 — 98%;
секции 302‒303 — 98%;
секция 304 — 95%.
Устройство стен и перегородок:
секция 301 — 49%;
секции 302‒303 — 99%;
секция 304 — 47%.
Монтаж оконных конструкций:
секция 301 — 38%;
секции 302‒303 — 95%;
секция 304 — 30%.
Обратная засыпка:
секция 301 — 90%;
секции 302‒303 — 90%;
секция 304 — 90%.
Дом №4:
Выполняются работы по устройству котлована. Ведется устройство свайного поля секции 404.
Выполняются работы по устройству свайного поля секций 405 и 406.

NE
Nelli18551 повід. · з 2016
27 травня 2017 р.

Ход строительства Жилого комплекса "Малахит"

11.05.2017
На строительной площадке дома №3 ведутся следующие работы: Устройство монолитного каркаса:
секция 301 — 97%;
секции 302‒303 — 100%;
секция 304 — 99%.
Устройство гидроизоляции цоколя:
секция 301 — 98%;
секции 302‒303 — 98%;
секция 304 — 95%.
Устройство стен и перегородок:
секция 301 — 55%;
секции 302‒303 — 100%;
секция 304 — 55%.
Монтаж оконных конструкций:
секция 301 — 42%;
секции 302‒303 — 99%;
секция 304 — 40%.
Обратная засыпка:
секция 301 — 90%;
секции 302‒303 — 90%;
секция 304 — 90%.
Дом №4:
Выполняются работы по устройству котлована. Ведется устройство цоколя на секции 404.
Выполняются работы по устройству свайного поля секций 405 и 406.

NE
Nelli18551 повід. · з 2016
27 травня 2017 р.

Новости Жилого комплекса "Малахит"

19.05.2017
С 20 мая компания «Интергал-Буд» изменила график работы отделов продаж в выходные дни.
Теперь менеджеры компании будут рады видеть вас в субботу и воскресенье с 10 до 19 часов.

NE
Nelli18551 повід. · з 2016
27 травня 2017 р.

Ход строительства Жилого комплекса "Малахит"

25.05.2017
На строительной площадке дома №3 ведутся следующие работы:
Устройство монолитного каркаса:
секция 301 — 99% (продолжается бетонирование плиты перекрытия лифтовых шахт и лестничных пролетов);
секции 302‒303 — 100%;
секция 304 — 99% (заканчиваются работы по устройству плиты лестничного марша технического этажа).
Устройство гидроизоляции цоколя практически завершено:
секция 301 — 98%;
секции 302‒303 — 98%;
секция 304 — 95%.
Устройство стен и перегородок:
секция 301 — 60% (кладка на 16-м этаже);
секции 302‒303 — 100%;
секция 304 — 60% (кладка на 18-м этаже).
Монтаж оконных конструкций:
секция 301 — 45% (10-й этаж);
секции 302‒303 — 99% (заканчиваются работы по остеклению технологических проемов для подачи материалов);
секция 304 — 42% (9-й этаж).
Обратная засыпка — осталось выполнить вертикальную планировку под финишное благоустройство:
секция 301 — 90%;
секции 302‒303 — 90%;
секция 304 — 90%. Дом №4:
Выполняются работы по устройству котлована. Ведется бетонирование вертикальных элементов до отметки «0» на секции 404.
Выполняются работы по устройству свайного поля секций 405 и 406: продолжается бурение свай. Забетонирован фундамент паркинга №4, ведется устройство монолитных стен паркинга.

NE
Nelli18551 повід. · з 2016
27 травня 2017 р.

Новости Жилого комплекса "Малахит"

26.05.2017
С 27 мая начинаются просмотры в шоу-рум дома №3 Жилого комплекса «Малахит»!
Вы сможете не только посетить 18 представленных квартир, выполненных под чистовую отделку, но и выбрать понравившуюся из них!
Просмотры организовываются по предварительной записи в субботу в 12:00, во вторник в 10:00 и 13:00.
Записаться на просмотр можно, обратившись в отдел продаж по адресу: ул. Богдановская, 7-А или по тел.: (044) 200‒02‒77, (067) 322‒09‒63, (067) 326‒62‒57, (067) 400‒07‒15.
Напомним, что до конца мая действует специальная акция: вы можете получить скидку на квартиру в доме №3 ЖК «Малахит» в размере до 220 тыс. грн!
Также обращаем внимание на то, что строительство этого дома ведется четко по графику. По состоянию на 25 мая практически завершено устройство монолитного каркаса и гидроизоляции цоколя на всех 3-х секциях дома №3. Продолжается кладка и монтаж оконных конструкций.

NE
Nelli18551 повід. · з 2016
2 червня 2017 р.

Ход строительства Жилого Комплекса "Малахит"

01.06.2017
На будівельному майданчику будинку №3 ведуться такі роботи:
Влаштування монолітного каркаса на всіх 4-х секціях виконано.
Влаштування гідроізоляції цоколя практично завершене:
секція 301 — 98%;
секції 302‒303 — 98%;
секція 304 — 95%.
Влаштування стін і перегородок:
секція 301 — 65% (кладка на 17‒18-му поверсі);
секції 302‒303 — 100%;
секція 304 — 65% (кладка на 18‒19-му поверсі).
Монтаж віконних конструкцій:
секція 301 — 45% (10-й поверх);
секції 302‒303 — 99% (закінчуються роботи зі скління технологічних пройм для подачі матеріалів);
секція 304 — 42% (9-й поверх).
Зворотне засипання — лишилося виконати вертикальне планування під фінішний благоустрій:
секція 301 — 90%;
секція 302‒303 — 90%;
секція 304 — 90%.
Будинок №4:
Виконуються роботи з влаштування котловану. На секції 404 ведеться бетонування вертикальних елементів 1-го поверху.
Виконуються роботи з влаштування пальового поля секцій 405 та 406: триває буріння паль. Забетоновано фундамент паркінгу №4, триває влаштування монолітних стін.

NE
Nelli18551 повід. · з 2016
16 червня 2017 р.

Новости Жилого Комплекса "Малахит"

08.06.2017
«УКРГАЗБАНК» и компания «Интергал-Буд» сообщают о начале реализации беспрецедентной программы кредитования жилья. В июне этого года стартовала ипотечная программа под 5% годовых в национальной валюте. Ипотечный кредит будет предоставляться на период до 20 лет при условии первоначального взноса в размере 30% от стоимости приобретаемой квартиры.
Эта программа является уникальной для украинского рынка недвижимости, поскольку предлагает одну из самых низких гривневых ставок и при этом охватывает практически все строящиеся объекты компании «Интергал-Буд» в Киеве общей площадью свыше 500 000 кв. м.

NE
Nelli18551 повід. · з 2016
16 червня 2017 р.

Ход строительства Жилого Комплекса "Малахит"

09.06.2017
На строительной площадке дома №3 ведутся следующие работы:
Устройство монолитного каркаса на всех 4-х секциях выполнено.
Устройство гидроизоляции цоколя практически завершено:
секция 301 — 98%;
секции 302‒303 — 98%;
секция 304 — 95%.
Устройство стен и перегородок:
секция 301 — 67% (кладка на 17‒18-м этаже);
секции 302‒303 — 100%;
секция 304 — 68% (кладка на 18‒19-м этаже).
Монтаж оконных конструкций:
секция 301 — 50% (11-й этаж);
секции 302‒303 — 99% (заканчиваются работы по остеклению технологических проемов для подачи материалов);
секция 304 — 45% (11‒12-й этажи).
Обратная засыпка — осталось выполнить вертикальную планировку под финишное благоустройство:
секция 301 — 90%;
секции 302‒303 — 90%;
секция 304 — 90%.
Дом №4:
Выполняются работы по устройству котлована. На секции 404 ведется устройство плиты перекрытия 1-го этажа.
Работы по устройству свайного поля секций 405 и 406 выполнены. Начались работы по бетонной подготовке.
Забетонирован фундамент паркинга №4, ведется устройство монолитных стен паркинга.

NE
Nelli18551 повід. · з 2016
16 червня 2017 р.

Ход строительства Жилого Комплекса "Малахит"

15.06.2017
На строительной площадке дома №3 ведутся следующие работы:
Устройство монолитного каркаса на всех 4-х секциях выполнено.
Устройство гидроизоляции цоколя практически завершено:
секция 301 — 98%;
секции 302‒303 — 98%;
секция 304 — 95%.
Устройство стен и перегородок:
секция 301 — 67% (кладка на 17‒18-м этаже);
секции 302‒303 — 100%;
секция 304 — 72% (кладка на 19‒20-м этаже).
Монтаж оконных конструкций:
секция 301 — 50% (11-й этаж);
секции 302‒303 — 99% (заканчиваются работы по остеклению технологических проемов для подачи материалов);
секция 304 — 45% (11‒12-й этажи).
Обратная засыпка — осталось выполнить вертикальную планировку под финишное благоустройство:
секция 301 — 90%;
секции 302‒303 — 90%;
секция 304 — 90%.
Дом №4:
Выполняются работы по устройству котлована. На секции 404 ведется бетонирование вертикальных элементов 2-го этажа. Ведутся работы по бетонированию фундаментной подушки на секциях 405 и 406.
Забетонирован фундамент паркинга №4, ведется устройство монолитных стен паркинга.

NE
Nelli18551 повід. · з 2016
22 червня 2017 р.

Ход строительства Жилого Комплекса "Малахит"

22.06.2017
На строительной площадке дома №3 ведутся следующие работы:
Устройство монолитного каркаса на всех 4-х секциях выполнено.
Устройство гидроизоляции цоколя практически завершено:
секция 301 — 98%;
секции 302‒303 — 98%;
секция 304 — 95%.
Устройство стен и перегородок:
секция 301 — 73% (кладка на 19-м этаже);
секции 302‒303 — 100%;
секция 304 — 80% (кладка на 19‒25-м этажах).
Монтаж оконных конструкций:
секция 301 — 57% (13‒14-й этажи);
секции 302‒303 — 99% (заканчиваются работы по остеклению технологических проемов для подачи материалов);
секция 304 — 45% (11‒12-й этажи).
Обратная засыпка — осталось выполнить вертикальную планировку под финишное благоустройство:
секция 301 — 90%;
секции 302‒303 — 90%;
секция 304 — 90%.
Дом №4:
Выполняются работы по устройству котлована. На секциях 402 и 403 ведутся свайные работы. На секции 404 ведется устройство плиты перекрытия 2-го этажа. Забетонирован фундаментный ростверк на секциях 405 и 406.
Забетонирован фундамент паркинга №4, закончено устройство монолитных стен паркинга. Ведутся работы по устройству паркингов П1 и П2.

NE
Nelli18551 повід. · з 2016
10 липня 2017 р.

Новости Жилого Комплекса "Малахит"

05.07.2017
Ипотечный кредит предоставлен на период до 20 лет при первом взносе 30% от стоимости квартиры.
Напомним, что з июня 2017 года УКРГАЗБАНК и компания «Интергал-Буд» предлагают ипотечную программу под 5% годовых. Программа охватывает практически все строящиеся объекты компании «Интергал-Буд» в г. Киев, общей площадью более 500000 кв. м. Теперь у большого количества украинцев и молодых семей появилась возможность приобрести квартиру на выгодных условиях в Жилом Комплексе «Малахит».

NE
Nelli18551 повід. · з 2016
10 липня 2017 р.

Новости Жилого Комплекса "Малахит"

07.07.2017
Уважаемые дамы и господа!
Сообщаем, что куплена последняя квартира в доме №2 Жилом Комплексе «Малахит»!
Таким образом, этот дом полностью заселен.
Поздравляем всех собственников квартир и желаем счастливой жизни в нашем Жилом комплексе!

NE
Nelli18551 повід. · з 2016
3 серпня 2017 р.

Ход строительства Жилого Комплекса

03.08.2017
На будівельному майданчику будинку №3 ведуться такі роботи:
Влаштування монолітного каркаса на всіх 4-х секціях виконано.
Влаштування гідроізоляції цоколя практично завершене:
секція 301 — 98%;
секції 302‒303 — 98%;
секція 304 — 95%.
Влаштування стін і перегородок:
секція 301 — 90%;
секції 302‒303 — 100%;
секція 304 — 93%.
Монтаж віконних конструкцій:
секція 301 — 80% (23‒24-й поверхи);
секції 302‒303 — 99% (закінчуються роботи зі скління технологічних пройм для подачі матеріалів);
секція 304 — 97%.
Зворотне засипання — лишилося виконати вертикальне планування під фінішний благоустрій:
секція 301 — 90%;
секція 302‒303 — 90%;
секція 304 — 90%.
Будинок №4:

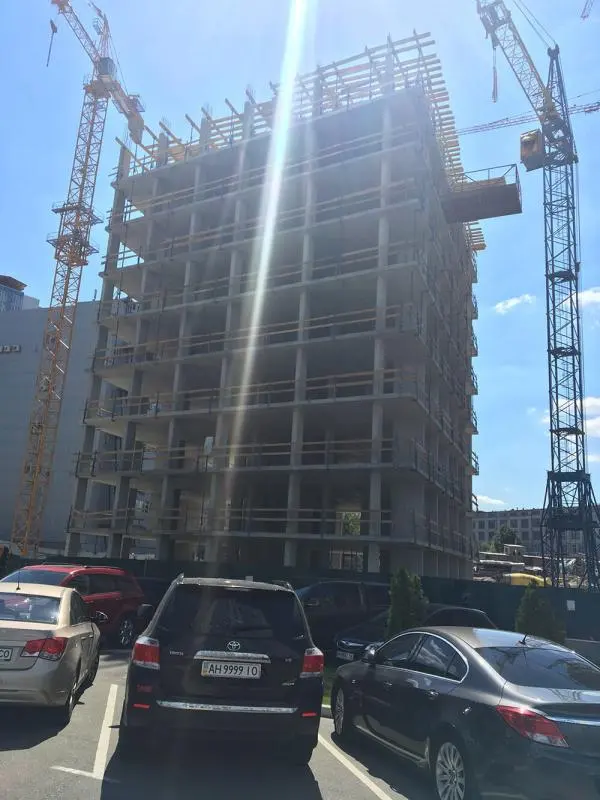

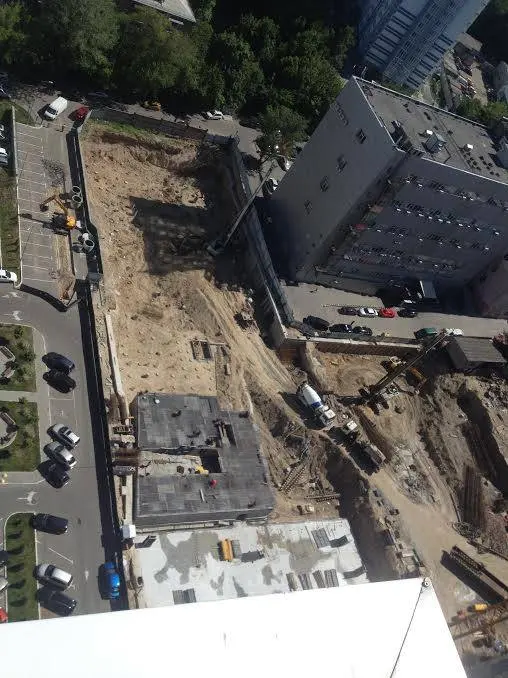

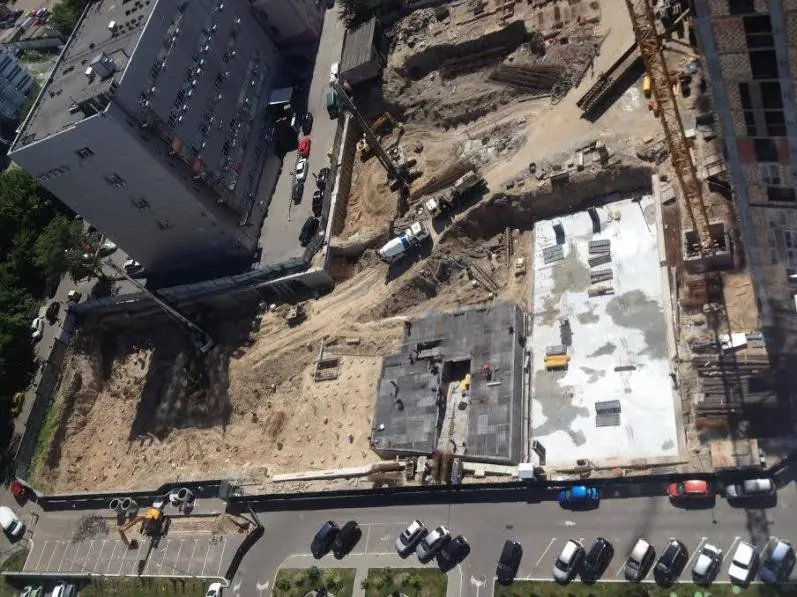

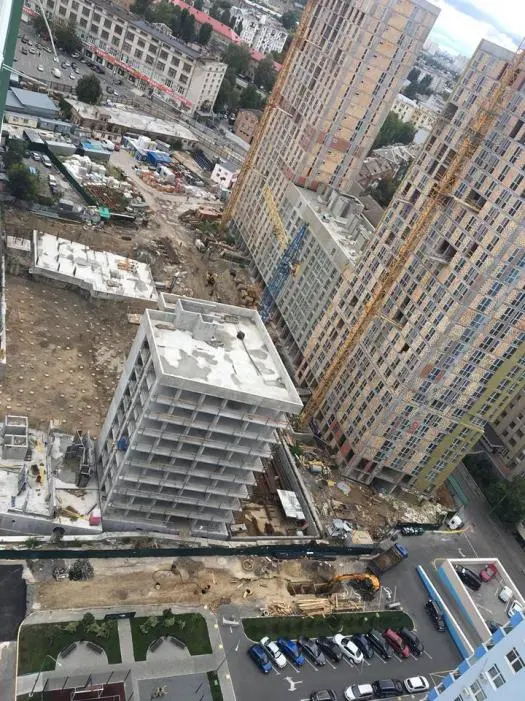

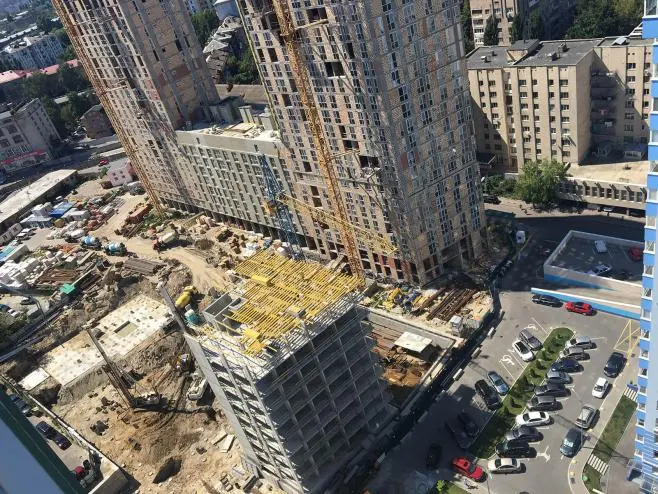

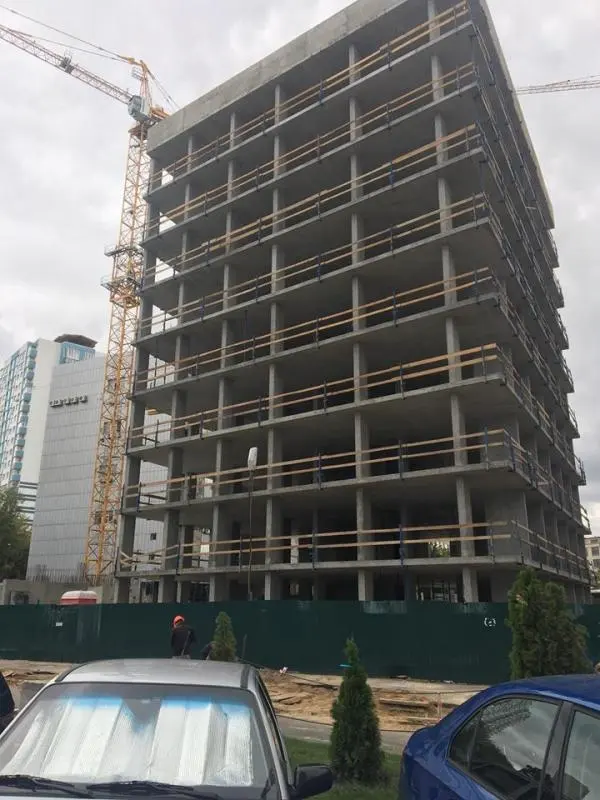

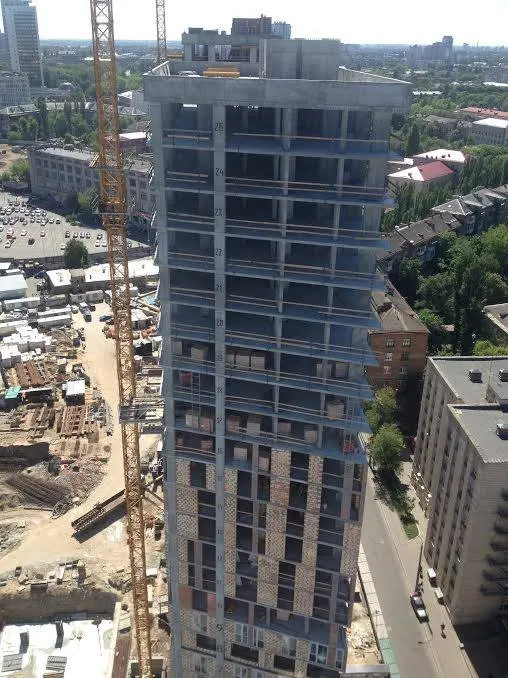

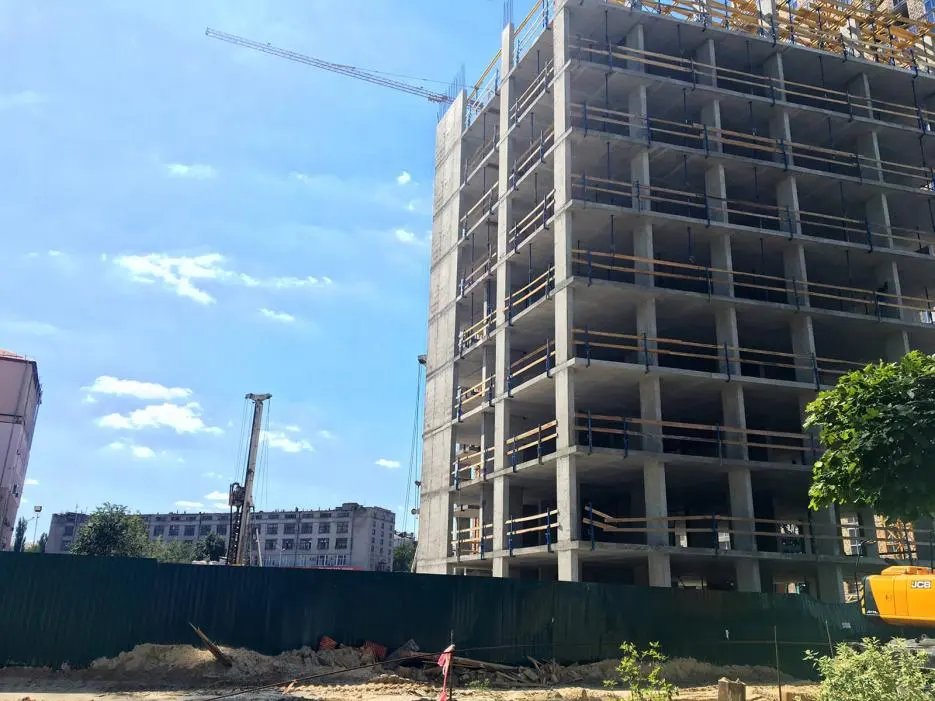

Роботи з влаштування котловану завершені. На секціях 402 і 403 завершуються пальові роботи. На секції 404 ведеться влаштування плити перекриття 8-го поверху. Триває влаштування цокольного поверху на секціях 405 и 406.

NE
Nelli18551 повід. · з 2016
26 вересня 2017 р.

Ход строительства Жилого Комплекса

15.09.2017

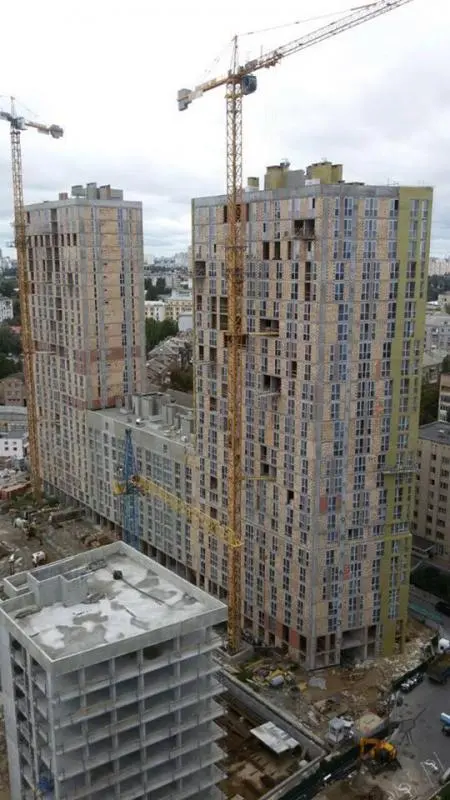

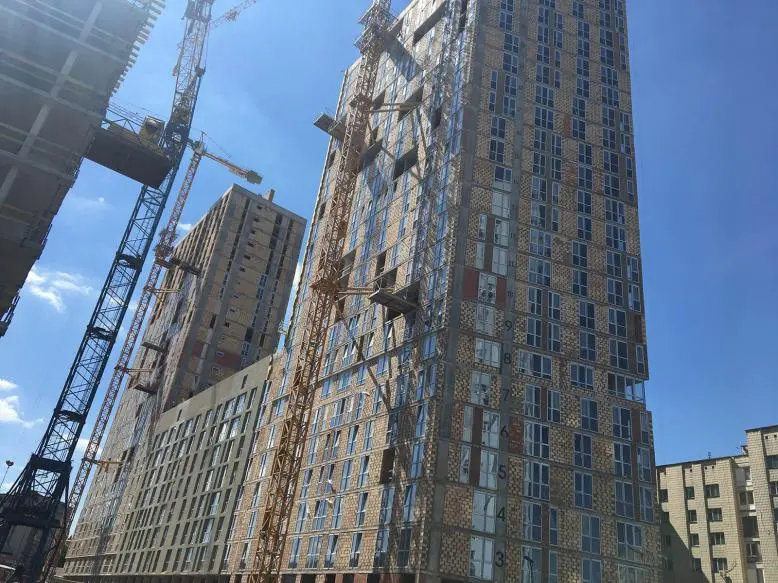

3-й будинок:

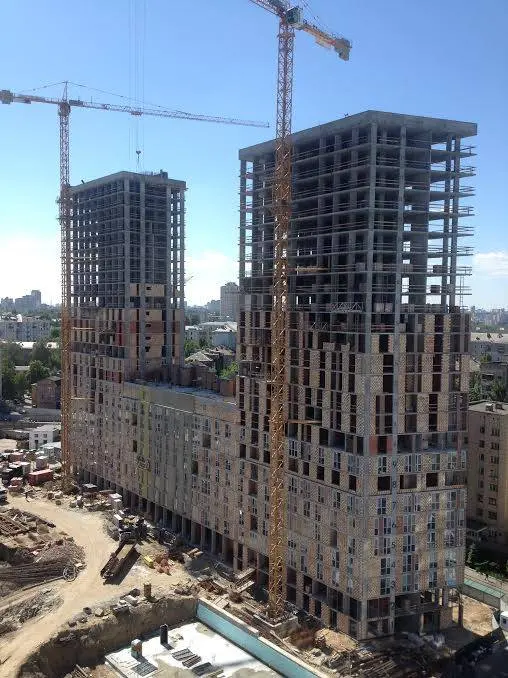

На секціях 302-303 проведені внутрішні оздоблювальні роботи з другого по дев`ятий поверх виконано на 80 %.
Проводяться роботи по влаштуванню зовнішніх інженерних мереж:
- побутова каналізація К1;
- дощова каналізація К2;
- водопровід В1;
- електричні мережі.
