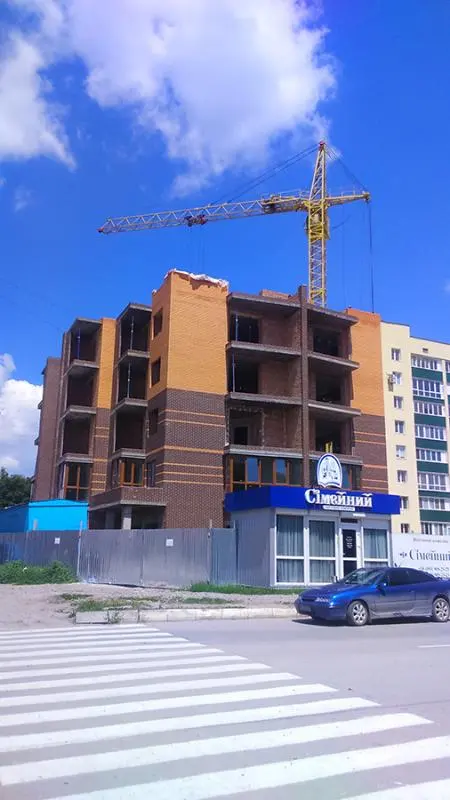

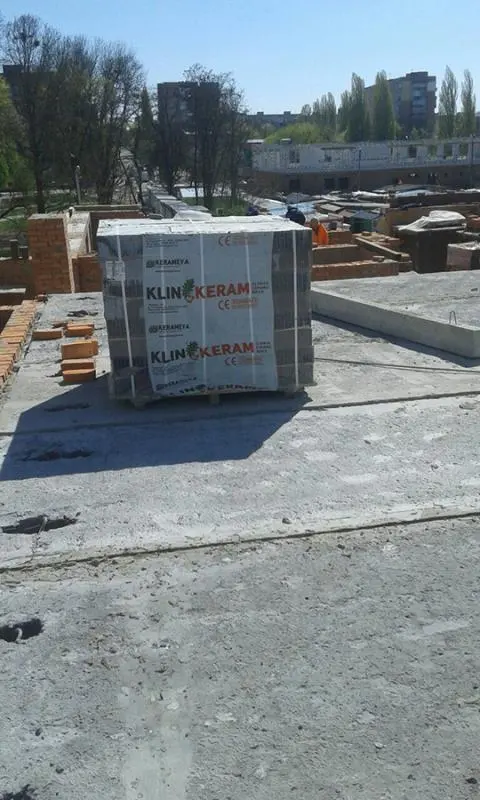

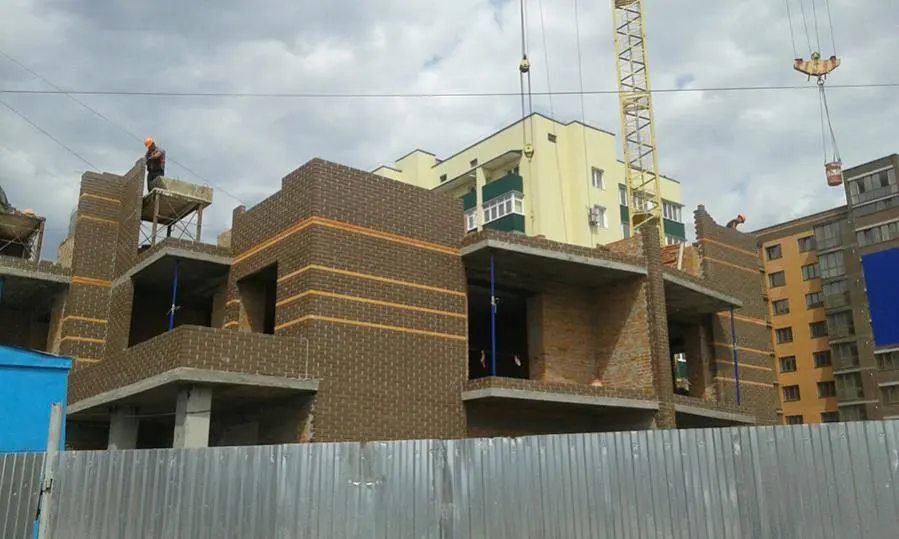

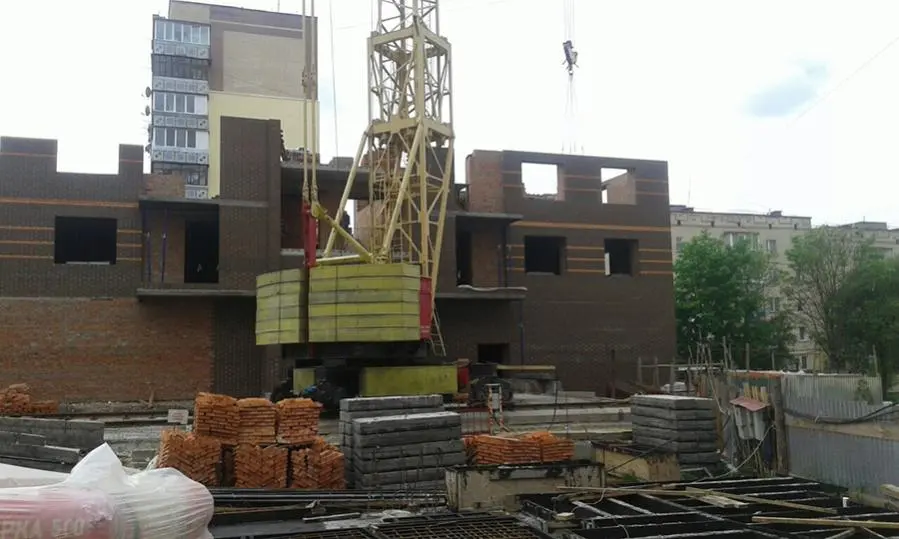

Ход строительства Жилого Комплекса "Семейный (Каменец-Подольский)" на 21.04.2017

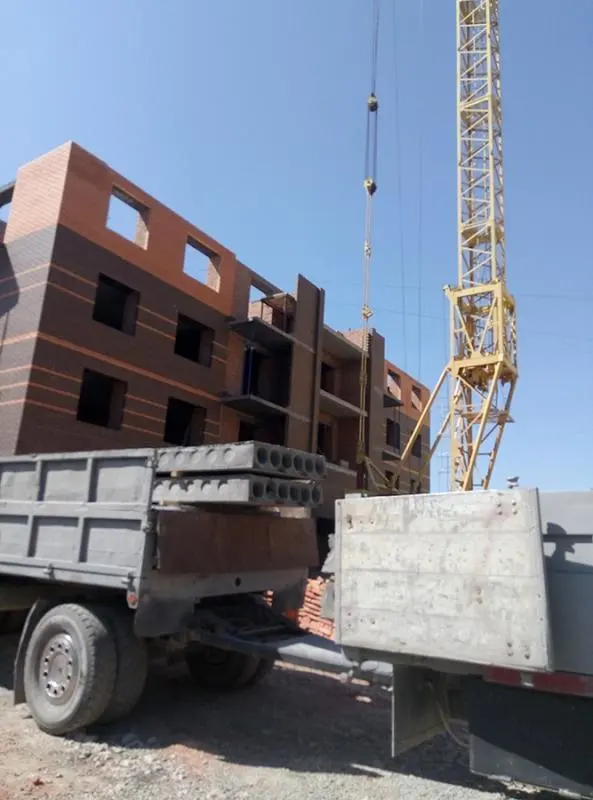

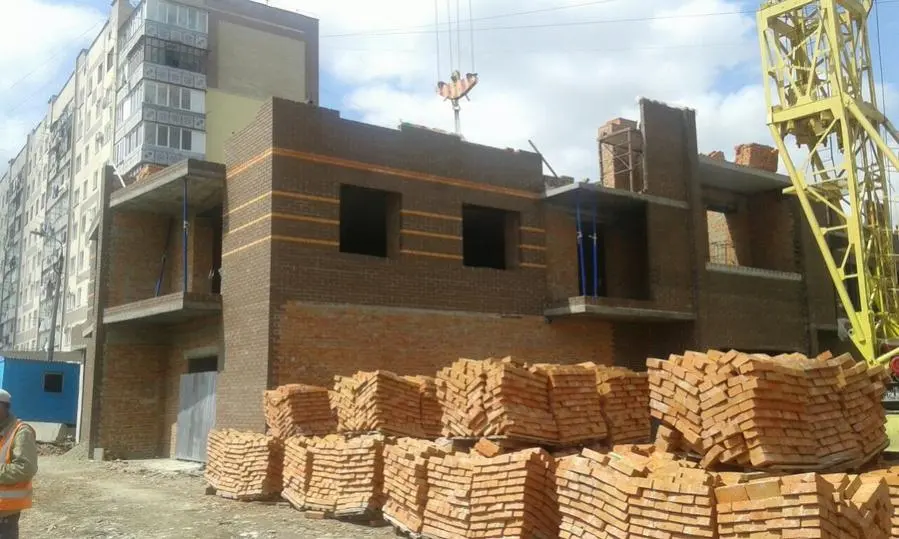

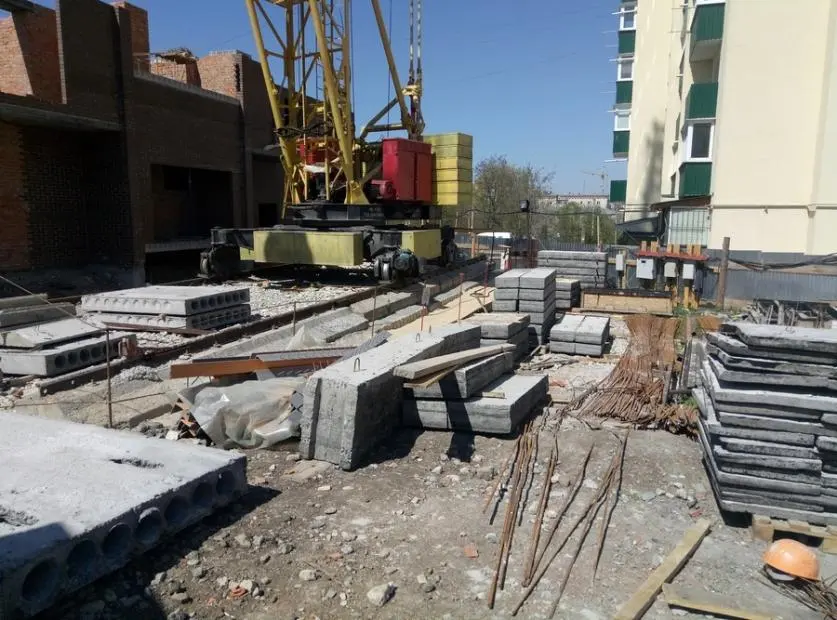

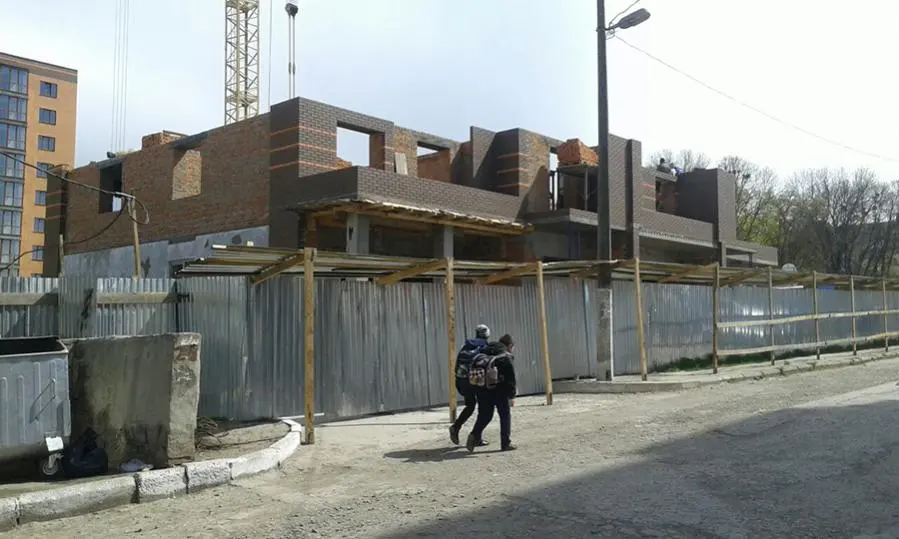

Перекриваємо другий поверх.Підвозимо матеріали на будівництво.

NE
Nelli18551 повід. · з 2016
27 квітня 2017 р.

Ход строительства Жилого Комплекса "Семейный (Каменец-Подольский)" на 24.04.2017

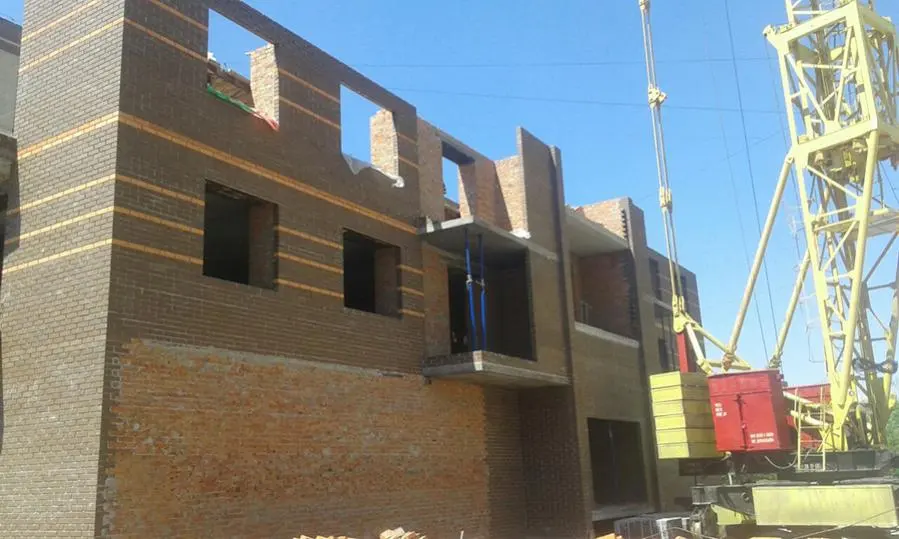

Частково перекритий другий поверх.Розпочато кладку третього поверху.

NE
Nelli18551 повід. · з 2016
11 травня 2017 р.

Ход строительства Жилого Комплекса "Семейный (Каменец-Подольский)" ул. Васильева, 5

27.04.2017
2 секция

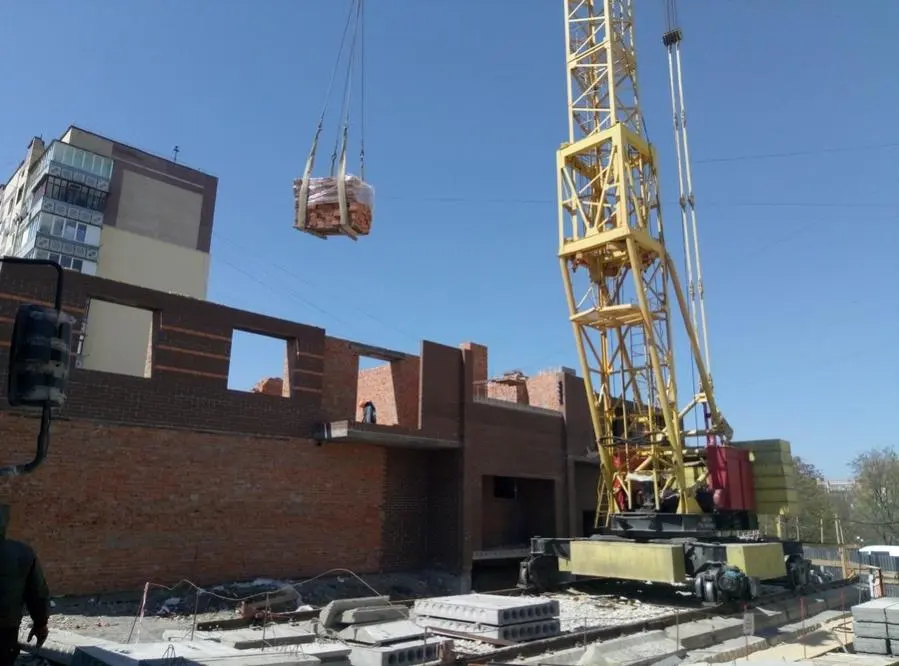

Перекрито другий поверх.Продовжуємо кладку третього поверху.
Завезено матеріали для міжкімнатних перестінок.

NE
Nelli18551 повід. · з 2016
11 травня 2017 р.

Ход строительства Жилого Комплекса "Семейный (Каменец-Подольский)" ул. Васильева, 5

02.05.2017
2 секция
Продовжуємо кладку третього поверху.Завозимо матеріали на будівництво.

NE
Nelli18551 повід. · з 2016
11 травня 2017 р.

Ход строительства Жилого Комплекса "Семейный (Каменец-Подольский)" ул. Васильева, 5

05.05.2017
2 секция

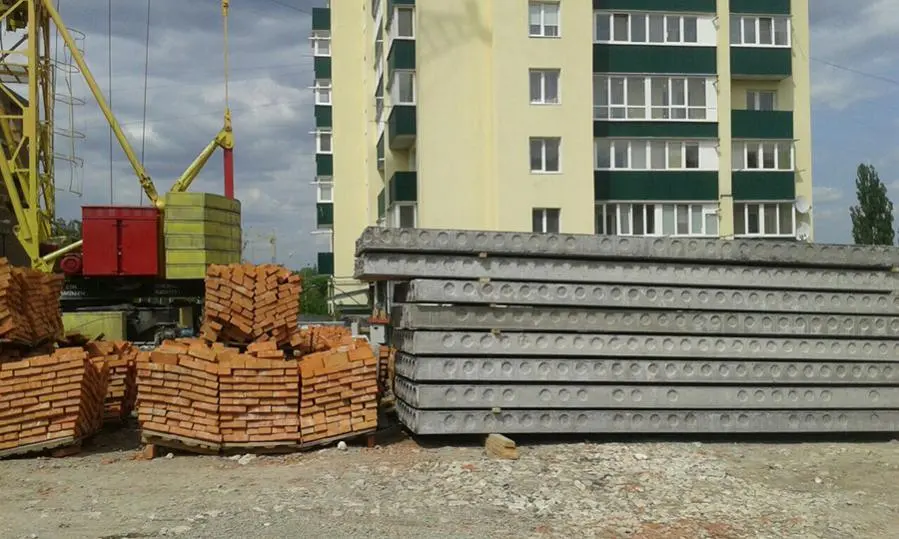

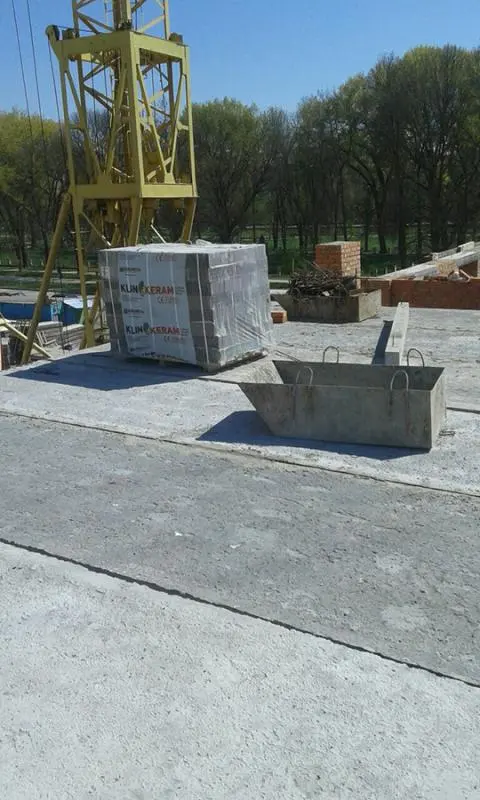

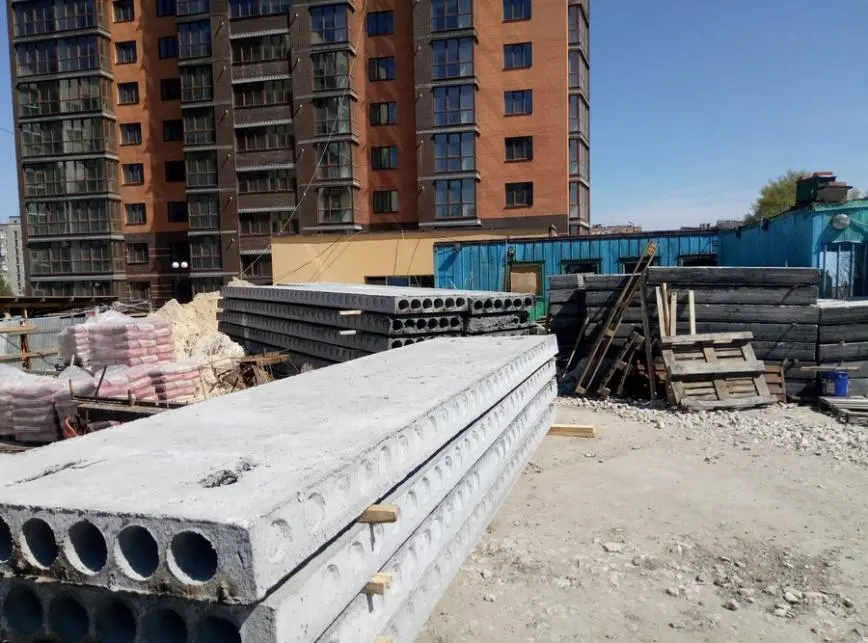

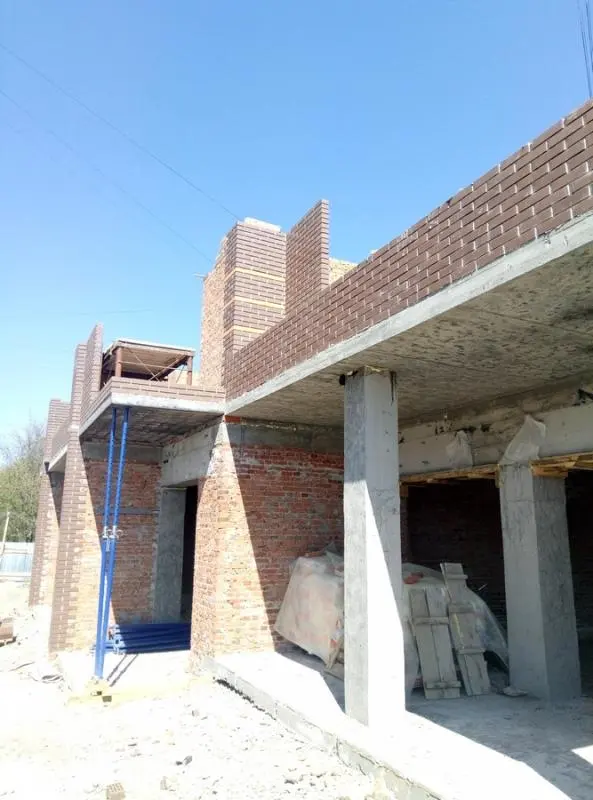

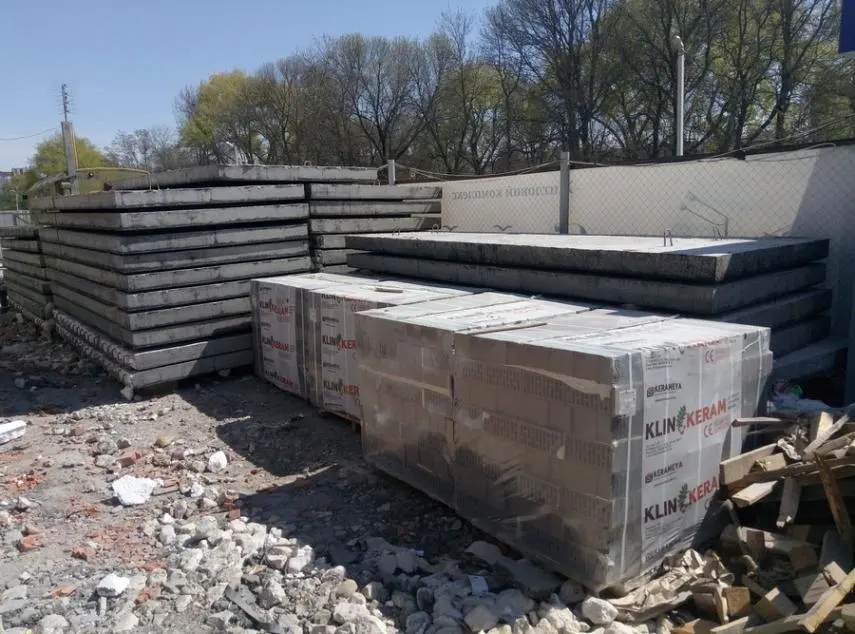

Продовжуємо кладку третього поверху.Завозимо плити перекриття.

NE
Nelli18551 повід. · з 2016
18 травня 2017 р.

Ход строительства Жилого Комплекса "Семейный (Каменец-Подольский)" ул. Васильева, 5

08.05.2017
2 секция

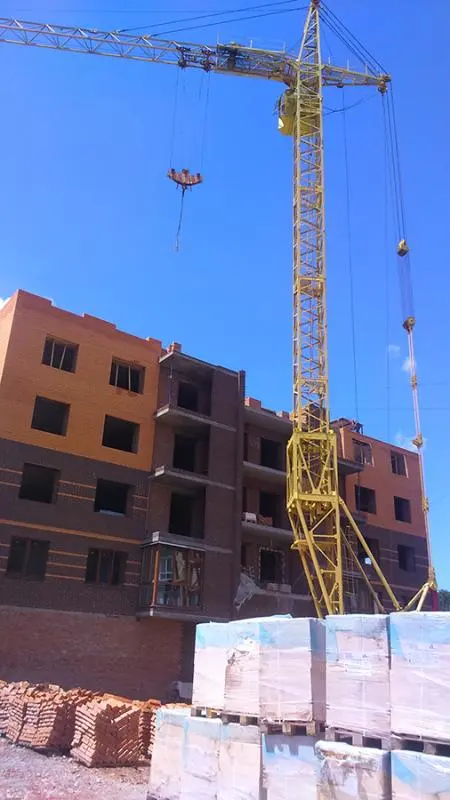

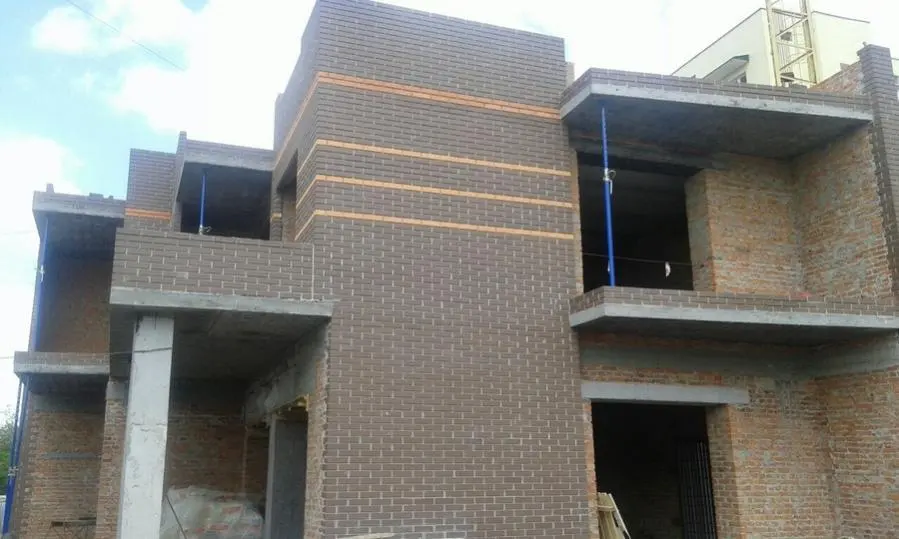

Продовжуємо кладку третього поверху.Розпочали монтаж міжкімнатних перестінок.

NE
Nelli18551 повід. · з 2016
18 травня 2017 р.

Ход строительства Жилого Комплекса "Семейный (Каменец-Подольский)" ул. Васильева, 5

11.05.2017
2 секция
Продовжуємо кладку третього поверху.Розпочали монтаж міжкімнатних перестінок.

NE
Nelli18551 повід. · з 2016
3 червня 2017 р.

Ход строительства Жилого Комплекса "Семейный (Каменец-Подольский)" ул. Васильева, 5

18.05.2017
2 секция

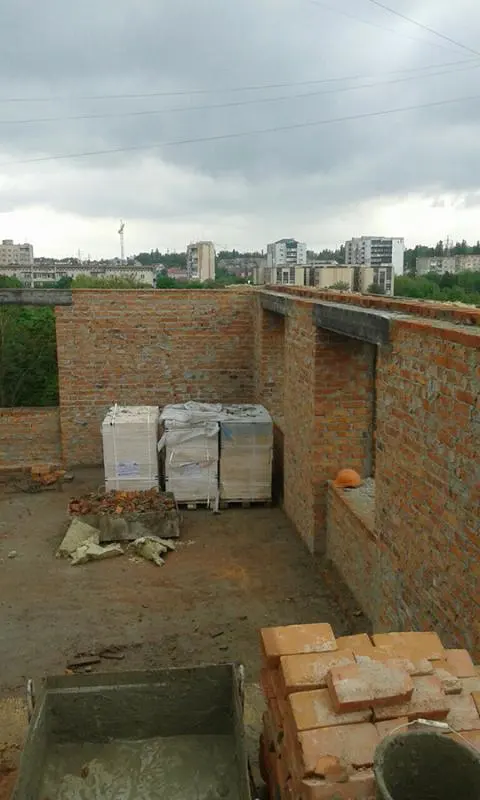

  • Продовжуємо кладку четвертого поверху.
  • Монтуємо міжкімнатні перестінки на другому поверсі.

NE
Nelli18551 повід. · з 2016
3 червня 2017 р.

Ход строительства Жилого Комплекса "Семейный (Каменец-Подольский)" ул. Васильева, 5

23.05.2017
2 секция

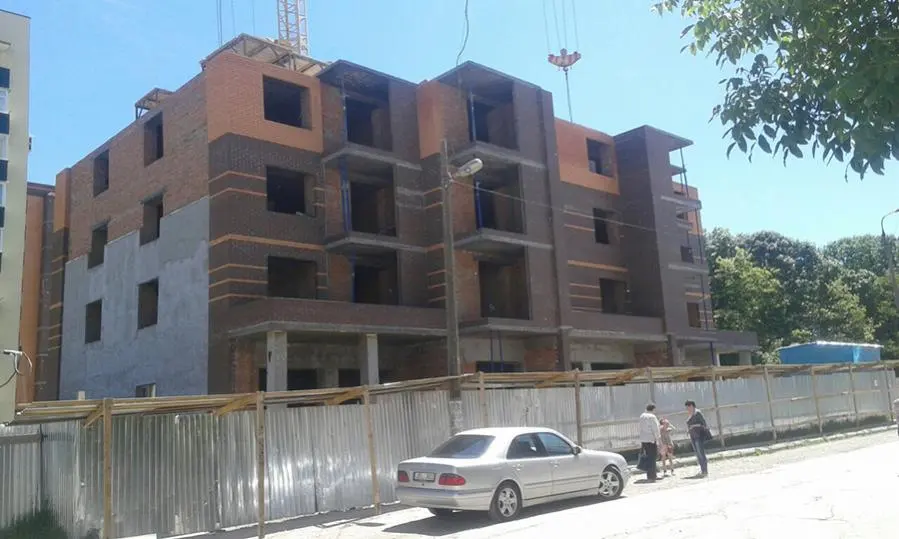

  • Закінчуємо кладку четвертого поверху.
  • Монтуємо міжкімнатні перестінки на другому поверсі.
  • Розпочато роботу по електрифікації будинку.

NE
Nelli18551 повід. · з 2016
3 червня 2017 р.

Ход строительства Жилого Комплекса "Семейный (Каменец-Подольский)" ул. Васильева, 5

26.05.2017
2 секция

  • Перекрито четвертий поверх.
  • Закінчуємо міжкімнатні перестінки на другому поверсі.
  • Продовжуємо роботи по електрифікації будинку.

NE
Nelli18551 повід. · з 2016
3 червня 2017 р.

Ход строительства Жилого Комплекса "Семейный (Каменец-Подольский)" ул. Васильева, 5

29.05.2017
2 секция

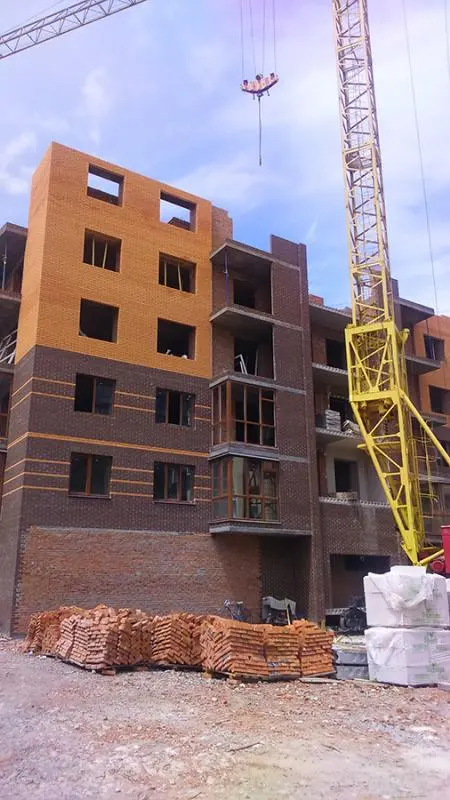

  • Розпочато кладку п’ятого поверху.
  • Закінчили міжкімнатні перестінки на другому поверсі та продовжуємо роботи по електрифікації.

NE
Nelli18551 повід. · з 2016
13 червня 2017 р.

Ход строительства Жилого Комплекса "Семейный (Каменец-Подольский)" ул. Васильева, 5

01.06.2017

  • Станом на сьогогодні активно продовжуємо кладку п’ятого поверху.
  • Розпочали міжкімнатні перестінки на третьому поверсі.

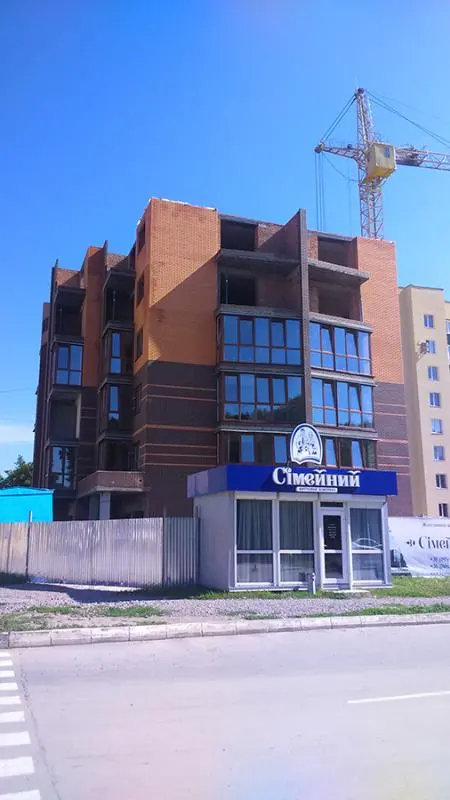

  • Закінчуємо роботи по електрифікації другого поверху та частково засклили другий поверх.

NE
Nelli18551 повід. · з 2016
13 червня 2017 р.

Ход строительства Жилого Комплекса "Семейный (Каменец-Подольский)" ул. Васильева, 5

07.06.2017

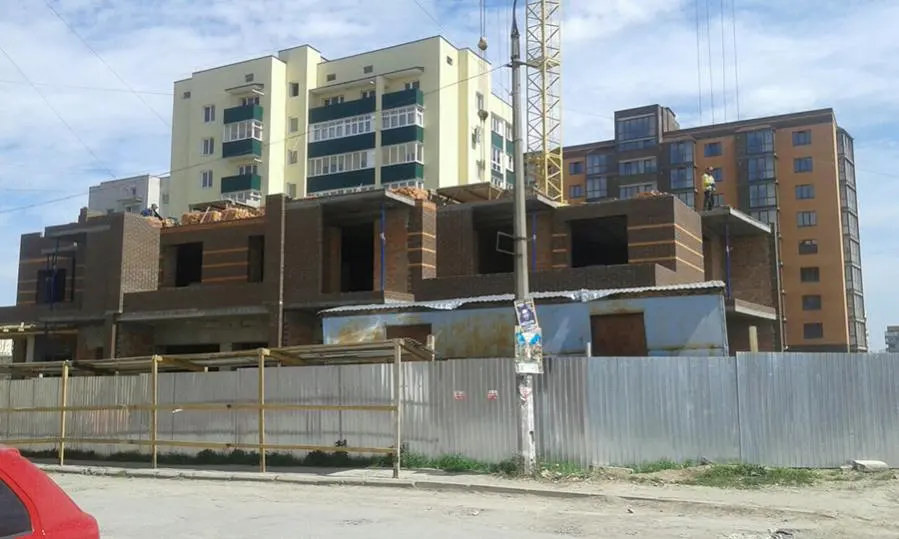

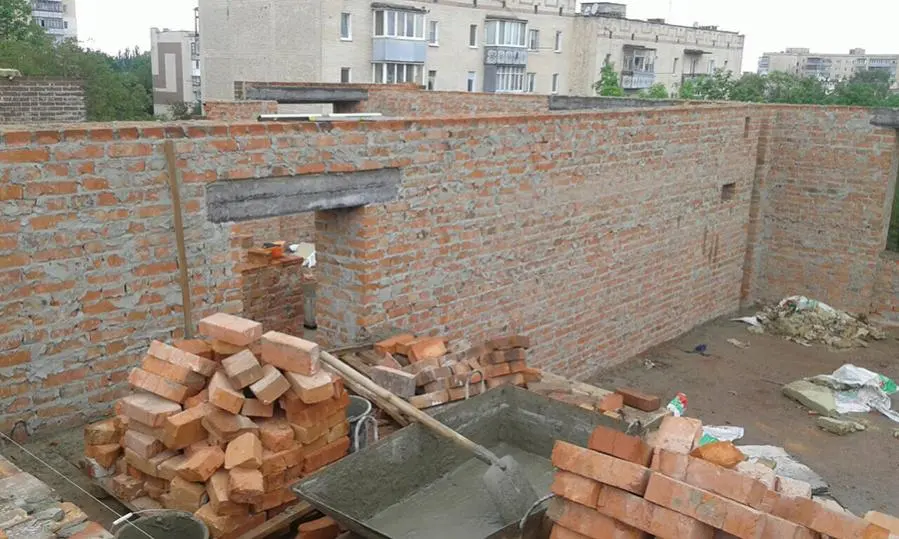

  • закінчуємо кладку п’ятого поверху;
  • продовжуємо міжкімнатні перестінки на третьому поверсі;

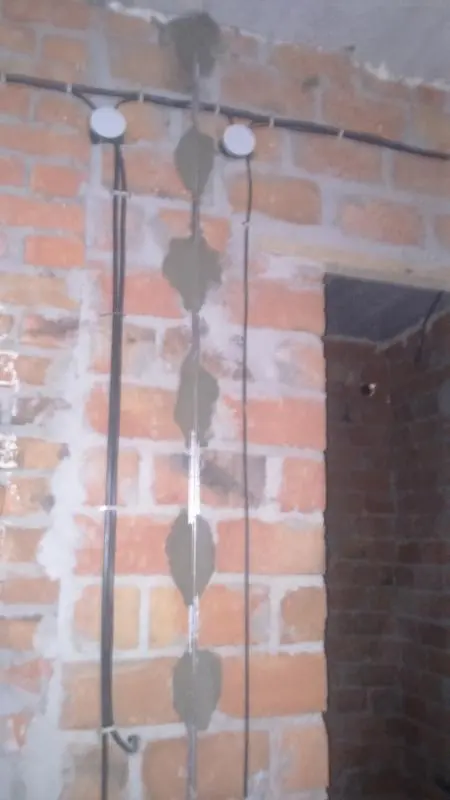

  • закінчили роботи по електрифікації другого поверху.

NE
Nelli18551 повід. · з 2016
13 червня 2017 р.

Ход строительства Жилого Комплекса "Семейный (Каменец-Подольский)" ул. Васильева, 5

12.06.2017

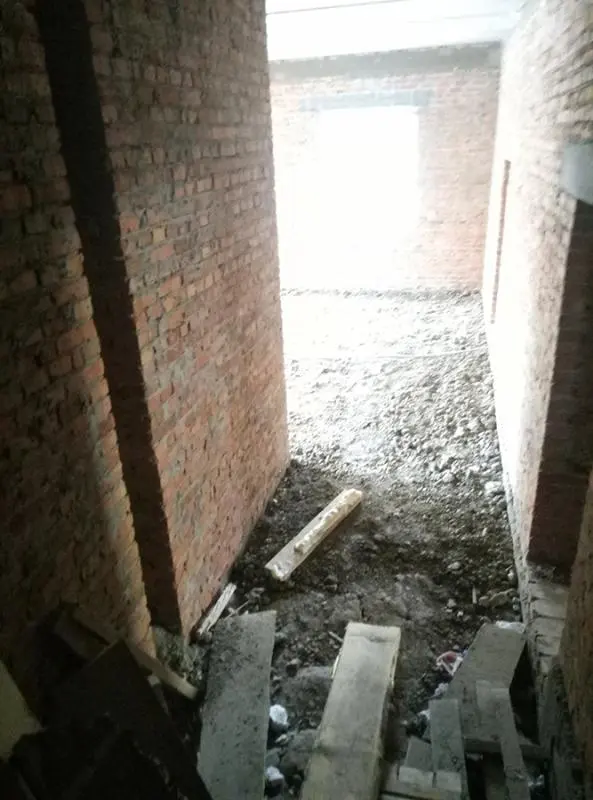

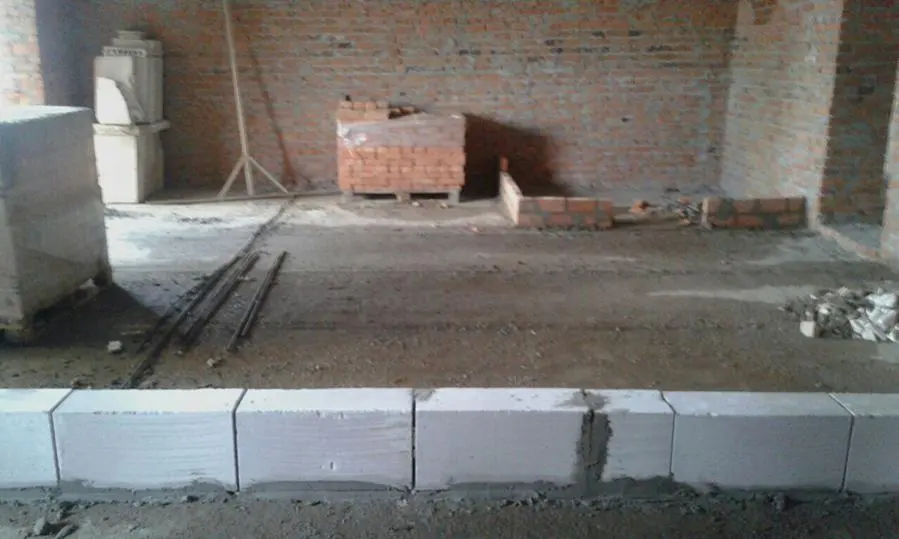

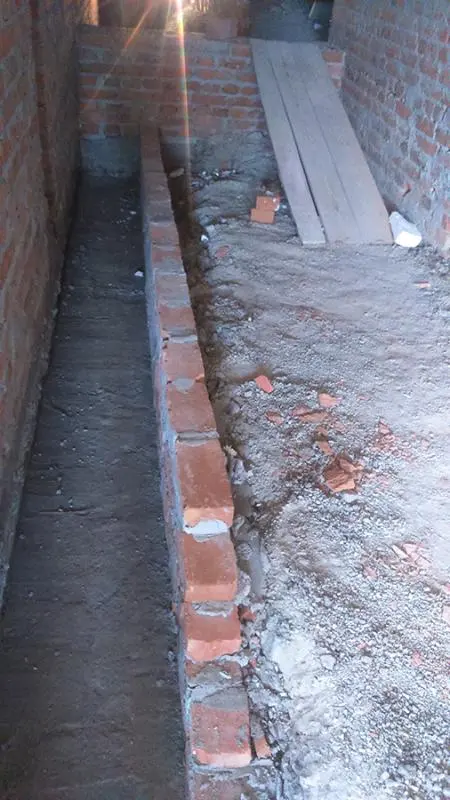

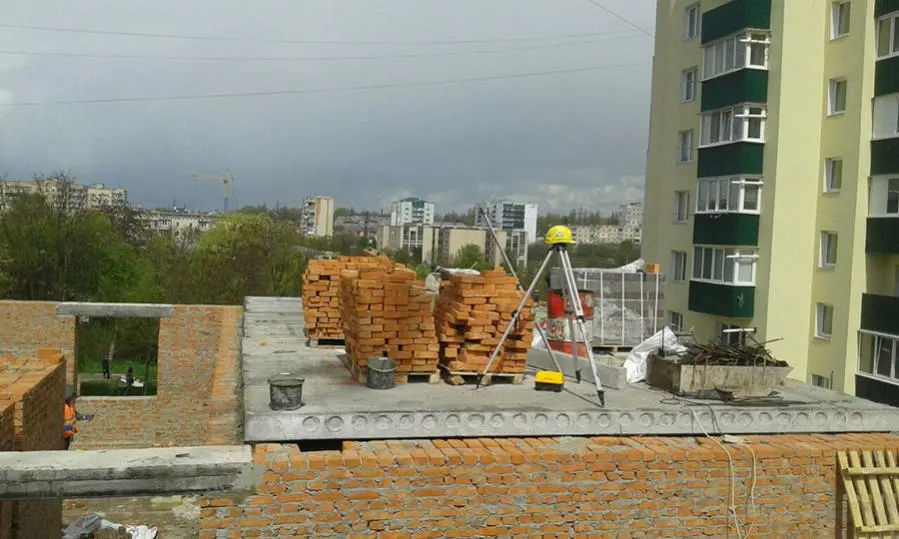

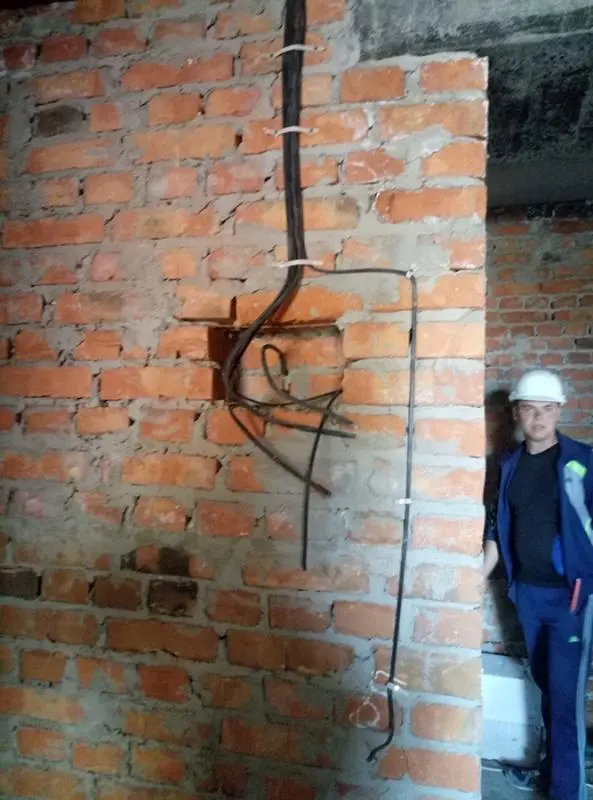

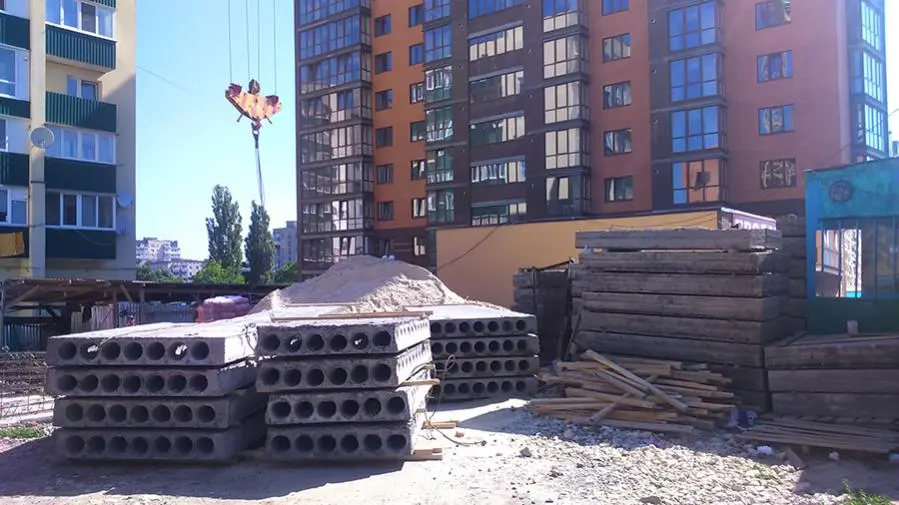

  • заливаємо армопояс на п’ятому поверсі;

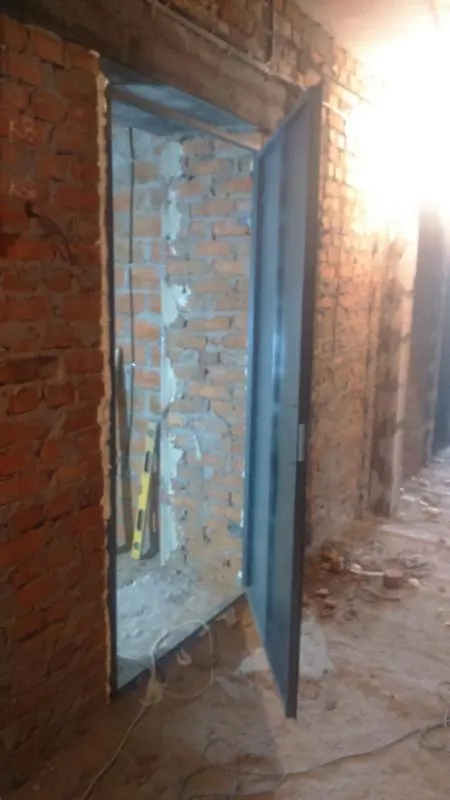

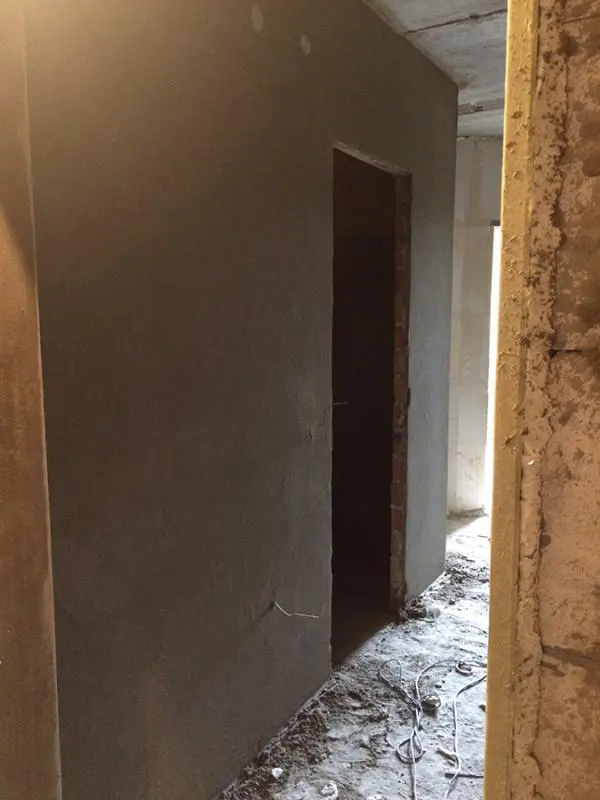

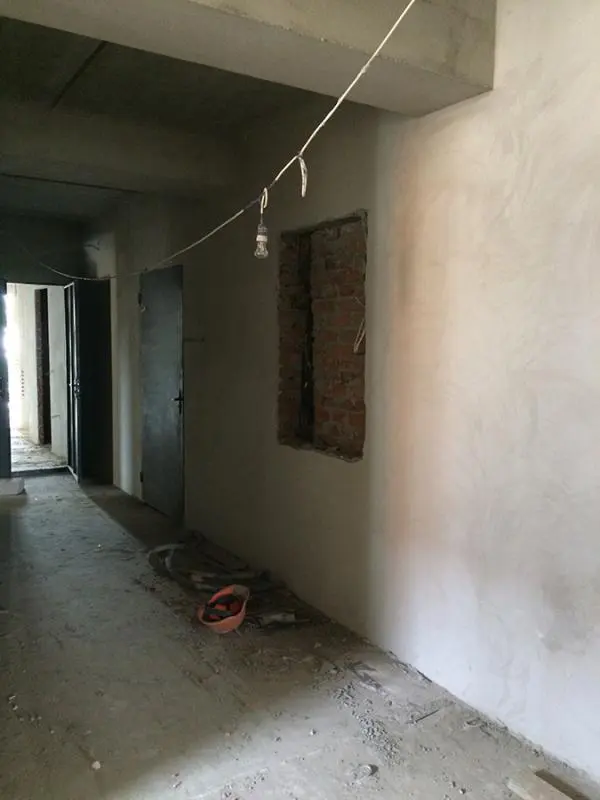

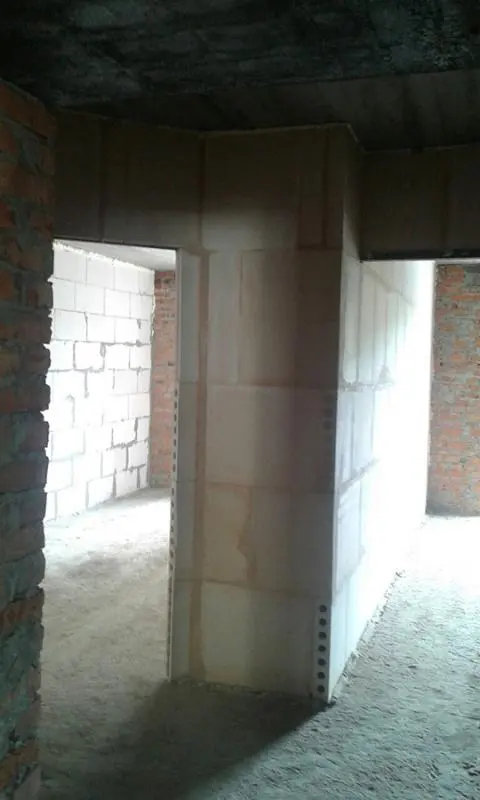

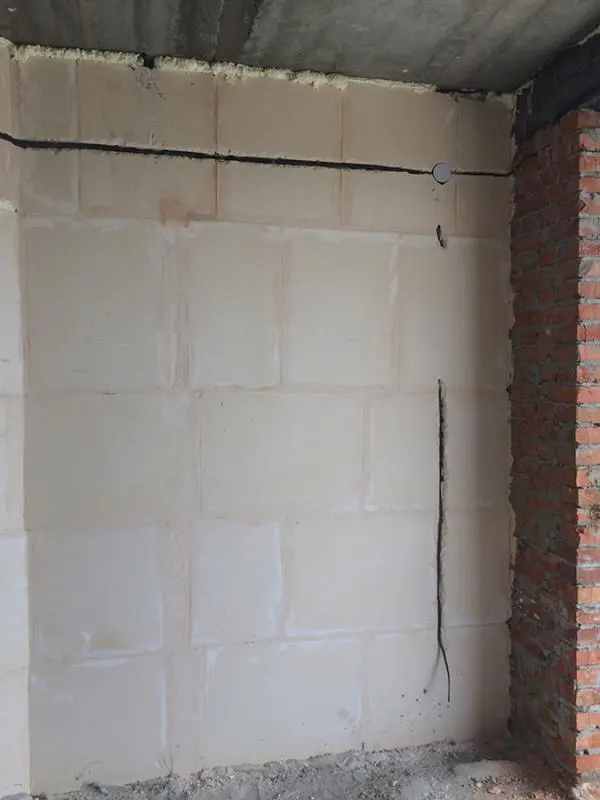

  • розпочато штукатурні роботи на другому поверсі;
  • монтуємо комори між поверхами;
  • розпочато сантехнічні роботи;
  • виконується заливка стяжок на третьому і четвертому поверхах.

NE
Nelli18551 повід. · з 2016
11 липня 2017 р.

Ход строительства Жилого Комплекса "Семейный (Каменец-Подольский)" ул. Васильева, 5

16.06.2017

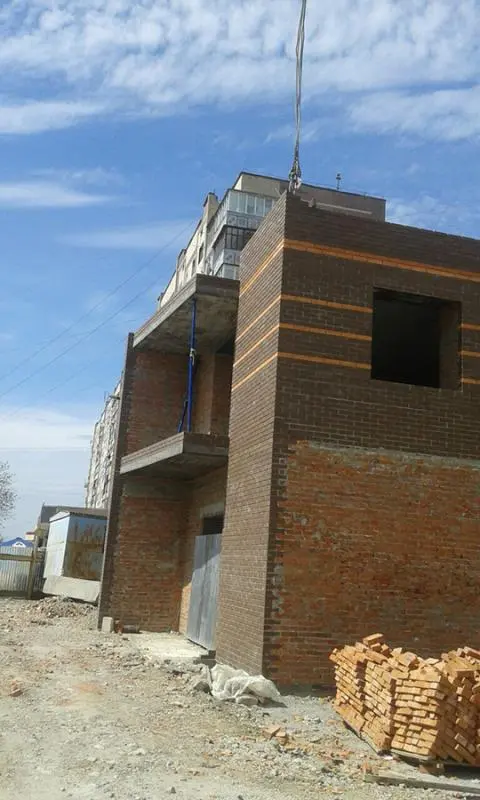

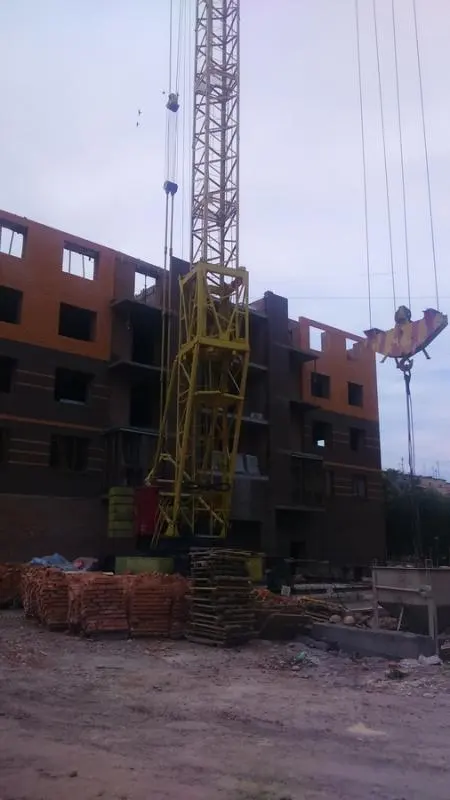

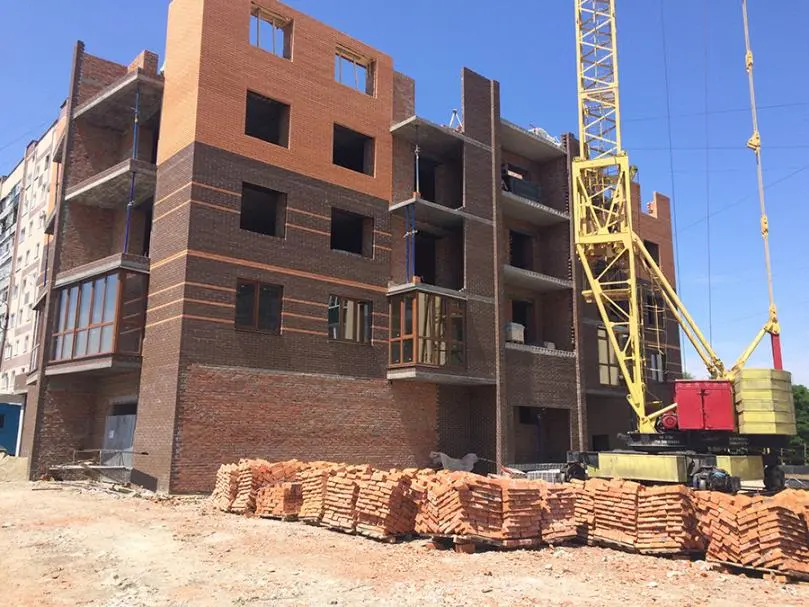

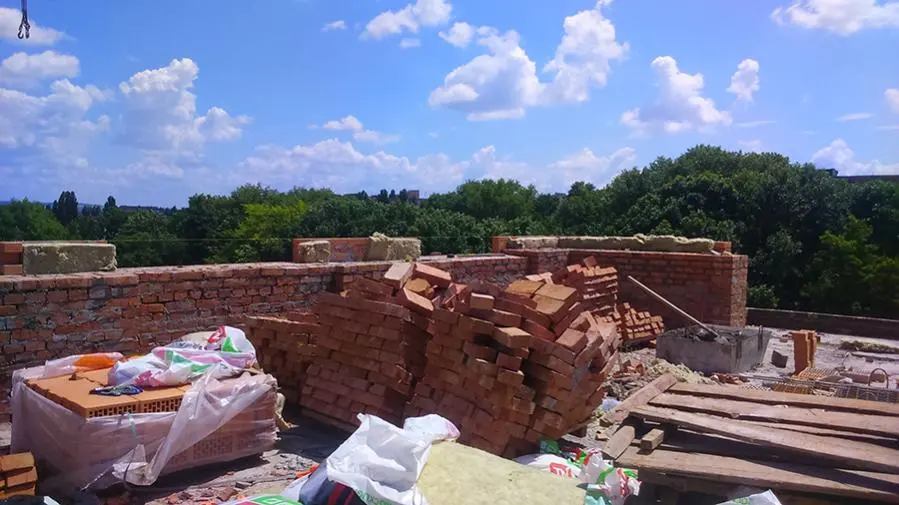

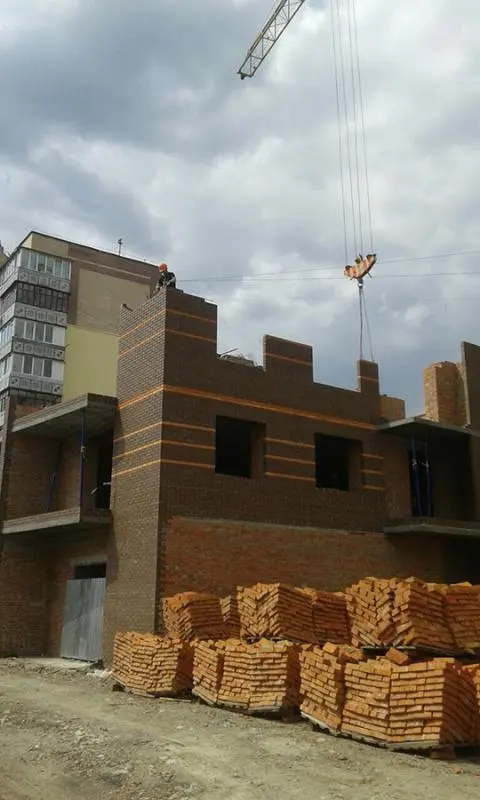

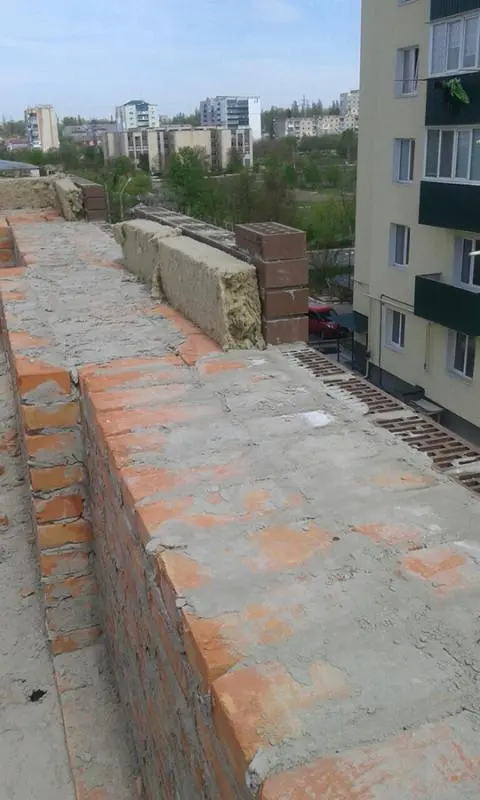

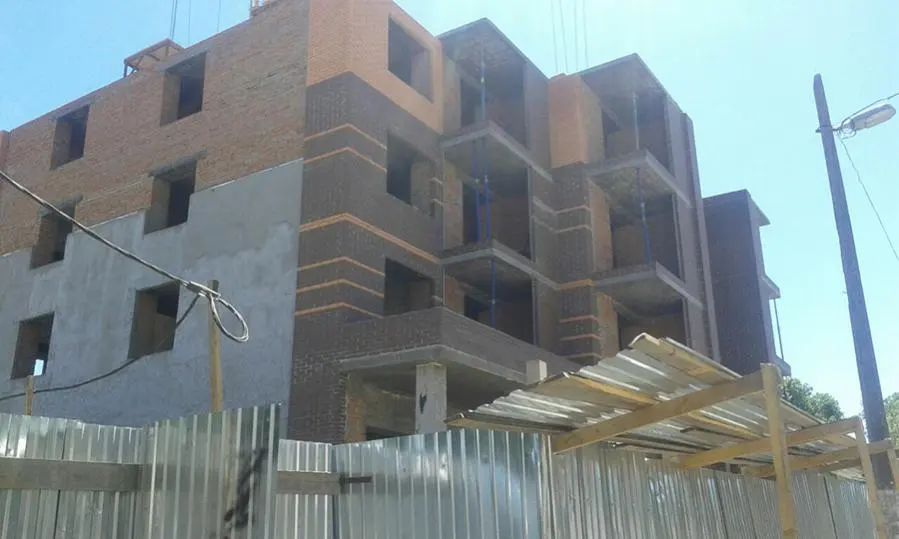

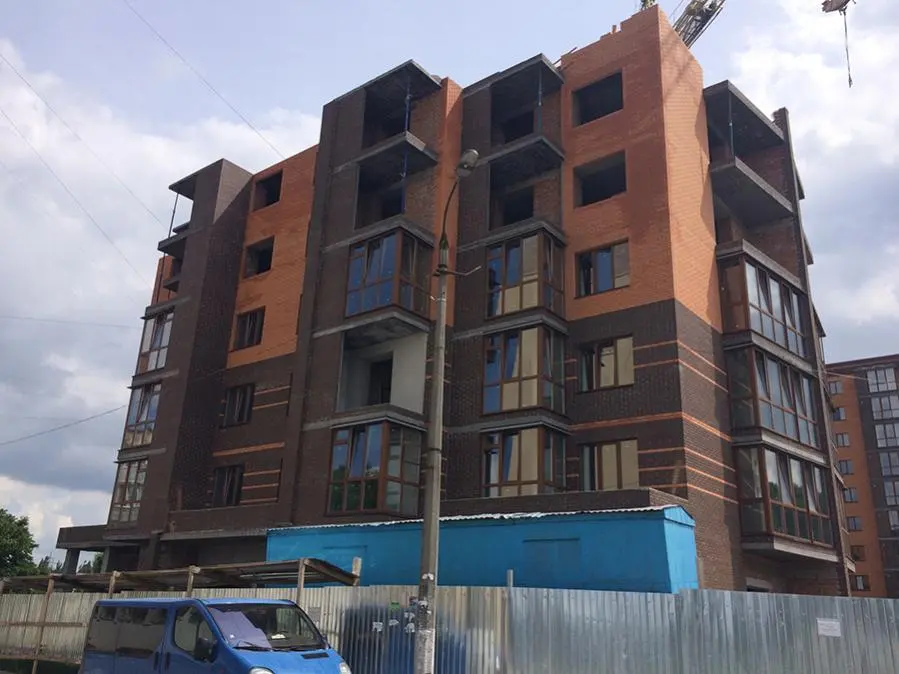

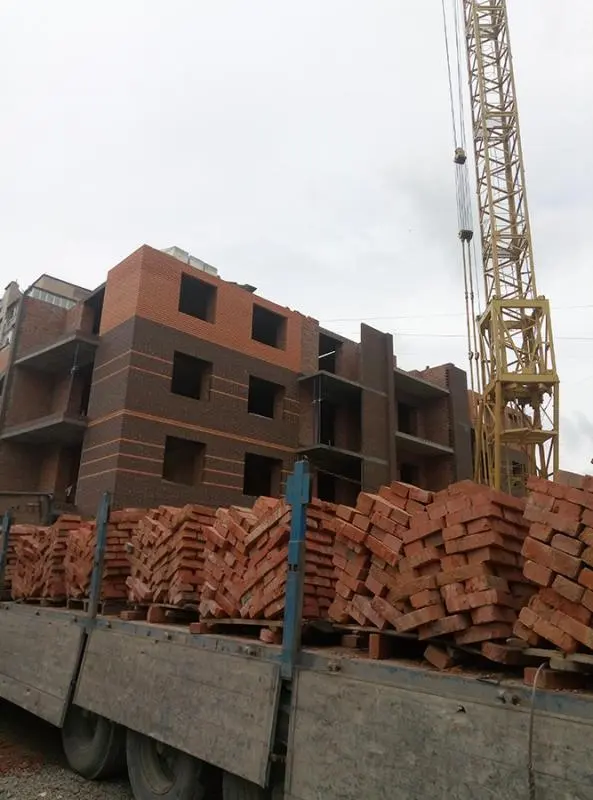

  • П’ятий поверх перекрито та розпочали кладку шостого поверху.
  • Продовжуємо перестінки на третьому поверсі.

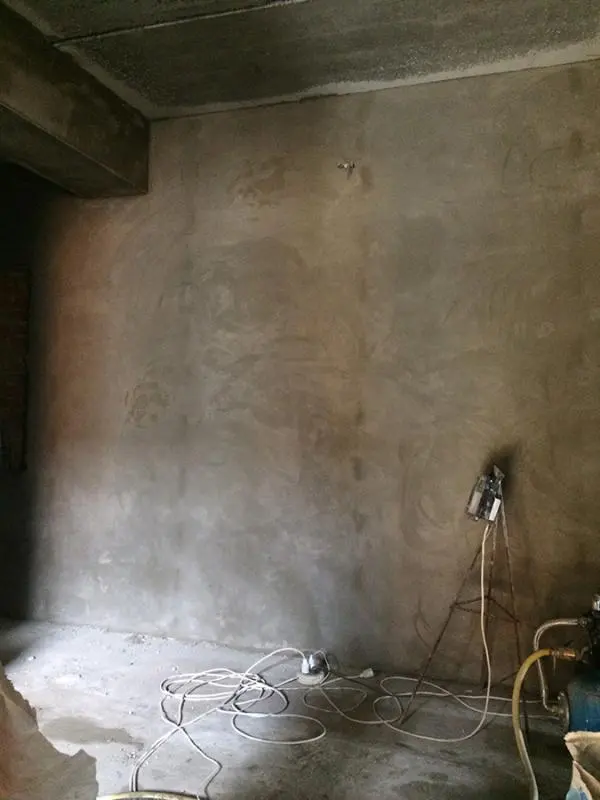

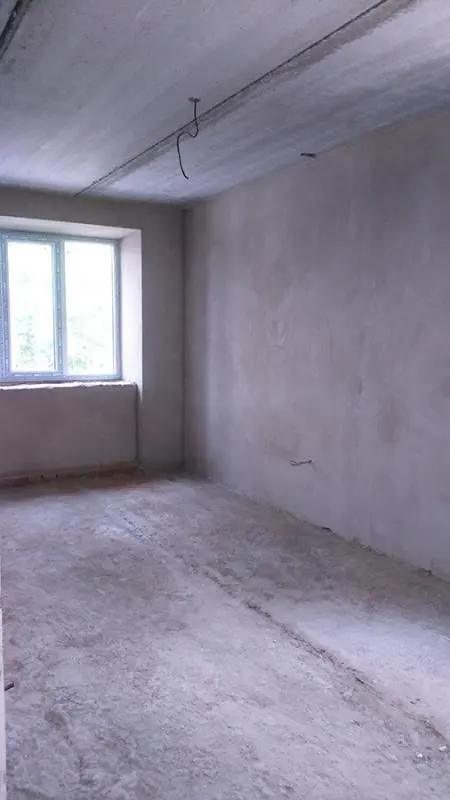

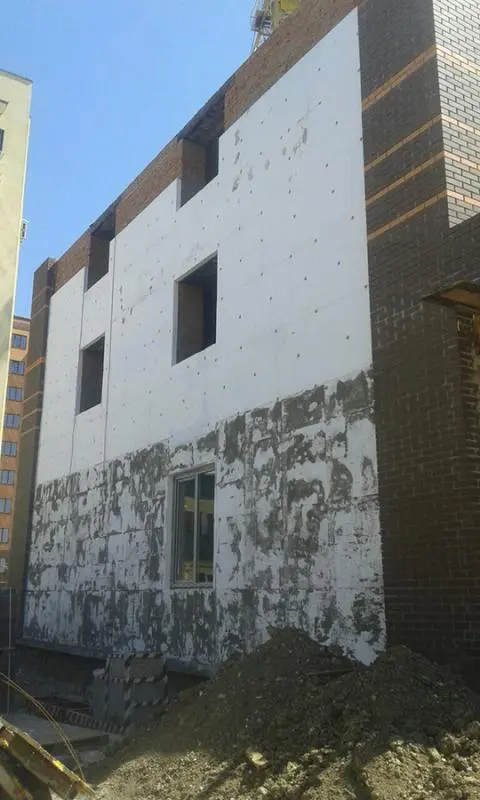

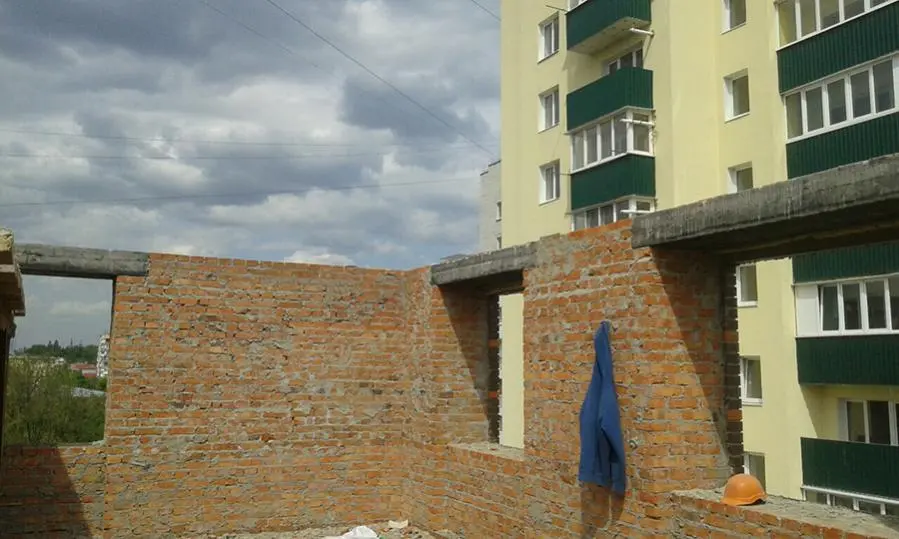

  • Закінчуємо штукатурити другий поверх.

NE
Nelli18551 повід. · з 2016
11 липня 2017 р.

Ход строительства Жилого Комплекса "Семейный (Каменец-Подольский)" ул. Васильева, 5

19.06.2017

  • Продовжується кладка шостого поверху.
  • Закінчуємо штукатурні роботи на другому поверсі.

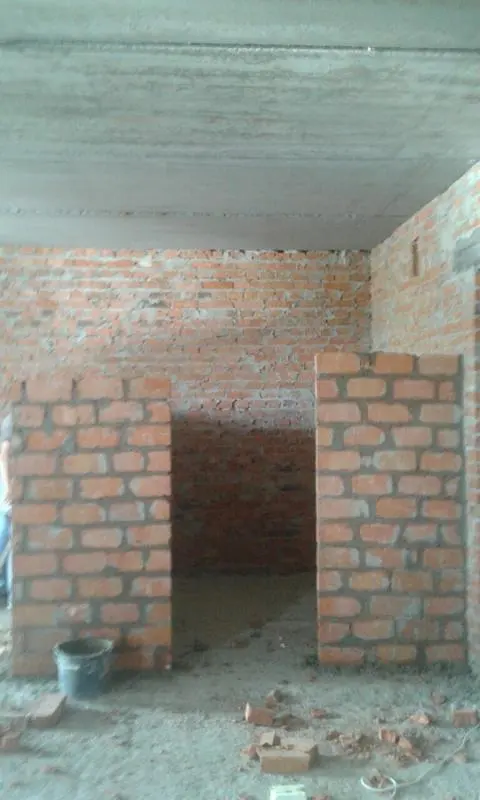

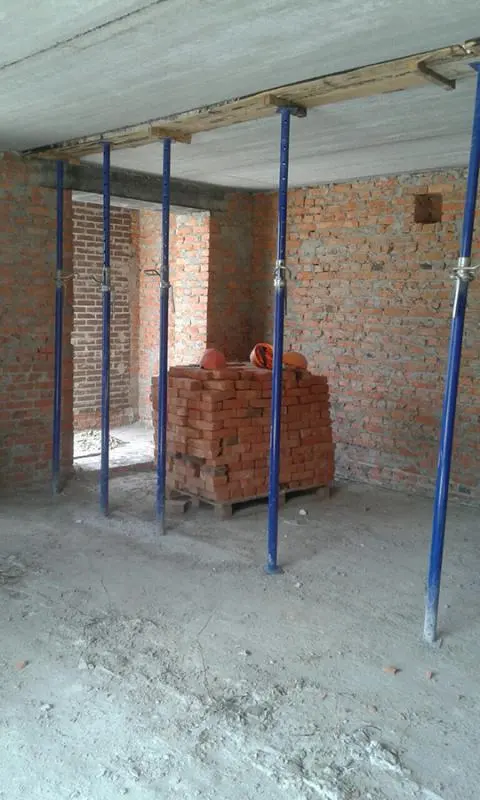

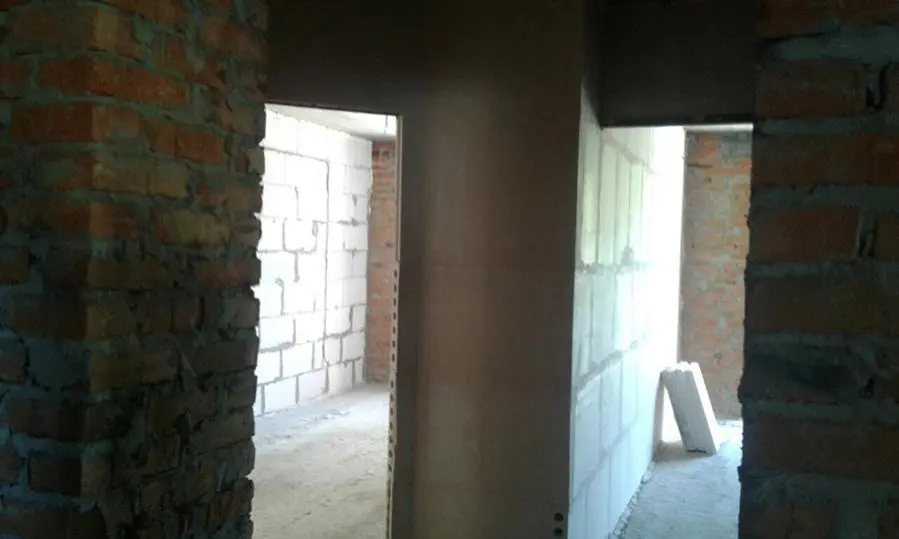

  • Монтуємо перегородки на третьому поверсі.

NE
Nelli18551 повід. · з 2016
11 липня 2017 р.

Ход строительства Жилого Комплекса "Семейный (Каменец-Подольский)" ул. Васильева, 5

22.06.2017

  • продовжується кладка шостого поверху.
  • Закінчуємо монтаж перегородок на третьому поверсі.

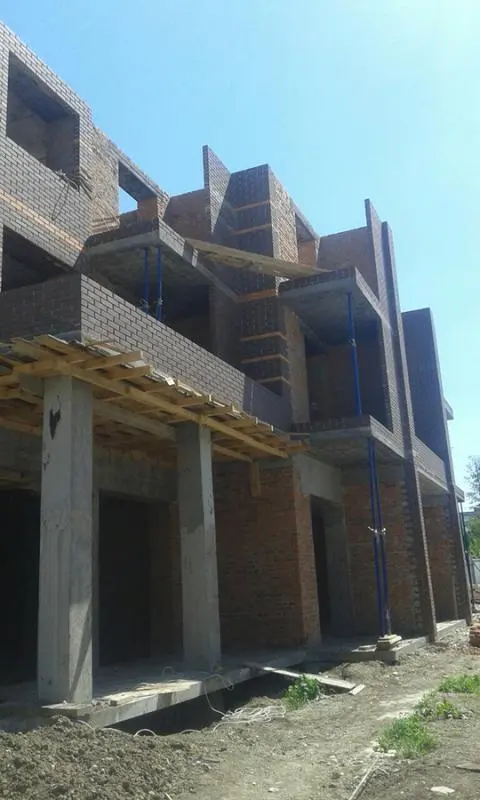

  • Розпочато штукатурні роботи на третьому поверсі.
  • Монтуємо вікна на третьому і четвертому поверхах.

NE
Nelli18551 повід. · з 2016
11 липня 2017 р.

Ход строительства Жилого Комплекса "Семейный (Каменец-Подольский)" ул. Васильева, 5

29.06.2017

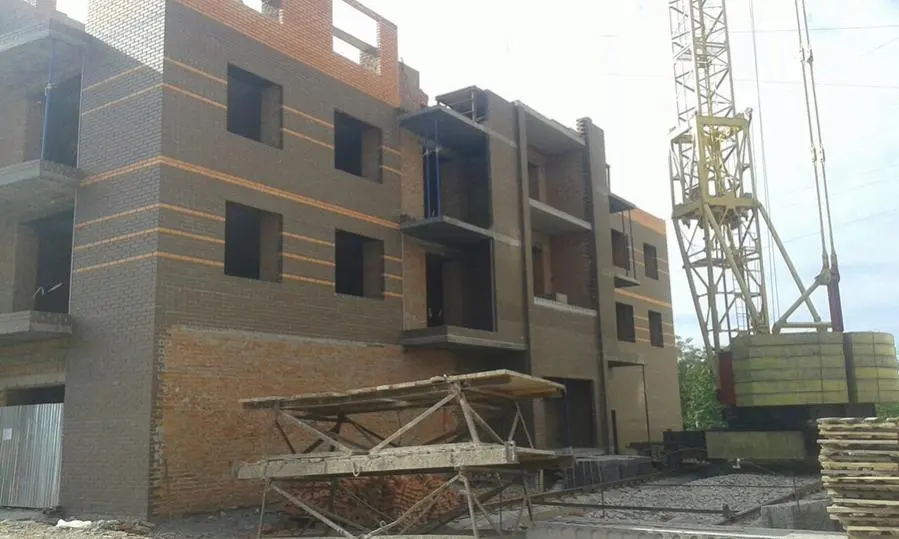

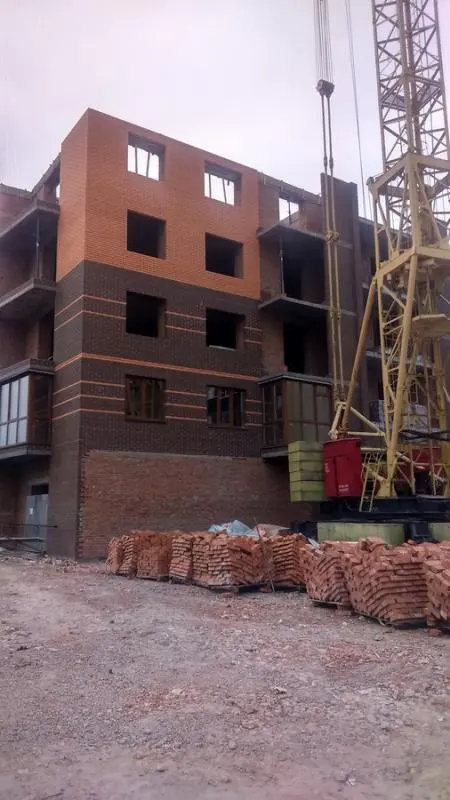

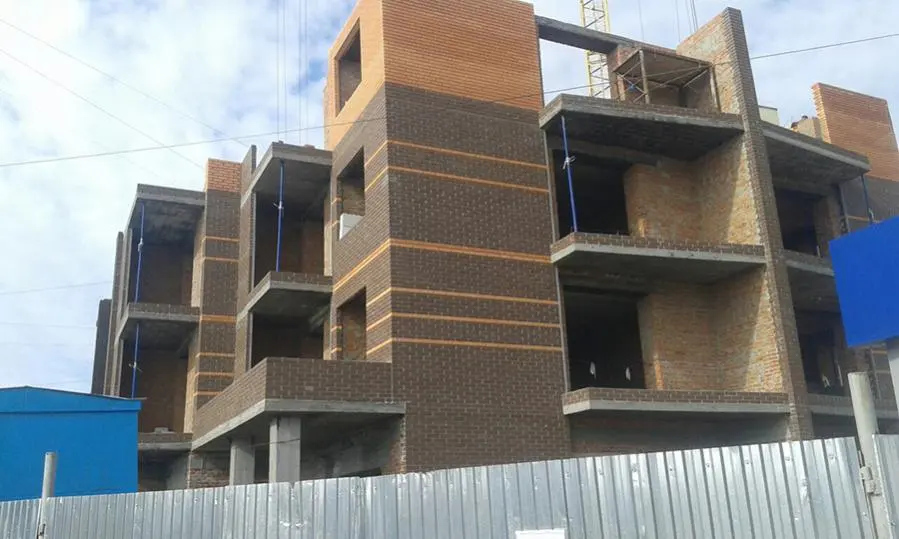

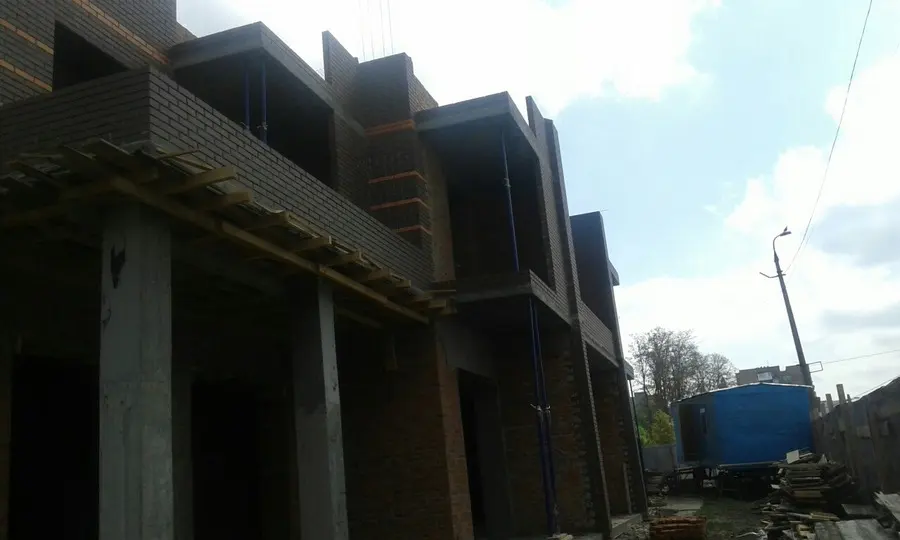

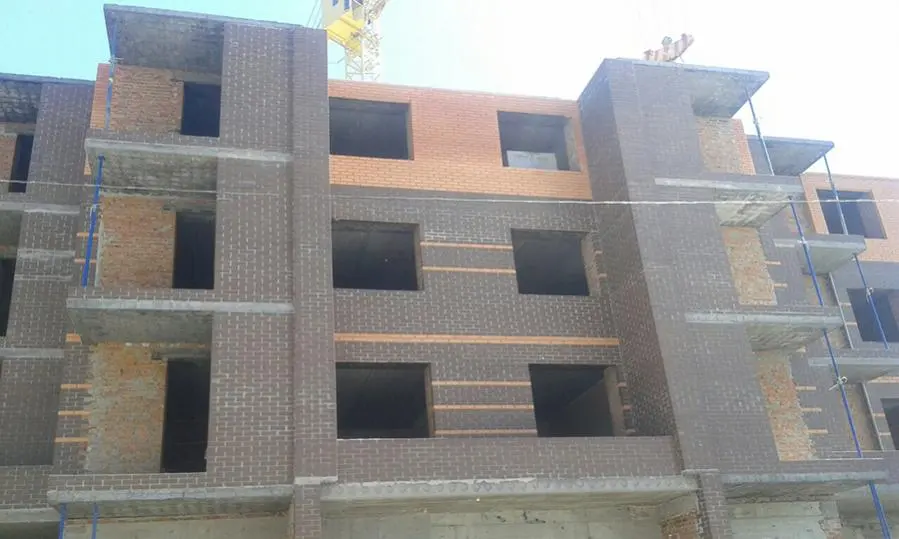

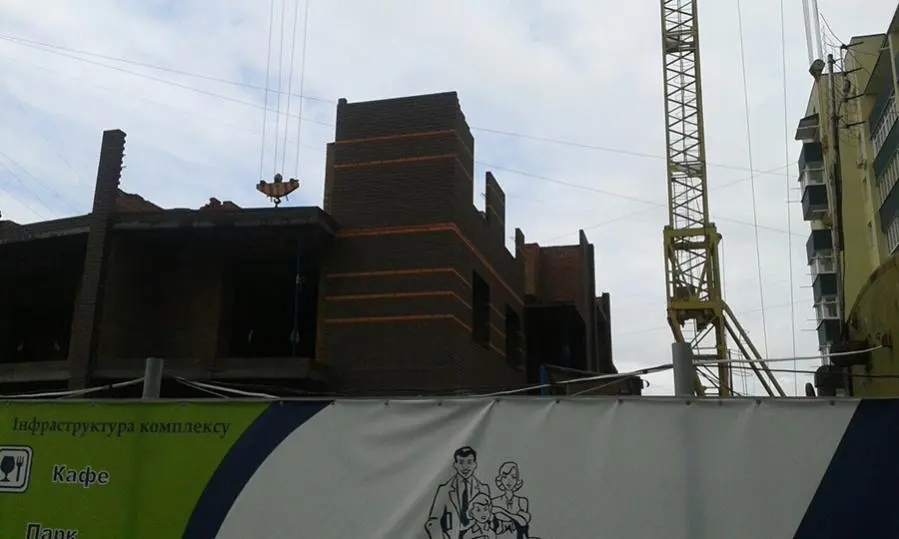

  • Перекриваємо шостий поверх.
  • Монтуємо перегородки і проводимо електромонтажні роботи на четвертому поверсі.

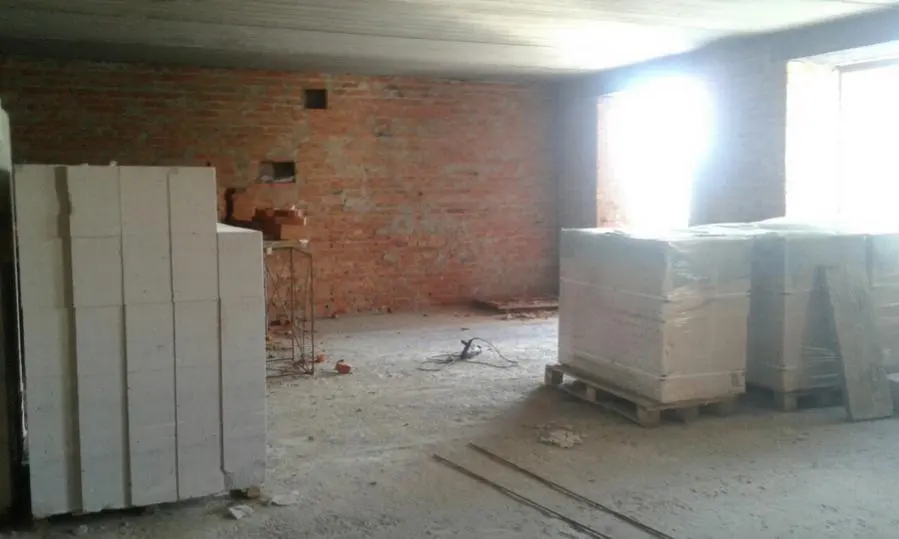

  • Влаштовуємо сантехнічні ніші під каналізацію.

NE
Nelli18551 повід. · з 2016
11 липня 2017 р.

Ход строительства Жилого Комплекса "Семейный (Каменец-Подольский)" ул. Васильева, 5

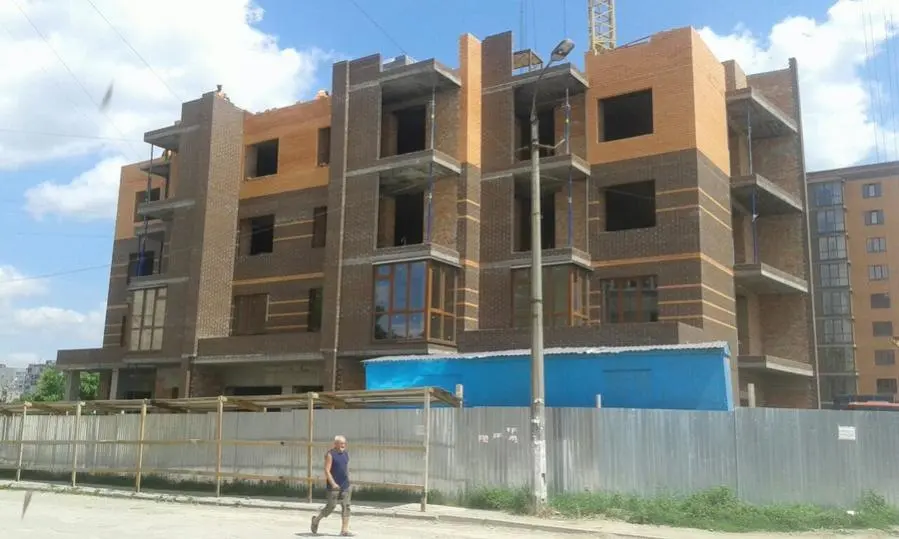

03.07.2017

  • Розпочали кладку сьомого поверху;

  • Монтуємо перегородки на п’ятому поверсі;

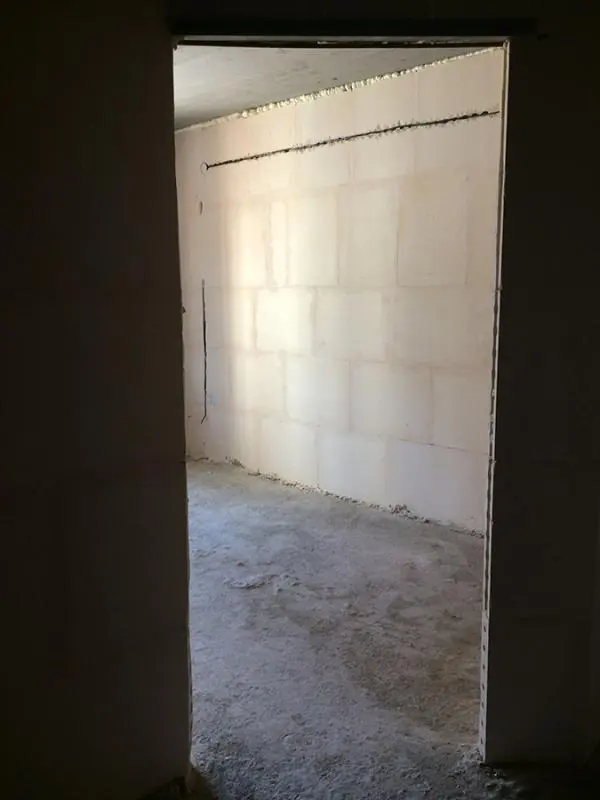

  • Закінчуємо електромонтажні роботи на четвертому поверсі;

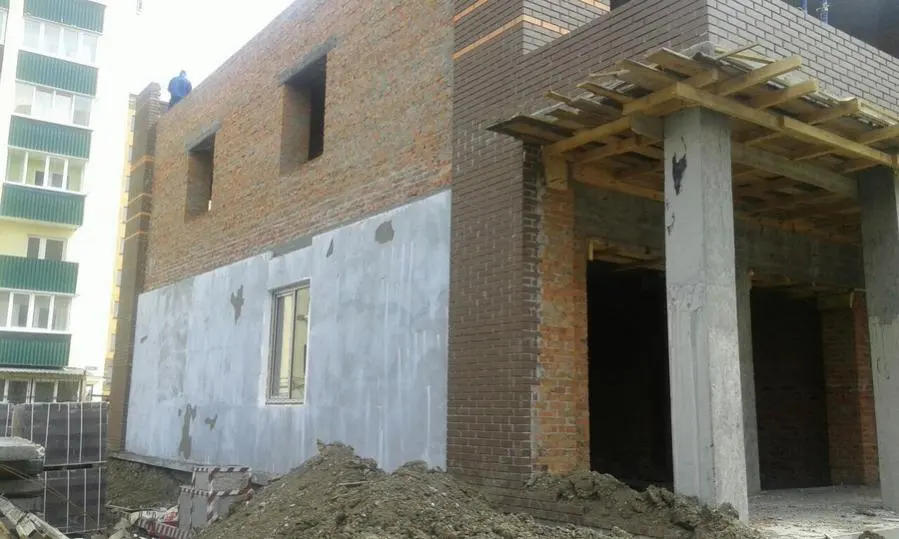

  • Розпочато штукатурні роботи на четвертому поверсі.

NE
Nelli18551 повід. · з 2016
11 липня 2017 р.

Ход строительства Жилого Комплекса "Семейный (Каменец-Подольский)" ул. Васильева, 5

06.07.2017

  • Заливаємо армопояс на сьомому поверсі;
  • Закінчили електромонтажні роботи на четвертому поверсі;

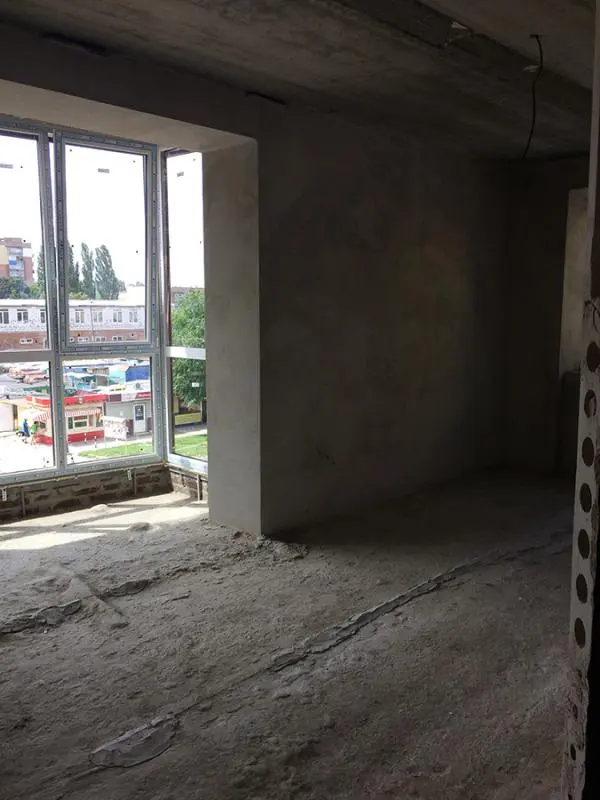

  • Розпочато штукатурні роботи на п’ятому поверсі.
