Район, метро, ЖК или улица
UARU
Подать объявление
ГлавнаяФорумХарьковЖК Слобожанский квартал-2 просп. Льва Ландау, 180

ЖК Слобожанский квартал-2 просп. Льва Ландау, 180

9 ответов · 14 644 просмотров
NE
Nelli18551 сообщ. · с 2016
10 июля 2019 г.

Объект: ЖК Слобожанский квартал-2

Адрес: Харьков Московский р-н просп. Льва Ландау, 180

Ссылки:

::: Официальный сайт проекта ЖК Слобожанский квартал-2

::: Информация про комплекс и покупку квартиры ЖК Слобожанский квартал-2 на портале

О комплексе:

Застройщик: Респект Стройинвест

Дата сдачи: 4 кв. 2021

Технические характеристики:

Класс эконом

Домов 1

Секций 4

Этажность 16

Технология строительства монолитно-каркасная

Стены газосиликат

Утепление минеральная вата

Отопление централизованное

Высота потолков 2.7 м

Количество квартир 285

Паркинг стоянка

Состояние квартиры без отделки

Закрытая территория нет

NE
Nelli18551 сообщ. · с 2016
2 февраля 2020 г.

Ход строительства Жилого Комплекса
14.01.2020
Стадия строительства:

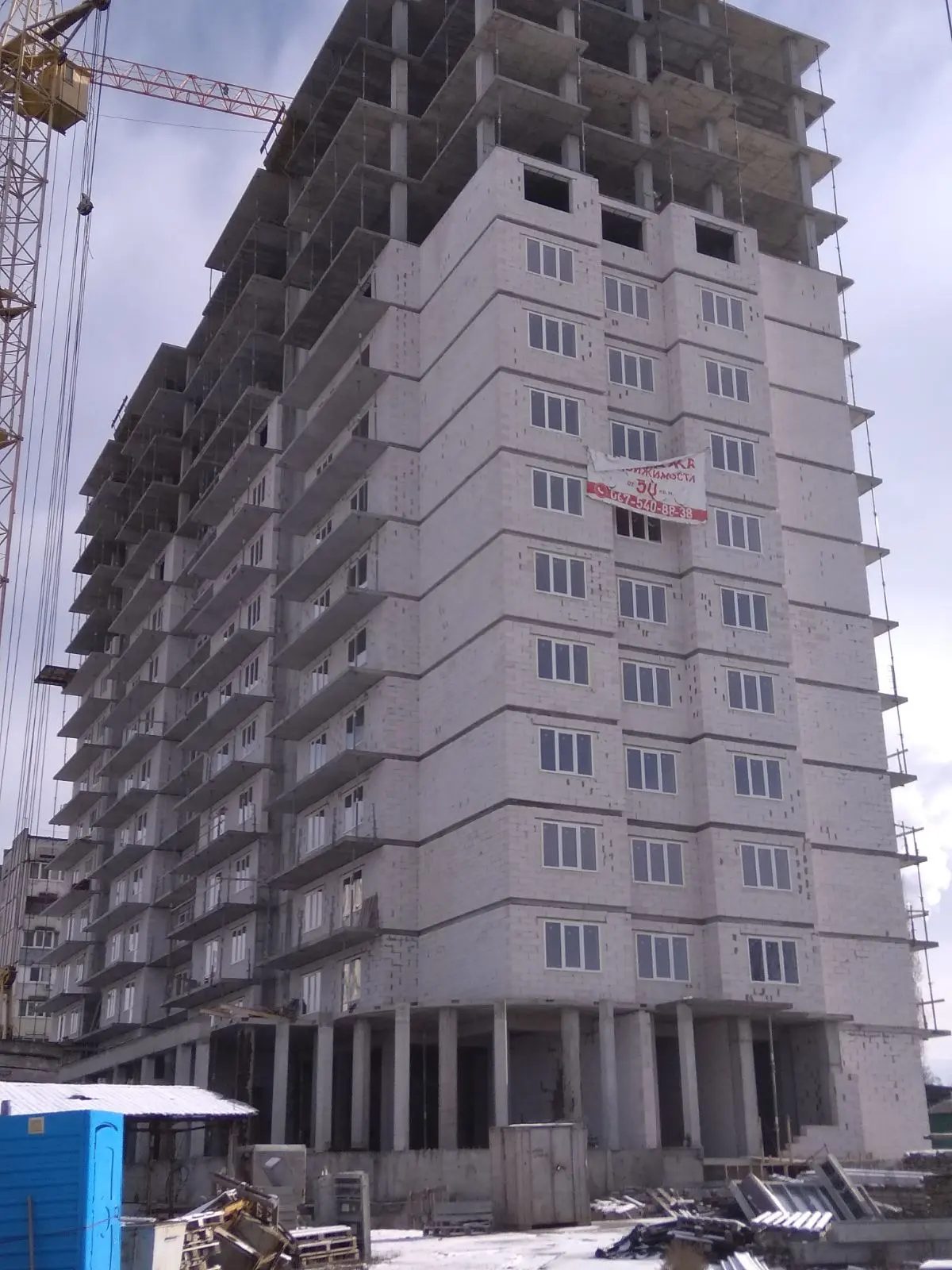

— выполняется кирпичная кладка внутренних перегородок и наружных стен 11 этажа секции Б;
— установлены окна со 2 по 6 этажи секции А и секции Б.

NE
Nelli18551 сообщ. · с 2016
22 апреля 2020 г.

Ход строительства Жилого Комплекса
14.02.2020
— выполняется кирпичная кладка внутренних перегородок и наружных стен 12 этажа секции Б;
— установлены окна со 2 по 10 этажи секции А и секции Б.

NE
Nelli18551 сообщ. · с 2016
22 апреля 2020 г.

Ход строительства Жилого Комплекса
18.03.2020

— выполнен монолитный железобетонный каркас 15 этажей;
— кирпичная кладка 12 этажей;
— планируются металлоконструкции ограждений балконов и лестничных маршей, магистральные трубопроводы отопления жилого дома.

NE
Nelli18551 сообщ. · с 2016
28 октября 2020 г.

Ход строительства Жилого Комплекса
29.09.2020

  • Выполнено выравнивание и расчистка строительной территории.
  • Выполнены геодезические работы.

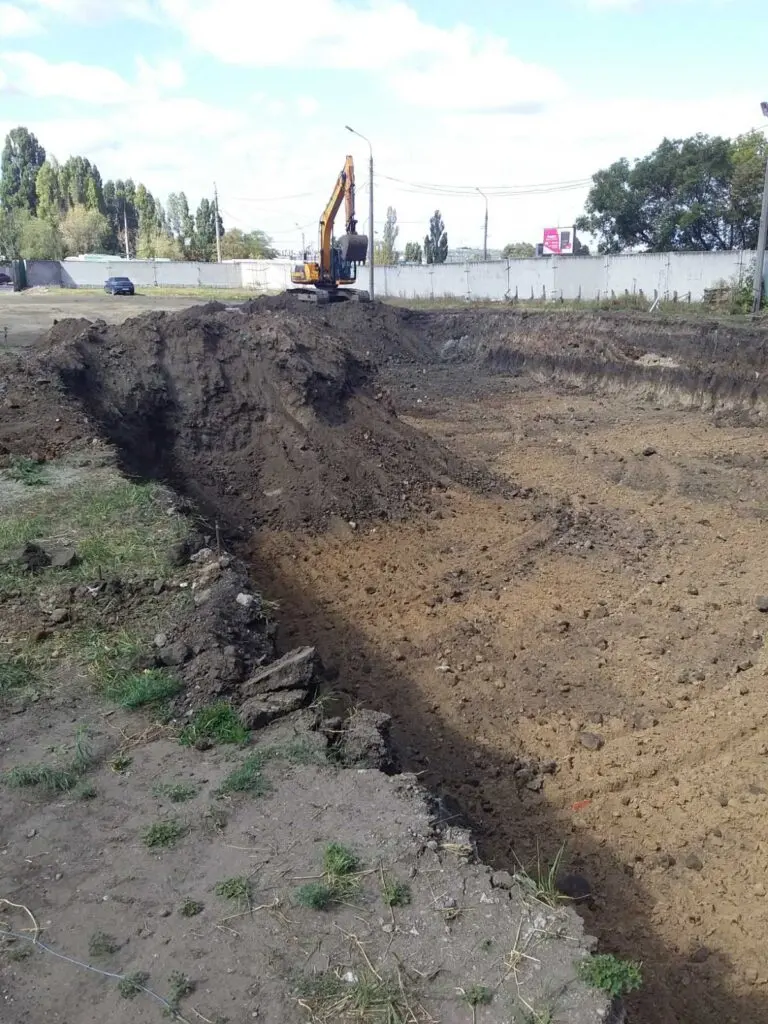

  • Рытье котлована на завершающем этапе.

NE
Nelli18551 сообщ. · с 2016
6 февраля 2021 г.

Ход строительства Жилого Комплекса
25.01.2021

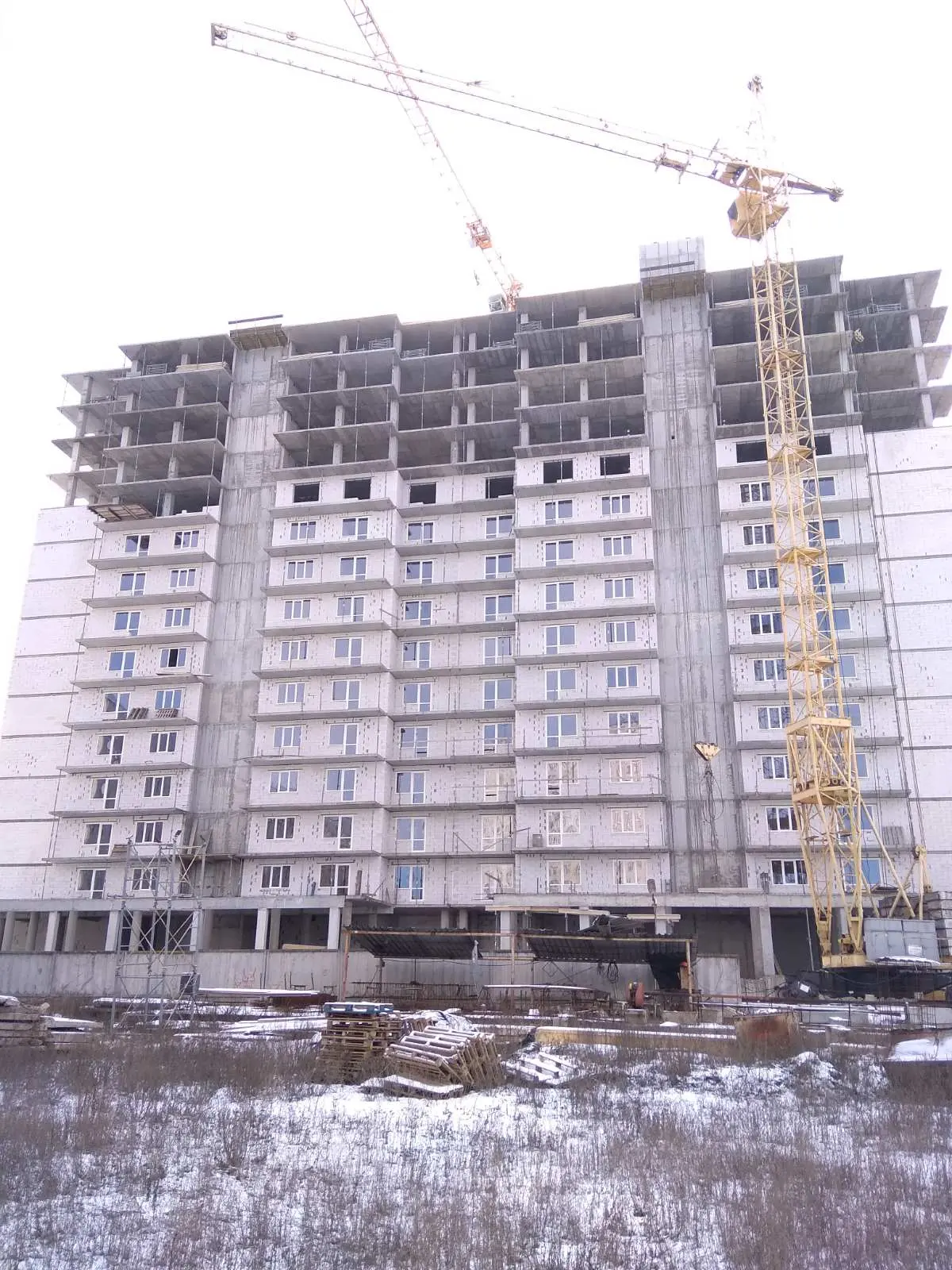

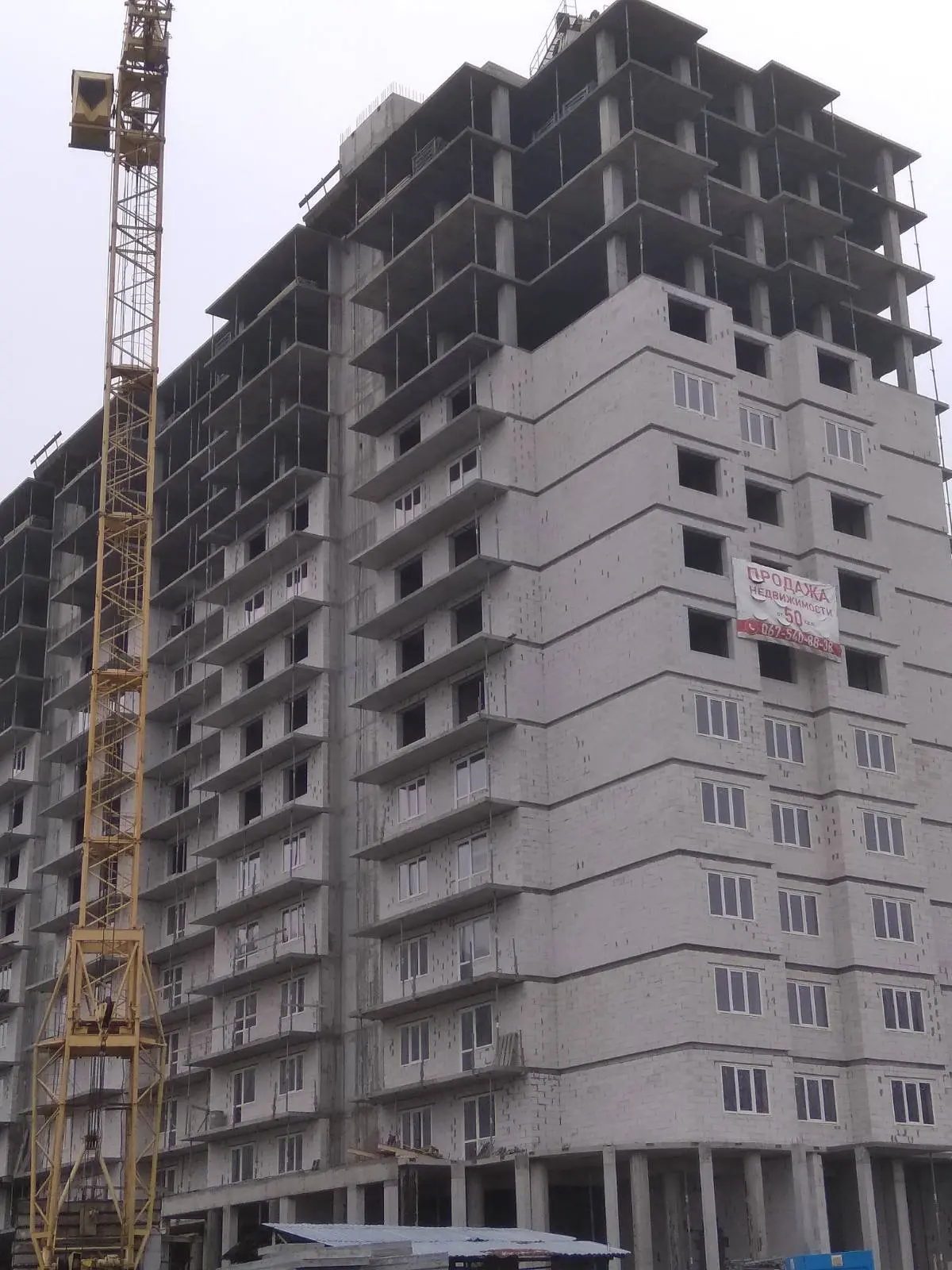

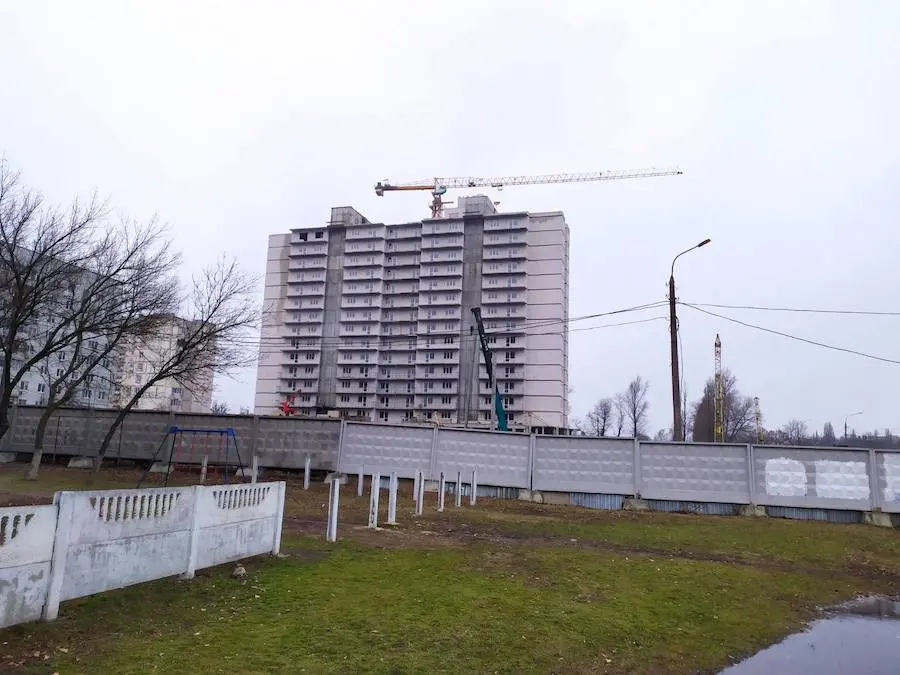

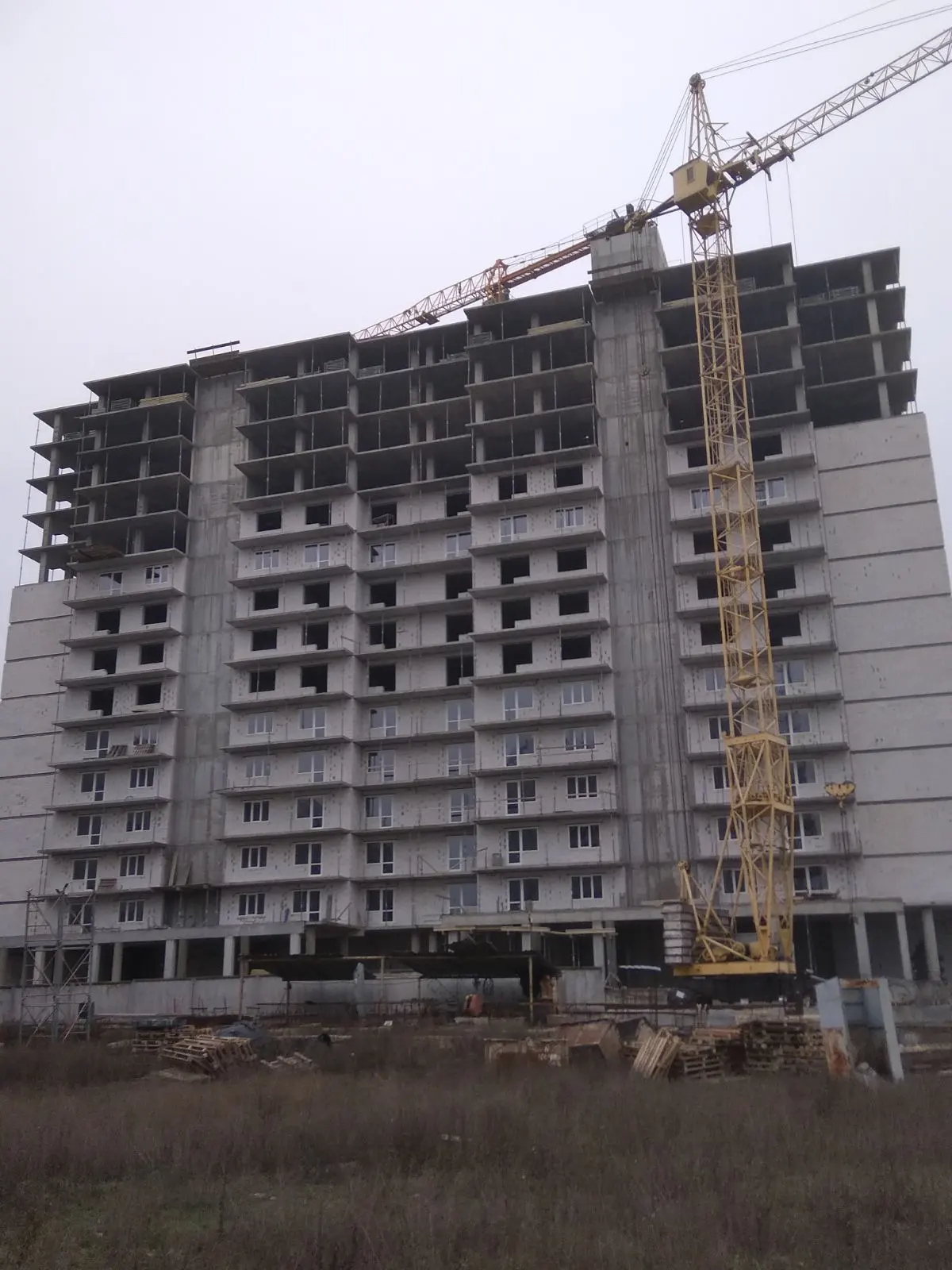

В стадии завершения выполнение работ по заполнению оконных проемов. В секциях «А» и «Б» по 12 этаж включительно выполнены в полном объеме межквартирные и внутриквартирные перегородки.

NE
Nelli18551 сообщ. · с 2016
28 марта 2021 г.

Ход строительства Жилого Комплекса
16.03.2021

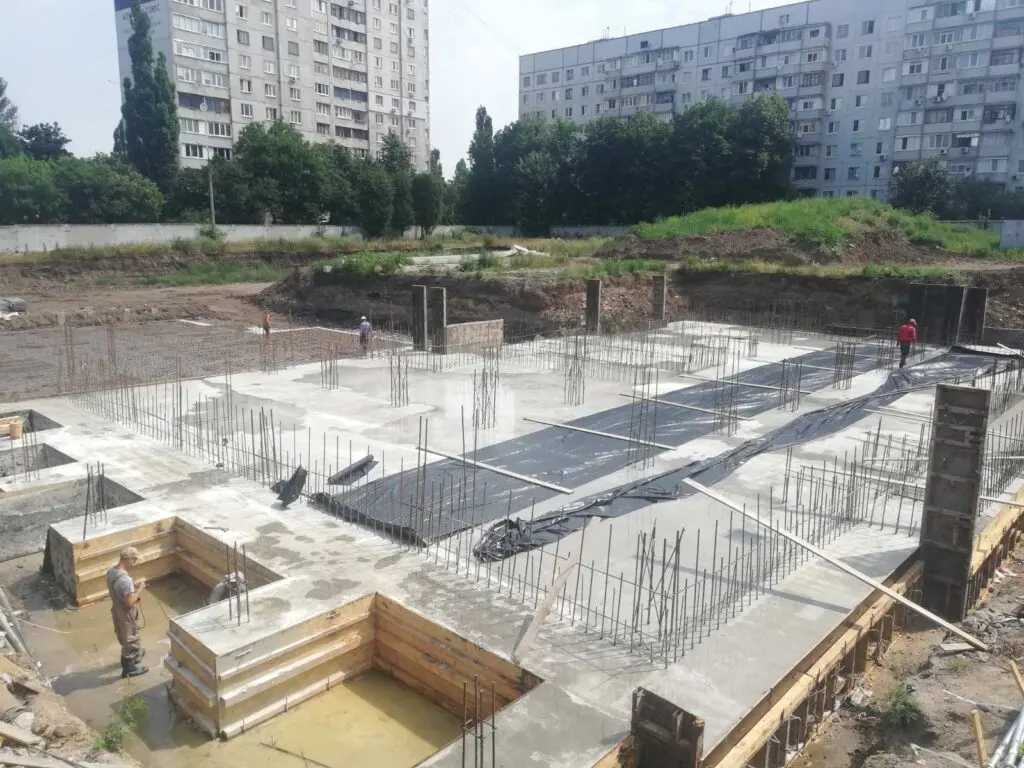

По состоянию на 16.03.2021 года выполнены следующие работы:

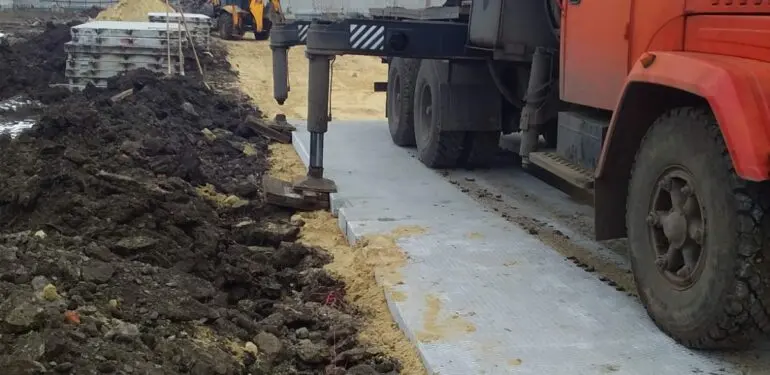

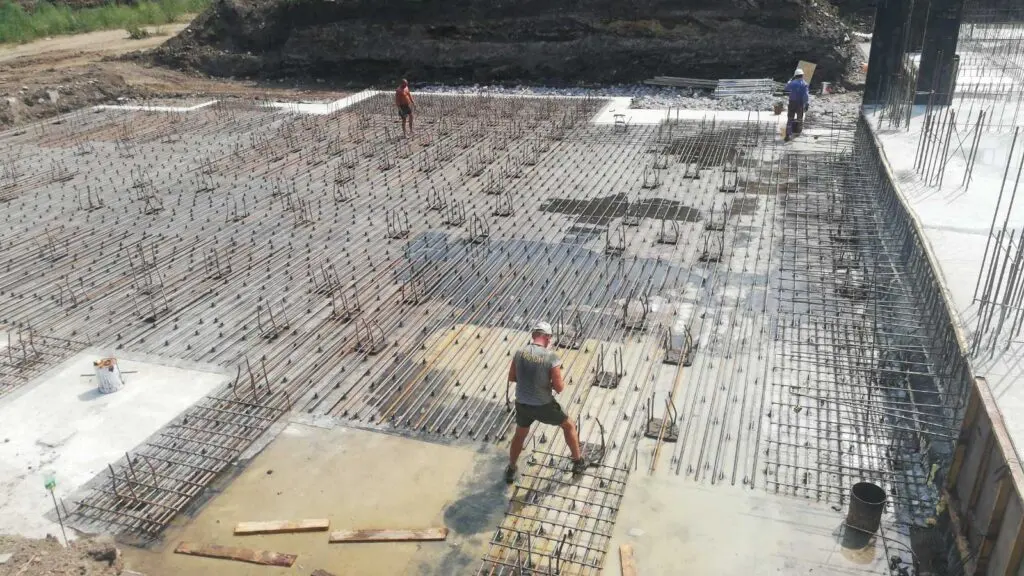

  • Завершена забивка свайного поля по 2 секции.
  • Выполнено благоустройство строительной площадки, в качестве подъездных путей, перед началом монтажа объекта

NE
Nelli18551 сообщ. · с 2016
11 августа 2021 г.

Ход строительства Жилого Комплекса

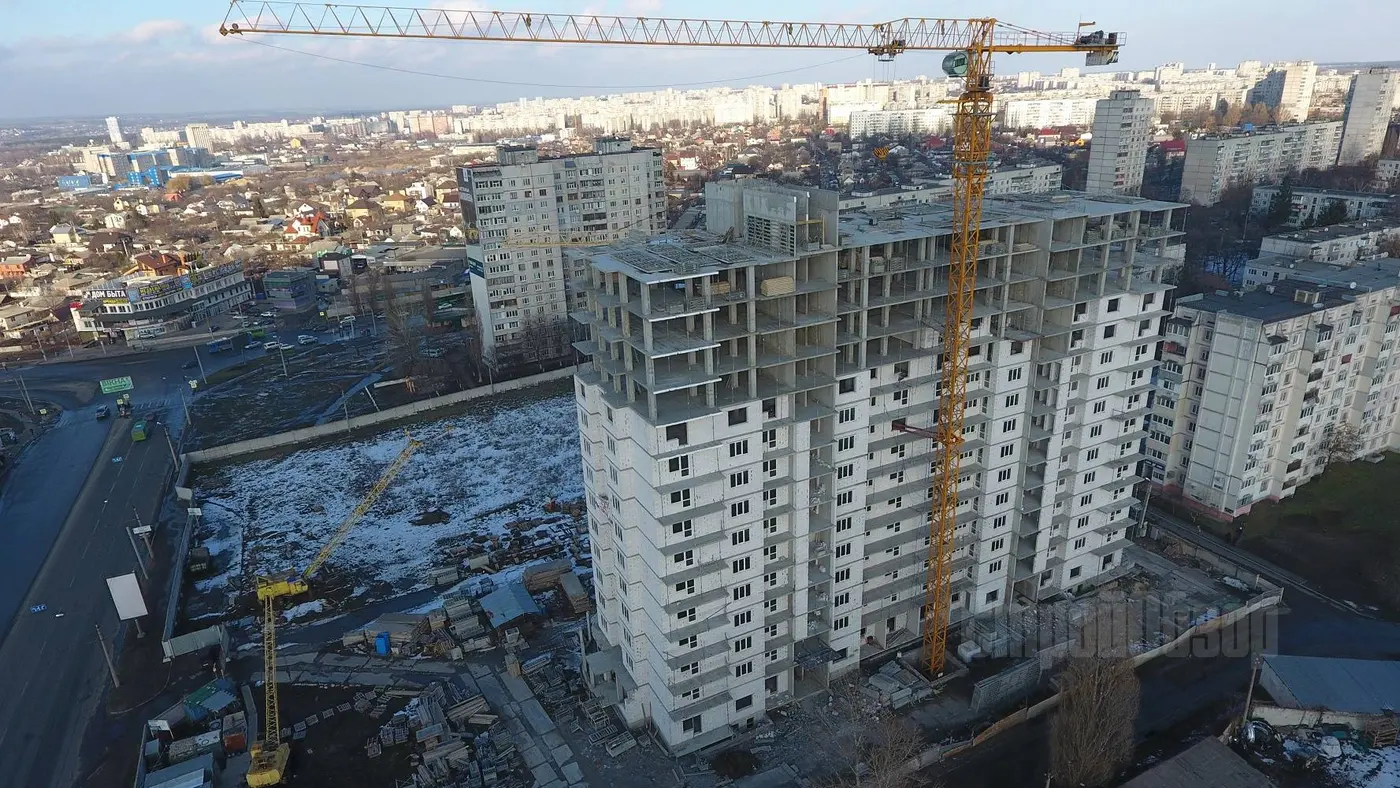

17.07.2021

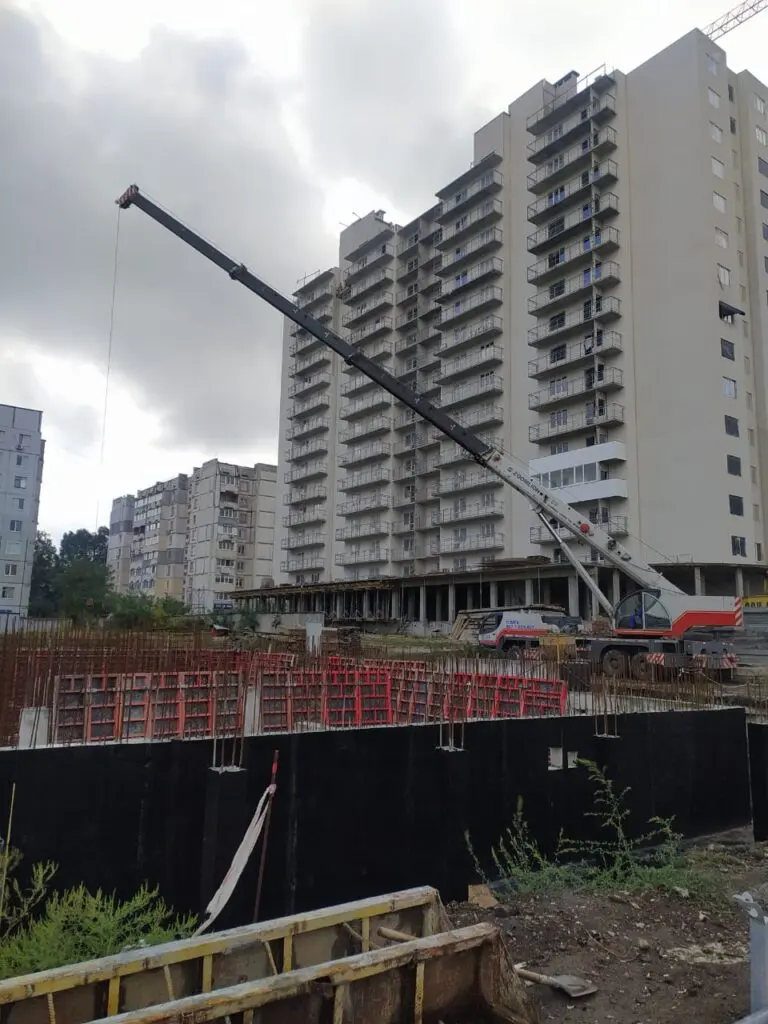

Начата заливка фундамента секции 1.

NE
Nelli18551 сообщ. · с 2016
16 ноября 2021 г.

Ход строительства Жилого Комплекса
30.09.2021
Выполнены работы по заливке наружных колон, пилонов в секции 1 и в секции 2.
Заканчиваются работы по гидроизоляции наружных стен в секции 1 и в секции 2.

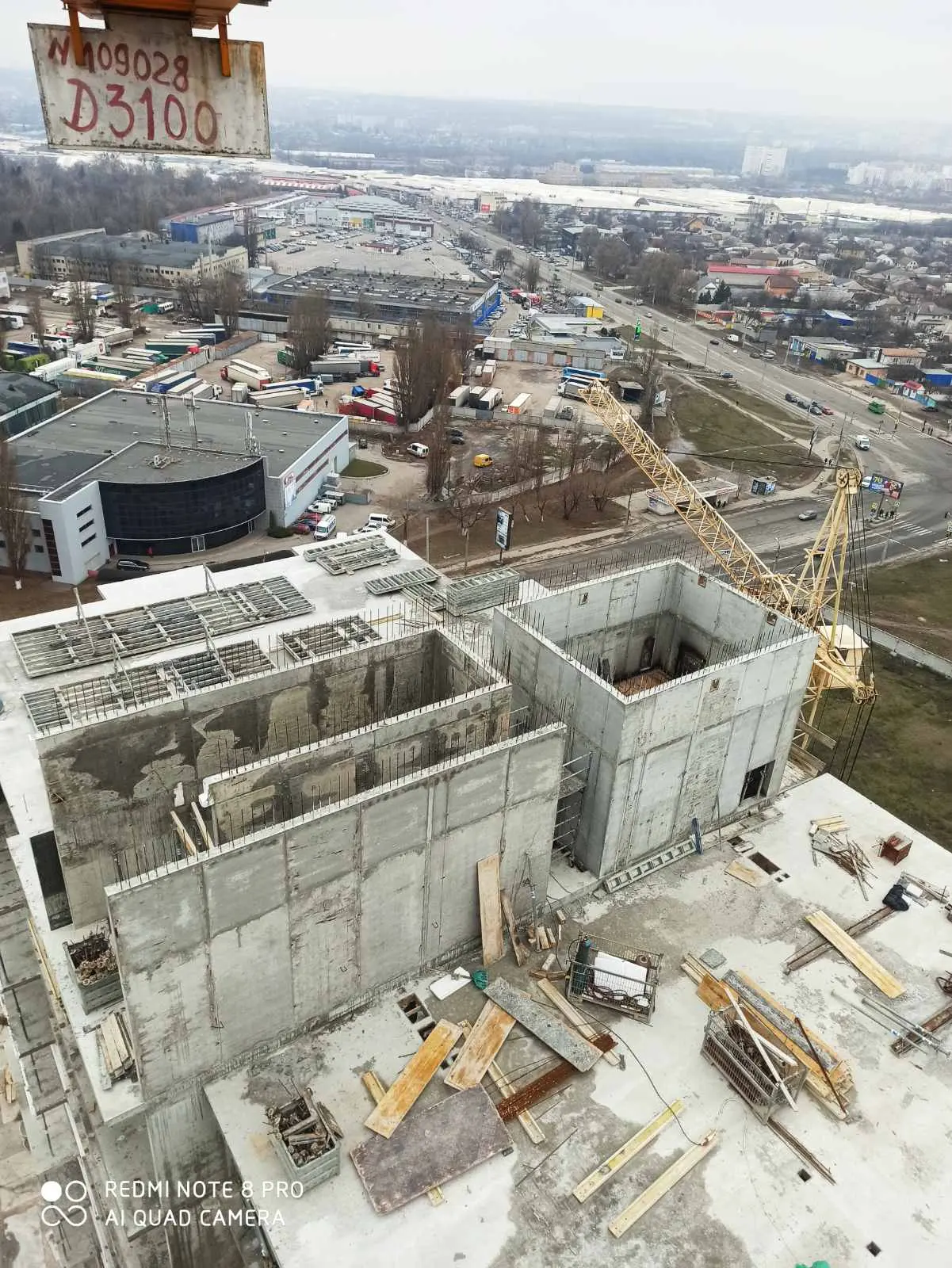

Ведется дальнейший монтаж армокаркаса на отметке +0.

NE
Nelli18551 сообщ. · с 2016
7 февраля 2022 г.

Ход строительства Жилого Комплекса
01.02.2022

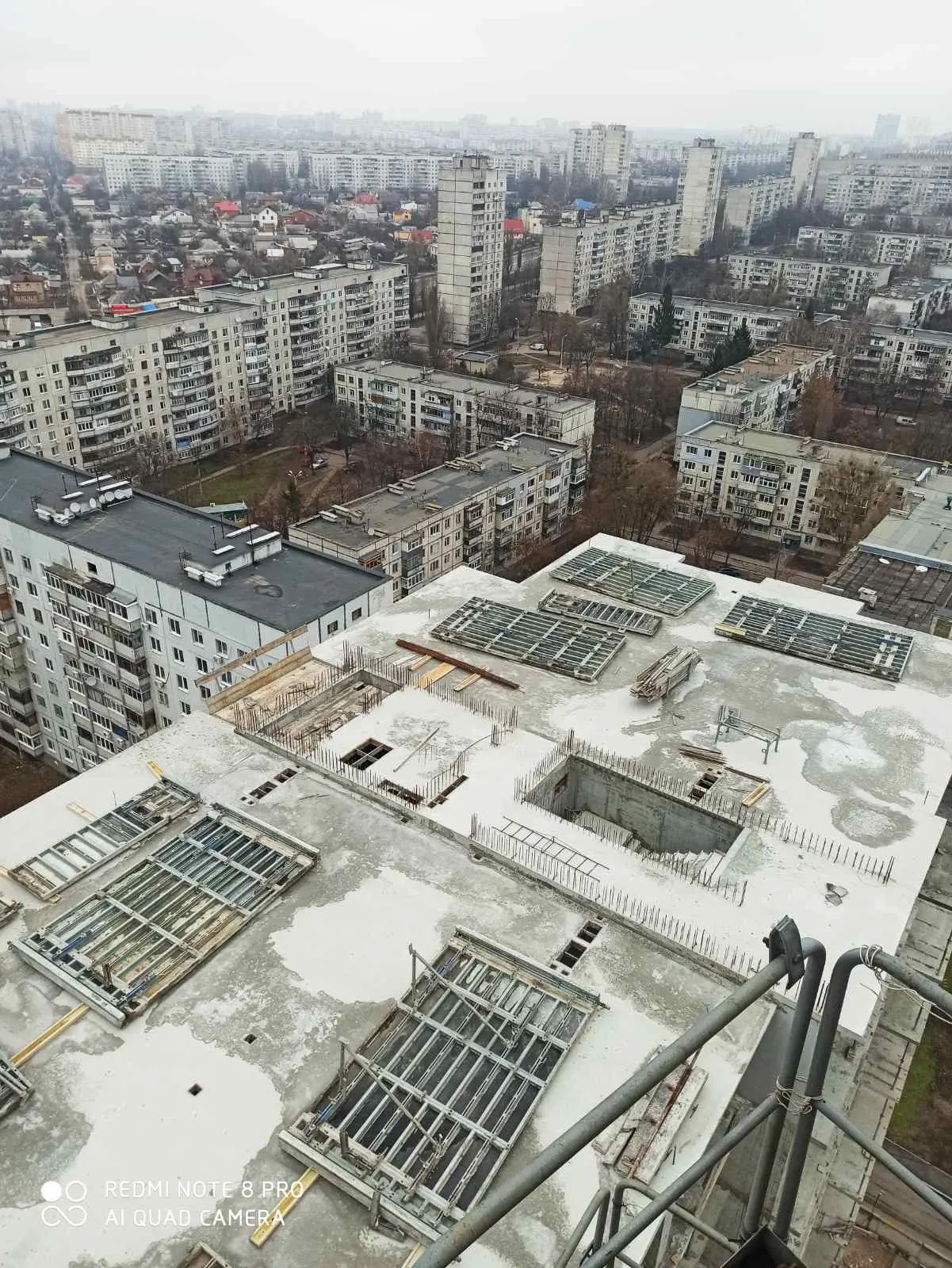

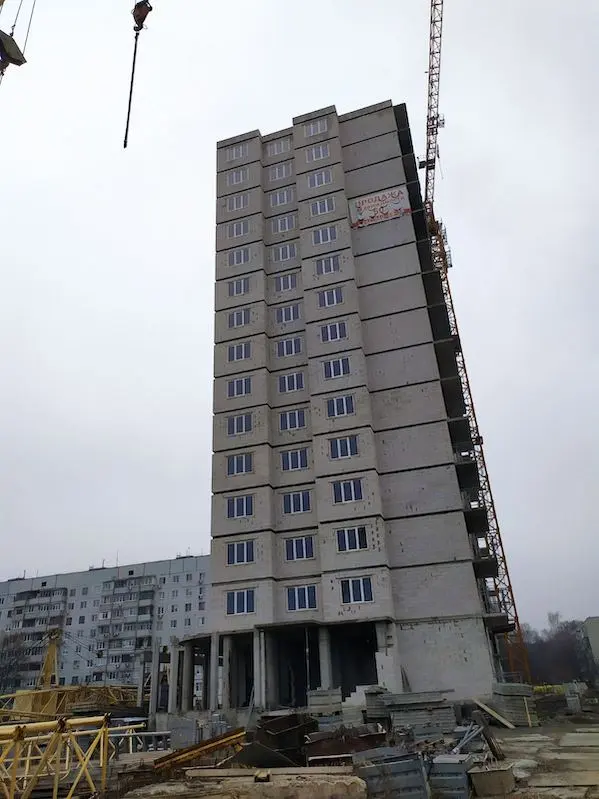

Выполняется армирование лестнично-лифтовых блоков и колонн на 1 и 2 секциях

Войти и ответить email или Google, 10 секунд
