ЖК Стожары ул. Ивасюка

6 ответов · 13 120 просмотров
NE
Nelli18551 сообщ. · с 2016
14 мая 2019 г.


Объект: ЖК Стожары

Адрес: Ивано-Франковск ул. Ивасюка

Ссылки:

::: Официальный сайт проекта ЖК Стожары

::: Информация про комплекс и покупку квартиры ЖК Стожары на портале

О комплексе:

Застройщик: Вамбуд

Дата сдачи: 4 кв. 2021

Технические характеристики:

Класс комфорт

Домов 1

Секций 5

Этажность 9

Технология строительства кирпичная

Стены кирпич

Утепление пенополистирол

Отопление индивидуальное (в квартире)

Высота потолков 2.8 м

Количество квартир 200

Паркинг наземный

Состояние квартиры под ремонт

Закрытая территория от авто и посторонних

NE
Nelli18551 сообщ. · с 2016
7 октября 2019 г.

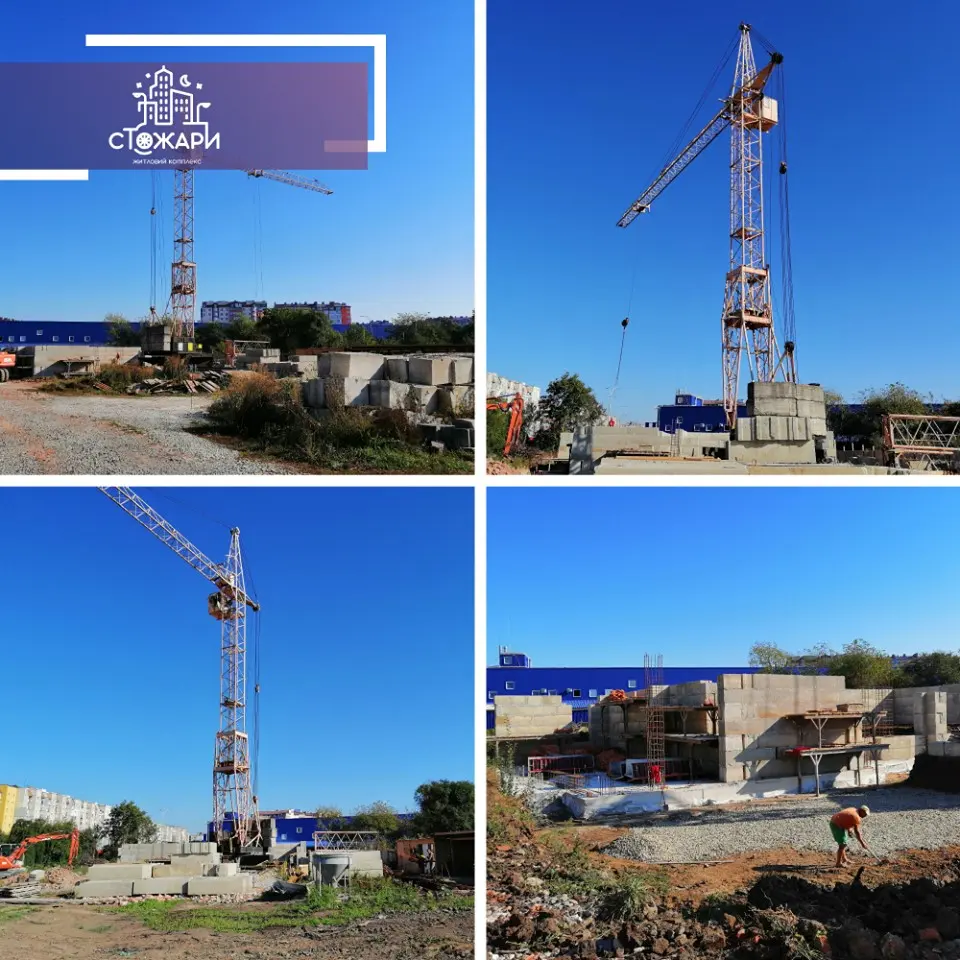

Фото-отчет Жилого Комплекса

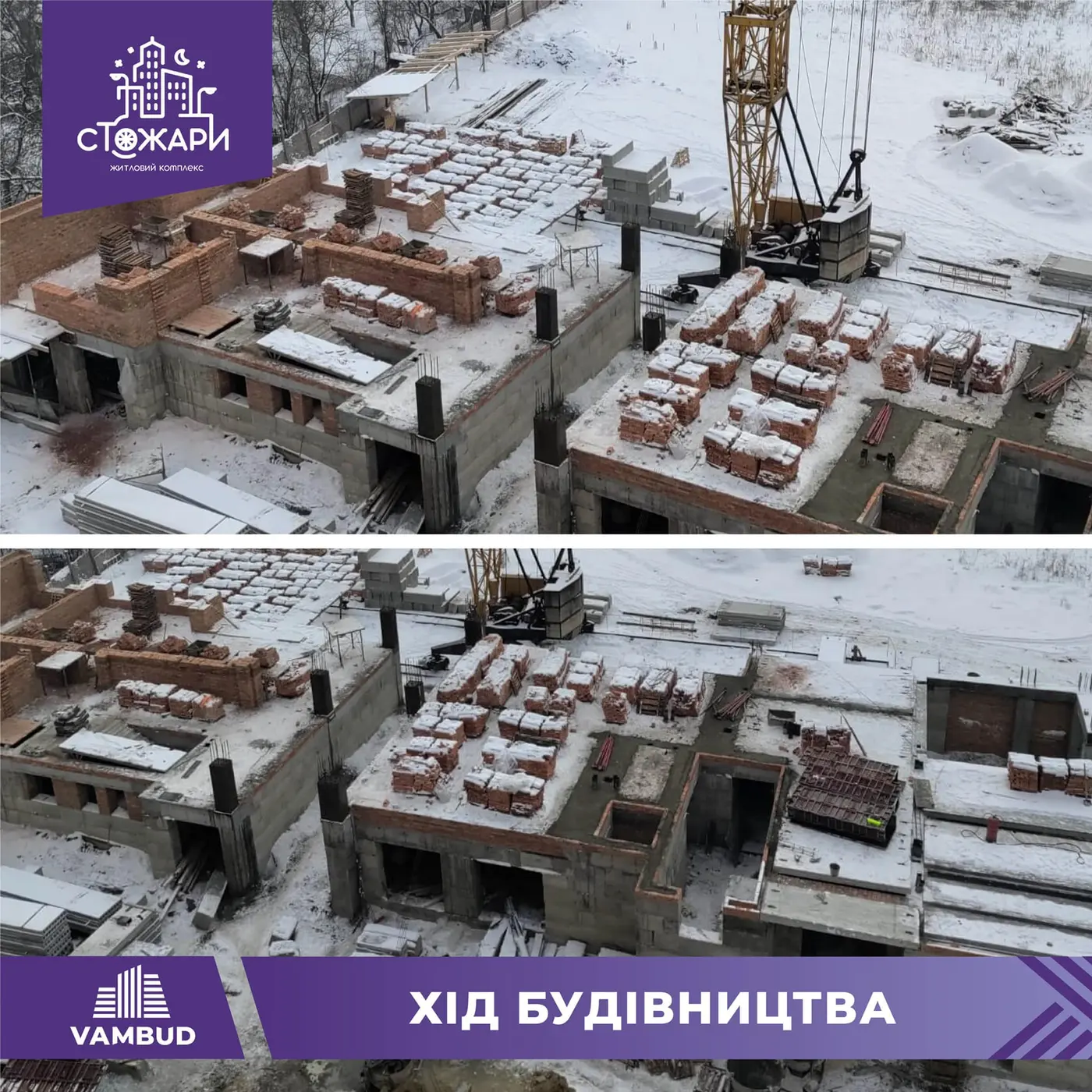

13.09.2019

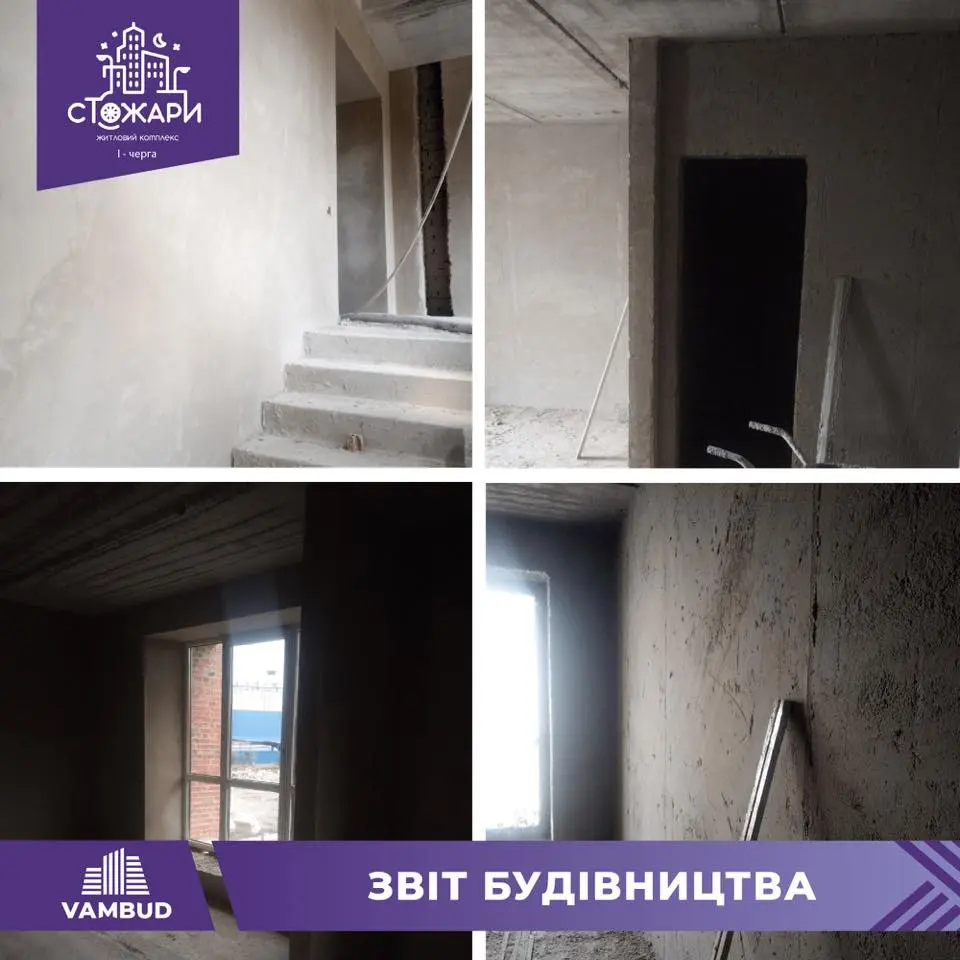

Залили фундаментну плиту. Викладали фундаментні блоки.

NE
Nelli18551 сообщ. · с 2016
22 января 2020 г.

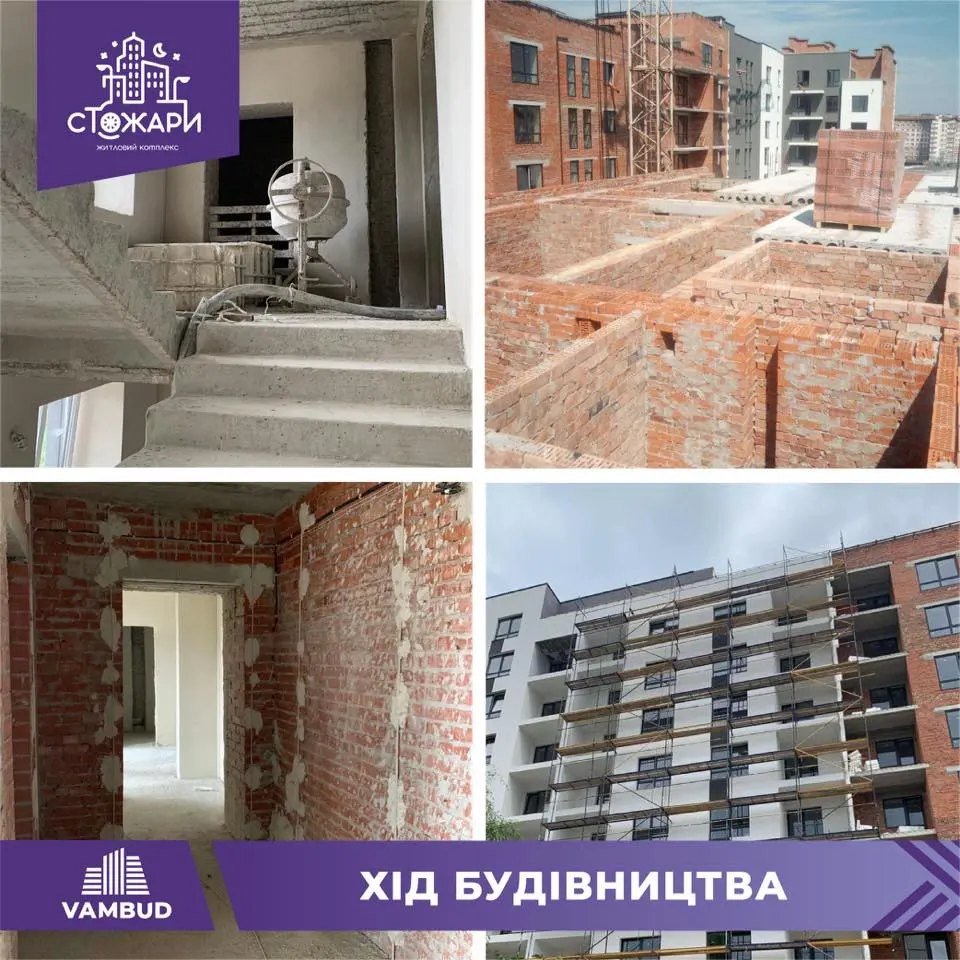

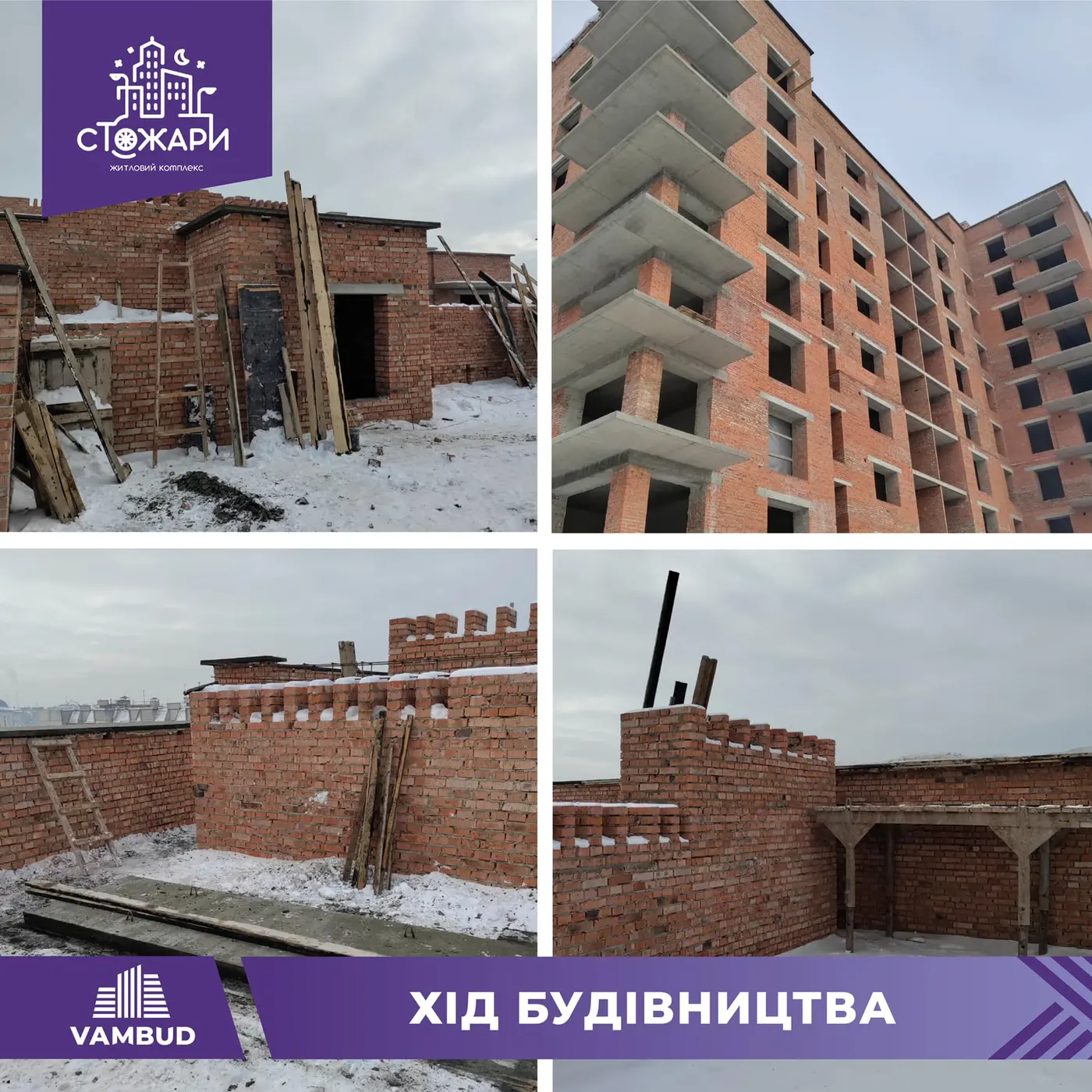

Ход строительства Жилого Комплекса
10.01.2020

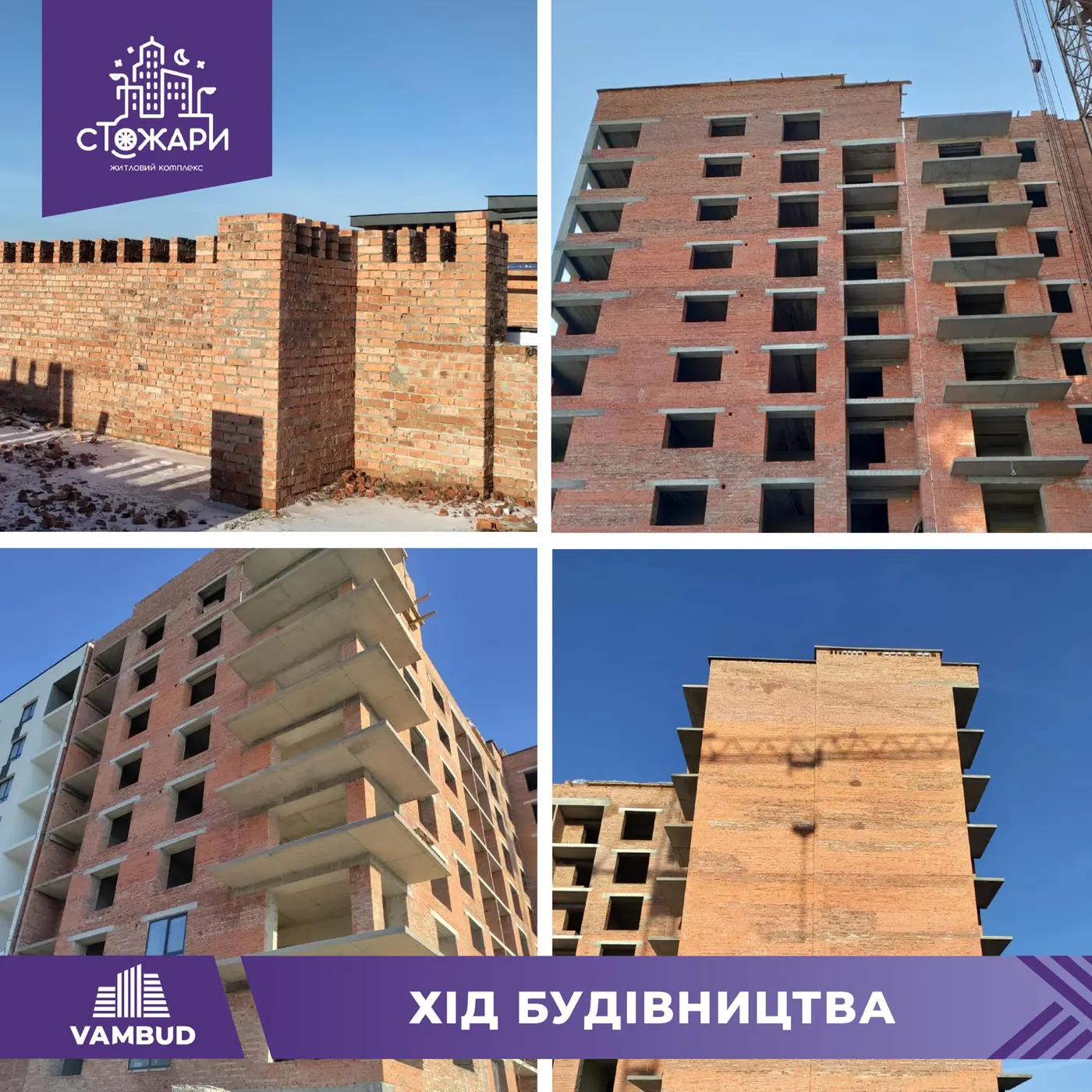

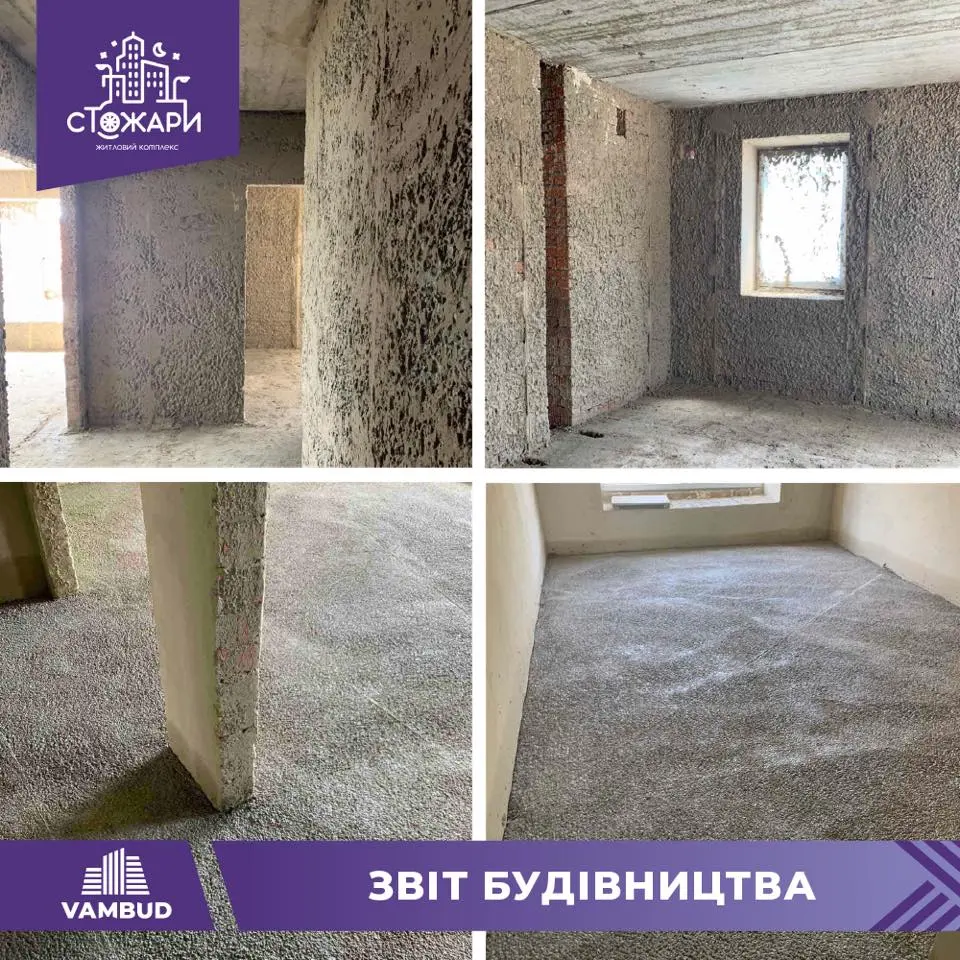

Завершили влаштування основи з фундаментних блоків 4-ї та 3-ї секцій.
Завершили влаштування колон та рам 1-го поверху 4-ї секції та колон 3-ї секцій.
Проводимо роботи по цегляній кладці стін 3-го поверху 5-ї секції.

NE
Nelli18551 сообщ. · с 2016

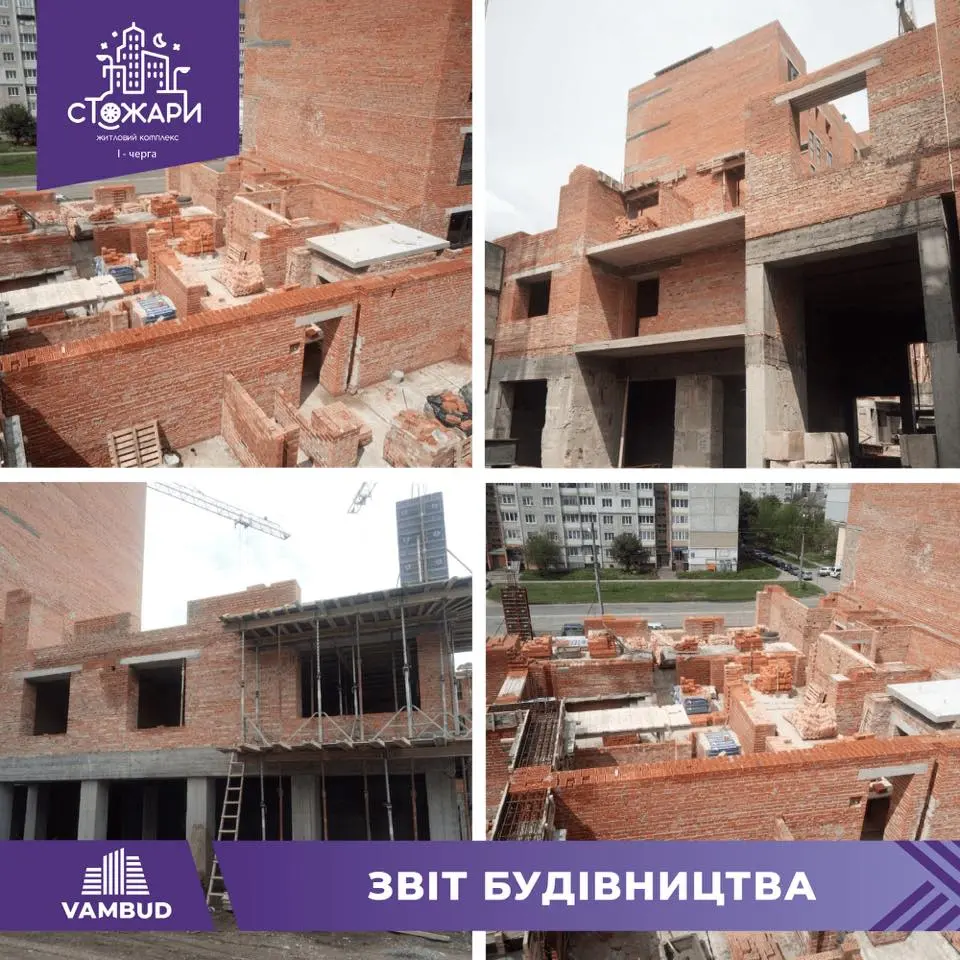

28 мая 2021 г.

Ход строительства Жилого Комплекса
26.05.2021

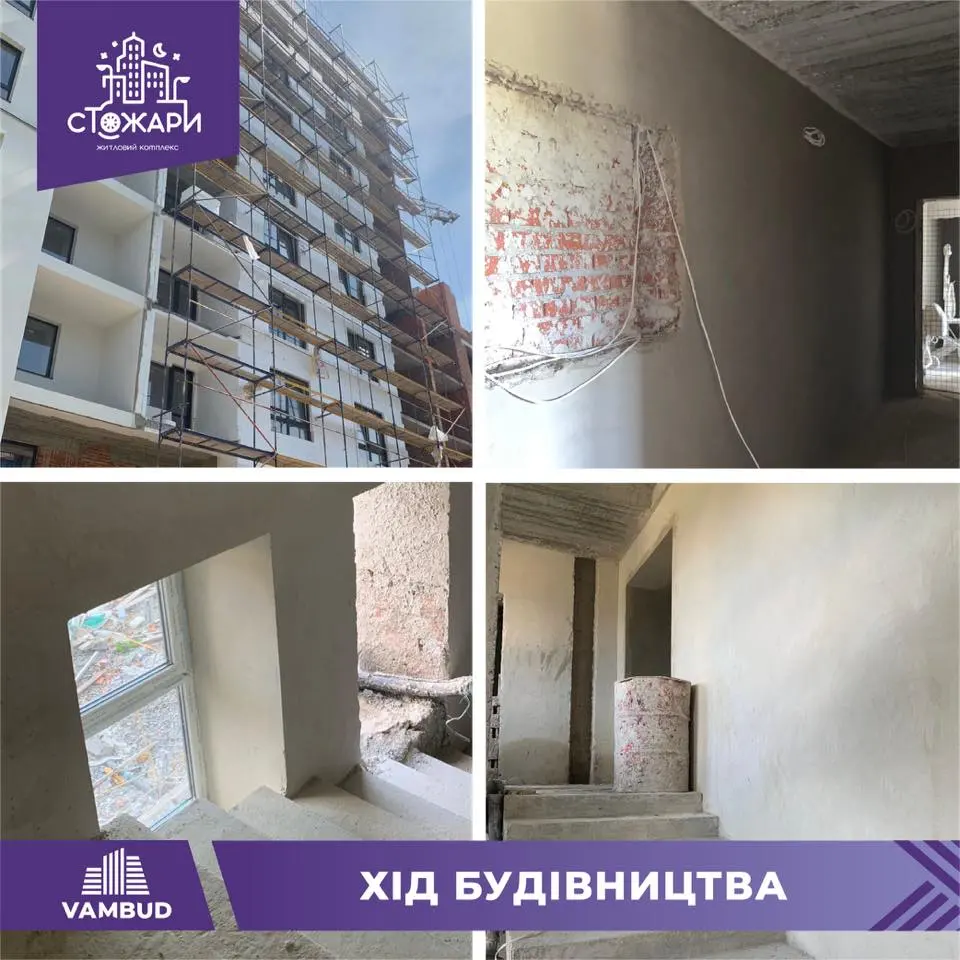

1) Продовжуються роботи по оздобленню та утепленню фасаду у внутрішньому дворі Секції 5.
2) Ведуться штукатурні роботи 7-го, 8-го та 9-го поверхів Секції 4.
3) Проводяться штукатурні роботи 2-го, 3-го та 4-го поверхів у Секції 3
5) Продовжуємо кладку зовнішніх та внутрішніх стін 3-го поверху у Секції 2.
6) Завершили кладку зовнішніх та внутрішніх стін 4-го поверху у Секції 1.

NE
Nelli18551 сообщ. · с 2016
3 июля 2021 г.

Ход строительства Жилого Комплекса
02.07.2021
У 1-й черзі:

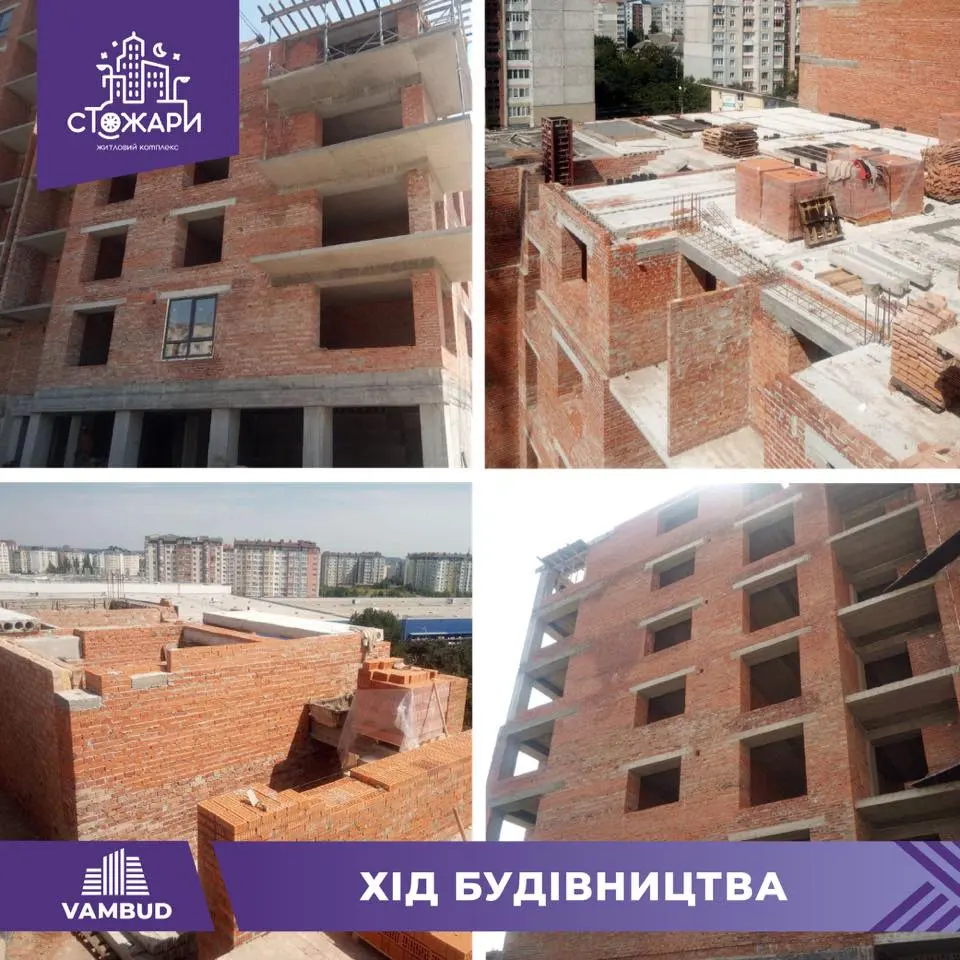

завершили монтаж плит перекриття 5-го поверху Секції 1;
розпочали кладку цегли зовнішніх та внутрішніх стін 6-го поверху Секції 1;
завершили кладку зовнішніх та внутрішніх стін 4-го поверху Секції 2;
завершили штукатурні роботи 10-го поверху Секції 4, та розпочинаємо штукатурні роботи у коридорах і сходових клітках.

NE
Nelli18551 сообщ. · с 2016
25 августа 2021 г.

Ход строительства Жилого Комплекса
18.08.2021
Завершуємо кладку зовнішніх та внутрішніх стін 7-го поверху у Секції 1.
Завершили монтаж плит перекриття 5-го поверху у Секції 2.
Продовжуються роботи по утепленню фасаду у Секції 4 та 3.
Продовжуються роботи по штукатурці у Секціях 4, та у Секції 2 на 1-му поверсі.
Завершили монтаж плит перекриття 7-го поверху у Секції 1.
Виконуємо кладку зовнішніх та внутрішніх стін 6-го поверху у Секції 2.
Проводяться роботи по утепленню фасаду пінопластом у Секції 3.
Завершуються роботи по штукатурці коридорів та сходових у Секції 4.

NE
Nelli18551 сообщ. · с 2016
5 января 2022 г.

Ход строительства Жилого Комплекса
31.12.2021
У 1-й черзі:

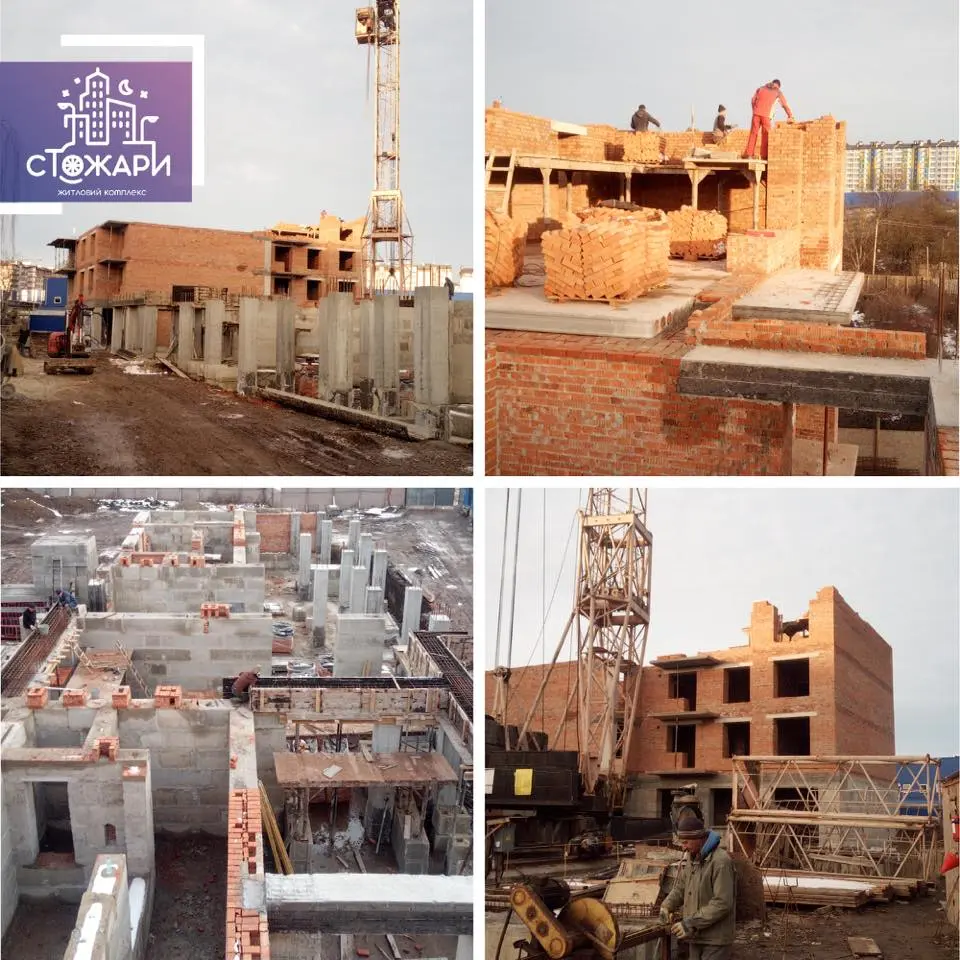

завершили бетонування парапетів та заливку кришок коменів на даху Секції 1;
завершили кладку стін парапетів та коменів на даху Секції 2, продовжуємо бетонування стін парапетів та кришок коменів;
У 2-й черзі:
завершили заливку рам та поясів Секції 6 та 7, здійснюємо монтаж плит перекриття та заливку монолітних ділянок та розривів 1-го поверху Секції 6 та 7;
завершили монтаж плит перекриття 1-го поверху Секції 6 та 7, почали кладку зовнішніх та внутрішніх стін 2-го поверху Секції 6.
