Жилой комплекс "Резиденция"

12 відповідей · 4 555 переглядів
SH
Sheriff1738 повід. · з 2014
9 вересня 2016 р.

Объект
: ЖК «Резиденция»

Адрес: г.Запорожье Вознесеновский р-н ул. Тбилисская, 9

Дата сдачи: Сдача — 1 кв. 2017

Ссылки: сайт

Описание на oStroyke

Описание:
ЖК Резиденция выбор людей успешных и современных, которые предпочитают спокойный образ жизни, безопасность и комфорт для своей семьи, а также хорошие отношения с соседями. ЖК Резиденция - это второй строительный проект от застройщика ЖК Набережный квартал возле ТРЦ Аврора, в городе Запорожье.
ЖК Резиденция - это дом повышенной комфортности с подземным паркингом, личными гаражами и закрытой охраняемой территорией. Ландшафтный дизайн территории отличается высокой эстетикой исполнения - зеленые газоны, удобные скамейки и цветочные клумбы обрамляют детская и спортивная площадки. Продуманная система инновационных энергосберегающих технологий, техническое оснащение от лучших мировых производителей и экологичность материалов, которые отвечают всем требованиям безопасности, подтверждают статус ЖК Резиденции.
Современный архитектурный стиль комплекса представляет собой две кирпичные секции по 12 этажей с витражным остеклением и лаконичной отделкой фасада в светлых тонах. Резиденция располагается в зеленой зоне, вдоль живописной Набережной. Особую атмосферу создают панорамные виды на реку Днепр и остров Хортица. Около дома находится ухоженный сквер и небольшое озеро, где можно неспешно прогуливаясь приятно провести время и покормить лебедей. Жителям комплекса будет доступна развитая социальная инфраструктура для комфортного проживания. По соседству находятся: парк, детсады и школы, супермаркеты, банк, кафе и рестораны, аптека.

NE
Nelli18551 повід. · з 2016
10 жовтня 2016 р.

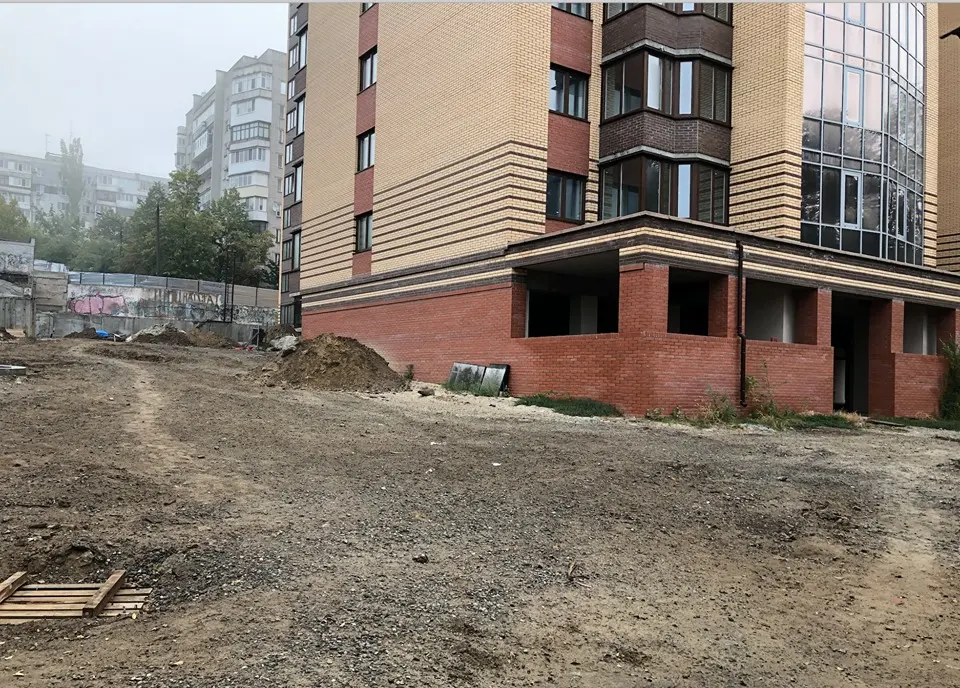

Фото-отчет Жилого комплексу"Резиденция"30.09.2016

NE
Nelli18551 повід. · з 2016
4 жовтня 2019 р.

Ход строительства Жилого Комплекса
30.09.2019
Секція №1
Виконуються наступні роботи.
Підземна частина:
- входи в підвал і в парадне.
Внутрішні інженерні мережі та обладнання:
- водопровід;
Зовнішні інженерні мережі:
- водопровід
- каналізація.
Cекція №2
Виконуються наступні роботи.
Внутрішні інженерні мережі:
- газопостачання.
Електропостачання.
- електропроводка - завершено;
Зовнішні інженерні мережі:
- водопровід
- каналізація.

NE
Nelli18551 повід. · з 2016
2 лютого 2020 р.

Ход строительства Жилого Комплекса
19.12.2019

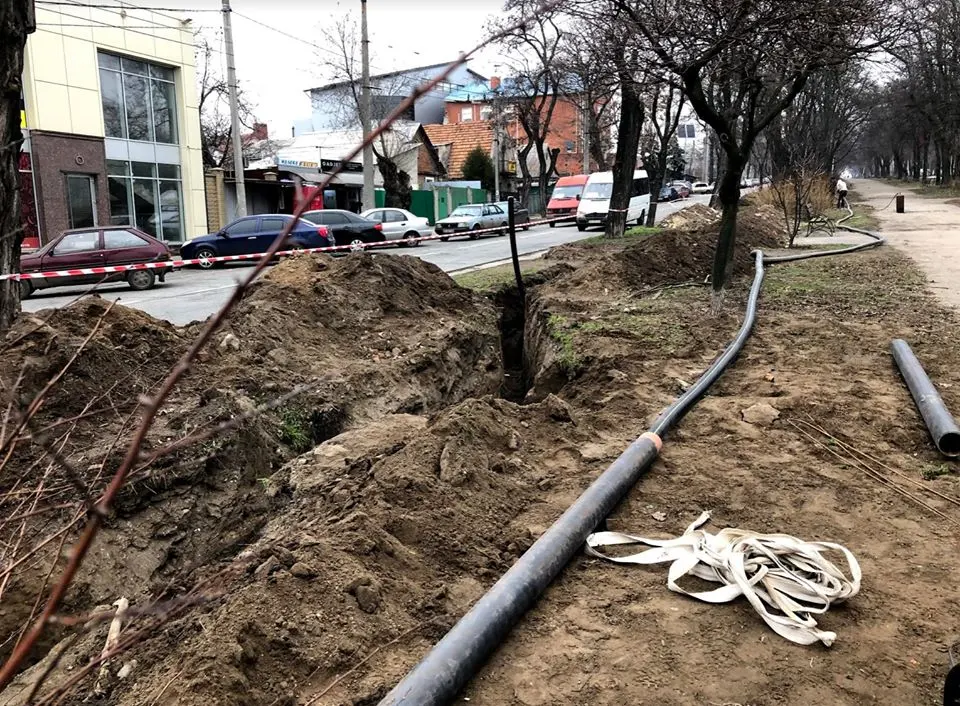

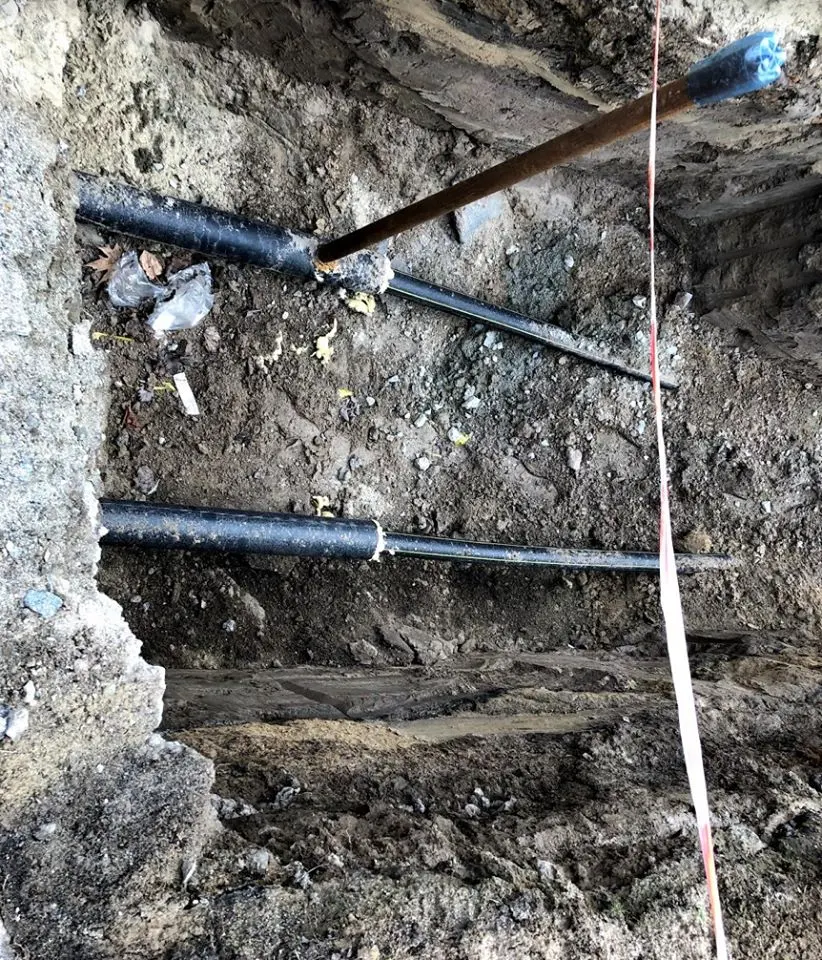

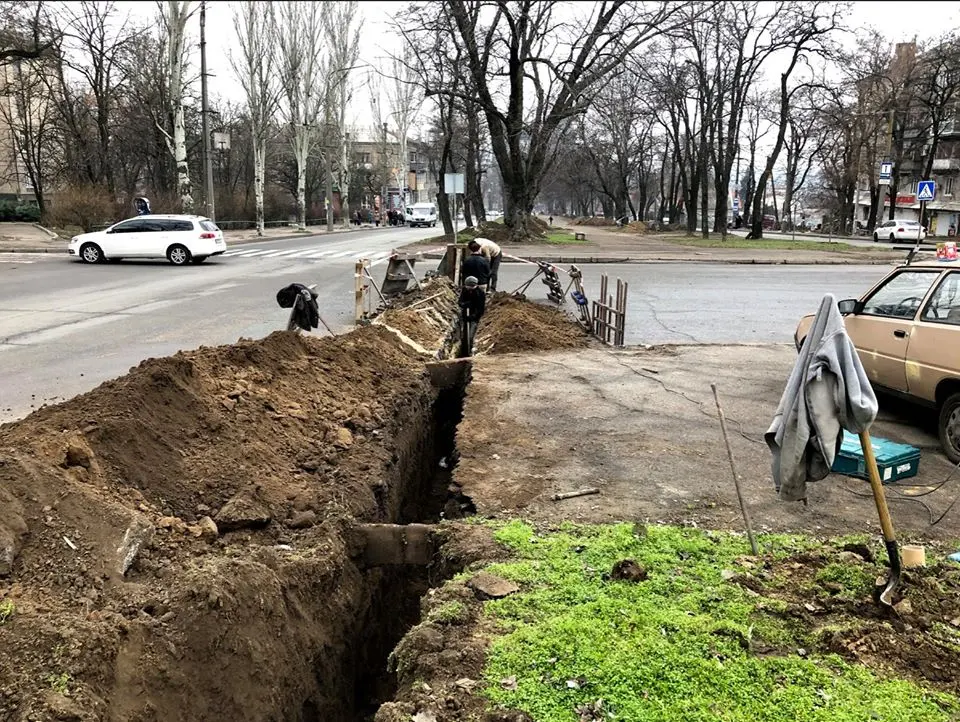

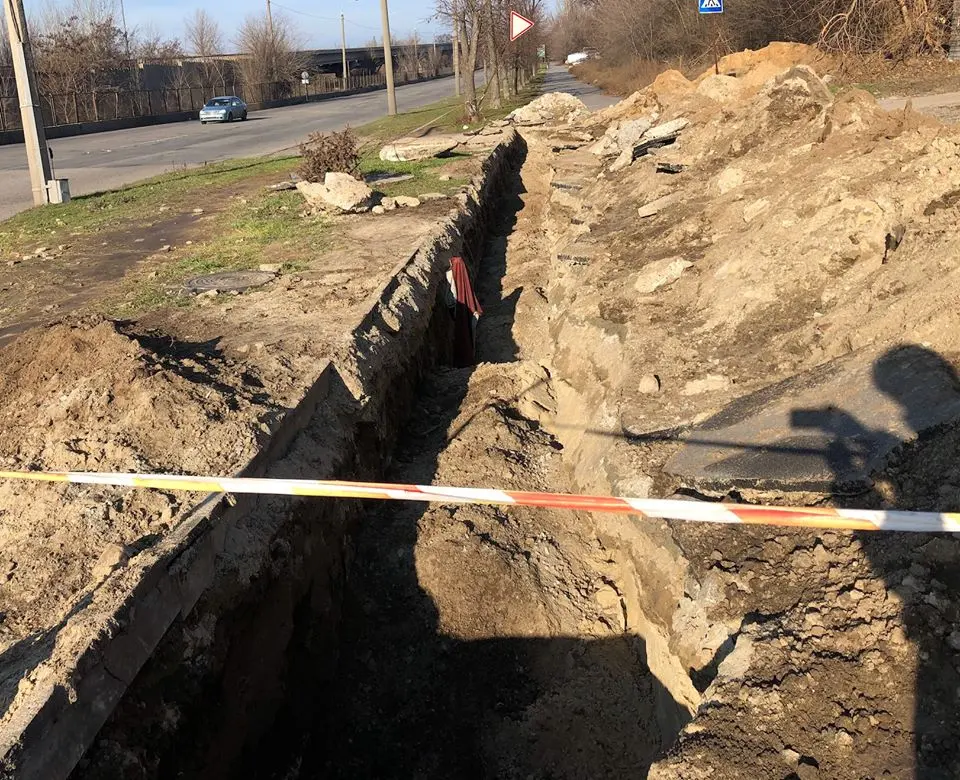

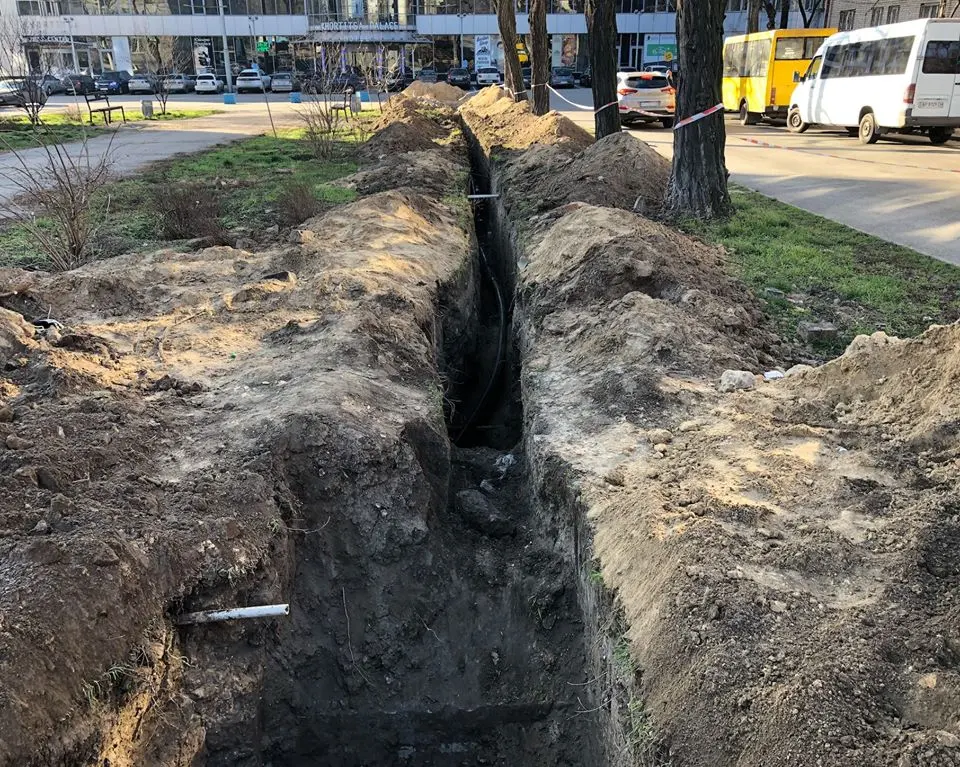

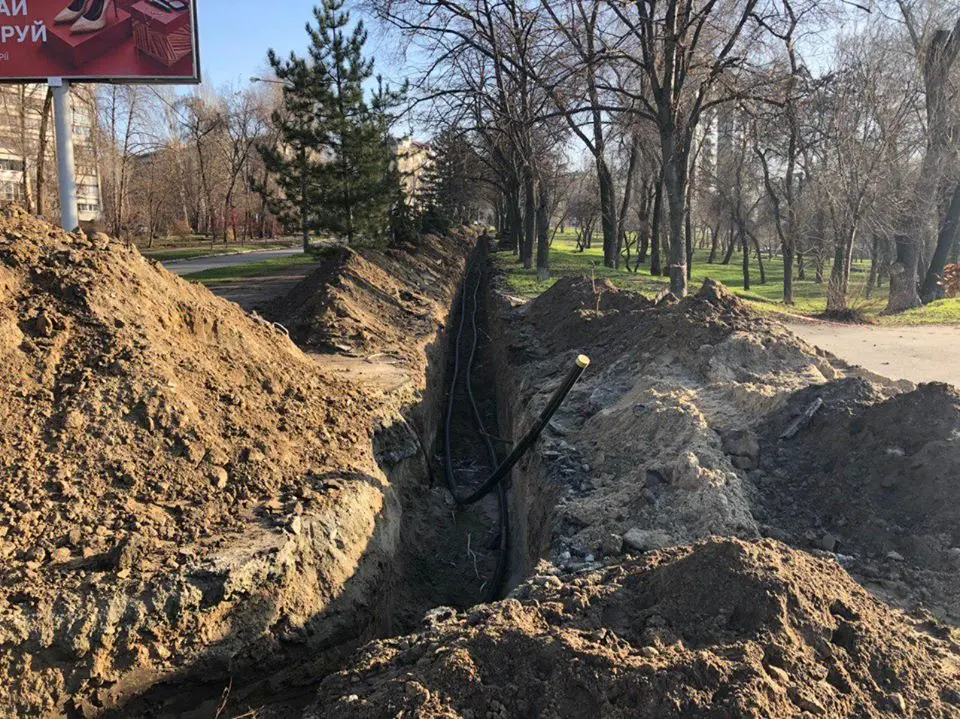

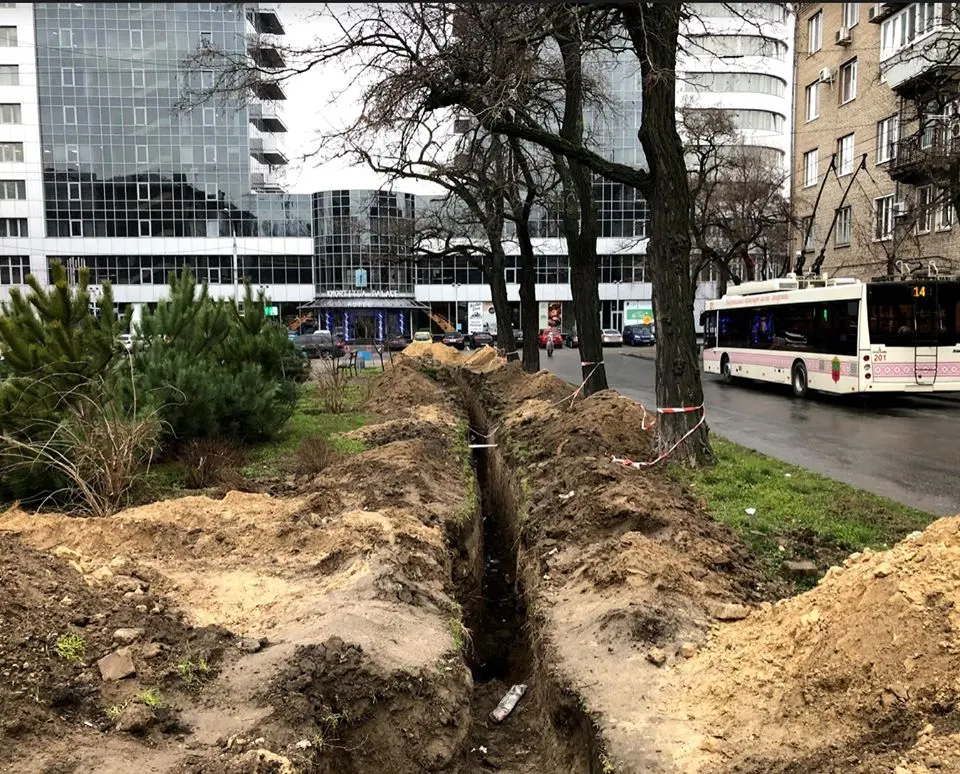

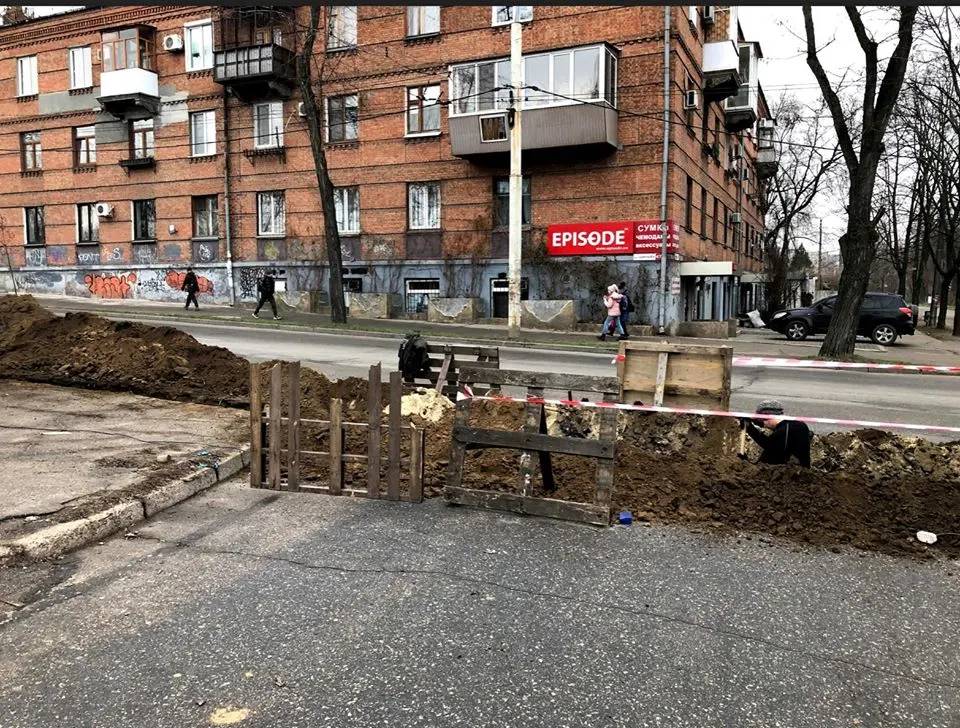

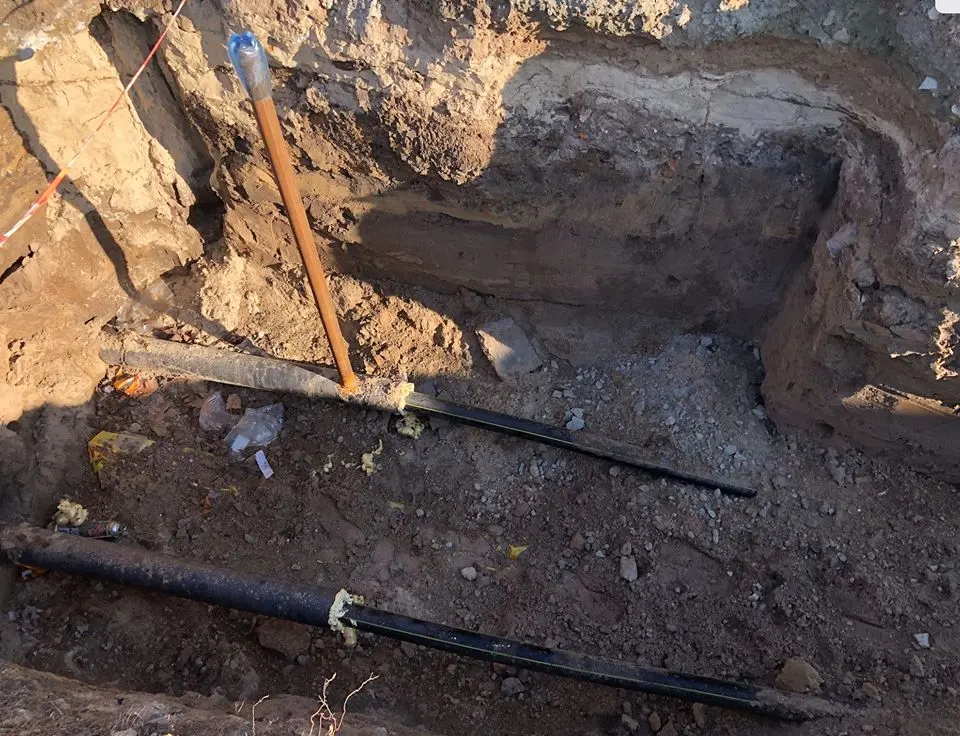

Розпочато укладання газових труб у траншеї.
Слідкуйте за нашими публікаціями щоб першими дізнаватись про найактуальніші новини будівництва вашого майбутнього житла.

NE
Nelli18551 повід. · з 2016
2 лютого 2020 р.

Ход строительства Жилого Комплекса
23.12.2019
Продовжується укладання газових труб у траншеї.

NE
Nelli18551 повід. · з 2016
2 лютого 2020 р.

Ход строительства Жилого Комплекса
13.01.2020
Продовжується укладання газових труб у траншеї.

NE
Nelli18551 повід. · з 2016
4 лютого 2020 р.

Ход строительства Жилого Комплекса
20.12.2019
Продовжується укладання газових труб у траншеї.

NE
Nelli18551 повід. · з 2016
4 лютого 2020 р.

Ход строительства Жилого Комплекса
03.02.2020

Проводяться роботи по відновленню благоустрою в місяцях укладання газопроводу.

NE
Nelli18551 повід. · з 2016
13 лютого 2021 р.

Ход строительства Жилого Комплекса
11.02.2021
Секція 2

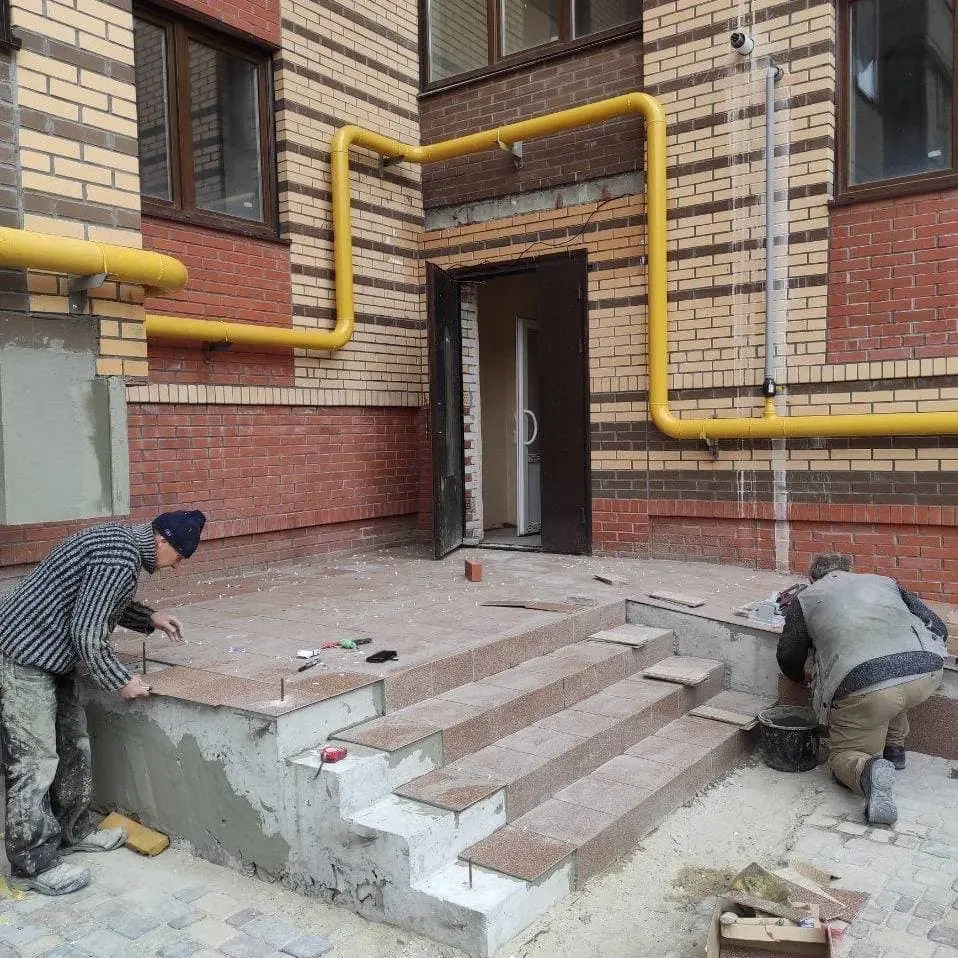

Виконуємо роботи по фінішному оздобленню місць загального призначення (МЗК) першого поверху - фарбувальні роботи;
Продовжуємо виконання пусконалагоджувальних робіт ліфтового обладнання;
Продовжуємо виконувати збірку і монтаж поверхових колекторів водопостачання на 2й секції.
Здійснили приймання і розвантаження вхідних дверей для квартир.
Секція 1
Продовжуємо виконувати пусконалагоджувальні роботи в поверхових щитках;
Продовжуємо виконувати комутацію проводки в електрощитовій;
Виконуємо монтаж аварійного освітлення місць загального призначення (МЗК);
Продовжуємо виконувати буріння стін для виведення коаксіальних труб котлів;
Виконуємо перевірку герметичності монтажних стиків внутрішнього газопроводу;
Ведемо підготовчі роботи до здачі технагляду Запоріжгазу;
Продовжуємо монтаж системи каналізаційних труб.

NE
Nelli18551 повід. · з 2016
1 квітня 2021 р.

Ход строительства Жилого Комплекса
30.03.2021
Секція 2
Продовжуємо виконувати роботи по фінішному оздобленню місць загального призначення (МЗК);
Монтуємо системи труб водопостачання в водомірному вузлі та насосних станціях;
Виконали збірку та монтаж поверхових колекторів водопостачання;
Виконуємо монтаж перил по сходовій клітці;
Секція 1
Продовжуємо виконувати пусконалагоджувальні роботи в поверхових щитках;
Виконуємо комутацію проводки в електрощитовій;
Продовжуємо монтаж основного і аварійного освітлення місць загального призначення (МЗК);
Виконуємо буріння стін для виведення коаксіальних труб котлів;

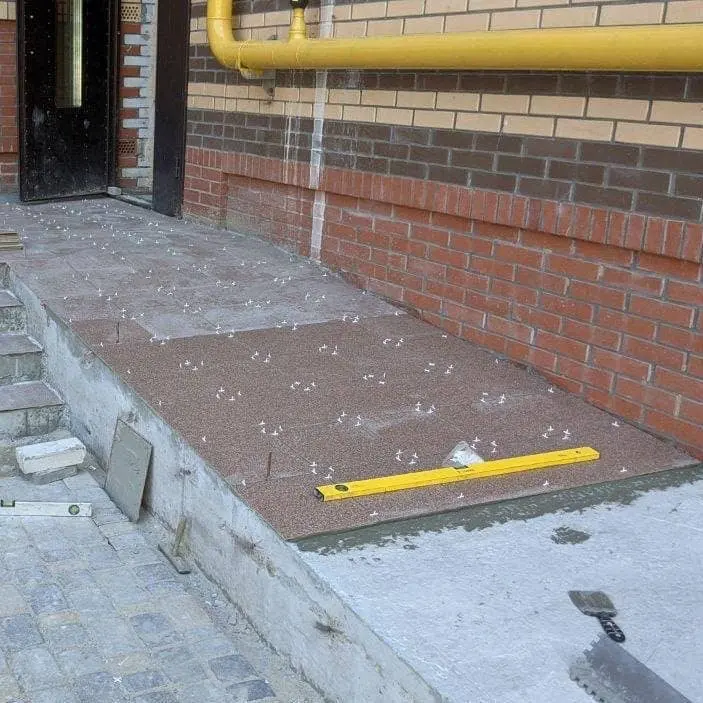

Встановлюємо газові котли та коаксіальні труби в проектне положення;
Продовжуємо виконувати монтаж системи оповіщення про пожежу;

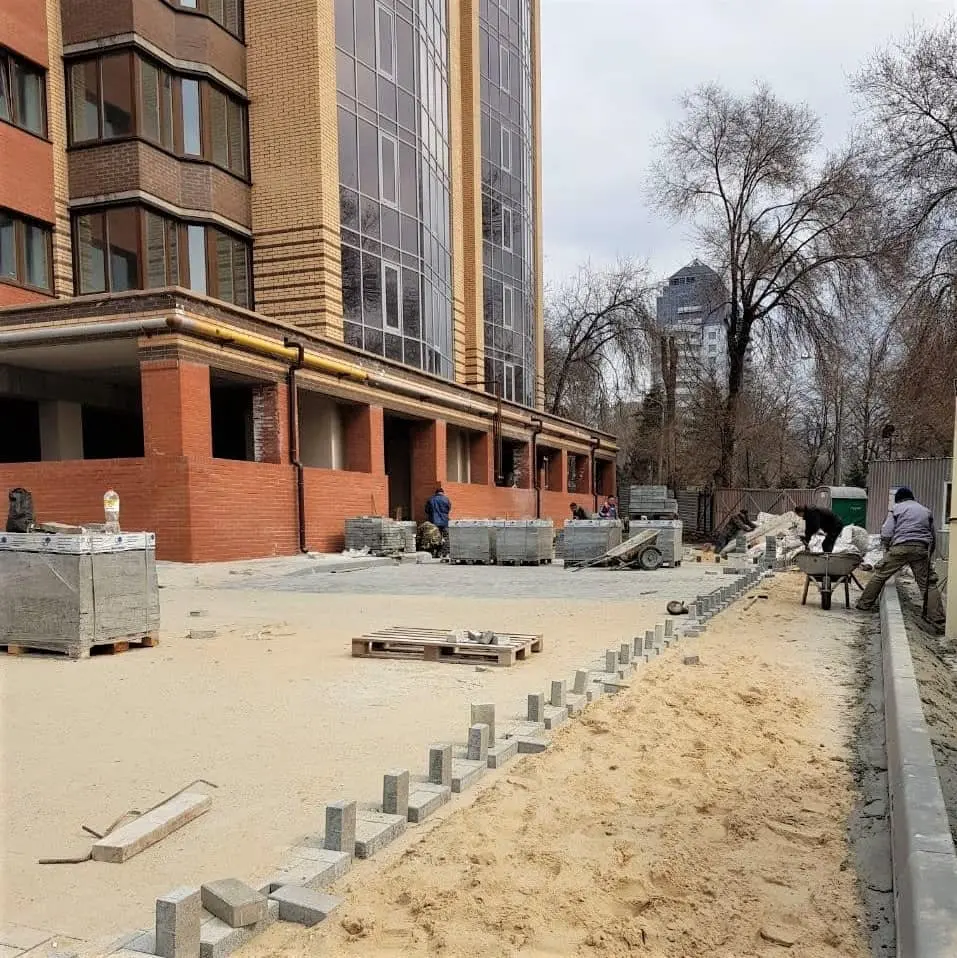

Продовжуємо виконувати благоустрій прибудинкової території комплексу.

NE
Nelli18551 повід. · з 2016
27 травня 2021 р.

Ход строительства Жилого Комплекса
17.05.2021
Секція 2
Продовжуємо виконувати монтаж системи труб водопостачання в водомірному вузлі та монтаж насосних станцій;
Виконали монтаж перил по сходовій клітці;
Виконуємо оздоблювальні роботи на пандусі;
Секція 1
Виконуємо прибирання приміщення водомірного вузла та підготовку основи під монтаж насосних станцій;
Виконуємо монтаж системи труб каналізації по паркінгу;
Продовжуємо виконувати пусконалагоджувальні роботи в поверхових щитках;
Продовжуємо виконувати комутацію проводки в електрощитовій;
Продовжуємо виконувати монтаж основного і аварійного освітлення місць загального призначення (МЗК);
Продовжуємо виконувати монтаж системи оповіщення про пожежу на першій секції та паркінгах.
Виконуємо монтаж перил по сходовій клітці;
Виконали монтаж армокаркасу та заливку бетону на вхідній групі;
Виконуємо оздоблювальні роботи на пандусі;

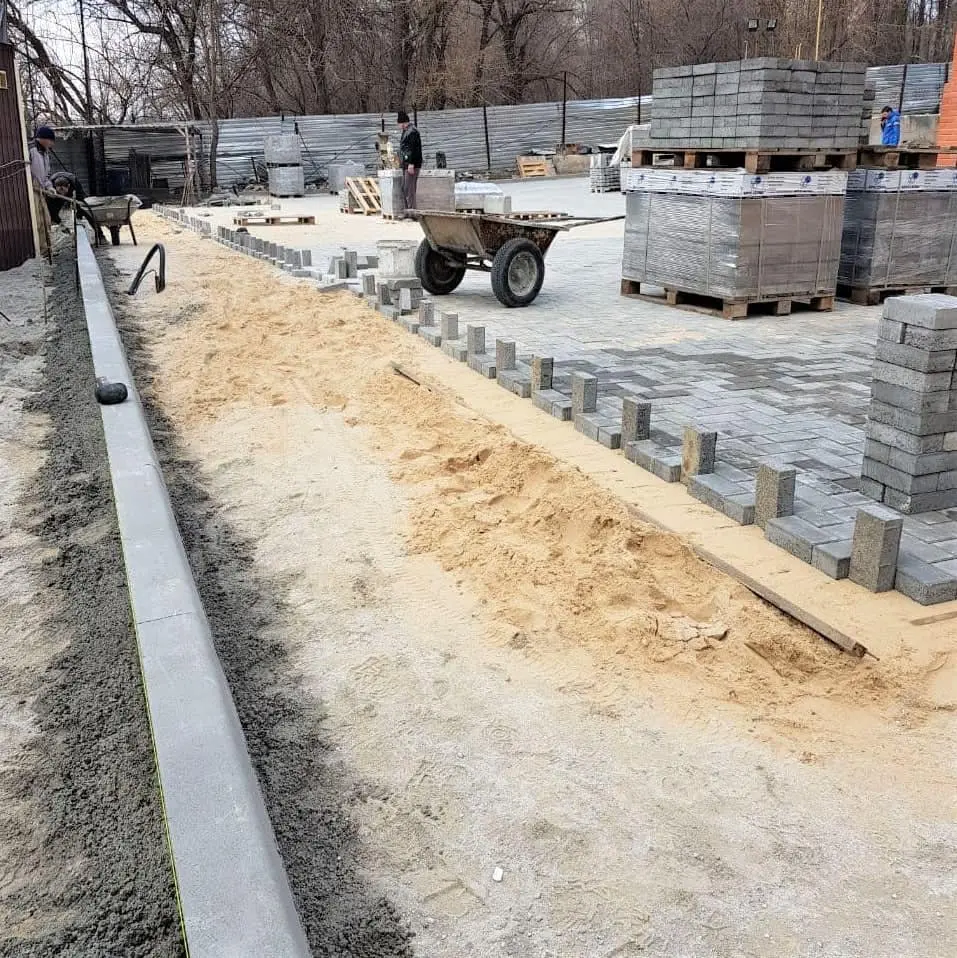

Благоустрій території

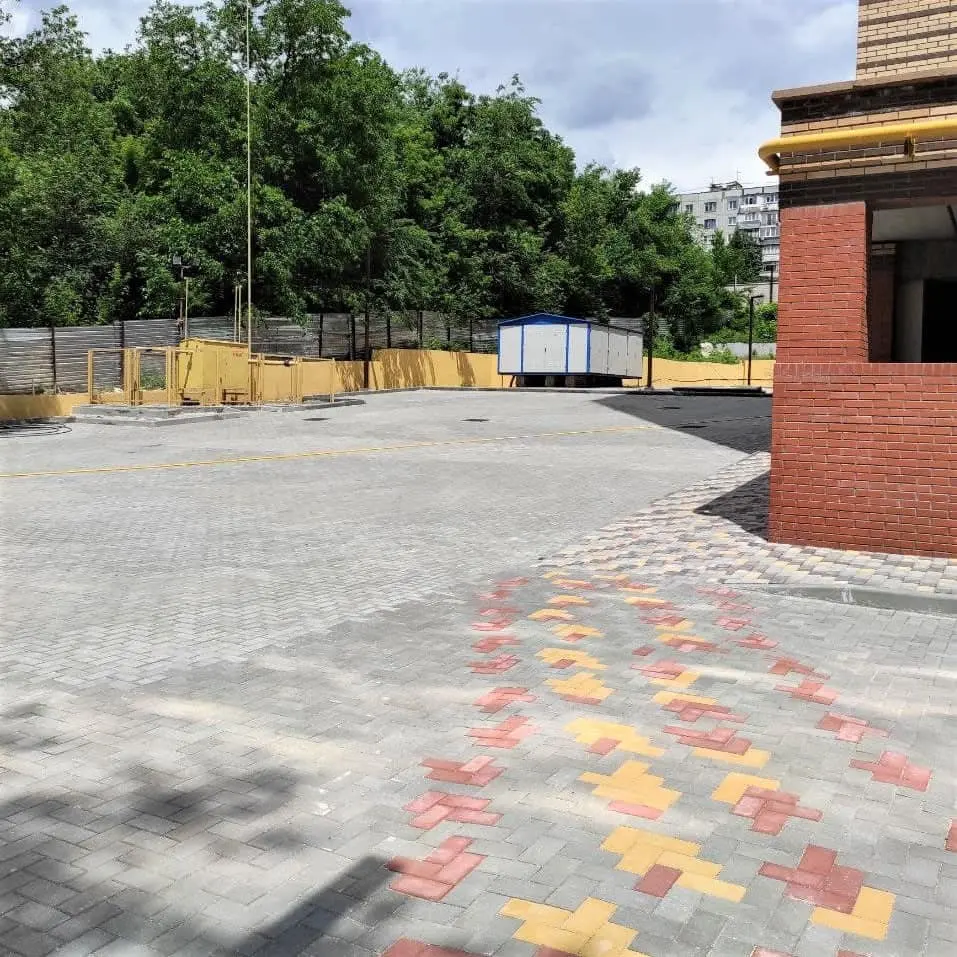

Продовжуємо виконувати благоустрій прибудинкової території комплексу;
Виконуємо оздоблювальні роботи підпірної стіни;

NE
Nelli18551 повід. · з 2016
1 липня 2021 р.

Ход строительства Жилого Комплекса
14.06.2021
Секція 2
Завершено монтаж системи водопостачання;
Завершені оздоблювальні роботи на пандусі;
Виконана штукатурка в паркінгу;
Влаштовано навіси над входами у підвали;
Виконуються роботи по прокладці пожежного водопроводу;
Секція 1
Виконали комутацію проводки в електрощитовій;
Завершили монтаж основного і аварійного освітлення місць загального призначення (МЗК);
Виконали монтаж перил по сходовій клітці;
Завершили оздоблювальні роботи на пандусі;
Виконуємо монтажні роботи у водомірному вузлі;
Продовжуємо виконувати пусконалагоджувальні роботи в поверхових щитках;
Благоустрій території
Завершили оздоблювальні роботи підпірної стіни;
Змонтовані опори внутрішньо-дворового освітлення;

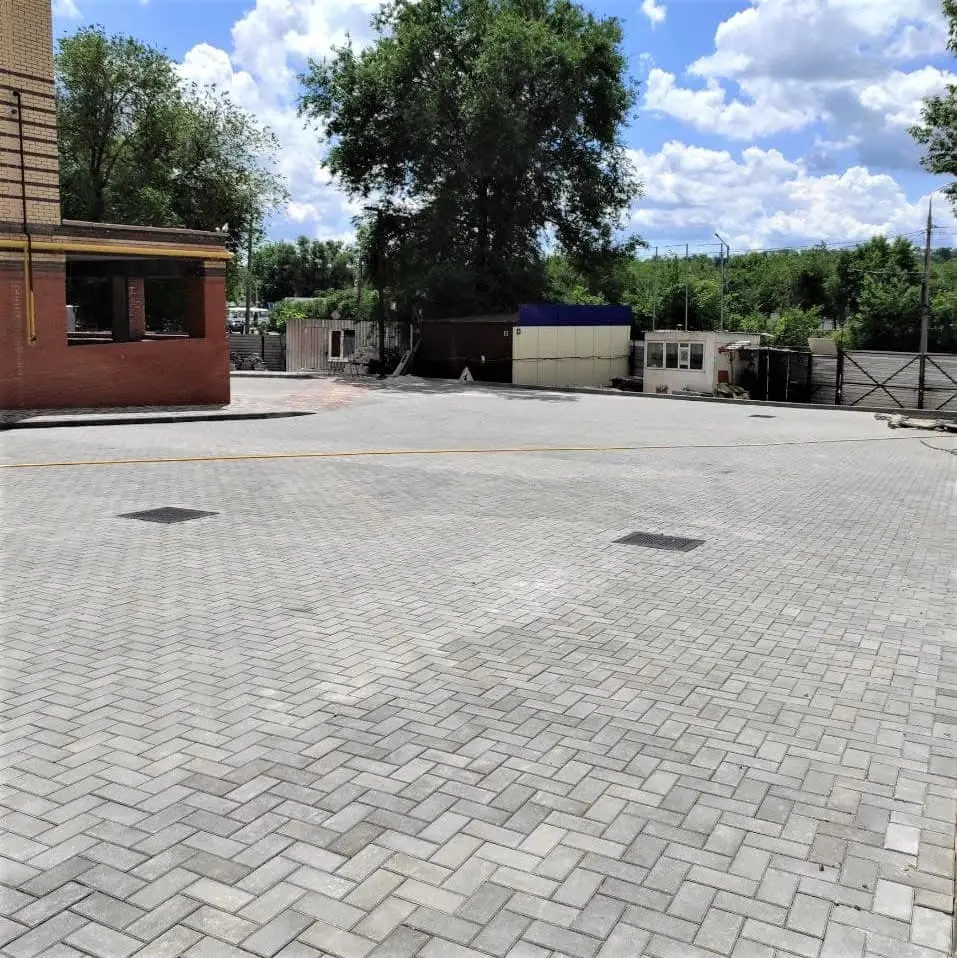

Продовжуємо виконувати благоустрій прибудинкової території комплексу;

NE
Nelli18551 повід. · з 2016
24 серпня 2021 р.

Ход строительства Жилого Комплекса
20.08.2021
Секція 2
Продовжуємо роботи по прокладці пожежного водопроводу;
Продовжуємо виконувати монтаж кранів в пожежних шафах;
Монтуємо короби пожежних шаф;

Виконуємо оздоблювальні роботи в місцях загального користування (МЗК);
Монтуємо козирки та систему труб зовнішнього водовідведення над вхідними групами;
Секція 1
Виконуємо монтажні роботи у водомірному вузлі;
Продовжуємо пусконалагоджувальні роботи в поверхових щитках;
Монтуємо основне та аварійне освітлення в паркінгу;
Продовжуємо монтаж кранів в пожежних шафах;
Монтуємо короби пожежних шаф;
Виконуємо монтаж металевої огорожі на балконах;
Виконуємо монтаж козирків та системи труб зовнішнього водовідведення над вхідними групами;
Монтуємо конструкції перил вхідної групи;
Благоустрій території

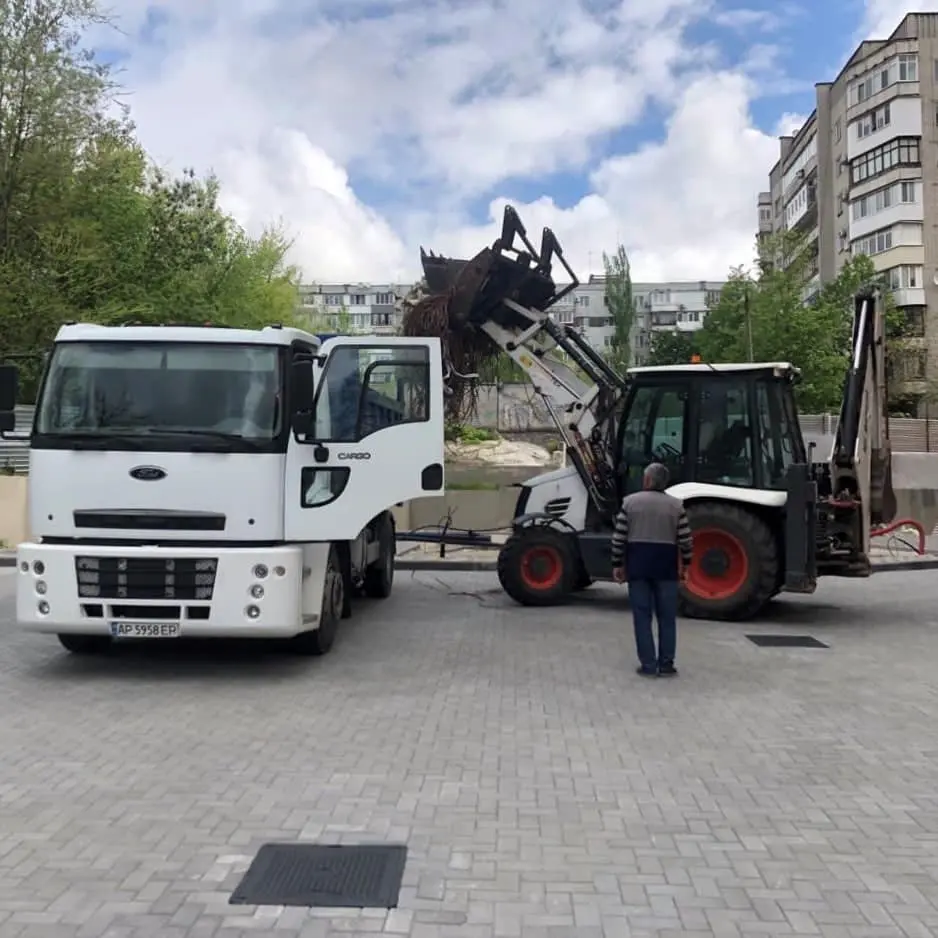

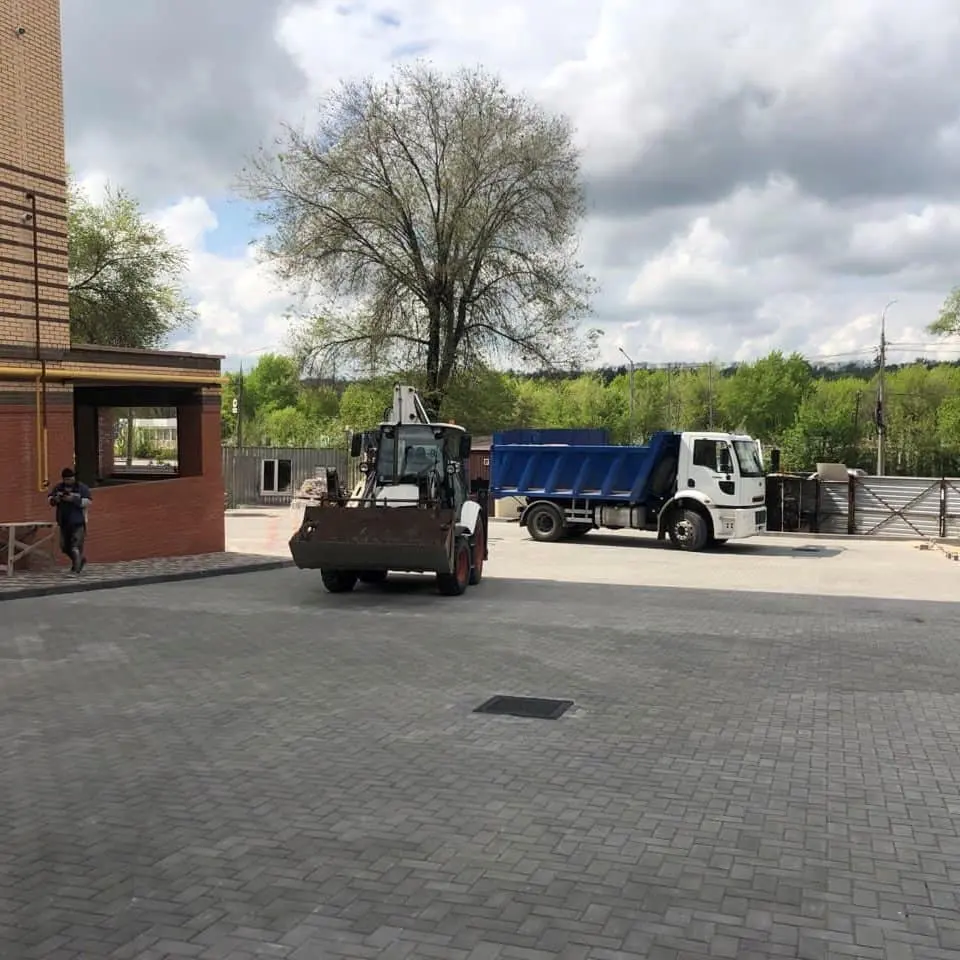

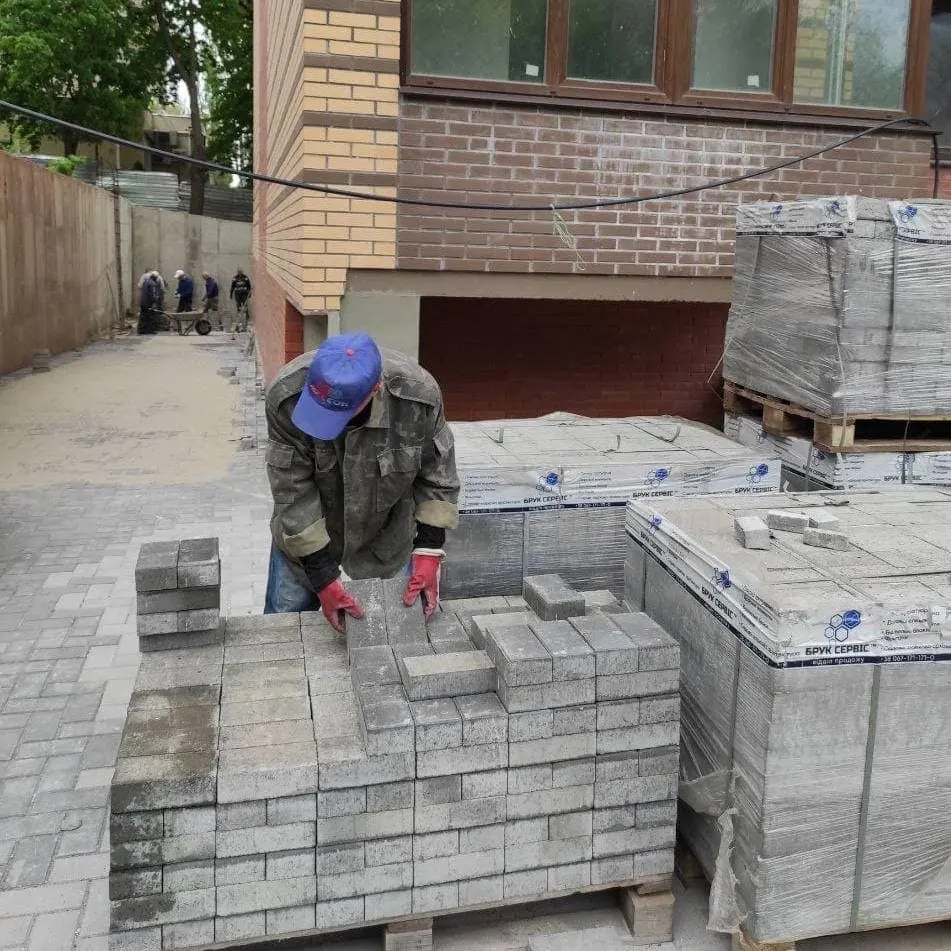

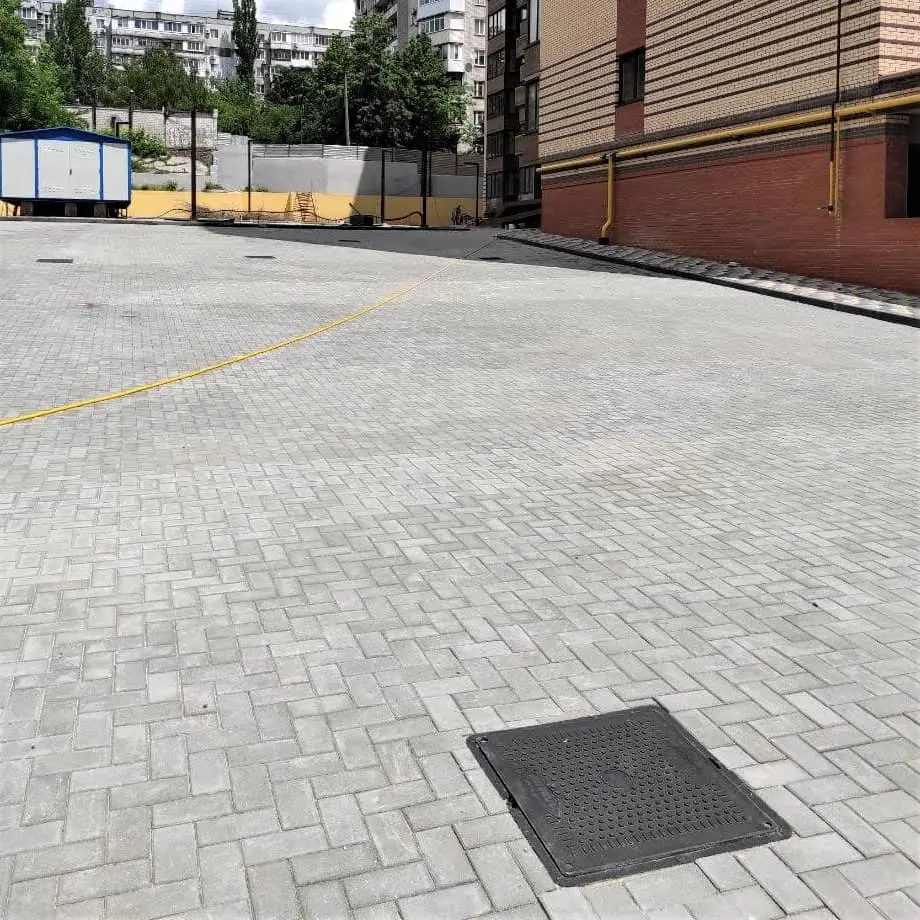

Продовжуємо роботи з благоустрою прибудинкової території комплексу;
Виконуємо монтаж огорожі другої черги;
