Район, метро, ЖК або вулиця
UARU
Подати оголошення
ГоловнаФорумІрпінь, Буча, Ворзель, ГостомельЖК Синергия-2, ул. Мечникова, 118, ул. Новооскольская, 2п-2с - Синергия

ЖК Синергия-2, ул. Мечникова, 118, ул. Новооскольская, 2п-2с - Синергия

8 відповідей · 3 310 переглядів
SH
Sheriff1738 повід. · з 2014
3 березня 2016 р.

ЖК Синергия-2, ул. Мечникова, 118, ул. Новооскольская, 2п-2с - Синергия

Объект: ЖК "Синергия-2"

Застройщик: "Синергия"

Адрес: ул. Мечникова, 118, ул. Новооскольская, 2п-2с

Ссылки: Сайт проекта

Описание:

ЖК «Синергия – 2» - это новый жилой комплекс, который расположен в зеленом и экологически чистом городе Ирпень. Наш жилой комплекс является сочетанием успешных архитектурных идей, профессиональных решений и качественных строительных технологий.

ЖК «Синергия» предлагает Вам качественное жилье по доступным ценам, вблизи столицы. Удобная транспортная развязка и близость к остановке общественного транспорта позволит за короткое время (20-25 мин.) добраться до ближайшей станции метро.

ОСНОВНЫЕ ПРЕИМУЩЕСТВА ЖК «Синергия – 2»:

• Уникальное месторасположения. Комплекс размещается в одном из живописных и комфортных районов Ирпеня.

• Современный дизайн. Благодаря новейшим строительным технологиям жилой комплекс «Синергия - 2» отличается привлекательной архитектурой и высоким уровнем комфорта.

• Прекрасные пейзажи. С верхних этажей комплекса открывается вид на город, окутанный вековыми соснами и великолепная панорама лесной местности.

• Комплекс предполагает наличие зоны отдыха с детьми и наземного паркинга на более чем 80 авто.

ТЕХНИЧЕСКИЕ ХАРАКТЕРИСТИКИ ЖК «Синергия – 2»:

Жилой комплекс состоит из трех девятиэтажных домов. Стены состоят из красного кирпича, утепленного пенопластом толщиной 50 мм. Поверх утеплителя нанесена декоративная штукатурка. Внутреннее оформление: стены отделаны цементно-песчаной штукатуркой, на полу лазерная стяжка. Для котла предназначен отдельный гильзованный нержавеющею сталью дымоход. Водоснабжение и водоотвод - система подсоединена к городской магистрали с установленным индивидуальным счетчиком воды. Отопление квартиры и подача горячей воды предусмотрено индивидуальным двухконтурным газовым котлом производства Италии. Квартиры оборудованы двухкамерными металлопластиковыми окнами (профиль Rehau ), а также входные металлические двери с МДФ накладками производства Украина. Лифт: все секции жилого комплекса оснащены грузопассажирскими лифтами грузоподъемностью в 630 кг или 8 человек.

SH
Sheriff1738 повід. · з 2014
24 жовтня 2016 р.

Alla83: что-то очень дешево продают

13 900 за м.кв. Не так уж и дешево. С учетом того что жилой комплекс находится в Ирпене.

NE
Nelli18551 повід. · з 2016
8 березня 2018 р.

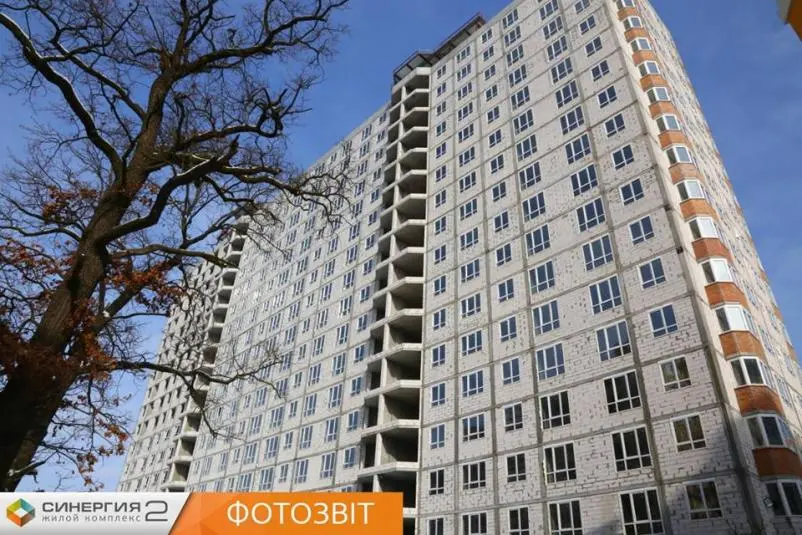

Ход строительства Жилого Комплекса

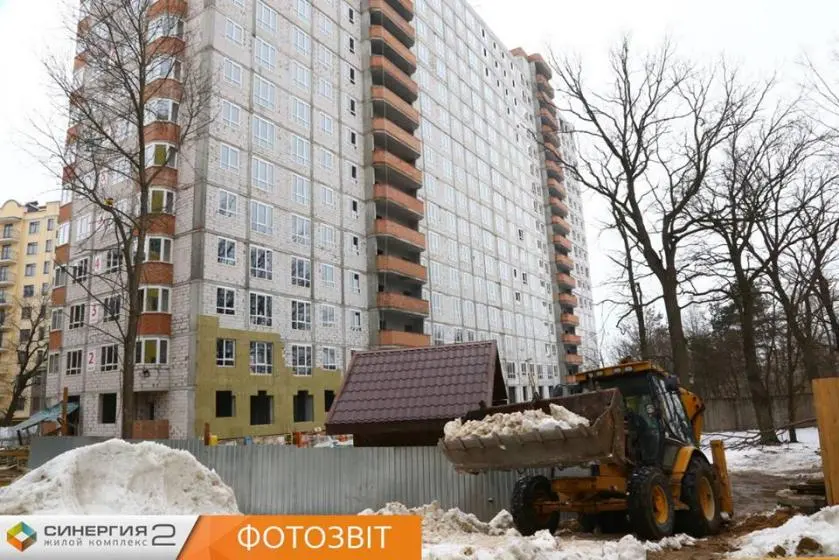

28.02.2018

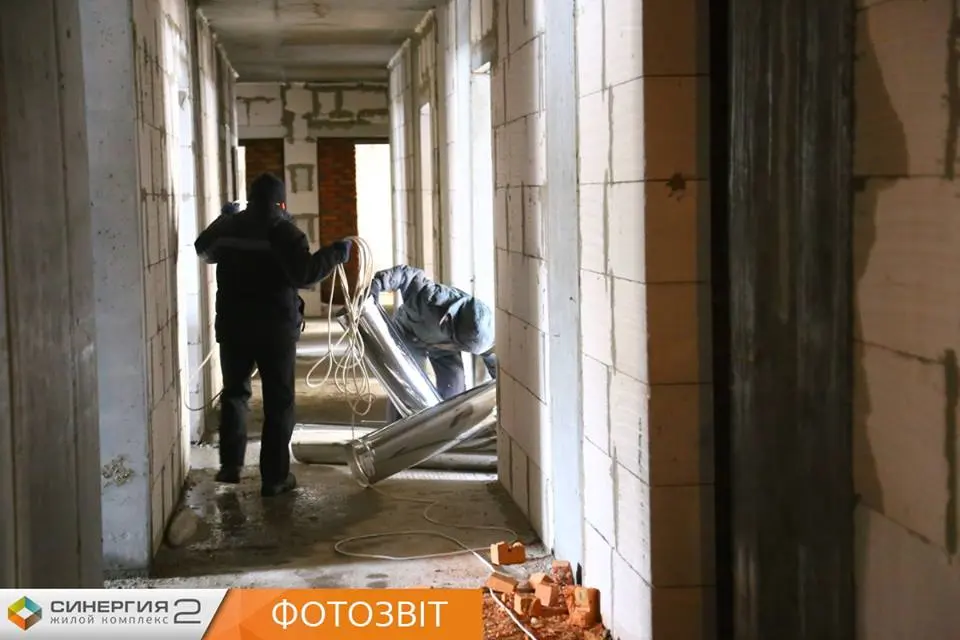

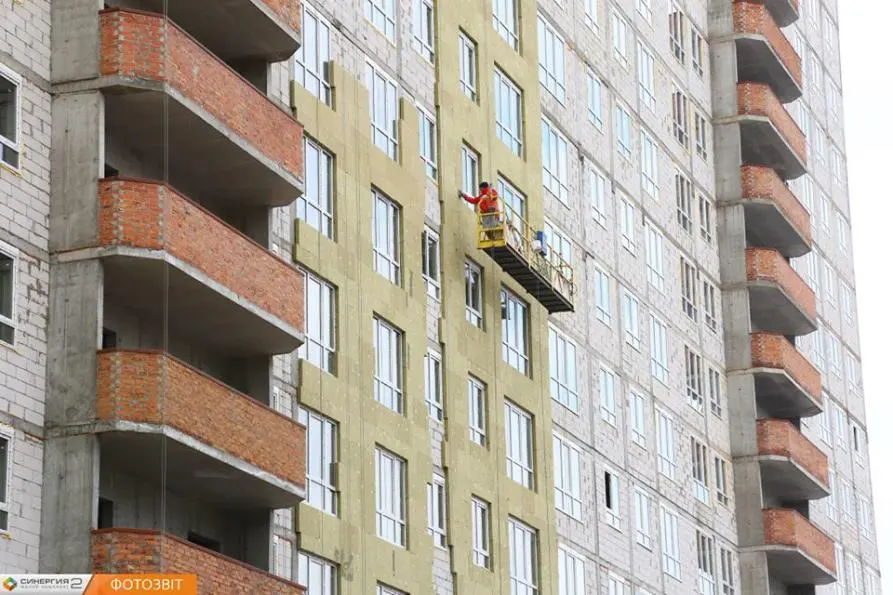

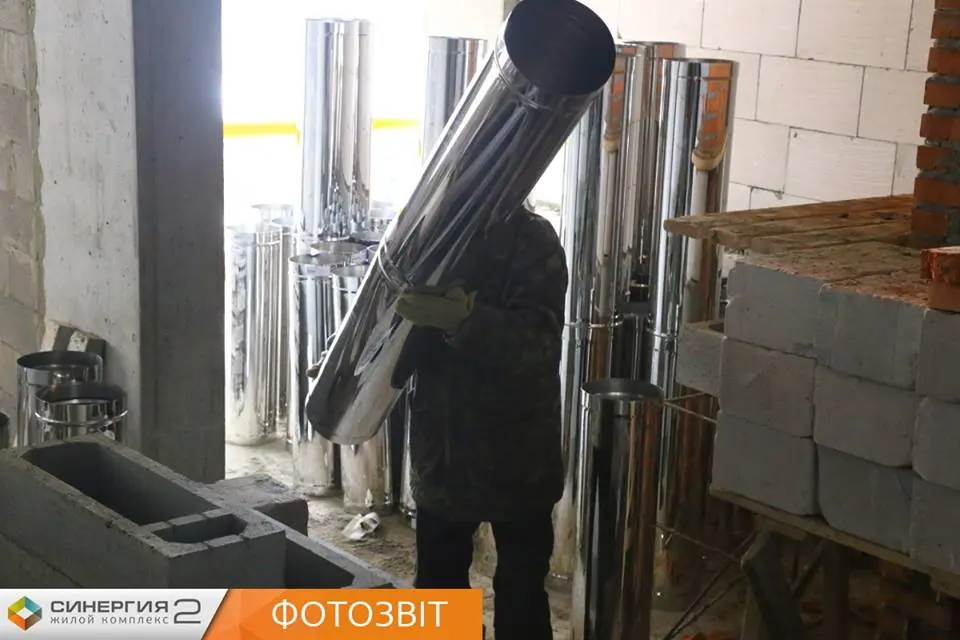

За звітний період здійснювався монтаж віконних конструкцій. На даний момент роботи завершені на 90 відсотків на 8 черзі і на 45 відсотків на 9 черзі.
Тривають роботи по газифікації (облаштування стояків, монтаж труб подачі повітря і видалення газу) на 8 черзі.
Виконано монтаж стояків каналізації на 8 і 9 черзі.

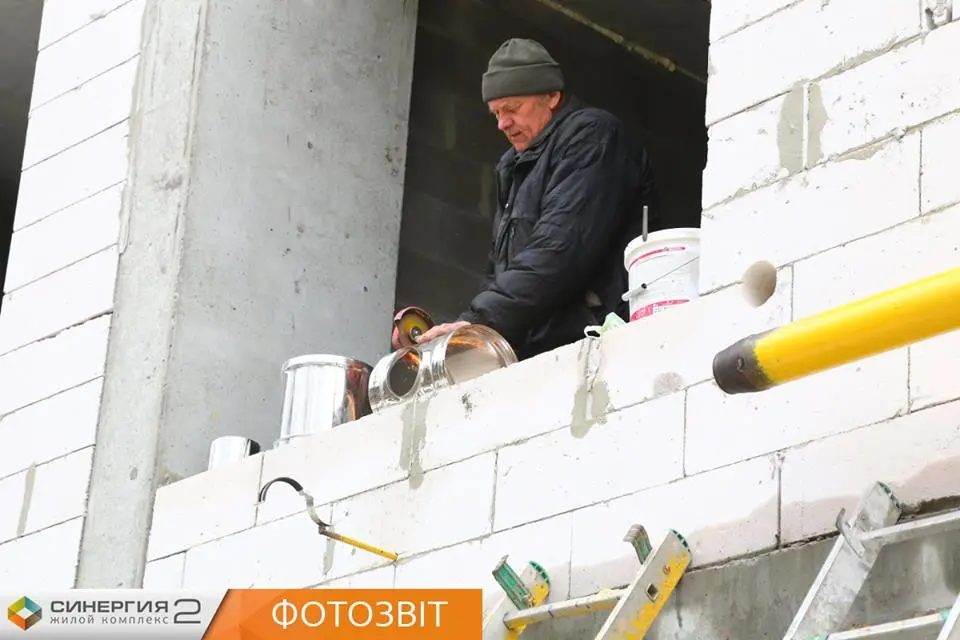

Завершено роботи по кладці зовнішніх стін і міжкімнатних перегородок на 1 поверсі 8 і 9 черг.

NE
Nelli18551 повід. · з 2016
16 березня 2018 р.

Ход строительства Жилого Комплекса

15.03.2018

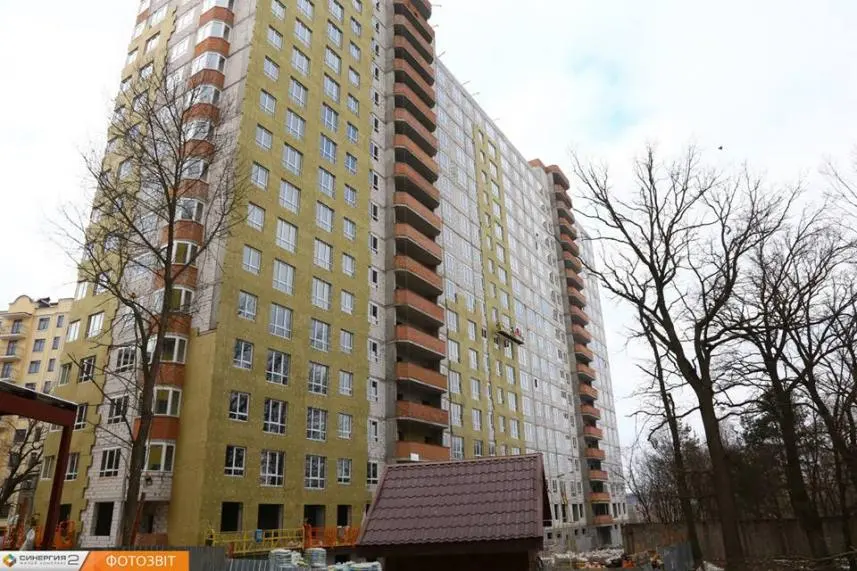

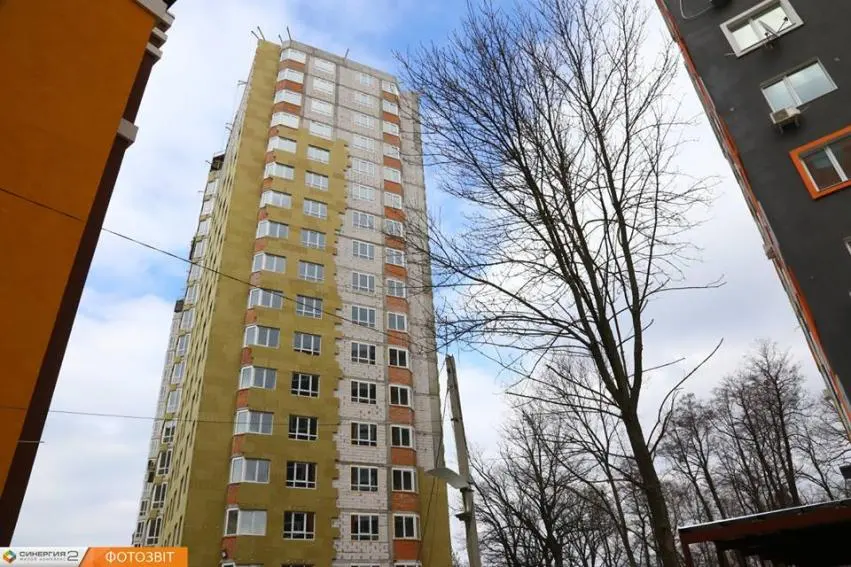

За звітний період завершено роботи по кладці зовнішніх стін і міжкімнатних перегородок на 8 і 9 черзі.
Триває монтаж віконних конструкцій на 8 і 9 черзі.
Розпочато роботи з облаштування фасаду будівлі 8 черги.
Тривають роботи по газифікації (облаштування стояків, монтаж труб подачі повітря і видалення газу) на 8 черзі.
Почалися роботи по газифікації (облаштування стояків, монтаж труб подачі повітря і видалення газу) на 9 черзі.

NE
Nelli18551 повід. · з 2016
5 квітня 2018 р.

Ход строительства Жилого Комплекса

30.03.2018

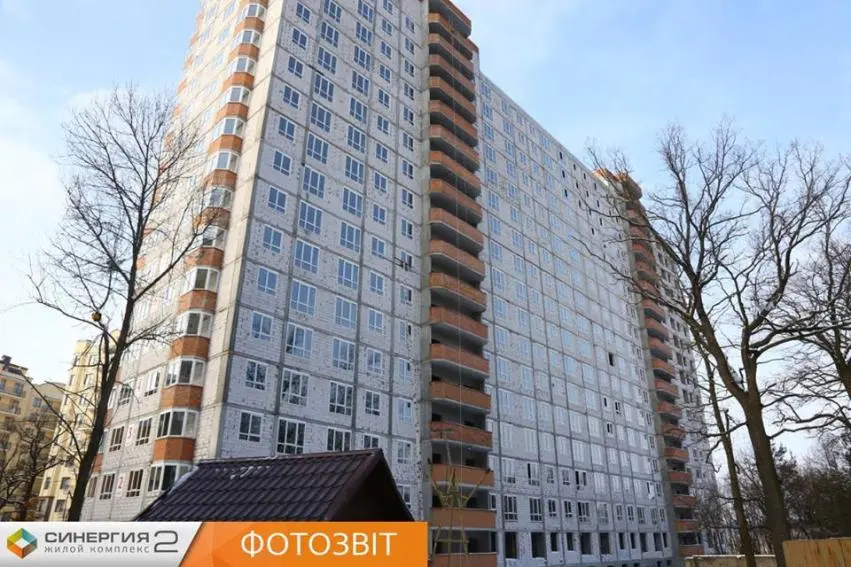

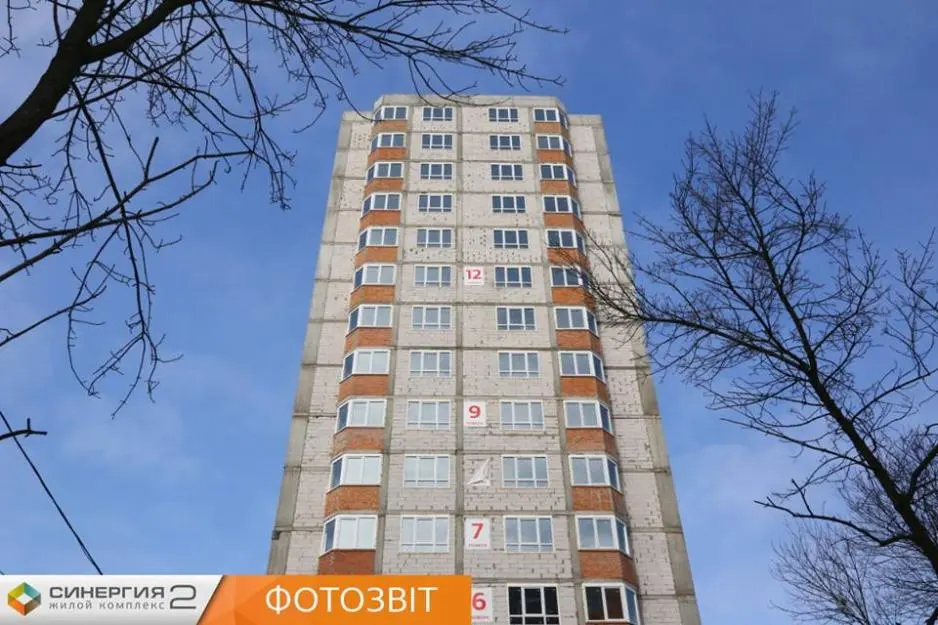

Завершено монтаж віконних конструкцій з 2 по 17 поверх на 8 черзі і завершується монтаж віконних конструкцій з 2 по 17 поверх на 9 черзі.
Завершено монтаж стояків газовідводів і димовидалення на 8 черзі і триває на 9 черзі.
Закінчено роботи по монтажу стояків газу на 9 черзі і розпочато підготовчі роботи до поквартирної обв'язки газу. Закінчуються роботи по монтажу стояків газу на 8 черзі.
Тривають роботи по влаштуванню фасаду 8 черзі. Розпочато підготовчі роботи з влаштування фасаду 9 черзі.

NE
Nelli18551 повід. · з 2016
22 квітня 2018 р.

Ход строительства Жилого Комплекса

19.04.2018

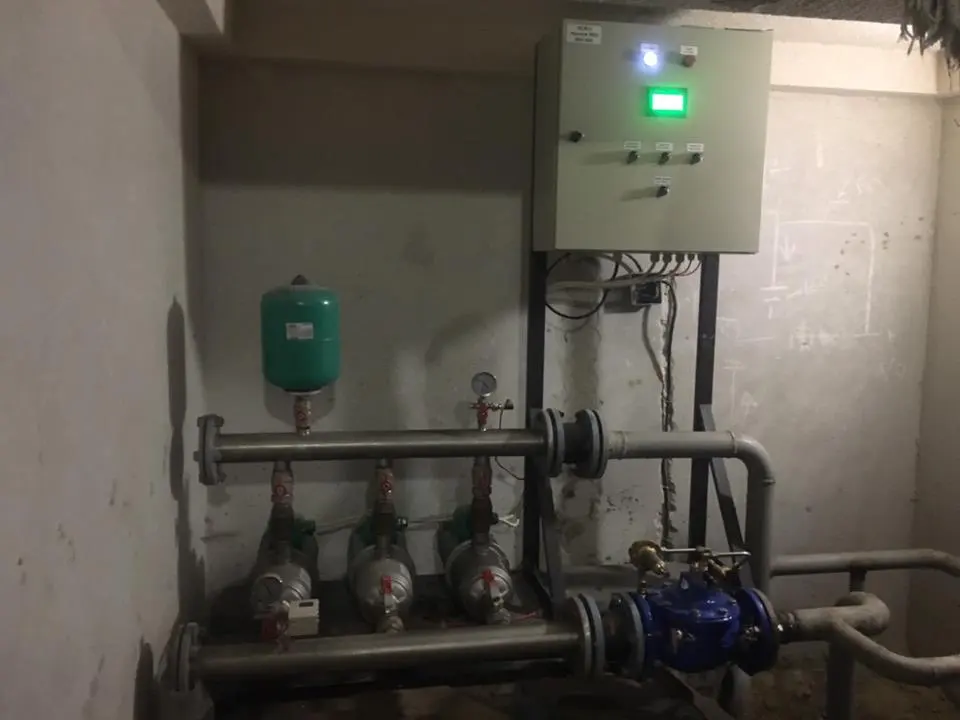

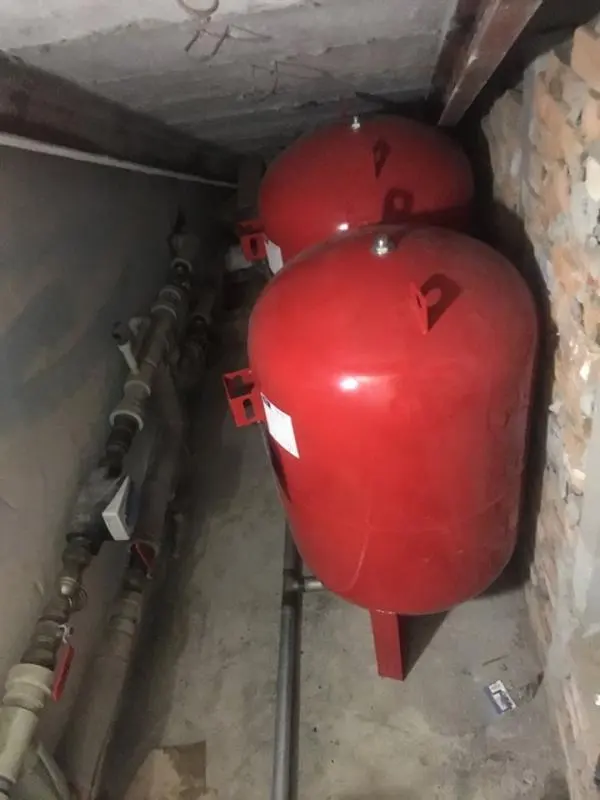

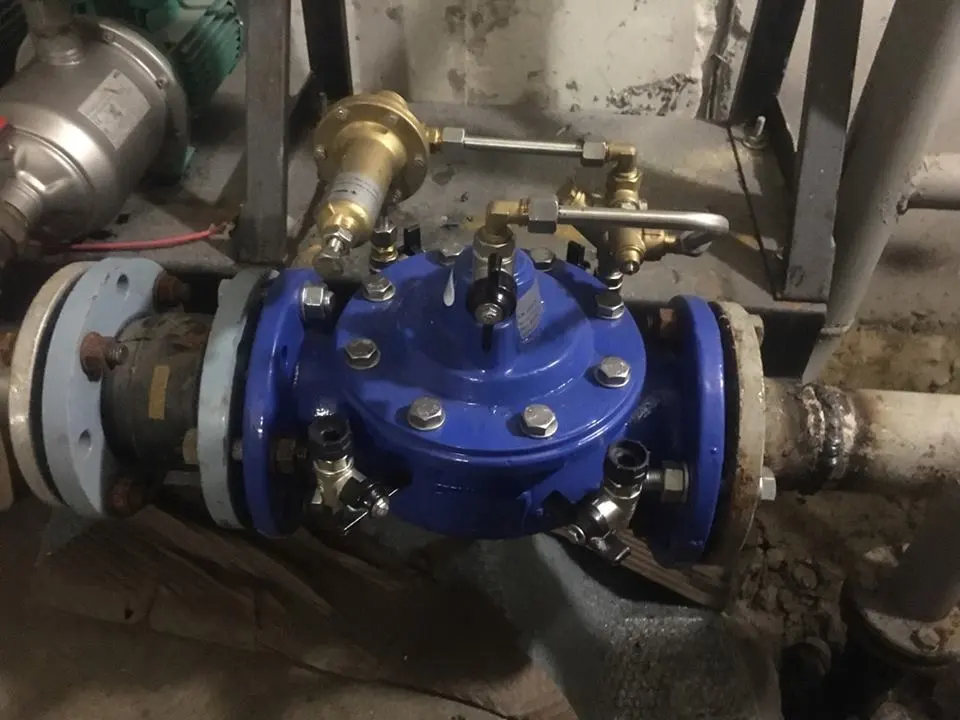

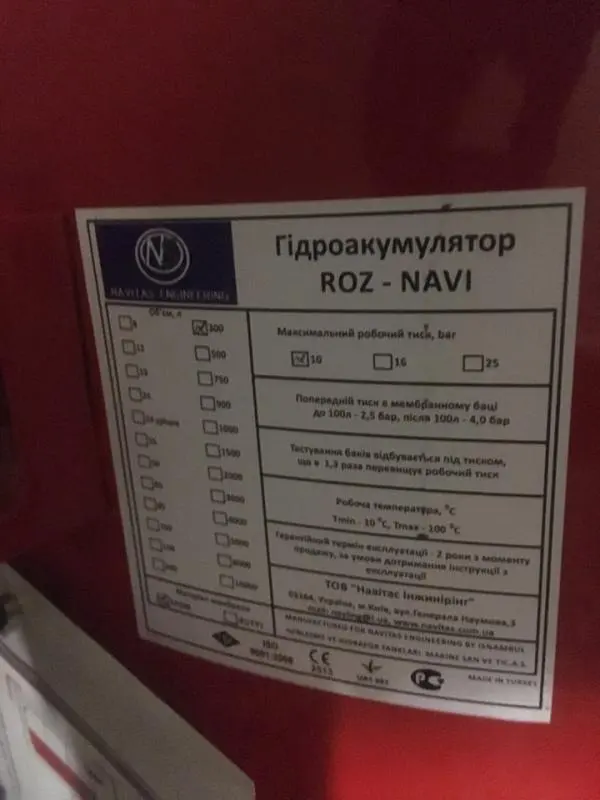

Житловий комплекс "Синергія 2", облаштований 2-ма водяними станціями, які забезпечують подачу води на поверхи. В зв'язку постійними гідроударами, які надходять від водоканалу - ТОВ "ОК "Синергія-2 Сервіс" було прийнято рішення на додаткове встановлення: редуктора тиску та 2-х гідробаків по 300 літрів. На сьогодні 1-на станція готова. Плануємо приступати до монування 2-ї станції.

NE
Nelli18551 повід. · з 2016
16 жовтня 2018 р.

Ход строительства Жилого Комплекса

14.10.2018

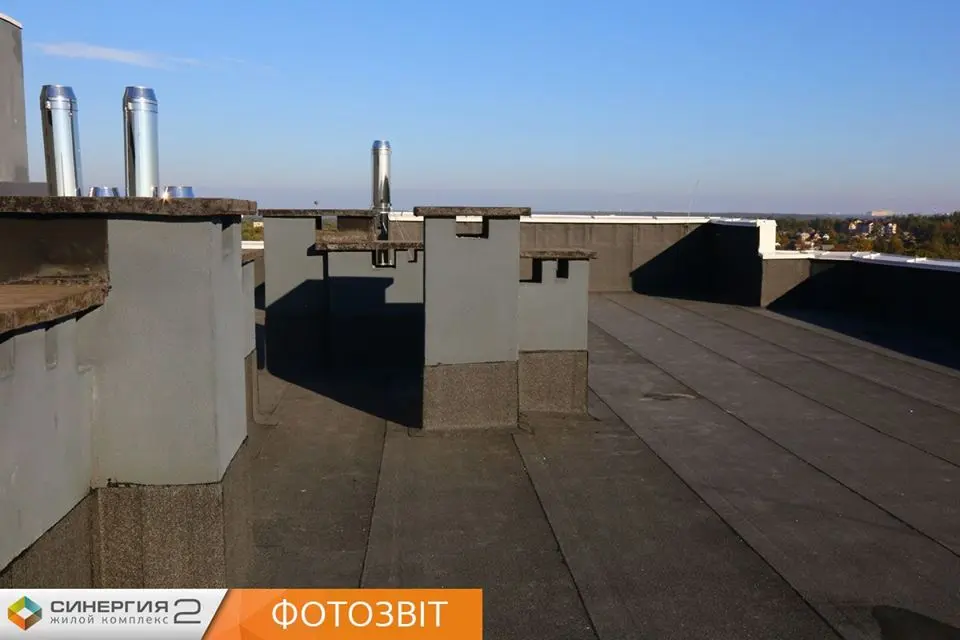

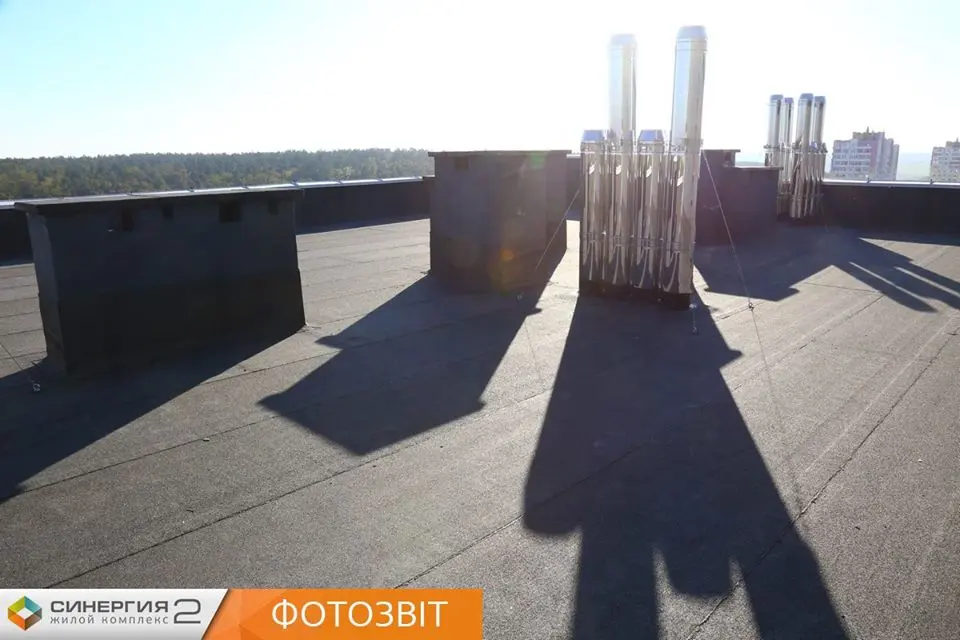

На 8 черзі завершено монтаж світильників на поверхах і сходових маршах (100%). Завершено роботи з нанесення декоративного покриття, малюнків, написів на стіни в місцях загального користування. Завершуються роботи з монтажу 2 шари гідроізоляції на даху. Розпочато підготовчі роботи з облаштування холу.
На 9 черзі завершено встановлення вхідних дверей поквартирно. Тривають роботи з нанесення декоративного оздоблення стін в місцях загального користування (виконано з 2 по 16 поверхи). Триває установка газових лічильників поквартирно (виконано з 1 по 9 поверх). Завершено монтаж перил на сходових клітинах з 1 по 17 поверх. Починаються роботи з поклейки 2 шари гідроізоляції на даху.
