Ход строительства Жилого Комплекса
25.06.2021

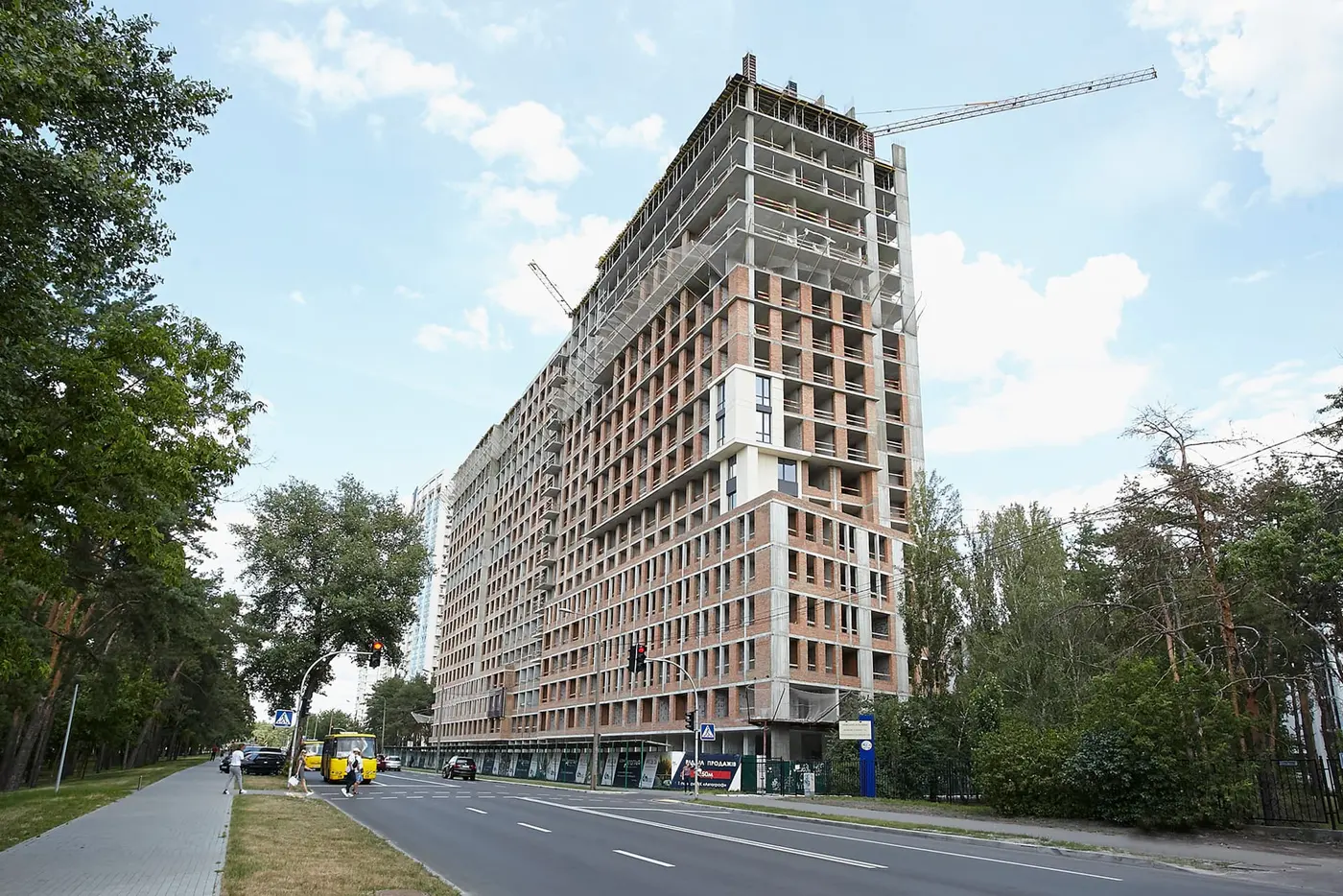

Будинок № 1, секція 1:

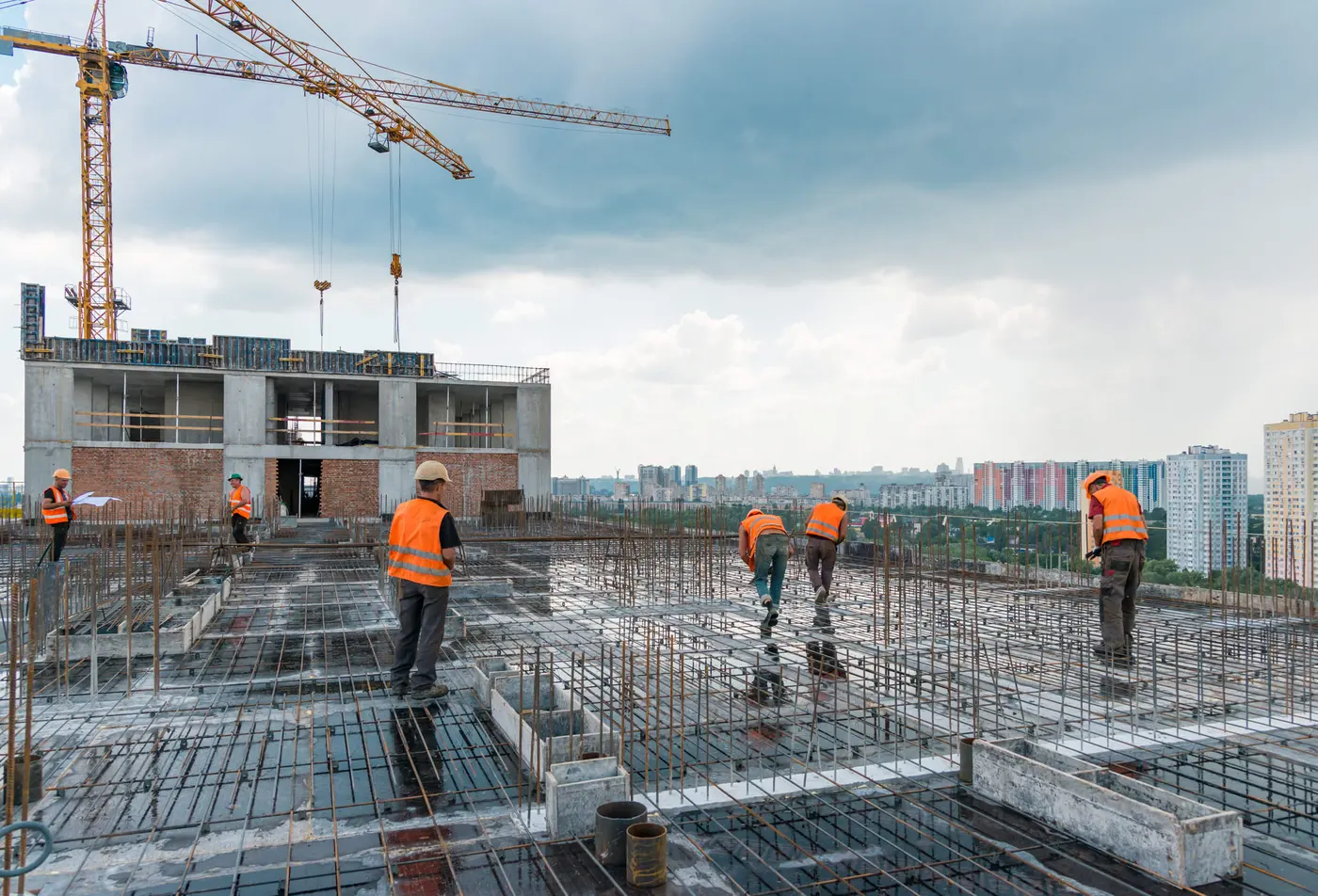

Виконано монолітно-залізобетонний каркас -100%;
Цегляна кладка виконана з 2-го по 26-й поверх - 100%,
Цегляна кладка 1-го поверху виконана на 80%,
Виконано влаштування покрівлі - 100%;
Виконано монтаж ПВХ-конструкцій на 2-18 поверхах - 100%;
Виконано влаштування стояків побутової, зливової каналізації і водопроводу - 100%;
Виконано монтаж системи опалення, розведення води і електрики в підлогах з 2-го по 26 поверх;
Виконані роботи з влаштування стяжки з 2-го по 26-й поверх;
Виконано монтаж ліфтів: пожежний ліфт - 100%, вантажний і пасажирський - 100%;
Виконано монтаж клінкерної плитки фасаду з вул.Жмаченка, 26 з 2-го по 6-й поверх - 100%;
Виконується влаштування мокрого фасаду - 80%;
Виконується влаштування НВФ фасаду - 60%;
Виконується прокладка кабелів пожежної системи захисту з 2-го по 26-й поверх - 75%;
Виконується прокладка кабелів домофону і інтернету - 40% (з 25-го по 18-й поверх);
Виконується прокладка кабелів освітлення фасаду - 40%;
Виконано монтаж вентиляторів і повітроводів на покрівлі -100%.
Будинок № 1, секція 2:
Виконано монолітно-залізобетонний каркас- 100%;
Цегляна кладка виконана з 1-го по 18-й поверх - 100%;
Виконано влаштування покрівлі - 100%;
Виконано монтаж ПВХ-конструкцій - 100%;
Виконано влаштування стояків побутової, зливової каналізації і водопроводу - 100%;
Виконано монтаж системи опалення, розводка води і електрики в підлогах з 2-го по 18-й поверх;
Виконані роботи з влаштування стяжки з 2-го по 18-й поверх;
Виконано монтаж ліфтів - 100%;
Виконано влаштування світлопрозорих огороджувальних конструкцій - 100%;
Виконується влаштування мокрого фасаду - 90%;
Виконується влаштування НВФ фасаду - 90%;
Виконується прокладка кабелів пожежної системи захисту з 2-го по 18-й поверх - 80%;
Виконується прокладка кабелів домофону і інтернету - 90% (з 18-го по 2-й поверх);
Виконується прокладка кабелів освітлення фасаду - 80%;
Виконано монтаж вентиляторів і повітроводів на покрівлі - 100%;
Виконуються роботи по штукатурці МОПів - 20%.
Будинок № 1, секція 3:

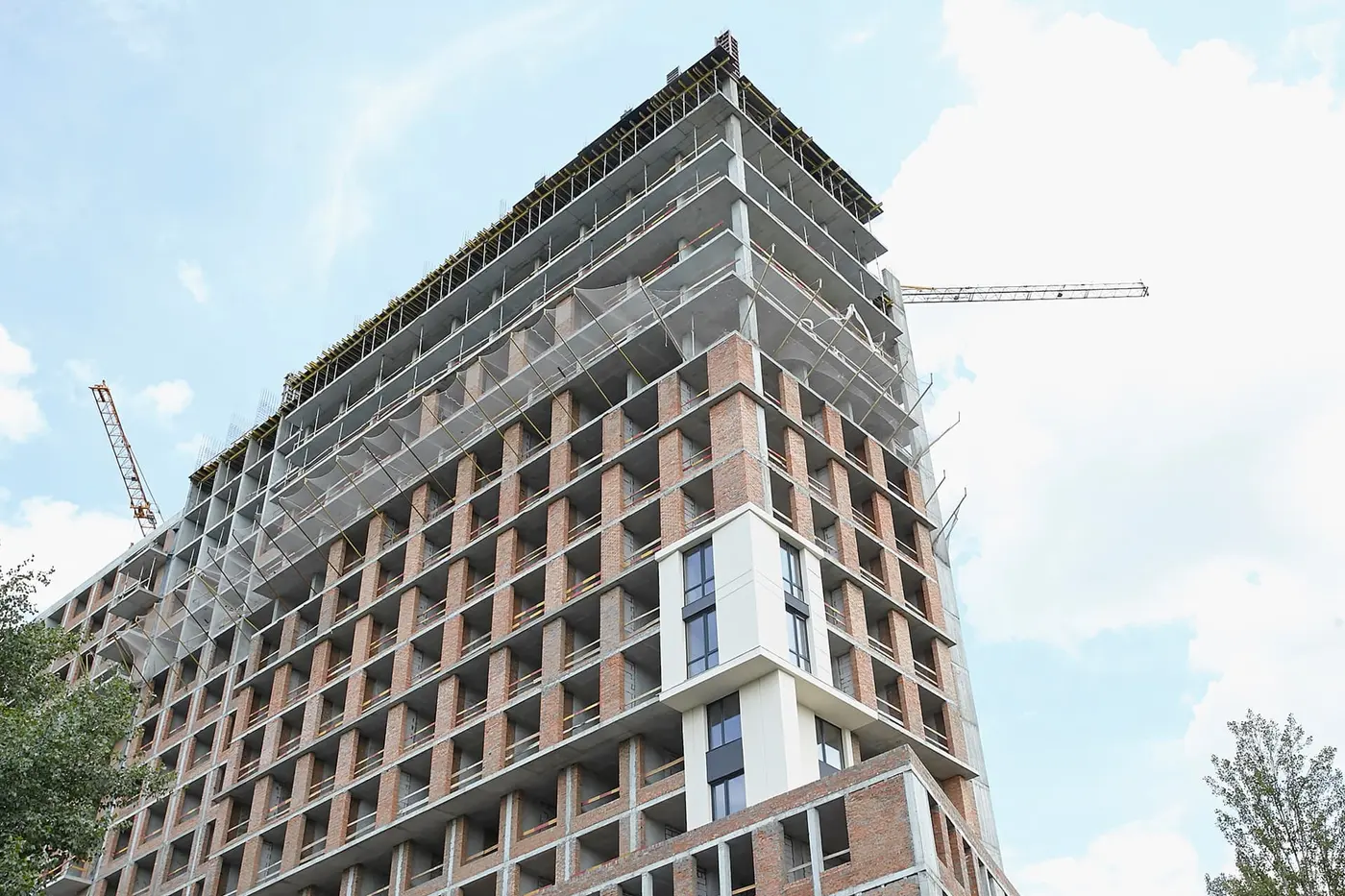

Виконано монолітно-залізобетонний каркас - 100%;
Цегляна кладка виконана з 1-го по 22-й - 100%;
Виконано влаштування покрівлі - 100%;
Виконано монтаж ПВХ-конструкцій - 100%;
Виконано влаштування стояків побутової, зливової каналізації і водопроводу з 2 по 22-й поверх - 100%;
Виконані роботи з монтажу системи опалення та електрики в підлогах з 2-го по 22-й поверх;
Виконані роботи з влаштування стяжки з 3-го по 22-й поверх;
Виконано монтаж ліфтів: пожежний ліфт - 100%, вантажний і пасажирський - 100%;
Виконано влаштування світлопрозорих огороджувальних конструкцій - 100%;
Виконується монтаж клінкерної плитки фасаду з 2-го по 4-й поверх - 98%;
Виконується влаштування мокрого фасаду - 40%;
Виконуються роботи по влаштуванню НВФ фасаду - 50%;
Виконується прокладка кабелів домофону і інтернету - 30% (з 22-го по 15-й поверх);
Виконується прокладка кабелів пожежної системи захисту з 2-го по 26-й поверх - 65%;
Виконується прокладка кабелів освітлення фасаду - 35%;
Виконано монтаж вентиляторів і повітроводів на покрівлі - 100%.
Будинок № 2:

Здійснюється влаштування вертикальних конструкцій на покрівлі - 95%;
Виконана цегляна кладка: 2-16 поверх - 95% (залишилася закладка інженерних комунікацій);
Виконана кладка:
17-го поверху (фасадна частина) -100%;
18-го поверху (фасадна частина) - 100%;
19-го поверху (фасадна частина) - 100%;
20-го поверху (фасадна частина) - 100%;
21-го поверху (фасадна частина) - 100%;
22-го поверху (фасадна частина) - 100%.
23-го поверху (фасадна частина) - 100%;
24-го поверху (фасадна частина) - 50%;
25-го поверху (фасадна частина) - 100%;
26-го поверху (фасадна частина) - 5%.
Виконано влаштування зливової каналізації і водопроводу з 1-го по 25-й поверх - 100%;
Виконано влаштування побутової каналізації і водопроводу з 4-го по 21-й поверх - 100%;
Виконано виготовлення і монтаж закладних деталей під електропостачання з 3-го по 17-й поверх.
