Район, метро, ЖК або вулиця
UARU
Подати оголошення
ГоловнаФорумПравий берегЖК Dibrova Park (Диброва Парк) ул. Северо-Сырецкая

ЖК Dibrova Park (Диброва Парк) ул. Северо-Сырецкая

13 відповідей · 9 390 переглядів
NE
Nelli18551 повід. · з 2016
15 липня 2019 р.

Объект: ЖК Dibrova Park (Диброва Парк)

Адрес: Киев Подольский р-н ул. Северо-Сырецкая

Ссылки:

::: Официальный сайт проекта ЖК Dibrova Park (Диброва Парк)

::: Информация про комплекс и покупку квартиры ЖК Dibrova Park (Диброва Парк) на портале

О комплексе:

Застройщик:

Дата сдачи:

Технические характеристики:

NE
Nelli18551 повід. · з 2016
19 червня 2020 р.

Ход строительства Жилого Комплекса
Май 2020
Будинок 1
Влаштування каркасу будівлі на рівні 12 поверху.
Перекриття будівлі на рівні 12 поверху.
Розпочато кладку стін та перегородок.

Будинок 2
Влаштування каркасу будівлі на рівні 12 поверху.
Перекриття будівлі на рівні 12 поверху.

Будинок 3
Влаштування каркасу будівлі на рівні 3 поверху.
Перекриття будівлі на рівні 3 поверху.

NE
Nelli18551 повід. · з 2016
21 липня 2020 р.

Ход строительства Жилого Комплекса
07.07.2020

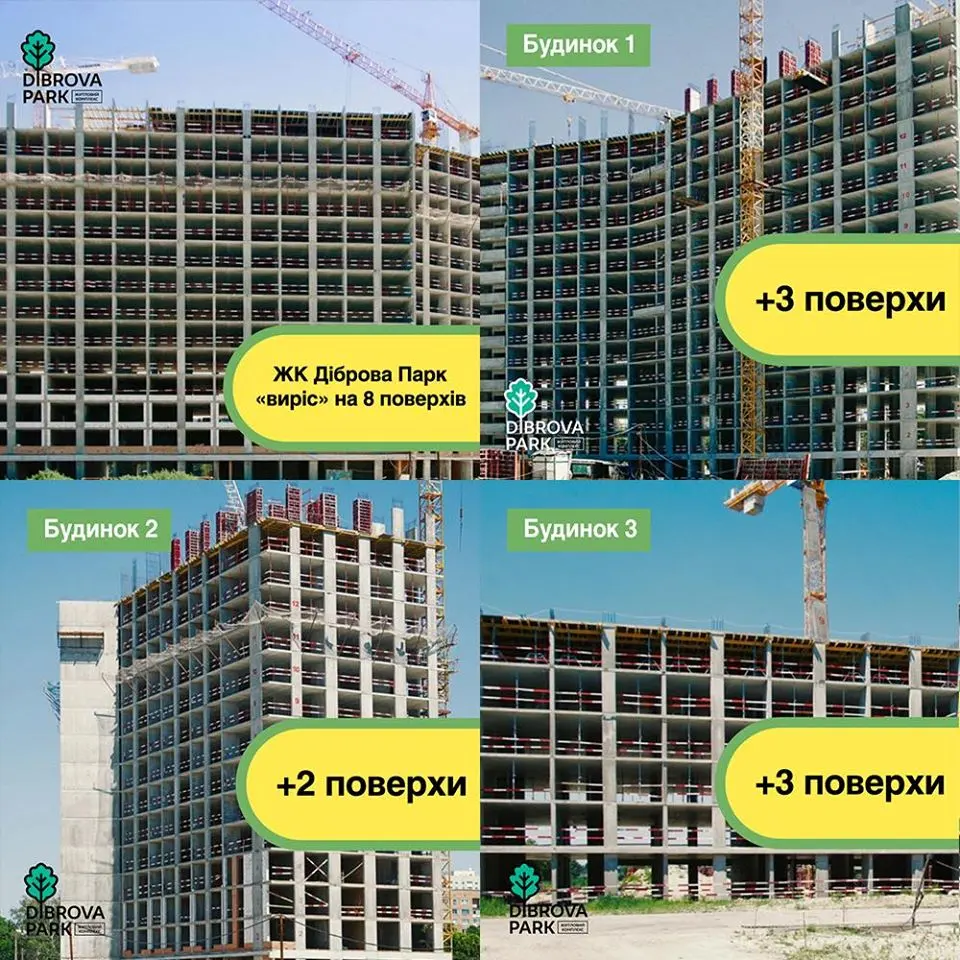

За попередній місяць вдалося спорудити вісім нових поверхів: по три у першому та третьому будинках, два — у другом.

SL
Slonik281 повід. · з 2020
26 серпня 2020 р.

Менеджеры ведут себя как боги, консультациями ад, не купили только потому что менеджер делал большое одолжение просто общаясь с нами.

NE
Nelli18551 повід. · з 2016
6 жовтня 2020 р.

Ход строительства Жилого Комплекса
24.09.2020

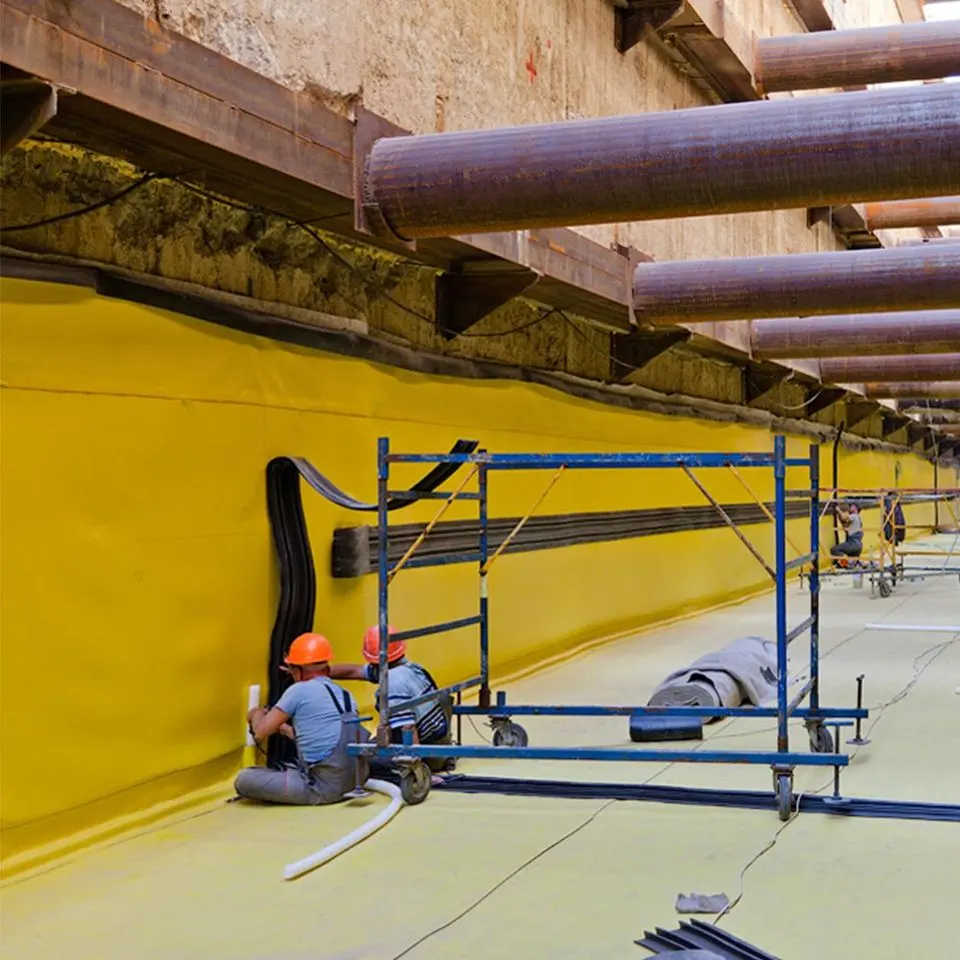

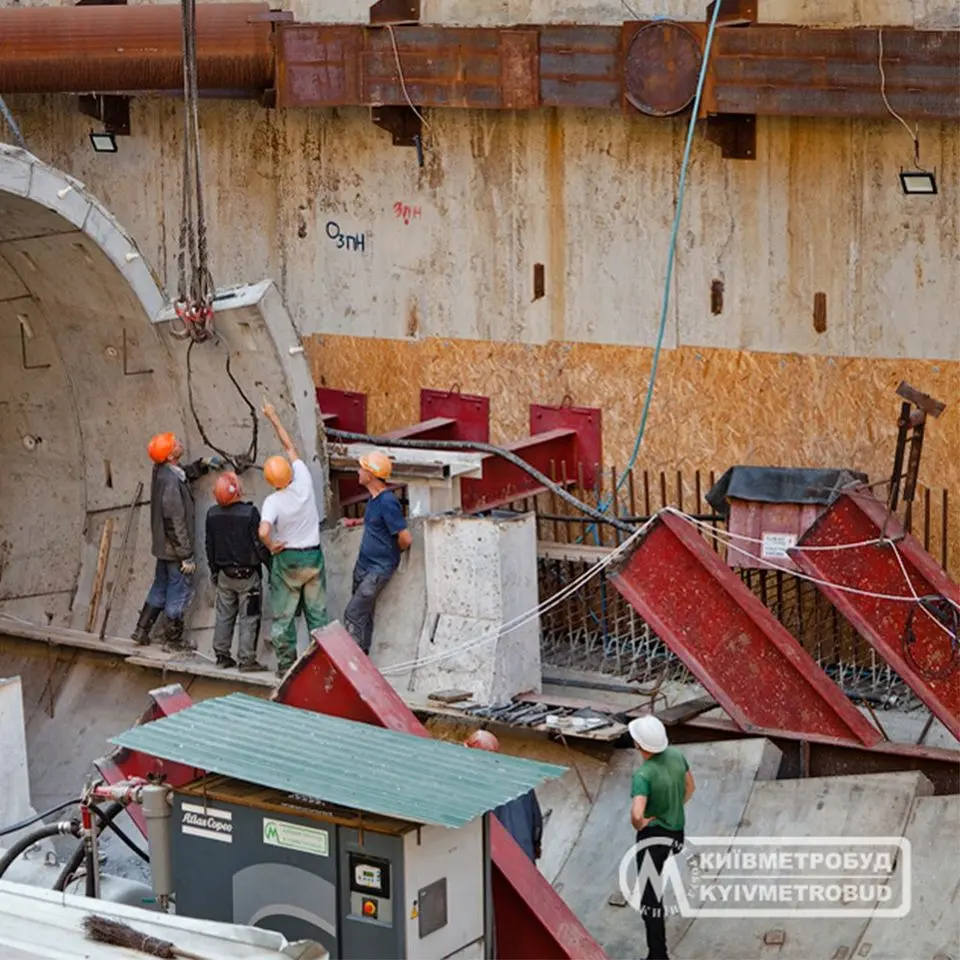

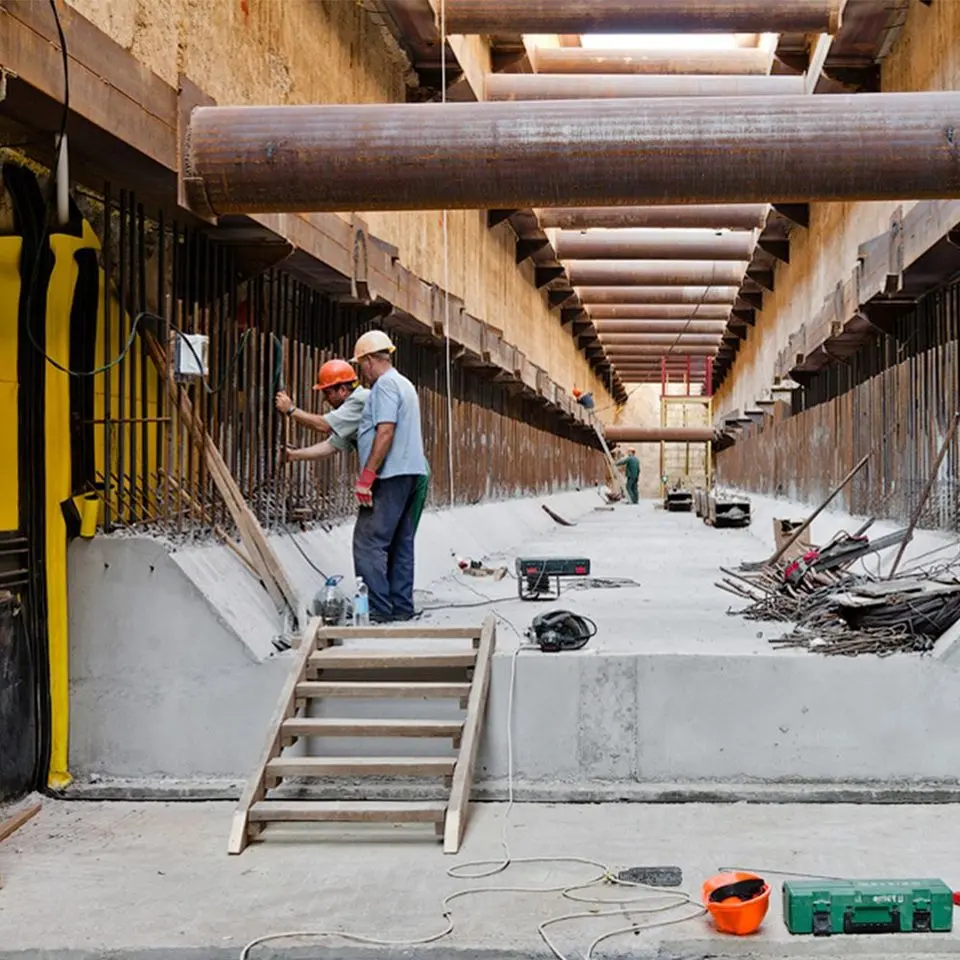

Там вже забетоновано першу 55 метрову частину потужної лоткової плити. Саме вона стане основою для двоярусних тунелів. Також тривають роботи з гідроізоляції нижньої частини котловану на інших ділянках майбутньої споруди.

NE
Nelli18551 повід. · з 2016
11 серпня 2021 р.

Ход строительства Жилого Комплекса
06.08.2021
Будинок 1
Влаштування покрівлі виконано на 85%.
Влаштування віконних блоків на завершальному етапі.
Влаштування дверних блоків виконано на 30%.
Влаштування внутрішніх інженерних систем виконано на 80%.
Зовнішнє оздоблення фасаду виконано на 50%.
Влаштування ліфтів виконано на 96%.

Будинок 2
Влаштування покрівлі виконано на 85%.
Влаштування віконних блоків на завершальному етапі.
Влаштування дверних блоків виконано на 30%.
Влаштування внутрішніх інженерних систем виконано на 80%.
Зовнішнє оздоблення фасаду виконано на 50%.
Влаштування ліфтів виконано на 96%.

Будинок 3
Влаштування покрівлі виконано на 85%.
Влаштування віконних блоків на завершальному етапі.
Влаштування дверних блоків виконано на 30%.
Влаштування внутрішніх інженерних систем виконано на 80%.
Зовнішнє оздоблення фасаду виконано на 50%.
Влаштування ліфтів виконано на 96%.

Будинок 4
Влаштування покрівлі виконано на 85%.
Влаштування віконних блоків на завершальному етапі.
Влаштування дверних блоків виконано на 85%.
Зовнішнє оздоблення фасаду виконано на 75%.
Влаштування внутрішніх інженерних систем виконано на 90%.
Влаштування ліфтів виконано на 96%.

Будинок 5
Влаштування каркасу будівлі на рівні 21 поверху.
Перекриття будівлі на рівні 21 поверху.
Кладку стін та перегородок виконано на 35%.

Будинок 6
Влаштування каркасу будівлі на рівні 18 поверху.
Перекриття будівлі на рівні 18 поверху.
Кладку стін та перегородок виконано на 35%.

Паркінг 1
Влаштування каркасу будівлі виконано на 67%.
