14 липня 2019 р.

Объект: ЖК Stanford (Стенфорд)

Адрес: Киев Печерский р-н ул. Предславинская, 35

Ссылки:

::: Официальный сайт проекта ЖК Stanford (Стенфорд)

::: Информация про комплекс и покупку квартиры ЖК Stanford (Стенфорд) на портале

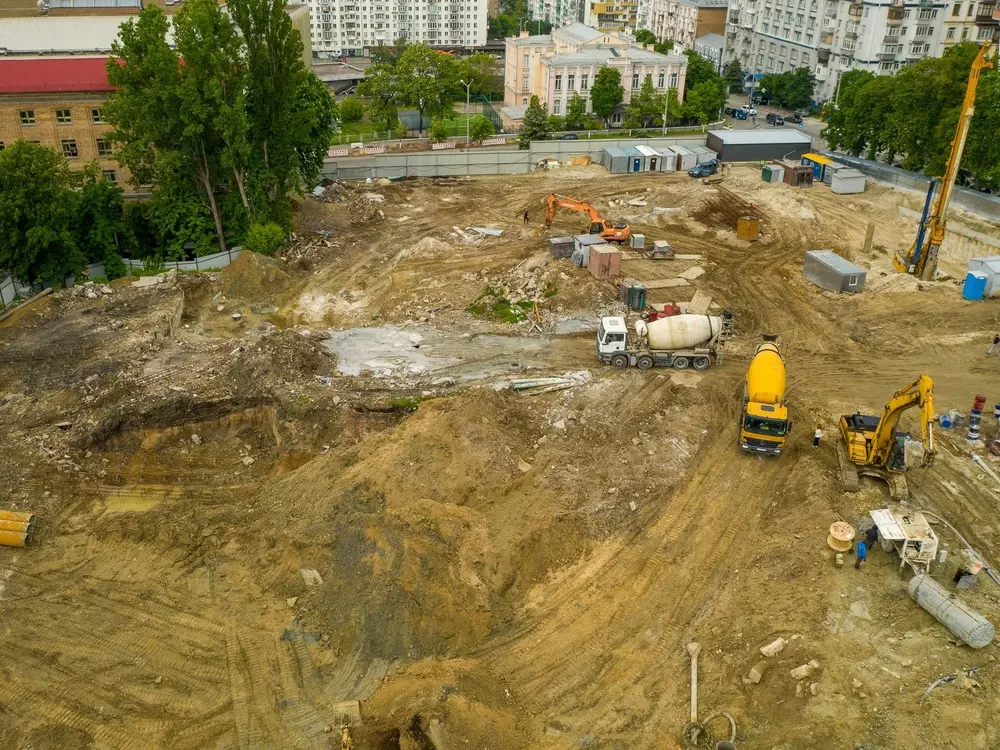

О комплексе:

Застройщик: Perfect Group

Дата сдачи:

Технические характеристики:

NE
Nelli18551 повід. · з 2016
19 червня 2020 р.

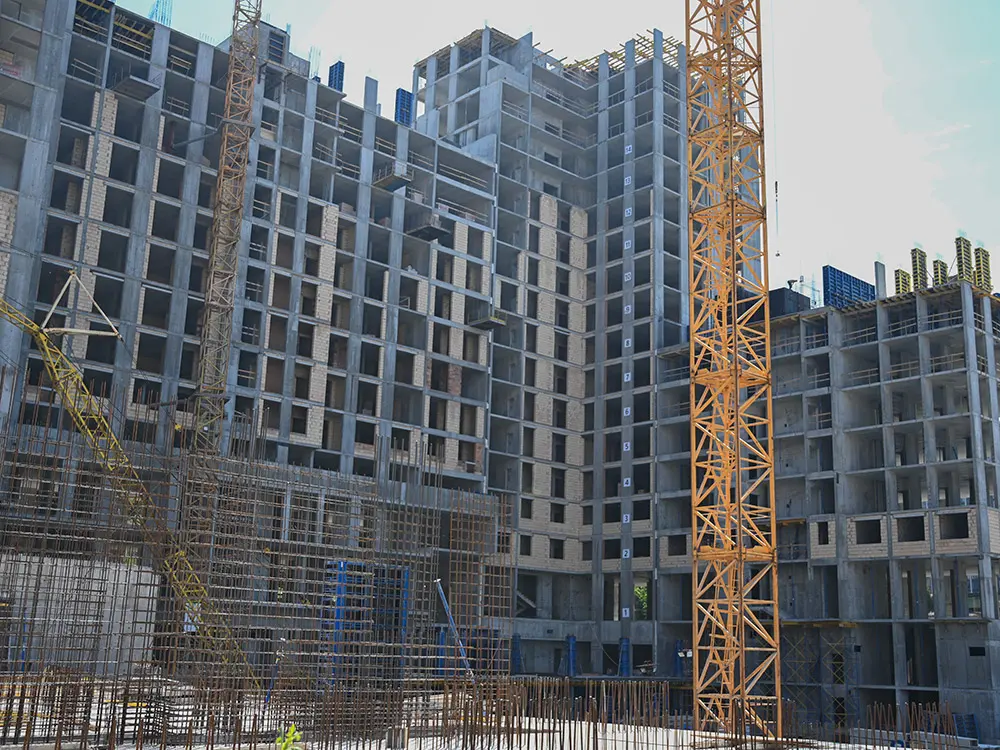

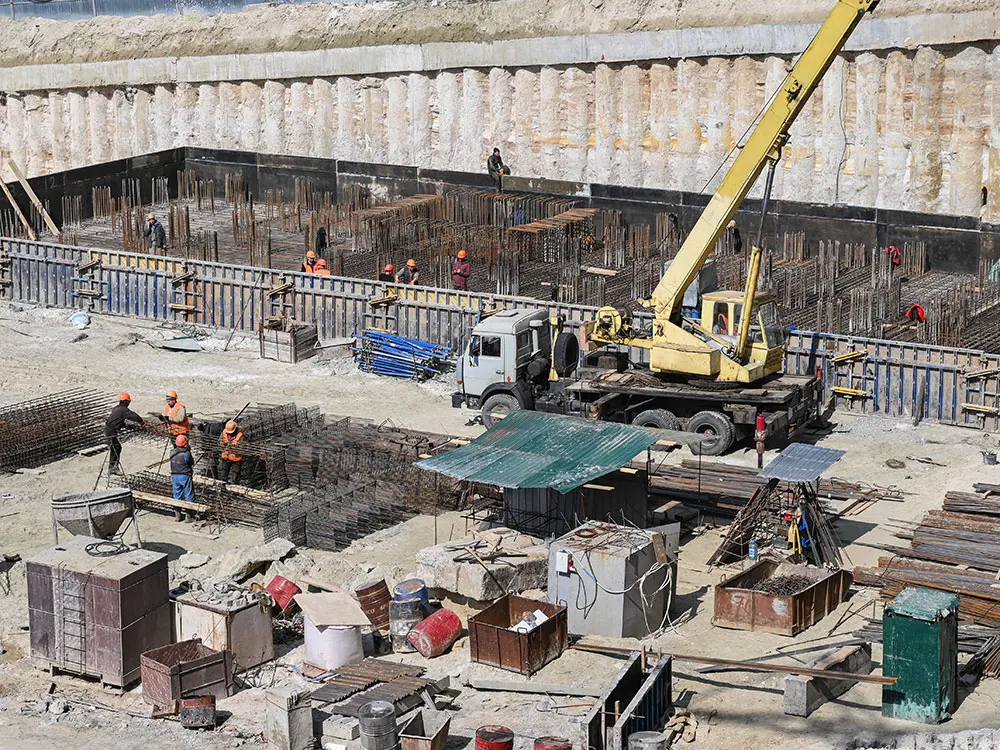

Фото-отчет Жилого Комплекса
28.05.2020

NE
Nelli18551 повід. · з 2016
20 липня 2020 р.

Новости Жилого Комплекса
16.06.2020
В ЖК Stanford официально стартовали продажи квартир!
Stanford - полифункциональный жилой комплекс бизнес класса, современный дом с потенциалом стать легендой, новой архитектурной доминантой Печерска.
Визитной карточкой Stanford является его внутренний двор, над концепцией которого работали лучшие ландшафтные дизайнеры. Джазовые вечера, досуг с гостями, перерыв с чашкой ароматного кофе, деловой конфикол в течение рабочего дня - для любых повседневных задач во внутреннем пространстве Stanford найдется комфортная локация.
Stanford - уникальный и сбалансированный жилой комплекс предлагает совершенное сочетание сервисов. Владельцам квартир достаточно лишь нажать кнопку лифта, чтобы как можно быстрее попасть в фитнес-зал, отвести детей на занятия в центр раннего развития или успеть на деловую встречу в гостинично-ресторанном комплексе.

NE
Nelli18551 повід. · з 2016
28 серпня 2020 р.

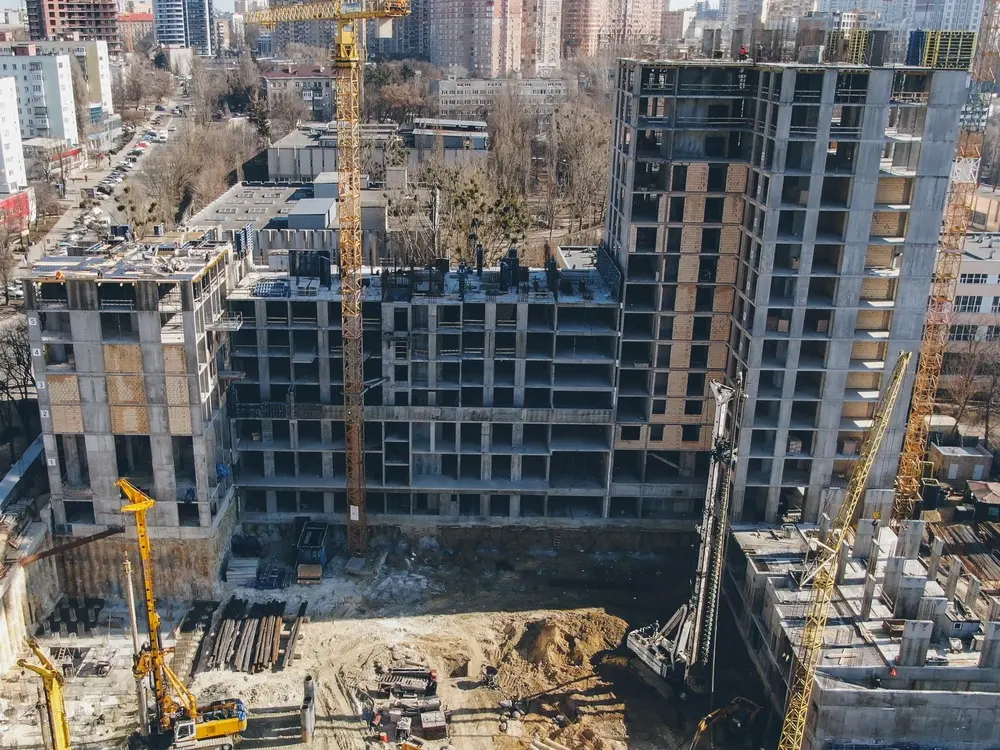

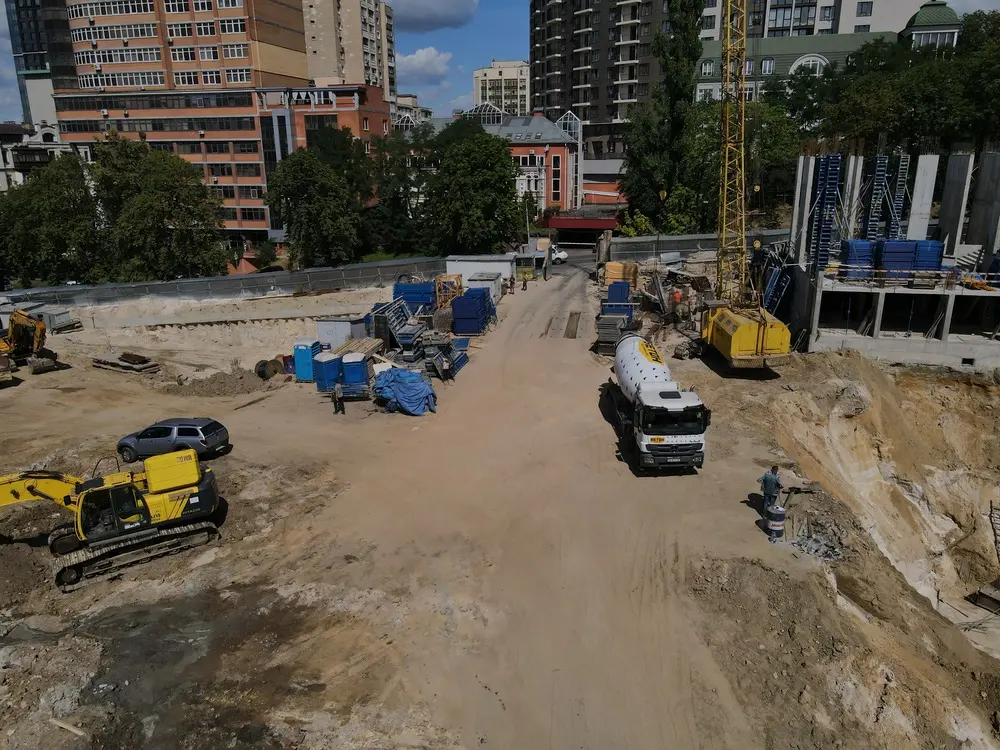

Ход строительства Жилого Комплекса

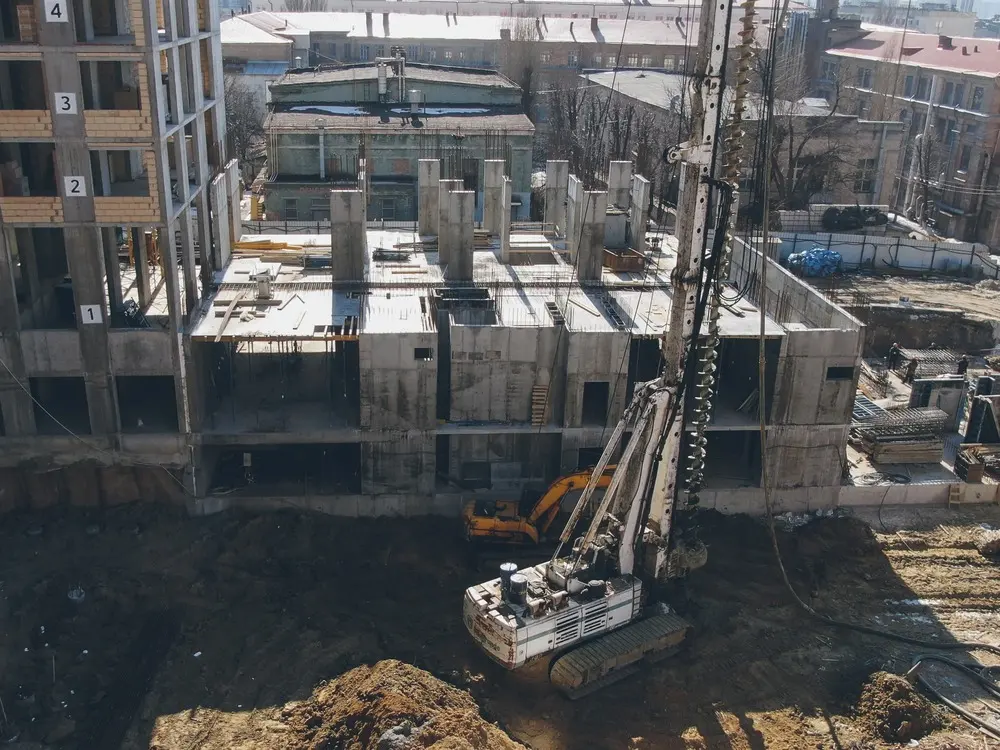

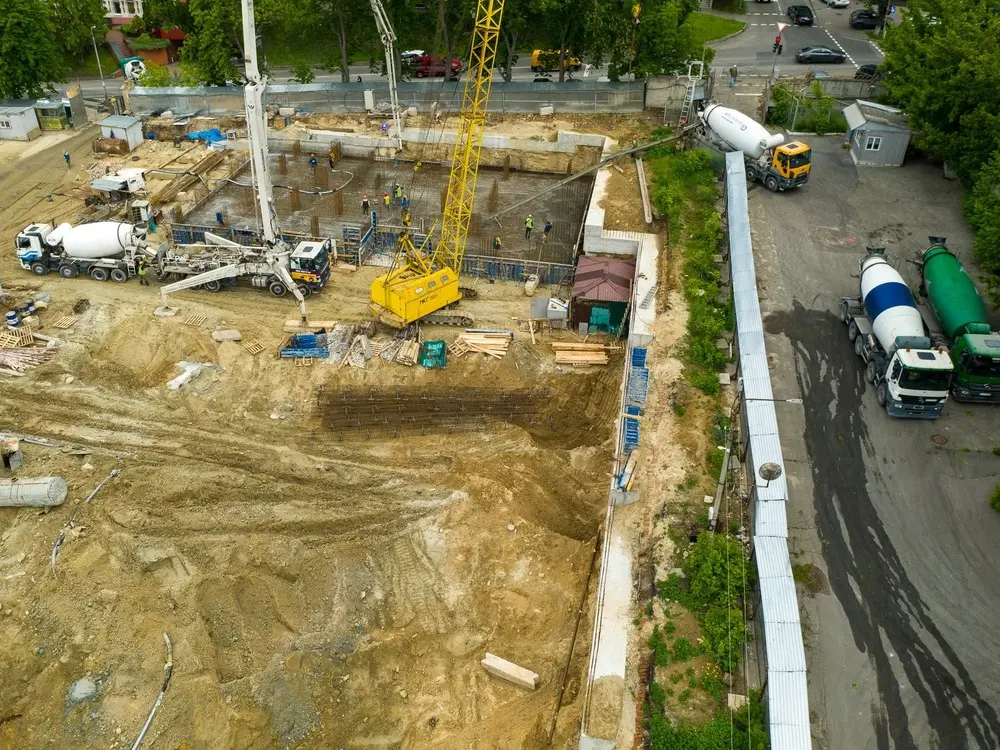

23.07.2020
- Продолжается заливка вертикальных элементов 1-го этажа секции 104;
- происходит заливка фундамента секции 106. Самый главный этап строительства начато: возводится надежность дома!
- Также происходит бурение свай секции 105;
- идет подготовка фундамента под башенный кран
- завершены испытания свайных кустов секций 107, 108, 103.

NE
Nelli18551 повід. · з 2016
6 жовтня 2020 р.

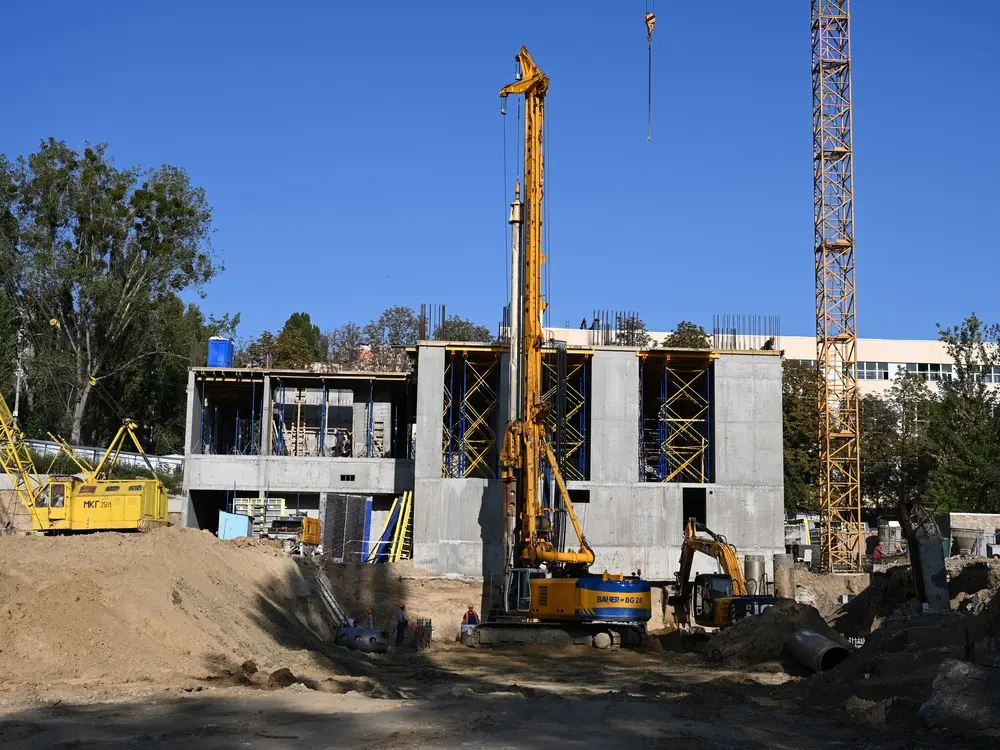

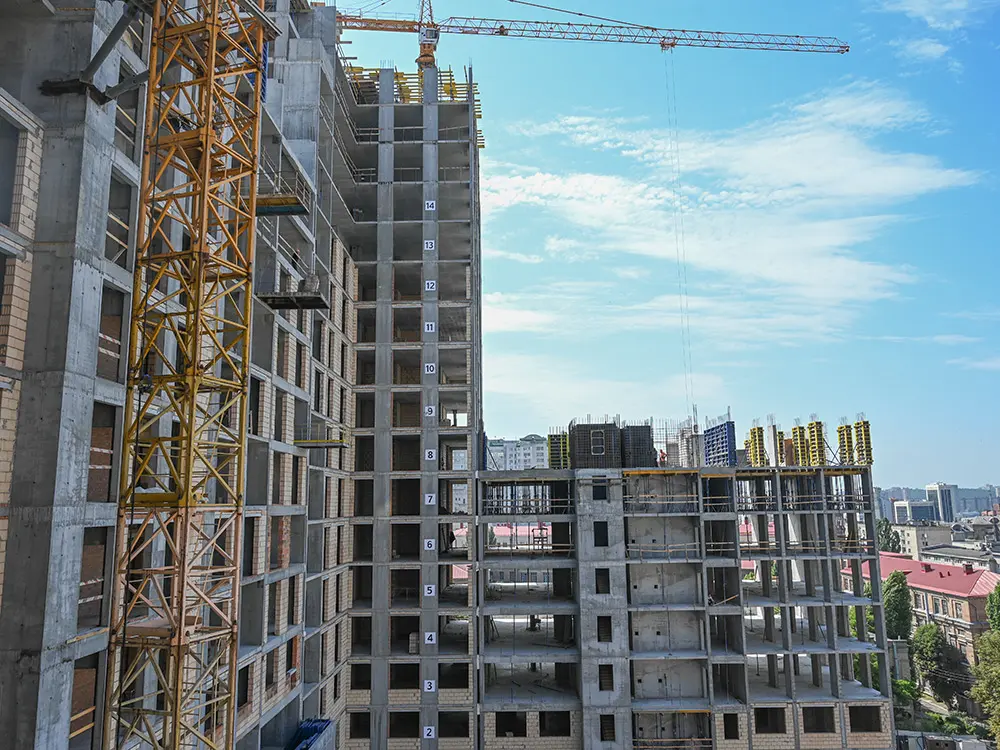

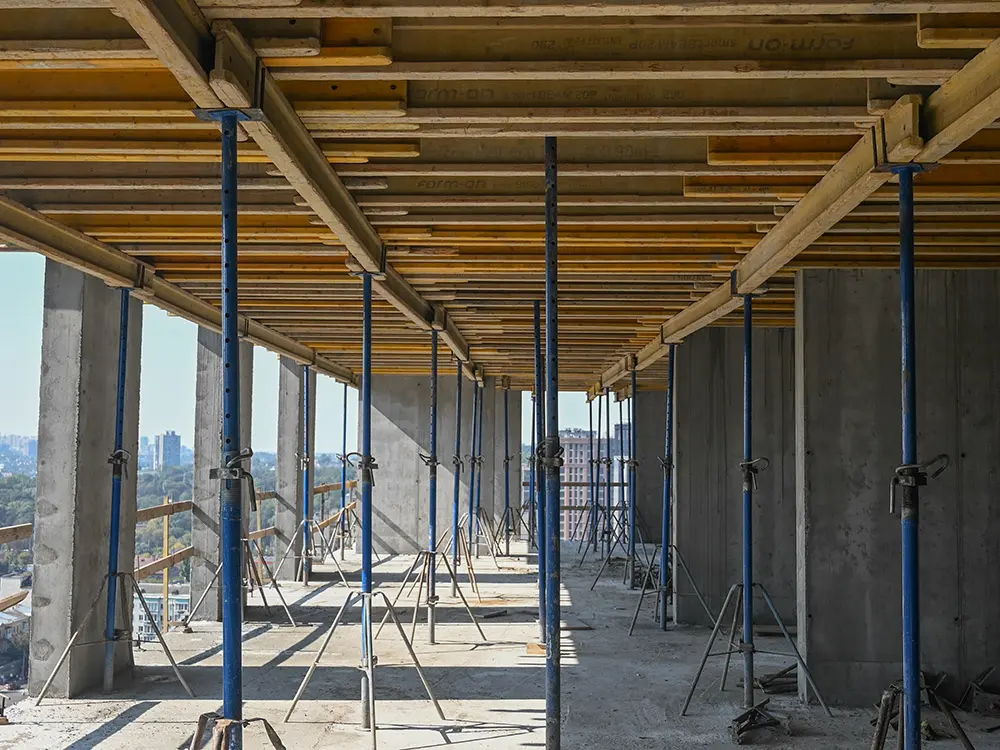

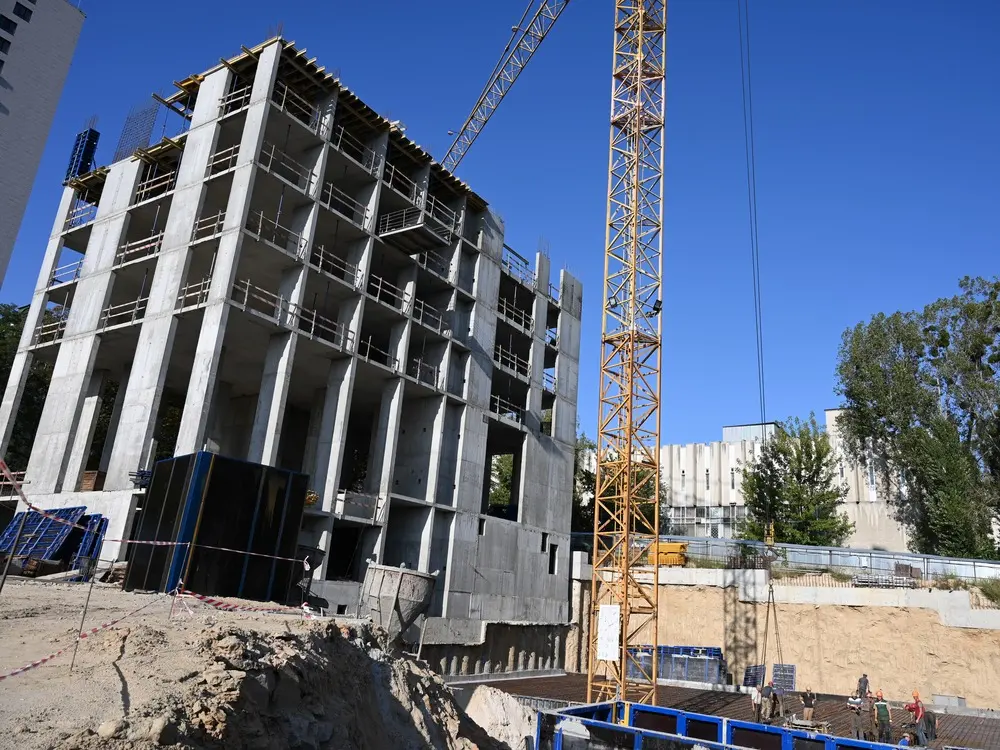

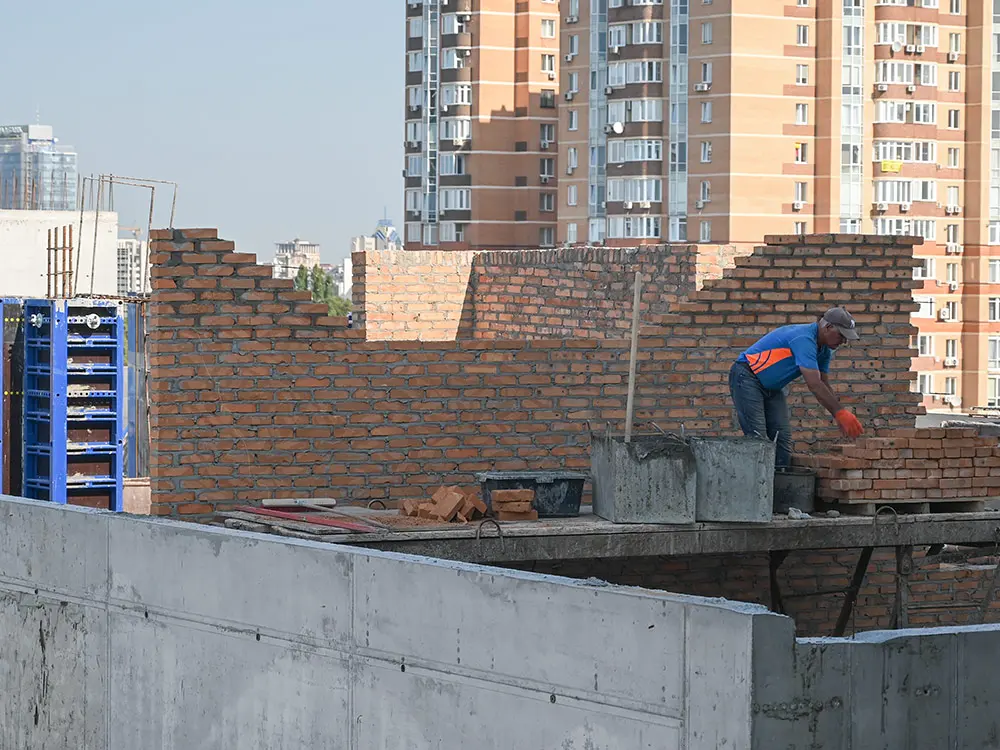

Фото-отчет Жилого Комплекса

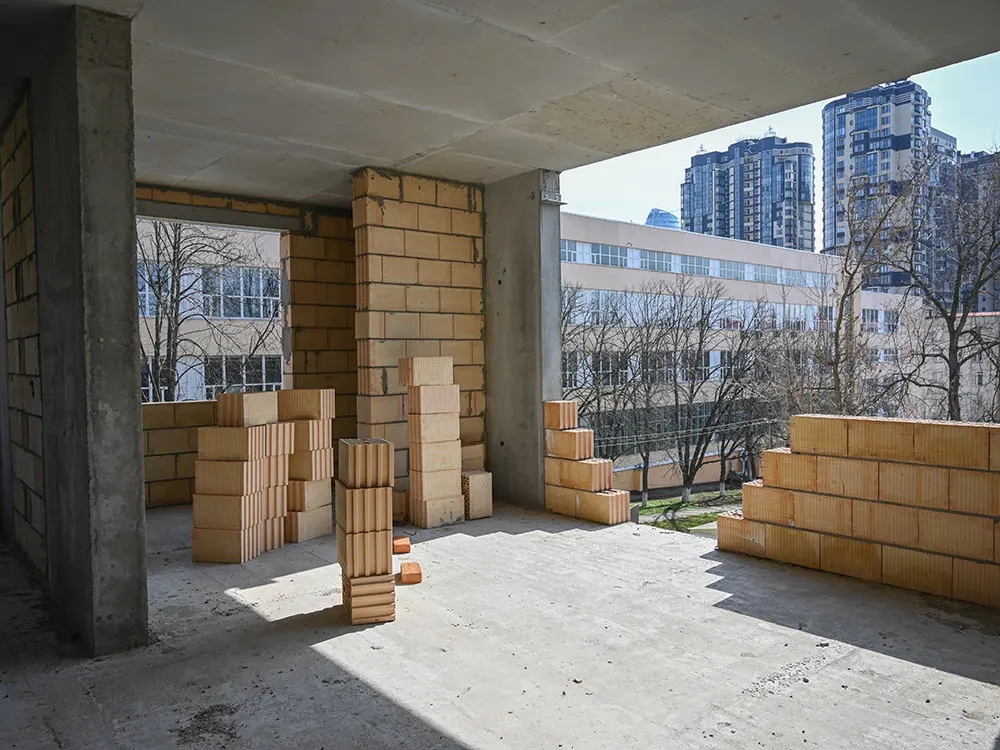

22.09.2020

NE
Nelli18551 повід. · з 2016
22 січня 2021 р.

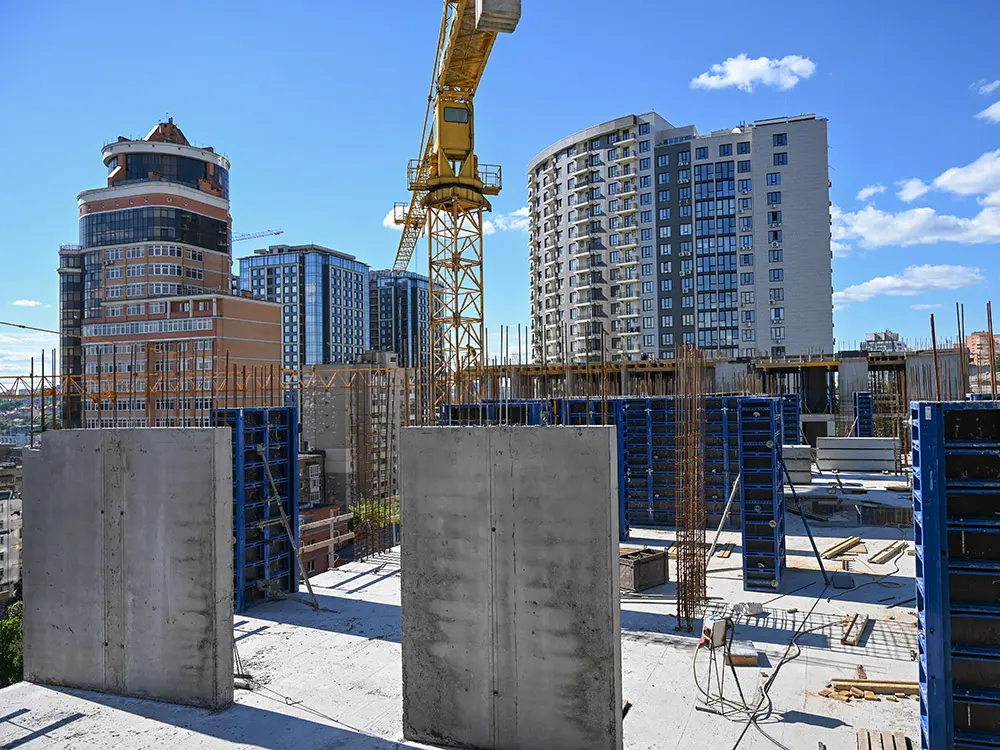

Ход строительства Жилого Комплекса

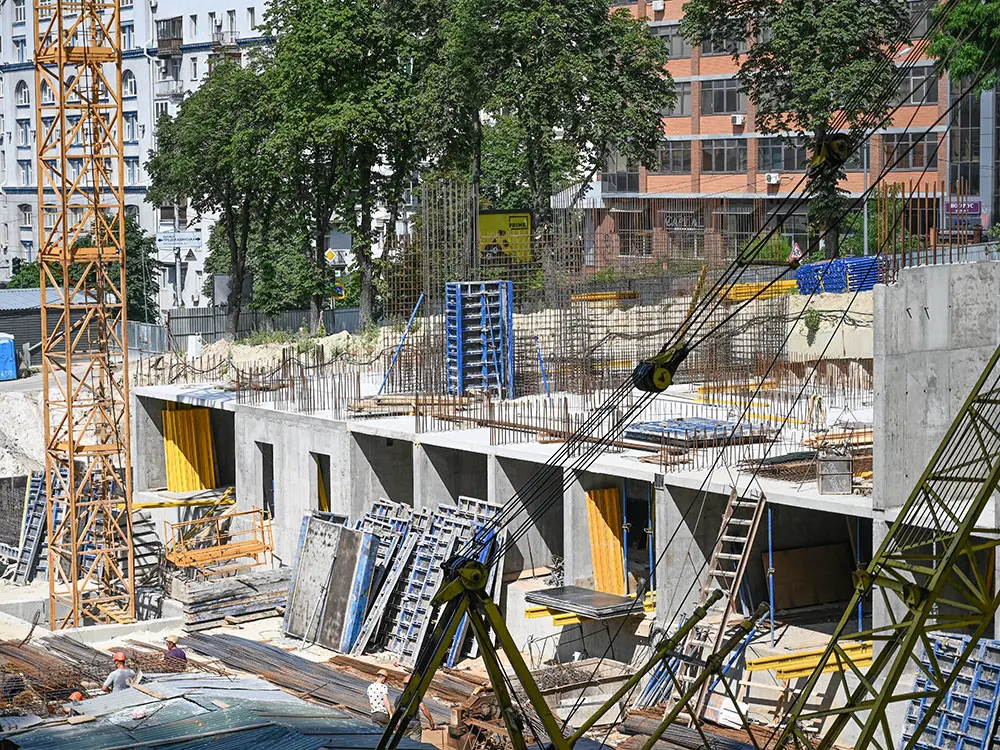

17.12.2020
Секция 103. Идет подготовка к устройству свайного поля.
Секция 104. Выполняется кирпичная кладка наружных стен и внутренних перегородок 2-го, 3-го и 4-го этажей.
Секция 105. Происходят работы по устройству вертикальных элементов 2-го этажа и плиты перекрытия над 2-м этажом.
Секция 106. Ведутся монолитные работы вертикальных элементов 10-го этажа и плиты перекрытия над 10-м этажом. Происходит кирпичная кладка со 2-го по 7-й этажи.
Секция 107. Завершено армирование ростверка. Начались работы по устройству вертикальных элементов подвала.
Секция 108. Происходит подготовка к армированию ростверка.

NE
Nelli18551 повід. · з 2016
19 березня 2021 р.

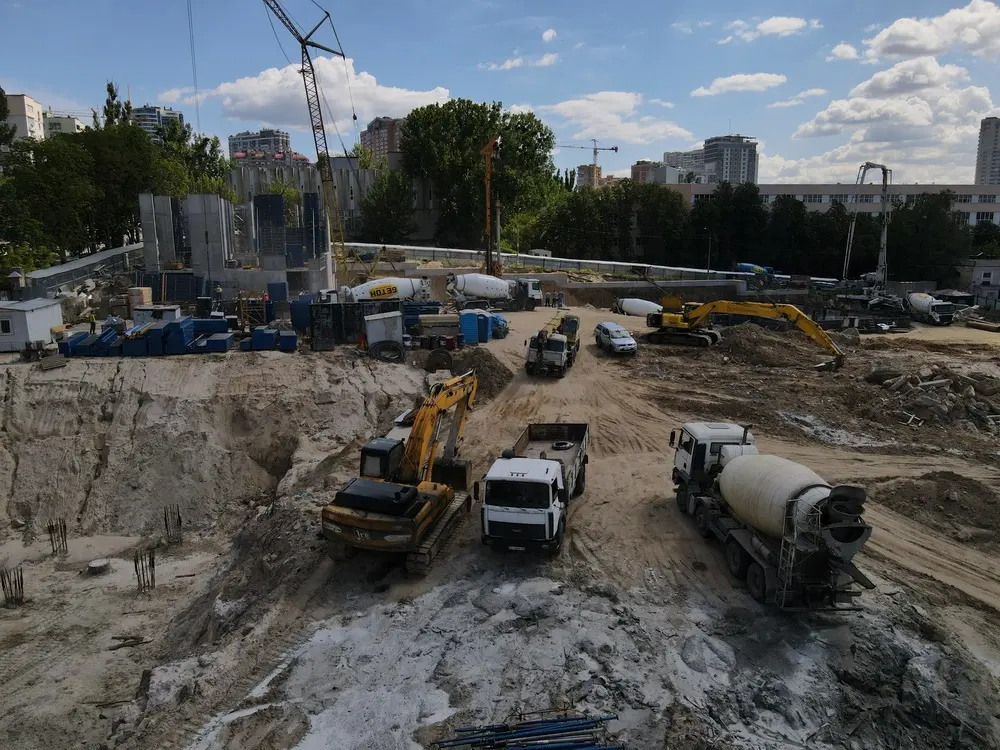

Ход строительства Жилого Комплекса

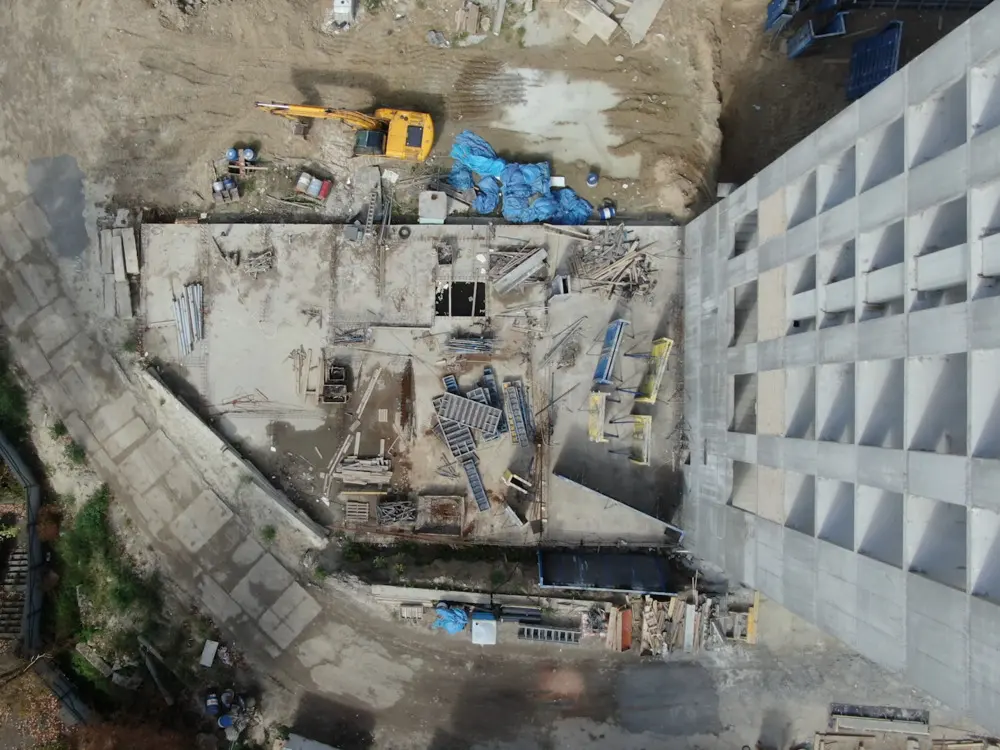

18.03.2021
Секция 103. Начата подготовка к ростверку. Работы по устройству свайного поля выполнены на 95%.
Секция 104. Продолжается кирпичная кладка наружных стен и внутренних перегородок 4-го-5-го этажей. Ведутся монолитные работы 7-го этажа.
Секция 105. Монолитные работы 7-го этажа в процессе.
Секция 106. Продолжаются монолитные работы вертикальных элементов и плиты перекрытия над 15м-16-м этажами. Проводится кирпичная кладка 12-го этажа.
Секция 107. Ведутся монолитные работы 1-го этажа. Устройство вертикальных элементов подвала закончено.
Секция 108. Закладка фундамента завершена.
Стартовали подготовительные работы по устройству испытуемых кустов свай 101, 110 и 111 секций. Продолжаются земляные работы и обратная засыпка в 104, 105 и 106 секциях.

NE
Nelli18551 повід. · з 2016
28 квітня 2021 р.

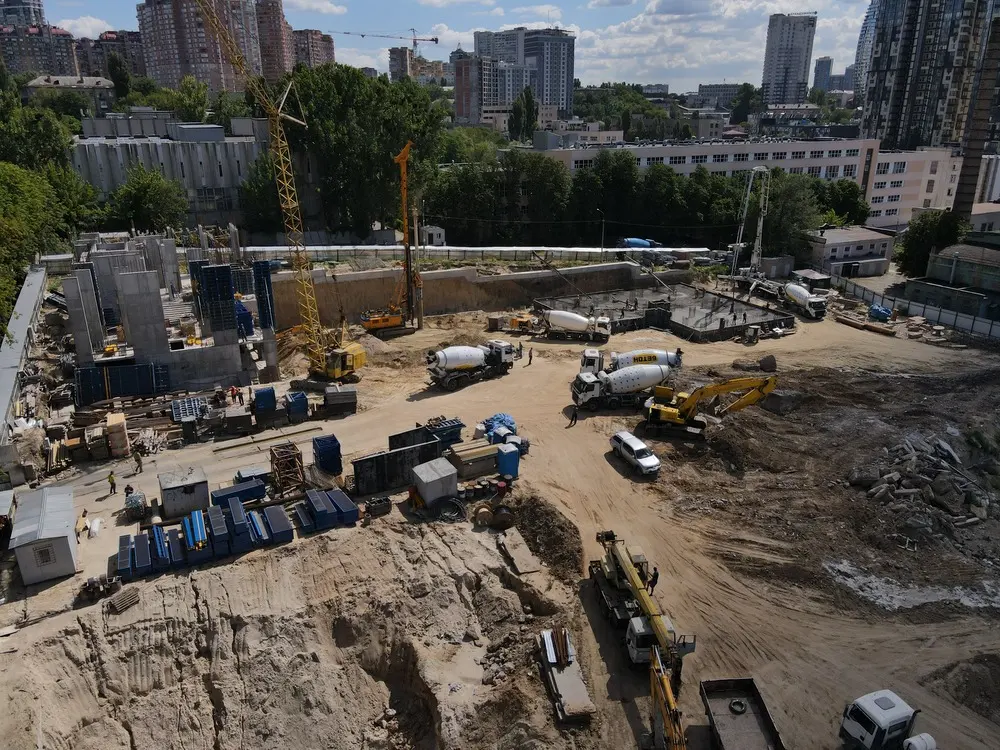

Ход строительства Жилого Комплекса

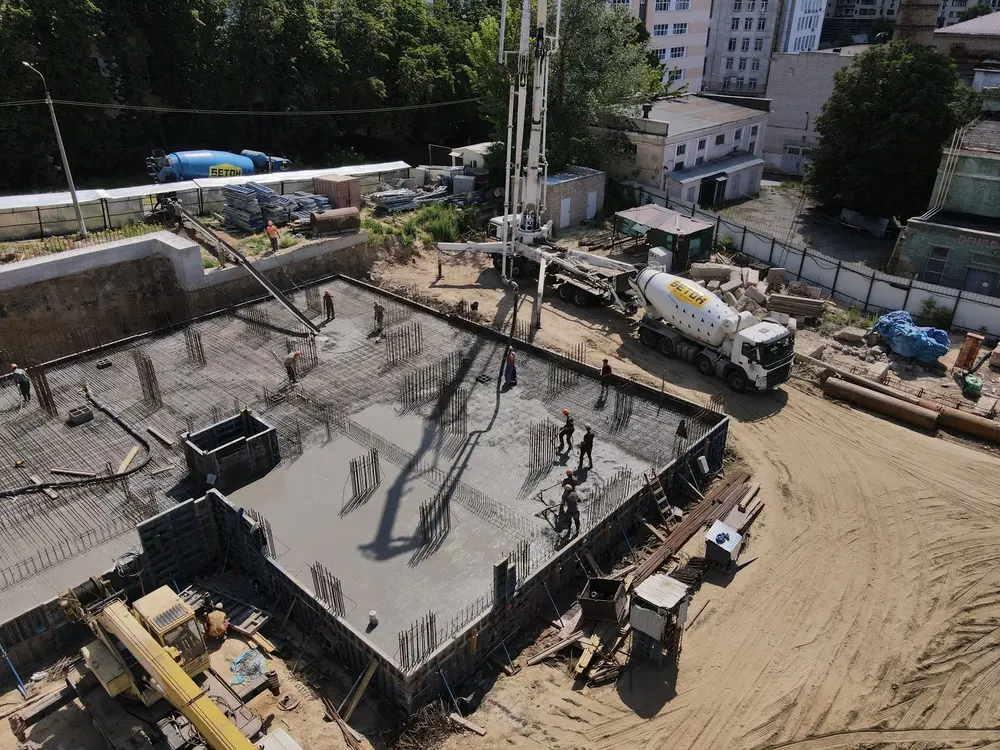

15.04.2021
Секция 103. Закончили подготовку к ростверку. Работы по устройству свайного поля выполнили на 100%.
Секция 104. Продолжается кирпичная кладка наружных стен и внутренних перегородок 6-го этажа. На 9-м этаже проводим монолитные работы.
Секция 105. Сделали кирпичную кладку 3-го этажа, сейчас выполняем на 4-м, 5-м и 6-м этажах. Монолитные работы 9-го этажа еще в процессе.
Секция 106. Продолжаются монолитные работы вертикальных элементов и плиты перекрытия над 16-м и 17-м этажами. Закладываем кирпичом 12-й этаж.
Секция 107. Ведутся монолитные работы 2-го и 3-го этажей. Устройство вертикальных элементов подвала полностью завершили.
Секция 108. Закончили закладывать фундамент.
Разработка котлована закончена, приступаем к свайному полю 102 секции. Выполнены испытательные кусты на 101 и 110 секциях. Продолжаются земляные работы на строительной площадке и монолитные работы по устройству паркинга. Проходят подготовительные работы по устройству наружных сетей.

NE
Nelli18551 повід. · з 2016
17 травня 2021 р.

Ход строительства Жилого Комплекса

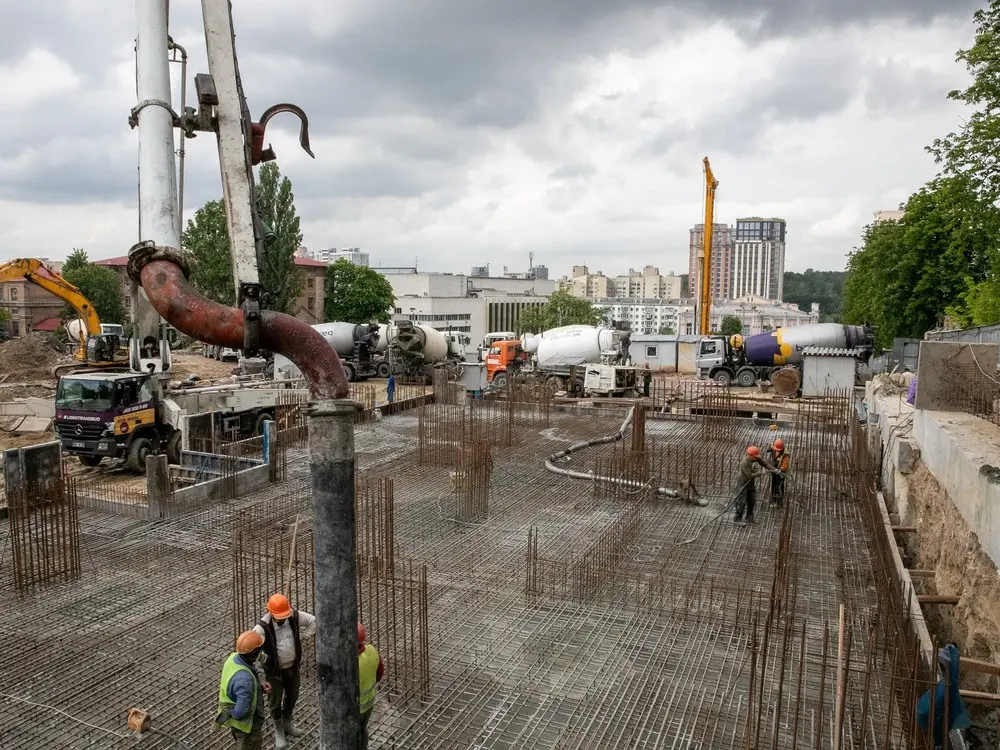

30.04.2021
Секция 102. Разработку котлована завершено, сейчас выполняются работы по свайному полю.
Секция 103. Ростверк залито, сейчас ведутся монолитные работы стен и перекрытия подвала.
Секция 104. Продолжается кирпичная кладка наружных стен и внутренних перегородок 6-го этажа. На 10-м этаже проводим монолитные работы.
Секция 105. Сделано кирпичную кладку 3-го, 4-го и 5-го этажей, на 6-м и 7-м этажах - еще в процессе. Продолжаются монолитные работы 10-го этажа.
Секция 106. Продолжаются монолитные работы вертикальных элементов и плиты перекрытия над 16-м и 17-м этажами. Закладываем кирпичом 12-й этаж.
Секция 107. Монолитные работы 2-го этажа выполнены на 100%, 3-го этажа - на 50%. Устройство вертикальных элементов подвала полностью завершили.
Секция 108. Закладка фундамента закончена.
Проводятся работы по внешнему электро- и водоснабжению домов.

NE
Nelli18551 повід. · з 2016
8 червня 2021 р.

Ход строительства Жилого Комплекса
01.06.2021
Секция 102. На данный момент свайное поле выполнили на 50%.
Секция 103 Ростверк залит, монолитные работы стен и перекрытия подвала сделали на 50%.
Секция 104. Продолжаем кирпичную кладку наружных стен и внутренних перегородок 6-го этажа. На 11-м этаже проводятся монолитные работы.
Секция 105. Делаем кирпичную кладку 8-го и 7-го этажей. Продолжаются монолитные работы 11-го этажа.
Секция 106. Монолитные работы вертикальных элементов и плиты перекрытия над 16-м и 17-м этажами еще в процессе. Начали кирпичную кладку 13-го этажа.
Секция 107. Перешли к монолитным работам 6-го этажа.
Секция 108. Закончили закладывать фундамент.
Выполнены и прошли проверку испытательные кусты свай. Активно проводятся работы по внешнему водоснабжению, водоотведению и электроснабжению комплекса.

NE
Nelli18551 повід. · з 2016
12 липня 2021 р.

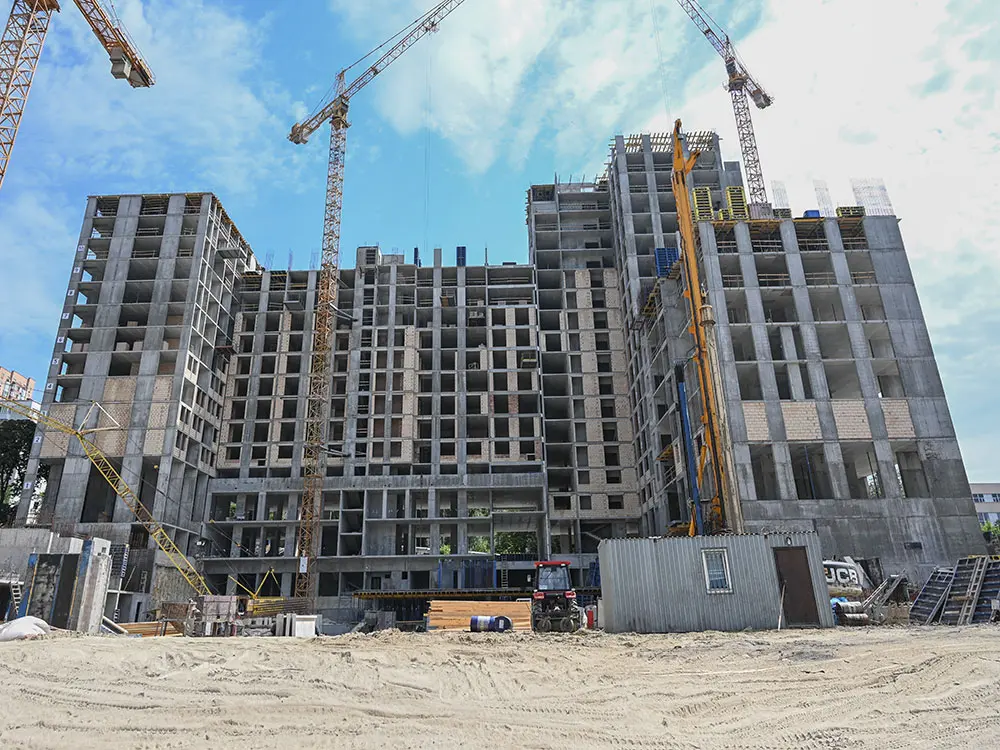

Ход строительства Жилого Комплекса

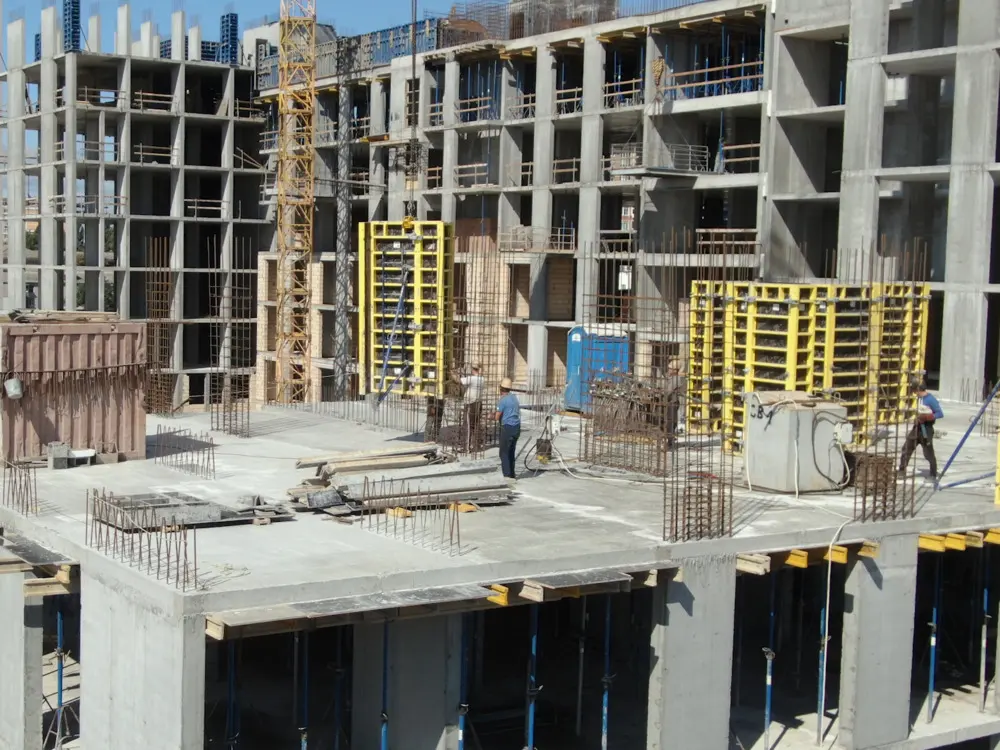

07.07.2021
Секция 102. Свайное поле выполнили на 100%.
Секция 103. Ростверк залит. Монолитные работы стен и перекрытия подвала сделали на 85%.
Секция 104. Ведутся монолитные работы на 13-м этаже. Выполняем кирпичную кладку 1-го, 6-го и 7-го этажей.
Секция 105. Продолжаются монолитные работы 14-го этажа. Делаем кирпичную кладку 10-го этажа.
Секция 106. Монолитные работы вертикальных элементов и плиты перекрытия пока выполняются над 18-м этажом. Продолжается кирпичная кладка 13-го этажа.
Секция 107. Закладываем кирпичом 2-й этаж. Монолитные работы 8-го этажа в процессе.
Секция 108. Закладывание фундамента окончено.
Активно продолжаются работы по наружному водоснабжению, водоотведению и электроснабжению комплекса, переноса слаботоковых систем. Начали монолитные работы паркинга.

NE
Nelli18551 повід. · з 2016
15 вересня 2021 р.

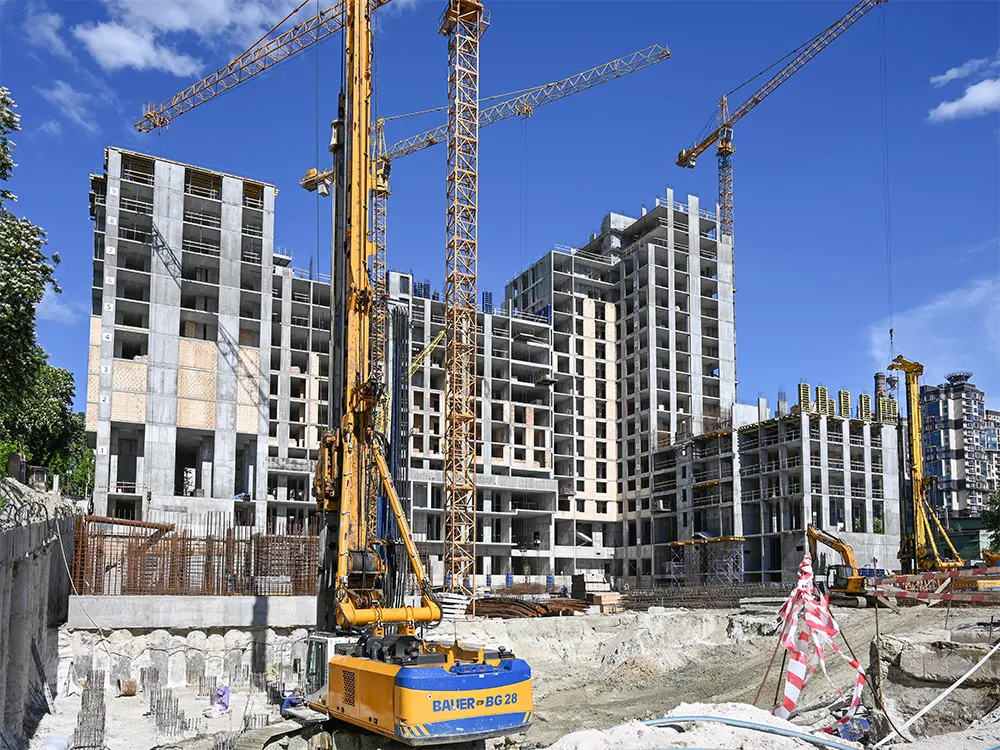

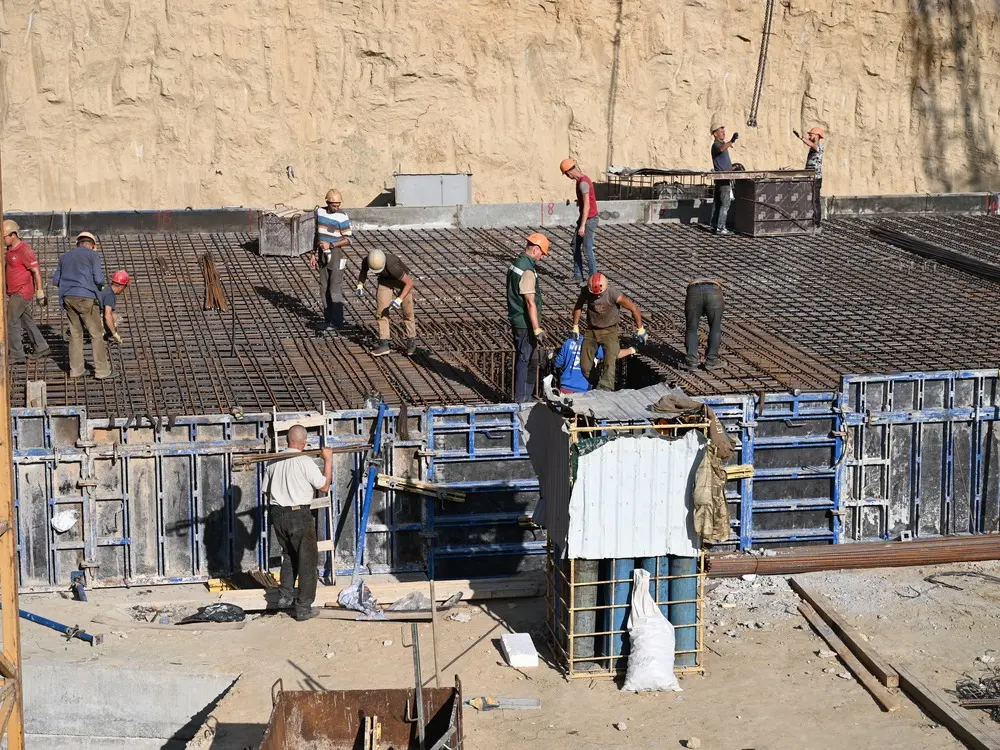

Ход строительства Жилого Комплекса
01.09.2021
Секция 102. Монолитные работы подвалов выполнены на 50%, ведется кирпичная кладка.
Секция 103. Монолитные работы стен и перекрытия -1 этажа выполнены на 70%.
Секция 104. Ведутся монолитные работы на 16-м этаже. Продолжается кирпичная кладка 8-го и -9-го этажей, завершена кирпичная кладка подвалов. Продолжаются выполнения внутренних сантехнических работ.
Секция 105. Завершены монолитные работы 15-го этажа, приступили к монолитным работам кровли. Продолжается кирпичная кладка 13-го этажа и закончена кирпичная кладка подвалов. Приступили к внутренним электрическим сетям. В подвалах начали работу над гидроизоляцией пола и приступили к штукатурным работам.
Секция 106. Монолитные работы вертикальных элементов и плиты перекрытия выполняются над 18-м и 19-м этажами. Продолжается кирпичная кладка 13-го и 14-го этажей, и закончена кирпичная кладка подвалов. Продолжаем работу над внутренними электрическими сетями. Приступили к гидроизоляции пола в подвалах и начали штукатурные работы. Запустили комплекс работ по пожарной безопасности.
Секция 107. Монолитные работы ведутся на 12-м этаже.
Активно ведутся монолитные работы паркинга и работы по устройству котлована. Продолжаются работы по внешнему водоснабжению, водоотведению и электроснабжению комплекса, переноса слаботочных систем.

NE
Nelli18551 повід. · з 2016
5 жовтня 2021 р.

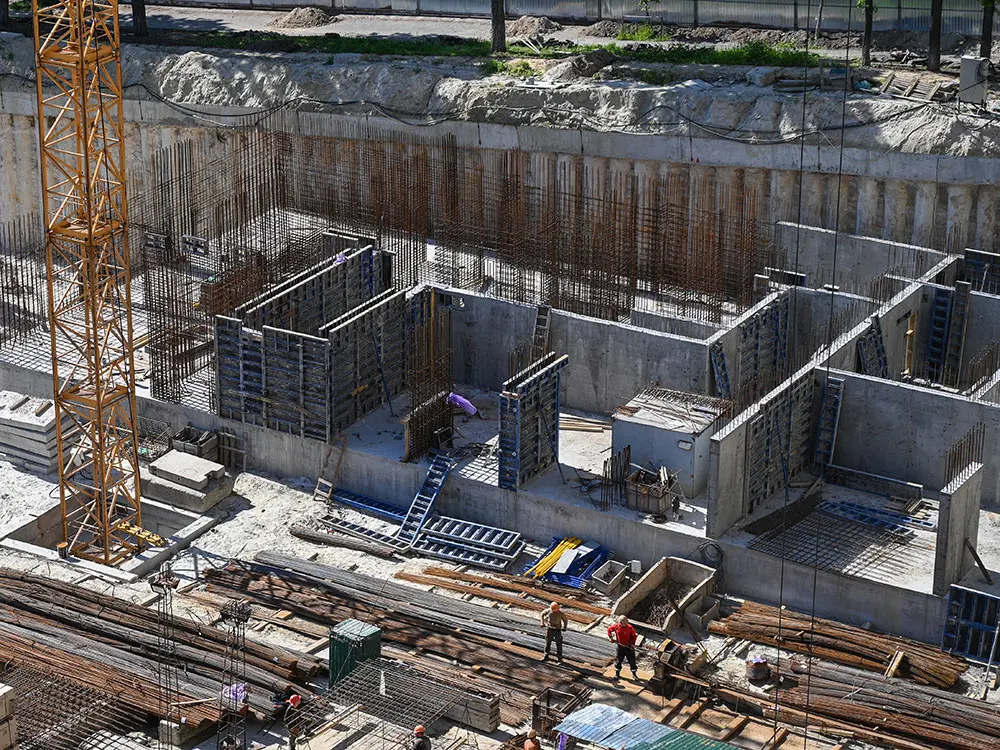

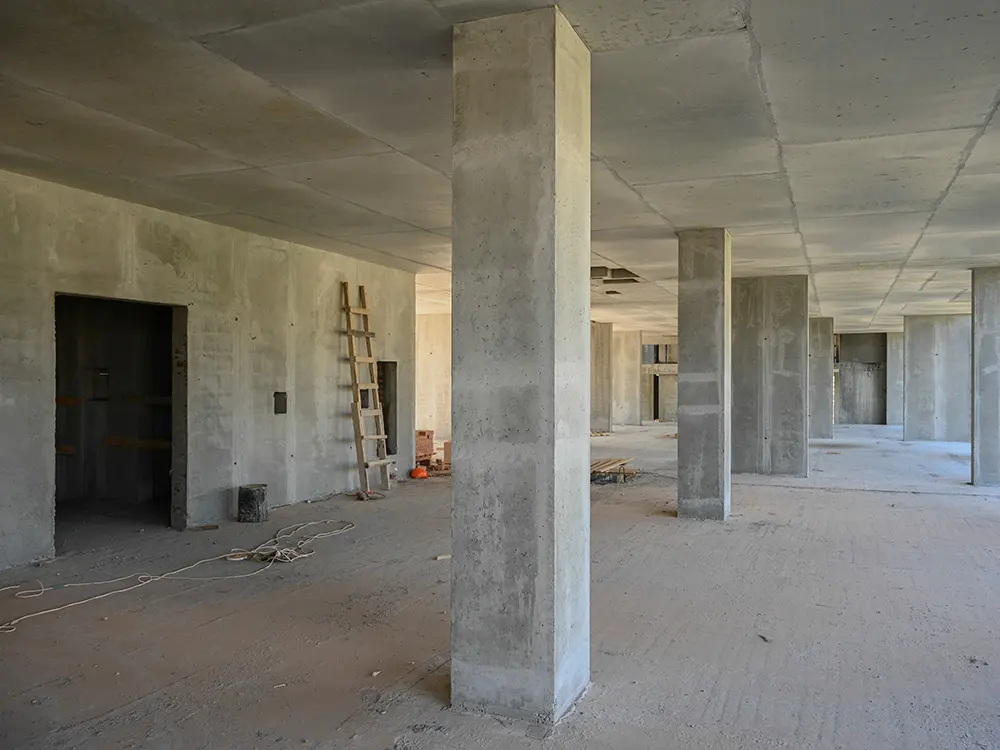

Ход строительства Жилого Комплекса

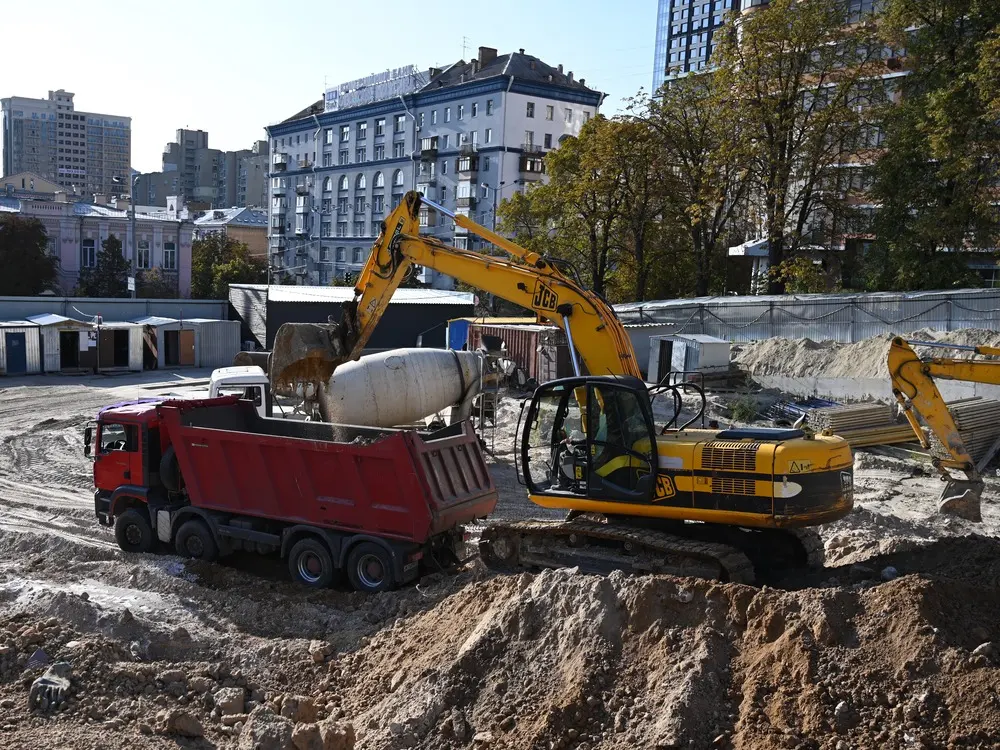

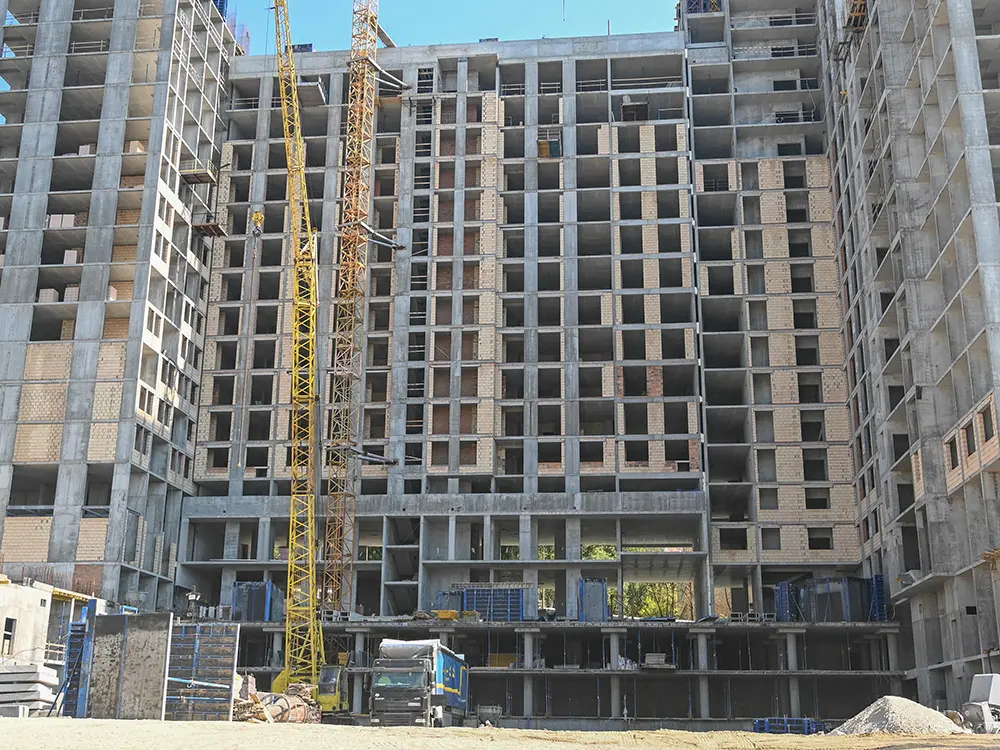

17.09.2021
Секция 102. Завершаются бетонные работы подвала.
Секция 103. Монолитные работы стен и перекрытия подвала выполнены на 95%.
Секция 104. Заканчиваем монолитные работы на 16-м этаже. Ведется кирпичная кладка 10-го и 11-го этажей. Продолжаются выполнения внутренних сантехнических работ.
Секция 105. Заканчиваем монолитные работы кровли. Приступили к внутренним электрическим сетям. В подвалах ведется работа над гидроизоляцией и стяжки пола, приступили к штукатурным работам. Кирпичная кладка 14-го и 15-го этажей и на кровле.
Секция 106. Заканчиваем монолитные работы на кровле. В подвалах ведется работа над гидроизоляцией и стяжки пола, приступили к штукатурным работам. Ведется комплекс работ по пожарной безопасности.
Секция 107. Монолитные работы ведутся на 13-м этаже.
Активно ведутся монолитные работы паркинга и работы по устройству котлована. Продолжаются работы по внешнему водоснабжению, водоотведению и электроснабжению комплекса, переноса слаботочных систем.

NE
Nelli18551 повід. · з 2016
24 грудня 2021 р.

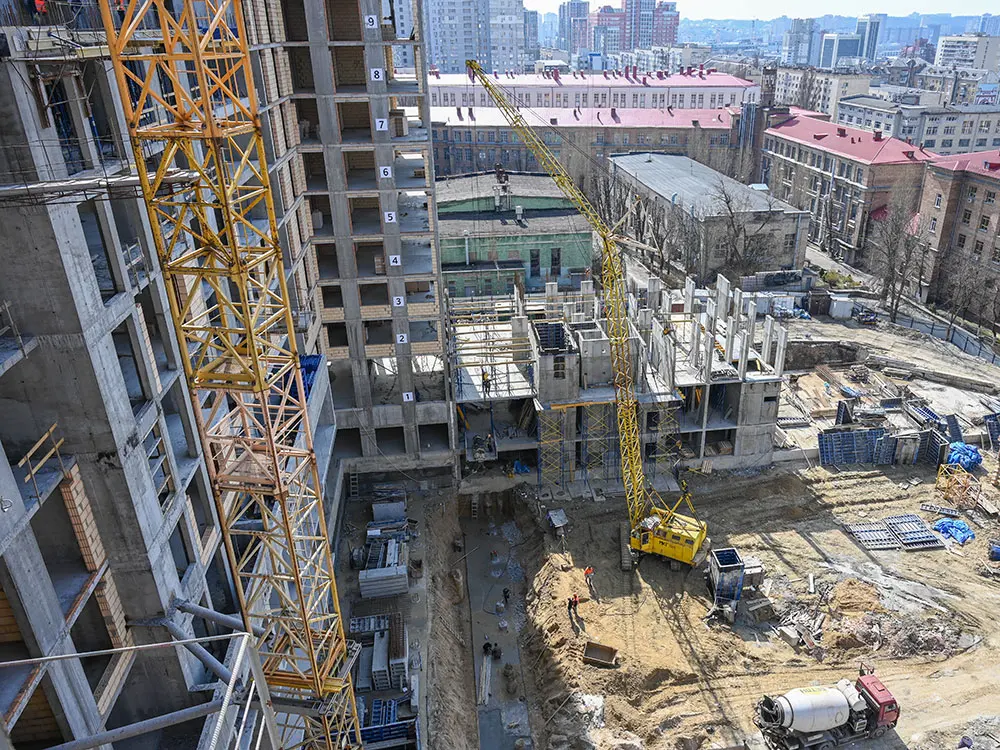

Ход строительства Жилого Комплекса

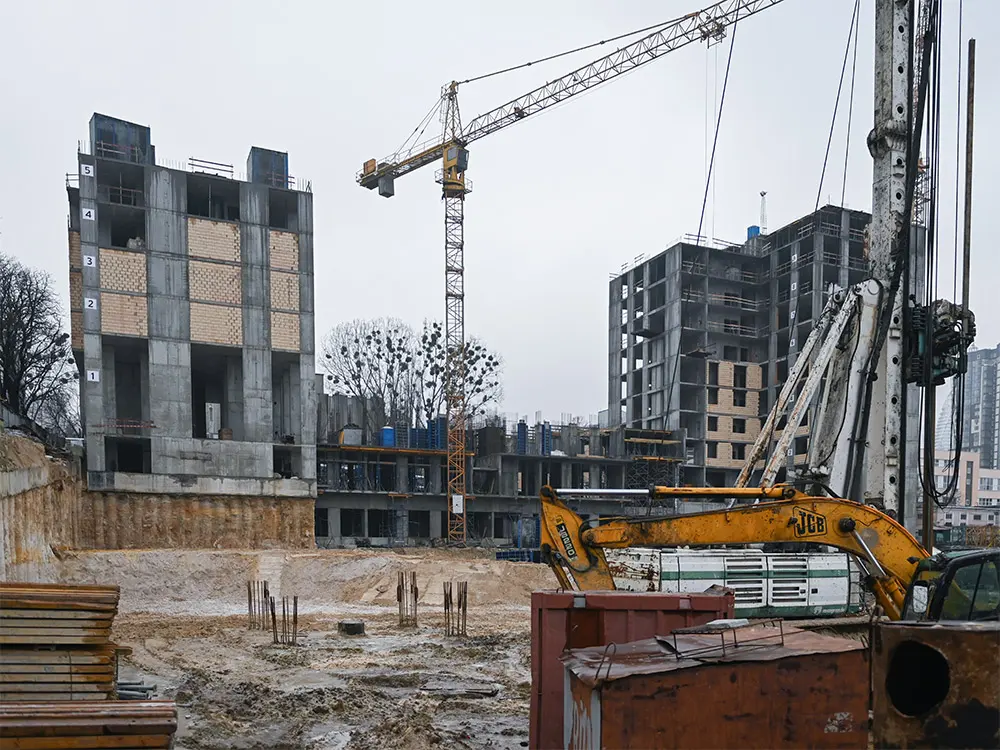

24.12.2021

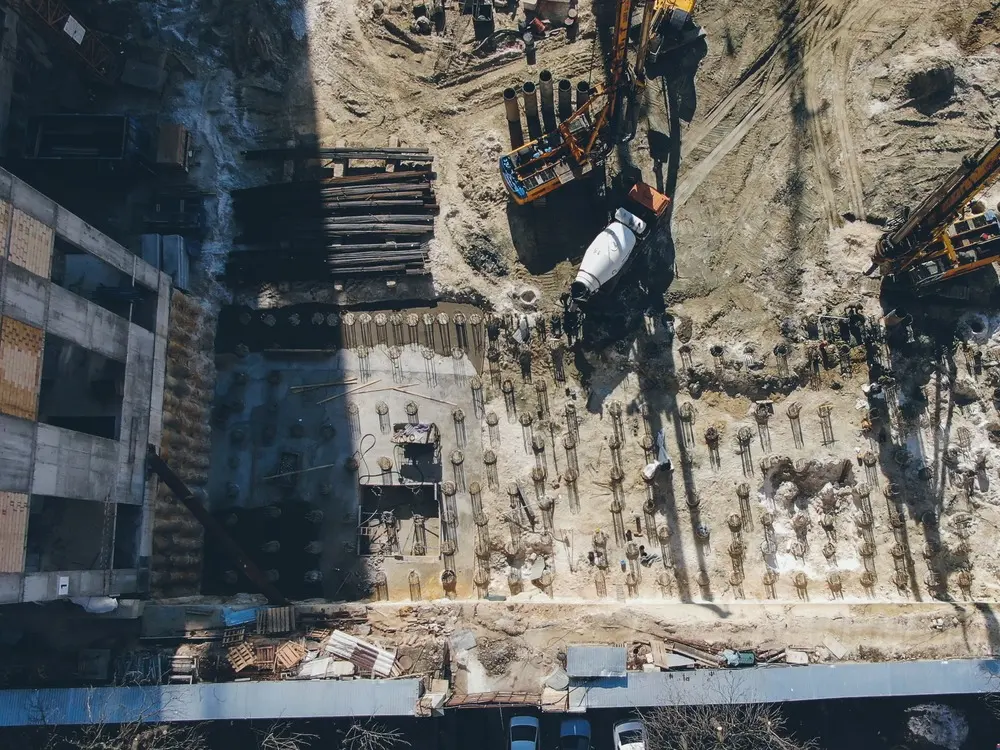

Секция 101. Котлован завершен на 100%.
Секция 102. Бетонные работы подвала выполнены на 80%.
Секция 103. В настоящее время проводим монолитные работы 4-го и 5-го этажей.
Секция 104. Окончили монолитные работы. Кирпичная кладка 15-го этажа выполнена, кладка 16-18 этажей и кровли в процессе. Начат монтаж лифтов и работы по благоустройству.
Секция 105. Монтаж лифтов кончили. Кровля дома выполнена на 50%. Цементно-песчаную стяжку выполнили до 10 этажа. Продолжаем монтаж окон.
Секция 106. Ведется комплекс работ по пожарной безопасности и монтаж котельной. Кирпичная кладка сделана на 95%, монтаж лифтов – на 60%, кровля – 50%.
Секция 107. Заканчиваем монолитные роботы кровли.
Секция 108. Смонтирован башенный кран. Начаты монолитные работы подвала.
Секция 111. Полевое поле устроено на 70%.
В секциях 104, 105 и 106 происходит подготовка технических помещений подвалов к монтажу инженерного оборудования. Выполняются монолитные работы и устройство котлована паркинга. Продолжаются работы по прокладке сетей внутреннего водоснабжения, водоотвода и электроснабжения комплекса.

NE
Nelli18551 повід. · з 2016

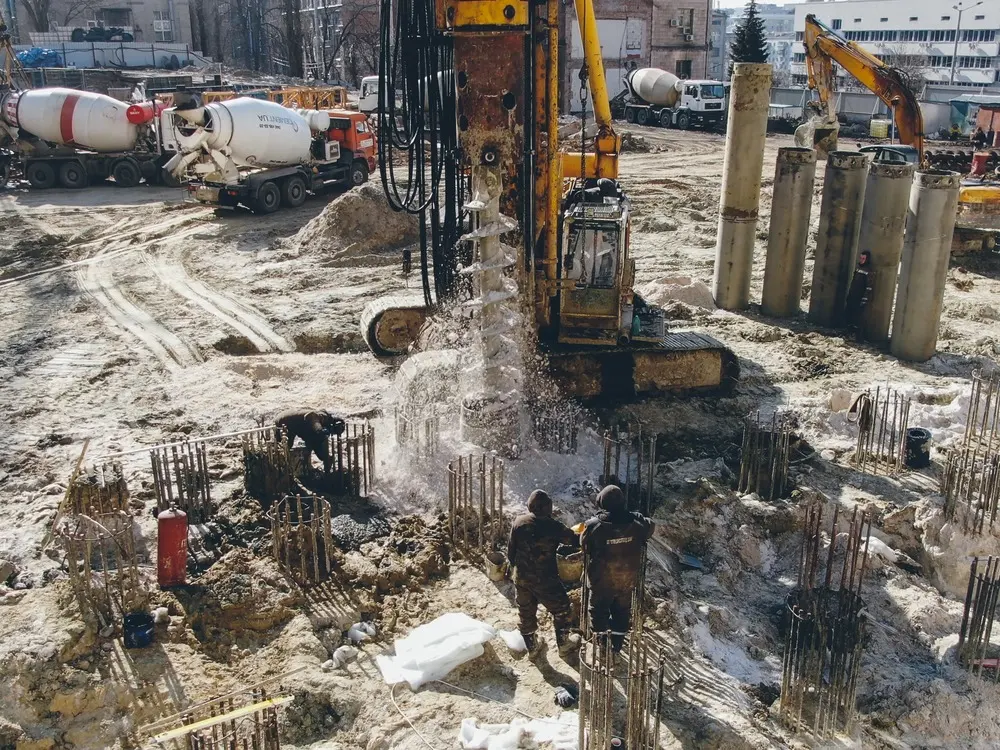

10 лютого 2022 р.

Ход строительства Жилого Комплекса

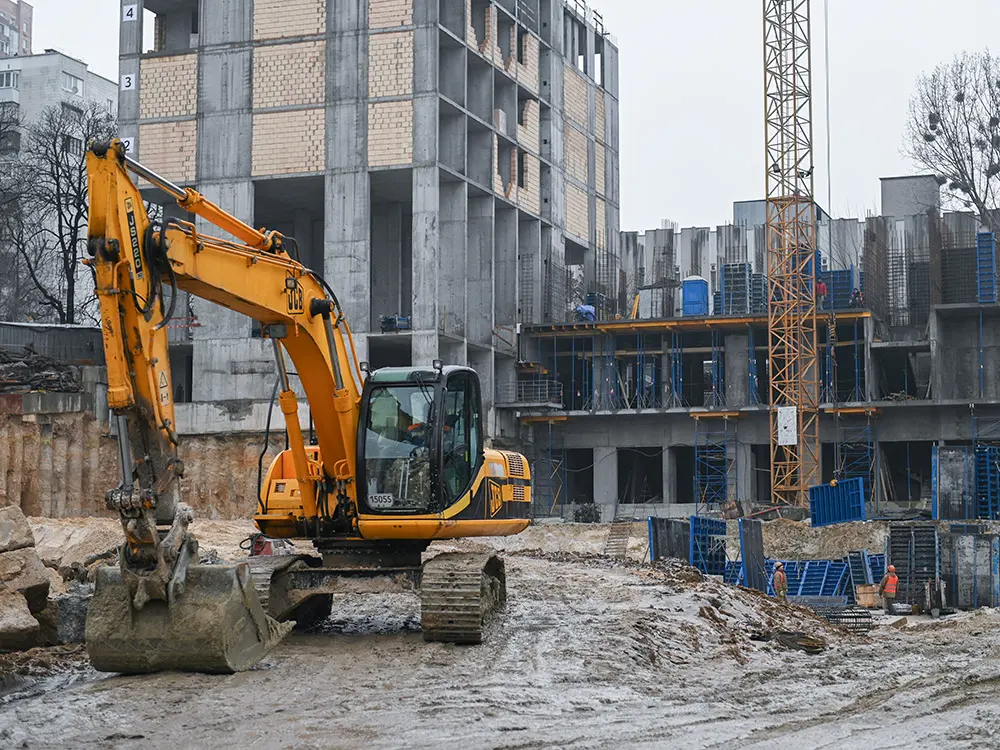

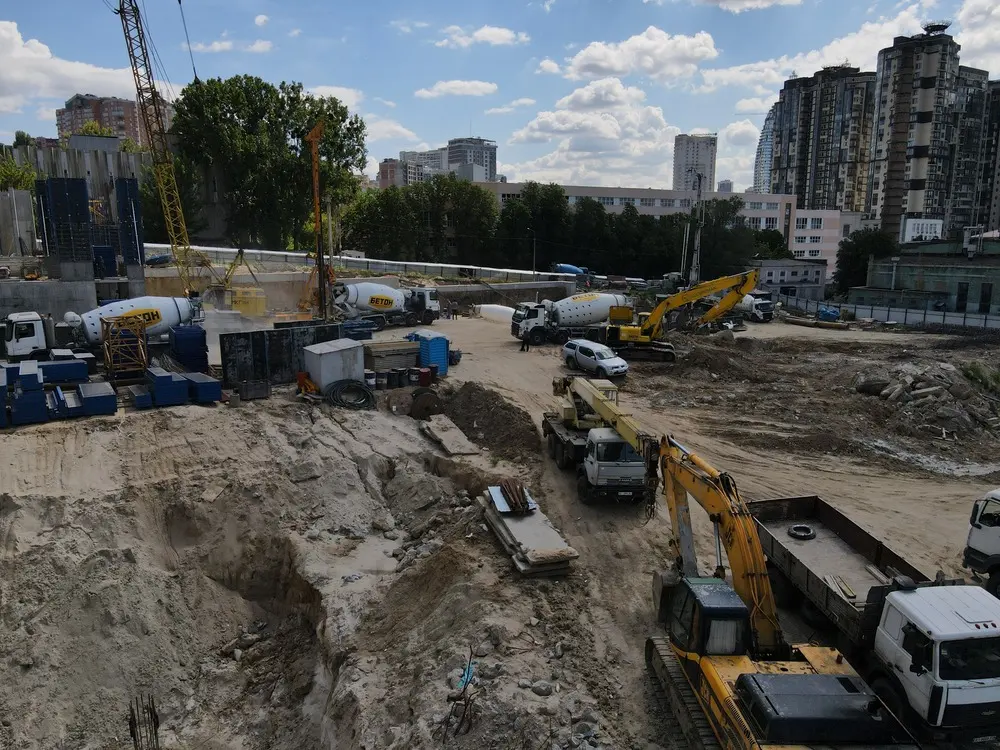

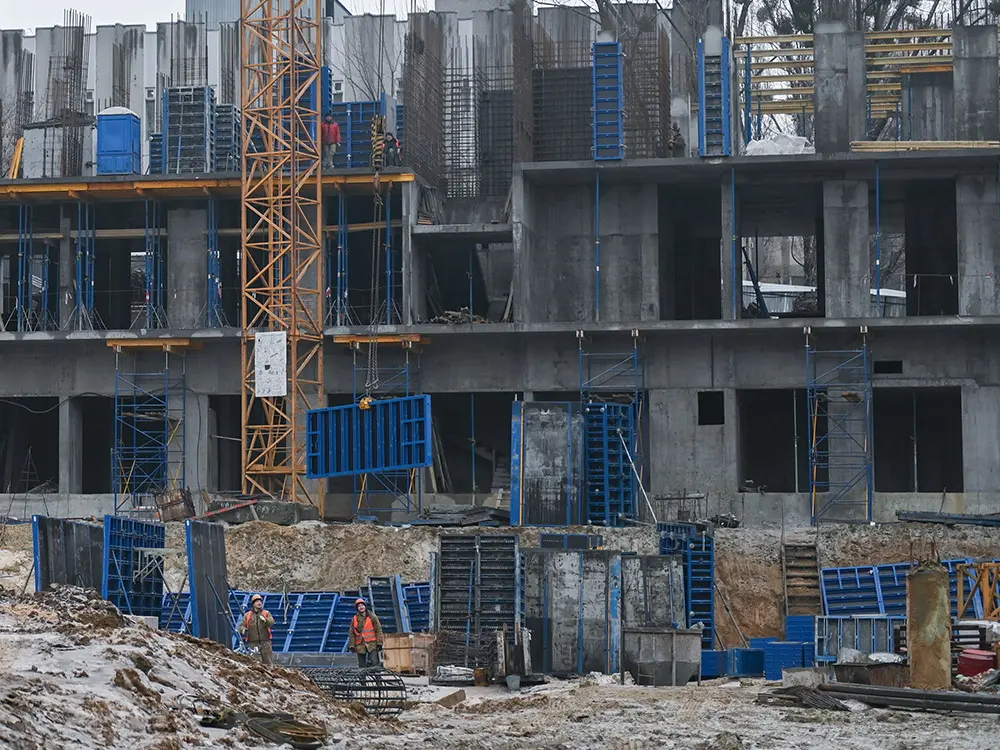

26.01.2022
Секция 101. Ведется разработка свайного поля. Выполнено 11 свай из 205.
Секция 102. Бетонные работы по устройству подвального помещения выполнены на 80%.
Секция 103. Продолжаются монолитные работы, заливается 6-й этаж.
Секция 104. Кладочные работы на кровле и 18-м этаже подходят к концу. Проводится монтаж лифтов. Ведутся технические и электротехнические работы. Активно идут фасадные работы и установка окон.
Секция 105. Монолитные работы завершены на 100%. Выполняется кирпичная кладка на 3 этаже. Продолжается установка окон и фасадные работы.
Секция 106. Окончен комплекс работ по пожарной безопасности секции. Ведутся работы по монтажу коммуникаций к котельной. Кладочные работы выполнены на 100%. На секции идет монтаж окон и фасадные работы.
Секция 107. На секции завершены монолитные работы. Начались работы по кирпичной кладке.
Секция 108. Выполняются монолитные работы по устройству подвального помещения.
Секция 111. Закончили свайное поле на 100%. Начались монолитные работы.
Продолжаются монолитные работы по строительству паркинга. Ведется подготовка технических помещений, монтаж инженерного оборудования, монтаж окон и фасадные работы по 104, 105, 106 секциях.
