Район, метро, ЖК або вулиця
UARU
Подати оголошення
ГоловнаФорумЖитомирЖК Мистецькі Ворота пл. Творческие Врата, 9, 10

ЖК Мистецькі Ворота пл. Творческие Врата, 9, 10

3 відповідей · 15 232 переглядів
NE
Nelli18551 повід. · з 2016
21 червня 2019 р.


Объект: ЖК Мистецькі Ворота

Адрес: Житомир пл. Творческие Врата, 9, 10

Ссылки:

::: Официальный сайт проекта ЖК Мистецькі Ворота

::: Информация про комплекс и покупку квартиры в ЖК Мистецькі Ворота на портале

О комплексе:

Застройщик:

Дата сдачи: 4 кв. 2020

Характеристики ЖК :

Домов 1

Секций 2

Этажность 16

Технология строительства монолитно-каркасная

Стены керамоблок

Утепление минеральная вата

Отопление индивидуальное (в квартире)

Высота потолков 2.78 м

Количество квартир 180

Паркинг стоянка

Состояние квартиры с черновой отделкой

Закрытая территория нет

NE
Nelli18551 повід. · з 2016
17 вересня 2019 р.

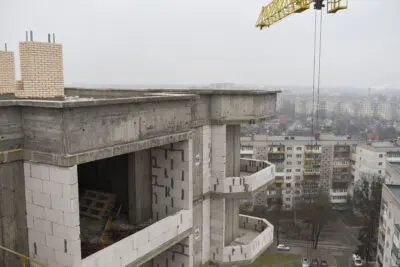

Ход строительства Жилого Комплекса

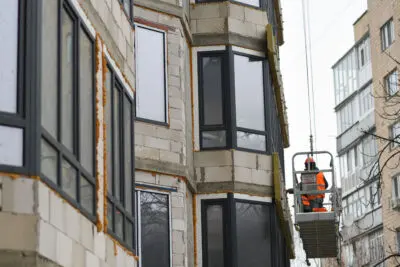

19.08.2019

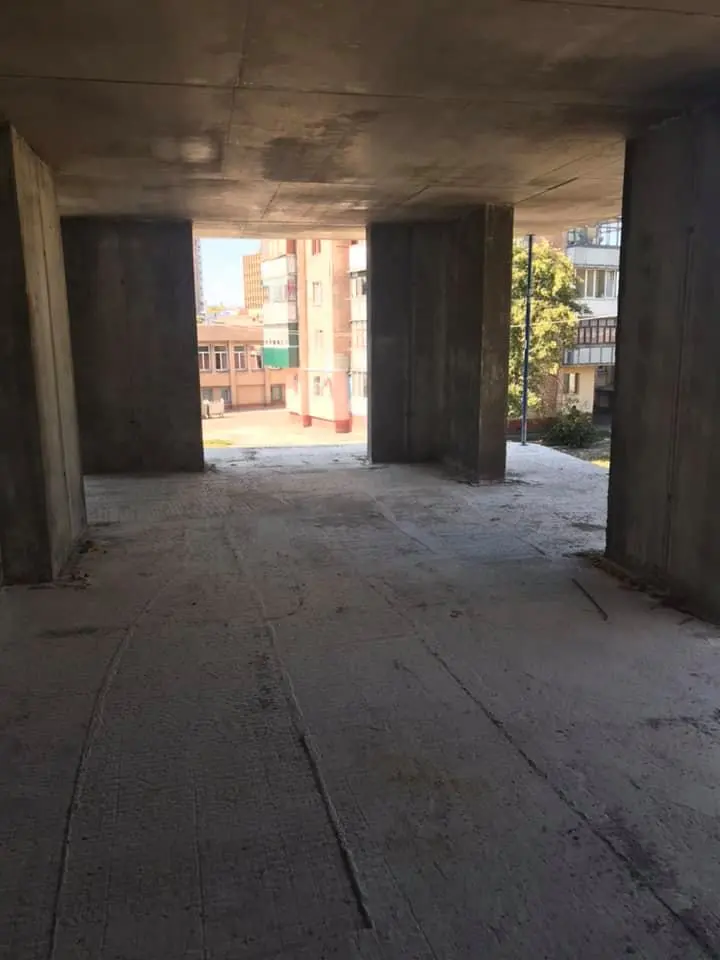

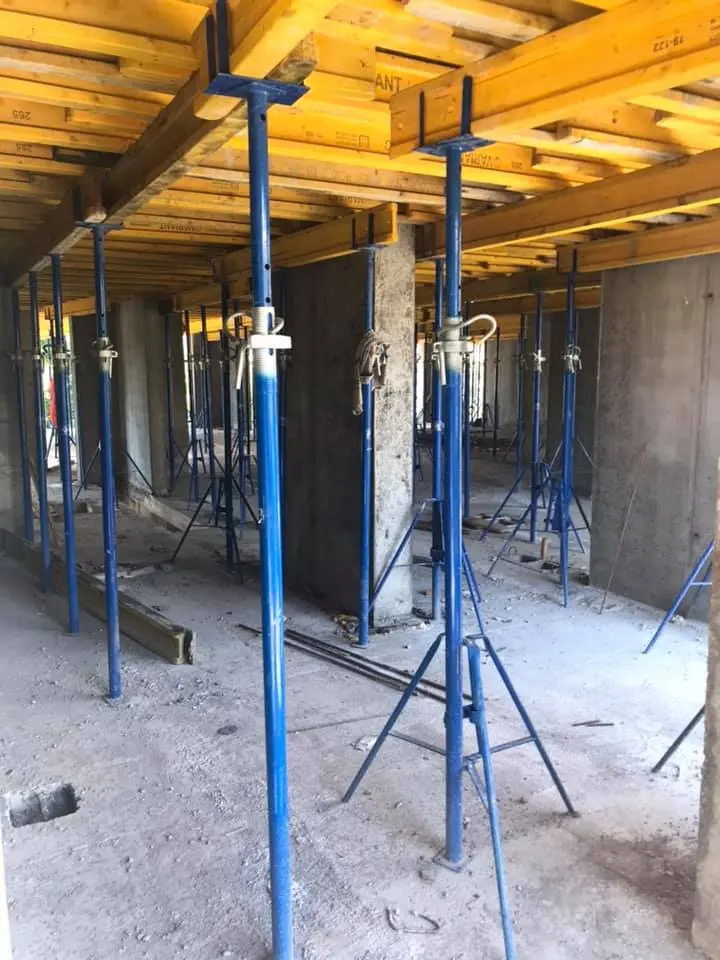

-Проводиться заливка бетоном монолітних колон 4 поверху;

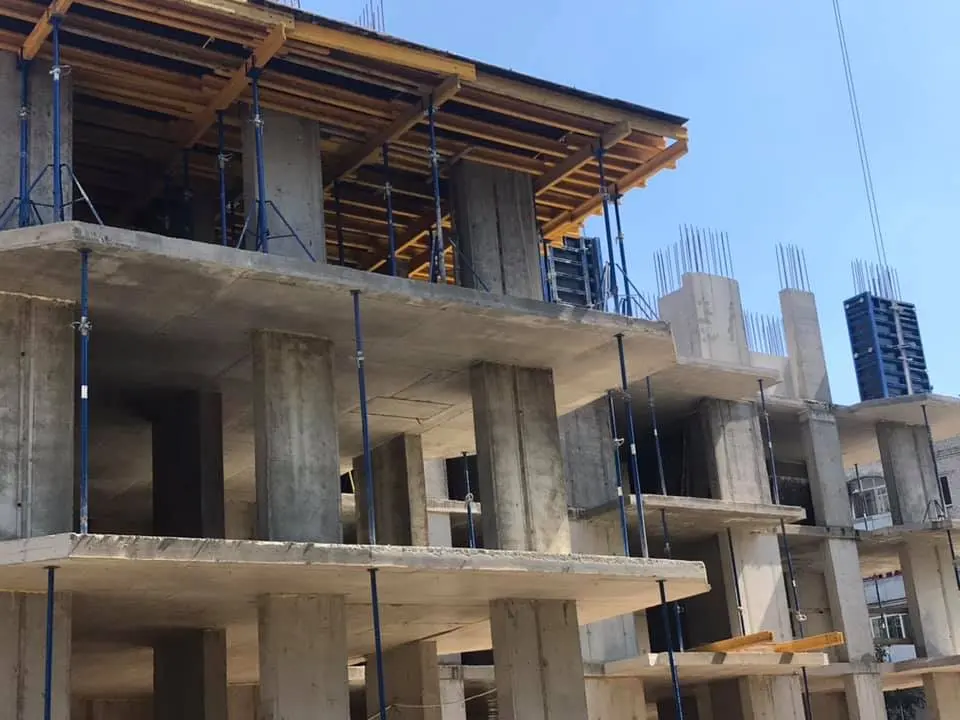

-Розпочато роботи по влаштуванню та заливці бетоном перекриття четвертого поверху;
-Проводиться роботи по встановленню вентиляційних шахт та сходів;

NE
Nelli18551 повід. · з 2016
11 липня 2020 р.

Ход строительства Жилого Комплекса
06.07.2020

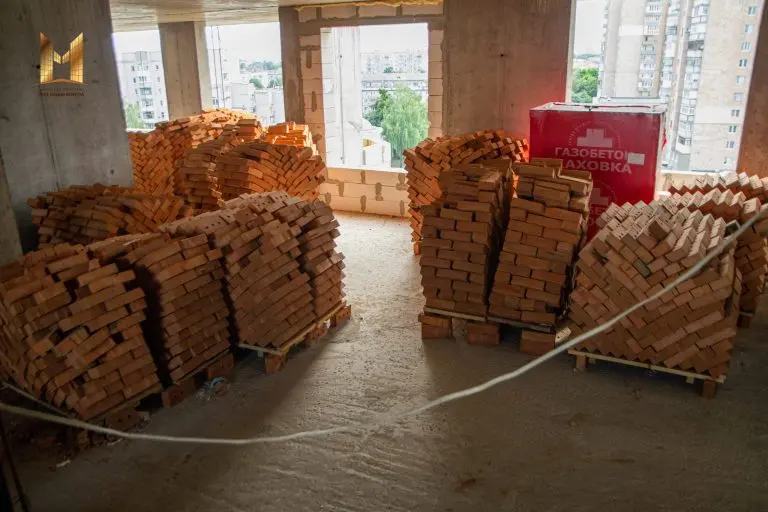

•Монтування внутрішніх та зовнішніх перегородок 9 поверху – виконано на 60%;
•Монтування зовнішніх перегородок 11 поверху – виконано на 90%;
•Влаштування стійок, ригелів та фанери опалубки перекриття 13 поверху ( 14 підлоги) – виконано на 90%;

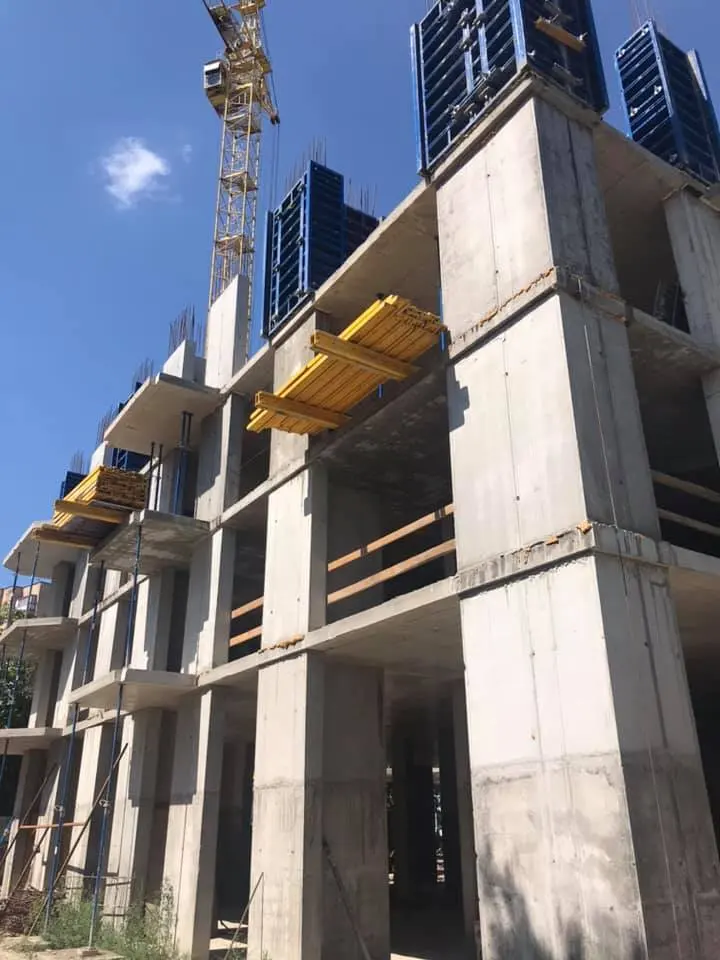

•Влаштування та заливка пілонів 13 поверху – виконано на 100%;
•Влаштування та заливка пілонів 14 поверху – виконано на 10%;

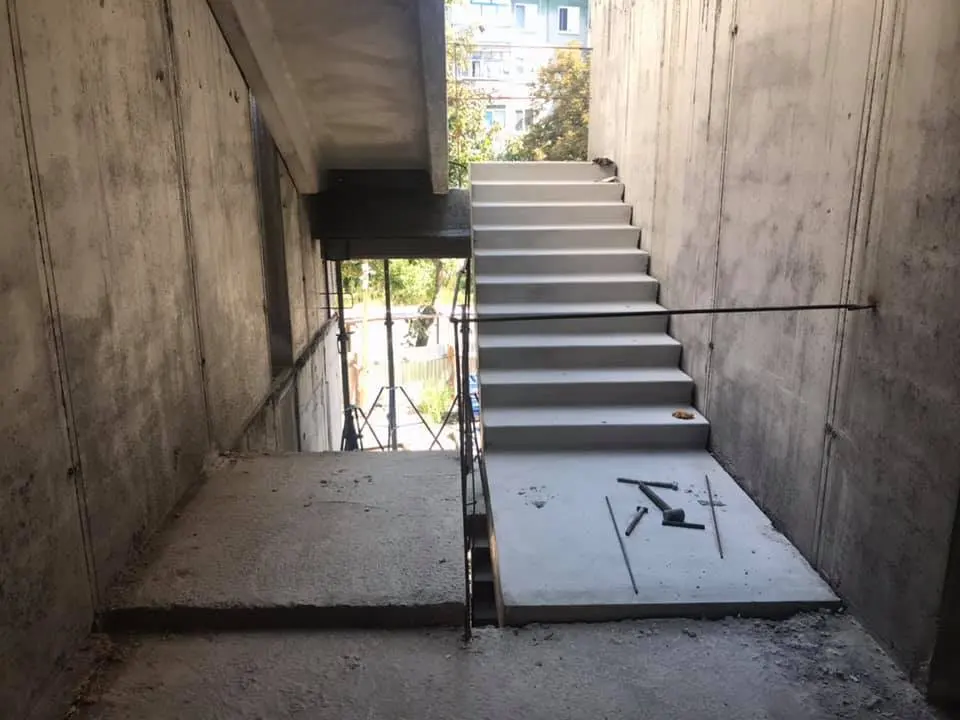

•Монтування сходових маршів 13-14 поверху – в кількості 2 штук – виконано на 100 %

NE
Nelli18551 повід. · з 2016
11 січня 2021 р.

Ход строительства Жилого Комплекса
28.12.2020
підготовчі роботи по встановленню ливневої каналізації – виконано на 100%;

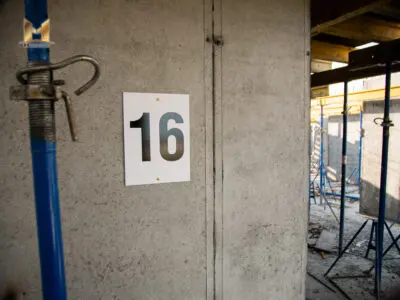

заливка бетоном парапету даху 16 поверху – виконано на 100%;
влаштування вентиляційних каналів даху будинку – виконано на 100%;
лицювання вентканалів покрівлі – виконано на 100%;
монтування внутрішніх перегородок 16-го поверху – виконано на 100%;
монтування внутрішніх перегородок 15-го поверху – виконано на 80%;
монтаж системи внутрішньої каналізації – виконано на 35%;

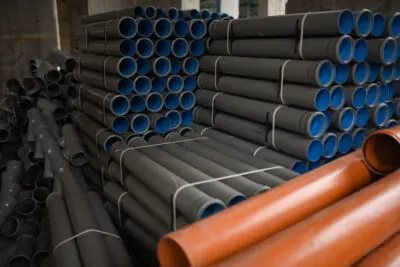

монтаж системи зовнішнього водопроводу – виконано на 90%;
монтаж віконних конструкцій 13-14-го поверхів – виконано на 100%; 15-го поверху – на 60%; 16-го – виконано на 90%;
роботи по утепленню покрівлі – виконано 90%;
роботи по утепленню зовнішнього фасаду будинку – виконано на 20%.

Увійти та відповісти email або Google, 10 секунд
