ЖК Прохоровский квартал ул. Прохоровская, 40

15 відповідей · 16 467 переглядів
NE
Nelli18551 повід. · з 2016
30 травня 2019 р.


Объект: ЖК Прохоровский квартал

Адрес: Одесская область Лиманка ул. Институтская, 52

Ссылки:

::: Официальный сайт проекта ЖК Прохоровский квартал

::: Информация про комплекс и покупку квартиры в ЖК Прохоровский квартал на портале

О комплексе:

Застройщик: Стикон

Дата сдачи: 3 кв. 2020

Характеристики ЖК :

Класс комфорт

Домов 7

Этажность 16

Технология строительства монолитно-каркасная

Стены кирпич

Утепление минеральная вата

Отопление автономное (в доме)

Высота потолков 2.7 м

Количество квартир 224

Паркинг подземный

Состояние квартиры без отделки, с черновой отделкой

Закрытая территория от авто и посторонних

NE
Nelli18551 повід. · з 2016
22 серпня 2019 р.

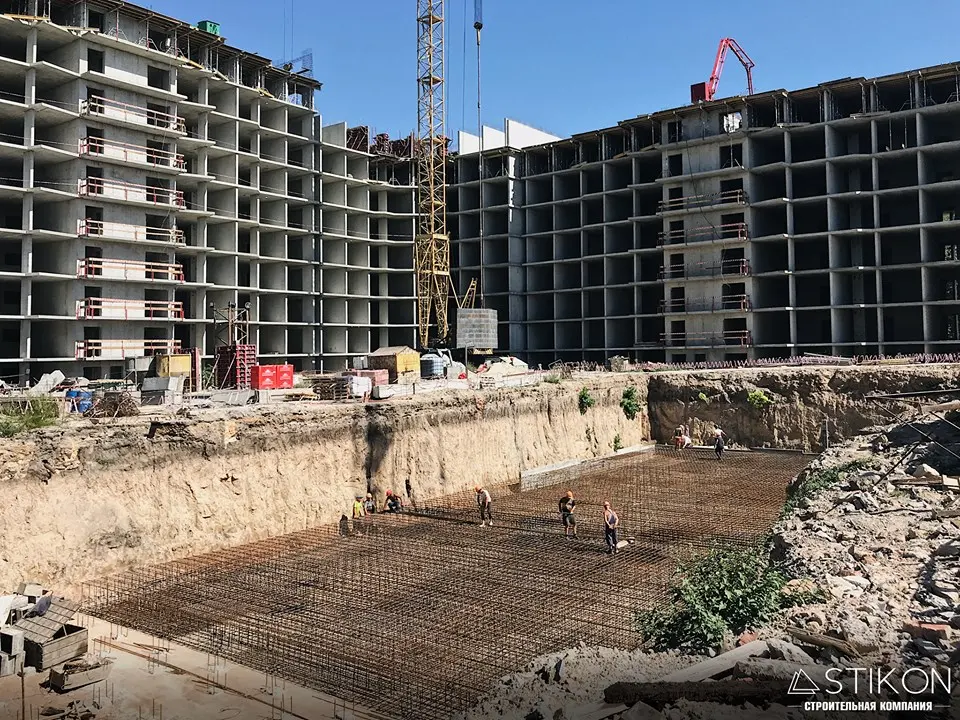

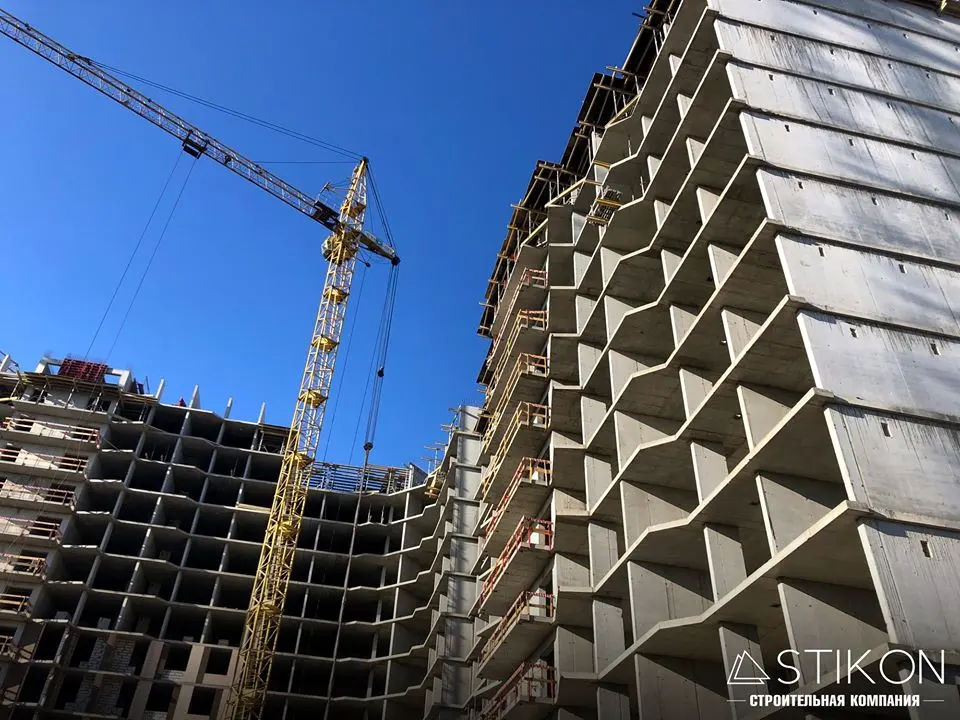

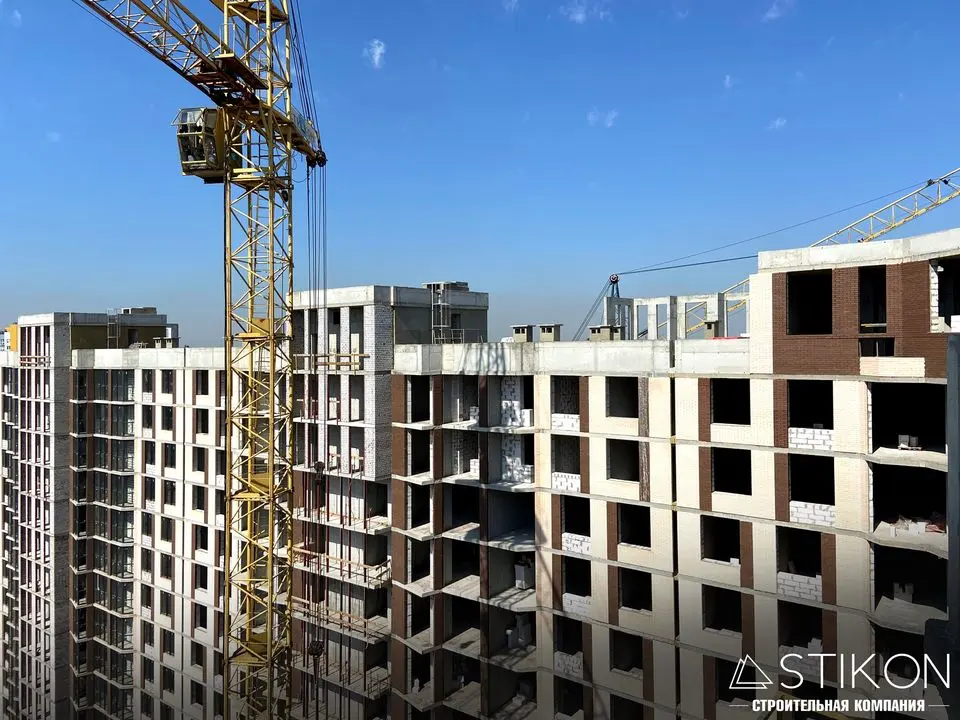

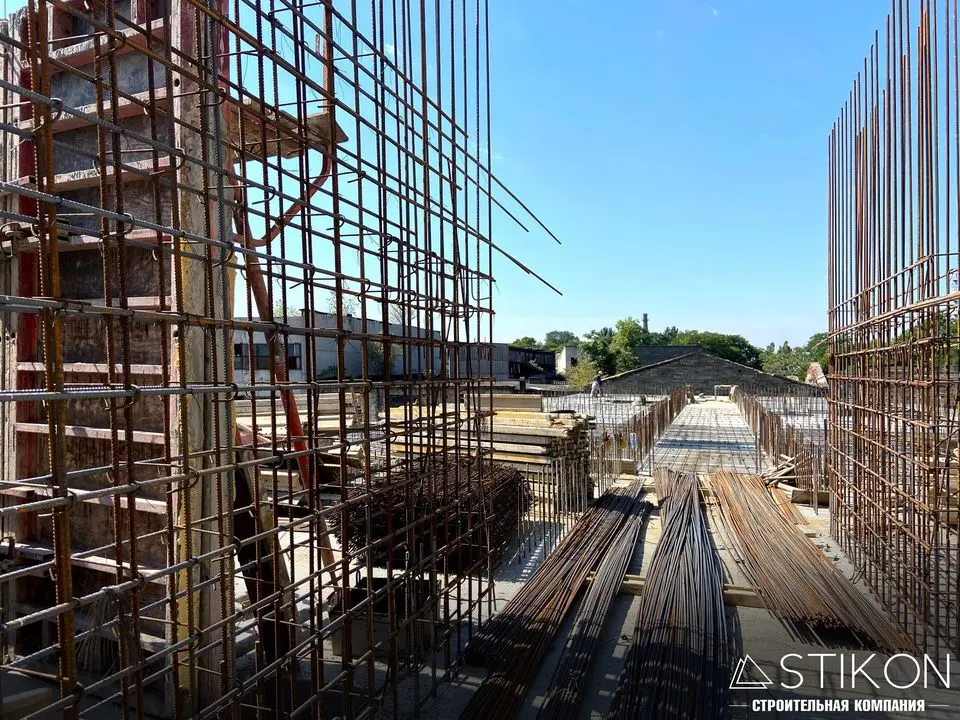

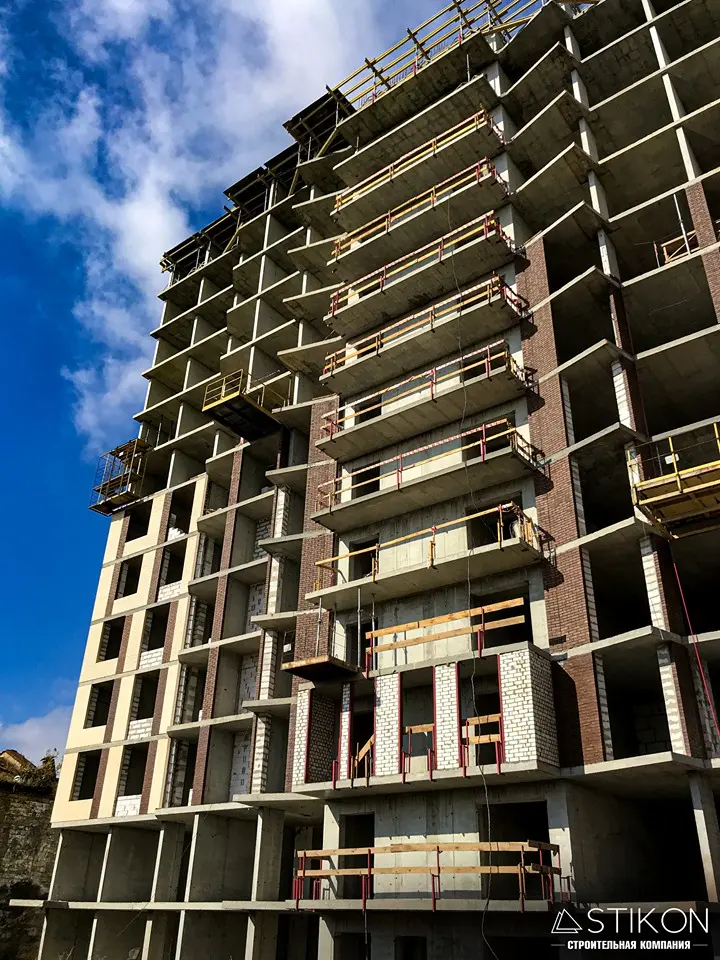

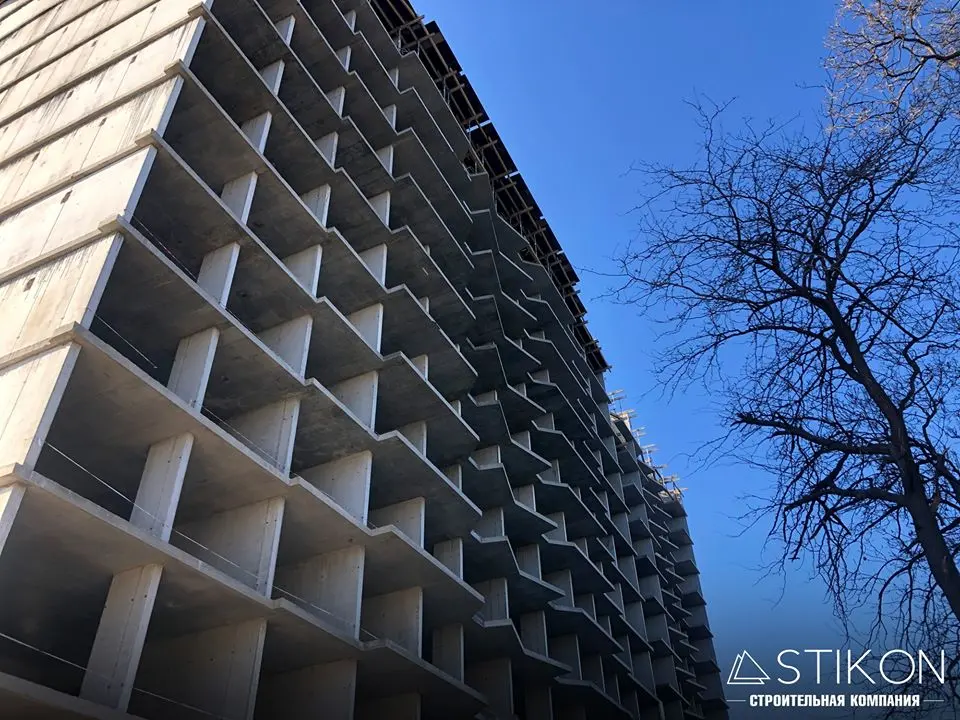

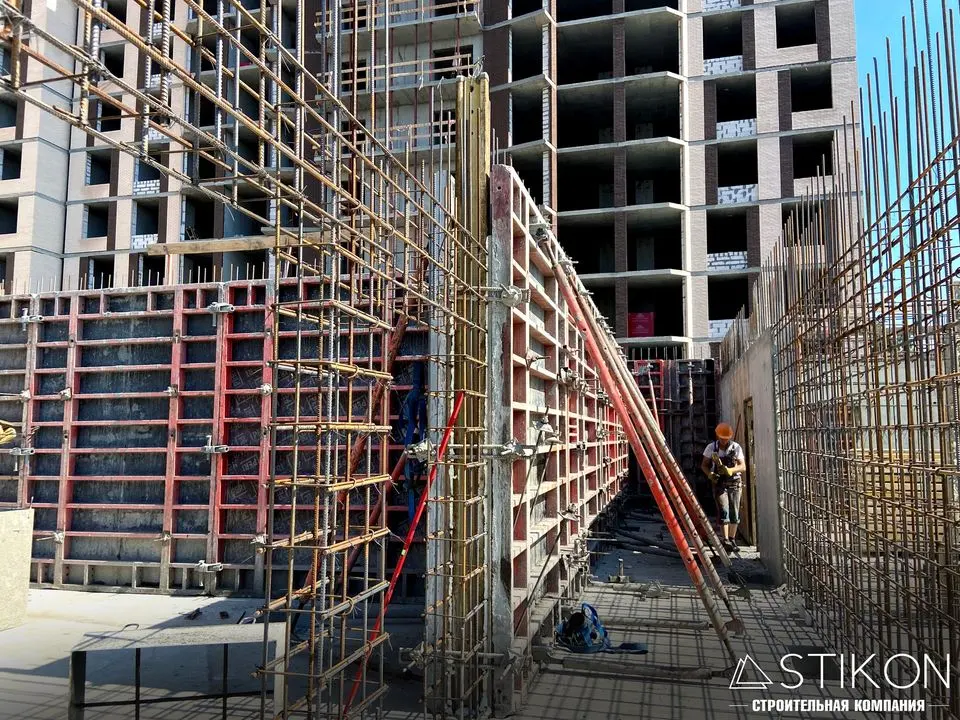

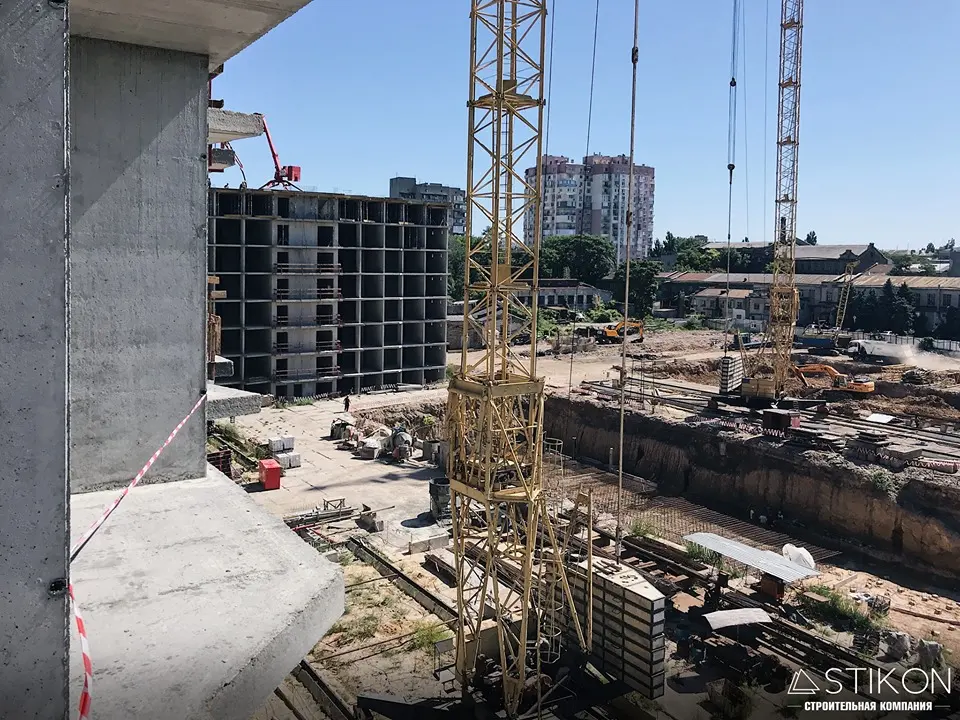

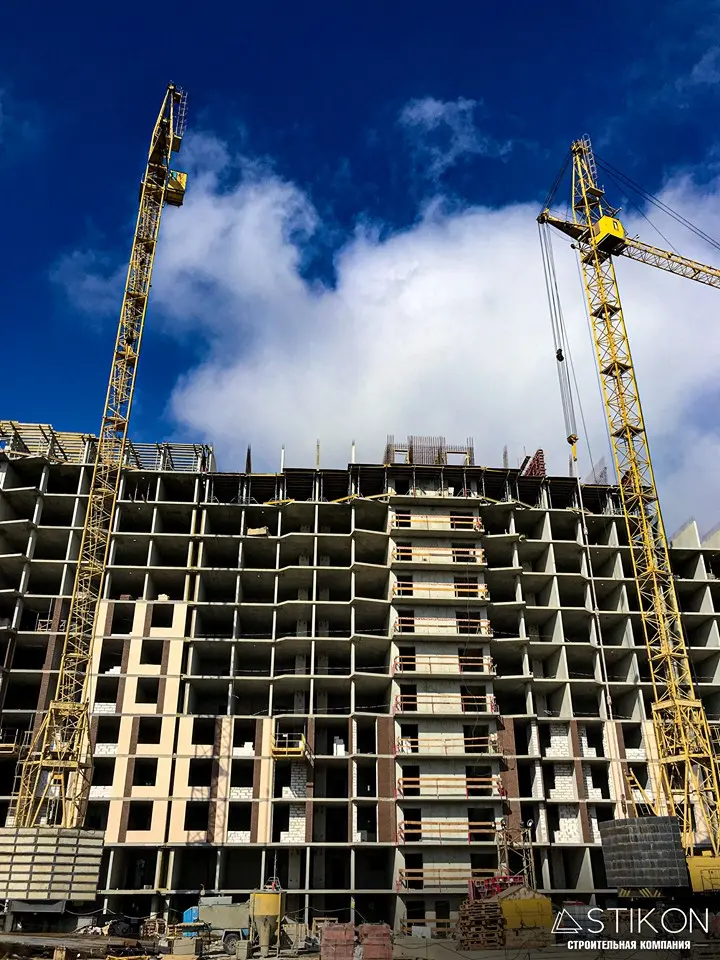

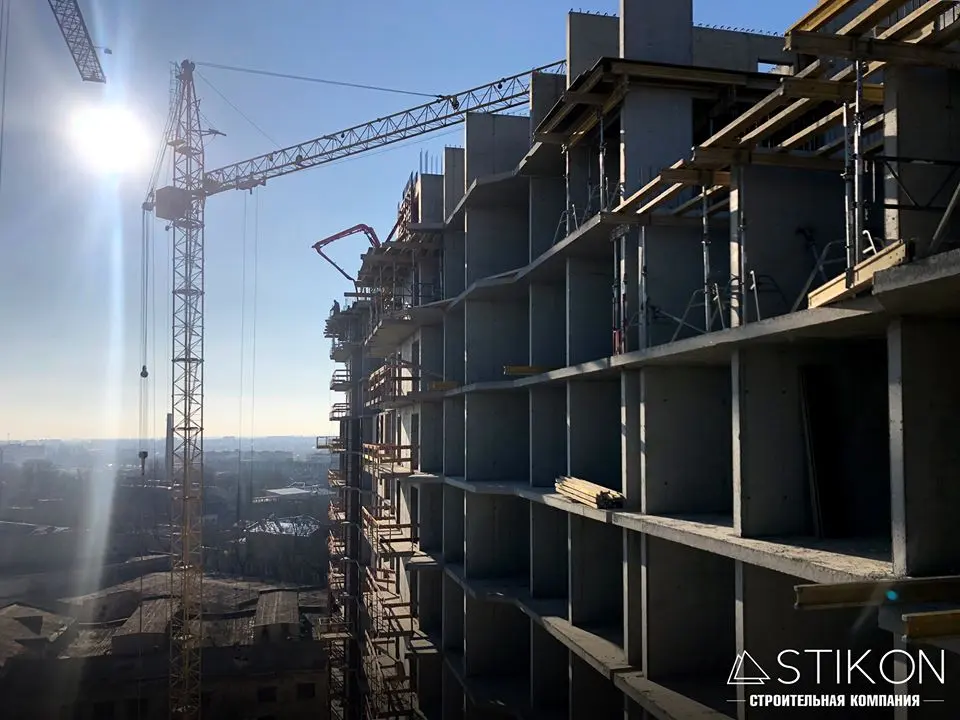

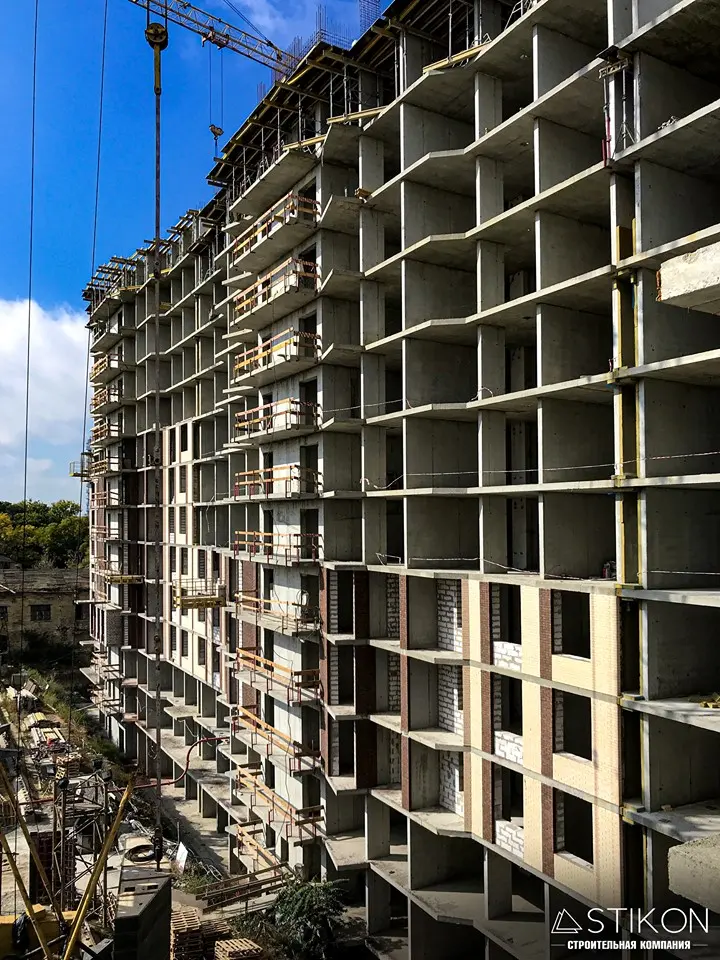

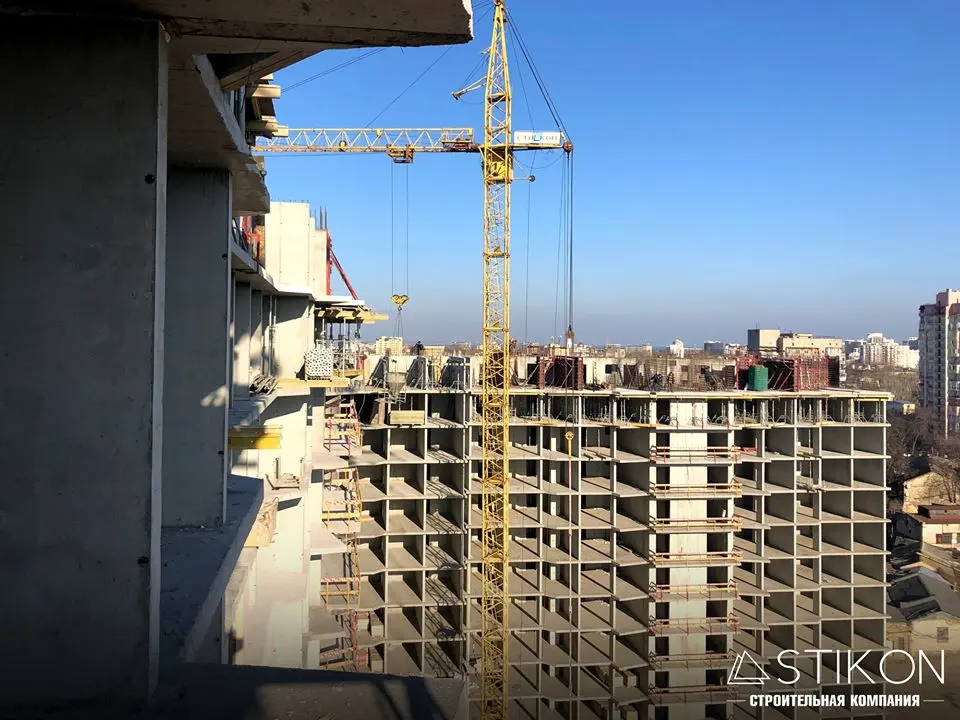

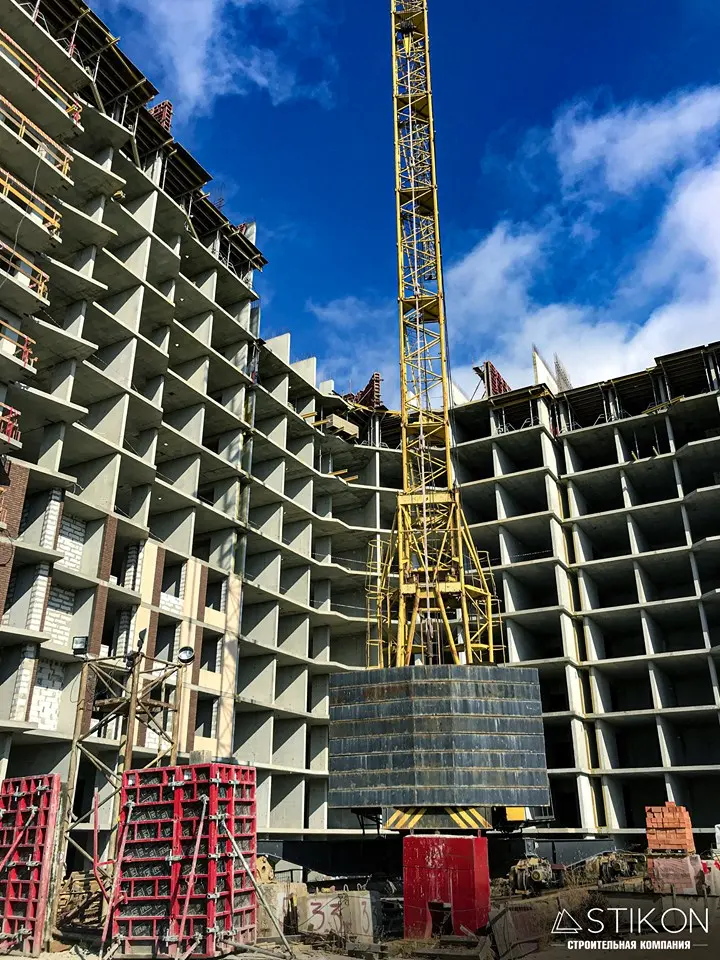

Ход строительства Жилого Комплекса
14.08.2019
✅Секция 1.1
Возведена до 12-го этажа, на 12-ом этаже ведутся работы по армированию плиты перекрытия. Активно выполняются кладочные работы на уровне 3-го и 4-го этажа;
✅Секция 1.2
Работы по устройству железобетонного каркаса выполнены до 11-го этажа, на уровне 11-го этажа ведутся работы по армированию и бетонированию плиты перекрытия;
✅Секция 1.3
Активно выполняются монолитные работы по устройству диафрагм на уровне 9-го этажа;
✅Секция 1.4
Ведутся работы по армированию и бетонированию плиты перекрытия 9-го этажа;
✅Секции 2.1 и 2.2
Завершаются работы по армированию ростверка;
✅Секции 3.1-3.4
Выполняются работы по устройству котлована.

NE
Nelli18551 повід. · з 2016
8 жовтня 2019 р.

Новости Жилого комплекса
29.08.2019
Удобное расположение в 10 минутах от центра, современная архитектура, закрытые благоустроенные дворы, 2 подземных паркинга, круглосуточная охрана и видеонаблюдение по лучшей цене на старте – от 16 282 грн кв. метр.

NE
Nelli18551 повід. · з 2016
28 жовтня 2019 р.

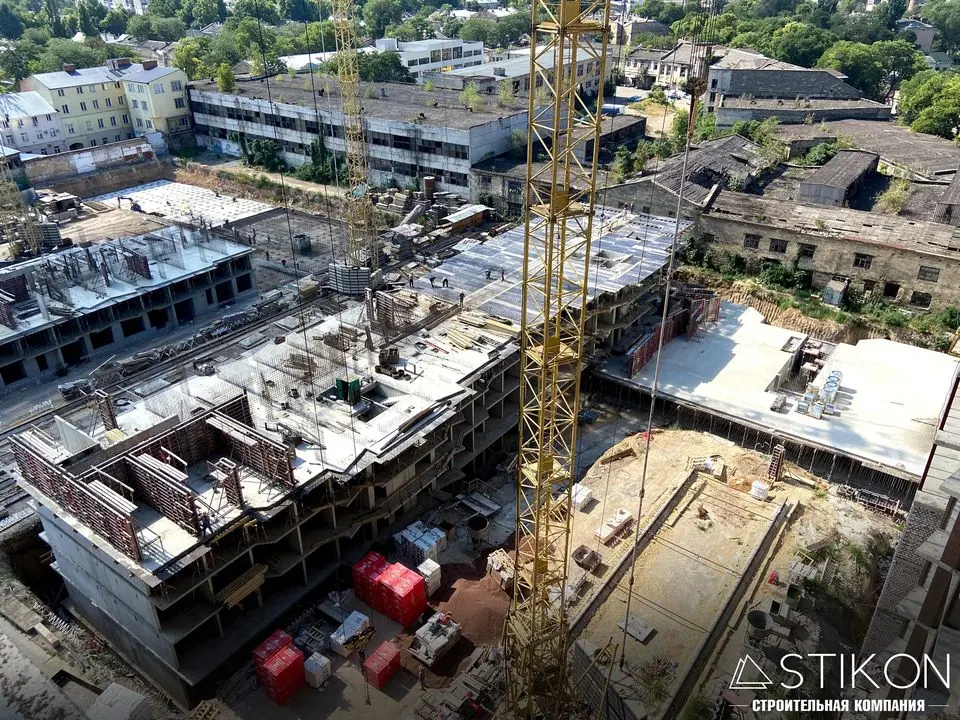

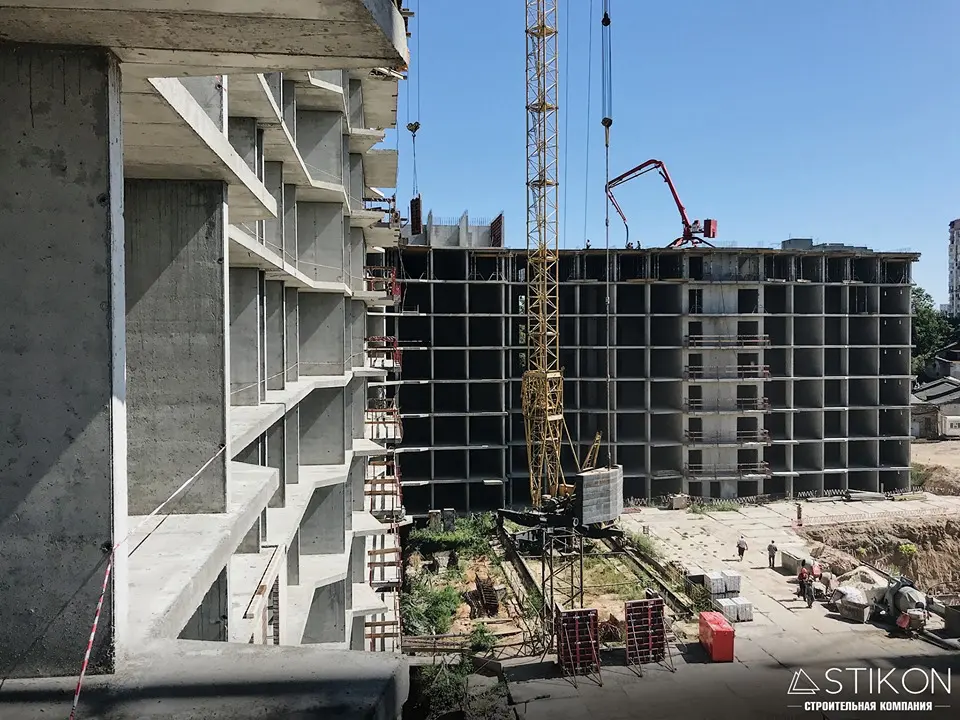

Ход строительства Жилого Комплекса
15.10.2019
✅Секция 1.1
Выполняется армирование плиты перекрытия над 13-м этажом. Кладка наружных стен выполняется на уровне 8-го этажа.
✅Секция 1.2
Выполняется армирование вертикальных конструкций 13-го этажа. Кладка наружных стен выполняется на уровне 5-го этажа.
✅Секция 1.3
Выполнены работы по бетонированию вертикальных конструкций 11-го этажа.
✅Секция 1.4
Ведутся работы по армированию вертикальных конструкций 11-го этажа;
✅Секции 2.1 и 2.2
Завершены работы по бетонированию ростверка на секции 2.2;
Выполняются работы по армированию и бетонированию стен цокольного этажа на секции 2.1;

NE
Nelli18551 повід. · з 2016
28 січня 2020 р.

Ход строительства Жилого Комплекса
28.01.2020
✅Секция 1.1
Выполняется армирование плиты перекрытия над 16-м этажом. Кладка наружных стен выполняется на уровне 13-го этажа;
✅Секция 1.2
Выполняется армирование вертикальных конструкций 16-го этажа. Кладка наружных стен выполняется на уровне 8-го этажа;
✅Секция 1.3
Выполнены работы по бетонированию плиты перекрытия 14-го этажа. Кладка наружных стен выполняется на уровне 5-го этажа;
✅Секция 1.4
Ведутся работы по армированию плиты перекрытия 13-го этажа;
✅Секция 2.1
Выполняются работы по армированию и бетонированию стен первого этажа;
✅Секция 2.2
Выполнено бетонирование плиты перекрытия цокольного этажа;
✅Секции 3.3
Завершены работы по давке свай;
✅Секции 3.4
Выполнена бетонная подготовка под ростверк.

NE
Nelli18551 повід. · з 2016
11 квітня 2020 р.

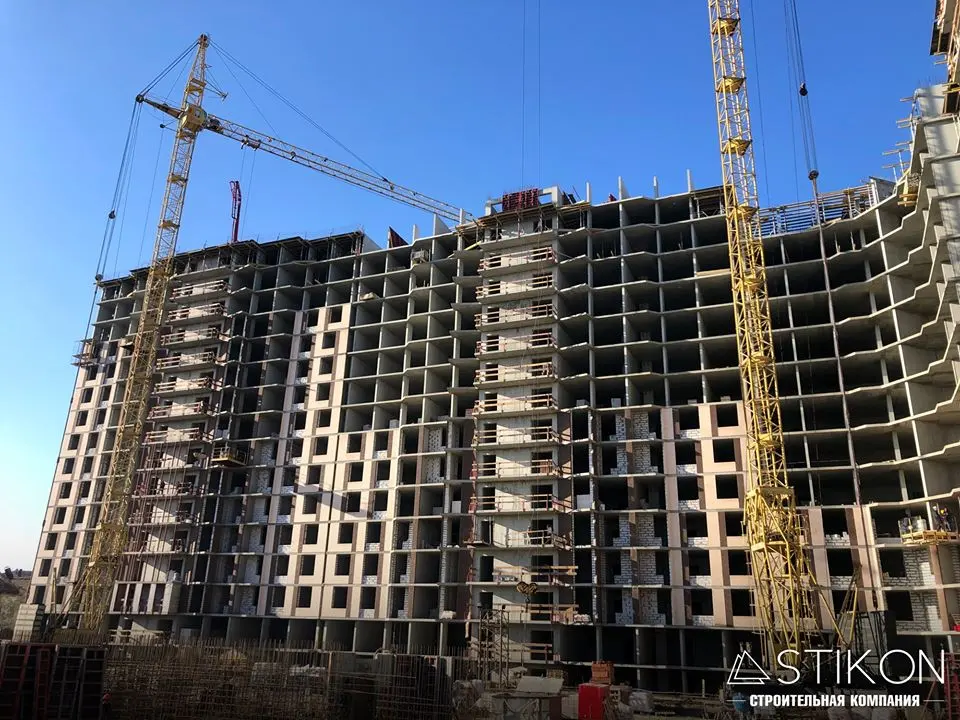

Ход строительства Жилого Комплекса
31.03.2020
✅Секция 1.1
Монолитный каркас завершён на 100%. Кладка наружных стен выполняется на уровне 16-го этажа. Ведутся работы по монтажу оконных конструкций;
✅Секция 1.2
Выполняется армирование вертикальных конструкций над 16-м этажом. Кладка наружных стен выполняется на уровне 8-го этажа;
✅Секция 1.3
Выполнены работы по армированию вертикальных конструкций 16-го этажа. Кладка наружных стен выполняется на уровне 8-го этажа;
✅Секция 1.4
Ведутся работы по армированию плиты перекрытия 15-го этажа.
Кладка наружных стен выполняется на уровне 5-го этажа;
✅Секция 2.1
Выполняются работы по армированию стен третьего этажа;
✅Секция 2.2
Выполнено бетонирование вертикальных конструкций второго этажа.

NE
Nelli18551 повід. · з 2016
24 вересня 2020 р.

Ход строительства Жилого Комплекса

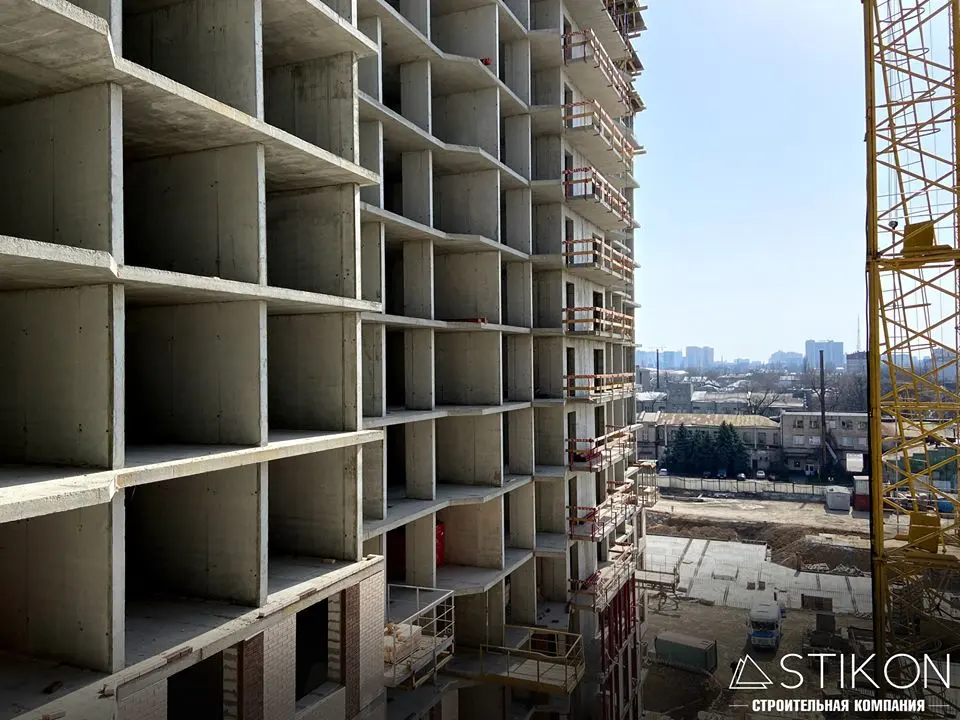

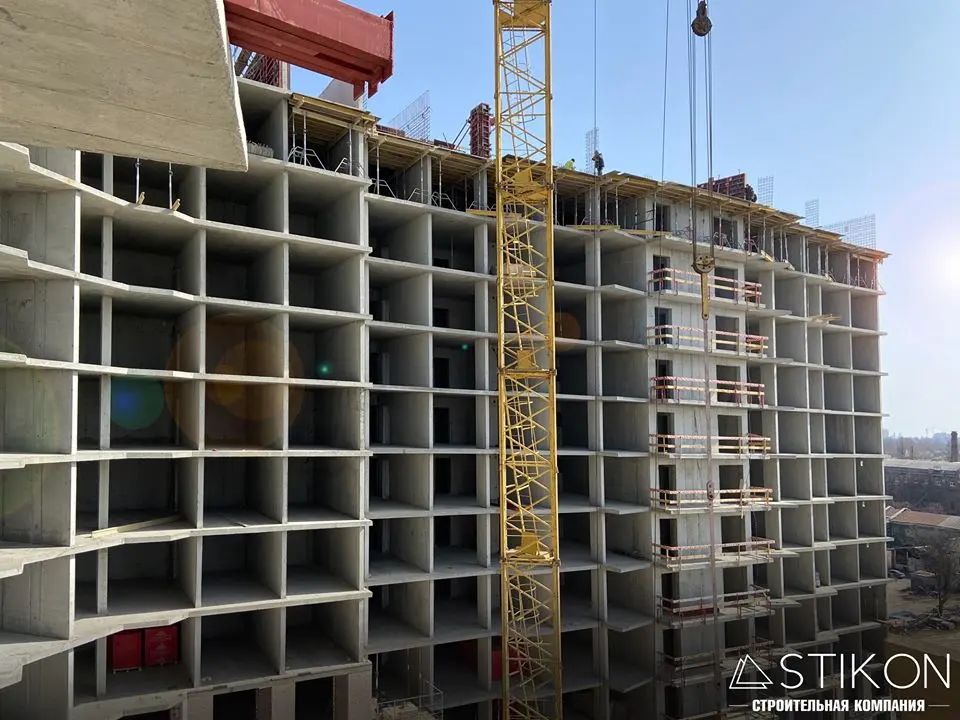

25.08.2020
✅Секция 1.1
Завершены работы по кладке наружных стен. На финальном этапе работы по монтажу оконных конструкций. Выполняется стяжка полов на уровне 8-го этажа. Выполнена штукатурка стен коридоров с 3-го по 16-й этаж. Выполняются работы по устройству кровли; ⠀ ⠀ ⠀ ⠀ ⠀ ⠀
✅Секция 1.2
Завершены работы по кладке наружных стен, выполняются работы по кладке внутренних стен и перегородок на уровне 9-го этажа;
✅Секция 1.3
Монолитный каркас завершен на 100 %. Завершены работы по кладке наружных стен, выполняются работы по кладке внутренних стен и перегородок на уровне 7-го этажа;
✅Секция 1.4
Монолитный каркас завершен на 100 %. Завершены работы по кладке наружных стен, выполняются работы по кладке внутренних стен и перегородок на уровне 5-го этажа;
✅Секция 2.1
Выполняются работы по армированию вертикальных конструкций 4-го этажа;
✅Секция 2.2
Выполняются работы по бетонированию плиты перекрытия 3-го этажа.

IG
igor berest4 повід. · з 2020
4 січня 2021 р.

в квартире нет внутренних стен, хоть бы кирпичи для зтих стен оставили.

IG
igor berest4 повід. · з 2020
4 січня 2021 р.

дом красивый, менеджер Татьяна Черная очень приятная и профи.

NE
Nelli18551 повід. · з 2016
24 вересня 2021 р.

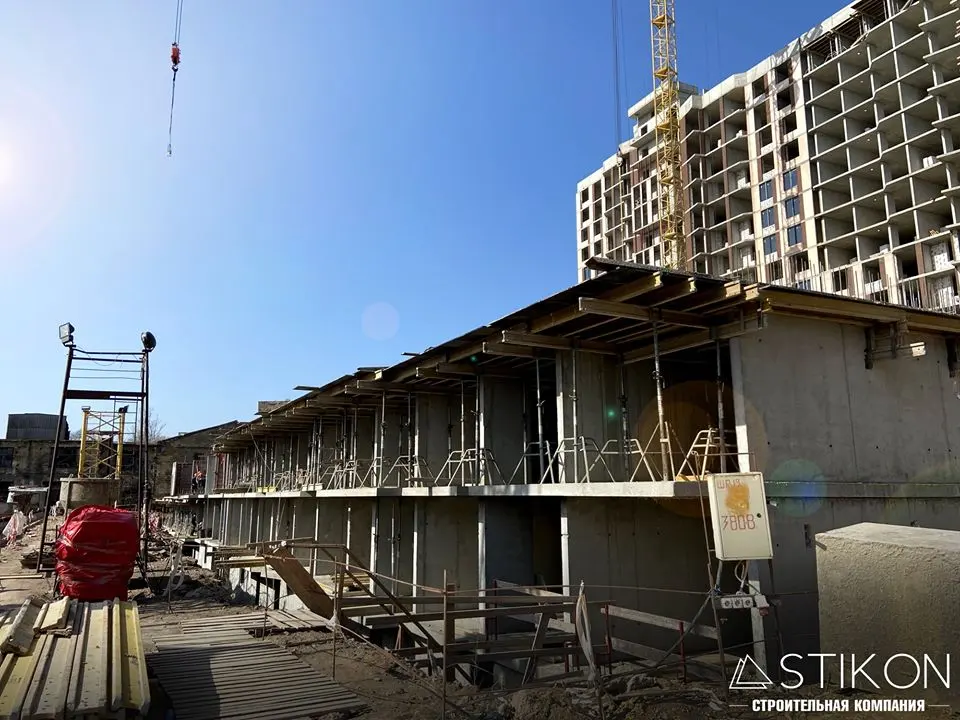

Ход строительства Жилого Комплекса
08.09.2021
Секції 1.1-1.4
Роботи по влаштуванню монолітного залізобетонного каркасу, зведення зовнішніх і внутрішніх стін, стяжки підлог та утеплення фасаду виконані на 100%. Завершено влаштування покрівлі, облаштування перехідних лоджій та налагодження ліфтового обладнання. Завершується монтаж внутрішніх інженерних мереж. Виконуються роботи по оздобленню вхідної групи та благоустрою територій.
Секції 2.1-2.2
Завершуються роботи по влаштуванню монолітного залізобетонного каркасу. Роботи по влаштуванню внутрішніх та зовнішніх стін виконані на 75%. Розпочато влаштування покрівлі. Ведуться підготовчі роботи по заповненню віконних отворів (скління) та монтажу внутрішніх інженерних мереж.
Секції 3.1-3.2
Виконуються роботи по влаштуванню монолітного залізобетонного каркасу на рівні 8 поверху.
Секції 3.3-3.4
Виконуються роботи по влаштуванню монолітного залізобетонного каркасу в секції 3.3 на рівні 14 поверху та в секції 3.4 на рівні 15 поверху. Розпочато влаштування зовнішніх стін.
Паркінг I черги
Роботи по влаштуванню монолітного залізобетонного каркасу паркінгу виконані на 95 %. Проводяться роботи по монтажу інженерних мереж та благоустрою територі

NE
Nelli18551 повід. · з 2016
14 листопада 2021 р.

Ход строительства Жилого Комплекса
02.11.2021
Секції 1.1-1.4
Роботи виконані на 100%: влаштування монолітного залізобетонного каркасу, зведення зовнішніх і внутрішніх стін, стяжка підлоги, утеплення фасаду, облаштування покрівлі, оздоблення місць загального користування, встановлення віконних блоків, монтаж внутрішніх інженерних мереж (електрика, водопостачання, опалення) та запуск ліфтового обладнання. Тривають роботи з благоустрою території та налагодження ліфтового обладнання;
Секції 2.1-2.2
Закінчені роботи з влаштування монолітного залізобетонного каркасу. Виконано зовнішню і внутрішню кладку стін з 1 по 16 поверх та підвал. Тривають роботи з облицювання фасаду, стяжки підлоги, заповнення віконних отворів (скління). Триває внутрішнє оздоблення місць загального користування: штукатурка, малярні роботи. Розпочато монтаж внутрішніх інженерних мереж (електрика, водопостачання, каналізація);
Секція 3.1
Виконуються роботи по влаштуванню монолітного залізобетонного каркасу на рівні 8 поверху;
Секція 3.2
Виконуються роботи по влаштуванню монолітного залізобетонного каркасу на рівні 14 поверху;
Секції 3.3-3.4
Виконуються роботи по влаштуванню монолітного залізобетонного каркасу на рівні 14 поверху, розпочато зведення зовнішніх стін та облицювання фасаду;
Секції 4.1-4.2
Ведуться роботи по влаштуванню монолітного залізобетонного каркасу на рівні першого поверху;
Паркінг
Роботи по влаштуванню монолітного залізобетонного каркасу паркінгу виконані на 100 %, завершені роботи з гідроізоляції та влаштування покрівлі. Тривають оздоблювальні роботи та облаштування інженерних мереж.
