ГоловнаФорумІрпінь, Буча, Ворзель, ГостомельЖК Ибис ул. Защитников / пер. Патриотов

ЖК Ибис ул. Защитников / пер. Патриотов

14 відповідей · 17 187 переглядів
NE
Nelli18551 повід. · з 2016
21 травня 2019 р.


Объект: ЖК Ибис

Адрес: Киевская область г. Ирпень ул. Защитников / пер. Патриотов

Ссылки:

::: Официальный сайт проекта ЖК Ибис

::: Информация про комплекс и покупку квартиры в ЖК Ибис на портале

О комплексе:

Застройщик: Ибис

Дата сдачи: 1 кв.2020

Характеристики ЖК :

Класс комфорт

Домов 12

Этажность 3

Технология строительства блочная

Стены газоблок

Утепление минеральная вата

Отопление индивидуальное (в квартире)

Высота потолков 2.8 м

Количество квартир 60 (2 дома)

Паркинг стоянка (100 паркомест)

Состояние квартиры под ремонт

Закрытая территория от авто и посторонних

NE
Nelli18551 повід. · з 2016
16 серпня 2019 р.

Видео-отчет Жилого Комплекса
14.08.2019

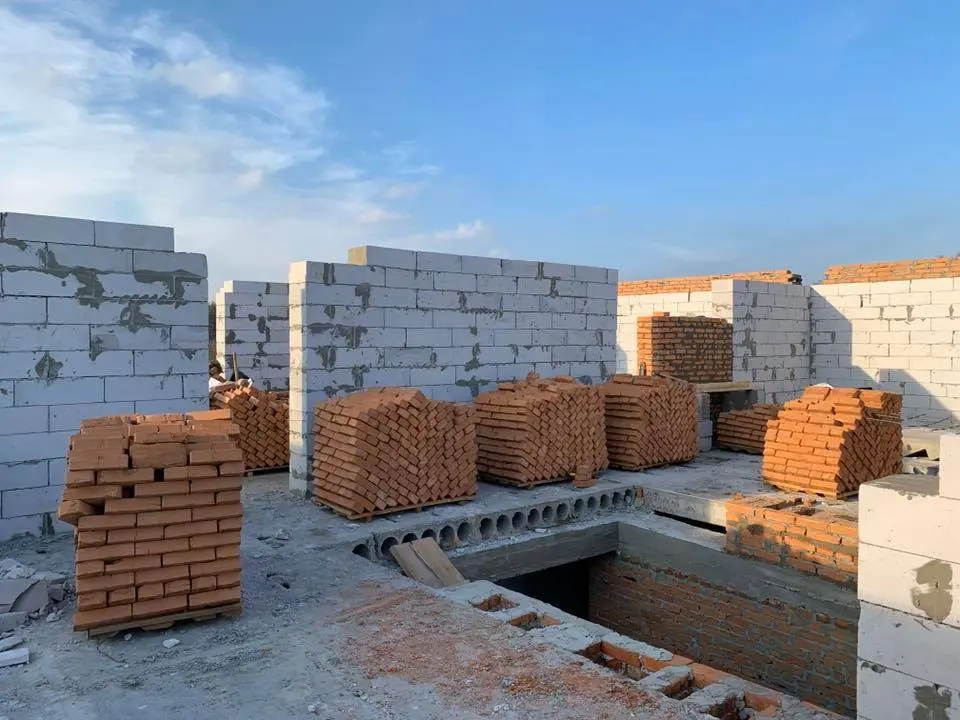

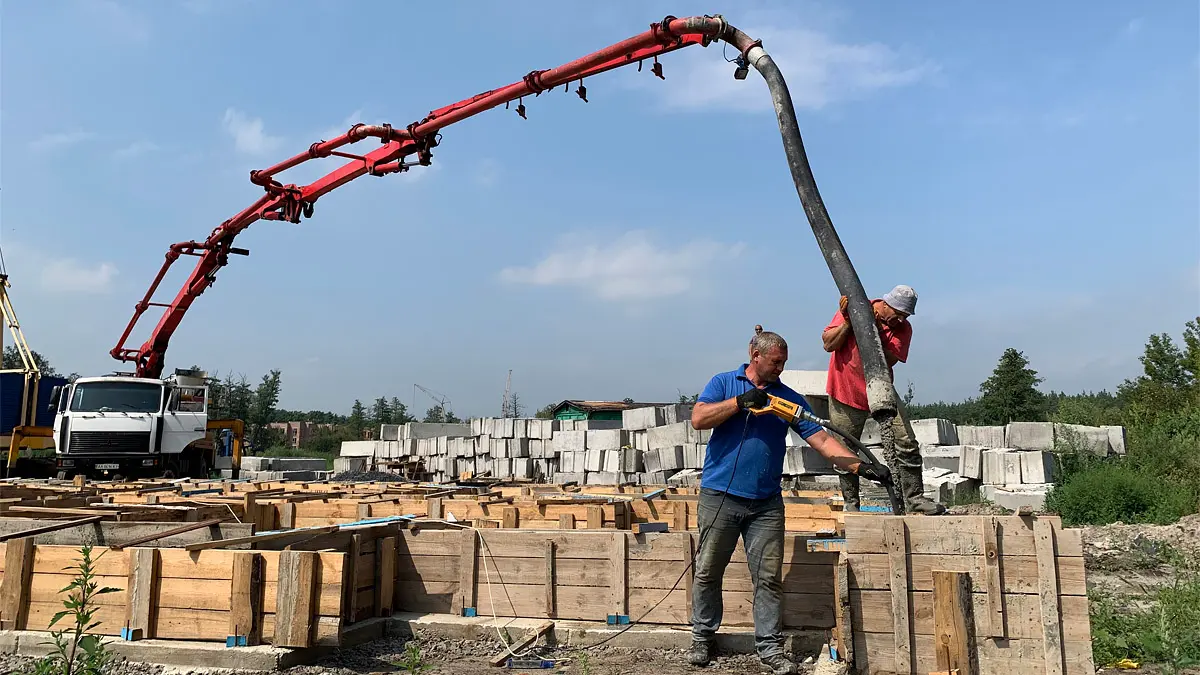

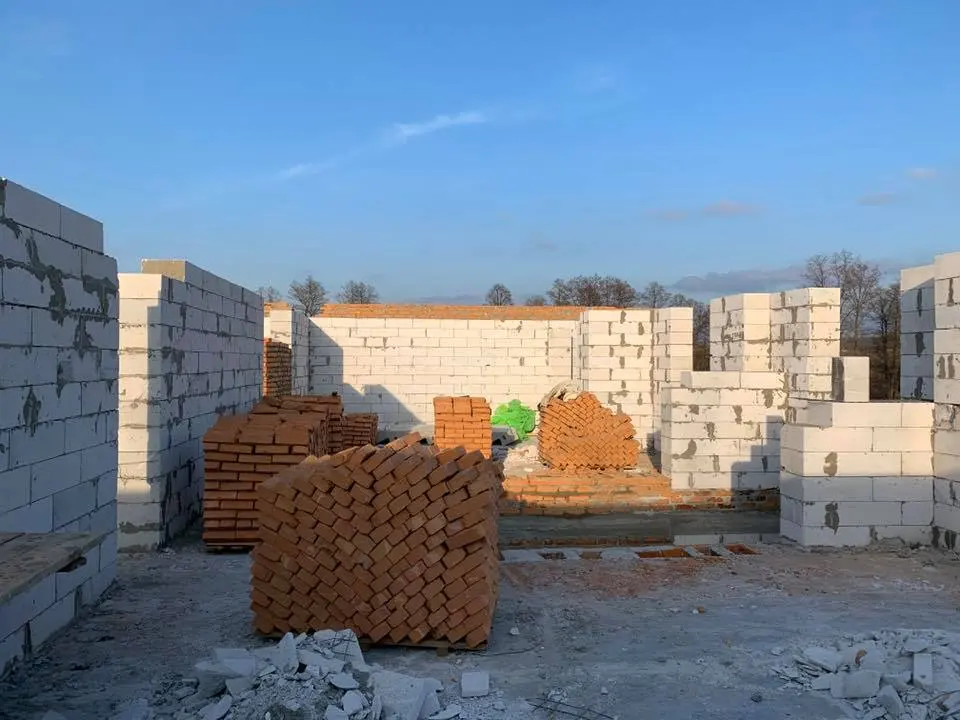

Завершено монтаж опалубки та залито фундамент будинку №4
Завершено монтаж плит перекриття будинку №3 та тривають активні роботи по зведенню стін першого поверху.

NE
Nelli18551 повід. · з 2016
8 грудня 2019 р.

Ход строительства Жилого Комплекса
04.11.2019

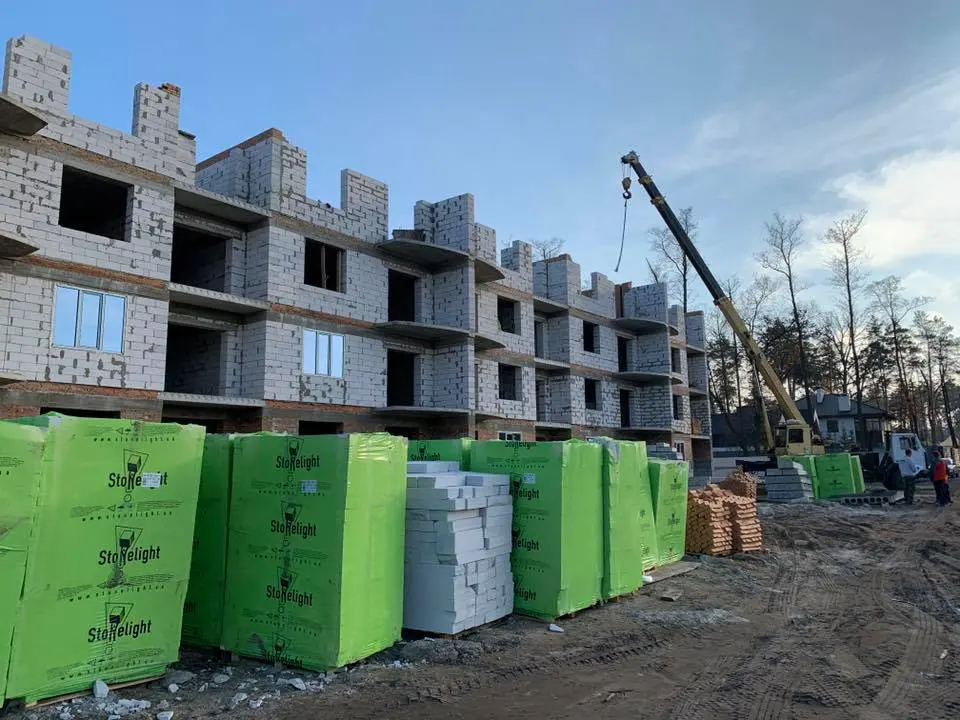

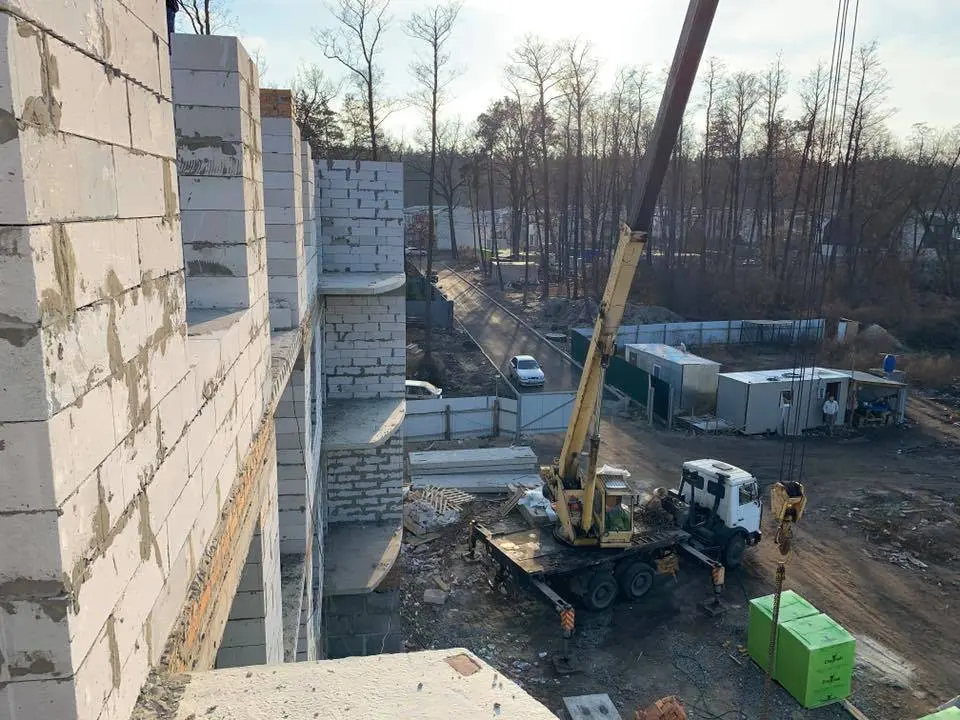

Свіженькі фото з будмайданчику ЖК ІБІС: підходить до завершення зведення третього поверху будинку №3. Встановлюються віконні перемички та проводиться підготовка до монтажу даху.

NE
Nelli18551 повід. · з 2016
22 березня 2020 р.

Фото-отчет Жилого Комплекса
28.02.2020

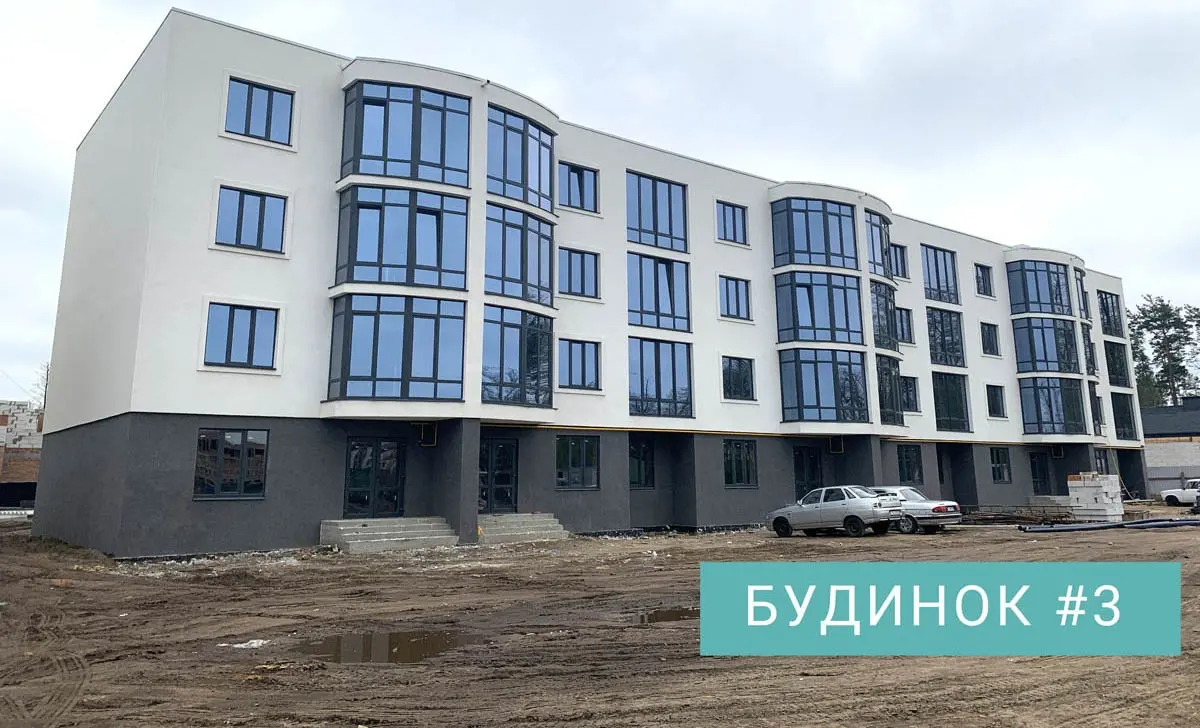

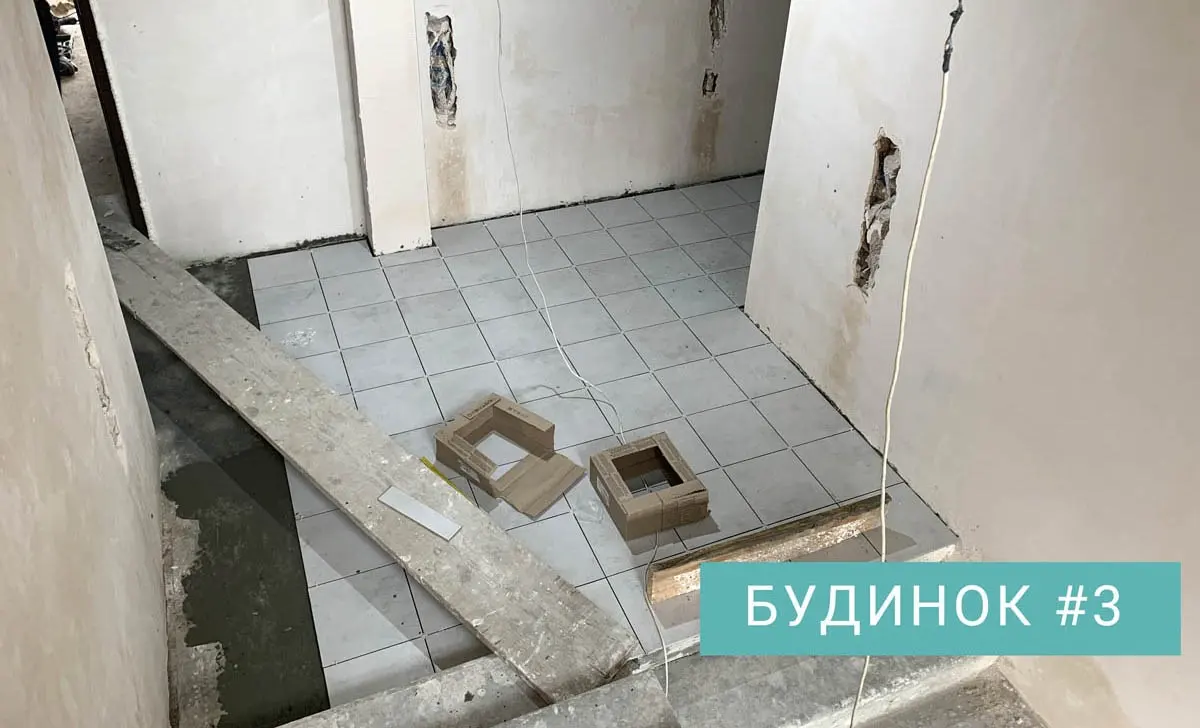

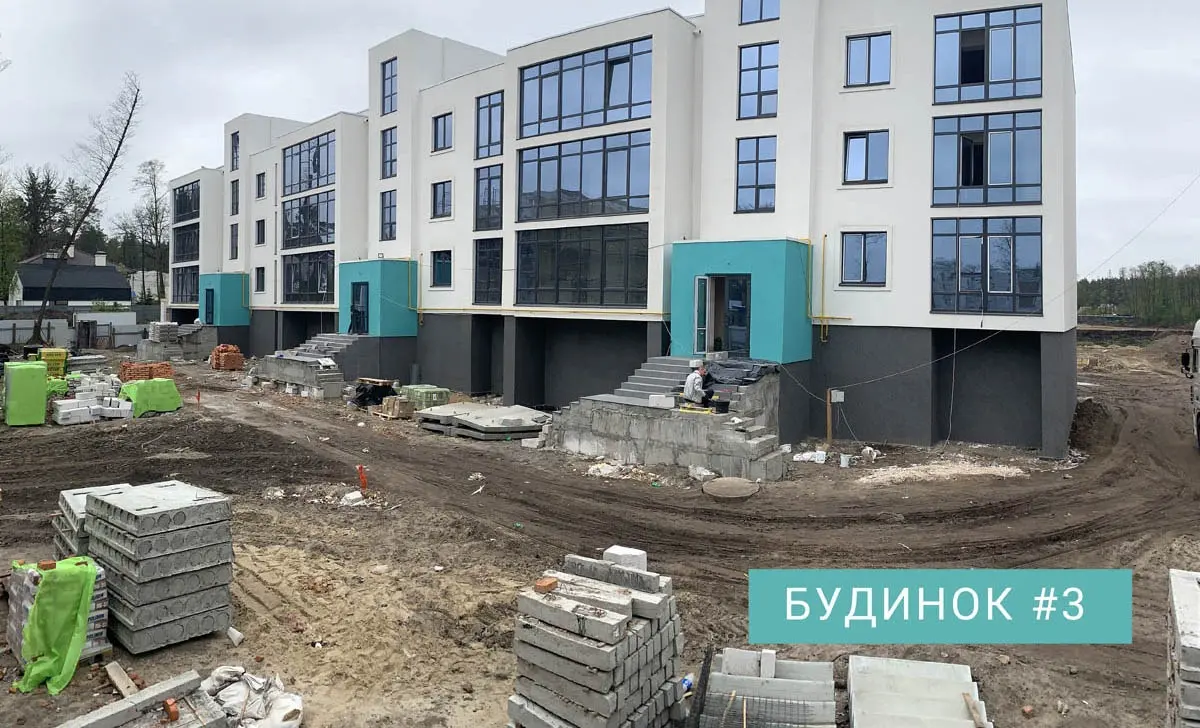

Будинок №3
- Фасадні утеплювальні та декоративні роботи
- Роботи з підключення до систем каналізування та водопостачання
- Внутрішні роботи в квартирах

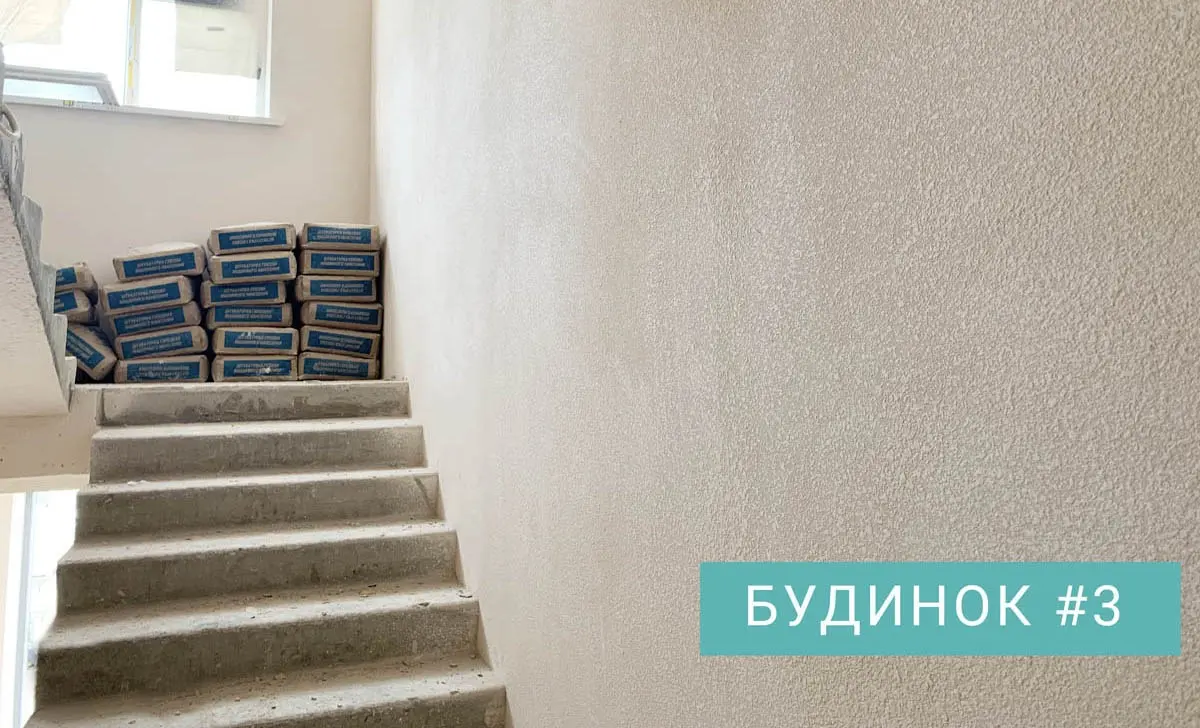

- Завершено штукатурку під’їзду першої секції
- Встановлено вхідні двері секції 1.
- Монтаж вхідних сходів до під’їздів та комерційних приміщень.
Будинок №4
- Перекрито другий поверх
- Зведення стін третього поверху
Будинок №1
- Перекрито перший поверх
- Зведення другого поверху
Будинок №2

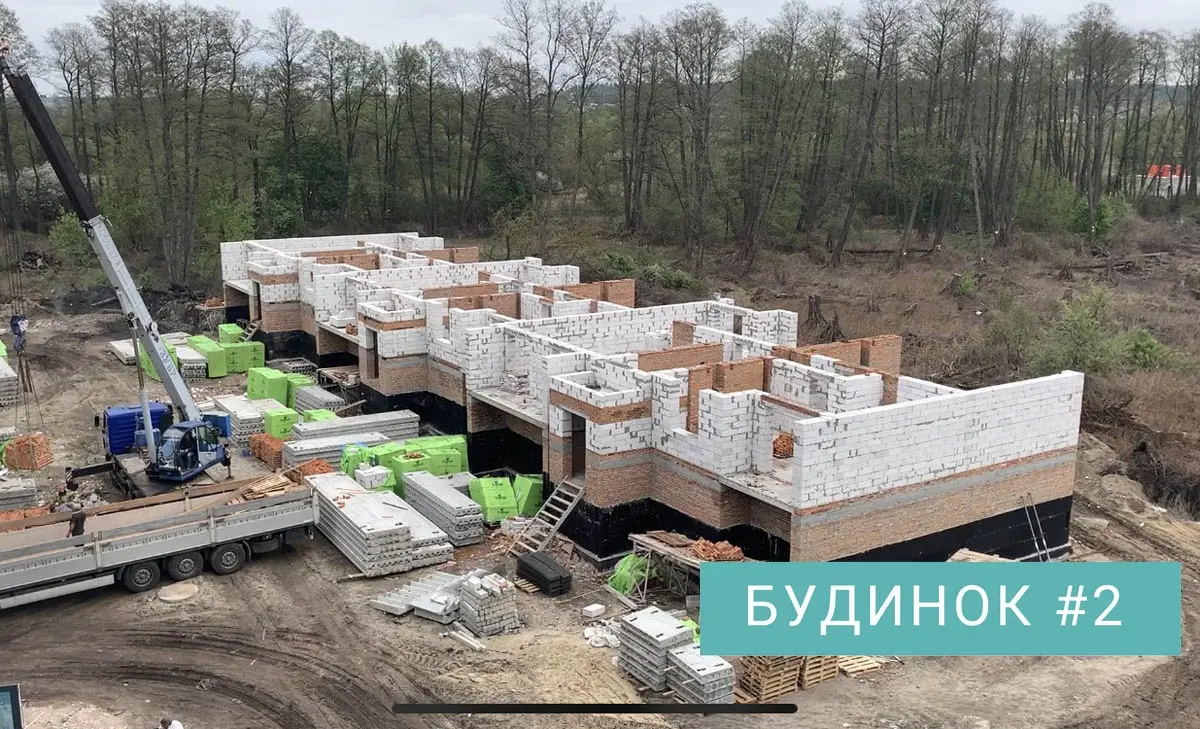

- Перекрито цоколь
- Зведення першого поверху

NE
Nelli18551 повід. · з 2016
30 липня 2020 р.

Ход строительства Жилого Комплекса
01.07.2020
Будинок 1:
Завершуються штукатурні внутрішні роботи
Завершено фасадні роботи
Тривають кровельні роботи

Будинок 4:
Встановлено всі вікна
Тривають фасадні роботи
Встановлено лічільники води, прокладуються внутрішні комунікації

Будинок 2:
Перекрито перший поверх
Розпочато кладку другого поверху

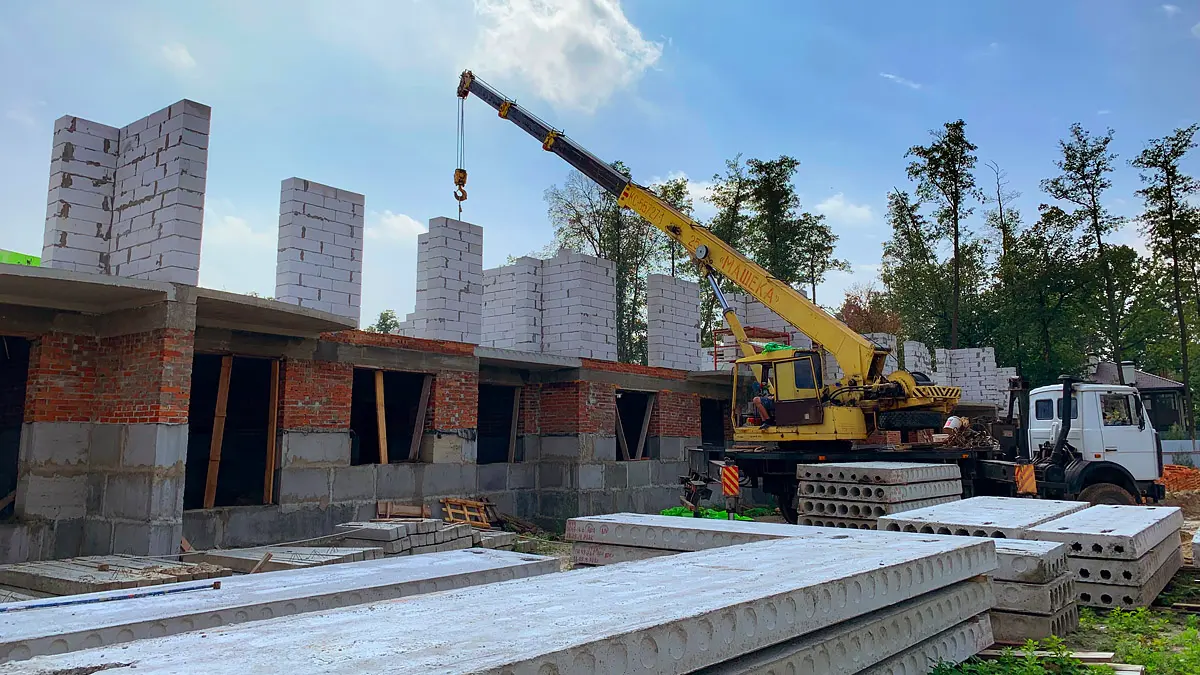

Будинок 5:
Встановлено фбс блоки фундаменту

NE
Nelli18551 повід. · з 2016
1 травня 2021 р.

Ход строительства Жилого Комплекса
22.04.2021
Будинок 2:
- Завершено покрівельні роботи, встановлено відливи та системи вентиляції;
- Розпочато чистові роботи в під’їздах
- Чистове оформлення вхідних груп
- Розпочато благоустрій двору, викладено плитку, встановлюється вуличне освітлення
Будинок 5:
- Перекрито поверх 3, оформлення технічних конструкцій на даху
- Розпочато встановлення вікон
- Фасадні роботи
Будинок 6:
- Перекрито поверх 3 в секціях 3, 4
- Зведення поверху 3 в секціях 1, 2
- Розпочато встановлення вікон
Будинки 7, 8
- Змонтовано ФБС блоки цокольного поверху
- Підготовка під армопояс
Будинок 9:

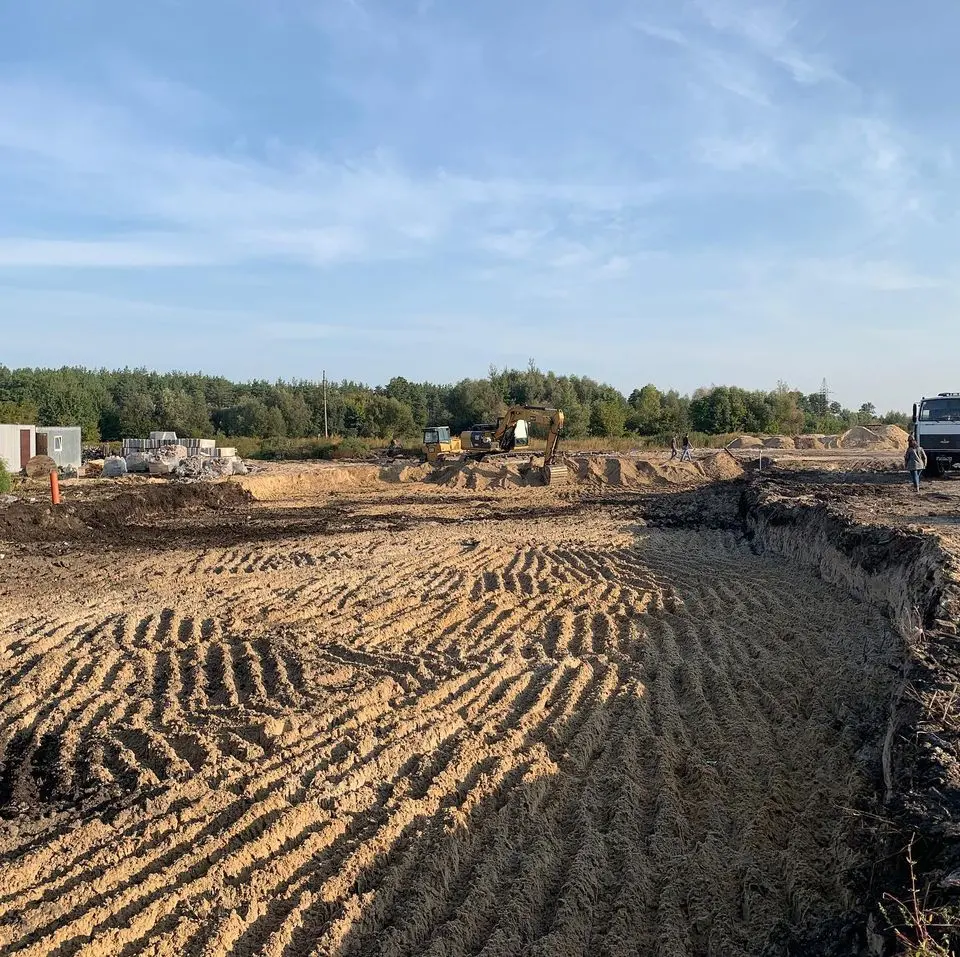

- Завершено земельні роботи

NE
Nelli18551 повід. · з 2016
26 липня 2021 р.

Ход строительства Жилого Комплекса
26.06.2021

NE
Nelli18551 повід. · з 2016
28 жовтня 2021 р.

Ход строительства Жилого Комплекса
01.10.2021
Будинок 5:
- Встановлено вікна
- Тривають фасадні роботи
- Завершуються штукатурні роботи
Будинок 6:
- Розведено електричні кабелі в під’їздах
- Монтуються стояки каналізації
- Підготовка до штукатурних робіт
Будинок 7:
- Зведення 2-го поверху 3-4 секцій
Будинок 8:
- Зведення 4-го поверху
Будинок 9:
- Завершено зведення цоколя
- Підготовка до монтажу арпопоясу
- Залито стяжку в гаражах та цокольних приміщеннях

NE
Nelli18551 повід. · з 2016
13 грудня 2021 р.

Ход строительства Жилого Комплекса
06.12.2021
Будинки 1-4:
Завершено підключення до газопостачання та виконано пуск газу
Будинок 5:
виконуються внутрішні роботи: укладаємо кафельну плитку,
Завешено штукатурку стін та стяжку підлоги,
Встановлено двері вхідних груп
Будинок 6: завершено фасадні роботи,
Виконується штукатурка стін та стяжка підлоги
Будинок 7: зведено третій поверх
Будинок 8: фасадні роботи, монтаж вікон, завершено покрівельні роботи
Будинок 9: розпочали зведення першого поверху
Будинок 10: фундаментні роботи
