Объект: ЖК Садочок

Адрес: Киевская область Киево-Святошинский р-н с. Новоселки ул. Молодежная, 7

Ссылки:

::: Официальный сайт проекта ЖК Садочок

::: Информация про комплекс и покупку квартиры в ЖК Садочок на портале

О комплексе:

Застройщик:

Дата сдачи: 1 кв. 2020

Характеристики ЖК :

Класс комфорт

Домов 9

Этажность 8+мансарда

Технология строительства монолитно-каркасная

Стены газоблок

Утепление минеральная вата

Отопление индивидуальное (в квартире)

Высота потолков 2.7 м

Количество квартир 411

Паркинг подземный, стоянка

Состояние квартиры под ремонт

Закрытая территория от авто и посторонних

NE
Nelli18551 повід. · з 2016
16 серпня 2019 р.

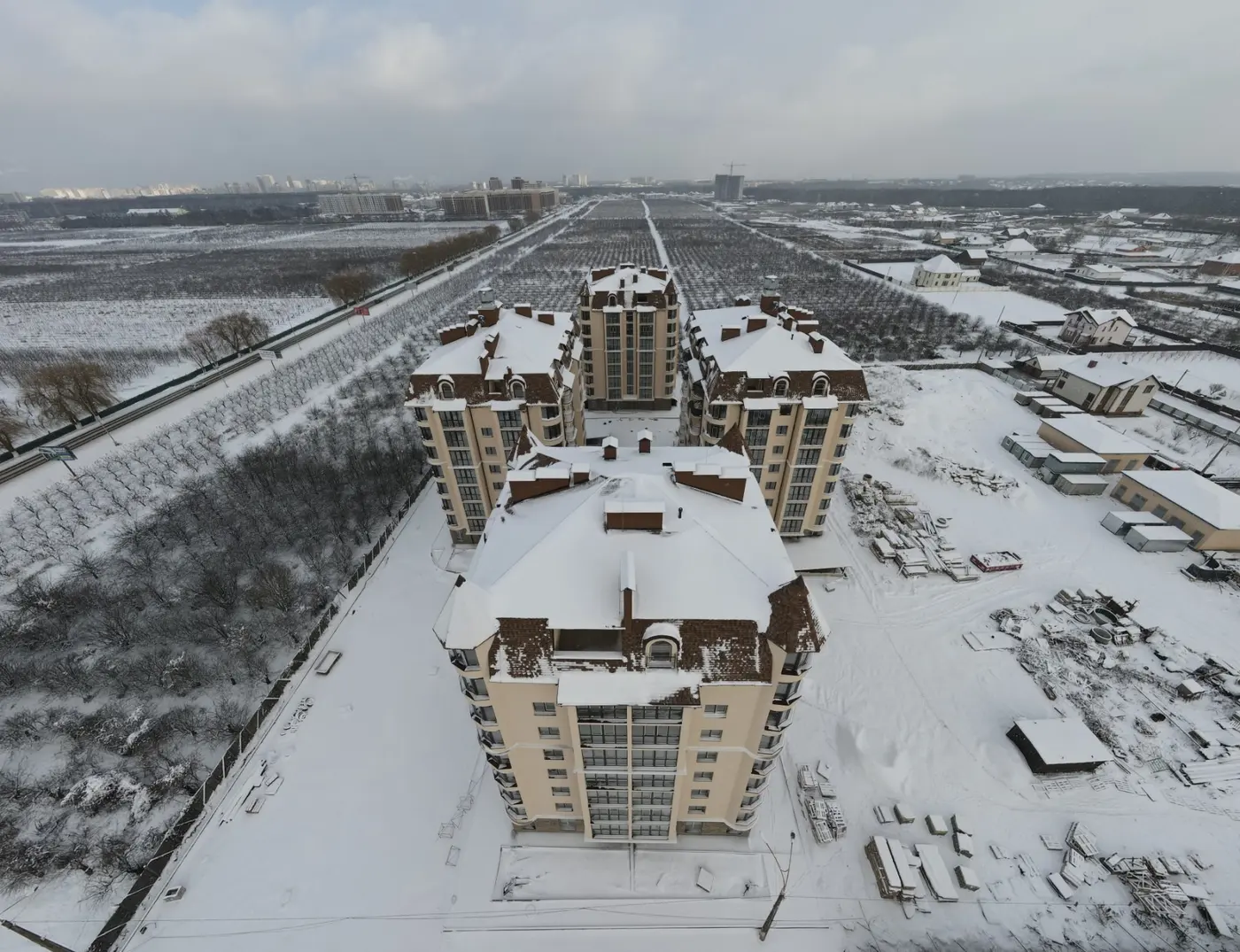

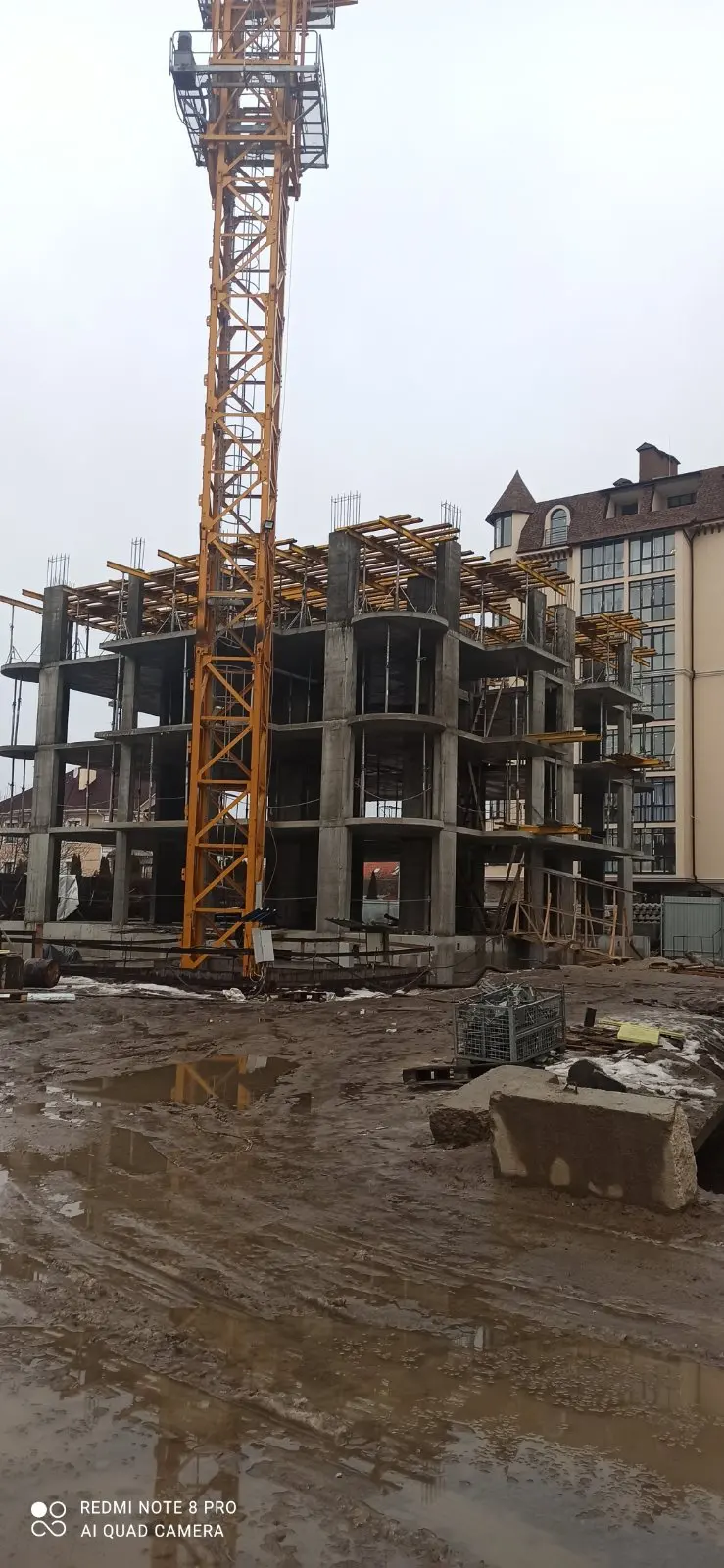

Ход строительства Жилого Комплекса

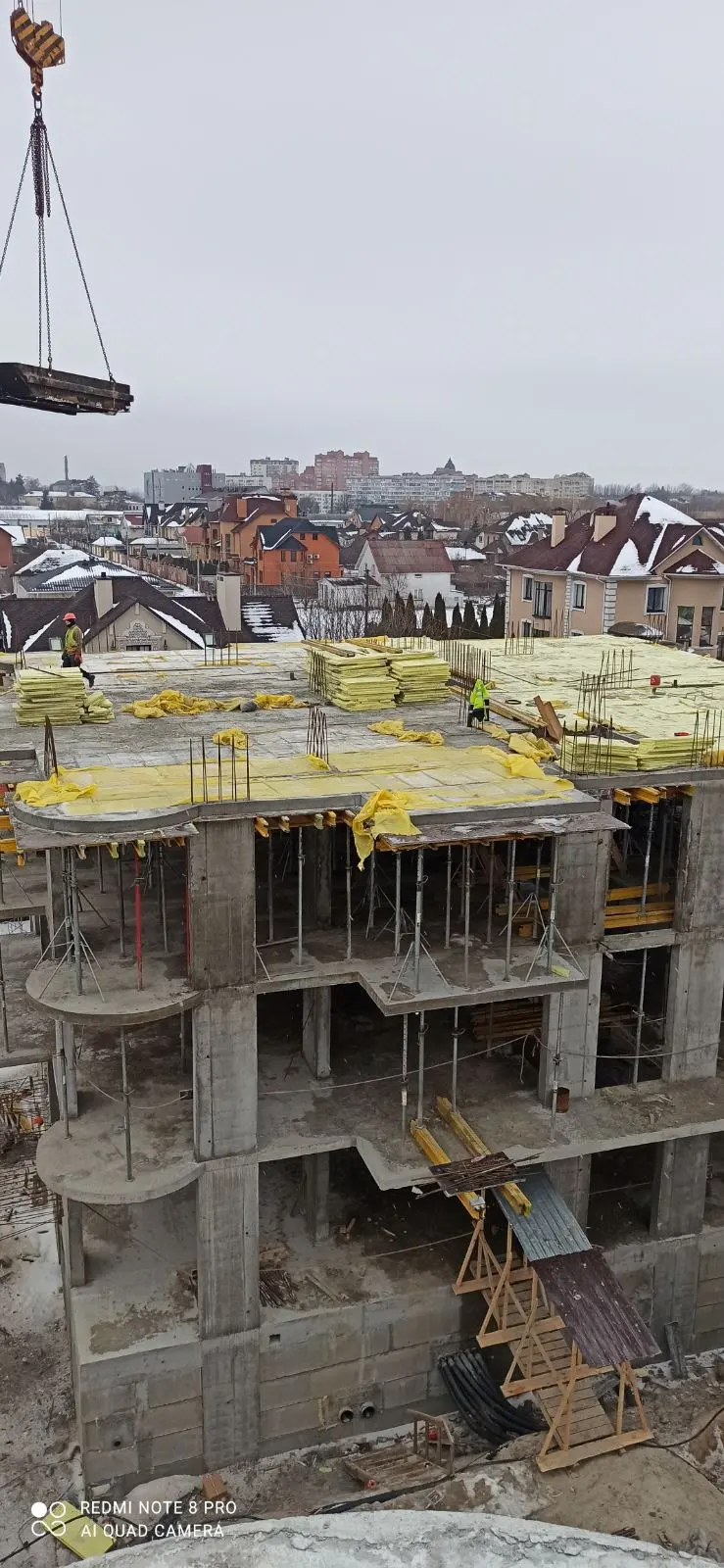

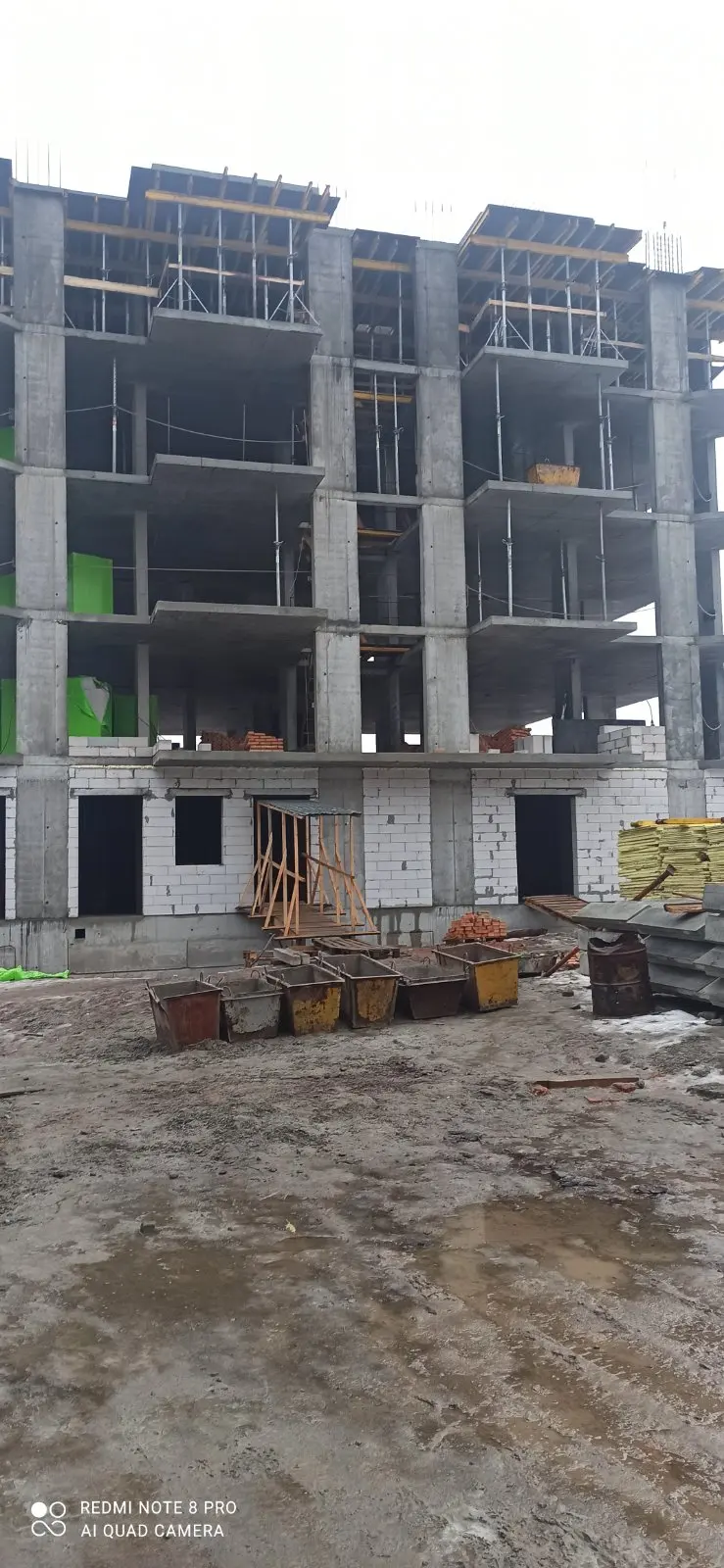

08.07.2019

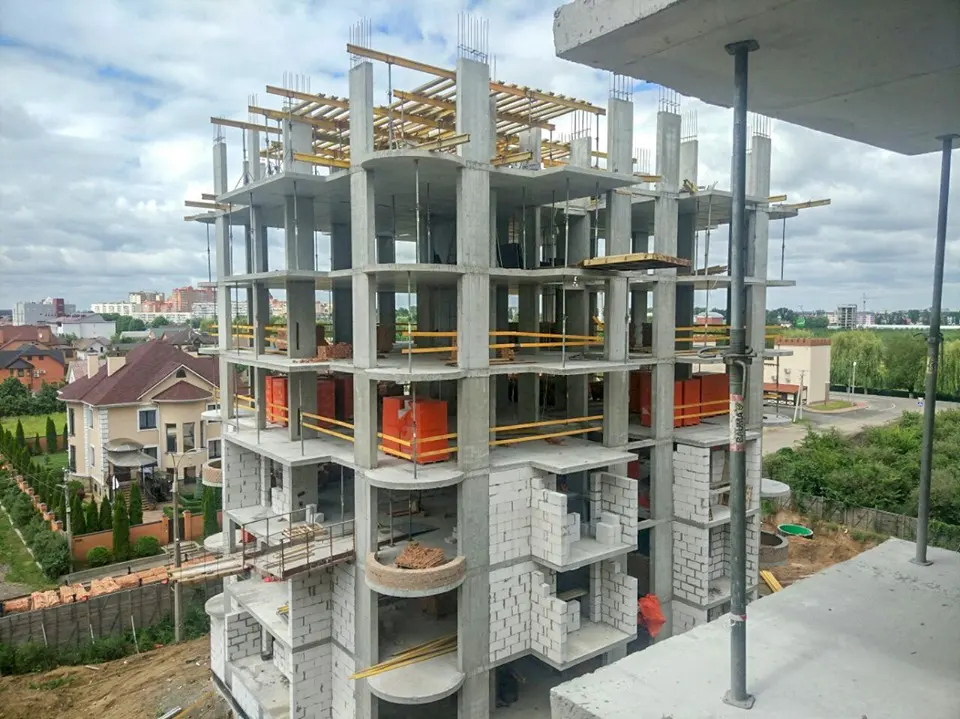

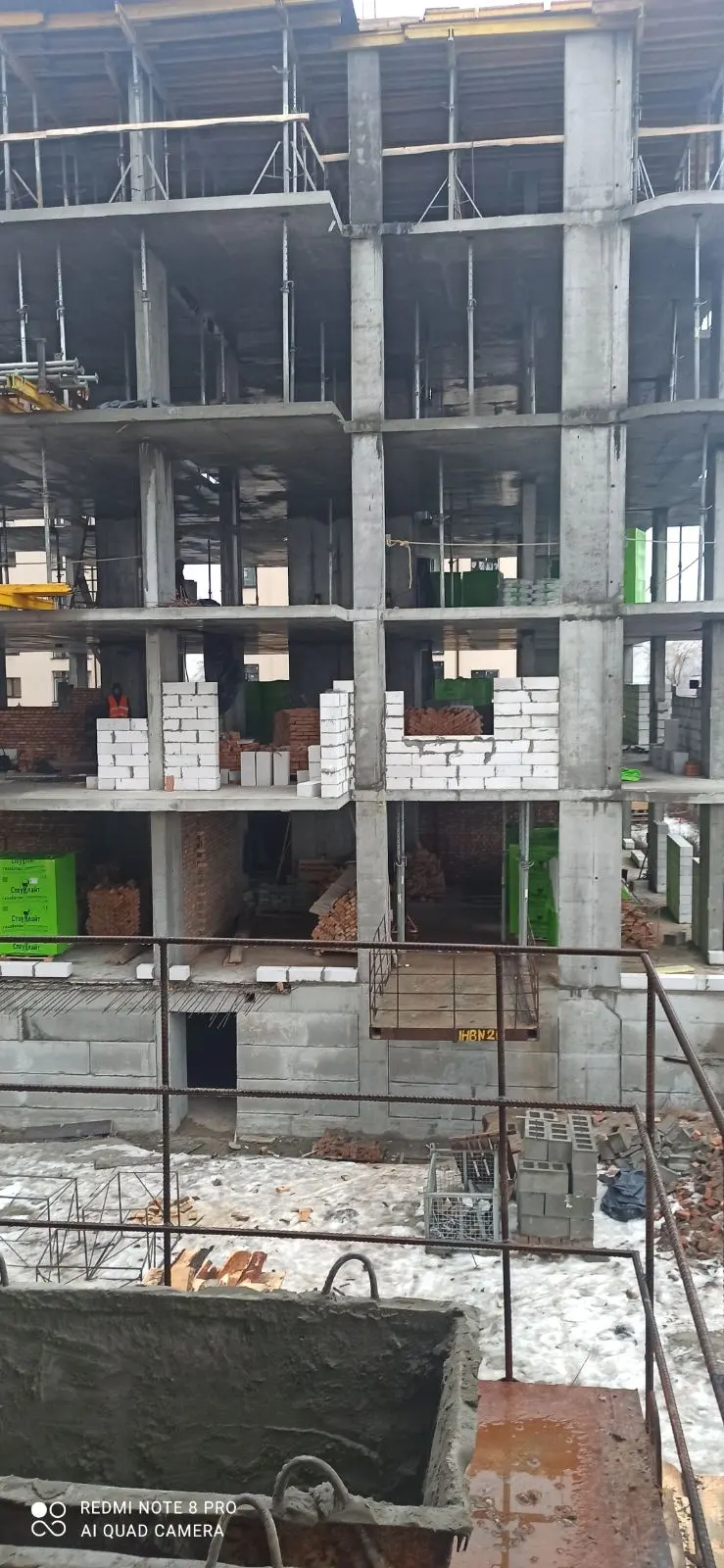

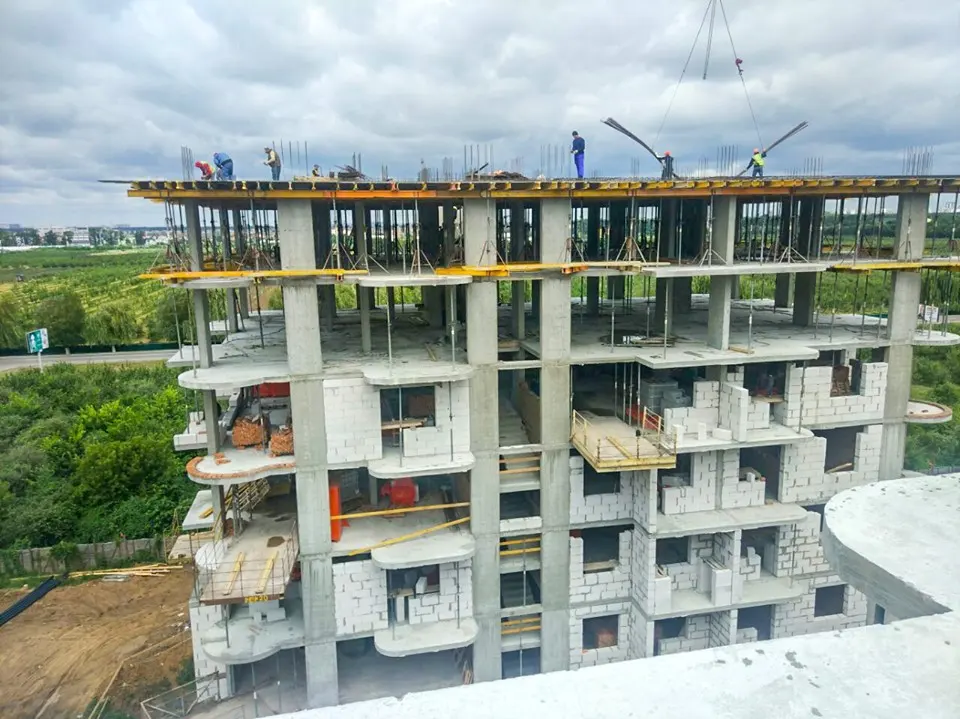

1. На 95% виконали монолітний каркас на будинках № 1, 2, 3 та 4.
2. Ведемо роботи по цегляній кладці внутрішніх стін та перегородок.
3. Заповнили зовнішні стіни газоблоком:
• будинок № 1 — 1-4 поверхи
• будинок № 2 — 1-6 поверхи
4. Виконали зовнішні мережі водопроводу на 80%, а мережі каналізації на 65%.

NE
Nelli18551 повід. · з 2016
13 вересня 2019 р.

Ход строительства Жилого Комплекса

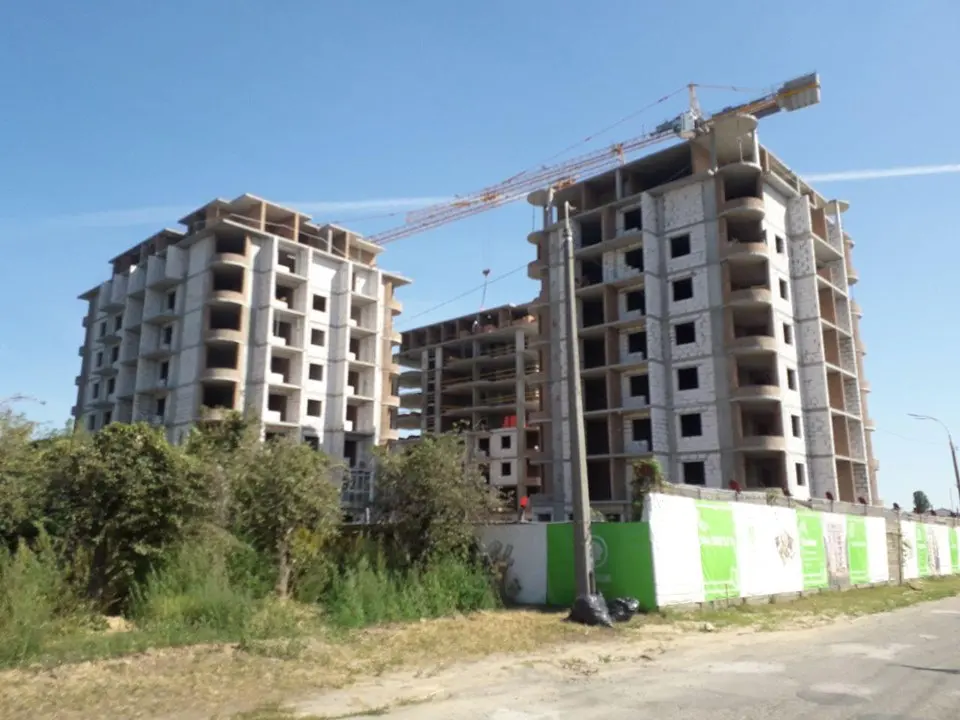

03.09.2019
1. На 100% виконали монолітний каркас на будинках № 1, 2, 3 та 4.
2.Ведемо роботи по цегляній кладці зовнішніх та внутрішніх стін і перегородок у будинках 3 і 4 на поверхах з 1 по 5.
3. Заповнили зовнішні стіни газоблоком та закінчили роботи по влаштуванню цегляної кладки внутрішніх перегородок:
• будинок № 1 — 100%
• будинок № 2 — 100%
4.Закінчено роботи по зовнішнім мережам водопостачання на 100% ,каналізації на 70%.
5.Ведуться роботи по монтажу внутрішніх стояків водопроводу та систем пожежогасіння на всіх будинках.
6. Розпочато роботи з встановлення вікон у будинку №2.
7.Підключено електропостачання до ТП.

NE
Nelli18551 повід. · з 2016

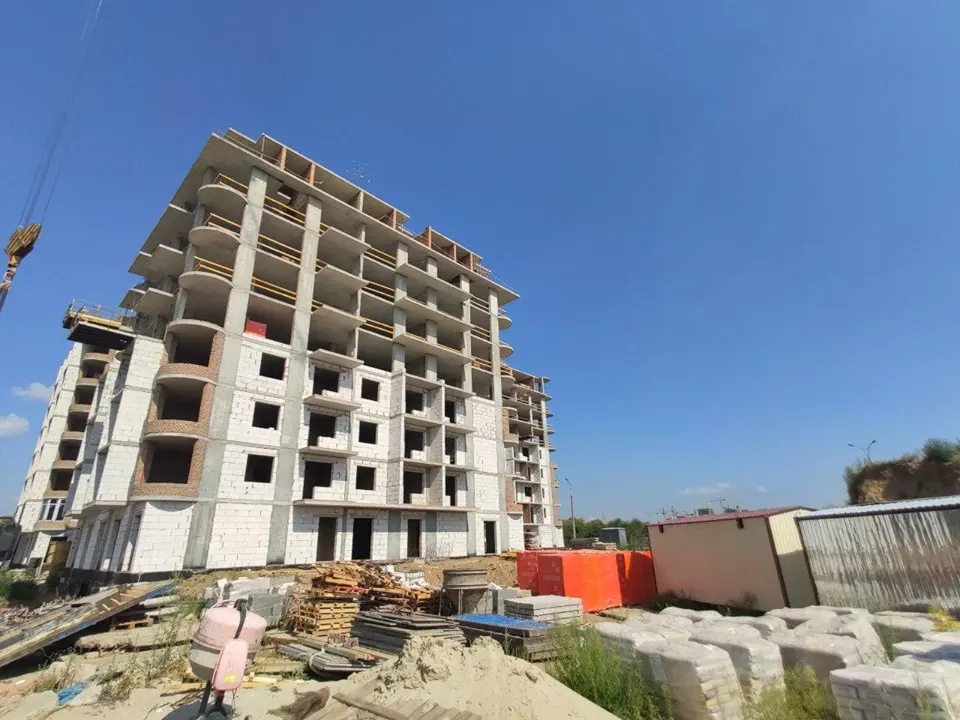

23 жовтня 2019 р.

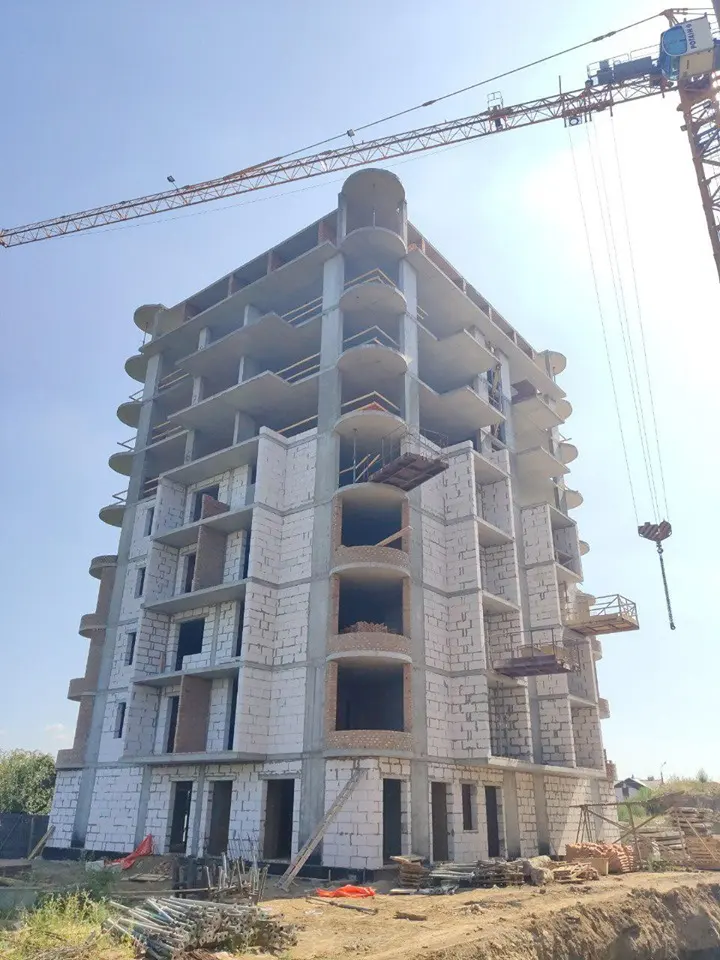

Ход строительства Жилого Комплекса

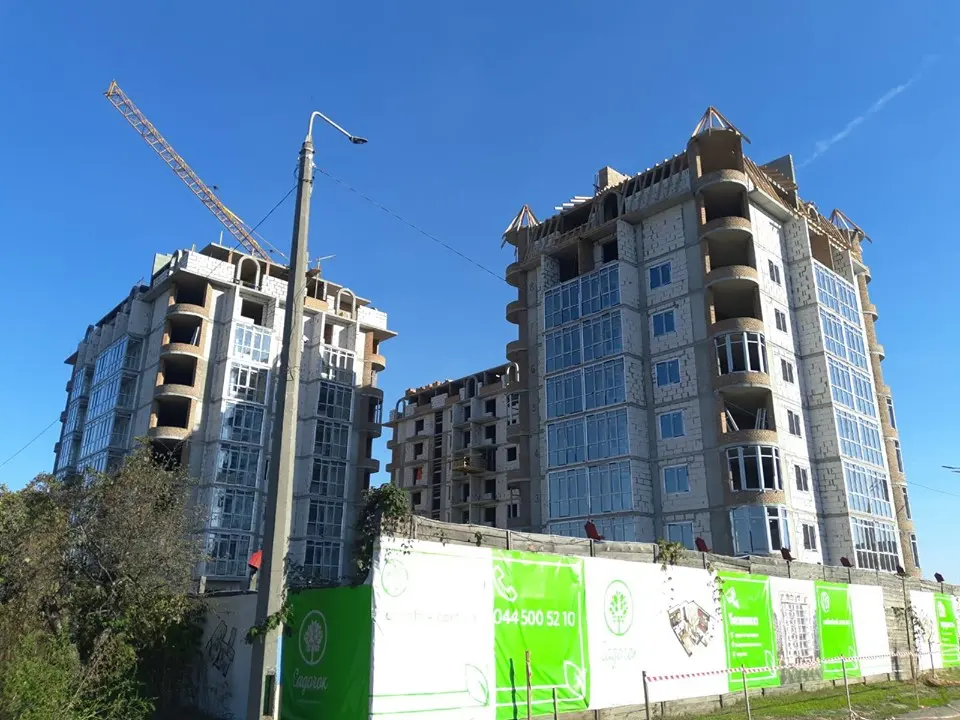

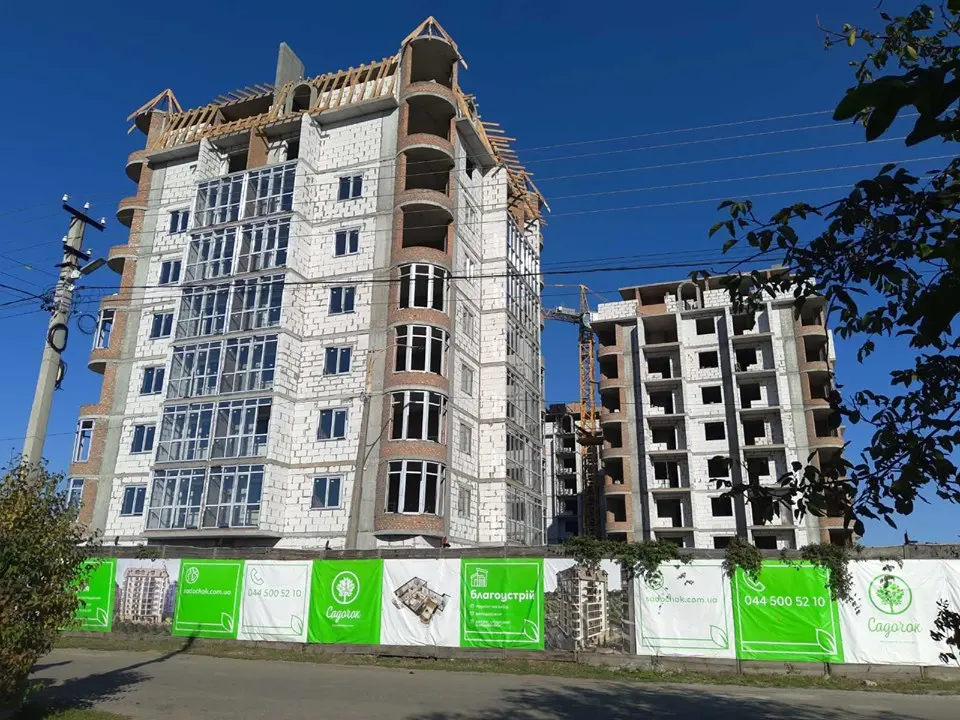

15.10.2019

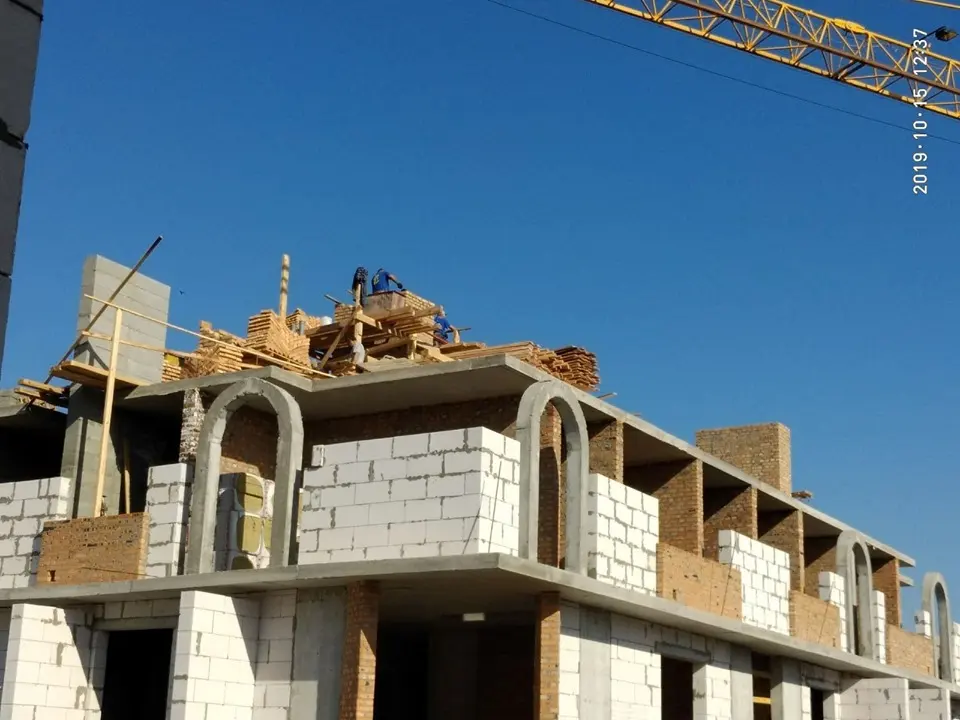

1. Завершена цегляна кладка стін та внутрішніх перегородок на усіх поверхах в будинках №1, 2, 3, 4.
2. Ведуться роботи по монтажу вікон, балконих блоків у П-подібні, Г-подібні балкони та лоджії з 2 по 8 поверх у будинках №1 та №2.
3. Розпочато влаштування дерев’яних конструкцій покрівлі на будинку №1 та №2.
4. Змонтовані внутрішні каналізаційні стояки на будинку №1.
5. Завершені роботи по зовнішнім мережам каналізації.
6. Ведуться підготовчі роботи для встановлення ліфтів SJEC

NE
Nelli18551 повід. · з 2016
8 грудня 2019 р.

Ход строительства Жилого Комплекса

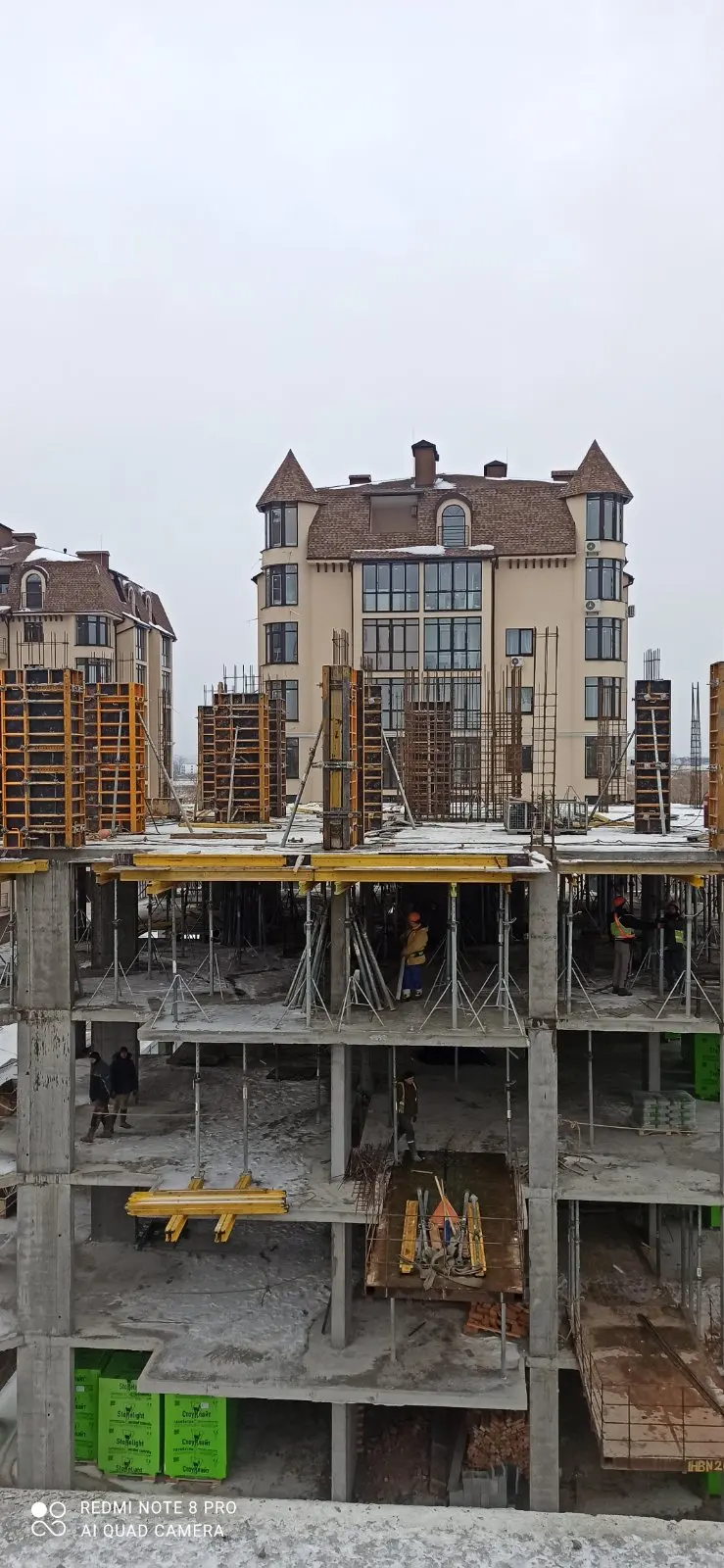

07.11.2019
1. На будинках №1, 2 виконується:
а) встановлення системи крокв;
б) облаштування гідро- та пароізоляції;
в) монтаж бітумної черепиці.
2. Погрунтовано зовнішні стіни фасадів будинків №1, 2.
3. Встановлено ліфт у будинку №1.
4. Проводяться роботи з монтажу ліфтового обладнання на будинках №2, 3, 4.
5. Завершуються роботи по монтажу вікон на будинках №1, 2.
6. Завершені роботи з монтажу внутрішніх каналізаційних стояків на будинках №2, 3, 4.

NE
Nelli18551 повід. · з 2016
24 лютого 2020 р.

Ход строительства Жилого Комплекса

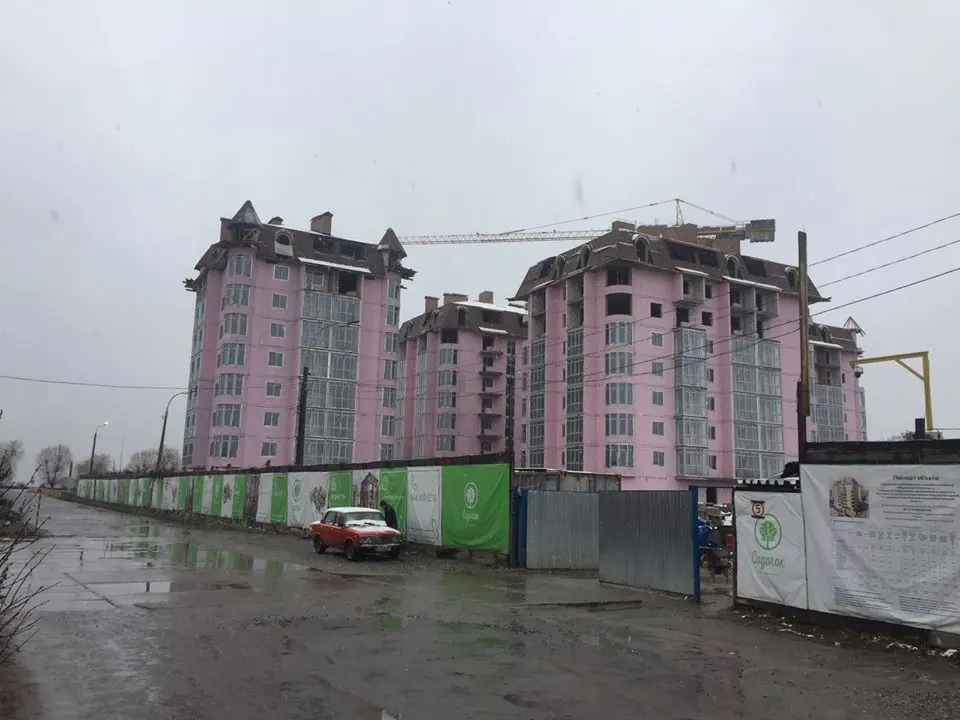

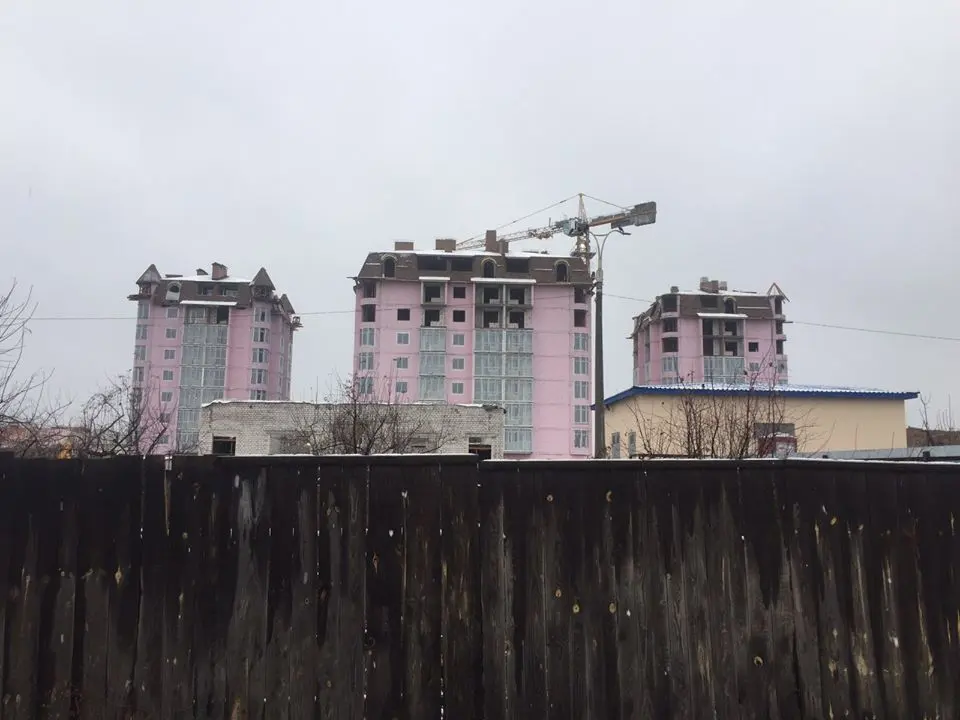

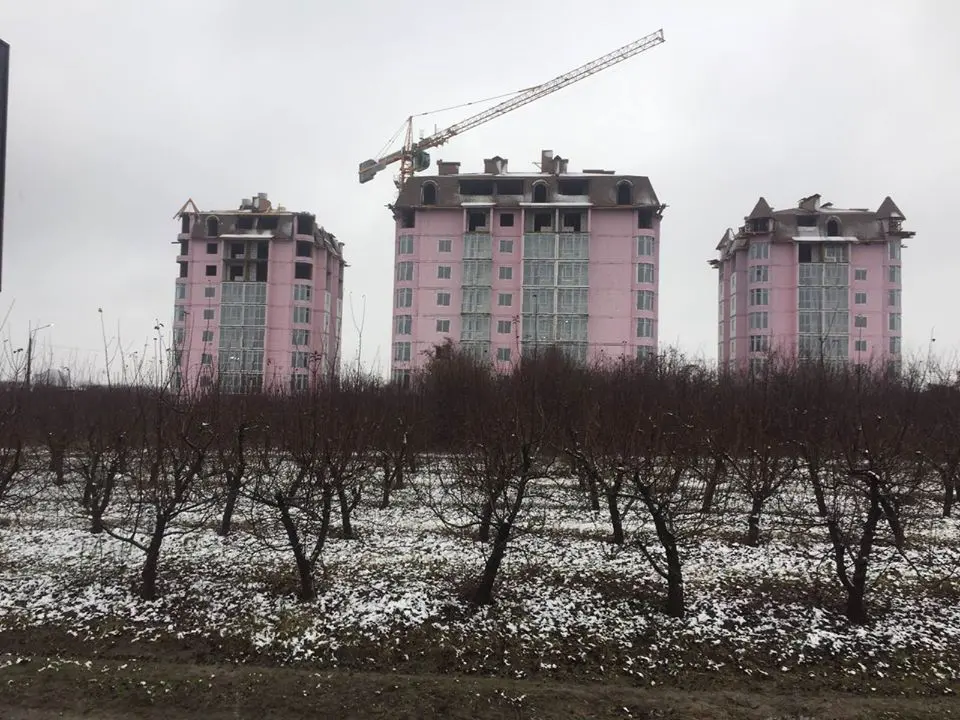

26.12.2019

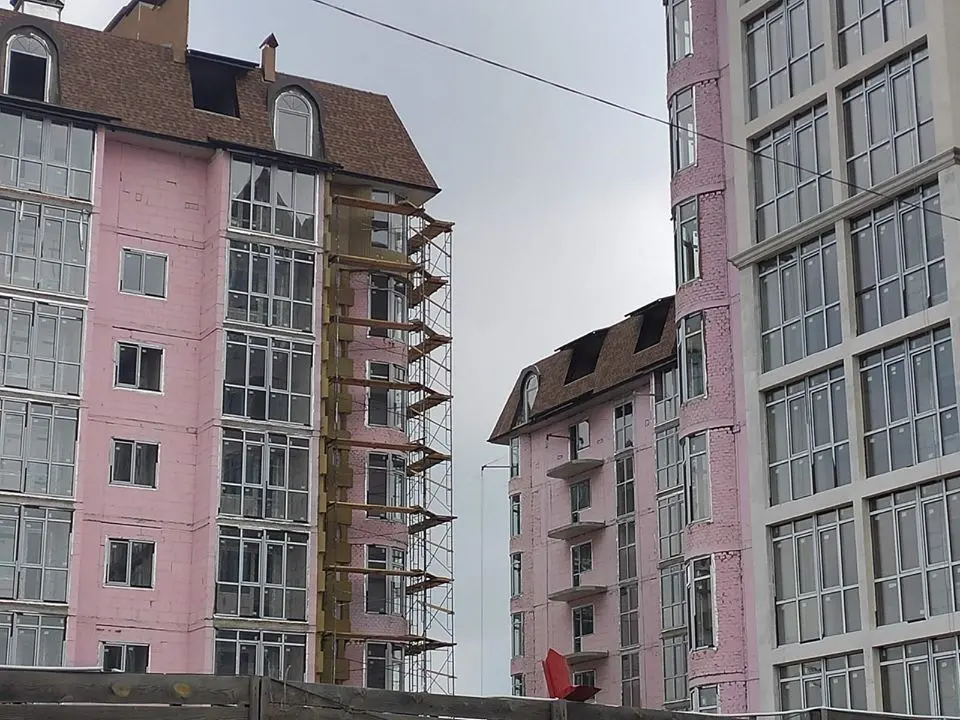

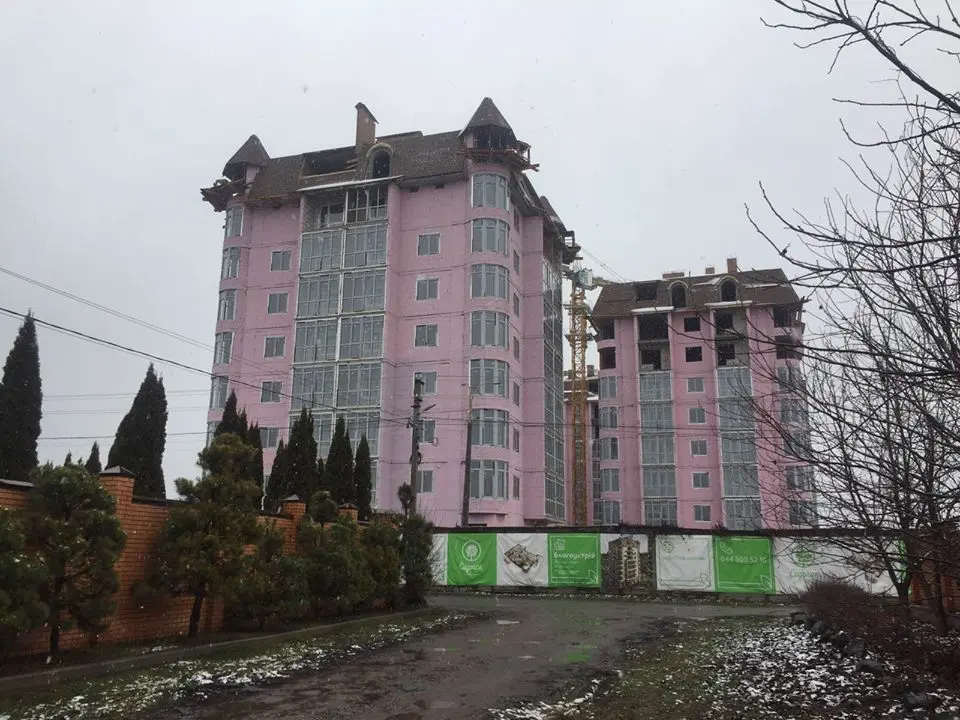

1. На будинках 1,2 та 4 виконано покрівлю на 90%
2. На будинку 3 покрівля виконана на 50%
3. Поґрунтовано стіни у будинках 3 та 4
4. В будинках 1,2 виконано монтаж вікон до 8 поверху, в будинках 3 та 4 до 6-го поверху.
5. Змонтовано ліфти в 2 та 3 будинках
6. Розпочато роботи по внутрішньомайданчиковим мережам водопроводу та каналізації.

NE

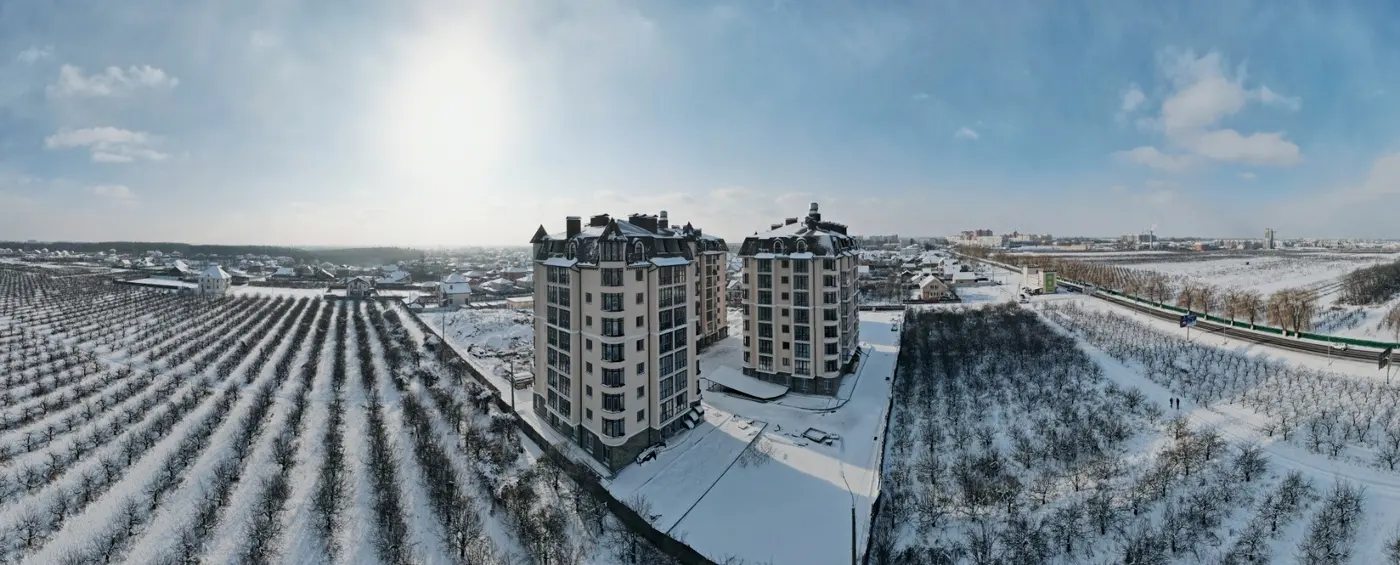

Nelli18551 повід. · з 2016
22 березня 2020 р.

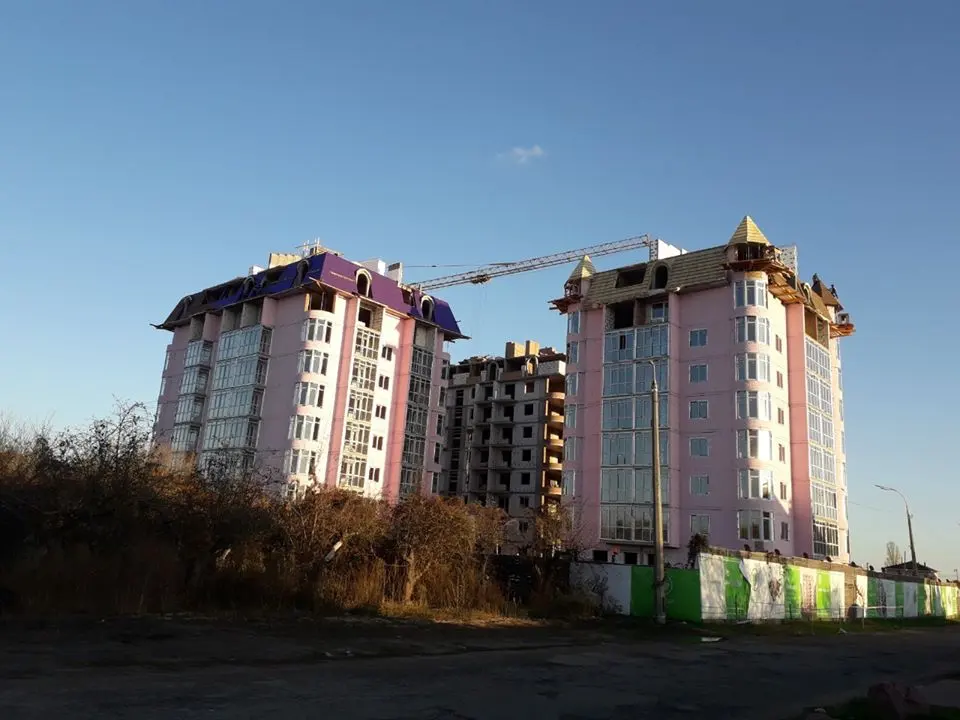

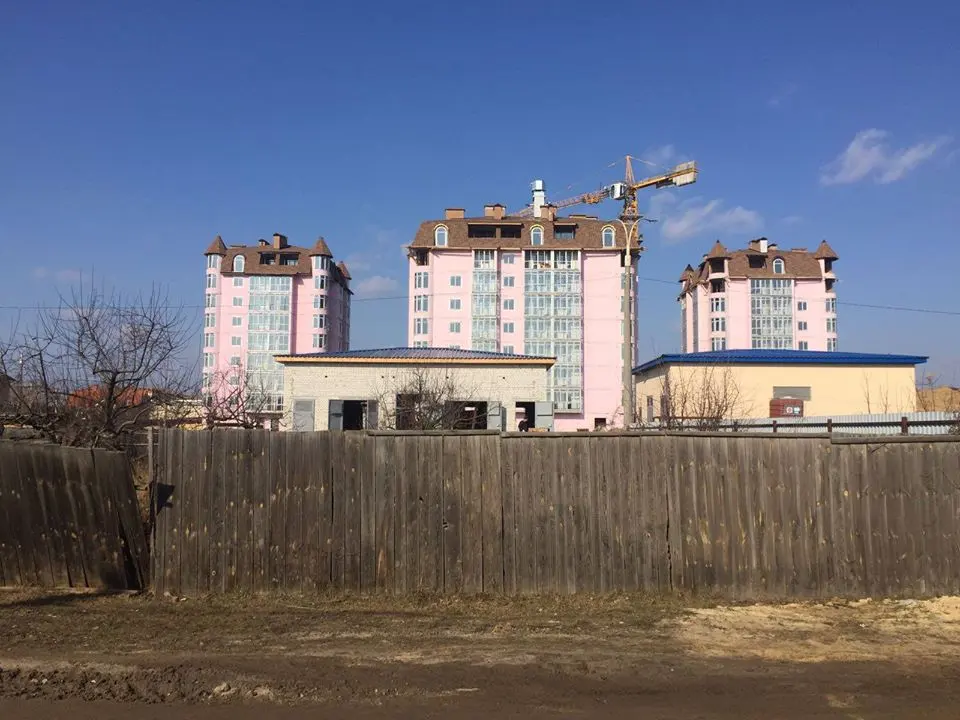

Фото-отчет Жилого Комплекса

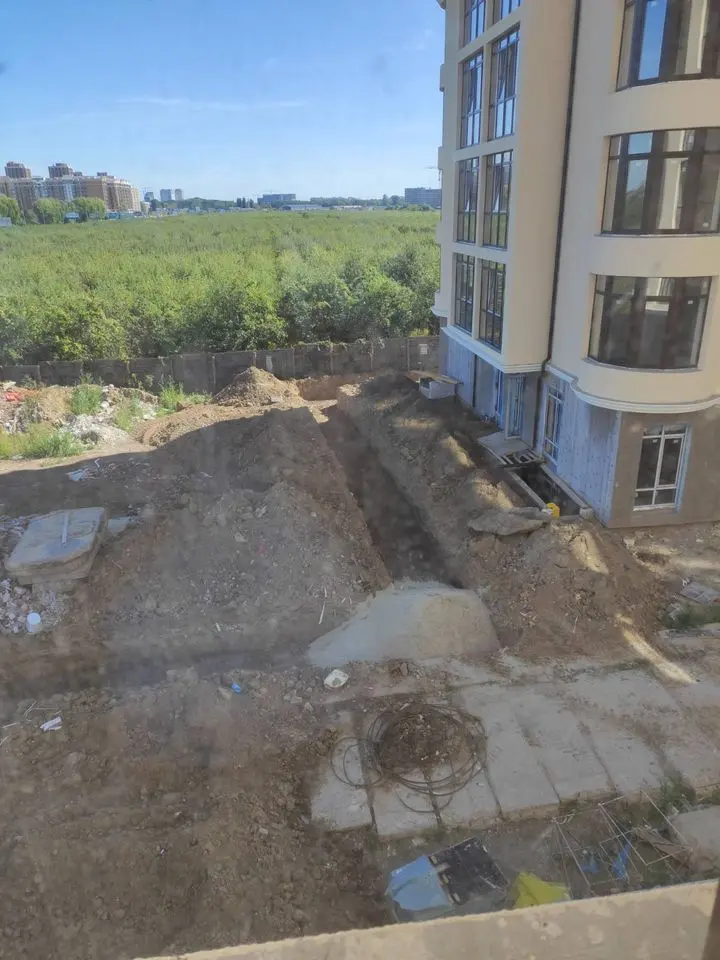

28.02.2020
• Закінчені роботи по улаштуванню покрівель на будинках №1,2,3 та 4.
• Завершено монтаж вікон на 95% на будинках 2-4, на 100% - 1 будинку.
• Завершено монтаж ліфтового обладнання по всім 4 будинкам.
• Виконуються роботи по внутрішнім інженерним мережам водопроводу та каналізації будинків №1,2 та 3.

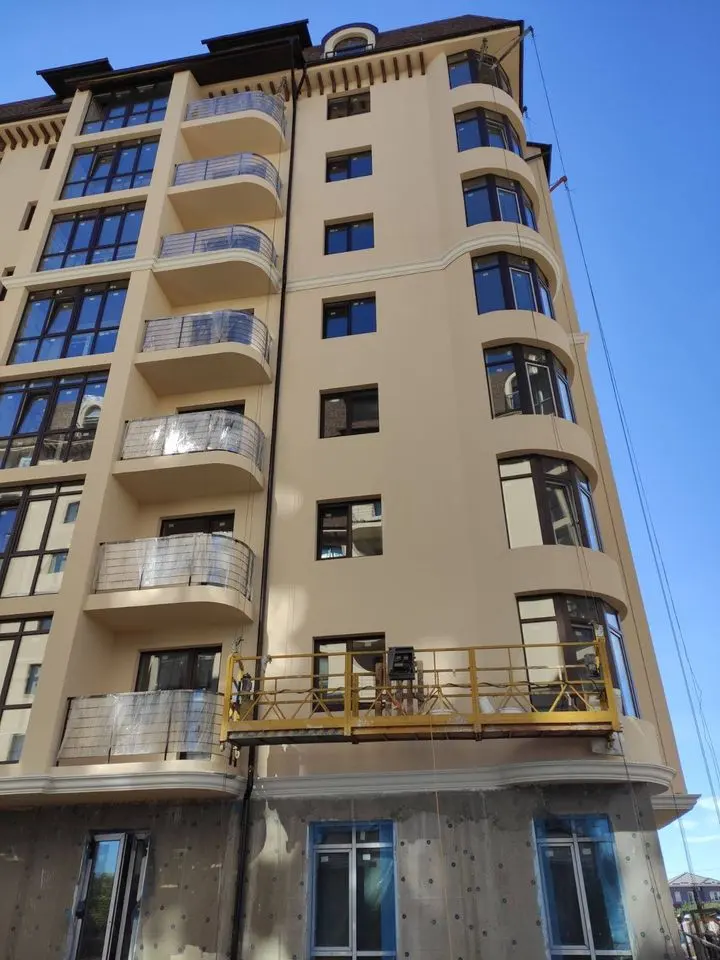

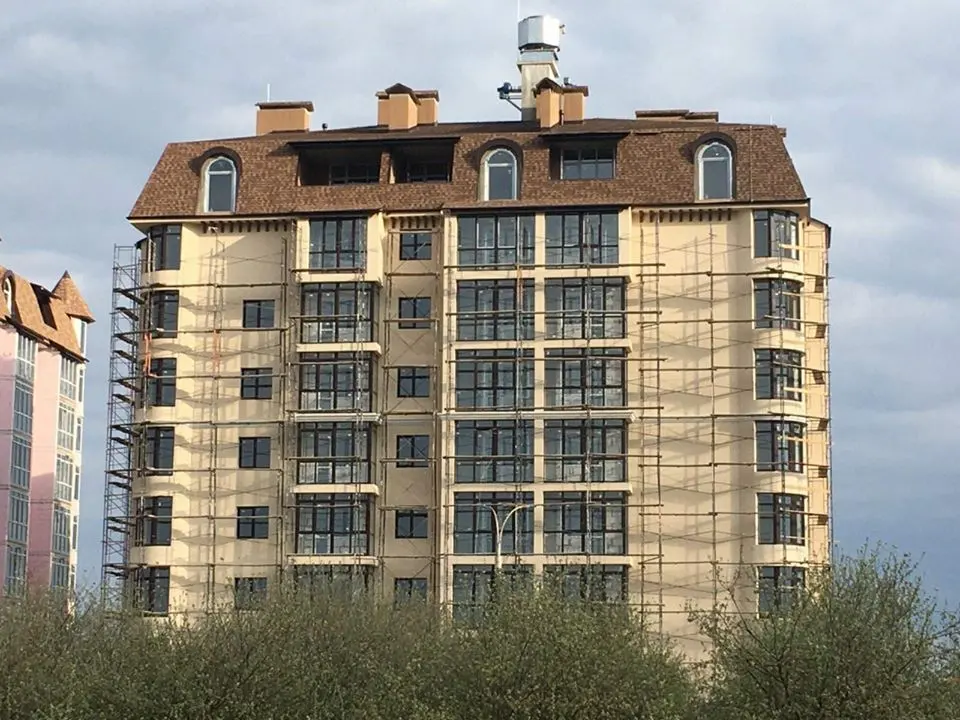

• Виконується штукатурка стін на будинку №1 .
• Завершено будівництво трансформаторної підстанції №2
• Ведеться монтаж стін кладових в підвальних приміщеннях.

NE
Nelli18551 повід. · з 2016
16 травня 2020 р.

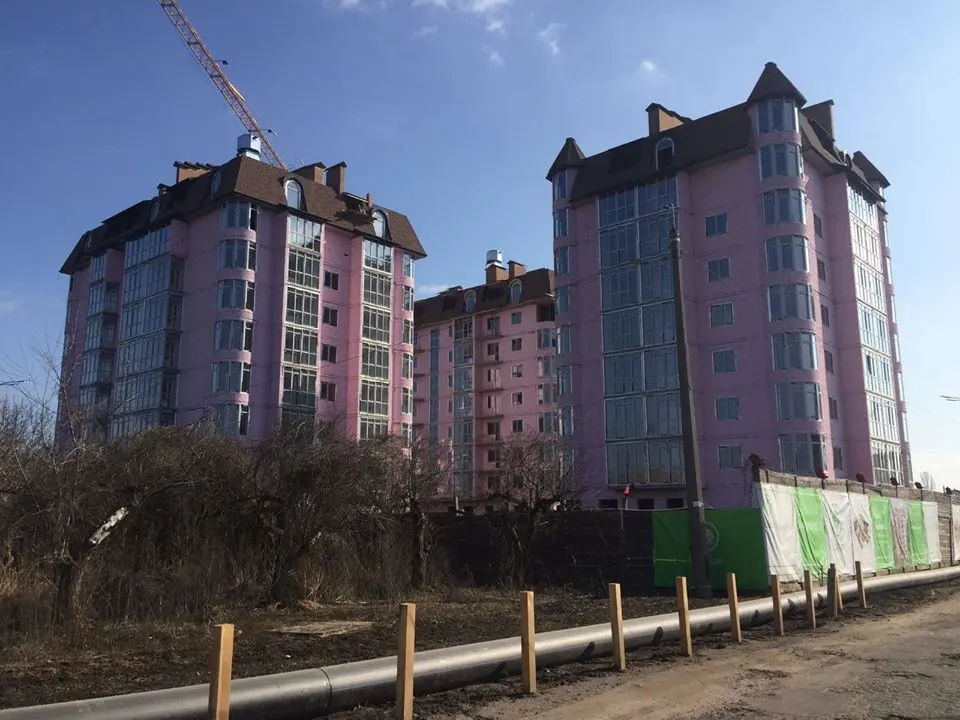

Ход строительства Жилого Комплекса
06.04.2020
1. Завершено монтаж вікон на всіх чотирьох будинках.

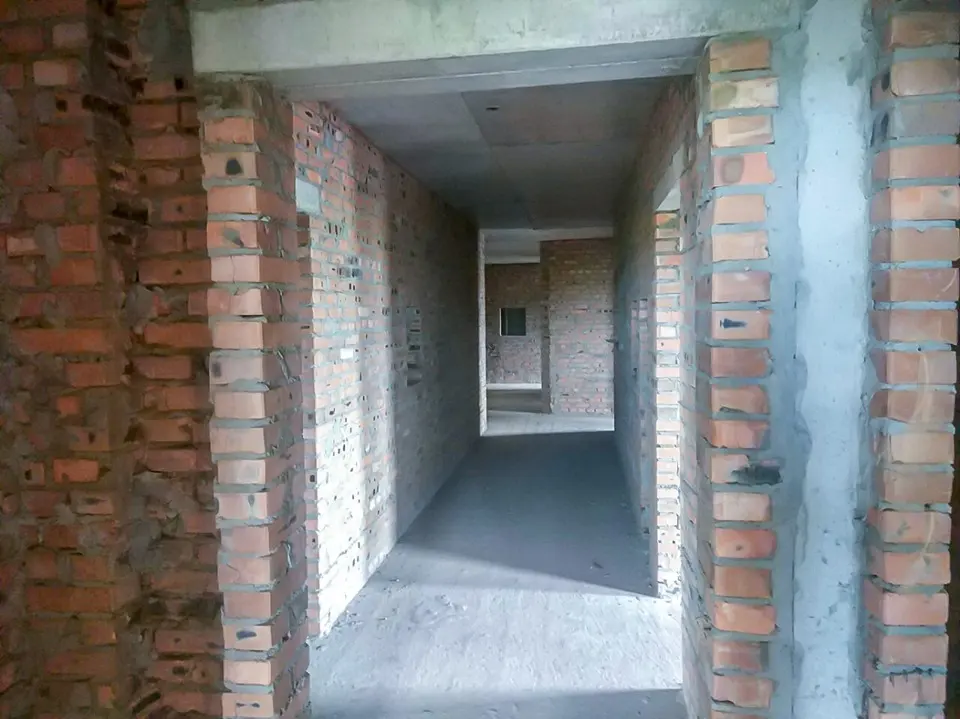

2. Виконуються внутрішні штукатурні роботи:
1-будинок – завершено
2 будинок – 3- 8 поверхи
3 будинок – 2-5 поверхи
3.Розпочато роботи по мережі водопроводу та систем опаленні у підлогах у 1 будинку 2-5 поверхи

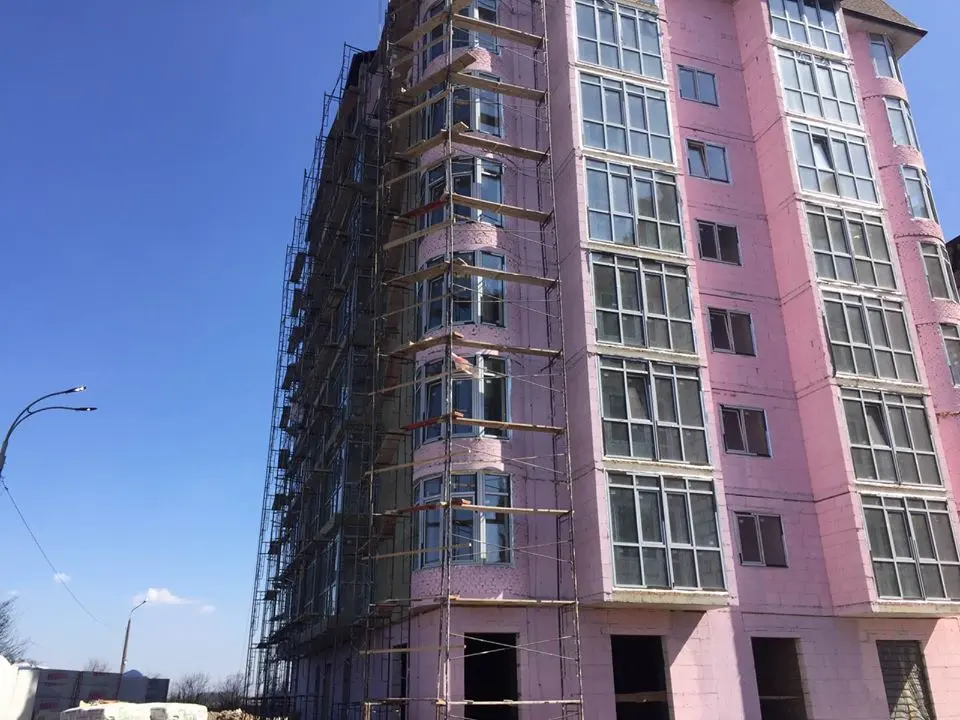

4. Виконується утеплення зовнішніх стін фасадів на 1,2 будинках.

NE
Nelli18551 повід. · з 2016
16 травня 2020 р.

Ход строительства Жилого Комплекса

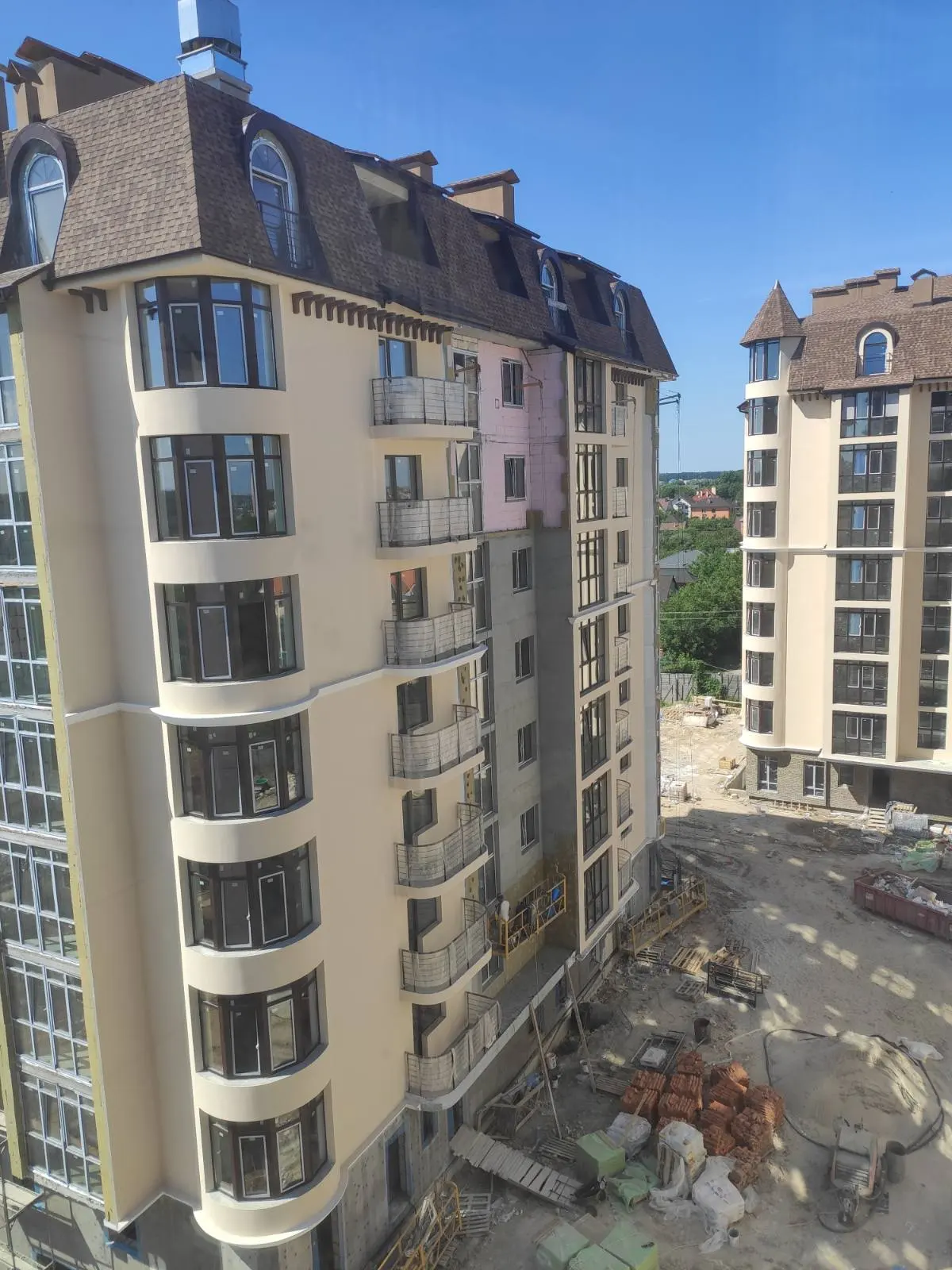

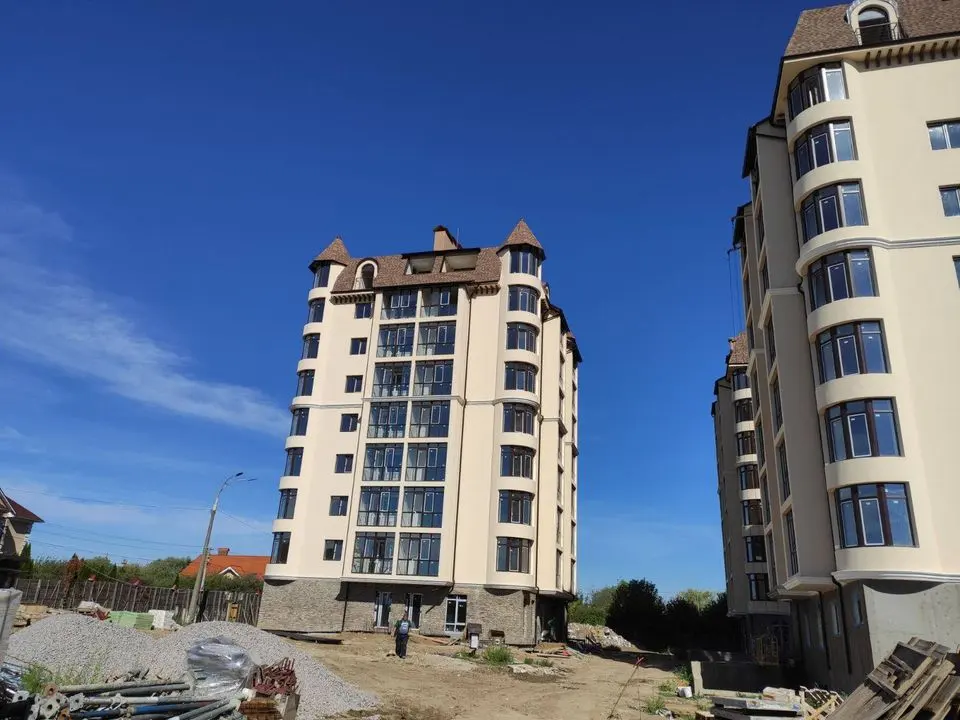

30.04.2020

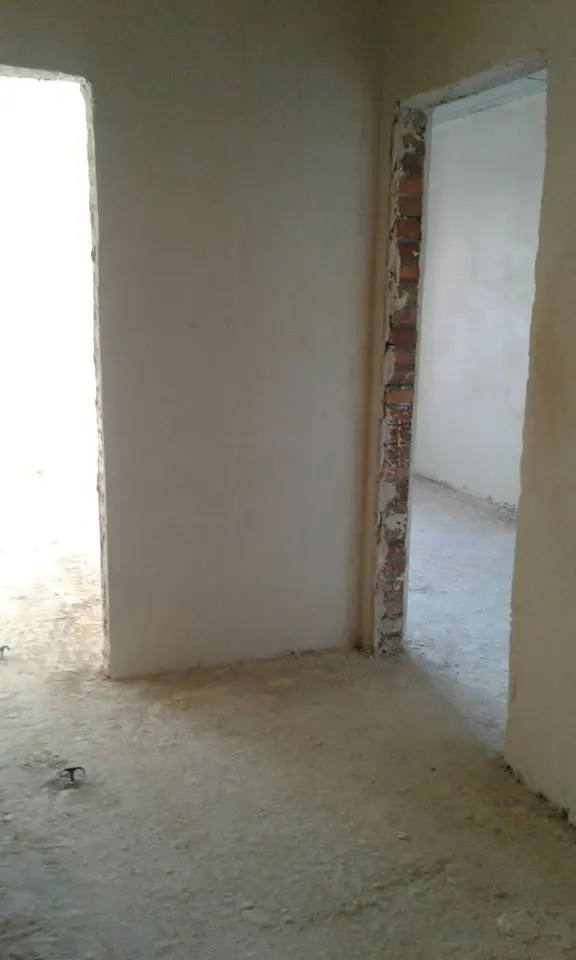

1. Штукатурні роботи виконані на будинках 1,2,3 – 100%
2. Сантехнічна та електрична розводка в підлогах:
• будинок № 1 з 2-7 поверхи
• будинок № 2 з 2-6 поверхи
• будинок № 3 з 2-6 поверхи
3. Виконуються роботи по влаштуванню стяжок цементних:
• будинок № 1 з 2-6 поверхи
• будинок № 2 з 2,3 поверхи
4. Утеплення фасадів на будинках 1,2,4.
