Район, метро, ЖК або вулиця
UARU
Подати оголошення
ГоловнаФорумПравий берегЖК Crystal Park Tower (Кристал Парк Тауер) просп. Победы, 42

ЖК Crystal Park Tower (Кристал Парк Тауер) просп. Победы, 42

8 відповідей · 3 624 переглядів
NE
Nelli18551 повід. · з 2016
20 травня 2019 р.

Объект: ЖК Crystal Park Tower (Кристал Парк Тауер)

Адрес: Киев Шевченковский р-н просп. Победы, 42

Ссылки:

::: Официальный сайт проекта ЖК Crystal Park Tower (Кристал Парк Тауер)

::: Информация про комплекс и покупку квартиры в ЖК Crystal Park Tower (Кристал Парк Тауер) на портале

О комплексе:

Застройщик: Ковальская Недвижимость

Дата сдачи:

Характеристики ЖК :

Домов 1

Секций 4

Этажность 23

Технология строительства монолитно-каркасная

Стены кирпич

Отопление автономное (в доме)

Количество квартир 250

Паркинг подземный

NE
Nelli18551 повід. · з 2016
24 жовтня 2019 р.

Ход строительства Жилого Комплекса
21.10.2019

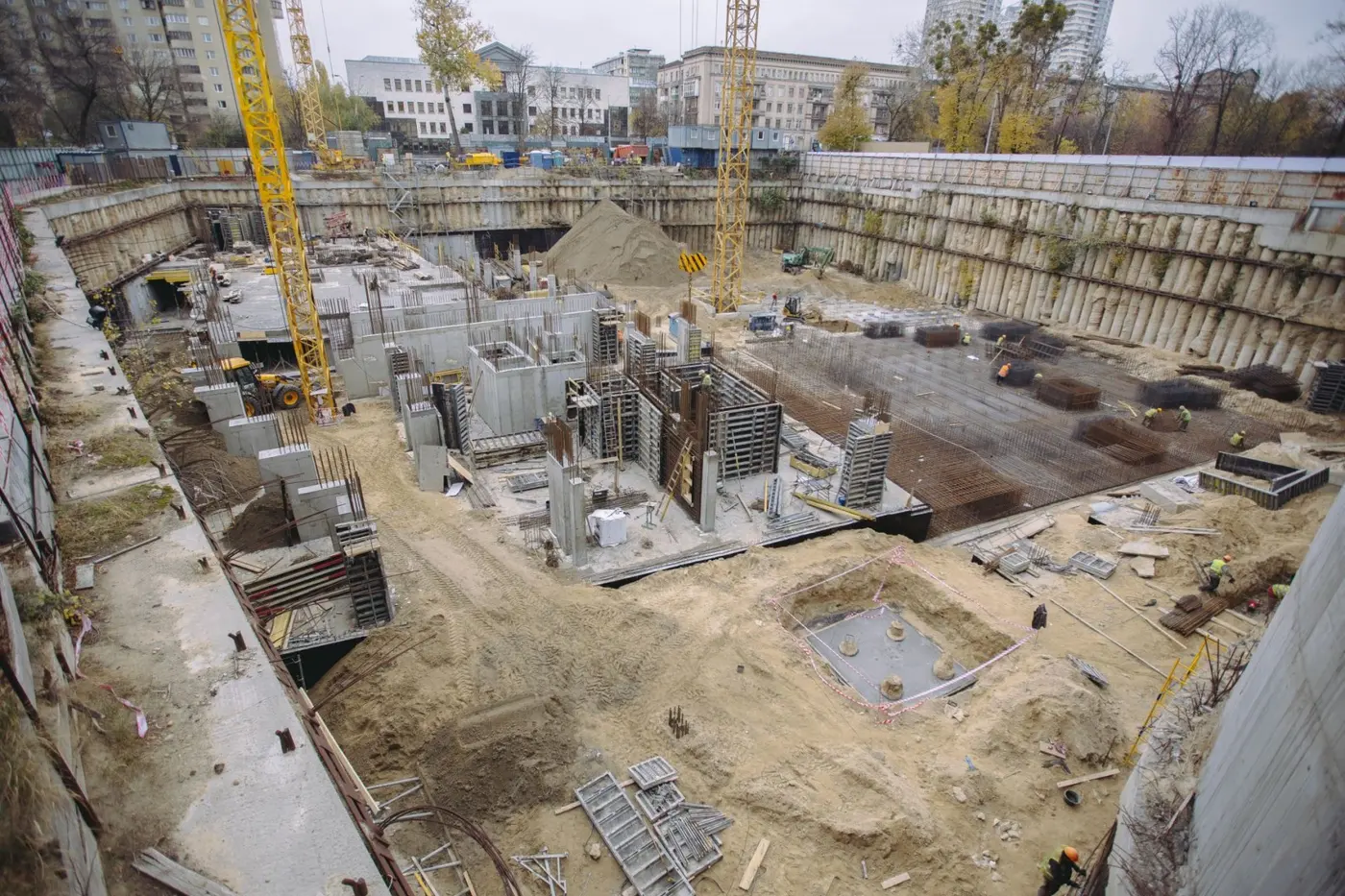

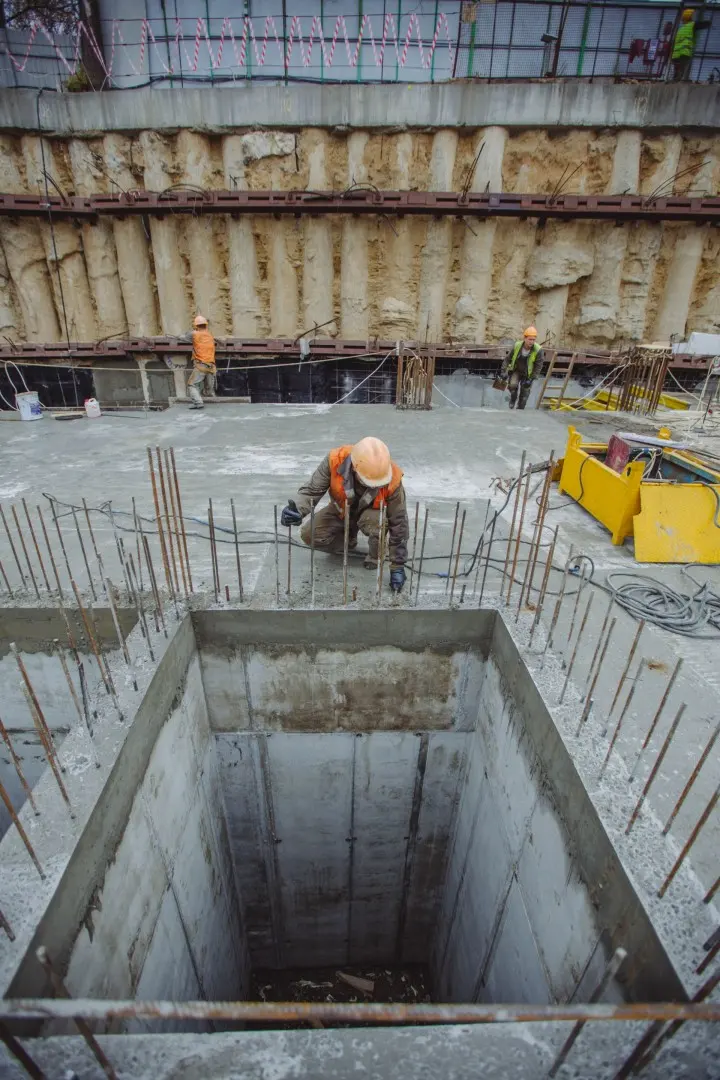

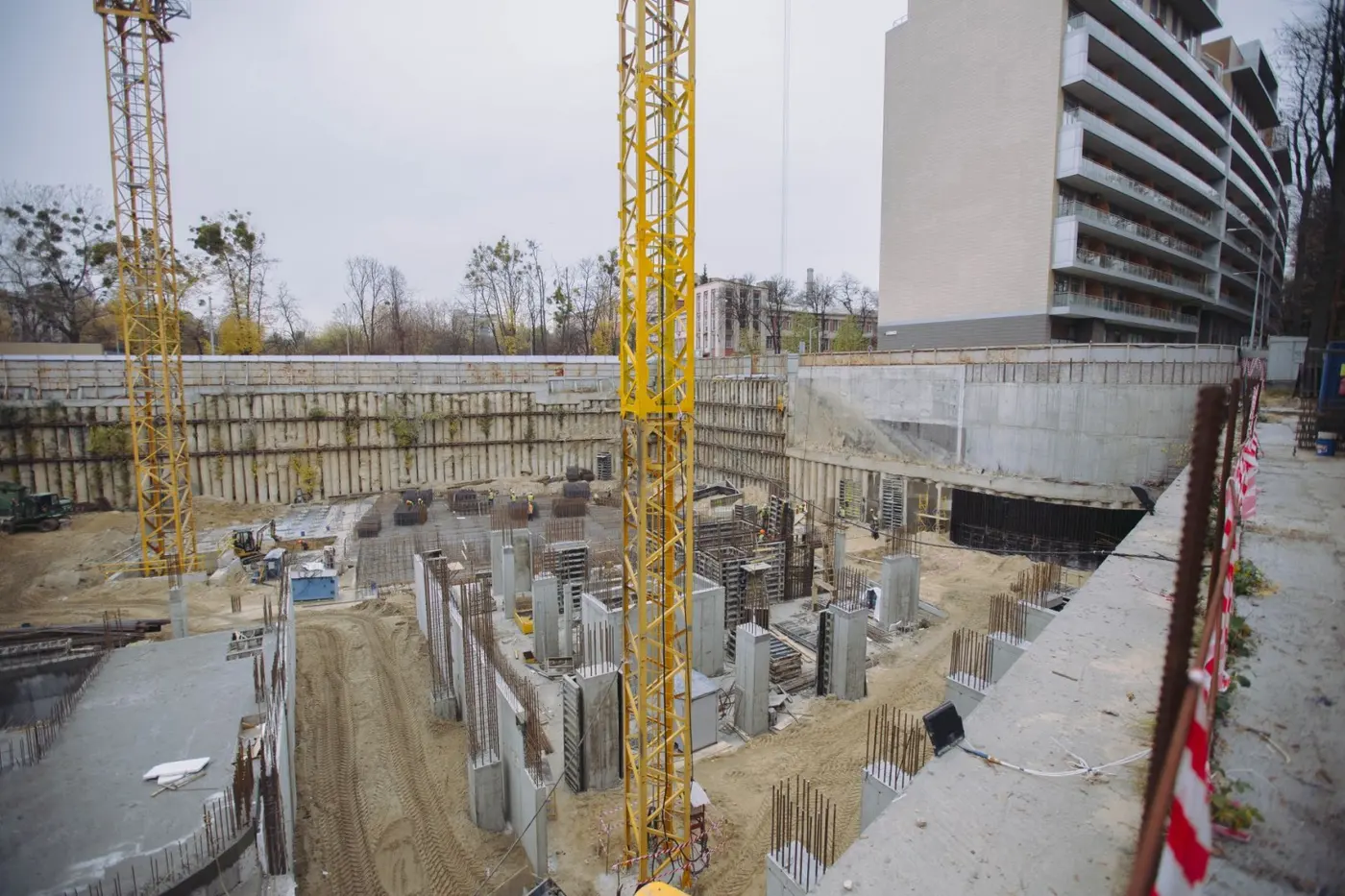

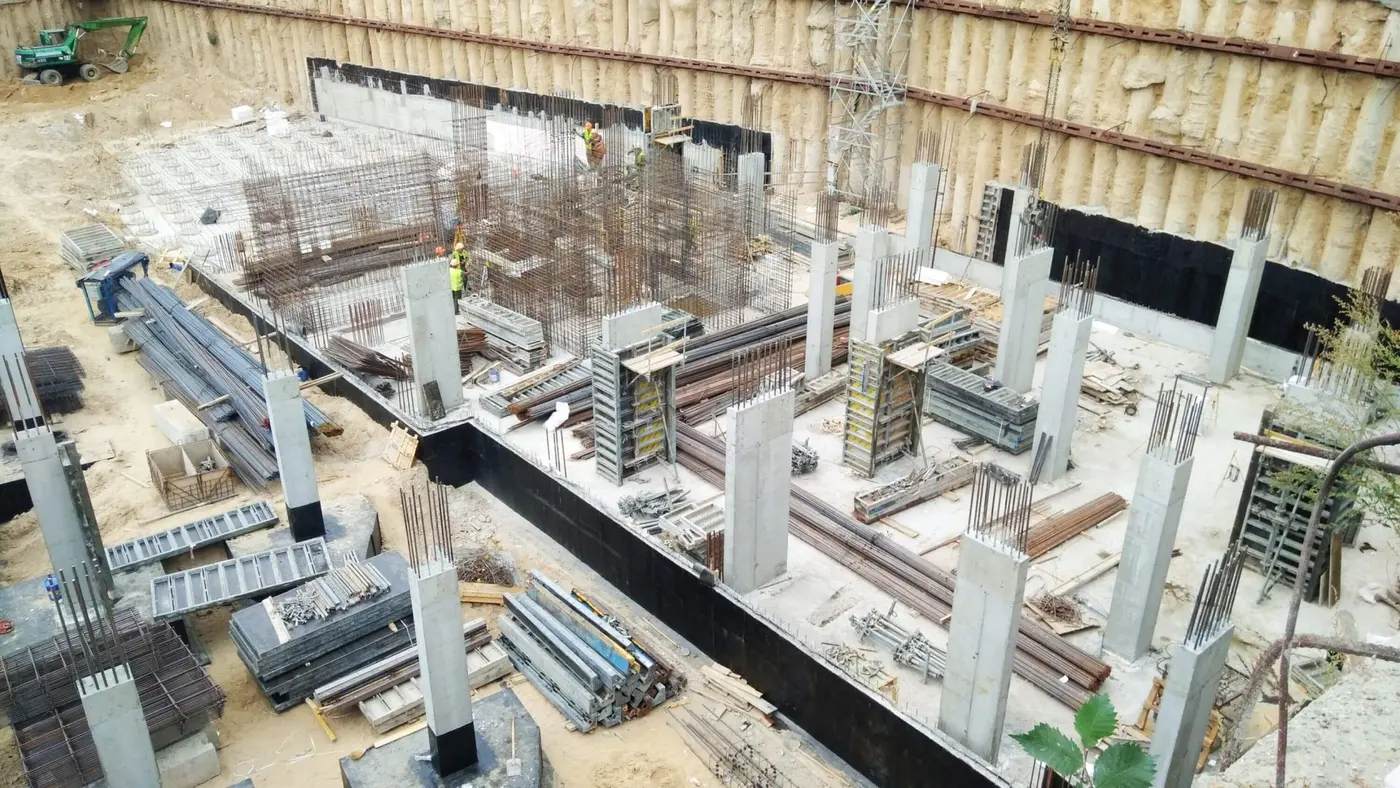

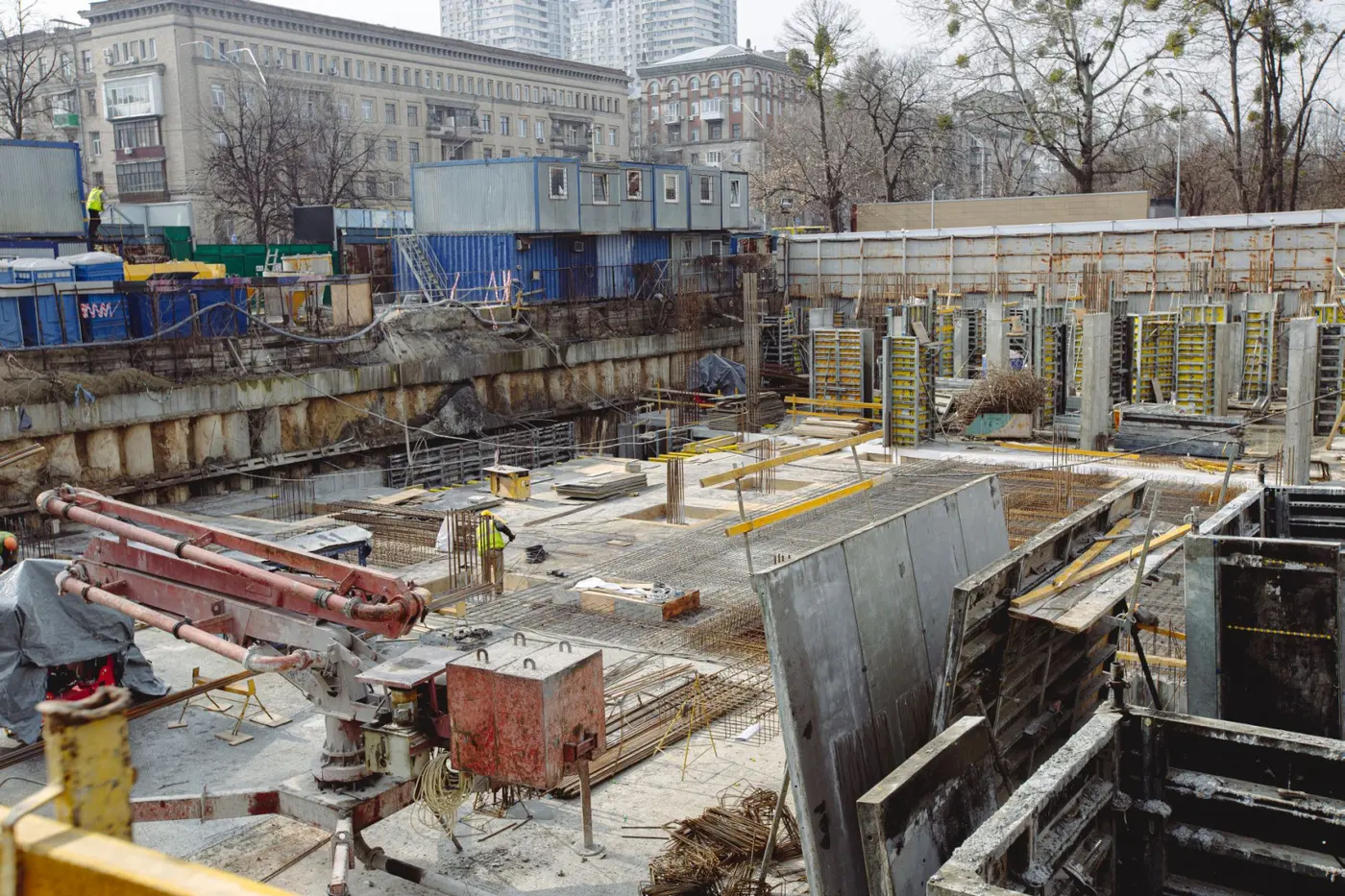

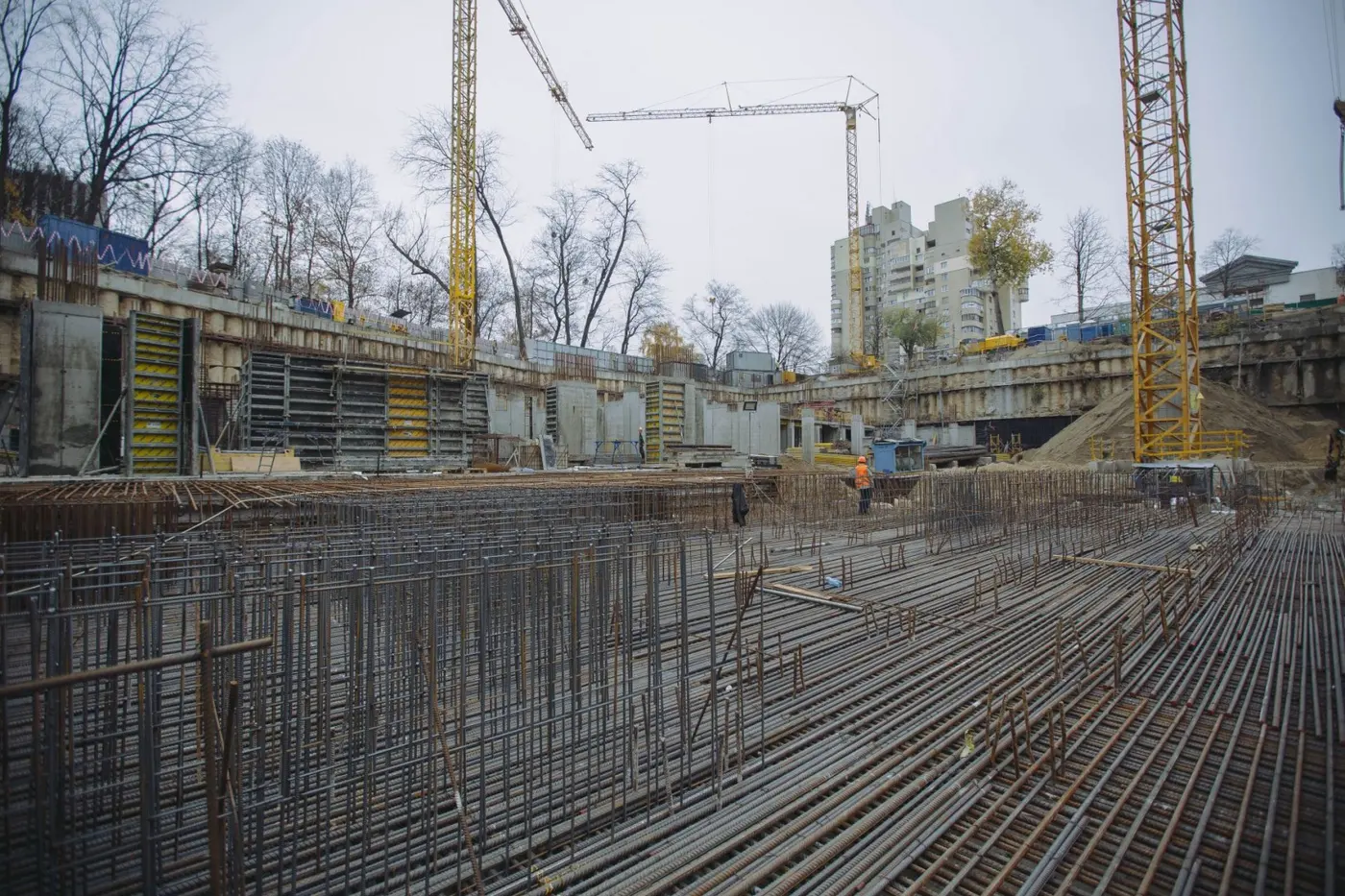

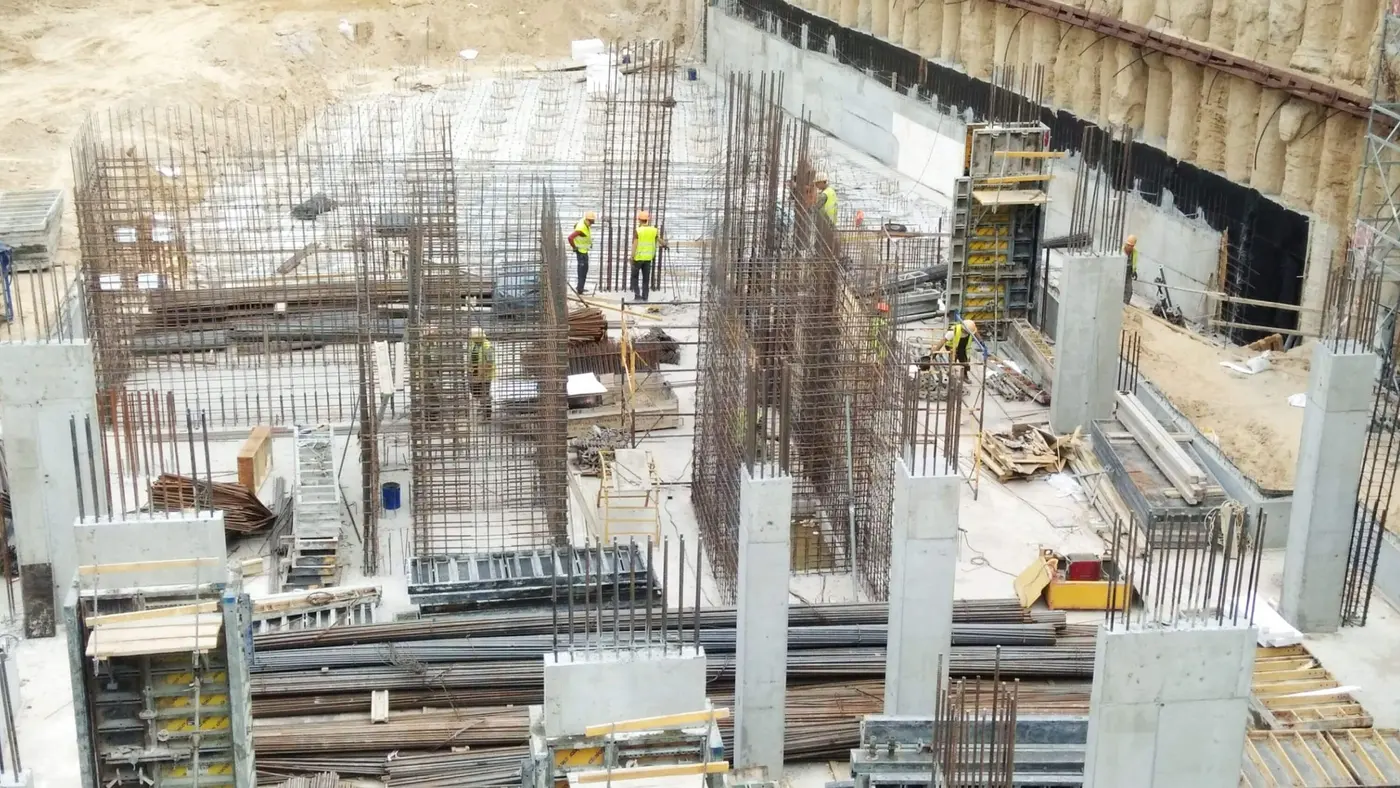

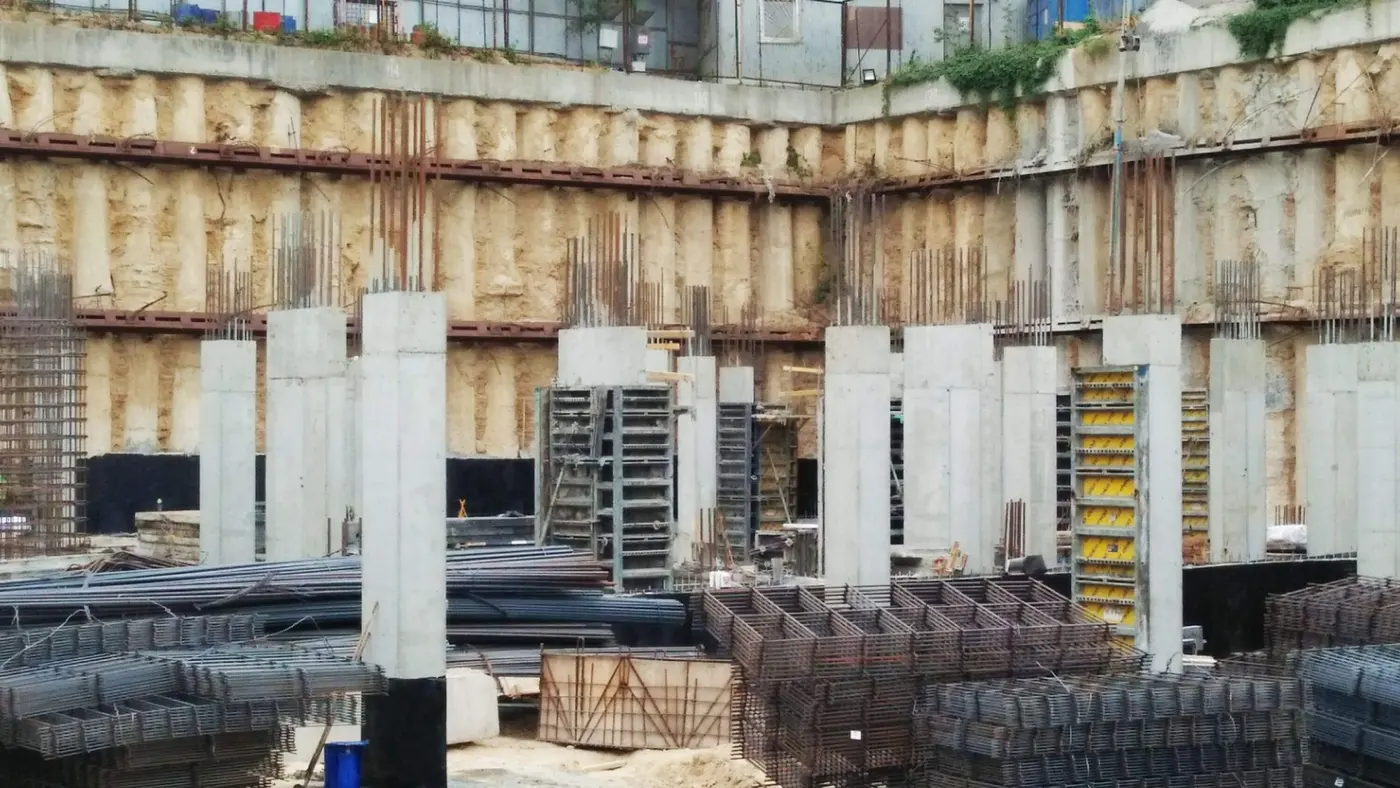

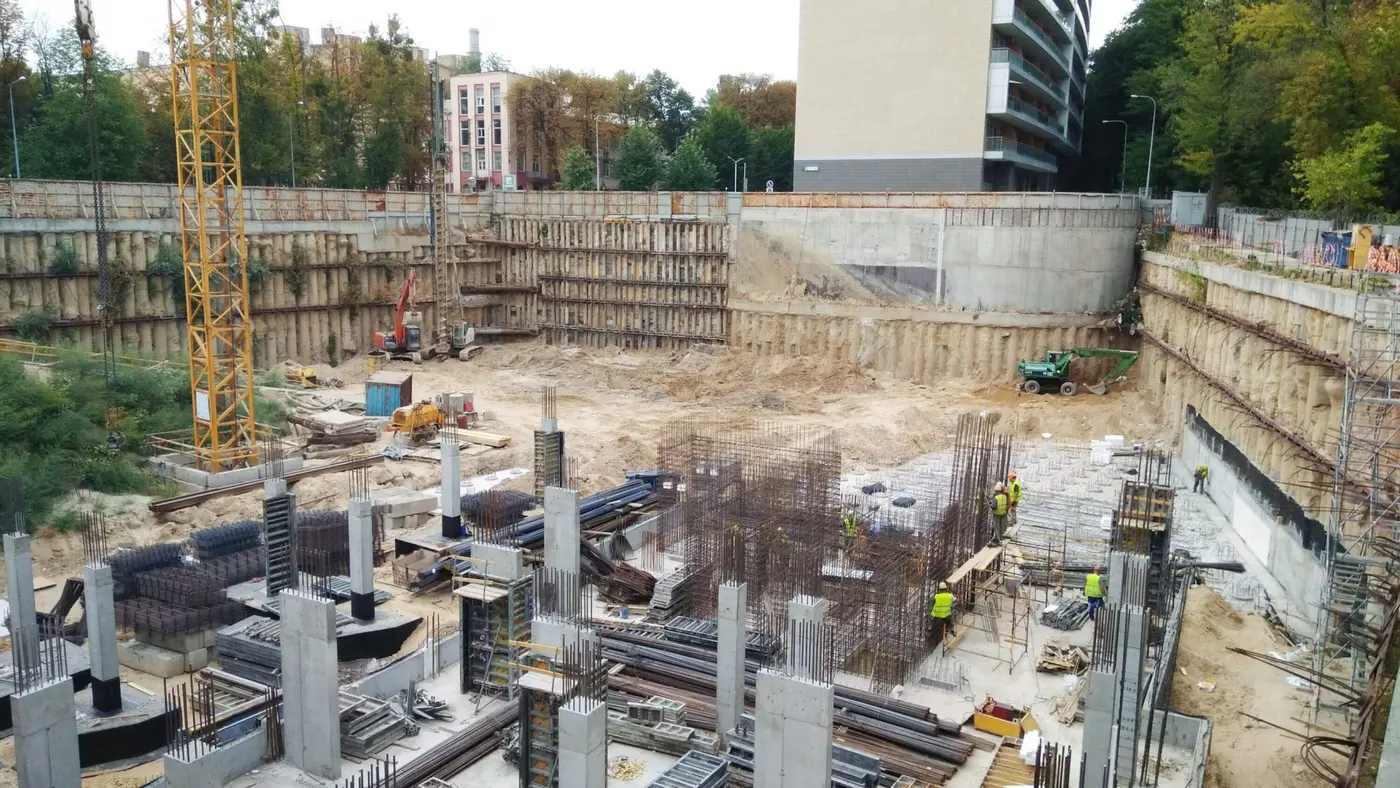

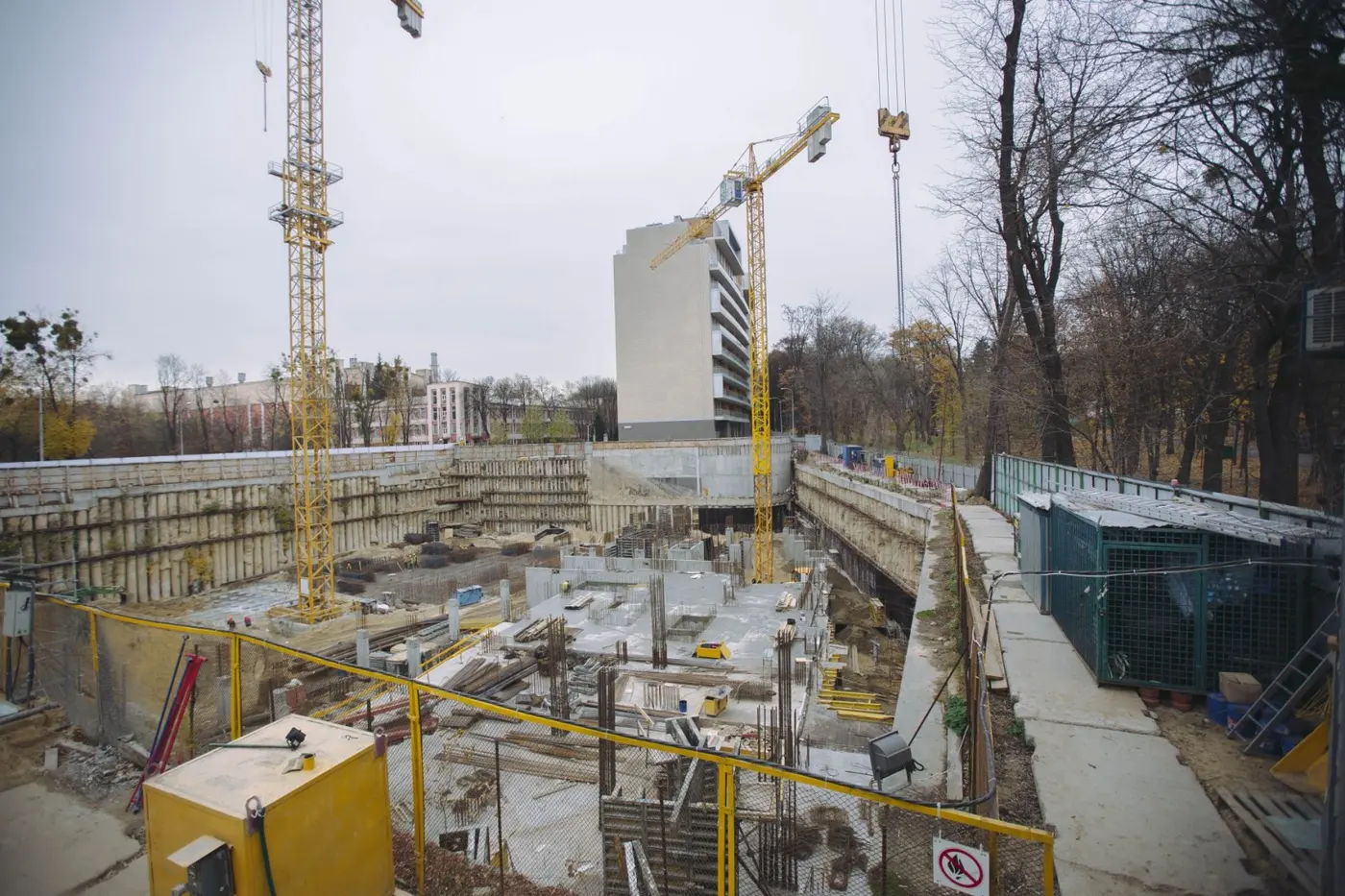

Станом на 21 жовтня 2019 року вже виконано палі під фундаменти, ростверки секцій №3 та №4, вертикальні елементи 3-го рівня паркінгу секції №4.
Наразі виконуються роботи по влаштуванню гідроізоляції секцій №3 та №4, зовнішніх стін паркінгу та армуванню вертикальних елементів 3 рівня паркінгу секції №3.

NE
Nelli18551 повід. · з 2016
26 березня 2020 р.

Ход строительства Жилого Комплекса
14.03.2020

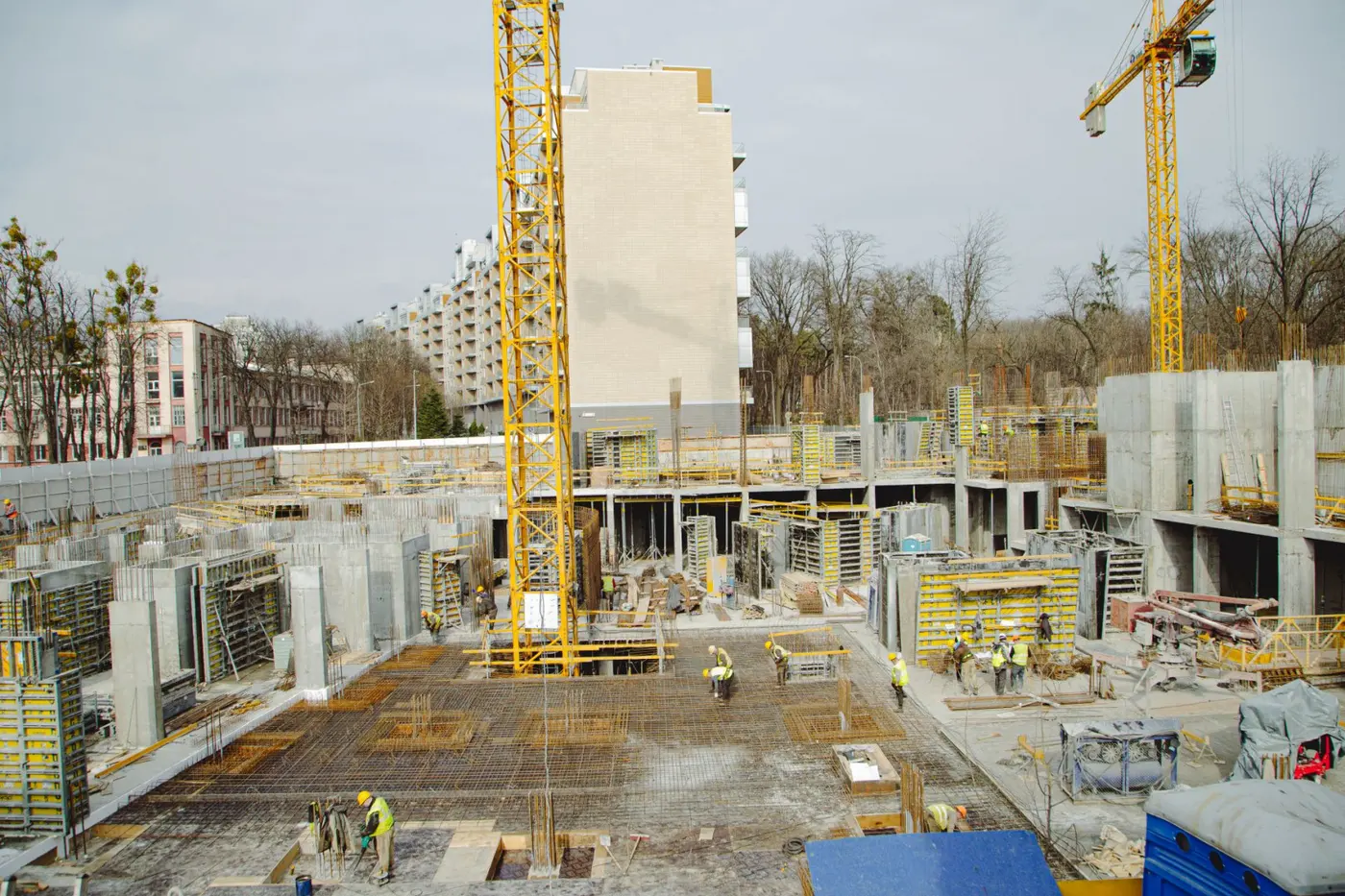

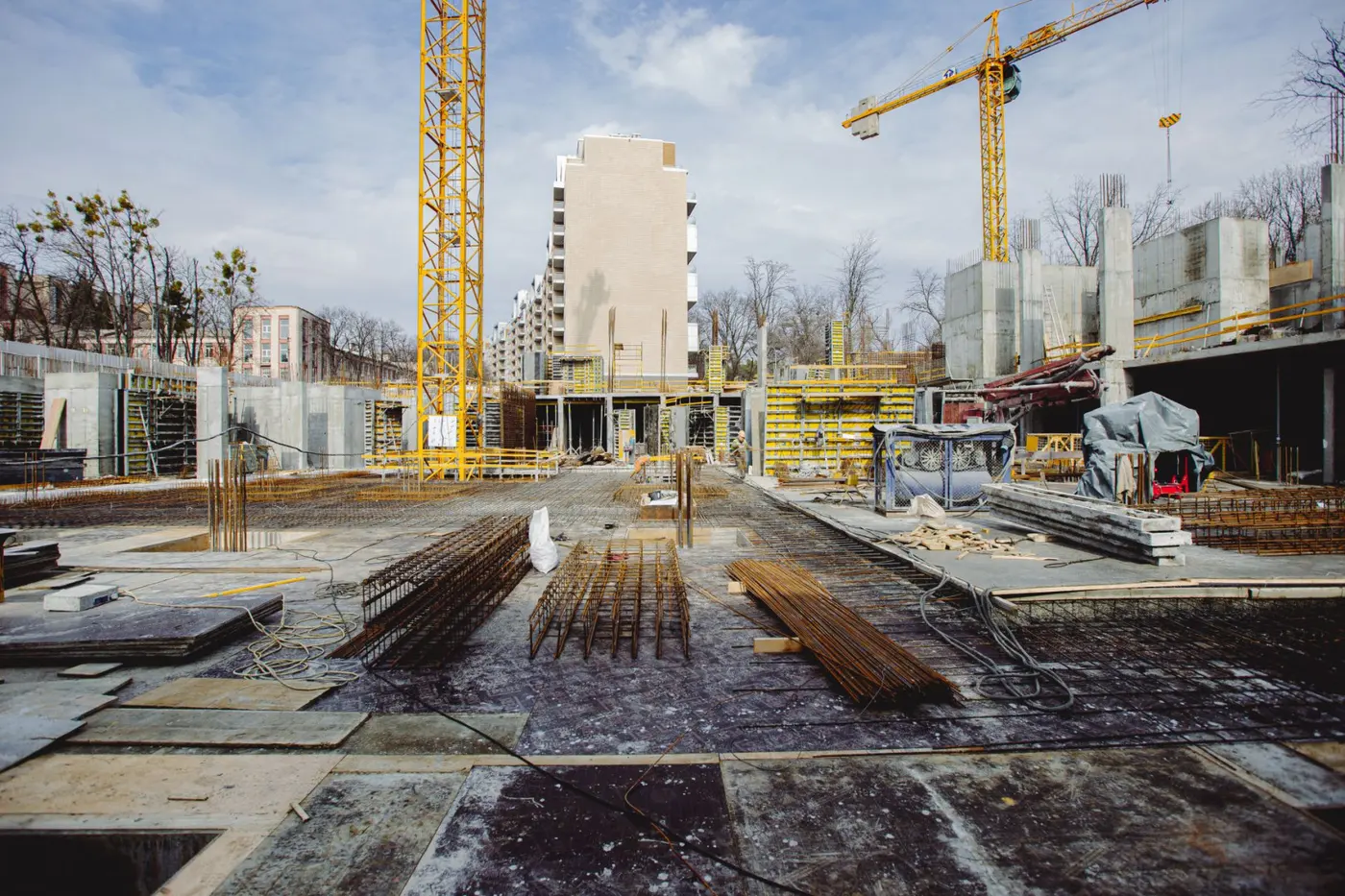

? У секціях № 1–2 відбувається армування й бетонування вертикальних елементів, забірки та прижимної стінки на –1 поверсі. У секції № 3 армуються й бетонуються вертикальні елементи 1-го поверху. Завершено бетонування плити перекриття на рівні 1-го поверху у секції № 4.
? У паркінг-зоні № 1 тривають роботи з армування плити перекриття на –2 рівні, а в паркінг-зоні № 2 уже виконано бетонування плити перекриття на рівні 1-го поверху.
? За планом відбувається і кладка стін із цегли.

NE
Nelli18551 повід. · з 2016
21 липня 2020 р.

Ход строительства Жилого Комплекса
07.07.2020

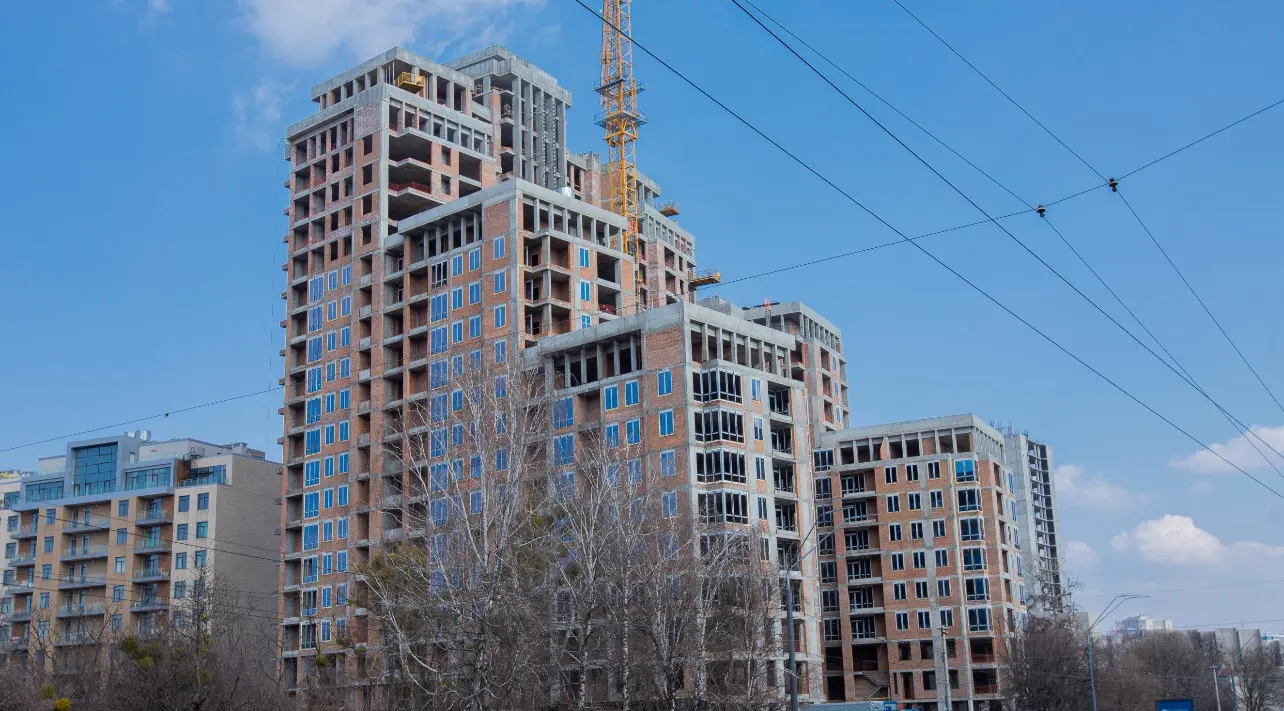

? Секція № 1 зросла на 3 поверхи. На 3-5 поверсі невдовзі з’являться зовнішні стіни ?
? Секції № 2-3 збільшилися на 2 поверхи. На 3-му та 4-му поверхах наразі виконуємо кладку.
? У секції № 4 добудували ще 2 поверхи і почали зводити зовнішні та внутрішні стіни 3-5 поверхів.

NE
Nelli18551 повід. · з 2016
23 листопада 2020 р.

Ход строительства Жилого Комплекса
11.11.2020
Закінчили роботу над 3-м шаром гідроізоляції покрівлі в 1 секції.
Зросли на +2 поверхи в 1 секції за роботами з мурування стін.
Виконали бетонування вертикальних елементів +2 поверхів у секції 2.
У секціях 1-4 виконали кладку внутрішніх та зовнішніх стін +2 поверхів.
Виконали монтаж системи опалення та водопостачання 5-8 поверхів, +2 з минулого періоду у секціях 1-4.
