Объект: ЖК Пространство на Неделина

Адрес: Одесса Киевский р-н ул. Неделина, 82а

Ссылки:

::: Официальный сайт проекта ЖК Пространство на Неделина

::: Информация про комплекс и покупку квартиры в ЖК Пространство на Неделина на портале

О комплексе:

Застройщик: Пространство Девелопмент

Дата сдачи: 4 кв. 2019

Характеристики ЖК :

Класс бизнес

Домов 1

Секций 5

Этажность 6-8

Технология строительства монолитно-каркасная

Стены газоблок, керамоблок

Утепление минеральная вата

Отопление автономное (в доме)

Высота потолков 3-3.3 м

Количество квартир 202

Паркинг наземный (34 паркоместа), подземный (80 паркомест)

Состояние квартиры с ремонтом

Закрытая территория от авто и посторонних

NE
Nelli18551 повід. · з 2016
22 серпня 2019 р.

Ход строительства Жилого Комплекса
22.08.2019
1 секция:

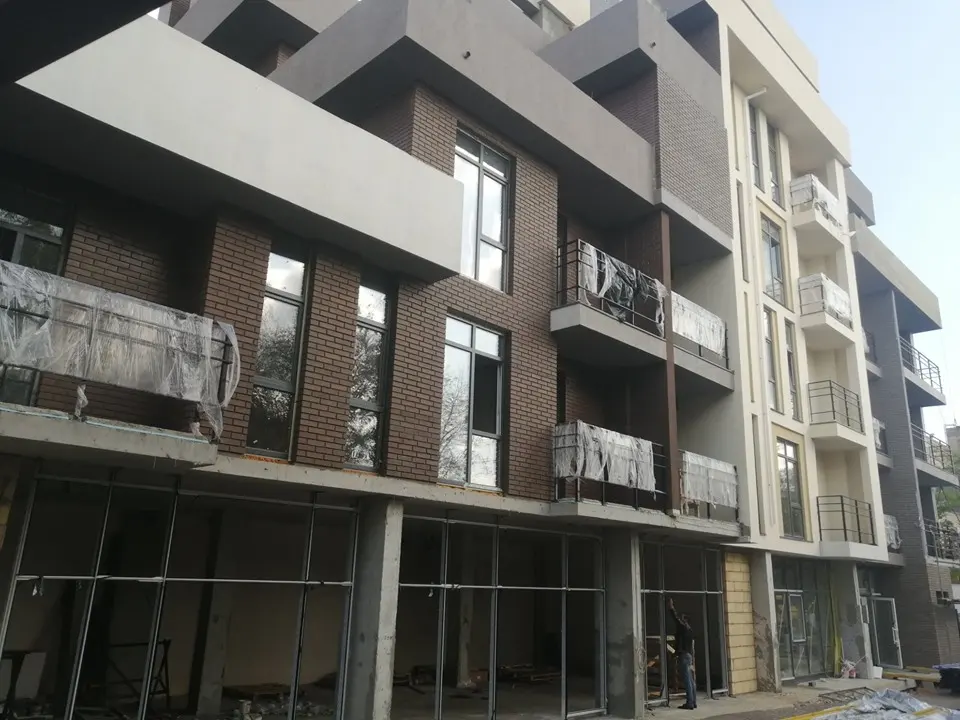

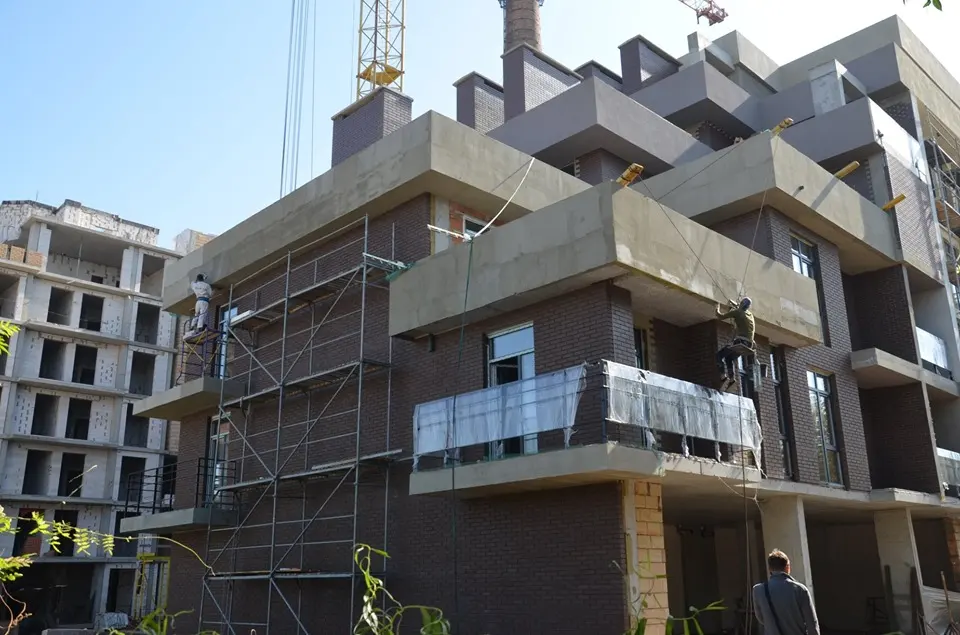

Фасадные работы со стороны ул.Неделина вышли на финишную прямую. Установлены окна, почти завершена облицовка плиткой и клинкерным кирпичом. Стяжка в квартирах давно закончена, подходят к завершению работы по утеплению стен и перекрытий террас и балконов. Выполняем их гидроизоляцию, налаживаем водоотводную систему. Готовность 70%.
На 50% готова крыша 1 секции. Ведем работы по утеплению и гидроизоляции кровли. Уже штукатурим стены лестничных маршей. Строим пандус выезда из паркинга.
2 и 3 секции:
Продолжаем кладку внутренних стен. Заканчиваем строительство последних этажей, обустраиваем крышу-террасу последнего этажа, заканчиваем установку лестничных маршей.
4 секция:

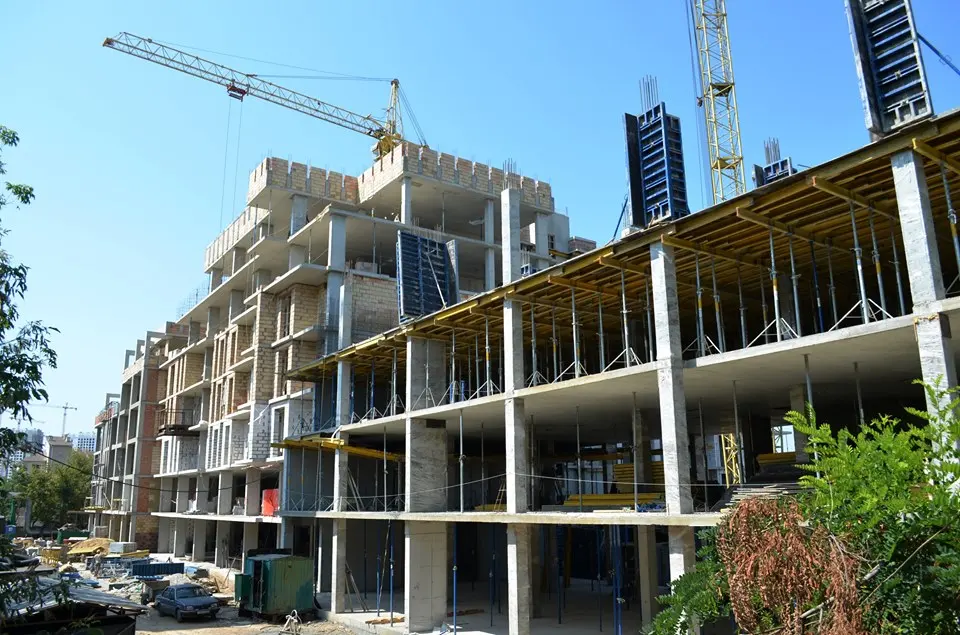

Продолжаются монолитные работы. Заливаем вертикалы 4 этажа.
5 секция:

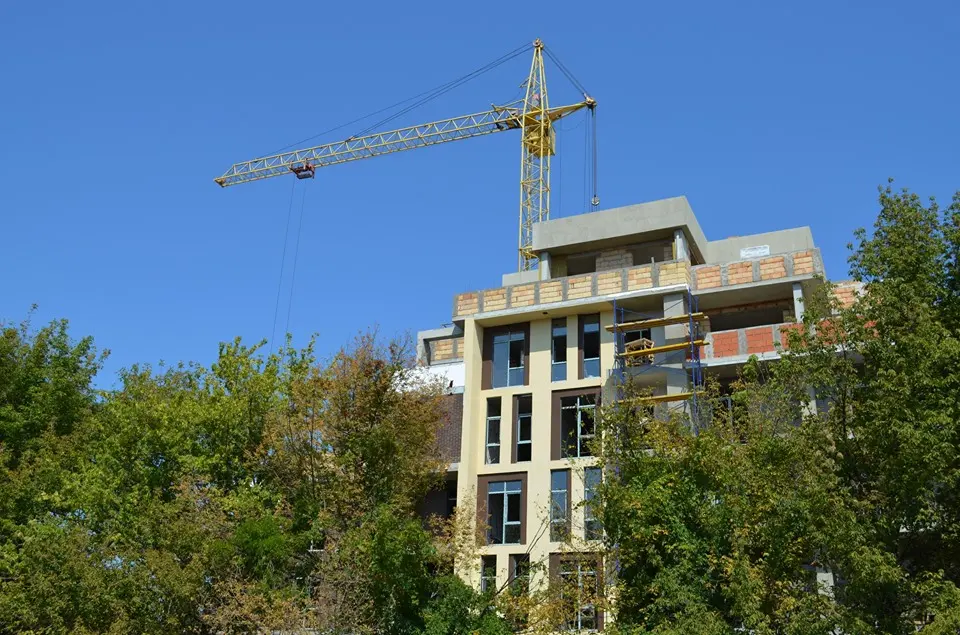

Стадия котлована. Заливаем ростверги. Готовность 40%. Формируем плиту перекрытия 0-го этажа (подземного паркинга) и подпорных стен.
Внутренний двор:
Установили чашу первого искусственного водоёма, заканчиваем дорожку из камня. Подготовлен чернозём под будущий двор-сад.

NE
Nelli18551 повід. · з 2016
1 жовтня 2019 р.

Ход строительства Жилого Комплекса
19.09.2019
1 секция:

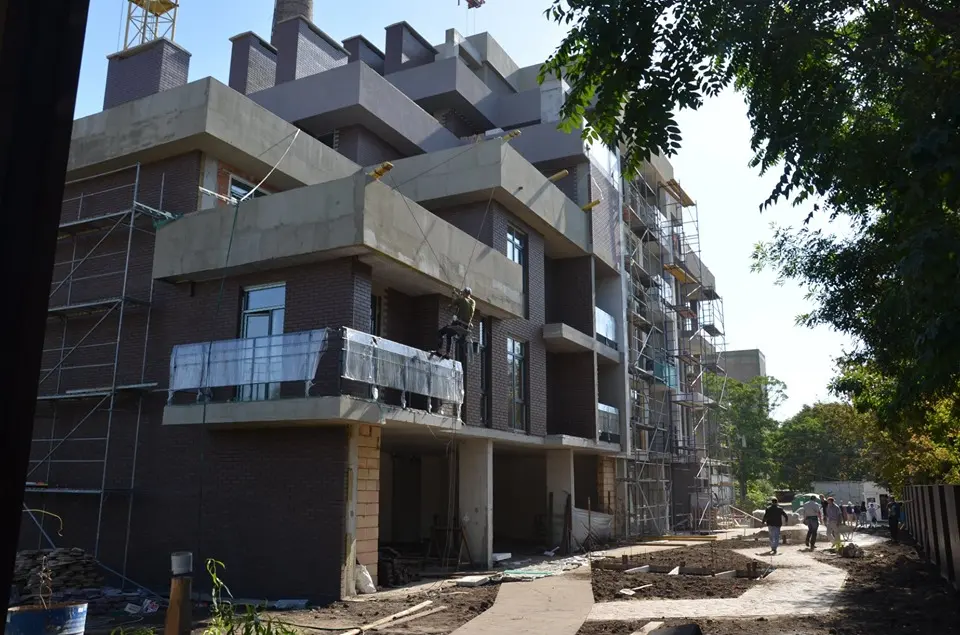

Заканчиваем обустройство кровли и переходим на финишную прямую по устройству фасадов. Закончено остекление 2-5 этажей. Ведутся штукатурные работы в квартирах и помещениях общественного пользования. Оказавшись на Неделина, вы увидите как уже вырисовывается окончательный вид 1 секции.
2 секция:

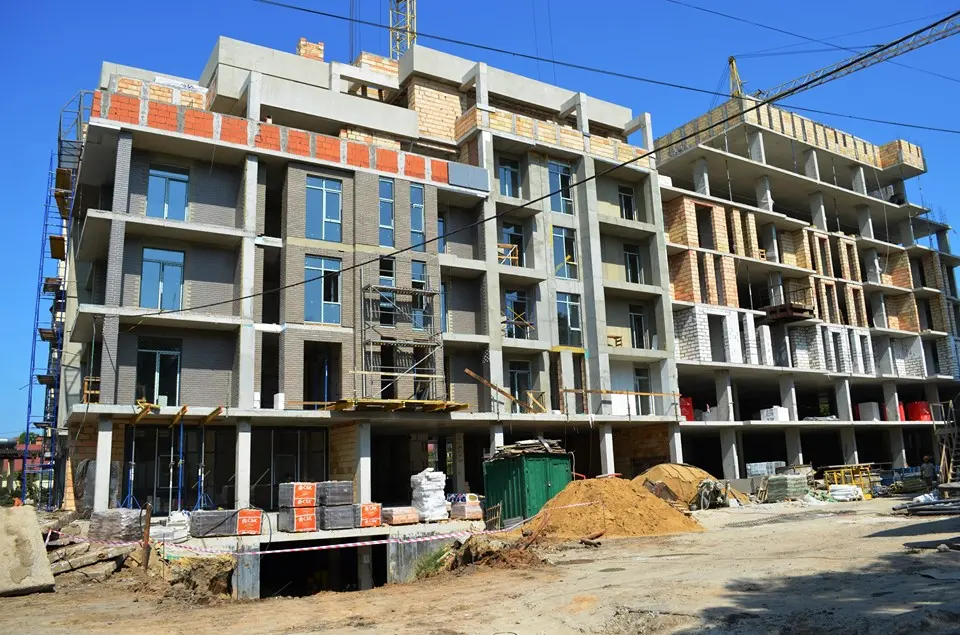

Заканчиваем возведение внутренних перегородок, начаты работы по обустройству инженерных систем.
3 секция:
Завершаем обустройство инженерных систем, продолжаем выполнять стяжку полов в квартирах. В самое ближайшее время начнем остекление и оформление фасадов.
4 и 5 секции:
Продолжаются работы по возведению каркаса здания.

NE
Nelli18551 повід. · з 2016
30 жовтня 2019 р.

Ход строительства Жилого Комплекса
11.10.2019

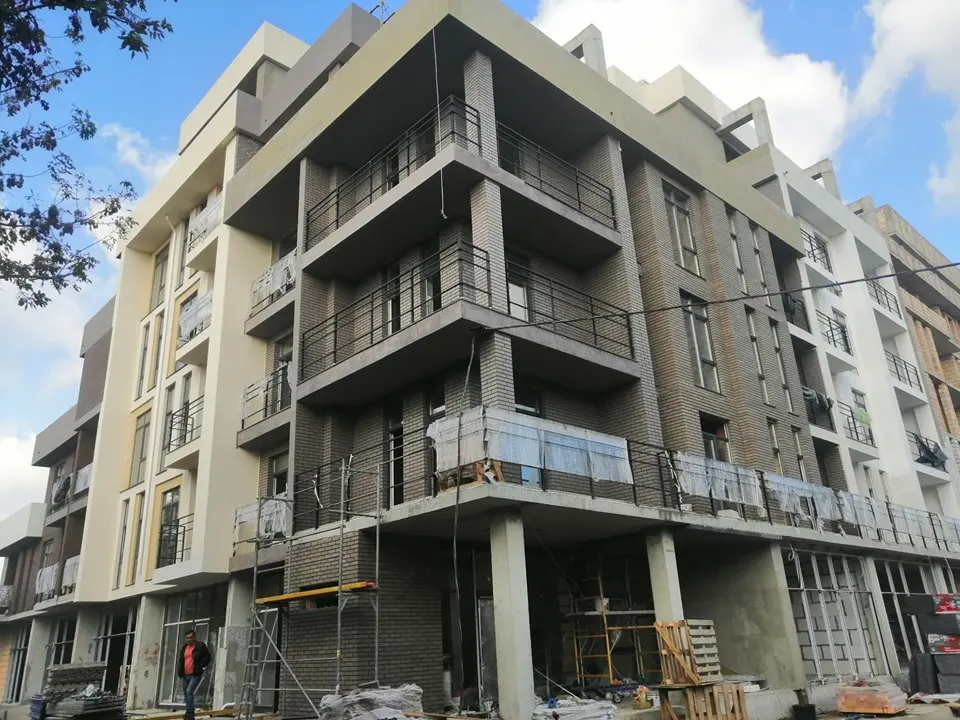

1 секция стремительно приближается к полному завершению строительства!

NE
Nelli18551 повід. · з 2016
11 квітня 2020 р.

Ход строительства Жилого Комплекса

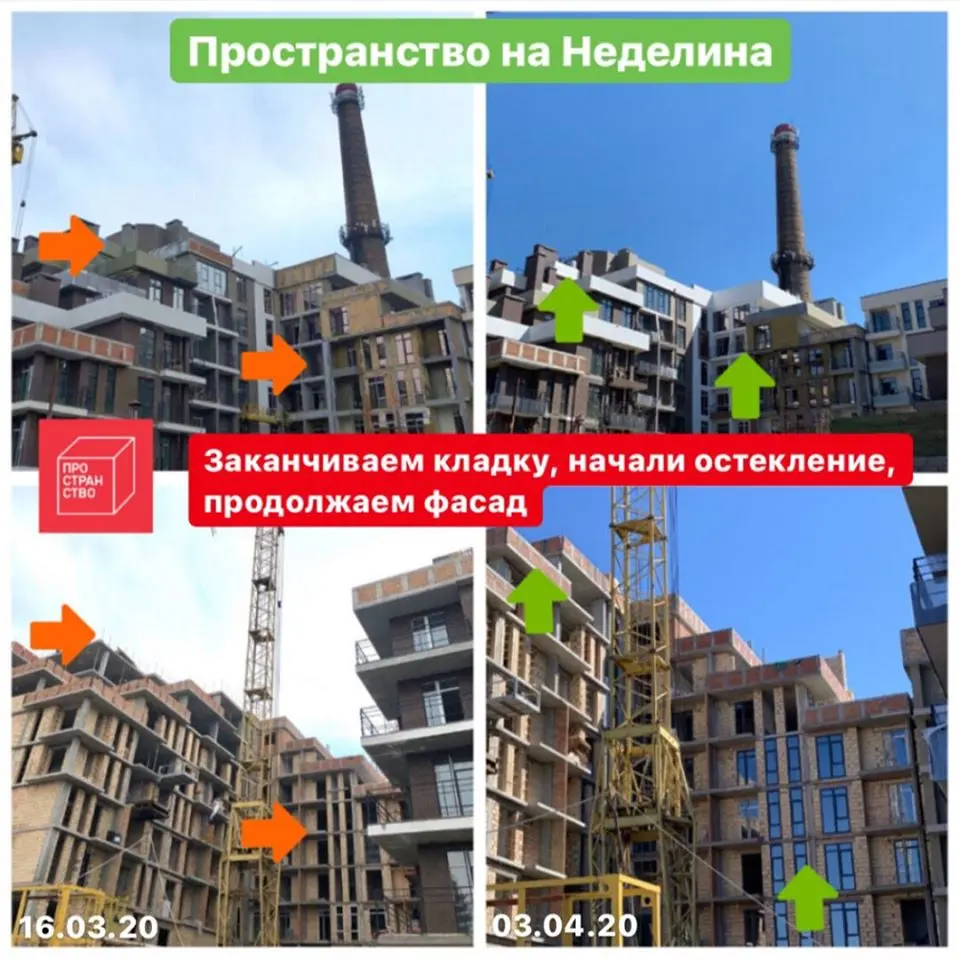

04.04.2020

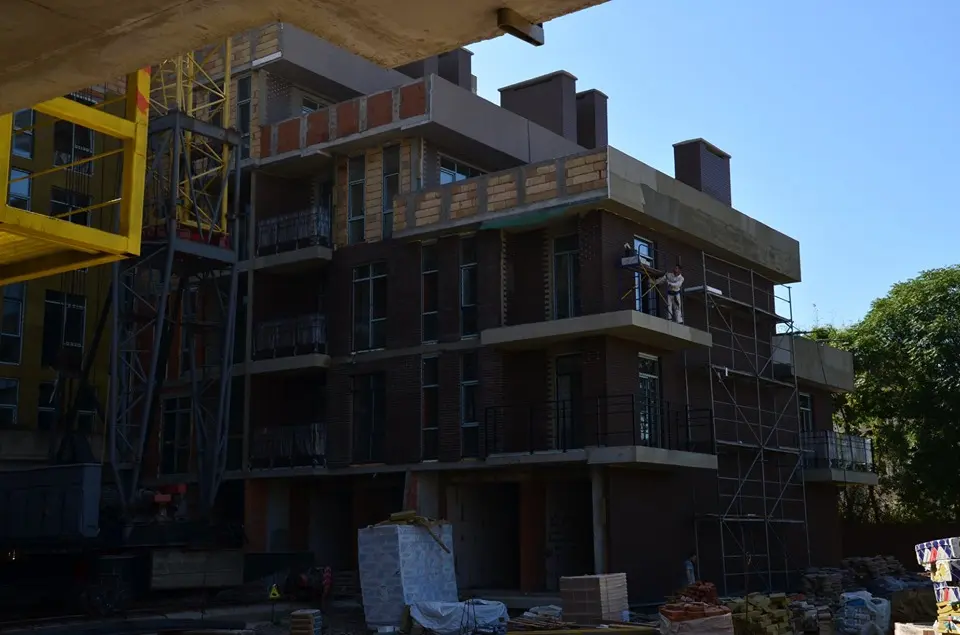

+ + Заканчиваем фасадные работы по секции 2 и 3;
+ Продолжаем остекление секции 4 и 5;
+ + Начинаем фасадные работы по секции 4 и 5;
+ Продолжаем благоустройство территории.
