ЖК Central (Централ) ул. Победы / бул. Центральный

14 відповідей · 16 356 переглядів
NE
Nelli18551 повід. · з 2016
14 травня 2019 р.


Объект: ЖК Central (Централ)

Адрес: Запорожье ул. Победы / бул. Центральный

::: Официальный сайт проекта ЖК Central (Централ)

::: Информация про комплекс и покупку квартиры ЖК Central (Централ) на портале

О комплексе:

Застройщик: GEOS

Дата сдачи: 1 кв. 2021

Технические характеристики:

Класс бизнес

Домов 4

Этажность 22-23

Технология строительства монолитно-каркасная

Стены газоблок

Утепление минеральная вата

Отопление централизованное

Высота потолков 2.75 м

Количество квартир 520

Паркинг гостевой, наземный (100 паркомест), подземный (86 паркомест)

Состояние квартиры без отделки

Закрытая территория от авто и посторонних

NE
Nelli18551 повід. · з 2016
5 жовтня 2019 р.

Ход строительства Жилого Комплекса
30.09.2019
Секція 1
Виконано:
- монтаж стін/колон 3-го поверху (армування, бетонування);
- залита плита перекриття 3-го поверху;
- монтаж стін/колон 4-го поверху (армування, бетонування);
- залита плита перекриття 4-го поверху;
- монтаж стін/колон 5-го поверху (армування, бетонування);
Паркінг
виконано:
- залита силова плита паркінгу;
Секція 2
Виконуються роботи
- підготовчі роботи для заливки фундаментної плити;

NE
Nelli18551 повід. · з 2016
17 грудня 2019 р.

Ход строительства Жилого Комплекса
30.11.2019
Будинок 1
Виконано

  • монтаж стін / колон 7-го поверху (армування, бетонування);

Виконується
  • кладка стін технічних приміщень підвалу;
  • кладка стін технічного поверху;
  • монтаж / установка вентиляційних каналів;
  • монтаж плити перекриття 7-го поверху (армування, бетонування)

Паркінг
виконується
- монтаж плити перекриття паркінгу (армування, бетонування)

Будинок 2
виконується

  • монтаж стін / колон паркінгу (армування, бетонування);

NE
Nelli18551 повід. · з 2016
17 грудня 2019 р.

Акция Жилого Комплекса
17.12.2019
Акція ЖК CENTRAL від GEOS триває!
Але квартир суттєво поменшало: з 20-ти квартир, що були в акції за безпрецедентною програмою 20\80 - залишилось лише 10!!!
Поспішайте - квартира Вашої мрії у місті Запоріжжі чекає на Вас!!!

  • Крок 1. Купуйте апартаменти в ЖК Central на стадії будівництва за мінімальною ціною та сплачуйте лише 20% від загальноï суми.
  • Крок 2. Не сплачуйте нічого протягом будівництва.
  • Крок 3. Сплачуйте 80% лише по закiнченню будівництва!

*ціна фіксована протягом усього термiну будiвництва
** пропозиція дiйсна на 10 квартир!

NE
Nelli18551 повід. · з 2016
4 лютого 2020 р.

Ход строительства Жилого Комплекса
31.12.2019
Дім 1
виконано

  • кладка стін технічного поверху;
  • залита плита перекриття 7-го поверху;

виконується
  • кладка стін технічних приміщень підвалу;
  • монтаж / установка вентиляційних каналів;
  • монтаж стін / колон 8-го поверху (армування, бетонування);

Паркінг
виконується
- монтаж плити перекриття паркінгу (армування, бетонування)
Дім 2
виконується
- монтаж стін / колон паркінгу (армування, бетонування).

NE
Nelli18551 повід. · з 2016
4 лютого 2020 р.

Акция Жилого Комплекса
31.01.2020
День закоханих у ЖК Central
Квіти, шоколад, ведмедик…, а якщо квартира?
Даруйте почуття у новому домі! -7% від БК GEOS на квартири в ЖК Central та 7 місяців розстрочки!
Міксуйте можливість інвестувати у майбутнє за найнижчою ціною від забудовника.
Акція діє до 20.02.2020
*Перелік акційних квартир дізнавайтеся у відділі з продажу

NE
Nelli18551 повід. · з 2016
4 лютого 2020 р.

Ход строительства Жилого Комплекса
31.01.2020
Дім 1
Виконано

  • монтаж стін / колон 8-го поверху (армування, бетонування);
  • залита плита перекриття 8-го поверху;

Виконується
  • кладка стін технічних приміщень підвалу;
  • монтаж / установка вентиляційних каналів;
  • монтаж / установка сходових маршів;
  • монтаж стін / колон 9-го поверху (армування, бетонування);
  • монтаж плити перекриття 9-го поверху (армування, бетонування);

Паркінг
Виконується

  • монтаж плити перекриття паркінгу (армування, бетонування)

Дім 2
Виконується

  • монтаж стін / колон паркінгу (армування, бетонування);

NE
Nelli18551 повід. · з 2016
20 серпня 2020 р.

Ход строительства Жилого Комплекса
31.07.2020
Дім 1
Виконано:
- монтаж стін / колон 14-го поверху (армування, бетонування);
Виконується:
- монтаж / установка вентиляційних каналів;
- монтаж / установка сходових маршів;
- пристрій газобетонних перегородок "стін" (зовнішніх і внутрішніх) 7-го поверху;
- пристрій газобетонних перегородок "стін" (зовнішніх і внутрішніх) 6-го поверху;
- пристрій газобетонних перегородок "стін" (зовнішніх і внутрішніх) 5-го поверху;
- пристрій газобетонних перегородок "стін" (зовнішніх і внутрішніх) 4-го поверху;
Дім 2
Виконано:
- монтаж стін / колон 2-го рівня паркінгу (армування, бетонування);
- залита плита перекриття 2-го рівня паркінгу (армування, бетонування);
- монтаж стін / колон 1-го поверху (армування, бетонування);
Виконується:
- монтаж плити перекриття 1-го поверху (армування, бетонування).

NE
Nelli18551 повід. · з 2016
20 серпня 2020 р.

Акция Жилого Комплекса
03.08.2020
Акції оптом від ЖК Central! Головні акції року в одному пакеті "Літо скоро бай-бай. За знижками поспішай!":
- ціна з минулого: від 14 000 грн/м2*
*акція діє на обрані квартири;
- перший внесок до 10%, а розстрочка до 24 місяців;
-сплачуйте 20% зараз, а 80% після завершення будівництва.
Момент настав!

NE
Nelli18551 повід. · з 2016
13 лютого 2021 р.

Ход строительства Жилого Комплекса
31.01.2021
Дім 1
Виконується:
- монтаж/установка вентиляційних каналів;
- монтаж/установка сходових маршів;
- монтаж стін/колон 15-го поверху (армування, бетонування);
- пристрій перегородок "внутрішніх" стін місць загального користування 4-го поверху;
Дім 2
Виконано:
- монтаж стін/колон 11-го поверху (армування, бетонування);
- залита плита перекриття 11-го поверху (армування, бетонування);
- пристрій газобетонних перегородок зовнішніх "стін" 3-го поверху;
Виконується:
- монтаж/установка вентиляційних каналів;
- пристрій газобетонних перегородок зовнішніх "стін" 4-го поверху;
- монтаж стін/колон 12-го поверху (армування, бетонування);

NE
Nelli18551 повід. · з 2016
1 квітня 2021 р.

Новости Жилого Комплекса
01.04.2021
Будинок 1
Виконано:

- монтаж стін / колон 16-го поверху (армування, бетонування);
- залита плита перекриття 16-го поверху (армування, бетонування);
- монтаж стін / колон 17-го поверху (армування; бетонування);
- залита плита перекриття 17-го поверху (армування; бетонування);
- пристрій перегородок "внутрішніх" стін місць загального користування 3-го поверху;
- пристрій перегородок "внутрішніх" стін місць загального користування 5-го поверху;
- пристрій перегородок "внутрішніх" стін місць загального користування 6-го поверху;
- установка вікон в квартирах 6-го поверху;
- установка вікон в квартирах 7-го поверху;
- установка вікон в квартирах 8-го поверху;
Виконується:
- монтаж / установка вентиляційних каналів;
- монтаж / установка сходових маршів;
- монтаж стін / колон 18-го поверху (армування, бетонування);
- монтаж плити перекриття 18-го поверху (армування; бетонування);
- пристрій перегородок "внутрішніх" стін місць загального користування 7-го поверху;
- установка вікон в квартирах 3-го поверху;
- установка вікон в квартирах 9-го поверху;

Дім 2
Виконано:

- пристрій перегородок "внутрішніх" стін місць загального користування 4-го поверху
- пристрій газобетонних перегородок зовнішніх "стін" 5-го поверху;
Виконується:
- монтаж / установка вентиляційних каналів;
- пристрій газобетонних перегородок "зовнішніх" стін 6-го поверху;
- пристрій перегородок "внутрішніх" стін місць загального користування 5-го поверху
- монтаж стін / колон 13-го поверху (армування, бетонування);

Зовнішні мережі:
- виконані роботи по модернізації міських мереж каналізації;
- встановлені колодязі підключення будинок 1 і будинок 2 до зовнішньої системи каналізації;

NE
Nelli18551 повід. · з 2016
27 травня 2021 р.

Ход строительства Жилого Комплекса
27.05.2021
Будинок 1
Виконано:

- монтаж стін / колон 18-го поверху (армування, бетонування);
- залита плита перекриття 18-го поверху (армування, бетонування);
- монтаж стін / колон 19-го поверху (армування; бетонування);
- залита плита перекриття 19-го поверху (армування; бетонування);
- монтаж стін / колон 20-го поверху (армування; бетонування);
- пристрій перегородок "внутрішніх" стін місць загального користування 7-го поверху;
- пристрій перегородок "внутрішніх" стін місць загального користування 8-го поверху;
- пристрій перегородок "внутрішніх" стін місць загального користування 9-го поверху;
- установка вікон в квартирах 9-го поверху;
- установка вікон в квартирах 10-го поверху;
- установка вікон в квартирах 11-го поверху.

Виконується
- монтаж / установка вентиляційних каналів;
- монтаж / установка сходових маршів;
- монтаж плити перекриття 20-го поверху (армування; бетонування);
- монтаж стін / колон 21-го поверху (армування, бетонування);
- пристрій газобетонних перегородок "зовнішніх" стін 13-го поверху;
- пристрій газобетонних перегородок "зовнішніх" стін 14-го поверху;
- пристрій газобетонних перегородок "зовнішніх" стін 15-го поверху;
- пристрій газобетонних перегородок "зовнішніх" стін 16-го поверху;
- пристрій газобетонних перегородок "зовнішніх" стін 17-го поверху;
- установка вікон в квартирах 12-го поверху;
- роботи з утеплення фасаду мінеральною ватою;

Будинок 2
Виконано:

- пристрій перегородок "внутрішніх" стін місць загального користування 5-го поверху
- пристрій перегородок "внутрішніх" стін місць загального користування 6-го поверху
- пристрій газобетонних перегородок зовнішніх "стін" 6-го поверху;

Виконується:
- монтаж / установка вентиляційних каналів;
- пристрій газобетонних перегородок "зовнішніх" стін 7-го поверху;
- пристрій газобетонних перегородок "зовнішніх" стін 8-го поверху;
- пристрій газобетонних перегородок "зовнішніх" стін 9-го поверху;
- монтаж стін / колон 13-го поверху (армування, бетонування);
- монтаж плити перекриття 13-го поверху (армування; бетонування);
- монтаж стін / колон 14-го поверху (армування, бетонування).

NE
Nelli18551 повід. · з 2016
1 липня 2021 р.

Ход строительства Жилого Комплекса
30.06.2021

NE
Nelli18551 повід. · з 2016
24 серпня 2021 р.

Ход строительства Жилого Комплекса
30.07.2021
Будинок 1
Виконано:

- монтаж стін / колон парапету покрівлі і машинного відділення ліфтів (армування, бетонування);
- монтаж / установка вентиляційних каналів;
- монтаж / установка сходових маршів;
- пристрій газобетонних перегородок "зовнішніх" стін 20-го поверху;
- пристрій газобетонних перегородок "зовнішніх" стін 21-го поверху;
Виконується:
- пристрій газобетонних перегородок "зовнішніх" стін 22-го поверху;
- пристрій перегородок "внутрішніх" стін місць загального користування 10-21-й поверх;
- роботи з утеплення фасаду мінеральною ватою;

Будинок 2
Виконано:

- монтаж плити перекриття 15-го поверху (армування; бетонування);
- монтаж стін / колон 16-го поверху (армування, бетонування);
- монтаж плити перекриття 16-го поверху (армування; бетонування);
- монтаж стін / колон 17-го поверху (армування, бетонування);
- монтаж плити перекриття 17-го поверху (армування; бетонування);
- монтаж стін / колон 18-го поверху (армування, бетонування);
- монтаж плити перекриття 18-го поверху (армування; бетонування);
- пристрій газобетонних перегородок "зовнішніх" стін 10-го поверху;
Виконується:
- монтаж / установка вентиляційних каналів;
- монтаж / установка сходових маршів;
- установка вікон в квартирах 3-го поверху;
- пристрій перегородок "внутрішніх" стін місць загального користування 6-9-й поверх;
- пристрій газобетонних перегородок "зовнішніх" стін 11-го поверху;
- монтаж стін / колон 19-го поверху (армування, бетонування).

NE
Nelli18551 повід. · з 2016
5 січня 2022 р.

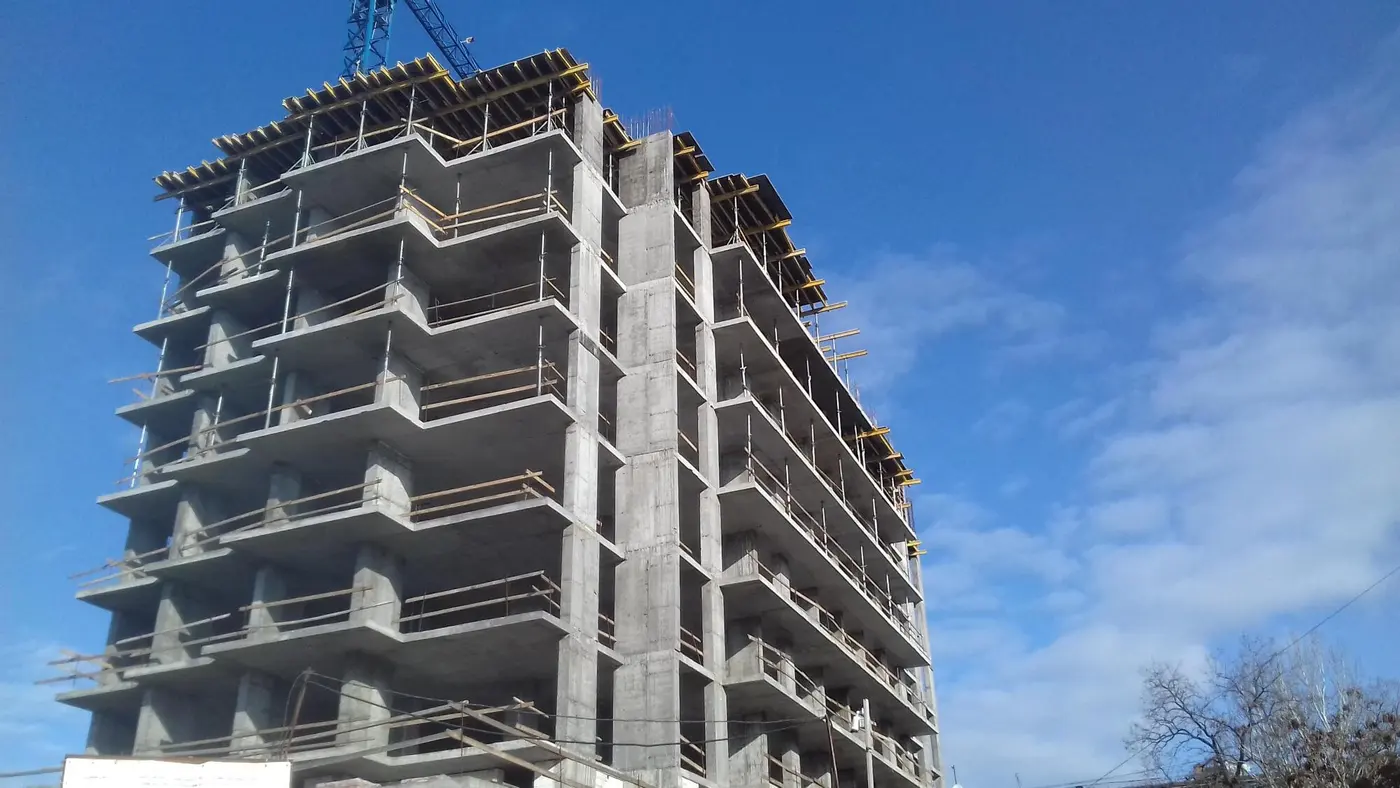

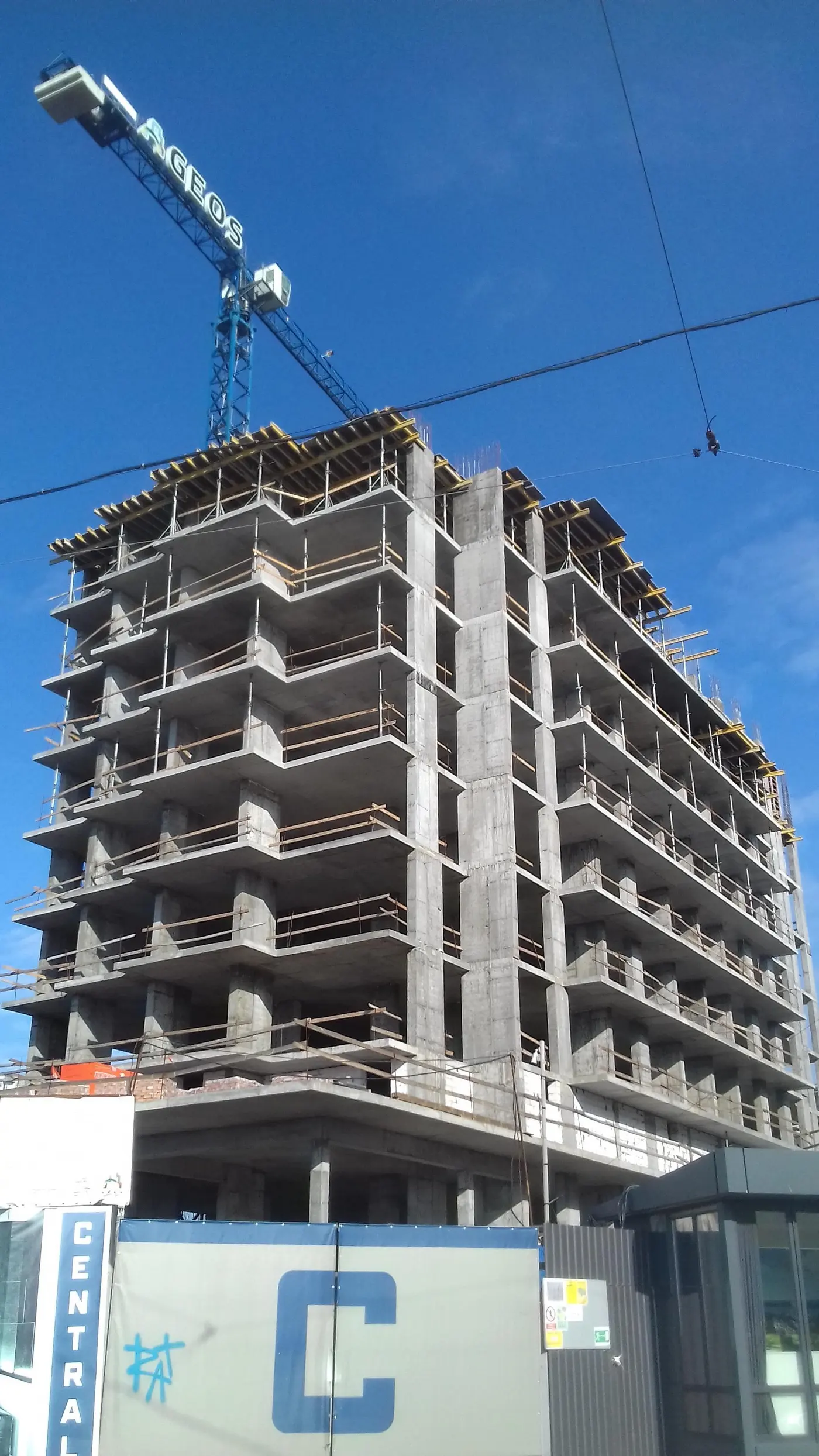

Ход строительства Жилого Комплекса
30.11.2021

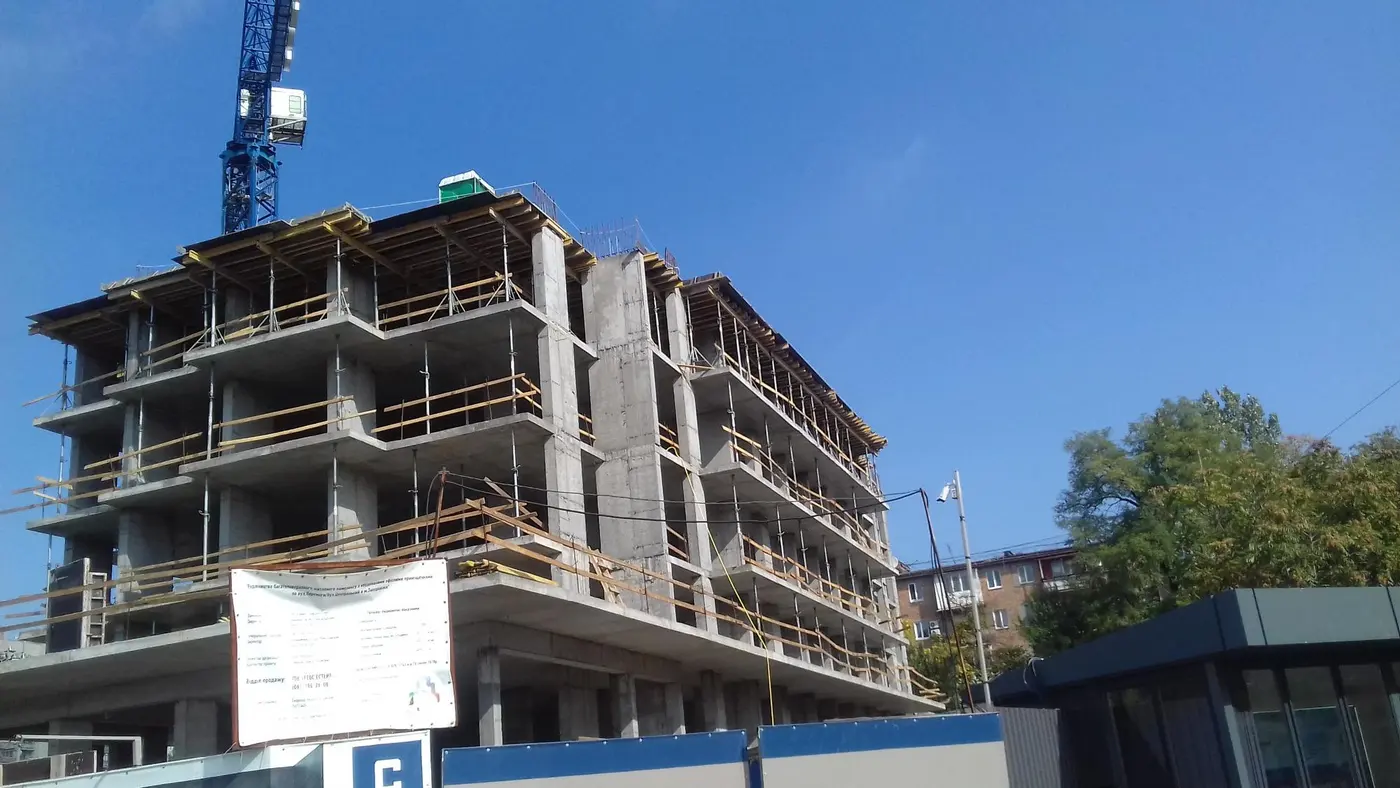

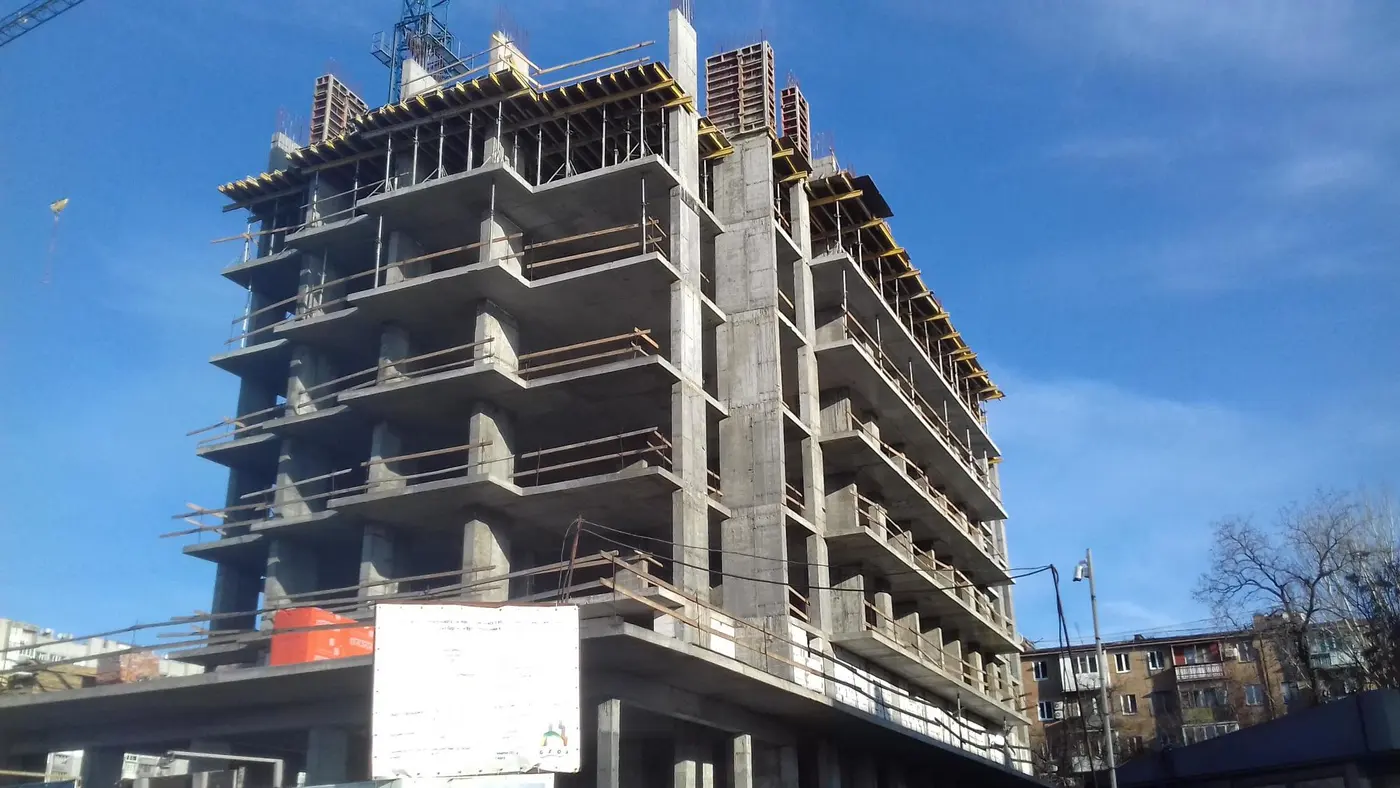

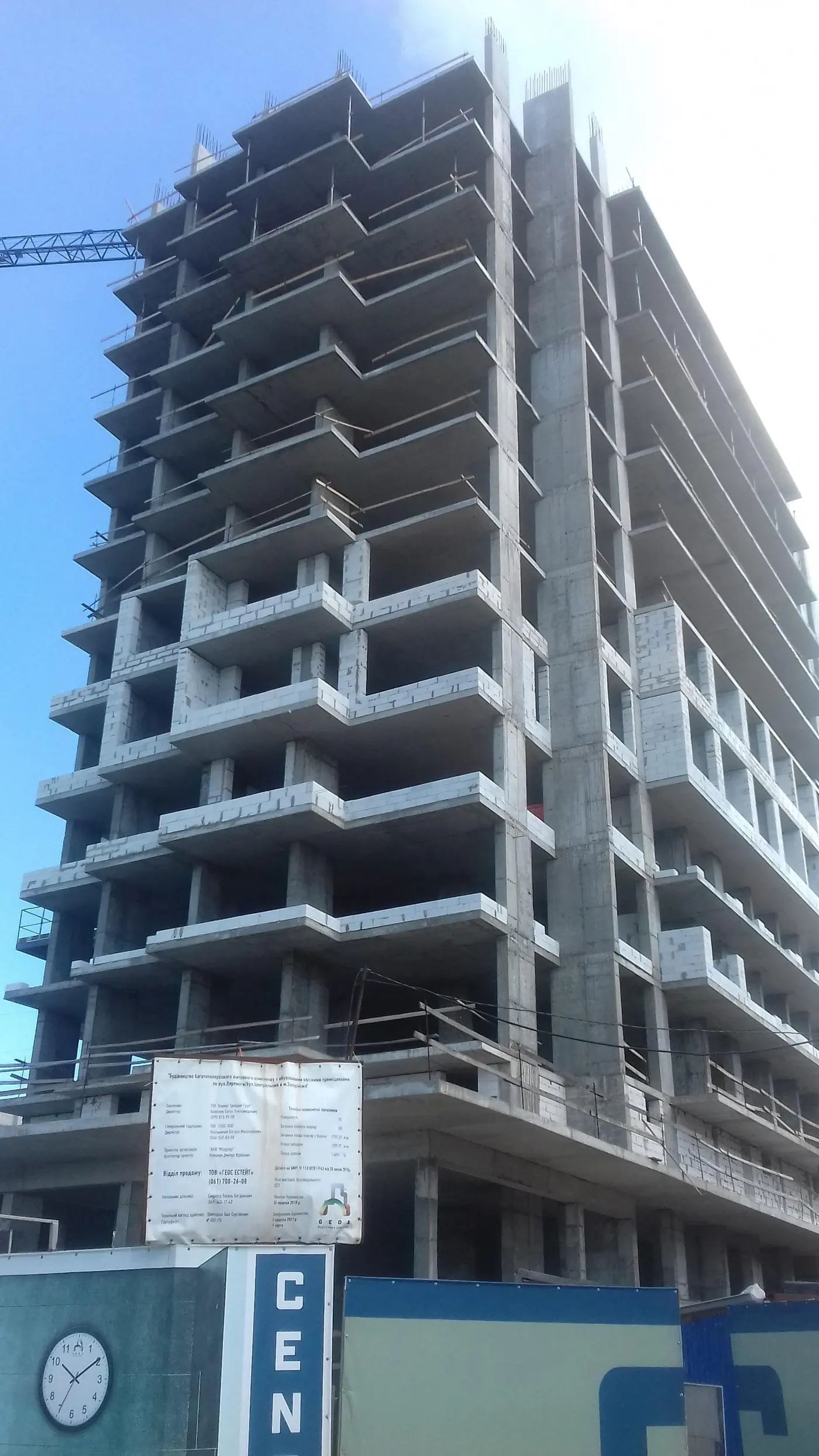

Будинок 1
Виконується:

- влаштування перегородок "внутрішніх" стін місць загального користування 15-22-й поверх;
- монтаж пасажирських ліфтів;
- монтаж внутрішніх систем водопостачання та опалення;
- монтаж внутрішніх систем електропостачання;
- роботи з утеплення фасаду мінеральною ватою;
- монтаж зовнішніх мереж водопостачання та опалення;

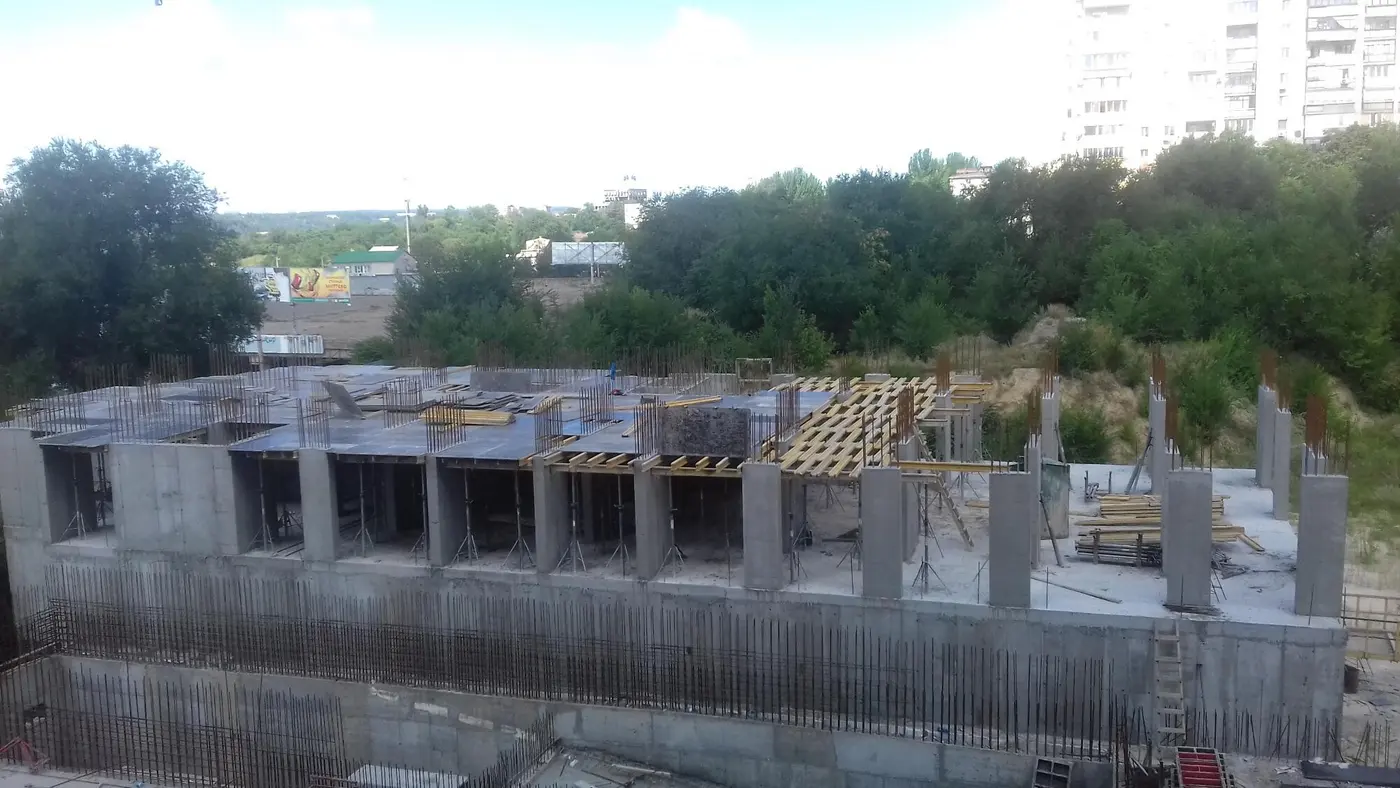

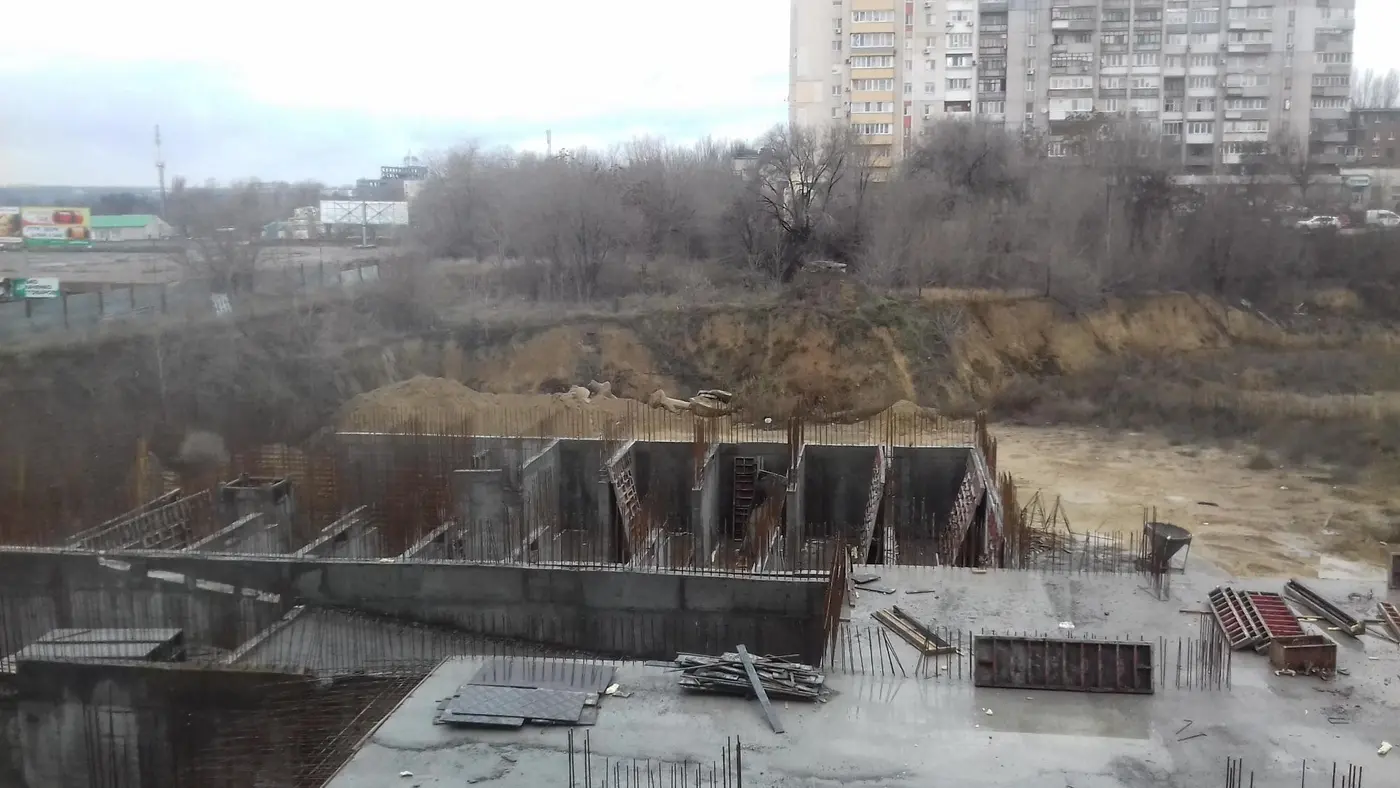

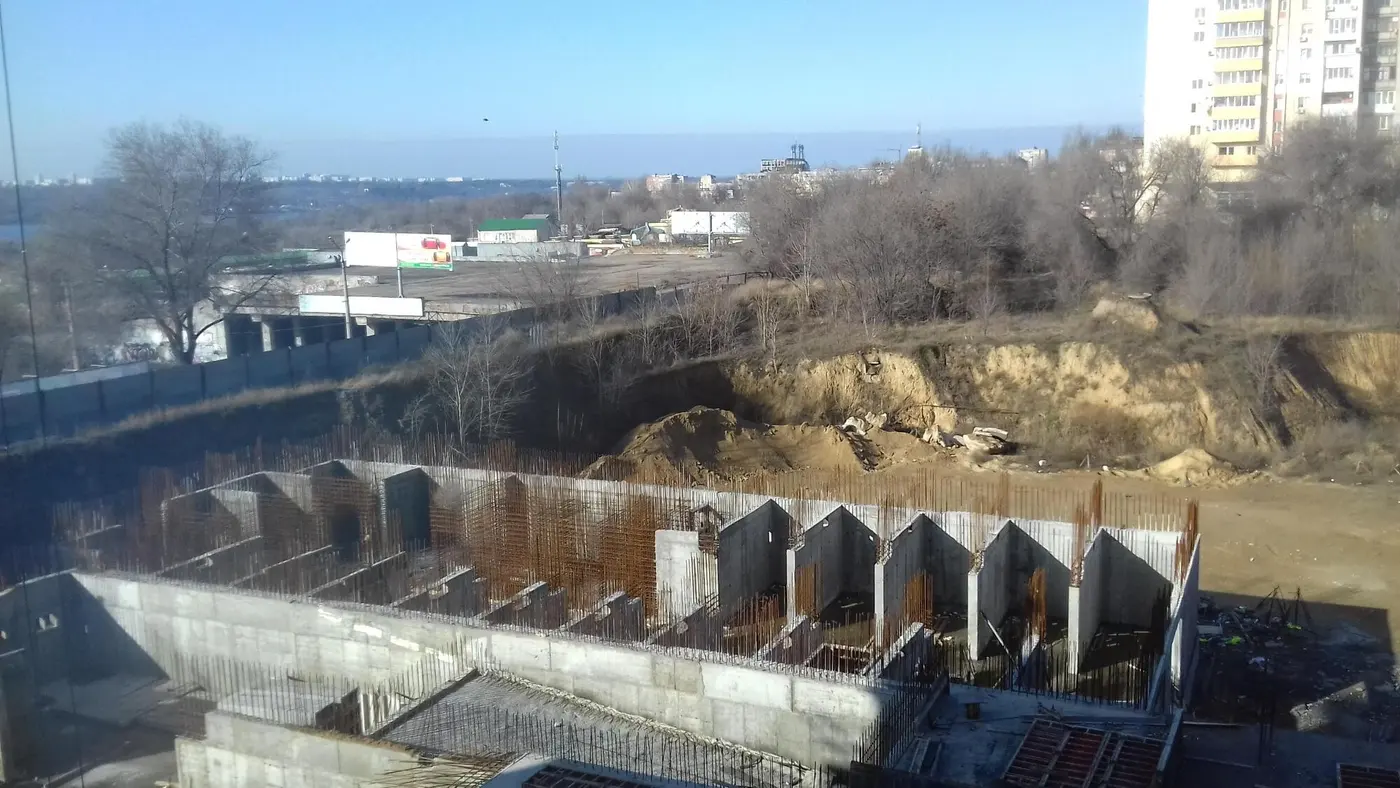

Будинок 2
Виконано:

- монтаж/установка вентиляційних каналів;
- монтаж/установка сходових маршів;
- встановлення вікон 4, 8 поверхи;

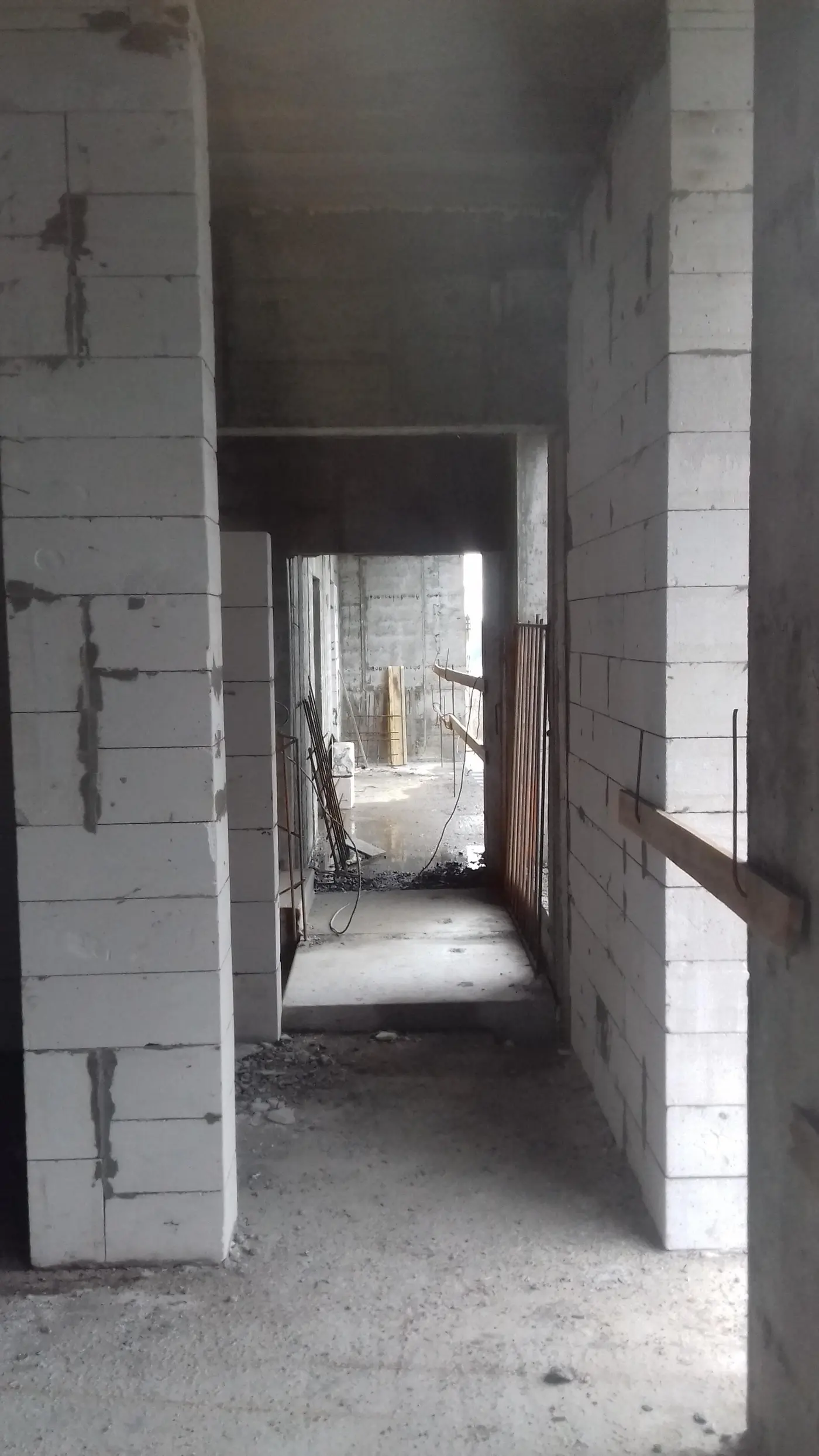

- влаштування газобетонних перегородок "зовнішніх" стін 14-го поверху;
- влаштування перегородок "внутрішніх" стін місць загального користування 14-го поверху;
Виконується:
- встановлення вікон 9, 11 поверху;
- влаштування перегородок "внутрішніх" стін місць загального користування 15-го поверх;
- влаштування газобетонних перегородок "зовнішніх" стін 15-го поверху;

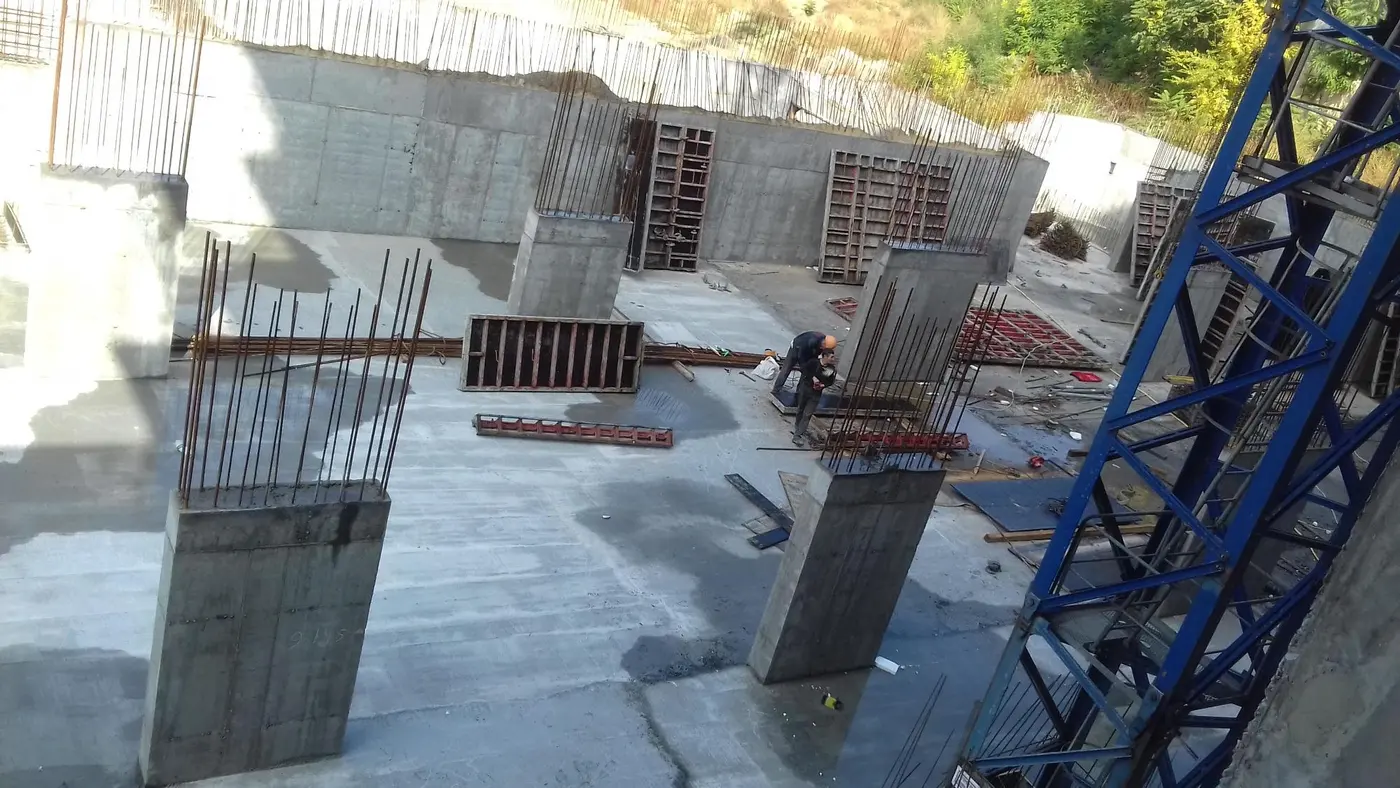

- монтаж стін машинного відділення ліфтів на покрівлі (армування; бетонування);
- монолітні роботи між будинок 1 та будинок 2 у приміщенні "фітнес";
- монолітні роботи "ТП";
