ЖК Одесский бульвар ул. Пригородная, 22, 24, 26

4 відповідей · 2 899 переглядів
NE
Nelli18551 повід. · з 2016
24 квітня 2019 р.


Объект: ЖК Одесский бульвар

Адрес: Киевская область Киево-Святошинский р-н с. Новоселки

Ссылки:

::: Официальный сайт проекта ЖК Одесский бульвар

::: Информация про комплекс и покупку квартиры в ЖК Одесский бульвар на портале

О комплексе:

Застройщик: Атлант

Дата сдачи: 2 кв. 2021

Технические характеристики:

Класс эконом

Домов 10

Этажность 24-25

Технология строительства монолитно-каркасная

Стены газоблок

Утепление минеральная вата

Отопление централизованное

Высота потолков 2.55 м

Количество квартир 575

Паркинг надземный

Состояние квартиры под ремонт

Закрытая территория от авто и посторонних

NE
Nelli18551 повід. · з 2016
16 серпня 2019 р.

Ход строительства Жилого Комплекса
Июль 2019
1ая очередь.
Продолжается благоустройство придомовой территории, дорог, перенесен строительный забор. Продолжаются работы по обустройству внутриплощадочных сетей, производится подключение следующих домов. Почти завершено строительство КНС (планируемая дата завершения - конец июля).

Дом1
3я секция – идет заселение.
2ая – завершаются отделочные работы, установка светильников в местах общего пользования, начата уборка помещений перед заселением.
1ая – 90% - продолжаются отделочные работы, установка дверей, монтаж противопожарного оборудования, отладка лифтов (старт заселения ориентировочно - август).

Дом2

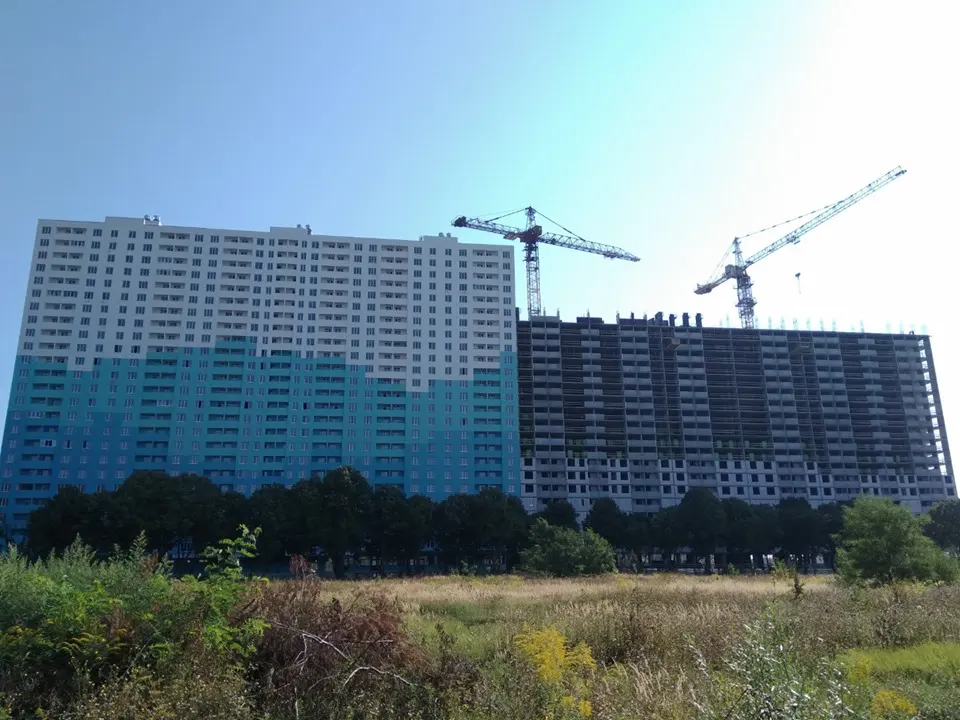

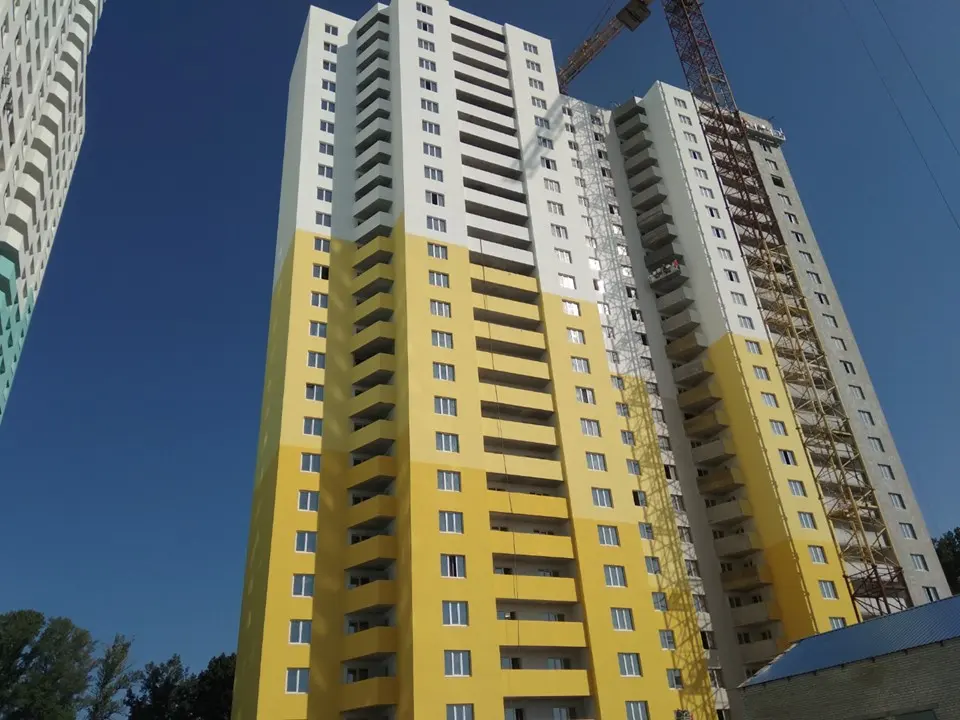

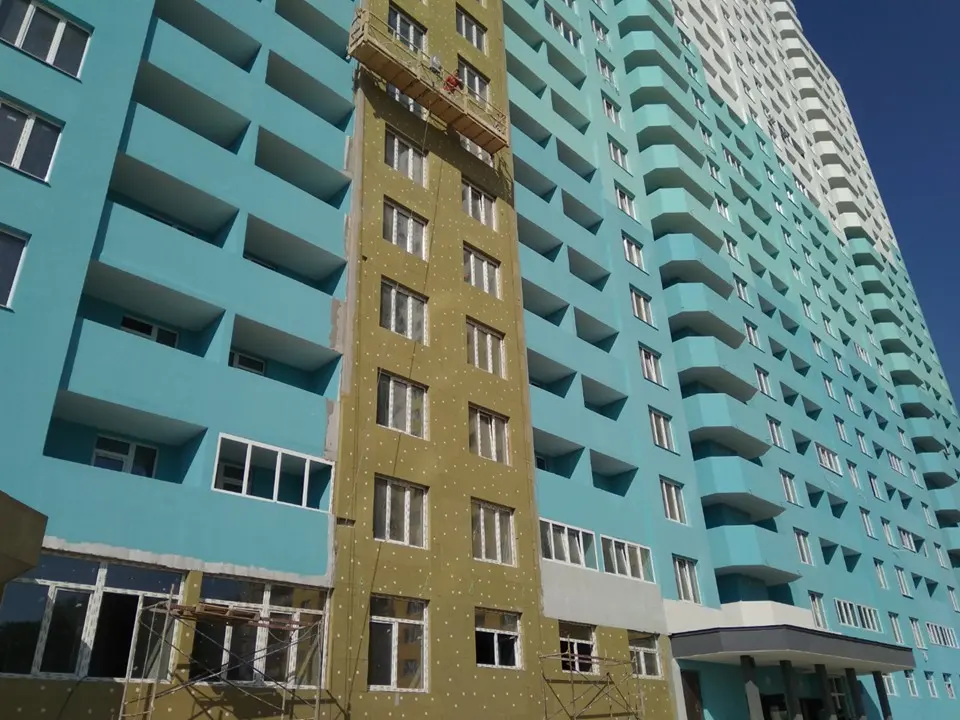

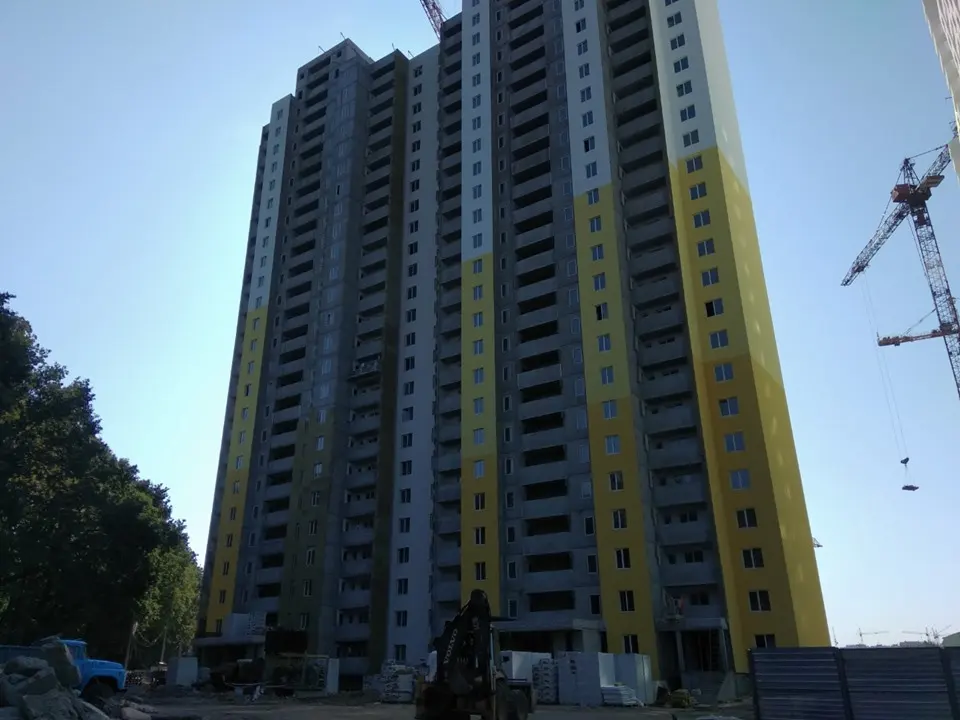

Завершаются строительные работы. Обустройство стен завершено. Установлены окна и перегородки до 24 этажа. Продолжается разводка сетей поквартирно. Продолжается заливка стяжки, начаты штукатурные работы, обустройство мест общего пользования. Продолжаются фасадные работы. Начаты работы по обустройству пирога кровли, входных групп.

Дом3
Завершается строительство 17го этажа.

Дом4
Завершены фундаментные работы, ведутся работы по подготовки опалубки для обустройства цокольного и 1го этажей.

2ая очередь

Дом3
Монтируется башенный кран, продолжается заливка цокольного этажа.

NE
Nelli18551 повід. · з 2016
21 жовтня 2019 р.

Ход строительства Жилого Комплекса
27.09.2019
1ая очередь.
Продолжается благоустройство придомовой территории. Продолжаются работы по обустройству внутриплощадочных сетей, производится подключение следующих домов.
Дом1
Заселена 3я секция.
Начато заселение 2й секции.
1ая – продолжается подготовка к заселению.
Дом2
Закончена установка окон и внутренних перегородок. Завершено поквартирное разведение сетей. Продолжается заливка стяжки, продолжаются штукатурные работы, обустройство мест общего пользования. Продолжаются фасадные работы, работы по обустройству пирога кровли, входных групп.
Дом3
Начато возведение монолитом 20го этажа.
Дом4
Завершается обустройство цоколя, Начата установка башенного крана.
2ая очередь
Дом3
Завершается монтаж башенного крана, залит цокольный этаж.

NE
Nelli18551 повід. · з 2016
14 листопада 2019 р.

Ход строительства Жилого Комплекса
08.11.2019
1ая очередь.
Продолжается благоустройство придомовой территории. Продолжаются работы по обустройству внутриплощадочных сетей, производится подключение следующих домов.
Дом1
Заселен.
Дом2
Завершено поквартирное разведение сетей. Продолжается заливка стяжки, продолжаются штукатурные работы, обустройство мест общего пользования. Начата укладка плитки в местах общего пользовани. Завершаются фасадные работы, работы по обустройству пирога кровли, входных групп. Продолжается монтаж лифтов.
Дом3
Начато возведение монолитом 24го этажа.
Дом 4
Завершена установка башенного крана. Заканчиваются работы по цоколю.
2ая очередь
Дом3
Возводится 5й этаж.

NE
Nelli18551 повід. · з 2016
20 лютого 2020 р.

Ход строительства Жилого Комплекса
07.02.2020
1ая очередь.
Продолжается благоустройство придомовой территории. Продолжаются работы по обустройству внутриплощадочных сетей, производится подключение следующих домов.
Продолжается строительство детского садика, залит фундамент, возводятся стены.
Дом1
Введен в эксплуатацию, заселен.
Дом2
Завершены работы по стяжке, черновые штукатурные работы в квартирах и местах общего пользования. Продолжается укладка плитки в местах общего пользования в секции 1. Начата установка радиаторов, монтаж щитовых, мест для установки счетчиков. Начата установка подоконников в местах общего пользования и квартирах. По секции 2 установлены входные двери. Продолжается обустройство входных групп. Завершен монтаж грузового лифта, производится монтаж пассажирского. Продолжается обустройство придомовой территории.
Дом3
Завершены работы по возведению каркаса здания. Начаты кровельные работы. Продолжается укладка наружных стен газоблоком, установка окон. Начаты работы по установке межкомнатных стен, разведению электрики поквартирно.
Дом4
Возводение 3го этажа.
2ая очередь
Дом3
Завершен монтаж башенного крана, возводится 10й этаж.
