ЖК Эко-дом на Надийний ул. Надийна

8 відповідей · 10 869 переглядів
NE
Nelli18551 повід. · з 2016
16 квітня 2019 р.


Объект: ЖК Эко-дом на Надийний

Адрес: Львов Сиховский р-н ул. Надийна

Ссылки:

::: Официальный сайт проекта ЖК Эко-дом на Надийний

::: Информация про комплекс и покупку квартиры в ЖК Эко-дом на Надийний на портале

О комплексе:

Застройщик: Эко-Дом

Дата сдачи: 3 кв. 2020

Технические характеристики:

Класс комфорт

Домов 9

Этажность 3, 5

Технология строительства монолитно-каркасная

Стены кирпич

Утепление пенополистирол

Отопление индивидуальное (в квартире)

Высота потолков 2.7 м

Количество квартир неизвестно

Паркинг гостевой

Состояние квартиры с черновой отделкой

Закрытая территория от авто и посторонних

NE
Nelli18551 повід. · з 2016
3 травня 2021 р.

Ход строительства Жилого Комплекса
23.04.2021
В будинку №4 вже встановлено металеве огородження балконів. Зроблені стояки каналізації і розводка води до квартир. Виконана внутрішня штукатурки стін. Завершено утеплення цокольного поверху. В 5 будинку завершено монтаж каналізації і водовідведення до квартир. Фахівці встановили вікна в квартирах 2 секції. 6 будинок – вже влаштовано перекриття 3 поверху в 1 секції. До кінця місяця заплановано завершити перекриття 3 поверху 2 секції. В 7 будинку завершений монтаж залізобетонних парапетів, цегляна кладка коминів та вентиляційних каналів. Завершується цегляна кладка стін 2 і 3 поверху. Зроблена розводка каналізаційних стояків 1 поверху і по підвалу. 8 будинок – будівельники завершують стіни та колони цокольного поверху.

NE
Nelli18551 повід. · з 2016
28 липня 2021 р.

Ход строительства Жилого Комплекса

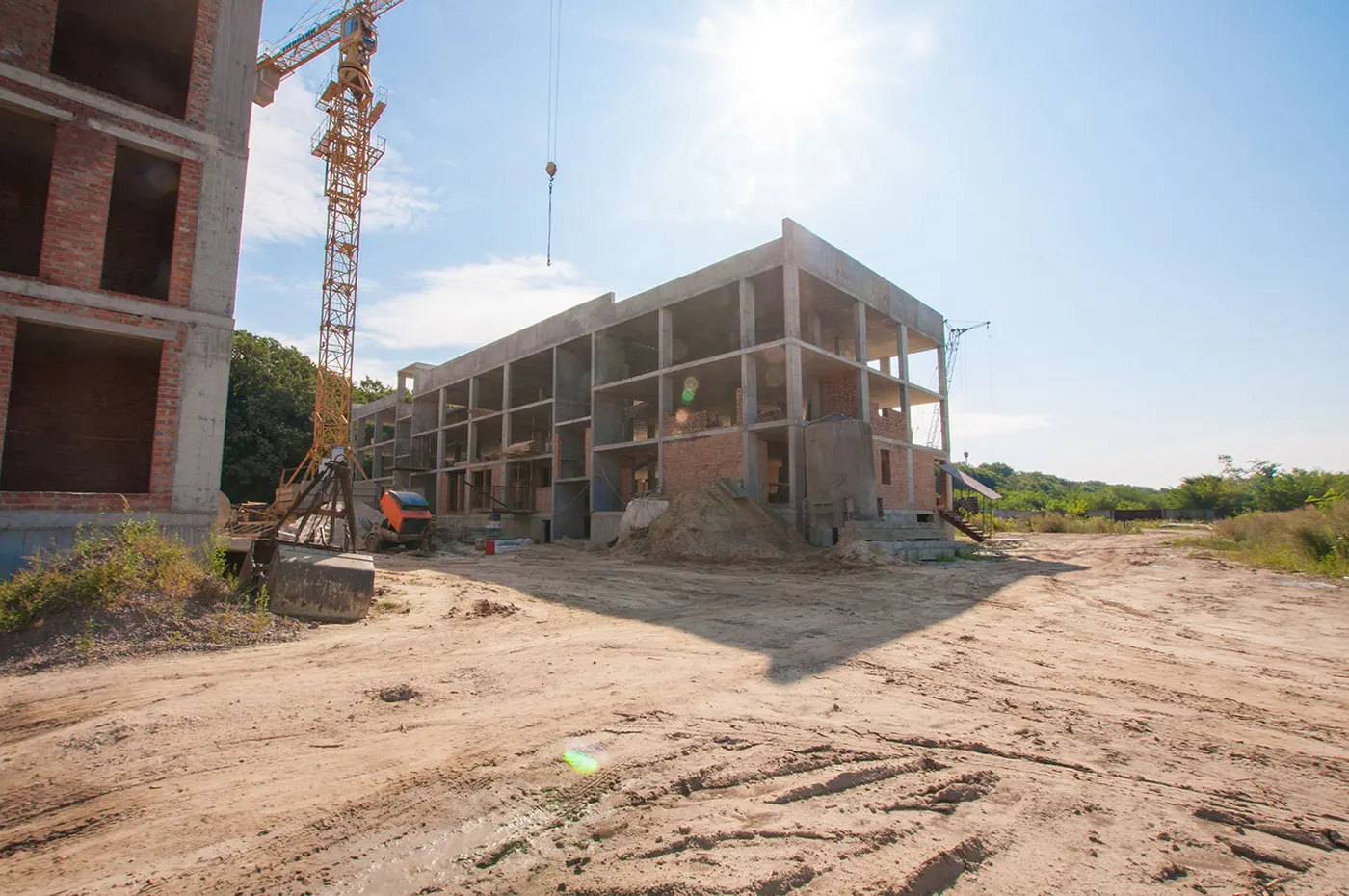

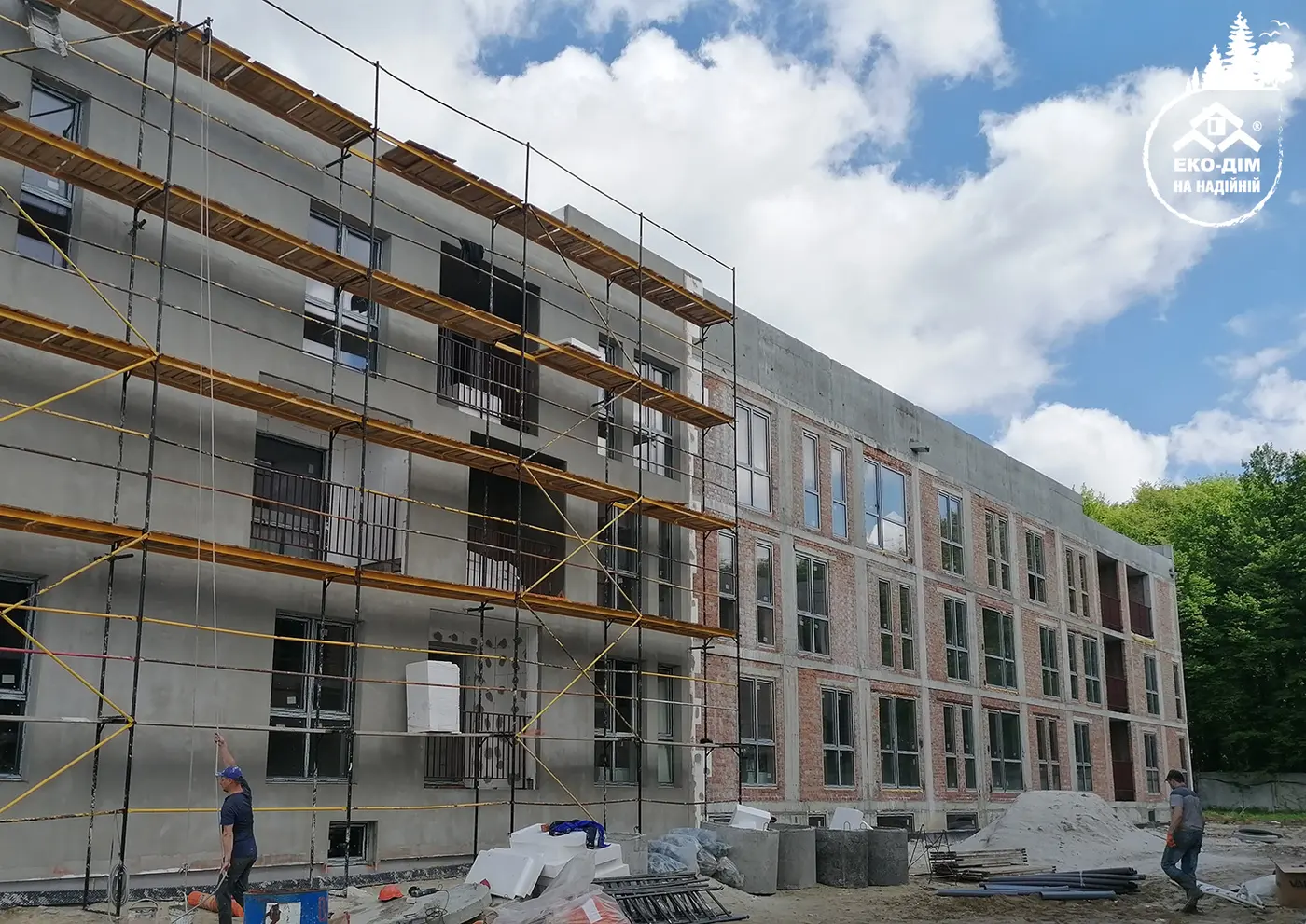

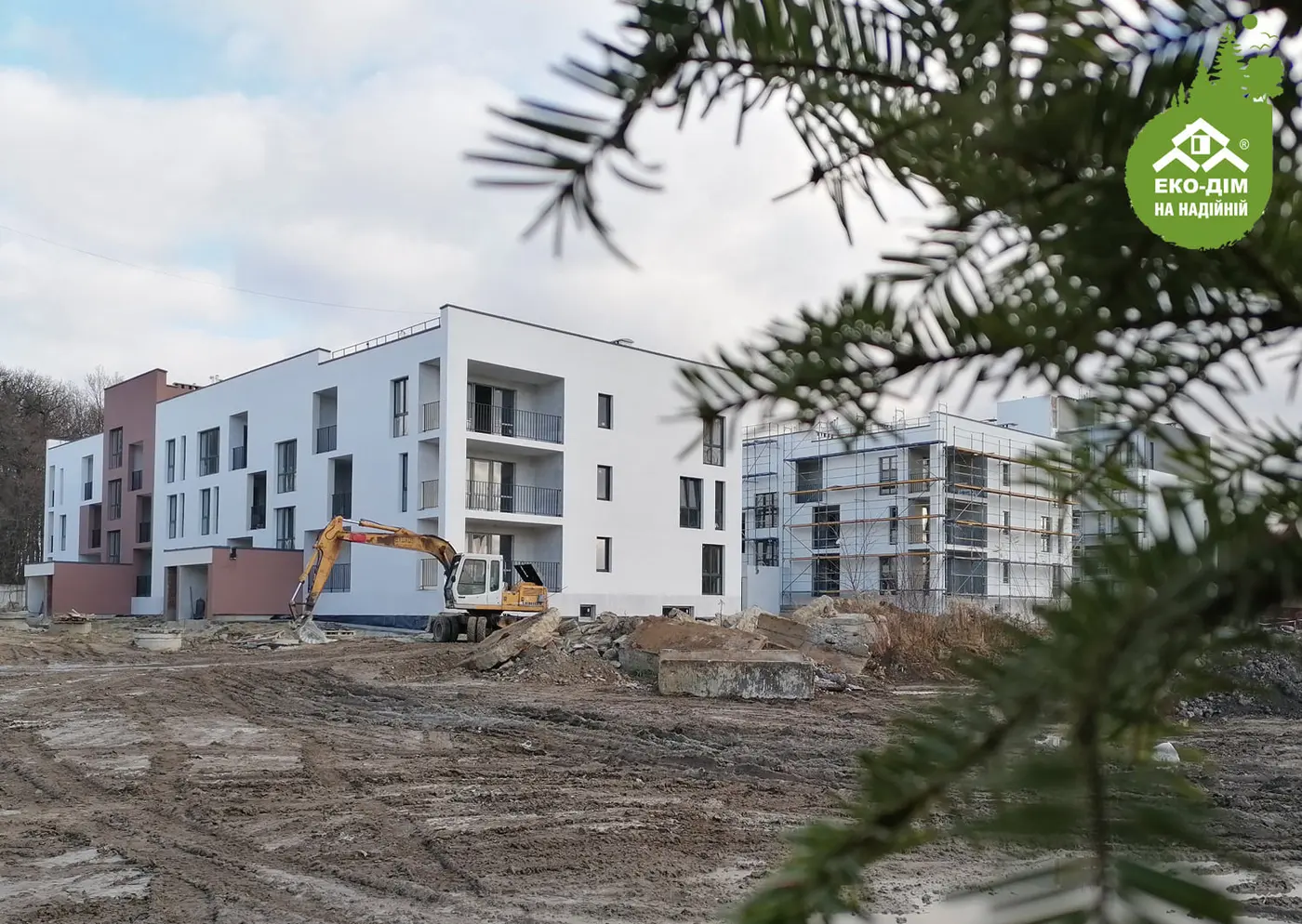

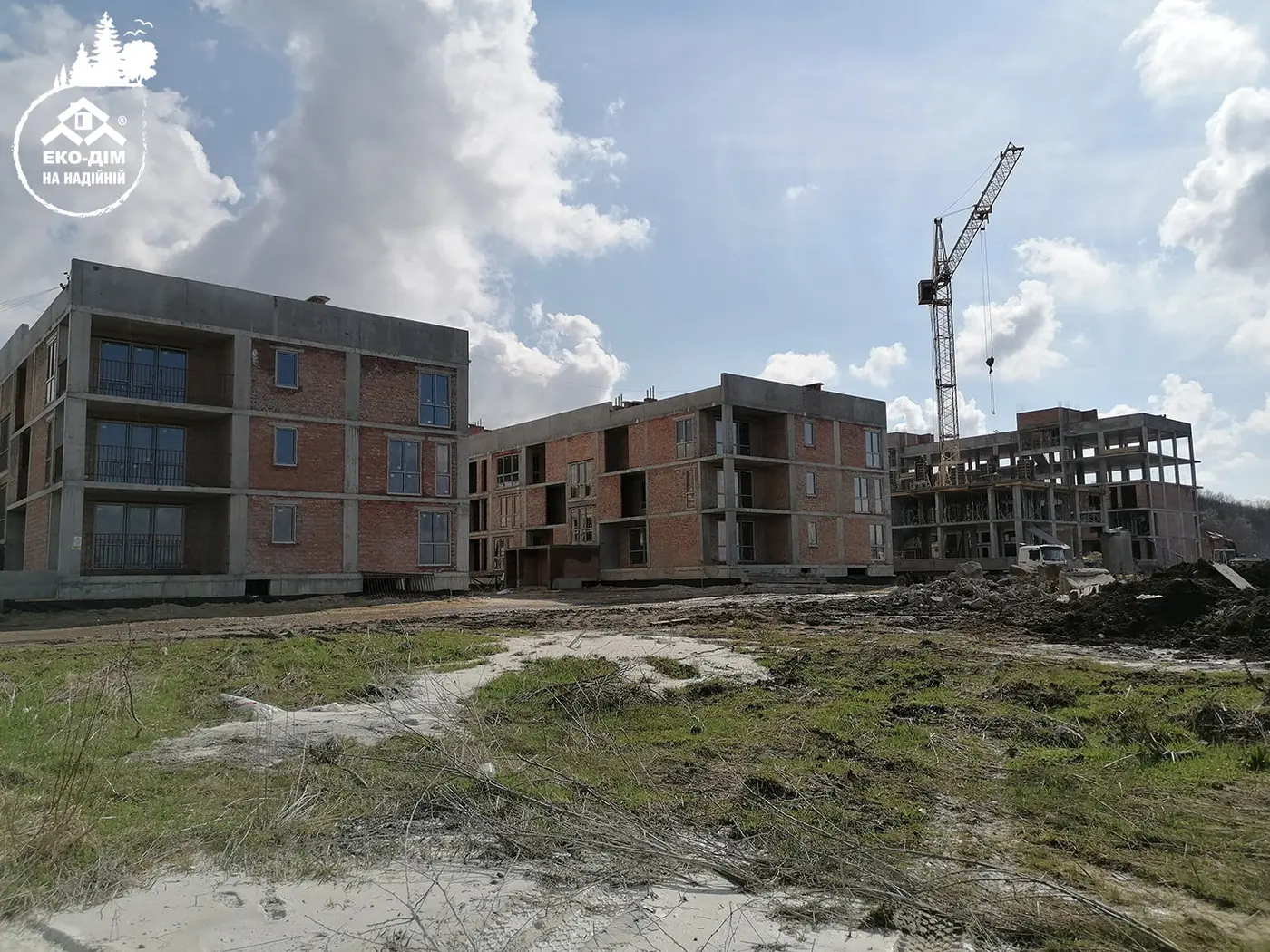

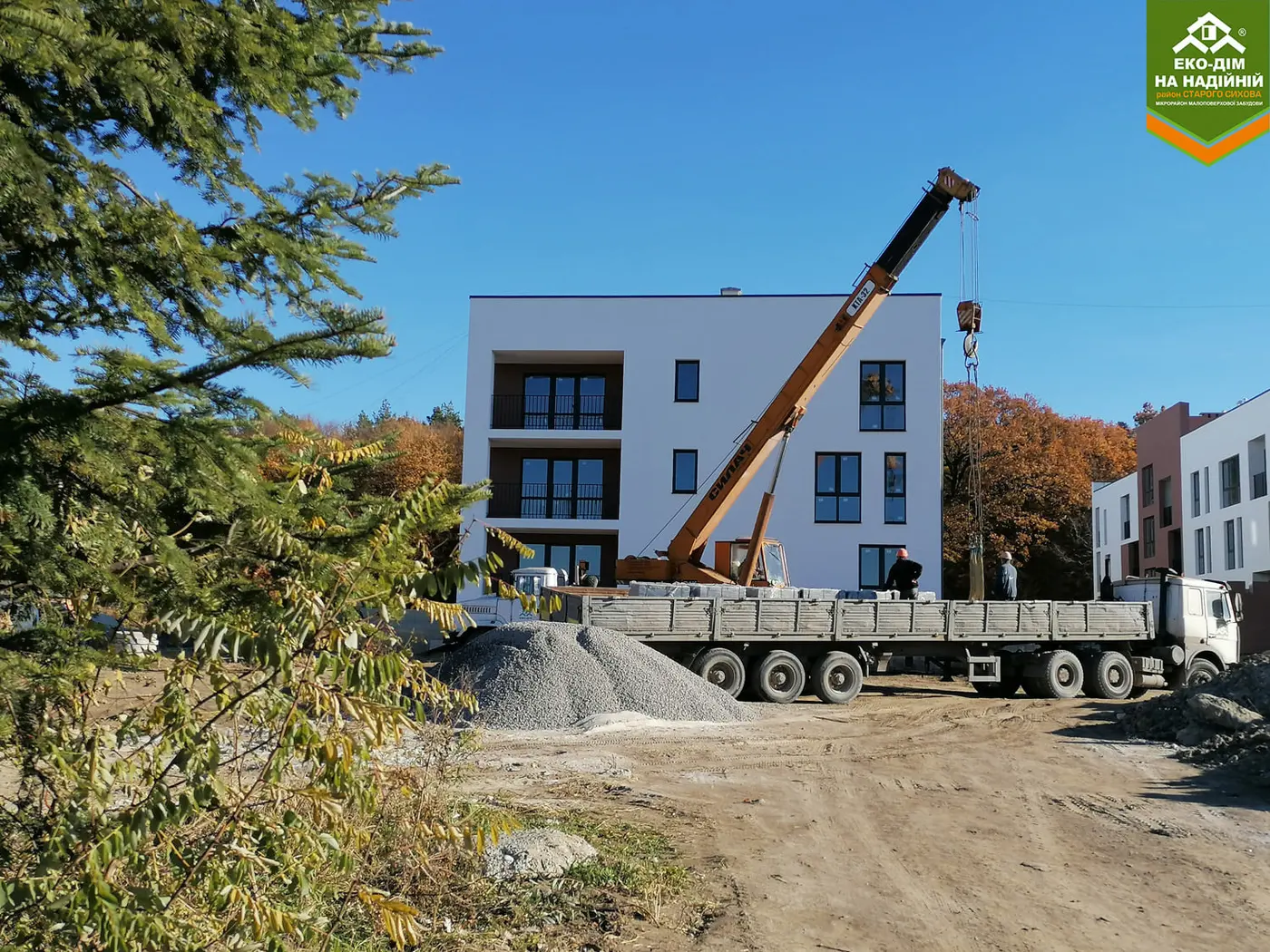

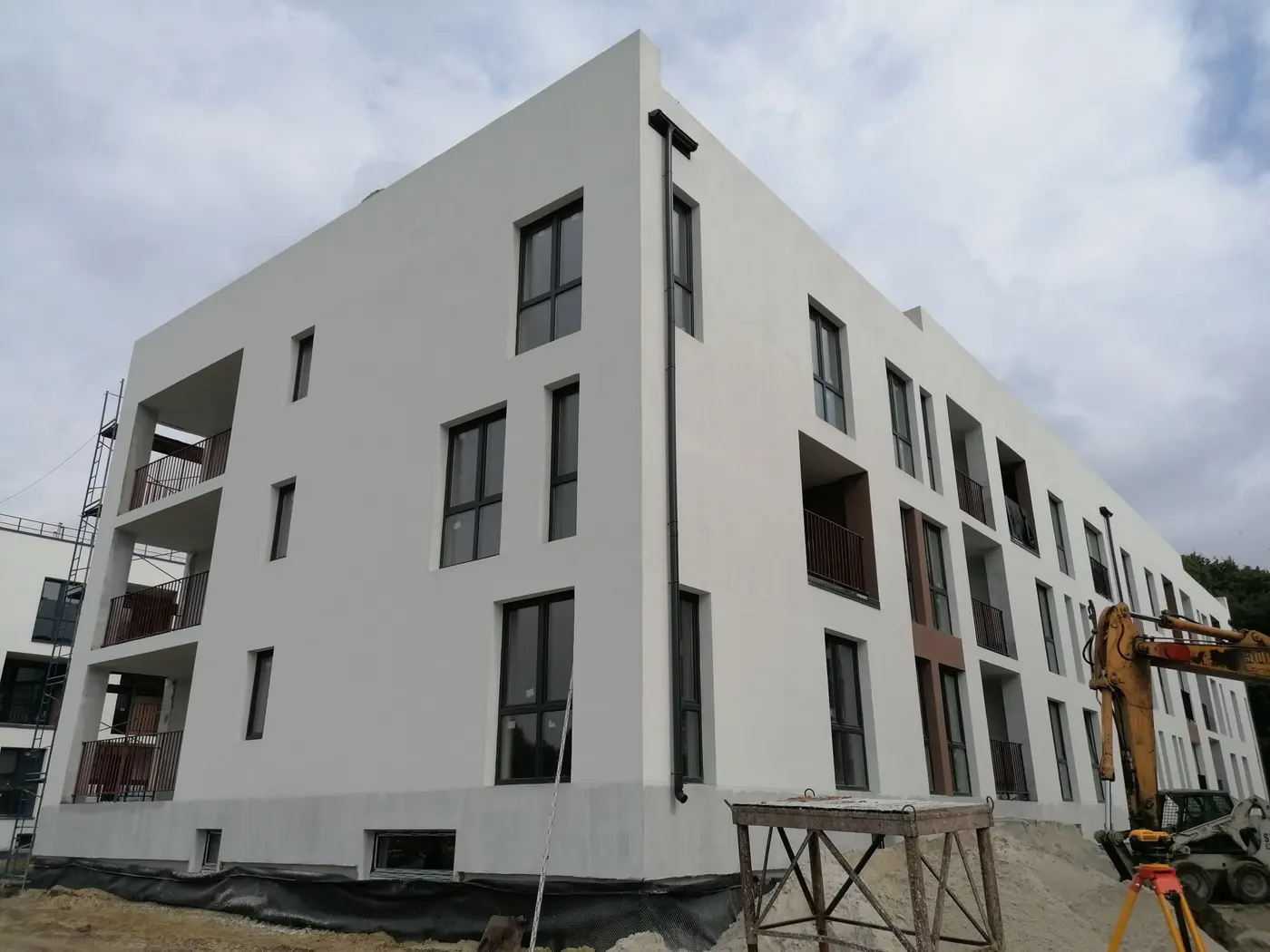

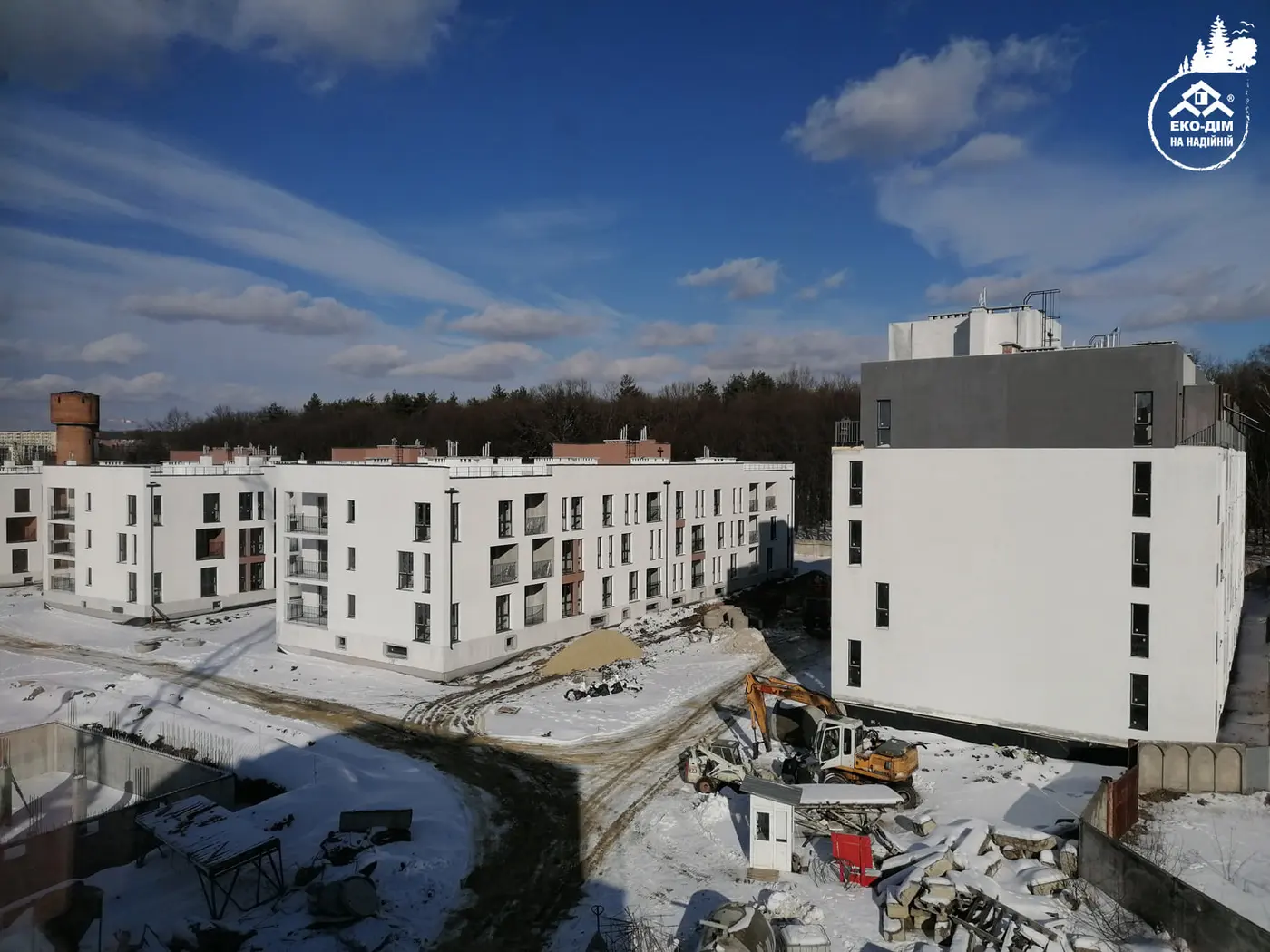

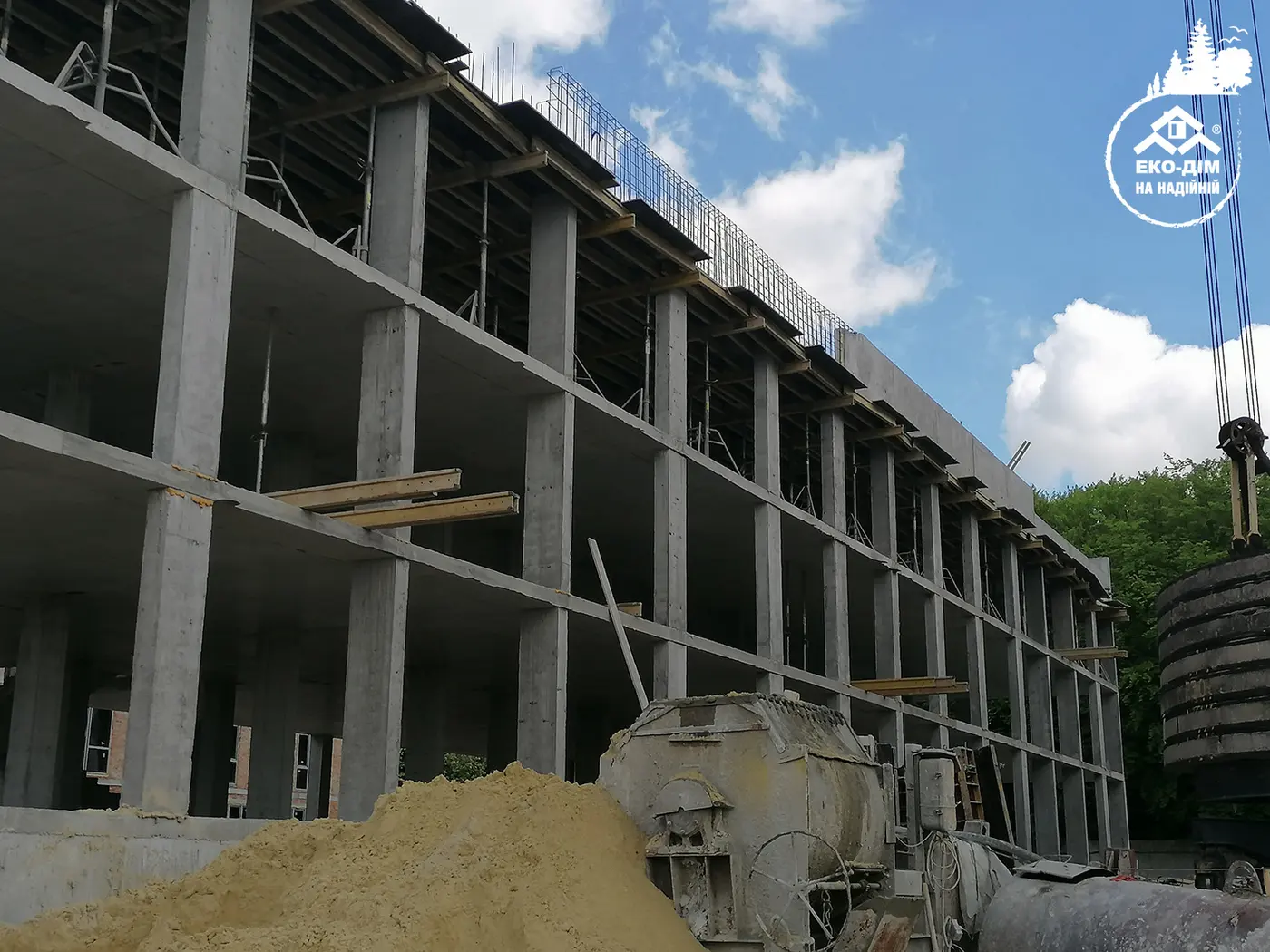

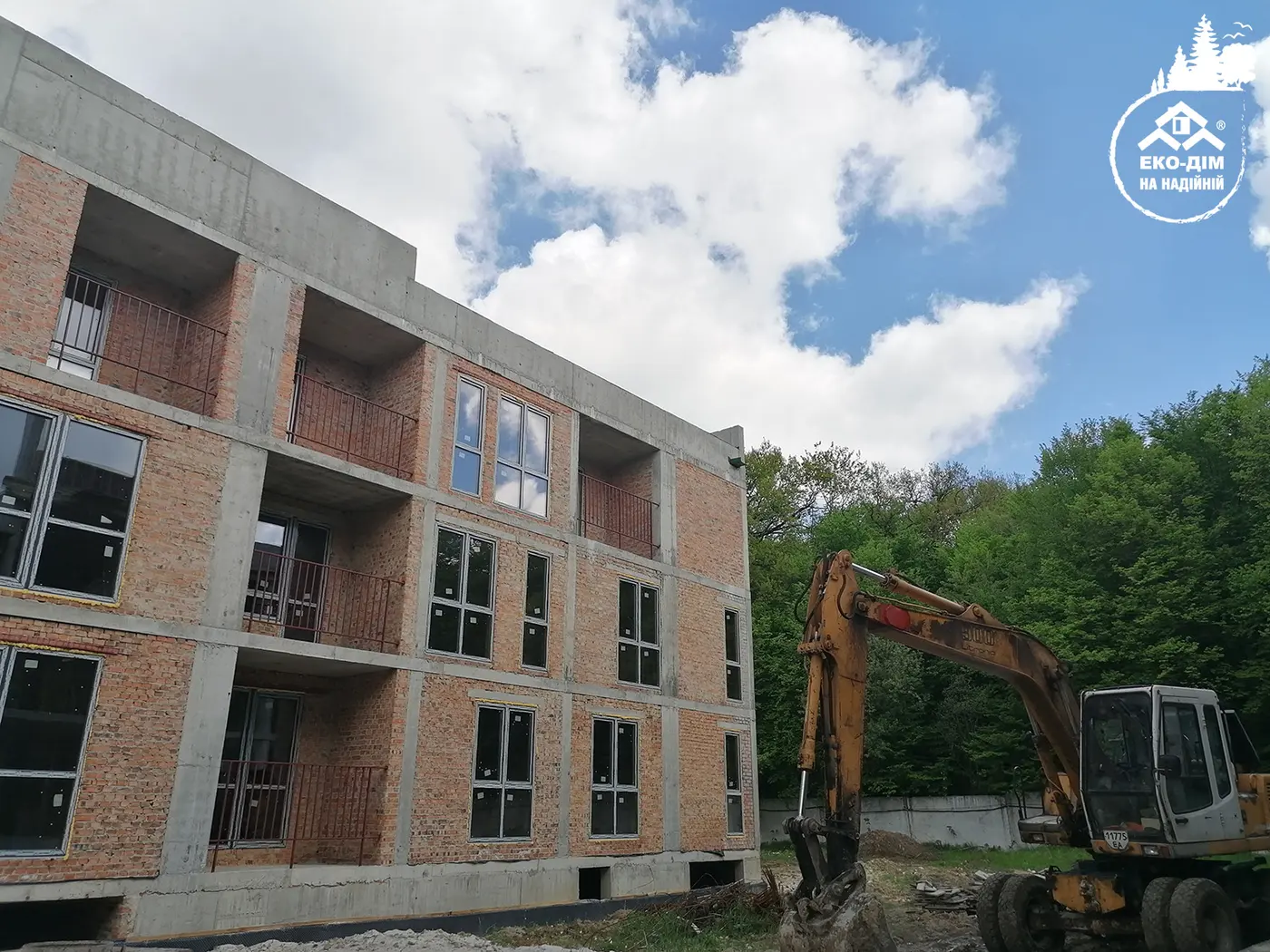

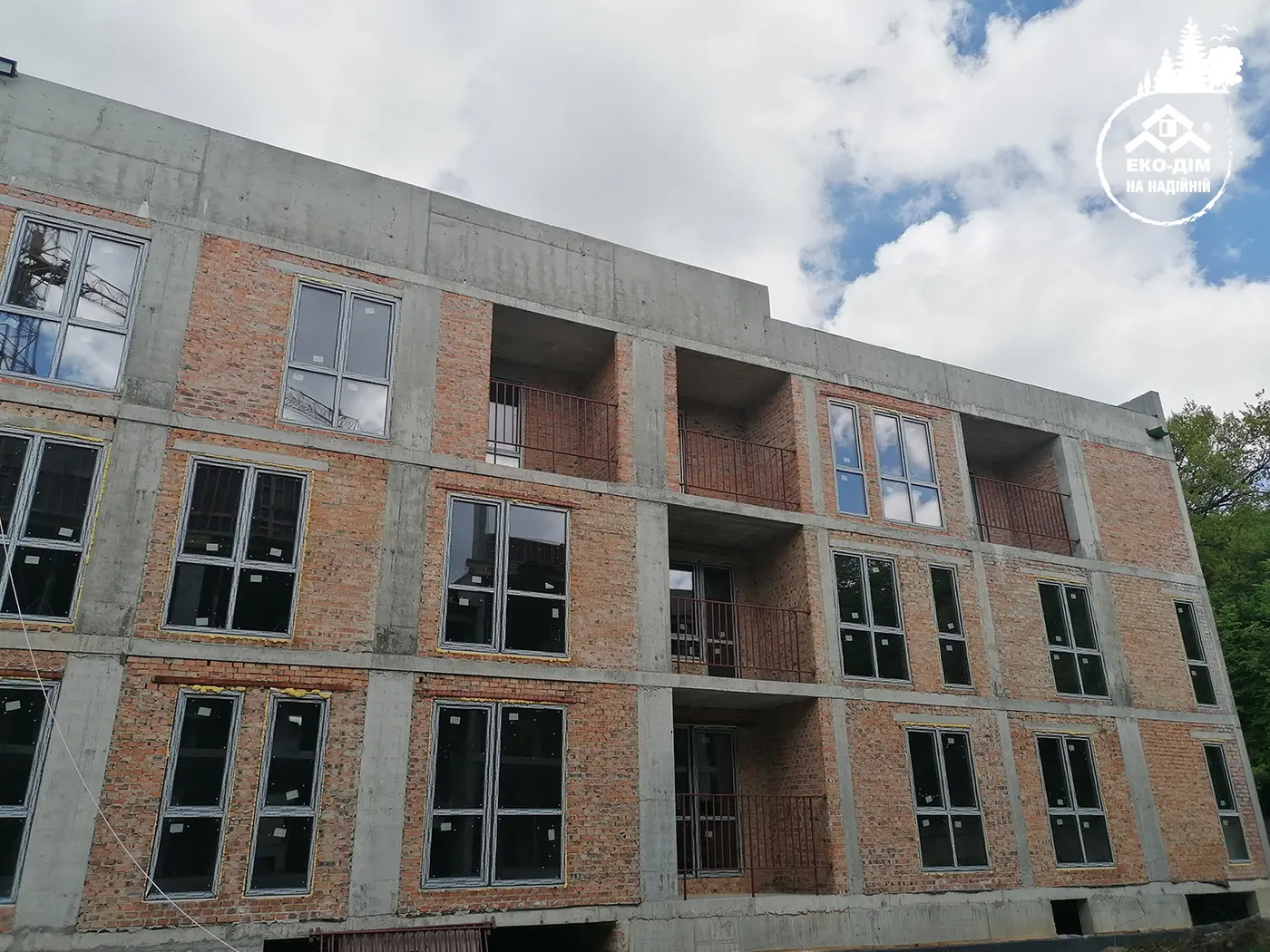

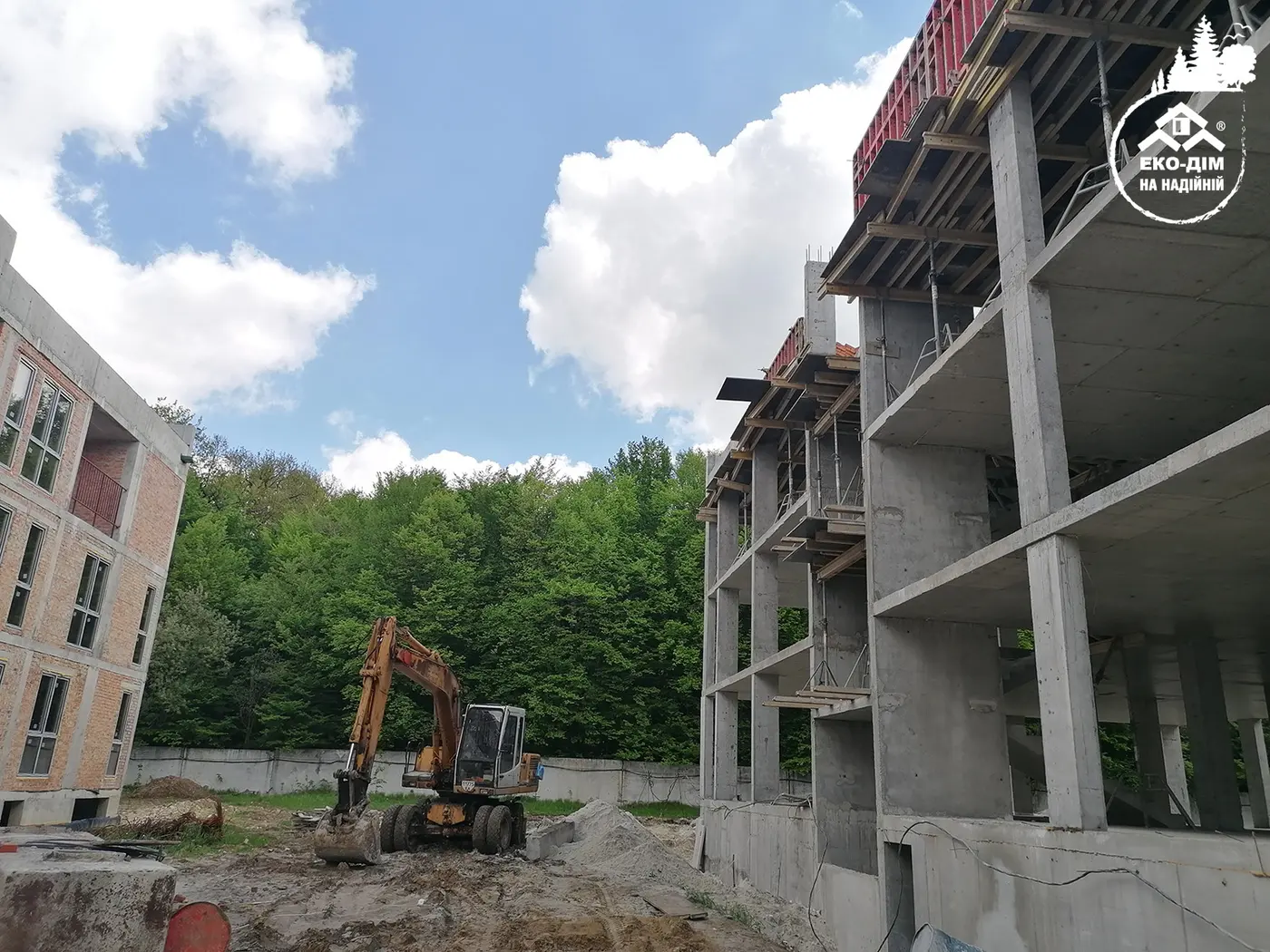

22.07.2021

NE
Nelli18551 повід. · з 2016
28 вересня 2021 р.

Ход строительства Жилого Комплекса
28.09.2021
В будинку №4 та 5 будинку практично завершені фасадні роботи. В 4 будинку ведеться оздоблення сходових, а саме укладання плитки і малярні роботи. Вже виконані стяжки у квартирах 4 будинку, а в 5 в процесі завершення. 6 будинок - будівельники завершили покрівельні роботи. В процесі фасадні роботи. Завершальні роботи по оздобленню сходових і стяжках в квартирах. В 7 будинку завершили штукатурити всі поверхи обох секцій. Вікна всі встановлені. Працюють над фасадом будинку. Завершують стяжки в квартирах. 8 будинок зведений повністю. Влаштовані парапети на даху. Будівельники готуються до влаштування конструктиву покрівлі. Ведеться цегляна кладка внутрішніх стін 1-3 поверхів 1 секції.

NE
Nelli18551 повід. · з 2016
2 листопада 2021 р.

Ход строительства Жилого Комплекса
27.10.2021
В будинку №4 та 5 будинку завершуються фасадні роботи. В 4 будинку вже виконано укладання плитки на сходових. Змонтовані вхідні двері в обидві секції, продовжується монтаж дверей в квартири. Вже виконані стяжки у квартирах 4 будинку, а в 5 в процесі завершення. 6 будинок - ведуться фасадні роботи. Фахівці працюють над оздобленням сходових. В роботі стяжки в квартирах. В 7 будинку будівельники працюють над фасадом будинку. Завершені стяжки в квартирах. Ведеться чистове оздоблення сходових. 8 будинок - ведеться цегляна кладка внутрішніх стін 4-5 поверхів 1 секції. Вже поштукатурені 1-3 поверхи. В 6 секції 3 будинку ведеться влаштування вертикальних конструкцій 1 поверху. На території комплексу продовжуються роботи з прокладання інженерних мереж.

NE
Nelli18551 повід. · з 2016
13 грудня 2021 р.

Ход строительства Жилого Комплекса
29.11.2021
В будинках №4 та 5 завершили фасадні роботи на 90%. Змонтовані вхідні двері та двері в квартири. Також вже виконані стяжки у квартирах.
6 будинок - ведуться фасадні роботи, фахівці працюють над оздобленням сходових та завершили стяжки в квартирах.
В 7 будинку будівельники завершують фасадні роботи. Ведеться чистове оздоблення сходових.
8 будинок - завершена цегляна кладка внутрішніх стін 1 секції, в процесі 4-5 поверхи 2 секції.
В 3 будинку ведеться влаштування вертикальних конструкцій цокольного поверху. Будівельники влаштовують котлован для 2 будинку.
На території комплексу продовжуються роботи з прокладання інженерних мереж.

NE
Nelli18551 повід. · з 2016
22 лютого 2022 р.

Ход строительства Жилого Комплекса
04.02.2022
В 3 будинку будівельники завершили влаштування вертикальних конструкцій цокольного поверху і приступають до перекриття. Будинок 2 - влаштована фундаментна плита, в процесі виконання вертикальні конструкції цокольного поверху. В 7 будинку завершено монтаж вхідних дверей в квартири. 8 будинок – фахівці встановлюють вікна перших трьох поверхів 2 секції. Також, завершили цегляну кладку внутрішніх стін в цій секції.
На території комплексу тривають роботи з прокладання інженерних мереж.
