Объект: ЖК Globus Elite (Глобус Елит)

Адрес: г. Львов Лычаковский р-н ул. Некрасова, 45

Ссылки:
::: Официальный сайт проекта ЖК Globus Elite (Глобус Елит)

::: Информация про комплекс и покупку квартиры в ЖК Globus Elite (Глобус Елит) на портале

О комплексе:

Застройщик: Globus

Дата сдачи: 1 кв. 2020

Технические характеристики:

Класс элит

Домов 1

Секций 2

Этажность 5

Технология строительства монолитно-каркасная

Стены кирпич

Утепление минеральная вата

Отопление индивидуальное (в квартире)

Высота потолков неизвестно

Количество квартир 41

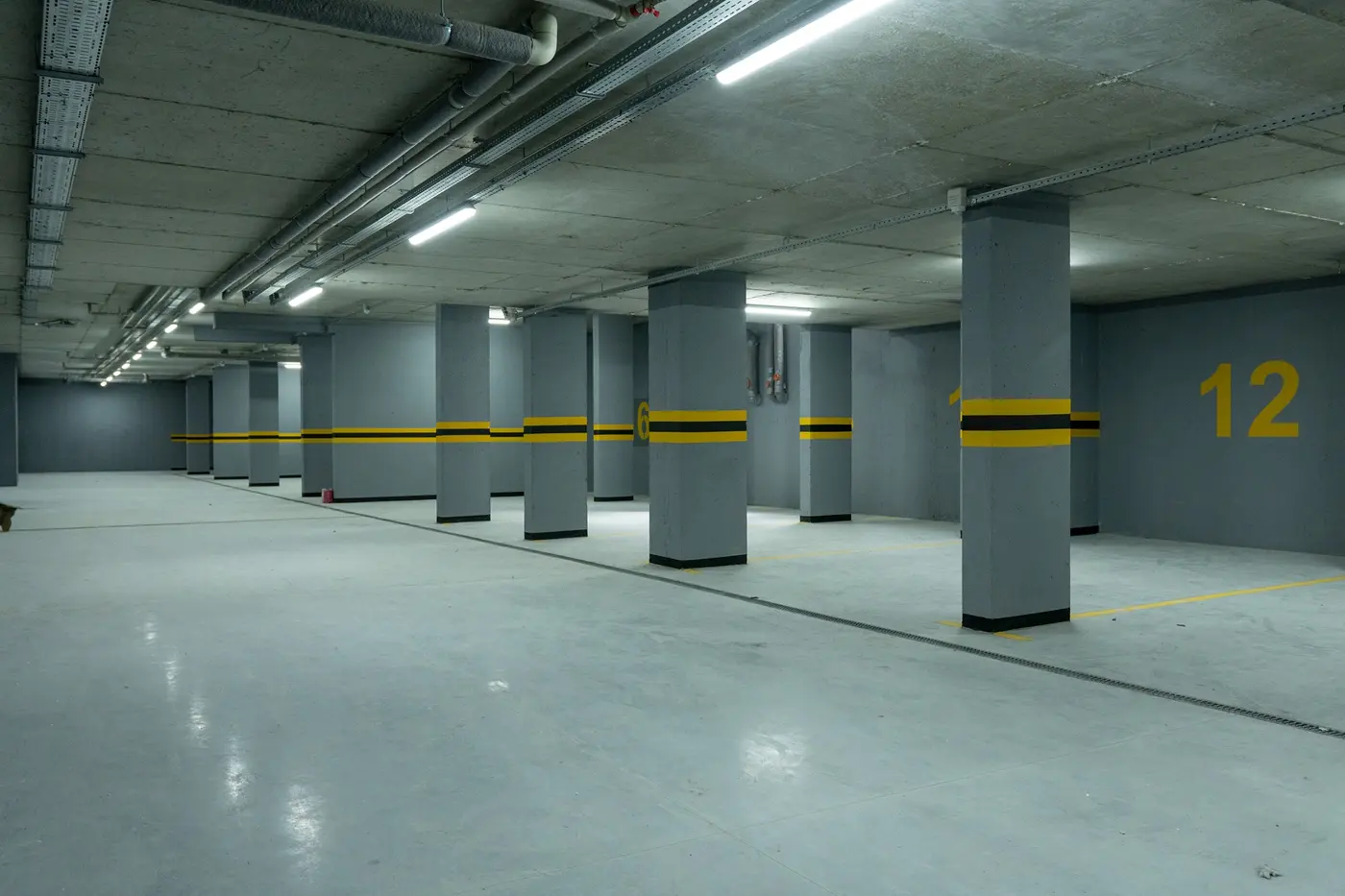

Паркинг подземный (23 паркоместа, с лифтом)

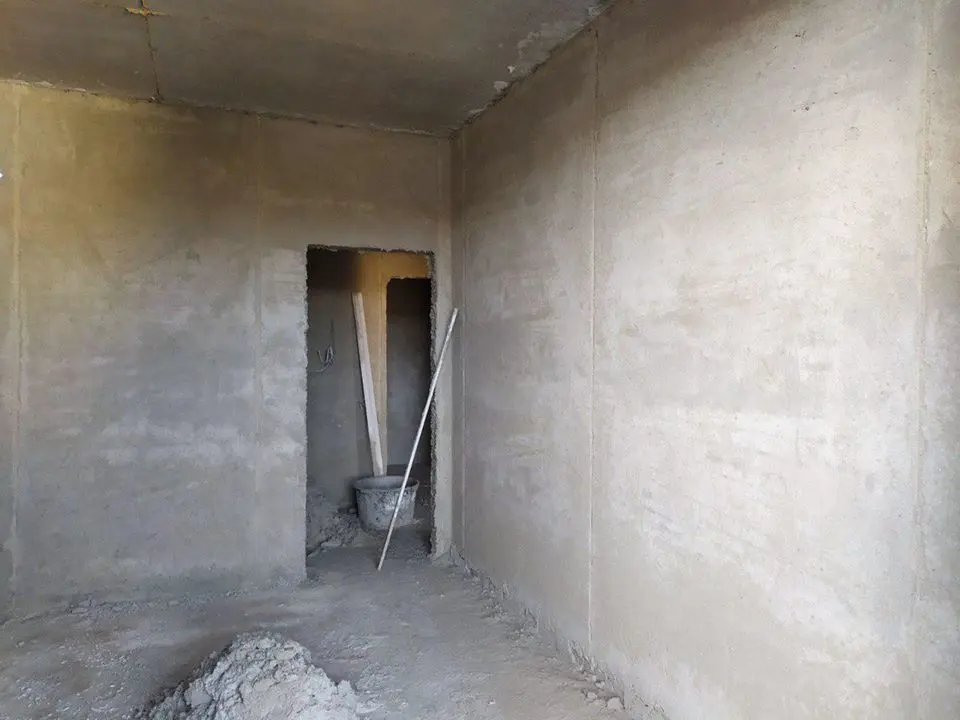

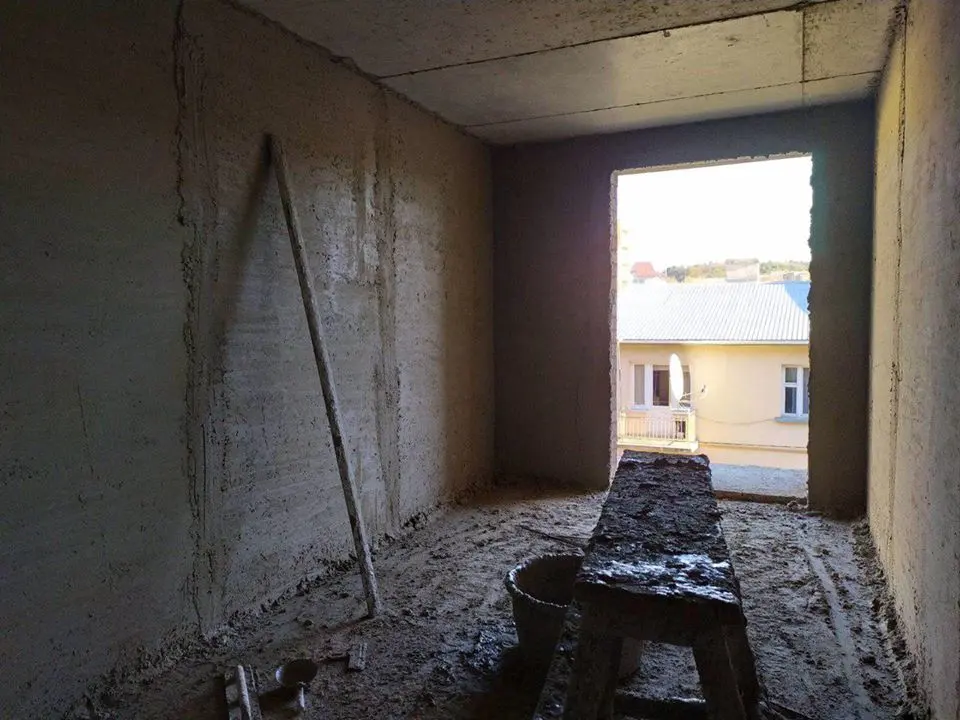

Состояние квартиры с черновой отделкой

Закрытая территория от авто и посторонних

NE
Nelli18551 повід. · з 2016
23 серпня 2019 р.

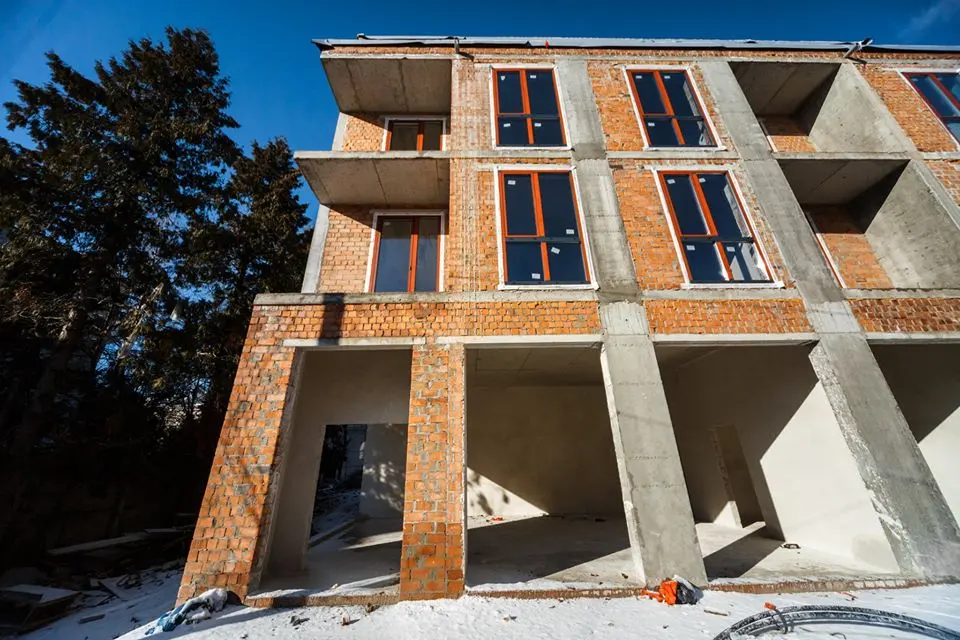

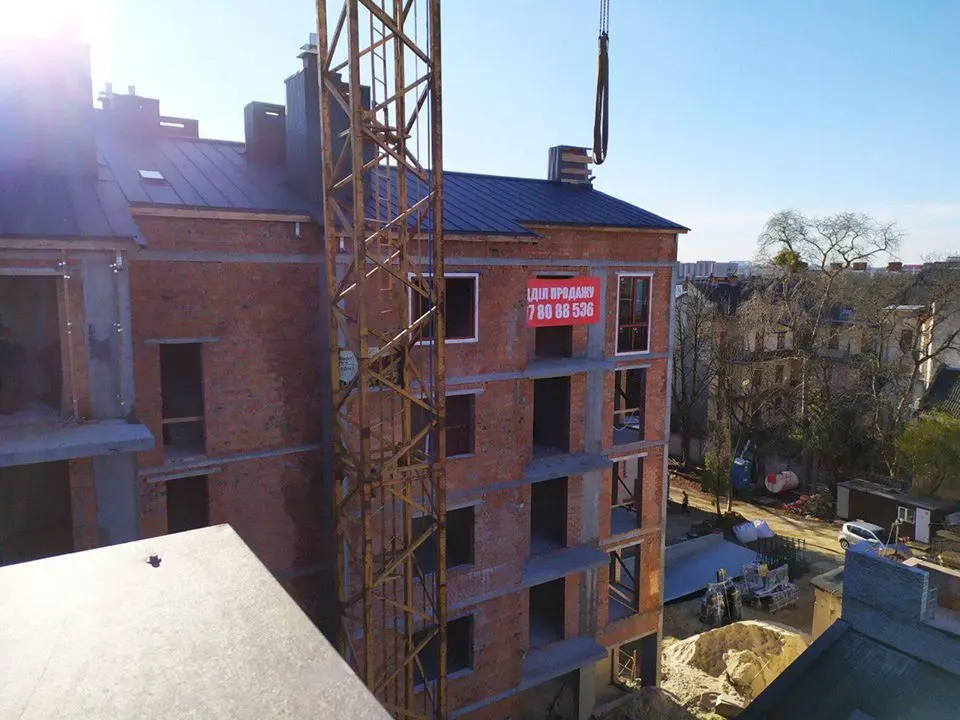

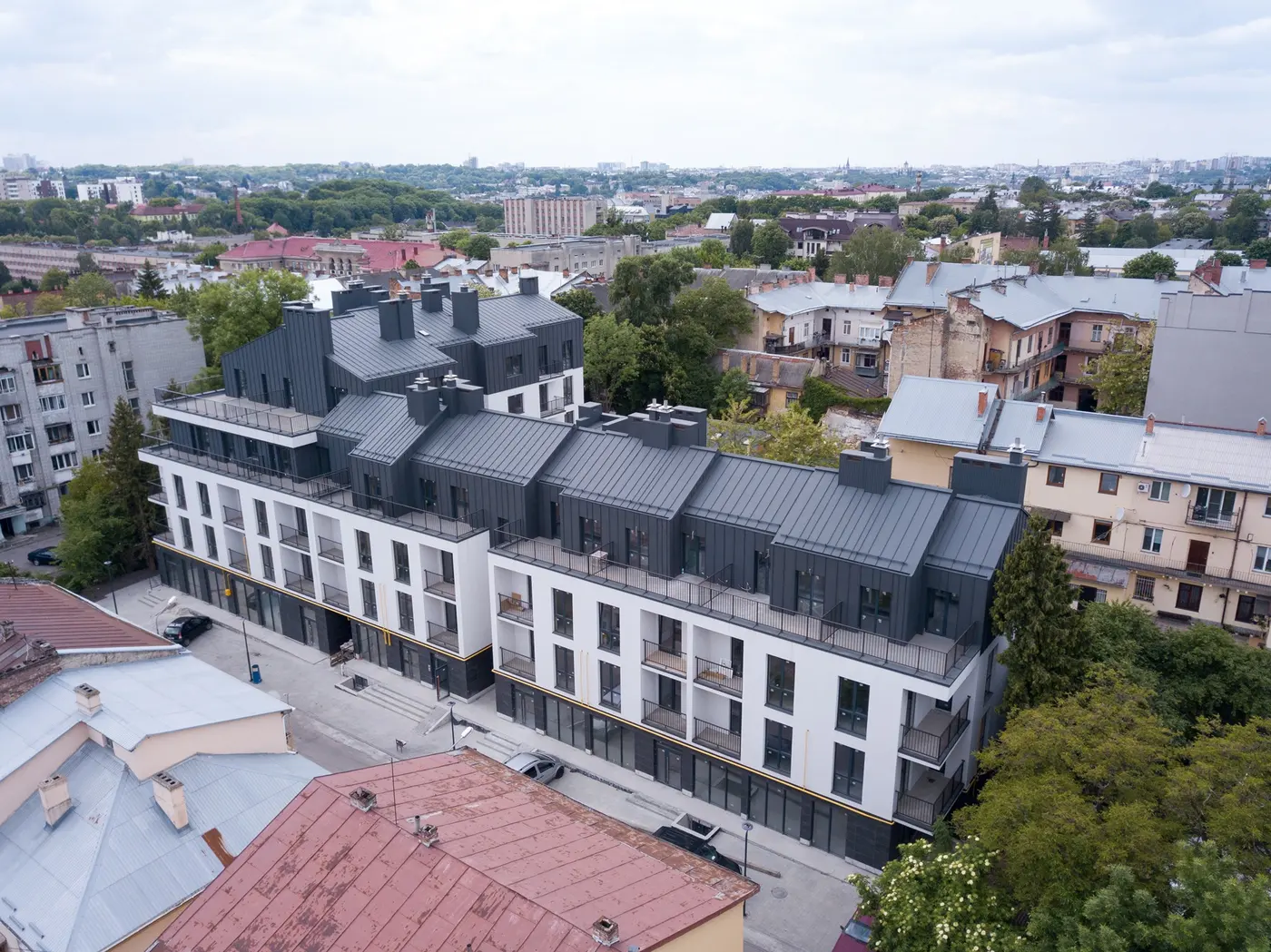

Ход строительства Жилого Комплекса
22.08.2019
У житловому комплексі на сьогоднішній день завершені:
▪️монолітні роботи;

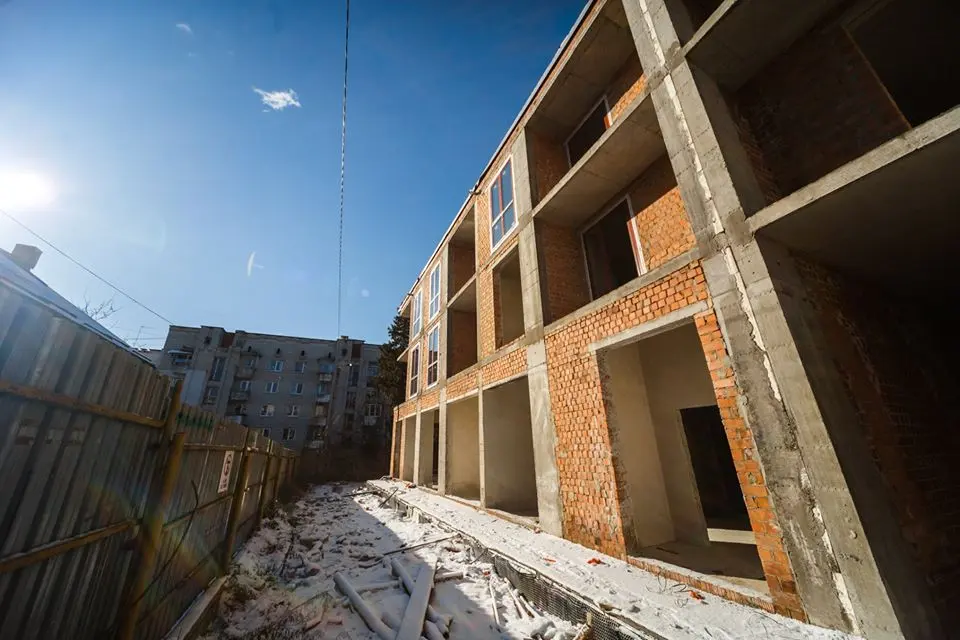

▪️роботи з мурування стін та перегородок;
▪️роботи з влаштування димових та вентиляційних каналів;

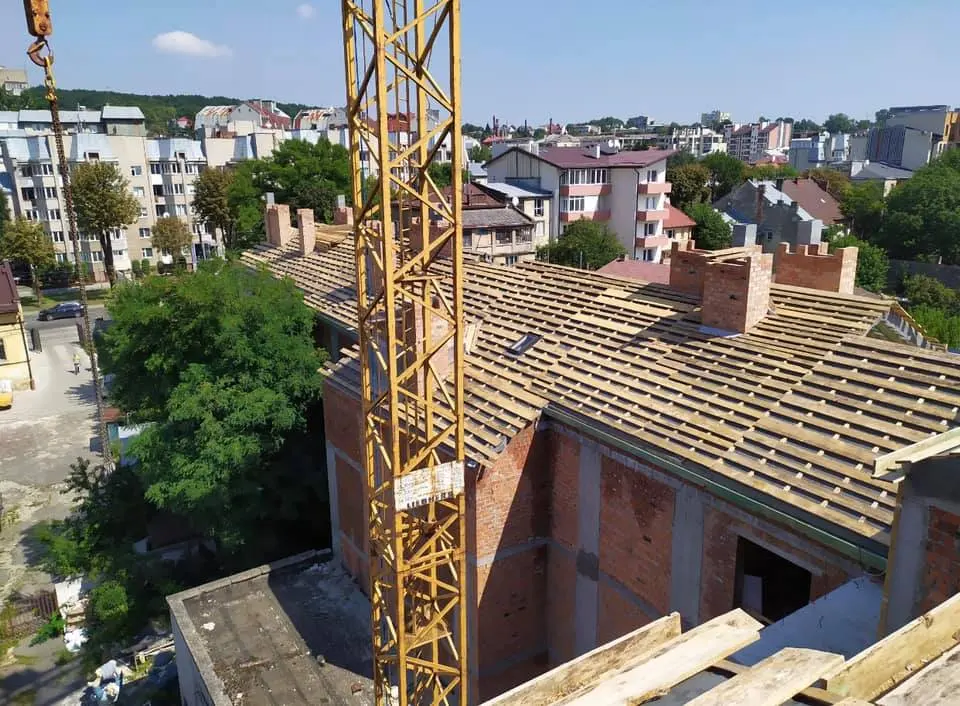

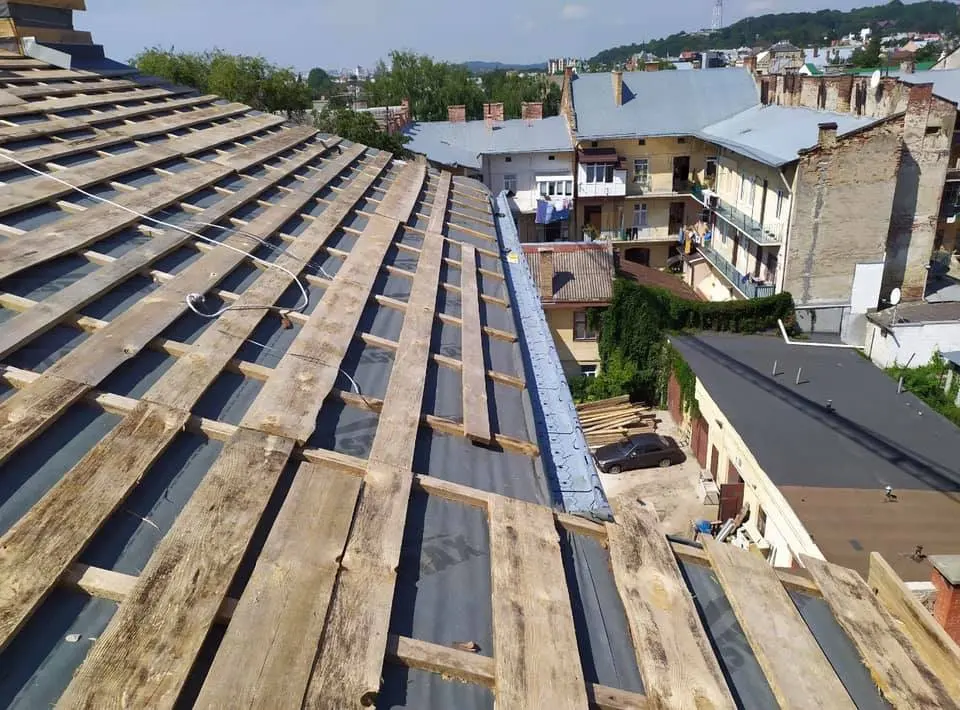

▪️роботи з влаштування крокв на даху, їх обробка та оббивка плівкою.
Ведуться наступні роботи:
▪️розпочата мурівка комор у паркінгу;

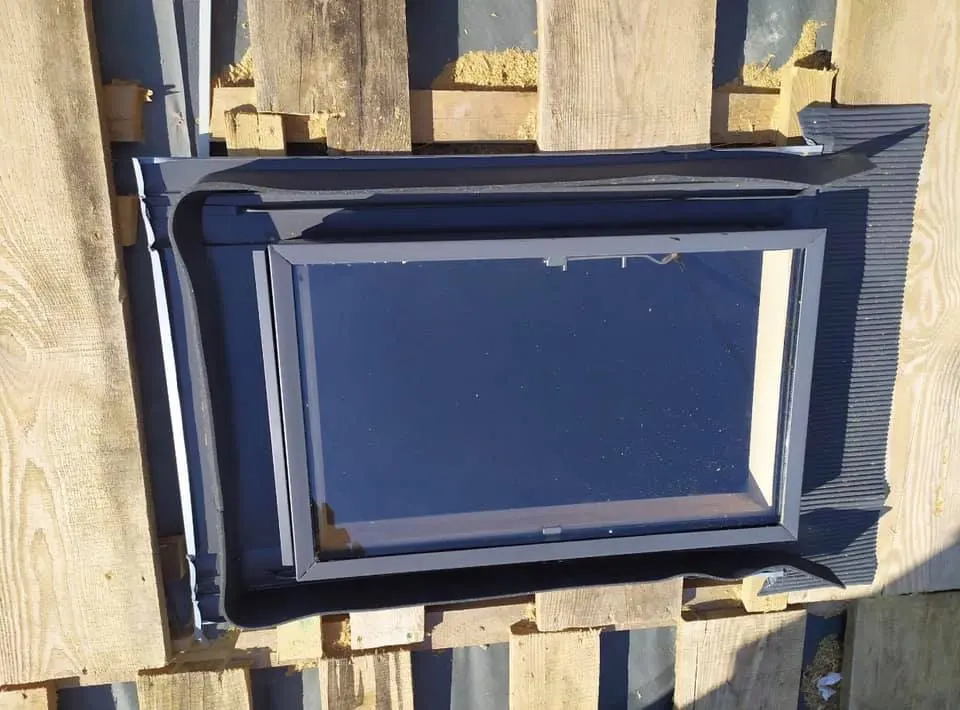

▪️встановлені люки виходу на покрівлю на дах усіх секцій;
▪️стартували роботи монтажу покрівельної бляхи та ринв.

NE
Nelli18551 повід. · з 2016
22 листопада 2019 р.

Фото-отчет Жилого Комплекса
22.11.2019
Секція 1:
● Завершено влаштування даху.
● Виконано утеплення та стяжка на технічному поверсі.
● Виконано електромонтажні роботи на поверхах та в паркінгу.

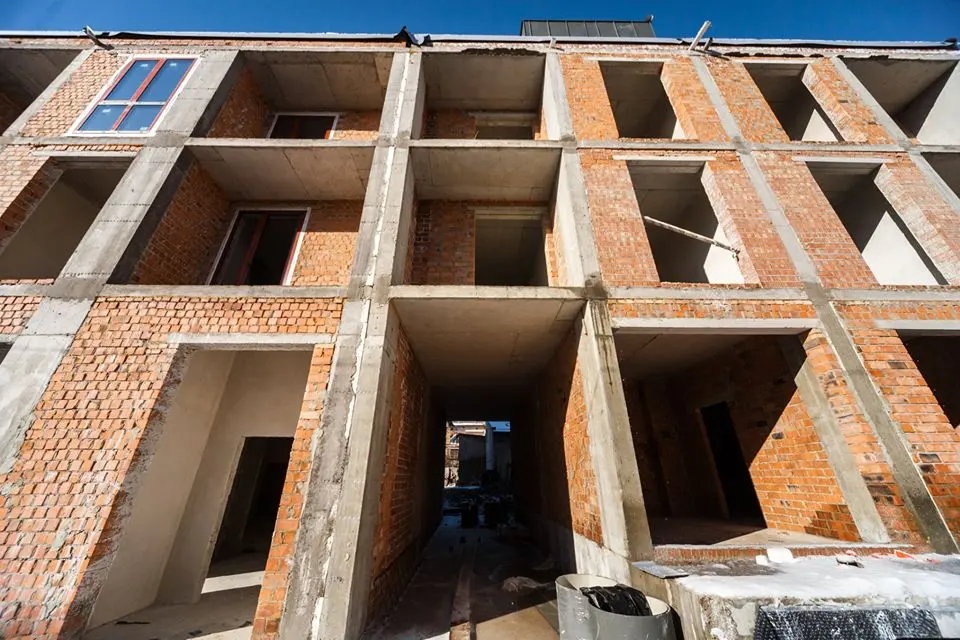

● Завершені штукатурні роботи на поверхах.

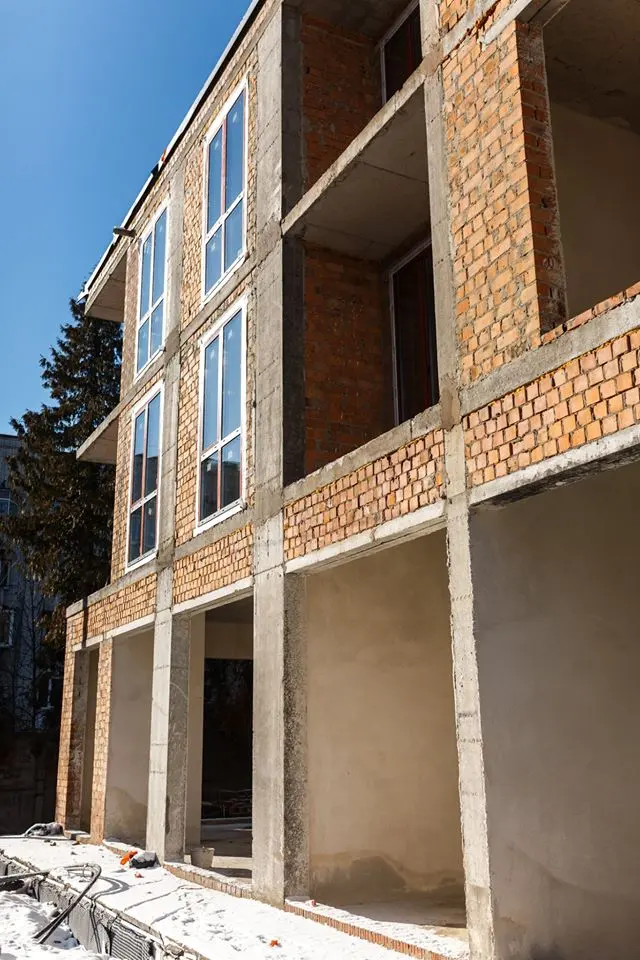

● Здійснюється монтаж віконних конструкцій (5-й поверх – 80%, 4-й поверх – 40%).
● Влаштування вентиляційних фасадів – 10%.
Секція 2:
● Завершено влаштування даху.
● Виконано електромонтажні роботи на поверхах та в паркінгу.
● Ведуться штукатурні роботи на поверхах (4-й поверх – 100%, 3-й поверх – 30%).
● Здійснюється монтаж віконних конструкцій (4-й поверх – 100%).
● Влаштування вентиляційних фасадів – 10%.

NE
Nelli18551 повід. · з 2016
5 березня 2020 р.

Ход строительства Жилого Комплекса
08.02.2020
• вентильований фасад виконано на 80%;
• завершені роботи на терасах;
• продовжується монтаж вікон (змонтовано 90% на секції 1 і 80% на секції 2);
• виконується монтаж стояків під каналізацію і опалення;
• штукатурні роботи виконано на 80%;
• завершені роботи по розводці електрики.

NE
Nelli18551 повід. · з 2016
9 березня 2021 р.

Ход строительства Жилого Комплекса
12.02.2021

– у квартирах встановлені лічильники газового обліку;

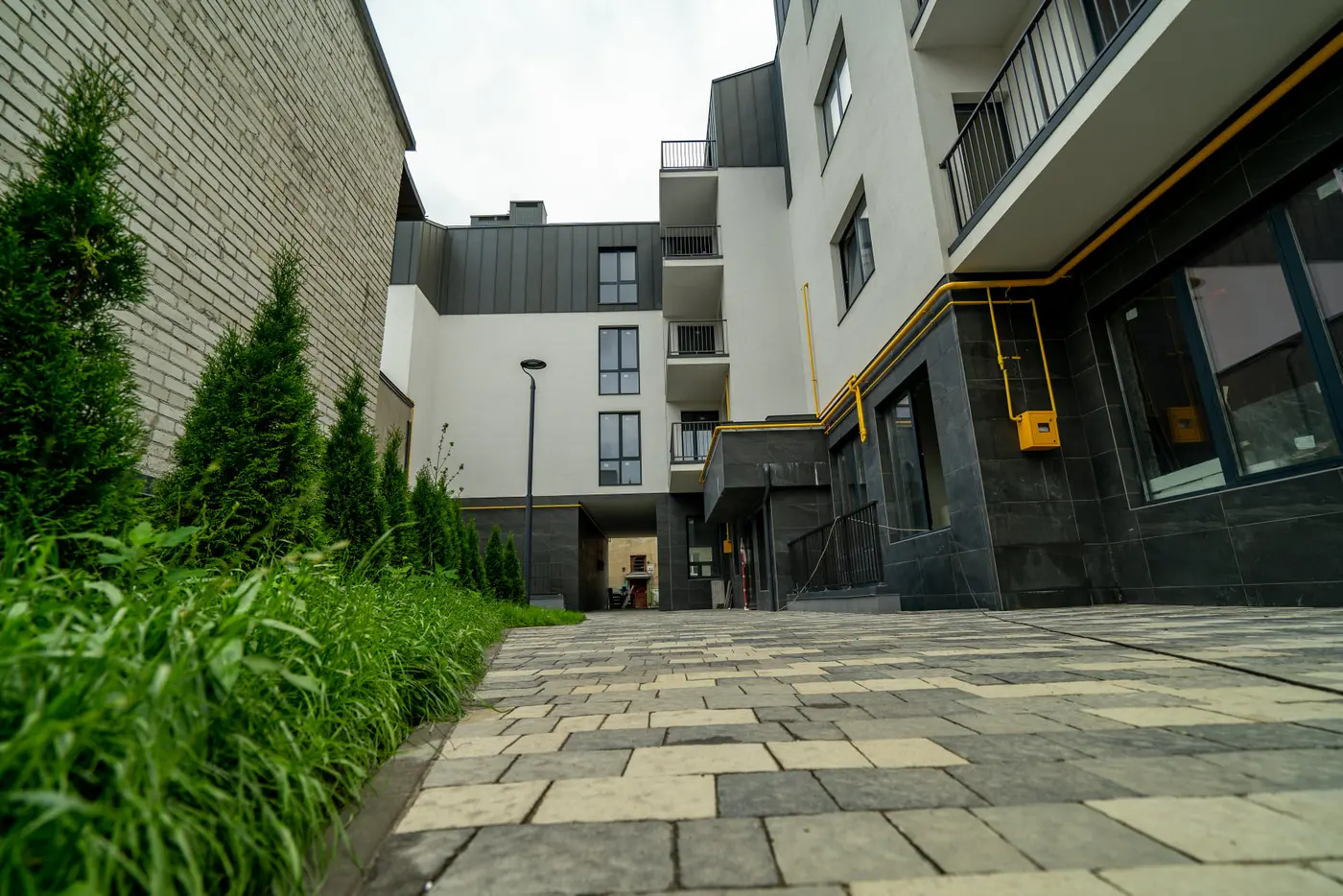

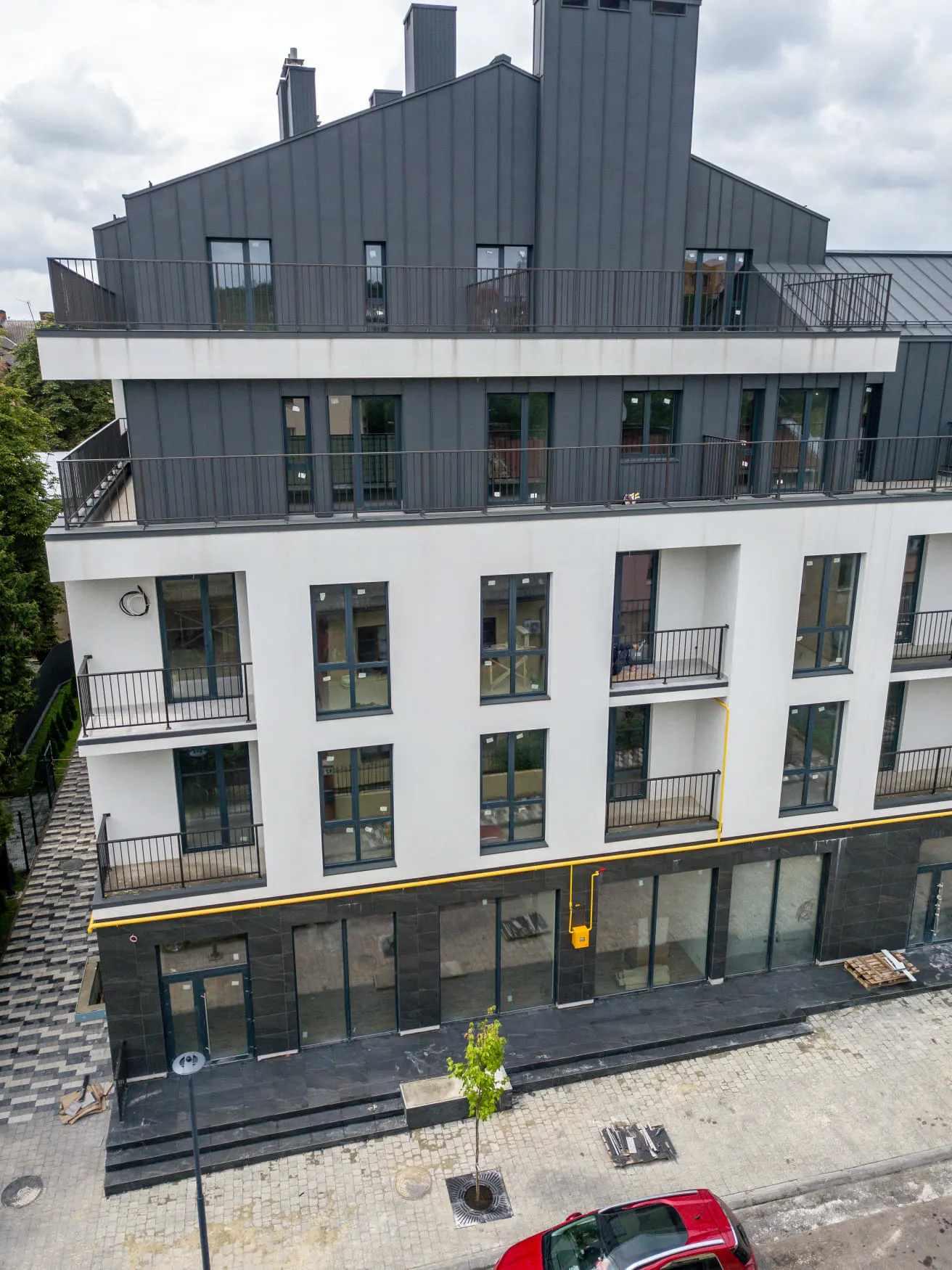

– продовжується оздоблення місць загального користування по будинку, загальний прогрес виконання становить 79%;
– завершуються підготовчі роботи по влаштуванню промислової підлоги в підземному паркінгу.
