Объект: ЖК «Престиж таун»

Заявленный ввод в эксплуатацию:

1 дом — 4 кв. 2021
2-5 дома — в проекте

Адрес: г. Ивано-Франковск, ул. Хмельницкого / ул. Волчинецкая

Застройщик: «M Group Development»

Ссылки:

::: Сайт проекта

::: Описание на oStroyke

Технические характеристики:

Класс: комфорт
Домов: 5
Этажность: 6, 16
Высота потолков: 2,76 м
Отопление: автономное
Состояние квартиры: без отделки
Паркинг: гаражные боксы

NE
Nelli18551 повід. · з 2016
7 жовтня 2019 р.

Новости Жилого Комплекса
04.10.2019

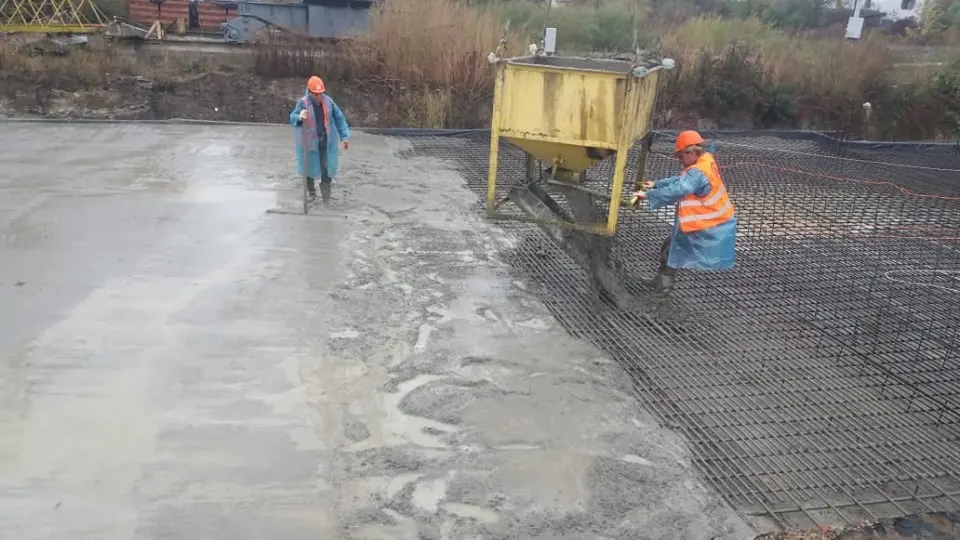

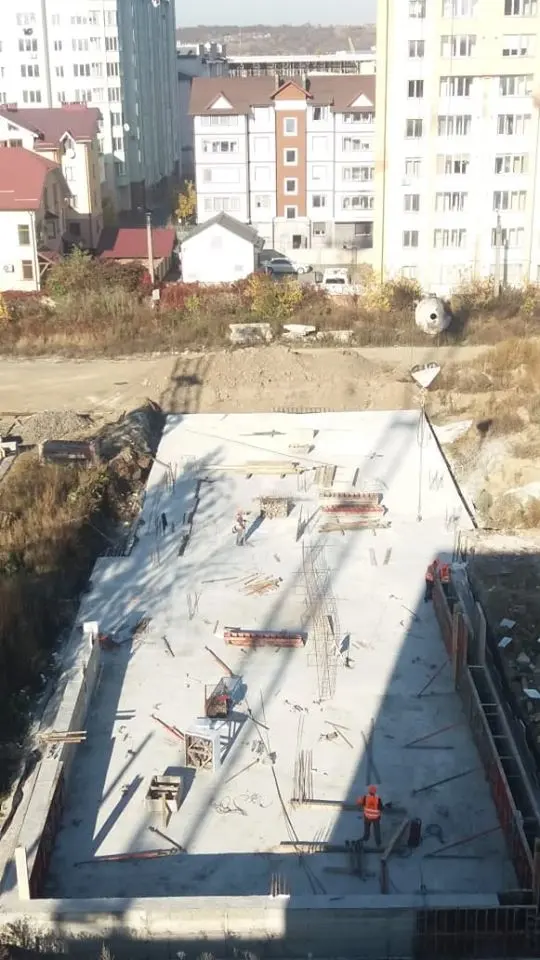

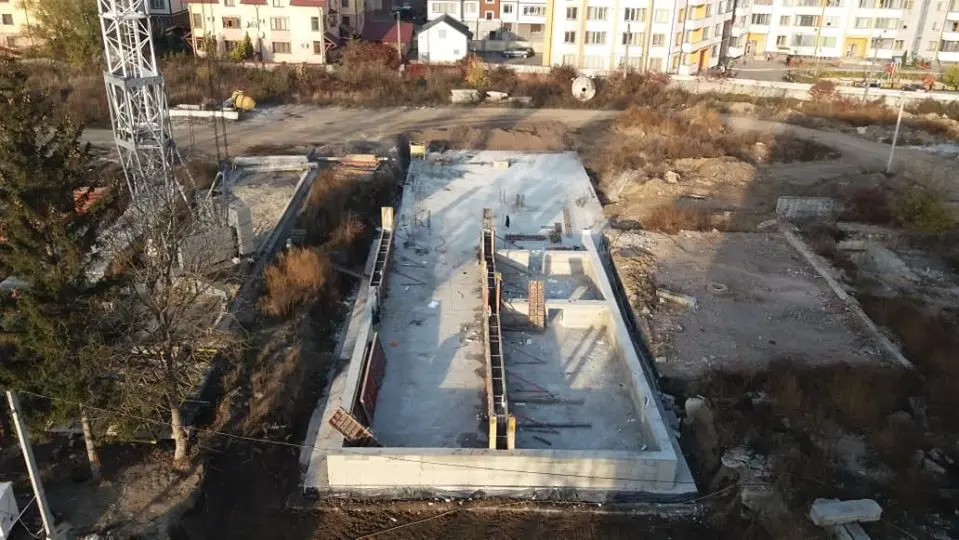

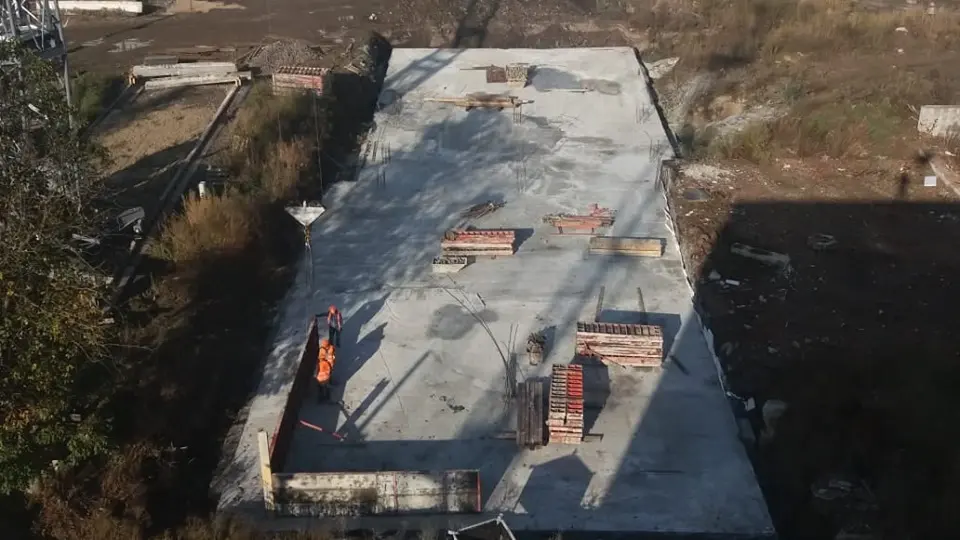

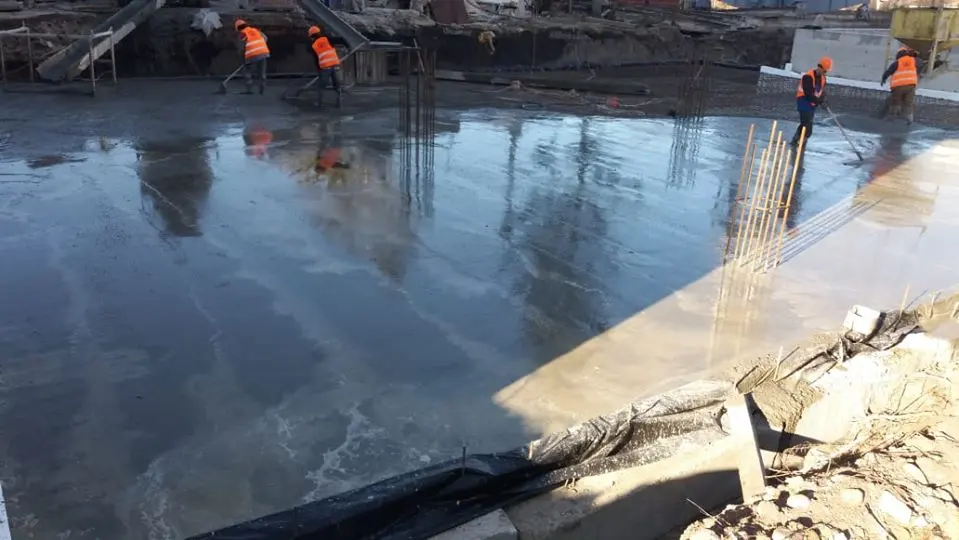

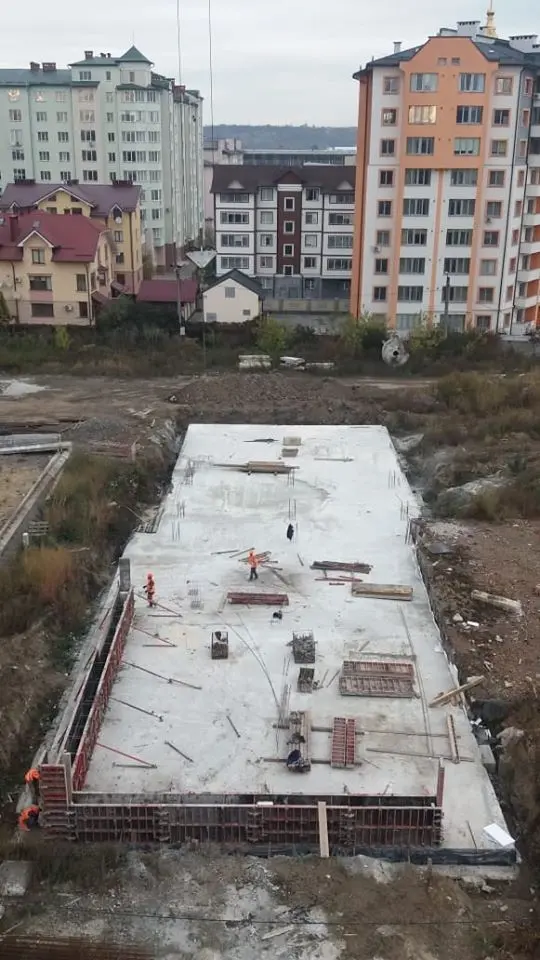

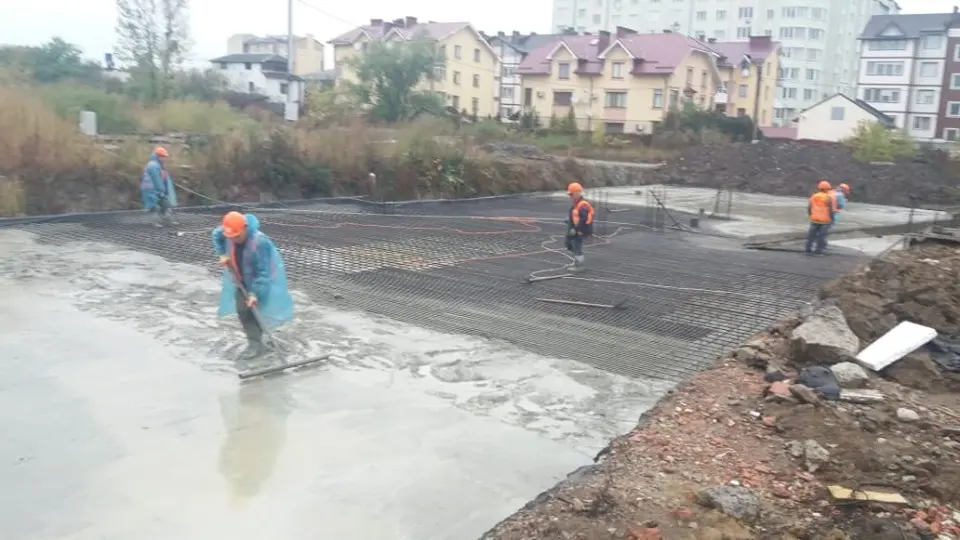

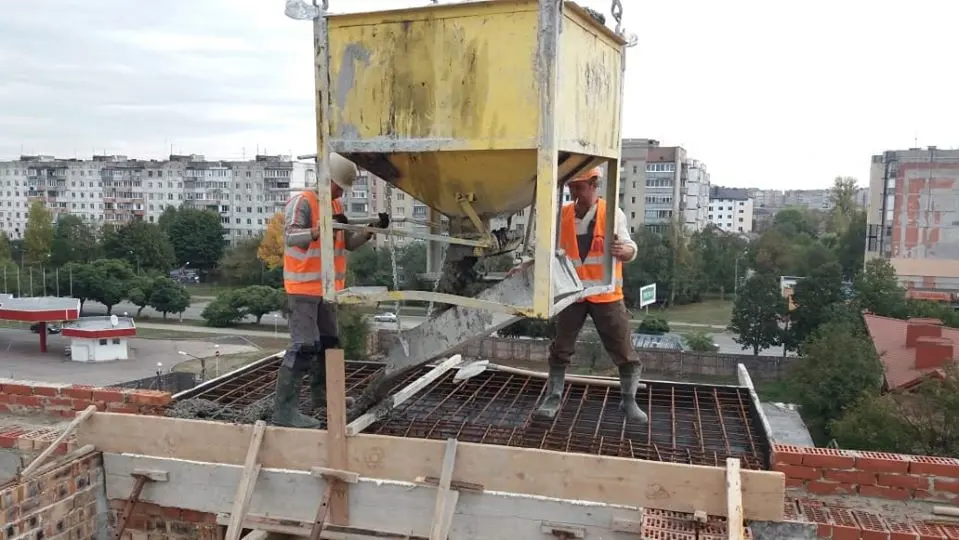

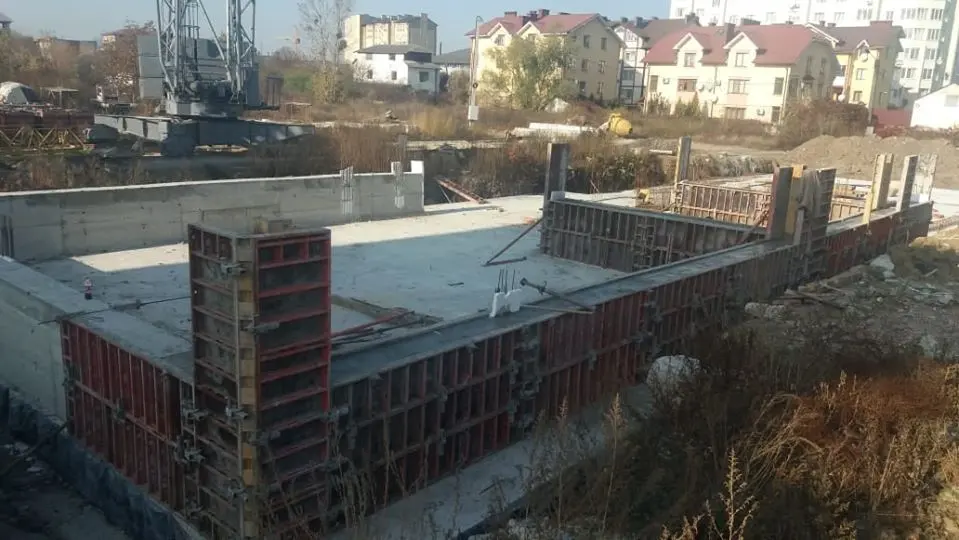

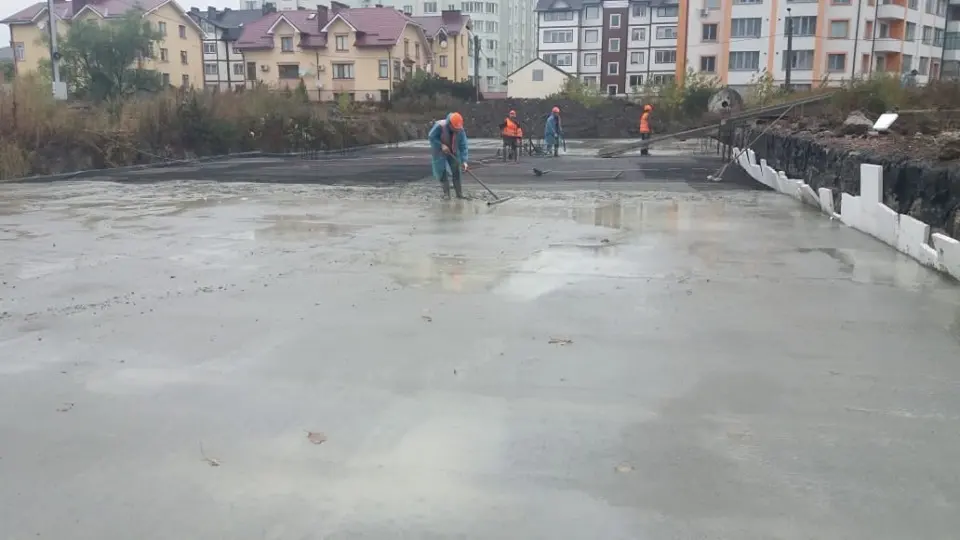

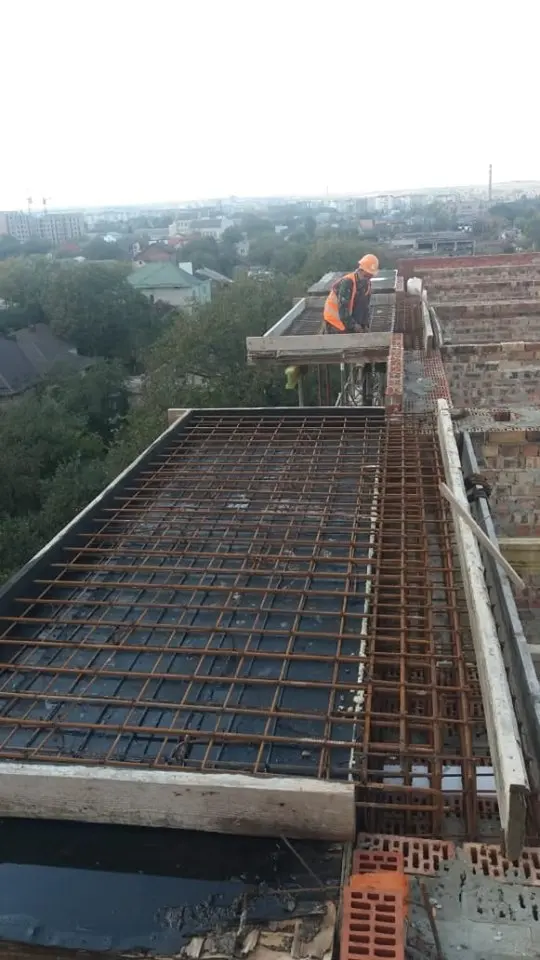

Бетонування фундаментної плити 7-го та 6-го під'їзду

NE
Nelli18551 повід. · з 2016
7 жовтня 2019 р.

Ход строительства Жилого Комплекса
07.10.2019

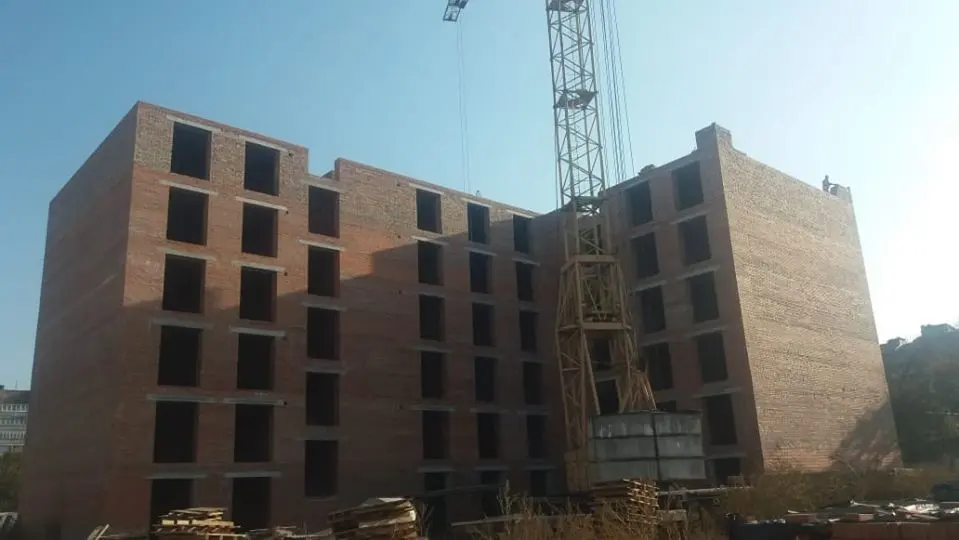

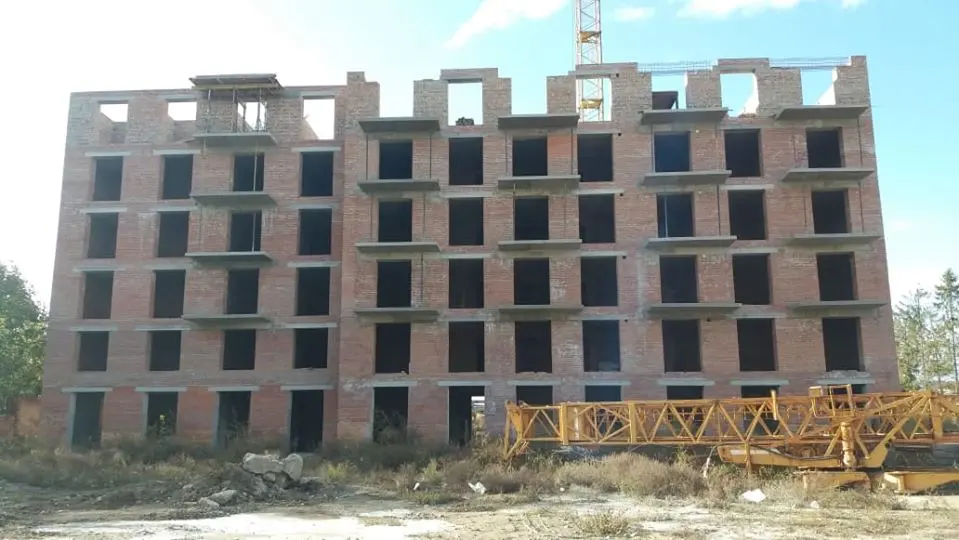

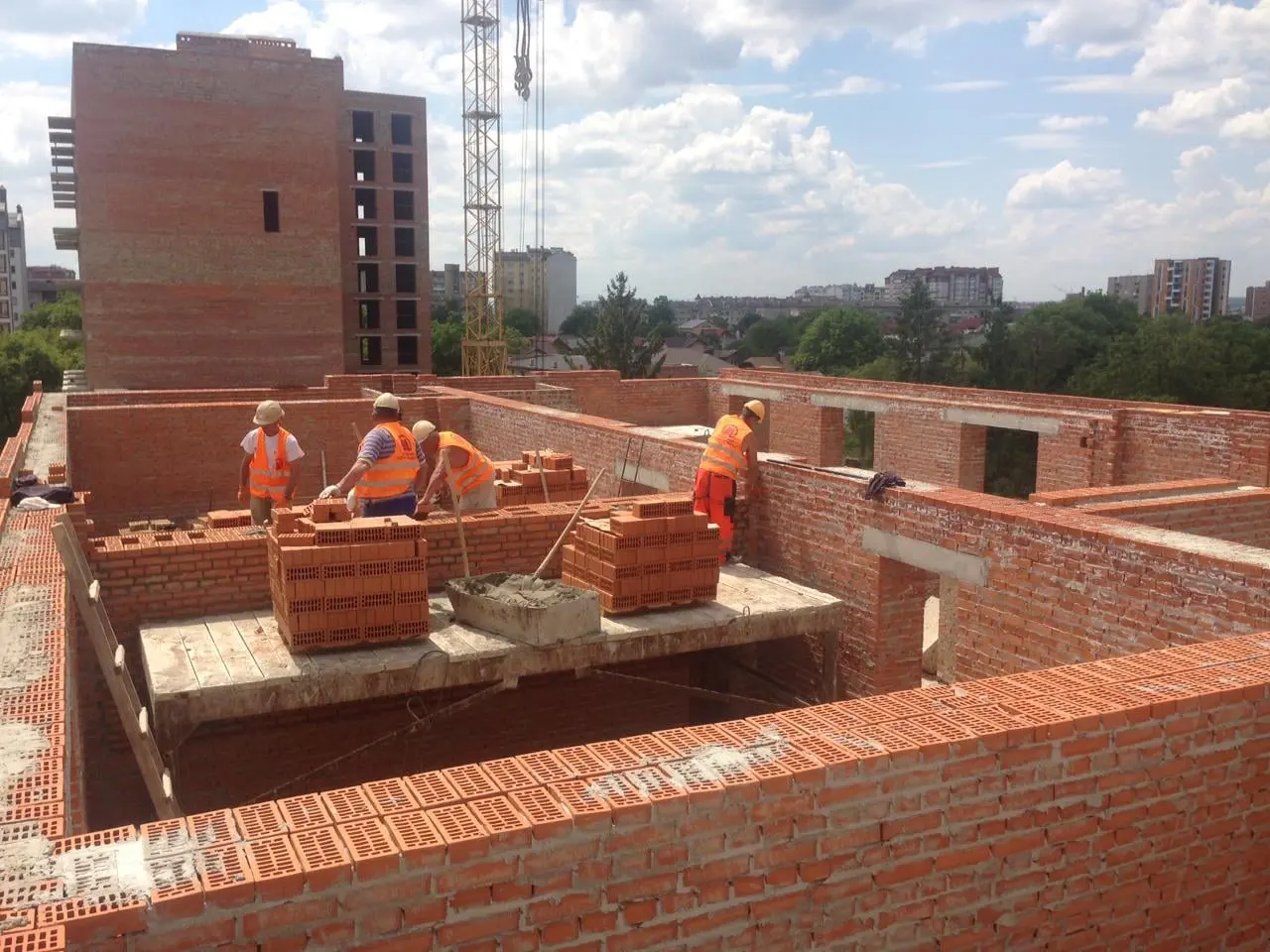

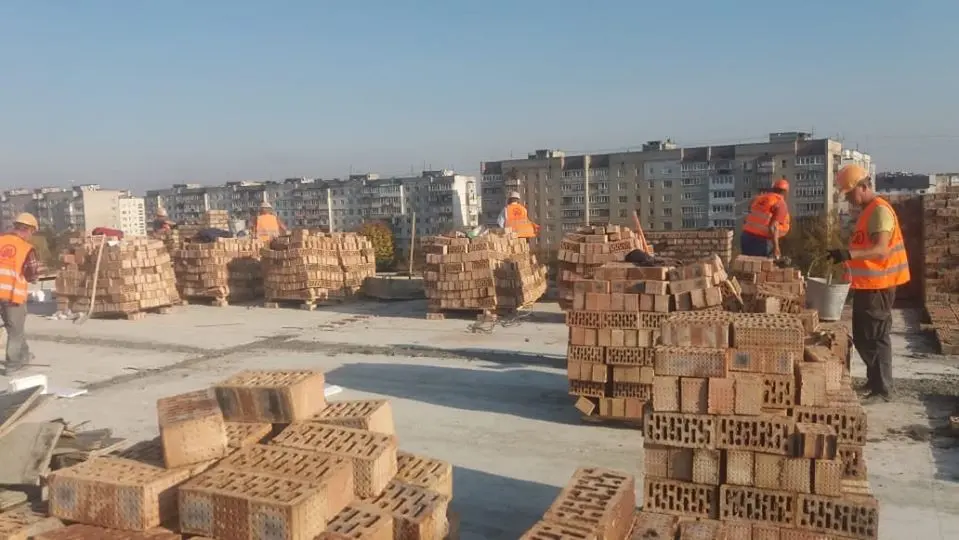

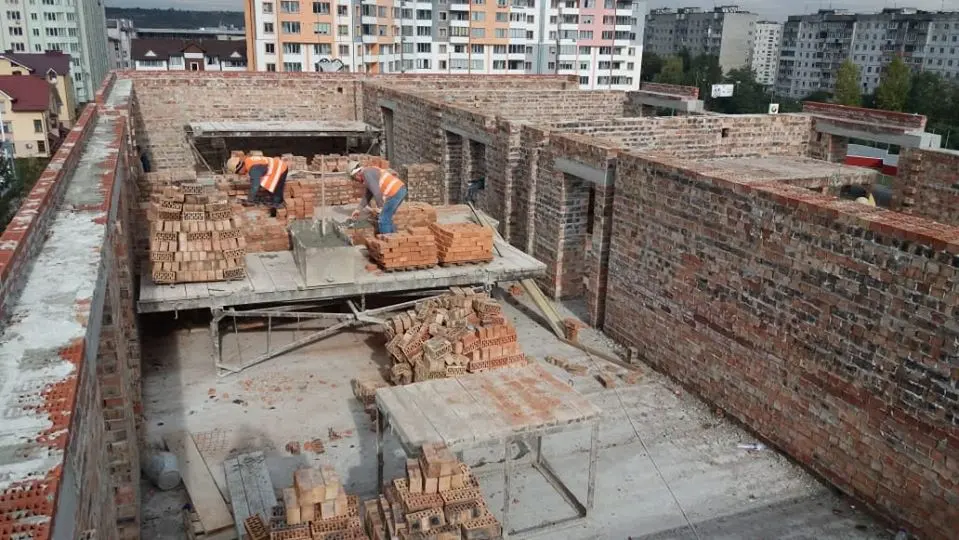

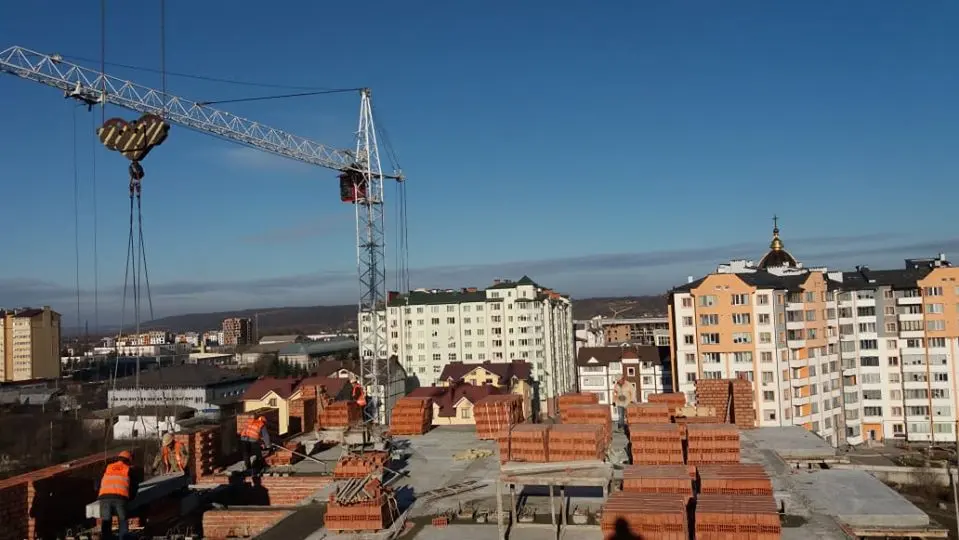

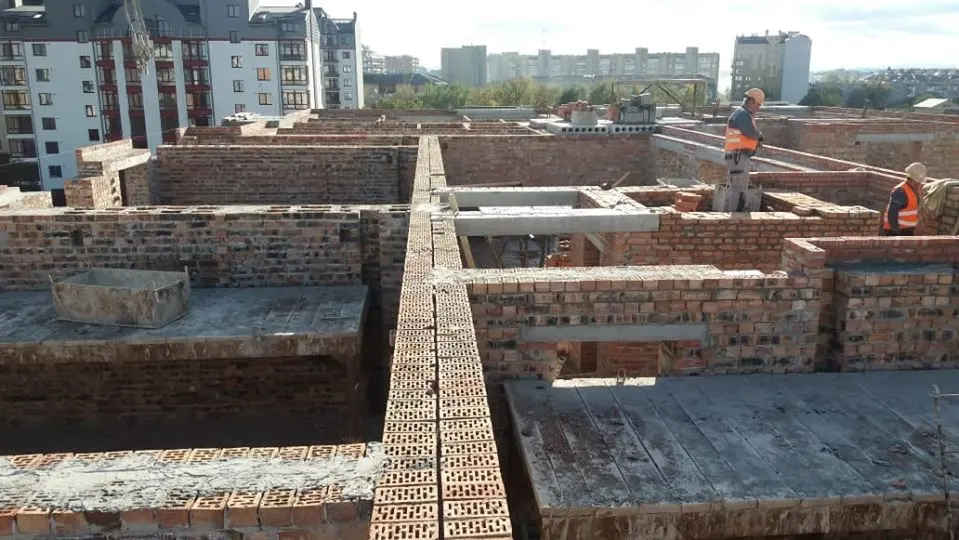

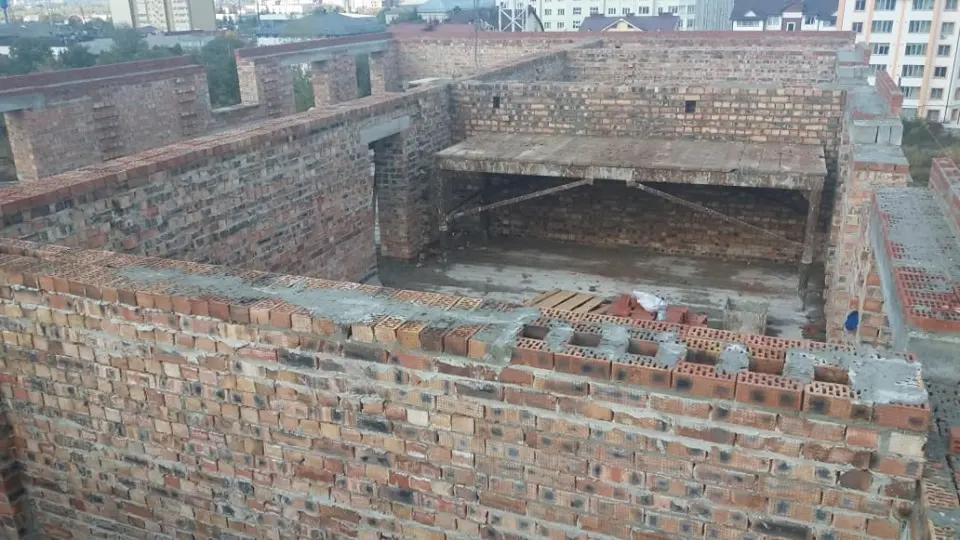

✅зведення 6-го поверху 9-го під'їзду;
✅зведення 7-го поверху 4-го під'їзду;
✅монтаж арматурної сітки балконів 7-го поверху 10-го під'їзду;

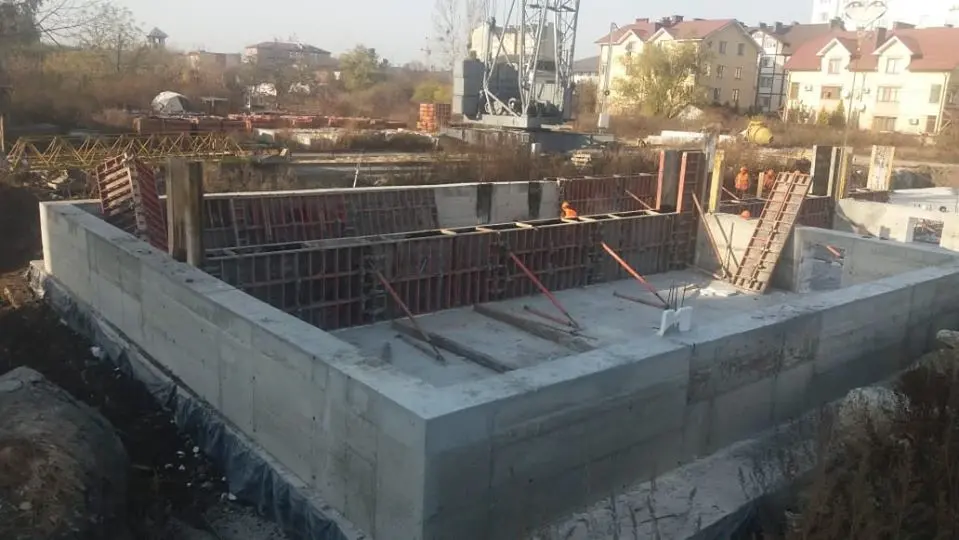

✅монтаж опалубки стін підвалу 7-го під'їзду

NE
Nelli18551 повід. · з 2016
11 листопада 2019 р.

Ход строительства Жилого Комплекса
10.10.2019

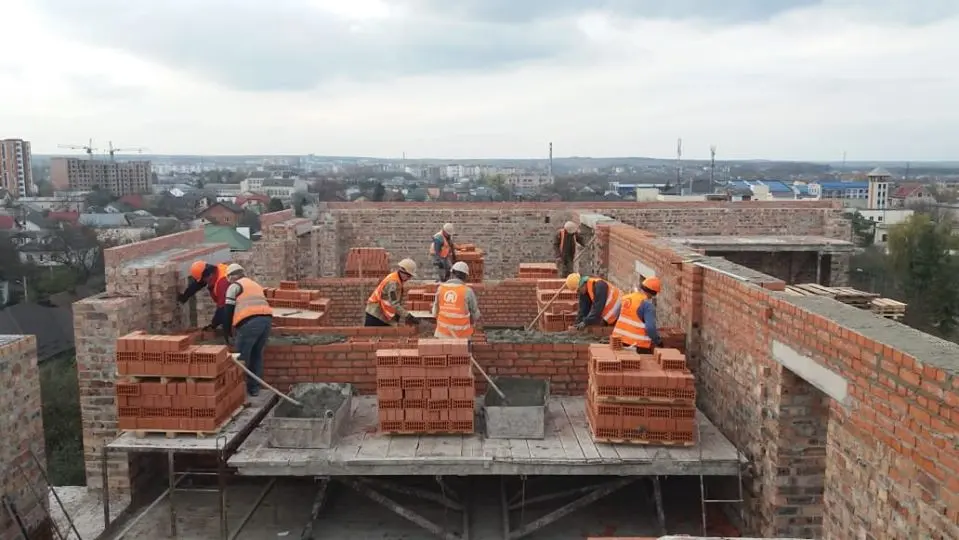

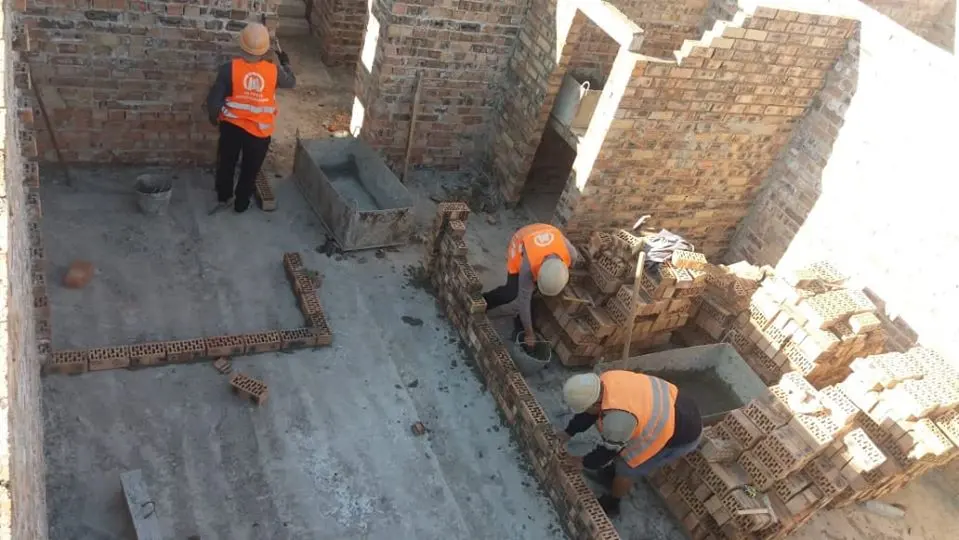

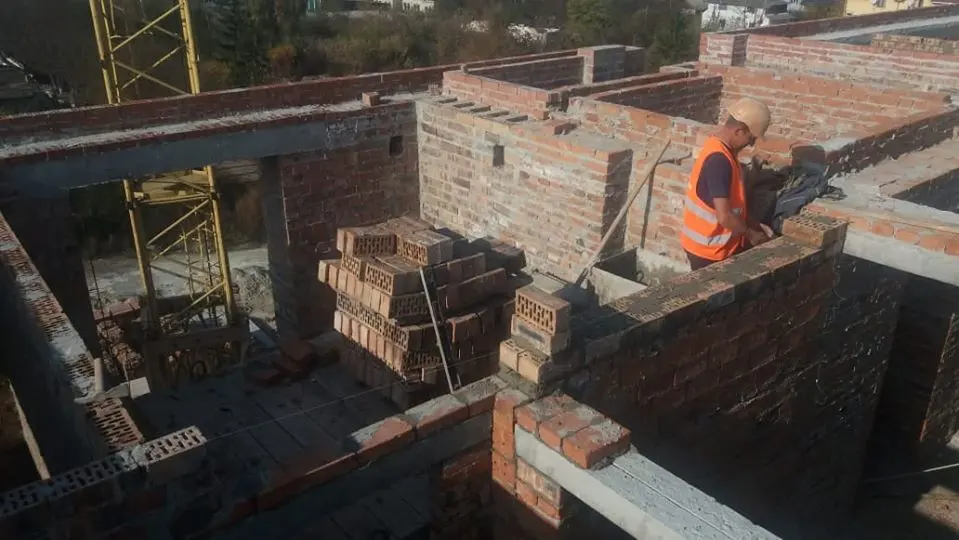

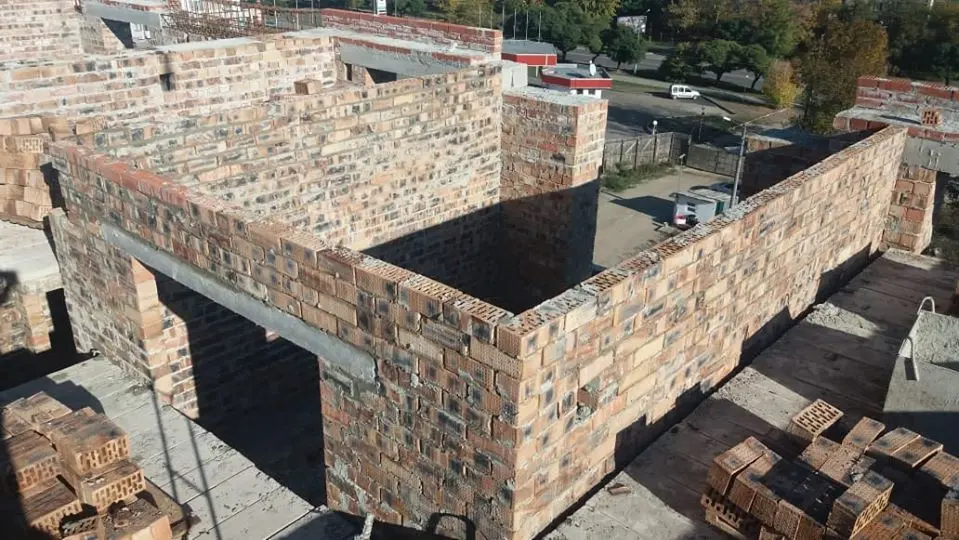

✅мурування шахти 6-го поверху 9-го під'їзду;

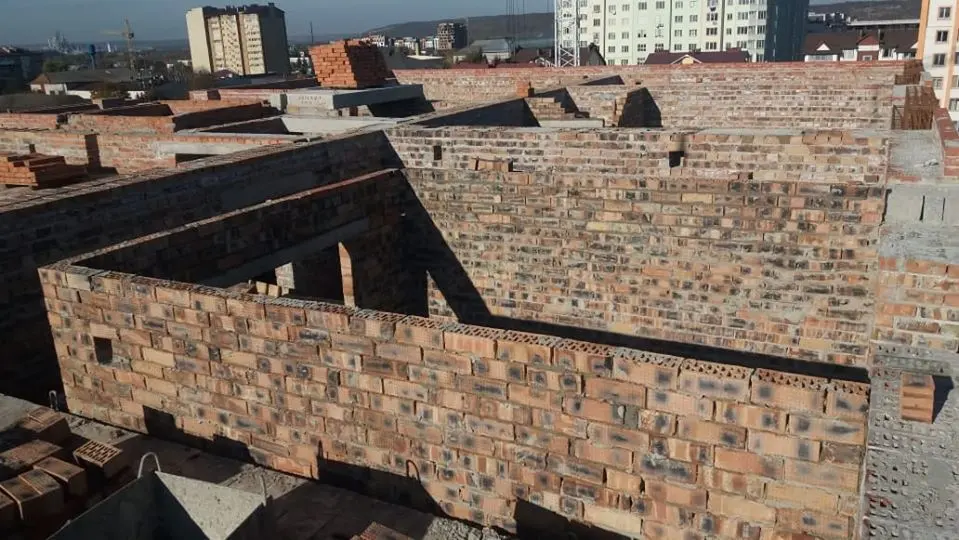

✅мурування перестінок 6-го поверху 9-го під'їзду;

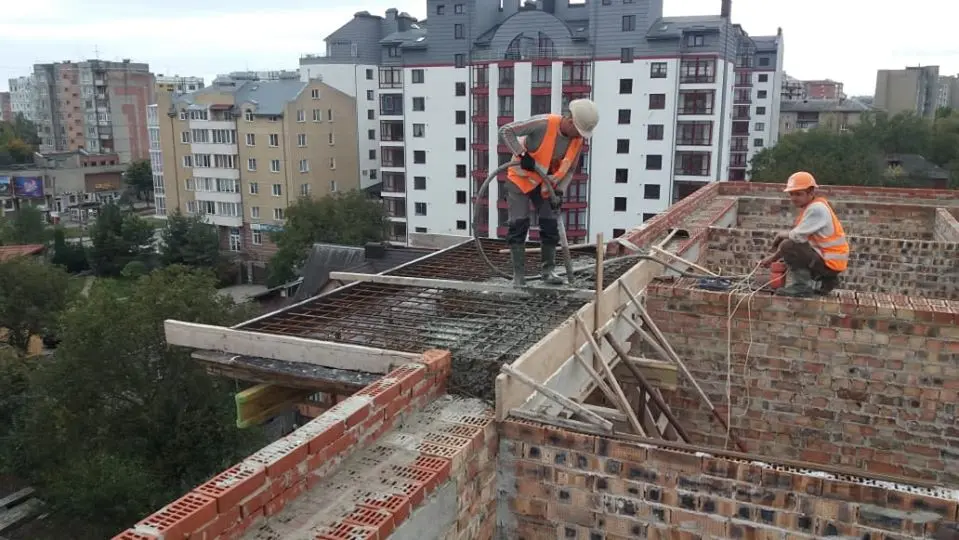

✅бетонування балконів 7-го поверху 10-го під'їзду;

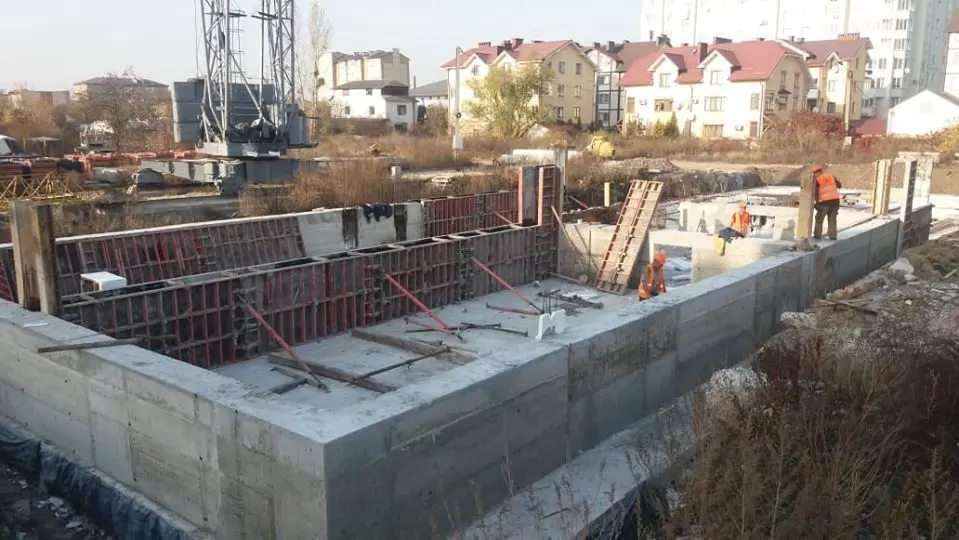

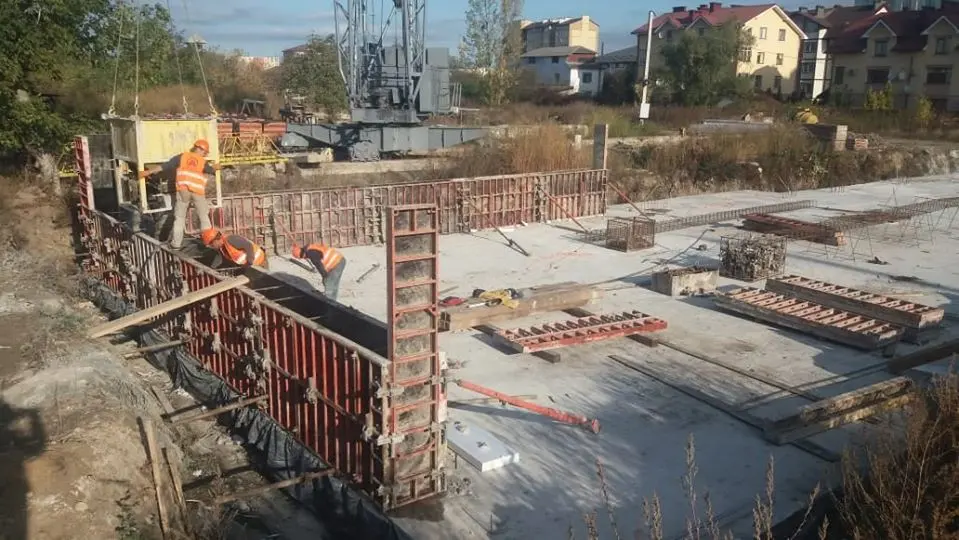

✅монтаж опалубки стін підвалу 7-го під'їзду

NE
Nelli18551 повід. · з 2016
11 листопада 2019 р.

Ход строительства Жилого Комплекса
11.10.2019

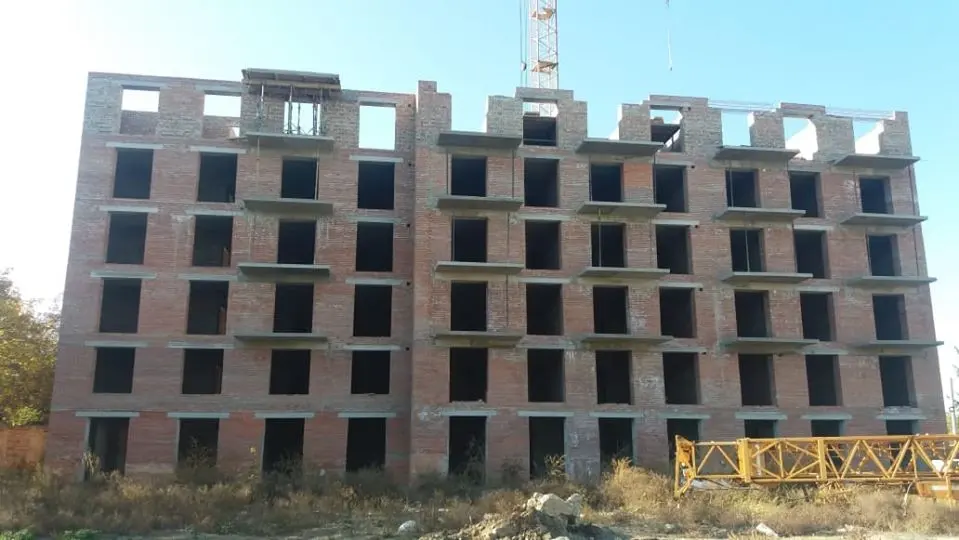

✅зведення ліфтової шахти та перестінок 6-го поверху 9-го під'їзду;

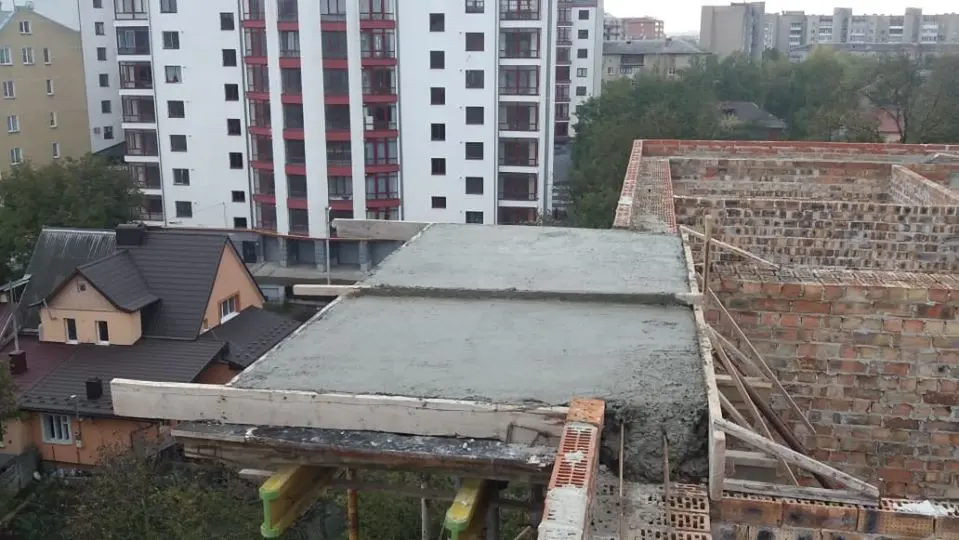

✅бетонування частини стін підвалу 7-го під'їзду

NE
Nelli18551 повід. · з 2016
11 листопада 2019 р.

Ход строительства Жилого Комплекса
15.10.2019
✅мурування перестінок 6-го поверху 9-го під'їзду
✅монтаж опалубки стін підвалу 7-го під'їзду

NE
Nelli18551 повід. · з 2016
11 листопада 2019 р.

Ход строительства Жилого Комплекса
18.10.2019
✅зведення 7-го поверху 10-го під'їзду;
✅підготовчі роботи до бетонування монолітних ділянок між панелями перекриття над 6-им поверхом 10-го під'їзду

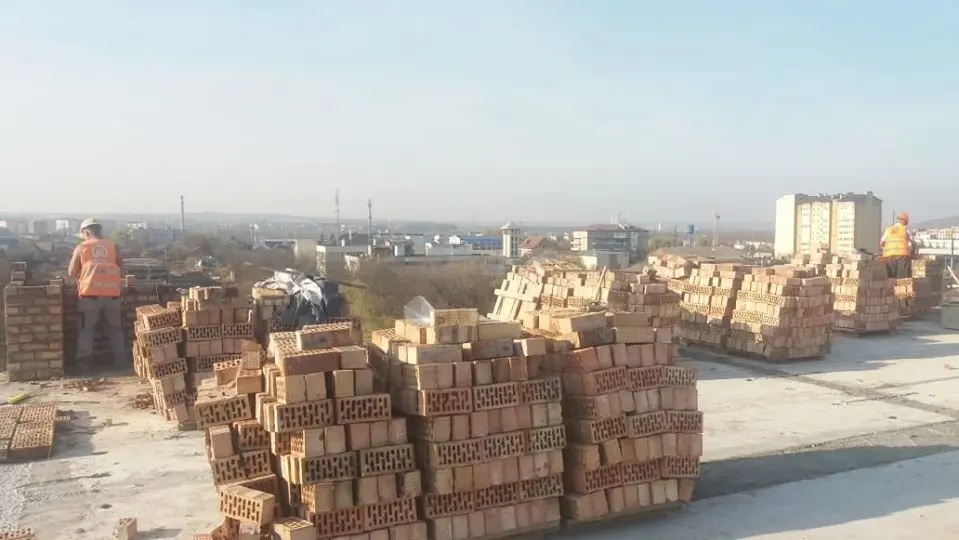

✅завершується мурування перестінок 6-го поверху 9-го під'їзду

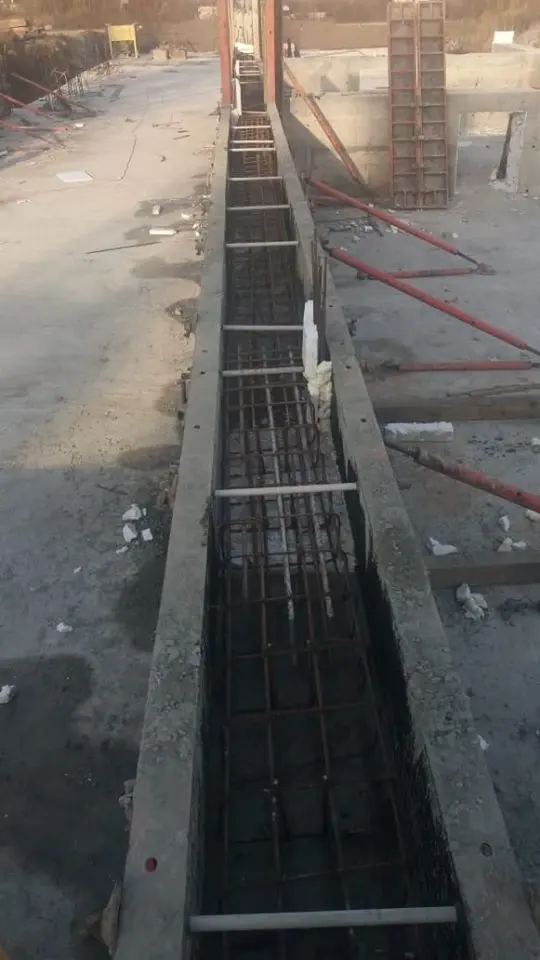

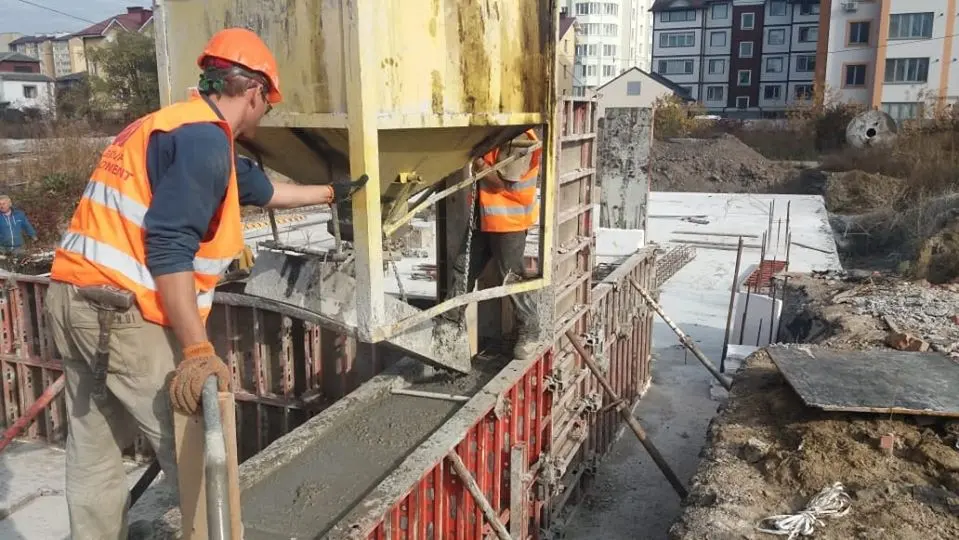

✅бетонування монолітного поясу стін підвалу 7-го під'їзду

NE
Nelli18551 повід. · з 2016
12 листопада 2019 р.

Ход строительства Жилого Комплекса
23.10.2019
✅зведення 7-го поверху 10-го під'їзду
✅монтаж опалубки стін підвалу 7-го під'їзду

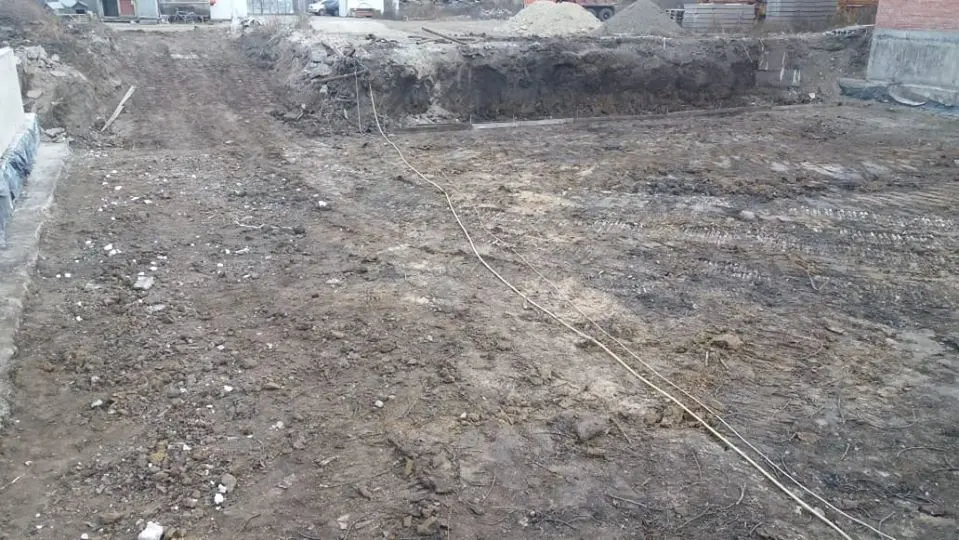

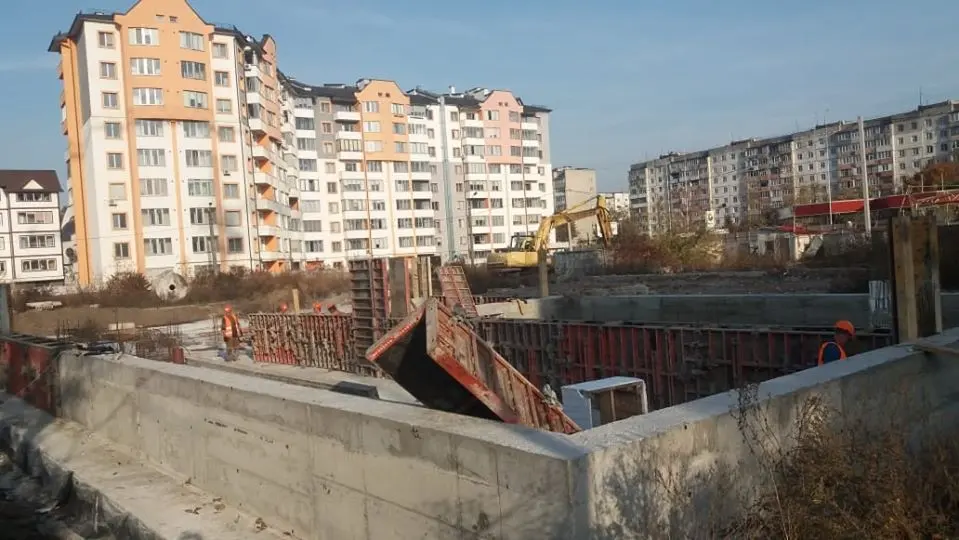

✅копання котловану 8-го під'їзду

NE
Nelli18551 повід. · з 2016
12 листопада 2019 р.

Ход строительства Жилого Комплекса
24.10.2019
✅зведення 7-го поверху 10-го під'їзду
✅бетонування стін підвалу 7-го під'їзду
✅монтаж армокаркасів монолітного поясу стін підвалу 7-го під'їзду
✅копання котловану 8-го під'їзду

NE
Nelli18551 повід. · з 2016
12 листопада 2019 р.

Ход строительства Жилого Комплекса
31.10.2019
✅зведення 7-го поверху 10-го під'їзду;
✅копання котловану 8-го під'їзду;
✅виготовлення армокаркасів монолітного поясу стін підвалів 6-го та 7-го під'їздів

NE
Nelli18551 повід. · з 2016
23 січня 2020 р.

Ход строительства Жилого Комплекса
22.01.2020

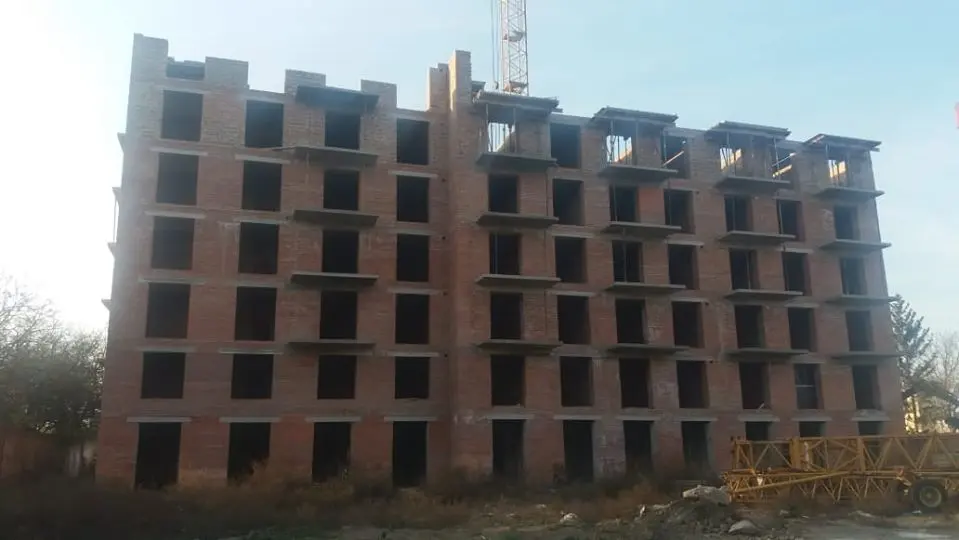

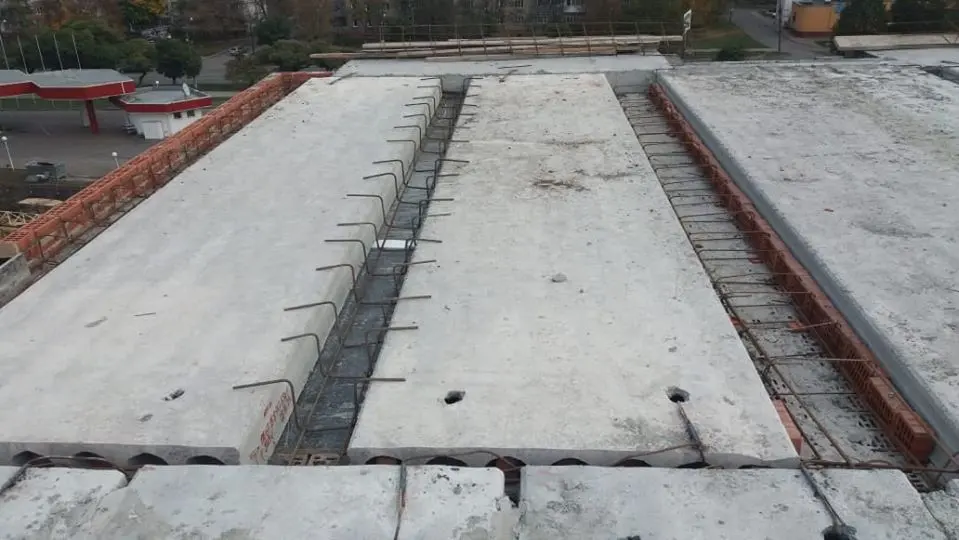

✅зведення 8-го поверху 9-го під'їзду;

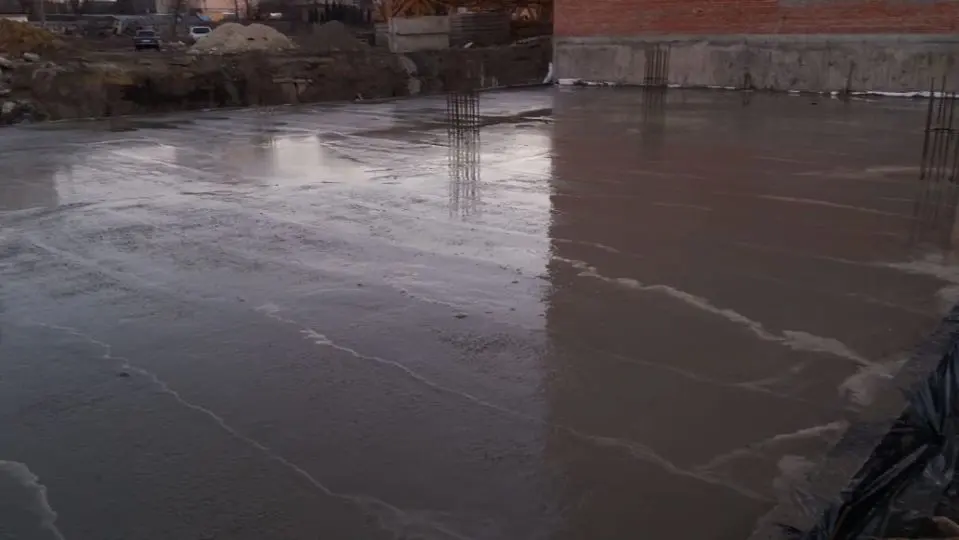

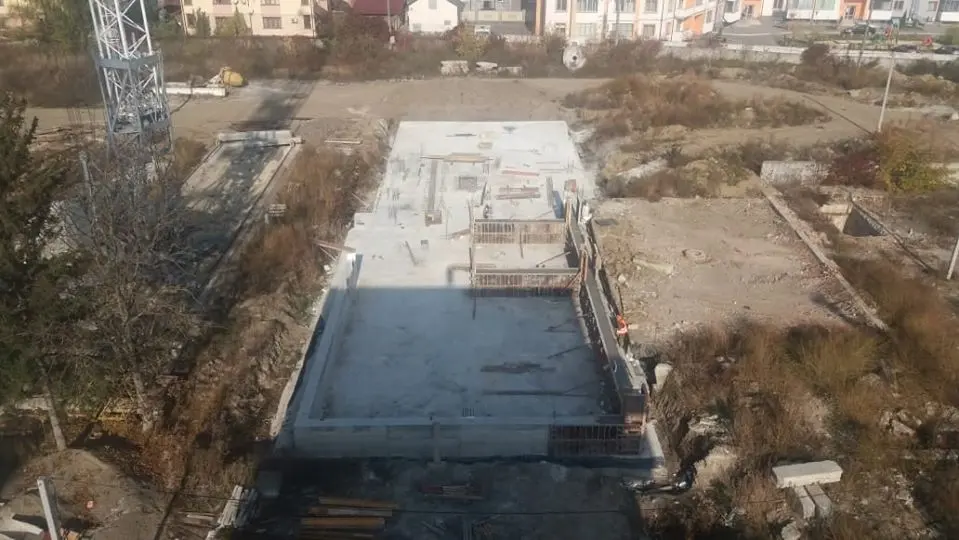

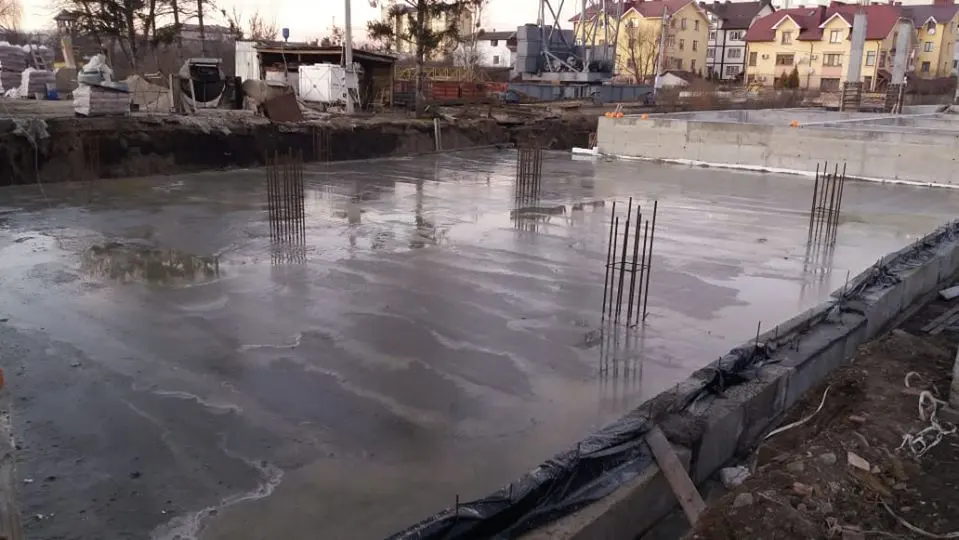

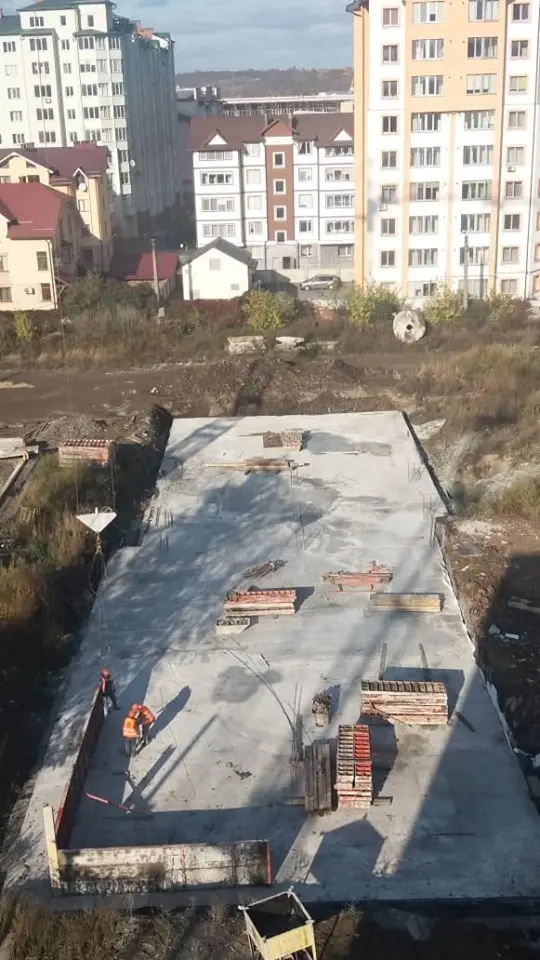

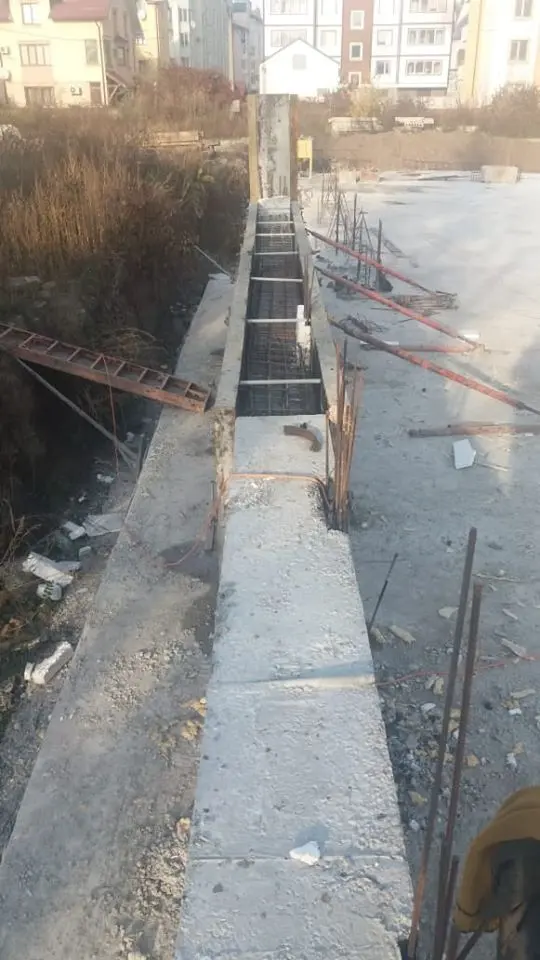

✅бетонування фундаментної плити 8-го під'їзду

NE
Nelli18551 повід. · з 2016
2 липня 2021 р.

Ход строительства Жилого Комплекса
08.06.2021
зведення 4-го поверху 6-го під'їзду
