Объект: ЖК «Галицкая Академия»

Заявленный ввод в эксплуатацию:

1 дом — 4 кв. 2019

Адрес: г. Ивано-Франковск, ул. Волчинецкая, 121

Застройщик: «Вамбуд»

Ссылки:

::: Сайт проекта

::: Сайт застройщика

::: Описание на oStroyke

Технические характеристики:

Класс: комфорт
Домов: 1
Этажность: 10
Отопление: автономное

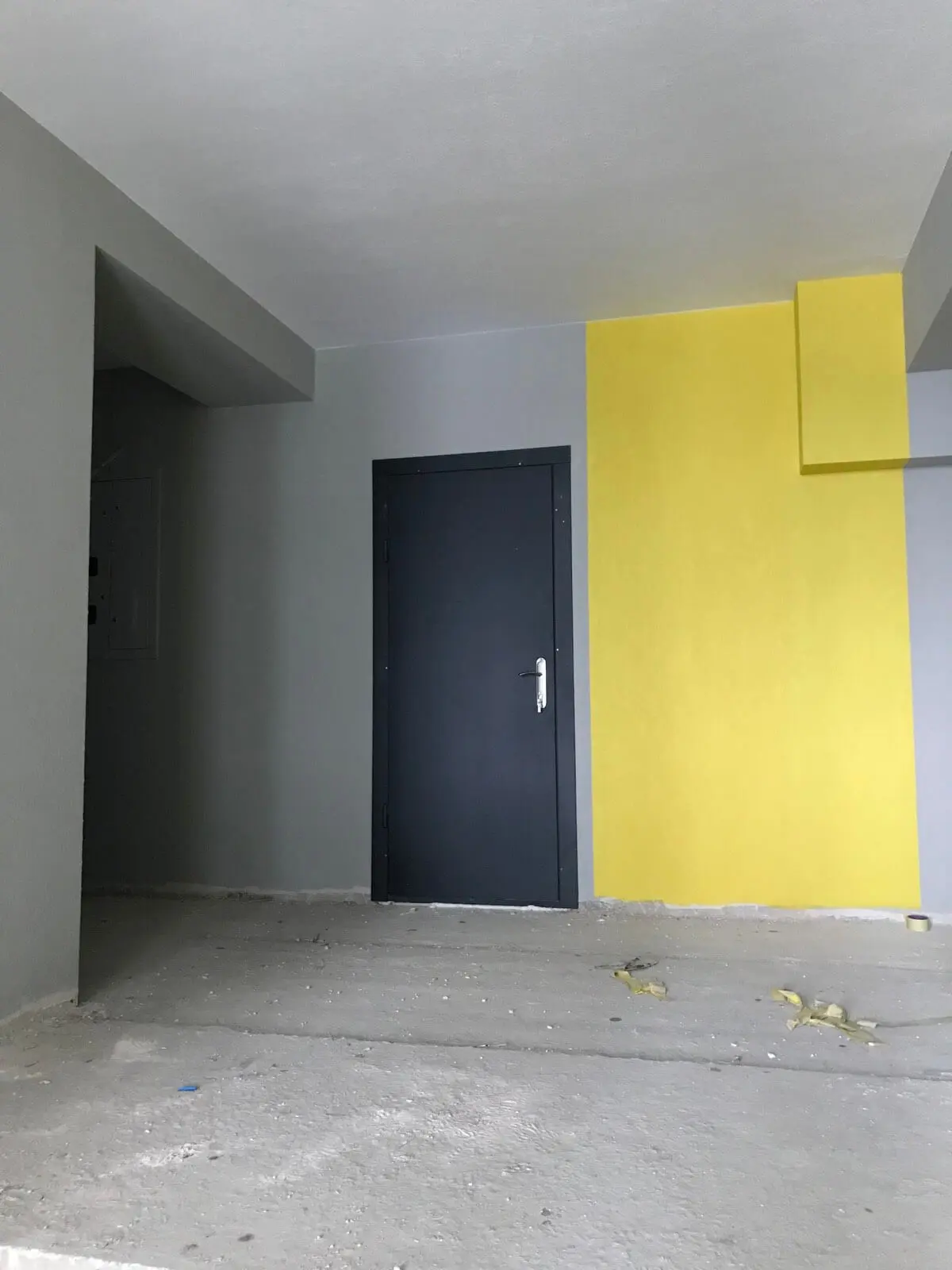

Состояние квартиры: под ремонт
Паркинг: гостевой

NE
Nelli18551 повід. · з 2016
23 січня 2020 р.

Фото-отчет Жилого Комплекса
09.01.2020

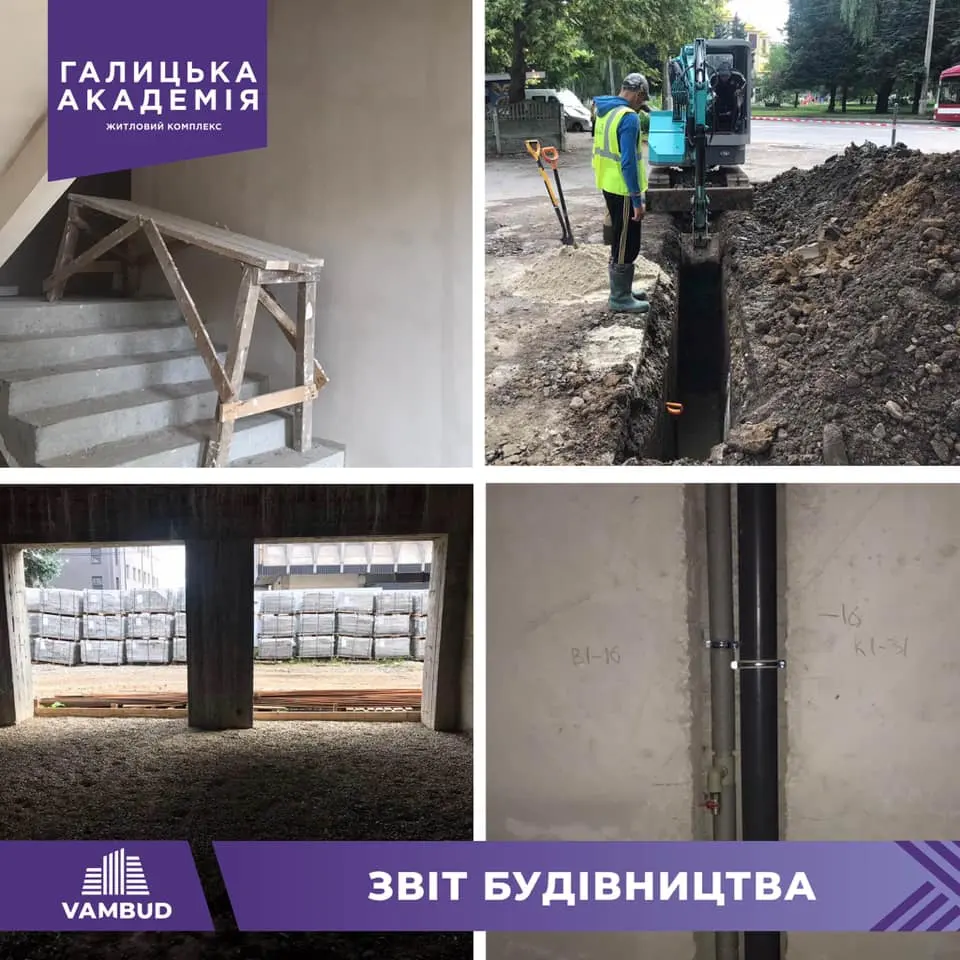

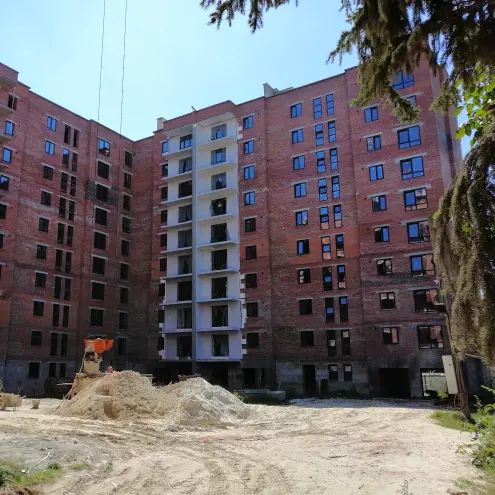

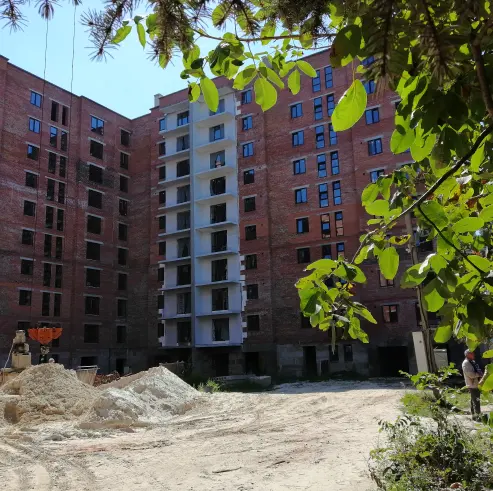

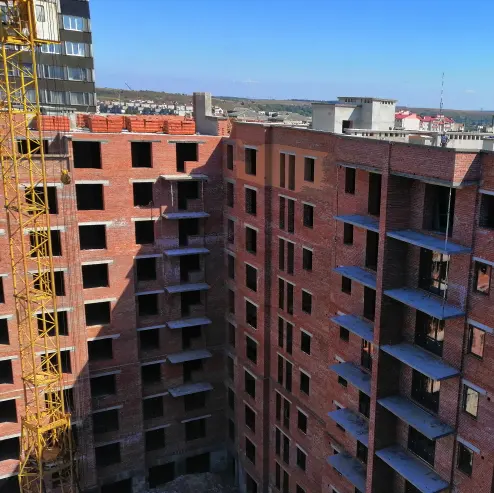

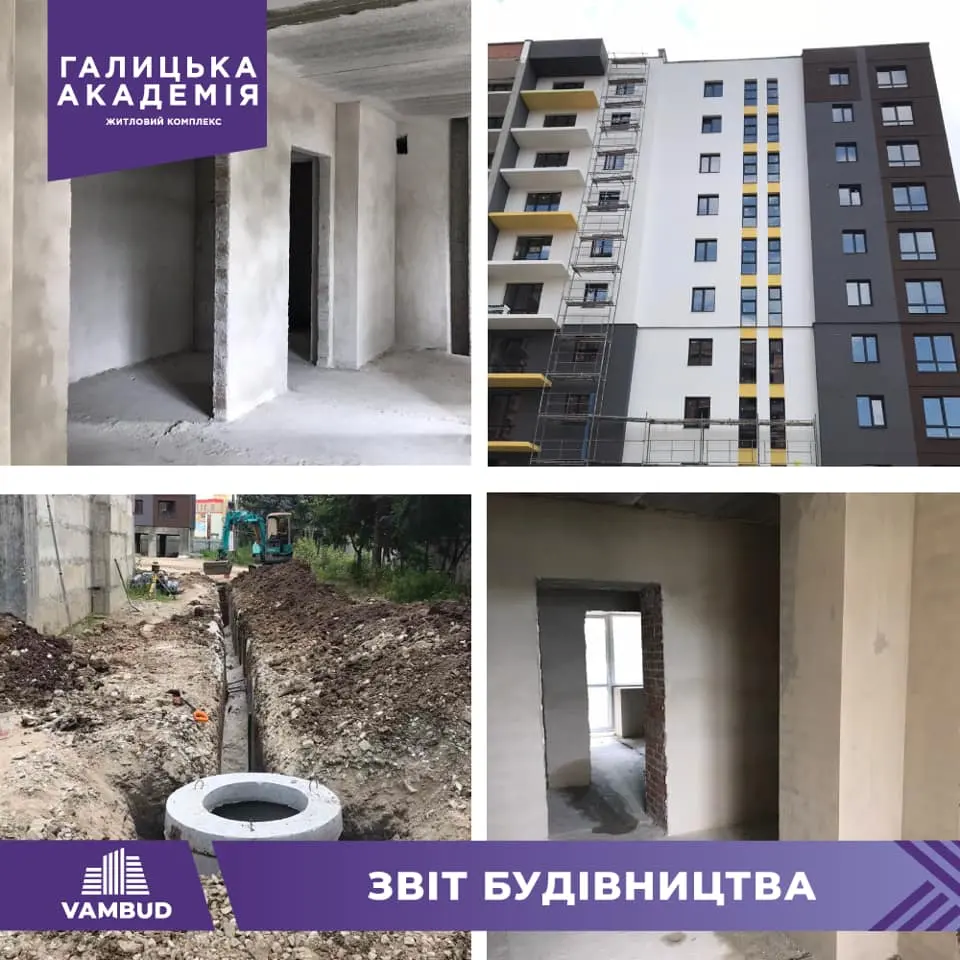

Виконані роботи в грудні 2019 року. Завершили фасад в 1 та 2 секціях із зовнішньої сторони.

NE
Nelli18551 повід. · з 2016
20 серпня 2020 р.

Ход строительства Жилого Комплекса
04.08.2020
✔️У другій черзі проводимо утеплення фасаду зовнішньої та внутрішньої частини будинку.
✔️Не зупиняємось ні на хвилину, саме тому вже закінчили перекриття даху мембраною на 5-му та 6-му під’їздах.
✔️Закінчили штукатурні роботи 4 під’їзд 2-4-6-8 поверхи.
✔️Закінчили штукатурні роботи 6 під’їзд 2-3-4 поверхи
✔️Ведуться роботи по укладанню зовнішньої каналізації.

NE
Nelli18551 повід. · з 2016
2 квітня 2021 р.

Ход строительства Жилого Комплекса

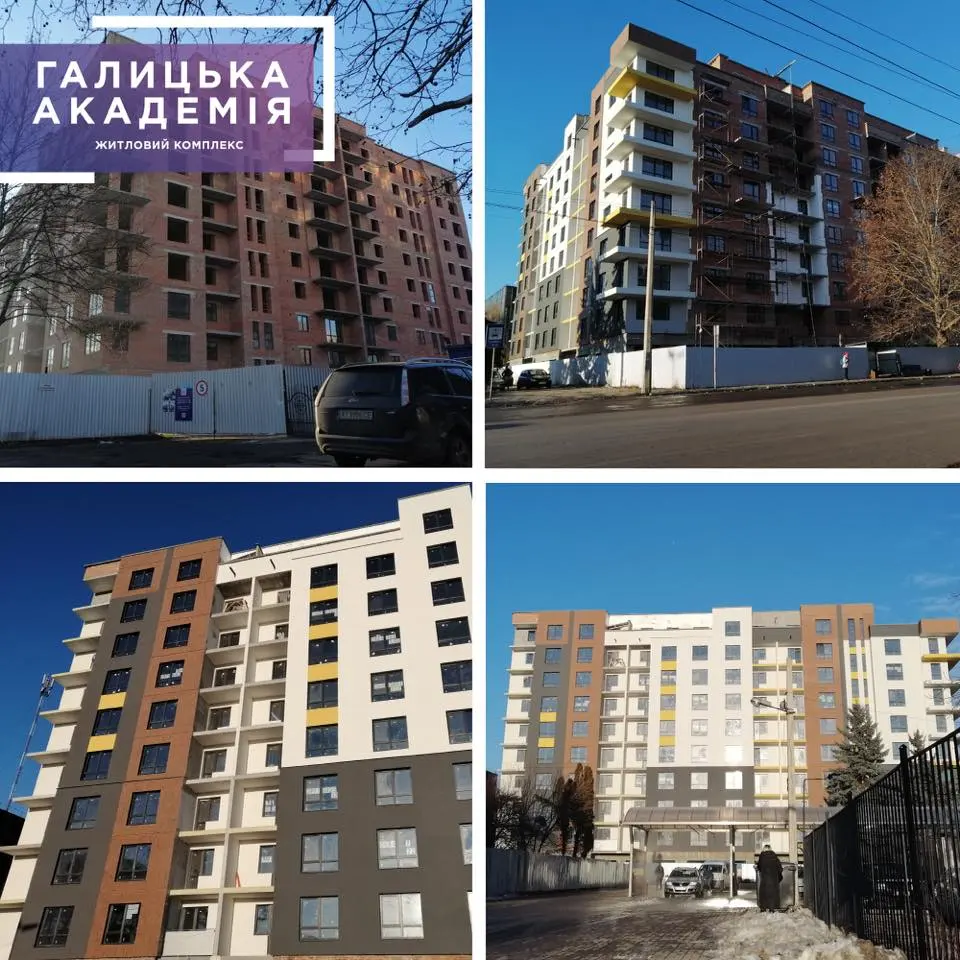

31.03.2021
1)Виконуємо монтаж електрощитів на поверхах 1-ї черги, у 1-2-му під’їздах також ведуться роботи по електричній частині у ліфтових шахтах.
2)Продовжуємо заливати напівсуху стяжку у 2-й черзі у 4-му під'їзді (у 1-2-3-му вже закінчили).
3)Продовжуємо роботи по монтажу «теплої підлоги» у 3-й черзі у 5-6-му під’їздах.

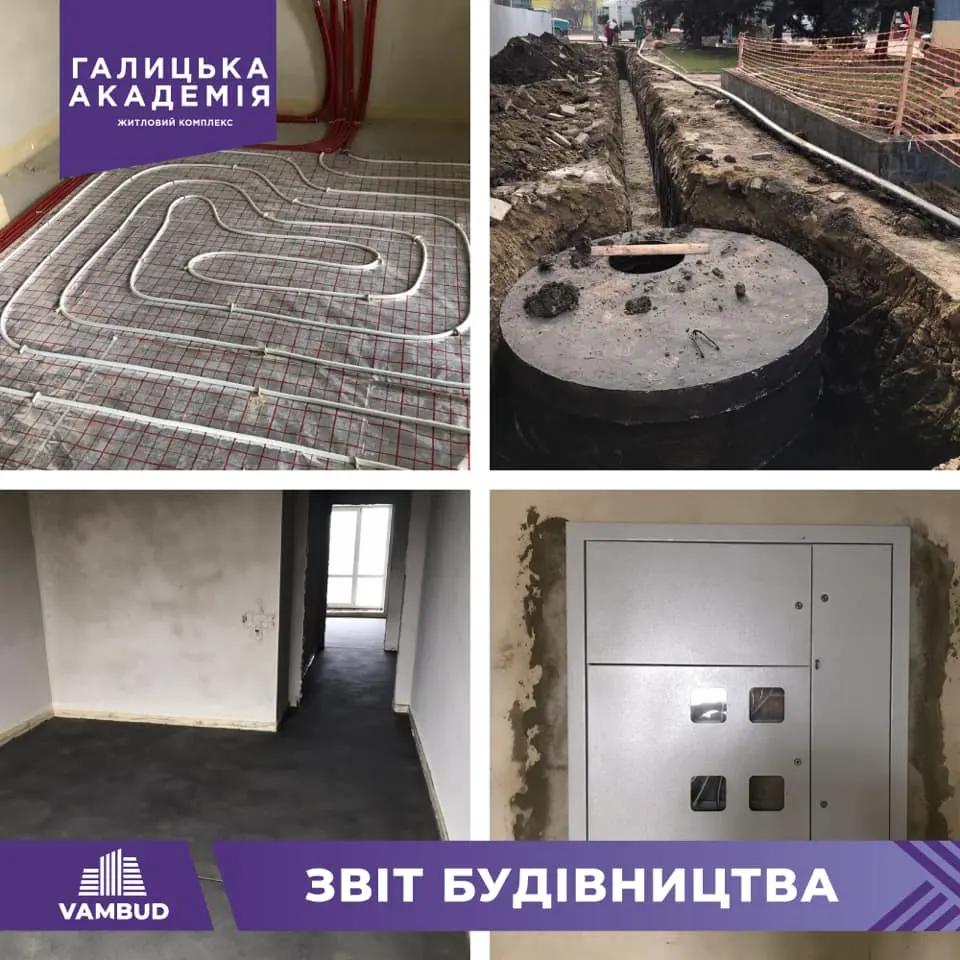

NE
Nelli18551 повід. · з 2016
27 травня 2021 р.

Ход строительства Жилого комплекса
27.05.2021

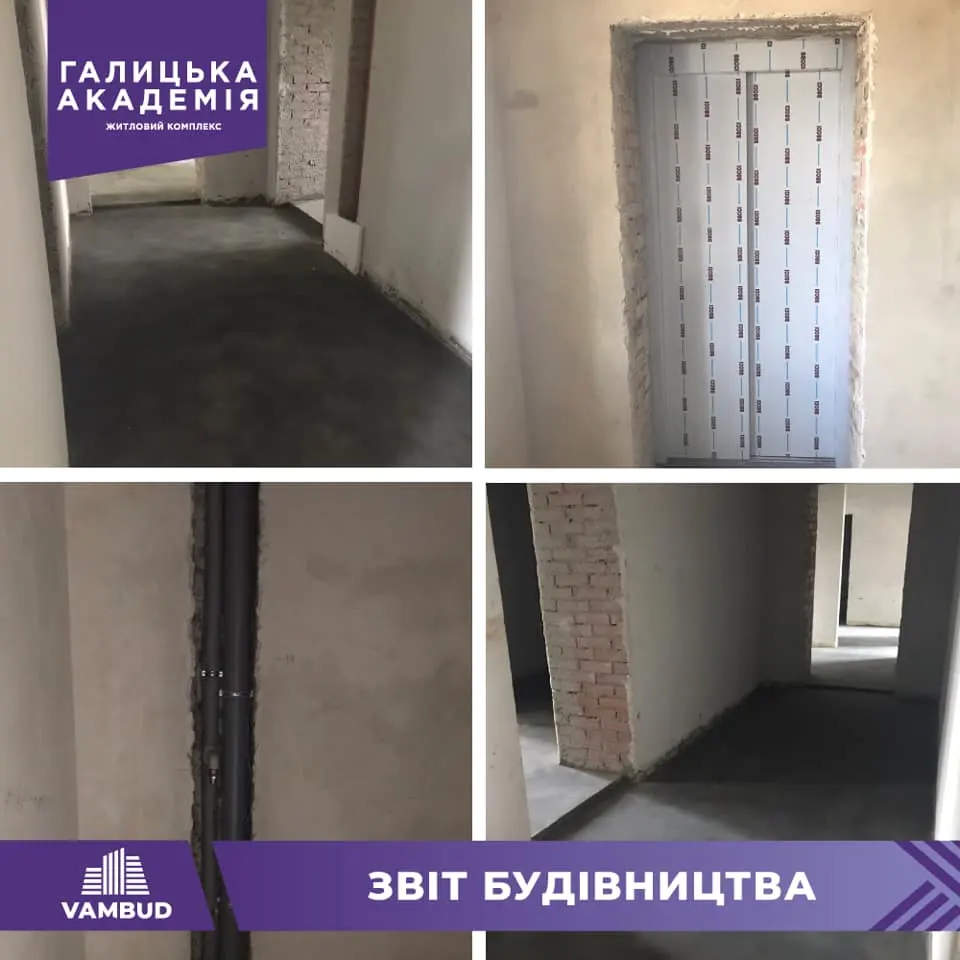

1)Закінчили заливати напівсуху стяжку у 6-му під'їзді.
2)Закінчили монтувати стояки води та каналізації у 1-2-му під’їздах.
3)Закінчили монтувати ліфтові двері у 1-2-3-4-му під’їздах.

NE
Nelli18551 повід. · з 2016
1 липня 2021 р.

Ход строительства Жилого Комплекса
30.06.2021

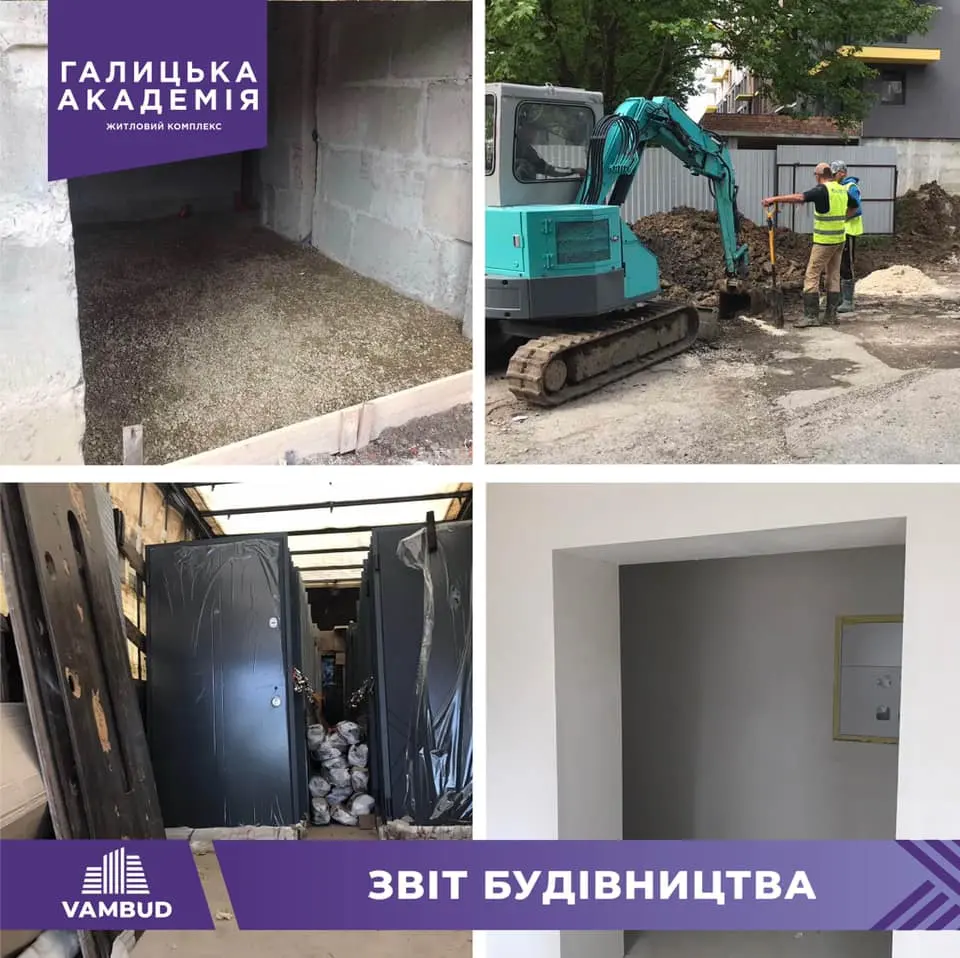

закінчили штукатурити комерційні приміщення у 2-й та 3-й черзі;
закінчили монтувати стояки водопроводу та каналізації у 3-му та 4-му під’їздах 2-ї черги;
продовжуємо робити ремонти у 1-2-3-4-му під’їздах;
завозимо бруківку, готуємося до робіт по благоустрою.

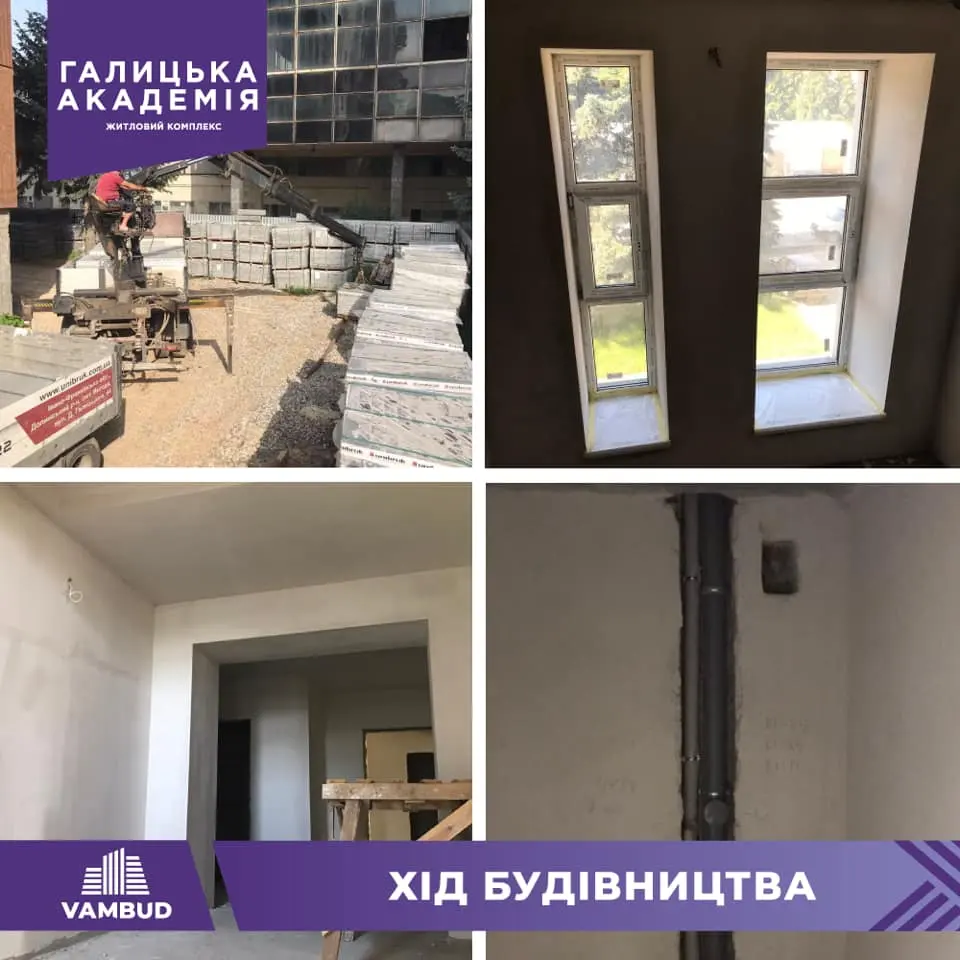

NE
Nelli18551 повід. · з 2016
24 серпня 2021 р.

Ход строительства Жилого Комплекса
28.07.2021

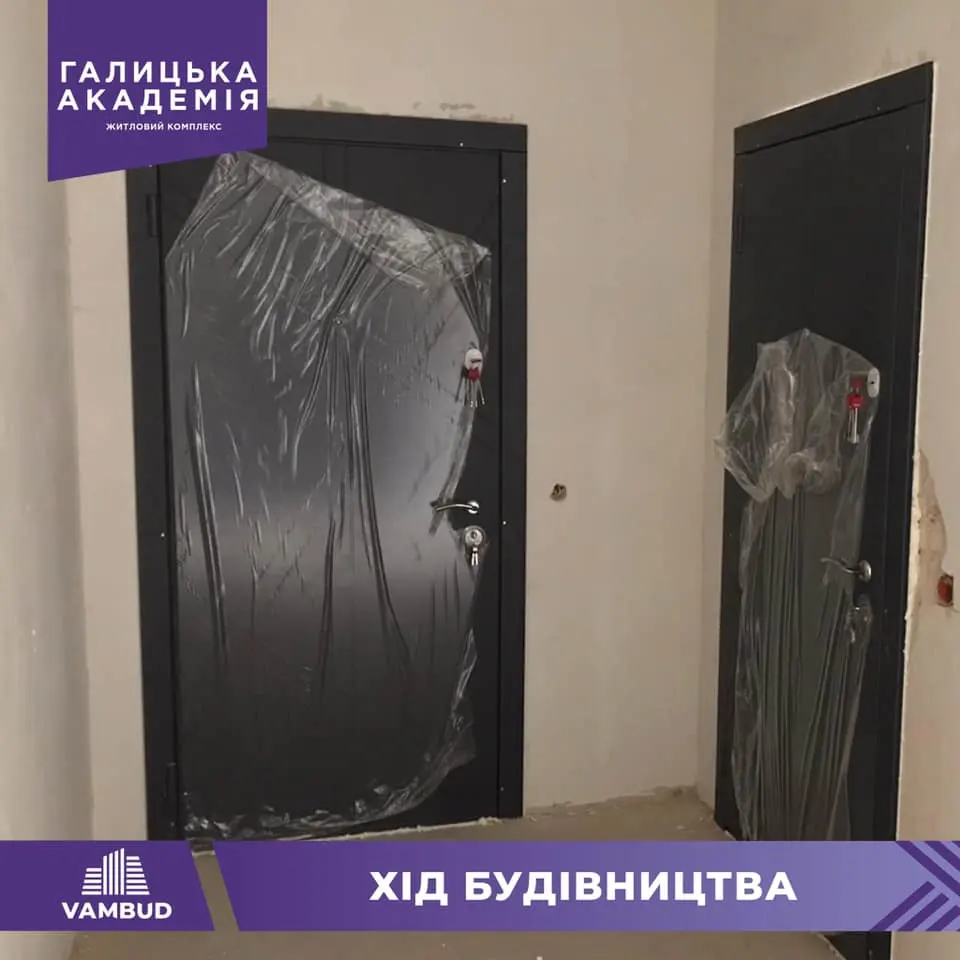

привезли вхідні двері у 1-му під'їзді;
продовжуємо робити ремонти у 1-2-3-4-5-му під'їздах;
робимо підготовчі роботи для заливки бетонної стяжки у гаражах 5-6-х під’їздах;
проводимо роботи по вирізці каналізації у центральну мережу;
закінчили роботи по стояках води, мереж каналізації у 5-6-му під’їздах.
проводимо монтаж дверей у 1-му під'їзді.

NE
Nelli18551 повід. · з 2016
2 січня 2022 р.

Ход строительства Жилого Комплекса
Декабрь 2021

1) Змонтували двері в кладовки у 4-6-му під’їздах.
