Объект: ЖК «Квартал Венский»

Заявленный ввод в эксплуатацию:

1 дом — 4 кв. 2020
2 дом — 4 кв. 2021
3, 4 дома — не заявлено

Адрес: г. Ивано-Франковск, ул. Мазепы, 168

Застройщик: «Вамбуд»

Ссылки:

::: Сайт проекта

::: Сайт застройщика

::: Описание на oStroyke

Технические характеристики:

Класс:комфорт
Домов: 4
Этажность: 8
Высота потолков: 2,8 м
Отопление: индивидуальное
Количество квартир: 89
Состояние квартиры: с черновой отделкой
Паркинг: гостевой

NE
Nelli18551 повід. · з 2016
5 жовтня 2019 р.

Фото-отчет Жилого Комплекса
13.09.2019

1 під’їзд. Завершили цегляну кладку 4 поверху. Змурували 80% 5 поверху, 40% 6 поверху.
2,3 під’їзди.
Закінчили заливку колон 5-го поверху і накриття. Розпочали заливку колон 6-го поверху.

NE
Nelli18551 повід. · з 2016
22 січня 2020 р.

Ход строительства Жилого Комплекса
10.01.2019
2,3 під’їзди. Завершили перекриття 9-го поверху. Закінчили цегляну кладку стін 1 поверху.

NE
Nelli18551 повід. · з 2016
2 квітня 2021 р.

Ход строительства Жилого Комплекса
18.03.2021
2 черга
1-й під'їзд:
продовжується монтаж фундаментних блоків, розпочали зворотню засипку.
2-й під'їзд:
монтуємо блоки і розпочали зворотню засипку.

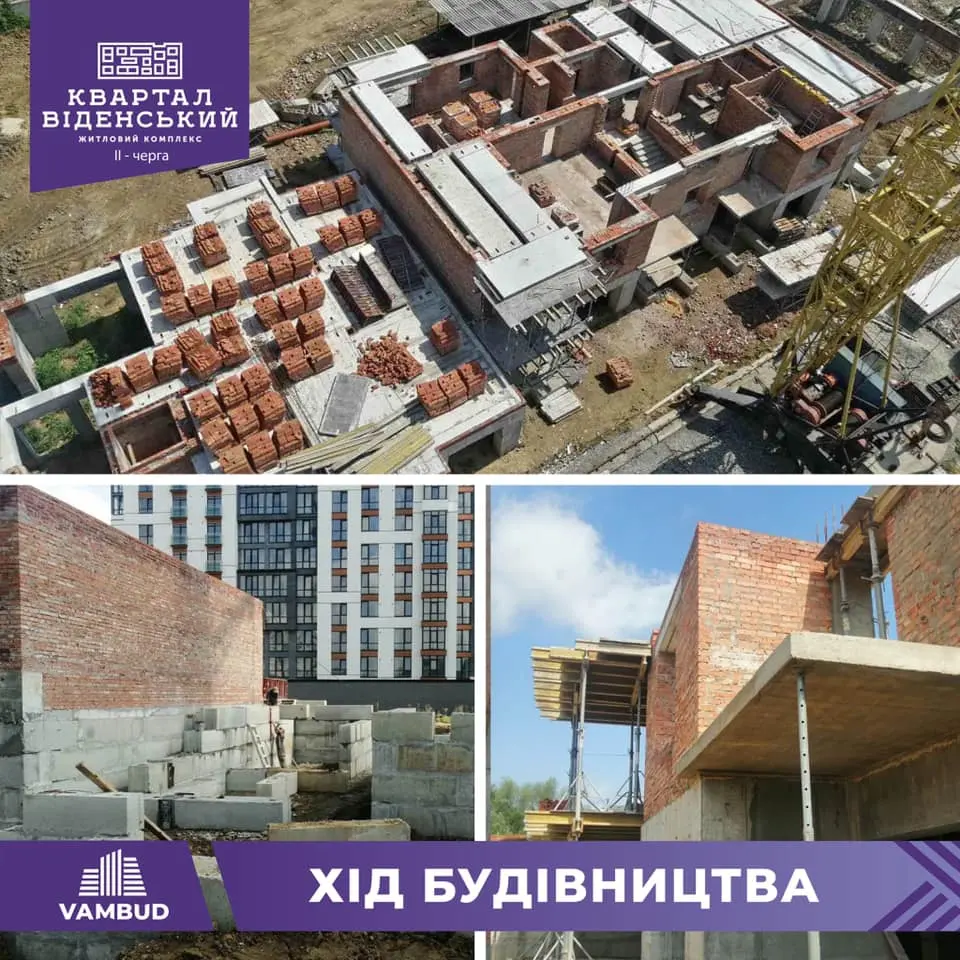

3-й під'їзд:
почали копати котлован.

NE
Nelli18551 повід. · з 2016
27 травня 2021 р.

Ход строительства Жилого Комплекса
21.05.2021
1 черга:
1)Тривають фасадні роботи.

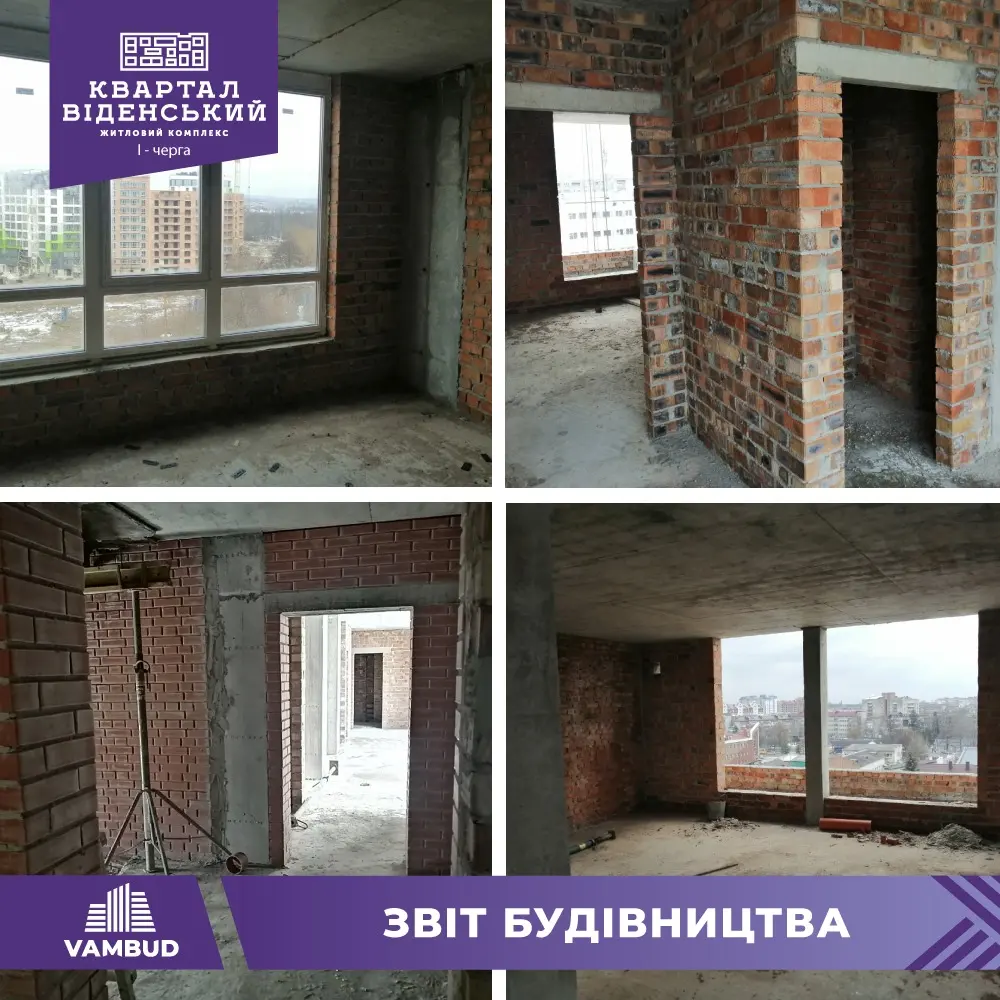

2)Тривають штукатурні роботи у даній черзі, а повністю виконали штукатурні роботи у житлових приміщеннях 1-го і 2-го під'їздів.
У 3-му під'їзді вже виконані роботи на 9,8,7,6,5-му поверхах.
3)Розпочато кладку цегли у 2-му під'їзді.

NE
Nelli18551 повід. · з 2016
1 липня 2021 р.

Ход строительства Жилого Комплекса
23.06.2021
1-а черга:

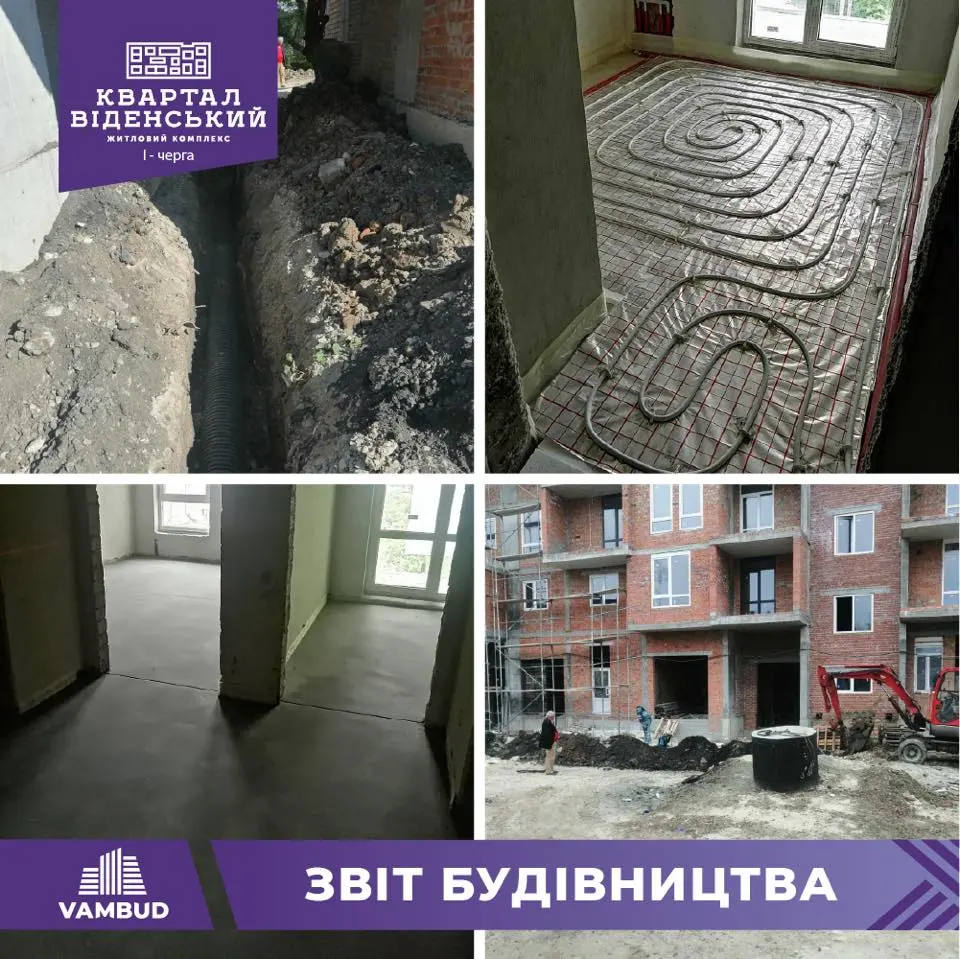

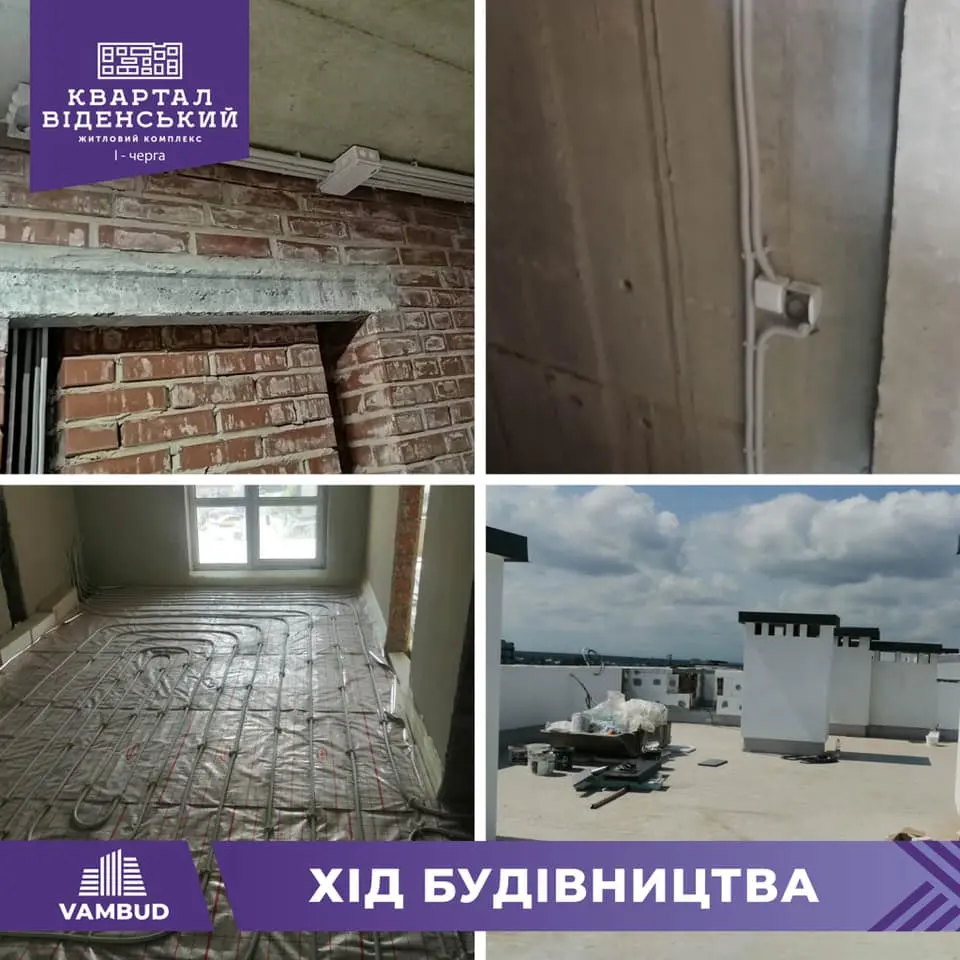

у 2-му під'їзді тривають роботи по влаштуванню теплих підлог;
у 1-му під'їзді тривають роботи по влаштуванню напівсухих стяжок;

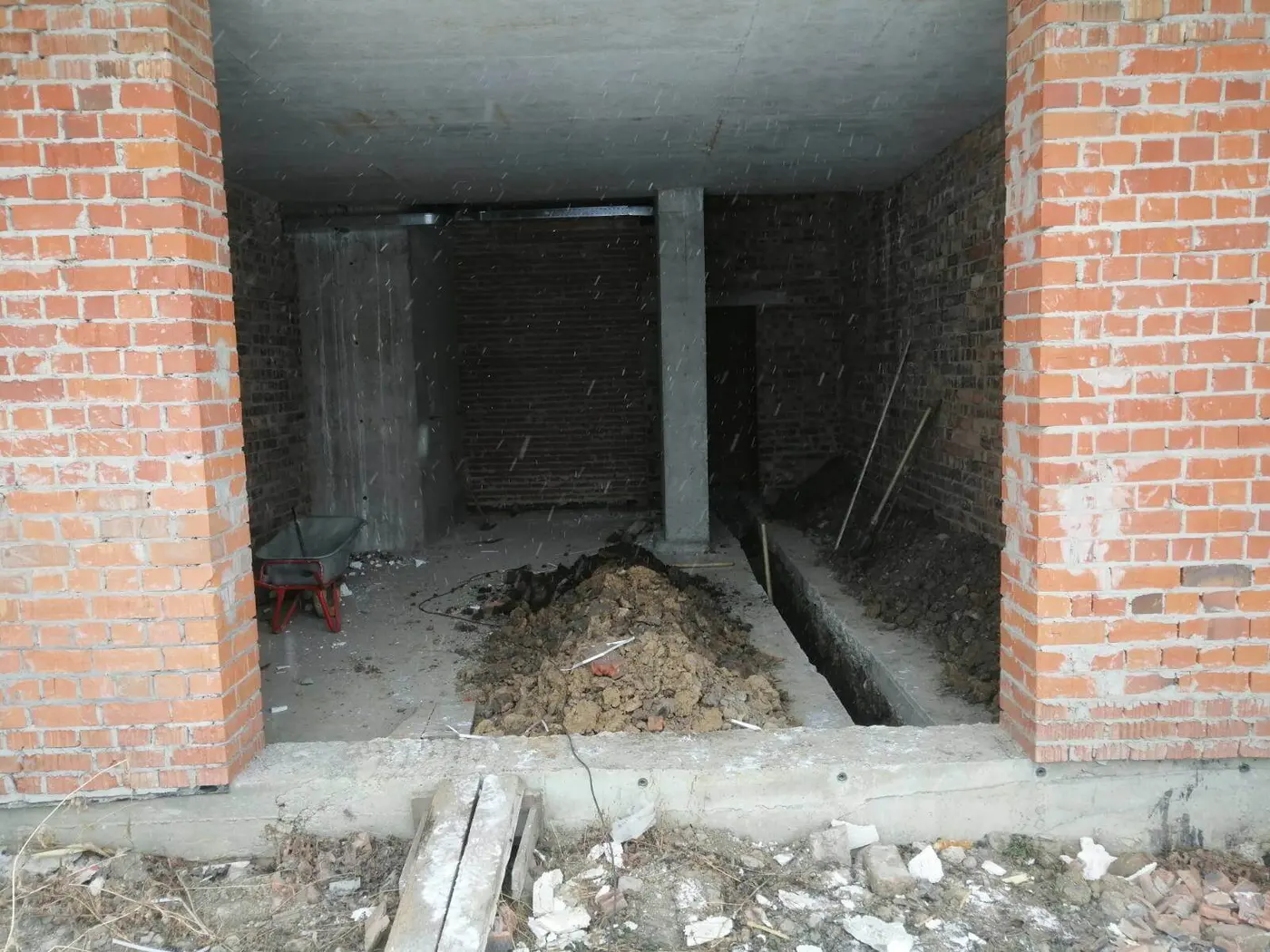

закінчили роботи по влаштуванню зовнішніх мереж фекальної і дощової каналізації;
тривають роботи по влаштуванню фасаду.
2-а черга:
у 1-му під'їзді перекриваємо 1-й поверх;
у 2-му під'їзді триває кладка цегляних стін 2-го поверху;

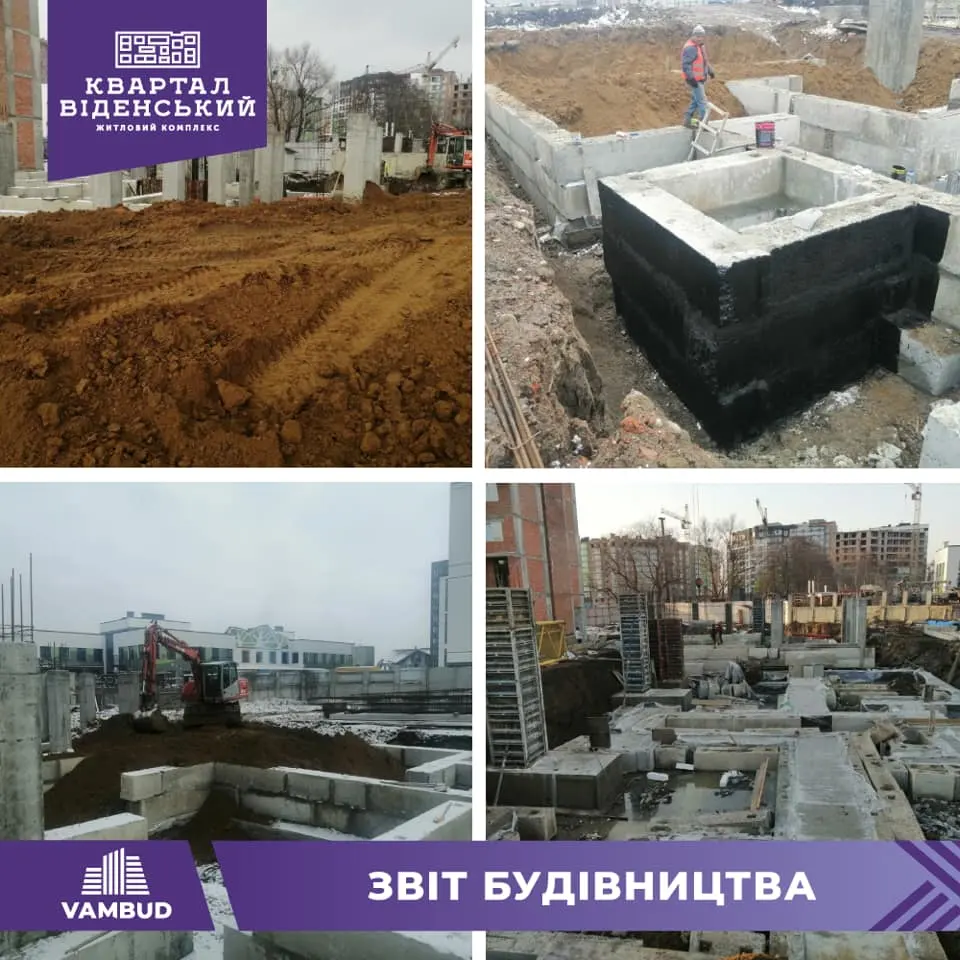

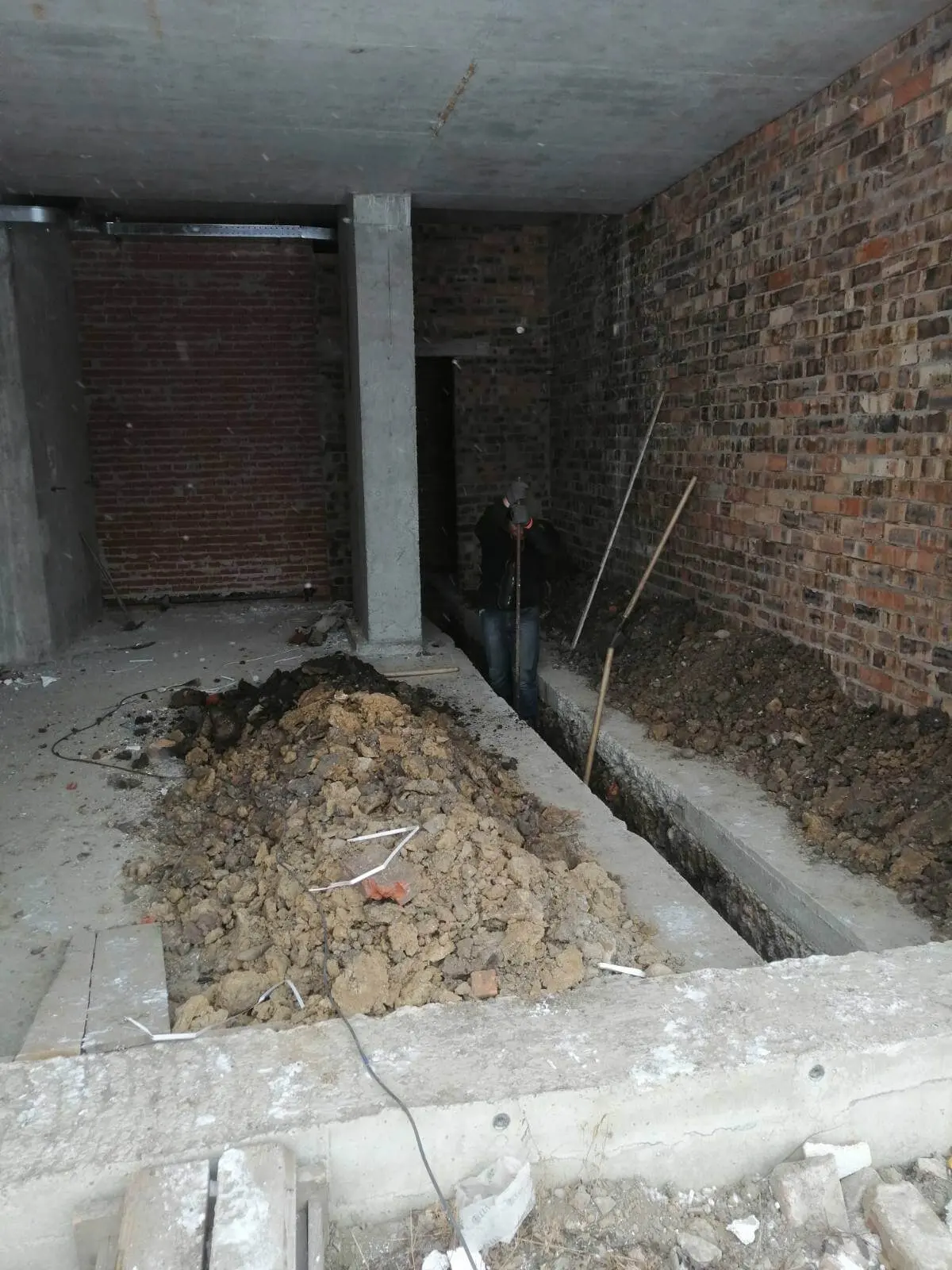

у 3-му під'їзді тривають роботи по в'язці арматурного каркаса монолітної фундаментної плити;

NE
Nelli18551 повід. · з 2016
24 серпня 2021 р.

Ход строительства Жилого Комплекса
30.07.2021
У 1-й черзі:

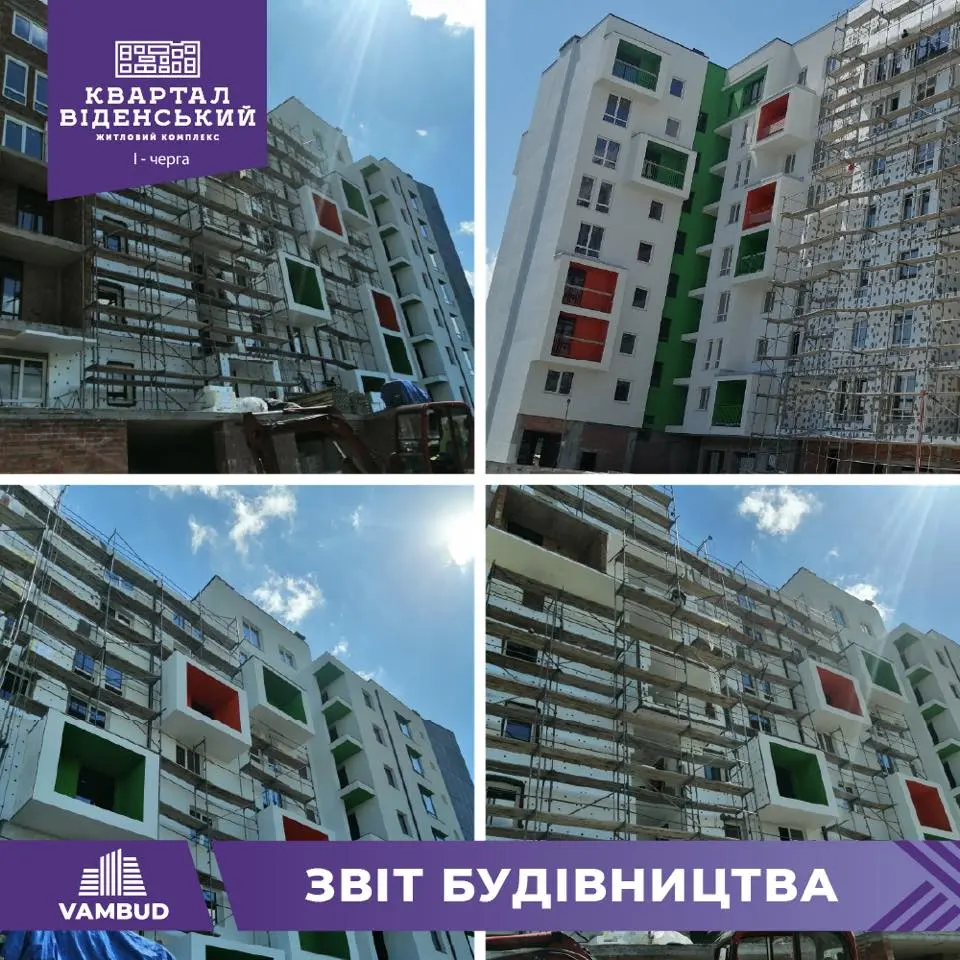

тривають роботи по утепленню фасаду;
встановили двері ліфтів з 2-го по 9-го поверх у 1-му під'їзді;

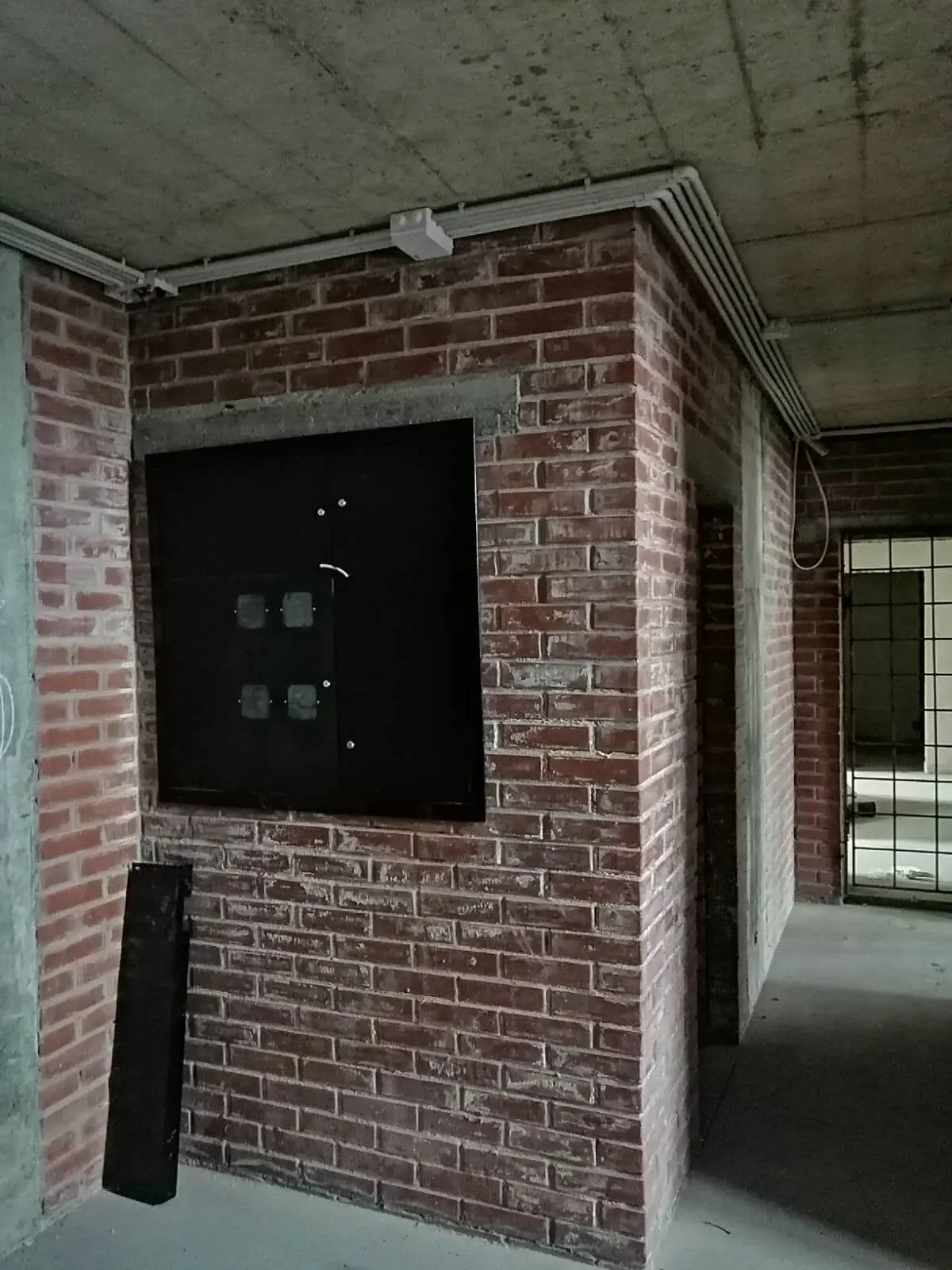

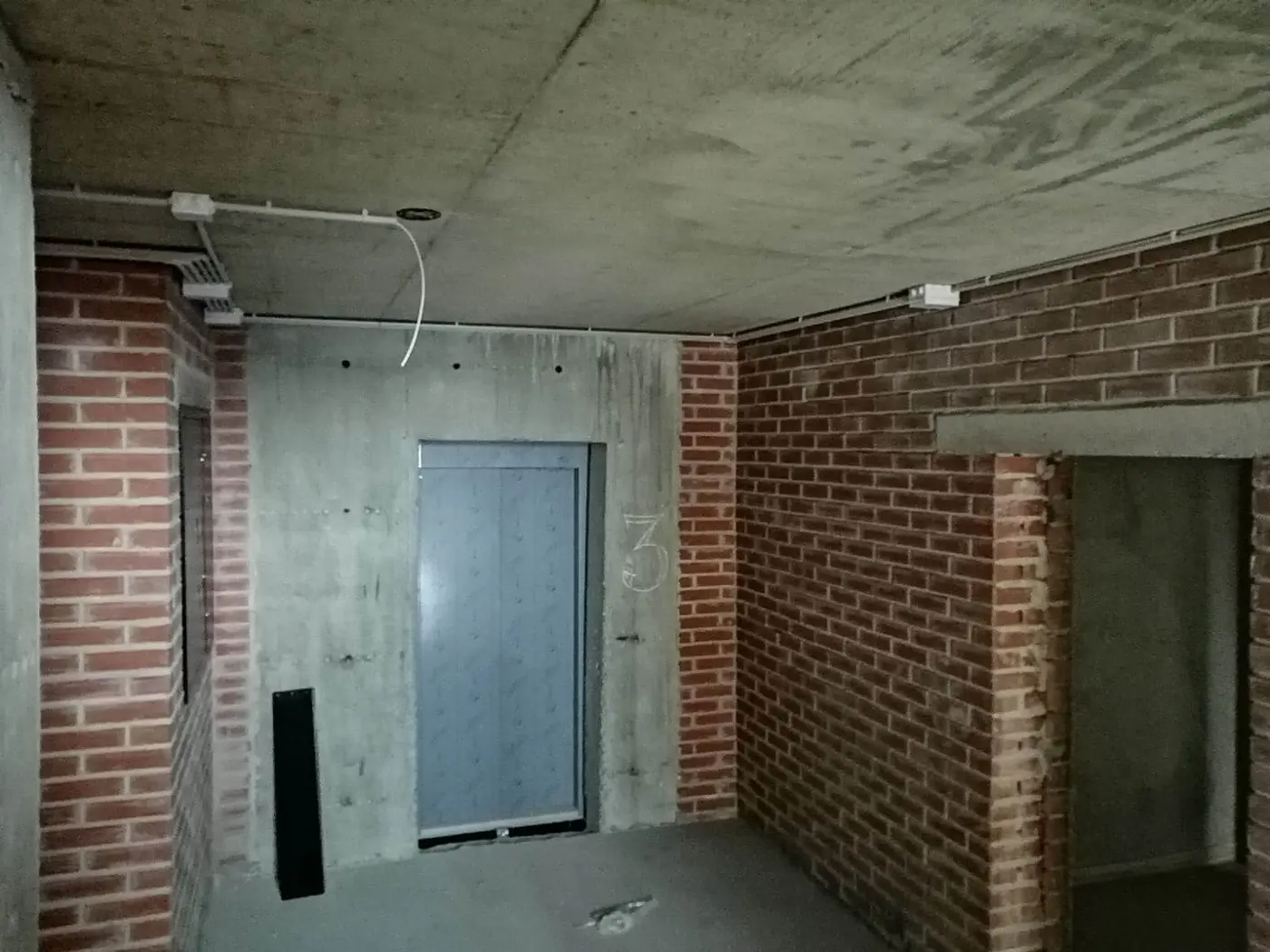

тривають роботи по електричній розводці у 1-му під'їзді;
закінчено влаштування стояків води і каналізації у квартирах;
завершено оздоблення коменів і стін парапетів на даху у 2-3-му під'їздах;
розпочали влаштування стояків води і каналізації у 2-му під'їзді;
продовжуються роботи по влаштуванню теплих підлог, виконали на 2,3,4,5,6-му поверхах у 3-му під'їзді;
завершено влаштування напівсухих стяжок у 2-му під'їзді;
виконуються роботи по влаштуванню стяжок - закінчили роботи на 2,3,4-му поверхах у 3-му під'їзді.
У 2-й черзі:

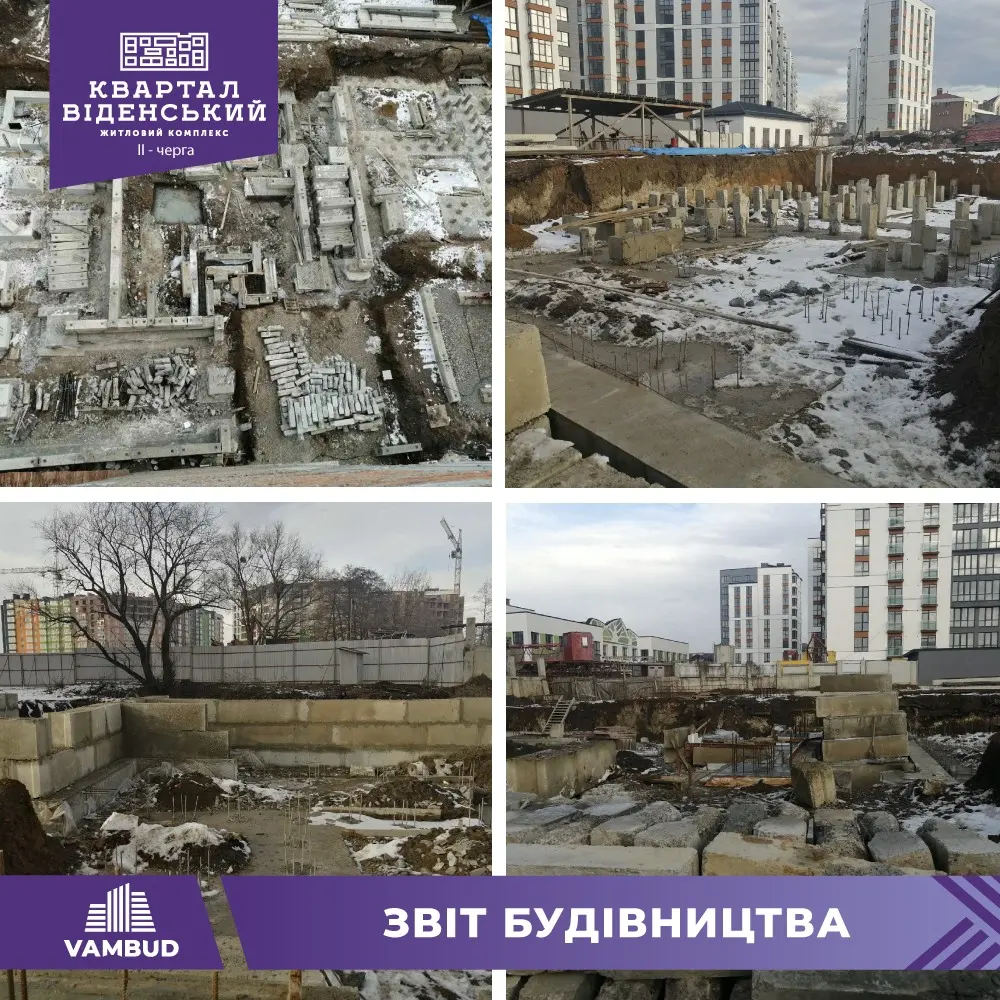

тривають роботи по влаштуванню фундаменту, виконуємо монтаж блоків, заливку армопоясів і монолітних балок над гаражами у 3-му під'їзді;

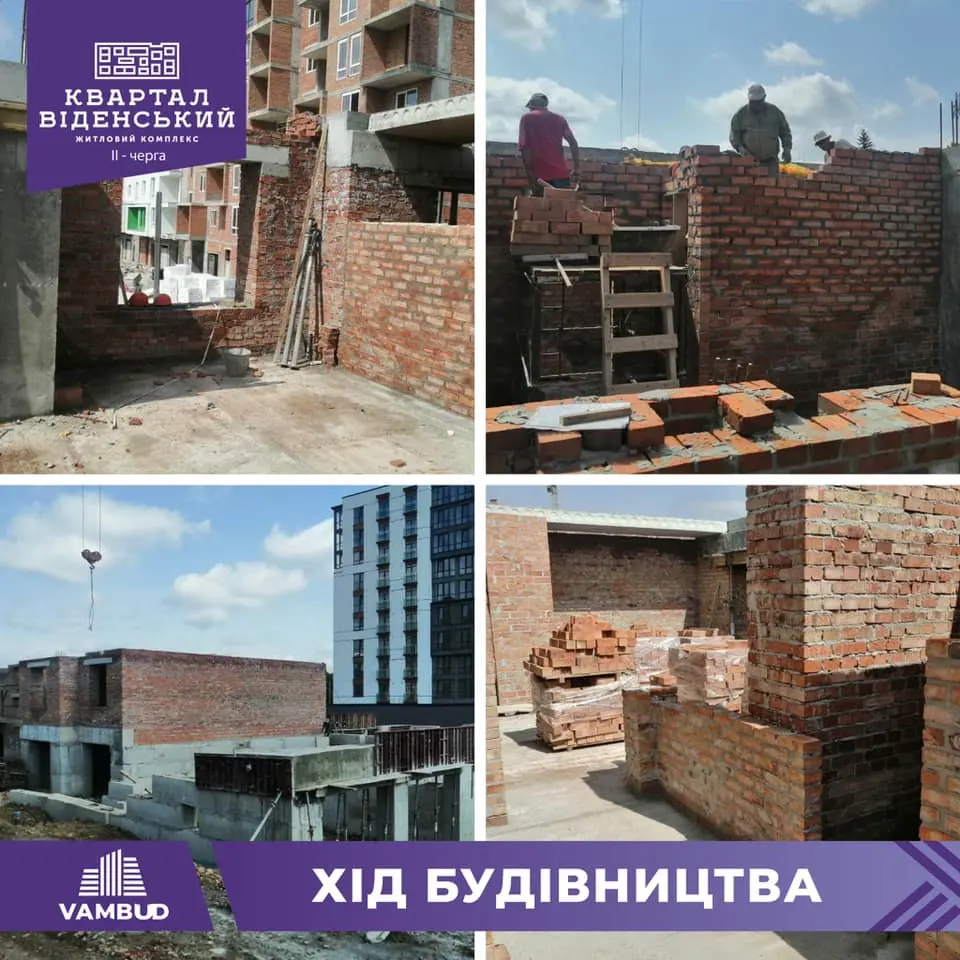

відбувається кладка цегли на 2-му поверсі, зроблено приблизно 80%; почали частково перекривати 2-й поверх у 2-му під'їзді.

NE
Nelli18551 повід. · з 2016
2 січня 2022 р.

Ход строительства Жилого Комплекса
Декабрь 2021
1) Готуємо траси під випуск сантехнічних мереж.
2) У 1-му і 2-му під'їзді завершено електричну розводку на сходових. Встановлено поверхові електричні щити.
