ГоловнаФорумЗапоріжжяЖК Александровский 2

ЖК Александровский 2

17 відповідей · 16 827 переглядів
ГЕ
Геркулес Зевсович716 повід. · з 2018
3 вересня 2018 р.

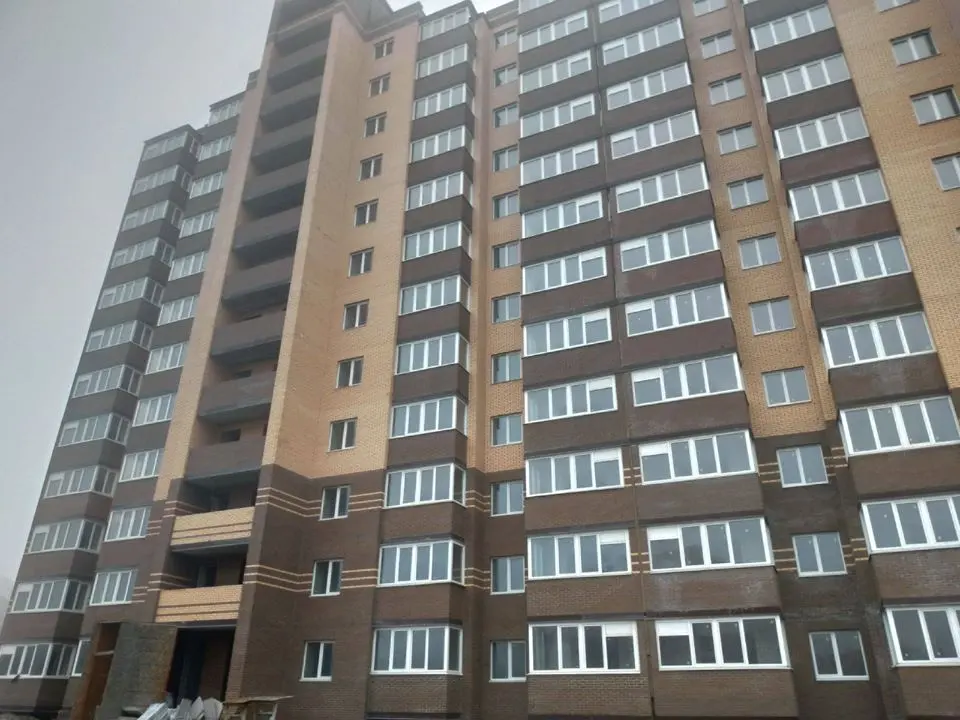

Объект: ЖК «Александровский 2»

Заявленный ввод в эксплуатацию:

1 дом (секция 1) — 4 кв. 2018
1 дом (секция 2) — 4 кв. 2018
1 дом (секции 3-5) — не заявлено
2 дом (секции 1-3) — не заявлено

Адрес: г. Запорожье, Александровский р-н., ул. Почтовая, 77

Ссылки:

::: Сайт проекта

::: Описание на oStroyke

Технические характеристики:

Класс: комфорт
Домов: 2
Этажность: 14-16
Высота потолков: 2,8 м
Утепление: минеральная вата
Отопление: индивидуальное
Паркинг: гаражные боксы

NE
Nelli18551 повід. · з 2016
4 жовтня 2019 р.

Ход строительства Жилого Комплекса
02.10.2019
Секція №1
Виконуються наступні роботи.
Підземна частина:
- входи в підвал і парадне.
Монтаж ліфтового обладнання.
Внутрішні інженерні мережі:
- каналізація;
- зливова каналізація;
Електропостачання:
- електропроводка.
Cекція №2
Виконуються наступні роботи.
Машинне відділення і дах:
- монтаж парапетних плит - завершено;
Внутрішні інженерні мережі:
- каналізація;
- зливова каналізація.
Підземна частина:
- входи в підвал і парадне.
Cекція №3
Виконуються наступні роботи.
Підземна частина:
- входи в підвал і парадне.
Надземна частина:
- кладка цегляних стін 11-го пов.
- виготовлення плит балконів 12-го пов.;
Перегородки:
- міжкімнатні перегородки 7-го, 8-го та 9-го пов.
Секція №4
Виконуються наступні роботи.
Підземна частина:

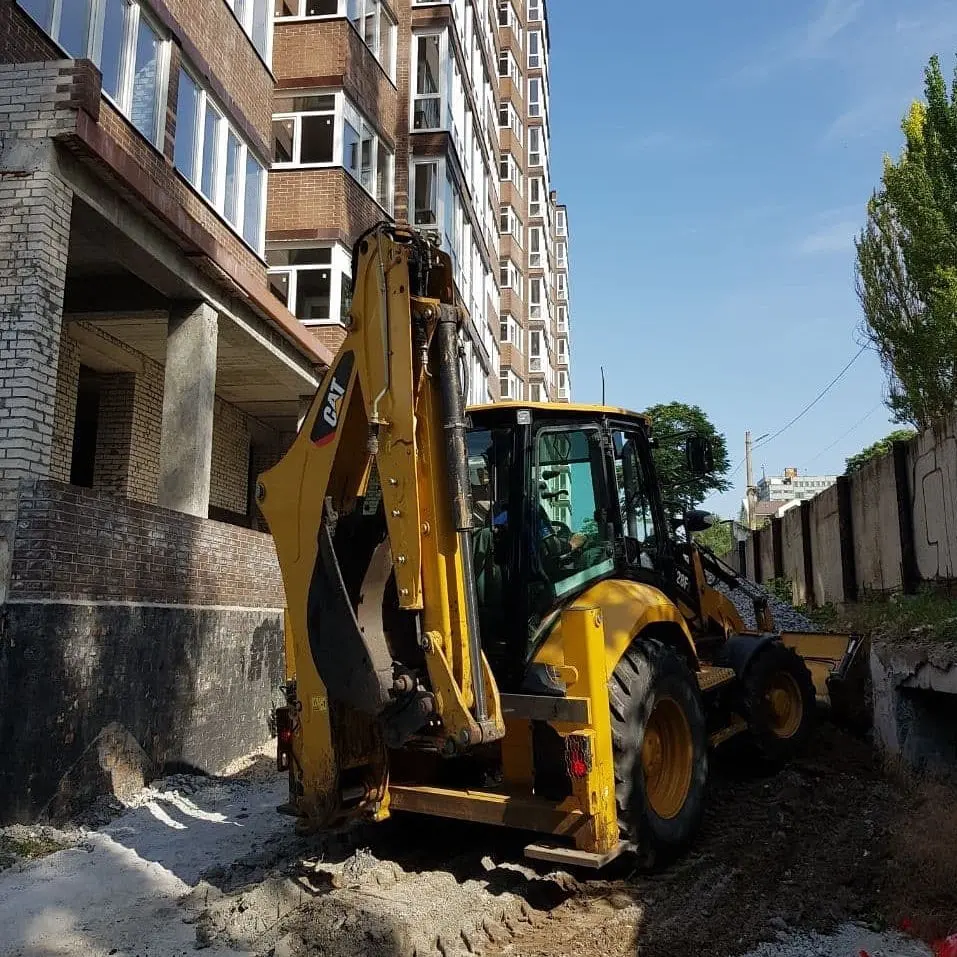

- розробка котловану;
- пальове поле.

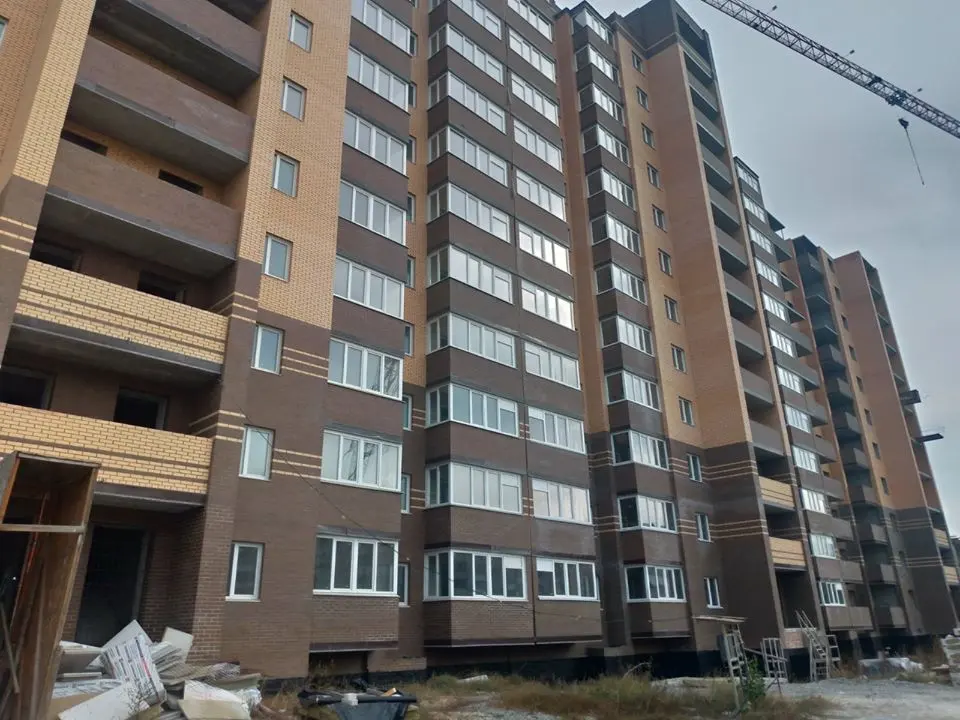

NE
Nelli18551 повід. · з 2016
16 грудня 2019 р.

Ход строительства Жилого Комплекса
04.11.2019
Секція №1
Виконуються наступні роботи.
Підземна частина:
- входи в підвал і парадне.
Монтаж ліфтового обладнання.
Внутрішні інженерні мережі:
- каналізація;
- зливова каналізація;
Електропостачання:
- електропроводка.

Cекція №2
Виконуються наступні роботи.
Внутрішні інженерні мережі:
- каналізація;
- зливова каналізація.
Підземна частина:
- входи в підвал і парадне.

Cекція №3
Виконуються наступні роботи.
Підземна частина:
- входи в підвал і парадне.
Надземна частина:
- кладка цегляних стін 12-го пов.
- виготовлення плит балконів 12-го пов.;
Перегородки:
- міжкімнатні перегородки 7-го, 8-го та 9-го пов.

Секція №4
Виконуються наступні роботи.
Підземна частина:
- розробка котловану;
- пальове поле.

NE
Nelli18551 повід. · з 2016
16 грудня 2019 р.

Ход строительства Жилого Комплекса
18.11.2019
Секція №1
Виконуються наступні роботи.
Підземна частина:
- входи в підвал і парадне.
Ліфт.
Внутрішні інженерні мережі:
- каналізація;
- зливова каналізація;
Електропостачання:
- електропроводка.

Cекція №2
Виконуються наступні роботи.
Внутрішні інженерні мережі:
- каналізація;
- зливова каналізація.
Підземна частина:
- входи в підвал і парадне.

Cекція №3
Виконуються наступні роботи.
Підземна частина:
- входи в підвал і парадне.
Надземна частина:
- влаштування монолітних плит перекриття 11-го поверху - завершено;
- кладка цегляних стін 12-го пов.
- виготовлення плит балконів 12-го пов.;
Перегородки:
- міжкімнатні перегородки 7-го, 8-го та 9-го пов.

Секція №4
Виконуються наступні роботи.
Підземна частина:
- розробка котловану;
- пальове поле.

NE
Nelli18551 повід. · з 2016
16 грудня 2019 р.

Ход строительства Жилого Комплекса
02.12.2019
Секція №1
Виконуються наступні роботи.
Підземна частина:
- входи в підвал і парадне.
Ліфт.
Внутрішні інженерні мережі:
- каналізація;
- зливова каналізація;
Електропостачання:
- електропроводка.

Cекція №2
Виконуються наступні роботи.
Внутрішні інженерні мережі:
- каналізація;
- зливова каналізація.
Підземна частина:
- входи в підвал і парадне.
Cекція №3
Виконуються наступні роботи.
Підземна частина:
- входи в підвал і парадне.
Надземна частина:
- кладка цегляних стін 12-го пов.
- виготовлення плит балконів 12-го пов.;
Перегородки:
- міжкімнатні перегородки 7-го, 8-го та 9-го пов.

Секція №4
Виконуються наступні роботи.
Підземна частина:
- розробка котловану;
- пальове поле.

NE
Nelli18551 повід. · з 2016
16 грудня 2019 р.

Ход строительства Жилого Комплекса
16.12.2019
Секція №1
Виконуються наступні роботи.
Підземна частина:
- входи в підвал і парадне.
Ліфт.
Внутрішні інженерні мережі:
- каналізація;
- зливова каналізація;
Електропостачання:
- електропроводка.

Cекція №2
Виконуються наступні роботи.
Внутрішні інженерні мережі:
- каналізація;
- зливова каналізація.
Підземна частина:
- входи в підвал і парадне.

Cекція №3
Виконуються наступні роботи.
Підземна частина:
- входи в підвал і парадне.
Надземна частина:
- кладка цегляних стін 12-го пов.
- виготовлення плит балконів 12-го пов. - завершено;
Перегородки:
- міжкімнатні перегородки 7-го, 8-го та 9-го пов.

Секція №4
Виконуються наступні роботи.
Підземна частина:
- розробка котловану;
- пальове поле.

NE

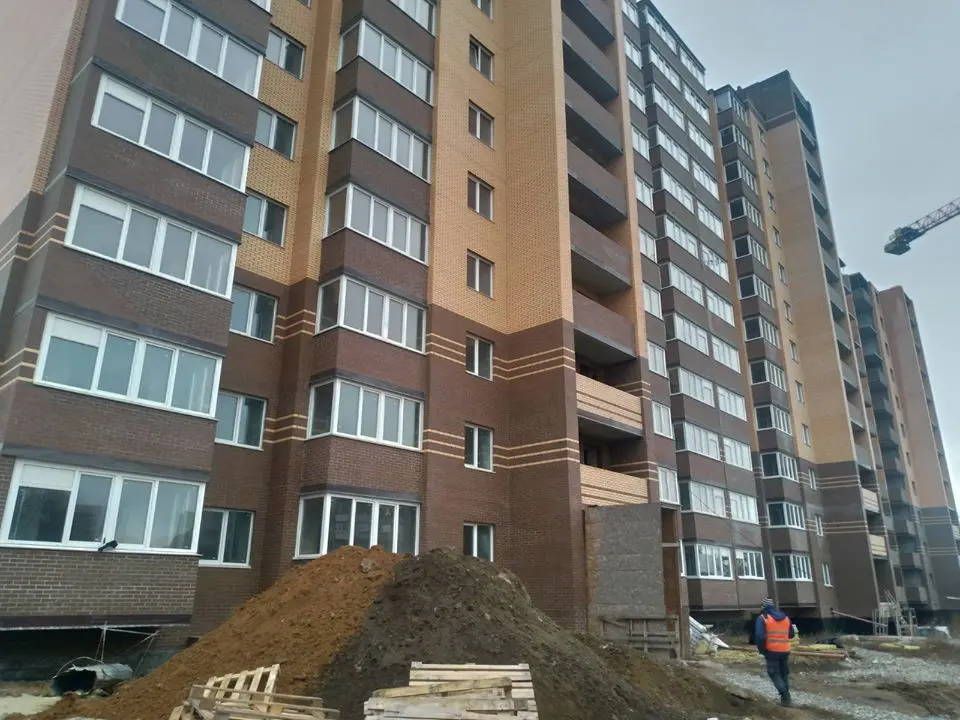

Nelli18551 повід. · з 2016
2 лютого 2020 р.

Ход строительства Жилого Комплекса

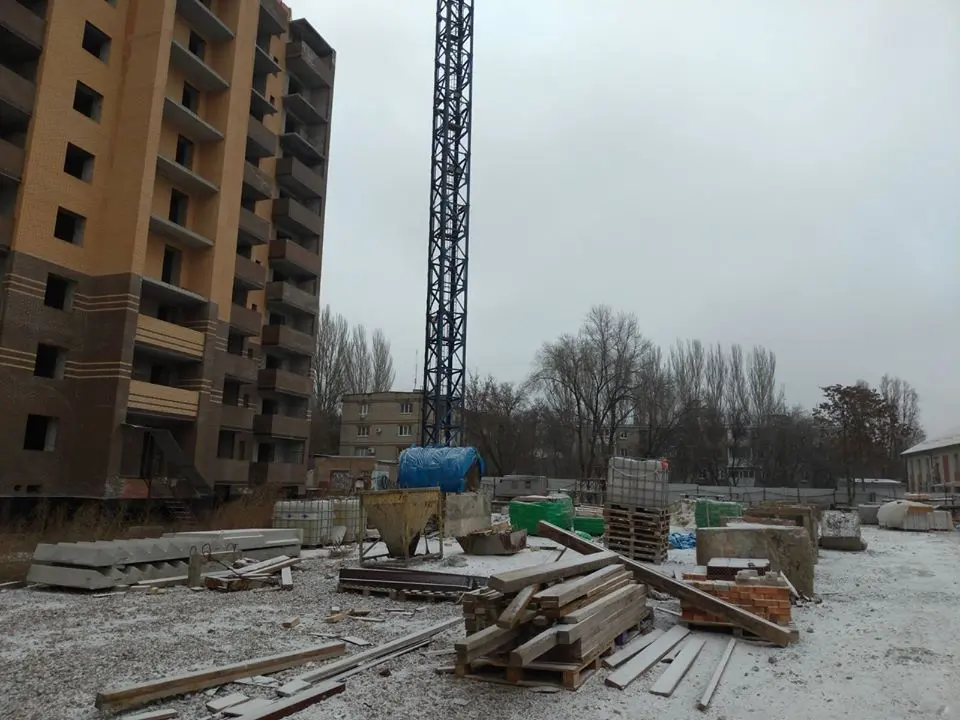

20.12.2019
Виконуються загальнобудівельні роботи на 12-му поверсі секції 3. Відбуваеться мурування стін у відмітці плит перекриття. Паралельно виконується розмітка осей 12-го поверху.

NE
Nelli18551 повід. · з 2016
2 лютого 2020 р.

Ход строительства Жилого Комплекса
13.01.2020
Секція №1
Виконуються наступні роботи.
Підземна частина:
- входи в підвал і парадне.
Ліфт.
Внутрішні інженерні мережі:
- каналізація;
- зливова каналізація;
Електропостачання:
- електропроводка.
Благоустрій:

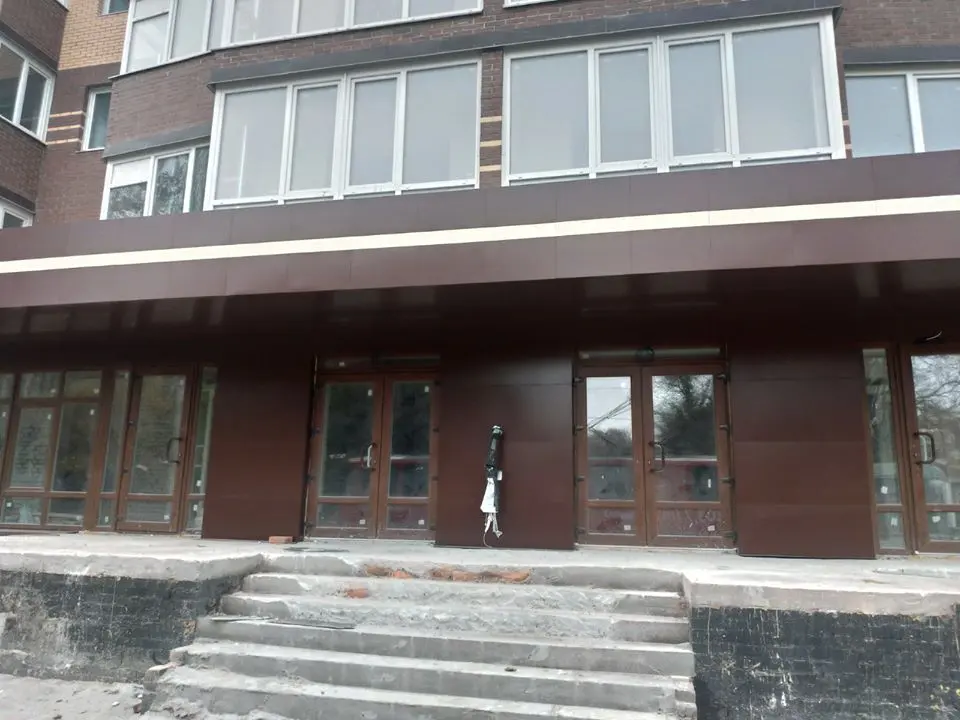

- влаштування благоустрію біля комерційних приміщень;
Cекція №2
Виконуються наступні роботи.
Внутрішні інженерні мережі:
- каналізація;
- зливова каналізація.
Підземна частина:
- входи в підвал і парадне.
Cекція №3
Виконуються наступні роботи.
Підземна частина:
- входи в підвал і парадне.
Надземна частина:
- кладка цегляних стін 12-го пов.
Перегородки:
- міжкімнатні перегородки 7-го, 8-го та 9-го пов.
Секція №4
Виконуються наступні роботи.
Підземна частина:
- розробка котловану;
- пальове поле.

NE
Nelli18551 повід. · з 2016
3 лютого 2020 р.

Ход строительства Жилого Комплекса
20.01.2020
Секція №1
Виконуються наступні роботи.
Підземна частина:
- входи в підвал і парадне.
Ліфт.
Внутрішні інженерні мережі:
- каналізація;
- зливова каналізація;
Електропостачання:
- електропроводка.
Благоустрій:
- влаштування благоустрію біля комерційних приміщень;
Cекція №2
Виконуються наступні роботи.
Внутрішні інженерні мережі:
- каналізація;
- зливова каналізація.
Підземна частина:
- входи в підвал і парадне.
Cекція №3
Виконуються наступні роботи.
Підземна частина:
- входи в підвал і парадне.
Надземна частина:
- кладка цегляних стін 12-го пов.
Перегородки:
- міжкімнатні перегородки 7-го, 8-го та 9-го пов.
Секція №4
Виконуються наступні роботи.
Підземна частина:
- розробка котловану;
- пальове поле.

NE
Nelli18551 повід. · з 2016
4 лютого 2020 р.

Ход строительства Жилого Комплекса
03.02.2020
Секція №1
Виконуються наступні роботи.
Підземна частина:
- входи в підвал і парадне.
Ліфт.
Внутрішні інженерні мережі:
- каналізація;
- зливова каналізація;
Електропостачання:
- електропроводка.
Благоустрій:
- влаштування благоустрію біля комерційних приміщень;
Cекція №2
Виконуються наступні роботи.
Внутрішні інженерні мережі:
- каналізація;
- зливова каналізація.
Підземна частина:
- входи в підвал і парадне.
Cекція №3
Виконуються наступні роботи.
Підземна частина:
- входи в підвал і парадне.
Надземна частина:
- кладка цегляних стін 12-го пов.
Перегородки:
- міжкімнатні перегородки 7-го, 8-го та 9-го пов.
Секція №4
Виконуються наступні роботи.
Підземна частина:
- розробка котловану;
- пальове поле.

NE
Nelli18551 повід. · з 2016
19 серпня 2020 р.

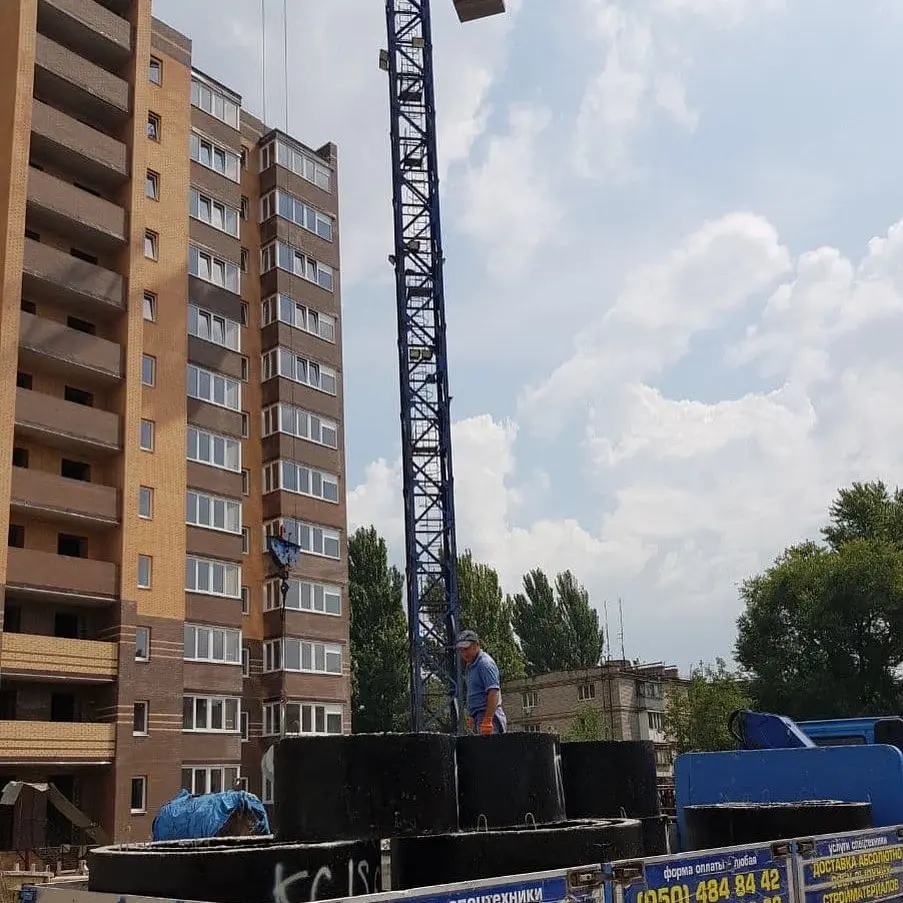

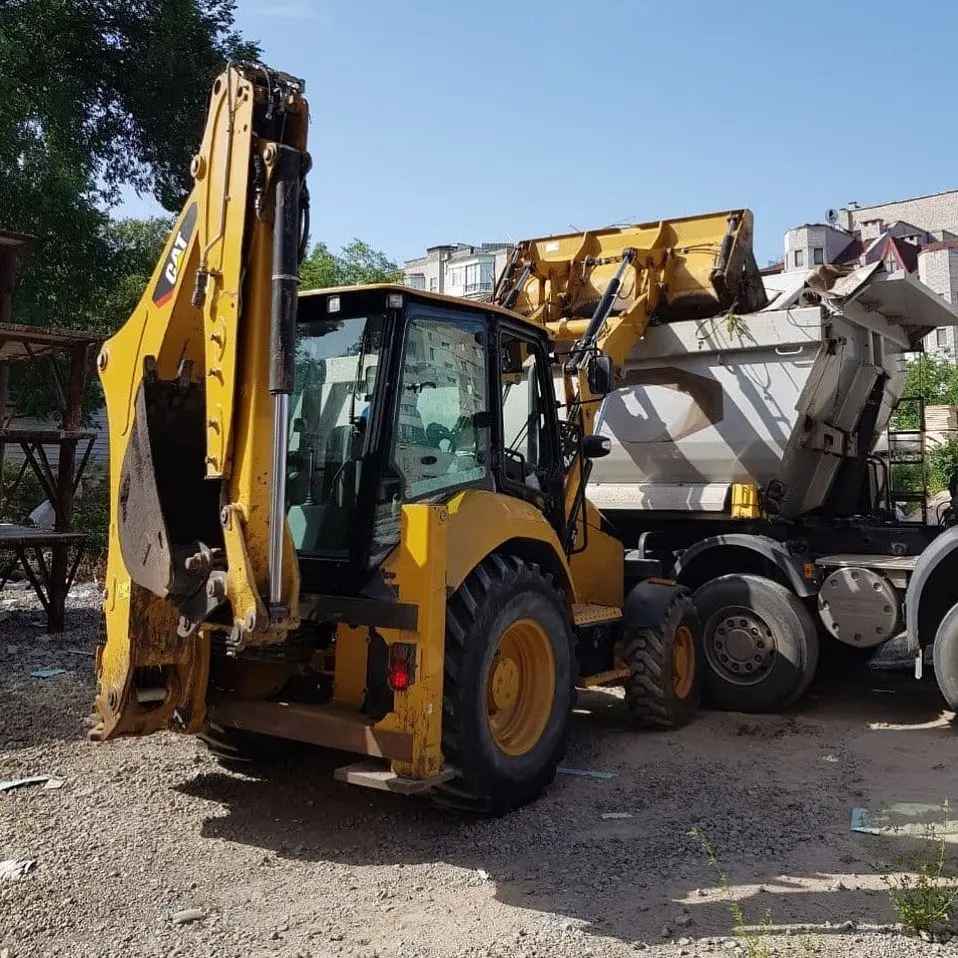

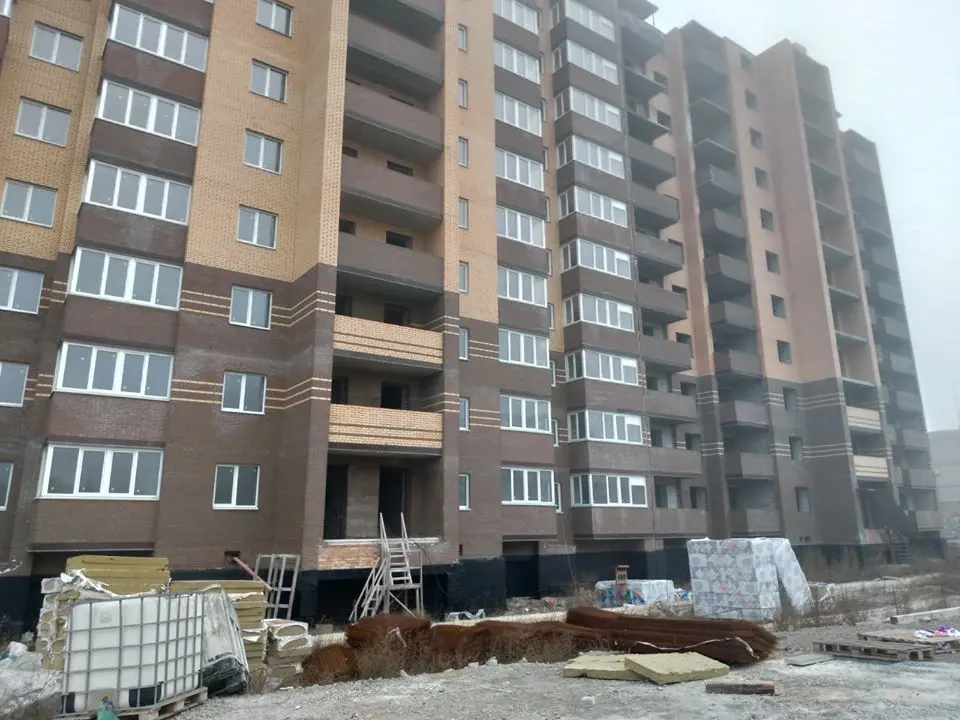

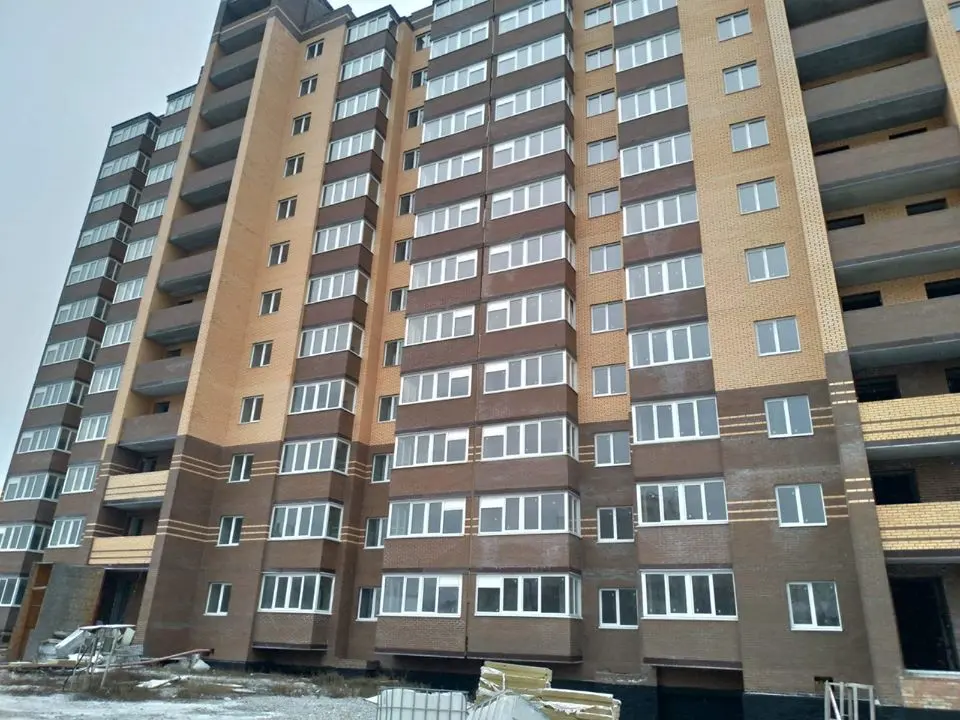

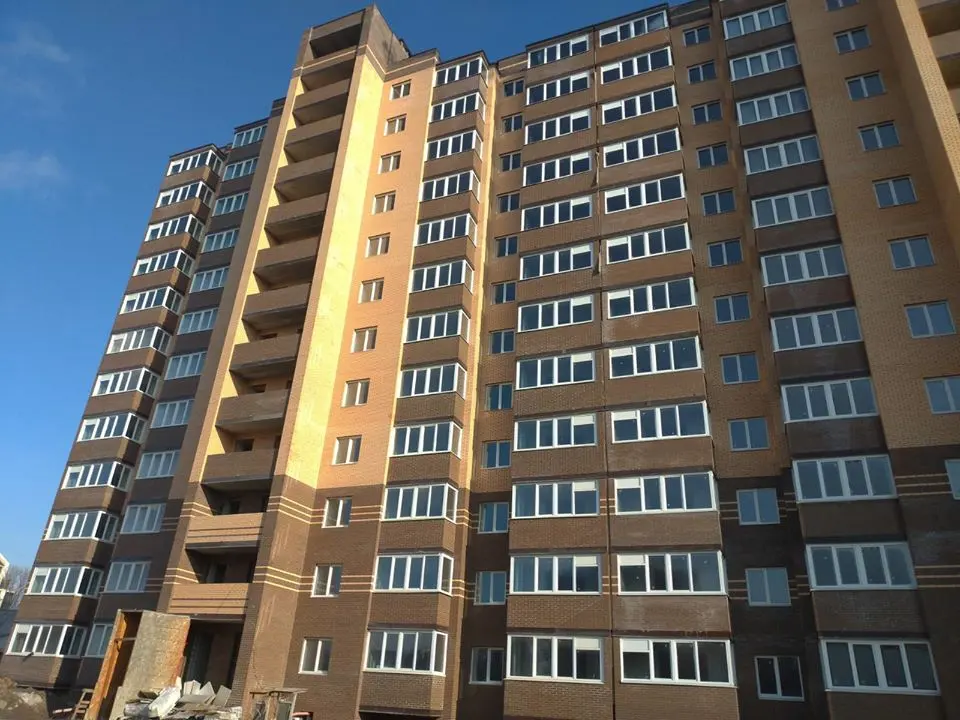

Ход строительства Жилого Комплекса

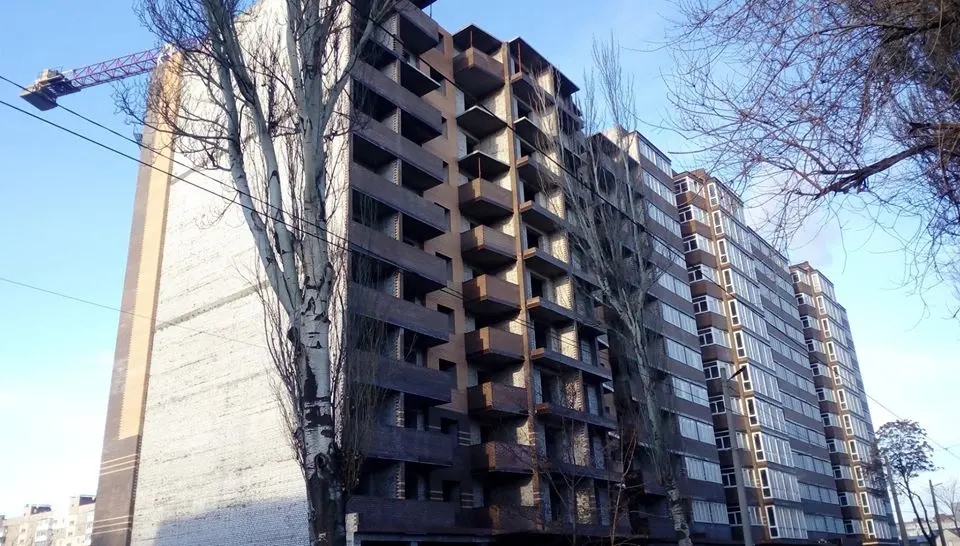

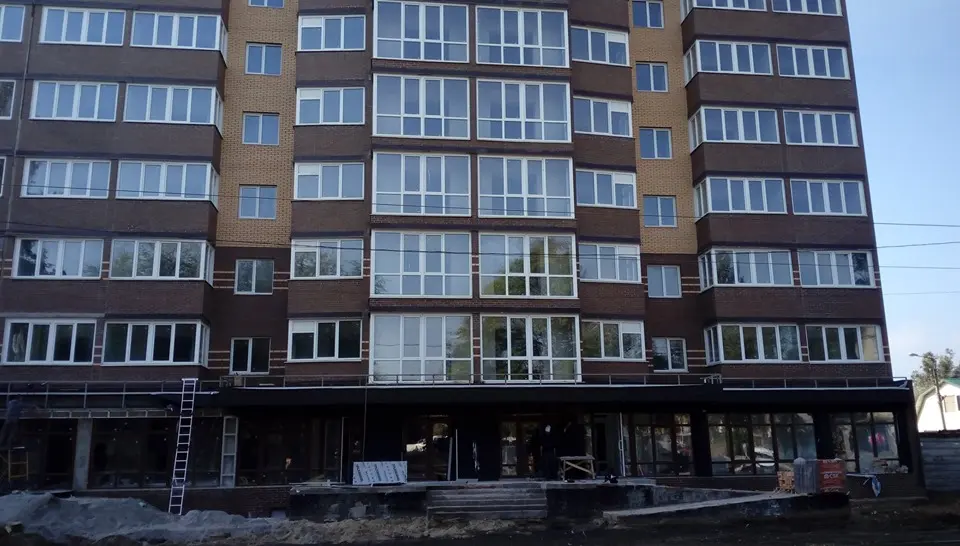

18.08.2020

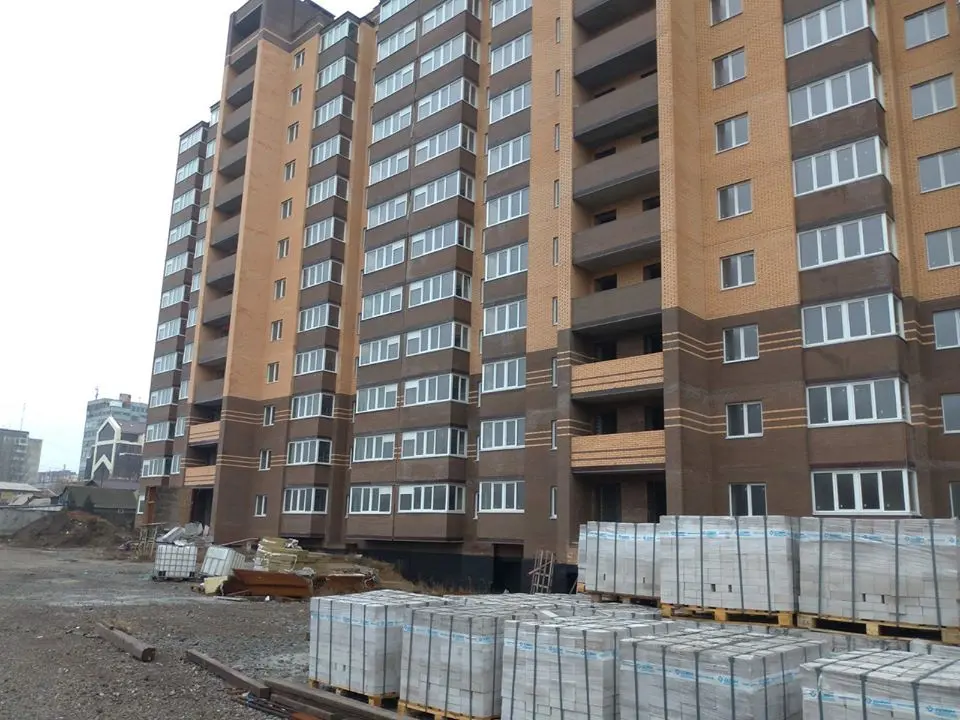

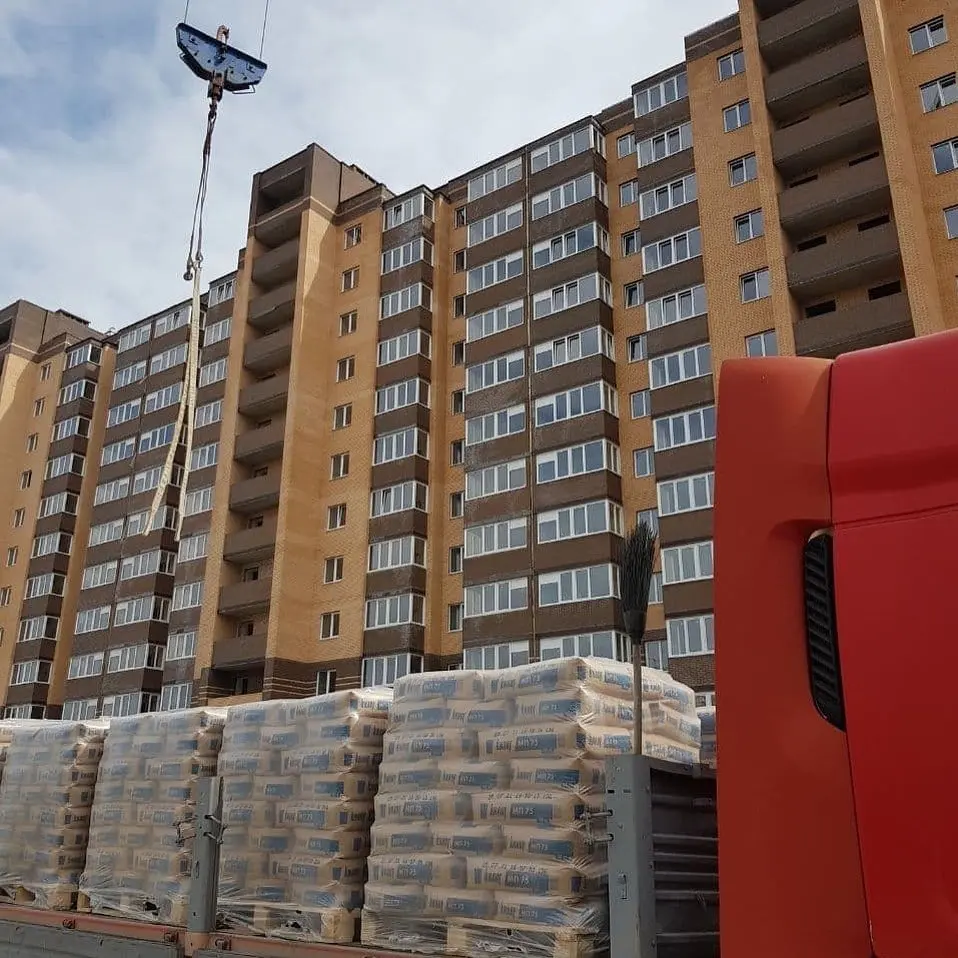

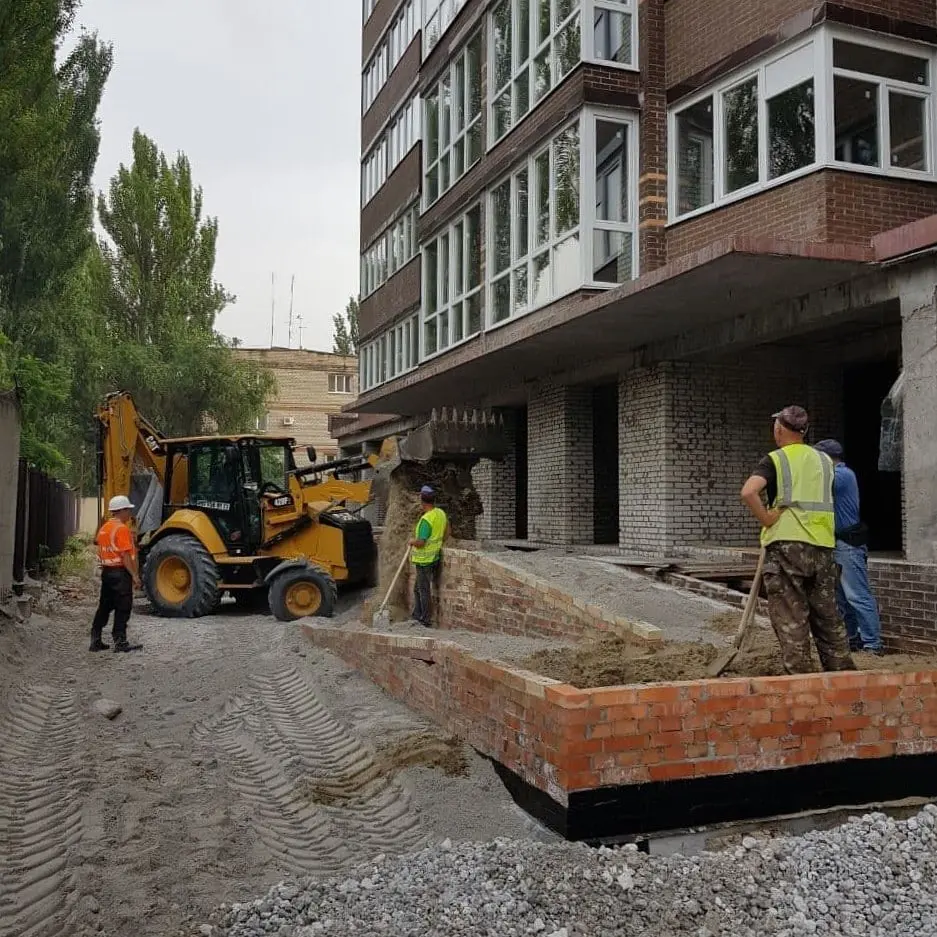

☑️ Виконали всі отвори для монтажу вертикальних стояків газопостачання в секції 2;
☑️ Продовжуємо виконувати отвори для монтажу вертикальних стояків газопостачання в секції 1;

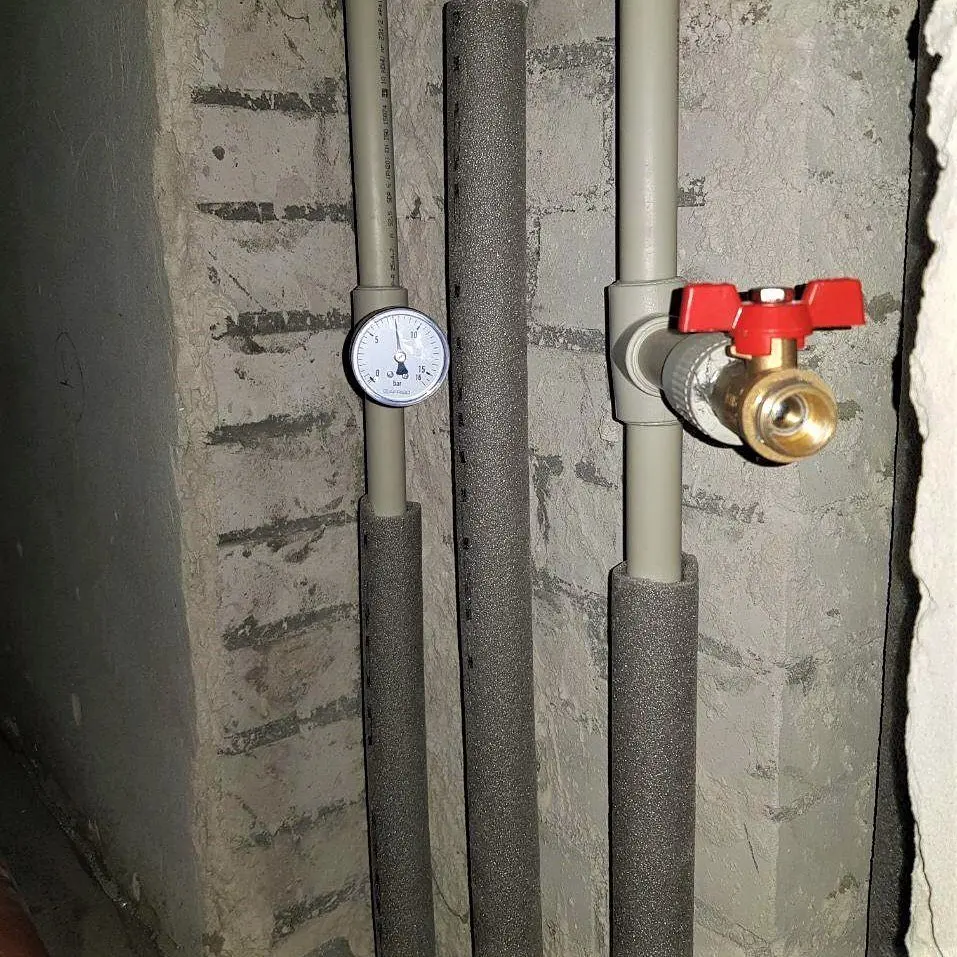

☑️ Випробували на герметичність труби водопроводу;
☑️ Продовжуємо оздоблення місць загального користування;
☑️ Монтуємо та підключаємо до силових кабелів поверхові щити;
☑️ Продовжуємо монтаж дорожнього каменю на подвір'ї комплексу;

NE
Nelli18551 повід. · з 2016
13 лютого 2021 р.

Ход строительства Жилого Комплекса
11.02.2021
Секція 3
Монтуємо міжкімнатні перегородки в секції;

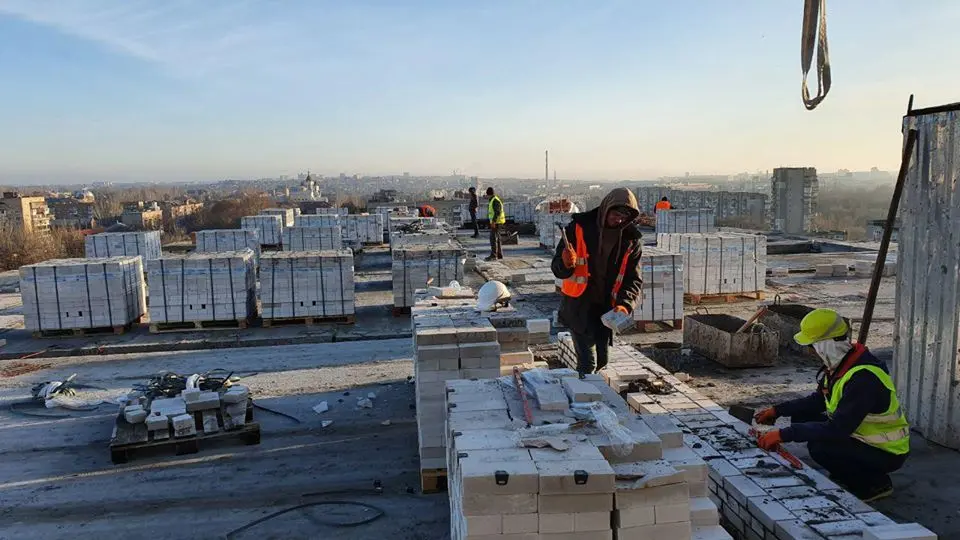

Продовжуємо систематично завозити і завантажувати газоблок для виконання перегородок.
Секція 2
Прийняли та розвантажили партію керамічної цегли;
Виконуємо кладку цокольної стіни вхідної групи;
Готуємо внутрішній простір вхідної групи до зворотної засипки та пошарового ущільнення.
Секція 1

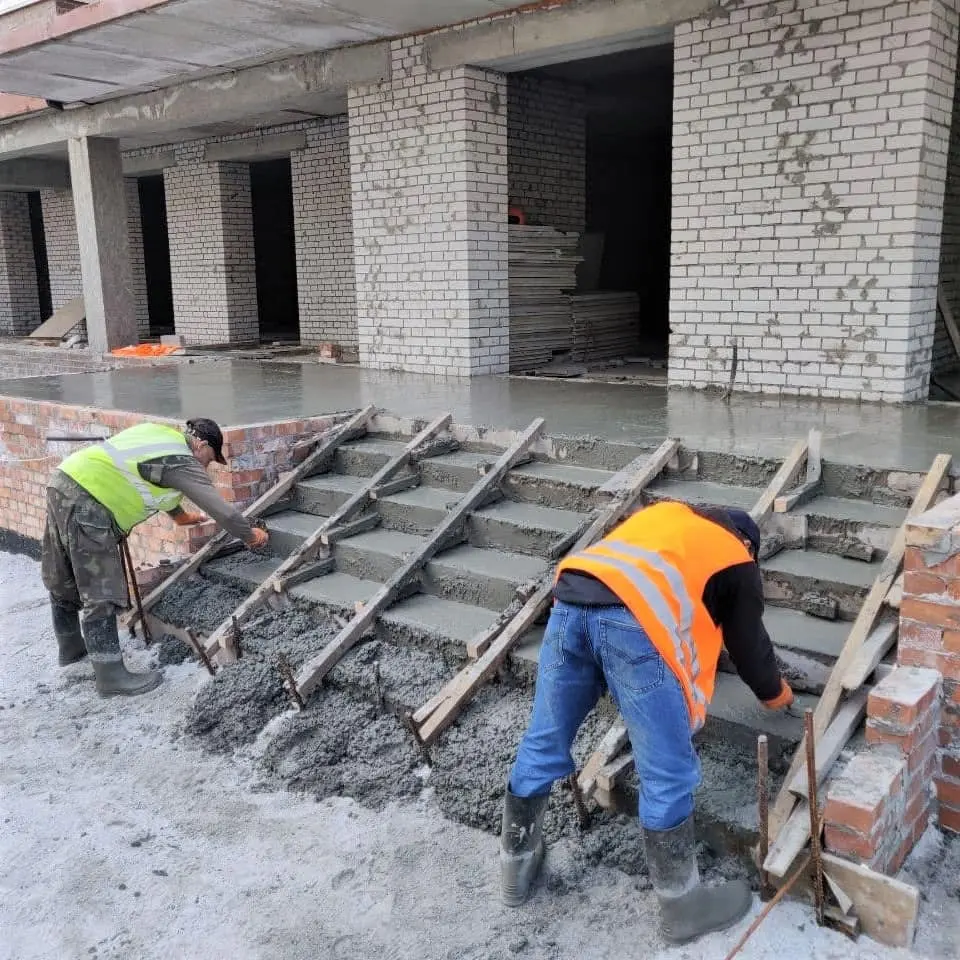

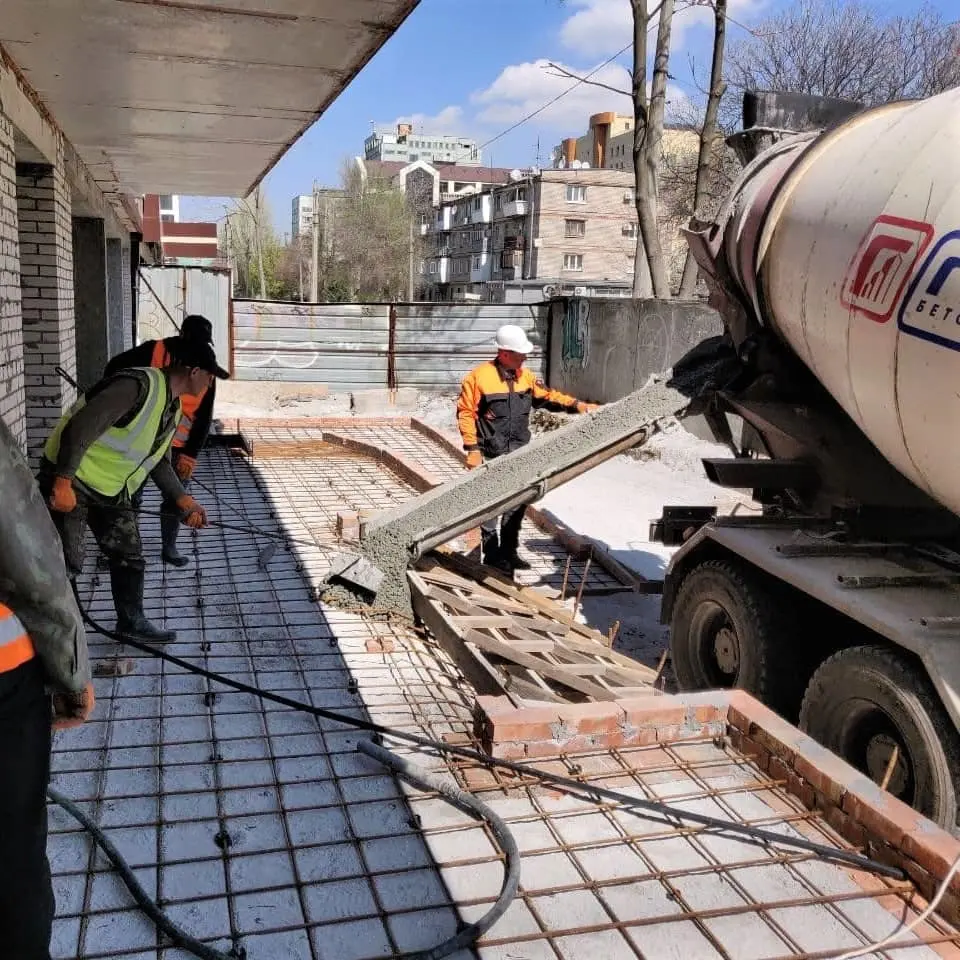

Виконали монтаж і обв'язку робочої арматури фундаментної плити вхідної групи;

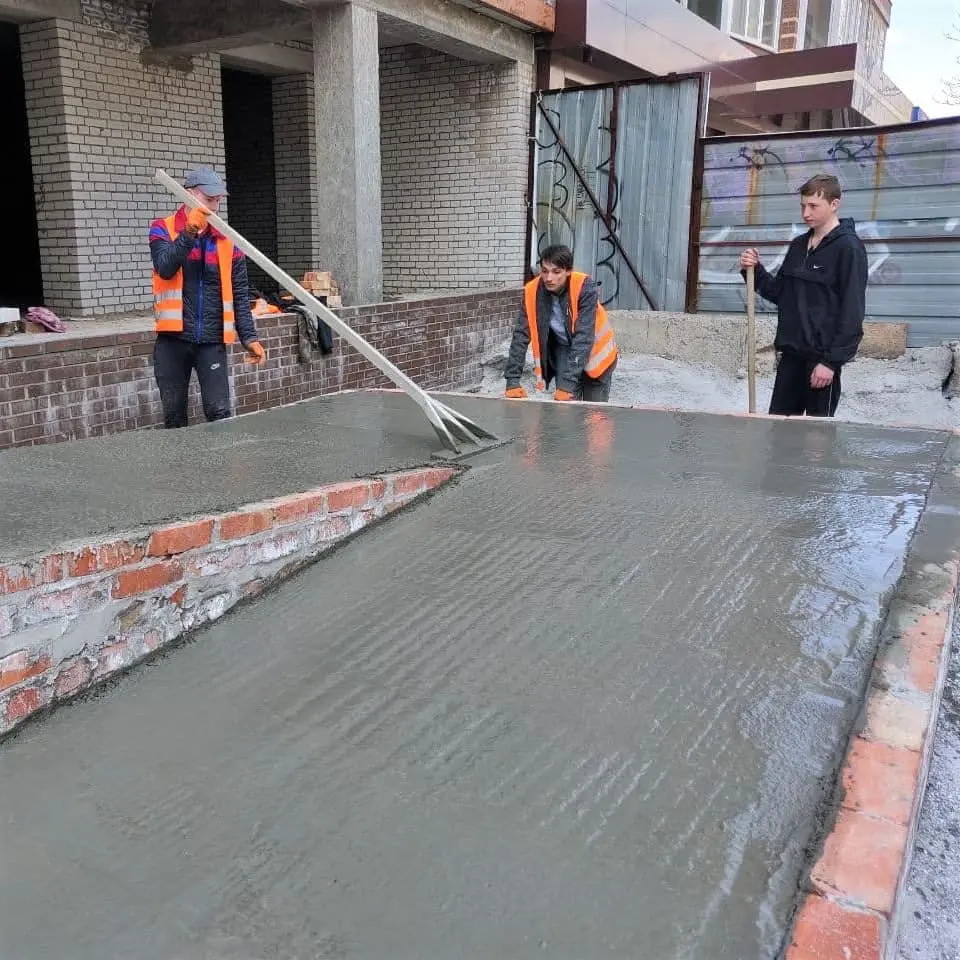

Виконали бетонування фундаментної плити.

NE
Nelli18551 повід. · з 2016
1 квітня 2021 р.

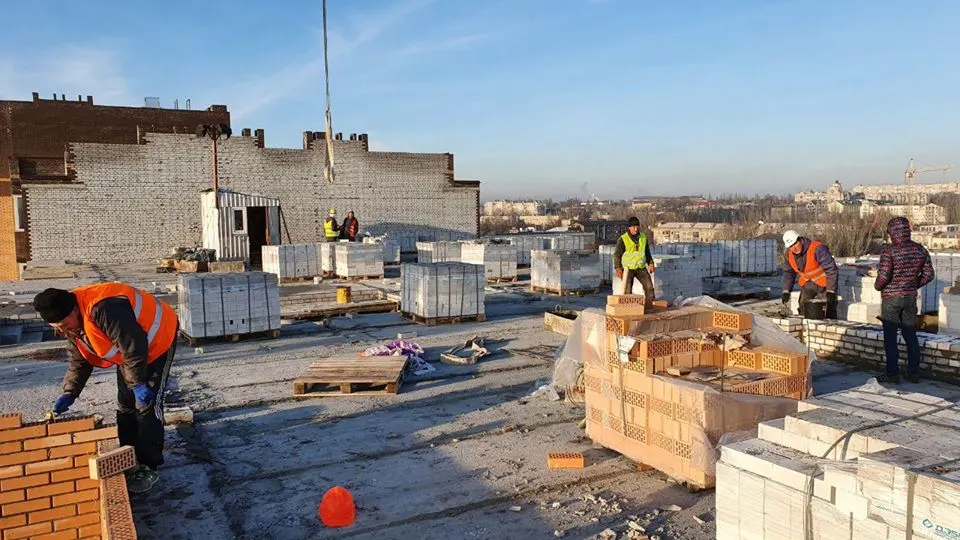

Ход строительства Жилого Комплекса
25.03.2021
Секція 3
Монтуємо міжкімнатні перегородки в секції;
Монтуємо перегородки санвузлів;

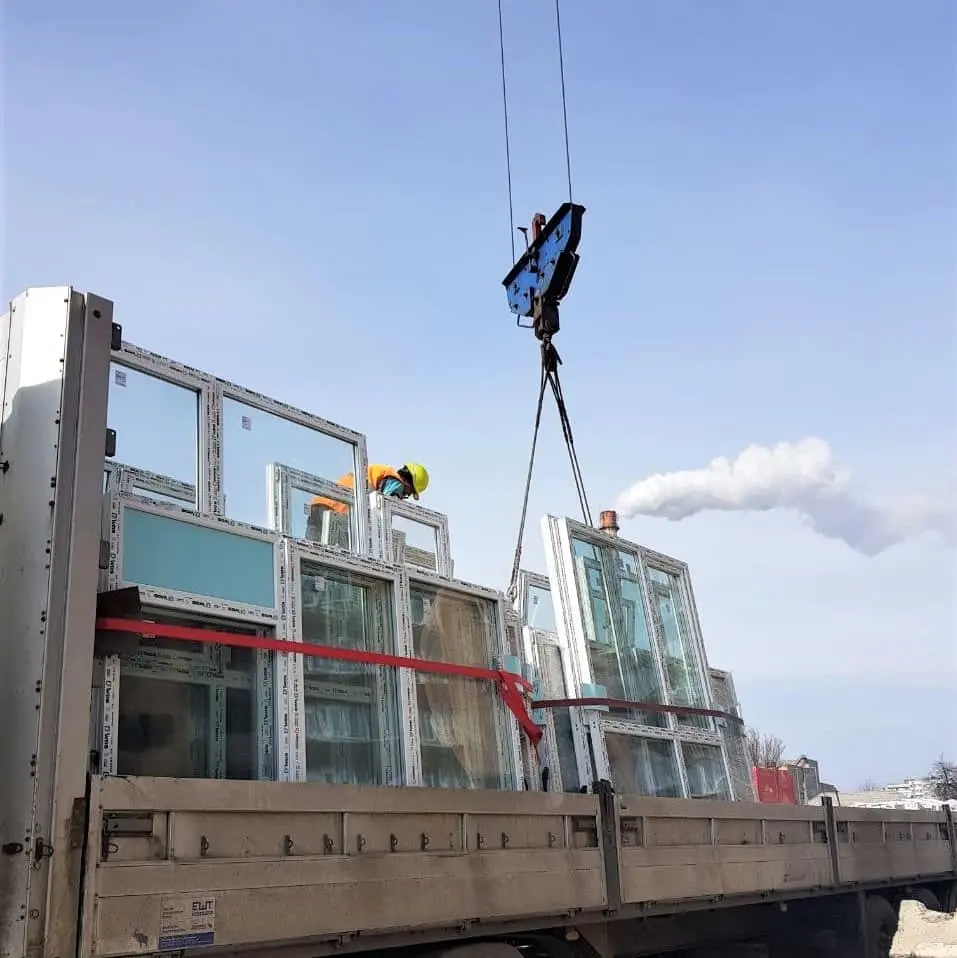

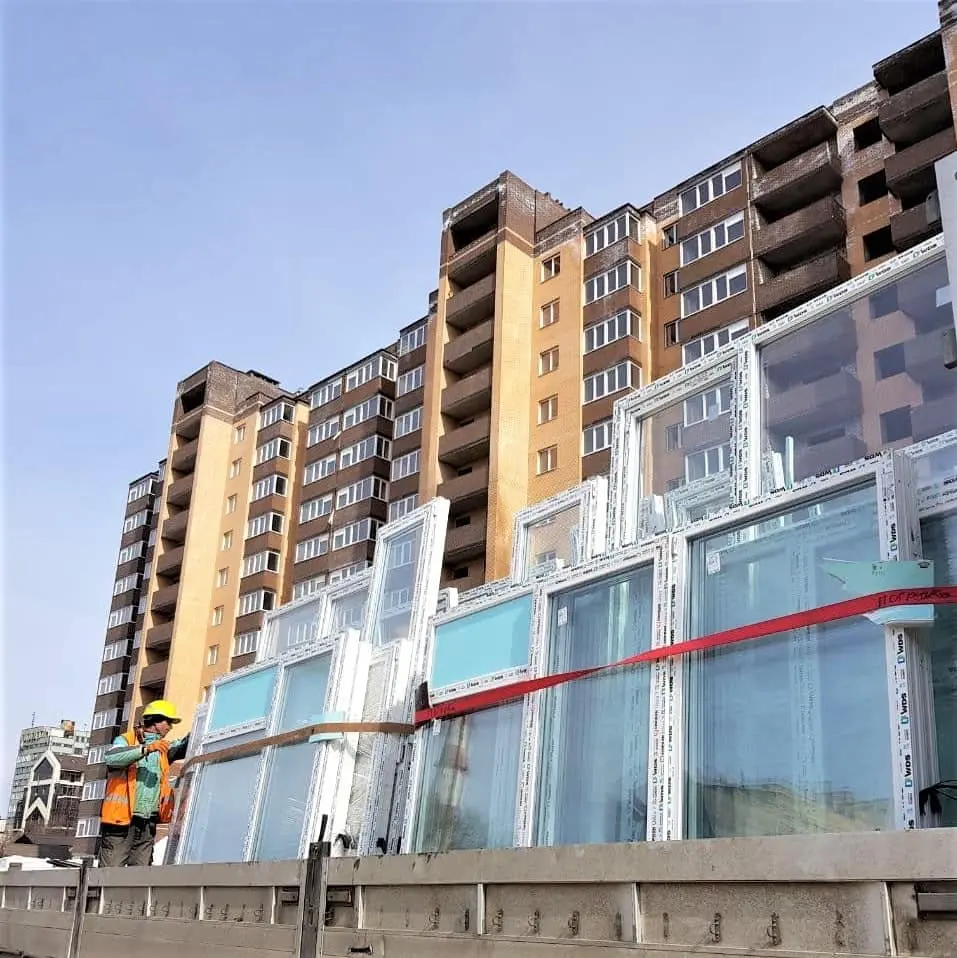

Виконуємо розвантаження та монтаж віконних склопакетів.
Секція 2
Прийняли та розвантажили партію штукатурної суміші;
Виконуємо горизонтальну розводку електропроводки місць загального користування (МЗК);
Продовжуємо виконувати штукатурні роботи місць загального користування (МЗК).
Секція 1
Виконуємо зворотну засипку внутрішньої порожнини вхідної групи;

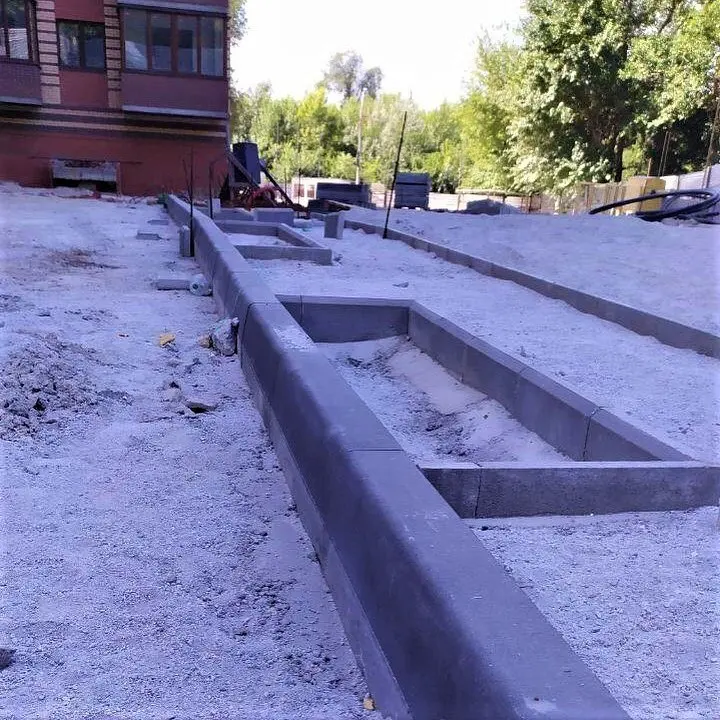

Виконуємо зворотну засипку з пошаровим ущільненням пазух секції.

NE
Nelli18551 повід. · з 2016
27 травня 2021 р.

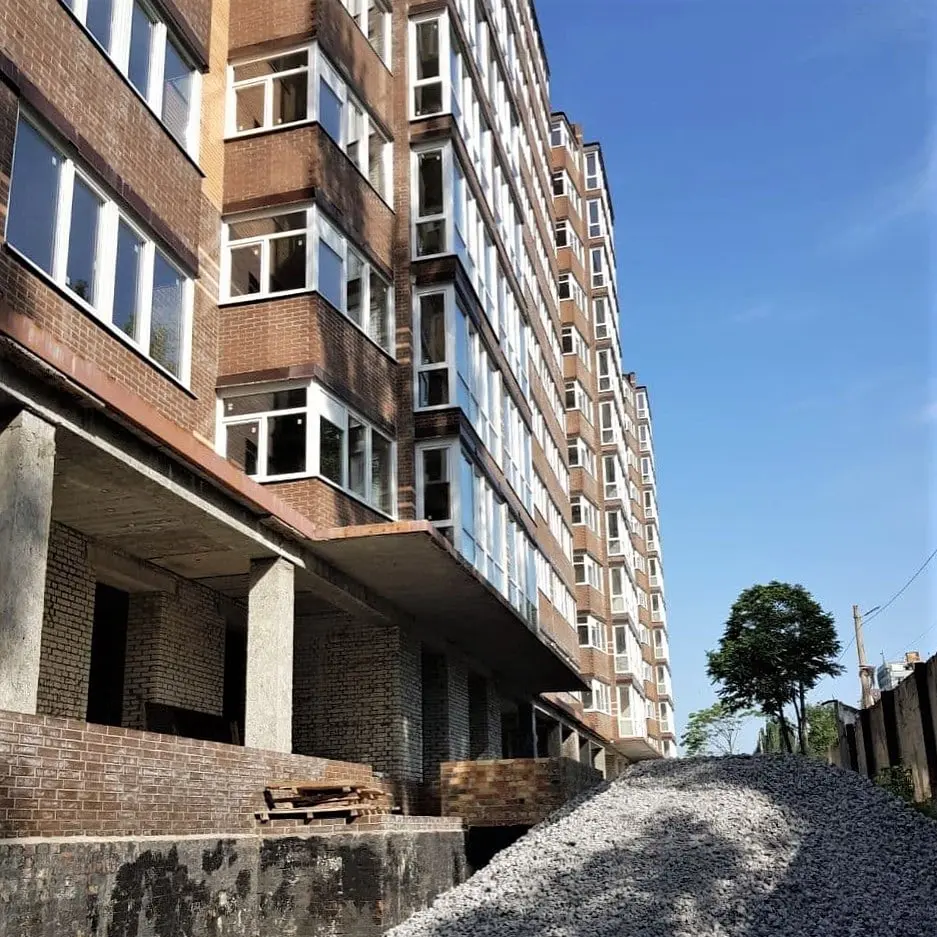

Ход строительства Жилого Комплекса
25.05.2021
Секція 3

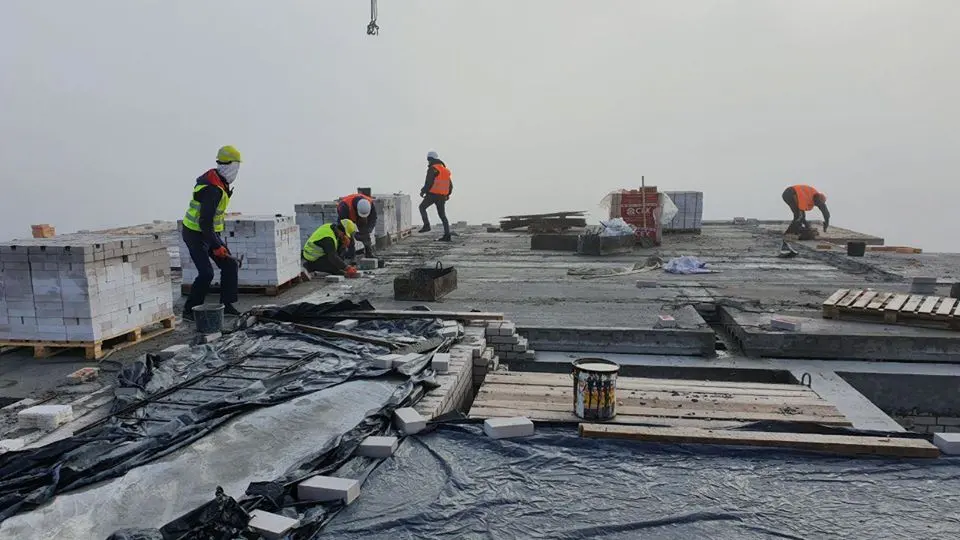

Виконуємо пристрій покрівельного пирога;
Монтуємо міжкімнатні перегородки в секції;
Монтуємо перегородки санвузлів;
Секція 2
Виконуємо горизонтальну розводку електропроводки в місцях загального користування (МЗК);
Продовжуємо виконувати штукатурні роботи місць загального користування (МЗК);

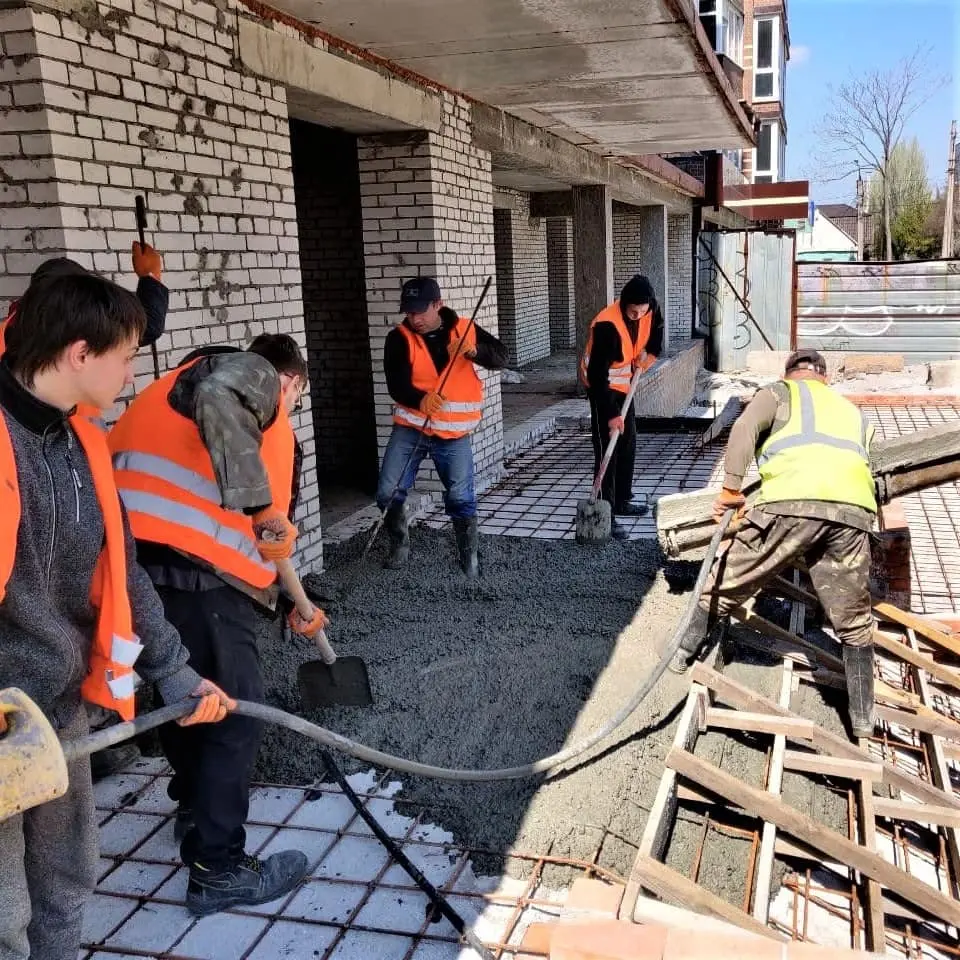

Завершено бетонування вхідної групи;
Секція 1
Виконуємо монтаж плитки в місцях загального користування (МЗК);

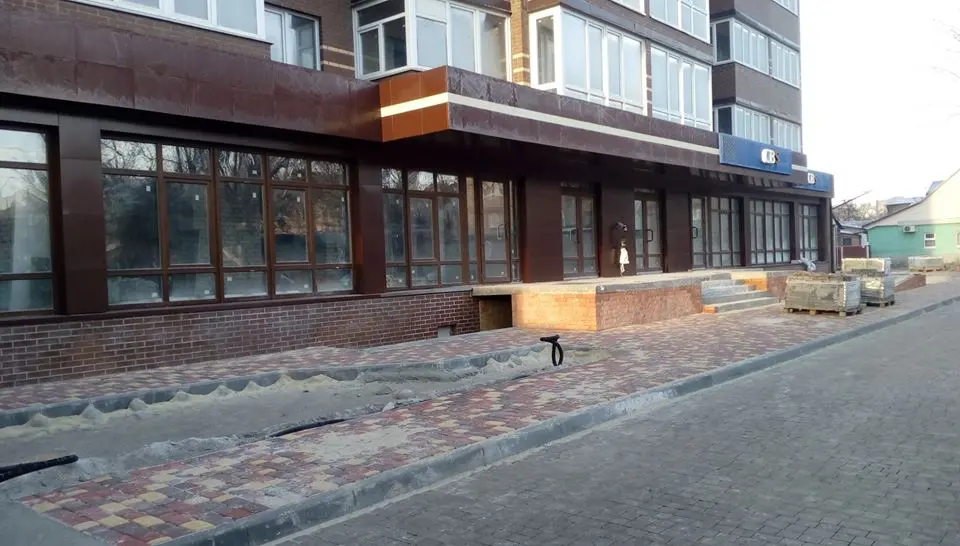

Загальномайданчикові роботи:
Завершено прокладку електрокабеля в траншеї до трансформаторної підстанції;

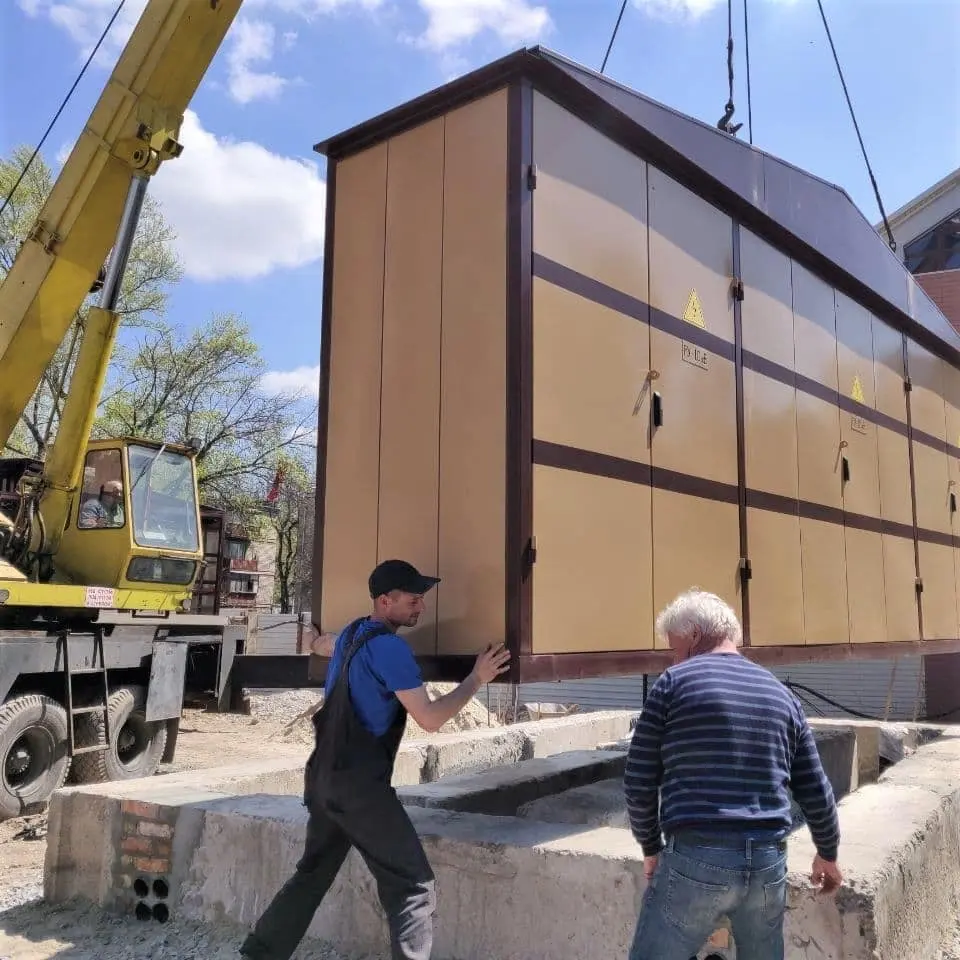

Виконали монтаж нової трансформаторної підстанції;

NE
Nelli18551 повід. · з 2016
30 червня 2021 р.

Ход строительства Жилого Комплекса
24.06.2021
Секція 3

Виконуємо пристрій покрівельного пирога;
Монтуємо міжкімнатні перегородки в секції;
Монтуємо перегородки санвузлів;
Виконуємо зворотню засипку та трамбовку пазух вхідної групи;
Виконуємо горизонтальну розводку електропроводки в місцях загального користування (МЗК);
Секція 2

Виконуємо горизонтальну розводку електропроводки в місцях загального користування (МЗК);
Продовжуємо виконувати штукатурні роботи місць загального користування (МЗК);
Секція 1

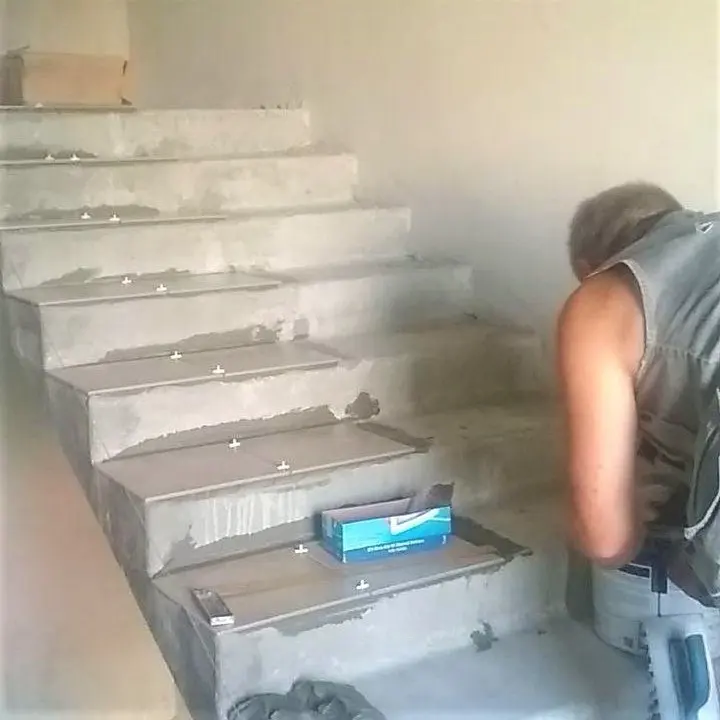

Виконуємо монтаж плитки в місцях загального користування (МЗК);

NE
Nelli18551 повід. · з 2016
24 серпня 2021 р.

Ход строительства Жилого Комплекса

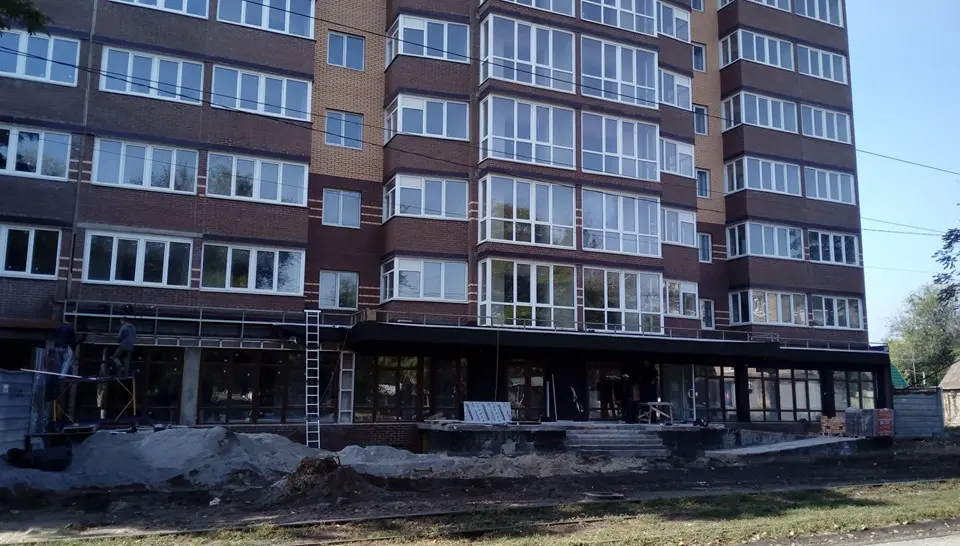

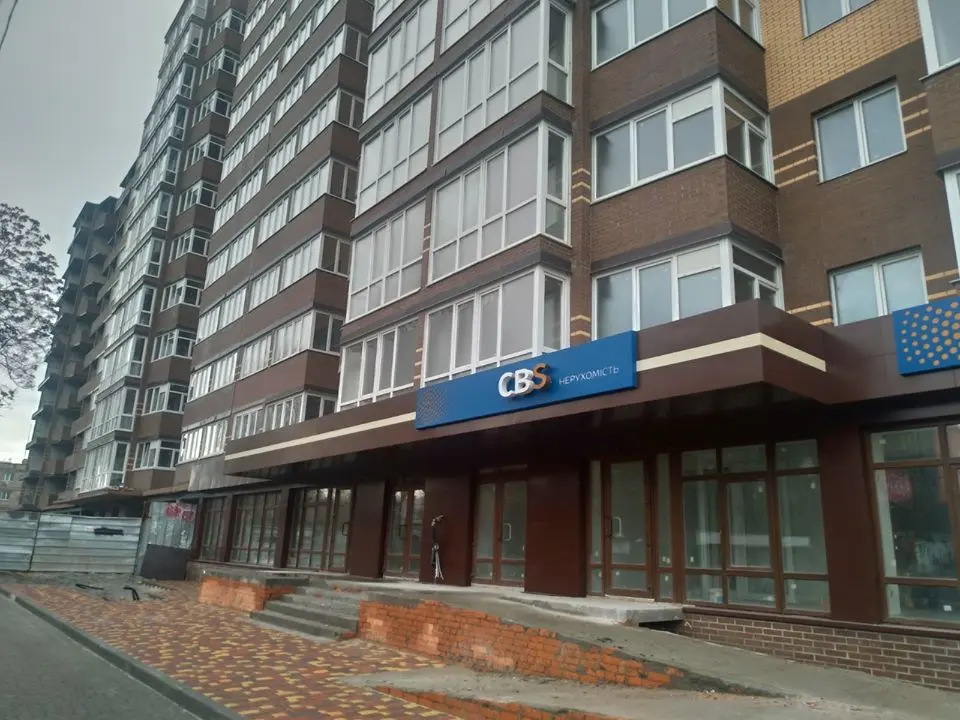

20.08.2021
Секція 3
Продовжуємо виконувати монтаж конструкцій каркаса покрівельного парапету;
Монтуємо міжкімнатні перегородки в секції;
Монтуємо перегородки санвузлів;
Розвантажили нову партію матеріалів для оздоблювальних робіт в місцях загального користування (МЗК);
Виконуємо горизонтальну розводку електропроводки в місцях загального користування (МЗК);
Секція 2
Виконуємо горизонтальну розводку електропроводки в місцях загального користування (МЗК);
Продовжуємо виконувати штукатурні роботи місць загального користування (МЗК);
Секція 1

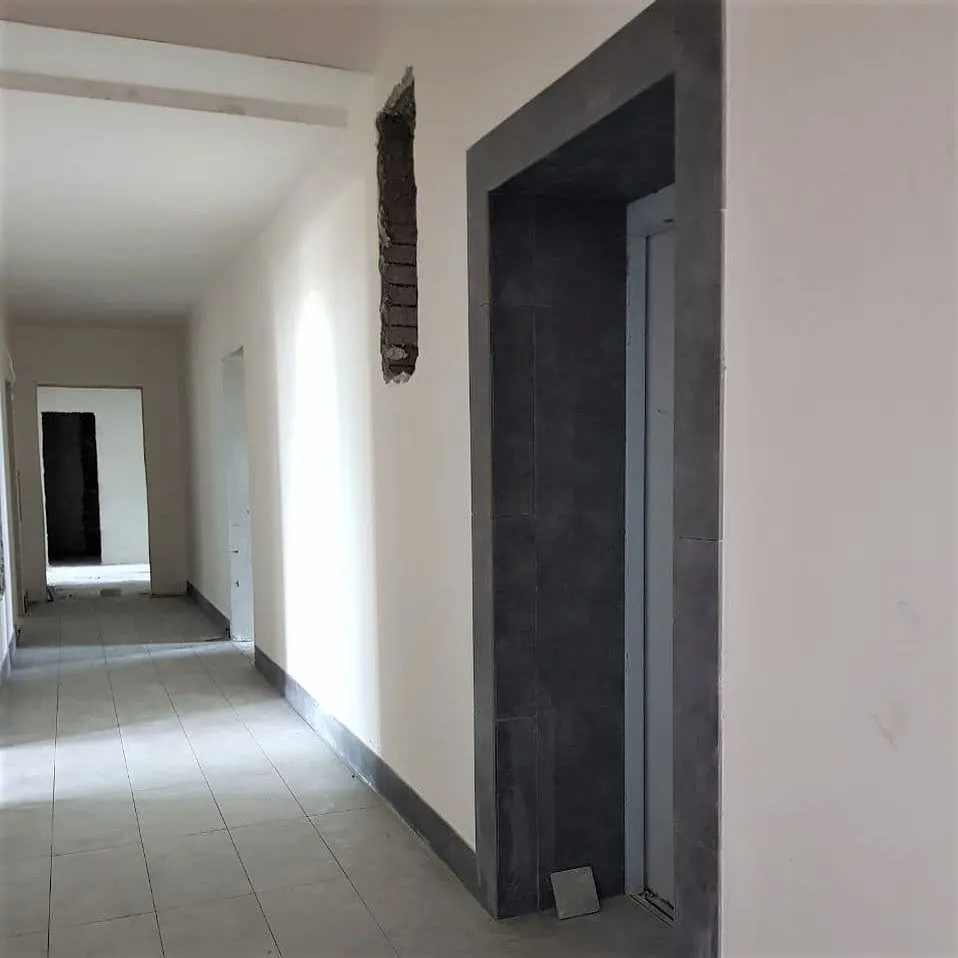

Виконуємо монтаж плитки в місцях загального користування (МЗК);
Загальномайданчикові роботи:

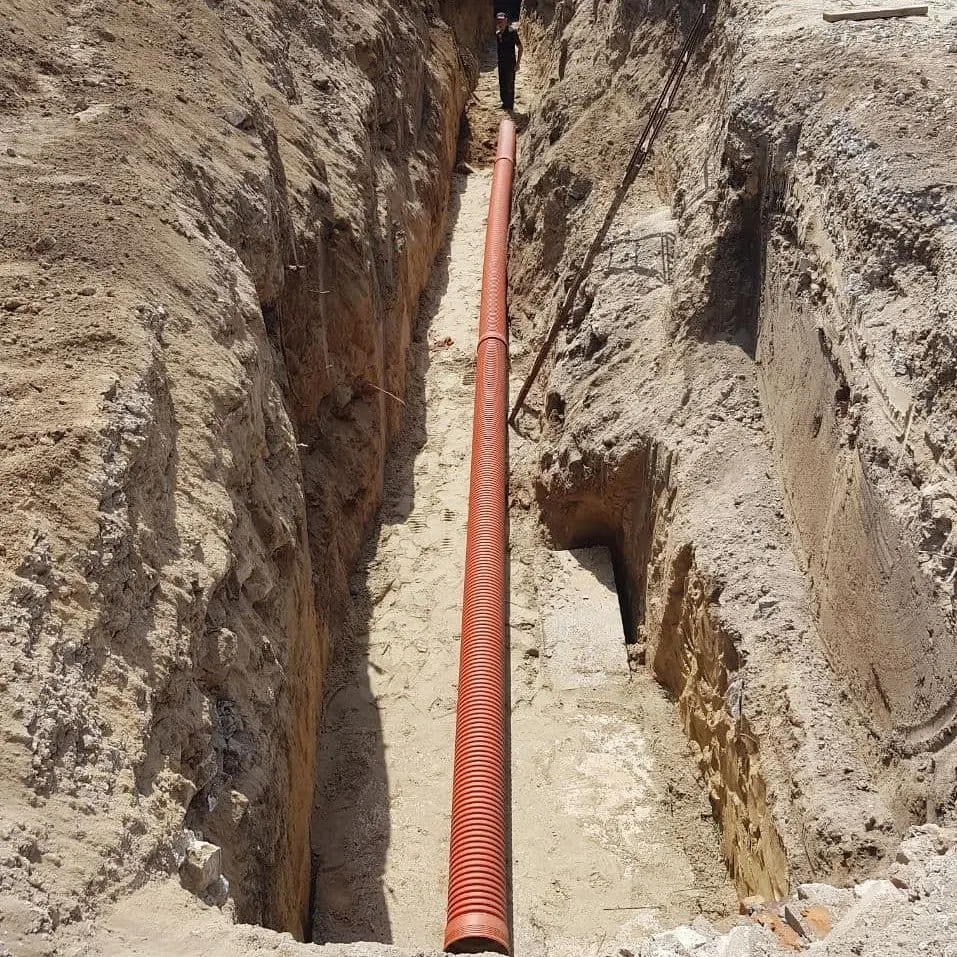

Виконали траншею та підготували основу для прокладки труб магістралі господарчо-побутової каналізації;

Розвантажили кільця для монтажу каналізаційних колодязів;

NE
Nelli18551 повід. · з 2016
4 січня 2022 р.

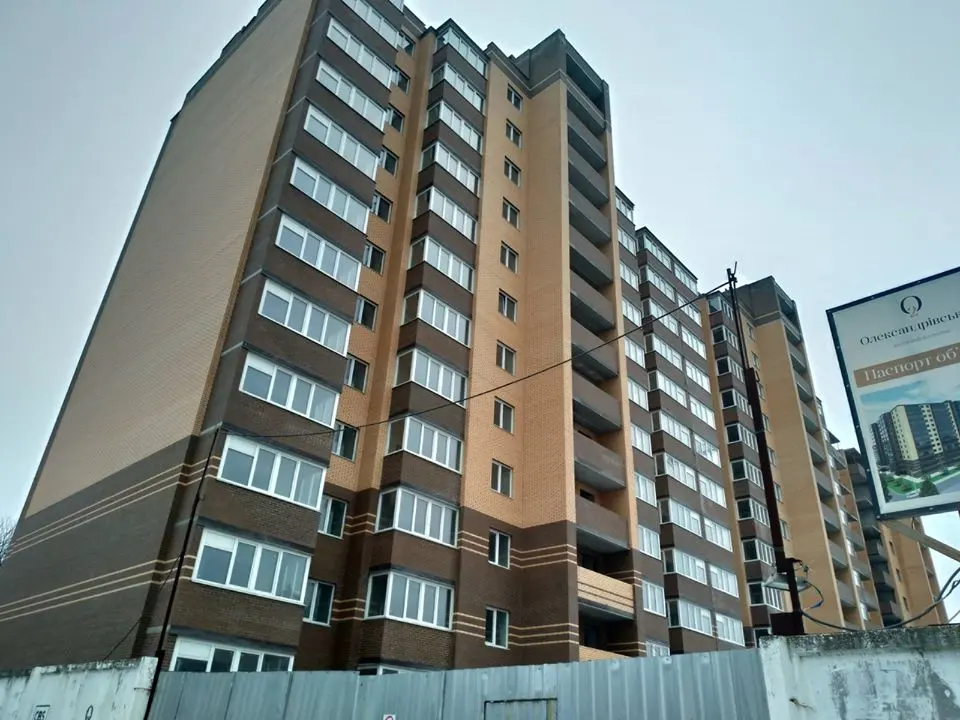

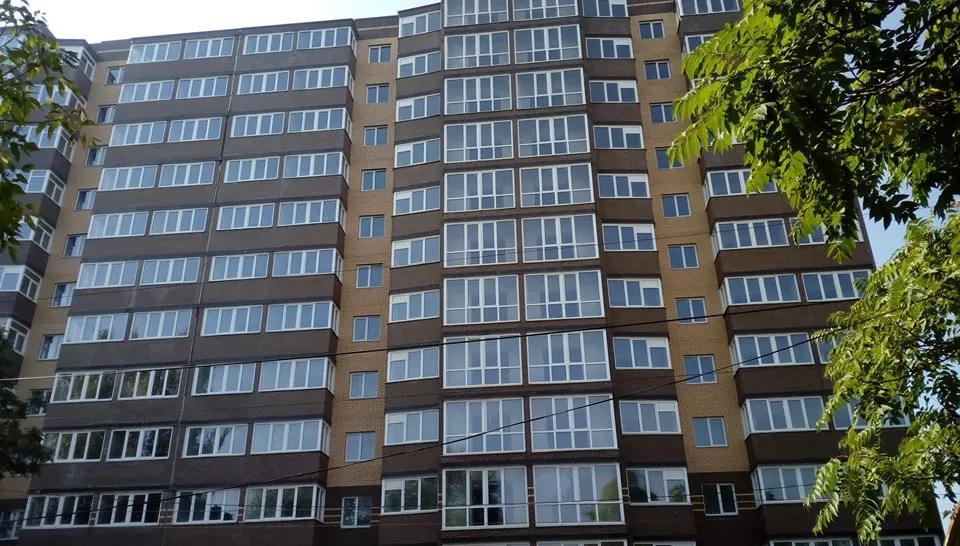

Ход строительства Жилого Комплекса
16.12.2021
Активно ведуться земляні та підготовчі роботи на території забудови секції №4:
Виконуємо вивіз будівельного сміття з майданчика;
Секція 3
Монтуємо міжкімнатні перегородки в секції;
Монтуємо перегородки санвузлів;

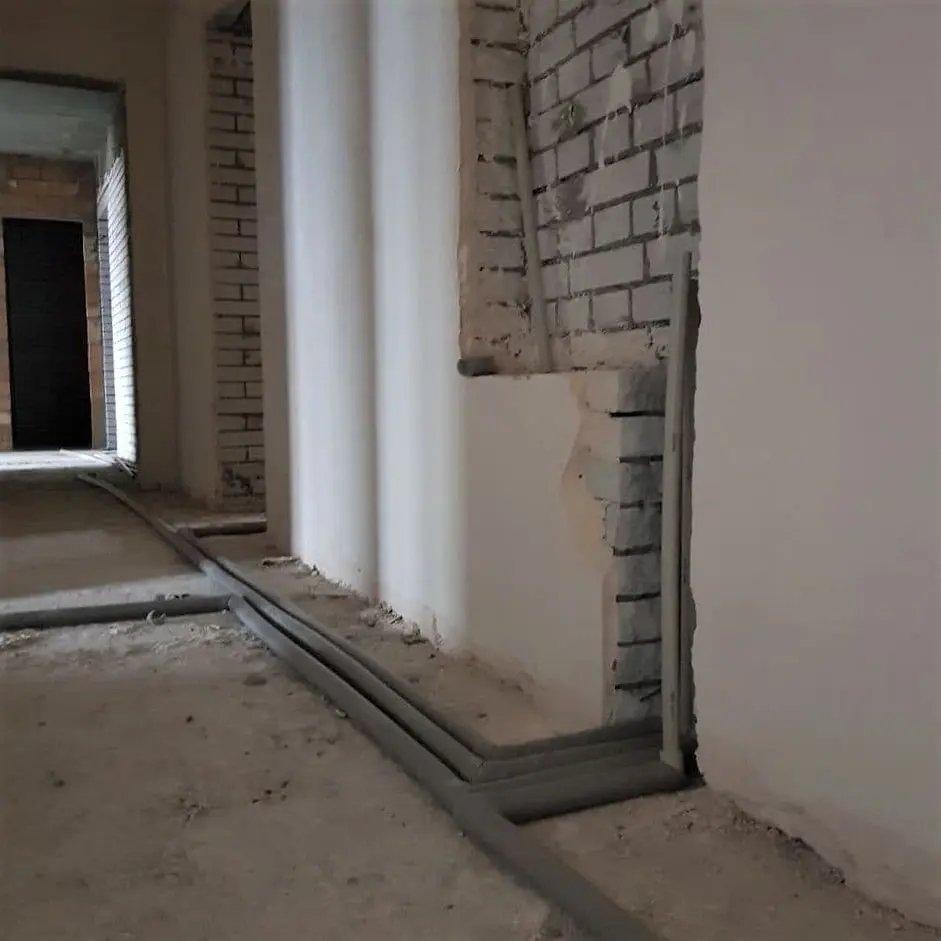

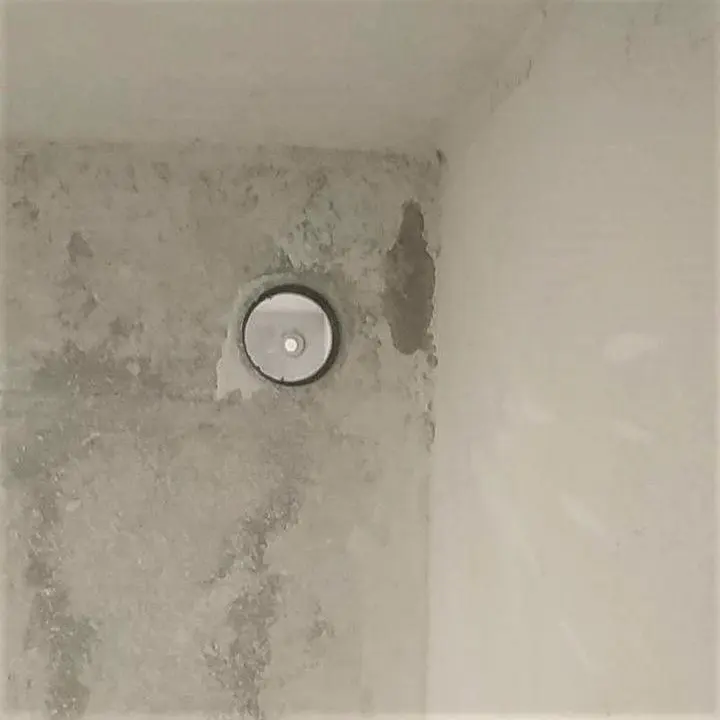

Виконуємо горизонтальну розводку електропроводки в місцях загального користування (МЗК);
Продовжуємо виконувати штукатурні роботи місць загального користування (МЗК);
Секція 2
Виконуємо горизонтальну розводку системи труб водопостачання;
Виконуємо зворотню засипку пазух котлована;
